第一章基本情况

一、编制依据及工程概况

<一>、编制依据

本施工组织设计编制的依据主要有:单位工程全部施工图纸及施工图中引用的全部标准图集,单位工程的工程地勘探报告,地形图和工程测量控制网,合同文件,工程涉及到的国家、行业、地方主要法律、技术规范、规程等。

<二>、工程概况

1、建筑设计基本概况:

1#楼建筑面积:22126.36m2,建筑基底面积:881.30m2,2#楼建筑面积:22585.52m2,建筑基底面积884.10m2,1#、2#楼总建筑面积为:44711.88m21#及2#地下为一层,地上三十层,建筑高度为91.80m。1#楼施工图±0.00标高相对于绝对标高2235.45m。2#楼施工图±0.00标高相对于绝对标高2236.25m,地下室防水等级为二级,屋面防水等级为二级,防水层合理使用年限为15年,本设计为一类高层建筑,耐火等级地上为一级,地下为一级,设计使用年限为50年,抗震设防烈度为7度。

2、结构设计基本概况:

结构类型为钢筋砼部分框支剪力墙结构,属A级高度复杂高层不规则建筑,结构安全等级为二级,结构设计使用年限为50年,地基基础设计等级为甲级,建筑物场地类别为Ⅱ类,抗震设防分类丙类,抗震设防裂度为7度,设计地震分组为第二组,地震加速度为0.10g。

砼强度等级为:基础垫层均用C15,筏板基础C40,七层顶以下即标高24.73m以下C40,八层地面至十二层顶即:标高24.73-39.23m为C35,十三层地面以上即标高39.23m为C30。

钢筋采用HPB235(φ)级,HRB335(Φ)级,局部楼板用冷轧扭钢筋,焊接要求:HPB235钢与HPB钢焊接用E43XX型焊条,HRB335级钢与HRB335级钢焊接用E50XX型焊条,钢筋保护层厚度为:筏板及基础梁50mm,标高-2.10m以下地下室外墙为50mm,其余墙面为25mm,砼柱为30mm,梁为25mm,板为15mm。

3、工程地质及水文气象条件

本施工场地地层在勘察范围自上而下依次分为:

(1)、杂填土、本层主要由粉土,建筑垃圾类砖块,旧基础等组成,松散、结构不均匀、湿,厚度为0.80-3.80m。

(2)、黄土状土,褐黄色,以粉土为主,厚度0.40-3.60m,粉砂夹层厚度为:0.40-1.00m。

(3)、卵石层、杂色、稍湿一湿,松散一中密,成分以变质岩,层底标高为:2224.29-2230.19m,本层厚度1.50-5.40.

(4)、第三纪泥岩强风化,棕红色—青灰色、稍湿一湿、以可塑为主、部分坚硬、结构构造大部分被破坏,散体状结构和土状结构,浸水后极易变软,手可捏成团,工程性类似于一般粘性土,此层冲水钻探,可钻性容易,岩芯采取率为80%以上,分布有少量石膏夹层,与砂岩强风化层呈韵律沉积,石膏呈颗粒状,岩体基本质量等级为极软岩,该层层底标高为2220.86-2226.02m,单层厚度及累计厚度为0.60-6.70m。

(5)、第三纪砂岩中风化:灰白色-棕褐色、干、质地坚硬,组织结

构破坏,裂隙中充填有碳酸盐脉,乳白色石膏夹层、岩体呈块状、柱状结构、较完整、较硬岩、岩体基本质量等级为Ⅲ级、岩面新鲜、岩芯钻进困难、该层在泥岩层间呈不规则零星分布,厚薄不一、揭露厚度为1.10-15.20m。

施工作业现场地下水较为丰富,地下水埋深约为1.60-5.70m,水位变化0.20-1.10m,渗透系数K=200-400m/d,地下水流向总趋势由此向南补给湟水河。

(6)、气象条件,根据1980年以前30年资料,年平均温度5.70C,最冷月份为1月份,平均温度为一6.90C,最热为7月份,平均温度为17.20C,历年极端最低气温-26.60C,极端最高气温(2000年7月份)38.70C,年平均降水量为371.9mm,蒸发量为1800mm,历年最大积雪厚度18cm,全年主导风向为东南风,全年平均风速为2.0m/秒,最大风速15.7m/秒,年平均气压为775.2毫巴。

第二章施工准备工作计划

一、项目部管理人员组成及项目管理目标

1、项目部管理人员的组成

项目经理王海山全面负责项目部的工作

生产项目经理刘文山协助项目经理负责项目部工作

总工程师高文举全面负责项目部的安全、质量、技术

工作

技术负责人刘焱全面负责项目部的技术工作

专职质检员汪源全面负责各工种的质量监督、检查工作专职安全员韩寿祥全面负责项目部的安全工作

材料员常鹏全面负责工程所用材料的调配使用计划员滕春雷负责工程计划、统计、汇总工程签证

工作

资料员李成菊负责工程资料编制、汇总、材料的试验

等工作

2、项目部主要管理人员的职责

项目经理:

(1)、全面负责项目部的管理工作,执行国家建筑法规、法令,认

真履行施工合同。

(2)、负责单位工程质量、进度、安全及成本管理。

(3)、负责与分承包的协调配合,确保总工期计划的实现。

(4)、承担工程竣工后的回访保修服务及工程复验工作。

(5)、根据施工进度计划,制订详细的作业计划,确保工程质量、

安全、进度、文明施工,成本核算等计划的落实。

(6)、参与技术方案的编制,提出可行的合理化建议。

(7)、负责施工现场项目部管理人员及分部分项施工人员的生活、

生产、安全等管理工作。

总工程师:

(1)、主要负责工程的技术、质量安全工作,负责处理,解决工程

中出现的技术、质量安全问题。

(2)、负责各相关单位和各分项分部工程、技术、质量及有关工程

问题的协调处理工作。

(3)、负责组织图纸会审和设计变更的协调工作,参与施工组织设

计的编写和各分项分部工程的施工技术方案的审核工作。

(4)、负责各种工程技术资料的审核、签证工作。

(5)、协助项目经理做好工程的其他工作。

技术负责人:

(1)、依据国家、行业、本地的规范、规程和施工图纸,做好各分部分项工程的技术交底工作。

(2)、协助总工全面负责该工程的技术、质量管理工作,处理施工过程中出现的任何技术、质量问题。

(3)、协助总工负责施工单位,建设单位、设计单位、工程勘探单位、工程监理单位和各分部分项工程技术、质量问题的协调处理工作。

(4)、协助总工组织的图纸会审工作,参与施工组织设计的编制和各分部分项工程施工技术方案的编制和审核工作。

(5)、负责审核各种工程资料和审核各种工程资料的整理归档工作。

(6)、负责编制各专项工程施工方案,并且监督执行。

(7)、协助项目经理做好其他工作。

质检员:

(1)、协助项目经理和技术总负责抓好质量管理工作,以验收规范为依据,全过程检查工程质量,杜绝不合格品的出现,消除工程质量隐患。

(2)、负责分部分项工程的质量评定,核定质量等级。

(3)在施工过程中有权向施工班组发出停工或质量问题通知单,有权对当事班组或当队进行经济处罚。

(4)、坚持跟班检查,制定质量预防措施,并对特殊过程填写好详细施工记录。

安全员:

(1)、协助项目经理主抓安全管理工作,以安全管理标准严格执法。

(2)、负责对进场施工人员的安全教育工作,参与安全施工方案的编制工作,并根据施工进度,负责做好安全防护工作,并检查各施工人员执行的情况。

(3)、对施工现场任何违反安全生产和违反安全生产操作程序的行为进行管理,有权停工、罚款,实行安全一票否决制,发现安全隐患要及时进行排除。

(4)、做好安全值班日志,对工伤事故统计进行分析并做出报告,不断完善和加强项目部的安全管理工作。

计划员:

(1)、严格按规定,准确及时的计算工程量,负责办理有关签证。

(2)、根据形象进度做出月报,并进行工料分析,给施工过程提供准确的用料依据,给项目经理提供成本核算方面的信息。

(3)、做好年终结算和工程决算与业主核对整个施工过程中发生的一切相关费用。

(4)、准确实事求是地做好施工日志。

材料员:

(1)、严把各种材料进场关,特别对钢材、水泥等施工主要原材料的合格证和复试报告进行认真的查验,不合格乾拒绝收料。

(2)、负责选择合格、守信的材料供应方,并收集整理供方的有关

资质、技术能力、营业执照等材料。

(3)、负责对进场的材料验证、保管、发放、回收和清退工作。

(4)、按各种提供的供料计划,按时按量提供施工用料,确保工程的正常施工。

(5)、对施工中的材料浪费等现象,有权给予制止和经济处罚。

资料员:

(1)、负责项目部管理人员的各种证明文件的收集、整理、保管。

(2)、负责施工设计文件的变更、补充、修改等文件的整、归档。

(3)、对施工过程的各种试验、复验、报告单整理归档,并按要求进行统计,缺项的资料及时补齐。

(4)、准备分阶段施工验收的工程技术资料,和工程竣工验收工程技术资料。

(5)、工程竣工后,负责将各种工程技术资料整完备后,交公司资料室归档。

3、项目管理目标

(1)、项目管理目标

项目管理目标一览表

(2)、单项工程管理目标

单项工程管理目标的一览表

4、各种资源的供应方式:

(1)、劳动力资源的供应

主要劳动力资源供应一览表

(2)、施工队伍的选择

根据近几年实际施工能力的综合考查,选择管理能力强,施工技术强,肯吃苦勇于创新的分项工程施工队伍进入施工现场,其中:木工2个承包组,每组40人,钢筋2个承包组,每组40人,砼工1个承包组30人,抹灰工4个承包组,每组25人,抹灰工4个承包组,每组25人,普工1个承包组,每组40人,架子工2个承包组,每组20人,其他少数工种和特殊工种,选择有上岗证、年富力强、守纪律、听指挥、能吃耐劳的人员进场,具体人数视工程进展情况而定。

(3)、机械设备资源的供应

根据本工程的实际施工情况,所需实际机械设备如下表:

工程需用主要机械设备一览表

所需的机械设备,在施工前做好计划,根据施工进度计划的完成情况逐步进场,进场后要进行检查、检修、保养、确保运行安全,不符合安全生产运行标准的及时更换,确保工程进度的需要。

(4)、施工周转料具的供应和工程耗用材料的供应。

各承包组按施工进度的计划安排,提前提出用料计划,专业工长审核,项目经理批准后交材料员备料,数量、型号、规格等均做好用料记录,便于日后成本核算。

(5)、资金供应

由公司统筹考虑,项目部每月提出资金使用计划,以确保工程进度的需要和人员工资的发放。

二、施工水段的划分和施工工艺流程

1、流水段的划分

项目部施工的1#、2#楼为两个独立的施工单元,每个施工单元,各配备一套施工人员和机械设备,两个施工区域由两个施工队分别组织两条施工流水线施工。每个施工单元的施工流水线如下图:

Ⅰ段和Ⅱ段的划分以后浇带为界线。

2、各施工阶段的施工工艺流程:

基坑开挖不分流水段一次性完成,边坡支护工程不分流水段一次性完成。

基础工程:(筏板基础工程)

Ⅰ段钢筋绑扎Ⅰ段模板Ⅰ段砼浇筑Ⅱ段钢筋绑扎Ⅱ段模板Ⅱ段砼浇筑

流水节拍进度表

主体结构工程:

Ⅰ段剪力墙、楼面钢筋绑扎Ⅰ段剪力墙、楼面模板Ⅰ段砼浇筑Ⅱ段剪力墙、楼面钢筋绑扎Ⅱ段剪力墙、楼面模板Ⅱ段砼浇筑(以上过程循环)

主体结构工程流水节拍进度表

3、总施工工艺流程:

为确保工期按期完成,采用“流水施工、穿插作业、主体交叉”的施工原则,本工程施工程序简单流程如下:

定位放线降水工程土方开挖边坡支护

验槽、静载试验砼垫层防水层砂浆保护层放线筏板、地梁钢筋筏板模板柱子钢筋、剪力墙钢筋插筋筏板地梁砼柱子、剪力墙钢筋绑扎柱子、剪力墙模板楼面板、梁、模板楼面板、梁钢筋柱子、剪力墙、楼板、梁砼(此循环完成主体工程)。

主楼完成主体结构10层后,地下室、10层以下的室内砖砌体、抹灰、水、暖、电等安装工程可以同步进行。主体结构验收分二次进行,保证工作面,提高施工进度确保竣工。

三、施工技术准备

1、做好图纸的自审与会审,自审由项目部技术负责人、项目经理组

织各工种班组的负责人和项目部的有关人员参加,会审由监理公司和建设单位主持,公司和项目部有关人员参加。

2、定位放线、高程引测,测量定位放线后,进行技术复核,设立定

位控制标点,并做较长久保护,设置永久性沉降观测控制点。

3、对参与项目施工及过程控制人员进行培训。

4、施工技术交底,项目部技术部门和质检部门组织有关部门对工程项目进行全面的技术交底,对工程的主要部位重点进行项目部技术负责人给各工长进行全面技术交底,各分部分项工程的工长对各作业班组进行交底,做到各尽其责,责任到人。

5、对特殊工种(电工、电焊工、机械工等)进行岗位培训,确保持证上岗。

6、由项目部负责对各作业班组实行内部承包,签定内部承包合同、确定工期、质量、安全目标、明确奖罚细则,把各工种作业人员的质量意识提高到更高的标准。

四、施工用水、用电计划

1、施工用水计划

<一>、工程施工用量

g1·N1·K1

Q1=1.05-1.15Σ

T1·b×8×3600

式中: Q1——施工用水量 (L/S)

q1——季度工程量 (以实物计量单位表示)

N1——各项工程量用水定额 (查表)

T1——季度有效工作日 (d)

b——每天工作班次 (班)

K1——用水不均衡系数 (查表)

q1按季度工程量计算本工程以混凝土工程量为主,每季度混凝土浇筑量按2000m3计算,由于采用商品混凝土不考虑混凝土的搅拌用水, 混凝

土的养护用水量查表得:300L/m3.T1: 季度有效工作日按72天计量,b:每天工作班次为1次, k1:查表得:1.5.

将上述已知条件公式:

Q1=1.1×(g1·N1/ T1·b )×( k1 /8×3600)

=1.1×( 2000×300/ 72)×(1.5/ 8×3600)

=4.77L/S

(2)、施工机械用水量Q2,因无特殊用水机械可以不予考虑。

(3)、施工现场生活用水量

Q3=P1N3K3(b×8×3600)

Q3——施工现场生活用水量(L/S)

P1——施工现场高峰期生活人数(人)

b ——每天工作班次

N3——施工现场施工人员用水定额(一般按20-60L/人班取值)

K3——施工现场用水不均衡系数(查表取值)

根据施工现场实际情况:

P1按1000人升取考虑施工高峰期,N3按25L/人日取值,b取值1,K3查表取值1.3将以上已知数据代入公式:

Q3=1000×25×1.3/(1×8×3600)=1.13L/S

(4)、生活区生活用水量(L/S)

Q4= P2 N4 K4/(24×3600)

Q4——生活区生活用水量(L/S)

P2——生活区居住人数(人)

N4——生活区昼夜全部用水量(按100-120L/人取值)

K4——生活区用水不均衡系数(查表取值)

根据施工现场实际情况:

P2按300人计算,因为大部分作业班组人员居住在施工现场以外,N4按100升取,K4查表得:2。

将以上已知数据代入公式:

Q4=300×100×2/(24×3600)=0.7L/S

(5)、消防用水量Q5

消防用水量为生活区消防用水量和施工现场消防用水量之和,但同时发生火灾的情况很少,故只取施工现场消防用水量按5L/S升级。

(6)、消防用水量Q总

Q总=Q1+Q2+Q3+Q4=4.77+0+1.13+0.7=6.6L/S>Q5

考虑到不可避免的水管渗漏损失:Q总=6.6+6.6×0.1=7.26L/S

(7)、管径计算:

a=(4Q/1000×Ⅱ×Ⅴ) 1/2

=(4×7.26/1000×3.14×1.5)1/2

=0.078=78mm

施工现场水源已由市政管网引入施工工地,沿建筑物周边暗埋2时PVC给水管、埋深1.2m,布置4个给水井,由1时管引出地面,已满足施工现场用水需求。为了解决顶楼施工用水的需求,在二层楼设一个储水箱,在管道井内安装1时管,向上供水,每两层装一个阀门和一个水笼头,水管随楼层的升高向上接升,在二层水箱处各装一台满足楼房高度的水泵向上供水,并派专人管理。

<二>、施工用电计划

1、施工机械用电:

S机=1.05~1.10(K1ΣP动/COSΨ+K2ΣP焊)

S机=1.0×[K1ΣP动/(η×COSΨ)+K2ΣP焊]

K2——电焊机同时需用系数详表1—1

η——电动机效率系数平均取0.86

K1——电动机同时需用系数详表1—1取0.75 COSΨ——电动机平均功率因素详表1—1取0.68

ΣP焊——全部电焊机额定功率之和详表1—2

ΣP动——全部电动机额定功率之和详表1—3

表1—1

全部电焊机额定功率之和

表1—2

S机=0.75×222.1/(0.86×0.68)+0.45×260=401.8 KW

2、由于照明用电量较少,故在机械用电量上另加5%的照明用电量

S照=401.8×0.05=20 KW

3、总用电量的计算:

S总= S机+ S照=429 KW

现场实际同时用电量 S实= 429×0.658=282.3 KW 施工现场甲方提供500 KVA容量配电,能够满足现场用电量.

4、施工用电方案:

现场室外所用电缆采用地下暗埋,并套钢管保护。便于车辆行驶和管理。

变压器处按规定设防护,并在危险距离外设防护栏杆和警示标志。

现场的配电系统按三级配电,三级保护的要求,采用“三相五线”制敷设。室外场地除主楼设有总配电箱外,垂直运输机械、钢筋机械、办公区、材料堆放区均设立配电箱共设七个配电箱,每台机械设一个闸刀实现“一机、一闸、一漏、一箱”的配电安全保护措施。

全部电动机额定功率

表1—3

接地与防雷:采用TN—S系统接零保护系统(图2—1),电器设备的金属外壳必须与专用保护零线连接,专用保护零线应由总配电室的零线引出。保护零线必须在总配电箱处作重复接地外,还必须在配电线路的中间处和末端处作重复接地,所有重复接地的并联等值电阻应不大于10Ω。施工现场内的塔吊、井架等机械设备安装防雷装置。

TN—S系统接零保护系统

工作复

图2—1

配电箱及开关箱(图2—2):配电箱及开关箱的设置,开关箱应由末级分配电箱配电,配电箱、开关箱的工作零线应通过接线端子板连线。

电器装置的选择:总配电箱应装设隔离开关,熔断器、漏电保护器、电流表、电度表。分配电箱应装设隔离开关、熔断器及漏电保护器。开关箱实行“一机一闸”制,必须设置漏电保护器。总配电箱和配电箱及开关箱三级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,具有分级分段保护功能。

使用与维护:所有配电箱应标明其名称、用途,并做出分路标记。

所有配电箱、开关箱应每星期进行检查和维修一次。

本工程主楼为两栋,总配电箱各设一个,使两楼有独立电源互不干扰,每栋楼用电分别从各自总配电箱引出。两栋主楼的主体结构施工中,供电各配备一根绝缘橡胶电缆,并制作两个专用配电箱,在每层外架各挑出一个平台满铺脚手板搭设防护栏,将电缆接入配电箱吊入平台,楼层每增高一层即将配电箱提高一层。

维护结构及装修工程施工时,施工电缆由管道井引上,每三层设一个分配电箱,每层设一个楼层配电箱。

配电箱的设置

图2—2

5、施工现场用电安全技术措施:

<1>、施工现场内一律使用铁制配电箱,一律采用三相五线制三

级配

电三级保护,电缆埋地敷设,凡导线截面大于10mm2的,必须使用相应规格的接线端子压接,不得直接压接。

<2>、施工现场内呆设导线以及由配电箱至各级电气设备的导线

必须

根据负荷容量的大小,根据实际需要选择相应规格的导线。

煤矿建设项目施工组织设计

遵义县山盆镇遵沿煤矿技改(15万吨/年)建设工程施工组织设计 编制: 工程师: 矿长: 遵义县山盆镇遵沿煤矿 二〇〇九年五月

目录 第一章编制说明 (4) 第一节编制依据 (4) 第二节编制范围 (4) 第三节编制原则 (4) 第四节遵循的主要规范、标准 (6) 第二章工程概况 (7) 第三章施工布署 (7) 第一节指导思想 (9) 第二节施工目标 (9) 第三节项目管理系统 (9) 第四章施工准备及场区布置 (11) 第五章工程测量 (12) 第一节控制测量 (12) 第二节施工测量 (12) 第三节测量检查.............................................12第六章主要工程的施工方案及方法 (13) 第一节总体施工方案 (13) 第二节地质超前预报.......................................13第七章作业指导书 (16) 第一节爆破 (16) 第二节装岩 (18) 第三节支护……………………………… (18) 第八章施工进度、工期及保证措施 (22) 第一节作业方式 (22) 第二节循环进度及工期 (22)

第三节循环进度及工期 (23) 第九章安全及文明施工保证措施 (25)

第一章编制说明 第一节编制依据 一、贵州兴源煤矿科技有限公司(2008年8月)《遵沿煤矿 (技改)开采方案设计说明书》。 二、贵州兴源煤矿科技有限公司(2008年8月)《遵沿煤矿 (技改)安全专篇》。 三、《煤矿安全规程》、相关检验评定标准、规范及工程相关安全、消防、环保、文物等管理规定。 第二节编制范围 遵沿煤煤矿建设工程所规定的范围。详见投产时井巷工程量表。 第三节编制原则 一、“安全第一”的原则 施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,特别是地质构造地段复杂的井巷施工安全。必须在安全措施落实到位,确保万无一失的前提下组织施工。 二、优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准化管理,控制成本,降低工程造价。 三、方案优化的原则 科学组织,合理安排。优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对不同围岩类别的爆破掘进、地质构造地段复杂的处理等关键工序进行多种施工方案的综合比选,在技

房屋建筑工程施工组织设计(完整版).

目录1. 工程概述及总体部署 1.1.工程总体概述 1.2.工程特点 1.3.工程施工组织总体设想 1. 3. 1. 总体施工顺序安排 1. 3. 2. 施工组织依据 1. 3. 3. 工程管理目标 1.4.施工段划分 1.5.施工部署 1. 5. 1. 总体施工顺序安排 1. 5. 2. 各阶段重点工作部署 1.6.主要施工方法的选择 1. 6. 1. 钢筋连接方式的选择 1. 6. 2. 模板体系的选择 1. 6. 3. 混凝土供料方式的选择 1. 6. 4. 混凝土垂直运输 1. 6. 5. 大型垂直运输机械的选择 1. 6. 6. 防护及施工用脚手架的选择 1. 6. 7. 机电工程施工方法选择1.7.临时设施布置 1.8.主要机械设备布置

1.9.堆场及加工场地 1.10.施工用水用电 1.11.工程总平面文明施工规划1.1 2.施工总平面图 1.13.施工道路 1.14.材料堆放 2. 施工进度计划和保证措施 2.1.施工进度计划 2.2.各阶段的进度的保证措施 2. 2. 1. 组织阶段保证措施 2. 2. 2. 管理过程中的保证措施 2. 2. 3. 施工过程技术保证措施 2. 2. 4. 确保工期的经济措施 2. 2. 5. 确保工期的资源保障措施 2. 2. 6. 夜间、节假日保证措施 2. 2. 7. 夏季、雨季施工保证措施 2. 2. 8. 外部环境保证措施 3. 主要施工方法及技术措施 3.1.工程测量施工 3. 1. 1. 前期准备工作 3. 1. 2. 平面施工测量放线

3. 1. 3. 高程施工测量放线 3. 1. 4. 精度和报验资料 3. 1. 5. 测量桩、点线的留置保护,移交恢复及标识要求3.2.垂直运输与脚手架的选择与施工方案 3. 2. 1. 垂直运输工程 3. 2. 2. 脚手架工程 3.3.基础、主体及装饰工程施工方案 3. 3. 1. 独立柱基础施工 3. 3. 2. 承台、地梁施工 3. 3. 3. 脚手架施工 3. 3. 4. 主体结构模板工程 3. 3. 5. 主体结构钢筋工程 3. 3. 6. 主体结构混凝土工程 3. 3. 7. 砌体工程施工 3. 3. 8. 室内装饰工程施工 3. 3. 9. 楼地面工程 3. 3. 10. 外墙装饰工程施工 3. 3. 11. 外墙装饰吊篮施工 3. 3. 12. 外墙保温隔热层施工 3. 3. 13. 屋面工程施工 3.4.门窗安装施工 3.5.强弱电工程施工方案

南京国际商城施工组织设计

(此文档为word格式,下载后您可任意编辑修改!) 第一章编制依据和工程概况 1.1、编制依据: 1.1.1南京国际商城钢结构工程招标文件及施工图纸 1.1.2杭萧钢构IS019001:2000“质量管理体系文件” 1.1.3杭萧钢构ISO14001及OHSAS18001“环境、职业健康安全管理体系” 1.1.4相关规范:

其它相关现行国家标准、规范和规程。 杭萧钢构高层钢结构工程的施工经验。 1.2、工程概况 1.2.1场地概况 工程地点位于南京市中央路201号南京国际商城内。 1.2.2钢结构工程概况 本工程地下两层钢柱及梁制作安装。钢柱共64根,其中A区34根、C区30根,钢柱截面为H型十字柱,钢梁为H型,钢结构总重约700吨;。本工程钢柱及梁所用钢材为Q345B、地脚螺栓Q235。 第二章施工总体进度计划及保证措施 2.1. 施工总体计划(见附表) 2.2.施工进度计划保证措施 2.2.1施工协调管理 工程合同签订之后,积极勘察现场,同业主方、监理方、总包方、其它分包施工单位、设计方建立工作联系,进一步了解工程进度、周围环境状况、业主对本工程的详细要求。 2.2.2劳动力保证措施 2.2.2.1选派具有丰富施工经验的、素质较高的人员组建项目领导班子。安排有丰富的施工经验的施工队伍进场。

2.2.2.2进入现场的管理人员及施工人员必须接受安全教育、法规法纪教育和劳动纪律教育。学习有关管理程序和规定,经考试合格方可进场。2,2.3物资及施工机具保证措施 2.2. 3.1建立物资供应体系,确保各种物资按质、量、正点供应到位。 2.2. 3.2调拨满足施工需要的性能良好的技术先进的各类施工机具,并在按时进场前作好对其数量、性能的调试检查工作。 2.2. 3.3进入现场前对所有需用机械进行全面的检修和保养,确保进入现场的机械运转良好,避免带病作业。 2.2.4技术保证措施(深化设计) 2.2.4.1及时编制施工组织设计和单项施工方案,积极采用先进的施工工艺,充分发挥本公司的技术优势。 2.2.4.2施工作业前,要组织作业人员进行技术交底,使作业人员了解并掌握工程内容、技术要点、施工方法、操作要领及质量标准,以及影响质量和安全的因素,并制定其对策措施。 2.2.4.3施工机具的有序进场,现场施工临建尽早完成,为顺利开工创造有利条件。 2.2.4.4强化计划管理,应用国际流行的P3工程管理软件,对施工网络计划、资源等实现统筹管理,作好项目分解,合理划分流水作业段和安排流水程序,编制好分项网络计划,运用“目标控制、节点考核”的基本原则,进行目标跟踪,发现问题,及时调整。。 2.2.4.5作好施工统计工作,及时真实的反映施工进度,以利于领导及时作好调整决策。

(强烈推荐)建筑工程项目施工组织设计案例(案例)

(此文档为word格式,下载后您可任意编辑修改!) 广成大厦建设工程施工组织设计

某建筑工程公司 目录 一、施工方案.............................................................................................................................. 2.1.1 施工目标 ...................................................................................................................... 2.1.2 施工组织 ........................................................................................................................ 2.1.2.1 优选项目经理组建项目管理班子,项目经理部机构图如下: ................................... 2.1.2.2 项目劳务层................................................................................................................. 2.2.1 施工总进度布置............................................................................................................... 2.2.2 机械设备部署................................................................................................................. P=1.1×(0.5×588.1÷0.75+0.6×162)×1.15×0.8=496KVA ................................................ 3.1 测量工程.............................................................................................................................. 3.1.1 主体工程测量................................................................................................................. 3.1.2 沉降观测.......................................................................................................................... 3.1.3 施工测量措施................................................................................................................. 3.1.4 施工测量技术要求 ......................................................................................................... 3.2.1.1测量定位 ....................................................................................................................... 3.2.1.2桩孔降水 .......................................................................................................................

机房工程施工组织设计

目录 第一章、施工总平面布置图 (6) 一、施工总平面图布置原则 (6) 二、总平面布置图 (6) 第二章、各分项工程主要施工方案 (6) 一、建筑装修工程施工方案 (6) 1.1、地板下防尘漆施工方案 (6) 1.2、抗静电地板施工方案 (7) 1.3、顶内刷防尘漆施工方案 (7) 1.4、彩钢板墙面施工方案 (8) 1.5、电气照明工程施工方案 (9) 1.5、开关、插座施工方案 (9) 1.6、管线敷设施工方案 (12) 1.7、电缆敷设施工方案 (18) 二、机房空气调节系统施工方案 (22) 2.1、新风系统施工方案 (22) 2.2、专用空调系统施工方案 (31) 三、综合布线系统施工方案 (32) 3.1、施工前的环境检查 (32) 3.2、器材检验一般要求 (32) 3.3、型材、管材与铁件的检验要求 (32) 3.4、机架安装 (32) 3.5、配线设备机架安装 (33) 3.6、各类接线模块安装 (33) 3.7、信息插座安装 (33) 3.8、电缆桥架及槽道安装 (33) 3.9、缆线的敷设 (33) 3.10、预埋线槽和暗管敷设缆线的规定 (34) 3.11、设置电缆桥架和线槽敷设缆线的规定 (34)

3.12、配线子系统缆线敷设支撑保护的要求 (35) 3.13、干线子系统缆线敷设支撑保护的要求 (36) 3.14、缆线终端的一般要求 (36) 3.15、对绞电缆芯线终端的要求 (36) 3.16、光缆芯线终端的要求 (37) 3.17、各类跳线的成端 (37) 三、消防系统施工方案 (37) 3.1、安装工程施工原则 (37) 3.2、消防系统配管安装 (37) 3.3、消防系统线路敷设 (38) 3.4、火灾探测器的安装 (38) 3.5、气体灭火控制器的安装。 (39) 3.6、系统接地装置的安装 (39) 四、供配电施工方案 (39) 4.1、工艺流程 (40) 4.2、配电柜(箱)安装前应具备的条件 (40) 4.3、配电柜(箱)的运输: (40) 4.4、设备开箱检验: (40) 4.5、设备的搬运 (41) 4.6、配电柜(箱)的安装 (41) 4.7、电缆的连接 (41) 4.8、送电试运行 (42) 五、机房安防系统施工方案 (42) 5.1、门禁系统施工方案 (42) 5.2、监控系统施工方案 (44) 5.3、报警系统施工方案 (44) 第三章、工程投入的主要物资和施工机械设备情况、主要施工机械计划 (45) 一、配置先进的、性能好且数量足的施工机械设备 (45) 二、拟投入的主要施工机械表 (45) 三、资源协调保证措施 (47)

某火车站商贸城施工设计方案

万州火车站商贸城施工组织设计方案 目录 一、编制说明……………………………………………………………… 二、编制依据……………………………………………………………… 三、工程概况……………………………………………………………… 四、工程特点及施工条件………………………………………………… 五、施工前期准备总述…………………………………………………… 六、施工布署……………………………………………………………… 七、主要项目技术措施…………………………………………………… 八、质量、安全保证措施………………………………………………… 九、冬雨季施工措施……………………………………………………… 十、降低成本措施…………………………………………………………十一、减轻劳动强度、提高工率措施……………………………………十二、节约材料措施………………………………………………………十三、施工总平面布置图管理措施………………………………………十四、现场文明施工管理措施……………………………………………十五、环境保护措施………………………………………………………十六、施工安全消防保证措施……………………………………………十七、技术经济措施………………………………………………………

十八、保证工期措施……………………………………………………… 施工组织设计 一、编制说明 万州区火车站商贸城1#楼由万州区凉风建司施工,我公司根据建设单位提供的有关文件、施工图全套、图纸答疑、会议记要等资料,在充分熟悉图纸和深刻领会设计意图的基础上,组织本公司的专业技术力量,制定了本方案。 在编制过程中,严格按照建筑施工规范,结合招标工程特点,提出了切实可行的工程质量、安全生产、文明施工、工程进度技术组织措施,同时对关键工序、复杂环境作出相应的说明,即降低环境污染、保护地上地下设施.管线、减少噪音扰民等技术措施,将工程圆满地交付建设单位使用。 二、编制依据 本工程施工组织设计方案是根据以下资料为编制依据编成:(1)工程土建设计施工图;(2)本工程涉及到的各种标准图集;(3)本工程的预算;(4)国家现行施工规范、规程,建筑施工手册,重庆市“99”基础额定及有关配套文件;(5)本工程图纸答疑等。 三、工程概况 该工程位于万州区火车站商贸城,由重庆市万州工业设计院设计,平面布置呈矩形,建筑布置合理,与周边间距符合规范要求,建筑设计线条流畅,具有良好的采光、通风效果。抗震设防为六度。 建筑设计 该工程综合楼总建筑面积5619.4平方米,总长度为45.84米,总宽度为15.84米,总高度23.35米。结构形式为框架,共七层,其中,地下室一层,架空层一层,一层为门面,二至七层为住宅,内墙、天棚室为,混合砂浆喷涂料,卫生间墙裙为白瓷砖,外墙面为面砖饰面,室内地面均为水泥石屑楼地面。阳台及卫生间标高低于楼面标高60,卫生间均找坡,凡有地漏或出水中的楼地面,面层均以1%的坡度坡向出水口;屋面为SB S改性卷材防水,外窗铝合金窗,梯间踏步设防滑条,窗户设护窗栏杆。 本建筑为框架结构,墙体及主要构件为非燃烧体,建筑耐火等级不低于二级,本建筑与周边建筑间距满足防火要求,消防车能够直接到达进行扑救。 结构设计

项目施工组织设计策划方案

第第一一章章 编编制制依依据据 1.1 编制依据 本工程施工组织设计依据:北京世纪千府国际工程设计有限公司设计的图纸、甲方提供的岩土工程勘察报告、施工招标文件、国家和湖南省有关规范、标准以及本企业的质量治理标准,结合现场实际情况及工程特征编制。 本工程组织设计所依据的规范、文件: 《给水排水构筑物施工及验收规范》(G BJ141-90) 《工程测量规范及条文讲明》(GB50026-2007) 《钢筋焊接接头试验方法标准》(JGJ /T27-2001) 《钢筋焊接及验收规程》(JGJ 18-2003) 《混凝土外加剂应用技术规范》(GB 50119-2003) 《地基与基础工程施工质量验收规范》(GB50202-2002) 《组合钢模板技术规范》(GB50214-2001) 《地下工程防水技术验收规范》(GB50108-2002) 《地下工程防水技术规范》(GB50208-2001) 《混凝土泵送施工技术规程》(JGJ/T10-95) 《混凝土结构工程施工质量验收规范》(GB 50204-2002) 《混凝土强度检验评定标准》(G BJ107-87)

《建筑施工扣件式钢管脚手架安全技术规范》(JGK130-2001、J 84-2001) 《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006) 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《混凝土质量操纵标准》(GB50164-92) 《建筑施工高空作业安全技术规范》(JFJ80-91) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑施工安全检验评分标准》(JGJ59-99) 《建筑机械使用安全技术规程》(JGJ33-2001) 《施工现场临时用电安全技术规范》(JGJ46-88) 《建设工程项目治理规范》(GB/T50326-2001) 《建设工程文件归档整理规范》(GB50328-2001) 本工程由我公司中标承建,我们将安排有工程施工经验的项目经理、施工治理人员和施工班组进场施工,发挥我公司的优势,严密组织、科学治理、精心施工,以高质量、快速度的施工业绩报答建设单位对我们的信任和支持。 1.2编制原则

房屋建筑工程施工组织设计

宁南县红星乡中心小学校教师周转房建设 项目 施工组织设计 四川蜀都东方建设工程有限公司 二〇一五年十月十日

编制依据 一、建设方 业主所发的招标文件及其有关说明。 由设计公司设计的全套建筑、结构设计图纸。 合同文件中业主对工期、质量、文明施工等要求。 业主提供的施工现场平面、占地范围、水、电源及道路。 二、承包方 我公司可投入本工程施工的管理人员、工程技术人员及施工人员。 我公司可投入本工程施工的机械设备、周转材料、检测、检验仪器等。 我公司的新版《公司质量手册》、《程序文件》、《工程质量管理标准》及其它支持性企业文件。 三、政策法律法规、规范文件 《中华人民共和国建筑法》、《中华人民共和国合同法》、《建设工程管理条例》、《中华人民共和国安全生产法》等。 国家、行业、省市等有关工程的强制性标准、规程、规定。 省、市关于开展创建文明工地和创建优质工程的有关规定。 四、国家和行业现行的施工质量验收规范 《建设工程项目管理规范》(GB/T50326-2001) 《混凝土结构工程施工质量及验收规范》(GB50204-2002) 《混凝土质量控制标准》(GB50204-2002) 《建筑地面工程施工质量及验收规范》(GB50209-2002) 《屋面工程质量验收规范》(GB50207-2002) 《建筑装饰装修工程质量验收规范》 (GB50210-2001) 《建筑地基基础工程施工质量及验收规范》(GB50202-2002) 《建筑桩基技术规范》 (JGJ94-94) 《建筑基坑支护技术规程》 (JGJ120-99) 《钢筋焊接及验收规程》 (JGJ18-2003) 《砌体工程施工质量验收规范》(GB50203-2002) 《钢结构工程施工质量验收规范》(GB50205-2001) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《施工现场临时用电安全技术规范》(JGJ46-88) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《普通混凝土用砂质量标准及检验方法》(JGJ52-92) 《普通混凝土用碎石和卵石质量标准及检验方法》(JGJ53-92)

XX工程施工组织设计

XXX工程 施 工 组 织 设 计 ... 有限公司二O XX年九月

目录 第一章编制说明 一、编制依据第二章概况工程 一、建筑概况 二、结构概况 三、建设单位工期要求第三章施工前期准备工作 一、现场准备 二、技术准备 三、材料准备 四、人员组织 第四章施工流程及进度计划一、施工流程 二、施工安排 第五章主要分项施工方案一、基础放线二、基础土方开挖 三、钢筋加工与绑扎 四、支模工程 五、钢结构螺栓安装 六、混凝土施工 七、钢结构加工制作与施工 八、雨季施工措施第六章施工安全保障第七章文明施工措施

第一章编制说明 一、编制依据 1、国家现行建筑安装工程施工质量验收规范 2、《建筑地基基础工程施工质量验收规范》GB50202-2002 3、《砌筑工程施工质量验收规范》GB50203-2011 4、《混凝土结构工程施工质量验收规范》GB50204-2002(2011) 5、《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 6、《建筑电气工程施工质量验收规范》GB50303-2012 7、《钢结构工程施工质量验收规范》GB50205-2002 第二章工程概况 一、建筑概况 本工程为XXX工程,位于青阳县城区,建筑总面积为404.5貳,结构形式为排架结构,屋面防水等级为二级,建筑耐火等级为二级,使用年限25年。 二、结构概况 本工程采用柱下独立基础基础的埋深为-2.4米,垫层采用C10,基础承台砼采用C30,圈梁、过梁、构造柱、梁、楼板砼采用C25, 土0.00以下墙体采用MU10页岩实心 烧结普通砖,土0.00以上采用墙体采用轻质砌块,钢筋采用热轧带肋HRB400预埋螺 栓采用Q235,钢结构构件采用Q345B钢,檩条、支撑、拉条均采用Q235B钢。 第三章施工前期准备 一、现场准备 1 、重点是由业主移交的平面坐标,水准控制点引测,复核相关移交手续。 2、临时设施准备,主要包括临时水电,围墙、道路、库房、大门、钢筋加工棚、木工棚、厕所等 3、场地准备,设置好场地给排水系统,临时用电系统,布置好道路。二、技术准备 1 、施工前均要将安全文明施工方案,现场总平面图等相关资料及时上报上级单位,并按照审批意见予以实施。 2、组织专业工长、班组长、技术员仔细阅读施工图纸,参加图纸会审,熟悉设计意图及相关文件,开展各类工序的放样、计算工作,确保施工所要的几何参数,制定试验计划。 3、根据分部、分项工程内容,计算工程量做好工料分析,据此编制施工计划。 三、材料准备 1 、根据各个时期的进度要求,对材料的需要量进行分析,对材料的名称、规格、使用时间、数量进行统计汇总,编制采购计划,确定存放场地和组织运输。 2、对所需要的材料均需提前三天上报材料员以便采购。四、人员组织、机械配备 1 、依据本工程基础工程量及工程进度要求,计划配置技术员 2 人,施工员1 人,安全员1 人,工长1 人,钢筋工5 人,木工5 人,瓦工6 人,力工10 人,混凝土浇注5 人,水电工 3 人。 2、计划设备配置挖掘机2台,电焊机2台,钢筋切断机1 台,调直机1 台,套丝机1 台,挖掘机1 辆,水泵4 个。

施工组织设计方案大全

施工组织设计方案大全(1) 2013-02-01 18:31:22| 分类:弱电、建筑工程资| 标签:|字号大中小订阅 施工组织设计方案大全 详细目录 - 1 - 多个完整施工组织设计方案方面的内容!本套系资料库包含 5000 多个完整施工组织设计方案方面的内容!主要包括以下多个专业方面的内容:主要包括以下多个专业方 面的内容:多个专业方面的内容 ★土建工程施工方案★安装工程施工方案★市政工程施工方案★园林绿化工程★装饰工程★电力工程施工方案★电气工程模板★给排水采暧燃气工程模板★精选建筑水暖电工程施工方案范例★弱电方面施工方案★通风与空调施工方案★照明工程施工方案★工业建筑施工方案★公共设施工程施工方案★幕墙工程施工方案★精选施工方案范例★桩基础工程施工方案★道路及高速公路工程施工方案★建筑文明施工方案范本★精选脚手架工程专项施工方案★精选全国鲁班奖施工方案★轻轨与地铁工程施工方案 ★水利工程施工方案★公路桥梁等施工方案 - 2 - 目 录 01.公共设施方案…… - 4 02.住宅建筑类…… - 9 03.水利水电方案…… - 12 04.房建工程…… - 14 05.道路桥梁隧洞工程…… - 16 06.市政工程方案…… - 22 07.结构工程…… - 24 08.土建工程施工方案…… - 26 09.园林景观绿化工程…… - 29 10.装饰工程方案…… - 31 11.电气电力电厂工程…… - 33 12.安装工程方案…… - 35 13.给排水采暧燃气工程…… - 38 14.工业建筑施工方案模板…… - 40 15.照明工程方案…… - 42 16.弱电工程施工方案模板…… - 42 17.脚手架施工方案…… - 43 18.通风与空调工程施工方案…… - 45 19.岩土工程…… - 45 20.轻轨与地铁施工方案…… - 46 21.各类表格…… - 47 22.各类合同范本…… - 57 23.各类技术交底…… - 61 24.各类施工工艺…… - 76 25.各类招标投标…… - 81 26.建筑工程施工工艺标准…… - 85 27.幕墙工程施工方案模板…… - 90 28.施工组织设计常用流程图集…… - 90 29.施组设计常用分项工程施工流程图…… - 92 30.文明施工范本…… - 93 31.专项施工方案模板…… - 94 32.其他相关资料…… - 94 33.施工组织设计资料库…… - 113 34.建筑工程施工资料管理与编制范例…… - 120 35.多个连续梁施工方案及整套资料…… - 129 36.铁路客运专线土建工程全套施工组织设计…… - 130 37.三里河南区改建工程东二区塔台、住宅楼工程施工组织设计方案整理…… - 130 2009-10 月更新添加 70 个方案…… - 130 2009-11 月更新添加 155 个方案…… - 132 - - 3 - 以下为本套设计参考资料的详细文件目录 01.公共设施方案公共设施方案 成都某办公楼拆除改造施工组织设计理工大学车库工程厂房施工组织设计南部县政务服务中心综合用房迁建工程施工组织设计南山田厦新村改造项目变压器防护棚方案廿三里二小学施工组织设计山水小学施工组织设计方案(全套) 上海某模具厂办公楼装饰工程施工组织设计田厦新村改造工程安全文明施工方案田厦新村改造施工组织设计×××学生公寓 1~3 栋施工组织设计 CDB 国际新城售楼处工程施工组织设计 kV 石牌变电站施

建设工程项目施工组织设计

建设工程项目施工 组织设计 1

20 15~20 第1学期 施工组织课程设计 班级: 工管一班 学号: 姓名: 李佳鑫 指导老师: 姚荣 执行时间: .9.14~ .9.30

目录 第一章编制说明 ................................ 错误!未定义书签。 1.1 指导思想.................................. 错误!未定义书签。 1.2 实施目标.................................. 错误!未定义书签。 1.3 编制依据.................................. 错误!未定义书签。 1.4 编制原则.................................. 错误!未定义书签。第二章工程概况 ................................ 错误!未定义书签。 2.1 工程概况.................................. 错误!未定义书签。 2.2 施工特点.................................. 错误!未定义书签。第三章施工部署 ................................ 错误!未定义书签。 3.1 施工部署原则.............................. 错误!未定义书签。 3.2 组织机构及职能划分........................ 错误!未定义书签。 3.3 施工程序.................................. 错误!未定义书签。 3.4 施工顺序.................................. 错误!未定义书签。 3.5 施工流水段划分............................ 错误!未定义书签。 3.6 施工准备工作.............................. 错误!未定义书签。第四章施工平面布置图 .......................... 错误!未定义书签。 4.1 布置依据.................................. 错误!未定义书签。 4.2 布置原则.................................. 错误!未定义书签。

国际商贸城建设项目一期工程施工组织设计DOC 199页.doc

国际商贸城建设项目一期工程施工组织设计(DOC 199页)

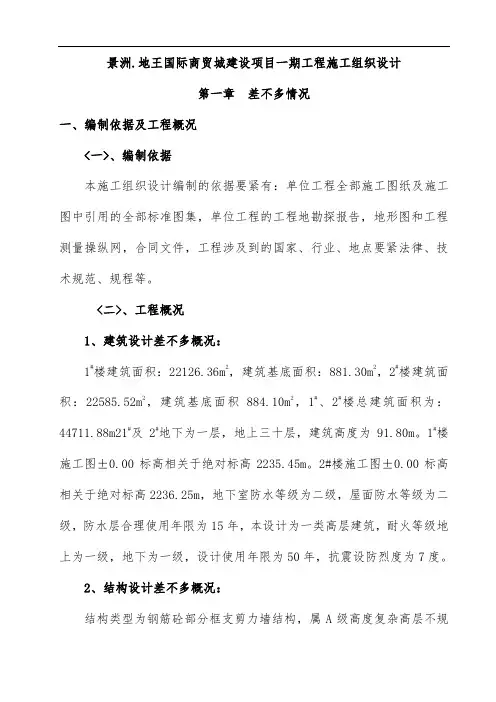

景洲.地王国际商贸城建设项目一期工程施工组 织设计 第一章基本情况 一、编制依据及工程概况 <一>、编制依据 本施工组织设计编制的依据主要有:单位工程全部施工图纸及施工图中引用的全部标准图集,单位工程的工程地勘探报告,地形图和工程测量控制网,合同文件,工程涉及到的国家、行业、地方主要法律、技术规范、规程等。 <二>、工程概况 1、建筑设计基本概况: 1#楼建筑面积:22126.36m2,建筑基底面积:881.30m2,2#楼建筑面积:22585.52m2,建筑基底面积884.10m2,1#、2#楼总建筑面积为:44711.88m21#及2#地下为一层,地上三十层,建筑高度为91.80m。1#楼施工图±0.00标高相对于绝对标高2235.45m。2#楼施工图±0.00标高相对于绝对标高2236.25m,地下室防水等级为二级,屋面防水等级为二级,防水层合理使用年限为15年,本设计为一类高层建筑,耐火等级地上为一级,地下为一级,设计使用年限为50年,抗震设防烈度为7度。 2、结构设计基本概况: 结构类型为钢筋砼部分框支剪力墙结构,属A级高度复杂高层不规则建筑,结构安全等级为二级,结构设计使用年限为50年,地基基础设计等级为甲级,建筑物场地类别为Ⅱ类,抗震设防分类丙类,抗震设防裂度为7度,设计地震分组为第二组,地震加速度为0.10g。

砼强度等级为:基础垫层均用C15,筏板基础C40,七层顶以下即标高24.73m以下C40,八层地面至十二层顶即:标高24.73-39.23m为C35,十三层地面以上即标高39.23m为C30。 钢筋采用HPB235(φ)级,HRB335(Φ)级,局部楼板用冷轧扭钢筋,焊接要求:HPB235钢与HPB钢焊接用E43XX型焊条,HRB335级钢与HRB335级钢焊接用E50XX型焊条,钢筋保护层厚度为:筏板及基础梁50mm,标高-2.10m以下地下室外墙为50mm,其余墙面为25mm,砼柱为30mm,梁为25mm,板为15mm。 3、工程地质及水文气象条件 本施工场地地层在勘察范围自上而下依次分为: (1)、杂填土、本层主要由粉土,建筑垃圾类砖块,旧基础等组成,松散、结构不均匀、湿,厚度为0.80-3.80m。 (2)、黄土状土,褐黄色,以粉土为主,厚度0.40-3.60m,粉砂夹层厚度为:0.40-1.00m。 (3)、卵石层、杂色、稍湿一湿,松散一中密,成分以变质岩,层底标高为:2224.29-2230.19m,本层厚度1.50-5.40. (4)、第三纪泥岩强风化,棕红色—青灰色、稍湿一湿、以可塑为主、部分坚硬、结构构造大部分被破坏,散体状结构和土状结构,浸水后极易变软,手可捏成团,工程性类似于一般粘性土,此层冲水钻探,可钻性容易,岩芯采取率为80%以上,分布有少量石膏夹层,与砂岩强风化层呈韵律沉积,石膏呈颗粒状,岩体基本质量等级为极软岩,该层层底标高为2220.86-2226.02m,单层厚度及累计厚度为0.60-6.70m。 (5)、第三纪砂岩中风化:灰白色-棕褐色、干、质地坚硬,组织结

智能化施工组织设计方案_完整版

智能化施工组织设计方案 第一章编制依据 1.施工组织设计得指导思想 “南京国际博览中心综合服务楼智能化系统建设”施工组织设计就是按贵方提供得智能化弱电系统设计图,按现行得国家施工验收规程规范、工程质量评定标准、施工操作规程、成都市政府得有关规定,再结合我公司得施工能力、技术准备力量及多年弱电系统工程得设计施工经验与本工程得具体情况进行编制得。 施工组织设计作为直接指导施工得依据,在保证工程质量、工期、安全生产、成本得前提下,对加强施工管理、有效得调配劳动力、提高施工效率、节约工程成本、保证施工现场得安全文明有积极作用。 施工组织设计一旦经甲方与建设监理公司审核认可后,在施工

过程中,我公司一定严格按照本施工组织设计执行。 2.编制范围及内容 1、本工程施工组织设计就是严格按照本弱电系统工程得要求进行质量策划后编制得,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一进行部署下完成。 2、我公司高度重视本施工组织设计得编制工作,召集曾从事过类似工程工作得技术专家、有关负责人攻克本工程得重点、难点及特殊部位得施工技术,力求本方案重点突出,具有呼应性、针对性与可操作性。 3、本着对建设单位负责与资金得合理使用、对工程质量得高度责任感,针对本工程设计特点与使用功能要求,我们编制得原则就是:“确保工程质量优、速度快、造价低、操作性强”。同时保证周边与施工现场有良好环境。 3.施工组织设计编制技术依据 ※《智能建筑设计标准》GB/T 50314-2006

※《民用建筑电气设计规范》JGJ 16-2008 ※《建筑设计防火规范》GB50016—2006 ※《旅馆建筑设计规范》JGJ62-90 ※《火灾自动报警系统设计规范》GB50116-98 ※《综合布线系统工程设计规范》GB50311-2007 ※《安全防范工程技术规范》GB50348-2004 ※《入侵报警系统工程设计规范》GB50394-2007 ※《视频安防监控系统工程设计规范》GB50395-2007 ※《出入口控制系统工程设计规范》GB50396-2007 ※《有线电视系统工程技术规范》GBJ 50200-1994 ※《人民防空地下室设计规范》GB50038-2005 ※《汽车库、修车库、停车场设计防火规范》GB50067-97 ※《建筑物防雷设计规范》GB 50057-94 ※《建筑物电子信息系统防雷技术规范》GB500343-2004 ※《厅堂扩声特性设计规范》GB50371-2006 ※《大楼通信综合布线系统标准》YD/T926、1-1997 ※《安全防范工程技术规范》GB50348-2004 ※《视频安防监控系统技术要求》GA/T367—2001 ※《入侵报警系统技术要求》GA/T368—2001 ※《江苏省建筑智能化系统工程设计规范》DB32/181-1998

建筑工程项目施工组织设计文件

5.2 钻孔灌注桩施工方案 本工程桩基处理设计采纳φ800mm钻孔灌注桩,桩顶标高为底板底标高,桩底标高-42.800m,有效桩长35m,砼标号C30,桩底端进入⑤2层。钻孔灌注桩内插钢格构柱兼为支撑立柱桩使用。打算投入20台GPS-20型钻机,拟采纳泥浆护壁正循环钻进成孔,导管灌注水下混凝土的方法施工。先施工第Ⅱ、Ⅲ施工段,然后紧随地下连续墙施工从基坑南、北两端向基坑中间推进。 5.2.1钻孔灌注桩施工工艺流程

图5.2.1 钻孔灌注桩施工工艺流程框图 5.2.2施工前钻孔触探 因拟建场地表层杂填土较厚,不仅夹有混凝土、块石、砖块及煤渣等杂物,且原上钢三厂厂区部分基础均未拆除洁净。 在钻孔灌注桩前,先行在桩位处,采纳工程钻机进行深度在7.0m 左右的钻孔触探,探明地下障碍物情况,以确定障碍物部位。关于旧的基础,采取开挖凿除旧基础,关于表层夹有混凝土、块石、砖块及煤渣等杂填土,采取挖掘清除表层杂物,然后用优质粘土回填夯实。先回填至护筒底部,护筒定位后再对称回填至地面; 5.2.3钻孔灌注桩施工方法

5.2.3.1桩位测放 施工前,依照桩位布置图和测量操纵网测放灌注桩桩位,桩位偏差不大于10mm,且标桩埋设牢固有醒目标志。 5.2.3.2护筒埋设 护筒采纳钢护筒,Ф800mm灌注桩护筒内径为810mm,采纳人工挖坑法埋设,护筒埋设应位置正确、稳定,护筒与坑壁之间用粘土填实,护筒中心与桩位中心线偏差不大于30mm,表层土质情况较好的部位护筒埋深 1.0~1.5m,对表层杂填土较厚部位采纳加长护筒,护筒埋深约2.0~3.0m。 5.2.3.3泥浆护壁 泥浆的作用在于维护槽壁的稳定,携出孔内的悬浮物钻渣。灌注桩施工所用泥浆要求粘度适当、比重合理、稳定性好、过滤失水量小,泥皮形成时刻短且薄而又有韧性。 本工程灌注桩钻孔深度约47.0m,钻孔作业要穿越杂填土、饱和粘性土、粉性土层,进入⑦层砂(粉)土层,③层灰色淤泥质粉质粘

排水工程施工组织设计

目录 第一章编制依据和工程概况 一、编制依据 二、工程概况 三、工程质量、安全、环境目标 第二章施工部署和施工准备 一、施工组织机构 二、施工进度计划 三、施工前准备工作 四、施工管理 第三章主要施工方案和施工工艺 一、测量放线 二、管沟土方 三、管道安装 四、砌筑检查井 五、回填 第四章质量保证措施 第五章安全保证措施 第六章文明施工与环境保护

第一章编制依据和工程概况 一、编制依据 西吉县将台乡2011年农村环境连片整治工程施工组织设计根据以下资料及相关信息组织编写: 1.宁夏建筑设计研究院有限公司设计的将台乡人工湿地污水处系统、集污管道工程施工图; 2.《室外排水设计规范》(DB50014-2006); 3.《给排水构筑物施工及验收技术规范》(GBJ141-90) 4.《给排水管道工程施工及验收规范》(GB50268-2008); 5.《建筑工程施工质量验收标准》 6. 《工程测量规范》(GB50026-93); 7. 《湿陷性黄土地区建筑规范》(GB50025-2004); 8. 《污水排放标准》(GB8978-1996); 9. 《人工湿水污水处理技术导则》(RISN-TG006-2009); 10.《生活垃圾卫生填埋技术规范》(CJJ17-2004); 11.《城市生活垃圾卫生填埋场运行维护技术规程》(CJJ93-2003); 12.《生活垃圾卫生填埋防渗系统工程技术规范》(CJJ113-2007); 13.《生活垃圾卫生填埋场封场技术规程》(CJJ112-2007);

1.施工合同 我单位根据上述有关资料和现场踏勘,详细分析了各种影响施工的因素和本工程的施工工艺特点,结合现场实际情况,经深入调查研究,并结合我单位多年的排水工程施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成。 二、工程概况 1、工程范围: 本工程施工图由宁夏建筑设计研究院有限公司设计,本工程为西吉县将台乡2011年农村环境连片整治工程,排水管材为d300~d400II 级钢筋砼管,承插口钢筋砼管采用橡胶密封圈接口。 2、主要工程内容: 本工程为将台乡街道排水工程共计1102米,热工湿地污水处理系统1套,3m3垃圾池15个,3m3垃圾箱32个。 三、工程质量、安全、环境目标 1.工程质量目标: 我公司要充分发挥自身企业的优势,严格按照ISO9001-2000质量管理体系质量管理模式组织施工,成立过硬的项目经理部,严格遵照设计图纸、国家现行施工规范、规程及行业标准,组织施工和检查评定工程质量,与建设、工程设计、监理监督单位密切配合,认真履行我们的职责与承诺,确保本工程全部达到合格工程,具体目标值如下:

商贸城施工组织设计(安装)

安阳义乌国际商贸城 安装 施 工 组 织 设 计 审批 校核 编制单位浙江中仑建设有限公司 年月日

第一章工程概况 本工程为安阳义乌国际商贸城工程;工程建设地点:安阳市中华路与德隆街交叉口西南角;属于框架结构;地下1层;商贸城a区地上4层,局部5层;建筑高度:25.215m;商贸城b区及商贸城c区地上三层;建筑高度15.315m;总建筑面积:117762.12平方米;总工期:天。 本工程由安阳新时代置业有限公司投资建设,机械工业第六设计研究院设计,地质勘察,监理公司监理,浙江中仑建设有限公司组织施工;由 担任项目经理,担任技术负责人。 该工程结构形式为钢筋混凝土框架结构,基础形式为CFG桩+柱下独立基础;工程合理使用年限为50年,抗震设防烈度为8度;地下室防水等级为二级;屋面防水等级为二级;地下车库为小型车停车库,停车位数量为395辆。 本工程基础垫层:C15素混凝土垫层;混凝土墙:C30;楼梯:C30;压顶梁、过梁、栏板等外露构件为C30;其余未特别注明的构造柱、圈梁、过梁:C25混凝土;基础、基础梁、挡水板及坡道均为P6 C30。墙体填充墙:±0.00标高以下用240厚MU10混凝土实心砌块、M7.5水泥砂浆。±0.00标高以上用200mm、250mm厚的A3.5加气混凝土块,M5混合砂浆; 安装工程概况 (1)、电气工程:照明及动力供电系统、(10/0.4kv变配电系统、电力配电系统及变配电智能化系统、防雷接地系统、电梯系统等)(2)给排水工程:生活给水、排水系统、雨排水等系统。 第二章现场管理组织机构设置 第一节管理机构设置

我单位将把该工程列为单位的重点施工项目,实施项目法施工,建立一个合理的、精干的、高效率的组织机构--项目经理部,该机构以项目经理为首,通过赋予的权力,全面履行合同,对工程施工进行组织、指挥、管理、协调和控制等五大职能,协调内外部及人员间关系,发挥各项业务职能的能动作用,满足现场的施工准备、作业计划、生产调度、技术管理、质量控制、安全施工、工程测量、劳务、物资、机具、成本核算、计量试验、生活、文明施工等需要,对本工程的质量、安全文明施工、工期、成本、服务全面负责。施工中按照ISO9002质量体系标准进行综合管理,确保各项管理目标的完全实现。 项目部人员由经验丰富、服务态度好、责任心强、勤奋实干的工程技术人员和管理干部组成。项目经理部设项目经理一名,项目副经理一名,技术负责人四名。项目经理部由综合办公室、计划预算科、质量安全科、工程技术科、物资设备科组成管理层。 作业层由单位劳人处选配素质高、曾施工过类似工程的专业队伍组成。 第二节工程目标 一.质量方针和质量目标 1、质量方针 以质量管理为中心,视工程质量为生命; 坚持以人为本,严格过程控制,持续质量改进; 努力完善保修服务,为顾客提供满意的建筑产品。 释义: (1)、工程质量是施工企业赖以生存的基础,公司从事的一切生产经营活动都应该以此为中心。当经营、生产、技术、财务、成本、物料、人事、作业等管理活动与工程质量发生冲突时,应以工程质量为先。任何有损工程质量的行为都是不能容忍的。工程质量是企业的生命线。
