立面改造施工组织设计

立面改造施工组织设计
立面改造施工组织设计

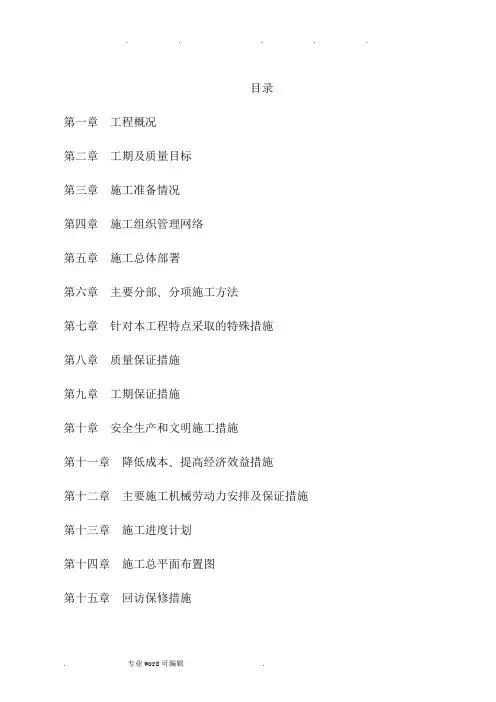

目录

第一章工程概况

第二章工期及质量目标

第三章施工准备情况

第四章施工组织管理网络

第五章施工总体部署

第六章主要分部、分项施工方法

第七章针对本工程特点采取的特殊措施

第八章质量保证措施

第九章工期保证措施

第十章安全生产和文明施工措施

第十一章降低成本、提高经济效益措施

第十二章主要施工机械劳动力安排及保证措施第十三章施工进度计划

第十四章施工总平面布置图

第十五章回访保修措施

附表一:拟投入本标段的主要施工设备表

附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表

附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图

附表六:临时用地表

第一章工程概况

一、编制依据

1. 本装修工程招标文件、设计图纸、招标答疑及招标控制价等资料;

2. 本公司组织的工地自行考察资料;

3. 市场和社会调查资料;

4. 公司类似装饰工程生产经营能力、经验和资料;

5. 根据本公司的ISO9001国际质量标准相关文件;

6.湖北省安全生产、文明施工的相关规定;

7、国家相关法规及规范

我公司在本工程的设计和施工中全部采用现行中华人民共和国的相关技术法规。在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。在本工程施工期间,若有新的适合本工程的国家标准出台,则执行新的标准。

(1)结构设计规范:

《建筑结构荷载规范》

《钢结构设计规范》

《建筑抗震设计规范》

《高层民用钢结构技术规程》

《冷弯薄壁型钢结构技术规范》

《建筑设计防火规范》

(2)建筑设计规范:

《民用建筑设计通则》

《高层民用建筑设计防火规范》

《公共建筑节能设计标准》

《建筑采光设计标准》

《民用建筑隔声设计规范》

《建筑物防雷设计规范》

二、编制原则

1.确保工期原则:本装饰工程的施工的面较广,工期较短,围绕工期要求采取各项技术和管理措施,以确保本工程如期完工。

2.确保质量原则:按照招标文件要求,我公司将严格按照国家规范组织施工,确保工程质量达到合格。在保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。

3.精心施工原则:联系公司实际情况,全面发挥优势:根据本工程的施工要求,我公司发挥本公司的管理优势,强化计划管理,做到施工队伍的准军事化管理,应用最先进的施工技术,精良的加工设备,完整的检测手段来完成成本工程的加工、制作、安装与服务。

4.遵守设计意图原则:依据招标文件及装饰施工图纸等资料,结合装饰内容、规模、功能等要求,经专业技术人员反复分析,为此本装饰工程遵照设计师的思路,遵守设计图纸各部位的设计要求与节点进行施工配

套,从而达到高标准、高质量的装饰效果。

三、工程简介

1.工程名称:新沟镇吉祥大道、银欣大道立面改造及亮化项目

2.建设地点:监利县新沟镇

3.工程概况:外墙刷漆、门头广告统一,建筑主体天际线装LED亮化灯等,外墙改造面积25900㎡,总投资约为600万元

四、施工难点要点分析

1、本工程在装饰过程中,必须做好各项安全防范措施,保证工程进度,保证工程质量是本工程的关键。

2、施工工期紧,质量标准高是本工程的重点,必须精心组织、精心施工,科学、合理、有序地安排施工作业,建立健全质量保证体系,确保一次交验合格,并争创文明工地。

3、本工程所用材料目前建筑装饰材料市场价格不稳定,材料价格存在上涨风险,及时保证供应是确保施工进度的关键。

4、该工程装饰施工交界面多,施工安全隐患多,盲点也多。

第二章工期及质量目标

第一节工期目标

严格按照招标文件的工期要求,根据总体施工方案,编制详细的月、旬、日作业计划;具体开工时间根据甲方、监理的书面通知为准。

第二节质量目标

落实公司的质量目标,严格按《质量管理体系ISO9001-2008标准》管理,编制详细的分部、分项施工技术标准与操作要求,加强施工过程的控制,确保本工程达到合格标准,争创省优质装饰工程。

具体要求:

本工程采用的主要材料、半成品、成品、建筑构配件、器具和设备均应进行现场检查验收合格方允许进场;凡涉及安全、功能的有关产品,应按各专业工程质量验收规范规定进行复验;并应经监理工程师(建设单位技术负责人)检查认可后方可使用。

单位(子单位)工程所含分部工程有关安全和功能的检测资料要齐全、完整。

主要功能项目的抽查结果要符合相关专业质量验收规范的规定。

观感质量验收应符合规范要求。

本工程的保修期按国家有关规定执行,保修期于发出“竣工验收报告”之日起计算,本工程在保修范围和保修期限内发生质量问题的,本公司将履行保修义务,并对造成的损失承担赔偿责任。

外立面施工组织设计

XXXXX X程外 立面 施 工 组 织 方 案

一、工程概述 二、施工组织 三、设计依据 四、测量放线 五、施工方案 六、质量管理措施的保证 七、技术交底 八、安全措施 九、消防、环保管理措施 、工程概况 二、施工组织 为了有效的组织本工程装修工作,我公司成立了管理机构,涵盖了各职能部门的技术人员,负责与总承包方及甲方和设计、监理单位间人员的联系沟通,达到有效的运作,并组织有相关工作经验责任心强的技术、质量、安全生产行政管理人员负责现场各方面施工工作,做到各方位统一计划协调、统一管理、统一组织指挥、统一物资供应、统一对外联络。 2.1施工准备 (1)认真组织提前进入施工现场。 (2)根据设计图纸有关资料制定出翻样图,并提出加工规格数量表。 (3)根据设计及有关资料提出材料计划及机具计划。

(4)认真学习和熟识国家验收规范工艺标准。 (5)制定安全生产及防火规章制度,并进行入场前的安全教育工作。 (6)编制施工进度计划,做好劳动力安排。 (7)根据图纸其及甲方要求,做好施工技术交底工作。 (8)各种小型电动工具的电源接通,做到安全可靠。 (9)设计方案确定后,绘制详细施工,加工图纸,内容包括: 1)完整、详细结合结构完成现状的立面图和平面图; 2)所有单块及拼接石材加工大样图; 3)典型节点图,锚固件,支撑装置、嵌缝、锚固大样。 (10)提供结构验收手续,细查现场影响石材干挂的部位,原因,提出整改要求及措施确定并提出完成时间,以确保石材安装进入正常工期。 (11)提供的脚手架是否符合石材安装要求进行考察验收,干挂石材脚手架满足JGJ80-91国家标准的安全技术规范,对不能满足安装使用要求的脚手架,体会粗符合规定的修正加固方案,限定满足施工作用的时间。 (12)对符合设计要求的角钢型材,拟定货计划,不锈钢挂件以及镀锌胀管螺栓,依据图纸落实加工,确定第一批现场时间,石材,嵌缝材料落实有序供应的现场时间。

房屋加层工程施工组织设计

目录 一、编制依据 二、工程概况 三、施工部署 技术准备 四、文明施工措施 五、工程质量保证措施 六、安全保证措施

一、编制依据 1.工程中标文件; 2.工程答疑文件; 3.工程设计图纸; 4. 《建筑法》、《建设工程质量管理条例》、《工程建设标准强制性条文》; 5. 国家、地区颁发的有关工程建设的法律、法规、规定及标准; 6. 建筑业推广应用的十项新技术; 7.公司资质手册、程序文件及其它相关管理文件。

二、工程概况 本工程位于叶榭镇张泽社区警务所内 内容如下 1、办公楼加层133.17㎡ 2、门卫屋顶加层面28.08㎡ 3、围墙47.5m 4、大门口、砼路面112.33㎡ 5、大门电动门1个

三、施工部署 技术准备 1. 在本施工组织设计的指导下,按设计要求,根据工程特点,结合现场环境及本单位情况,进一步细化编制分部分项工程的施工方案,采用行之有效的施工方法,科学、合理地编制施工组织设计,做到质量优、工期短、无重大事故。施工组织设计经公司技术负责人审核后报总监理工程师审查批准后实施。 2. 根据建设单位提供的图纸和地质资料,配备必要的标准图集和规范、规程,项目技术负责人主持组织有关人员熟悉图纸,充分了解设计意图,提出问题,做好施工图纸会审的准备工作,并编制技术作业指导书、施工方案,明确岗位责任制。 3. 在项目技术负责人组织下,按照ISO9001标准的要求,编制项目质量计划,明确各分部分项工程所达到的质量目标,使质量在每个分项上达到具体量化,确定特殊工序和关键工序,编制切实可行的各分项工程作业指导书,明确各项责任和程序及质量标准,使质量目标得以实现。 4. 根据图纸设计要求,提前做好砼、砂浆配合比设计申请,钢材、水泥的化验试验工作、钢筋对焊接头等材料的试验检测。

外立面改造施工组织设计

施组织设计 一、编制依据 1、编制说明 本技术标是根据工程特点和采购文件的具体要求进行编制的。我公司严格执行国际管理标准ISO99O1质量管理体系,对工程质量进行严格管理,在施工中严格按国家现行规范及标准施工,选派优秀项目经理班子,发挥企业优势,在黑河市城市建设投资开发有限责任公司新办公室装修工程项目中再创佳绩。 2、编制的指导思想: 在施工中要采用一切先进的科学技术成果,采取有效的组织措施,拿出一流的质量和一流的工期来完成这项工程。通过这一工程,锻炼和培育出一支高水平的管理队伍,总结提高施工经验,运用新技术、新工艺、新材料。努力使该工程成为施工样板工程之一。 3、编制依据 《建筑工程施工质量验收统一标准》 GB50300–2001 《砌体工程施工质量验收规范》 GB50203–2002 《混凝土结构工程施工质量验收规范》 GB50204–2002 《建筑装饰装修工程施工质量验收规范》 GB50210–2002 《建筑给排水及采暖工程施工质量验收规范》GB50240–2002 《建筑电气工程施工质量验收规范》 GB50303–2002 二、工程概况 工程名称:黑河市2010年街路建筑立面40#楼改造工程 工程地点:黑河市 施工工期:工程开工日期为2010年7月13日,竣工日期为2010年9月29日,工期79个日历天。 三、分部分项工程施工方法 第一部分屋面工程施工工艺及方法

(一)、水泥砂浆找平层(20mm厚) 1、作业条件 找平层施工前,屋面结构层应进行隐蔽工程检查验收,并办理隐蔽手续。各种穿过屋面的预埋管件根部及烟囱、女儿墙、暖沟墙、伸缩缝等处的根部应按图纸要求做好处理。 2、施工工艺 2.1将结构层上面的松散杂物清理干净。 2.2在抹找平层以前,应对基层适当洒水,以达到找平层结构层能牢固结合为度。2.3 冲筋贴灰饼:冲筋贴灰饼,根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m。 2.4涂刷素水泥砂浆结合层:宜刷1:0.5水泥浆,也可在基层上均匀撒水后,再撒水泥,经扫涂形成均匀的水泥浆粘结层,并及时铺水泥砂浆。 2.5铺水泥砂浆压头遍:铺灰压头遍:沟边、拐角,根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。大面积抹灰在两筋中间铺砂浆(配合比应按设计要求),用抹子摊平,然后用短木杠杆根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。 2.6铁抹子压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆初凝前进行。 2.7养护:地面压光交活后24h,铺锯末撒水养护,保持湿润,养护时间不少于15d,养护期间不允许压重物和碰撞。 2.8找平层要留置分格缝,分格缝兼做排气槽,并与保温层连通,宽度取50mm,纵横间距不宜大于3m。 2.9铺实压头遍:沟边、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求,在两筋中间铺1:2水泥砂浆,用抹子抹平,然后用铝合金刮尺,根据两边冲筋标高刮平,再用木抹子找平后检查其平整度。 3、质量要求

最新版外立面幕墙工程项目施工组织设计方案

最新版 外立面幕墙工程项目 施工组织设计方案

第一章编制说明 **外立面幕墙工程项目位于**,地理位置优越,建筑造型完美,具有独特的高品质装饰效果。目前部分楼层外立面已具备施工条件。 我公司组织了一批技艺精湛、经验丰富的技术人才,本着“让客户更满意”的原则,对招标文件、技术图纸、施工合同等资料进行详细深刻的研究,并结合本工程具体情况,及本工程的施工重点、难点、关键控制点,精心编制了本施工组织设计。我们将在施工过程中全力配合业主、总包以及工程监理,将质量管理放在首位,兼顾工程进度,并最大限度的降低工程成本,真正实现“一流的施工、一流的质量、一流的管理”的施工管理目标,使本工程能够充分地体现出建筑师的设计理念,能够淋漓尽致地展示出现代优秀建筑虚实结合的独特魅力。 第一节编制依据及原则 一、编制依据 1. 外立面幕墙工程招标文件 2. 外立面幕墙工程施工图 3. 外立面幕墙施工合同 4.国家相关施工及验收规范、标准、法律法规 二、编制原则 1.本施工组织设计方案仅适用于外立面幕墙幕墙工程,是该工程具体实施的指导性文件,施工人员必须熟练掌握并根据其内容进行工程施工。

2.本施工组织设计方案编写的指导思想是:严密组织、科学安排、部署合理、重点突出。 3.本施工组织设计方案编制遵循施工工艺技术的内在规律性,科学合理地安排各分部、分项工程施工工艺及施工顺序。 4.在工程施工过程中应按计划、实施、检查、处理四个步骤进行。 5.本施工组织设计力求采用国内外先进的施工技术和科学管理方法,以便加快施工速度,缩短工期,保证工程质量。 6.本施工组织根据施工的具体情况,可适时进行修改调整,并将调整修改的内容及时报告业主、总包和监理单位。 7.尽量减少施工现场临设工程,合理的储备物资,减少物资运输量,科学的布置施工平面图。 第二节编制内容 本施工组织设计是外立面幕墙工程从施工准备到竣工验收全过程的综合性纲要。为建立正常的施工秩序,有计划地开展各分部分项工程的施工,及时地做好各项施工准备工作,保证劳动力和各种材料、机具的及时供应及使用,协调与土建单位之间、各工种之间、各种资源之间的空间布置与时间安排的关系,保证施工的顺利进行及按时保质完成该项目的施工,本施工组织设计围绕工程的施工特点、技术难点、及现有的施工条件等,从工程概述,加工制造方案,主要施工方法,工程进度计划及保证措施,主要机械设备、水电的用量计划及劳动力计划,施工现场管理,与总包、监理及设计人的配合措施,确保工程质量的技术组织措施,确保安全生产的技术组织措施,确保文明施工的技术组织措施,确保工期的技术组织措

改造加固工程施工组织设计方案完整

*********综合业务楼改造工程(加固) 施 工 组 织 设 计

*************** 五年三月二十四日00二 目录 一、责任表 二、工程概况 三、编制依据 四、施工准备 五、施工组织设计计划 1、分部分项工程施工方案及技术措施 2、施工机械进场 3、材料进场计划 4、雨季施工措施 5、施工安全、文明施工、减少扰民、降低污染和噪音措施 六、重难点部位施工注意问题及处理措施 七、施工平面布置图 八、施工进度计划 九、工程总进度计划与加固施工组织设计相适应措施 十、项目管理体系

十一、质量保证措施 十二、施工总平面布置图 十三、施工进度计划横道图 十四、施工网络计划图 责任表 ****** 编制人: ******

审核人: ******批准人: 一、工程概况 本工程为********综合业务楼改造工程(加固),该项目位于 **********,工程规模约15000㎡,原结构为十五层框架剪力墙结构(其中塔楼三层),现浇楼板,桩基础。现通过加层改造,增加为二十层(其中塔楼四层)。因荷载发生变化,为满足其使用功能,*******对该结构的改造加固进行设计。我公司根据施工图及现场实际情况对其提出合理的加固施工组织设计。本工程加固内容主要包括:2-13层(5~11)/D轴和(6~11)/D轴范围核心筒楼面改造、1~12层剪力墙开洞改造、1~12层卫生间楼盖改造、1~12层柱加固、2~13层楼面梁加固、承台顶~46.465处观光电梯井墙柱改造加固等。

二、编制依据 1.《*********综合业务楼加层改造》 2.《混凝土结构加固技术规范》(CECS 25:90) 3.《混凝土结构工程施工质量验收规范》(GB50204-2002) 4.《碳纤维片材加固混凝土结构技术规程》(CECS146:2003) 5.《喷射混凝土加固技术规程》(CECS161:2004) 三、施工准备 (一)技术准备 1、开工前应组织项目有关人员对现场实际情况进行了解及工人食宿的安 排。 2、图纸会审:组织专业技术人员认真阅读图纸,做好图纸疑点记录会同有关部门进行图纸交底。组织施工技术人员、班组长消化图纸。 3、进行施工组织设计的细化。 4、在工程开工前,项目部要召开生产技术会议,按经审批的施工组织设计进行交底,贯彻施工组织设计的要求。 5、组织技术交底:从项目经理部到专业分队,并以书面形式表达。施工队伍接受交底后要认真贯彻施工意图,牢记施工细节,一有疑点

最新整理特色街区外立面装饰改造方案.doc

外立面装饰改造 施工组织设计 目录 第一章编制依据……………………………………………… 第二章工程慨况……………………………………………… 第三章工程建设目标……………………………………………第四章施工部署…………………………………………………第五章施工准备……………………………………………… 第六章安全防护……………………………………………… 第七章外墙面砖施工方法………………………………………第八章外墙涂料施工方法………………………………………第九章外墙玻璃门及铝塑板墙面施工方法……………………第十章外脚手架工程………………………………………第十一章主要施工管理措施…………………………………第十二章保证工程质量措施…………………………………第十三章施工进度及工期保证措施……………………………第十四章安全生产和文明施工的保证措施……………………第十五章工地机电安全技术措施……………………………第十六章消防安全保证措施……………………………… 第十七章季节性施工技术措施…………………………… 第十八章节约、降低成本措施……………………………第十九章环境保护的措施…………………………… 第二十章施工现场的配合协调工作……………………… 第二十一章服务措施…………………………………………

施工组织设计 第一章编制依据 1、本施工组织设计编制的目的是:为00000000000000000000000施工阶段提供较为完整的技术文件,指导本工程优质、高速、安全、文明地施工。 2、本施工组织设计的编制依据: 本施工组织设计依据下述规范、文件编制: 1、《玻璃幕墙工程质量检验标准》 2、《钢结构工程施工质量验收规范》 3、《建设部关于发布《建筑施工现场环境与卫生标准》公告》 4、《建设工程安全生产管理条例》 5、《建筑工程施工质量验收统一标准》 6、《建筑工程文件归档整理规范》 7、《建筑装饰装修工程质量验收规范》 8、《木结构工程施工质量验收规范》 9、《建筑施工安全检查标准》 10、《全国建筑安装工程统一劳动定额》 11、重庆市建设委员会颁发的有关建筑施工规程、安全、消防、质量等文件。 xxxx有关建筑施工规程、安全、消防、质量等文件。 14、本公司ISO质量体系《质量手册》、《程序文件》、《技术标准》。 xxxx章工程概况 00000000000000000000000项目位于南岸区长生桥镇特色风貌街区。该工程为外里面改造工程,主要的项目有:外墙面原有面砖的剃打、外墙面新做面砖、外墙漆,钢架雨棚、铝塑板安装、玻璃门安装等项目。 因本工程为改造工程原街道门市需正常营业,施工时应注意减少对周围,城市管线及已建建筑的影响。 第三章工程建设目标 第一节质量目标 本工程确保一次性验收合格,准时交付使用。 第二节安全生产、文明施工目标

沿街立面改造施工组织设计完整版

房屋立面改造施工组织设计 有限公司 二○一七年

第一章编制说明....................................................................... - 5 - (一)编制依据.................................................................... - 5 - (二)编制原则.................................................................... - 5 - 第二章工程概况...................................................................... - 5 - (一)工程概况简介................................................................ - 5 - (二)施工范围内的主要工作内容.................................................... - 6 - 第三章施工部署...................................................................... - 6 - (一)项目组织机构................................................................ - 6 - (二)项目管理模式................................................................ - 7 - (1)管理目标................................................................. - 7 - (2)劳动力组织............................................................... - 7 - (3)施工用电................................................................. - 8 - (4)施工用水................................................................. - 8 - 第四章、施工机械设备配备.............................................................. - 8 - (一)进场施工机械设备............................................................ - 8 - (二)机械设备使用、维护、保养制度................................................ - 8 - (1)日常维修保养管理......................................................... - 9 - (2)做好设备的维修保养工作................................................... - 9 - (3)事故处理................................................................. - 9 - (4)机械设备落实情况......................................................... - 9 - 第五章、立面改造各分项施工工艺及规范................................................ - 9 - (一)脚手架搭建.................................................................. - 9 - (1)搭设方式................................................................. - 9 - (2)搭设高度................................................................. - 9 - (3)搭设要求................................................................ - 10 - (二)外脚手架的拆除............................................................ - 11 - (1)拆除准备工作............................................................ - 11 - (2)外架拆除要点与施工步骤.................................................. - 11 - (3)外架拆除安全措施........................................................ - 12 - (4)脚手架拆除安全技术操作规程.............................................. - 13 - (三)墙面凿除.................................................................. - 13 - (1)拆除顺序................................................................ - 13 - (2)技术措施................................................................ - 14 - (3)安全技术措施............................................................ - 14 - (四)外墙干挂铝单板施工 ........................................................ - 15 - (1)施工准备 ................................................................. - 15 - (2)框架龙骨安装........................................................... - 15 - (3)铝单板连接及安装 ....................................................... - 15 - (4)施工方法和注意事项 ..................................................... - 16 - (5)手工电弧焊焊接工艺要点 ................................................. - 16 - (五)外墙干挂铝扣板施工......................................................... - 16 - (1)工艺流程 ............................................................... - 16 - (2)施工工艺 ............................................................... - 17 - (3)质量标准............................................................... - 17 -

钢结构加层工程施工组织设计

一编制依据 1、提供的防水屋面钢架布置图。 2、业主提供的招标文件。 3、对施工现场及周围环境的调查。 4、国家有关建筑安装工程施工及验收规范、建筑安装工程质量检验评定标准和安徽省施工现场管理及有关法规文件要求。 5、ISO9000族质量管理和质量保证标准。

二工程概况 本工程位于______________,是_____________综合楼的加层。原建筑为二层钢筋砼框架结构,现因该屋顶防水层产生漏水,故决定在原平屋面上加钢结构防水屋面。 工程特点: 1、建设面积共658m2, 2、所加钢结构防水屋面层高为1.6m。 3、新加钢结构防水屋面钢结构为起脊两坡面排水,屋顶面层为0.5mm 厚单板彩钢瓦,双面彩漆内白外红,钢架、立柱为钢钢,檀条为C型钢件,设有排水管沟系统。

三施工部署 (一)工程目标: 1、质量目标:优良。 2、安全文明施工目标:争创文明安全工地。 3、工期目标:合理划分施工流水段,科学安排工序,确保合同工期。 4、管理目标:规范项目管理行为,充分调动项目经理部全体成员的积极因素,利用我单位在施工、经营、技术管理中的优势,实现现代化管理。保证工程在管理、质量、文明、作风上创出一流水平,让用户放心和满意。 (二)组织机构: 1、组织机构:该工程按项目法组织施工,组建办公教学楼加层项目经理部。施工现场配备专业技术人员、领工员、安全员、质量检查员,分别负责技术管理、施工管理、安全防护、质量检查各项工作。配有丰富实践经验和较高水平的老工人负责主体、装修质量关。项目经理部管理人员均在现场办公,及时解决施工过程中出现的问题。 (1)领导班子:由项目经理、项目副经理、项目总工程师组成,负责对工程的领导、指挥、协调、决策重大事宜,对工程进度、成本、质量、安全和现场文明施工等负全部责任。 (2)技术室:负责贯彻工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,汇集整理工程技术档案,组织材料检验、试验和施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的技术问题。

外立面改造工程施工组织设计方案

江子头村立面改造工程 施 工 组 织 设 计 编制单位:金光道集团经纬建筑工程 二0一二年一月

第一章编制说明及依据 1.1编制说明 1.1.1认真贯彻建筑法和基本建设的各项方针及合理的施工程序,严格遵守国家、行业、地方颁发的有关施工验收规和操作规程。 1.1.2根据本工程特点,经过充分的分析论证,选择先进合理的施工部署和施工方案,达到均衡施工,确保工期、质量、安全生产、文明施工的目标。 1.1.3本工程将按国家颁发的《建设工程项目管理规》的要求组织项目经理部,按项目法进行全面管理。 1.2编制依据 1.2.1本工程建设情况说明。 1.2.2本工程的施工设计图纸。 1.2.3国务院颁发的《建设工程质量管理条例》和《建设工程安全生产管理条例》。 1.2.4建筑工程施工质量统一验收标准。 1.2.5现行相关的验收规和操作规程。 1.2.6相关定型图集和标准图集。 1.2.7现场踏勘的地形、环境、道路、场地情况、施工用水、用电等条件。 1.2.8本企业的工程质量保证体系以及各项施工管理制度和技术装备情况等。 1.3编制容 1.3.1本施工方案主要从外墙漆面施工的工作容和安全文明施工进行阐述。 1.3.2制订质量、工期、安全、文明施工的保证措施。 第二章工程概况及特点

2.1、工程概况: 2.1.1、本工程位于庐陵文化生态园西侧。 2.1.2、改造重点容: 建筑色彩与周围环境的不协调:建筑物地处江子头村沿井冈山大道(朱北线),建筑物地处重要的区域,而建筑物现状建筑立面为外墙面砖,由于年代已久,受日晒雨淋,墙面颜色已变色,这样的色调与周边环境,色彩要求极为不协调。现改造为外墙涂料墙面及重新贴外墙砖,通过对墙面不同色彩的搭配,让建筑物充满的现代建筑物的立体感。 建筑屋面、门窗需要整改:现有建筑门窗为木门窗以及铝合金窗,全部窗需更换,外墙面安装了各式不同的防盗网及颜色各异的雨棚,导致建筑立面杂乱无序。缺乏空调机位:在原有设计中,没对空调室外机位统一考虑,致使用户安装空调室外机的位置较为散乱,极大的破坏了整体的建筑立面效果。 市政设施破坏严重:该区域建筑修建于九十年代,排水沟大部分以损坏,污染严重,空气污浊,严重影响市民的身体健康。 建筑外立面防盗网、雨棚安装不统一协调,需改造为统一的雨棚和防盗网,以保证建筑物外观的统一性。 2.2、工程特点: 2.2.1、该工程的工程量较大,工序容看似简单,但需要多工种人员配合施工,且个体工程地理位置较分散,施工材料、工具及施工人员的调配运输及组织较困难,特别与居民协调工作是工程进展的最大瓶颈。 2.2.2、该工程工期相当短,而且完成时间已确定,没有任何退路。 第三章施工部署 我们将以“一流管理、一流速度、一流质量、一流服务”的指导思想,将本工程作为我司重中之重的重点工程,严格按照双方签定的建设工程施工

立面改造施工组织设计

目录 第一章工程概况 第二章工期及质量目标 第三章施工准备情况 第四章施工组织管理网络 第五章施工总体部署 第六章主要分部、分项施工方法 第七章针对本工程特点采取的特殊措施 第八章质量保证措施 第九章工期保证措施 第十章安全生产和文明施工措施 第十一章降低成本、提高经济效益措施 第十二章主要施工机械劳动力安排及保证措施第十三章施工进度计划 第十四章施工总平面布置图 第十五章回访保修措施 附表一:拟投入本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图 附表六:临时用地表

第一章工程概况 一、编制依据 1. 本装修工程招标文件、设计图纸、招标答疑及招标控制价等资料; 2. 本公司组织的工地自行考察资料; 3. 市场和社会调查资料; 4. 公司类似装饰工程生产经营能力、经验和资料; 5. 根据本公司的ISO9001国际质量标准相关文件; 6.湖北省安全生产、文明施工的相关规定; 7、国家相关法规及规范 我公司在本工程的设计和施工中全部采用现行中华人民共和国的相关技术法规。在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。在本工程施工期间,若有新的适合本工程的国家标准出台,则执行新的标准。 (1)结构设计规范: 《建筑结构荷载规范》 《钢结构设计规范》 《建筑抗震设计规范》 《高层民用钢结构技术规程》 《冷弯薄壁型钢结构技术规范》 《建筑设计防火规范》

(2)建筑设计规范: 《民用建筑设计通则》 《高层民用建筑设计防火规范》 《公共建筑节能设计标准》 《建筑采光设计标准》 《民用建筑隔声设计规范》 《建筑物防雷设计规范》 二、编制原则 1.确保工期原则:本装饰工程的施工的面较广,工期较短,围绕工期要求采取各项技术和管理措施,以确保本工程如期完工。 2.确保质量原则:按照招标文件要求,我公司将严格按照国家规范组织施工,确保工程质量达到合格。在保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。 3.精心施工原则:联系公司实际情况,全面发挥优势:根据本工程的施工要求,我公司发挥本公司的管理优势,强化计划管理,做到施工队伍的准军事化管理,应用最先进的施工技术,精良的加工设备,完整的检测手段来完成成本工程的加工、制作、安装与服务。 4.遵守设计意图原则:依据招标文件及装饰施工图纸等资料,结合装饰内容、规模、功能等要求,经专业技术人员反复分析,为此本装饰工程遵照设计师的思路,遵守设计图纸各部位的设计要求与节点进行施工配

【精编】外立面整改施工组织设计

外立面整改施工组织 设计

渝中区长江二路棚户区 修缮加固及改扩建项目(一期) 施 工 组 织 设 计 重庆江都建筑(集团)有限公司 2014年10月15日

目录 第一章编制依据5 第二章工程概况6 第一节工程概况6 第三章施工组织与计划9 第一节施工目标9 第二节施工组织10 第三节施工进度计划11 第四章施工准备14 第一节技术准备14 第二节资源准备15 第三节施工现场准备16 第四节施工场内外关系协调17 第五章施工现场平面布置19 第一节布置原则19 第二节施工现场平面布置的管理19 第三节施工现场平面布置图20 第六章主要分部分项工程施工方法22 第一节施工测量22

第二节脚手架工程22 第三节外墙面改造27 第四节雨棚安装、防盗网29 第五节给排水水改造工程30 第六节线路整治、防雷改造31 第七节平屋面工程33 第八节坡屋面改造35 第九节环境改造36 第七章工期保证措施38 第八章质量保证体系、措施、质量通病防治方法45 第一节质量保证体系45 第二节质量保证措施47 第三节质量通病防治方法50 第九章安全生产、职业健康施工措施52 第一节组织管理措施52 第二节技术保证措施56 第三节重要分部分项工程安全生产施工措施59 第四节职业健康保证措施63 第十章成品保护措施65 第一节组织管理措施65 第二节技术保证措施66

第三节经济保证措施67 第四节合同保证措施67 第十一章文明施工措施68 第一节现场文明施工措施68 第二节环境保护措施70 第三节扬尘控制措施72 第四节严禁扰民措施72 第十二章季节性施工措施74 第一节管理措施74 第二节雨季施工措施74 第三节夜间施工措施75 第四节冬季施工措施76

房屋改造工程施工组织设计方案

精选范文、公文、论文、和其他应用文档,希望能帮助到你们! 2019年房屋改造工程施工组织设计方案 目录 第一章质量目标 (3) 第二章工期目标 (3) 第三章工程概况 (4) 第四章施工组织机构 (4) 第五章施工部署及主要部位形象进度 (5) 第六章施工准备及人力、设备、材料计划 (6) 第一节技术准备 (6) 第二节材料准备 (6) 第三节施工用电 (6) 第四节施工用水 (6) 第五节劳动力准备 (7) 第六节设备准备 (7) 第七节施工现场准备 (8) 第七章主要项目施工方法及技术措施 (9) 第一节测量放线 (9) 第二节基础工程 (9) 第三节主体工程施工方法 (9) 第四节楼地面工程施工方法 (10) 第五节门窗工程施工方法 (10) 第六节装饰工程施工方法 (10) 第七节屋面工程施工方法 (11) 第八节管道工程施工方法 (11) 第九节电照工程施工方法 (11) 第八章工程质量保证措施 (12) 第九章主要安全施工方案 (13) 第十章安全保证措施 (15)

第十一章工期保证措施 (16) 第十二章现场文明施工措施 (18) 第十三章原材料质量保证措施 (19) 第十四章成品与半成品保护措施 (19) 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施 (20) 第十六章创优质工程质量保证措施及制约措施 (20) 第十七章创市级文明工地措施 (21) 第十八章农忙季节、节假日连续施工措施及违约承诺 (22) 第十九章创无质量通病工程措施 (23) 第二十章技术管理措施 (24) 第二十一章雨季施工措施 (25) 第二十二章停水停电保证连续施工措施 (26) 第二十三章环境保护措施 (26) 第二十四章回访保修措施及维修承诺 (27) 第二十五章降低燥音,减少污染的具体措施 (27) 第二十六章现场消防措施 (28) 第二十七章协调友临关系,保证施工现场的安定团结措施 (29) 第二十八章创优工程保工期制约措施 (29)

街道立面施工组织设计带劳动力表

目录 第一章编制说明及工程概况 第二章施工组织机构及施工准备 第三章施工方案与技术措施 第四章质量管理体系与措施 第一节质量方针与质量目标 第二节确保工程质量保证体系与措施 第三节各阶段的控制内容 第四节工作工序质量的控制内容 第五章安全管理体系与措施 第一节安全生产管理体系 第二节安全生产管理制度 第三节安全生产保证措施 第四节安全技术交底 第六章环境管理体系与措施 第一节环境保护的目的 第二节环境保护控制目标 第三节周边临近建筑和居民防尘、防操声的措施第四节材料进场的控制措施 第五节施工过程中的保护措施 第六节施工现场卫生的管理措施 第七节及时清理建筑垃圾的计划 第七章安全文明施工 第一节文明施工组织

第二节文明施工规划及管理体系 第三节文明施工管理 第八章工程进度计划与措施 第一节工程的总工期目标 第二节施工工期的安排 第三节工期保证措施 第九章资源配备计划 第一节劳动力安排计划 第二节材料组织、采购和设备组织安排计划 第三节进出场计划安排 第十章施工设备及试验、检测仪器设备 第十一章施工总平面布置 第十二章施工技术保证措施 附表一:拟配备本标段的主要施工设备表 附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五:施工总平面图 附表六:临时用地表

第一章编制说明及工程概况 第一节编制说明 一、我公司在获取到本工程招标文件后,就立即组织本工程参战技术人员对工程实地、招标文件和图纸进行了仔细认真的研究,组织召开了多个专题会议,对本工程的特点、重点、难点进行了研究和方案论证比较,其目的是使施工组织设计更加科学、合理、详尽,并具有很强的针对性和可操作性。 二、为了更好地进行施工组织设计文件的编制,使今后的工程施工实施更符合实际,更具有针对性,公司立即组织相关专业人员前往现场,对本工程施工进行仔细、认真地踏勘和了解,并获得了施工现场的相关数据和第一手资料,对场地、周边环境和各种条件有了很深刻的了解。 三、在认真研究文件,接合我公司以往类似工程的施工经验;对本工程各分部分项工程施工,冬、雨季施工,现场平面布置和大型机械设备的投入及使用,工程测量和检验,实施质量保证措施,工程进度计划的按排和进度计划保证措施,确保安全、文明施工和环境保护的保证措施,对各专业施工班、组、供货商的工程总承包管理和协调。 四、公司承建过许多类似工程项目,优质、高速地完成了工程施工任务,保证了业主的需求。在工程施工重点和难点方面积累了较为丰富的施工经验,形成了一套成熟先进的施工技术和管理经验,为本工程的圆满完成奠定了基础。我们将结合本工程的特点,针对本工程重点和难点制定专项施工方案和保证措施。切实体现我司一贯坚持的“充分满足业主要求,

酒店外立面装饰装修施工组织设计方案

大通古镇风景区小鳄鱼小酒店S45~S48 外立面改造工程 施 工 组 织 设 计 编制单位:

施工方案目录 一、编制依据 二、工程概况 三、施工准备 四、施工工艺 五、管理目标 六、施工组织机构及施工进度计划 七、成品保护措施 八、工程质量标准及检验方法 九、安全保证措施

一、编制依据 1.1《建筑装饰装修工程施工及验收规》GB50210-2001 1.2《建筑涂饰工程施工及验收规》JG/T29-2003 1.3《建筑构造通用图集》08BJ1-1工程做法外涂11-1 1.4总包方提出的施工要求及技术交底 1.5墙体基层表现 二、工程概况 2.1大通古镇风景区小鳄鱼酒店S45~S48外立面改造工程位于市大通镇。 2.2该工程外墙涂料、外墙面砖已经完成,在经历了两冬一夏的耐冻融及冷热循环的变化之后,外墙涂料面层及面砖出现开裂、褪色、起皮、脱落、污染等现象。 2.3该工程外墙涂料翻新采用黑色、白色涂料,外墙面砖采用外墙仿古砖(具体样式由甲方指定);楼地面及台阶面为花岗岩贴面(花岗岩品种、规格、品牌、颜色由甲方指定)。 三、施工准备 3.1施工条件 3.1.1要求现场提供有380V、220V二级电源箱和临时施工用水。 3.1.2脚手架或外用吊篮安装完毕并通过验收。 3.1.3提供管理人员办公室一间、施工工人住宿房间二-三间及材料库房一间。 3.1.4外阳台部位电器暗管,接线盒安装完毕,外墙雨水管卡预埋完毕。 3.1.5外墙涂料施工时已经没有其它交叉作业的影响。 3.1.6施工时环境温度和施工后24小时之平均温度均应大于5℃,风力不大于5级,雨天或湿度大于70%不得施工。

维修改造工程施工组织设计[001]

目录 第一章综合概述 第二章施工方案与技术措施 第三章质量管理体系与措施 第四章安全、文明管理体系与措施 第五章工程进度计划与措施 第六章主要施工机械和主要测量、质检仪器设备第七章环境保护管理体系与措施 第八章成品与半成品的保护措施 第九章施工总平面布置图 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附表四、劳动力曲线图 附表五、施工进度横道图 附表六、施工总平面图

第一章综合概述 本施工组织设计主要编制依据如下: (一)、维修改造项目第一标段工程招标文件 (二)、施工现场实际情况和周围情况 (三)、工程测量规范 (四)、工程测量基本术语标准 (五)、《广东省维修改造项目暂行办法》 (六)、《广东省维修改造技术规范(修订)》 (七)、《广东省维修改造技术规程》 (八)、雨棚平面图(施工图) (九)、平面图(施工图) (十)、设备动力平面图(水泵房施工图) (十一)、动力平面图(水泵房施工图) (十二)、工艺流程图 (十三)、国家现行其他相关规范、规程、标准 本工程为广东省环市西苑片区进行微改造,包括维修路面、修补绿化、疏通下水道、重新布置三线、解决水压不足等问题,总改造面积约4500平方米(祥见图纸及工程量清单)。包工、包料、包工期、包质量、包安全、包文明施工总包干的形式承包。 。

第二章施工方案与技术措施 一、门窗拆除 (一)拆除准备工作 门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。使每一位施工人员都能掌握门拆除施工中应注意的各种注意事项。 场地搭设:为方便前期旧门窗拆除及后期新门窗安装,我司已经在施工现场搭设好了脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。 (二)人员布置 人员准备:拆除人员预计在30人左右。拟派经验丰富的拆除班组进行拆除,以确保拆除进度及对现场成品保护。拆除人员在门窗拆除前统一进场,进行统一调度。 (三)安全防护 1、施工前,先清除拆除倒塌范围内的物资、设备;将电线、燃气道、水管、供热设备等干线与该建筑物的支线切断或迁移:检查周围危旧房,必要时进行临时加固;向周围群众出安民告示,在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场 2、搭设脚手架:为确保拆除人员及拆除成品保护,在施工现场搭设脚手架及安全网,以保证人员及路人的安全。 (四)拆除流程

工程施工组织设计方案(外立面)

施工组织设计方案 一、工程概况 1、投标工程概况 (一)工程名称:新沂市电信局综合楼外立面装饰工程 (二)工程地点:新沂市幸福路88号 (三)结构类型:九层现浇框剪结构 (四)招标单位:新沂市电信局 (五)承包方式:包工包料 (六)投标工程质量标准:合格 (七)投标施工总工期: 60日历天(正式开工日期以开工令为准)2、投标设计、施工主要引用标准 《玻璃幕墙工程技术规》(JGJ102-96) 《建筑幕墙》(JG3035-1996) 《金属与石材幕墙工程技术规》JGJ133-2001/J113-2001 《建筑幕墙物理性能分级》GB/T15225-94 《建筑幕墙风压变形性能检测方法》GB/T15227-94 《建筑幕墙雨水渗漏性能检测方法》GB/T15228-94 《建筑幕墙空气渗透性能检测方法》GB/T15226-94 《玻璃幕墙光学性能》GB/T18091-2000 《建筑外窗保温性能分级及其检测方法》GB8484-87 《建筑外窗空气声隔声性能分级及其检测方法》GB8485-87 《建筑外窗抗风压性能分级及其检测方法》GB7106 《建筑外窗空气渗透性能分级及其检测方法》GB7107 《建筑外装饰工程施工及验收规》GBJ773

《建筑结构荷载规》GBJ9-89 《建筑设计防火规》GBJ16-87(修订本) 《建筑物防雷设计规》GB50057-94 《高层民用建筑设计防火规》GB50045-95 《建筑抗震设计规》GBJ11-89 《民用建筑隔声设计规》GBJ118-88 《民用建筑热工设计规程》JGJ24-86 《铝及铝合金扎制板材》GB3880-1997 《铝合金建筑型材第1部分基材》GB/T5237.1-2000 《铝合金建筑型材第2部分阳极氧化、着色型材》GB/T5237.2-2000 《铝合金建筑型材第3部分电泳涂漆型材》GB/T5237.3-2000 《铝合金建筑型材第4部分粉末喷涂型材》GB/T5237.4-2000 《铝合金建筑型材第5部分氟碳漆喷涂型材》GB/T5237.5-2000 《铝及铝合极氧化-阳极氧化膜的总规》GB8013-1987 《平开铝合金门》GB8478-87 《平开铝合金窗》GB8479-87 《铝塑复合板》GB/T17748-1999 《建筑玻璃应用技术规程》JGJ113-97 《钢化玻璃》GB/T 9963-1998 《浮法玻璃》GB 11614-1999 《中空玻璃》GB11944-1989 《夹层玻璃》GB9962-1999 《碳素结构钢》GB700-1988 《优质碳素结构钢技术条件》GB699-1988 《不锈钢棒》GB1220-1992 《不锈钢冷加工钢棒》GB/T4226-1984 《不锈钢热轧钢板》GB/T4237-1992 《硅酮建筑密封膏》GB/T14683-1993 《建筑用硅酮结构密封胶》GB16776-1997 《绝热用岩棉矿棉及其制品》GB/T11835-1998 《建筑橡胶密封垫预成型实芯硫化的结构密封垫用材料》GB10711-1989 《建筑施工高处作业安全技术规》JGJ80 另参照
