唯亭渔业村地块城市更新项目

江苏省建工集团有限公司

一、编制原则

1.本方案是为顺利实现本项目工程总目标,提供以钢筋施工为主要对象编制的施工技术与组织方案,用以具体指导本项目工程实施钢筋工程施工的全过程。

2.本方案着重施工组织安排、施工准备与资源配置计划、施工方法及工艺要求。

二、编制依据

1.本工程现有的基坑围护、建筑、结构、及水电安装等施工图纸,。

2.《建筑工程施工质量验收统一标准》GB50300-2013。

3.《建筑地基基础工程施工质量验收规范》GB50202-2002;

4.《混凝土结构工程施工质量验收规范》GB50204-2002(2011版);

5.《钢筋焊接及验收规程》JGJ18-2012;

6.《钢筋机械连接通用技术规程》JGJ107-2010;

7.国家建筑标准设计《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1),(04G101-3).

8.《建筑物抗震构造详图》(苏G02-2004).

9.《建筑结构常用节点图集》(苏G01-2003).

三、工程概况

(一)分部(分项)工程或专项工程名称:钢筋工程

(二)参建单位:

建设单位:苏州工业园区城市重建有限公司

设计单位:苏州工业园区设计研究院股份有限公司

监理单位:苏州现代建设监理有限公司

施工单位:江苏省建工集团有限公司

(三)施工范围:钢筋的制作与安装。

(四)施工合同、招标文件对工程施工的重点要求:本工程钢筋甲供

四、钢筋工程概况

钢筋工程是结构工程质量中的重要一环,要严把材质、加工、连接、安装的质量关,施工过程中要跟踪检查,确保钢筋工程的质量。

1.钢筋的选用

本工程采用HRB400和HRB400E钢筋类型,根据该工程钢筋用量较大的特点,为保证钢筋供应数量和质量,由公司材料部门对钢筋统一采购、统一供应。钢筋供应根据工程进度提前半个月分批进场,力争保证现场施工均衡、连续且库存小。

在施工中,相邻区段的钢筋施工应相互协调,并由技术部门制定钢筋施工协调方法,各区段必须按此施工,避免出现工序矛盾和不交圈现象。

五、准备工作

1)技术准备

(1)认真审查熟悉施工图纸,并编制详细的钢筋施工方法。根据现场实际情况及工程特点共同研讨现场钢筋加工场地的布置、基础底板钢筋的穿插方向及施工顺序、钢筋半成品制作的要求、钢筋绑扎的技术要求等技术细节问题。技术组再根据研讨的结果制定出科学的、合理的、可执行的施工技术交底。

(2) 在钢筋工程施工前安排组织施工队的钢筋工长、班组长及加工班组等主要人员进行钢筋施工方案的交底会。使参与钢筋工程的主要施工人员理解工程施工的总体安排及技术要求,并根据他们多年的施工经验提出合理化建议。书面交底签字齐全,口头交底有记录。

(3)核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符。如有错漏,应纠正增补。

(4)准备绑扎用的铁丝、绑扎工具(如钢筋钩、带扳口的小撬棍),绑扎架等。

钢筋绑扎用的铁丝,可采用20~22号铁丝,其中22号铁丝只用于绑扎直径12mm以下的钢筋。铁丝长度可参考下表的数值采用。

水泥砂浆垫块的厚度,应等于保护层厚度。垫块的平面尺寸:当保护层厚度等于或小于20mm时为30mm×30mm,大于20mm时50mm×50mm。当在垂直方向使用垫块时,可在垫块中埋入20号铁丝。

塑料卡的形状有两种:塑料垫块和塑料环圈。塑料垫块用于水平构件(如梁、板),在两个方向均有凹槽,以便适应两种保护层厚度。塑料环圈用于垂直构件(如柱、墙),使用时钢筋从卡嘴进入卡腔;由于塑料环圈有弹性,可使卡腔的大小能适应钢筋直径的变化。

2)材料准备

(1)钢筋采购严格按照ISO9002质量标准执行,并运送至现场钢筋加工场。

(2)绑扎钢筋使用22号火烧丝。

(3)钢筋保护层:底板采用砼垫块,厚度为50mm,柱、墙体、暗柱及顶板采用塑料垫块,厚度分别为35mm、25mm、15mm。垫块强度满足施工要求。

(4)直螺纹连接用套筒要根据钢筋直径选择,进场的每批套筒必须有出厂合格证和型式检验报告。

(5)钢筋运到施工现场后,必须严格按照同批号、同等级、同牌号、同直径、同长度的规则挂标识牌堆放,不得混淆。为减少钢筋的变形和锈蚀,露天堆放钢筋,场地必须硬化,堆场四周设排挡水措施,下部用方木或混凝土墩支垫,分层码放时,中间用方木分隔,垫离地面20cm。

六、钢筋的原材料控制

钢筋工程是结构工程质量中的重要一环,首先要严把材质、加工、连接、安装的质量关,施工过程中要跟踪检查,确保钢筋工程的质量。

(一) 钢筋的进场验收

1.钢筋工程是钢筋砼结构的骨架,其材料质量直接关系到工程主体结构的安全,因此,对于原材料质量应引起高度重视,本工程中所有钢材均采用大厂的产品,严禁使用小厂钢材。进场钢筋应有出厂质量证明书或厂方试验报告单。

2.进场钢筋必须批量成捆(盘)进场,产品质量合格证或试验报告单应随同材料同时进场,钢筋进场后由质检员、材料员和钢筋加工班组人员共同组织验收。按照炉罐批号和直径分批验收,并详细核对发货单上的炉号、批号、发货量与标牌是否相符。

外观检查:钢筋表面及每捆(盘)钢筋均有标识,钢筋表面不得有裂纹、折痕和锈蚀现象。

3.按现行国家标准的规定抽取试样作力学性能的试验,合格后方可使用。并作好见证取样送检工作。

4.钢筋取样:每次进场重量不大于60 T的钢筋原材作为一个检验批。在每个检验批中的任意两根钢筋上各取一组试件共两组。每组试件从取样钢筋端部截取50cm,然后再将截取的钢筋断成两根试件,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验。如有一项试验结果不合格,则从同批钢筋中另取双倍数量的试样重做各项实验,如仍有试样不合格,则该批钢筋为不合格。不合格的钢筋要立即退场,不得使用在工程中。

(二)钢筋的质量控制

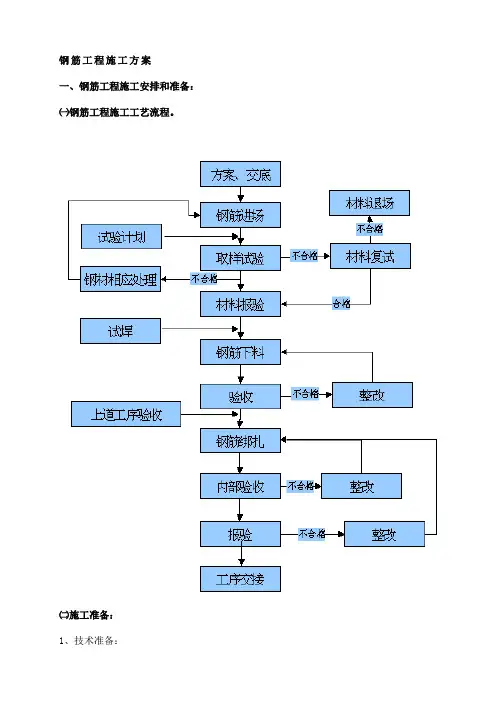

钢筋质量控制图

1.施工放样

依据结构施工图、规范要求、施工方案及有关洽商并综合考虑各种节点的施工,确定弯曲调整值、弯钩增加长度、箍筋调整值等参数,保证下料长度准确。

2.钢筋加工

钢筋加工严格按规范操作,严格控制钢筋除锈、调直、切断、成型每道工序,加工成型经验收通过方可使用。

钢筋制作操作程序:

钢筋加工工序:钢筋除锈—→钢筋调直—→钢筋切断—→钢筋加工成型。

(1)根据施工图纸和施工方法,提出钢筋翻样计划。墙体、柱钢筋放样时,应考虑对拉螺栓的位置。

①钢筋翻样应在详细了解所有有关图纸、设计交底、设计洽商等要求基础上,结合设计规范中的构造要求及施工验收规范的质量控制标准统一考虑,特别应注意满足抗震规范和图纸指定的抗震构造图集要求。

②翻样时必须考虑钢筋的叠放位置和穿插顺序,考虑钢筋和过门窗洞口时的避让关系以确定加工尺寸。应重点注意钢筋接头形式、接头位置、搭接长度、锚固长度等质量控制点。通长钢筋应考虑直螺纹套筒连接各接头允许长度误差积累和端头弯头方向控制,以保证钢筋总长度及钢筋位置准确。

③节点放样

根据结构施工图,利用计算机辅助设计做好钢筋节点放样,主要包括梁、柱、墙、板钢筋的锚固构造;梁柱节点、梁梁节点、梁与板之间钢筋的穿插顺序;板柱节点部位配筋构造;墙体截面突变部位的钢筋布置;洞口加强筋的设置以及特殊构造部位节点。节点放样时分部位对各节点进行编号,通过节点放样进一步熟悉图纸,使一些特殊构造部位变得清楚明了,重点突出,使钢筋配料时不至于盲目无章。

④填写配料单

根据配筋图及节点大样图,先绘制各种形状的单根钢筋简图并编号,然后分别计算钢筋下料长度和根数,填写配料单。配料单中标明钢筋部位。

⑤下料长度计算

钢筋下料长度计算时考虑弯起钢筋弯曲调正值的影响及弯钩增加长度,对于曲线构件钢筋,采用按理论公式计算和钢筋试加工校核的办法,确定钢筋的下料长度,当外型比较复杂,采用理论计算比较困难时,用放足尺(1:1)或放小样(1:5)的办法求钢筋长度。

⑥试加工

所有钢筋在大批量加工之前先进行试加工,检查钢筋形状、尺寸是否与配料单一致。并在加工过程中经常核对。

⑦材料利用:钢筋短料注意长短搭配,尽量减少钢筋截留损失。

(2)除锈:钢筋原材表面的油渍、漆污、浮皮、铁锈等在使用前清除干净,严重锈蚀的钢筋严禁使用。新筋可直接加工。

(3)钢筋调直:I级≤φ12盘条钢筋在使用前经过放盘、调直工序,即采用卷扬机冷拉调直,钢筋的冷拉调直率不大于4%;其余>φ12钢筋在轧制、运输、存放造成弯折,使用前进行调直处理,采用钢筋调直机。

(4)所有钢筋的半成品加工均在现场两个钢筋车间统一进行,制作时先按料单放样,合格后才能进行成批生产,钢筋弯钩长度、弯曲半径等均应满足规范与设计要求。

(5)钢筋切断

根据配料单复核钢筋种类、直径、尺寸、根数,将同规格钢筋根据不同长度进行长短搭配,统筹排料,先断长料后断短料,以尽量减少短头,减少损耗,断料时要避免用短尺量长料,防止在量料中产生累计误差,可在工作台上加尺寸刻度并加设控制断料尺寸用的卡板,钢筋的断口要求不得有马蹄形或起弯现象。

顶模筋、采用直螺纹连接的钢筋等下料切断必须使用无齿锯切断及打磨;其余钢筋下料切断采用切断机切断。

在切断过程中,发现钢筋有劈裂、缩头或弯头等缺陷时必须将该部分切除,然后再加工。

梯子筋、定距框、马凳铁等利用废钢筋加工,梯子筋、定距框钢筋规格同墙筋或柱筋,马凳采用Ф16以上的钢筋制作。

(6)钢筋弯曲

Ф12及Ф12以上钢筋采用弯曲机弯曲,Ф12以下钢筋采用人工弯曲。

Ⅰ级钢筋末端做180°弯钩时,弯曲直径D不得小于钢筋直径的2.5d,平直段长度不小于钢筋直径的3d。

Ⅱ、III级钢筋末端做90°或135°弯折,弯曲直径分别为钢筋直径的4d、5d。

箍筋弯钩角度为45°/135°,弯钩直径应大于受力钢筋的直径,且不得小于钢筋直径的2.5d,平直段长度不小于钢筋直径的10d。

钢筋弯曲时用石笔将弯曲点位置标记在钢筋上,弯曲点处不得有裂缝,对于II级钢筋不能反复弯曲。

集水坑、基础梁、框架柱等处钢筋加工时要先根据其实际尺寸画出大样图,经现场放样符合实际后方可进行加工。

(7)配料成型应以一层为一个单位制配。每个配料房旁的码放区应分为粗钢筋、箍筋、附加筋三个区。粗钢筋下料成型后,分部位每条轴线自成一体逐一码放。挂牌标明层高、轴线号。箍筋配制完毕,应按直径、尺寸大小分类码放,以便于发放。附加钢筋

制配完毕应单独码放,随需用单独发放。钢筋发放一律以翻样单数量为准,以一根轴线为单元,以避免遗漏、缺失或多发。

(8)钢筋加工允许偏差

各类钢筋尺寸、平整度控制是制作的重点。应注意严格控制钢筋形状尺寸、弯钩平直段长度、弯曲角度和弯曲曲率半径。箍筋加工采用轴承式定型扳子,箍筋的骨架尺寸利用定位平台上的可调式扣件控制,弯勾角度利用底座上的定位装置精确定位。

筋图,将各区域单位工程各部位的钢筋按形状、规格的单根钢筋绘制简图加以编号,然后分别计算钢筋下料长度和根数。

各区域钢筋抽样单由该区域的项目副经理、钢筋工长审核后报项目工程师审批后方可进行加工。

钢筋加工制作将按各施工区域的施工进度进行,按审核后的抽样单进行配料,并将每一区域每一编号的钢筋制作成一块料牌作为钢筋加工的依据,并在安装中作为各施工区域的各部位的依据校核。

在钢筋加工场设置原材料、成型钢筋加工场地堆放,各批进场原材料和成型钢筋的堆放依照ISO9001标准,执行我局《产品标识和可追溯工作程序》进行堆放,同时对每一加工完成的成型钢筋必须复核钢筋抽样单和料牌要求必须准确无误。加工制作质量必须达到质量标准要求。

(9)钢筋的弯钩或弯折

A.Ⅰ级钢筋使用在板内做板筋使用时末端做180°弯钩,弯曲直径等于2.5倍的钢筋直径,平直段长度等于3倍的钢筋直径。

B.Ⅰ级钢筋使用在梁柱内做箍筋使用时按抗震要求末端做135°弯钩,弯曲直径大于受力主筋直径且大于等于2.5倍的箍筋直径,平直段长度按抗震要求为10倍的钢筋直径。

C.Ⅱ级钢筋使用在梁、柱内做纵向受力主筋时末端需作90°弯折。

钢筋平直段长度按以下要求:

非抗震纵向受拉钢筋的最小锚固长度la(mm)

注:表中斜线以下数字为直径25mm以上钢筋锚固长度

抗震设计钢筋锚固及搭接长度

D.Ⅱ级钢筋使用在梁、柱内做拉筋、箍筋时末端需作135°弯折,弯曲直径大于等于4倍的钢筋直径,平直段长度按抗震要求为10倍的钢筋直径。

E.弯起钢筋中间部位的弯曲直径D≥5d,如下图所示。

F.钢筋加工允许偏差如下表:

A.本工程采用的钢筋连接方式包括以下内容:

C.在框架结构中柱钢筋接头的留置位置如下图所示:

D.钢筋的搭接

a钢筋搭接长度为钢筋直径的35倍且不小于500mm。

b钢筋在搭接接头时要求钢筋横向间净距不小于25mm。

c钢筋进行搭接时要求接头要错开,其接头面积百分率为:A.对于梁、板、墙类构件为25% B.对于柱类构件为50%。钢筋接头面积百分率按下图方法确定:d钢筋搭接接头绑丝道数不得少于3道。

e搭接接头的验收采用观察和钢尺来检查,检验数量对于梁、柱和独立基础,按构件数量抽查10%且不小于3件,对于墙、板按自然间数量数量抽查10%且不小于3间。

3.钢筋直螺纹连接

直径≥20mm的钢筋采用直螺纹套筒连接,直径<20mm采用直螺纹套筒连接、焊接或绑扎连接。

(1)施工准备

1)由厂家根据其工艺要求对操作人员进行技术交底和技术培训,经考核合格发给上岗证后方可上岗操作。

2)钢筋应先调直再加工,切口端面要与钢筋轴线垂直,端头弯曲、马蹄严重的要切去,但不得用气割下料。

(2)施工工艺

1)工艺流程

①预接

钢筋端面平头→剥肋滚轧螺纹→丝头质量检验→套筒连接→接头检验;

② 现场连接

钢筋就位→拧下钢筋、套筒保护帽→接头拧紧→作标记→施工质量检验。

2)钢筋丝头加工

a.按钢筋规格所需的调整试棒调整好滚丝头内孔最小尺寸。

b.按钢筋规格更换涨刀环,并按规定丝头加工尺寸调整好剥肋直径尺寸。

c.调整剥肋挡块及滚轧行程开关位置,保证剥肋及滚轧螺纹的长度符合丝头加工尺寸的规定。

d.钢筋丝头加工完成、检验合格后,要用专用的钢筋丝头保护帽或连接套筒对钢筋丝头进行保护,以防螺纹在钢筋搬动或运输过程中被损坏或污染。

e.使用扳手或管钳对钢筋接头拧紧,只要达到力矩扳手调定的力矩值即可。

f.钢筋端部平头最好使用台式砂轮片切割机进行切割。

3)直螺纹连接工艺要点

①机具设备:钢筋套丝机:钢筋套丝机。

扭力扳手:管钳型,性能:100~360N.m。

量规:量规包括牙形规、卡规和直螺纹塞规。

②直螺纹套筒的加工与检验

a)直螺纹套筒的尺寸,应与钢筋端头直螺纹的牙形与牙数匹配,并应满足承载力略高于钢筋母材的要求。直螺纹套筒的加工应在专业工厂进行;

各种套筒的外表面,均有明显的钢筋级别及规格标记;套筒加工后,其两端直孔必须用与其相应的塑料密封盖封严。

直螺纹套筒的验收,应检查:套筒的规格、型号与标记;套筒的内螺纹圈数、螺距与齿高;螺纹有无破损、歪斜、不全、锈蚀等现象。套筒检验的重要一环是用直各种套筒的外表面,均有明显的钢筋级别及规格标记;套筒加工后,其两端直孔必须用与其相应的塑料密封盖封严。

b)直螺纹套筒的验收,应检查:套筒的规格、型号与标记;套筒的内螺纹圈数、螺距与齿高;螺纹有无破损、歪斜、不全、锈蚀等现象。套筒检验的重要一环是用直螺纹塞规检查同规格套筒的加工质量,见示意图。当套筒大端边缘在直螺纹塞规大端缺口范围内时,套筒为合格品。

c)套筒须有检验报告、出厂合格证及抽检报告,钢筋套丝加工及接头连接须符合《钢筋机械连接通用技术规程》。

③钢筋直螺纹的加工与检验

a)钢筋下料时,应采用无齿锯切割,其端头截面应与钢筋轴线垂直,并不得翘曲。

将钢筋两端卡于套丝机上套丝。钢筋套丝所需的完整牙数见下表。套丝时要用水溶性切削冷却润滑液进行冷却润滑。对大直径钢筋要分次车削到规定的尺寸,以保证丝扣精度,避免损坏梳刀。

钢筋套丝完整牙数的规定值

或过长,保证有效套丝长度为1/2套筒长。

C)丝头加工完成后必须做进行抽检,每加工批随机抽检10%,且不少于10个头;

并填写“丝头加工检验记录”。丝头检验项目如下表:

+0、-0.4;螺纹小直径+0.4、-0。

连接套要用通塞规、止塞规进行检查,质量标准为通塞规能全部旋入,止塞规旋入小于3扣。

e)套筒钢筋连接完毕后,套筒两端外露完整丝扣不得超过2扣。

f)滚轧直螺纹接头需做接头工艺检验,方法为在正式施工前,按同批钢筋、同形式机械连接接头做一次工艺检验,每种规格接头作3组试件,同时接头试件的母材进行抗拉强度试验,试验结果应满足下表要求:

g)钢筋直螺纹的检查:对已加工的丝扣端要用牙形规及卡规逐个进行自检,见示意图。要求钢筋丝扣的牙形必须与牙形规吻合,小端直径不超过卡规的允许误差,丝扣完整牙数不得小于规定值。不合格地丝口,要切掉后重新套丝。然后要有质检员按3%的比例抽检,如有一根不合格,要加倍抽检。

h)直螺纹检查合格后,一端拧上塑料保护帽,另一端拧上钢套筒与塑料封盖,并用扭距扳手将套筒拧至规定的力矩,以利保护与运输。

④直螺纹钢筋的连接与检验

本工程所采用的滚轧直螺纹接头均为《钢筋机械连接通用技术规程》中规定的A级接头,即钢筋抗拉强度达到或超过母材抗拉强度标准值,并具有高延性及反复拉压性能。

a)连接钢筋前,将下层钢筋上端的塑料保护帽拧下来,露出丝扣,并将丝扣上的水泥浆等污物清理干净。

b)钢筋接头强度的检查:在正式连接前,按每种规格钢筋接头每500个为一批,做3个接头试样,做拉伸试验。当接头试件达到下列要求时,即为合格接头。

屈服强度实测值不小于钢筋的屈服强度标准值。

抗拉强度实测值与钢筋屈服强度标准值的比值不小于1.35倍,异径钢筋接头以小直径抗拉强度实测值为准。

如有一个直螺纹套筒接头不合格,则该构件全部接头采用电弧贴角焊缝方法加以补强,焊缝高度不小于5㎜。

4)连接钢筋注意事项:

① 钢筋丝头经检验合格后应保持干净无损伤。

② 所连钢筋规格必须与连接套规格一致。

③ 连接水平钢筋时,必须从一头往另一头依次连接,不得从两头往中间或中间往两端连接。

④ 丝头加工尺寸(mm)

(1)焊接设备

包括:焊接电流、焊接机头、控制箱、焊剂填装盒等。

(2)工艺流程:

闭合电路→引弧→ 电弧过程→电渣过程→ 挤压断电

(3)钢筋端头制备:

钢筋安装之前,焊接部位和电极钳口接触的 (15Omm区段内)钢筋表面上的锈斑、油污、杂物等,应清除干净,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。

(4)选择焊接参数:

钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接通电时间,不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%。

钢筋电渣压力焊焊接参数

1/2焊剂罐高度偏下5~10mm,以确保焊接处的焊剂有足够的淹埋深度。

上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋。钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。

(5)安放引弧用的铁丝球。安放焊剂罐、填装焊剂。

(6)试焊、作试件、确定焊接参数:在正式进行钢筋电渣压力焊之前,必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。合格后,方可正式生产。当采用半自动、自动控制焊接设备时,应按照确定的参数设定好设备的各项控制数据,以确保焊接接头质量可靠。

(7)施焊操作要点:

1)闭合回路、引弧:通过操纵杆或操纵盒上的开关,先后接通焊机的焊接电流回路

和电源的输入回路,在钢筋端面之间引燃电弧,开始焊接。

2)电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定的间距,进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。

3)电渣过程:随后逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。

4)挤压断电:电渣过程结束,迅速下送上钢筋,使其端面与下钢筋端面相互接触,趁热排除熔渣和熔化金属。同时切断焊接电源。

接头焊毕,应停歇20~30S后,才可回收焊剂和卸下焊接夹具。

(8)焊接缺陷及消除措施:

在钢筋电渣压力焊的焊接过程中,如发现轴线偏移、接头弯折、结合不良、烧伤、夹渣等缺陷,参照下表查明原因,采取措施,及时消除。

电渣压力焊接头焊接缺陷及消除措施

1)取样数量

电渣压力焊接头应逐个进行外观检查。当进行力学性能试验时,应从每批接头中随机切取3个试件做拉伸试验,且应按下列规定抽取试件。

①在一般构筑物中,应以300个同级别钢筋接头作为一批;

②在现浇钢筋混凝土多层结构中,应以每一楼层或施工区段中300个同级别钢筋接头作为一批,不足300个接头仍应作为一批。

2)外观检查

电渣压力焊接头外观检查结果应符合下列要求:

①四周焊包凸出钢筋表面的高度应大于或等于4mm。

②钢筋与电极接触处,应无烧伤缺陷;

③接头处的弯折角不得大于4°;

④接头处的轴线偏移不得大于钢筋直径0.1倍,且不得大于2mm。

外观检查不合格的接头应切除重焊,或采用补强焊接措施。

3)拉伸试验

电渣压力焊接头拉伸试验结果,3个试件的抗拉强度均不得小于该级别钢筋规定的抗拉强度。

当试验结果有1个试件的抗拉强度低于规定值,应再取6个试件进行复验。复验结果,当仍有1个试件的抗拉强度小于规定值,应确认该批接头为不合格品。

5、电弧焊

A.本工程钢筋电弧焊由施工队内部电焊工来完成,采用电焊机为BX1-300型。

B.要求施焊工人必须经过培训、并考核合格后持证上岗。

C.本工程所采用电弧焊接应用在钢筋直径20mm以下、钢筋构造要求需焊接的箍筋或封头主筋等部位。

D.其焊接方式均采用搭接焊

▉搭接焊时,钢筋需预弯,以保证两钢筋轴线在同一直线上。

▉焊缝长度双面焊5d,单面焊10d。

▉焊缝高度h=0.3d、焊缝宽度b=0.7d。

E.钢筋焊接时应从搭接钢筋的一端开始引弧,要求焊接稳定,弧坑应填满,焊缝的始端和终端应熔合良好。

F.钢筋在最后定压阶段一定要持续数秒后方可松开,因此时钢筋仍处在高温状态强度较低,此时卸力易导致钢筋发生弯折现象。

G.取样复试:每一至二楼层中同接头形式、同钢筋级别,以300个接头为一验收批,每个验收批取3个拉力试件(注:试件应从成品中随机截取),送试验室做复试。试验单取回之前,所加工完的钢筋不得进行下一步工序。

H.在工程焊接工作开始前要进行现场条件下的各种规格钢筋的班前焊,经检验合格后方可正式生产;试件数量同“取样复试标准”。

I.电弧焊接头应逐个进行外观检查。其检查结果应满足如下标准

▉焊缝表面平整,不得有较大的凹陷和焊瘤;

▉接头处不得有裂纹;

▉其它偏差不应超过下表:

2.钢筋绑扎

(1)剪力墙墙竖向筋采用直螺纹套筒连接,水平钢筋根据钢筋的直径确定钢筋的连接方式。

(2)分别采用梯子筋、定距框、“П”型内撑筋及保护层垫块等措施,来保证墙体、钢筋保护层的厚度。

1)竖向梯子筋加工

使用比墙体立筋大一个直径等级钢筋制作,代替墙体立筋使用。梯档横筋用Φ10圆钢,长度为墙厚减2mm,控制钢筋网片位置和墙体厚度尺寸作用,其设置间距为1.5m 且每段墙高不少于三个。

2)水平梯子筋加工

水平梯形筋临时固定在墙体立筋上,当绑扎上层钢筋时,撤除整理后待用。水平梯子筋的纵向筋一般使用Φ12钢筋制作,长度控制为墙长且不大于3000mm,梯档横筋用Φ10圆钢,长度为墙厚减30mm,距离同墙体立筋间距。

3)定距框加工

定距框是用于限制剪力墙暗柱和框架柱纵向主筋的工具,根据柱截面大小使用Φ14钢筋制作定距框的框架,其余纵向钢筋挡点采用Φ10圆钢制作,挡点长度取30mm。

4)“П”型内撑筋加工

“П”型内撑筋是用于固定两层钢筋网片间距的定位工具,内撑筋绑扎于墙顶附加水平筋上(平模板上口),能防止混凝土浇筑时顶部墙体水平钢筋侧向位移。

“П”型内撑筋的支撑筋根据墙厚选用Φ10钢筋制作。

墙体水平钢筋挡点选用Φ8钢筋制作,长度为20mm。为防止支撑筋端部锈蚀,可将端部磨成3mm高的圆台形并涂刷两度防锈漆。

(3)在墙钢筋绑扎完毕后,校正门窗洞口节点的主筋位置以保证保护层的厚度。墙体钢筋搭接接头绑扣不少于3道,绑丝扣应朝内。

3.预埋盒的埋设

工程结构中要预埋各种机电预埋管和线盒。在埋设时为了防止位置偏移,在预埋管和线盒四周用4根附加筋箍起来,再与主筋绑扎牢固。限位筋紧贴线盒,与主筋用粗铁丝绑牢,不允许点焊主筋。

(六) 柱钢筋

1.柱钢筋的连接方法:采用直螺纹机械连接。

2.工艺流程

套柱箍筋→直螺纹连接竖向受力筋→画箍筋间距线→绑箍筋

3.柱钢筋绑扎

(1)框架柱插筋应插入底板底部。

(2)框架柱箍筋弯钩角度为135°,平直长度≥10d。

(3)柱上、下两端箍筋加密,加密区长度及箍筋的间距均应符合设计要求。

(4)为了保证在浇筑板混凝土时柱钢筋不移位,板筋绑扎完毕后,复测柱位置,将柱钢筋矫正后套上定位箍筋,四角与板筋绑扎牢固。为防止污染,浇筑混凝土时在柱筋上套上塑料(PVC)套。

(七)梁钢筋

1.工艺流程

支设梁底模板→清理模板→模板上画线→绑梁下层、上层钢筋、腰筋→穿主梁箍筋并与主梁上、下层钢筋固定→穿次梁上、下层钢筋→穿次梁箍筋并与次梁上、下层钢筋固定

2.钢筋绑扎

(1)梁纵向受力钢筋出现双层或多层排列时,两排钢筋之间须垫以直径25mm的短钢筋,间距不大于2米。如纵向钢筋直径大于25mm时,短钢筋直径与纵向钢筋相同规格。

(2)箍筋按设计要求弯钩均为135°,且要统一,不得出现180°或90°弯钩。

(3)在梁箍筋上加设塑料定位卡,保证梁钢筋保护层的厚度。

(4)梁箍筋的接头(弯钩叠合处)须交错布置在两根架力钢筋上,箍筋转角与架力钢筋交叉点均须扎牢,绑扎箍筋时绑扣相互间须成八字形。

(5)箍筋从距墙或梁边5cm开始配置;箍筋加密区范围按设计要求。

(八)楼板钢筋

1.楼板钢筋的连接方法:

楼板筋连接采用绑扎连接。

2.工艺流程

清理模板→模板上画线→绑板下部受力钢筋→绑上层钢筋

3.板钢筋绑扎

(1)清扫模板上刨花、碎木、电线管头等杂物。模板上表面刷涂脱模剂后,放出轴线及上部结构定位边线。在模板上划好主筋、分布筋间距,用墨线弹出每两根主筋的线,

依线绑筋。

(2)按弹出的间距线,先摆受力主筋,后放分布筋。预埋件、电线管、预留孔等及时配合安装。

绑扎板钢筋时,相交点必须全部绑扎八字扣。当板钢筋为双层双向时,为确保上部钢筋的位置,在两层钢筋间加设,马凳筋间距为双向800m。

(3)当板上部筋为负弯矩筋,绑扎时在负弯矩筋端部拉通长小白线就位绑扎,保证钢筋在同一条直线上,端部平齐,外观美观。

(4)为了保证楼板钢筋保护层厚度,采用混凝土垫块横纵每间隔500mm设置一个固定在楼板最下部钢筋上。

(5)板中受力钢筋:从距墙或梁边5cm开始配置;下部纵向受力钢筋伸至墙或梁的中心线,且不小于5d(d为受力钢筋直径)。板钢筋上层弯钩朝下,下层弯钩朝上。

(6)板中分布筋:配置在受力钢筋弯折处(楼梯板等)及直线段内,梁截面范围内可不配置;截面面积不小于单位长度上受力钢筋截面面积的10%,且间距≤300mm。

(7)板的下部钢筋在距支座1/3跨度范围内搭接,上部钢筋在跨中1/3跨度范围内搭接。底板上部钢筋在距支座1/3跨度范围连接,下部钢筋在跨中1/3跨度范围连接。

(8)板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁钢筋在下。

(9)板的下铁短向钢筋在下,长向筋在上,上铁则相反。

(九)清水混凝土的钢筋保证措施

为达到清水饰面效果,对钢筋的保护层除采用常规做法外,需从翻样、制作、绑扎三个环节层层控制。

(1)钢筋翻样

翻样时必须考虑钢筋的叠放位置和穿插顺序,考虑钢筋的占位避让关系以确定加工尺寸。应重点考虑钢筋接头形式、接头位置、搭接长度、锚固长度等对钢筋绑扎影响的控制点。通长钢筋应考虑端头弯头方向控制,以保证钢筋总长度及钢筋位置准确。

(2)制作

各种钢筋下料及成型的第一件产品必须自检无误后方可成批生产,外形尺寸较复杂的应由配料工长和质检员检查认可后方可继续生产。

(3)钢筋绑扎

扎丝多余部分向内弯折,以免因外露造成锈斑,绑扎柱箍筋绑扎时在钢筋上部多绑两道定位箍,箍筋面应与主筋垂直绑扎,主筋与箍筋转角一定要绑扎到位。梁纵向受力

钢筋工程施工方案

唯亭渔业村地块城市更新项目 钢 筋 工 程 施 工 方 案 江苏省建工集团有限公司 一、编制原则 1.本方案是为顺利实现本项目工程总目标,提供以钢筋施工为主要对象编制的施工技术与组织方案,用以具体指导本项目工程实施钢筋工程施工的全过程。 2.本方案着重施工组织安排、施工准备与资源配置计划、施工方法及工艺要求。 二、编制依据

1.本工程现有的基坑围护、建筑、结构、及水电安装等施工图纸,。 2.《建筑工程施工质量验收统一标准》GB50300-2013。 3.《建筑地基基础工程施工质量验收规范》GB50202-2002; 4.《混凝土结构工程施工质量验收规范》GB50204-2002(2011版); 5.《钢筋焊接及验收规程》JGJ18-2012; 6.《钢筋机械连接通用技术规程》JGJ107-2010; 7.国家建筑标准设计《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1),(04G101-3). 8.《建筑物抗震构造详图》(苏G02-2004). 9.《建筑结构常用节点图集》(苏G01-2003). 三、工程概况 (一)分部(分项)工程或专项工程名称:钢筋工程 (二)参建单位: 建设单位:苏州工业园区城市重建有限公司 设计单位:苏州工业园区设计研究院股份有限公司 监理单位:苏州现代建设监理有限公司 施工单位:江苏省建工集团有限公司 (三)施工范围:钢筋的制作与安装。 (四)施工合同、招标文件对工程施工的重点要求:本工程钢筋甲供 四、钢筋工程概况 钢筋工程是结构工程质量中的重要一环,要严把材质、加工、连接、安装的质量关,施工过程中要跟踪检查,确保钢筋工程的质量。 1.钢筋的选用 本工程采用HRB400和HRB400E钢筋类型,根据该工程钢筋用量较大的特点,为保证钢筋供应数量和质量,由公司材料部门对钢筋统一采购、统一供应。钢筋供应根据工程进度提前半个月分批进场,力争保证现场施工均衡、连续且库存小。 在施工中,相邻区段的钢筋施工应相互协调,并由技术部门制定钢筋施工协调方法,各区段必须按此施工,避免出现工序矛盾和不交圈现象。 五、准备工作 1)技术准备

钢筋工程施工方案1

西安绕城南基地2#高层住宅楼工程钢筋工程施工方案 编制: 审核: 审批: 陕西省第十一建筑工程有限公司 西安绕城南基地项目部 陕西建工集团第十一建筑工程公司西安绕城南基地项目 1

陕西建工集团第十一建筑工程公司西安绕城南基地项目 2 第一章 概 述 一、 工程结构概况 1、本工程为钢筋砼筏板基础,全剪力墙结构,地下一层,地上主楼三 十一层,局部塔高三十二层。 2 、筏板基础埋深为:-6.35米 3、钢筋连接:剪力墙、暗柱、框架梁及非框架梁等构件的受拉钢筋直径在Φ16/20范围内采用闪光对焊及电渣压力焊接头连接。直径在2㎜ 以上的采用直螺纹套筒连接,其余钢筋可采用搭接。 4、材料:钢筋分为Ⅰ、Ⅱ、Ⅲ级钢。 5、本工程结构混凝土标号均为C40、C35,构造柱、圈梁混凝土标号均为C30,剪力墙抗震等级一级。 Ⅰ、Ⅱ、Ⅲ级钢筋锚固长度L aE 及搭接长度L lE 见下表:

注:1、表中Ⅱ、Ⅲ级钢筋栏中括号外的数字为钢筋直径d≤25mm时的锚固长度,括号框内的数字为钢筋直径d>25mm时的锚固长度。 2、Ⅰ、Ⅱ、Ⅲ级纵向受拉钢筋的锚固长度不得小于250mm。 3、550级冷轧带肋、冷轧扭纵向受拉钢筋的锚固长度不得小于200mm。冷轧带肋和冷轧扭纵向受拉钢筋的最小锚固长度La、最小搭接长度Ll见下表,且不得采用焊接接头。 注:Ⅰ、Ⅱ、Ⅲ级纵向受拉钢筋和550级冷轧带肋、冷轧扭钢筋的搭接长度不得小于300mm。 二、编制原则 1)、将工程从1—42/43轴间划分为东西两个流水施工段进行施工的工程网络计划,合理安排流水施工。钢筋加工制作应满足施工流水的要求。 陕西建工集团第十一建筑工程公司西安绕城南基地项目 3

隧道钢筋网片制作与安装施工方案

目录 一、编制依据 (2) 二、施工准备工作 (2) 三、工程概况 (2) 四、人员安排 (3) 五、施工进度计划 (3) 六、钢筋网片制作与安装施工工艺 (4) 6.1 钢筋加工 (4) 6.2 成品的存放 (4) 6.3 挂网 (4) 七、施工控制要点 (4) 八、施工验收标准 (5) 九、安全、环境保证措施 (5)

一、编制依据 (1)张承高速公路崇礼至张承界段两阶段施工图设计。 (2)现行公路钢筋混凝土工程施工质量检验评定标准,《公路隧道施工技术规范》(JTG F60-2009)和《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004)。 (3)施工现场的实际调查情况及我单位的现有施工管理水平、施工机械设备及以往类似工程的施工经验。` 二、施工准备工作 (1)对图纸进行了认真的会审,全面了解各部位的尺寸与高程。 (2)生产与生活临建设施已施工完毕。 (3)场地平整及临时道路。 ①为保证正常施工,所有工作场地及住房用地均已平整。 ②临时道路采用修建临时便道。 (4)供水、供电 ①为保证施工连续性,施工用电由已建好两台800KW变压器,临时供电已接至隧道洞口,隧道洞口准备两台200KW发电机做备用电源。 ②为解决施工生产用水、生活用水,正在临时占地内打井,目前已进场5m3洒水车一台,以保证正常施工用水。 (5)机械设备、人员、材料均已进场。 (6)已向施工人员进行技术交底和安全、质量培训。 三、工程概况 下窝铺隧道位于下窝铺村东北,为分离式中隧道,隧道右幅长714m,左幅长692m。隧道围岩地质如下:

下窝铺隧道III、IV、V级围岩初期支护均为锚杆钢筋网支护,隧道洞口边仰坡均为喷、锚及挂网防护。 四、人员安排 本隧道由我公司最优秀的隧道专业施工队负责施工。项目负责人:白洪江;技术负责人:赵贺东;施工负责人:杨志国;隧道工程师:王卫;质检工程师:李宣民;试验工程师:祝钦芳;测量工程师:蔡杏凯;安全工程师:丁保安;班组长:何海斌施工人员:20人。 五、施工进度计划 隧道洞身钢筋网片制作及安装所需设备、人员已在2013年5月1日前进场。目前已完成各项施工准备工作,隧道洞身施工开始后钢筋网片施工将陆续进行,根据工程特点、工程量情况和我单位施工技术力量、机械设备实力情况,安排本项工程于2013年5月10日开始施工,与隧

钢筋工程施工方案

厂前村东湖新城统征储备项目拆迁还建小区5#、6#地块 钢筋工程施工专项方案 编制: 审核: 审批: 工程名称:厂前村东湖新城统征储备项目 拆迁还建小区5#、6#地块 建设单位:市洪山区人民政府和平街 厂前村村民委员会 施工单位:中泽建安集团 编制日期:二零一九年三月二十日

目录 一、编制依据 (1) 二、工程概况 (1) 三、施工准备 (1) (一)技术准备 (1) (二)机具准备 (2) (三)材料准备 (3) 四、钢筋加工 (4) 1、主控项目 (4) 2、一般项目 (5) 五、钢筋连接 (5) 1、钢筋配料: (6) 2、电弧焊: (7) 3、电渣压力焊: (8) 4、机械连接 (11) 六、钢筋绑扎 (13) 1、施工工艺流程: (13) 2、材料准备 (13) 3、作业条件 (13) 4、操作工艺 (14) 七、保护层控制 (16) 八、钢筋检查 (16) 九、成品保护 (17) 十、钢筋工程质量控制程序 (17) 十一、应急预案 (19) 1、应急预案 (19) 2、应急响应 (20)

钢筋专项施工方案 一、编制依据 1.《厂前村东湖新城统征储备项目拆迁还建小区施工组织设计》2.《》混凝土结构工程质量验收规》(GB50204-2015)3.《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101-1) 4.《建筑物抗震构造详图》(11G329-2) 5.《钢筋混凝土用热扎带肋钢筋》(GB 1499—91) 6.《钢筋焊接及验收规程》(JGJ18-2012) 7.《钢筋焊接接头试验方法标准》(JGJ/T27-2014) 8.《钢筋机械连接通用技术规程》(JGJ107-2010) 9.《钢筋焊接及验收规》(JGJ 18—96) 10.《厂前村东湖新城统征储备项目拆迁还建小区建筑图、结构图》二、工程概况 市洪山区人民政府和平街厂前村村民委员会拟在市洪山区厂前村其征地围兴建厂前村东湖新城统征储备项目拆迁还建小区。本工程设计使用50年,防火一类,耐火一级,屋面、地下室顶防水一级,其他部位二级,抗震烈度6度,结构形式:高层住宅剪力墙结构。。三、施工准备 (一)技术准备 1、对照建筑图和结构图认真读图和审图,全面领会设计图的设计

钢筋工程专项施工方案(完整)

xxxxxxxxxxx建设项目 钢 筋 施 工 专 项 方 案 编制: 审核: 审批: 日期:年月日

目录 一.编制依据 (2) 二、工程概况: (3) 1、工程简介 (3) 2、构件种类 (3) 3、使用的钢筋种类 (3) 4、钢筋连接方式 (3) 三、施工准备 (4) 1、技术准备 (4) 2、材料准备 (4) 3、钢筋原材料的验收及堆放 (4) 四、施工流程 (5) 五、施工工艺 (5) 1、钢筋加工 (5) 2、钢筋连接 (9) 3、钢筋绑扎施工 (14) 六、钢筋工程质量保证措施 (19) 1、钢筋工程质量检验 (19) 2、钢筋质量控制流程图 (22) 3、钢筋工程质量保证措施 (23) 七、施工安全及成品保护措施 (23)

一.编制依据 (1) 本工程施工图 (2) 《钢筋混凝土用热轧光圆钢筋》(GB13013-1991) (3) 《建筑工程施工质量统一标准》(GB50300-2001) (4) 《普通螺纹基本尺寸》 (GB50300-2001) (5) 《钢筋焊接及验收规程》(JGJ18-2003) (6) 《钢筋混凝土过梁》(03G22-1) (7)《钢筋混凝土用热轧带肋钢筋》(GB 1499-1998) (8)《砼结构工程施工质量验收规范》(GB50204-2002) (9)《钢筋机械连接通用技术规程》(JGJ107-2010) 二、工程概况: 1、工程简介 2、构件种类 普通构件:孔桩、承台、剪力墙、柱、梁板。 3、使用的钢筋种类 本工程钢筋主要采用二级和三级钢筋,钢筋直径从6mm到25mm。直径6≤d≤8的钢筋为HPB335钢筋,直径8<d≤16的钢筋为HRB335钢筋,直径d≥18的钢筋为HRB400钢筋。 本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用10、12钢筋,柱纵筋主要采用16、18、20、22、25钢筋,箍筋采用8、10、12、14钢筋,剪力墙采10、12,14钢筋,剪力墙边缘构件主要采用16、18钢筋。梁纵筋主要采用20、22、25钢 本工程中所有直径≥22以上钢筋连接采用套管挤压连接技术,直径6.5≤D<22的钢筋连接采用焊接和绑扎搭接,搭接长度不小于35D,钢筋接头位置按规范要求错开。 现场连接(搭接连接、电渣压力焊、直螺纹连接、焊接)。

钢筋网片施工方案

目录 二、施工组织机构 (1)

钢筋网片专项施工方案 一、工程建设项目概况 工程名称:泰山会展中心建设项目 建设单位:泰安市泰山城建投资有限公司 建设地点:山东省泰安市泰山大街中段路北 建设规模:总建筑面积83317平方米,地下一层,地上二层,其中地下26590 平方米,地上56727平方米。结构形式:主体为钢筋混凝土框架结构,屋盖为钢制球形网架结构,面积约30000平方米。 质量标准:达到合格; 工期要求:计划开工日期2011年1月25日,计划竣工日期2012年8月25日,施工总工期:19个月。 二、施工组织机构 为了保证在本工程施工期间各项工作有条不紊的进行同时不妨碍其他工作的情况下,能够及时组织人员进行工程施工,特成立钢筋网片施工领导小组。 总指挥:柴守国负责对外联系,协调统一、积极配合,同时对后勤工作负总责;对全工程钢筋网片现场施工及施工方案负总责。 组员:冯正均、王光伟、陈福近、毕兆臣、田喜峰、衣京波、尹元宝、孙祖义、张清森、韩世峰。 冯正均:具体负责技术工作,编制钢筋网片施工方案,并对施工人员进行技术交底。 王光伟:具体安排钢筋网片施工工作,负责组织和领导施工人员进行钢筋网片施工。 田喜峰、衣京波:负责钢筋网片加工材料的供应和储备。 陈福近:负责设备的调派和指挥。 张清森、孙祖义:负责人员、机械、电路的安全以及现场钢筋网片工程施工。汪政华、毕兆臣:全力配合上述人员调遣、指挥人员进行钢筋网片施工的工作。. 三、编制依据: 1、《冷轧带肋钢筋焊接网施工工法》SZJXGF06-2006 2、《钢筋焊接接头试验方法标准》JGJ/27-2001 3、《冷轧带肋钢筋混凝土结构技术规程》JGJ95-2003 4、《砼结构工程施工质量验收规范》(GB50204-2002) 5、《钢筋混凝土用钢筋焊接网》(GB/); 6、《钢筋焊接网混凝土结构技术规程》(JGJ 114-2003)。 四、施工主要流程 转化设计图→原材料进场、检测→现场焊接加工→吊运→铺设施工→验收 五、转化设计图:

钢筋-工程施工方案(最新版)

目录 一、编制说明 (1) 二、工程概况 (1) 2.1建筑工程 (1) 2.2钢筋设计概况 (2) 三、流水段划分 (3) 3.1地下施工流水段划分: (3) 3.2地上施工流水段划分: (3) 四、施工准备 (4) 4.1劳动力准备 (4) 4.2技术准备 (4) 4.3钢筋原材料准备 (4) 4.4机械设备准备 (7) 五、钢筋加工 (7) 5.1钢筋加工准备 (7) 5.2操作工艺 (7) 5.3钢筋加工注意事项 (10) 六、钢筋连接与绑扎 (11) 6.1底板、承台钢筋绑扎与连接 (11) 6.2墙体钢筋绑扎与连接 (14)

6.3柱子钢筋绑扎与连接 (17) 6.4梁钢筋的绑扎与连接 (18) 6.5板钢筋绑扎 (19) 6.6楼梯钢筋 (20) 6.7各种绑扣的使用 (21) 八、成品保护 (25) 九、安全文明施工 (25) 9.1 钢筋机械的使用安全 (25) 9.2 钢筋吊运的安全要求 (26) 9.3 墙、柱、梁钢筋绑扎安全要求 (26) 9.4 钢筋加工机械作业的安全要求 (27) 9.5 砂轮机的使用安全 (27) 9.6 直螺纹滚丝机安全使用注意事项 (27) 9.7 文明施工 (28) 十、环保措施 (28)

一、编制说明 ⑶国家现行有关安全生产法规、建筑安装工人安全技术操作规程; ⑷有关文明施工的规定; ⑸建设单位对本工程的要求及施工现场的具体条件; ⑹积极采用建设部推广的十项新技术、新材料、新设备、新工艺等; ⑺类似工程的施工管理经验及我司技术装备、施工力量部署状况; ⑻本工程遵循的主要的法规及现行规范、技术质量评定标准: a.《工程测量规范》GBJ50026-2007 b.《建筑桩基技术规范》JGJ94-2008 c.《建筑地基基础工程施工质量验收规范》GB50202-2002 d.《地下防水工程施工质量验收规范》GB50208-2011 e.《砼结构工程施工质量验收规范》GB50204-2002(2011年版) 二、工程概况 2.1建筑工程

钢筋工程施工方案1

目录 一、编制依据 二、工程概况 三、钢筋连接方式 四、施工部署 五、施工总体安排 六、主要施工方法 七、技术质量保证措施 八、安全消防措施 九、环保与文明施工措施

一、编制依据 1、雪绒片区棚户区改造(皓顺.壹号院工程)二标段施工图 2、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101) 3、《建筑物抗震构造详图》11G329-1 4、《钢筋混凝土构造柱抗震节点详图》03G363 5、《混凝土结构施工钢筋排布规则与构造详图》12G901 6、《砌体墙结构构造》04G612 7、《混凝土结构工程施工质量验收规范》(GB50204-2011) 8、《钢筋机械连接通用技术规程》(JGJ107—207) 9、《钢筋等强度剥肋滚扎直螺纹连接技术规程》(JGJJGJ -107-2010) 10、《钢筋焊接及验收规程》JGJ18-2012 二、工程概况 1、工程名称:雪绒片区棚户区改造(皓顺·壹号院六期工程) 2、工程地点:信都路以东,静庵路西侧、英华大街以南 3、工程概况:本工程结构设计使用年限为50年。建筑抗震设防烈度为七度。建筑设计防火分类:为一类高层住宅,5#楼为地下2层,地上26层,标准层高2.9m,±0.000为绝对高程61.83m,建筑高度78.8m;5-7 #商业楼为地下1层,地上2层;6#楼为地下2层,地上27层,标准层高2.9m,±0.000为绝对高程60.83m,建筑高度79.7m;耐火等级一级。 4、建设单位:河北锦鹏房地产开发有限公司 设计单位:悉地(北京)国际建筑设计顾问有限公司 监理单位: 河北中基华工程项目管理有限公司 施工单位:湖北工业建筑总承包集团天华建筑工程公司 2、设计概况 筏板基础,车库为独立、条形基础、结构形式框架结构,其它住宅均为剪力墙结构。抗震设计等级为三级,抗震设防烈度7度。

钢筋网片施工方案

目录 一、工程建设项目概况 (2) 二、施工组织机构 (1) 三、编制依据: (3) 四、施工主要流程 (3) 五、转化设计图: (3) 六、现场焊接加工 (4) 1、生产准备 (4) 2、焊接加工网片原理 (4) 3、技术参数 (4) 4、锚固要求: (4) 5、加工焊接 (5) 七、铺设施工 (5) 1、焊接网的铺设方法 (5) 2、网片的吊装搭接方式 (6) 3、网片进场 (7) 4、网片的搭接和锚固长度 (7) 5、网片的铺设顺序 (7) 八、应注意的问题 (8) 九、施工中的安全措: (12) 十、应用标准和验收检测: (12) 十一、成品保护 (13)

钢筋网片专项施工方案 一、工程建设项目概况 工程名称:泰山会展中心建设项目 建设单位:泰安市泰山城建投资有限公司 建设地点:山东省泰安市泰山大街中段路北 建设规模:总建筑面积83317平方米,地下一层,地上二层,其中地下26590平方米,地上56727平方米。结构形式:主体为钢筋混凝土框架结构,屋盖为钢制球形网架结构,面积约30000平方米。 质量标准:达到合格; 工期要求:计划开工日期2011年1月25日,计划竣工日期2012年8月25日,施工总工期:19个月。 二、施工组织机构 为了保证在本工程施工期间各项工作有条不紊的进行同时不妨碍其他工作的情况下,能够及时组织人员进行工程施工,特成立钢筋网片施工领导小组。 总指挥:柴守国负责对外联系,协调统一、积极配合,同时对后勤工作负总责;对全工程钢筋网片现场施工及施工方案负总责。 组员:冯正均、王光伟、陈福近、毕兆臣、田喜峰、衣京波、尹元宝、孙祖义、张清森、韩世峰。 冯正均:具体负责技术工作,编制钢筋网片施工方案,并对施工人员进行技术交底。 王光伟:具体安排钢筋网片施工工作,负责组织和领导施工人员进行钢筋网片施工。 田喜峰、衣京波:负责钢筋网片加工材料的供应和储备。 陈福近:负责设备的调派和指挥。 张清森、孙祖义:负责人员、机械、电路的安全以及现场钢筋网片工程施工。 汪政华、毕兆臣:全力配合上述人员调遣、指挥人员进行钢筋网片施工的工作。

高层住宅 钢筋工程施工方案

最新资料,word文档,可以自由编辑!! 精 品 文 档 下 载 【本页是封面,下载后可以删除!】

钢筋工程施工方案 1编制依据 1)高层住宅工程结施施工图纸。 2)高层住宅工程施工组织设计 3) 钢筋机械连接通用技术规程JGJ107-2003 4) 混凝土结构施工平面整体表示法制图规则和图集03G101-1修正版 5) 建筑工程施工质量验收统一标准GB50300-2001 6) 钢筋焊接技术规程JGJ18-96 7) 混凝土结构工程施工质量验收规范GB50204—2002 2 工程概况 1)高层住宅楼工程为框剪结构;地下1层,地上28层;建筑面积为59877m2。基础类型为:静压桩—筏板基础。 2) 该工程钢筋级别主要有、HRP335、HRB400;HPB235级钢筋采用E43系列焊条,HRP335、HRB400级钢筋采用E50系列焊条。 3)所用钢筋直径,见下表:

3 施工准备 3.1 主要材料 3.1.1 各种规格、品种的钢筋,必须有出厂合格证。进场后须经见证取样,送检合格后方可使用。 3.1.2 钢筋半成品的质量要符合设计图纸及03G101-1修正版规定的要求。钢筋绑扎用的铁丝:采用20~22号铁丝。 3.1.3 垫块:拟采用塑料垫块。 3.2 主要机具 3.2.1 钢筋切断机、弯曲机、冷拉机,电弧焊机、闪光对焊机等。 3.2.2 根据施工图纸、设计变更通知和图纸会审记录,开出钢筋加工计划单。 3.3 工作环境要求 3.3.1 钢筋焊接、对焊操作应在有防风、防雨、干燥地方进行,对焊机要有可靠的接地装置,导线绝缘良好。操作时要戴防护眼镜和手套,。开关箱要安装漏电保护器。 3.3.2 钢筋堆放要分规格、用方木垫高10cm左右,并用彩条布覆盖好,防止钢筋受雨水浸蚀生锈。 3.3.3 在高空绑扎钢筋和安装骨架,须搭设脚手架与走道,绑扎立柱、墙钢筋时不得站在钢筋骨架上和攀登骨架上下,柱筋在3m以上要搭设工作平台,柱、梁骨架要用临时支撑架牢,以防倾倒。 3.3.4 钢筋定位:划出钢筋安装位置线,如钢筋品种较多时,应在已安装好的模板上标明各种型号构件的钢筋规格、形状和数量。 3.3.5 绑扎部位的位置上所有杂物应在安装前清理好。 3.4技术准备: 上道施工工序完成;放线完成;办好放线预检,并报验监理核查。 3.5劳动力准备: 钢筋加工、绑扎、焊接等各工种人员要根据施工进度计划,合理安排。 4 施工要点

钢筋工程施工方案

钢筋工程施工方案 8.2.4.1概况:本工程地下室车库部分为人防工程,基础为桩基础筏板基础。其主要钢筋分布情况如下表: 8.2.4.2施工顺序 1、总顺序:五级人防→六级人防 2、流程顺序:底板底层钢筋安装→地梁钢筋安装→安放保护层垫块→放置支撑马凳及底板上层钢筋安装→墙柱钢筋安装→安装预留模具及预埋件→自查→报验隐检→墙柱钢筋安装→防护门框安装→自查→报验隐检→梁板钢筋安装→自查→报验隐检。 8.2.4.3施工方法及施工要点 1、施工准备 ①、工程所需钢筋材料必须到场,且有合格证及复试报告,合格后使用。 ②、工程所需各种机械、设备到场就位,而且保持完好能正常运转。 ③、各分项工程及各工种人员的配置必须满足需要。 2、钢筋质量控制:钢筋工程在工程主体结构中起核心作用,必须在施工的全过程中采取动态控制,严格执行“三检制”,认真跟踪检查,其重点控制的内容为: ①、钢筋的长度:认真审查钢筋的配料单,保证钢筋下料长度符合设计要求。 ②、钢筋的锚固:审查配料单使钢筋的弯折长度符合设计要求;现场检查钢筋的安装位置。 ③、钢筋的接头:接头的位置、接头的形式、搭接长度等符合设计要求。 ④、钢筋的位置:钢筋间距、排距、标高是否正确,纵向筋两端是否到位。 ⑤、抗震要求:箍筋的弯钩的角度和长度,审查配料单进行把关,梁柱箍筋加密范围、受力筋的锚固长度、柱筋的接头类别等应符合设计要求及规范规定。 3、钢筋原材的质量要求

①、钢筋进场应有出厂质量证明书或试验报告单,同时进行现场抽样,做复试检测。 ②、钢筋外观应平直、无损伤、表面不得有裂纹、油污、颗粒状或片状老锈。 ③、钢筋原材必须符合现行国家标准GB50204—2002的规定。 4、钢筋的配料 ①、钢筋配料应根据设计图中构件配筋进行,先绘出各种形状、规格的单根钢筋简图并加以编号,然后分别计算下料长度和根数,最后进行汇总,填写正式配料单。 ②、钢筋配料单必须经过复核无误后方可进行下料加工。 ③、配料时,首先熟知图纸及规范,对搭接长度、锚固长度、弯钩形式、接头位置、图纸特殊要求等必须掌握,以便在配料过程中不出现数量及尺寸误差。 5、钢筋的下料与加工 本工程的所有钢筋下料及加工成型工作全部在现场实施。这样可以做到长短搭配、合理运用,提高钢筋的利用率及成材率。 ①、钢筋调直:采用卷扬机两端设置地锚的方法进行冷拉来调直钢筋。根据规范要求I 级钢筋的冷拉率不宜大于4%。 ②、钢筋切断采取切断机进行,根据配料单尺寸严格进行切断,切断后进行编号并分别堆放。 ③、钢筋的成型采取成型机及手动弯曲工具共同完成。 ④、受力钢筋及箍筋按配料单长度进行切断加工,其偏差为±10mm,箍筋内净尺寸为±5mm,弯起钢筋的弯折位置为±20mm。 ⑤、箍筋弯折角度为135度,封闭筋为焊接。 ⑥、钢筋加工成型其钢筋的弯钩和弯折长度I级钢筋做135度弯钩,其弯弧内直径不应小于钢筋直径的4倍,弯钩后的平直部分长度应符合设计要求。 6、钢筋接头 钢筋接头是钢筋工程中的一个重要环节,接头的好坏是保证钢筋能否正常受力的关键,因此对钢筋接头形式进行认真选择,选择的原则是可靠、方便、经济。本工程根据具体情况进行选择如下: ①、接头方式:Φ20以上(含Φ20)水平钢筋采取螺纹套筒连接,Φ16~Φ18水平钢筋采取焊接接头;Φ16以下水平钢筋采取绑扎接头;Φ25以上(含Φ25)水竖向钢筋采取螺纹套筒连接,Φ16~Φ25竖向钢筋采取焊接接头;Φ16以下竖向钢筋采取绑扎接头。水平钢筋采用闪光对焊;竖向钢筋采用埋弧焊(电渣压力焊)。 ②、接头位置:钢筋接头位置应按照设计要求和施工规范的规定进行布置。一般钢筋接头位置宜在受力较小处设置,地梁、底板钢筋:底层钢筋布置在跨中,上层钢筋布置在支座处。柱墙接头布置在梁顶上层柱子的加密区以上(即:按接头率50%为:1.4LaE;按接头率25%为:1.2LaE)。柱墙水平钢筋的搭接位置按照结说-1执行。

钢筋网专项施工方案

隧道钢筋网支护施工方案 一、施工准备 1、熟悉图纸及相关规范要求。 2、根据现场施工组织情况 ,在施工前将所需材料提前运送至现场 ,所有进场材料均应经过试验室检验 ,并满足招投标文件对原材料各项指标的要求。 二、施工方案: 1、本隧道钢筋网片采用φ8钢筋 ,网格为20×20cm ,钢筋网按设计预先在洞外加工成片 ,洞内焊接形成整体。钢筋类型及网格间距应符合设计要求。 2、安装时钢筋搭接长度不得小于30d(d为钢筋直径) ,并不得小于一个网格长边尺寸。钢筋网与钢筋网、钢筋网与锚杆、钢筋网与钢架连接筋点焊在一起 ,使钢筋网在喷射时不晃动。钢筋网根据初喷混凝土面的实际起伏状铺设 ,并与受喷面间隙不宜大于3cm。 3、施工注意事项 钢筋网制作前对钢筋进行校直、除锈及油污等处理;喷射混凝土保护层厚度不得小于3cm;喷射中如有脱落的石块或混凝土块被钢筋网卡住时 ,应及时清除。 4、施工质量要求标准 4.1 基本要求 所用材料的质量和规格应符合设计要求。 4.2 外观鉴定 钢筋网与锚杆或其他固定装置连接牢固 ,喷射混凝土时不得晃动。 4.3 实测项目 三、工程工期保证措施 1、工期保证实施原则 1.1 坚持“优质、按期、安全、高效”的施工管理方针。

1.2 在管理工作上 ,做到领导班子到位 ,管理人员到位 ,管理制度到位 ,现场服务到位 ,奖惩措施到位。 1.3在施工计划上 ,首先要确定项目总进度计划和分进度计划 ,即建立单位工程施工进度计划 ,并细化到分项工程施工作业计划 ,编制好科学合理的实施性施工组织设计 ,并在施工管理的全过程中严格遵照执行 ,抓好关键项目和关键工序 ,根据施工实际进展及时调整施工计划 ,确保各项工作始终控制在按计划 ,有秩序的科学轨道上。 1.4 在劳力安排上 ,选用本公司最精干的专业施工队伍进场 ,劳力配置充分合理 ,有节有度。 1.5 在机械使用上 ,投入本公司最精良的施工机械设备 ,并做到进场前全面保修 ,施工中及时保养 ,确保机械完好率和使用率 ,必要时加大投入。 1.6 采用有效措施确保农忙时节和国家法定节日施工正常进行。 1.7 工程用周转资金及时到位 ,有计划地使用 ,有计划地计量。 1.8 采用先进的施工方法和施工工艺 ,确保工程质量 ,加快施工进度。 1.9 遵循“紧前松后”计划原则 ,在确保工程质量的前提下 ,进度安排留余地。 1.10 地材采购在保证信用的原则下 ,做好多方面打算 ,扩大料源 ,保障供给。 2、工期保证实施措施 2.1 确定进度协调工作制度 ,固定日召开工程例会 ,研究工程日进度完成情况及出现的新问题 ,及时反馈信息 ,实行动态管理;分析影响进度目标实现的干扰和风险因素 ,如拆迁影响、交通影响、雨季影响等;充分考虑设计变更因素 ,出现设计变更后 ,根据情况 ,及时对进度调整 ,总进度保持不变。 2.2 加大人力和设备投入 ,尽量采用平行作业施工方法 ,减少施工周期。在控制工程施工的同时抓好非控制工程的施工。 2.3 作好施工工序的转换和紧密衔接 ,避免施工中断。在本工序施工的同时 ,作好下一工序施工的准备。 2.4 明确施工责任 ,做到施工秩序井然 ,控制工程采用三班制24小时作业。 2.5 充分利用有利季节进行施工生产 ,减少工程施工受雨季的影响。雨季施工做好雨棚等防雨设施 ,保持场内排水通畅 ,确保施工连续进行。 2.6 加强施工机具设备维护、维修 ,确保施工机具设备完好 ,减少施工影响。 2.7 做好后勤保障 ,严格上下班作息制度 ,确保职工以饱满的精神从事施工生产。

钢筋工程施工方案最新版

专业文档 钢筋工程施工方案 录目 一、编制说 明 . ............................................................................................... .. (1) 二、工程概 况 . ............................................................................................... .. (2) 三、流水段划 分 . ............................................................................................. .. (3) 四、施工准 备 . ............................................................................................... .. (3) 五、钢筋加 工 . ...............................................................................................

(7) 六、钢筋连接与绑 扎 . ............................................................................................... .. (10) 七、钢筋验 收 .22 ........................................................................................... ............................................................ 23 .................................................................................................. ..................................................... 八、成品保护 . 23 .................................................................................................. ............................................ 九、安全文明施工 . .十、环保措施 25 .................................................................................................. ..................................................... 格式可编辑WORD. 专业文档

钢筋工程专项工程施工设计方案(完整)

钢筋工程专项施工方案 一、编制依据 1、本工程的施工合同要求、设计施工图纸及施工组织设计 2、国家及地方现行施工施工手册、施工质量验收规、标准和相应法律、法规、国家强制性规及条文等。 3、我公司多年积累的成熟施工经验。 4、根据当地水文、气象以及施工现场实际条件。 二、工程概况: 1、工程简介 本工程为洛栾洛卢高速公路监控分中心位于市洛龙区,至栾川高速公路的起点处,与主线收费站合建,本期建设用地27.67亩,建筑面积为10597.57㎡。其中:管理分中心办公楼建筑物为6层现浇钢筋砼框架结构,建筑面积6675.37m2,建筑高度为22.65m;宿舍楼为4层现浇钢筋砼框架结构, 建筑面积约3751.37m2,建筑高度为14.85m;门卫室建筑面积28㎡,配电房建筑面积95.14㎡,锅炉房建筑面积23.89㎡。 本工程结构安全等级为二级,抗震设防类别为丙类,框架抗震等级:抗震等级主楼为三级,监控中心部分为二级,耐火等级为二级,地基基础设计等级为丙级,抗震设防烈度为7度,建筑结构设计合理使用年限为50年。 2、构件种类 普通构件:承台、柱、梁板。 3、使用的钢筋种类 本工程钢筋主要采用一级和三级钢筋,钢筋直径从6mm到36mm。直径6≤d≤12的钢筋为HPB300钢筋,直径d≥6的钢筋为HRB400E钢筋。 本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用14、16钢筋,柱纵筋主要采用20、22、25、钢筋,箍筋采用6、8、10、12钢筋,墙边缘构件主要采用16、18、20、22、25钢筋。梁纵筋主要采用20、22、25钢筋。楼板主要采用8、10钢筋。

钢筋工程施工方案(完整版)

六、钢筋工程施工方案 1概况 1.1钢筋工程概况 本工程剪力墙、框架抗震等级为二级,所用钢筋直径见下表。 1.2钢筋工程承包方式 总包:北京××工程公司××项目经理部 钢筋分包:××省建筑工程总公司××分公司 ××省×××建筑工程公司 1.3施工条件 加工场地布置在现场南侧,见总平面布置(图略),相关二级电箱布置到加工场,见临电布置图(图略)。 1.4生活条件 总包方负责提供分包方工人居住、生活场地,交通电分包方自行负责。 2、施工总体安排 2.1施工准备

2.1.1测量准备 根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)。 顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线。待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。2.1.2机具准备 (1)剥肋滚压直螺纹机械连接机具 1)钢筋剥肋滚压直螺纹机 高峰期钢筋施工时至少保证10台钢筋剥肋流压直螺纹机。 其技术参数如下表所求: 2)限位挡铁;对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。 3)螺纹环规 用于检验钢筋丝头的专用量具。 4)力矩扳手 力矩扳手的精度为±5%。 5)辅助机具 砂轮切割机:用于钢筋端面平头。 用于检验钢筋丝头的专用量具。 (2)冷挤压机械连接机具 1)钢筋压接器YJQ-32(3台) 用于挤压钢筋接头。 2)辅助机具

包括模具、检测工具(卡板、测深尺)。 2.2施工手续 现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在使用期内)。剔口钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗。未经培训的人员严禁操作设备。 2.3材料进场计划 材料进场计划随工程进度 施工前认真阅图纸(包括与建筑图对应情况)、方案、相关安全质量规范,做到图纸上问题提前与设计联系解决,配筋及施工中重点突出。 2.5管理人员及劳务人员培训 项目技术部按规定对项目相前部门及分包进行方案、措施交底(包括书面和口头);每周二下午1:30利用简短时间,由分包管理层向其钢筋操作层进行方案、措施交底(包括书面和口头),并由项目技术部和质量部参加。 3.主要施工方法 3.1原材采购与供应 钢筋选用国家大型钢厂的热轧、低碳Ⅰ级、Ⅱ级、Ⅲ级钢筋,严格执行ISO9001:2000质量标准和相关程序文件。 剥肋滚压直螺纹头所用的连接套筒采用优质碳素结构钢。 冷挤压接头所用的连接套筒采用20#钢。 3.2配筋及相关要求

基坑支护挂网施工方案

基坑边坡挂网喷浆施工方案 基坑边坡喷射砼支护工程施工的特点是边开挖边支护,分层开挖,分层支护,开挖完成既支护完成,开挖过程和喷射砼支护施工形式成流水作业。 一、具体施工步骤 定位放线→基坑开挖→修整边坡→钢筋锚入→喷射第一层砼→钢筋绑扎→喷射第二层砼→进入下层土方开挖 1、基坑开挖、坡面平整 基坑挖土时,放坡部分采用机械修整坡面,挖完土后,再人工用铲子将表层土铲平,施工前进行测量放样,施工时用样板控制,并经常验证,以保证线型顺适,坡面平整,平整度允许偏差±20mm。 2、挂网 满挂铁丝网前,先在坡面上按60×60㎝间距满钉φ10钢筋棍(钢筋棍长度为35㎝,端部5㎝做成135度弯钩)。 铺设钢筋网(钢筋保护层厚度≥20mm,钢筋网片铺设时每边的搭接长度为30d),铁丝网绑扎在定位钢筋上,要绑扎牢固并保持表面平整,以保证在喷射砼时铁丝网不晃动。 3、喷射混凝土 喷射作业分段分片面依次进行,同一分段内喷射顺序自上而下,喷射时,喷头与受喷面垂直,距离为0.6m~1.2m凝土标号为C20,喷射厚度为8cm厚,分两次喷射,每遍4cm厚,细石砼的等级为C20,喷

射后要保持混凝土表面平整、光泽、无干斑及滑移流淌现象。 4、喷射混凝土终凝后, 进入下一层土方开挖。 二、施工要求及技术措施 1、先检查边坡的稳定性,再清除边坡中的松土、危土。 2、在机械开挖后应辅以修整坡面使坡面平整,清除坡面上的尘土。 3、施工插筋时(钢筋骨架),应尽量垂直于坡面锤击插筋。 4、挂钢丝网时要确保有保护层。 5、喷砼面层应注意以下事项: (1)为防止土体和崩解,钢筋骨架施工完毕后必须立即挂网喷砼。 (2)为控制砼的厚度,喷射砼前在边坡中钉长200mmΦ8@3000 ×3000mm钢筋作为控制砼保护厚度标志。 (3)钢筋保护层标志安装完后,用自来水将坡面冲刷干净,湿润土层表面,使砼与土层良好的粘结在一起。 (4)喷射砼最大骨料不大于10 mm。 (5)砼喷射机喷射口离坡面60~100cm,应不断调角度以确保喷射砼面层与土体密实。 (6)喷射砼终凝2h 后,应浇水养护。 三、工程质量保证措施 为确保工程质量,必须严格按设计要求和规范的有关规定组织施工,必须认真按本施工组织设计的有关规定组织施工,同时必须实施如下

钢筋工程施工方案新

1编制依据 1.1平谷中学实验楼施工组织设计。 1.2平谷中学实验楼施工图纸、设计交底、图纸会审记录。 1.3建筑工程资料管理规程《DB11/T695-2009》。 1.4钢筋机械连接技术规程《JGJ107-2010》。 2工程概况 2.1工程概况表 2.2建筑概况 2.3结构概况

防火等级二级地基处理CFG桩 砼强度等级 基础垫层C15 商品砼 独立柱基、柱、梁C30 商品砼 层数框架柱梁、板、梯圈梁、过梁构造柱 首层C40 C30 C20 二层C40 C30 三层C30 C30 四层C30 C30 基础形式独立柱基 3钢筋加工及连接施工工艺 3.1钢筋加工施工工艺 3.1.1钢筋规格: HPB235钢筋:φ6、φ8、φ10; HRB400钢筋:10、12、14、16、18、20、22、25、28、32 3.1.2钢筋除锈及调直 3.1.2.1钢筋表面的油渍、漆污、浮皮、铁锈等在使用前清除干净,严重锈蚀的钢筋严禁使用。HPB235钢筋在冷拉调直过程中除锈;HRB335钢筋、HRB400钢筋局部锈蚀采用钢丝刷手工进行。 3.1.2.2调直机调直时,要根据钢筋直径选用调直模和传送压辊,并要正确掌握调直模的偏移量和压辊的压紧程度。 3.1.2.3调直模的偏移量,调直筒两端的调直模一定要在调直前后导孔的轴心线上,这是钢筋能否调直的一个关键。 3.1.2.4压辊的槽宽,一般在钢筋穿入压辊之后,在上下压辊间宜有3mm 之内的间隙。压辊的压紧程度要做到即保证钢筋能顺利的被牵引前进,看不出钢筋有明显的转动,而在被切断的瞬间钢筋和压辊间又能允许发生打

滑。 3.1.3切断:顶模筋、直螺纹接头处的钢筋切断使用无齿锯切断,其余钢筋切断采用切断机切断,根据加工单上钢筋尺寸,用粉笔在切断台上做记号,将钢筋一端对准记号,另一端放入切断机或无齿锯中,断开即可。直螺纹钢筋、顶模筋钢筋在切断过程中,发现钢筋有劈裂、缩头或弯头等缺陷时,必须切除, 保证端头平直,无斜口、马蹄口、或扁头等缺陷。 3.1.4弯曲:箍筋弯曲采用弯曲机加工,加工时根据加工单中钢筋弯曲要求,调整好钢筋的入机长度,可用废钢筋试弯,确保钢筋弯头的尺寸。 3.1. 4.1 HPB235受力钢筋末端作180°弯钩,弯曲半径为2.5d:φ6(15mm)、φ8(20mm)、φ10(25mm);平直段长度3d:φ6(18mm)、φ8(24mm)、φ10(30mm)。 3.1. 4.2 HRB400受力钢筋末端作做90°弯钩(或保证足够搭接长度),弯曲直径为4d:12(48 mm)、14(56 mm)、16(64 mm)、18(72 mm)、20(80 mm)、22(88 mm)、25(100 mm),28、32做90°弯钩平直长度为6d,28:168mm,32:192mm。 3.1. 4.3箍筋作135°弯钩,平直段长度10d且不小于75mm:φ12(120mm)、φ10(100mm)、φ8(80mm)、φ6(75mm)。 3.1.5马凳铁、定位框的加工 3.1.5.1马凳铁的加工:楼板钢筋采用三角形马凳铁做支撑。底板马凳用 Φ18钢筋加工,顶板马凳用Φ14~Φ18钢筋加工。间距1000mm,马凳长300mm,支架宽300mm,马凳高度=板厚-上下保护层厚度-板下层下铁钢筋直径-板上铁钢筋直径之和,如下图:

钢筋工程施工方案(1)(1)

钢筋工程施工方案 重庆佳宇建设(集团)有限公司 盛世华城项目部 二○○六年八月

目录 一、编制依据····························································································3 二、工程概况····························································································3 三、施工准备····························································································3 四、材料的进场验收和试验管理·····························································3 五、钢筋加工····························································································4 六、钢筋连接····························································································4 七、钢筋绑扎····························································································4 八、成品保护····························································································4 九、质量保证措施 ····················································································5 十、安全文明施工 ····················································································5十一、工期保证及技术节约措施·································································5
