市政道路监理投标文件

第一章编制依据

1、国家和地方有关工程建设的政策、法律、法规和有关文件;

2、经批准的建设计划、规范、施工设计图纸及相应的施工验收规范、规程、标准;

3、《XX》招标文件;

4、市政公用工程有关的设计、施工验收标准、规范及规程

第二章工程概况

1、工程概况

焦武路(建设路—焦枝铁路)长 [XX数字] 米,现状车行道宽 [XX数字] 米、人行道宽 [XX数字] 米。工程总投资约 [XX数字] 元

2、建设地点的现场条件

2.1 现场施工条件已具备

2.2 现场已完成三通一平

第三章监理服务范围

监理服务范围:整个工程的施工阶段及工程竣工并验收

具体监理服务范围如下

一、施工监理服务范围

1、参加施工图纸会审和设计交底;

2、参与分项、分部工程、关键工序和隐蔽工程的质量检查和验收;

3、审查施工单位选择的分包单位(如果有),试验单位的资质并认可;

4、审查施工单位提交的施工组织设计、施工技术方案;

5、编制一级网络计划,审查二级网络计划,并组织协调实施;

6、审查施工的开工申请报告;

7、审查施工单位质保体系和质保手册并监督实施;

8、检查现场施工人员中特殊工种持证上岗情况;

9、检查施工现场原材料、构件的采购、入库、保管、领用等管理制度及其执行

情况;

10、参加主要设备的现场开箱检查,对设备保管提出监理意见;

11、遇到威胁安全的重大问题时,有权下达“暂停施工”的通知,并通报业主;

12、审查施工单位工程结算书,工程付款必须有总监理工程师签字;

13、监督施工合同的履行,维护业主和施工单位的正当权益;

14、当发现工程设计不符合国家颁布的建设工程质量标准时,应书面报告业主并

提出意见;

15、协助业主办理工程相关的手续

二、监理工作内容

按照国家标准《XX》 GB [XX数字] 和业主要求做好开工前的监理配合工作,施

工中的监理工作,竣工验收及工程保修阶段的所有监理服务工作。监理工作主要包括“四控、两管、一协调”即投资控制、进度控制、质量控制、安全控制、合同管理、信息管理及工程协调工作,具体如下

(一) 施工准备阶段

1 审查设计文件是否符合部、省有关文件批复和设计规范,施工图纸是否满足施

工需要,并提出优化设计意见。核实设计概算,参加施工图会审和交底,提出监

理意见;

2 在施工设计图纸发放给施工单位之前,进行审核签证;

3 开工前检查复核施工单位的测量定位、中线及水准桩的设置;

4 审查施工单位编制的施工组织设计、施工进度计划及施工平面图,签认后报建

设单位;

5 审查施工单位填报的开工报告,经甲方批准后,下达开工令;

6 审查汇总施工图纸数量,并按工程施工承发包合同内的工程数量进行列表比照,建立台账,以便作为修订承发包合同变更设计等的依据;

7 参加由建设单位主持召开的第一次工地会议,作好监理交底工作,负责起草会

议纪要,并经与会各方代表会签

(二) 施工阶段

1 工地例会

⑴定期主持召开工地例会,负责起草会议纪要,并经与会各方代表会签

⑵根据需要及时组织专题会议,解决施工过程中的各种专项问题

2 工程质量控制工作

(1) 对建设工程检验批、分项、分部施工质量进行监督,要求施工单位严格按施

工图、规范、标准施工;严格按照施工图、规范、标准对检验批、分项、分部工

程进行验收;对设计变更、质量事故分析和技术处理提出合理化建议;检查安全

文明设施;,对竣工验收以及全部工程技术档案进行验收及移交

(2) 检查工程材料:对结构用材料、成品、半成品及设备等必须严格检验,对不

符合要求的材料和设备,有权禁止进入工地和投入使用

(3) 对工程的施工检查要保证不漏检,重点部位和技术复杂的部位应当增加检查

次数,进行旁站监理

(4) 对关键部位、检验批的施工期间要保证每天 [XX数字] 小时有人在现场值班

以保证施工质量

(5) 督促并配合设计、施工单位做好工程创优工作

(6) 审核承包单位报送的重点部位,关键工序的施工工艺和确保工程质量的措施,同意后予以签认

(7) 对承包单位报送的采用新材料、新工艺、新设备时的施工工艺措施和证明材

料组织专题论证,经审定后予以签认

(8) 复验和确认承包单位报送的施工测量放线成果

(9) 考核承包单位的试验室

(10) 审核承包单位报送的拟进场的工程材料,构配件和设备的质量证明资料,并

对进场的实物按照规定的比列采用平行检验或见证取样方式进行抽检

(11) 定期检查承包单位的直接影响工程质量的计量设备的技术状况

(12) 对施工过程进行巡视和检查,对难以检查的重点部位的隐蔽过程进行旁站

(13) 对承包单位报送的隐蔽工程自检结果现场检查,符合要求后予以签认

(14) 审核和现场检查承包单位报送的检验批、分项、分部和单位工程质量验评资料

(15) 检查承包单位对在施工过程中出现的质量缺陷的整改结果

(16) 发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故时,及时下达工程暂停令,要求承包单位停工整改。整改完毕并经复查,符合规定要求后签署复工令,并事先向建设单位报告

(17) 对承包单位报送的需要返工处理或加固补强的质量事故调查报告和经设计单位等相关单位认可的处理方案,对其质量事故的处理过程和处理结果进行跟踪检查和验收,并及时向建设单位提交有关质量事故的书面报告,将完整的质量事故处理记录整理归档

3 工程造价控制工作

⑴按照甲方制定的有关办法和规定办理验工计价签证,保证验工签证的各项工程质量合格,数量准确(做到不超验,不漏验)

⑵建立工程进度台账,核对工程形象进度,按月、季向甲方报告;

⑶建立验工计价台账,每月向甲方报送一次,每单体工程结束与施工单位核对清算一次,核对清算后的资料报甲方;

⑷对不符合质量标准的工程,未经返工处理达标前不予验收;

⑸组织召开现场例会,协调解决施工中可能出现的一些问题,重要协调事项先向甲方请求报告,尽量减少索赔事件;

⑹及时收集、整理有关的施工和监理资料,为处理费用索赔提供证据

4 工程进度控制工作

⑴监督施工单位严格依据《XX》规定的工期安排进度计划监督施工单位按照总进度计划,分阶段、分部分组织施工,每月向甲方报告施工计划的执行情况和存在的问题。监督施工单位按合同工期完成

⑵掌握并准确了解工程进度,如发生延误,及时分析原因,提出相应措施,并报告甲方

⑶审批承包单位报送的施工计划和年、季、月度施工进度计划

⑷检查、分析进度计划实施情况,当实际进度滞后于进度计划时,书面通知承包单位采取纠偏措施,并监督实施

⑸依据施工合同有关条款、施工图纸及经过批准的施工组织设计制定进度控制方案,对进度目标进行风险分析,制定防范对策,并报送建设单位

⑹通过监理月报形式向建设单位报告工程进度和所采取进度控制措施的执行情况,并提出合理预防由建设单位原因导致的工程延期及相关费用索赔的建议

5 安全文明控制工作

⑴监督施工承包单位按照工程建设强制性标准和专项安全施工方案组织施工,制止违规施工作业

⑵对施工过程中的高危作业等进行巡视检查,每天不少于一次。发现严重违规施工和存在安全事故隐患的,应当要求施工承包单位整改,并检查整改结果,签署复查意见;情况严重的,由总监下达工程暂停施工令并报告建设单位;施工承包单位拒不整改的应及时向安全监督部门报告

⑶督促施工承包单位进行安全自查工作;参加施工现场的安全生产检查

⑷复核施工承包单位施工用电、施工机械、安全设施的验收手续,并签署意见。未经安全监理人员签署认可的不得投入使用

⑸安全监理人员应对高危作业的关键工序实施现场跟班监督检查

6 变更设计

对设计变更进行初审,核实变更设计增、减数量,提出初审意见,报甲方审定

(三) 竣工验收阶段

1 督促、检查施工单位及时整理竣工文件和验收资料,并提出监理意见

2 审查施工单位的工程竣工报告,并提出工程质量评估报告,以作为验收的依据

3 参加甲方组织的初验及终验工作,提出监理意见

4 工程决算的初步审核

(四) 缺陷责任阶段

1 定期对工程检查,发现问题及时组织处理;

2 做到随唤随到,为甲方提供监理工作范围内的服务;

3 整理一套完整的监理资料报甲方存档;

4 协助甲方办完工程决算

三、监理服务宗旨

1、在监理过程中,依照业主对监理的授权开展监理工作;

2、依据业主同第三方签订合同条款内容独立,公正处理。设计、施工、设备供

应等各方关系并对工程设计、施工准备。项目施工进行全过程、全方位、全天候

的监理

3、及时收集工程进展情况、关将相关信息汇总整理,以书面报告形式及时通报

项目业主

四、监理资料的整理

编制整理监理工作的各种文件、通知、记录、检测资料、图纸等,合同完成或终止时移交给业主

第四章监理工作主要程序

1、确定该工程项目总监理工程师,成立项目监理组织机构:根据建设工程的

规模、性质、建设单位对监理的要求,委派称职的人员担任项目总监理工程师,代表监理单位全面负责该工程的监理工作

2、收集该工程有关资料,作为开展建设监理工作的依据

3、编制该工程项目的《XX》。在监理规划的指导下,为具体指导投资控制、质量控制、进度控制、安全控制的进行,还需结合建设工程实际情况,制定相

应的实施细则

4、规范化地开展监理工作:主要做好一审:审批承包方提交的各种施工方案、预案及质、安保体系;二检:检查现场质量、安全措施落实情况;三控制:利

用督办停工,向业主方、上级主管部门反映等手段使工程质量、安全在有效的

控制之中

5、参与该工程项目竣工预验收,签署监理意见:工程施工完成以后,在正式

验交前组织竣工预验收,发现的问题要及时与施工单位沟通,提出整改要求。

参加建设单位组织的工程竣工验收,签署监理单位意见

6、向建设单位提交工程建设监理档案资料,编写监理工作总结

参加设计交底和图纸会审审查施工组织设计和施工方案及施工进度计划鉴定建设(供应单位)施工单位选定的材料、构配件及设备的质量,对材料设备进行质量预控合格否验收分项、分部工程签认隐蔽工程参加质量事故分析监督事故方案执行填写工程质量监理月报质量控制核定和签发设计变更洽商认定工程质量和进度认定完成工程量填写工程量报表或填写付款凭证投资控制审定单位工程总进度计划审定单位工程季度进度计划审定单位工程月度进度计划对年季月度计划提出修改意见加强日常进度的控制进度控制检查施工单位安全,文明施工制度对施工单位进场设备;机具的安全检查检查特殊工种操作证,杜绝违章操作检查安全用电和脚手架搭设情况检查高空作业的安全措施安全控制签发开工指令督促施工单位严格按规范图纸管理程序施工组织工程的初验。督促上报质量报告,质监站核定,编写竣工初验报告参与建设单位组织竣工验收督促整理合同文件,技术档案资料,准备向质量监督站备案协同业主向质量监督站核定备案参与签发竣工移交证书,施工阶段监理终止督促施工单位技术管理和质量保证体系措施的落实检查施工现场的安全防护卫生设施、并提出意见否是监理工作的主要程序用框图

1) 施工监理工作的总程序

签订委托监理合同召开第一次工地会议施工监理交底会审批《XX》承包单位提交工程保修书建设单位向政府监督部门申办竣工备案手续监理资料归档编写监理工作总结协助建设单位组织施工招标、评标和优选中标单位参加竣工验收

2) 工程进度控制的基本程序

3 调整和修改施工总进度计划 [XX数字] .承包人提交施工总进度计划

2 监理机构审批不同意

同意

4 承包人编报年、季、月施工进度计划

6 调整和修改施工进度计划 [XX数字] .监理机构审批不同意

同意

7 承包人实施施工进度计划,按月编报施工进度报告 [XX数字] .监理机构监督、检查施工进度 [XX数字] .发生实际进度与计划进度不符(拖后)

10 是否影响总工期、后续工作安排

11 承包人制定赶工计划,调整进度计划并采取有效措施赶上进度是

12 是否满足要求 [XX数字] .继续施工

13 修订进度计划

3) 施工阶段投资控制工作程序

监理工程师进驻现场监理工作开始

支付依据,合同文件,履行担保文件工程量计算及采用的标准审查开工前的计划与支付

交业主审定、支付

期中的计量与支付

工程量的认可现场各项签证及变更的增减认可支付条件的审查承包人报完成工作量(包括额外计量索赔)

监理工程师计量审查

报业主审定后返回

支付款项

竣工报告决算书签发缺陷责任书最终计量、支付的审查

报业主最后审定支付,并扣保险金

业主及最终支付

4) 工程材料、构配件和设备质量控制基本程序

不合格合格承包单位填写《XX》监理工程师审核承包单位使用方法:[XX] 单位另选

5) 分包单位资格审查基本程序

选择分包单位总承包单位填写《XX》

监理工程师审查、协调签认审查意见

不同意

总承包单位与分包单位签订分包合同同意

分包单位进场施工

6) 施工阶段安全控制工作程序

掌握新技术的工艺和标准审查安全资质拟定安全文明协议 [XX数字] 、业主与施工单位之间的安全协议 [XX数字] 、总承包单位和分包单位之间的安全协议拟定安全文明监理程序正常日常跟踪监理对主要结构/关键部位抽检察/检验暂停指令正常异常异常审查施工单位的自检系统检查施工机械的安全状况审查安全文明技术措施

整改通过作好安全记录

继续施工

7) 工序或单项工程质量控制监理工作程序图

1 工序或单项工程施工完毕 [XX数字] .承包人进行自检,填报工序或单项工程施工质量报验单 [XX数字] .返工

3 监理机构审核自检资料完整性进

4 审核结果下否

序是

5 监理机构现场检验

6 合格

8 监理机构审核、签认工序或单项工程施工质量报验单

9 核准计量

8) 质量评定监理工作程序

1 单项工程完工 [XX数字] .承包人填写单项工程质量等级评定表,组织评定单项工程质量等级

进入下一单项工程 [XX数字] .监理机构审核单项工程质量等级评定表,复核单项工程质量等级

5 承包人填写分部工程质量等级评定表,进行分部工程质量等级评定

4 分部工程完工

进入

6 监理机构审核分部工程质量等级评定表,复核分部工程质量等级下一

分部

8 质量监督部门审查核定质量等级(大型枢纽主体建筑物的分部工程) [XX数字] .质量监督部门审查核备质量等级(一般分部工程)工程

9 单位工程完工 [XX数字] .承包人填写单位工程质量评定表,进行单位工程质量等级评定

进入

下一

12 质量监督部门核定单位工程质量等级 [XX数字] .监理机构复核单位工程质量评定表,复核单位工程质量等级单位

工程

14 发包人组织填写工程项目质量等级评定表,组织评定工程项目质量等级 [XX数字] .工程项目完工

15 质量监督部门审查工程项目质量等级评定表,核定工程项目质量等级 [XX数字] .质量监督部门提出工程项目质量评定报告,向竣工验收委员会提出工程项目质量等级的建议

9) 月工程计量和支付基本程序

监理工程师对分项、分部工程已签认承包单位填写«月完成工程量报审表»设计变更费用、合同变更费用、索赔费用等监理工程师审批承包单位按审批的工程量填写«月付款报审表»和«月支付汇总表»监理工程师审核总监理工程师签发«工程款支付证书»建设单位负责人审批建设单位向承包单位支付双方协商三方协商修改

10) 工程款支付监理工作程序

1 单项工程验收合格

2 承包人申请工程计量 [XX数字] .监理机构进行工程计量、复核

4 承包人与监理机构共同进行计量汇总 [XX数字] .承包人编制并提交工程价款月支付申请 [XX数字] .监理机构审核

否 [XX数字] .是否通过

8 监理机构签发工程价款月付款证书

9 报发包人审批 [XX数字] .发包人支付

11) 施工阶段安全控制的基本程序

审查施工单位的安全生产资质和安全生产责任制

审查施工组织设计中的安全文明措施

审查现场项目部的安全组织系统和安全人员配备

审查各分项分部工程的安全技术组织

施工过程中的安全巡视检查发现问题通知施工单位整改

检查整改结果

工地安全工作总结

12) 工程费用索赔管理的基本程序

2 承包人向监理机构提交索赔意向通知 [XX数字] .索赔事件发生

3 监理机构核查索赔项目记录和资料

4 承包人提交中期/最终索赔申请报告

5 监理机构审核索赔申请报告

6 是否需提交补充材料

是 [XX数字] .承包人提交补充资料监理机构审核

8 监理机构做出索赔处理决定

9 发包人、承包人是否接受

10 进入争议解决程序否

11 索赔成立是

13) 工程变更、洽商管理的基本程序

设计单位、监理机构、承包人、发包人单独或共同提出工程变更建议书2 监理机构审核建议书 [XX数字] .按原计划施工不同意

同意

4 发包人审批不同意

同意

5 设计单位进行变更设计

7 承包人施工

6 监理机构审签变更设计图 [XX数字] .监理机构审核承包人报价,报发包人

8 监理机构通知承包人就工程变更报价

9 承包人报价

11 发包人、承包人是否接受

12 承包人、发包人协商价格否

13 一致是

14 进行变更支付是

第五章监理工作制度

一、技术交底制度

技术交底包含设计交底、监理交底、施工技术交底三部分

1、设计交底由业主主持,设计、监理和承包单位的主要负责人及有关人员参加;

2、监理工程师通过设计交底了解工程设计的基本内容(设计意图、施工要求、

质量标准、技术措施);

3、设计交底应有记录,会后由承包单位负责整理,设计变更及洽商应以业主、

设计、监理、承包单位签认;

4、监理交底的时间应第一次工地例会进行,由业主主持,监理和承包单位的主

要负责人及有关人员参加;

5、监理交底的主要内容是监理规划中的监理工作范围、组织机构、岗位职责、

监理工作流程、监理工作制度、监理工作的措施和方法、监理旁站方案等;

6、对重点、难点分部分项工程项目监理部认为必要可组织承包单位主要技术人

员参加专题的监理细则交底;

7、施工技术交底的时间在单位工程或分部分项工程开工前及时进行,以保证工

程严格地按照设计图纸,施工组织设计、安全操作规程和施工验收规范等要求进

行施工;

8、施工技术交底的内容有工程的施工进度计划、月(旬)作业计划,施工组织设计,尤其是施工工艺;质量标准、安全技术措施、降低成本措施和施工验收规范的要求;新结构、新材料、新技术和新工艺的实施方案和保证措施;图纸会审中所确定的有关部位的设计变更和技术核定等事项。交底工作应该按照管理系统逐级进行,由上而下直到工人队组。交底的方式有书面形式、口头形式和现场示范形式等

9、队组、工人接受施工技术交底后,要组织其成员进行认真地分析研究,弄清关键部位、质量标准、安全措施和操作要领。必要时应该进行示范,并明确任务及做好分工协作,同时建立健全岗位责任制和保证措施

二、组织设计审核制度

1、施工组织设计必须在工程项目开工前进行编制,严禁边施工边编制或施工完毕补编制

2、施工单位所编制的投标施工组织设计原则上应符合《XX》 GB/T [XX数字] 中项目管理实施规划的要求

3、施工单位所编制的施工组织设计应遵循下列指导思想

(1) 根据实际情况编制制定合理科学的施工方案和工艺;

(2) 采用现代建筑管理原理、流水施工方法和网络计划技术,组织有节奏、均衡和连续地施工;

(3) 认真编制各项实施计划,严格控制工程质量、工程进度、工程成本,确保安全生产和文明施工,作好环境和历史文物保护;

(4) 充分利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高生产率;

(5) 科学安排雨季、夏季高温施工,保证施工生产的均衡性和连续性;

(6) 尽可能利用永久性设施和组装式设施,科学地规划施工总平面,努力减少施工设施建造量和施工用地;

(7) 优化现场物资储存量,确定物资储存方式,尽量减少库存量和物资损耗

4、施工组织设计中的施工方案、进度计划和现场平面布置宜在多种方案的基础上,经过比较,从中择优

5、施工单位编制分部分项工程施工方法时,应有侧重点,对于工艺简单的分部分项工程仅可概括说明

6、施工单位编制施工组织设计的依据和借用素材应是现行有效的,不得引用国家废止的文件和标准。严禁在施工组织设计中使用国家、省、市明令淘汰和禁止的建筑材料和施工工艺

7、施工单位施工组织设计的程序和人员资格应符合规定

(1) 编制人、审核人、审批人应具备施工经验和管理经验;

(2) 投标施工组织设计应由企业经营部门和技术管理部门负责编制和审核,企业技术负责人审批;

(3) 实施性施工组织设计应由项目技术负责人组织编制,项目经理和企业技术管理部门审核,企业技术负责人审批;

(4) 分包单位的施工组织设计应由分包单位编制和审核,并报总包单位审批;

(5) 施工组织设计应盖企业法定图章,分包单位施工组织应加盖分包单位法定图章;

8、施工单位施工组织设计内容的表述方式应符合下列规定

(1) 文字用词规范,语言表述标准,概念逻辑清晰;

(2) 依据的法律、法规、文件和标准应写出全称、文件号和发布日期;

(3) 图表设计合理、清晰、格式全文统一;

(4) 用文件或标准的有关内容替代施工组织设计的相关内容时,应注明内容在文件或标准中的位置(或页码)

三、设计变更的处理制度

1、设计图纸由于下列原因,要求设计变更

1) 设计图纸有差错;

2) 设计与实际情况不符或设计条件有变化;

3) 施工条件所限,设计采用的材料规格、品种、质量不能符合要求;

4) 技术改进和合理化建议;

5) 施工差错并经有关方面批准的处理意见

要求设计变更时,必须由要求变更的单位提出,由设计单位出设计修改通知单,经项目法人或有关单位同意后方可进行设计变更

2、设计变更,按其性质与大小分下列三类

1) 一般小型设计变更,原则上不增减预算费用,不改变原设计,不影响质量和安

全运行,不影响美观,如图面尺寸差错更正、材料等强代换、图纸细部增补详图、图纸间矛盾处理等。这类由要求变更的部门提出,经设计单位核签,经监理工程

师确认报项目法人审定后执行

2) 较大设计变更,工程内容与工程量有变化,但不涉及初设已审定的原则,需要

增加或减少一部分预算费用,或要对局部施工计划与施工进展有一定影响,或设

计变更要涉及两个以上单位时,由要求修改的部门提出,经施工单位及设计单位

核签,并经监理工程师确认报项目法人审定后执行

3) 重大设计修改,涉及原初设审定的设计规模、设计原则、工艺系统与主要结构

布置的修改,或涉及承包合同所规定,概算要调整的修改,由要求修改的部门提出,经设计负责人核签,总监理工程师确认,报项目法人及原设计审批单位审定

后执行

3、设计变更必须经监理工程师确认并应按其性质与大小先办理相应的审批手续

之后才允许实施,不得先变更设计进行施工而后补办手续

4、设计变更资料作为设计文件组成部分应予以妥善保管,今后作为竣工资料统

一归档

5、监理工程师对设计变更的监理工作按《XX》规定的监理程序执行

6、对设计修改(包括承包对设计的修改意见)应由监理通过现场设计代表(或通过

业主与设计单位联系),请设计单位研究确定后提出修改通知,并须经监理会签后

交承包商施工

7、项目监理部会签有关各设计变更,应侧重审查工程质量、进度、投资是否有

不利影响,如发现不利影响时,应明确提出监理意见,必要时向建设单位提出书

面意见

四、隐蔽工程检查验收制度

1、凡被其他后继工序施工所隐蔽和覆盖的分部、分项工程即隐蔽工程,在隐蔽

或覆盖前,必须经监理人员检查、验收,确认其质量合格后,才允许加以覆盖

2、隐蔽工程应进行交接检查,即监理人员检查确认质量合格并签字后,方可移

交下道工序施工。若发现其施工质量与施工图纸、技术交底、施工规范、操作规

程等不符合,则监理人员应以书面形式通知施工承包方,指令其进行处理、改正

和返工

3、技术复核制就是在该工程尚未施工之前所进行的复核性的预先检查,如轴线、标高、尺寸等。这种预检主要针对工程施工之前已进行的一些与之有密切关系的

工程质量及正确性进行复核

五、进度的监督及报告制度

1、根据施工单位编制的,并经总监理工程师审批的,单位工程施工组织设计中

的工程总进度计划的要求和计划网络图表;年/季/月施工进度计划,监理人员应

对计划进度实施情况检查分析

2、当实际进度符合计划进度时,应要求施工单位编制下一其期进度计划;当实

际进度滞后于计划进度时,监理人员应书面通知施工单位采取纠偏措施并监督实

3、监理人员应依据施工合同有关条款,施工图纸及经过批准的施工组织设计,

制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经总监理工程

师审定后,报送建设单位

4、监理人员检查进度计划的实施,并记录实际进度及其相关情况,当发现实际

进度滞后于计划进度时,签发监理工程师通知单,指令施工单位采取调整措施;

当实际进度严重滞后于计划进度时应及时报总监理工程师,由总监理工程师与建

设单位商定采取进一步措施

5、项目总监理工程师要认真审核年、季、月施工进度计划,对施工单位完成计

划所具备的人力、物力和财力充分了解和掌握,以保证审批后施工进度计划具有

合理性、可行性。督促施工单位详细制定完成施工进度计划各项有力措施,并指

令监理人员经常检查施工进度计划实施情况,随时了解施工进度计划实施,以保

证施工进度计划的完成

6、因不可抗力或不是施工单位自身的原因,造成年/季/月施工进度计划不能完

成时,总监理工程师应根据施工现场实际情况,指令施工单位重编制年/季/月施

工进度计划,对原计划进行调整后报总监理工程师审批

六、质量安全事故处理制度

1、及时、全面收集有关资料;

2、根据事故调查报告、实地勘查结果和确认的事故性质,以及用户的合理要求,确定处理方案,并提出施工要求,以便付诸实施;

3、处理方案的实施可由原施工单位完成,也可由另外有特殊处理经验的单位来

完成。实施前必须严格按照设计方案制定具体的施工方法,必要时须经有关部门

的批准后方可组织实施;

4、对事故的处理,应本着实事求是的原则,既不能掩饰,也不能扩大。针对工

程的具体情况,有些质量缺陷是可以不作专门处理的(对责任人的处理另作考虑),以免造成不必要的经济损失和延误工期。但必须通过详细的分析论证,并

提交书面报告,经有关单位签证;

5、处理结果的鉴定

(1) 事故处理后,须严格按照有关施工验收规范的规定进行检查验收。必要时,

可通过一些检测手段来获取可靠数据;

(2) 验收后应对事故作出明确的处理结论,对一时难以作出结论的事故,可以提

出进一步观测检查的要求;

(3) 提交事故处理报告。内容包括整个分析处理过程的所有文字记录

七、资料管理制度

1、资料管理内容

1) 监理所的文件、信件;

2) 业主的文件通知;

3) 监理部文件、通知、监理日志、资料;

4) 有关单位来文;

5) 工程文件、资料

2、资料管理人员职责

1) 根据收发文件、档案资料性质,分门别类建立组卷;

2) 对来往资料进行登记,登记内容应包括编号、名称、收发时间、存入组卷号、分发单位等;

3) 建立资料保管、传阅、借阅制度;

4) 对于没有存档价值和存查必要的文件经过总监批准后可定期销毁;

5) 资料管理应遵守保密规定

3、来文运行程序

1) 资料管理人员对文件进行拆封登记;

2) 送总监阅批;

3) 根据总监批示,将文件送有关人员阅知或阅办;

4) 传阅文件要定期收回,阅后应签名,并注上日期;

5) 借阅文件,应办理借阅手续,复印件必须报总监批准后方可复印;

6) 整理、归档

4、发文运行程序

1) 拟稿人将文件送总监,总监签发后,交监理部出版;

2) 将文件发往主送和抄送单位

5、技术资料运行程序

1) 技术资料领取由总监或档案管理人员经办,并在领取单上签字;

2) 资料管理人员对领回技术资料进行登记,监理人员借用要办理借用手续

八、工程款支付签审制度

1、对施工单位按工程进度月报所反映的已完工程量,监理工程师应认真核定,同是应检查其工程质量是否合格,如不合格不予签证

2、按照建设单位与施工单位签订的承包合同同规定的工程付款方法,根据核实的已完成工程数量和质量,签发(或会签)付款凭证;对超出承包合同之外因设计修改、工地洽商等所增加的工程,应由施工单位做出预算,监理组可根据建设单位和委托,审核预算及工程结算

3、应严格执行建设工程施工合同中所确定的合同价、单价和约定的工程款支付方法,由项目总监签认

4、应坚持在报验资料不全、与合同文件的约定不符、未经质量签认合格或有违约时不予审核和计量

5、工程量与工作量的计算应符合有关的计算原则

6、处理由于设计变更、合同补充和违约索赔引起的费用增减,应坚持合理、公正

7、对工程量及工程款的审核应在建设工程施工合同所约定的时限内进行

8、工程量计量、工程预付款支付、月支付工程款、竣工结算按照 [XX地址] 《XX》(YJG [XX数字] )第七章中有关规定执行

九、工程的巡视及竣工验收制度

1、项目总监理工程师每星期必须进行一次现场质量、安全巡视活动

2、巡视检查工作内容

(1) 项目监理组织监理人员实施工程监理工作情况;

(2) 承包施工单位的施工质量进度、投资各方面实施情况;

(3) 业主与承包协作关系情况,搞好工作协调;

(4) 工程设计变更、进度计划等调整情况;

(5) 跟踪检查上次巡视发现问题,发出指令执行落实情况

3、对于巡视发现问题,应及时指令有关方面及时整改;确需研究决定的或需进一步协调的工作可利用监理全会、专题会议等各种方式,对发现问题作出处理以及对下一步工作作出安排

4、单位工程竣工验收时,必须具备以下三个条件

(1) 合同中规定的工程量已全部完成;

(2) 需要移交的文件、记录资料完整、齐全;

(3) 各分部、分项工程的验收检测等工作均已完成并合格;

市政道路监理投标文件

第一章编制依据 1、国家和地方有关工程建设的政策、法律、法规和有关文件; 2、经批准的建设计划、规范、施工设计图纸及相应的施工验收规范、规程、标准; 3、《XX》招标文件; 4、市政公用工程有关的设计、施工验收标准、规范及规程 第二章工程概况 1、工程概况 焦武路(建设路—焦枝铁路)长 [XX数字] 米,现状车行道宽 [XX数字] 米、人行道宽 [XX数字] 米。工程总投资约 [XX数字] 元 2、建设地点的现场条件 2.1 现场施工条件已具备 2.2 现场已完成三通一平 第三章监理服务范围 监理服务范围:整个工程的施工阶段及工程竣工并验收 具体监理服务范围如下 一、施工监理服务范围 1、参加施工图纸会审和设计交底; 2、参与分项、分部工程、关键工序和隐蔽工程的质量检查和验收; 3、审查施工单位选择的分包单位(如果有),试验单位的资质并认可; 4、审查施工单位提交的施工组织设计、施工技术方案; 5、编制一级网络计划,审查二级网络计划,并组织协调实施; 6、审查施工的开工申请报告; 7、审查施工单位质保体系和质保手册并监督实施;

8、检查现场施工人员中特殊工种持证上岗情况; 9、检查施工现场原材料、构件的采购、入库、保管、领用等管理制度及其执行 情况; 10、参加主要设备的现场开箱检查,对设备保管提出监理意见; 11、遇到威胁安全的重大问题时,有权下达“暂停施工”的通知,并通报业主; 12、审查施工单位工程结算书,工程付款必须有总监理工程师签字; 13、监督施工合同的履行,维护业主和施工单位的正当权益; 14、当发现工程设计不符合国家颁布的建设工程质量标准时,应书面报告业主并 提出意见; 15、协助业主办理工程相关的手续 二、监理工作内容 按照国家标准《XX》 GB [XX数字] 和业主要求做好开工前的监理配合工作,施 工中的监理工作,竣工验收及工程保修阶段的所有监理服务工作。监理工作主要包括“四控、两管、一协调”即投资控制、进度控制、质量控制、安全控制、合同管理、信息管理及工程协调工作,具体如下 (一) 施工准备阶段 1 审查设计文件是否符合部、省有关文件批复和设计规范,施工图纸是否满足施 工需要,并提出优化设计意见。核实设计概算,参加施工图会审和交底,提出监 理意见; 2 在施工设计图纸发放给施工单位之前,进行审核签证; 3 开工前检查复核施工单位的测量定位、中线及水准桩的设置; 4 审查施工单位编制的施工组织设计、施工进度计划及施工平面图,签认后报建 设单位; 5 审查施工单位填报的开工报告,经甲方批准后,下达开工令; 6 审查汇总施工图纸数量,并按工程施工承发包合同内的工程数量进行列表比照,建立台账,以便作为修订承发包合同变更设计等的依据;

公路工程监理招标文件范本

公路工程监理招标文件范本 第一章招标公告 本招标项目为公路工程监理招标,现邀请合格投标人参与竞标。 一、招标项目名称:公路工程监理招标 二、招标范围:本次招标涵盖公路工程的施工监理服务。 三、资金来源:自筹资金 四、投标人资格要求: 1. 具有独立法人资格,注册资金不低于XXX万元人民币。 2. 具备公路工程监理甲级资质。 3. 近三年内至少完成过X个类似规模的公路工程监理项目。 4. 投标人应具有良好的商业信誉和健全的财务制度。 五、招标文件获取时间及地点:

1. 时间:XXXX年XX月XX日至XXXX年XX月XX 日,上午9:00-11:30,下午14:00-17:00。 2. 地点:XXX(如有需要,可联系招标人获取电子版招标文件)。 六、投标截止时间及开标时间: 1. 投标截止时间:XXXX年XX月XX日XX:XX。 2. 开标时间:XXXX年XX月XX日XX:XX。 七、投标文件递交方式及要求: 详见投标人须知。 八、联系方式: 联系人:XXX先生/女士 电话:XXX-XXXX-XXXX 电子邮箱:[*******************](mailto:*******************) 第二章投标人须知 一、投标人资格审查 1. 投标人须满足第四章“投标人资格要求”中的所有条

件。 2. 投标人应提供齐全的证明文件以证明其资格,否则将被拒绝参与竞标。 二、投标文件制作要求 1. 投标人应按照“投标文件格式”中的要求编制投标文件,并确保内容完整、清晰和准确。 2. 投标文件应使用中文或英文编制,并确保在使用这两种语言编制的文本中不存在歧义。 3. 投标文件应使用PDF或Word格式制作,并确保电子文件可读且无乱码现象。 4. 投标文件应加盖公章并由法定代表人或其授权代表签署。

公路工程监理标准招标文件

公路工程监理标准招标文件公路工程监理是保障交通安全和工程质量的关键环节。在建设过程中,监理标准起着至关重要的作用。本文将探讨公路工程监理标准招标文件的相关内容,以促进标准化与规范化建设。 1. 引言 公路工程监理标准招标文件是监理服务提供商与招标方之间的合同基础,标准化的招标文件是确保监理工作符合质量、时间、成本等方面要求的重要保障。因此,制定一份全面、合理的招标文件是非常必要的。 2. 招标文件编制指南 招标文件编制应参照国家相关技术规范和标准,充分体现公正、公平、公开的原则。编制过程中需要考虑以下几个方面: 2.1 技术要求 招标文件应明确技术要求,包含项目的主要工作内容、监理标准和评估指标等。这样做有助于减少标书不符合要求的情况,从而提高监理服务的质量。 2.2 合同条款 招标文件应包括合同条款,明确监理服务提供商的权责和招标方的权责。在合同条款中,应涵盖双方在履约过程中可能遇到的问题,如违约责任、验收标准等,以确保合同的权威性和公平性。

2.3 技术人员要求 招标文件应规定监理人员的资质要求、工作经验等条件。这有助于筛选出具备专业能力和经验的人员,提高监理工作的水平和效果。 2.4 服务要求 招标文件应明确监理服务的工作内容、期限、付费标准等。这有助于招标方对比不同监理服务商的报价和服务范围,从而作出更明智的选择。 3. 招标文件评审 招标文件评审是保证招标文件质量和合理性的重要步骤。在评审过程中,应遵循以下原则: 3.1 公平公正 评审人员应当秉持公正、公平的原则,不偏袒任何一方。评审结果应当客观、中立,并及时向各方反馈。 3.2 专业性 评审人员应具备相关专业背景和经验,能够准确判断招标文件的合理性和可行性。 3.3 审核标准 评审应根据招标文件的要求进行,不主观加入额外标准。评审结果应全面、准确地反映每个项目的得分情况。

公路工程标准施工监理招标文件

公路工程标准施工监理招 标文件 Prepared on 22 November 2020

中华人民共和国交通运输部 公路工程标准施工监理 招标文件 (2018 年版) (交通运输部公告2018 年第25 号) 自2018 年5 月1日起施行

交通运输部关于发布公路工程标准施工监理招标文件及公路工程标准施工监理招标资格预审文件2018 年版的公告 (交通运输部公告2018 年第25 号) 为加强公路工程施工监理招标管理,规范招标文件及资格预审文件编制工作,依照《中华人民共和国招标投标法》《中华人民共和国招标投标法实施条例》等法律法规,按照《公路工程建设项目招标投标管理办法》(交通运输部舍2015年第 24号),在国家发展改革委牵头编制的《标准监理招标文件》(以下简称《标准文件》)基础上,结合公路工程施工监理招标特点和管理需要,交通运输部组织制定了《公路工程标准施工监理招标文件》(2018年版)及《公路工程标准施工监理招标资格预审文件》(2018年版)(以下简称《公路工程标准文件》),现予发布。 《公路工程标准文件》(2018年版)自2018年5月1日起施行,《公路工程施工监理招标文件范本》(2008 年版)同时废止,之前根据《公路工程施工监理招标文件范本》(2008年版)完成招标工作的项目仍按原合同执行。 自施行之日起,依法必须进行招标的公路工程应当使用《公路工程标准艾件》(2018年版),其他公路项目可参照执行。在具体项目招标过程中,招标人可根据项目实际情况,编制项目专用文件,与《公路工程标准文件》( 2018 年版)共同使用,但不得违反国家有关规定。 《公路工程标准文件》( 2018 年版)中“投标人须知”“评标办法”和“通用合同条款”等部分,与《标准文件》内容相同的只保留条目号,具体内容见《标准文件》。《公路工程标准文件》电子文本可在交通运输部网站(下载中心”下载。 请各省级交通运输主管部门加强对《公路工程标准文件》(2018年版)贯彻落实情况的监督检查,注意收集有关意见和建议,并及时反馈部公路局。 中华人民共和国交通运输部 2018年2月14日

公路工程监理招标文件范本

公路工程监理招标文件范本 一、项目概况 1.1 项目名称:公路工程监理招标文件范本 1.2 项目背景及目的:本项目旨在提供一份规范的公路工程监理招标文件范本,帮助相关单位进行有效的招标工作,确保公路工程的监理质量和管理水平。 二、招标程序及时间安排 2.1 招标程序: 2.1.1 公告招标 2.1.2 发放招标文件 2.1.3 投标人报名 2.1.4 资格审查 2.1.5 投标人获得招标文件 2.1.6 投标人提出问题 2.1.7 澄清文件发布 2.1.8 投标截止时间 2.1.9 开标 2.1.10 核价

2.1.11 评标 2.1.12 中标公示 2.1.13 签订合同 2.1.14 履约 2.2 时间安排: 2.2.1 公告招标:2022年1月1日 2.2.2 发放招标文件:2022年1月10日 2.2.3 投标人报名:2022年1月15日 2.2.4 资格审查:2022年1月20日 2.2.5 投标人获得招标文件:2022年1月25日 2.2.6 投标人提出问题:2022年1月30日 2.2.7 澄清文件发布:2022年2月5日 2.2.8 投标截止时间:2022年2月15日 2.2.9 开标:2022年2月20日 2.2.10 核价:2022年2月25日 2.2.11 评标:2022年3月1日 2.2.12 中标公示:2022年3月5日

2.2.13 签订合同:2022年3月10日 2.2.14 履约:2022年3月15日至2024年3月15日 三、投标文件要求 3.1 投标人资格要求: 3.1.1 具有独立法人资格的企业 3.1.2 具备相关公路工程监理资质证书 3.1.3 具有较丰富的公路工程监理经验 3.1.4 具备良好的信誉和财务状况 3.2 投标文件内容: 3.2.1 投标函 3.2.2 投标报价及工期 3.2.3 经济技术标准 3.2.4 监理组织设计及人员配置 3.2.5 监理方法及技术方案 3.2.6 监理计划 3.2.7 资格证明和承诺书 3.2.8 其他相关附件

公路工程监理招标文件

公路工程监理招标文件 随着社会的发展和城市化进程的加速,交通建设领域的公路工程扮演着十分重要的角色。在公路工程建设过程中,监理工作的重要性不言而喻。而监理招标文件则是公路工程监理工作中不可或缺的一环。 一、公路工程监理招标文件的定义 公路工程监理招标文件是指在进行公路工程监理工作的过程中,监理机构向招标人提供的用于招标、评标的文件和资料,其中包含了招标人的需求、监理机构的职责、标书范围、技术要求、合同规定等内容。 二、公路工程监理招标文件的重要性 1.明确监理机构的职责和义务 公路工程监理招标文件在起草过程中,应明确监理机构的职责和义务。这样可以避免模糊不清的情况发生,确保监理机构在项目实施过程中能够履行职责,发挥应有的作用。 2.规范监理服务内容和标准 通过监理招标文件的制定,可以明确监理服务的内容和标准。这对于保证工程质量、控制工程进度以及维护合法权益等方面起到了重要作用。 3.确保公平竞争和公正评标

公路工程监理招标文件应明确评标方法和评标标准,以确保公平竞 争和公正评标。通过制定明确的评标细则和要求,可以减少招标人与 监理机构之间的不平等情况,促进市场竞争,提高整体工程监理水平。 三、公路工程监理招标文件的内容要点 1.背景介绍 公路工程监理招标文件的第一部分应当包含对项目背景的介绍,包 括项目的规模、地理位置、工程性质,以及建设目的和需求等信息。 这有助于监理机构更好地了解项目背景,为编制招标文件提供依据。 2.招标人及监理机构的权益与义务 公路工程监理招标文件还应对招标人及监理机构的权益与义务进行 明确。这包括监理机构应遵守的法规要求、技术要求以及监理范围等 方面的内容,以确保双方权益平衡。 3.监理范围与工作内容 公路工程监理招标文件应详细说明监理范围与工作内容,具体包括 监理工作的程序、方法和要求等。这有助于监理机构了解项目的具体 要求,并制定相应的监理计划。 4.费用报酬与合同规定 在公路工程监理招标文件中,应明确费用报酬与合同规定。这包括 监理费用、付款方式、合同签订等方面的内容,以确保监理机构和招 标人在经济利益上能够达成一致。

中华人民共和国交通运输部公路工程施工监理招标文件范本【模板】

中华人民共和国交通运输部 公路工程施工监理招标文件范本 交质检发[2008]557号 自2008年12月25日起施行

关于发布《公路工程 施工监理招标文件范本》的通知 交质监发〔2008〕557号 各省、自治区、直辖市、新疆生产建设兵团交通厅(局、委),**市市政公路管理局: 为规范施工监理招标文件编制等工作,部组织编制了《公路工程施工监理招标文件范本》,现予发布,自即日起施行。 二级及二级以上公路、独立大桥及特大桥、独立长隧道及特长隧道的新建、改建以及养护大修工程项目,其主体工程的施工监理招标文件,应当使用《公路工程施工监理招标文件范本》。附属设施工程及其他等级的公路工程项目的施工监理招标文件,可参照《公路工程施工监理招标文件范本》进行编制。 各地交通主管部门应注意收集范本使用情况的意见和建议,及时反馈部质监总站。 《公路工程施工监理招标文件范本》由人民交通出版社发行。 中华人民共和国交通运输部 二〇〇八年十二月二十五日 主题词:公路监理招标范本通知 抄送:**市交通运输和港口管理局,**市路政局,各省、自治区、直辖市、新疆生产建设兵团交通(公路、道路)工程质量监督站(局),部有关司局,中国交通建设监理协会,人民交通出版社。 交通运输部办公厅 2008年12月29日印发

《公路工程施工监理招标文件范本》 编审委员会 主任委员:李彦武 副主任委员:李华成平 委员:胡滨王松波彭思义乔怀玉程道虎李明华王刚马文翰石国虎杭伯安 陈尚和张翠兰张捷巩德胜吕翠玲编写人员:王英周冬梅李洪斌翁优灵

前言 为加强公路工程施工监理招投标管理工作,规范监理招投标市场行为,发挥监理在工程建设中的重要作用,我站组织北京逸群工程咨询有限公司和有关专家编写了《公路工程施工监理招标文件范本》(以下简称《范本》)。 《范本》依据《中华人民共和国招标投标法》、《公路工程施工监理招标投标管理办法》等法律、规章,紧密结合国内公路工程施工监理招投标特点,并借鉴了FIDIC合同条件和各地好的经验和做法,在编写过程中,广泛征求了交通主管部门和建设、监督、监理等单位的意见,经过多次修改,经编审委员会审定通过。 《范本》共分四卷。第一卷包括招标公告、投标邀请书、投标人须知、合同通用条款、合同专用条款。第二卷包括监理规范、工程专用规范、技术规范。第三卷包括投标文件、中标通知书、监理合同协议书、保函等格式。第四卷是图纸和资料。另外,附录中摘录了与公路工程施工监理招投标有关的法规文件。 《范本》是招标人编制监理招标文件的示范文本,也是投标人编制投标文件的重要参考资料。各地在使用过程中,如发现问题或有何建议,请及时告知我们,以便修订时参考。 交通运输部基本建设质量监督总站 二〇〇九年一月

市政道路工程监理服务招投标方案

市政道路工程监理服务招投标方案 1. 前言 这份市政道路工程监理服务招投标方案旨在明确市政道路工程监理服务的招标细则和要求,以确保监理服务的质量和合规性。招标方案将包括招标范围、资格要求、评标标准、投标程序等内容。 2. 招标范围 本次招标的市政道路工程监理服务范围包括但不限于以下内容: •施工过程监督 •质量检查和控制 •进度管理 •环境保护监督 •安全管理 招标方案中会详细列出具体工程项目的监理服务内容和要求。 3. 资格要求 投标人需满足以下资格要求方可参与招标: •具备相关工程监理服务经验,且至少有三个类似规模的工程监理项目经验; •注册资金不低于500万元人民币; •监理服务人员需具备相关专业背景和资格证书; •具备良好的信誉和业绩记录。 详细的资格要求将在投标文件中列出。 4. 评标标准 本次招标将采用综合评标方法进行评标,评标标准包括但不限于以下内容:•技术方案的合理性和可行性 •监理服务团队的资质和经验 •监理服务的费用预算和合理性 •其他相关要求 招标方案将明确评标标准的权重,并在评标文件中详细说明。

5. 投标程序 投标人在进行招标前应按照以下程序进行操作: 1.准备投标文件,包括但不限于技术方案、资质证明、业绩记录和费用 预算等; 2.定期参加招标单位组织的投标说明会议,并提出疑问和要求; 3.在规定的投标截止日期前递交投标文件; 4.招标单位将组织评标工作,并公示成果; 5.招标单位将与中标人进行合同谈判和签订。 详细的投标程序将在招标文件中详细说明。 6. 监理服务合同 中标人和招标单位将根据招标文件的要求进行合同谈判和签订。合同内容将包括但不限于以下内容: •监理服务的具体内容和要求 •费用和支付方式 •合同履行期限和终止条件 •相关违约和争议解决条款 合同的具体细则将在合同文本中详细说明。 7. 项目实施和监管 招标单位将对中标人的项目实施和监管进行严格检查,确保监理服务的质量和合规性。中标人需按照合同要求履行监理责任,提供及时的监理报告和进展情况。 8. 结束语 本份市政道路工程监理服务招投标方案旨在确保监理服务的质量和透明度。招标方案将明确招标范围、资格要求、评标标准和投标程序,中标人将根据合同要求履行监理责任。招标单位将对中标人的项目实施和监管进行严格检查,以确保工程质量的达标。

监理投标文件-道路技术标

投标书 (技术标正本) 工程名称: 投标单位名称: 法定代表人: (签字\盖章) 单位地址: 电话: 编制日期:年月日 目录 一、监理大纲部分............................. - 2 - (一)工程项目概况 ....................... - 2 - (二)监理目标 ............................ - 3 - (三)监理工作范围 ........................ - 4 - (四)监理工作内容 ....................... - 4 -

(五)监理工作依据 ....................... - 5 - (六)监理工作程序 ....................... - 6 - (七)监理工作方法及措施.................. - 12 - 一)工程质量控制措施............................. - 12 - 二)工程进度控制措施............................. - 41 - 三)工程造价控制监理措施......................... - 63 - 四)合同控制措施及内业管理措施................... - 63 - 五)信息控制措施................................. - 67 - 六)原材料控制措施............................... - 72 - 七)旁站监理措施................................. - 74 - 八)进度、质量、造价控制工程流程图. (78) 九)安全生产施工措施............................. - 81 - 十)竣工阶段的管理措施............................ - 82 - 十一)组织协调控制措施........................... - 83 -(八)监理组织机构 ........................ - 86 - (九)针对本工程的检测设备及手段............ - 88 - (十)监理工作管理制度 ..................... - 89 - (十一)投标承诺 ........................... - 96 -

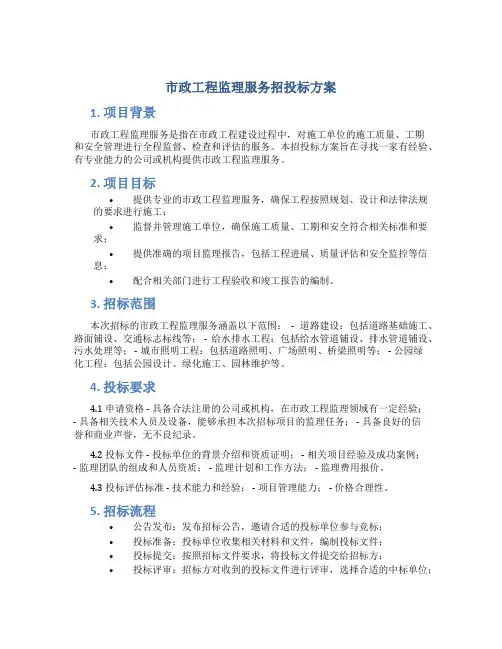

市政工程监理服务招投标方案

市政工程监理服务招投标方案 1. 项目背景 市政工程监理服务是指在市政工程建设过程中,对施工单位的施工质量、工期 和安全管理进行全程监督、检查和评估的服务。本招投标方案旨在寻找一家有经验、有专业能力的公司或机构提供市政工程监理服务。 2. 项目目标 •提供专业的市政工程监理服务,确保工程按照规划、设计和法律法规的要求进行施工; •监督并管理施工单位,确保施工质量、工期和安全符合相关标准和要求; •提供准确的项目监理报告,包括工程进展、质量评估和安全监控等信息; •配合相关部门进行工程验收和竣工报告的编制。 3. 招标范围 本次招标的市政工程监理服务涵盖以下范围:- 道路建设:包括道路基础施工、路面铺设、交通标志标线等; - 给水排水工程:包括给水管道铺设、排水管道铺设、污水处理等; - 城市照明工程:包括道路照明、广场照明、桥梁照明等; - 公园绿 化工程:包括公园设计、绿化施工、园林维护等。 4. 投标要求 4.1 申请资格 - 具备合法注册的公司或机构,在市政工程监理领域有一定经验;- 具备相关技术人员及设备,能够承担本次招标项目的监理任务; - 具备良好的信 誉和商业声誉,无不良纪录。 4.2 投标文件 - 投标单位的背景介绍和资质证明; - 相关项目经验及成功案例;- 监理团队的组成和人员资质; - 监理计划和工作方法; - 监理费用报价。 4.3 投标评估标准 - 技术能力和经验; - 项目管理能力; - 价格合理性。 5. 招标流程 •公告发布:发布招标公告,邀请合适的投标单位参与竞标; •投标准备:投标单位收集相关材料和文件,编制投标文件; •投标提交:按照招标文件要求,将投标文件提交给招标方; •投标评审:招标方对收到的投标文件进行评审,选择合适的中标单位;

公路工程施工监理招标文件范本

公路工程施工监理招标文件范本 一、项目概况 本公路工程项目为(A.具体项目名称),位于(B.具体地点),工程起止里程为(C.具体里程)。项目总投资为(D.具体金额),项目建设周期为(E.具体时间)。 二、招标范围 本次招标范围包括以下工作内容: 1. 施工监理服务:监理单位应负责对施工过程进行全程监督,并向建设单位提供项目管理、质量控制、工程进度跟踪、安全管理等方面的专业服务。 2. 技术文件审核:监理单位应对施工图纸、施工方案等技术文件进行审核,确保其符合相关法规和标准要求。 3. 施工过程质量检查:监理单位应对施工过程进行定期检查,确保施工质量符合合同要求。 4. 工程支付审核:监理单位应对施工工程款项支付进行审核,确保款项支付符合工程实际进度和质量要求。 三、投标资格要求 1. 投标人应具备合法的企业资质,具有建设行政主管部门核发的施工监理资质证书。

2. 投标人应具备相关工程监理经验,至少有(E.具体年限)的公路工程监理经验。 3. 投标人需提供近期类似施工监理项目的业绩证明以及监理人员的资质证书。 四、投标文件内容 1. 投标信函:投标信函应包含投标单位的基本情况介绍、对本项目的了解与兴趣、承诺按时完成工作等内容。 2. 技术方案:技术方案应包含施工监理的整体管理构思、质量控制措施、安全管理方案以及工程进度管理计划等。 3. 经济报价:经济报价应明确列出各项费用,包括监理服务费用以及其他可能产生的费用,并注明是否含税。 4. 相关资质证明:投标文件应附有企业资质证书、监理人员资质证书以及近期类似项目的业绩证明。 五、评标标准 1. 经济报价占比:占总评标分数的40%。 2. 技术方案占比:占总评标分数的60%,其中管理构思和质量控制措施占30%,安全管理方案和工程进度管理计划占30%。 3. 投标人必须满足投标资格要求。 4. 综合得分最高的投标人将成为中标人。

市政道路工程监理招标文件

注:(1)评审标准中,列举的第二章“投标人须知”某条、款、项、目的规定和要求,既包括“投标人须知”规定和要求,也包括“投标人须知”在前附表中补充和细化的规定和要求,下同。 如 2.12 “合格的投标人”的“资格评审标准”为“没有第二章‘投标人须知’第 1.4.3 项限制投标的情形”,既包括“投标人须知”1.4.3 项规定的12种情形,也包括“投标人须知”在前附表中对第1.4.3 项补充和细化的限制投标的情形。 又如2.1.1“编页码和小签”的“形式评审标准”为“符合第二章‘投标人须知’第10.1 款规定”,按第二章“投标人须知”第10 条“需要补充的其他内容:见投标人须知前附表”,其具体内容在“投标人须知”前附表第10.1 款。 (2)评标委员会如要求投标人提交第二章“投标人须知”第 3.5.1 项至第3.5.5 项规定的有关证明和证件的原件进行核验的,应向投标人发出书面通知,评标委员会要求投标人递交的时间距投标人收到评标委员会书面通知的时间不得少于90 分钟。 评标委员会成员三分之二以上认为投标人没有按评标委员会要求提交有关证明和证件的原件进行核验(没有在规定时间内提交或提交的有关证明和证件不符合要求),认定该项不符合相应的评审标准,其投标作废标处理。 (3)评标委员会在评标过程中,如要求投标人澄清或说明的,评标委员会要求投标人递交书面澄清或说明的时间距投标人收到评标委员会书面通知的时间不得少于90 分钟。 评标委员会认为投标人的澄清或说明不够明确,应再次要求投标人对不明确的内容进行澄清或说明,评标委员会要求投标人再次递交书面澄清或说明的时间距投标人收到评标委员会书面通知的时间不得少于60 分钟。 评标委员会成员三分之二以上认为该投标人的两次澄清或说明,都不符合评标委员会要求的,作废标处理。 (4)投标人串通投标或弄虚作假或有其他违法行为,评标委员会在评标过程中发现,证据确凿的,经评标委员会成员三分之二以上同意,其投标作废标处理;证据不够确凿的,其投标不能作废标处理,但评标委员会在向招标人提交书面评标报告时,应予说明。 在评标结束后发现投标人串通投标或弄虚作假或有其他违法行为,查证属实的,取消其中标资格。 “其他违法违规行为”是指第二章“投标人须知”1.4.3 在前附表中补充的限制投标的违法违规情形。 (5)评审“不存在第3.1.2 项任何一种情形之一”:评审委员会没有发现申请人存在本章第3.1.2 项任何一种情形之一的,评审结论为“符合”,发现投标人存在本章第3.1.2 项任何一种情形之一的,评审结论为“不符合”。评审结论为“不符合”的,要经评标委员会成员三分之二以上同意,并要详细、具体说明“不符合”的理由,附上相关的证据。 (6)类似项目业绩须附中标通知书,合同协议书证明文件复印件; (7)类似项目业绩时间以中标通知书,合同协议书证明文件的时间为准;

监理投标方案

监理投标方案 一、项目概述 本项目名称为XX道路改建工程,位于中国XX市中心区域,由XX市交通局主管,总投资约XX亿元人民币,建设内容包括道路拓宽、绿化美化、交通设施等,是本市重点建设项目之一。 二、监理服务内容 1. 监理服务范围:从设计阶段、施工阶段到竣工验收阶段的全过程监理服务。 2. 监理服务内容:监督设计文件的编制,审定施工图纸、施工方案等施工文件,检查现场质量、安全、进度等,对施工单位的管理、施工工艺、工程质量、安全及材料验收等进行监理,对工程质量、验收标准、报验及竣工验收等工作进行监督检查,并及时提出意见及处理建议。 3. 监理组织机构:设立总监理工程师、监理工程师、现场代表等监理人员,形成一套完整规范的工作体系。 4. 质量管理:严格按照监理规定和标准实施质量评估、评审和考核制度。 三、监理服务方案 1. 总体思路和目标:以确保本工程建设质量、进度和安全为核心,通过全过程监理服务,逐步深化工程建设过程管控,为本工程的顺利完成提供全方位支持和服务。 2. 在监理投标阶段,明确监理服务的义务、服务内容和服务责任,并对工程情况进行现场勘测、梳理资料等工作,同时对所需监理人员进行初步筛选。 3. 在施工前期准备阶段,对合同协议、规划方案、施工图纸等进行审定,与施工方建立联系并明确监理职责与角色,同时制定监理服务计划和工作方案。 4. 在施工阶段,定期巡视、监测现场施工质量,督促制定情况报告、方案研究等,并及时向建设单位反馈情况。 5. 在竣工验收阶段,组织验收、检验工作,提交验收报告,并签订工程竣工验收证明书。 四、资质与经验 监理机构拟派出的监理工程师均持有国家注册监理师资格证书,相关人员拥有多年监理服务经验,具备完善的管理能力和实践指导经验。监理机构曾担任过多个道路改建、桥梁建设的监理服务,具备丰富的监理经验和优良的服务记录。 五、费用与预算 监理服务费用按照工程投资总额的比例计算,包括人员费用、差旅费、材料费、保险费、设备租赁费等费用的预算和管理。根据现场工程实际进度,及时调整费用预算,控制费用总额在合理范围之内。 六、其他事项 1. 监理服务可能涉及的风险包括现场安全风险、投诉与纠纷处理等,监理工程师应具备应对突发事件的能力。 2. 监理服务应根据建设工程特点、建设单位意见等,编制监理服务协议,并保障监理服务质量和效率。

道路建设工程招标文件范本

道路建设工程招标文件范本 尊敬的招标方: 首先,感谢贵公司对我公司在道路建设工程方面的专业能力给予的 信任和选择。在此,我公司特别提供一份道路建设工程招标文件范本,以供贵公司参考。 1. 项目概述 本项目是一项道路建设工程,旨在改善道路交通状况,提高市民的 出行便利性和交通安全性。项目包括道路设计、土方工程、路基工程、路面工程等相关工程。 2. 招标文件组成 招标文件由以下几部分组成: - 投标信封:包括投标人的相关资格和背景信息; - 技术规范文件:包括项目的技术要求、设计细则和施工要求等细节; - 合同文件:包括合同条款、标的物的详细说明和工程支付计划等; - 评标标准文件:包括评标的细则和标准,以及评标的流程; - 监理要求文件:包括监理人员的资格要求和监理流程等; 3. 投标人资格要求

为了保证本项目的施工质量和工期的控制,招标方对投标人的资质和能力有一定的要求。投标人需要提供以下资料: - 营业执照; - 相关道路建设工程经验和项目介绍; - 技术方案和施工方法; - 施工人员的资质证书等。 4. 技术规范和设计细则 本项目的技术规范和设计细则主要根据相关国家标准和规范来进行制定。具体要求包括但不限于: - 道路设计:包括道路分隔带、车道宽度、交叉口设计等; - 路基工程:包括道路填筑、排水系统、护坡设计等; - 路面工程:包括路面材料选择、路面厚度、施工方法等。 5. 合同条款和支付计划 合同是招标方与中标方之间的法律文件,用于明确双方的权益和责任。合同条款包括但不限于以下内容: - 工程标的和规模; - 工期和支付计划; - 双方违约责任;

市政工程投标书

市政工程投标书 一、项目概述 本次投标的市政工程项目是指XXXXXXXXXXXXX(项目名称),属于XXXXXXXXXXXXXXXXX(市政工程类型)。现拟向贵单位投 标该项目,特提交本投标书。 二、投标人信息 1. 投标人名称:XXXXX公司(以下简称甲方) 2. 统一社会信用代码:XXXXXXXXXXXXX 3. 企业注册资金:XXXX万元 4. 企业法人代表:XXX 5. 企业地址:XXXXXXXXXXX 6. 联系电话:XXXXXXXXX 三、项目概况 1. 项目名称:XXXXXXXXXXXXXXXXXX 2. 项目地点:XXXXXXXXXXXXXXXXXX 3. 项目规模:XXXXXXXXXXXXXXXXXX 4. 项目工期:XXXXXXXXXXXXXXXXXX 5. 项目投资额:XXXXXXXXXXXXXXXXXX

四、投标内容及条件 1. 项目投标价 为了回应本次招标,甲方提出的投标价为XXXXXXXXXXXXX元(大写:XXXXXXXXXXXXX元整)。 2. 合同履行保证金 为保证合同的正常履行,甲方同意在合同签订后X天内向乙方缴纳合同履行保证金,金额为XXXXXXXXXXXXX元。 3. 工期保证 甲方承诺在合同签订后,按照约定的工期完成项目,并保证项目质量达到相应标准。如因甲方原因导致工期延迟,按合同约定负责相应的违约责任。 4. 技术方案和设计文件 甲方将根据项目需求,按时提供符合要求的技术方案和设计文件,并确保文件的准确性和完整性。 5. 质量保证与售后服务 甲方将按合同约定提供质量保证和售后服务,对项目中出现的问题及时解决并提供有效的解决方案。 6. 监理与验收

市政桥梁监理投标文件范本

市政桥梁监理投标文件范本 市政桥梁监理投标文件范本 一、投标单位基本情况介绍 1. 公司名称:(填写公司全称) 2. 公司地址:(填写公司注册地址) 3. 法定代表人:(填写公司法定代表人姓名) 4. 注册资本:(填写公司注册资本金额) 5. 成立时间:(填写公司成立时间) 6. 营业执照号码:(填写公司营业执照号码) 二、项目概况 1. 项目名称:(填写项目名称) 2. 项目地点:(填写项目所在地区、城市、街道等具体位置信息) 3. 项目性质:(填写项目类型,如市政桥梁建设、修缮等) 4. 项目规模:(按照实际情况填写,包括桥梁长度、宽度、高度等) 三、投标单位资格证明材料

1. 公司营业执照复印件; 2. 组织机构代码证复印件; 3. 税务登记证复印件; 4. 监理服务机构资质证书复印件; 5. 监理工程师职称证书复印件。 四、技术方案及人员安排 1. 技术方案 (根据具体情况提供详细的技术方案,包括监理服务范围、服务内容、服务方式等) 2. 人员安排 (根据具体情况提供监理人员的姓名、职称、工作经验等信息) 五、监理服务报价 1. 监理服务费用 (按照实际情况提供监理服务费用,包括人员费用、差旅费用等) 2. 支付方式 (按照实际情况提供支付方式,包括预付款、进度款、尾款等)

六、风险控制措施 1. 风险识别 (根据实际情况列举可能存在的风险因素) 2. 风险评估 (根据实际情况评估各种风险因素可能产生的影响程度和概率) 3. 风险控制措施 (根据实际情况提出相应的风险控制措施,保障项目顺利进行) 七、投标单位信誉证明材料 1. 近三年内类似项目业绩证明; 2. 近三年内无重大违法记录证明; 3. 近三年内无重大质量问题证明; 4. 近三年内无重大安全事故证明。 八、其他附加材料 (根据实际情况提供相关的其他附加材料,如公司宣传资料、监理服务案例等)

监理投标文件范本

监理投标文件范本 尊敬的招标方: 感谢贵单位对本公司的信任与支持,并邀请我公司参与此次工程的投标。根据招标文件要求,我公司将按照相关规定提供必要的文件和资料,以便贵单位进行评审。 1. 投标文件的构成: (1)投标函:包括公司名称、地址、联系方式以及对本次工 程的投标价格等基本信息。 (2)投标申请书:包括投标单位的资质证明、营业执照副本、税务登记证明等相关证件。 (3)技术方案:详细描述本公司在项目实施过程中的技术方案、施工计划、工期安排等内容。 (4)企业资信证明:包括公司的银行资信证明、财务报表、 项目业绩等相关资料。 2. 投标文件的要求: (1)投标文件必须按照招标文件的要求进行编制,包括文档 格式、字号、页码等要求。 (2)投标文件必须按照招标文件要求的顺序和结构进行排列,

每个部分必须清晰明确。 (3)投标文件中的陈述必须真实、准确,不得有任何虚假信息。 3. 投标文件的提交: (1)投标文件必须在规定的投标截止日期前递交到指定地点,并按照规定的方式进行密封。逾期提交的文件将不被接受。 (2)投标文件的密封信封上必须标明“投标文件”、“项目名称”以及本公司的名称和地址等信息。 (3)投标文件的提交方式可以选择快递、挂号信等方式,但 必须保证文件能够按时送达。 4. 投标文件的保密: (1)投标文件涉及到的商业秘密和技术资料必须严格保密, 未经授权不得泄露。 (2)如果招标方要求提供样品、样板等物品,我公司将按照 规定提供,并在文件中标明不退还的事项。 感谢招标方对我公司的关注与支持,如有任何疑问或需要进一步的信息,敬请与我公司联系,我们将全力配合做好相关工作。谢谢!

房屋建筑和市政基础设施工程标准监理招标文件

房屋建筑和市政基础设施工程标准监理招标 文件 随着城市化进程的不断推进,房屋建筑和市政基础设施工程的建设需求越来越大。为了确保工程质量和进展,招标文件的编制显得尤为重要。本文将对房屋建筑和市政基础设施工程标准监理招标文件进行探讨,旨在确保各方在招标过程中明确职责、提高工程质量。 一、前言 1.1 背景介绍 由于城市化进程不断加快,市政基础设施和房屋建筑工程的建设规模日益庞大,严格的工程监理措施是确保工程质量和进程的关键。 1.2 目的 本招标文件的目的是确保在招标过程中各相关方明确职责,提高工程质量和进度。 二、文件编制原则 强调标准化、客观公正、公开透明的原则是编制房屋建筑和市政基础设施工程标准监理招标文件的核心。 三、编制内容 3.1 项目信息

在该部分,应包括工程的基本信息,如项目名称、地点、建设单位等,以及工程概况和目标要求的详细说明。 3.2 工程范围和标准 详细描述工程的范围和需要符合的标准、法规,确保工程的执行符合相关要求。 3.3 监理任务 明确监理的具体任务,包括施工现场检查、材料审核、合规性审查等内容,确保监理工作的全面覆盖。 3.4 监理条件和要求 列出参与招标的监理机构应满足的条件和要求,如注册资格、从业经验等,确保监理机构的专业能力。 3.5 报名材料和评审标准 明确参与招标的监理机构需要提交的报名材料和评审标准,以便筛选出合适的监理机构。 3.6 报价与合同条款 该部分列出投标者需要提交的报价和合同条款的要求,确保招标过程的透明和合规性。 四、文件审查和评审 4.1 文件审查

根据发布的招标公告,监督组织对提交的文件进行审查,确保符合招标文件的要求及相关规定。 4.2 评审委员会 成立评审委员会,包括相关专家和代表,对提交的文件进行评审,并根据评审结果确定中标。 五、中标和合同签订 5.1 中标结果公布 评审委员会根据评审结果确定中标单位,并将结果公布于相关媒体和网站上,确保公开透明。 5.2 合同签订 与中标单位进行合同谈判,明确各方的权益,确保工程监理合同的签订符合法律和招标要求。 六、监理工作实施 6.1 进场准备 中标单位根据工程要求及合同规定,做好开工准备工作,确保监理工作正常进行。 6.2 监理过程 中标单位按照招标文件和合同的要求,履行监理职责,确保工程质量和进展符合标准和合同要求。

市政桥梁监理投标文件模板

市政桥梁监理投标文件模板 市政桥梁监理投标文件 本次投标文件共有以下内容: 一、工程概况 1、工程名称:XXXXXXXXX桥梁建设项目 2、工程概况:XXXXXXXXX桥梁是一座主要支撑路面的桥梁,全长200米,桥宽不小于20米,桥面形式为T形梁,由桥梁横梁、桥墩及桥底深基础组成,桥墩分为2跨、3跨2组合,桥宽不小于20米。 二、投标内容 1、投标文件内容:投标文件包括工程概况、投标内容、投标文件格式、建设效果目标、建设项目实施要求、投标文件填报要求、项目报价及附件要求。 2、投标文件格式:投标文件以电子表格格式编制,其中包括:关键指标表、投标文件要素表、投标文件项目内容金额表、施工计划表、投标项目风险表、质量检验要素表、竣工验收表、报价表、施工安全评价表等。 三、建设效果目标 1、总投资:根据工程文件给出的计量单位及报价,确定工程总投资,以便确定预算投资水平。 2、建设工期:按照工程施工计划,确定完工日期,确保按时完工。

3、质量指标:确定工程建成后的质量标准,以保证工程质量。 四、建设项目实施要求 1、安全施工:施工单位必须按照国家规定和有关安全技术标准,采取有效措施,保证施工安全。 2、环境保护:施工单位必须严格遵守国家规定和有关环境保护技术标准,采取各种有效措施,保证当地环境安全。 3、技术支持:施工单位必须提供相应的技术支持,保证施工质量和节约资源。 五、投标文件填报要求 1、投标文件必须真实、准确、完整,并符合建设项目实施要求。 2、投标文件应填写完整,必须经过有资质的监理单位审核初稿,并签署审核意见书。 3、投标文件应附上资质认证及其他关联文件。 六、投标文件附件要求 1、关键指标表:针对投标文件,应填写桥梁建设的关键指标,包括但不限于桥梁建设项目的总投资、施工期限、质量要求等。 2、报价表:报价表应表示投标单位的报价情况,各项报价均应按照国家规定进行详细说明,包括报价类别、计量单位、报价金额及其他细节。 3、施工进度表:施工进度表应根据招标文件提供的施工时间表,详细记录施工进度,包括但不限于施工开始时间、施工完成时间、施工实施单位等。

监理 市政工程投标书

第一章.工程项目概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第二章、监理工作范围及内容┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第三章监理工作的目标┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第四章监理工作的依据┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第五章项目监理机构的组织形式┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 5.1 监理组织机构框架图┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 5.2 现场组织机构图文字详述┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第六章项目监理机构人员配备计划┄┄┄┄┄┄┄┄┄┄┄┄┄第七章监理机构的人员岗位职责┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第八章监理工作程序┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第九章监理工作的的方法及措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 9.1 投资控制的方法与措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 9.2 进度控制的方法与措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 9.3 质量控制的方法与措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 9.4 合同管理的方法与措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 9.5 组织协调的方法与措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 9.6 文明施工与安全控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 第零章监理工作制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 10.1 开(复)工报告审批制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 10.2 施工图纸会审及设计交底制度┄┄┄┄┄┄┄┄┄ 10.3 分包单位审查制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄ 10.4 实施性施工组织设计审核制度┄┄┄┄┄┄┄┄┄┄┄┄┄ 10.5 变更设计审核制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄

10.6 原材料,半成品,构配件及设备质量复检制度┄┄┄┄┄┄10.7 工程质量检查制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10.8 旁站监理制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10.9 检验批,分项,分部,单位工程质量验收制度┄┄┄┄┄┄10.10 工地会议制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10.11 验工计价审核签认制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10.12 监理日志填写制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10.13 工程质量事故报告和配合调查处理制度┄┄┄┄┄┄┄┄10.14 工程监理月报制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10.15 竣工验收制度┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄第一章工程质量控制目标及措施┄┄┄┄┄┄┄┄┄┄┄┄┄11.1 施工阶段工程质量监理的主要内容┄┄┄┄┄┄┄┄┄┄┄11.2 施工阶段质量控制方法┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄11.3 工程质量主要监理控制措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄第二章原材料生产厂家考核及原材料进厂检验方案┄┄┄┄┄12.1、对原材料生产厂家的考核┄┄┄┄┄┄┄┄┄┄┄┄┄┄12.2、原材料生产阶段质量控制措施┄┄┄┄┄┄┄┄┄┄┄┄12.3、原材料进场的检验措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄12.4、原材料质量控制方法及措施┄┄┄┄┄┄┄┄┄┄┄┄┄12.5 原材料生产厂家考核的监理资料┄┄┄┄┄┄┄┄┄┄┄┄第三章分部分项工程质量控制措施┄┄┄┄┄┄┄┄┄┄ 13.1 道路工程质量总控制工作流程┄┄┄┄┄┄┄┄┄┄ 13.2 道路路线放样质量控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄
