习题:第十二章-软件项目执行控制过程

一、选择题

1. 移情聆听需要理解他人的观点,为了展示移情聆听的技巧,项目经理应该(B )

A. 检查阐述的内容是否正确

B. 重复他人的内容,并且有感情色彩

C. 评估内容并提出建议

D. 重复

2. 项目将近收尾的时候,项目职员更关注将来能够分配的任务,而不是当前的项目,下列哪项是当前项目职员的需要?(C )

A. 生理需求

B. 受人尊敬

C. 安全

D. 自我实现

3. 项目原来预计2008.5.23完成1000元的工作,但是目前(2008.5.23)只完成了850元的工作,而为了这些工作花费了900元,则成本偏差和进度偏差各是多少?(D )

A. CV=50元,SV=-150元

B. CV=-150元,SV=-150元

C. CV=-50元,SV=-50元

D. CV=-50元,SV=-150元

4. 抽样统计的方法中,(B )

A. 应该选择更多的样品

B. 以小批量的抽样为基准进行检验

C. 确定大量或批量产品质量的唯一方法

D. 导致更高的成本

5. 在一个项目会议上,一个成员提出增加任务的要求,而这个要求超出了WBS确定的项目基线,这时,项目经理提出项目团队应该集中精力完成而且仅需完成原来定义的范围基线,这是一个(B )的例子

A. 范围定义

B. 范围管理

C. 范围蔓延

D. 范围变更请求

6. 进度控制重要的一个组成部分是(A)

A. 确定进度偏差是否需要采取纠正措施

B. 定义为项目的可交付成果所需要的活动

C. 评估WBS定义是否足以支持进度计划

D. 确保项目队伍的士气高昂,发挥团队成员的潜力

7. 标准差和风险有何关系(D )

A. 标准差告诉我们历时是否现实

B. 标准差告诉估算是否准确

C. 标准差说明是否有机动性

D. 标准差说明估算的不确定性有多高

8. CPI=0.90的说明(B )

A. 目前的预期成本超出计划的90%

B. 投入一元钱产生0.90元的效果

C. 项目完成的时候,将超支90%

D. 项目已经完成计划的90%

9. 从质量控制图的控制上限和下限,可以知道(A )

A. 可以接受的过程偏差

B. 技术规范的界限

C. 可以接受的产品偏差幅度

D. 技术性能测量的基准

10. “我们为什么大家不能都让一步解决这个问题哪?”,这是哪类冲突解决方法的体现?(B )

A. 解决问题(Confrontation or problem-solving:)

B. 妥协(Compromise)

C. 强迫方式(Forcing mode)

D. 撤退(Withdrawal:)

11. 当代冲突认为,(B )

A. 冲突是坏事情

B. 冲突常常是有利的事情

C. 冲突是由捣乱分子制造的

D. 应该避免冲突

12. 项目中的小组成员要同时离开公司,项目经理首先应该做什么(A )

A. 实施风险计划

B. 招募新员工

C. 与人力资源经理谈判

D. 修订计划

二、计算题

13. 一个任务原计划2个人全职工作2周完成。而实际上只有一个人参与这个任务,到第二周末,这个人完成了任务的75%,请计算项目的CPI和EAC?

1)

?BAC=2*2=4 (Person-weeks)

?BCWP=75%*BAC=3(Person-weeks)

?ACWP=1*2=2 (Person-weeks)

?CPI=BCWP/ACWP=1.5

EAC=BAC/CPI=2.7 (Person-weeks)

14. ABC公司正在进行一个项目,下表是项目目前的一些指标.计算总的估算成本BAC,截至4/1/2008项目的状况如何,通过计算BCWP, BCWS,ACWP, SV, SPI,CV,CPI来说明。

1)BAC(项目完成的预算总成本)=330 Person-days

2)BCWS(计划完成工作的预算成本)=30 Person-days

3)BCWP(已完成工作的预算成本)=70 Person-days

4)ACWP(已完成工作的实际成本)=80 Person-days

5)SV(进度差异)=BCWP - BCWS =40 Person-days

6)SPI(进度效能指标) =(BCWP /BCWS)=233%

7)CV(费用差异)=BCWP –ACWP =-10 Person-days

8)CPI(成本效能指数)=BCWP /ACWP =87.5%

进度超前,但是成本超支。

三、分析题

15. 下面是一个项目的目前的运行数据,计算项目所有的基本度量和运行指标,这个项目的进度还正常吗?假设目前的日期是4/15/2008.

BAC(项目完成的预算总成本)=285 人天

4/15/2008的项目进展的指标如下:

BCWS(计划完成工作的预算成本)=145人天

BCWP(已完成工作的预算成本)=145人天

ACWP(已完成工作的实际成本)=170人天

SV(进度差异)=BCWP - BCWS = 0

SPI(进度效能指标) =(BCWP /BCWS)=100%

CV(费用差异)=BCWP –ACWP= -25人天

CPI(成本效能指数)=BCWP /ACWP =85.3%

结论:从项目的进展指标看,SPI=100%说明项目的进度与计划一致,但是CPI=85.3%小于1说明费用会超支。

叙述软件项目控制的过程和意义(要求不低于3000字,注意排版格式,叙述要有层次)。

软件项目管理大作业

软件项目管理大作业 软件项目购销合同 本合同由下述双方签署: 甲方: 联系电话: 乙方: 联系电话: 根据《中华人民共和国合同法》及其他有关规定,甲乙双方在平等、自愿、公开、

诚实信用的基础上就XXXXXX储蓄软件项目事宜,经甲乙双方友好协商如下: 第一条储蓄软件项目实施所需的条件(人工及人工费由甲方负责,但技术和质量全部由乙方负责),所进行项目开发所需的事宜明细见附件,附件与本合同不可分割,具有同等法律效力。 第二条产品交付甲方验收前所有质量问题由乙方负责,当交付甲方验收合格后,所有利害由甲方负责。 第三条交货方式双方见面交易。合同为证。 第四条交货时间为2014年9月17日,交货地点xxx。对于产品的数量、质 量等问题,全部由乙方负责。 第五条合约执行内容 经甲乙双方协商约定,整个软件项目设计由乙方提供专业人员和技术进行开发,甲方不用参与,按照乙方技术进行开发且监工由乙方负责,开发完成后,应达到国家验收标准,当与国家标准发生冲突时,按国家标准执行,测试达到标准后,视为乙方工程全部验收合格。如未达到验收标准时,所人工费由乙方负责承担,如能补救,由乙方尽快全部负责,直至达到验收标准。 第六条补充说明 乙方计算的全部材料已全部包含软件项目的全部,甲方不再支付任何费用,经乙方设计与预算得出以上内容与附件包含的内容外,不再有任何增项费用,如有乙方全部承担。 第七条双方职责 1、甲方职责 甲方负责协调乙方与同期作业的其他工程之间的关系(作业时间、作业面等)。 2、乙方职责 (1)乙方负责交付工程的可靠性、安全性,如因未按规定施工造成甲方工期延误、财产损害等严重问题,一切责任由乙方承担。

IT项目管理课程作业

1、为什么说项目章程的形式意义大于内容意义?项目章程主要起什么作用? 答:项目章程应该通过管理者对项目及项目所需的条件进行客观的分析后颁发,它提供给项目经理运用、组织项目所需资源,进行项目活动的权力。主要项目干系人应该对该章程达成共识,并亲笔签名认可。所以在事实上,项目章程的象征意义大于其内容本身。项目章程是正式承认某项目存在的重要文件,它可以是一个特别的文件形式,也可以是项目立项书、企业需求说明书、产品说明书、项目任务书、开工令或项目描述表,项目章程授权项目工作的正式展开。项目的主要干系人需要在项目章程上签字,以表示承认在项目需求和目的上已经达成一致,并承诺提供相关的支持。项目章程对其他文件既有直接作用,也有参考作用。 2、什么是项目范围?什么是项目范围管理? 答:项目范围是对项目界限进行的定义。从利益相关者角度来看,范围是指项目中的交付成果的总和。项目范围的确定与管理直接关系到项目的整体成功。项目范围管理计划描述了对项目范围如何进行管理,项目范围怎样变更才能与项目要求相一致等问题,是项目管理团队确定、记载、核实、管理和控制项目范围的指南。项目范围管理计划的主要内容有根据详细的项目范围说明书制作的WBS、如何正式核实与验收项目已完成可交付成果的一个过程、控制详细项目范围说明书变更请求处理的方式等。项目范围管理计划包含在项目管理计划之内,也可作为其中的一项分计划。项目范围管理计划可以是正式或非正式的,极为详细的或相当概括的,具体视项目的需要而定。 3、项目进度管理包括哪些内容? 答:项目进度管理涉及的主要过程包括活动定义(确定完成项目各项可交付成果而需开展的具体活动)、活动排序(识别和记录计划活动之间相互逻辑关系的过程)、活动资源估算(估算完成各项计划活动所需资源类型和数量的过程)、活动持续时间估算(估算完成单项计划活动开展的具体活动时间)、进度计划编制(分析计划活动顺序、计划活动持续时间、资源要求和进度制约因素,制定项目进度表的过程)、进度控制(控制项目进度变更的过程)。 活动定义活动排序活动资 源估算 持续时 间估算 进度计 划编制进度控制 进一步定义范围进 一 步 定 义 时 间 进 一 步 定 义 成 本 进 一 步 定 义 时 间 项 目 进 度 计 划 WBS 进度检查评价调整

IT项目管理作业

第一次作业(1- 4章) 综合一:项目计划编制 阅读以下关于在信息系统项目管理过程中项目计划编制等综合管理问题的叙述,回答问题1至问题4。 案例场景 某市电子政务信息系统工程,总投资额约500万元,主要包括网络平台建设和业务办公应用系统开发,通过公开招标,确定工程的承建单位是A公司,按照《合同法》的要求与A公司签订了工程建设合同,并在合同中规定A公司可以将机房工程这样的非主体、非关键性子工程分包给具备相关资质的专业公司B,B公司将子工程转手给了C公司。 在随后的应用系统建设过程中,监理工程师发现A公司提交的需求规格说明书质量较差,要求A公司进行整改。此外,机房工程装修不符合要求,要求A公司进行整改。 项目经理小丁在接到监理工程师的通知后,对于第二个问题拒绝了监理工程师的要求,理由是机房工程由B公司承建,且B公司经过了建设方的认可,要求追究B公司的责任,而不是自己公司的责任。对于第一个问题,小丁把任务分派给程序员老张进行修改,此时,系统设计工作已经在进行中,程序员老张独自修改了已进入基线的程序,小丁默许了他的操作。老张在修改了需求规格说明书以后采用邮件通知了系统设计人员。 合同生效后,小丁开始进行项目计划的编制,开始启动项目。由于工期紧张,甲方要求提前完工,总经理比较关心该项目,询问项目的一些进展情况,在项目汇报会议上,小丁给总经理递交了进度计划,公司总经理在阅读进度计划以后,对项目经理小丁指出任务之间的关联不是很清晰,要求小丁重新处理一下。 新的计划出来了,在计划实施过程中,由于甲方的特殊要求,需要项目提前2周完工,小丁更改了项目进度计划,项目最终按时完工。 【问题1】(6分) 请用400字以内的文字,描述小丁在合同生效后进行的项目计划编制的工作。 【问题2】(6分) 请用400字以内的文字,描述小丁在处理监理工程师提出的问题是否正确?如果你作为项目经理,该如何处理? 【问题3】(6分) 在项目执行过程中,由于程序员老张独自修改了已进入基线的程序,小丁默许了他的操作。请用200字以内文字评论,小丁的处理方式是否正确,如果你是项目经理,你将如何处理上述的事情。 【问题4】(7分) 假设你被任命为本项目的项目经理,请问你对本项目的管理有何想法,本项目有哪些地方需要改进? 综合二:范围定义 阅读以下关于信息系统项目管理过程中范围管理方面问题的叙述,回答问题1至问题3。案例场景 浪尖信息技术公司原本是一家专注于企业信息化的公司,在电子政务如火如茶的时候,开始进军电子政务行业。在电子政务的市场中,接到的第一个项目是开发一套工商审批系统。由于电子政务保密要求,该系统涉及到两个互不联通的子网:政务内网和政务外网。政务内网中储存着全部信息,其中包括部分机密信息;政务外网可以对公众开放,开放的信息必须

旅游管理系统 软件项目管理大作业

目录 1.合同书-------------------------------------------------------------------2 2.生存期-------------------------------------------------------------------3 3.需求规格说明------------------------------------------------------------4 目标-----------------------------------------------------------------4 用户类和特征-------------------------------------------------------4 运行环境------------------------------------------------------------4功能需求------------------------------------------------------------5确定执行者---------------------------------------------------5 确定用例-----------------------------------------------------5 用例文档-----------------------------------------------------6非功能需求----------------------------------------------------------8故障处理-------------------------------------------------------------8 4.任务分解------------------------------------------------------------------8 5.项目估算------------------------------------------------------------------9 直接成本-------------------------------------------------------------9 间接成本------------------------------------------------------------12 估算的误差----------------------------------------------------------12 6.进度计划-----------------------------------------------------------------13 活动顺序-------------------------------------------------------------13 甘特图----------------------------------------------------------------14

软件项目管理课后作业

第一章 14、简述项目生命周期的特征。 答:项目生命周期的特征包括: 成本与人力的投入在项目开始阶段投入较低,在工作执行阶段达到最高,并在项目结束时迅速回落; 干系人的影响力、项目的风险与不确定性在项目开始时最大,并在整个的项目周期中随时间的推移而递减; 变更的代价随着项目的进行呈指数级数增加在不显着影响成本的前提下,改变项目产品最终特性的能力在开始最大,并随着项目的进展而减弱,变更和纠正错误的代价在接近完成时通常会显着增高。 17、软件项目管理主要包含哪些内容 答:软件项目管理的内容主要包括如下几个方面: 人员的组织与管理; 软件度量; 软件项目计划; 风险管理; 软件质量保证; 软件过程能力评估;软件配置管理等。 18、某研究所人员规模500 人左右,主要承接部里下达的研 究任务和从市场上获取的横向项目。研究所准备实施一个 OA 系统,试分析:项目相关者、项目是目标导向的还是产品导向的、项目阶段、项目目标、项目环境。

答:项目相关者包括研究所全体人员,研究所上级和相关部门,市场上的客户; 项目是目标导向的,因为该项目并不是生产某种产品,而是实施一个OA 系统,所以应该是目标导向的; 项目阶段分为概念阶段,开发阶段,实施阶段和收尾阶段。在项目的概念阶段,经理一般要简要的描述项目------------------- 提出项目的概要计划 描述项目的需求和基本构造,给出最初的或粗略的成本估计,生成项目的大概工作内容;概念阶段完成之后就是开发阶段了,在开发阶段,项目团队要建立更详细的项目计划,更精确的成本估计和更详细的 WBS然后是实施阶段,项目团队制定了明确的或者说是非常准确的成本估算,交付了需要的工作,同时向项目相关者提供绩效报告;最后是收尾阶段,该阶段完成所有的工作,客户对整个项目进行验收和接受,项目团队应该在经验总结报告中总结项目经验; 项目目标是在研究所全体员工的办公电脑上实施0A系统,实现办公的自动化; 项目环境包括项目的本质,项目团队成员的特征和相关技术的本 质。在这个项目中,项目的本质是为研究所人员实施办公自动化系统,包括硬件的安装与软件的安装,安装环境又分为个人电脑、大型主机、网络设备等;项目团队成员的特征又分为不同的种类,业务分析员、程序员、网络专家、数据库分析师、质量保证专家、技术文档书写员、安全专家、硬件工程师、软件工程师等;项目的技术本质又包括硬件与软的本质,编程语言的本质,业务与安全的本质等等。

最新软件工程与项目管理 作业五资料

软件工程与项目管理作业五 1.解释以下概念并通过一个例子加以说明: 对象;类;继承;多态性 对象是客观世界中事物的抽象表示;是其属性(状态、数据)和相关操作(行为、方法或服务)的封装体;对象之间靠消息传递相互作用。例如汽车、一个圆、等类是对具有相同属性和相同操作的一组相似对象的抽象描述。例如:学生类的属性:学号、姓名、专业、班级、电话、…… 继承是子类自动地共享基类(已有类)中定义的数据和操作的机制。例如:汽车、船都是交通工具类的子类,它们都可以继承交通工具类的属性和操作。 多态性是在一个类层次中,不同对象对相同消息做出不同的响应。例如:成员函数的重载, 2.为什么面向对象方法要从多个侧面(对象模型、动态模型、功能模型)建立系统模型? 这三种模型都涉及数据、控制、操作等共同的概念,只不过每种模型描述的侧重点 不同。这3中模型从三个不同但又密切相关的角度模拟目标系统,它们各自从不同侧面反映了系统的实质性内容:它使用的数据结构(对象模型),执行操作(动态模型),并且完成数据值的变化(功能模型)。 对任何大型系统来说,这3中模型都是必不可少的。在不同的应用问题中,相对的 重要程度也有所不同。但是在任何情况下,对象模型始终是最重要、最基本、最核心的。 三种模型是有区别的,各自的侧重点也不同 (1)功能模型指明了系统应该“做什么”; (2)动态模型明确规定了什么时候(即何种状态下接受什么事件的触发)做; (3)对象模型则定义了做事情的实体。是最基本最核心的模型。 3.建立符合下列陈述的对象模型 某图书馆有许多名职员为之工作,职员又进一步划分为馆长和管理员两类;馆长可对图书借阅工作进行管理,每名管理员可管理多本图书,每本图书可由多名管理员管理;图书拥有许多读者,借书证号惟一地确定一个读者;读者又可分为教师和学生两类,每名教师或学生可以借阅数本图书,每一种图书可供多名教师或学生借阅。

软件项目管理答案-第12章作业

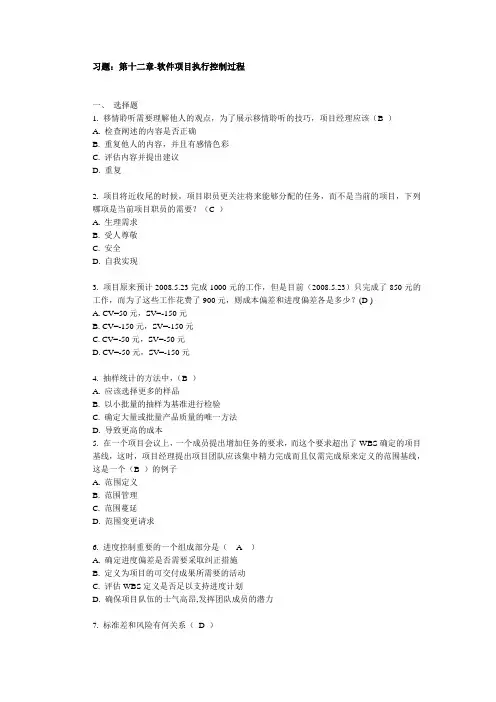

习题:第十二章-软件项目执行控制过程 一、选择题 1. 移情聆听需要理解他人的观点,为了展示移情聆听的技巧,项目经理应该(B ) A. 检查阐述的内容是否正确 B. 重复他人的内容,并且有感情色彩 C. 评估内容并提出建议 D. 重复 2. 项目将近收尾的时候,项目职员更关注将来能够分配的任务,而不是当前的项目,下列哪项是当前项目职员的需要?(C ) A. 生理需求 B. 受人尊敬 C. 安全 D. 自我实现 3. 项目原来预计2008.5.23完成1000元的工作,但是目前(2008.5.23)只完成了850元的工作,而为了这些工作花费了900元,则成本偏差和进度偏差各是多少?(D ) A. CV=50元,SV=-150元 B. CV=-150元,SV=-150元 C. CV=-50元,SV=-50元 D. CV=-50元,SV=-150元 4. 抽样统计的方法中,(B ) A. 应该选择更多的样品 B. 以小批量的抽样为基准进行检验 C. 确定大量或批量产品质量的唯一方法 D. 导致更高的成本 5. 在一个项目会议上,一个成员提出增加任务的要求,而这个要求超出了WBS确定的项目基线,这时,项目经理提出项目团队应该集中精力完成而且仅需完成原来定义的范围基线,这是一个(B )的例子 A. 范围定义 B. 范围管理 C. 范围蔓延 D. 范围变更请求 6. 进度控制重要的一个组成部分是(A) A. 确定进度偏差是否需要采取纠正措施 B. 定义为项目的可交付成果所需要的活动 C. 评估WBS定义是否足以支持进度计划 D. 确保项目队伍的士气高昂,发挥团队成员的潜力 7. 标准差和风险有何关系(D )

网上购物系统软件项目管理大作业

《网上购物系统》项目管理目录 1.合同 (1) 1.1合同双方 (1) 1.2供应的商品和服务 (1) 1.3时间地点 (1) 1.4专利成果分配 (1) 1.5验收标准 (1) 1.6报酬计算 (1) 1.7违约处理 (1) 2. 生存期 (2) 3.需求管理 (3) 3.1 功能需求 (4) 3.2确定用例 (4) 3.3用例文档 (5) 3.4非功能需求 (6) 3.4.1 性能需求 (6) 3.4.2安全性需求 (7) 3.4.3故障处理 (7) 4.任务分解 (7) 5.项目估算 (9) 5.1直接成本 (9) 5.2间接成本 (9) 5.3网上购物系统总成本 (10) 6. 进度计划 (10) 7.质量计划 (12) 7.1组织机构 (12) 7.2职责 (14) 7.2.1项目负责人的职责 (14) 7.2.1质量保证人员的职责 (14) 7.3质量目标 (14) 7.4质量策略 (15) 7.5软件质量保证活动 (15) 7.5.1审计 (15) 8.风险计划 (15) 8.1风险种类 (16) 8.1.1资金风险 (16) 8.1.2人员风险 (16) 8.1.3时间风险 (16) 8.1.4技术风险 (17) 8.1.5进度风险 (17) 8.2风险控制 (18)

8.2.1风险的化解 (18) 8.3风险监控 (18) 9.团队管理 (18) 9.1项目组织结构 (19) 9.2团队沟通管理 (19) 10.项目结束 (20) 14.1项目终止 (20) 14.2结束计划 (20) 14.3项目收尾 (20)

1.合同 1.1合同双方 甲方:胡某某 乙方:盛某某 1.2供应的商品和服务 供应的软件:乙方为甲方提供所需的网上购物系统 提供的服务:乙方为甲方提供所需的日常维护和服务器管理。 提供的文档:乙方在交付软件时提供详细的软件规格说明书和使用文档。 安装服务:乙方为甲方提供软件的安装。 公文处理:乙方负责将甲方提供的公文资料加载入系统并进行分类。 维护协议:当甲方在使用该产品时,在正常操作的情况下出现BUG或系统错误,乙方免费为甲方提供修复服务以保障软件的正常使用。当由于甲方的错误使用等非软件原因导致出现故障,乙方同样提供修复服务。由于甲方拥有该软件的源代码所有权,因此甲方需要承担部分维修和进一步开发的责任。当软件需要新的功能拓展或改版升级时,由双方共同协商决定。 1.3时间地点 6月10日上午9:00在河北省沧州市黄骅市 1.4专利成果分配 该软件是由甲方向乙方定制,甲方拥有该软件的版权,乙方不能将该软件的任何版本卖个其他客户。软件提交时,项目源代码的所有权自动移交到甲方,乙方不得擅自对源代码进行修改。 1.5验收标准 乙方在开发过程中必须遵守ISO 12207关于软件生命周期和文档的标准。 1.6报酬计算 软件总价为2万元。合同签订后,甲方向乙方支付1万元定金。项目的第二个月,乙方按计划时间表完成需求分析、系统分析、设计和完成系统的基本框架后,甲方向乙方支付0.5万元。该系统完成后,甲方进行验收测试,在签字验收后完成后,甲方向乙方支付全款。 1.7违约处理 任何一方违反本协议导致本协议无法继续履行的,违约方需赔偿守约方违约金人民币2万元,该违约金不足以弥补守约方实际损失的,违约方应赔偿守约方所有实际损失。 甲方法人代表:胡某某

软件项目管理课后习题参考答案

第一章项目管理概述 一.选择题 1.项目是(D)。 A.一个实施相应工作围的计划 B.一组以协作式管理、获得一个期望结果的主意 C.创立独特的产品或服务所承担的临时努力 D.必须在规定的时间、费用和资源约束条件下完成的一次性任务 2.你刚被指派在你的公司的一个不同的部门中管理一个大的项目。你正试图了解项目是关于什么的,谁是主要的项目干系人,为了管理好此项目,你首先应该做(C)。 A.所有的项目计划 B.会见以前的项目经理,以找出他离开的原因 C.与你的老板见面,了解他对项目的看法 D.与你的新项目团队见面,认识他们和了解他们对项目的看法 3.不属于项目的活动是(B )。 A.一种新型罐头产品的开发 B.罐头产品的生产 C.罐头产品的试制 D.罐头产品的营销策划 4.项目是一个特殊的将被完成的有限任务,它是在一定的时间,满足一系列特定目标的多项相关工作的总称。此定义实际包含的含义有(D)。 A.项目是一项有待完成的任务,且有特定的环境与要求 B.在一定的组织机构,利用有限资源(人力、物力、财力等)在规定时间完成任务C.任务要满足一定性能、质量、数量、技术指标等要求

D.项目的实施具有一定的风险

第二章项目实施的环境与过程 一.选择题 1.项目管理中应用最广泛的组织形式是(C )。 A.项目式B.职能式C.矩阵式D.网络式 2.下面有关矩阵式组织环境的描述,不正确的是( A )。 A.项目的经理必须是职能部门领导,这样才能取得公司总经理对项目的信任B.项目经理和职能经理必须就谁占主导地位达成共识 C.矩阵式项目组织能够充分利用人力资源 D.矩阵式项目组织能够对客户的要求作出快速响应 3.在下列组织结构形式中,团队建设最困难的是( C )。 A.直线式结构B.职能式结构C.矩阵结构D.项目结构4.职能式项目组织形式中项目经理的权限( A )。 A.很小B.有限C.中等D.很高 5.项目在哪种组织中最不被重视(D)。 A.平衡矩阵型B.强矩阵型C.项目协调员型D.职能型6.下面各种类型的组织中,哪种最常发生冲突( B )。 A.职能型组织B.矩阵型组织 C.项目型组织D.项目协调员型组织 7.传统组织结构的不利因素是(B)。 A.与客户接触渠道单一B.对客户需求反应缓慢 C.项目领导拥有太多的正式权力D.直接项目报告太多

网上购物系统软件项目管理大作业

网上购物系统软件项目管 理大作业 Revised by BLUE on the afternoon of December 12,2020.

《网上购物系统》项目管理目录

1.合同 合同双方 甲方:胡某某 乙方:盛某某 供应的商品和服务 供应的软件:乙方为甲方提供所需的网上购物系统 提供的服务:乙方为甲方提供所需的日常维护和服务器管理。 提供的文档:乙方在交付软件时提供详细的软件规格说明书和使用文档。 安装服务:乙方为甲方提供软件的安装。 公文处理:乙方负责将甲方提供的公文资料加载入系统并进行分类。 维护协议:当甲方在使用该产品时,在正常操作的情况下出现BUG或系统错误,乙方免费为甲方提供修复服务以保障软件的正常使用。当由于甲方的错误使用等非软件原因导致出现故障,乙方同样提供修复服务。由于甲方拥有该软件的源代码所有权,因此甲方需要承担部分维修和进一步开发的责任。当软件需要新的功能拓展或改版升级时,由双方共同协商决定。 时间地点 6月10日上午9:00在河北省沧州市黄骅市

专利成果分配 该软件是由甲方向乙方定制,甲方拥有该软件的版权,乙方不能将该软件的任何版本卖个其他客户。软件提交时,项目源代码的所有权自动移交到甲方,乙方不得擅自对源代码进行修改。 验收标准 乙方在开发过程中必须遵守ISO12207关于软件生命周期和文档的标准。 报酬计算 软件总价为2万元。合同签订后,甲方向乙方支付1万元定金。项目的第二个月,乙方按计划时间表完成需求分析、系统分析、设计和完成系统的基本框架后,甲方向乙方支付万元。该系统完成后,甲方进行验收测试,在签字验收后完成后,甲方向乙方支付全款。 违约处理 任何一方违反本协议导致本协议无法继续履行的,违约方需赔偿守约方违约金人民币2万元,该违约金不足以弥补守约方实际损失的,违约方应赔偿守约方所有实际损失。 甲方法人代表:胡某某 乙方法人代表:盛某某

(完整版)图书管理系统软件项目管理大作业

图书管理系统项目管理 2016年6月22日 目录 1.合同管理------------------------------------------------------------------2 2.生存期--------------------------------------------------------------------4 3.需求管理 3.1 软件需求管理过程---------------------------------------------------5 3.1 需求概述---------------------------------------------------5 3.2 目标--------------------------------------------------------5 3.4 功能需求-------------------------------------------------- 5 3.8 编写用例文档----------------------------------------------7 4.任务分解---------------------------------------------------11 4.1 任务清单-----------------------------------------------------------11 4.2 WBS---------------------------------------------------------------14 5.规模估算---------------------------------------------------11 6.项目计划----------------------------------------------------15 7.质量计划----------------------------------------------------16 7.1项目经理的职责---------------------------------------------------16 7.2软件项目质量保证活动----------------------------------------------17 7.3测试计划-------------------------------------------------------------19 7.4质量改善------------------------------------------------------------20 8.团队管理---------------------------------------------------21 8.1项目组织结构------------------------------------------------------22 8.2团队沟通管理------------------------------------------------------23 1

软件项目管理案例教程第4版前十二章课后习题答案

第一章 一、填空题 1.敏捷模型包括(4)个核心价值,对应(12)个敏捷原则。 2.项目管理包括(启动过程组)、(计划过程组)、(执行过程组)、(控制过程组)、(收尾过程组)5个过程组。 二、判断题 1、搬家属于项目。(√) 2、项目是为了创造一个唯一的产品或提供一个唯一的服务而进行的永久性的努力。(×) 3、过程管理就是对过程进行管理,目的是要让过程能够被共享、复用,并得到持续的改进。(√) 4、项目具有临时性的特征。(√) 5、日常运作存在大量的变更管理,而项目基本保持连贯性的。(×) 6、项目开发过程中可以无限制地使用资源。(×) 7、相比传统开发的预测性过程,敏捷开发属于自适应过程(√) 三、选择题 1、下列选项中不是项目与日常运作的区别的是(C) A. 项目是以目标为导向的,日常运作是通过效率和有效性体现的。 B. 项目是通过项目经理及其团队工作完成的,而日常运作是职能式的线性管理。 C.项目需要有专业知识的人来完成,而日常运作的完成无需特定专业知识。 D.项目是一次性的,日常运作是重复性的。 2、以下都是日常运作和项目的共同之处,除了(D) A.由人来做 B.受限于有限的资源 C.需要规划、执行和控制 D.都是重复性工作 3、下面选项中不是PMBOK的知识域的是(A) A.招聘管理 B.质量管理 C.围管理 D.风险管理 4、下列选项中属于项目的是(C) A.上课 B.社区保安 C.野餐活动 D.每天的卫生保洁 5、下列选项中正确的是(C) A.一个项目具有明确的目标而且周期不限 B.一个项目一旦确定就不会发生变更 C.每个项目都有自己的独特性 D.项目都是一次性的并由项目经理独自完成 6、(B)是为了创造一个唯一的产品或提供一个唯一的服务而进行的临时性的努力。

IT项目管理大作业-成本管理

IT项目管理大作业——成本管理 班级:学号:姓名:成绩: 某软件公司决定开发一个信息管理系统,该项目技术任务繁重,进度要求紧并且成本要求尽可能地节省。该公司有着丰富的信息系统开发经验,项目主管工程师做好系统分析后,预计软件规模在二十万行左右,计划在160天内完成,预计平均每天完成代码1250行,每天花费成本2000元。 项目组在对系统的设计开发过程中,花了10天时间进行了部分系统的开发,平均完成代码设计1300行,按项目组的设计成本,平均每天花费2100元。 请回答以下问题: 1)求项目组在前十天的PV、AC、 EV,并判断该项目能否在计划时间内完工?是否会超出原先成本预算? 2)根据前十天的开工情况(假设后面的开发仍旧按此进度与花费),求出项目完工时的总成本估算和工期估算。 3)针对这种情况,请用200字左右的文字描述应该采取何种措施既能保证时间预算又能保证成本预算。 1)已完成工作的计划费用PV= 2000*10=20000(元) 已完成工作的实际费用AC =10*2100=21000(元) 已完成工作的预算费用EV=1300*10*2000/1250=20800(元) 成本偏差cost variance:CV=EV-AC=20800-21000=-200 为负表示超支,为正表示未超支 进度偏差schedule variance:SV= EV-PV=20800-20000=800 为负表示慢于计划进度,为正表示快于计划进度成本绩效指数cost performance index:CPI =EV/AC=20800/21000=0.99 进度绩效指数schedule completion index:SCI =EV/PV=20800/20000=1.04 SPI>1,项目快于计划进度;CPI〉1,表示项目超出预算。 2)EAC=21000+(2000*200000/1250-20800)*(21000/20800)=323076.92(元)

管理信息系统第二次作业

《管理信息系统》第二次作业 第四章作业 1、填空 1)项目管理知识领域包括:整合管理、范围管理、时间管理、(成本管理)、质量管理、人力资源管理、(沟通管理)、风险管理和采购管理 2)软件是一种(逻辑产品)而不是实物产品。 3)软件需求管理内容包括定义需求、(需求确认)、需求识别、(变更管理)版本控制、需求跟踪、需求状态跟踪。 4)CMM是对(软件开发组织)或项目的(软件过程能力)进行评估的一个基本框架,是指导软件开发组织或项目的软件过程能力进行评估的一个基本框架,是指导软件开发组织或项目逐步改进其软件能力(成熟度)的一个分层框架。 2、判断 ISO9000标准不是一个标准,而是一系列标准的统称。(对) 3、简答 1)软件项目的特点有哪些?

答:(1)复杂性 (2)抽象性 (3)依赖性 (4)软件使用特性 (5)软件开发复杂性 (6)软件维护复杂性 2)什么是需求管理? 答:需求管理就是一种获取、组织并记录系统需求的系统化方案,以及一个使客户项目团队对不断变更的系统需求达成并保持一致的过程。第五章作业 1、填空 1)MIS规划是一个组织(战略规划)的重要组成部分,是关于MIS长远发展的规划。 2)一个有效的战略一般有(目标明确)、可执行性良好、组织人事落实和(灵活性好)的特点。 3)诺兰阶段模型把信息系统的成长过程分为初装、(普及)、控制、(集成)、数据管理和成熟等六个阶段。

4)关键成功因素是指对企业成功起(关键作用)的因素。 2、判断 1)战略规划的步骤中设置目标时,一般应由决策者或信息系统规划委 员会来设置,它应包括整个企业的目标。(对) 2)BSP方法规划信息系统的缺点之一是,其规划的信息系统不能独立于企业的组织机构,系统对环境变更的适应性较差。(错) 3)BPR对企业流程进行根本的再思考和彻底的再设计,以求企业当代关键的性能指标获得巨大的提高。(对) 4)铁路信息化主要作用是实现调度指挥智能化、实现客货营销服务社 会化、实现铁路经营管理现代化以及建成公共基础平台和系统保障机制。(错) 第六章作业 1、填空 《管理信息系统》第二次作业第1页 1)系统分析的一般步骤为:现行系统的详细调查、组织结构与功能分析、业务流程分析、(数据与数据流程分析)、功能与数据分析、(建立新系统的逻辑模型)、提出系统分析报告。

学生成绩管理系统 软件项目管理大作业

《学生成绩管理系统》项目管理文档 目录 一.合同管理....................................................................................................................................... 1.1签订须知.............................................................................................................................. 1.2 需方合同环境..................................................................................................................... 1.2.1合同准备.................................................................................................................. 1.2.2合同签署.................................................................................................................. 1.2.3合同管理.................................................................................................................. 1.2.4合同终止过程.......................................................................................................... 1.3供方合同环境...................................................................................................................... 1.3.1 合同准备................................................................................................................. 1.3.2 合同签署................................................................................................................. 1.3.3 合同管理................................................................................................................. 1.3.4 合同终止过程......................................................................................................... 1.4 内部环境............................................................................................................................. 1.5 合同..................................................................................................................................... 二.生存期........................................................................................................................................... 2.1 增量式模型......................................................................................................................... 三.需求管理....................................................................................................................................... 3.1 软件需求管理过程............................................................................................................. 3.1.1 软件需求说明书..................................................................................................... 3.1.2 可行性分析............................................................................................................. 3.1.3 对功能的规定......................................................................................................... 3.1.4 数据流图................................................................................................................. 四.项目任务分解............................................................................................................................... 4.1 系统设计思想..................................................................................................................... 4.2 系统数据流程图设计......................................................................................................... 4.2.1 系统数据流程图..................................................................................................... 4.2.2 学生成绩管理系统的描述..................................................................................... 4.3 模块设计............................................................................................................................. 五.项目估算....................................................................................................................................... 5.1 声明..................................................................................................................................... 5.2 项目规模估算..................................................................................................................... 5.3 项目成本估算..................................................................................................................... 六.进度计划....................................................................................................................................... 6.1 项目进度............................................................................................................................. 6.2 甘特图................................................................................................................................. 七.质量计划....................................................................................................................................... 7.1 项目测试............................................................................................................................. 7.1.1 系统登录测试......................................................................................................... 7.1.2 学生成绩信息的录入测试..................................................................................... 7.1.3 学生成绩的查询测试.............................................................................................

相关主题
文本预览
相关文档 最新文档
