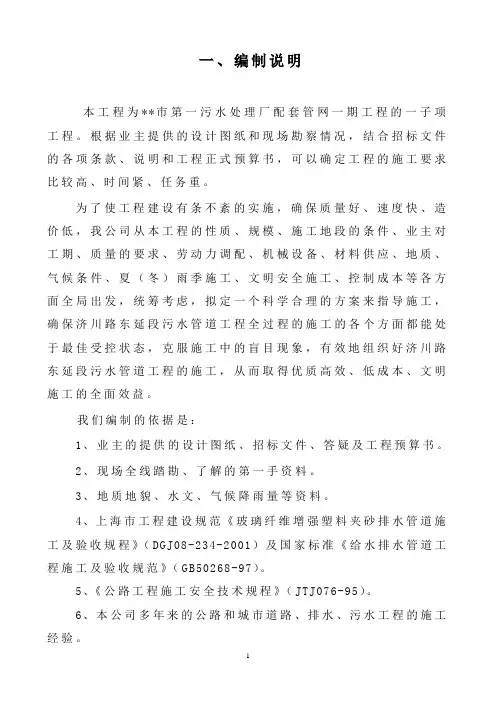

一、编制说明

本工程为**市第一污水处理厂配套管网一期工程的一子项工程。根据业主提供的设计图纸和现场勘察情况,结合招标文件的各项条款、说明和工程正式预算书,可以确定工程的施工要求比较高、时间紧、任务重。

为了使工程建设有条不紊的实施,确保质量好、速度快、造价低,我公司从本工程的性质、规模、施工地段的条件、业主对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、夏(冬)雨季施工、文明安全施工、控制成本等各方面全局出发,统筹考虑,拟定一个科学合理的方案来指导施工,确保济川路东延段污水管道工程全过程的施工的各个方面都能处于最佳受控状态,克服施工中的盲目现象,有效地组织好济川路东延段污水管道工程的施工,从而取得优质高效、低成本、文明施工的全面效益。

我们编制的依据是:

1、业主的提供的设计图纸、招标文件、答疑及工程预算书。

2、现场全线踏勘、了解的第一手资料。

3、地质地貌、水文、气候降雨量等资料。

4、上海市工程建设规范《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(D G J08-234-2001)及国家标准《给水排水管道工程施工及验收规范》(G B50268-97)。

5、《公路工程施工安全技术规程》(J T J076-95)。

6、本公司多年来的公路和城市道路、排水、污水工程的施工经验。

本施工组织设计将主要就工程设计内容且业主招标范围工程的施工,并集中从组织机构、施工程序、施工方案、主要施工方法、机具、进度计

划、质量控制以及与业主、监理等单位之间的配合、协调,安全生产、文明施工等方面进行论述。

二、工程概况

2.1工程概述

济川路东延段污水管道工程位于**市新区,工程建设单位是**市地产开发公司,由中国船舶工业第九设计研究院设计。

济川路东延段污水管道工程始于W29号井,待接入污水厂,全长366米。本期工程的建设,对完善新区污水网络,促进区域内排水网络的形成,加快**城市发展有着十分重要的意义。

2.2设计概况

根据该工程的初步设计文件(含批复意见)及业主提供的含道路规划红线的道路图纸和地形测量图进行设计。

1、平面线型设计

设计桩号为K0+016~K0+366(排入污水厂段未注明长度)

2、纵断面线型设计

纵坡为0.7‰。

3、排水系统

(1)、污水主管管径为d1100,管道采用玻璃钢夹砂管管S N1100。

(2)基础:基础采用砂垫层。

(3)排水检查井:采用圆形污水检查井。

2.3主要工程(本次实施项目)

施工内容:污水管道铺设;主要工作量为沟槽挖土、井点降水、钢支撑、砂垫层、玻璃钢夹砂管道S N1100铺设、检查井砌筑、沟槽回填土。

2.4沿线地形地貌

本标段全线地形较平坦。

2.5气象、水文资料

工程地区气候属亚热带季风气候,四季分明,气候温和,雨量充沛,光照充足。

气温:年平均气温15.1℃,高温季节七月份平均气温27.7℃。极端最高气温39.8℃,低温季节一月份平均气温 1.7℃,极端最低气温-15.1℃。

湿度:年平均相对湿度79%,年最小相对湿度5%,夏季(6~9月)约84%,冬季(12~次年3月)约76%。

雨量:年平均雨量1014m m,年变化大,季节性强,时空分配不均。最大年降雨量1580m m,最小年降雨量459m m,全年降雨量集中在6~9月四个月,占年平均的57%,梅雨期(6月上旬至7月上中旬)雨量多,平均占全年的23.5%左右。年平均雨日114天,最多135天,最少76天。最大日雨量275m m,最大3日雨量358m m.

风:全年以东南风为多,频率11%,夏季盛东南风,时有台风及暴雨,冬季盛西北风,年平均风速 3.2米/秒,最大风速20米/秒。

霜雪:年平均无霜期224天,最长251天,最短193天,一般初霜在11月上旬,终霜在3月下旬。年平均降雪日8.1天,大多在1~2月,最深积雪42c m,时间持续长达28天。

水系发达,河沟密布,地下水资源丰富。零星河沟较多,主要供农田排灌之用。水质较好,P H值中值微碱矿化度低,可供人蓄饮用,对混凝土一般无侵蚀性,可作为工程用水。

2.6施工条件

本工程通视良好,无其它干扰,修筑临时便道施工机械及材料均可进入。现场地势平坦,施工作业场地较为理想,必须设置明沟排水排入附近水系,施工通道具体见平面布置图。

2.7工程要求的各项目标

质量目标:达到国家质量验收标准达到合格工程。

工期目标:根据业主指定的工期为31天,我方确保在31天内完成全部施工任务。

安全生产目标:施工全程无事故发生。

文明施工目标:达到文明工地标准。

2.8施工特点

1、按照本工程所招标实施的项目内容,属城市污水工程。

2、施工地点位于城郊,障碍少,施工条件好。

3、该工程具有深挖、高回填的特点,沟槽挖深8m左右,如何做好沟槽开挖安全工作,保证施工安全无事故的措施尤为重要,同时必须高度重视沟槽回填工作,这对确保工程质量和工期有一定的

指导意义。

4、当前正处于开发开放建设的大好时机,有业主和沿线村镇、政府的大力支持和配合,外围协作条件较好。

三、施工组织及总体部署

3.1施工组织

施工组织准备是前期准备工作的重要内容,针对本工程特点,该工程将实施项目法施工,确保工程能够在目标工期内,保质保量,安全地完成本工程建设。现场设项目经理部,实施项目负责制,统一管理。对工程实行目标管理,落实承包责任制,优化劳动组合,团结、协作、优质、高速、安全、低耗地完成承包范围内的工程任务。

3.1.1、机构组织

工程实行项目经理负责制,同时配备一名技术负责人协助项目经理管理。项目管理部配有工程科,材料科、质安科、综合科。

项目部在项目经理的统一协调领导下,分别设置、安全、文明施工管理组织机构,形成专管成线、群管成网、纵管到底的管理网络。

项目管理组织机构见附表:

施工组织管理网络

施工质量管理网络

施工安全管理网络

现场文明工管理网络

3.1.2项目部的组成与要求:

1、原则要求

(1)实行公司领导下的项目经理负责制,直接综合协调、管理。

(2)选派具有丰富施工管理经验和综合协调能力、并经业主考察确认的项目经理担任本工程的管理工作。

(3)挑选思想、技术业务过硬的,并参加过类似工程施工、经验丰富的技术骨干组建项目部,扎扎实实、兢兢业业、认真负责,出色完成该工程任务。

(4)项目部建立高效合理的管理部门,科室齐全,按岗设入,严格岗位责任,各司其职,各负其责,项目部将每天召开工程碰头会以加强内部各方面管理,主动配合和协助业主做好各专业分包队伍的管理工作,保证工程顺利进行。

3.1.4、各部门职责和职能:

1、项目经理

项目经理是工程项目进度、安全、质量的第一责任人,负责项目质量目标制定,负责各类资源的配备,负责合同履约,质量目标的实现,负责施工组织设计实施的检查考核和项目管理人员质量的考核。

2、项目技术负责人

项目技术负责人负责施工组织设计的编制和本项目的技术指导、各项施工技术的交底、对材料的选择认可等工作;负责组织施工图的自审和图纸会审、工序设计、工程质量管理酌工作;负责项目质量改进的领导工作:负责新技术、新工艺、新材料的使用试验、测试及报审的工作:负责召开月度工作会议和每周一次的质量检查工作。

3、材料科

材料部负责工程材料计划申请、材料保管、机构设备供应、周转材料供应、维修等工作。按施工进度及时、准确地组织材料进入工地。

4、工程科

负责工程施工技术工作及生产的衔接,计划安排及落实,组织协调各部门之间的人员物资设备等工作。负责施工组织、临时用水、临时用电系统管理、机械设备管理、工程测量等工作;负责现场方案的编制及项目的技术实施,负责各项技术交底的工作。

5、质安科

负责对工程质量进行监督、检查、验收、评定,做好质量记录,整理归档;负责技术资料的收集整理;负责进货物资的检验、试验;负责理场材料检验和试验状态的标记。

负责施工现场安全、安明施工生管理,确保安全生产,负责现场施工、机具用电运行情况、生活用电、现场消防情况的督促和纠察工作,有情况立即采取有力措施,杜绝一切安全事故,坚决把事故隐患消除在萌芽状态。做好职工“三上岗、一讲评”活动,做好安全资料的收集整理和归档工作。

6、综合科

负责财务、行政、后勤、地方关系的处理和对外接待等工作。

7、施工队

负责污水管道工程的施工。

3.1.5、项目经理常驻现场保证措施:

1、委派热爱本职工作,有极强工作责任心,具有丰富施工经验的项目经理担任该工程的项目经理,为保证工程进度和工程质量,

项目经理将常驻现场指挥生产。

2、项目经理代表企业法人在工程质量、工期、安全等方面向业主全面负责,并确保工程总目标的实现。

3、本工程施工期间,项目经理不在参加其它任何中小型项目的投标工作,不再兼任任何中小项目管理工作,以确保全身心地投入本项目的建设。

4、项目经理驻现场,工程施工阶段,必须保证每天有8小时工作时间在现场。如遇公司内部开会、学习等,提前一天通知甲方、监理,以便监督。因事外出必须向业主、监理例行请假制度,并安排好现场各项工作,一般情况下不得离开工地,且离开工地必须明确行踪,保持通讯联络。擅离工地,或不履行请假制度等愿接受业主的经济处罚。

5、在工作中,项目经理必须严励自律,同时应加强对项目部施工技术人员的管理与学习培训,努力提高项目部的整体素质与管理能力,主动与业主、监理积极配合,多动脑筋,多想办法,充分发挥主观能动性,将自身的知识和经验合理的运用到施工项目的建设中,确保工程施工的正常运行。

6、项目经理每周至少召开两次以上生产、质量、安全协调会议。

若本公司有幸中标,将上述内容作为本公司向业主的承诺,及作为项目经理的工作纪律,常驻现场的保证,兢兢业业,扎扎实实,认真负责完成本工程项目的建设。

3.1.6、项目管理机构的组织

(1)在公司直接领导下,建立该工程项目部,由项目经理挑选其部门管理人员,其管理机构如下图。

(2)项目经理是企业法人在本工程的委托全权代表,因此所有投

入工程的各施工班组(含机械组),均必须在项目经理的统一领导、分级指挥下施工作业,完成各自职责范围内的工作。

3.1.7、施工队伍的选择与组织

(1)在劳动力组织方面,我们首先组织本单位在污水管道工程方面具有丰富实践经验的职工及技术骨干,淘汰不合格人员,组成一支由精兵强将组成的队伍。使其在技术性强的工作中起到核心作用,在非技术性工种的安排上可以考虑使用民工。

(2)加强施工队伍的技术培训,开工前对施工队伍进行针对性的技术培训,尤其对技术工人,主要是再熟悉温习施工操作规程和验收标准,对排水管道的施工现场要认真踏勘、熟悉、了解,掌握吃透设计要求,抓住要点难点。施工前,为提高施工机械化程序,我们将抓好大型机械操作人员的培训。

项目经理机构图

各工种配备表

3.1.8

、物资机械设

备的组织供

程所

需材

料根

据施

工进

度及

时编制季、月、旬计划,及时报项目经理审批,按时组织到现场。

1.水泥

①水泥将优先采用本地优质水泥,尽可能利用水泥供应单位的

运输力量组织供应。

②在选择水泥时,将尽量选择年产量大,质量稳定,有配套运

输能力的厂家,且应相对稳定,能够随叫随到,确保施工时不中断。

③水泥设散装罐仓储,至少能满足半个月施工需要。

2.地方材料的组织供应

砂、石料、土等在整个道路工程施工中占有极其重要的地位,地方材料供应厂点,本着原材料优质、运输进料方便的山场,要经取样试验合格后才能确定。严格按规定取样、送验。化验报告要妥善保管,以备查用。

3.施工机械设备的组织

施工用所有机械设备台套,公司内部均能满足,根据进度要求随时进场(见表),现场设机械停放地及修理工、修理仓库。具体详见分部分项工程施工方法中机械配备表。机械使用管理要采取“定机、定人、定责任”的三定制度,保持机械设备的良好的状态。

3.2施工总体部署

根据业主的招标工期要求,根据施工季节和现场情况,合理科学的安排施工,在指定工期内保质保量完成施工任务是我们编制施工组织的关键。因此我们要抓住控制工期的关键工序关键线路来确定施工部署。

本工程控制工期主线的关键工序线路程序为:施工准备工作—清杂、清障—临时便道—沟槽开挖—井点降水—支撑维护—管道基础—管道铺设—沟槽回填—清场,附属设施在工程中视施工进度穿插进行。

本着先地下后地上,先主体后附属的施工原则,安排各分项工程的施工。先是清表、垃圾清运区域内的障碍物的清除,并全部外运出场。然后,进行污水管道的开挖、埋管等一系列工作。

污水管道施工在井点降水、开挖、管道基础、埋管、窨井及回填等工序上形成流水作业。

本工程土方开挖、填筑工程量大,抓紧在管道施工时组织好土方堆放工作,要合理安排好雨季施工,抢抓天时,根据本工程土方开挖量大的特点,坚持挖方段、填方段能形成流水作业的原则,分段施工,严禁大开大挖,合理安排好工程开挖断面,争取分段开挖,分段回填,以保证整体工程的连续性和合理性施工,避免造成乱开挖,形成多个作业面,致使整体工程项目混乱、盲目现象的产生。为后续管道铺设提供作业条件,否则整个工期将受到制约。管道铺设分段流水推进。沟槽开挖结束后及时进行管道基础铺设,组织管道铺设的施工。形成流水施工。整个污水工程在段落上、层次上流水作业,形成紧张有序、节奏相连的施工。从而缩短工程工期,保证工程如期完成。

四、施工现场准备

现场开工前将以下几点主要工作做好:

4.1施工现场踏勘与施工点的选择

项目经理组织有关技术管理人员,对施工沿线范围内的现场进行详细的勘察,将本段的路基工程量,取土场、弃土场、运输路线、临时便道等堆料场位置逐一摸清。根据设计图纸和现场勘察情况,确定项目经理部驻地及各施工点、拌和场的具体位置。

(1)要注意充分利用当地资源和地理位置的有利条件,根据各分项工程的规模及工期要求进行设点。

(2)小型构筑物施工,工期短,机械设备及人员流动性大,设点要充分考虑施工特点,临时设施规模简单易行,便于搬迁。

4.2搭建工地临时设施

临时设施建设要因地制宜,精打细算,既能满足施工要求,又要尽量降低成本、减少浪费;我们将设置门卫,机械修理场、仓库、办公室等临时设施,面积大约100m2左右,另外现浇100m2的拌和场,现场设两台立式拌料机,一台为滚筒拌和机,防止机械发生故障而影响工程施工的正常进行。考虑交通运输方便,及时做好便道,保证运输畅通。

4.3已征用土地的确定

根据设计文件的计划用地在开工前要进行现场核实,根据技术测量时的中心线量出用地范围,钉出标志,以便业主复核,如发现占用土地与设计不符时应及时向监理、业主汇报。

4.4施工现场备料

要做好现场备料工作,组织运输和收料堆放。要按平面位置图进行堆放,一般开工前将前期工程的施工材料进场组织到在70%以上。

4.5施工现场供电供水组织

根据现场施工用电、用水的统计,配足电缆线、配电箱、软管,根据总用电、用水容量,尽量利用当地农电、自来水和检测合格的清洁河水施工用水用橡皮管临时接至用水点,如现场无可用水源或用水源不足,还可以考虑在施工现场采用打井取水的办法,以解决现场无生活用水或混凝土,砂浆拌合用水的问题,确保工程的正常施工。

4.6技术准备

4.6.1图纸会审

工程开工前,项目工程师组织专业技术人员认真熟悉图纸及相关资料,对图纸中疑误集中归纳,反复核对,配合建设单位、设计单位和监理单位做好图纸会审工作。

图纸审阅由总工主持组织若干技术人员相互独立地审阅设计图纸,提出存在的问题,互相交流、补充,可以比较完整全面地反映问题,避免个人考虑问题不全面,最终达到审查图纸的目的。

4.6.2编制施工方案

根据批准的施工组织设计,本工程中标后,组织技术部门制定

各项施工方案;将原有施工方案在细化、具体化。

4.6.3技术交底

在对本工程中标后施工前,针对前分项工程技术要求施工,技术人员向所有的参加施工的人员进行技术交底,提出具体做法,规范要求及验收评定标准。

4.6.4编制现场施工预算

认真做好施工图纸现场预算,为材料采购、安排任务、分项结算及经济分析数据。

4.7施工测量放样及水准点控制

在开工前,应根据设计规定及施工要求,对路线走向,交点位置,进行复测核对。

4.7.1中线测量

(1)在路线上进行中线测量,业主提供的原测量桩橛遗失或倾斜时,应补钉校正。

(2)对主要方向桩,应在路面边线外,钉出栓桩,绘制栓桩记录。

(3)根据设计中心线每隔20m,加补中桩作为施工现场控制管线的标准。

4.7.2水平测量

(1)核对水准点高程,如水准点距施工现场较远时,每100m处设置临时水准点,引测水准点时,必须闭合核对。

(2)水平测量必须按桩号(包括新加的桩号)观测,分别作好记录,绘制断面图。

4.8提请业主落实的有关事项

在进场前完成征地及百姓的青苗、树木的补贴。

协调处理施工现场与周边有关单位的关系或矛盾。

4.9机械设备准备

本施工所需的机械设备数量一般,规格品种少。在施工准备工作中,必须抓紧开工前机械设备的准备。首先确定机械设备需用量,尽量组织本单位已有设备,如针对本工程土方开挖量较大的特点,需要增设机械的,及时安排联系,确保开工前,大型机械设备基本就位。

五、施工步骤、施工进度计划

5.1施工步骤

我们本着“高质”、“高速”、“高效”、“安全”、“低耗”、“文明”的施工原则,展开施工。

施工步骤

①中标后,为给工程施工的全面铺开提供依据,要抓紧测量定位放线工作,抓紧中桩的引测和水准点引测,做好导线坐标水准点布网。

②进场后搭建必要的临时设施的同时,同时对全路段沿线展开清理、清杂工作。要先将两边的排水沟挖深通畅,并与附近水系连接,降低地下水位,做好施工临时便道。

③抓紧施工前期材料进场,特别是个原材料进场的检测工作。

④对沿线的低洼沟塘,或突高处按设计要求进行整理施工,要求投入足够的机械,对沿线初步整平。

⑤管道施工,抓紧晴天,抢先突击完成土方开挖、井点降水作业,同时做好现场安全维护、土方开挖深,难度大,做好土方的堆放及保护边坡工作,抢抓前期,按70m为一施工段,组织流水施工。全线从土方开始直至管道铺设,以机械施工为主。

⑥附属工程的实施(污水检查井、铁爬梯、井盖座制作,穿插在主体工程结束的空隙期内完成。

⑦竣工验收,交付使用,办理有关手续。

具体安排:

测量定位放线+临设搭建、沿线清杂+施工临时便道+组织材料进场、人员进场、机械进场+土方开挖+管道基础施工+管道安装施工+零星附属工程实施+清理+竣工验收。

5.2施工进度计划

本工程工期为31天,我方决定用31天,确保在31天内完成全部施工任务。

进度计划安排:

开工前完成机械及主要人员进场工作;

0-2天完成测量放样工作;

0-5天完成临时设施的搭建工作;

1-4天完成边沟排水、施工便道;

3-5天完成现场施工用水、施工用电、线路架设、配电设施到位齐全。

5-26天完成污水主管道铺设工作、同时进行污水检查井砌筑、铁爬梯、井盖座制作、管道基础铺设、管道铺设、沟槽土方回填等工作、闭水试验、井点降水设备安装使用拆除;

26-29天继续回填土、检查井盖安装就位等未完项目。

29-31完成清场工作,准备验收。

我们只要依据上述内容编制进度计划表,组织工人按计划施工,就一定能实现预期的目标。具体进度计划表附后。

六、施工现场平面布置

6.1布置原则与标化要求

(1)布置原则:科学、合理、文明、规范。

a、根据工程特点和结构类型,必须确保材料堆放有序,便于清洁,减少二次搬运。

b、项目经理部、职工生活区与生产区分开布设,便于管理。

c、现场场地按需要部分地面硬化、半硬化、材料堆场设l O c m 厚C15素砼,车辆通道铺20c m厚碎石道路,建立有效的排水排污系统,确保现场清洁。

d、合理安排职工的生活场所。

(2)标化管理:科学规范、文明整洁

a)标化管理的日常工作落实到专人负责。

b)按平面图堆放材料,划区包干,材料标识堆放。

c)生产区划挂牌施工,工完料尽,场地清。

县城市污水处理厂及配套管网工程

彝良县城市污水处理厂及配套管网工程 --管网工程二期 道 路 保 通 方 案 编制: 审核: 审批: 云南成杰建筑工程有限公司 彝良项目部 2016年3月15日 目录 第一章、工程概况 (2) 第二章、编制目得及保通原则 (2) 第三章、组织机构及职责 (3) 第四章、施工期保通措施 (4)

第五章、保通安全措施 (7) 第六章、紧急情况处治 (9) 第一章、工程概况 本工程为彝良县城市污水处理厂配套管网工程--管网工程二期,工程地点起始于彝良县新场镇。本工程施工得路段属于次干路,过往车辆较多,由于工程开工后,未得到全封闭道路施工得许可,只有在施工得同时,采取道路保通措施。 为了做好管网施工期间边施工、边通行得工作目标,管网施工项目部专门成立了保通组,明确了工作职责。由于既要处理好施工,又要处理好道路通行。若施工单位只强调施工工期、施工质量与施工进度,而不重视道路因施工外部因素对通行安全造成得影响,那么对施工时产生得危险也就是必然得。所以,就必须对施工方案中所涉及到影响交通安全得部分要做细、做完善。各类交通标志标牌得设置、施工对道路通行得影响程度、安全区域得设置长度、应急抢险以及保通岗等都很重要。最后,由保通组按论证后得保通方案进行实施。在具体得实施过程中,保通办公室应日常对各标段进行例检,凡发现问题,由保通办立即对其整改。从实施得整体过程来瞧,通过各方通力协作、明确职责,使其多方建立了良好得协调沟通机制,不但施工没有受到影响,而且还确保了新场段道路得安全畅通,更没有因施工导致发生严重堵车、重特大交通事故。 第二章、编制目得及保通原则 1、为确保在本施工路段得道路畅通,同时预防及应对各类突发

工业管道安装施工组织设计施工方案

×××××××公司 工艺管道安装工程 管 道 施 工 组 织 设 计 单位工程名称:库区系统安装工程 工程名称:库区工艺管道安装工程 编制单位:××××××××公司 编制日期:2005年8月12日 编制人: 审核人:

目录 一、工程概况 1.工程名称 2.工程地点 3.工程简介 二、施工中执行的技术标准、规程、规范 三、施工机具和人员配备 1.施工机具 2.人员配备 四、施工平面图及场地简介 五、施工工序 六、施工进度计划表 七、施工方案 1.施工工准备阶段 2.管道制作加工 3.管道焊接 4.设备安装 5.管道安装 6.管道防雷接地 7.管道检验、检查和试验 8.管道的吹扫与清洗 9.管道防腐与刷油 10.管道绝热 11.工程交接验收 八、质量技术管理措施

九、安全技术管理措施 一、工程概况 1.工程名称:×××××公司库区油罐管道及至码头管道安装工程 2.工程地点:×××××× 3.工程简介: 本工程为新建植物油库的管道安装工程,共分为两部分,一部分为库区各油罐之间进出油、伴热、加气管道安装;另一部分为码头至油罐区之间进出油、伴热、加气管道安装。其中进油管为DN200、DN150;出油管为DN150;蒸汽管、罐底排污管、压缩空气管为DN65;蒸汽伴热管为DN25,均采用热轧无缝钢管制作安装。 管道阀门及其他附件采用法兰螺栓连接;DN200 、DN150管道采用氩电联焊,其他管道全部采用电弧焊。管道除锈为动力工具除锈;防腐为铁红防锈漆两遍、面漆一遍;管道有保温要求则不刷面漆,其他按照工艺要求施工。 二、施工中执行的技术标准、规程、规范 1.设计图纸及设计说明文件 2.《工业金属管道工程施工及验收规范》(GB50235-97) 3.《现场设备、工业管道焊接工程施工及验收规范》() 4.《工业设备、管道防腐蚀工程施工及验收规范》(HGJ229-91) 5.《工业设备、管道绝热工程施工及验收规范》(GBJ126-89) 6.《工业金属管道工程质量检验评定标准》(GB50184-93) 7.工程合同有关文件和甲方要求。 三、施工机具和人员配备

市政管网及附属工程施工方案

中铁国际生态城太阳谷养生养老项目工程 市政管网及其它附属工程施工方案 批准:刘凯 审核:左乐 编制:郑武超 葛洲坝集团第二工程有限公司 中铁国际生态城太阳谷养生养老工程项目部2013年12月10日

目录 中铁国际生态城太阳谷养生养老工程项目 0 3#路人行道及附属工程施工方案 0 1概述 0 2施工布置 (5) 3给排水管道工程施工 (5) 4 管道功能性试验 (23) 4.1 概述 (23) 5管道沟槽及井回填 (28) 6电力、弱电管道工程 (32) 7质量安全保证措施 (33) 8资源配置 (35) 9进度计划安排 (35) 10附图 (35)

中铁国际生态城太阳谷养生养老工程项目 3#路人行道及附属工程施工方案 1 概述 由于3#路施工蓝图细化,施工内容及原图中诸多细部结构变动,本方案作为“3#路土建施工方案”的补充方案,主要阐述了给排水管网及其它附属工程的施工方法。 给排水管网及其它附属工程主要包括:DN200×12给水PE管埋设、DN100给水PE支管施工、地上式消火栓施工、阀门及阀门井施工;DN600HDPE塑钢缠绕雨水排水管施工、DN200HDPE塑钢缠绕雨水排水支管及水篦子施工、φ1000雨水检查井施工;DN500HDPE塑钢缠绕污水排水管施工、DN300HDPE塑钢缠绕污水排水支管施工、φ1000污水检查井施工;通信管道埋设(沿路段采用HDPE2梅+2品管束,过路段采用HDPE1梅+1品管束)、通信手孔施工;电力管道C-PVC管埋设、电力手孔施工及路灯基础及路灯电缆接地系统埋设施工等。其工程量如表1-1所示。 表1-1 3#路给排水管网及其它附属工程工程量表

室外管网施工组织设计

目录 第一章编制说明和依 据 (2) 第二章工程概况 (3) 一、水文、地质特征 二、工程设计概况 三、施工条件 第三章施工总进度计 划 (5) 第四章施工总平面布置 图 (5) 第五章施工部署 (6) 第六章项目组织机构 (7) 一、组织机构 二、主要人员岗位职责

三、施工力量组织 四、施工作业班次 第七章主要工程施工方法和技术措施 (10) 第一节测量放线施工方案 (10) 第二节热力管沟土方工程施工方案 (11) 第三节钢筋混凝土地沟及检查井施工方 案 (13) 第四节污水排水管网工程施工方案 (16) 第五节室外暖通管网施工方案 (19) 第六节给水管网工程施工方案 (24) 第七节砖砌电缆沟、检查井施工方案 (27) 第八节直埋电缆敷

设 (30) 第八章质量保证体系和保证措 施 (33) 第九章安全保证体系和保证措 施 (36) 第十章确保工期的技术组织措 施 (43) 第十一章文明施工与环境保护措施 (48) 第十二章主要机具、设备和劳动力的配置 (53) 第一章编制说明和依据 一、编制说明 根据设计图纸及施工合同的要求,为了保质保量地完成施工任务,结合我公司已有的类似项目的施工经验,特编制本施工组织设计。 本施工组织设计是内蒙古中钰镁合金锻造轮毂有限公司镁合金轮毂及车辆轻量化型材项目室外管网工程施工技术和项目管理的指

导性技术文件,是施工预算、造价控制、竣工决算的重要依据。也是在具体施工过程中对特殊及关键部位编制施工方案的基础性文件。 二、编制依据 1.设计单位提供的施工蓝图; 2.与建设单位签订的施工合同要求; 3.《给排水管道施工及验收规范》 4.《埋地硬聚氯乙烯排水管道工程技术规程》 5.《建筑基坑支护技术规程》 6.《建筑施工安全检查标准》 7.《砌体工程施工质量验收规范》 8.《混凝土结构工程施工质量验收规范》 9.《建筑工程施工质量验收统一标准》 10.《给水排水构筑物工程施工及验收规范》 11.《施工现场临时用电安全技术规范》 12.《建筑机械使用安全技术规程》 13.《城市供热直埋热水管道技术工程》

污水处理厂及配套管网工程施工组织设计

目录 一、编制依据 (2) 二、工程概况 (3) 2.1、项目概况 (3) 2.2、本项目的主要施工内容 (3) 2.3、工程造价及合同工期 (3) 2.4、本工程的主要设计情况 (3) 三、工程施工特点和技术要求 (4) 3.1、工程特点 (4) 3.2、本工程的技术要求 (5) 四、管理目标 (6) 4.1 质量目标 (6) 4.2 工期目标 (7) 4.3 安全生产目标 (7) 五、总体施工部署 (7) 5.1施工前的准备工作 (7) 5.2管线探测 (8) 5.3建筑物的保护 (8) 5.4施工总体部署 (9) 5.5、项目实施的思路 (10) 六、项目组织机构 (11) 七、施工进度安排 (14) 八、施工准备 (16) 8.1临时工程建设 (16) 8.1.1施工平面布置 (16) 8.1.2临时设施计划 (17) 8.1.3施工总平面布置图 (18) 8.2、工程试验 (18) 8.3、工程测量 (18) 8.4、技术准备 (18) 九、资源配置 (19) 9.1劳动力安排计划 (19) 9.2材料投入计划及其保证措施 (19) 9.3施工机械投入 (20) 十、主要工程施工方案 (22) 10.1钢带增强聚乙烯螺旋波纹管施工 (22) 10.2Ⅱ级钢筋混凝土承插管施工 (27) 10.3管沟回填 (33) 10.4塑料及钢筋混凝土检查井(沉泥井)施工 (34) 10.5闭水试验 (40) 十一、关键工序和特殊工序的界定 (42) 十二、危险源及重要环境因素识别 (43) 十三、应急预案 (45)

十四、沟槽边坡稳定监测及雨季施工措施 (47) 十五、技术保证措施 (49) 15.1质量保证措施及质量违约承诺 (49) 15.1.1质量责任制 (50) 15.1.2质量保证体系框图 (51) 15.1.3质量保证措施 (52) 15.1.4工程质量违约承诺 (53) 15.1.5成品保护措施 (54) 15.1.6地下管线及地上地下既有设施的保护加固措施 (54) 15.2工期的保证措施 (58) 15.3安全文明施工保证措施 (60) 15.3.1安全生产保证体系 (60) 15.3.2安全保证措施 (60) 15.4文明施工及保证措施 (63) 15.4.1施工过程的文明施工管理 (63) 15.4.2现场垃圾、废料处理 (64) 15.4.3现场公用照明及施工照明管理 (64) 15.4.4现场夜间施工管理 (64) 15.4.5防止水污染措施 (65) 15.4.6施工噪声污染控制措施 (65) 15.4.7周边环境保护措施 (65) 十五、工程保修及回访安排 (67) 十六、附表 附表一拟投入的本项目的主要施工设备表 (68) 附件二拟投入的试验和检测仪器设备表 (69) 附件三劳动力计划表 (70) 附件四计划开、竣工日期和施工进度网络图 (71) 附件五施工总平面图 (71) 附表六临时用地表 (72)

综合管网施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) XXX鑫旺再生资源有限公司 综合管网工程 施工组织设计 编制: 审核:

批准: 2012年3月6日 目录 一、工程概况及编制依据 (1) 二、施工部署及现场组织机构 (5) 三、主要分项工程施工方法 (10) 四、保证工程质量的技术组织措施 (36) 五、保证工期的技术组织措施 (43) 六、确保工程安全、职业健康的措施 (48)

一、工程概况及编制依据 1、工程概况 1.1、工程简介 工程名称:内蒙古鑫旺再生资源有限公司综合管网工程。 建设单位:内蒙古鑫旺再生资源有限公司 设计单位:东北大学设计研究院有限公司 1.2、工程内容 本工程管架基础持力层坐落在第①层粉砂层,地基承载力特征值fak=140kp。如果基础开挖至设计基底标高达不到设计要求,继续下挖至持力层,超挖深度小于1.0m时,地基处理采用C15毛石混凝土垫至设计标高;超挖深度大于1.0m时采用砂夹石垫层垫至设计标高。基础采用钢筋混凝土基础及地梁,上部结构为钢结构(钢柱,钢梁及钢支撑),管道支架为2~9层。 1.3、工期要求: 1.4、质量要求:合格。 2、编制依据 2.1 东北大学设计院设计的内蒙古鑫旺再生资源有限公司“综合管网第三 标段”施工图。 2.2本工程执行的国家现行标准、规范及行业和地方规范标准。 《建设工程项目管理规范》 GBT 《建筑工程施工质量验收统一标准》 GB 《工程测量规范》 GB 《硅酸盐水泥、普通硅酸盐水泥》 GB 《建筑用卵石、碎石》 GBT 《普通混凝土用碎石或卵石质量标准及检验方法》 JGJ53-92

室外管网施工设计方案

室外给排水、空调及电气管网施工方案 一、概述 本工程为**工程的室外管网系统,包括室外给水、室外排水、室外雨水、室外电缆管及室外电缆敷设工程。 本工程室外项目界区内的地下生活给水管道、W生活排水管道、Y雨水管道(沟)、空调供回水管道。管道材质生活给水管道采用承插铸铁管,管道连接采用承插连接。空调供回水管道采用无缝钢管焊接聚氨酯硬质泡沫保温,外做高密度聚氯乙烯套管保护层,保温层厚度为50mm,排水管从建筑物至室外第一个检查井为PVC管,承插接口粘接。其余均为高密度聚乙烯双壁波纹管卡箍式弹性连接。雨水管采用混凝土管,给水管试验压力 1.0MPa。室外消防干管与给水管为合用水管,连成环状,给水管、阀门及配件承压 1.6MPa。室外消火栓具采用地下式双出口栓,布置间距120m一个。化粪池HC选7# 50m3砖砌化粪池1座,排水井φ700 9座砖砌,给水井4座砖砌,室外消火栓阀门井4座。 电气线管敷设采用焊接钢管直径为DN150、DN50,电缆材质为YJV22-0.6/1-4*10、YJV22-0.6/1-4*240 ,埋深为0.8米。 二、施工准备 1 、技术准备: (1)、熟悉图纸、施工技术标准及验收规范,了解设计意图,理解图纸提出的施工要求。 (2)、对施工人员进行安全教育,特殊工种上岗前培训、取证。焊

工必须持有劳动部门颁发的焊工合格证,其合格项目与管道焊接相适应。 (3)、组织工程技术人员对施工人员进行技术交底、质量安全交底,务必使其理解技术要求、施工方法及施工中应特别注意的事项。(4)、编制和落实施工材料采购计划、机具进场计划。 2、现场临时设施准备 (1)、施工现场临时供电、供水协商解决。 (2)、临时设施用房,根据现场实际情况准备相应的材料库及办公室。 3、材料准备、检验及保管: (1)、根据详细的施工图材料预算,准备所有管道安装所需的材料。(2)、施工所需的消耗材料(如焊条等)须经正规厂家采购,所有材料均须具备产品质量保证书; (3)、材料运到施工现场后,与监理一同对其进行检验,并将检查结果及时向监理报验; (4)、管子、管件的材质、规格、型号等技术参数应符合设计文件的规定;并应按国家现行标准进行外观检验,不合格者不得使用;(5)、钢管及管件表面不得有裂纹、扎折、结疤、折叠离层等缺陷,锈蚀、凹坑及机械损伤深度不应超过壁厚负偏差,内壁应光滑。(6)、胶粘剂应标有生产厂名称、生产日期和有效期,并应有出场合格证和说明书。 (7)、塑料管材内外壁应光滑,不允许有气泡、裂口和明显的裂纹、

综合管网工程施工组织设计样本

博鳌美丽熙海岸社区室外综合管网工程 专 项 施 工 方 案 编制: 审核: 批准: 海南中南楚天岩土工程有限公司 二○一三年七月

目录 第一章编制阐明 (5) 第二章工程概况 (6) 2.1工程概况 (6) 2.2工程地质与水文地质 (6) 2.3重要工程内容 (7) 第三章工程重点、难点分析及对策 (7) 3.1本工程重点及对策 (7) 3.2工程难点及对策 (8) 第四章施工现场管理 (9) 4.1现场管理机构 (9) 4.2 质量管理体系 (10) 4.2.1 质量管理组织机构: (10) 4.2.2 质量目的: (11) 第五章施工总体布置 (11) 5.1 施工现场平面布置 (11) 5.1.1施工用水、用电 (11) 5.1.2文明施工办法 (12) 5.2施工劳动力组织筹划 (12) 5.3施工机械配备筹划 (13) 5.4 重要材料进场筹划 (14) 5.5 施工进度筹划 (15)

第六章重要施工技术方案 (16) 6.1施工准备 (16) 6.1.1技术准备 (16) 6.1.2现场准备 (16) 6.1.3做好协调工作 (17) 6.1.4岗位培训 (17) 6.2施工程序 (17) 6.3测量定位 (18) 6.4雨、污管网 (18) 6.4.1沟槽开挖 (18) 6.4.2管基解决 (19) 6.4.3管节、井室安装 (19) 6.4.4闭水实验 (22) 6.4.5土方回填 (22) 6.5施工降水 (23) 6.6供水管网 (24) 6.6.1沟槽开挖 (24) 6.6.2下管 (24) 6.6.3装管 (24) 6.6.4阀门井和支墩工程施工办法 (24) 6.6.5管道水压实验、冲洗消毒 (26) 6.6.6土方回填 (27)

污水处理厂配套管网施工组织设计方案

一、编制说明 本工程为**市第一污水处理厂配套管网一期工程的一子项工程。根据业主提供的设计图纸和现场勘察情况,结合招标文件的各项条款、说明和工程正式预算书,可以确定工程的施工要求比较高、时间紧、任务重。 为了使工程建设有条不紊的实施,确保质量好、速度快、造价低,我公司从本工程的性质、规模、施工地段的条件、业主对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、夏(冬)雨季施工、文明安全施工、控制成本等各方面全局出发,统筹考虑,拟定一个科学合理的方案来指导施工,确保济川路东延段污水管道工程全过程的施工的各个方面都能处于最佳受控状态,克服施工中的盲目现象,有效地组织好济川路东延段污水管道工程的施工,从而取得优质高效、低成本、文明施工的全面效益。 我们编制的依据是: 1、业主的提供的设计图纸、招标文件、答疑及工程预算书。 2、现场全线踏勘、了解的第一手资料。 3、地质地貌、水文、气候降雨量等资料。 4、上海市工程建设规范《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(D G J08-234-2001)及国家标准《给水排水管道工程施工及验收规范》(G B50268-97)。 5、《公路工程施工安全技术规程》(J T J076-95)。 6、本公司多年来的公路和城市道路、排水、污水工程的施工经验。 本施工组织设计将主要就工程设计内容且业主招标范围工程的施工,并集中从组织机构、施工程序、施工方案、主要施工方法、机具、进度计

划、质量控制以及与业主、监理等单位之间的配合、协调,安全生产、文明施工等方面进行论述。 二、工程概况 2.1工程概述 济川路东延段污水管道工程位于**市新区,工程建设单位是**市地产开发公司,由中国船舶工业第九设计研究院设计。 济川路东延段污水管道工程始于W29号井,待接入污水厂,全长366米。本期工程的建设,对完善新区污水网络,促进区域内排水网络的形成,加快**城市发展有着十分重要的意义。 2.2设计概况 根据该工程的初步设计文件(含批复意见)及业主提供的含道路规划红线的道路图纸和地形测量图进行设计。 1、平面线型设计 设计桩号为K0+016~K0+366(排入污水厂段未注明长度) 2、纵断面线型设计 纵坡为0.7‰。 3、排水系统 (1)、污水主管管径为d1100,管道采用玻璃钢夹砂管管S N1100。 (2)基础:基础采用砂垫层。 (3)排水检查井:采用圆形污水检查井。

管网工程施工组织设计方案

目录 第一章、工程概况 (4) 一、工程概况 (4) (一)工程简介 (4) (二)工程设计 (4) 二、施工部署 (4) 质量目标 (4) 施工组织机构 (4) 施工管理 (5) 第二章、施工总平面图 (7) 一、布置原则 (8) 二、临时设施布置 (8) 施工用水电及通讯 (8) 对外、场内施工道路布置 (8) 施工照明 (9) 环保措施 (9) 第三章、施工进度计划及保证措施 (9) 一、施工进度安排 (9) 二、进度保证措施 (10) (一)物资资料保证 (10) (二)劳动力保证 (10) (三)施工机械设备保证 (11)

三、违约承诺 (11) 第四章、劳动力和材料投入计划及保证措施 (12) 一、劳动力投入计划表 (12) 二、劳动力保证措施 (12) 三、材料保证措施 (13) 第五章、主要机械设备、办公设备及检测设备投入计划 (13) 一、主要施工机械表 (13) 二、拟投入本工程办公、测量及检测仪器 (13) 第六章、施工重点、难点关键技术工艺解决方案 (13) 一、工程的关键技术及重点、难点 (13) (一)雨水管网、污水管网 (14) 二、施工方案 (14) (一)机械挖土施工方法 (14) (二)雨水、污水管网的施工方法 (15) 第七章、合理化建议 (16) 第八章、工程质量的承诺及保证措施 (17) 一、工程质量的目标 (17) 二、施工质量保证措施 (17) 三、施工过程控制措施 (18) 四、违约承诺 (19) 第九章、安全生产和文明施工措施及违约承诺 (19) 一、安全生产 (19)

(一)安全生产的目标和承诺 (19) (二)安全生产保证措施 (20) (三)安全生产管理措施 (20) (四)安全技术方案 (22) 二、文明施工 (25) (一)文明施工目标 (25) (二)文明施工措施 (25) 三、环境保护 (26) (一)环境保护措施目标 (26) (二)污染源分析 (27) (三)环境保护措施 (27) 四、违约承诺 (28) 第十章、新技术的应用与违约承诺 (29) 一、新技术的应用 (29) 三、违约承诺 (29)

市政管网工程施工方案

第一章、工程概况 一、工程概况 1、工程概况 通海十九路道路及配套工程位于大竹林-礼嘉组团F标准分区,金渝大道以南,渝武高速以西,金州大道以北,起点接金通大道,终点接横六路,道路等级为城市次干道。全长约。道路等级为城市次干路,设计车速30km/h,标准路幅宽度26m,双向四车道。 根据道路的平面、纵断面及横断面设计,为避免道路K0+420~K0+510段路基回填对轨道墩柱产生偏压及K1+800段需跨越的河道,两段均采用桥梁的结构形式减少对轨道及行洪的影响,其标准路幅共分三段,分别为:、、 建设单位:重庆北部新区土地整治储备中心 代理业主:重庆渝高科技产业(集团)股份有限公司 设计单位:厦门市市政工程设计院有限公司 地勘单位:重庆市勘测院、重庆江北地质工程勘察院 监理单位:厦门高诚信建设监理有限公司 施工单位:四川龙申建设有限公司 2、排水现状 根据现状管网资料及相关道路设计资料,现状及已设计排水管网描述如下: 在通海十九路与金通大道交叉口处现状有一根规模为d800污水管道,位于金通大道东侧人行道下,排水方向为由北向南;在金通大道东侧人行道下现状有一根规模为d1200的雨水管道,排水方向为由南向北,在通海十九路与金通大道交叉口处排向金通路西侧。 横六路与通海十九路交叉口处横六路道路两侧设计有d400雨水管道,排水方向为自东向西排。 通海二十路道路北侧设计有一根d400雨水管道,道路南侧设计有一根d400污水管道,排水方向为自东向西排。

通海二十一路道路北侧设计有一根d400雨水管道,道路南侧设计有一根d400污水管道,排水方向为自东向西排。 3、雨水管道平面布置设计 (1)、沿道路K0+070~K0+400北侧新建一根d400~d600的雨水管道,位于道路北侧人行道下,距路缘石,用于收集道路北侧地块雨水及路面雨水,在K0+070处排入道路南侧设计的d800雨水管道内,汇水面积为。 (2)、沿道路K0+020~K0+940南侧新建一根d400~d800的雨水管道,位于道路南侧人行道下,距路缘石,其中K0+420~K0+520雨水管道位于桥下。用于收集道路南侧地块雨水及收集路面雨水,收集的雨水在K0+020处排入金通路现状d1200雨水管道内,汇水面积为。 (3)、沿道路K0+600~K0+940东侧新建一根d400的雨水管道,位于道路东侧人行道下,距路缘石,用于收集路面雨水,在K0+600处排入道路西侧设计d600雨水管道内,汇水面积为。 (4)、沿道路K0+990~K1+300西侧新建一根d400~d800的雨水管道,位于道路西侧车行道下,距路缘石,用于收集道路西侧地块雨水及路面雨水,在K1+300处排入设计的涵洞附井内,汇水面积为。 (5)、沿道路K0+990~K1+260东侧新建一根d400~d600的雨水管道,位于道路东侧人行道下,距路缘石,用于收集道路东侧地块雨水及路面雨水,在K1+260处排入道路西侧设计的d800雨水管道内,汇水面积为。 (6)、沿道路K1+320~K1+620西侧新建一根d400~d1000的雨水管道,位于道路西侧人行道下,距路缘石,用于收集道路西侧地块雨水及路面雨水,在K1+620处排入设计的涵洞附井内,汇水面积为。 (7)、沿道路K1+300~K1+600东侧新建一根d400~d1000的雨水管道,位于道路东侧人行道下,距路缘石,用于转输道路东侧现状雨水涵洞内雨水,同时收集路面雨水,在K1+600处排入道路西侧设计的d1000雨水管道内,汇水面积为。 (8)、沿道路K1+640~K1+720西侧新建一根d400~d600的雨水管道,位于道路西侧车行道下,距路缘石,用于转输道路东侧设计雨水,同时收集道路西侧地块雨水及路面雨水,在K1+720处排入设计的涵洞附井内,汇水面积为。

管网工程施工组织设计

一工程概况 1、工程概况 本项目是北福工业园区一期市政管网建设项目,施工地址位于北屯至福海县的S318省道旁,属于阿尔达乡管辖,距北屯约16公里。其中纬二路起于位于园区西侧省道318线,向东依次及园区的经一路、经二路、经四路、经五路、经六路相交,全长3.32km。经四路北起于园区的纬一路,向南依次及园区的纬二路、纬三路相交,全长1.94km。本项目计划四个月完工。 2、水文气象和工程地质 2.1气象 施工区地处欧亚大陆腹地,数大陆性北温带冷气候区,东北部毗邻蒙古高原中心,受其影响,春秋两季不明显,冬季寒冷而漫长,夏季短促而炎热。据阿勒泰气象台1961~2000年实测气象资料,场地年平均气温4.4℃,多年平均降水量187.1mm,多年平均蒸发量1727.1mm,多年平均相对湿度58%,多年平均风速2.4m/s,最大平均风速22.1m/s,季节冻土深度1.80m。 2.2水文 施工区北西19km处为额尔齐斯河的主河道,由SEE向NWW径流,是新疆唯一的外流河,流域面积57300k㎡,干流长600km。布尔津县城以上的中、上游河段流域面积24246k ㎡,据1986~2000年水文观测资料,布尔津县城以上的中、上游河段年径流总量37.494×108m3,平均径流深度154.7mm,5~8月份径流总量29.17×108m3,占河段年径流总量的77.8%,是该去的最大地表水系。 拟建道路穿越区地表水系不发育,少量农业灌溉用水由水库引水。由于本区覆盖层较薄,而基底又为不透水的泥岩,所以部分农田灌溉水下渗至泥岩界面便通过接触面向低洼处汇集,造成道路穿越区部分地段地下水埋藏较浅。本区地下水主要是渠系水及田间灌溉水的垂向入渗补给和上游区侧向径流补给;排泄方式主要为侧向流出和蒸发排泄。线路穿越区地表局部积盐严重,因此浅层地下水水质也较差,矿化度大于3g/L。 2.3工程地质概况 根据《北福工业园区市政道路工程勘察报告》,拟建北福工业园区纬二路、经四路工程穿越区多为耕地。其地形总体而言,由东南向北西倾斜。在勘察深度内(2.0~10.0m),

桂林洋污水处理厂配套管网系统连接工程

桂林洋污水处理厂配套管网系统连接工程—— H路污水管道工程 施 工 方 案 施工单位:中外建华诚城市建设有限公司 编制:林君杰 审核: 日期:二00八年十二月十九日

目录 一、编制依据 二、H路污水管道工程概况: 三、施工方案部署: (一)、组织机构 (二)、施工步骤和工序的程序安排 1、第一步骤工程安排 2、第二步骤工程安排 (三)、施工前的准备工作 1、技术准备 2、机械设备准备 3、材料准备 四、主要施工工艺及流程 (一)、工程测量 1、污水工程系统控制测量 2、管道中线定位 3、管道施工中的高程控制测量(二)、污水工程 1、污水工程施工艺流程 2、施工前准备工作 3、污管道测量放样工艺流程 4、沟槽开挖施工工艺流程

5、基础施工工艺流程 6、污水管道施工工艺流程 7、检查井施工工艺流程 8、闭立试验工艺流程 9、沟槽回填工艺流程 10、施工技措施 11、沿途污水预留支管的施工程序和措施(1)、它的施工程序 (2)、施工措施 五、土方调运 六、质量保证计划和质量措施 (一)、质量保证 (二)、质量保证控制流程图 (三)、工程项目质量保证措施 (四)、质量管理制度 (五)、质量保证总体措施 1、施工准备过程的质量控制 2、施工过程中的质量控制 (六)、具体质量保证措施 (1)、沟槽开挖 (2)、管道铺设 (3)、管道接口

(4)、检查井施工 (5)、沟槽回填土 七、工程进度保证措施 1、组织措施 2、技术措施 3、机械设备措施 八、安全施工保证措施 1、建立安全 九、安全施工保证措施 1、建立安全管理目标 2、建立安全保证体系(安全管理体系图) 3、坚持管生产必管安全的原则 4、落实以企业安全产责任为主体的安全生产管理措施 5、加强现场管理 6、安全资料管理 十、文明施工目标 1、建立文明施工管理机械 2、现场文明施工管理制度 3、文明施工检查措施 十一、成本控制体系及措施 十二、环境保护措施 附:图表1、沟槽开挖断面图图表2、进度计划表

某市政管网施工组织设计方案方案

目录 第一章编制说明 1.1 编制内容及范围 1.2 编制依据 第二章工程综述 2.1 工程简况 2.2 工程特点 第三章现场组织管理机构及管理目标 3.1 工程经理、工程经理组成人员的素质及业绩 3.2 工程他工负责安排、保证工程管理到位及协调的措施3.3 管理目标 第四章施工部署 4.1 施工组织与协调 4.2 施工准备 4.3主要施工方案的选择 第五章施工进度计划及保障措施 5.1 施工进度计划说明 5.2 施工进度计划 5.3 施工进度计划的执行与控制 5.4 施工进度计划完成的保障措施 第六章施工现场总平面布置图

6.1施工总平面布置原则及依据 施工平面布置 6.2 6.3施工临时用水布置 6.4 施工临时用电布置 6.5施工现场平面管理 第七章主要施工方法 7.1施工测量 7.2土石方工程施工 7.3雨、污排水工程施工 第八章确保本工程的质量措施 8.1工程施工质量目标 8.2施工质量保证体系 第九章现场安全文明施工及环保措施9.1安全施工措施 9.2现场文明施工措施 9.3现场环境保护措施及方案 第十章现场消防保卫管理 10.1施工现场保卫 10.2施工现场消防 第十一章工程成本管理 11.1工程成本管理的步骤 11.2承包商的成本管理

11.3承包商对成本管理的协助 第十二章工程交付、回访 工程交付12.1. 12.2工程回访 附:拟投入的主要施工机械设备表 劳动力计划表 工程进度网络计划 图置布面平工施 第一章编制说明 1.1 编制内容及范围 本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。本施工组织设计内容包括工程组织管理、机构设置、施工部署、总平面图布置、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。 1.2 编制依据 1.2.1重庆市巴南区鱼洞污水处理厂二级配套管网工程招标文件招标编号WSG-23Ⅱ-B。 招标文件内容: 第一章:招标邀请书 第二章:投标人须知

污水处理厂及管网工程可行性研究报告

目录 1.概述.................................................................... 错误!未定义书签。 1.1项目基本情况.................................................................... 错误!未定义书签。 1.2编制依据、范围和原则.................................................... 错误!未定义书签。 1.3项目规划期........................................................................ 错误!未定义书签。 1.4城市概况............................................................................ 错误!未定义书签。 1.5城市供水排水概况............................................................ 错误!未定义书签。 1.6地区水体水质状况............................................................ 错误!未定义书签。 1.7项目建设的必要性和迫切性............................................ 错误!未定义书签。2.项目建设条件 ................................................... 错误!未定义书签。 2.1工程规模............................................................................ 错误!未定义书签。 2.2污水处理厂扩建工程位置................................................ 错误!未定义书签。 2.3污水处理进水水质............................................................ 错误!未定义书签。 2.4排水出路............................................................................ 错误!未定义书签。 2.5污水处理出水水质............................................................ 错误!未定义书签。 2.6污泥出路............................................................................ 错误!未定义书签。 2.7臭气影响分析.................................................................... 错误!未定义书签。3.污水处理厂工艺方案论证 ............................... 错误!未定义书签。 3.1污水处理方案论证............................................................ 错误!未定义书签。 3.2污泥处理方案论证............................................................ 错误!未定义书签。 3.3臭气处理方案论证............................................................ 错误!未定义书签。4.污水厂进水总管工艺方案 ............................... 错误!未定义书签。

城区污水处理厂与配套污水管网工程设计说明书

城区污水处理厂及配套污水管网工程设计说明书 第一章设计依据及设计任务 1.1设计题目 城区污水处理厂及配套污水管网工程设计 1.2设计任务 1.城区污水管网设计 (1)城区污水管网总平面布置(进行方案比选)。 (2)完成污水主干管的纵剖面图。 2. 污水厂设计 (1)确定污水处理工艺流程(进行方案比选)。 (2)设计计算单体处理构筑物 (包括污水和污泥部分) 。 (3)进行污水处理厂平面布置以及高程设计。 (4)编制主要设备材料表。 3.完成工程投资估算。 4.完成设计说明书及计算书一份。 1.3设计容和要求 1.设计说明书及计算书一份,不少于2万字。

包括中英、文摘要,目录、绪论或概要、设计方案的选择与确定、工艺流程说明、工艺流程计算、附属建筑物的确定及水厂人员编制、投资估算、必要的附录、主要参考文献,要求文字语句通顺,书写字迹工整。设备材料表附于设计说明书后面。 2. 设计图纸一套。图纸数量要求折合1#8以上(手绘1),容包括: (1)污水管网:要求完成污水管网总平面布置,管网计算成果图,以及一条主干管一段剖面图。 (2)污水厂平面图:要求以计算或选定尺寸按一定比例绘出全部处理构筑物,并绘出污水、污泥、上清液等各种管渠,厂区道路、绿化、厂界。标注构筑物定位尺寸,在图纸右上角绘出风向玫瑰图及指北针。绘制管线等图例,列表说明图中构筑物的名称、数量、尺寸。 (3)污水厂高程图:要求沿污水、污泥在处理厂中流动的最长路程中各处理构筑物、连接管渠的剖面展开图,画出设计地面线及标高。根据计算结果标注各构筑物顶部、底部及水面线标高,标注构筑物名称、连接管管径。 (4)污水厂单体构筑物工艺图:构筑物工艺图包括平面图、剖面图,应将构筑物及其附属设备及部件按计算尺寸以一定比例详细绘出,并注明构筑物的详细尺寸,编制材料表。 3.工程投资估算 对管网及污水处理厂分别进行工程投资估算。 1.4设计原始资料 1.地形资料 安平县城区规划图纸(含地形标高)一,比例见图纸。 2.设计进出水水质 设计进水水质:COD cr ≤550mg/l;BOD 5 ≤280mg/l;SS≤220mg/l;TN≤45mg/l;NH 3 -N ≤35mg/l;TP≤5.0mg/l。

污水管网施工组织设计方案

污水管网施工组织设计 一、编制说明及工程概况 1.1编制说明 本施工组织设计是依据建设单位提供的施工图、国家有关施工规范及验收标准等进行编制的。本施工组织设计针对施工的主要施工方法和措施、人员机具安排、质量进度计划控制及安全文明施工等进行阐述说明。 1.2编制依据 (1)《建筑工程施工质量验收统一标准》GB50300—2001 (2)《混凝土结构工程施工及验收规范》GB50204—2002 (3)《砖石工程施工及验收规范》GB50203—2002 (4)《建筑地基与基础工程施工及验收规范》GB50202—2002 (5)《施工现场临时用电安全技术规范》JGJ46-88 (6)《给水排水管道工程施工及验收规范》CB50268-97 (7)《给排水标准图集》2002版 (8)《柔性接口给水管道支墩》03S505 1.3工程概况 青县污水处理厂位于城区西北方向,其配套管网主要收集北环以南、南环以北、运河以西、西环以东区域的居民生活污水及工业废水。 本工程为青县北环路排水工程,该排水收集新华路以北、运河以西的排水。高速公路以东城区污水通过该管道入污水处理厂,雨水通过溢流口入北环路北侧的工商渠。高速公路以西为污水管道入污水处理厂。 1.3.1工程位置 管道起点为乾宁街与北环路交叉口东100m,终点为污水处理厂,全长2689m。W1—W28段:管道布置在小路北侧与高压电杆之间,管道中心线距离高压杆5.5m,距小路中心16.5m位置;W29—W31段:管道中心线布置在距离

高速公路东边沟东边7m位置;W33—W34段:管道在高速公路桥下通过; W35—W64段:管道布置在小路南侧,管道中心线距离小路南边5m位置。 1.3.2管径、管材与接口 本段中管道规格主要为DN800、DN1000、DN1500,管材为二级钢筋混凝土承插口管,采用柔性胶圈接口。 1.3.3工程内容 共铺设钢筋混凝土管道DN800×1139米,DN1000×1468米,DN1500×202米,DN1200×53米及相应的检查井67座、出水口5个。 1.3.4工程特点 本工程的特点是:工程量大,工期紧,施工线路复杂,地下障碍物较多。 二、施工平面布署 见附录施工平面布置图 三、主要施工方法 3.1工程测量 3.1.1.根据建设单位提供的城市平面控制网点的位置、编号、精度等级及其座标和高程数据,确定管网的线位和高程。 3.1.2.根据施工图上座标位置,用经纬仪先放出管线的位置,然后确定管沟及井的位置。 3.1.3.由于管道中心桩在施工中要被挖掉,为了便于确定中线及井的位置,在施工时不受干扰,在易于保存桩位的地方,测设施工控制桩。 3.1. 4.管线中心线距离可用钢卷尺丈量,在有坡度地方丈量时,应进行倾斜修正,距离相对误差不应大于1/1000。 3.1.5.管线定位完成后,控制点应按顺序编号,并做好控制点的座标记录。 3.1.6.在管线起点、终点、井位的附近,留临时水准点,管线临时水准点间距40-50m一个,临时水准点标志明显、安放稳固。 3.2土方工程

市政道路管网施工组织设计方案

目录 第一章编制说明4 第二章工程概况5 第一节工程概况5 第二节主要招标要求5 第三章施工组织部署6 第一节施工部署6 第二节施工流程规划7 第三节项目经理部组织机构及管理人员职责8 第四节施工准备11 第四章主要施工方法14 第一节测量放样14 第二节土石方工程14 第三节石方爆破17 第四节道路工程21 第五节给排水综合管网工程23 第六节强弱电管网工程32 第五章工程投入的主要物资(材料)情况描述及进场计划33 第一节物资准备33 第二节主要材料供应计划33 第六章工程投入的主要机械设备情况描述及进场计划37 第一节主要机械配备原则37 第二节主要机械设备进场计划表37 第七章劳动力安排情况描述40 第八章确保工程质量的技术组织措施41 第一节质量管理措施41

第二节质量目标44 第三节质量控制措施44 第四节消除工程质量通病措施45 第五节工程内业技术资料的技术管理措施46 第九章确保安全生产的技术组织措施48 第一节安全目标48 第二节现场安全管理人员机构组成48 第三节项目安全生产责任保证体系49 第四节安全管理制度49 第五节施工用电安全措施50 第十章确保文明施工的技术组织措施52 第一节组织措施52 第二节制度53 第三节文明标化的综合治理措施53 第十一章确保工期的技术组织措施56 第一节人力、材料保证措施56 第二节机械设备保证措施56 第三节现场管理措施57 第四节夜间施工技术措施57 第五节保证雨季施工的措施57 第十二章拟投入主要的施工机械设备表58 第十三章劳动力计划表61 第十四章施工进度表或工期网络图62 第十五章施工总平面布置及临时用地表63 临时用地表63 附件

市政配套管网设施工程顶管施工专项方案

市政配套管网设施 工程 顶管施工专项方案 编制: 审核: 审批: ****配套管网设施工程项目部 二O**年八月十日

目录 一、施工方案编制依据 (1) 二、工程概况 (2) 三、主要施工设备、人员及进度安排 (4) 四、施工方案 (6) 五、顶管施工方案的选择 (7) 六、工作井、接收井施工 (9) 七、顶进施工及主要施工程序 (14) 八、顶管工作井、接收井设置 (16) 九、砼管的安装、接口与检查井砌筑 (20) 十、顶力计算 (28) 十一、顶进施工组织及工艺 (30) 十二、触变泥浆减阻 (34) 十三、中继间设计 (37) 十四、顶管施工过程中出碴、通风、用电和通讯措施 (40) 十五、顶进过程测量 (42) 十六、顶进系统控制技术措施 (44) 十七、洞口封门及止水设计 (45) 十八、管节质量保证措施 (47) 十九、顶管施工对周围环境的影响 (48) 二十、闭水试验 (50) 二十一、施工组织管理 (53)

一、施工方案编制依据 1、**市政工程设计科学研究院提供的《**街排水工程》施工图纸 2、我公司质量管理手册及作业指导书 3、指导顶管施工技术相关资料 4、施工现场地理环境调查 5、施工合同书中的相关顶管施工条款 6、相关顶管施工单位和顶管生产厂家调查 7、我单位同类工程的施工经验

二、工程概况 1、工程情况简介: ********道路沿线建筑群颇多,地上地下管网错综复杂,管网主要有供水管网、建筑企业施工用水临时施工用水管网、临时排水管网、高压电力管网、居民电力管网、施工临时用电管网、大丽铁路横跨蔚文街施工区、施工车辆频繁出入、管道材质种类及接口形势复杂、工程量大、为了保证地下管网的施工质量、确保施工工期、杜绝各类安全事故的发生,特编制本专项方案。 2、工程地质情况简述 1、外部环境因素 本施工区域车流量大,施工场地狭窄,大丽线铁路桥墩及在建桥墩均跨越蔚文街,地下管线复杂,且地下水位较高,经我单位现场实地踏勘,目前蔚文街地表积水严重,地下水位较高,我单位用挖掘机挖深1.5米左右后发现大量地下水溢出,由此可判断地表以下1.5~2.0米范围即为地下水位表层,路面上空存在路牌、交通灯横杆、施工建筑材料等设施均对本工程存在不利影响。 2、工程地质条件 通过我单位开挖出来断面及相关资料显示,蔚文街地质情况主要组成如下: 第一层:厚度约0.5~1.0米; 杂填土:灰褐色,松散、稍疏状态。填料为碎砖、碎石、建筑垃圾等,
