工程单价调整申请报告

篇一:单价申请报告

贵州建工集团第一建筑工程有限责任公司

谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司

贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程工程部事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:)

关于申报变更项目造价的报告

尊敬的监理施工全过程管理人员:

根据业主对我部工程变更计价方式的申请报告单的回复,以及根据《贵阳北郊水

厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程施工合同》专用条款第十五条第三款、第四款:投标文件中已有适用的综合单价的,按已有综合单价确定,无类似综合单价的,可套用相应定额子追求,按版《贵州建筑工程计价定额》及版《贵州装饰装修工程计价定额》套用相应子目,现提出申报变更项追求综合单价报告,请予审批!

施工单位现场负责人:

贵州建工集团第一建筑工程有限责任公司

贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小

坝山)房屋建设工程工程部

附件:)工程变更申请报告单)工程变更项目工程量计算表)工程变更项目预算表)工程变更项目隐蔽验收记录

甲方:监理单位:

日期:年月日

新增工程项目单价申报表

名称:?

报价编制说明

()单价编制依据:依据投标报价书的计价标准。()人工费单价为:同投标报价书

()材料单价:同投标报价书,投标报价缺项的参照同期市场单价

贵州建工集团第一建筑工程有限责任公司

贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程工程部

年月日

篇二:土方工程申请单价上调报告

关于申请调整土方单价的函

致:首钢贵阳特殊钢有限责任公司

承蒙首钢贵阳特殊钢有限责任公司厚爱选择我公司作为河道改道工程及场平工程项目施工总承包人,真诚感谢贵公司对我司的信任和支持!

目前场平项目施工已个月,但开工不到半个月,市场环境就发生了巨大变化,导致造成施工成本增加。期间贵阳金泰公司、贵州省冶金建筑公司函于我公司申请

调整土方单价(详见附件),表示已无力承担巨额亏损。

我公司了解的几个主要情况如下:

一、柴油价格上涨。由开工时市场价增加至现在市场价 .现每立方土方的运输大约需要消耗柴油,相应费用比以前多耗元立方米。

二、工期较紧。由于各分区工程量都比较大,要在月日前完成所有工程量,必须至少每天工作到晚上点,天气条件好的情况下甚至小时连班作业,产生相应的赶工加班费用。整体施工成本增加

三、现场实际情况土方含水率太高,道路经常陷车,土方卸车需要挖机配合,增加了机械使用频率,导致施工成本增加。

四、原施组中的划定的临时施工便道无法满足现在的施工

要求。修

筑临时便道导致整体成本增加。

五、机械操作手人工费用大幅上涨。刚开工时挖掘机、推土机司机

工资从开工时月,现工资上涨到每月,运输车司机工资从开工时月上涨至月,涨幅。

六、贵州地区频繁下雨,雨后需至少间隙天才能正常施工,造成

一定程度的人员设备闲臵。

工程目前已完成土方工程量多立方。场地余土大约还有万立方左右。鉴于上述情况,结合本工程目前的实际问题,现特具此函,向贵司申请调价,建议单价上调元立方。

为保证工程的顺利进展,我司希望业主及监理方尽快落实解决。总之,我公司力求与贵司的配合达到默契、愉快、品牌共创、利益双赢。

首钢建设集团机运公司贵州总包部

年月日

篇三:单价调整申请报告

单价调整申请报告

中国葛洲坝集团股份有限公司:

我工程部现请求贵公司领导,关于凤鸣南路—海航大道弃土石方的运输费及石方爆破和清表的单价调整申请如下:

一、为了该工程施工顺利进行,本工程部服从当地政

府和贵公司的领导安排和指导,弃土石方在运输中照顾当地群众的车队,便于施工进展顺利,但我工程部目前组织车队实际发生运费单价在公里内运价达到元,贵公司给我部的单价是元,弃土场推平元,每天公路清扫卫生的费用元,洒水车元,以上合计费用已达到元。

二、弃土场每车倒土费收÷元。

三、石方爆破,如果用炸药爆破成本价元,用破

碎锤机械破碎成本价元。

四、原地面清表合同价是按立方计价,单价元

,该路段实际地形清表施工难度大,应按平方计价较合理。以上成本的增加费用,请贵公司领导给予酌情解决为感!

申请单位:凤鸣南路—海航路工程部年月日

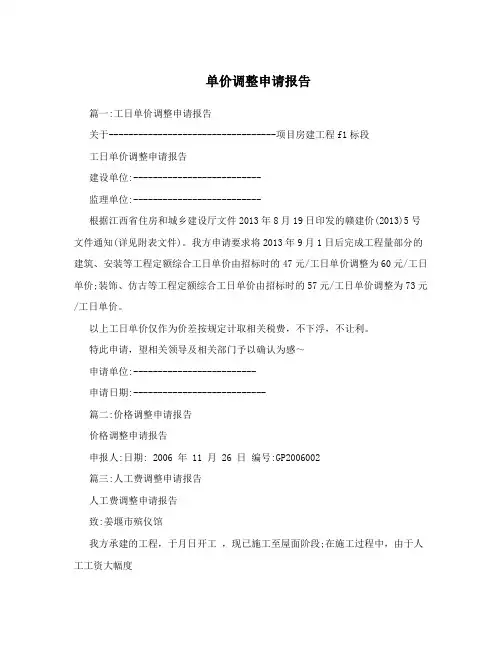

单价调整申请报告

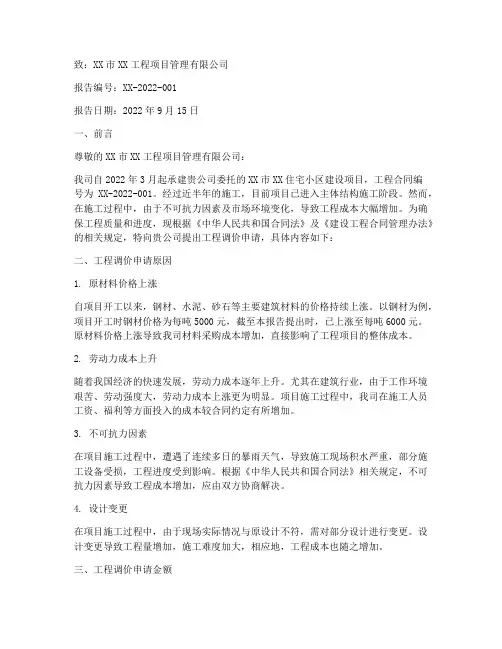

单价调整申请报告 篇一:单价调整申请报告 单价调整申请报告 中国葛洲坝集团股份有限公司: 我工程部现请求贵公司领导,关于凤鸣南路—海航大道弃土石方的运输费及石方爆破和清表的单价调整申请如下: 一、为了该工程施工顺利进行,本工程部服从当地政 府和贵公司的领导安排和指导,弃土石方在运输中照顾当地群众的车队,便于施工进展顺利,但我工程部目前组织车队实际发生运费单价在6公里内运价达到15.5元/m3,贵公司给我部的单价是9元/m3,弃土场推平2.5元/m3,每天公路清扫卫生的费用0.5元/m3,洒水车 0.5元/m3,以上合计费用已达到19元/m3。 二、弃土场每车倒土费收90÷18m3=5元/m3。 三、石方爆破,如果用炸药爆破成本价9元/m3,用破 碎锤机械破碎成本价39元/m3。 四、原地面清表合同价是按立方计价,单价11.13元 /m3,该路段实际地形清表施工难度大,应按平方计价较合理。 以上成本的增加费用,请贵公司领导给予酌情解决为感! 申请单位:凤鸣南路—海航路工程部20XX年11月2日 篇二:调价申请书

调价申请书 尊敬的豪铭厨具有限公司: 首先感谢贵公司一直以来对我厂的大力支持和帮助。由于近期原材料的价格上涨而导致的生产成本上升。以及其它辅助材料上涨。 特别是原材的上升:玻璃片每平方米上涨3元,员工工价每年上涨,现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,特定于10月10号对产品每个型号/价格每片上涨0.1元,特请公司批准。希望贵公司能够理解和支持。非常感谢! 永康市金谷电器厂 20XX年10月5日 篇三:单价申请报告 贵州建工集团第一建筑工程有限责任公司 谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目部 事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:) 关于申报变更项目造价的报告 尊敬的监理工程师: 根据业主对我部工程变更计价方式的申请报告单的回复,以及根据

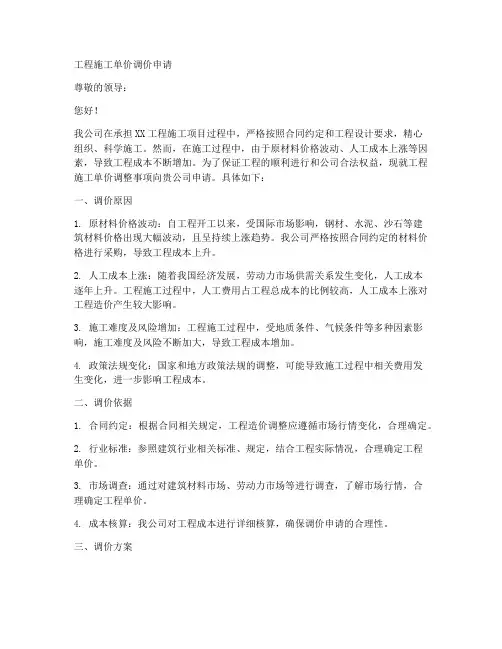

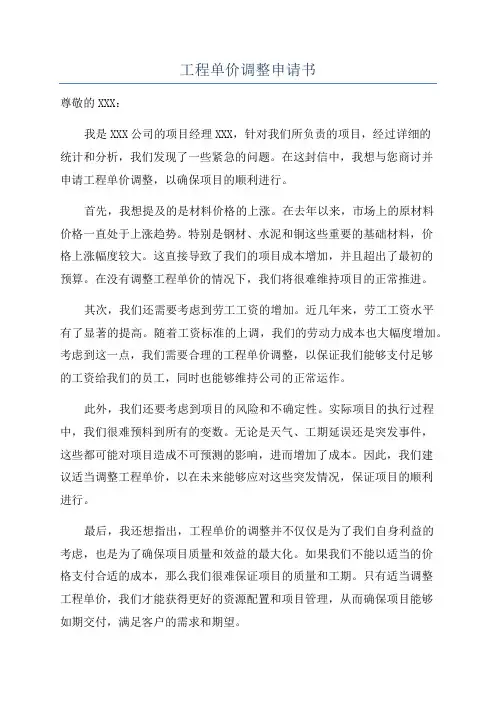

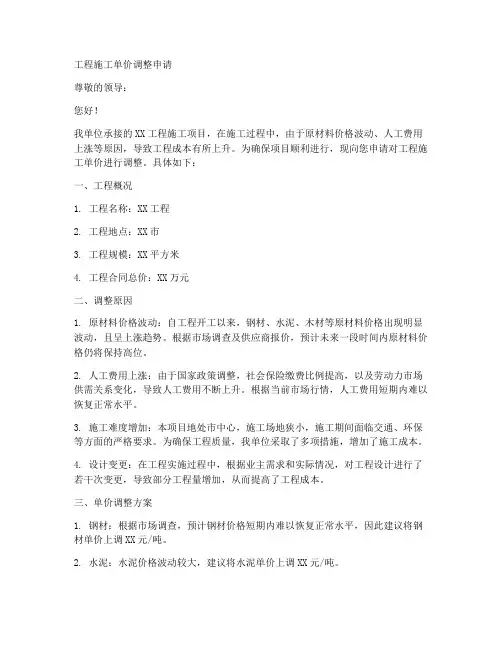

工程单价调整申请报告

报告 工程单价调整申请工程单价调整申请报告 篇一:单价申请报告 贵州建工集团第一建筑工程有限责任公司 谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目部 事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:) 关于申报变更项目造价的报告 尊敬的监理工程师: 根据业主对我部工程变更计价方式的申请报告单的回复,以及根据《贵阳北郊水 厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程施工合同》专用条款第十五条第三款、第四款:投标文件中已有适用的综合单价 的,按已有综合单价确定,无类似综合单价的,可套用相应定额子目的,按《贵州建筑工程计价定额》及《贵州装饰装修工程计价定额》套用相应子目,现提出申报变更项目的综合单价报告,请予审批! 施工单位现场负责人: 贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小

坝山)房屋建设工程项目部 附件:1)工程变更申请报告单2)工程变更项目工程量计算表3)工程变更项目预算表4)工程变更项目隐蔽验收记录 建设单位:监理单位: 日期:7月15日 新增工程项目单价申报表 名称:???????? - 1 - - 2 - 报价编制说明 (1)单价编制依据:依据投标报价书的计价标准。(2)人工费单价为:同投标报价书 (3)材料单价:同投标报价书,投标报价缺项的参照同期市场单价 贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目部 7月15日 - 3 - 篇二:土方工程申请单价上调报告 关于申请调整土方单价的函 致:首钢贵阳特殊钢有限责任公司

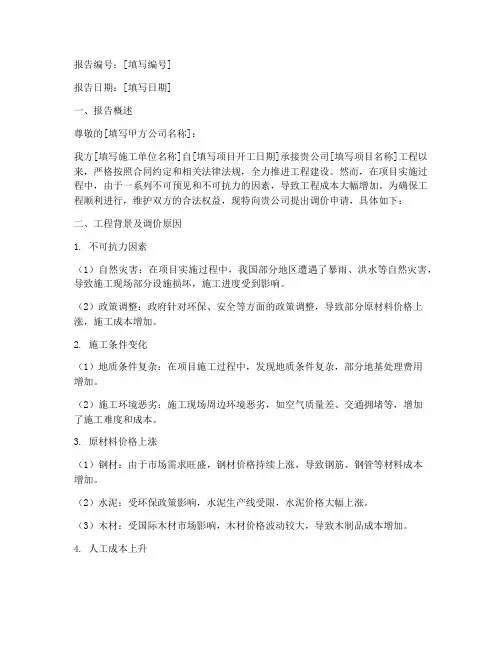

项目变更申请报告

项目变更申请报告 篇一:工程变更申请报告 cB23变更申请报告 (承包[周口水建]变更01号) 机构、发包人、设代机构各1份。 工程变更建议书 施工时发现周营供水厂厂址地形与原设计不符,经建设单位、设计单位、监理单位、施工单位联合测量,厂区现状地面高程(平均值)比该村正常地面高程(以黄孟营村小学门前水泥路中心高程为准,假定该点高程40.00米)低2.6米左右。 经联合商议,确定以下调整方案: 1、清水池顶面高程确定为40.00米(以黄孟营村小学门前水泥路中心高程为40.00米计),与黄孟营小学门前水泥路高程持平,水厂内地面(即房屋室外地坪)确定为39.00米。水厂内各种建筑物、构筑物、管道等的相对高差保持与原设计图纸一致。 2、外购土方将场内地面填筑至39.00米高程。 3、从水厂大门口至小学门前水泥路(长约55米),按设计要求需修建一条4米宽的进场道路(水泥路),该道路东西两端高差1.0米,修筑时平顺连接(即进场道路西侧高程与学校门前水泥路持平40.00米,东侧与水厂内水泥地面持平39.00米)。

4、管理(:项目变更申请报告)房、门卫室、化验室、发电机房等房屋的基础样式、尺寸、基底高程经设计单位现场勘察、钻探后进行设计调整。 二〇一〇年十二月三日 cB23变更申请报告 (承包[周口水建]变更04号) 机构、发包人、设代机构各1份。 工程变更建议书 由于周营供水厂新建围墙基础位置下部为土方回填(填土深度最低在1.35米以上),为防止回填土不均匀沉降导致围墙断裂和应发包人要求,特提出以下变更建议: 1、原围墙基础垫层设计为150mm厚3:7灰土,建议调整为150mm 厚c15混凝土,并在垫层内下部适量配置钢筋(4Φ10通长筋,Φ6@250分布筋),以增加抗裂强度。 2、根据发包人要求,为美观和安全计,围墙墙体加高0.32米。 二〇一一年一月五日 cB23变更申请报告 (承包[周口水建]变更02号) 机构、发包人、设代机构各1份。 篇二:项目变更申请书 项目变更申请书 篇三:工程变更申请报告1

价格调整的申请书范文

价格调整的申请书范文 致陈总: 现就有关贵公司所采用的出口用纸箱由于大环境的变化,从而道致近段时间纸价大幅上扬,其主要原因为:一、所有生产用料除纸品外全部在近两年内升幅超过一至二倍,从而造成鲜明的对比,令纸品价格与市场脱节。二、环保问题越来越严格令生产成本上涨,各方面的加工成本也在上涨(如工资、伙食、运输、水电等等)。三、从20xx年11月起海关全面禁止进口木桨来造纸全部依靠内需这就是令纸价急升的最主要原因。 结合各方面原因而且我厂与贵公司合作以来价格方面由20xx年中到现在一直维持未变,市场上各方面都在升价难道纸价无升?其实到现在为止纸价已升超过30%,从20xx 年11月起我厂供应给贵公司的纸箱实质已经系亏本经营,虽然亏本但我厂承诺过一定会保质保量请放心,因为我坚信…风雨之后必见彩虹… 所以恳请陈总能够体谅我方的实际困难能作出相应的价格调整,我厂全体同仁将无限感激。 宏志纸品有限公司: -- (一)要求制定(调整)价格的申请报告,内容包括:1、申请人的单位名称、地址、法定代表人; 2、要求制定

(调整)价格的原因; 3、要求制定(调整)价格的具体服务项目名称、服务内容; 4、要求制定(现行)的价格和要求调整的价格;(二)有关部门核发的相关证书或批文:1、营业执照; 2、主管机关批准收费立项文件; 3、相关的经营许可证; 4、其它证书;(三)中介机构出具或财政、审计部门认可的成本资料;(四)相关的财务报表:最近三(两、一、半)年;(五)调(定)价方案所带来的收益变动情况分析;(六)国内同类城市及毗邻地区同一服务价格水平;(七)其它需要说明的内容以上材料齐全后,10个工作日办结; - 申请市内四区供热价格居民类采暖用热拟由现行每平方米使用面积24元调整为26.40元;非居民类采暖价格拟由现行每平方米建筑面积24元调整为26.40元;非采暖(生产)用热价格拟由现行每吨123元调整为135元。上述供热价格执行时间为:非采暖(生产)用热价格调整拟从20xx 年11月1日起执行,采暖用热价格调整拟从20xx年1月1日起执行。 市供热行业管理部门同时提出建立煤热价格联动机制,其拟定的《煤炭与集中供热价格联动试行办法(征求意见稿)》一并提交听证会听证。总的原则是,在一定时期内,当煤炭平均价格提高或者下降到一定程度时,相应提高或者降低供

项目单价调整申请报告(建文)

工程单价调整申请报告 篇一:单价申请报告 贵州建工集团第一建筑工程有限责任公司 谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程工程部事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:) 关于申报变更项目造价的报告 尊敬的监理施工全过程管理人员: 根据业主对我部工程变更计价方式的申请报告单的回复,以及根据《贵阳北郊水 厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程施工合同》专用条款第十五条第三款、第四款:投标文件中已有适用的综合单价的,按已有综合单价确定,无类似综合单价的,可套用相应定额子追求,按版《贵州建筑工程计价定额》及版《贵州装饰装修工程计价定额》套用相应子目,现提出申报变更项追求综合单价报告,请予审批! 施工单位现场负责人:

贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小 坝山)房屋建设工程工程部 附件:)工程变更申请报告单)工程变更项目工程量计算表)工程变更项目预算表)工程变更项目隐蔽验收记录 甲方:监理单位: 日期:年月日 新增工程项目单价申报表 名称:? 报价编制说明 ()单价编制依据:依据投标报价书的计价标准。()人工费单价为:同投标报价书 ()材料单价:同投标报价书,投标报价缺项的参照同期市场单价 贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安置点(小坝山)房屋建设工程工程部 年月日

价格调整申请书

价格调整申请书 价格调整简称调价,指对原订价格的提高或降低下面是WTT 小雅给大家整理的一些关于价格调整申请书的模板,希望对大家有用。 价格调整申请书篇一 尊敬的豪铭厨具有限公司: 首先感谢贵公司一直以来对我厂的大力支持和帮助。由于近期原材料的价格上涨而导致的生产成本上升。以及其它辅助材料上涨。 特别是原材的上升:玻璃片每平方米上涨3元,员工工价每年上涨,现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,特定于10月10号对产品每个型号/价格每片上涨0.1元,特请公司批准。希望贵公司能够理解和支持。非常感谢! 永康市金谷电器厂 20xx年10月5日 价格调整申请书篇二 合肥市物价局房地产价格处: 我公司开发销售的徽商·城市庭院项目,目前已经全部封顶,进入准现房状态,随着后期园林的不断完善,成本投入的不断增加,开发成本也相应提高。与周边楼盘相比,我项目现

行的商品房销售价格也普遍低于周围商品房市场销售价格。现特申请价格调整。望批准为感! (另附价格表) 安徽省徽商集团有限公司 20xx年2月29日 商品住宅销售价格调整备案表 案名:城市庭院二期备案面积:8027.89 均价: 单位:徽商集团 执行日期:20xx年3月 价格调整申请书篇三 致陈总: 现就有关贵公司所采用的出口用纸箱由于大环境的变化,从而道致近段时间纸价大幅上扬,其主要原因为:一、所有生产用料除纸品外全部在近两年内升幅超过一至二倍,从而造成鲜明的对比,令纸品价格与市场脱节。二、环保问题越来越严格令生产成本上涨,各方面的加工成本也在上涨(如工资、伙食、运输、水电等等)。三、从20xx年11月起海关全面禁止进口木桨来造纸全部依靠内需这就是令纸价急升的最主要原因。 结合各方面原因而且我厂与贵公司合作以来价格方面由20xx 年中到现在一直维持未变,市场上各方面都在升价难道纸价无升?其实到现在为止纸价已升超过30%,从20xx年11月起我厂供应给贵公司的纸箱实质已经系亏本经营,虽然亏本但我厂承诺过一定

工程调价申请报告范文3篇(完整版).doc

工程调价申请报告范文3篇 工程调价申请报告范文3篇 工程调价申请报告范文篇一: 土方工程申请单价上调报告 致: 首钢贵阳特殊钢有限责任公司 承蒙首钢贵阳特殊钢有限责任公司厚爱选择我公司作为河道改道工程及场平工程项目施工总承包人,真诚感谢贵公司对我司的信任和支持! 目前场平项目施工已2个月,但开工不到半个月,市场环境就发生了巨大变化,导致造成施工成本增加。期间贵阳金泰公司、贵州省冶金建筑公司函于我公司申请调整土方单价,表示已无力承担巨额亏损。 我公司了解的几个主要情况如下: 一、柴油价格上涨。由开工时市场价 6.37L增加至现在市场价 7.18L.现每立方土方的运输大约需要消耗0.9L柴油,相应费用比以前多耗0.729元立方米。 二、工期较紧。由于各分区工程量都比较大,要在4月30日前完成所有工程量,必须至少每天工作到晚上11点,天气条件好的情况下甚至24小时连班作业,产生相应的赶工加班费用。整体施工成本增加

三、现场实际情况土方含水率太高,道路经常陷车,土方卸车需要挖机配合,增加了机械使用频率,导致施工成本增加。 四、原施组中的划定的临时施工便道无法满足现在的施工要求。修 筑临时便道导致整体成本增加。 五、机械操作手人工费用大幅上涨。刚开工时挖掘机、推土机司机 工资从开工时4000-4500月,现工资上涨到4500-5000每月,运输车司机工资从开工时3000-3500月上涨至3500-4000月,涨幅1 5%。 六、贵州地区频繁下雨,雨后需至少间隙2天才能正常施工,造成 一定程度的人员设备闲臵。 工程目前已完成土方工程量3000000多立方。场地余土大约还有4000000万立方左右。鉴于上述情况,结合本工程目前的实际问题,现特具此函,向贵司申请调价,建议单价上调 5元立方。 为保证工程的顺利进展,我司希望业主及监理方尽快落实解决。 总之,我公司力求与贵司的配合达到默契、愉快、品牌共创、利益双赢。 首钢建设集团机运公司贵州总包部 20xx年x月x日 工程调价申请报告范文篇二: 南京**置业发展有限公司:

涨价申请表范文调价申请书写

涨价申请表范文调价申请书写 调价申请书 尊敬的有限公司: 首先感谢贵公司一直以来对于我公司的大力支持和帮助。我们本着质量第一,客户至上的精神,多年来为广大客户提供高质量的产品和服务,获得了业界朋友的认可。 由于近期原材料的价格上涨而导致的生产成本的上升,以及其他辅助材料价格上涨和运输、包装等的价格上升的困扰。特别是原材料的上升;也跟着上涨。员工工价上调30%。现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,对常规产品价格申请每个平方米都增加80元。特请公司批准,非常感谢!有不到之处,敬请海涵! 希望贵公司能够理解和支持。我们也将一如既往地以高质量的产品和优质服务全力回报公司的厚爱和支持。 调价申请书的主要内容: 标题:关于调整××××销售单价的函

正文: 致XXX公司: 首先感谢贵公司一直以来对于我公司的大力支持和帮助。我们本着质量第一,客户至上的精神,多年来为广大客户提供高质量的产品和服务,获得了业界朋友的认可。 由于XXXXX的原因我公司在本着薄利多销、保本经营原则的基础上,适当调整XXXXX售价。 希望能够得到贵公司的谅解,让贵我双方更好的合作下去,我们也将一如既往地以高质量的产品和优质服务全力回报,感谢支持! 此致。 公司落款并盖章 年月日 调价申请书

尊敬的有限公司: 首先感谢贵公司一直以来对于我公司的大力支持和帮助。我们本着质量第一,客户至上的精神,多年来为广大客户提供高质量的产品和服务,获得了业界朋友的认可。 由于近期原材料的价格上涨而导致的生产成本的上升,以及其他辅助材料价格上涨和运输、包装等的价格上升的困扰。特别是原材料的上升;也跟着上涨。员工工价上调30%。现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,对常规产品价格申请每个平方米都增加80元。特请公司批准,非常感谢!有不到之处,敬请海涵! 希望贵公司能够理解和支持。我们也将一如既往地以高质量的产品和优质服务全力回报公司的厚爱和支持。 调价申请书的主要内容: 标题:关于调整××××销售单价的函 正文:

请求调价函范文调价申请报告写

请求调价函范文调价申请报告写 调价申请书 尊敬的有限公司: 首先感谢贵公司一直以来对于我公司的大力支持和帮助。我们本着质量第一,客户至上的精神,多年来为广大客户提供高质量的产品和服务,获得了业界朋友的认可。 由于近期原材料的价格上涨而导致的生产成本的上升,以及其他辅助材料价格上涨和运输、包装等的价格上升的困扰。特别是原材料的上升;也跟着上涨。员工工价上调30%。现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,对常规产品价格申请每个平方米都增加80元。特请公司批准,非常感谢!有不到之处,敬请海涵! 希望贵公司能够理解和支持。我们也将一如既往地以高质量的产品和优质服务全力回报公司的厚爱和支持。 尊敬的XX有限公司:

首先感谢贵公司一直以来对于我公司的支持(产品的钟爱)。我们本着质量第一,客户至上的精神,多年来为广大客户提供高质量的产品和服务,获得了业界朋友的认可。 由于近期原材料的价格上涨而导致的生产成本的上升,以及其他辅助材料价格上涨和运输、包装等的价格上升的困扰。料米从xx年的一吨6000多元涨到现在的一吨8000多元;员工工价上调30%,电费也跟着上涨。现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,该产品价格申请每个产品都增加XX元。特请XX 公司批准,非常感谢!有不到之处,敬请海涵! 希望贵公司能够理解和支持。我们也将一如既往地以高质量的产品和优质服务全力回报XX的厚爱和支持。 满意请采纳。 调价通知函尊敬的客户:您好!非常感谢你长期以来对我公司的支持,因近段时间原材料都大幅度上涨,且有持续上涨势头,已远远超过我司成本核算的材料价,本公司实在坚持不下去了,因此我司从xx年5月1号起,产品价格进行相应的调整。贵司向我司采购的*******************原来的价格基础上,要上调*****元,希望理解! 注:如今后原材料有所下降,我公司也同样相应的下降。

工程变更申请报告

(承包[周口水建]变更01 号) 合同名称:沈丘县2010年第二批农村饮水安全工程施工1标合同编号:SQYS—2010—EPSG —01 致:周口市大地工程监理有限公司(监理机构) 由于周营供水厂厂址地形与原设计不符等原因,我方今提出工程变更。变更内容详见附件,请贵方审批。 附件:1. 工程变更建议书。 承包人:周口市水利建筑工程有限公司(全称及盖章) 项目经理:(签名) 日期:2010年12月3日 监理机构 初步意见 监理机构:周口市大地工程监理有限公司(全称及盖章) 总监理工程师:(签名) 日期:2010年月日 设计单位 意见 设计单位:周口市水利勘测设计院(全称及盖章) 负责人:(签名) 日期:2010年月日发包人 意见发包人:沈丘县水利局(全称及盖章) 负责人:(签名) 日期:2010年月日 批复意见监理机构:周口市大地工程监理有限公司(全称及盖章) 总监理工程师:(签名) 日期:2010年月日说明:本表一式份,由承包人填写。监理机构、设计单位、发包人3方审签后,承包人、监理机构、发包人、设代机构各1份。

工程变更建议书 施工时发现周营供水厂厂址地形与原设计不符,经建设单位、设计单位、监理单位、施工单位联合测量,厂区现状地面高程(平均值)比该村正常地面高程(以黄孟营村小学门前水泥路中心高程为准,假定该点高程40.00米)低2.6米左右。 经联合商议,确定以下调整方案: 1、清水池顶面高程确定为40.00米(以黄孟营村小学门前水泥路中心高程为40.00米计),与黄孟营小学门前水泥路高程持平,水厂内地面(即房屋室外地坪)确定为39.00米。水厂内各种建筑物、构筑物、管道等的相对高差保持与原设计图纸一致。 2、外购土方将场内地面填筑至39.00米高程。 3、从水厂大门口至小学门前水泥路(长约55米),按设计要求需修建一条4米宽的进场道路(水泥路),该道路东西两端高差1.0米,修筑时平顺连接(即进场道路西侧高程与学校门前水泥路持平40.00米,东侧与水厂内水泥地面持平39.00米)。 4、管理房、门卫室、化验室、发电机房等房屋的基础样式、尺寸、基底高程经设计单位现场勘察、钻探后进行设计调整。 二〇一〇年十二月三日

项目变更的申请报告

项目变更的申请报告 项目变更的申请报告精选 篇一:项目变更申请书 CB23变更申请报告 (承包[周口水建]变更01号) 机构、发包人、设代机构各1份。 工程变更建议书 经联合商议,确定以下调整方案: 1、清水池顶面高程确定为40.00米(以黄孟营村小学门前水泥路中心高程为40.00米计),与黄孟营小学门前水泥路高程持平,水厂内地面(即房屋室外地坪)确定为39.00米。水厂内各种建筑物、构筑物、管道等的相对高差保持与原设计图纸一致。 2、外购土方将场内地面填筑至39.00米高程。 3、从水厂大门口至小学门前水泥路(长约55米),按设计要求需修建一条4米宽的进场道路(水泥路),该道路东西两端高差1.0米,修筑时平顺连接(即进场道路西侧高程与学校门前水泥路持平40.00米,东侧与水厂内水泥地面持平39.00米)。 4、管理房、门卫室、化验室、发电机房等房屋的基础样式、尺寸、基底高程经设计单位现场勘察、钻探后进行设计调整。 二〇一〇年十二月三日 CB23变更申请报告 (承包[周口水建]变更04号)

机构、发包人、设代机构各1份。 工程变更建议书 由于周营供水厂新建围墙基础位置下部为土方回填(填土深度最低在1.35米以上),为防止回填土不均匀沉降导致围墙断裂和应发包人要求,特提出以下变更建议: 1、原围 墙基础垫层设计为150mm厚3:7灰土,建议调整为150mm厚 C15混凝土,并在垫层内下部适量配置钢筋(4Φ10通长筋,Φ6@250分布筋),以增加抗裂强度。 二〇一一年一月五日 CB23变更申请报告 (承包[周口水建]变更02号) 机构、发包人、设代机构各1份。 关于XXX项目工程变更的申请报告 南安市发展和改革局: (格式)…现上报贵局,并就具体事项请示如下: 1、项目基本情况,包括项目背景、建设地址、建设内容、建设规模、投资金额、招投标情况、施工单位、单项合同价、进展情况等。 2、项目变更情况,包括变更前原设计情况、变更的.理由和依据(如:因工程勘察偏差或设计缺陷及图纸设计深度不够的;因不可预见或不可抗力因素出现的;为提高质量标准、加快进度、解决施工难题等优化建议被有关部门采纳的;因法律、法规、规范等发生变化的)、变更的内容及范围、变更引起的工程量及合同价款的增减、变更幅度等。 3、变更对工期等相关工作的影响。

关于申请调整材料价差的报告两篇

关于申请调整材料价差的报告两篇 篇一:关于申请调整材料价差的报告 致:XX有限公司 事由:因国家环保大整治不可控因素导致的材料价格非理性大幅上涨,现申请调整各项材料投标合同价与市场价之价差。 “XX工程”是由贵公司开发,我公司承建的一项重要工程。凭借贵公司的大力支持和密切配合,与我司的共同努力,该工程进展良好,样板房部分已经施工完毕。现该项目批次房即将进行施工,但因材料价格的非理性大幅上涨,已远超出我司承受能力,导致现场资金缺口较大,给工程建设带来了不利影响,为保证工程建设进展顺利,我司特提出以下申请。 因《XX工程施工承包合同》中未明确材料价差调整方法,现根据《建设工程工程量清单计价规范》(GB50500-2013)中9.7.3条规定“承包人采购材料和工程设备的,应在合同中约定主要材料、工程设备价格变化的范围或幅度;如没有约定,则按照本规范9.7.1条规定的材料、工程设备单价变化超过5%,则超过部分的价格应予调整”,我司申请对该工程材料单价及综合单价按现行市场价格予以调整。(后附具体材料单价变动清单及对应的综合单价分析表) 我司充分理解合约的严肃性,但恳请贵司充分考虑国家环保大整治这一不可控因素导致的材料市场价格变动,从实事求是的角度出发,

酌情考虑,合理调整该工程的价格。我司将一如既往地加强项目管理,精心组织,科学施工,保安全,保质量,保工期,以实现合作共赢的发展目标。 特此申请!

篇二:关于申请调整材料价差的报告 文件编号: 致:XX有限公司 事由:要求调整材料合同价与市场价之价差 首先,对贵公司一直以来所给予我们的支持与信赖表示衷心的感谢!正因贵公司的信赖,所以在去年9月份就正式签订了施工合同。签订合同后经过贵司近一年的筹备,终于在今年6月份正式进入施工状态,然而由于国家政策及市场的调整,导致现在的原材料价格直线般快速暴涨,已经远远超出当时签订合同的价格,按照目前情况来看还将持续上涨,因而导致生产成本不断上升,所造成的影响将令我公司难以负荷最终会影响项目的进度。经我公司领导层研究及多方面的思虑,决定遵照合同约定进行调整,具体分析如下表: 分项 名称合同价 市场采 购价 差价涨幅 涨价5% 价 按合同补 偿额 C15商品 砼240 300 60 25% 252 48 C20商品 砼250 310 60 24% 262.5 47.5 C25商品 砼260 320 60 23.1% 273 47 C30商品270 330 60 22.22% 283.5 46.5

价格调整申请书3篇

价格调整申请书3篇 (383字) 致陈总: 现就有关贵公司所采用的出口用纸箱由于大环境的变化,从而道致近段时间纸价大幅上扬,其主要原因为: 一、所有生产用料除纸品外全部在近两年内升幅超过一至二倍,从而造成鲜明的对比,令纸品价格与市场脱节。 二、环保问题越来越严格令生产成本上涨,各方面的加工成本也在上涨(如工资、伙食、运输、水电等等)。 三、从20xx年11月起海关全面禁止进口木桨来造纸全部依靠内需这就是令纸价急升的最主要原因。 结合各方面原因而且我厂与贵公司合作以来价格方面由20xx年中到现在一直维持未变,市场上各方面都在升价难道纸价无升?其实到现在为止纸价已升超过30%,从20xx 年11月起我厂供应给贵公司的纸箱实质已经系亏本经营,虽然亏本但我厂承诺过一定会保质保量请放心,因为我坚信…风雨之后必见彩虹…

所以恳请陈总能够体谅我方的实际困难能作出相应的价格调整,我厂全体同仁将无限感激。 宏志纸品有限公司 价格调整申请书三:价格调整申请书(285字) 尊敬的xx有限公司: 首先感谢贵公司一直以来对于我公司的大力支持和帮助。我们本着质量第一,客户至上的精神,多年来为广大客户提供高质量的产品和服务,获得了业界朋友的认可。 由于近期原材料的价格上涨而导致的生产成本的上升,以及其他辅助材料价格上涨和运输、包装等的价格上升的困扰。特别是原材料的上升;也跟着上涨。员工工价上调30%。现经研究不得不对产品价格做出调整以缓解不断上涨的成本压力,对常规产品价格申请每个平方米都增加80元。特请公司批准,非常感谢!有不到之处,敬请海涵!

希望贵公司能够理解和支持。我们也将一如既往地以高质量的产品和优质服务全力回报公司的厚爱和支持。 xx公司

工程调价申请报告范文3篇

工程调价申请报告范文3篇 ----WORD文档,下载后可编辑修改---- 下面是小编收集整理的范本,欢迎您借鉴参考阅读和下载,侵删。您的努力学习是为了更美好的未来! 工程调价申请报告范文篇一:土方工程申请单价上调报告致:首钢贵阳特殊钢有限责任公司 承蒙首钢贵阳特殊钢有限责任公司厚爱选择我公司作为河道改道工程及场平工程项目施工总承包人,真诚感谢贵公司对我司的信任和支持! 目前场平项目施工已2个月,但开工不到半个月,市场环境就发生了巨大变化,导致造成施工成本增加。期间贵阳金泰公司、贵州省冶金建筑公司函于我公司申请调整土方单价(详见附件),表示已无力承担巨额亏损。 我公司了解的几个主要情况如下: 一、柴油价格上涨。由开工时市场价6.37/L增加至现在市场价 7.18/L.现每立方土方的运输大约需要消耗0.9L柴油,相应费用比以前多耗0.729元/立方米。 二、工期较紧。由于各分区工程量都比较大,要在4月30日前完成所有工程量,必须至少每天工作到晚上11点,天气条件好的情况下甚至24小时连班作业,产生相应的赶工加班费用。整体施工成本增加

三、现场实际情况土方含水率太高,道路经常陷车,土方卸车需要挖机配合,增加了机械使用频率,导致施工成本增加。 四、原施组中的划定的临时施工便道无法满足现在的施工要求。修筑临时便道导致整体成本增加。 五、机械操作手人工费用大幅上涨。刚开工时挖掘机、推土机司机工资从开工时4000-4500/月,现工资上涨到4500-5000/每月,运输车司机工资从开工时3000-3500/月上涨至3500-4000/月,涨幅 12.5%。 六、贵州地区频繁下雨,雨后需至少间隙2天才能正常施工,造成一定程度的人员设备闲臵。 工程目前已完成土方工程量3000000多立方。场地余土大约还有4000000万立方左右。鉴于上述情况,结合本工程目前的实际问题,现特具此函,向贵司申请调价,建议单价上调2.5元/立方。 为保证工程的顺利进展,我司希望业主及监理方尽快落实解决。总之,我公司力求与贵司的配合达到默契、愉快、品牌共创、利益双赢。 首钢建设集团机运公司贵州总包部 20xx年x月x日 工程调价申请报告范文篇二:南京**置业发展有限公司: 由南京**建安公司承建的****三标段工程,目前该工程已进入装饰阶段,其中外墙外保温、屋面瓦采购均为建设、总包、分包签订的三方合同,由于建设方对市场价格核价过低,现我单位对建设单位初

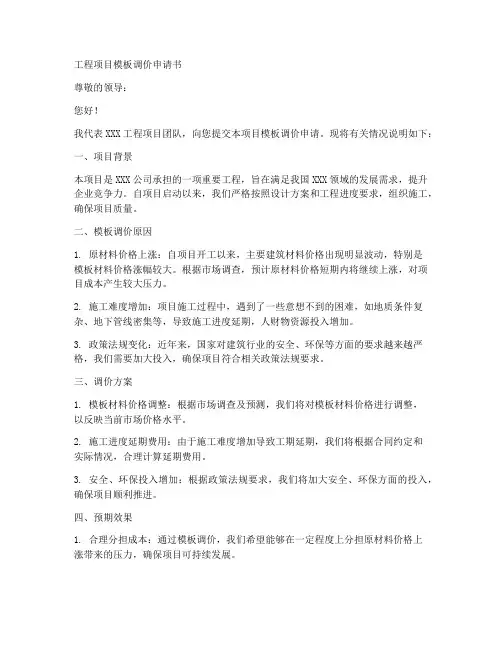

项目调整申请报告

项目变更申请书篇二:关于xxx项目工程变更的申请报告 关于xxx项目工程变更的申请报告 南安市发展和改革局: (格式) …现上报贵局,并就具体事项请示如下: 1、项目基本情况,包括项目背景、建设地址、建设内容、建设规模、投资金额、招投标情况、施工单位、单项合同价、进展情况等。 2、项目变更情况,包括变更前原设计情况、变更的理由和依据(如:因工程勘察偏差或设计缺陷及图纸设计深度不够的;因不可预见或不可抗力因素出现的;为提高质量标准、加快进度、解决施工难题等优化建议被有关部门采纳的;因法律、法规、规范等发生变化的)、变更的内容及范围、变更引起的工程量及合同价款的增减、变更幅度等。 3、变更对工期等相关工作的影响。 4、工程变更费用估算表及计算资料(工程预算书)。 5、勘察、设计、造价咨询、监理、施工单位意见等。 6、必要的附图(变更前后的设计图纸)。 7、其他必备材料,如:政府会议纪要、专家论证意见等。 项目业主单位(盖章) 年月日篇三:项目经理变更申请报告 项目经理变更申请报告 致北海舰队后勤部军需物资油料处: 我公司承建的贵单位炊事培训中心和被装仓库翻建工程项目经理侯仰军(项目经理注册证书编号 00256356)同志因身体患病,不能继续担任本工程项目经理职务,现委派张永阁(项目经理注册证书编号1700628)同志担任本工程项目经理,履行项目经理相应职责,请予以批准。 特此报告。 山东菏建建筑集团有限公司 2014年8月4日篇四:关于变更项目经理的申请报告 关于变更项目经理的申请报告 xxxxxx: 于由公司项目工作安排的需要,现我公司承建的xxxxxxxx工程项目部的项目经理进行变更:于中标通知书的项目经理的变更为,为你单位提供优质施工工作服务。

项目变更申请书模板

项目变更申请书模板 项目变更申请书1 __县国土局: 杰兴镇雷鸣村20__年被列入土地整理项目,经过公开招投标,由四川恒峰建筑有限公司承建。在县国土资源局、镇村干部共同努力下,当地群众积极支持施工单位进场施工。在施工过程中,发现原部分设计与实际地形不符,为了使土地整理项目发挥更大的社会经济效益,根据群众的强烈要求,镇人民政府拟对雷鸣村土地整理项目实施变更: 一、田间道路 (一)田间道路由原来的200米增加到352米; (二)田间道路由原来的593.7米增加到743.7米; (三)田间道路由原来的132.2米增加到202.2米; (四)田间道路由原来的142.8米增加到367.8米; (五)田间道路由原来的261.7米增加到611.7米; (六)田间道路由原来的443.6米增加到513.6米; (七)田间道路由原来的246.5米增加到442.5米;

(八)田间道路由原来的734.7米增加到936.7米; (九)田间道路由原来的243.7米增加到293.7米; (十)村委会旁边新增田间道路265米; (十一)社新增田间道路100米; (十二)社新增田间道路150米; (十三)社新增田间道路200米。 以上总计增加田间道路长度2180米,宽度为3米,预算共需资金651102.90元。 二、田间道路增长段350米新增为框架网形式护坡,预算增加金额29405.60元。 以上两项合计共需增加资金680508.5元。 妥否,请批示! 申请人 二○__年七月二十二日 项目变更申请书2 【项目申请报告内涵】

根据国家发改委规定,项目申请报告是针对企业固定资产投资核准制而规定的一个文体,凡是申请核准的固定资产投资项目必须编写项目申请报告。 【项目申请报告编制思路】 编写项目申请报告应根据政府公共管理的要求,对拟建项目从规划布局、资源利用、征地移民、生态环境、经济和社会影响等方面进行综合论证,为有关部门对企业投资项目进行核准提供依据。对项目的市场前景、经济效益、资金****、产品技术方案等内容,不必在项目申请报告中进行详细分析和论证。 【轮胎更换项目申请报告价值体现】 《轮胎更换项目申请报告》基于国家宏观政策规划、国家和地方中长期规划、产业政策,分析项目设立的政策背景,根据主要工艺和装置的技术资料拟定项目技术方案,根据项目涉及资源情况拟定资源利用方案,根据项目所在地环境现状及国家、地方环保法规拟定环保方案,根据国家和地方社会、经济发展现状作出社会、经济影响评价意见,是专门针对轮胎更换项目编制的专业申报文件,该报告的核心价值是: ——作为项目主审机构批复项目执行的依据; ——作为项目后期开展编制其他论证文件的依据; ——作为企业执行项目后期工作的依据。

工作报告之价格请示报告

价格请示报告 【篇一:单价申请报告】 贵州建工集团第一建筑工程有限责任公司 谨致:贵阳市供水总公司、贵州正业工程技术投资有限公司发自:贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁 临时抢险安置点(小坝山)房屋建设工程项目部 事由:贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整 体搬迁临时抢险安置点(小坝山)房屋建设工程项目(合同编号:)关于申报变更项目造价的报告 尊敬的监理工程师: 根据业主对我部工程变更计价方式的申请报告单的回复,以及根据《贵阳北郊水 厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁临时抢险安 置点(小坝山)房屋建设工程施工合同》专用条款第十五条第三款、第四款:投标文件中已有适用的综合单价 的,按已有综合单价确定,无类似综合单价的,可套用相应定额子 目的,按2004版《贵州建筑工程计价定额》及2004版《贵州装饰 装修工程计价定额》套用相应子目,现提出申报变更项目的综合单 价报告,请予审批! 施工单位现场负责人: 贵州建工集团第一建筑工程有限责任公司 贵阳北郊水厂沙老河水库建设涉及阿所田村民组地质灾害整体搬迁 临时抢险安置点(小 坝山)房屋建设工程项目部 附件:1)工程变更申请报告单 2)工程变更项目工程量计算表 3) 工程变更项目预算表 4)工程变更项目隐蔽验收记录 建设单位:监理单位: 日期:2013年7月15日 新增工程项目单价申报表 合同名称:衡山县2014年“中央统筹资金”项目县建设项目 报价编制说明 (1)单价编制依据:依据投标报价书的计价标准。(2)人工 费单价为:同投标报价书

建筑工程材料调价申请书

土建材料调价申请书 致: 一、工程概况及合同约定: 我司与贵司与2016年10月正式签订《》。其中材料价格定价合同约定:“4. 计价原则: 采用 GB50500—2013《建设工程工程量清单计价规范》、《广东省建筑与装饰工程综合定额》(2010)、《广东省安装工程综合定额》(2010)、其中材料价格按 2016 年10 月《珠海工程造价信息》中档材料价计算,地材按《珠海工程造价信息》中横琴岛材料市场价计入,《珠海工程造价信息》中未列项目的材料优先采用《广东造价在线》及《中国建材在线》中计取,《珠海工程造价信息》及《广东造价在线》、《中国建材在线》中都没有的材料采用市场询价。辅材价格按所套用的定额价计算,不再询价、定价和调价。” 我司原计划严格按照贵司合同约定材料价格进行材料购买,但因合同签订后市场材料价格波动较大,致我司材料购买过程中出现严重亏损。综合以上原因,我司特向贵司申请对材料价格波动超过5%材料价格的进行重新定价。望贵司予以批准。 二、现场情况及清单约定: 根据《GB50500-2013建设工程工程量清单计价规范》约定: 3.4.1 建设工程发承包,必须在招标文件、合同中明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围。 3.4.2 由于下列因素出现,影响合同价款调整的,应由发包人承担: 1、国家法律、法规、规章和政策发生变化; 2、省级或行业建设主管部门发布的人工费调整,但承包人对人工费或人工单价的报价高于发布的除外; 3、由政府定价或政府指导价管理的原材料等价格进行了调整。因承包人原因导致工期延误的,应该按照本规范第9.2.2条、第9.8.3条的规定执行。 3.4.3 由于市场物价波动影响合同价款的,应由发承包双方合理分摊,按本规范附录L.2或L.3填写《承包人提供主要材料和工程设备一览表》作为合同附件;当合同中没有约定,发承包双方发生争议时,应按本规范第9.8.1-9.8.3条的规定调整合同价款。 3.4.4 由于承包人使用机械设备、施工技术以及组织管理水平等自身原因造成施工费用增加的,应由承包人全部承担。

土方工程申请单价上调报告

关于申请调整土方单价的函 致:首钢xx特殊钢有限责任公司 承蒙首钢贵阳特殊钢有限责任公司重视选择我公司作为河道改道工程及场平工程项目施工总承包人,真挚感谢贵公司对我司的信任和支持! 目前场平项目施工已2个月,但开工不到半个月,市场环境就发生了巨大变化,导致造成施工成本增加。期间贵阳金泰公司、贵州省冶金建筑公司函于我公司申请调整土方单价(详见附件),表示已无力承担巨额亏损。 我公司了解的几个主要情况如下: 一、柴油价格上涨。由开工时市场价6.37/L增加至现在市场价 7.18/L.现每立方土方的运输大约需要消耗0.9L柴油,相应费用比以前多耗0.729元/立方米。 二、工期较紧。由于各分区工程量都比较大,要在4月30日前完成所有工程量,必须至少每天工作到晚上11点,天气条件好的情况下甚至24小时连班作业,产生相应的赶工加班费用。整体施工成本增加 三、现场实际情况土方含水率太高,道路经常陷车,土方卸车需要挖机配合,增加了机械使用频率,导致施工成本增加。 四、原施组中的划定的临时施工便道无法满足现在的施工要求。修筑临时便道导致整体成本增加。 五、机械操作手人工费用大幅上涨。刚开工时挖掘机、推土机司机工资从开工时4000-4500/月,现工资上涨到4500-5000/每月,运输车司机工资从开工时3000-3500/月上涨至3500-4000/月,涨幅12.5%。 六、贵州地区经常下雨,雨后需至少间隙2天才能正常施工,造成一定程度的人员设备闲置。 工程目前已完成土方工程量3000000多立方。场地余土大约还有4000000万立方左右。鉴于上述情况,结合本工程目前的实际问题,现特具此函,向贵司申请调价,建议单价上调2.5元/立方。

工程调价申请报告范文3篇(完整版)

工程调价申请报告文3篇 工程调价申请报告文3篇 工程调价申请报告文篇一: 土方工程申请单价上调报告 致: 首钢特殊钢有限责任公司 承蒙首钢特殊钢有限责任公司厚爱选择我公司作为河道改道工程及场平工程项目施工总承包人,真诚感贵公司对我司的信任和支持! 目前场平项目施工已2个月,但开工不到半个月,市场环境就发生了巨大变化,导致造成施工成本增加。期间金泰公司、省冶金建筑公司函于我公司申请调整土方单价,表示已无力承担巨额亏损。 我公司了解的几个主要情况如下: 一、柴油价格上涨。由开工时市场价 6.37L增加至现在市场价 7.18L.现每立方土方的运输大约需要消耗0.9L柴油,相应费用比以前多耗0.729元立方米。 二、工期较紧。由于各分区工程量都比较大,要在4月30日前完成所有工程量,必须至少每天工作到晚上11点,天气条件好的情况下甚至24小时连班作业,产生相应的赶工加班费用。整体施工成本增加 三、现场实际情况土方含水率太高,道路经常陷车,土方卸车需要挖机配合,增加了机械使用频率,导致施工成本增加。

四、原施组中的划定的临时施工便道无法满足现在的施工要求。修 筑临时便道导致整体成本增加。 五、机械操作手人工费用大幅上涨。刚开工时挖掘机、推土机司机 工资从开工时4000-4500月,现工资上涨到4500-5000每月,运输车司机工资从开工时3000-3500月上涨至3500-4000月,涨幅1 5%。 六、地区频繁下雨,雨后需至少间隙2天才能正常施工,造成 一定程度的人员设备闲臵。 工程目前已完成土方工程量3000000多立方。场地余土大约还有4000000万立方左右。鉴于上述情况,结合本工程目前的实际问题,现特具此函,向贵司申请调价,建议单价上调 5元立方。 为保证工程的顺利进展,我司希望业主及监理方尽快落实解决。 总之,我公司力求与贵司的配合达到默契、愉快、品牌共创、利益双赢。 首钢建设集团机运公司总包部 20xx年x月x日 工程调价申请报告文篇二: **置业发展: 由**建安公司承建的****三标段工程,目前该工程已进入装饰阶段,其中外墙外保温、屋面瓦采购均为建设、总包、分包签订的三方

关于食堂餐费价格上调的申请报告

关于食堂餐费价格上调的申请报告 尊敬的博丝钉制衣厂领导: 您们好! 首先,感谢厂各级领导对我食堂的关心和支持,正是由于有了你们的关心和支持,我食堂才有今天的起色,在此,我食堂职工特向厂各级领导及全体员工表示衷心的感谢和问候。 根据厂给予我食堂的餐费标准,在去年,我食堂还可以勉强维持经营。但今年以来,由于物价飞涨,导致食堂运营成本不断增加,从去年底到今年初,我省居民消费价格同比涨幅连续5个月超过6%,部分主要食品价格已经明显上涨。 今年5月份以后,本地蔬菜价格飞涨,据省农业厅资料显示,广东省范围内的农业部农产品价格调查点调度统计,广东市场和中山市场的各类蔬菜市场零售价每公斤达3.97元,比去年同期上涨36.2%;西红柿每公斤4.15元,比去年同期上涨36.6%;黄瓜每公斤3.37元,比去年同期上涨30.5%;辣椒每公斤4.55元,比去年同期上涨22.7%;马铃薯每公斤4.46元,比去年同期上涨48.3%,猪肉零售价格同比分别上涨58%,特别是液化石油气价格同比上涨达40%以上。 大米、面粉、玉米等粮食品种,大蒜、绿豆等农副产品及食盐、食用油等调味产品价格上涨较多。加上水、电、气用量的增加等因素,食堂的营运成本大幅提高,经营负担越来越重,而现在的餐费价格不足应付原有的餐费成本,我食堂的经营越来越困难,已经进入亏损阶

段。食堂快餐本来就是微利行业,也没有政府补贴,如果再不调整价格,食堂就会面临亏损营运。 因此恳请厂领导能体谅我饭堂目前的困难和承担的巨大经济压力,同意我饭堂提升餐费价格标准,申请从原来的3.2元/餐,调整为3.5元/餐。 以上报告当否,请示复。 厂饭堂-兴隆快餐

相关主题
文本预览
相关文档 最新文档
