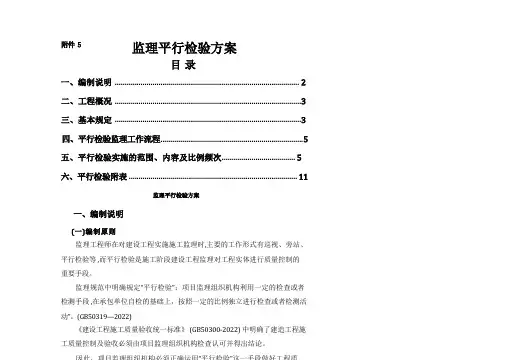

贵州张家街水库除险加固工程监理平行检测计划

贵州张家街水库除险加固工程监理平行检测计划,委托送至贵州水利水电工程质量检测有限公司对本工程进

行平行检测工作。检测单位必须是通过技术质量监督部门计量认证的单位实验,经考察满足本工程实验需求。监理

平行检验的抽检的比例应符合有关工程质量管理文件的规定,具体取样要求、数量、如下:检测数量,混凝土试样

不应少于承包人检测数量的3%,重要部位每种标号的混凝土最少取样1组;土方试样不应少于承包人检测数量的5%;重要部位至少取样3组;文件没有规定的项目按照10%的抽检比例”。

跟踪检测对承包人的检验结果进行复核。跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土

方试样不应少于承包人检测数量的10%。土方干密度、土方压实度;混凝土粗细骨料含水率、塌落度等随机对施工

单位试验室的试验过程进行跟踪检测,并做好相关记录。

一、委托的检测单位:贵州水利水电工程质量检测有限公司

二、检测时间:自2015年5月1日至2015年11月30日

三、检测项目:原材料及中间产品抽样检测、混凝土强度检测等。

四、检测内容:

1、原材料及中间产品检测:主要包括水泥(采用普通硅酸盐水泥P.042.5)、砂、碎石、钢筋、无纺布、试块等;

混凝土强度等级为C25F200;土方干密度、压实度;砂砾料相对密度

五、检测依据:

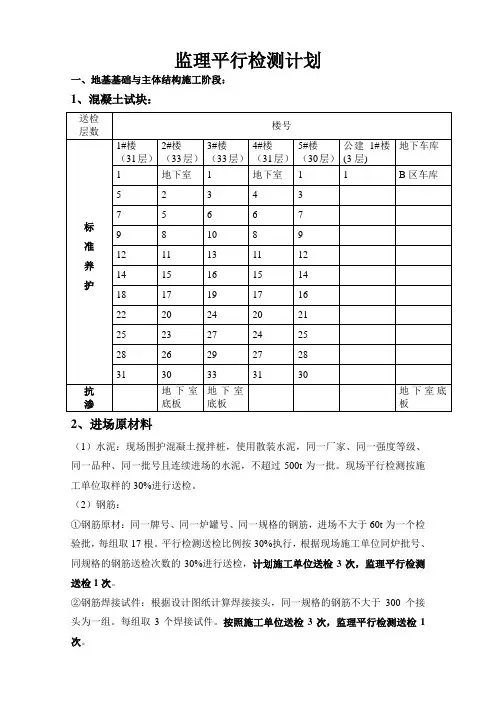

表5.1 监理平行检测项目清单和质量标准、取样频率表(1)

表5.2 监理平行检测项目清单和质量标准、取样频率表(1)

六、原材料抽检数量

七、土方、混凝土抽检数量

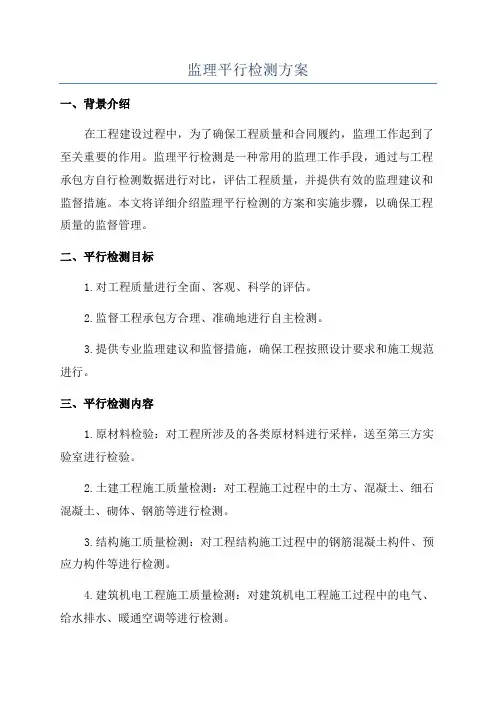

监理平行检测方案

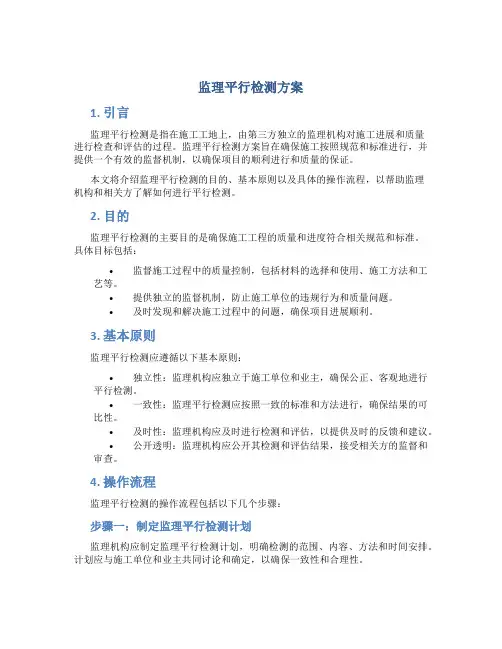

XXXXXXXXXX工程 监理独立平行检测方案 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:

目录 一、工程概况 二、独立平行检测取样和送检依据及规则 三、独立平行检测取样和送检程序 四、见证人员的基本要求及职责 五、监理独立平行检测的围及容 六、监理独立平行检测台账用表

一、工程概况 工程概要: 设计标准: 设计标高: 结构形式: 本工程主要参与单位如下: 建设单位: 设计单位: 监理单位: 施工单位: 二、独立平行检测取样和送检依据及规则 送检依据: 1、市建设工程监督检测管理办法(试行)沪建交[2013]231号 2、建设工程质量检测管理办法(建设部令第141号) 3、关于印发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知(建设部建建【2000】211号) 4、市城乡建设和交通委员会关于在市建设工程检测中使用唯一性识别标识的通知(沪建交【2013】228号) 5、轨道交通建设工程材料检测的要求(沪建交【2013】277号) 6、《建设工程监理规》 7、建设工程检测见证取样员手册(第三版) 8、建筑工程施工质量验收规和相关标准 9、本工程施工图纸 送检规则: 1、开展平行检测的检测机构的能力不得低于原建设单位委托的检测机构的能力等级。 2、开展平行检测的机构不得与行政机关,法律、法规授权的具有管理公共事务职能的组织及所检测工程项目相关的设计单位、施工单位、监理单位有隶属关系或者其他利害关系。 3、检测机构和检测人员不得推荐或者监制建筑材料、构配件、设备。 4、任何单位和个人不能明示或者暗示检测机构出具虚假检测报告,不得篡改或者伪造检测报告。

平行检测规定

关于发布《上海市建设工程施工监理平行检测的若干 规定》的通知 (沪建交〔2013〕233号) 各有关单位: 为贯彻落实《上海市建设工程质量和安全管理条例》、《上海市建设工程检测管理办法》,进一步发挥建设工程施工监理的作用,确保建设工程质量安全,现将监理单位开展平行检测工作的有关要求通知如下: 一、项目监理机构应当按照法规、规章、技术标准要求及其他相关规定编制监理平行检测计划,明确实施平行检测的具体检测范围、检测项目和检测数量。 平行检测应当结合工程实际情况,针对涉及结构安全和重要使用功能的项目实施。范围包括地基基础、主体结构防水与装饰装修、建筑节能、设备安装等相关建筑材料和现场实体的检测。 二、监理平行检测的比例,应当符合国家有关规定;国家未作规定的,应当符合下列规定: 1、保障性住宅工程监理平行检测数量不低于规范要求检测数量的30%; 2、除保障性住宅以外的房屋和基础设施工程中监理平行检测数量不低于规范要求检测数量的20%。

三、监理平行检测不得少于三个阶段: 1、在见证取样阶段,监理单位应当按照一定比例抽取建材样品实施监理平行检测; 2、在建筑材料使用过程中,监理单位对后续进场的材料产品,发现外观质量差劣、对材料质量有疑义时,应当抽取一定比例的样品实施随机或定向的平行检测; 3、在混凝土浇筑完成达到28d龄期,并达到同条件养护试件的等效养护龄期后,监理单位应当对地基基础分部、主体结构分部的混凝土实体强度实施非破损检测,检测的构件数量不低于同条件养护试块组数的30%,并不少于3个构件。非破损检测结果作为分部工程验收重要依据。 四、监理平行检测试样的抽取、制作,以及工程实体检测部位的选取,应严格执行相关技术标准。试样抽取、制作时,应有监理单位对检测试样张贴或嵌入唯一性识别标识。 监理平行检测的取样和制样人员,应经培训考核并持证上岗;试样试件信息应经施工单位确认。 五、开展平行检测的检测机构的能力等级不得低于原建设单位委托的检测机构的能力等级,且未对该工程实施过检测。 承担监理平行检测的检测机构不得与所检测工程项目相关的建设单位、设计单位、施工单位、监理单位有隶属关系或者其他利害关系。 六、监理平行检测合同应当按规定备案,并通过检测信息系统出具检测报告。监理单位平行检测的费用,由建设单位支付。

监理的平行检测计划清单

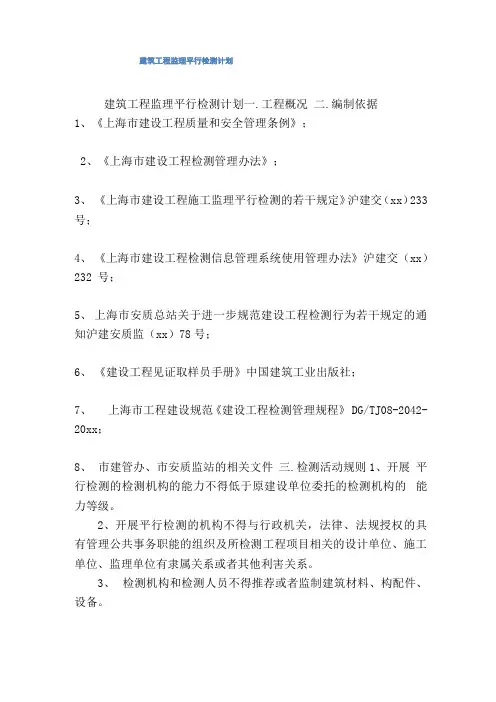

监理平行检测计划 一.工程概况 二. 编制依据 1、《市建设工程质量和安全管理条例》; 2、《市建设工程检测管理办法》; 3、《市建设工程施工监理平行检测的若干规定》沪建交(2013)233号; 4、《市建设工程检测信息管理系统使用管理办法》沪建交(2013)232号; 5、市安质总站关于进一步规建设工程检测行为若干规定的通知沪建安质监(2013)78号; 6、《建设工程见证取样员手册》中国建筑工业; 7、市工程建设规《建设工程检测管理规程》DG/TJ08-2042-2008; 8、市建管办、市安质监站的相关文件 三.检测活动规则 1、开展平行检测的检测机构的能力不得低于原建设单位委托的检测机构的能力等级。 2、开展平行检测的机构不得与行政机关,法律、法规授权的具有管理公共事务职能的组织及所检测工程项目相关的设计单位、施工单位、监理单位有隶属关系或者其他利害关系。 3、检测机构和检测人员不得推荐或者监制建筑材料、构配件、设备。

4、任何单位和个人不行明示或者暗示检测机构出具虚假检测报告,不得篡改或者伪造检测报告。 四.监理平行检测的围及容 1、平行检测的围包括地基基础、主体结构防水与装饰装修、建筑节能、设备安装等相关建筑材料和现场实体的检测。 2、根据原建设部《房屋建设工程和市政基础设施实行见证取样和送检的规定》,涉及结构安全的试块、试件和材料见证取样和送检的比例不得低于有关技术标准中规定应取样数量的30%。市规定所有建设工程所使用的全部原材料及现场制作的混凝土、砂浆试块均实行见证取样和送检制度。下列试块试件和材料必须实施见证取样和送检: (1)用于承重结构的混凝土试块; (2)用于承重墙体的砌筑砂浆试块; (3)用于承重结构的钢筋及连接接头试件; (4)用于承重墙的砖和混凝土小型试块; (5)用于拌制混凝土和砌筑砂浆的水泥; (6)用于承重结构的混凝土中使用的掺加剂; (7)地下、屋面、厕浴间使用的防水材料; (8)建筑节能工程使用的材料设备等, (9)国家规定必须实行见证取样和送检的其他试块、试件和材料。 按照市虹口区质监站的要求,因本工程属于财政项目,监理平行检测数量不低

建筑工程监理平行检测细则

工程平行检验 监理细则编制 审批 河南方大建设工程管理股份有限公司 工程项目监理部 年月日 目录 一、工程概况 二、工程监理平行检验 1、平行检验的概念 2、平行检验编制的依据 3、平行检验实施的基本规定(要点) 4、本工程平行检验范围、内容、比例、频率 三、平行检测附表 1、平行检测台帐 四、平行检查附表(土建) 1、工程进场材料质量平行检查记录表 2、钻孔灌注桩平行检查记录表 3、现浇结构隐蔽前(钢筋)质量平行检查记录表 4、现浇结构隐蔽前(模板)平行检查记录表 5、现浇砼结构平行检查记录表 6、钢结构工程现场平行检查记录表 7、幕墙工程平行检查记录表 8、屋面保温层铺设平行检查记录表 9、屋面卷材防水施工平行检查记录表

10、外墙保温厚度平行检查记录 11、钢筋进场平行检查记录表 12、商砼进场平行检查记录表 13、钢管承重支模系统平行检验监理记录 14、平行检验监理记录(通用) 五、平行检查附表(安装) 1、进场材料(设备)质量平行检查表 2、线路绝缘电阻监理平行检查表 3、插座监理平行检查表 4、防雷接地监理平行检查表 5、室内、外给水排水预留孔洞位置(标高、高度、轴线)监理平行检查记录表 监理平行检验方案 一、工程概况 工程名称: 工程地点:。 建筑特点: 二、工程监理平行检验方案 1.工程监理平行检验的概念 工程监理平行检验是工程施工阶段建设工程监理对工程实体进行质量控制的重要措施。 《建设工程监理规范》(GB50319-2013)明确规定,工程监理平行检验是项目监理机构利用一定的检查或检测方法,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。 2.工程监理平行检验编制的依据 《建设工程监理规范》 《建筑工程施工质量验收统一标准》 《工程建设标准强制性条文》 各分部工程质量验收规范,如: 《砌体工程施工质量验收规范》 《混凝土结构工程施工质量验收规范》

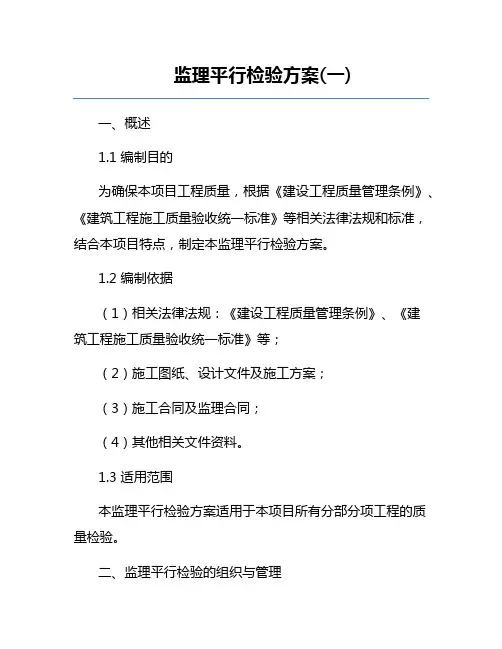

监理平行检测计划

监理平行检测计划文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)

监理平行检测计划 一.工程概况 二. 编制依据 1、《上海市建设工程质量和安全管理条例》; 2、《上海市建设工程检测管理办法》; 3、《上海市建设工程施工监理平行检测的若干规定》沪建交(2013)233号; 4、《上海市建设工程检测信息管理系统使用管理办法》沪建交(2013)232号; 5、上海市安质总站关于进一步规范建设工程检测行为若干规定的通知沪建安质监(2013)78号; 6、《建设工程见证取样员手册》中国建筑工业出版社; 7、上海市工程建设规范《建设工程检测管理规程》DG/TJ08-2042-2008; 8、市建管办、市安质监站的相关文件 三.检测活动规则 1、开展平行检测的检测机构的能力不得低于原建设单位委托的检测机构的能力等级。 2、开展平行检测的机构不得与行政机关,法律、法规授权的具有管理公共事务职能的组织及所检测工程项目相关的设计单位、施工单位、监理单位有隶属关系或者其他利害关系。 3、检测机构和检测人员不得推荐或者监制建筑材料、构配件、设备。

4、任何单位和个人不行明示或者暗示检测机构出具虚假检测报告,不得篡改或者伪造检测报告。 四.监理平行检测的范围及内容 1、平行检测的范围包括地基基础、主体结构防水与装饰装修、建筑节能、设备安装等相关建筑材料和现场实体的检测。 2、根据原建设部《房屋建设工程和市政基础设施实行见证取样和送检的规定》,涉及结构安全的试块、试件和材料见证取样和送检的比例不得低于有关技术标准中规定应取样数量的30%。上海市规定所有建设工程所使用的全部原材料及现场制作的混凝土、砂浆试块均实行见证取样和送检制度。下列试块试件和材料必须实施见证取样和送检: (1)用于承重结构的混凝土试块; (2)用于承重墙体的砌筑砂浆试块; (3)用于承重结构的钢筋及连接接头试件; (4)用于承重墙的砖和混凝土小型试块; (5)用于拌制混凝土和砌筑砂浆的水泥; (6)用于承重结构的混凝土中使用的掺加剂; (7)地下、屋面、厕浴间使用的防水材料; (8)建筑节能工程使用的材料设备等, (9)国家规定必须实行见证取样和送检的其他试块、试件和材料。

12监理平行检验计划(2020-9)

某工程项目 监理平行检验计划 2020年8月实施 某监理公司 某工程监理部

目录 一、编制依据 二、使用范围 三、工程概况: 四、平行检测计划 4.1、工程材料、构配件 4.2、地基与基础 4.2.1 桩基础 4.3 土建材料抽样复试建筑材料 4.4 建筑装饰装修有害物质现场抽检材料 4.5 建筑节能工程进程材料和设备的复试项目 4.6 建筑幕墙和门窗工程检测 五、实体检测 5.1、实体混凝土强度 5.2、钢筋保护层厚度及间距。

一、编制依据: 1、建设工程委托监理合同 2、建设委托施工合同 3、本工程施工图 4、建设工程监理规范 [GB50319-2000] 5、建设工程施工质量统一验收标准 [GB50300-2001] 6、建筑结构检测技术标准 [GB/T50344-2004] 7、建筑基桩检测技术规范 [JGJ106-2003] 8、水泥取样方法 [GB 12573-1990] 9、混凝土结构工程施工质量验收规范 [GB 50204-2002] 10、砌体工程施工质量验收规范[GB50203-2003] 11、混凝土强度检验评定标准 [GBJ 107-1987] 12、回弹法检测混凝土抗压强度 [JGJ/T 23-2001] 13、建筑装饰装修工程质量验收规范[BG50210-2001] 14、钢筋焊接及验收规程 [JGJ18-2003] 15、钢筋机械连接通用技术规程 [JGJ 107-2003] 16、屋面工程质量验收规范[GB50207-2002] 17、钢筋焊接及验收规程 [JGJ 18-2003] 18、地下防水工程质量验收规范 [GB50208-2002] 19、建筑钢结构焊接技术规程 [JGJ 81-2002] 20、改性沥青聚乙烯胎防水卷材[GB18967-2003] 21、建筑基桩检测技术规范 [JGJ 106-2003] 22、聚氨酯防水涂料 [GB/T 19250-2003 ] 23、基桩低应变动力检测规程 [JGJ/T 93-95] 24、土工试验方法标准 [GB/T 50123-1999] 25、建筑地面工程施工质量验收规范[GB502209-2002] 26、钢筋混凝土用钢第二部分:热扎带肋钢筋[GB1499.2-2007] 27、钢筋混凝土用钢第一部分:热扎光圆钢筋[GB1499.1-2007] 28、蒸压加气混凝土砌块[GB11968-2006] 29、建筑地基基础工程施工质量验收规范[GB50202-2002]

工程监理平行检验”_方案

吉田国际广场二期住宅6#、7#、8#、20#楼 及地下车库工程 监理平行检验方案 监理机构:江苏广厦建设监理有限公司 总监理工程师: 20013年12月18日至20 14年月18日

目录 一、前言 二、工程概况 三、“平行检验”编制的依据 四、“平行检验”实施的范围、程序、内容及要点 五、平行检验附表 1、地基与基础 (1)钻孔灌注桩监理平行检验表 (2)静压预制桩监理平行检验表 2、进场原材料检验 (1)进场钢筋复试平行检验表 (2)进场原材料复试检验表(除钢筋以外需要复试的材料)(3)进场材料、设备验收表(不需要复试的材料) (4)建筑节能材料检验表 3、结构施工平行检验 (1)钢筋连接检验结果登记表 (2)混凝土试块检验结果登记表 (3)砂浆试块检验结果登记表 (4)主要项目检验结果登记表 4、检验批平行检验记录表 (1)工程定位测量放线监理平行检验记录 (2) 钢筋分项工程(原材料及加工)检验批监理平行检验记录 (3) 钢筋分项工程(钢筋连接、安装)监理平行检验记录 (4) 模板分项工程(模板安装)检验批监理平行检验记录 (5) 现浇结构分项工程(结构施工)检验批监理平行验收记录 (6) 填充墙砌体分项工程检验批监理平行检验记录 (7) 一般抹灰分项工程检验批监理平行验收记录

5、结构实体平行检验 (1)楼板厚度检查记录表 (2)构件尺寸检查记录表 (3)钢筋保护层厚度检查记录表 (4)楼面标高检查记录表 (5)结构实体检验回弹测强检查记录表 5、安装工程附表 (1)线路绝缘电阻监理平行检验表 (2)防雷接地监理平行检验表 (3)室内、外给水、排水预留孔洞位置(标高、安装高度)监理平行检验记录表 (4)插座监理平行检验表

建设工程监理平行检测细则

工程工程监理平行检验计划 编制人: 审核人: 年月日

目录 一、工程概况 二、工程监理平行检验 1、平行检验的概念 2、平行检验编制的依据 3、平行检验实施的基本规定(要点) 4、本工程平行检验范围、内容、比例、频率 三、平行检测附表 1、平行检测台帐 四、平行检查附表(土建) 1、工程进场材料质量平行检查记录表 2、钻孔灌注桩平行检查记录表 3、现浇结构隐蔽前(钢筋)质量平行检查记录表 4、现浇结构隐蔽前(模板)平行检查记录表 5、现浇砼结构平行检查记录表 6、钢结构工程现场平行检查记录表 7、幕墙工程平行检查记录表 8、屋面保温层铺设平行检查记录表 9、屋面卷材防水施工平行检查记录表 10、外墙保温厚度平行检查记录 11、钢筋进场平行检查记录表 12、商砼进场平行检查记录表 13、钢管承重支模系统平行检验监理记录 14、平行检验监理记录(通用) 五、平行检查附表(安装) 1、进场材料(设备)质量平行检查表 2、线路绝缘电阻监理平行检查表 3、插座监理平行检查表 4、防雷接地监理平行检查表 5、室内、外给水排水预留孔洞位置(标高、高度、轴线)监理平行检查记录表

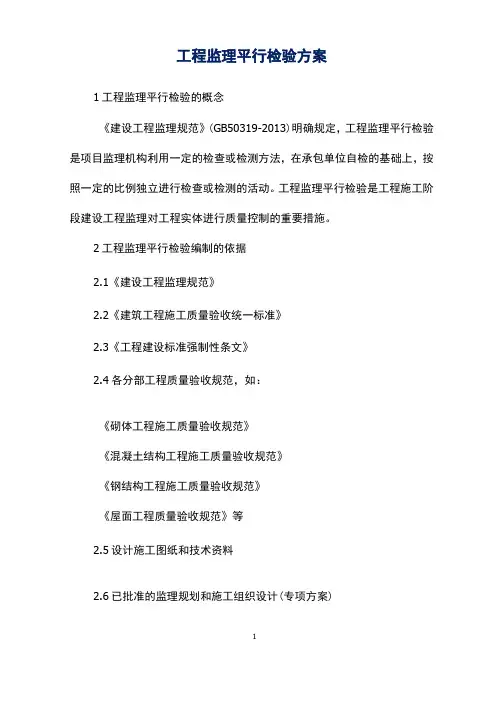

监理平行检验方案 一、工程概况 二、工程监理平行检验方案 1.工程监理平行检验的概念 工程监理平行检验是工程施工阶段建设工程监理对工程实体进行质量控制的重要措施。 《建设工程监理规范》(GB50319-2013)明确规定,工程监理平行检验是项目监理机构利用一定的检查或检测方法,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。 2.工程监理平行检验编制的依据 2.1《建设工程监理规范》 2.2《建筑工程施工质量验收统一标准》 2.3《工程建设标准强制性条文》 2.4各分部工程质量验收规范,如: 《砌体工程施工质量验收规范》 《混凝土结构工程施工质量验收规范》 《屋面工程质量验收规范》 2.5《住宅工程质量通病防冶标准》 2.6设计图纸和技术资料 2.7已批准的监理规划和施工组织设计 3.工程监理平行检验实施的基本规定 3.1开工前,监理机构应会同建设单位、施工单位制定工程监理平行检验方案,并明确平行检验范围、内容、程序、比例、频率等。 3.2项目监理机构应当配备经纬仪、水准仪、钢卷尺、激光测距仪、回弹仪、砼保护层测定仪、卡尺、绝缘电阻测试仪、漏电保护相位检测器等专用检测工具,检测仪器工具须满足工程建设要求。 3.3项目监理机构在工序完成后或建筑材料进场后承包单位自检合格基础上组织平行检查活动。 3.4项目监理机构在见证承包单位制作试块、试件、原材料取样时按比例独立制作试块、试件、原材料取样送至具有资质的专业检测试验机构,进行平行检测活动;

监理平行检验全套资料全

工程监理平行检验台帐 监理机构(盖章): 总监理工程师(签字):

目录 一、工程监理“平行检验”方案 1.前言 2.“平行检验”编制依据 3.基本规定 4.“平行检验”实施的范围、程序、内容及要点 二、平行检查检验附表 1.测量工程(附表) 1.1 控制点“引测依据、保护措施”监理测量复核记录 1.2 工程定位、放线监理测量复核记录 2.地基与基础工程(附表) 2.1 钻孔灌注桩监理平行检验表 2.2 人工挖孔灌注桩监理平行检验表 2.3 静压预制桩监理平行检验表 3.进场原材料(附表) 3.1 建筑结构工程原材料及实体检查检验要求 3.2 混凝土试验平行检验表 3.3 砂浆试验平行检验表 3.4 工程材料进场质量平行检验汇总表 3.5 钢筋进场外观检验(报验)平行检验记录 3.6 模板拼装及周转检验(报验)平行检验记录 3.7 混凝土塌落度平行检测记录 4.结构工程(附表) 4.1 分部分项工程自检完成通知单 4.2 混凝土回弹平行检验记录 4.3 钢筋保护层厚度平行检测记录 4.4 现浇混凝土构件尺寸检测记录 4.5 建筑物重直度、标高、全高监理抽测表 4.6 轴线、层高、板厚检测记录 4.7 建筑结构工程平行检验、隐蔽验收记录汇总表 5.安装工程(附表) 5.1 线路绝缘电阻监理平行检验表 5.2 防雷接地监理平行检验表 5.3 室内外结水、排水预留孔洞位置(标高、安装高度)监理平行检验记录表 5.4 插座监理平行检验记录表 6.节能工程(附表) 6.1 节能工程外墙监理平行检验记录表 6.2 节能工程外门窗及玻璃监理平行检验记录表 7.检验批质量平行验收表 7.1 检验批划分计划 7.2 检验批质量平行验收(附表)

平行检测计划

青岛蓝色硅谷城际轨道交通工程第三监理合同段监理平行检测计划 编制: 审批: 北京建工京精大房和青岛理工大学监理联合体 二0一三年七月

目录 一、编制据:................................................... .. (2) 二、使用范围:................................................... .. (3) 三、工程概况:................................................... .. (3) 四、平行检测计 划: .................................................. . (3) 五、主要试验控制项目:................................................... .. (4) 六、检验项目及取样方法:................................................... .............5七、试验检测计划表:................................................... .. (8)

为加强现场质量管理,提高对施工单位的监督,指导施工过程中平行检测的具体工作,特编制本工程《平行检测方案》,编制依据如下: 一、编制依据 1、《铁路混凝土结构耐久性设计规范》 TB10005-2010 2、《混凝土强度检验评定标准》GBT50107-2010 3、《铁路混凝土工程施工质量验收标准》TB10424-2010 4、《钢筋焊接及验收规范》JGJ18-2012 5、《钢筋机械连接通用技术规程》JGJ107-2010 6、《通用硅酸盐水泥》(GB175-2007) 7、《钢筋机械连接技术规程》(JGJ107-2010) 8、《地下防水工程质量验收规范》(GB50208-2011) 9、《建筑基坑支护技术规程》(DB11/489-2007)

建设工程监理平行检测细则(doc 39页)

建设工程监理平行检测细则(doc 39页)

工程工程监理平行检验计划 编制人: 审核人: 年月日

监理平行检验方案 一、工程概况 二、工程监理平行检验方案 1.工程监理平行检验的概念 工程监理平行检验是工程施工阶段建设工程监理对工程实体进行质量控制的重要措施。 《建设工程监理规范》(GB50319-2013)明确规定,工程监理平行检验是项目监理机构利用一定的检查或检测方法,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。 2.工程监理平行检验编制的依据 2.1《建设工程监理规范》 2.2《建筑工程施工质量验收统一标准》 2.3《工程建设标准强制性条文》 2.4各分部工程质量验收规范,如: 《砌体工程施工质量验收规范》 《混凝土结构工程施工质量验收规范》 《屋面工程质量验收规范》 2.5《住宅工程质量通病防冶标准》 2.6设计图纸和技术资料 2.7已批准的监理规划和施工组织设计 3.工程监理平行检验实施的基本规定 3.1开工前,监理机构应会同建设单位、施工

单位制定工程监理平行检验方案,并明确平行检验范围、内容、程序、比例、频率等。 3.2项目监理机构应当配备经纬仪、水准仪、钢卷尺、激光测距仪、回弹仪、砼保护层测定仪、卡尺、绝缘电阻测试仪、漏电保护相位检测器等专用检测工具,检测仪器工具须满足工程建设要求。 3.3项目监理机构在工序完成后或建筑材料进场后承包单位自检合格基础上组织平行检查活动。 3.4项目监理机构在见证承包单位制作试块、试件、原材料取样时按比例独立制作试块、试件、原材料取样送至具有资质的专业检测试验机构,进行平行检测活动; 3.5监理工程平行检验即平行检查、平行检测的记录和结果是项目监理机构对被检验项目检验批作出合格判断的重要依据之一。 3.6监理工程平行检验由监理机构组织实施,应按公正、独立、自主的原则进行,以确保平行检验所获得数据和结论准确。 3.7监理工程平行检验的结论分正常和异常,监理机构检验的数据在国家标准、规范和设

监理单位平行检验方案

银城地产东宝路聚锦园工程 (平行检验方案) 2009 年02 月18 日至2010年08 月31 日 内容提要 编制说明 监理部分工安排: 原材料平行检验数量、方法、内容、判定及处理 建筑结构实体质量检查要求 监理单位: 专业监理工程师: 总监理工程师: 日期: 江苏兰达工程监理有限公司银城地产聚锦园项目部

监理单位平行检验方案 一、编制说明 依据南京市建筑工程局文件:宁建工字[2007]32号“关于印发《关于加强建筑结构工程施工质量管理的若干规定(试行)》的通知”要求,结合现场实际情况,制定了银城地产聚锦园工程监理平行检验方案;在实施过程中作为监理的一种控制手段,合理的来执行32号文件所规定的标准。 对建筑结构工程平行检验应在施工单位检查的基础上由项目监理机构对施工单位的自检情况进行复核。监理平行检验内容包括原材料和实体检验两方面。其中原材料主要包括钢筋、模板、砼、砖(砌块);实体检验内容包括砼回弹检测、钢筋保护层、构件尺寸、轴线层高。 二、监理部分工安排 各专业监理工程师负责实施,监理员配合。具体安排为: 土建专业由孙磊、高剑波负责。 给排水暖通、电气安装由荆延凤负责。 见证取样由孙磊负责。 三、原材料平行检验数量、方法、内容、判定和处理 (一)、钢筋: 平行检验数量:按进场批次,进场时间记录。

检查方法:项目监理机构的监理工程师、监理人员和施工单位专 职质检员、材料员共同目测和钢尺量测检查。 检查内容:见“钢筋进场外观检验(报验)记录”表 检查结果的判定和处理: 1、品标牌上的标识炉批号应与质量保证书上一致,并做好记录。 当不一致时,应查明材料来源,否则应退货。 2、直径偏差允许值:交货为A级不小于0.3mm,交货为B级不 小于0.4mm;偏差超过允许值的应退货或降级使用。 3、当钢筋表面存在裂纹、起皮应退货;若存在损伤、不平直应剔 出退货;存在油污应清理干净;存在颗粒状或片状老锈应除尽,若影响截面尺寸,应降级处理。 4、外观质量:钢筋应平直、无损伤,钢筋表面不得有裂纹、起皮、 油污、颗粒状或片状老锈等,并在相应栏内填“有”或“无”,平直栏直接填“平直”或“弯曲”。 5、外观检查合格后,应及时见证取样送有资质的检测机构进行复 试,复试合格后方可使用。 6、原材料平行检验不合格的应加倍进行检验,加倍检验仍不合格 的应做退货处理,也不得用于工程。 检查用表:见下页“钢筋进场外观检验(报验)记录”

监理巡视 旁站和平行检查方案

工程监理巡视、旁站和平行检查方案 编制人: 审核人: 审批人: 日期:

监理巡视、旁站和平行检查方案 在监理工作中,采取巡视、旁站和平行检查是监理项目部对工程质量控制的重要实施手段。依据《建设工程质量管理条例》和《建设工程监理规范》的要求,结合本工程实际情况,制定本方案。 一、巡视 巡视是监理人员对正在施工的部位或工序在现场进行的定期或不定期的监督活动,是监理工作的日常程序。 1.施工过程分部分项工程及工序的质量检查与控制中,监理人员必须做到对正在施工的作业区每日进行巡视检查。总监对巡视情况和巡视记录进行定期检查,对巡视出来的问题督促监理人员落实跟踪。 2.现场巡视检查的主要内容如下: 1)、是否按照设计、施工规范和批准的施工方案施工; 2)、是否使用合格的材料、构配件和设备; 3)、施工现场管理人员,尤其是质检人员是否到岗到位; 4)、施工操作人员的技术水平、操作条件是否满足工艺操作要求;特种操作人员是否持证上岗; 5)、施工环境是否对工程质量产生不利影响; 6)、已施工部位是否存在质量缺陷; 7)、施工现场是否存在安全隐患; 8)、施工操作人员安全方面是否存在违章施工。

监理人员将每日的巡视检查情况按实记入当天的巡视检查记 3. 录表中(安全巡视情况记录在安全监理日志中),不得缺、漏,对较大质量问题或质量隐患、安全隐患,可以采用照相方法予以记录。4.对检查出的工程质量或施工安全问题除记录外,应及时或口头通知施工单位相关责任人员,或签发监理工程师通知单(可要求不回复)要求施工单位进行整改处理;对重要问题应及时报告建设单位。 5.对检查出的重要问题按规定进行处理,监理人员应跟踪复查。 二、平行检查 平行检查是指监理人员利用一定的检查或检测手段,在施工单位自检的基础上,安装一定的比例独立进行的工程质量检测活动。平行检查体现工程监理的独立性、工作的科学性,也是管理专业化的要求。1.对进场的工程材料、构配件、设备等的检查、检测和送检复试按照各专业施工质量验收规范规定的抽样方案和合同约定的方式进行,并将检查的情况和相关实测数据记录在材料进场验收记录中(公司有专门的材料验收记录表)。 2.对分项工程检验批的检查、检测按各专业施工质量验收规范的内容和标准对工程质量控制的各个环节实施必须的平行检测,把平行检测的情况和数据如实的记录在平行检查记录表中(公司有专门的平行检查记录表)。抽检数量见各验收规范的要求。 对各分部工程、单位工程有关结构安全及功能的抽测抽检,工 3. 程感观质量的检查、评定等应按《建筑工程施工质量验收统一标准》及合同约定的要求进行。相关情况记录在监理日志中,检测结果形成

监理平行检测计划

x x堤防达标工程4标段平行检测实施细则 一、工程概况 1、工程项目基本概况 1.1项目名称:堤防达标工程(松江区南湾港等)-4标段 1.2项目性质:本工程为水利水电工程 1.3项目等级:工程等级为水利水电工程Ⅱ等,堤防级别为2级,围堰等临时建筑物为4级水工建筑物;防洪标准为50年一遇重现期。本工程地震设防烈度为7度。 1.4建设地点:xxxx镇x港北岸(全长5145.89m) 1.5施工工期:计划开竣工日期为xx年x月01日至xx年x月30日,施工工期180日历天 1.6主要建设内容:堤防达标工程(松江区南湾港等)-4标段主要建设内容为北岸桩号:XDGN0+000—XDGN5+145.89。FZ-6型护岸2481.32m,FZ-7型护岸158 2.27m,FZ-8型护岸188.16m,TR90-X型护岸116.19m,TR90-Y 型护岸27.17m,BZ-9型护岸522.89m,BZ-13型护岸227.89m;排水明沟5145.89m,人行道10291.78m2,路障3个,地面绿化20538.56m2,斜坡绿化14254.12m2,围堰4774.64m。 1.7主要结构形式: 1、本工程护岸及挡土墙结构型式分为FZ-6、FZ-7、FZ-8、TR90-X、TR90-Y、

BZ-9、BZ-13等7种断面型式。 2、本工程新建交通桥两座,分别为林家浜河桥、草长泾河桥。桥梁上部结构采用简支空心梁板,下部采用钢筋砼重力式桥台,基础采用Φ800的钻孔灌注桩,两侧桥梁接坡以5%坡度顺接到设计防汛通道上,长度21m。 3、人行步道基础采用10cm的碎石垫层,3cm干拌水泥黄砂,6cm彩色人行道透水砖,人行步道路宽2m,路面标高4.2m。 4、机动车道基础采用20cm的碎石垫层,20cm的水泥稳定碎石垫层,20cmC25砼路面面层,路宽3m,路面标高4.2m。 5、绿化共种植香樟2799株,紫薇1679株,海桐3358株,红叶石楠27280m2,金边黄杨9663m2,云南黄磬16704m2,百慕大113554m2,紫娇花9215m2。 2、工程项目组织 发包人:xxxx水利建设项目管理中心 监督单位:xxxx水务建设质量监督站 设计单位:xxx水利工程设计研究院有限公司 财务监理:xxx亚工程造价咨询有限公司 施工监理:xxxx工程咨询管理有限公司 承包人:xxx建设工程有限公司 二、适用范围 本细则适用于发生在堤防达标工程(松江区南湾港等)-4标段合同范围内的原材料、构配件、混凝土试块、砂浆试块等的监理平行检测。

平行检测监理实施细则

表号:HCPM/JH02 金山新城公共绿地项目 监理实施细则 (平行检验) 编制人 总监理工程师 上海华城工程建设管理有限公司 年月日

目录 第一章:工程概况; 第二章:平行检验编制依据; 第三章:本工程平行检验特点; 第四章:平行检验工作程序及流程; 第五章:平行检验工作得控制要点及目标值; 第六章:平行检验工作得方法及措施; 第一章工程概况 一、工程名称:金山新城公共绿地项目。 二、建设地点:本项目所在地块北邻龙航路,西邻杭州湾大道,东邻海芙路,南靠老红旗港(含老红旗港桥南侧滨河绿化带),为老红旗港沿线绿地得中心区域。 二、各参建单位: 1、建设单位:上海金山新城区建设发展有限公司。 2、勘察单位:地矿新余地质工程勘察院。 3、设计单位:上海市园林设计院有限公司。 4、质量安全监督单位:上海市绿化与市容(林业)工程管理站。 5、施工单位:上海金山园林工程有限公司。 6、投资监理单位:上海建惠建设咨询有限公司。 7、监理单位:上海华城工程建设管理有限公司、 四、建设规模: 项目实施面积59960㎡,其中绿化面积43762㎡。项目主要工作内容有桥梁工程(含两座景观人行桥)、建筑工程(含管理用房等五座建筑)、土建小品工程(广场铺装、星光步道、自行车道、停车场、亭廊、木栈道)、给排水工程、电气安装工程、绿化种植工程及养护等。 七、工期及造价:工期为186天,计划施工开工时间2017年4月28日,计划竣工时间2017年10月31日。造价为4580万元(固定总价); 第二章平行检验编制依据 一、《建设工程监理规范》、工程建设监理合同、经批准得监理规划、经批准得施工组织设计; 二、业主与承建商签订得施工承包合同及其附件; 三、、本工程施工图纸、技术说明及设计交底、设计变更、会审纪要; 四、工程建设标准强制性条文; 五、建设单位,施工单位与材料,成品,半成品及设备等供货单位签订得加工与购货合同 六、相关规范。 1、《建筑工程施工质量验收统一标准》GB503002013 2、《混凝土结构工程施工质量验收规范》GB502042012 3、《混凝土强度检验评定标准》GB/T501072010 4、《混凝土结构试验方法标准》GB501522012 5、《钢筋焊接及验收规程》JGJ18—2012

监理平行检验方法

监理平行检验方案 一、工程概况: 1、工程项目特征 (1)项目名称:华瑞紫荆一期(东园一期及西园) (2)建设地点:郑州市丰硕南街以东,天元路南,新苑路以北 (3)建筑面积:23.92万㎡2 (4)建筑用途:住宅及商业楼 (5)结构类型:住宅:剪力墙结构;商铺、地下车库:框架结构 (6)计划工期:731日历天 (7)工程质量目标:主体优质结构,其他精品工程。 (8)工程特点:(主楼)CFG复合地基、筏板基础,框架剪力墙结构。 2、工程项目建设实施相关单位名录 (1)建设单位:郑州华瑞房地产开发集团有限公司 (2)设计单位:河南省纺织建筑设计研究院有限公司 (3)承包单位:河南国信建设有限公司 河南瑞祥建筑工程有限公司 (4)监理单位:河南海纳建设管理有限公司 (5)勘察单位:河南卓越建设工程有限公司 二、平行检验在质量控制中的重要性: 1、是衡量工程质量的一把尺子,是实现合同质量目标的重要手段。 2、在于细节的处理,平行检验可以促进做好细节处理。 3、是监理自身工作的需要。使监理平行检验的工作更加规范化、具体化。 三、监理部平行检验的检测手段和仪器配备: 1、组织全体员工认真学习,严格执行平行检验工作,要求达到:对所有平行检验表 格要一知三会,即(知道内容,会操作、会判断、会填表)。

2、根据华瑞紫荆一期(西园一期及东园)项目的具体情况,执行《规定》要求的平行检验。 3、配备必要的检测仪器和设备: 四、平行检验的工作流程: 原材料类: 实体类: 五、制定平行检验项目和控制要点: 1、钢筋进场外观检验记录 ①检查数量:按进场批次 ②禁止盘圆钢筋外加工,如经甲方同意场外加工的,进场时应按批次验收和复试,外观和物理力学 性能应符合规范要求。 ③直条钢筋,直径偏差超过允许值时,可退货或降级使用。 ④钢筋标牌上的炉批号,应与质保书一致,否则应查明材料来源或退货。 2、模板试拼装及周转检验记录 控制要点: ①检查数量:木模的拼装和保养验收,以每一流水段为一个检验批。 ②检查标准:木模板材厚度,不得出现负偏差,起皮、脱胶应变更。 ③每次周转、变更模板的块数应记录表内。

南京监理平行检查细则示范资料

南京平行检查细则范例 一、总则 1.1为了提高监理平行检验水平,规范各项目部的平行检验工作,编制本作业指导书。 1.2本作业指导书适用于房屋建筑工程、市政及轨道交通工程中房屋建筑工程。 1.3监理平行检验工作由总监理工程师组织,专业监理工程师负责。 1.4各监理项目部应在《监理规划》中明确《监理平行检验方案》的负责人及编制完成时间。 1.5监理平行检验方案应在详细分析本项目设计文件及施工方案的基础上有针对性的编制。 1.6监理平行检验出按本文要求外,还应符合国家及地方现行法规。 1.7监理平行检验工作应由监理单位独立完成,而且实体平行检验应在施工单位自检合格后实施,平行检验应有一半数量复核施工单位自检的数据 1.8不合格状态的处理: 1.8.1原材料平行检验不合格的应加倍进行检验,加倍检验仍不合格的应做退货处理,也不得用于工程。 1.8.2砼强度回弹平行检验不合格的应委托有资质的检测单位进行检测。检测结果仍 不合格的按照质量问题处理。 1.8.3钢筋保护层和构件尺寸平行检验不合格的应对同一楼层同一类型构件加倍进 行检验,加倍检验仍不合格的,按照质量问题处理。 1.8.4轴线和层高平行检验不合格的,按照质量问题处理。 1.8.5 砌体平行检验不合格的,应加倍进行检验,加倍检验仍不合格的应拆除重砌。 二、名词短语 2.1平行检验——项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测的活动。 同意或否定承包商的合格结论. 2.2原材料平行检验——专业监理工程师对工程所用实体原材料或周转材料的平行检验。 2.3实体检验平行检验——专业监理工程师对房屋工程的回弹检测、钢筋砼保护层、构件尺寸、轴线和层高及砌体等的平行检验。 2.4钢筋平行检验——对工程将用到的钢筋的外观质量(如锈蚀、裂纹、油污、平直、损伤)及直径(如内径、勒高等)进行的检验,同一检验批数量不超过60吨。 2.5模板平行检验——对模板试拼装检查及模板周转后的保养更换的检查及记录工作。 2.6砖(砌块)平行检验——每一批砖随机抽取20块对几何尺寸和外观质量的检验工作,17块以上合格则本批次合格。 2.7砼坍落度平行检验——混凝土浇筑过程中,监理人员对砼坍落度的检测工作,最少不少于每十车一次。 2.8砼回弹检测平行检验——监理人员对已完砼构件的实体强度推定的检验工作。 2.9砼保护层平行检验——监理人员对已完砼梁板的钢筋保护厚度采用仪器进行检查检验工作。 2.10构件尺寸平行检验——监理人员对构件(梁、板、柱)实体截面尺寸的测量检验,每一层每一类构件不少于2个。 2.11轴线平行检验——监理人员对构筑物轴线位置准确性的检验,每一楼层不少

监理除险加固工程平行检测计划_

监理除险加固工程平行检测计划_ 监理除险加固工程平行检测计划编制:_______________ 审核:_______________ 公司项目监理部年月目录第一节工程概况 1 1.1工程基本情况1 1.2项目组织机构2 第二节编制依据2 1、《建设工程监理规范》2 第三节专业工程特点3 1、钢筋、混凝土、防水材料,见证取样和平行检验工作量大; 3 2、见证取样、平行取样工作必须在现场进行; 3 3、见证取样及送检需要见证人员全程见证; 3 第四节监理工作控制目标及控制要点3 一、监理工作控制目标3 二、监理工作控制要点3 常用建筑材料进场复试项目、主要检测参数和取样依据7 第五节监理工作流程12 1、监理工作流程图12 第六节监理工作方法及措施13 1、明确见证人员职责13 2、见证人员素质1 4 3、建立取样员和见证人员工作台账14 附件: 14 建设部关于印发《房屋建筑工程和市政基础设施工程实行14 见证取样和送检的规定》的通知14 房屋建筑工程和市政基础设施工程实行见证取样和送检的规定15 (一)用于承重结构的混凝土试块; 16 (二)用于承重墙体的砌筑砂浆试块; 16 (三)用于承重结构的钢筋及连接接头试件; 16 (四)用于承重墙的砖和混凝土小型砌块; 16 (五)用于拌制混凝土和砌筑砂浆的水泥; 16 (六)用于承重结构的混凝土中使用的掺加剂; 16 (七)地下、屋面、厕浴间使用的防水材料; 16 (八)国家规定必须实行见证取样和送检的其它试块、试件和材料16 第一节工程概况1.1工程基本情况(一)工程名称:(二)工程地址: (三)主要整治内容和范围: 一、大坝:

监理平行检测实施方案

平湖塘延伸拓浚工程(平湖塘疏浚整治工程I 标) 监理平行检验方案 项目监理机构(章): 专业监理工程师:向明 总监理工程师:沈松垚

日期:2015年8月

监理平行检验方案 目录 一、编制说明 二、工程概况 三、基本规定 四、平行检验监理工作流程 五、平行检验实施的范围、程序、内容及要点 六、平行检验附表

编制说明 (一)、监理工程师在对建设工程实施施工监理时,主要的工作形式有巡视、旁站、平行检验等,而平行检验是施工阶段建设工程监理对工程实体进行质量控制的重要手段。 监理规范中明确规定“平行检验:项目监理机构利用一定的检查或检测手段,在承包单位自测的基础上,按照一定的比例独立进行检查或检测活动” (GB50319 —2000)。 因此,项目监理组织机构必须正确运用“平行检验”这一手段做好工程质量控制工作。 (二)、编制依据 1、工程设计图纸等技术文件资料。 2.《建设工程委托监理合同》。 3.《建设工程施工合同》等有关合同文件资料。 4.《水利工程建设项目施工监理规范》 ( SL288-2014)。 5.《水利水电建设工程验收规程》 ( SL 223-2008 )。 6.工程建设标准强制性条文。 7.各分部工程验收规范。 8.经审核批准的《施工组织设计》。 9.《浙江省水利工程质量检测实施办法》 10.其他相关文件资料等。

、工程概况 三、基本规定 1 “平行检验”的实施由项目监理组织机构进行,依据国家现行标准、规范、设 计文件对被检验项目自行作出判断的检查验收。 2.开工前,项目监理机构会同建设单位、施工单位制定“平行检验” 方案,并明确实施的范围、程序。 3.项目监理组织机构配备相应的专用检测工具。 4.“平行检验”在施工单位自检的基础上向项目监理组织机构报验, 由项目监理 机构根据施工单位报验自检的结果进行现场复验。 5.本项目工程“平行检验”按大于下表所述比例进行:

监理平行检测计划范本

xx堤防达标工程4标段平行检测实施细则 一、工程概况 1、工程项目基本概况 1.1项目名称:堤防达标工程(松江区南湾港等)-4标段 1.2项目性质:本工程为水利水电工程 1.3项目等级:工程等级为水利水电工程Ⅱ等,堤防级别为2级,围堰等临时建筑物为4级水工建筑物;防洪标准为50年一遇重现期。本工程地震设防烈度为7度。 1.4建设地点:xxxx镇x港北岸(全长5145.89m) 1.5施工工期:计划开竣工日期为xx年x月01日至xx年x月30日, 施工工期180日历天 1.6主要建设内容:堤防达标工程(松江区南湾港等)-4标段主要建设内容为北岸桩号:XDGN0+000—XDGN5+145.89。FZ-6型护岸2481.32m,FZ-7型护岸158 2.27m,FZ-8型护岸188.16m,TR90-X型护岸116.19m,TR90-Y型护岸27.17m,BZ-9型护岸522.89m,BZ-13型护岸227.89m;排水明沟5145.89m,人行道10291.78m2,路障3个,地面绿化20538.56m2,斜坡绿化14254.12m2,围堰4774.64m。 1.7主要结构形式: 1、本工程护岸及挡土墙结构型式分为FZ-6、FZ-7、FZ-8、TR90-X、TR90-Y、BZ-9、BZ-13等7种断面型式。 2、本工程新建交通桥两座,分别为林家浜河桥、草长泾河桥。桥梁上部结构采用简支空心梁板,下部采用钢筋砼重力式桥台,基础采用Φ800的钻孔灌注桩,两侧桥梁接坡以5%坡度顺接到设计防汛通道上,长度21m。

3、人行步道基础采用10cm的碎石垫层,3cm干拌水泥黄砂,6cm彩色人行道透水砖,人行步道路宽2m,路面标高4.2m。 4、机动车道基础采用20cm的碎石垫层,20cm的水泥稳定碎石垫层,20cmC25砼路面面层,路宽3m,路面标高4.2m。 5、绿化共种植香樟2799株,紫薇1679株,海桐3358株,红叶石楠27280m2,金边黄杨9663m2,云南黄磬16704m2,百慕大113554m2,紫娇花9215m2。 2、工程项目组织 发包人:xxxx水利建设项目管理中心 监督单位:xxxx水务建设质量监督站 设计单位:xxx水利工程设计研究院有限公司 财务监理:xxx亚工程造价咨询有限公司 施工监理:xxxx工程咨询管理有限公司 承包人:xxx建设工程有限公司 二、适用范围 本细则适用于发生在堤防达标工程(松江区南湾港等)-4标段合同范围内的原材料、构配件、混凝土试块、砂浆试块等的监理平行检测。 三、编制依据 《建设工程监理规范》GB T 50319-2013 《水利工程施工监理规范》SL288-2014 《水利工程施工质量检验与评定标准》DG_TJ08-90-2014 《水利水电工程施工质量检验与评定规程》SL176-2007 《水利水电建设工程验收规程》SL223-2008
