钢筋加工及安装施工方案

1适用范围

本施工方案适用于国道315线吐尔尕特口岸康萨依大桥项目桥梁、涵洞及其他构筑物工程的钢筋混凝土结构或构件、预力混凝土结构或构件中直径为6~32mm钢筋的加工和安装。

2.编制主要用标准和规范

2.1《钢筋机械连接通用技术规程》JGJ107-200

3.

2.2《钢筋焊接接头试验方法标准》JGJ.T27-2001

2.3《带肋钢筋套筒挤压连接技术规程》JGJ108-96

2.4《公路桥涵施工技术规范》JTG/F50-2011

2.5《公路工程质量检验评定标准》JTGF80/1-2004

2.6《公路工程施工安全技术规程》JTJ076-95

3施工准备

3.1技术准备

3.1.1根据设计图纸,确定钢筋连接的方案,说明工程数量、质量标准。

3.1.2进行钢筋连接的工艺试验,确定工艺标准。

3.1.3编制大型钢筋骨架运输、吊装方案。

3.2机械准备

3.2.1切断设备:钢筋切断机、切割机。

3.2.2调直设备:钢筋调直机。

3.2.3弯曲设备:钢筋弯曲机。

3.2.4连接设备:对焊机、电弧焊机、冷挤压连接设备、墩粗直螺纹连接机械、滚轧直螺纹连接机械、锥螺纹连接机械等。

3.2.5运输设备:平板车、钢筋骨架运输车等。

3.2.6吊装设备:吊车、卷扬机、吊具、吊装平台等。

3.2.7安全设备:照明灯、活动软梯、安全帽、安全带等。

3.2.8加工设备:钢筋加工模具。

3.3材料准备

3.3.1钢筋及连接材料(套筒、焊条、扎丝等)必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且设立识别标志。

3.3.2钢筋及连接材料、垫块宜堆置在仓库(棚)内,露天堆置时,垫高30cm 并用彩条布或篷布遮盖。各种焊接材料分类存放和妥善管理。

3.3.4所有钢筋及连接材料的种类、钢号和直径符合设计图纸的规定。3.4作业条件

1、人员配备:钢筋班班长一名,技术员一名,专职安全员一名。

2、技能培训

①培训方式:采用会议、授课、观看影像资料及考察观摩的形式。

②培训内容:加工工艺工法、技术要求、安全文明环保施工要求。

4操作工艺

4.1工艺流程

准备工作→下料→加工钢筋、制作骨架→安装钢筋、骨架→检验

4.2钢筋调直和除锈清理

4.3截断与弯折

所有钢筋的弯折必须在温度+5℃以上时进行。

4.3.2HRB335、HRB400牌号钢筋下料前,将钢筋两端端头统一切除2cm,根据钢筋设计长度下料,分类堆放。

4.3.3钢筋必须按图纸所示形状弯折。浇入于混凝土中的钢筋的露出部分,不能在浇筑混凝土现场弯折。所有钢筋都冷弯。

4.3.5用光圆钢筋制成的箍筋,其末端设180°弯钩。弯钩长度按图纸说明,如图纸未标明,符合表3.3-2规定。

表4.3-1受力主钢筋制作和末端弯钩形状

弯曲部位弯曲

角度

形状图

钢筋

种类

弯曲直径

D

平直部

分长度

末端弯钩

180

°

Ⅰ≥2.5d ≥3d

d

径135

°

HRB33

5

φ8~φ25

≥4d

≥5d

HRB40

φ28~φ

40≥5d

90°

HRB33

5

φ8~φ25

≥4d

≥10d

HRB40

φ28~φ

40≥5d

中间弯钩90°

以下

各类≥20d

表4.3-2钢筋的末端弯钩长度(自弯曲起点至末端)

级别箍筋直

径(mm)

弯钩长度(mm)

被箍受力钢筋直径

<=25mm

被箍受力钢筋直径28—

40mm

I 5~10 91? 109 12 104 121?

II 12 131? 131

注:对于抗震结构,箍筋弯钩平直长度尚按表列加长5倍箍筋直径。

4.4钢筋网和钢筋骨架的加工

4.4.1适宜于预制的钢筋骨架或钢筋网的构件,宜先预制成钢筋骨架片或钢筋网片,运至工地就位后进行焊接或绑扎。

4.4.2骨架的焊接拼装在坚固的工作台上进行,操作时符合下列要求:

1、拼装时按设计图纸实地放样。

2、钢筋拼装前,对有焊接接头的钢筋检查每根接头是否符合焊接要求。

3、拼装时,在需要焊接的位置用楔形卡卡住,防止电焊时局部变形。待所有焊接点卡好后,先在焊缝两端点焊定位,然后进行焊缝施焊。

4、骨架焊接时,不同直径的钢筋的中心线在同一平面上。为此,较小直径的钢筋在焊接时,下面垫厚度适当的钢板。

5、施焊顺序由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部。相邻的焊缝采用分区对称跳焊,不得顺方向一次焊成。

4.4.3钢筋网焊点符合设计规定,当设计无规定时,按下列要求焊接:

1、当焊接网的受力钢筋为I级或冷拉I级钢筋时,如焊接网只有一个方向为受力钢筋,网两端边缘的两根锚固横向钢筋与受力钢筋的全部相

交点必须焊接;如焊接网的两个方向均为受力钢筋,则沿网四周边缘的两根钢筋的全部相交点均焊接,其余的交叉点,可根据运输和安装条件决定,一般可焊接或绑扎一半交叉点。

2、当焊接网的受力钢筋为冷拔低碳钢丝,而另一方向的钢筋间距小于100mm时,除网两端边缘的两根钢筋的全部相交点必须焊接外,中间部分的焊点距离可增大至250mm。

4.5?安装、支撑与固定

4.5.1钢筋、骨架或网片按图纸所示的位置准确安装,并将钢筋牢靠地固定,使其在浇注过程中不致移位。

4.5.3如构件有数层钢筋,且上层重量较大,在安装就位时,可使用钢筋支架。支架支承在下层钢筋上、不得直接支承在模板上。

4.5.5在现场绑扎钢筋时,遵守下列规定:

1、钢筋接头的布置,符合4.7-1?有关规定。

2、钢筋的交叉点用铁丝绑扎结实,必要时,亦可用点焊焊牢。

3、除设计有特殊规定者外,柱和梁中的箍筋与主筋垂直。

4、墩、台身,柱中的竖向钢筋搭接时,转角处的钢筋弯钩与模板成45°,中间钢筋的弯钩与模板成90°。如采用插入式振捣器浇筑小型截面柱时,弯钩与模板的角度最小不得小于15°,在浇筑过程中不得松动。

5、箍筋弯钩的叠合处,在梁中沿梁长方向置于上面并交错布置,圆柱或圆管涵螺旋形箍筋的起点和终点分别绑扎在纵向钢筋上。

4.5.7在浇筑混凝土前,对已安装好的钢筋及预埋件(钢板、锚固钢筋等)进行检查。

4.6钢筋连接

4.6.1钢筋的焊接与绑扎接头

1接头形式的选择

(1)焊接优先采用闪光对焊法,也可采用电弧焊、绑扎、搭接等连接形式。钢筋焊接的接头型式、焊接方法、适用范围符合现行《钢筋焊接及验收规程》(JGJl8)的规定。

(2)轴心受拉和小偏心受拉杆件中的钢筋接头,不宜绑扎。普通混凝土中直径大于25mm的钢筋,宜采用焊接。

(3)钢筋接头采用搭接或帮条电弧焊时,优先采用双面焊缝,双面焊缝困难时,可采用单面焊缝。

(4)钢筋接头采用搭接电弧焊时,两钢筋搭接端部预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝的长度不小于5d,单面焊缝的长度不小于10d(d为钢筋直径)。

(5)钢筋接头采用帮条电弧焊时,帮条采用与主筋同级别的钢筋,其总截面面积不小于被焊钢筋的截面积。帮条长度,如用双面焊缝不小于5d,如用单面焊缝不小于10d(d为钢筋直径)。

2?按照以下要求设置接头

(1)避免在最大力处设置接头,使接头交替排列,接头间距相互错开的距离不小于30d(d为钢筋直径),且不小于500mm。

(2)受力钢筋焊接或绑扎接头设置在内力较小处,并错开布置,对于绑扎接头,两接头间距离不小于1.3倍搭接长度。对于焊接接头,在接头长度区段内,同一根钢筋不得有两个接头,配置在接头长度区段内的受力钢筋,其接头的截面面积占总截面面积的百分率符合表4.7-1的规定。对于绑扎接头,其接头的截面面积占总截面面积的百分率,亦符合表4.7-1

的规定。

表4.7-1接头长度区段内受力钢筋接着面积的最大百分率

接头型式

接头面积最大百分率(%)

受拉区受压区

主钢筋绑扎接头25 50

主钢筋焊接接头50 不限制注:①焊接接头长度区段内是指35d(d为钢筋直径)长度范围内,但不得小于500mm,绑扎接头长度区段是指1.3倍搭接长度;

②在同一根钢筋上尽量少设接头;

③装配式构件连接处的受力钢筋焊接接头可不受此限制;

④绑扎接头中钢筋的横向净距不小于钢筋直径且不小于25mm;

⑤环氧树脂涂层钢筋绑扎搭接长度,对受拉钢筋至少为涂层钢筋锚固长度的1.5倍且不小于375mm;对受压钢筋为无涂层钢筋锚团长度的1.0倍且不小于250mm。

(3)电弧焊接和绑扎接头与钢筋弯曲处的距离不小于10倍钢筋直径,也不宜位于构件的最大弯矩处。

(4)受拉钢筋绑扎接头的搭接长度,符合表4.7-2的规定;受压钢筋绑扎接头的搭接长度,取受拉钢筋绑扎接头搭接长度的0.7倍

表4.7-2受拉钢筋绑扎接头的搭接长度

钢筋类型

混凝土强度等级

C20 C25 高于C25

Ⅰ级钢筋35d 30d 25d 月牙纹HRB335牌号钢筋45d 40d 35d

HRB400牌号钢筋55d 50d 45d

注:①当带肋钢筋直径d不大于25mm时,其受拉钢筋的搭接长度按表中值减少5d采用;当带肋钢筋直径d大于25mm时,其受拉钢筋的搭接长度按表中值增加5d采用。

②当混凝土在凝固过程中受力钢筋易受扰动时,其搭接长度宜适当增加。

③在任何情况下,纵向受拉钢筋的搭接长度不小于300mm;受压钢筋的搭接长度不小于200mm。

④当混凝土强度等级低于C20时,I级、HRB335牌号钢筋的搭接长度按表中C20的数值相增加10d;HRB500钢筋不宜采用。

⑤对有抗震要求的受力钢筋的搭接长度,当抗震烈度为七度(及以上)时增加5d。

⑥两根不同直径的钢筋的搭接长度,以较细的钢筋直径计算。

(5)受拉区内I级钢筋绑扎接头的末端做弯钩,HRB335、HRB400牌号钢筋的绑扎接头末端可不做弯钩。

直径等于和小于12mm的受压I级钢筋的末端,可不做弯钩,但搭接长度不小于钢筋直径的30倍。钢筋搭接处,在中心和两端用铁丝扎牢。

5焊接方法

参照现行《钢筋焊接及验收规程》(JCJl8-2003)的规定执行。

5质量标准

5.1加工钢筋和安装

加工钢筋的检查项目

项项目允许偏差检查方法

1 受力钢筋顺长度方向加±10 按照受力筋总数

2 弯起钢筋各部尺寸±20 抽查30%

3 箍筋、螺旋筋各部分尺±5 每个构件检查5~

焊接网及焊接骨架的允许偏差

项目允许偏差

(mm)

项目

允许偏差

(mm)

网的长、宽±10

骨架的宽及

±5 网眼的尺寸±10 骨架的长±10 网眼的对角

线差

10 箍筋间距0,-20

钢筋位置允许偏差

检查项目允许偏差

(mm)

检查方法

受力钢筋间距两排以上排距±5

每个构件检查2

个断面,用尺量同排

梁、板、拱肋±10

基础、锚碇、

墩台、柱

±20

灌注桩±20

箍筋、横向水平钢筋、螺旋筋间距0,-20

每个构件检查

5~10个间距

钢筋骨架尺寸长±10 按骨架总数的

30%抽查宽、高或直径±5

弯起钢筋位置±20 每骨架抽查30%

保护层厚度柱、梁、拱肋±5

每构件沿模板

周边检查8处基础、锚碇、

墩台

±10

板±3

5.2焊接接头的检查和允许偏差

5.2.1取样

闪光对焊:以300个同类型焊接钢筋在同一焊接条件下(同一焊工在同一班内用同一焊接参数)焊接作为一批,一周内焊接不足300个者,亦按一批计算。电弧焊接:以300个同类型焊接钢筋在同一焊接条件下作为一批,不足300个仍作为一批。检查报告该在每批装配好的钢筋装入模板前24h提交监理工程师批准。

5.2.2闪光对焊接头符合以下要求:

1、外观:每批10%且不少于10个试件进行外观检查;焊接接头处无横向裂纹;与电极接触处的钢筋表面,无明显的烧伤;焊接接头处弯折不得大于4°;两被焊接钢筋轴线偏差不得大于0.1d(d为钢筋直径),且不大于2mm 。如果有一个焊接接头不符合上述要求,则所有该批钢筋的焊接接头均全部进行检查,且把不合格者剔出。不合格焊接接头切除重焊后,可再次提交验收。

2、拉伸试验:每批3根试件进行拉伸试验,且每根试件的焊接接头抗拉强度均符合下表规定。至少有2个试件断于焊缝之外,并呈延性断裂。

钢筋的主要力学、工艺性能

钢筋类型及牌号Ⅰ级HRB335 HRB400

直径(mm)8~20 6~25 28~50 6~25 28~20

最小屈服强度235 335 400

最小抗拉强度370 490 570

延伸率(%)25 16 14

180冷弯弯芯内 d 3d 4d 4d 5d

注:d为钢筋公称直径。

试验结果中,当有1个试件的抗拉强度小于上述规定值,或有2个试件在在焊缝或热影响区发生脆性断裂时,再取6个试件进行复验。复验结果中若仍有1个试件的抗拉强度小于上述规定值时,或有3个试件在在焊缝或热影响区发生脆性断裂时,确认该批接头为不合格品。

试验结果中,当有1个试件在焊缝或热影响区发生脆性断裂时,从成品中再切3个试件进行复检,复验结果中若仍有1个试件在焊缝或热影响区发生脆性断裂时,确认该批接头为不合格品。

3、弯曲试验。闪光对焊接头弯曲试验时,将受压面的金属毛刺和墩粗变形部分消除,且与母材的外表齐平。每批取3个试件进行弯曲试验。弯曲试验可在万能试验机、手动或电动液压弯曲试验器上进行,焊缝处于弯曲中心,弯心直径和弯曲角符合下表规定,当弯至90°时,至少有2个试件不得发生破坏。

闪光对焊接头弯曲试验指标

钢筋型号及牌号弯心直径弯曲角(°)光圆钢筋Ⅰ级2d 90

带肋钢筋HRB335 4d 90 HRB400 5d 90

注:1)d为钢筋直径;2)直径大于25mm的钢筋对焊接头,弯曲试

验时弯心直径增加1倍的钢筋直径。

当试验结果有2个试件发生破断时,再取6个试件进行复验。复验结果当仍有3个试件发生破断时,确认该批接头为不合格。

5.2.3电弧焊接头符合以下要求:

1、外观质量:焊缝表面平整,不得有较大的凹缝、焊瘤;接头处不得有裂纹;咬边的深度,气孔、夹渣的数量和大小以及接头偏差,不得超过下表:

钢筋电弧焊接头的允许偏差

号项目

接头形式备注

绑条焊搭接焊

1 绑条对焊接中心的纵向偏差

(mm)

0.5d --

2 焊接处钢筋轴线交角(°) 4 4

3 焊接处钢筋轴线偏心(mm)0.1d 0..1d

3 3

4 焊缝厚度(mm)+0.05d +0.05d 标准值≥0.3d

5 焊缝宽度(mm)+0.1d +0.1d 标准值≥0.7d

6 焊缝长度(mm)-0.5d -0.5d

7 横向咬边深度(mm)0.5 0.5

8 在长2d焊缝表面上

的气孔及夹渣数量

(个)

2 2

面积

(mm2)

6 6

注:d为被焊接钢筋的直径。

2、拉伸试验:每批3根试件进行拉伸试验,且每根试件的焊接接头抗拉强度均符合下表规定。至少有2个试件断于焊缝之外,并呈延性断裂。

试验结果中,当有1个试件的抗拉强度小于上述规定值,或有2个试件在在焊缝或热影响区发生脆性断裂时,再取6个试件进行复验。复验结果中若仍有1个试件的抗拉强度小于上述规定值时,或有3个试件在在焊缝或热影响区发生脆性断裂时,确认该批接头为不合格品。

5.3预力钢筋及锚具的检验

5.3.1、从每批钢绞线中任取3盘,在每盘钢绞线端部正常部位截取一根试样进行表面质量、直径偏差和力学性能试验。如每批少于3盘,则逐盘检验。试验结果有一项不合格时,不合格盘报废,再从该批未试验过的钢绞线中取双倍试样进行不合格项复试,如仍有一项不合格,该批报废。

5.3.2、预力钢筋以不大于60t为一批。

5.3.3、预力筋锚具、夹具和连接器验收批的划分:在同种材料和同一生产工艺条件下,锚具、夹具以不超过1000套组为一个验收批;连接器以不超过500套组为一个验收批。

6注意事项

6.1对已成型的骨架,垫高放置并加遮盖,并有防止滑动、滚动的斜块楔块或拉绳。

6.2对已经安装的钢筋和骨架,能稳定在底模上,否则采取固定措施。安装完毕的墩身钢筋总高度超过9m高时,必须安装风缆,风缆可以设在钢筋骨架内部。灌注桩的钢筋笼顶部固定牢靠,防止浇注混凝土时上浮。6.3钢筋表面骨架要有足够的钢筋支撑,以保证其施工强度。

6.4对于长时间暴露的预埋件、筋,采取防锈、防污染措施。

6.5在储存、加工、运输、安装过程中及安装完成后,设置明显的警示标志,防止车辆或其他作业对钢筋半成品、成品的碰撞、砸、刮。

6.6波纹管保证在混凝土浇筑过程中,不变形,不破损。

钢筋工程施工方案

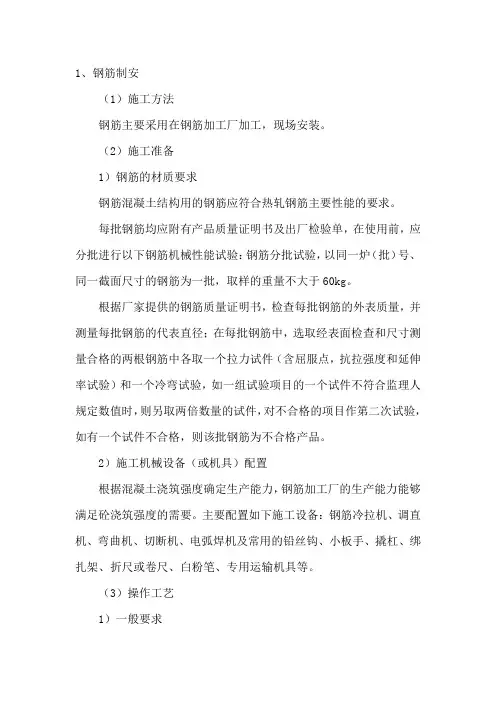

唯亭渔业村地块城市更新项目 钢 筋 工 程 施 工 方 案 江苏省建工集团有限公司 一、编制原则 1.本方案是为顺利实现本项目工程总目标,提供以钢筋施工为主要对象编制的施工技术与组织方案,用以具体指导本项目工程实施钢筋工程施工的全过程。 2.本方案着重施工组织安排、施工准备与资源配置计划、施工方法及工艺要求。 二、编制依据

1.本工程现有的基坑围护、建筑、结构、及水电安装等施工图纸,。 2.《建筑工程施工质量验收统一标准》GB50300-2013。 3.《建筑地基基础工程施工质量验收规范》GB50202-2002; 4.《混凝土结构工程施工质量验收规范》GB50204-2002(2011版); 5.《钢筋焊接及验收规程》JGJ18-2012; 6.《钢筋机械连接通用技术规程》JGJ107-2010; 7.国家建筑标准设计《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1),(04G101-3). 8.《建筑物抗震构造详图》(苏G02-2004). 9.《建筑结构常用节点图集》(苏G01-2003). 三、工程概况 (一)分部(分项)工程或专项工程名称:钢筋工程 (二)参建单位: 建设单位:苏州工业园区城市重建有限公司 设计单位:苏州工业园区设计研究院股份有限公司 监理单位:苏州现代建设监理有限公司 施工单位:江苏省建工集团有限公司 (三)施工范围:钢筋的制作与安装。 (四)施工合同、招标文件对工程施工的重点要求:本工程钢筋甲供 四、钢筋工程概况 钢筋工程是结构工程质量中的重要一环,要严把材质、加工、连接、安装的质量关,施工过程中要跟踪检查,确保钢筋工程的质量。 1.钢筋的选用 本工程采用HRB400和HRB400E钢筋类型,根据该工程钢筋用量较大的特点,为保证钢筋供应数量和质量,由公司材料部门对钢筋统一采购、统一供应。钢筋供应根据工程进度提前半个月分批进场,力争保证现场施工均衡、连续且库存小。 在施工中,相邻区段的钢筋施工应相互协调,并由技术部门制定钢筋施工协调方法,各区段必须按此施工,避免出现工序矛盾和不交圈现象。 五、准备工作 1)技术准备

钢筋加工施工工艺标准.

钢筋加工施工工艺标准 1 适用范围 本标准规定了钢筋加工施工工艺要求、施工方法和质量检验方法。 2 规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款,凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些版本的最终版本。凡是不注日期的引用文件,其最新版本适用于本标准。 GB50204-2002 混凝土结构工程施工质量验收规范 GB50300-2001 建筑工程施工质量验收统一标准 3 术语和定义 GB50300和GB50204确立的术语和定义适用于本标准。 4 施工准备 4.1 原材料 钢筋应符合现行国家、行业、地方标准对钢筋的质量的规定,进场时按规定抽取试件作力学性能检验。当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对钢筋进行化学成分检验或其他专项检验。 4.2 钢筋加工机械 钢筋调直机、钢筋切断机、钢筋弯曲机、钢筋除锈机、钢筋冷拉机、钢筋冷拨机、钢筋冷挤压连接机、钢筋对焊机等。 4.3 作业条件 (1)钢筋进场并按批号进行检验,各项指标符合现行国家标准要求; (2)加工机械检查完好; (3)按现场平面图设置钢筋加工场,并按要求搭设防护棚; (4)接入加工场的电源线路符合规定,供电量满足加工机械施工要求; (5)做好钢筋加工工人安全技术交底。

5、施工工艺 5.1 钢筋的冷拉和冷拔 5.1.1钢筋的冷拉可采用控制应力和控制冷拉率的方法 5.1.1.1当采用控制应力的方法冷拉钢筋时,其冷拉控制应力下的最大冷拉率,应符合表1 的规定,当冷拉率超过表1 的规定时,应进行力学性能检验。 5.1.1.2当采用控制冷拉率的方法冷拉钢筋时,由试验确定冷拉率。测定冷拉率时钢筋的冷拉应力,应符合表2 的规定。 2 注:当钢筋平均冷拉率低于1%时,仍应按1%进行冷拉。 5.1.1.3冷拉钢筋的力学性能应符合表3 的规定,冷弯后不得有裂纹、起层现象。

标准化钢筋加工场施工方案

长株潭城际铁路CZTZH-2标 上报单位:中铁十四局集团有限公司长株潭城际铁路项目经理部二工区编号 施工技术方案报审表 本表一式三份,局指二份、工区一份

树木岭隧道 标准化钢筋加工场施工方案 编制: 审核: 审批: 中铁十四局集团有限公司 长株潭城际铁路综合Ⅱ标项目经理部二工区 二○一二年九月三日

目录 1编制目的 (1) 2编制依据 (1) 3 工程概况 (1) 4 钢筋加工场施工方案 (1) 4.1 选址要求 (1) 4.2钢筋加工场规划布置 (2) 4.3 新建标准化钢筋加工场工程量 (5) 5 施工流程图 (7) 6 具体施工方法 (7) 6.1施工准备 (7) 6.2场地整平施工 (7) 6.3生活区、加工场及便道硬化 (8) 6.4 加工棚施工 (8) 6.5 储存台、隔墙施工 (8) 6.6 围墙施工 (8) 6.7板房搭建 (9) 6.8附属设施建设 (10) 7 文明施工及管理措施 (10) 8安全保证措施 (10)

树木岭隧道标准化钢筋加工场施工方案 1编制目的 为了满足树木岭隧道暗挖区间隧道初支和二衬施工,对钢拱架、钢格栅及二衬钢筋加工等进行标准化作业;以及满足湘府路站北端围护结构和主体结构钢筋加工需求,特编制此方案。 2编制依据 (1)根据中铁十四局集团有限公司长株潭城际铁路综合Ⅱ标项目部标准化建设文件; (2)《长株潭城际铁路综合Ⅱ标树木岭隧道洞身明挖段施工组织设计》; (3)根据本工程施工现场实际情况; (4)国家、长沙市有关安全、文明施工、环境保护规范、规程及相关文件; (5)本企业现有技术水平、管理水平、施工资源及多年从事类似工程的经验。 3 工程概况 长株潭城际铁路综合Ⅱ标树木岭隧道从长沙火车站出发,过人民东路开始入地,平行于京广线南行,穿上行客车联络线、桂花路、下行客车联络线后右拐,穿京广线、东二环,在劳动东路与树木岭路交叉口设地下树木岭站(与地铁三号 线树木岭站换乘),沿树木岭路往南,在香樟路设香樟路站,沿圭塘河往南,在 湘府路设湘府路站,下穿湖南植物园以及时代阳光大道后,设地下汽车南站,沿 中意一路南行,在南三环(绕城高速)附近出洞。 我工区主要负责从DK1+440~DK14+300段范围内的所有车站及非盾构区间 的土建施工,具体主要包括树木岭站、香樟路站、湘府路站和汽车南站站以及中 间的非盾构区间。 4 钢筋加工场施工方案 4.1 选址要求 (1)根据现场实际情况,选址以避开洞身明挖段开挖线及新河路规划线为原则,新建标准化钢筋加工场选址位于洞身明挖段基坑东侧施工便道旁(里程:DK9+140-DK9+290)。后附树木岭隧道标准化钢筋加工场与洞身明挖段基坑关系图。 (2)根据工程分布、施工生产、安全需要,标准化钢筋加工场地势较开阔,

钢筋制作安装施工方案.

郑州航空港经济综合试验区梅河综合治理工程第二标段 液压坝钢筋专项施工方案 批准: 审核: 编制: 河南水利建筑工程有限公司 梅河综合治理工程二标项目部

目录 一、工程概况 (3) 二、钢筋原材料检验 (3) 三、钢筋制作安装施工 (4) 四、钢筋质量检查和验收 (12) 五、钢筋施工质量控制 (13) 六、钢筋绑扎的安全控制 (14)

钢筋制作安装施工方案 一、工程概况 郑州航空港综合实验区梅河综合治理二标起止长空路(k3+480)至晴空路(k6+850)共包括5座拦蓄水建筑物,涉及到钢筋制作安装的建筑物有5#、6#、7#、8#、9#、10#液压坝六座。 工程于2014年12月30日开工,工期10个月,工程总承包施工单位河南水利建筑工程有限公司。 二、钢筋原材料检验 钢筋在施工前,由工程技术人员根据经过图纸会审后的设计图纸,统计计算出各种规格型号的钢筋和数量,提出釆购计划。 1、钢筋进场时必须有出厂厂家、出厂合格证、出厂批号等质量证明书。 2、钢筋材料堆放要离地面20cm以上,露天堆放要用防雨布遮盖好,防止雨淋和污染。 3、钢筋外观检查:热轧钢筋的表面不得有裂缝,结疤和折叠。钢筋的外形尺寸应符合GB1499-98的规定。 4、对不同厂家、不同规格的钢筋应分批按国家对钢筋检验的现行规定进行检验,检验合格的钢筋方可用于加工。检验时以60t同一牌号、同一炉(批)号、同一规格尺寸的钢筋为一批(质量不足60t时仍按一批计),允许由同一牌号同一冶炼和浇筑方法的不同炉罐号的钢筋组成混合批。 5、钢筋检验从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉力试验和冷弯试验,如有一项不满足规范要求,则从同一批中另取双倍数量的试样重做各项试验。 6、钢筋的拉力检验和冷弯检验都要符合DL/T5169-2002《水工砼钢筋施工规范》附录A中表A1所规定的数值。

钢筋工程施工方案1

目录 一、编制依据 二、工程概况 三、钢筋连接方式 四、施工部署 五、施工总体安排 六、主要施工方法 七、技术质量保证措施 八、安全消防措施 九、环保与文明施工措施

一、编制依据 1、雪绒片区棚户区改造(皓顺.壹号院工程)二标段施工图 2、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101) 3、《建筑物抗震构造详图》11G329-1 4、《钢筋混凝土构造柱抗震节点详图》03G363 5、《混凝土结构施工钢筋排布规则与构造详图》12G901 6、《砌体墙结构构造》04G612 7、《混凝土结构工程施工质量验收规范》(GB50204-2011) 8、《钢筋机械连接通用技术规程》(JGJ107—207) 9、《钢筋等强度剥肋滚扎直螺纹连接技术规程》(JGJJGJ -107-2010) 10、《钢筋焊接及验收规程》JGJ18-2012 二、工程概况 1、工程名称:雪绒片区棚户区改造(皓顺·壹号院六期工程) 2、工程地点:信都路以东,静庵路西侧、英华大街以南 3、工程概况:本工程结构设计使用年限为50年。建筑抗震设防烈度为七度。建筑设计防火分类:为一类高层住宅,5#楼为地下2层,地上26层,标准层高2.9m,±0.000为绝对高程61.83m,建筑高度78.8m;5-7 #商业楼为地下1层,地上2层;6#楼为地下2层,地上27层,标准层高2.9m,±0.000为绝对高程60.83m,建筑高度79.7m;耐火等级一级。 4、建设单位:河北锦鹏房地产开发有限公司 设计单位:悉地(北京)国际建筑设计顾问有限公司 监理单位: 河北中基华工程项目管理有限公司 施工单位:湖北工业建筑总承包集团天华建筑工程公司 2、设计概况 筏板基础,车库为独立、条形基础、结构形式框架结构,其它住宅均为剪力墙结构。抗震设计等级为三级,抗震设防烈度7度。

箱式板房钢筋加工车间防护棚搭设施工方案A

目录 l 工程概况 (1) 2 编制依据…………………………………………………………………………………………1 3 搭设安全技术要求 (1) 3、1构配件质量.............................................................................................13、2 构造技术 (2) 4防护棚搭设 (5) 4、1 施工准备…………………………………………………………………………………5 4.2 搭设工艺流程 (6) 4、3搭设施工 (6) 5检查验收…………………………………………………………………………………………7 6 防护棚的拆除 (7) 7 安全管理 (8) 8 验算书 (8)

箱式活动房、钢筋加工、通道防护棚搭设施工方案 一、工程概况 1、工程名称:东莞益海嘉里粮油工业公司生产挂面、面条的制面车间 2、建设单位:东莞市益海嘉里粮油食品工业有限公司 3、工程地点:东莞市麻涌镇新沙港 4、设计单位:广东省轻纺建筑设计院: 5、工程规模:东莞益海嘉里粮油食品工业有限公司扩建生产挂面、面条的 制面车间工程项目位于东莞市麻涌镇新沙港管理区东莞益海嘉里粮油 食品工业有限公司厂区内用地西北角,新建厂房钢筋混凝土框架结构。 局部四层,加工车间二层,总建筑面积14015.57平方米。○1~错误!/ 错误!~错误!厂房车间共二层,首层层高6、0m,第二层层高4、50m;建 筑檐口高度14、2m、\o\ac(○,21)~错误!/错误!~错误!原料配给部 共四层,建筑檐口高度26、6m。根据现场平面布置与材料垂直运输的 要求,现场错误!~错误!/错误!~错误!厂房加工车间部位布置1台塔吊,错误! ~○23/错误!~错误!/ 错误!~错误!原料配给车间布置物料提升机井架一台 (具体位置详见安装位置平面图)。按照规范要求,在塔吊回转半径内各类 临设与出入口处必须搭设双层防护棚。

钢筋加工棚场建设组织规划

通渭梁场钢筋加工棚规划方案 编制: 复核: 审核: 批准: 中铁二十局集团新建宝兰客专甘肃段通渭制梁场日期:二〇一三年四月四日

中铁二十局集团宝兰客专甘肃段通渭梁场钢筋加工棚建设方案 一、工程概况 通渭制梁场位于宝兰客专甘肃段BLTJ-8标,里程IDK859+500处,负责126榀双线整孔箱梁的预制架设任务,其中包括32米箱梁118榀,24米箱梁8榀,混凝土方量总计约四万方。梁场占地面积约161亩,其中包含办公生活区、混凝土拌合站、试验室、制梁区和存梁区等。其中制梁区设置7个制梁台座,存梁区设置30个双层存梁台座,存梁能力为60榀。计划上场管理人员40多人,施工人员200多人,以及各种所需机械设备。 我场在场内拟建设两座“工厂化、专业化”钢筋加工场,负责通渭梁场钢筋的集中加工,钢筋加工场设在进场便道右侧位置,与钢筋绑扎台座相邻。 二、钢筋加工场布局及建设 钢筋加工棚规划宽度为24米、长度为100米,龙门吊跨度为21米、轨道长度106米,两座加工棚采用同一方案建设,总占地面积5088平方米,详见《通渭梁场平面布置图》、另外在钢筋加工棚左侧建加工场生活区。 钢筋加工棚内地面场地换填20cm二八灰土,并用C20混凝土硬化15cm厚;场地设置为中心高,四周低,设置不小于1.5%的坡度,场地四周设排水沟,排水沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采用轻钢结构,内部分设材料堆放区、成品区、作业区。 两钢筋加工棚内各设10t龙门吊一台进行钢筋吊卸作业、钢筋加工棚内设存放钢筋台座,保证钢筋等材料离地高度40cm,且保证不变形。 三、施工方案

钢筋加工棚采用钢结构骨架、彩钢瓦顶棚,四周不封闭。顶棚起拱线高度为9米,跨度拟定为24米、进深100米、龙门吊高度8米,跨度为21米。 钢筋棚内碾压平整后,采用20cm二八灰土换填,然后用15cm厚C20混凝土硬化处理。 1、钢筋加工棚施工 (1)施工工艺流程 场地平整、硬化→浇注立柱基础→钢柱安装→浇注加强墩→屋架吊装及焊接→槽钢檩条安装→屋面板安装。 (2)钢筋加工棚基础浇筑 测量放样,确定钢筋棚立柱位置,立柱间距为6.25米。基础尺寸为长×宽×高为100cm×100cm×100cm ,预埋1cm厚35cm×35cm钢板,并采用C25混凝土浇注。 预埋钢板 基础侧面图 (3)安装钢立柱,用25t起吊机,把钢柱吊起并与加基础预埋钢板焊接。立柱采用外径165mm壁厚3.0mm的钢管,高度为9米、间距为6.25米。 (4)浇注加强墩

(完整版)钢筋工程施工工艺

目录(一)材料知识 1.钢筋的分类 2.钢筋的性能 3.钢筋的进场检验 4.钢筋的保管 (二)钢筋的配料和代换 1.钢筋的配料 2.钢筋的代换 (三)钢筋的锚固和连接 1.钢筋的锚固 2.钢筋的连接 (四)钢筋的焊接 1.电弧焊接技术 2.闪光对焊技术 3.电渣压力焊技术 (五)钢筋的机械连接 1.套筒挤压连接技术 2.锥螺纹连接技术 3.直螺纹连接技术 (六)钢筋的绑扎安装

1.现场准备工作 2.基础钢筋的绑扎 3.梁钢筋的绑扎 4.柱钢筋的绑扎 5.墙钢筋的绑扎 6.板钢筋的绑扎 7.其他相关的要求 钢筋工程的施工知识 (一)材料知识 1 钢筋的分类 结构用的普通钢筋可分为热轧和冷加工两类。(如冷轧带肋和冷轧扭钢筋等) 热轧钢筋的强度登记已更改为235级、335级、400级和500级四个等级。按外形也可分为光园和带肋两种钢筋。 2 钢筋的性能 (1)力学性能:常用拉伸试验来测定其屈服点和抗拉强度,亦称钢筋的延性。 (2)冷弯性能:这是钢筋的塑性指标,他代表着可加工性能。(3)焊接性能:是脂钢筋的可焊性,也可称适应性,可视作获得好的焊接质量的难易度。

(4)锚固性能:是指四个粘结锚固作用。如:胶结力、摩擦力、咬合力和机械锚固力。 3 钢筋的进场检验 (1)检验批:每批应由同一牌号、炉罐号和同规格的重量不大于60吨的赶紧组成。 (2)外观质量:主要指钢筋表面不得有裂纹结疤和折叠;表面凸块不应超过横肋高度;其他缺陷也不得大于允许偏差范围。 (3)力学性能试验:应从每批赶紧中任选两根,每根取两个试件,分别进行拉伸和冷弯试验。 4.钢筋的保管 (1)进场钢筋必须按批分类堆放,要有产品标志和产品标识,要有进场检验记录。 (2)露天堆放应选择地势高,基土平坦坚实,排水畅通及有利于施工的场所。堆放时要加垫木,离地不宜少于200mm。 (3)长期不使用的宜堆放在仓库或料棚内。 (4)堆放地点应严防酸、盐、油类物质和有害气体的侵蚀。(5)已加工后的钢筋成品、半成品均应分类堆放,严防错用。(6)钢筋加工场所应有完善的各项管理制度。 (二)钢筋的配料和代换 (1)下料长度的三个公式 直筋下料长度=构件长度减去保护层厚度加上弯钩增加长度

钢筋工程施工方案

芜湖星隆国际城三期工程钢筋工程施工方案 中国十七冶集团有限公司 芜湖星隆国际城项目经理部 2012年 9月15日

一.工程概况:1.1项目概况: 1.2设计概况:

二.编制依据: 1、《芜湖星隆国际城三期工程设计图纸》 2、《芜湖星隆国际城三期工程施工组织设计》 3、设计交底及图纸会审答疑 4、土建工程施工涉及的有效国家建筑工程质量验收规范和规程: 《混凝土结构工程施工质量验收规范》GB50204-2002 《建筑工程施工质量验收统一标准》 GB50300-2001 《钢筋机械连接通用技术规程》JGJ107-2003 《滚轧直螺纹钢筋连接接头》 JGJ163-2004 《混凝土结构工程施工质量验收规范》 DBJ01-82-2005 《混凝土结构施工图平面整体表示方法制图规则和构造详图》 11G101-1,11G101-2,11G101-3 三.流水段划分: 因施工现场场地狭小,本工程依据图纸设计,根据后浇带情况将地下工程划分为六个区,其中一区1-6/M-S,二区1-6/E-M,三区6-12/M-S,四区6-12/C-M,五区12-20/M-S,六区12-20/A-M(暂定)。 四.施工准备: 4.1技术准备: 熟悉施工图纸,学习有关规范、规程,按规范要求编制钢筋施工方案,包括基础底板、基础反梁、剪力墙、框架柱、框架梁、板钢筋等的加工制作、绑扎安装等施工内容。组织工人学习直螺纹接头的工艺操作、钢筋加工、绑扎等施工工艺标准。熟悉钢筋直螺纹连接工艺规程及规范要求。按设计要求放样,检查已加工好的钢筋品种、规格、形状、数量全部正确。做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线及控制线。按设计、规范列出本工程墙柱筋接头锚固一览表,根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、接头百分比、错开长度。如不符合要求时,要进行处理。绑扎前保护层偏位按1:6调正伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。 4.2机具准备:

钢筋加工规范

钢筋加工规范 一、钢筋加工 1、钢筋在加工弯制前必须调直,并应符合下列规定: (1)钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除干净。 (2)钢筋应平直,无局部折曲。钢筋经过钢筋调直机调直后不得有死弯。 (3)加工后的钢筋,表面不应有削弱钢筋截面的伤痕。 2、钢筋的弯制和末端的弯钩应符合设计要求。当设计无要求时,应符合下列规定: (1)所有受拉热轧光圆钢筋的末端应作成180°的半圆形弯钩,弯钩的弯曲直径dm 不得小于2.5d ,钩端应留有不小于3d 的直线段(图1-1)。 (2)受拉热轧带肋(月牙肋、等高肋)钢筋的末端应采用直角形弯钩,钩端的直线段长度不应小于3d ,直钩的弯曲直径dm 不得小于5d (图1-2)。 (3)弯起钢筋应弯成平滑的曲线,其曲率半径不宜小于钢筋直径的10倍(光圆钢筋)或12倍(带肋钢筋)(图1-3)。 (4)使用光圆钢筋制成的箍筋,其末端应有弯钩(半圆形、直角形或斜弯钩)(图1-4);弯钩的弯曲内直径应大于受力钢筋直径,且不应小于箍筋直径的2.5倍;弯钩平直部分的长度一般为:一般结构不宜小于箍筋直径的5倍,有抗震要求的结构不应小于箍筋直径的10倍。 (5)钢筋加工的允许偏差应符合下列规定: 不带弯钩的长钢筋下料长度误差为±10mm ; 带弯钩及弯折钢筋下料长度误差为±1d (d 为钢筋的直径); 钢筋弯制严格按大样图控制成型质量。钢筋弯钩严格按标准执行,成型钢筋外观无污染,无翘曲不平现象并分类堆放整齐。钢筋弯制过程中,如发现钢材脆断、过硬、回弹或对焊处开裂等现象应及时查出原因正确处理;箍筋的末端向内弯曲,以避免伸入保护层。 图1-1 半圆形弯钩 图1-2 直角形弯钩 图1-4 箍筋末端弯钩 图1-3 弯起钢筋

钢筋工程施工方案(完整版)

六、钢筋工程施工方案 1概况 1.1钢筋工程概况 本工程剪力墙、框架抗震等级为二级,所用钢筋直径见下表。 1.2钢筋工程承包方式 总包:北京××工程公司××项目经理部 钢筋分包:××省建筑工程总公司××分公司 ××省×××建筑工程公司 1.3施工条件 加工场地布置在现场南侧,见总平面布置(图略),相关二级电箱布置到加工场,见临电布置图(图略)。 1.4生活条件 总包方负责提供分包方工人居住、生活场地,交通电分包方自行负责。 2、施工总体安排 2.1施工准备

2.1.1测量准备 根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)。 顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线。待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。2.1.2机具准备 (1)剥肋滚压直螺纹机械连接机具 1)钢筋剥肋滚压直螺纹机 高峰期钢筋施工时至少保证10台钢筋剥肋流压直螺纹机。 其技术参数如下表所求: 2)限位挡铁;对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。 3)螺纹环规 用于检验钢筋丝头的专用量具。 4)力矩扳手 力矩扳手的精度为±5%。 5)辅助机具 砂轮切割机:用于钢筋端面平头。 用于检验钢筋丝头的专用量具。 (2)冷挤压机械连接机具 1)钢筋压接器YJQ-32(3台) 用于挤压钢筋接头。 2)辅助机具

包括模具、检测工具(卡板、测深尺)。 2.2施工手续 现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在使用期内)。剔口钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗。未经培训的人员严禁操作设备。 2.3材料进场计划 材料进场计划随工程进度 施工前认真阅图纸(包括与建筑图对应情况)、方案、相关安全质量规范,做到图纸上问题提前与设计联系解决,配筋及施工中重点突出。 2.5管理人员及劳务人员培训 项目技术部按规定对项目相前部门及分包进行方案、措施交底(包括书面和口头);每周二下午1:30利用简短时间,由分包管理层向其钢筋操作层进行方案、措施交底(包括书面和口头),并由项目技术部和质量部参加。 3.主要施工方法 3.1原材采购与供应 钢筋选用国家大型钢厂的热轧、低碳Ⅰ级、Ⅱ级、Ⅲ级钢筋,严格执行ISO9001:2000质量标准和相关程序文件。 剥肋滚压直螺纹头所用的连接套筒采用优质碳素结构钢。 冷挤压接头所用的连接套筒采用20#钢。 3.2配筋及相关要求

一般钢筋加工场建设方法

精心整理 新建敦化至白河铁路工程 DK0+600~JTK268+400.857 钢筋加工场建设方案 (一工区钢筋加工厂) 1212、工期安排 ...................................................................................... 错误!未指定书签。 3、钢筋加工厂总体规划 .................................................................. 错误!未指定书签。 4、钢筋加工厂基础建设 .................................................................. 错误!未指定书签。 5、钢筋加工厂内各区建设 .............................................................. 错误!未指定书签。 6、生活设施建设 .............................................................................. 错误!未指定书签。 7、安全、消防 .................................................................................. 错误!未指定书签。 8、交底、标示系统 .......................................................................... 错误!未指定书签。

钢筋工程施工方法及技术措施方案

整体解决方案系列 钢筋工程施工方法及技术 措施 (标准、完整、实用、可修改)

编号:FS-QG-34737钢筋工程施工方法及技术措施 Construction methods and technical measures of steel bars 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 钢筋工程主要施工方法及技术措施 1钢筋采购、检验 按照工程进度计划进行钢筋采购,严格要求钢筋材质,钢筋进场时必须提供齐全的材质证明,按炉号及直径d分批查对标志和外观检查,并按国家标准规定抽样做力学性能测试,合格后方可使用。 2钢筋加工 1.现场设置钢筋加工棚,严格按钢筋翻样图纸进行,钢筋加工主要包括:调直、除锈、下料、弯曲。钢筋加工应平直,无局部弯曲,采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于4%。 2.钢筋加工实行"样板制",由班组加工样板,挂在钢筋加工区,以明确加工标准,先加工90°、135°、180°和箍

筋的钢筋样板,方可大量加工。加工成形后的钢筋应按规格码放整齐,并做标牌,注明使用部位,以免用错。 3.钢筋加工的形状、尺寸、数量,必须和钢筋的配料单符合,箍筋要方正平直,受力钢筋顺长度方向全长的净尺寸允许偏差±10mm,无局部弯折。 4.钢筋的弯钩或弯折应符合下列规定: I级钢筋末端需要做180°弯钩,其圆弧弯曲直径d不应小于钢筋直径d的2.5倍,平直部分长度不应小于钢筋直径d的3倍。II级钢筋末端做90°或135°弯折时,钢筋的弯曲直径d不宜小于钢筋直径d的4倍,平直部分长度应按照设计要求确定。 箍筋的末端应做成135°/135°形式,弯钩弯曲直径应大于受力钢筋直径,且不小于箍筋直径的2.5倍;弯钩平直部分的长度不应小于箍筋直径的10倍。 3钢筋的连接 1.绑扎搭接 (1)本工程中墙体、顶板钢筋采用绑扎接头。 (2)绑扎接头应符合下列规定:搭接长度的末端距离钢

钢筋加工场方案(最新版)

海东工业园区高铁新城安置区 (C-6小区) 钢筋加工厂施工方案 批准: 审核: 编制: 中水四局六分局海东高铁新城项目部 二0一二年六月五日

目录 一、钢筋加工场布置方案 (3) 二、主要机械设备配置 (5) 三、人员配置 (5) 四、组织机构及生产流程 (6) 五、钢筋加工方案 (7) 六、质量方针及目标 (10) 七、安全生产管理 (12) 八、施工用电措施及预案 (15) 九、岗位责任制 (20) 十、操作规程 (26)

一、钢筋加工场布置方案 高铁新城C-6小区工程钢筋总需求量为7067.83t,小区施工高峰期日需求钢筋115吨,为满足施工需要,根据现场实际情况,设在小区东侧的钢筋加工厂长90m,宽30m。 1、场地设置: 钢筋加工场分为加工生产区、材料堆放区及办公区三个类别,整个场地采用全封闭布置,设置围墙及大门。 盘圆加工车间设置一个10×15m的加工厂房,加工车间采用钢立柱支撑,车间顶部铺设彩钢瓦,地坪10cm厚C20砼浇筑,厂房的钢结构制安必须按钢结构规范进行制安。 大料加工车间尺寸为10×10m,施工要求同盘圆加工车间。 办公室采用活动式彩板房,地坪采用10cm厚C20砼浇筑。 材料堆放场地浇筑10cm厚混凝土,原材料堆放时采用砖砌体进行垫设。 混凝土地坪边缘设置排水沟,排水沟尺寸20(宽)×30(深)cm,靠道路一侧标砖砌筑,内壁及底部使用1:3水泥砂浆抹面(2cm厚)。 2、吊装设置 加工厂配备一台16T吊车,承担钢筋加工厂的钢筋装卸任务。 3、加工设备的核心设置 钢筋加工场的核心配置为2台全自动数控弯箍机,主要考虑钢筋

钢筋加工棚搭设方案50602

目录 1.编制依据 (1) 1.1. 主要规程、规范 (1) 1.2. 参考手册 (1) 2.工程概况 (1) 2.1. 工程总体概况 (1) 2.2. 防护棚施工概况 (1) 3.施工部署 (2) 4.施工方法 (2) 4.1. 功能要求 (3) 4.2. 基本格构.................. 错误!未定义书签。 5.搭设施工工艺 (3) 5.1. 施工准备 (3) 5.2. 搭设 (3) 6.防护棚质量保证措施 (4) 7.防护棚安全注意事项 (6)

1.编制依据 1.1.主要规程、规范 1.1.1.《建筑施工高处作业安全技术规范》(JGJ 80-2010)1.1. 2.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2012) 1.1.3.《建筑施工高处作业安全技术规范》(JGJ 80-2010)1.1.4.《建筑施工安全检查标准》(JGJ 59-99) 1.1.5.省市相关管理文件 1.2.参考手册 1.2.1.《建筑施工手册》(缩印本第4 版,2003.9) 1.2.2.《实用建筑施工安全手册》(1999.7) 2.工程概况 2.1.工程总体概况 地理位置:本工程位于**省*************。 本工程由*****设计研究院有限公司,由*********开发建设,由************项目管理有限公司监理,由**************施工。 本工程为住宅群,由我项目部承建的工程包括:1#、4#、5#共三栋住宅楼及周边相关配套工程。总建筑面积约50000㎡,28、32层,基础为桩基础,结构形式为框架剪力墙结构;总高度84.6m、96m。 2.2.防护棚施工概况

钢筋工程施工方案。

钢筋工程施工方案 1概况 1.1钢筋工程概况 本工程剪力墙、框架抗震等级为二级,所用钢筋直径见下表。

1.2钢筋工程承包方式 总包:北京××工程公司××项目经理部 钢筋分包:××省建筑工程总公司××分公司 ××省×××建筑工程公司 1.3施工条件 加工场地布置在现场南侧,见总平面布置(图略),相关二级电箱布置到加工场,见临电布置图(图略)。 1.4生活条件 总包方负责提供分包方工人居住、生活场地,交通电分包方自行负责。 2、施工总体安排 2.1施工准备

2.1.1测量准备 根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)。顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线。待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。 2.1.2机具准备 (1)剥肋滚压直螺纹机械连接机具 1)钢筋剥肋滚压直螺纹机 高峰期钢筋施工时至少保证10台钢筋剥肋流压直螺纹机。 其技术参数如下表所求: 2)限位挡铁;对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。 3)螺纹环规 用于检验钢筋丝头的专用量具。 4)力矩扳手 力矩扳手的精度为±5%。 5)辅助机具 砂轮切割机:用于钢筋端面平头。 用于检验钢筋丝头的专用量具。

(2)冷挤压机械连接机具 1)钢筋压接器YJQ-32(3台) 用于挤压钢筋接头。 2)辅助机具 包括模具、检测工具(卡板、测深尺)。 2.2施工手续 现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在使用期内)。剔口钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗。未经培训的人员严禁操作设备。 2.3材料进场计划 材料进场计划随工程进度 施工前认真阅图纸(包括与建筑图对应情况)、方案、相关安全质量规范,做到图纸上问题提前与设计联系解决,配筋及施工中重点突出。 2.5管理人员及劳务人员培训 项目技术部按规定对项目相前部门及分包进行方案、措施交底(包括书面和口头);每周二下午1:30利用简短时间,由分包管理层向其钢筋操作层进行方案、措施交底(包括书面和口头),并由项目技术部和质量部参加。 3.主要施工方法 3.1原材采购与供应 钢筋选用国家大型钢厂的热轧、低碳Ⅰ级、Ⅱ级、Ⅲ级钢筋,严格执行ISO9001:2000质量标准和相关程序文件。 剥肋滚压直螺纹头所用的连接套筒采用优质碳素结构钢。

冷加工钢筋是指在常温下采用某种工艺对热轧钢筋进行加工得到的钢筋

1、。 2、xx的方法: 冷拉是使热轧钢筋的冷拉应力值先超过屈服强度,然后卸载,在卸载的过程中,σ-ε曲线沿直线KO’回到O’点。 3、Fcuk规定边长为150MM的立方体在(20+-3度)的温度和相对温度在90%以上的潮湿空气中养护28d,依照标准试验方法测得其在95%保证率的抗压强度作为混凝土的强度等级。如采用200或100MM的立方体试件时,换算系数分别取 1.05和 0.95. 4、混凝土应力和应变的关系: 第一阶段,应力按较小时σ<=(0 .3-0,4)fck,微裂缝没有明显发展,在砂浆和骨料的结合面上的某些点上产生拉应力集中,当拉应力超过了结合面的粘结强度时,这些点就裂开了,从而缓和了应力集中并恢复平衡。第二阶段( 0.3- 0.4)fck<=σ<=( 0.7- 0.9)fck,随着荷载的增大,水泥石中的裂缝与骨料处的微裂缝不断产生发展,这些裂缝仍然处于稳定状态,即荷载有不增大,裂缝不会持续发展。第三阶段(0。 7-0。9)fck<=σ<=fck,随着荷载增加,裂缝宽度和数量急剧增加水泥石中的裂缝与骨料结合处微裂缝连接成通缝。 5、xx: 在荷载保持不变的情况下随时间而增长的变形。线性徐变:

当应力较小时,曲线接近等距离分布,说明徐变与初应力成正比,。当施加于混凝土的应力σ=( 0.5- 0.8)fc时,徐变与应力不成五在比,徐变比应力增长较快,称为非线性徐变。 6、粘结力的组成: (1)化学胶合力 (2)摩擦力 (3)机械咬合力 (4)钢筋端部的锚固力。 7、材料强度的标准值: 钢筋和混凝土的强度标准值是钢筋混凝土构件按极限状态时采用的材料强度基本代表值。 8、结构的极限状态: 整个结构式结构的一部分超过某一特定状态就不能满足设计规定的某一功能要求。 (1)承载能力极限状态。1。整个结构或结构的一部分作为刚体偿去平衡。 2结构构件或连接因所受应力超过材料强度而破坏或者因过度变形而不适于继续承载。3结构转变为机动体系。4。结构或构件丧失稳定。5。地基丧失承载能力而破坏。 (2)正常使用极限状态1。影响正常的使用和外观的变形2。影响正常的使用或耐久性能的局部损坏3。影响正常使用的振动4。影响正常使用的其它特定状态。

钢筋加工场建设实施方案(2017年.1.5)

武汉市北四环第5合同段 标准化钢筋加工场建设方案 中建三局集团有限公司武汉北四环线项目经理部

二0 一五年十二月

武汉市北四环第5合同段 标准化钢筋加工场建设方案 编制:___________ 审核:___________ 审批:___________ 中建三局集团有限公司武汉北四环线项目经理部 二0 一五年十二月 目录 第1章编制说明 (1)

1.1编制目的 (1) 1.2编制依据 (1) 第2章工程概况 (2) 2.1工程简介 (2) 2.2 主要工程量 (2) 第3章钢筋加工场标准化建设 (4) 3.1钢筋加工场场地选址 (4) 3.2场地地基处理 (6) 3.3钢筋加工棚(车间)总体规划设计 (6) 3.4钢筋加工棚基础设计 (18) 3.5龙门吊轨道布置 (24) 3.6钢筋加工车间内部布置 (29) 3.7机械设备要求 (33) 第4章水电安装 (34) 4.1电力安装 (34) 4.2生产、生活用水 (34) 第5章安全、文明施工 (35) 5.1临时用电安全 (35) 5.2安全、文明施工 (35) 5.3安全环保措施 (39) 第6章应急预案 (1)

6.1应急领导小组成员及职责 (1) 6.2应急预案的启动及程序 (2)

第1章编制说明 1.1编制目的 为了确保本工程施工现场能达到规范化、标准化的要求;为了增强管理人员的质量意识、安全意识、文明施工意识,进一步提高工程管理水平;为了确保建设项目既定目标的顺利实现,本项目根据《湖北省高速公路建设标准化实施指导意见》的具体规定和要求,并结合本项目工程的实际情况,特制定以下实施方案确保武汉北四环线武湖至吴家山段第5合同段项目标准化钢筋加工场建设的顺利进行。1.2编制依据 (1)本工程地质勘查报告; (2)《钢结构设计规范》(GB50017--2003); (3)《建筑施工手册》第四版; (4)《路桥施工计算手册》; (5)《建筑工地安全规范标准》(JGJ59-2011); (6)《建筑施工高处作业安全技术规范》(JGJ80-91); (7)《起重机械安全规程》(GB6067-2010 ; (8)《工程建设安装工程起重施工规范》(HG20201-2000 ; (9)《电气装置安装工程施工及验收规范》(GB5030—2002); (10)《起重机械试验规范和程序》(GB/T5905-2011); (11)《建筑地基处理规范》(JGJ79- 2002); (12)国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准; (13)《湖北省高速公路建设标准化指导意见》(湖北省交通运输厅)。

钢筋加工棚场建设方案

通渭梁场钢筋加工棚规划方案 编制: 复核: 审核: 批准: 局集团新建宝兰客专甘肃段通渭制梁场 日期:二0 —三年四月四日

中铁二十局集团宝兰客专甘肃段通渭梁场钢筋加工棚建设方案 工程概况 通渭制梁场位于宝兰客专甘肃段BLTJ-8 标,里程IDK859+500 处,负责 126 榀双线整孔箱梁的预制架设任务,其中包括32米箱梁118榀,24米箱梁8榀,混凝土方量总计约四万方。梁场占地面积约161 亩,其中包含办公生活区、混凝土拌合站、试验室、制梁区和存梁区等。其中制梁区设置7 个制梁台座,存梁区设置30 个双层存梁台座,存梁能力为60 榀。计划上场管理人员40 多人,施工人员200 多人,以及各种所需机械设备。 我场在场内拟建设两座“工厂化、专业化”钢筋加工场,负责通渭梁 场钢筋的集中加工,钢筋加工场设在进场便道右侧位置,与钢筋绑扎台座相邻。 二、钢筋加工场布局及建设 钢筋加工棚规划宽度为24 米、长度为100米,龙门吊跨度为21 米、 轨道长度106米,两座加工棚采用同一方案建设,总占地面积5088平方米,详见《通渭梁场平面布置图》、另外在钢筋加工棚左侧建加工场生活区。 钢筋加工棚内地面场地换填20cm二八灰土,并用C20混凝土硬化15cm厚; 场地设置为中心高,四周低,设置不小于%的坡度,场地四周设排水沟,排水 沟与梁场其他排水沟相连,将场地内积水排出场外、钢筋加工棚采用轻钢结构,内部分设材料堆放区、成品区、作业区。 两钢筋加工棚内各设10t 龙门吊一台进行钢筋吊卸作业、钢筋加工棚内设存放钢筋台座,保证钢筋等材料离地高度40cm且保证不变形。 三、施工方案 钢筋加工棚采用钢结构骨架、彩钢瓦顶棚,四周不封闭。顶棚起拱线高度 为9米,跨度拟定为24米、进深100米、龙门吊高度8米,跨度为21米。 钢筋棚内碾压平整后,采用20cm二八灰土换填,然后用15cm厚C20混凝

钢筋工程施工方案(技术交底)

一、工程概况: 1、1#、2#、5#、6#楼为现浇钢筋砼框架结构。 2、钢筋选用HPB235(Ф)、HRB335(ф)、冷扎带肋钢筋(Ф2)。 3、钢材选用:Q235钢 二、钢筋制作 (一)、施工准备 1、机械设备 切断机一台、弯曲机一台、电焊机二台及相应设备。 2、材料 各种规格、各种级别的钢筋,必须有合格证,进厂后须经复试合格后方可使用。 3、作业条件 (1)、各种设备在操作前检修完好,保证运转正常,并符合安全规定。(2)、钢筋抽料前必须熟悉图纸、会审记录及质量规范,按设计要求的规格、形状、尺寸、数量合理地填写钢筋抽料表,计算钢筋用量。(二)、操作工艺 1、钢筋表面要洁净,粘着的油污、泥土、浮锈使用前必须清理干净。 2、钢筋调直,可用机械或人工调直,经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减少5%。 3、钢筋切断应根据钢筋号、直径、长度和数量、长短搭设,先断长料,后断短料,尽量减少和缩短钢筋短头,以节约钢材。 4、钢筋弯钩和弯曲:

(1)钢筋弯钩:形式有三种,分别为半圆弯钩、直弯钩和斜弯钩。钢筋弯心直径为2.5d,平直部分3d,钢筋弯钩增加长度的理论计算值:半圆弯钩为6.25d,直弯钩为3.5d,斜弯钩为4.9d。 (2)弯起钢筋,中间部位弯拆处的弯曲直径D,不少于钢筋直径的5倍。 (3)箍筋:箍筋的末端应作弯钩,弯钩形式应符合设计要求。当设计无具体要求时,用Ⅰ级钢筋作箍筋,其弯钩的弯曲直径应大于受力钢筋直径,且不小于箍筋直径的2.5倍,弯钩平直部分的长度对一般结构不宜小于箍筋直径的5倍,对有抗震要求的不应小于箍筋直径的10倍。 (4)钢筋下料的长度应根据构件尺寸,砼保护层厚度、钢筋弯钩增加等规定综合考虑。 (5)钢筋焊接:钢筋焊接采用电弧焊,搭接长度单面焊10d,双面焊5d。 (三)质量标准 保证项目: (1)钢筋的品种和质量,必须符合设计和规范要求。 (2)钢筋的表面应保持清洁。带有颗粒状或片状老锈经除锈后仍有麻点的钢筋严禁按原规格使用。 (3)钢筋的规格、形状、尺寸、数量、锚固长度、接头位置必须符合设计要求和施工规范规定。 (4)钢筋焊接:焊缝长度和高度必须符合规范要求。

临时钢筋加工厂规划方案

目录 一、编制依据 (1) 二、工程概况 (1) 三、临时钢筋加工厂建设标准 (2) 四、临时钢筋加工厂组织机构 (2) 五、临时钢筋加工厂规划方案 (3) 1、总体规划及布局 (3) 2、临时钢筋加工厂的场地处理 (3) 3、临时钢筋加工厂排水方案 (3) 4、临时钢筋加工厂建设 (4) 六、规划方案的实施计划安排 (4) 七、成品运输 (4) 八、钢筋加工厂材料管理 (4) 九、安全环保保障措施 (6)

临时钢筋加工厂规划方案 一、编制依据 1、贵州茅台酒扩建工程环山酒库、七号地块施工总平面图。 2、局指挥部下发关于《进一步落实“集中加工、集中搅拌” 有关规定》的通知。 3、现行建筑工程设计规范、施工规范、施工技术规程、质量评定标准与验收办法。 4、现场调查资料,我公司建设同类工程的施工经验、科技成果及用于本工程的施工设备和技术力量情况等。 二、工程概况 本工程为贵州茅台酒扩建工程,包括环山酒库一期、二期工程和2013年4000吨茅台酒制曲工程;其中环山酒库项目位于茅台镇东南方向,地处后湾酒库东北侧,寒婆岭~羊湾以南,为茅台酒“十二五”扩建工程酒库规划中的一部分,一期工程包括2#~23#共22栋酒库,二期工程包括24#~49#酒库、大小办公楼共28栋;其单栋建筑面积有7409m2、6629m2、5902m2等,总建筑面积约331450㎡,建筑高度15.3m,建筑总高度19.1m;结构形式为多层框架结构;七号地块拟建贵州茅台酒股份有限公司2013年茅台酒4000吨制曲工程,位于茅台酒厂厂区南东侧,紧邻茅台酒厂3车间制曲厂房,场区西侧通简易乡村公路,东侧为规划坛厂至茅台快线(城市一级主干道),建成后交通方便。由1~5号制曲厂房、车间办公楼,车间食堂,1~2号浴侧、维修房及多层车库等11个单体建筑组成,总体呈北东
