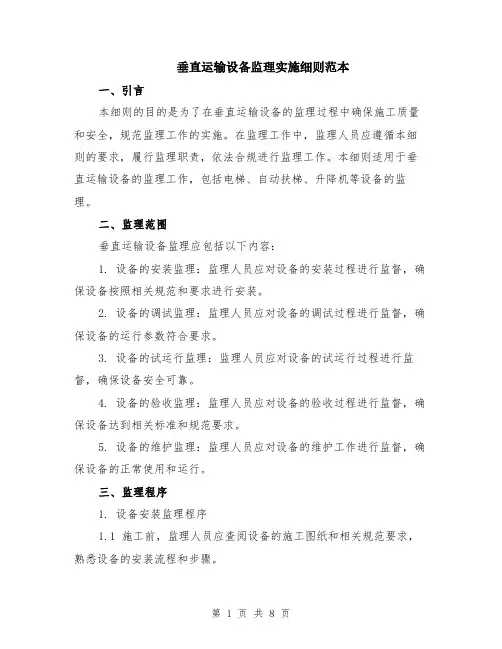

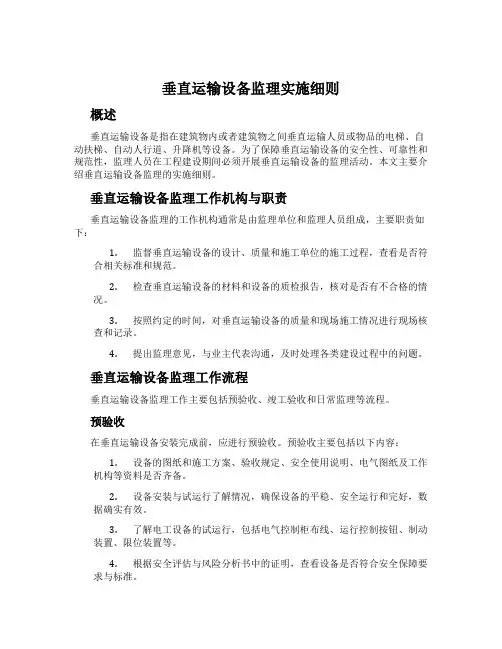

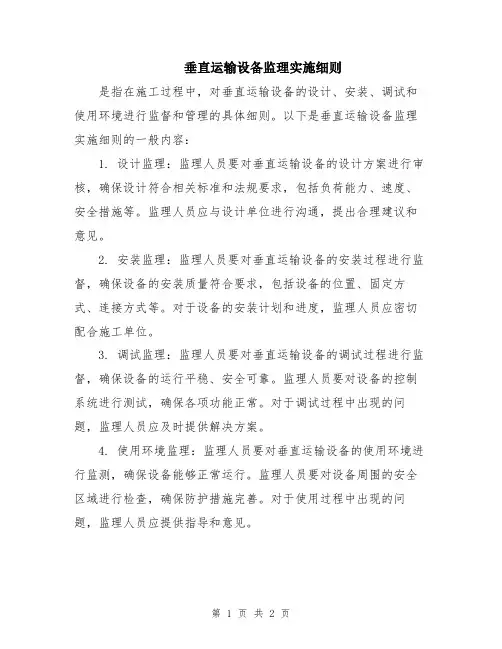

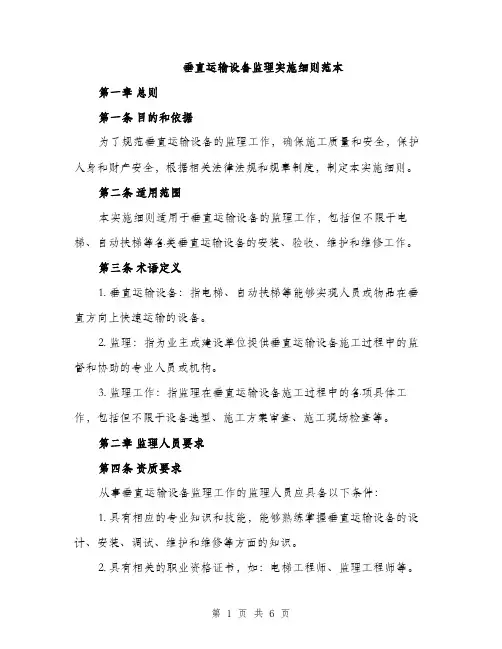

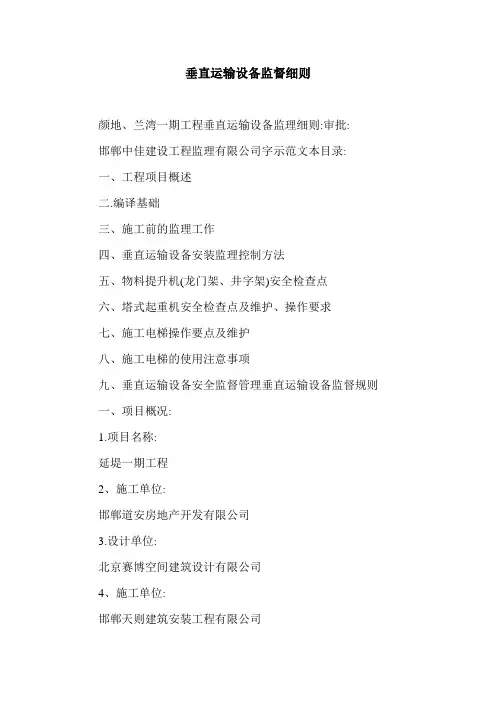

当前位置:文档之家› 垂直运输设备监理实施细则(新版)

垂直运输设备监理实施细则(新版)

垂直运输设备监理实施细则(新版)
垂直运输设备监理实施细则(新版)

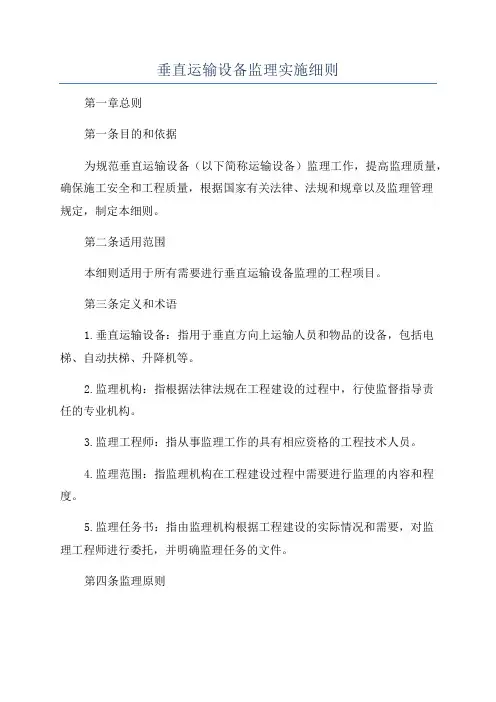

垂直运输设备监理实施细则

(新版)

Safety management refers to ensuring the smooth and effective progress of social and economic activities and production on the premise of ensuring social and personal safety.

( 安全管理)

单位:_______________________

部门:_______________________

日期:_______________________

本文档文字可以自由修改

垂直运输设备监理实施细则(新版)

一、工程概况:

1、工程名称:滟堤一期工程

2、建设单位:邯郸市安道房地产开发有限公司

3、设计单位:北京赛博思建筑设计有限公司

4、承建单位:邯郸市天泽建筑安装工程有限公司

邯郸市邯一建筑工程有限公司

5、工程地址:邯郸市邯大路与南环路交叉口。

6、建设规模:滟堤一期工程建筑面积为:110301.32平方米,建设建筑规模:1#--5#楼、12#、13#楼为地下1层,地上11层,建筑高度为30.90m,;6#-11#楼、14#-16#楼为地下1

层,地上7层,建筑高度为20.90m;47#楼为商业楼,地上3层;48#楼、49#楼为地上1层;地下车库为一层。

滟堤一期工程设计使用年限为50年,建筑物安全等级二级,抗震设防烈度七度,剪力墙及框架的抗震等级均为二级,工程类别:三类。

主要结构形式为框架结构,基础结构形式住宅楼为混凝土平板式筏板基础、商业为独立基础、条形基础。

二、编写依据:

1、本工程建设施工监理委托合同、安全监理协议及工程承发包合同

2、监理规划、监理细则

3、《中华人民共和国安全生产法》

4、国家颁布的各项安全技术规范强制性标准

5、《电梯工程施工质量验收规范》GB50330-2013

6、《建筑施工安全检查标准》JGJ59-99

7、《建筑机械安全使用技术规范》JGJ33-2001

8、《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010

9、行业安全生产规范性文件、安全技术规范等

10、其它有关劳动保护、安全生产方面的规定、标准

三、开工前的监理工作

1、认真审核施工单位编制的施工组织设计,对垂直运输设备使用安全技术措施进行审查,确保施工现场垂直运输设备的安全;

2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度;

3、编制安全监理细则;

4、认真核实“工程项目开工安全生产条件检查表”内容的完成情况,达不到要求的,督促整改;

5、审查施工单位报送的作业人员的数量及上岗证是否符合要求。

四、垂直运输设备安拆监理控制方法:

(一)安全监理,预防为主:

1、针对工地现场垂直运输设备可能出现的安全问题,提醒施工单位引起重视,尽量做到事前控制;

2、制定安全监理检查制度,及时检查发现安全隐患,对存在隐患通过发监理工程师通知单或及时召开安全专题会议协调解决;

3、按时检查现场施工垂直运输设备安拆的验收工作,及时收集验收资料、材料合格证及相关各项资料;

4、积极配合上级主管部门进行施工现场垂直运输设备安拆的检查,听取整改意见,督促施工单位按期落实,消除事故隐患;

5、对检查未及时落实到位的,应以书面通知施工单位,并记入监

理日记和监理小结;

6、对有严重事故隐患的部位、问题将及时责令施工单位限期整改完毕,若施工单位对隐患、问题拖延整改,监理人员将作出停工整改处理,并报告建设单位,若施工单位对隐患、问题拒

土建监理实施细则内容

、专业工程特点 (一)工程概况 (二)、监理工作依据 1、《中华人民共和国建筑法》 2、《建设工程质量管理条例》 3、《中华人民共和国安全生产法》 4、《建设工程安全生产管理条例》 5、《建设工程监理规范》 (GB50319-2000) 6、《建筑工程施工质量验收统一标准》 (GB50300-2001) 7、《建筑地基基础工程施工质量验收规范》 ( GB50202-2002) 8、《砌体工程施工质量验收规范》 (GB50203-2002) 9、《混凝土结构工程施工质量验收规范》 (GB50204-2002) 10、《钢结构工程施工质量验收规范》 (GB50205-2001) 11、《屋面工程质量验收规范》 (GB50207-2002) 12《地下防水工程质量验收规 范》 (GB50208-2002) 13、《建筑地面工程施工质量验收规范》 ( GB50209-2002) 14、《建筑装饰装修工程质量验收规范》 ( GB50210-2002) 15、《建筑给水排水及采暖工程施工质量验收规范》 (GB50242-2002) 16、《建筑电气工程施工质量验收规范》 ( GB50303-2002) 17、《电梯工程施工质量验收规范》 (GB50310-2002) 18、《智能建筑工程施工质量验收规范》 ( GB50339-2003) 19、建设工程强制性条文、标准 20、江苏省其他有关建设工程的法律、法规、强制性标准、规章、规程和规范性文件 21、建设工程委托监理合同 22、建设工程承(分)包合同(包括协议书、招投标文件和工程预算书)

23、《监理规划》 23、建设单位提供的本项目的地质勘察报告、设计施工图纸和其它工程建设文件 24、图纸会审纪要、设计变更、工程变更洽商记录、工程技术核定单等及其他补充文件 25、建设工程的各种标准、图集 26、建设单位对监理工作的其他指令性文件 (三)本工程的专业特点 1、工程环境: 该工程南面紧靠河浜,水和自然地面基本持平,场地地面低平,土方回填较多;地下室基础承台底标高为-4. oom地下降水工作量较大。 2、建筑特点: ⑴ 该工程范围内有主建筑六层框架办公楼一幢,门卫及配电房一座,水泵房一座及地下水池一座。区内道路为二灰结石基层,沥青混凝土面层。设计总建筑面积为7047叭其中办公楼建筑面积为6879 m2(其中地下室建筑面积为394眄, 层数为地下一层,地上6层,总高度22. 8m。建筑层高为:地下室3. 0m, 一层4. 2m 二?六层3. 6m ⑵本工程室内土0.000高于室外地面600伽(室外地面为0.33m)。 ⑶地下室防水等级为二级,防水混凝土等级为S&外墙做法为防水混凝土 墙体上做20 厚1:2. 5水泥砂浆找平层、25厚聚乙烯泡沫挤塑保温板、涂聚氨酯涂料三遍防水层厚1.5-1 . 8120厚、花铺200g油毡一层、20厚1:2.5水泥砂浆保护层、 1 :3 水泥砂浆砌永久性保护墙。 ⑷本工程屋面防水等级为U级,该屋面为不上人屋面,其做法为:钢筋混凝土屋面板上做20 厚1:3 水泥砂浆找平、涂聚氨酯三遍防水层厚1. 5-1 . 8,四周卷起150高、贴35 厚挤塑聚苯乙烯保温层用胶粘剂粘牢(全粘法,、20厚1:1.25 水泥砂浆、40厚C20细石混凝土随捣随抹,内配①4@ 150双向。 ⑸建筑物外立面采用石材幕墙装饰,办公楼局部为玻璃幕墙。窗及幕墙采用铝合金双层中空玻璃系统。 ⑹内装饰做法:

办公楼装饰装修工程监理实施细则

1、开工准备工作 ⑴对工程所需原材料,构配件的质量进行检查和控制 工程材料、半成品,构配件应事先提交样品,经甲方和监理认可后才能采购订货。凡进场材料均应有产品合格证或技术说明书,在材料、设备到货24小时前,通知监理工程师验收,承包方必须按规范要求进行抽样试验。有关抽样试验频率,参照《建设项目质量控制》附录五,监理工程师有权进行抽样复验。经抽样检查合格的材料方可用于工程施工。 (2)承包方按约定的时间向监理方提交施工组织设计,监理方按规定的时间给予审批。监理工程师对施工组织设计的审核,重点审核该方案对保证工程质量提出的技术和组织措施。 ①施工单位编制重点分部(项)工程的施工技术文件; ②针对工程质量通病制定技术措施; ③保证工程质量的预控措施。 (3)对承包方机械、设备的检查; ①设备性能能否满足施工工艺和质量要求; ②设备的数量能否满足工期的要求; ③机械设备能否满足技术规范要求; ④仪器设备精度、性能能否满足质量要求。 2、开工报告 ⑴单位工程开工前,承包方应填写“工程开工报审表”,经总监理工程师批准后方可施工。 ⑵单位工程开工申请报告审查的内容主要有: ①施工许可证是否已获政府主管部门批准; ②施工组织设计是否已获总监理工程师批准; ③承包单位现场管理人员是否已到位,机具施工人员是否已进场,主要工程材料是否已落实。

④进场道路及水、电、通讯等是否满足开工要求。 五、事中质量控制(施工过程中质量控制)实施细则 每道工序均应做到事先有准备、事中有检查、事后有资料。其共同部分为: 1、事前准备 ⑴学习有关图纸和技术资料。 ⑵学习操作规程和质量标准。 ⑶对操作人员进行技术交底。 2、资料验证 ⑴施工记录、自检记录; ⑵质量评定记录。 六、装饰、装修工程监理组织机构图 为做好综合楼的装饰装修工程,加强和便于装饰装修工程的管理,我监理部按装饰装饰的楼段划分配备相应的监理人员,并明确责任,图示如下: 七、装饰、装修工程基本规定 基本规定 1、建筑装饰装修工程所用材料应符合国家有关建筑装饰装修材料有害物质限量标准的规定 2、建筑装饰装修工程施工中,严禁违反设计文件擅自改动

最新整理某某工程监理实施细则.doc

××××××工程 监理实施细则 专业:编制人:编制日期:土建 给排水 电气安装 批准(总监理工程师):

目录 一、工程概况………………………………………………………………………………………… 二、监理组织机构…………………………………………………………………………………… 三、监理工作流程…………………………………………………………………………………… 四、编制依据………………………………………………………………………………………… 五、监理工作实施细则……………………………………………………………………………… 5.1施工前组织保证……………………………………………………………………………… 5.2施工中技术保证……………………………………………………………………………… 5.3测量放线及地基与基础……………………………………………………………………… 5.4砖混结构主体工程…………………………………………………………………………… 5.5混凝土生产和施工过程……………………………………………………………………… 5.6钢筋工程……………………………………………………………………………………… 5.7地面与楼面工程……………………………………………………………………………… 5.8装饰工程……………………………………………………………………………………… 5.9塑钢工程……………………………………………………………………………………… 5.10屋面处理…………………………………………………………………………………… 5.11 给、排水工程……………………………………………………………………………… 5.12 电气电信电视施工监理实施细则………………………………………………………… 六、监理工作的方法及措施…………………………………………………………………………… 6.1组织措施……………………………………………………………………………………… 6.2技术监理工作的方法及措施………………………………………………………………… 6.3质量监理工作的方法及措施………………………………………………………………… 6.4合同及经济监理工作的方法措施…………………………………………………………… 6.5安全进度监理工作措施………………………………………………………………………

房屋建筑工程的监理实施细则

. . . z 蓬溪县任隆镇等4人集资建房 房建工程监理实施细则 审批人: 编制人: 泰兴工程建设监理公司 二○一一年十月

房屋建筑工程监理实施细则 工程概况及特点: 蓬溪县任隆镇邓人集资建房工程位于蓬溪县任隆镇,建筑结构为底框结构建筑,基础为独立柱基和人工挖桩复合基础。土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留洞较多,工程地质情况较为复杂。 2

. 资料. 1、房屋建筑工程监理工作

2、土工程 2.1 土开挖 2.1.1监理工程师审批施工案,重点审查开挖式、支护形式、临时排水措施、回 填案及施工安全措施。 2.1.2监理工程师复测承包单位上报的基础工程轴线定位点、水准基点。 2.1.3土开挖控制要点: 1、当基底位于地下水位以下时,检查开挖时采取的降水措施,地下水位 应降至基坑底0.5m以下。雨季施工时,应在基坑围设置排水通道。 2、检查开挖边坡形式,当现场不宜进行放坡开挖时,应格检查基坑支 护。施工过程中,应对支护结构、围环境进行观察和监测,出现异常 情况,应协调各及时处理。 3、地基土不得超挖、扰动。当地基表面被水浸泡和扰动,必须经过妥 善处理,达到设计要求。 4、监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载 力。 5、检查基底高程和表面平整度。 2.2回填土 2.2.1回填土质量控制要点: 1、基坑回填必须在建筑物地下部分隐蔽工程检查验收合格后及时进行。 2、控制回填程序,防止引起不均匀沉降。 4

. 资料. 3、监理工程师见证检验回填土压实度。 4、监理工程师检查回填土的高程、表面平整度。 5、检查填土施工时的压实机具,对分层厚度、压实遍数、含水率等进 行控制。 3、地基基础工程 3.1基础检验 3.1.1监理工程师审查施工案,承包单位必须格按照批准的施工案进行组织施工。 3.1.2基坑开挖后经监理工程师、设计单位、承包单位联合验槽后可继续后续施 工。 3.1.3监理工程师检查基底平面位置、尺寸、基底标高、基底土质,检查基底地 质情况和承载力是否与设计相符,基底检验情况应详细纪录地基检验表。 3.1.4监理工程师按施工案和设计要求检查土质边坡坡度、基槽外形尺寸、边坡 支护和临时支撑。 3.2地基处理 3.2.1灰土、砂、砂、三合土地基质量控制要点: 1、地基处理须经参建各共同验槽合格后进行。 2、灰土地基:监理工程师按施工规和设计要求检查灰土的配合比、含水量、 拌和的均匀性、虚铺厚度、夯实机具的种类。 3、砂和砂地基:监理工程师检查砂和砂和砂级配、含水量,采用的施工法 (平振法、插振法、水撼法、夯实法、碾压法)。 4、三合土地基:监理工程师按施工规和设计要求检查所有碎的粒径、拌和 均匀性、三合土铺设厚度、铺平夯实度。

某建筑地面工程监理实施细则(doc 8页)

某建筑地面工程监理实施细则(doc 8页)

建筑地面工程监理实施细则 (以厨卫间有防水要求的板块面层为例) 一、专业工程特点 工程做法:楼板,1:8水泥炉碴垫层找坡,水泥砂浆找平层30厚。防水层聚胺脂防水涂料2mm,水泥砂浆保护层20厚,地板砖300×300×6。 预计施工的环境:施工的月份,预计最低气温。 验收规范:GB 50209-2002,GB 50300-2001,GB 50207-2002 二、监理工作流程

记录方可进行建筑地面工程的施工。 (2)建筑地面工程各构造层和面层的铺设,均应待其下层检验合格后方可施工上一层。建筑地面工程各层铺设前与相关专业的分部工程、分项工程以及设备管道安装工程之间,应进行交接检验。 (3)建筑地面施工时,各层环境温度的控制应符合下列规定: 采用掺有水泥,石灰的拌合料铺设以及用石油沥青胶结料铺贴时,不应低于5℃。 采用有机胶粘剂粘贴时,不应低于10℃。 采用砂、石材料铺设时不应低于0℃。 (4)铺设有坡度的地面采用砼板上炉碴垫层,铺设的厚度须达到设计要求的坡度。 (5)检验水泥砂浆强度试块的组数,按每层不少于1组,当每层建筑面积大于1000平方米时,每增加1000平方米应增做1组试块,小于1000平方米按1000平方米计算。当配合比改变时,亦应相应地按规定组数制作试块。 (6)地砖面层的铺设宜地室内装饰工程基本完工后进行。 (7)建筑地面工程质量的检验应符合下列规定。 基层和各类面层的分项工程的施工质量验收应按每一层次或每层施工段做为检验批,高层建筑的标准层可按每三层做为体验批(不足三层按三层计) (8)建筑地面工程的分项工程施工质量检验的主控项目必须达到GB50209-2002规定的质量标准,认定为合格,一般项目80%以上的检查点符合GB50209-2002规范规定的要求,其他检查点不得有明显影响使用,并不得低于允许偏差值的50%为合格。达不到质量标准按GB50300的规定处理。 (9)建筑地面工程完工后,施工质量验收应在施工自检的基础上,由监理单位组织有关单位对分项工程、子分部工程进行检验。 (10)检验方法应符合下列规定: 允许偏差应采用钢尺、2米靠尺、楔形塞尺、坡度尺和水准仪。空鼓向用敲击的方法。检查有防水要求的建筑地面的基层和面层,应采用泼水或蓄水方法,蓄水时间不得少于24小时,表面面层采用观感的方法。 (11)建筑地面完工后,应对面层采取保护措施。

工程监理实施细则全完整版

工程监理实施细则全 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

GD220206□□ 中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线车间) 模板监理实施细则 编写: 审批: 东莞市大业建筑技术咨询有限公司中储粮油脂工业东莞有限公司加工技改扩能项目监理部 2016年10月 18 日 目录

一.工程概况 工程名称:中储粮油脂工业东莞有限公司加工技改扩能项目 建设地点:东莞市麻涌镇新沙港后工业园 建设单位:中储粮油脂工业东莞有限公司 设计单位:河南工大设计研究院 施工单位:中国南海工程有限公司 监理单位:东莞市大业建筑技术咨询有限公司 本工程为中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线生产车间建筑工程),由中储粮油脂工业东莞有限公司兴建,建设工程合同工期为150日历天(工期计算从实际签发开工令日期起计算),新建生产车间一栋八层,占地面积㎡,计算容积面积㎡,建筑面积㎡,配套建设地坪、外网管线等总图工程。本工程结构使用年限50年, 本工程抗震设防烈度为7级,钢框架抗震等级为四级,钢筋混凝土结构构造要求三级抗震,建筑结构安全等级为二级。 二.专业工程特点 本工程承台、地梁、±以下结构柱、构造柱以及局部板均采用木质模板,模板工程的质量(包括制作安装)对于钢筋、砼结构与构件的外观平整和几何尺寸的准确以及结构的强度和刚度等将起重要的作用。为确保整体结构工程的质量,特编制模板工程的监理实施细则。 三.监理工作依据 1.《建设工程监理规范(GB50319—2013)》。 2.经监理公司批准的监理规划。 3.经监理批准的施工组织设计。 4.业主提供的本工程全套施工图纸、设计文件。

模板工程监理实施细则最新版

GD220206□□中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线车间) 模板监理实施细则 编写: 审批: 东莞市大业建筑技术咨询有限公司 中储粮油脂工业东莞有限公司加工技改扩能项目监理部 2016年10月18 日

目录 一.工程概况 (3) 二.专业工程特点 (3) 三.监理工作依据 (3) 四.监理工作的流程: (4) 五.监理工作的控制要点及目标值 (4) 六.监理工作的措施和方法 (6) 七.监理工作要求 (10)

一.工程概况 工程名称:中储粮油脂工业东莞有限公司加工技改扩能项目 建设地点:东莞市麻涌镇新沙港后工业园 建设单位:中储粮油脂工业东莞有限公司 设计单位:河南工大设计研究院 施工单位:中国南海工程有限公司 监理单位:东莞市大业建筑技术咨询有限公司 本工程为中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线生产车间建筑工程),由中储粮油脂工业东莞有限公司兴建,建设工程合同工期为150日历天(工期计算从实际签发开工令日期起计算),新建生产车间一栋八层,占地面积2074.52㎡,计算容积面积6921.714㎡,建筑面积6946.876㎡,配套建设地坪、外网管线等总图工程。本工程结构使用年限50年, 本工程抗震设防烈度为7级,钢框架抗震等级为四级,钢筋混凝土结构构造要求三级抗震,建筑结构安全等级为二级。 二.专业工程特点 本工程承台、地梁、±0.00以下结构柱、构造柱以及局部板均采用木质模板,模板工程的质量(包括制作安装)对于钢筋、砼结构与构件的外观平整和几何尺寸的准确以及结构的强度和刚度等将起重要的作用。为确保整体结构工程的质量,特编制模板工程的监理实施细则。 三.监理工作依据 1.《建设工程监理规范(GB50319—2013)》。 2.经监理公司批准的监理规划。 3.经监理批准的施工组织设计。

土建工程监理实施细则

监理实施细则 工程名称:经纬·御贤府 专业:土建工程 编制: 审核: 项目监理部(盖章) 浙江木石建设项目管理咨询有限公司 年月日 土建工程监理实施细则一、工程概况及土建工程监理目标

1.1进度目标:项目工期457天,从2014年7月31日至2015年10月31日。 1.2质量目标:《本工程监理规划》列出的专业质量控制要求。 1.3投资目标:以《工程施工承包合同》中所列的专业投资目标,静态投资控制在万元。 二、土建工程监理实施的依据 表1 监理实施的依据 文件名称编号工程施工承包合同、招投标文件 监理委托合同 业主提供的施工图纸及地质勘探等有关资料 建筑工程施工质量验收统一标准GB50300-2001 建筑地基基础工程施工质量验收规范GB50202-2002 砌体工程施工质量验收规范GB50203-2002 混凝土结构工程施工质量验收规范GB50204-2002 钢结构工程施工质量验收规范GB50205-2001 地下防水工程质量验收规范GB50208-2002 建筑桩基技术规范JGJ 94-94 混凝土结构设计规范GB50010-2002 地基与基础工程施工及验收规范GBJ 202-83 钢筋焊接及验收规程JGJ 18-96 建筑钢结构焊接规程JGJ 81-91 玻璃幕墙工程技术规范JGJ 102-96 建筑地面工程施工及验收规范 建筑装饰工程施工及验收规范 本地区现行的有关预算、结算定额及文件 《中华人民共和国工程建设标准强制性条文—房屋建筑部分》2002年版 《屋面工程质量验收规范》GB50207-2002经审批的主体结构工程施工组织设计 本工程监理规划 三、质量控制工作内容 1. 审查该工程主体结构工程施工组织设计; 2.检查混凝土工程的轴线与标高; 3.检查模板、钢筋制作安装质量,参加隐蔽工程验收; 4.检查商品混凝土及其浇捣质量; 5.检查现浇结构工程施工质量;

建筑节能工程监理实施细则完整

建筑节能工程监理实施 细则完整 文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]

融水县金山丽园小区工程 节 能 监 理 细 则 广西华蓝工程咨询管理有限公司 二O一年月 目录 一、工程项目概况 (2) 二、监理依据 (5) 三、质量控制流程、要点及措施: (7) 四、监理工作方法及措施 (21) 一、工程项目概况:本工程位于融安县桔香南路136号东侧,西侧与融安供电公司电力生产调度综合楼项目,总建筑面积为9641.4㎡,建筑结构形式为框架结构,位于融安中医院宿舍相邻,建筑层数为地下一层,地上9层综合楼,由广东粤建设计研究院有限公司设计。本工程建筑耐火等级为二级,抗震设防烈度为6

度,屋面防水等级为Ⅱ级。泗顶供电所生产综合营业楼,总建筑面积为785.98㎡,建筑结构形式为框架结构,地上二层,抗震设防为丙类。 节能措施: (一)、建筑总平面布置 1、总平面布局没有足够的自然风入口和出口,建筑群室外空间气流顺畅。 2、建筑物朝向以南北向为主,主里面迎向夏季主导风向,有利于夏季自然通风,降低空调负荷。 3、在满足日照间距和卫生间距的前提下,尽量拉大建筑间距,强化小区内的空气通风换气。 4、采取立体绿化系统,地面绿化确保规定的绿地率,不做或少做硬质铺地,该做透水地面,减少地面热反射,避免“热导效应”,阳台绿化,入户花园、屋顶花园等空中绿化可提高绿化率,并起到遮阳降温作用,有利于节能。 (二),单位设计 1、组织良好的穿堂凤。尽量使每户或每室均有两个朝向可开门窗采光通风,有利于夏季降温,降低空调能耗。 2、适当控制窗墙面积比,使窗墙面积比尽量满足节能标准的规定,特别是东、西外墙,宜少开窗或开小窗、不开窗。 本工程居住部分的窗墙比:东0.04,南0.44,西0.04,北0.32,平均窗墙比为0.21. 本工程公共部分的窗墙比小于0.40时,玻璃的可见透射比不应小于0.4,外窗传热系数住宅4.5,商铺一。 (三)、外围护结构主要节能措施 1、屋面:采用30厚挤塑聚苯板保温隔热。K=0.87,D=2.616.

房屋建筑工程施工监理实施细则

兰州西至武威南增建二线 房建工程监理实施细则 (C2监理标段) 审批人: 编制人:苏未宁陈世清 西南交通大学工程建设监理公司 兰武二线监理站 二○○四年六月

房屋建筑工程监理实施细则 工程概况及特点: 兰武二线房建工程位于兰武线各站内,建筑结构为框架结构低层建筑,基础为井桩基础,填充墙采用粘土空心砖。土建与给排水、采暖、电照、通信、信号各专业需配合施工,预埋件及预留孔洞较多,工程地质情况较为复杂。

1、房屋建筑工程监理工作

2、土方工程 2.1 土方开挖 2.1.1监理工程师审批施工方案,重点审查开挖方式、支护形式、临时排水措施、 回填方案及施工安全措施。 2.1.2监理工程师复测承包单位上报的基础工程轴线定位点、水准基点。 2.1.3土方开挖控制要点: 1、当基底位于地下水位以下时,检查开挖时采取的降水措施,地下水位 应降至基坑底0.5m以下。雨季施工时,应在基坑周围设置排水通道。 2、检查开挖边坡形式,当现场不宜进行放坡开挖时,应严格检查基坑支 护。施工过程中,应对支护结构、周围环境进行观察和监测,出现异 常情况,应协调各方及时处理。 3、地基土不得超挖、扰动。当地基表面被水浸泡和扰动,必须经过妥善 处理,达到设计要求。 4、监理工程师会同设计单位、承包单位共同验槽,见证检测地基承载力。 5、检查基底高程和表面平整度。 2.2回填土 2.2.1回填土质量控制要点: 1、基坑回填必须在建筑物地下部分隐蔽工程检查验收合格后及时进行。 2、控制回填程序,防止引起不均匀沉降。 3、监理工程师见证检验回填土压实度。 4、监理工程师检查回填土的高程、表面平整度。 5、检查填土施工时的压实机具,对分层厚度、压实遍数、含水率等进行 控制。 3、地基基础工程 3.1基础检验 3.1.1监理工程师审查施工方案,承包单位必须严格按照批准的施工方案进行组织 施工。

(完整版)楼地面工程监理细则(DOC)

B13 工程 监理实施细则 (楼地面) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制

一、工程概况(针对楼地面工程情况作简单介绍,特别要写工程的特点、难点和特殊要求) 二、范围和目标(范围:楼地面工程的施工(设计)监理。目标:达到优良合格工程的要求) 三、编写依据: 1 .《建筑地面工程施工质量验收规范》GB50209-2002 2 .《建筑工程质量监控与通病防治全书》 3 .《建设工程质量通病治理措施》 四、楼地面工程监理控制要点: (一)事前监理控制要点与方法 1 .1 掌握和熟悉有关楼地面工程的质量控制文件和资料,即熟悉监理合同、承包合同、设计图纸。 1 . 2 做好图纸会审工作,组织施工等有关单位进行会审,并做好会审记录。会审重点: (1 )楼地面工程是否符合设计规范及地区的技术标准要求。 (2 )所用的材料、设备、规格、型号、性能是否合理。 (3 )与其他专业图纸对照是否有相互矛盾,如:平、立面布置不合理的现象,并予与协调解决。 1 .3 对承包单位资质进行审核: (1 )审查企业注册证明和资质等级,要求交验有关证明(复印件)。(2 )主要施工经历或业绩。 (3 )技术力量情况。

(4 )施工机具、设备情况。 (5 )对近期已完成或在建工程进行实绩考察。 (6 )资金或财务状况。 (7 )对承包单位选择的分包单位,必须按规定审查、认证,符合条件方允许进场施工。 (8 )对施工方的技术工种、上岗证进行审核。 1 .4 审核楼地面工程开工申请报告 (1 )施工组织设计应按施工规范要求,编制有保证施工安装质量的技术措施和施工工艺流程。 (2 )根据提交的开工申请报告,审查是否已具备开工条件,审核标准应以施工方案、现场施工准备情况、各种开工手续是否齐全,来确定是否同意开工。 1 .5 地面与楼面各层所用的材料拌合料和制品的种类、规格、配合比、标号等,应根据设计要求选用,并应符合国家和部颁的有关现行标准,如对其质量发生怀疑时,应进行抽检。各层所用的拌合料的配合比,应由试验确定。 1 .6 位于沟槽、暗管等上的地面与楼面工程,应在该项工程完工经检查合格并交接验收后方可施工。 1 .7 有关耐酸防腐的地面与楼面工程,应按国家标准《建筑防腐蚀工程施工及验收规范》中的有关规定执行。 1 .8 地面与楼面工程施工,对使用有害于健康的和易引起火灾危险的材料(如沥青、胶接剂、溶剂等),应按国家颁布的《建筑安装工

管道工程监理实施细则

管道工程监理实施细则 一、概况: 本工程为上海城市航站楼配套工程机电安装工程位于上海静安区愚园路11号, 由上海静安城建配套发展公司投资共建,上海静安建筑装饰实业有限公司总承 包,地下三层地上25层的五星级宾馆。 本工程施工范围为给排水系统、热水系统和消防系统。 1、给水系统 、1、除洗衣房、锅炉房、人防战时水箱、室外绿化外都做深度处理,其处理工艺流程为:自来水-砂过滤-活性炭吸附-消毒灭菌-生活储水箱处理装置 采用:组砂过滤器和活性炭过滤器,该装置设于地下一层泵房内。 、2、系统划分,地下室洗衣房、锅炉房、人防战时水箱、室外绿化由市政给水管网直接供水,给水系统分四个区,一区地下一层至4层变频泵供水,其余 均由屋顶水箱供给,二区5至12层经减压阀减压后供水以确保供水点静 压不大于0.4Mpa,减压阀设于13层,三区13至21层由水箱直接供水, 四区22层至25层由屋顶变频泵增压供水。 、3、供水方式:采用水池、水泵和水箱联合供水,储水池容积为220M3屋顶生活水箱供水泵选用二台立式泵(Q=65m3/hr,H=123M,N=37KW)一用一备 地下室变频供水设备选用成套设备,供水额定压力为0.45Mpa,配三台立 式泵(Q=42m3/hr,H=50M,N=11kw)二用一备地下室冷却塔补水储水池容积 为90m3冷却塔变频供水选用成套设备,供水额定压力为0.40Mpa,配二台 立式泵(Q=30m3/hr,H=48M,N=7.5KW)一用一备屋顶变频供水设备选用 成套设备,供水额定为0.25Mpa,配三台立式泵 (Q=25m3/hr,H=30M,N=5.5KW)二用一备,屋顶生活水箱容积为70M3消 防水箱容积为18M3,储水池和屋顶水箱均采用不锈钢成品水箱。 2.热水系统 、1、热水供宾馆客房卫生间游泳池、洗衣房、厨房及职工浴室。 、2、热水系统分区划分同给水,系统采用集中加热方法,热源来自地下室锅炉之蒸气,一区水源来自地下室变频泵,二~四区水源来自屋顶水箱,经汽 一水立式容积式加热器换热后送至各水点,容积式加热器数量一区2只 8m3,二、三区各2只5m3,四区为2只3m3,一至三区的加热器均设于地下 一层热交换机房内,四区加热器设于屋顶热交换机房内。 3.排水系统 、1、室内排水系统采用污废水分流,室外污废水合流排入市政污水管,室外雨、污水分流。 、2、屋面雨水经雨水斗收集,经雨水立管排至室外雨水井,空调凝结水排至地下室集水井或室外明沟。 、3、地下室集水井、消防电梯集水井设潜水排水泵,废水经排水泵提升排至室外雨水井,污水池沉砂隔油池废水通过潜水排污泵提升至室外污水检查井,厨房废水经隔油池处理后排入室外污水管道。 4.消防系统 、1、室内消火栓系统:每层均设室内消火栓保护,消火栓设置间距保证同层相邻二个消火栓的水枪充实水栓同时到达室内任何部位,水枪的充实水柱不 小于10米,消防箱采用成品钢制消防箱,消防主泵设于地下一层消防泵

地面铺装工程监理实施细则

B13四季仁恒超高层酒店式公寓工程 监理实施细则 (地面铺装工程) 内容提要: 专业工程特点 \ 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: ~ 日期:

江苏省建设厅监制 地面铺装监理实施细则 一、地面铺装工程的一般要求 1、地面铺装宜在地面隐蔽工程、吊顶工程、墙面抹灰工程完成 并验收后进行; 2、地面面层应有足够的强度,其表面质量应符合国家现行标 准、规范的有关规定; 3、地面铺装图案及固定方法等应符合设计要求; 4、· 5、天然石材在铺装前应采取防护措施,防止出现污损、反碱等 现象,湿作业施工现场环境温度宜在5℃以上。 二、施工准备 1、检查地面铺装工程的施工图、设计说明及相关设计文件,检 查地面铺装材料的产品合格证、性能检测报告、进场验收记 录和复验报告; 2、地面砖、石材、地板、地毯等品种、规格、颜色应符合设计 要求,天然石材表面不得有隐伤、风化等缺陷; 3、地面铺装时所用的龙骨、垫木、地板等木材的含水率,以及 防腐、防蛀、防火处理等均应符合国家现行标准、规范的有 关规定。 三、施工要点

1、石材、地面砖铺贴前应浸水湿润,天然石材铺贴前应进行对 色、拼花并试拼编号,铺贴前应根据设计要求确定结合层砂 浆厚度,拉十字线控制其厚度和石材、地面砖表面平整度(小 于等于1mm),结合层砂浆宜采用体积比为1:3的干硬性 水泥砂浆,厚度宜高出实铺厚度2~3mm,铺贴前应在水泥 砂浆上刷一道水灰比为1:2的素水泥浆,石材、地面砖铺 贴时应保持水平就位,用橡皮锤轻击使其与砂浆粘结密实,同时调整其表面平整度及缝宽(不大于1mm); 2、实木地板铺装时,基层平整度误差不得大于5mm,铺装前 应对基层进行防潮处理,防潮层宜铺装塑料薄膜,铺装前应 对地板进行选配,宜将纹理、颜色接近的地板集中使用于一 个房间或不显眼的部位,木龙骨应与基层连接牢固,固定点 间距不得大于600mm,主地板应与龙骨成30°或45°铺钉,板缝应为2~3mm,相邻板的缝隙应错开,在龙骨上直接铺 装地板时主、次龙骨的间距应根据地板的长度模数计算确 定,地板接缝应在龙骨的中线上,地板钉长度宜为板厚的倍,从凹榫为30°倾斜钉入,硬木地板应先钻孔,孔径略小于 钉直径,主地板及地板与墙之间应留有8~10mm的缝隙; 3、— 4、强化复合地板铺装时,防潮垫层应满铺平整,接缝处不得叠 压,安装第一排时应凹榫面靠墙,地板与墙之间应留有8~ 10mm的缝隙,房间长度或宽度超过8米时,应在适当位置

工程监理实施细则

工程监理实施细则 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】

模板工程监理实施细则 监理单位: 编制: 审批: 日期: 2016年04月04日 目录 1工程概况 (1) 2编制依据 (1) 3监理工作的内容和流程 (2) 4监理工作的控制要点和目标值 (4) 5监理工作的方法和措施 (6)

1 工程概况 2 编制依据 已审核批准的监理规划。 与专业工程相关的工程标准、设计文件和技术资料。 与专业工程相关的主要工程标准有(不限于): 1 《建设工程监理规范》(B50319—2013) 2 《混凝土结构工程施工及验收规范》(GB50204-2002) 3 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 4 《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2010) 5 《建筑工程大模板技术规程》(JGJ74-2003) 6 《建筑施工模板安全技术规范》(JGJ162-2008) 7 《建筑工程施工质量验收统一标准》(GB50300-2013) 8 国家其地方颁布的与专业工程相关的规章制度 已审核批准的施工组织设计、施工方案及专项施工方案。 建设单位的其他有关专业管理规定。 同类工程项目的相关资料。 3 监理工作的内容和流程 监理工作内容 模板工程的监理工作是整个工程监理工作的重要组成部分,模板工程质量的优劣直接影响钢筋砼工程和装修工程等后续工程质量的优劣,必须按部就班,环环相扣地监理好模板工程的施工。 熟悉施工图纸,了解钢筋砼构件所需模板的规格、数量和大致拼装方法。

钢筋工程监理实施细则最新版

钢筋工程监理实施细则最新版

目录 一.工程概况---------------------------------------------------------------------1 二.编制依据---------------------------------------------------------------------2 三.专业工程特点---------------------------------------------------------------2 四.监理工作流程---------------------------------------------------------------3 五.监理工作要点---------------------------------------------------------------4 六.监理工作方法及措施------------------------------------------------------9

钢筋工程监理细则 一、工程概况 1.1项目名称: ****** 1.2建设单位: ****** 1.3设计单位: ****** 1.4施工单位: ****** 1.5建设地点: ****** 1.6总建筑面积:约15.56万平方米 1.7栋数、层数:******项目工程共14个单位工程,包括12栋住宅、1个地下车库、1个幼儿园,整个基坑工程平面形状呈梭镖形状,基坑东西长约470m,南北侧宽130m,开挖深度为2-9.4m。整个项目划分为两个标段,由******承建的二标段,包含4~7#楼、11#、12#楼、标段划分线以西的车库,总建筑面积79537.40平方米。 4#楼、5#楼建筑面积均为6922.36㎡,建筑高度为55.5m,,建筑主体地上18层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二级。耐火等级为二级。 6#楼建筑面积为14229.14㎡,建筑高度为88.9m,,建筑主体地上28层住宅,分一个单元2户,地下2层,使用功能为储藏室(所存物品为丙、丁、戊类物品)、电气间、电表间、热表间。屋顶为平屋顶,楼梯间均可出屋面,阳台为封闭阳台。地下工程防水等级为二

地辐热监理实施细则

地辐热监理实施细则Newly compiled on November 23, 2020

★ 地辐热施工监理实施细则工程名称: 编制: 审核: 编制日期: 目录 一、工程概况及特点 二、编制依据 三、地辐热施工监理质量控制点 四、质量控制的措施和方法 (一)、地板辐射采暖施工前 1.施工单位和有关人员的资格审查 2.施工图纸的审查 3.进场材料及设备的审查 4.施工前的各项准备工作 (二)、地板辐射采暖施工中 (三)、地板辐射采暖施工后期 1.地板辐射的调试 2.地板辐射的维护 3.地板辐射的保养 五、环境与职业健康

1.环境目标与措施 2.职业健康安全目标与措施 3.重要环境因素采取措施 4.不可允许风险及危险源采取措施 一、工程概况及特点: 本工程位于***的南部中段,该工程由两栋高层住宅3#、4#楼组成,总建筑面积为约八万平米,该工程建设单位是***,设计单位由***,施工单位为:***,3#楼高层住宅:建筑面积:28303 平方米,地下一层,地上26 层,建筑物总高度89.3米,属一类高层住宅,该建筑物耐火等级为一级。抗震设防烈度为八度。 4#楼高层住宅:建筑面积:52303 平方米,地下一层,地上33 层,建筑物总高度 99.3M,属一类高层住宅,该建筑物耐火等级为一级。抗震设防烈度为八度,抗震类别为丙级。 采暖热源由地下室热交换站提供,采暖热媒参数为60/50℃,低温热水,住宅采暖系统分为高、低区,高低区采暖系统分别补水定压,补水定压设备位于地下室热交换站。入户计量,户内采用地辐热采暖。 地辐热采暖施工工期紧,采暖施工难度大(地辐热10月中旬开工,11月20日完工,工期为35天),地暖预埋工作必须做到边预埋边检查验收,以保证土建工序的连续性,要求地暖施工人员密切配合土建施工。 因地暖安装材料品种繁多而要求施工管理与安装人员必须全面熟悉各种材料的性能,各种不同的施工工艺、施工规范标准及先进的施工方法等,要全面熟悉地辐热施工工艺,配合土建精心施工。 管理及安装人员的素质要求高。要确保精品工程,就必须熟练的掌握工程中使用的新材料,采用的新工艺及执行的现行施工规范和各种标准,还必须具有较高的工作责任心及严谨的工作作风,也要有较强的管理能力和协调能力。 二、编制依据: 1.施工合同和委托监理合同; 2.经施工图审查机构审查的施工图纸;

基础工程监理实施细则

XXXXXXXX 公司 新建厂房基础工程 监理实施细则 编制 审核 XXXXXXXX 有限公司XXXXXXXX 工程项目监理机构 年月曰

目录 一、编制依据............................... ?? (2) 二、工程概况及专业特点 .................... .. (2) 三、基础阶段监理工作流程 ....................... .. (2) 四、基础阶段监理工作的控制要点 ................. ..3 五、基础阶段监理工作的目标值和方法 ............. ..5 1 s.

编制依据 1.由业主提供的“ XXXXXXXX ”设计的总平面图、桩位平面图、基础平面图及其详图。 2.《建筑工程施工质量验收统一标准》GB50300-2001 3.《建筑地基基础工程施工质量验收规范》GBJ50202-2002 4.《建筑桩基技术规范》JGJ94-94 5.《上海地基基础设计规范》DGJ08-11-1999 6.《预应力混凝土管桩》2000沪G502 7.《本工程地质勘察报告》 8.本工程监理规划 9.XXXXXXXX 项目经理部编制的施工组织设计 工程概况及专业特点: XXXXXXXX 三、基础阶段监理工作流程 铺设钢筋检查规格及数量,注意柱筋梁筋锚 固段承台及地梁放线,作 C15垫层

四、基础阶段监理工作的控制要点 1.基坑与开挖回填 1.1基坑开挖前应对边坡稳定、降水措施、挖土方案、运土路线、堆土位置等方案由监理进行审核,符合规范和设计要求后方能开工,沉桩全部结束并停顿一段时间后,方可开挖。 1.2地下水位较高需降水,可视周围情况采用内降水或外降水措施。 1.3挖土宜分层进行,高差不宜过大;软土地区的基层开挖,基坑内土面高度应保持均 匀,高差不宜超过1m,严禁超挖,挖土的土方不得堆置在基坑附近。 1.4机械挖土时,必须确保基坑内桩体不受损坏。 1.5基坑开挖结束后应在基坑底做好排水盲沟及集水井。 1.6基坑回填前,应排除积水,清除含水量较高的浮土和建筑垃圾。抽除坑穴积水,淤泥。施工过程中应检查排水措施,每层填筑厚度,含水量控制,压实程度。填筑厚度及压实遍数应根据土质压实系数及所用机具按规范和设计要求进行。 2.截桩 2.1将桩段下部用钢箍抱紧。 2.2沿箍上缘凿槽,再行扩大截面。 2.3钢筋可用气割法切断。 3钢筋 3.1钢筋采用25、22、20、16,六股箍筋采用12,箍筋采用10。 3.2钢筋进场时应检查产品合格证,出厂检验报告和进场抽查复验报告(由监理现场见证取样送有资质单位进行复验)。 3.3钢筋的抗拉强度实测值与屈服强度实测值的比值玄 1.25;钢筋的屈服强度实测值与 强度标准值的比值》1.3。 3.4箍筋弯钩的弯折角度:对一般结构玄90°; 对有抗震要求结构应为135°。 3 3.5钢筋的连接,纵向受力钢筋应全数检查: 3.5.1设置在同一构件内的接头宜相互错开,机械连接及焊接连接,接头连接区段的长度为35d (d为纵向受力钢筋的较大直径),且玄500mm。绑扎连接接头连接区段的长度为1.3倍钢筋搭接长度。

水利工程监理实施细则最新版本

德化县龙门滩镇大溪村2016年灾毁耕地修复 工程 监 理 实 施 细 则 编制:杭东升 审核:马俊成 河南创达建设工程管理有限公司 2016年12月

目录 一、工程概况---------------------------------------------- 3 二、监理目标---------------------------------------------- 4 三、监理范围、工作内容、依据 ------------------------------ 5 四、监理的组织机构及各级人员的职责与权限------------------- 6 五、施工阶段质量控制监理实施 ------------------------------ 9 六、施工阶段进度控制-------------------------------------- 20 七、施工阶段的投资控制------------------------------------ 22 八、监理措施---------------------------------------------- 24 九、监理部的管理工作-------------------------------------- 25

一、工程概况 工程名称:德化县龙门滩镇大溪村2016年灾毁耕地修复工程 工程地点:德化县龙门滩镇大溪村,距镇政府所在地18公里 监理项目组成及工程规模:小型 建设工期:90天 ①地理位置 德化县位于福建省中部,泉州市西北部,北纬25°23′~25°57′,东经117°56′~118°33′北连尤溪县,南界永春县,西邻大田县,东与仙游县、永泰县相接。县境东西62.1公里,南北宽60.4公里。 龙门滩镇位于德化东南部,与仙游、永春县毗邻,自北至西与南埕、雷锋、浔中、三班四个镇相接,距县城约10公里。土地总面积215.55平方公里,共86个自然村,辖12个村民居委会,设97个村民小组。 大溪村抵触永春、德化、仙游三县交界处,距镇政府所在地18公里,通公路,便于材料运输。大溪村是全镇仅有的少数民族村,也是革命老区。 ②社会经济状况 大溪村海拔300米,下辖湖坂、大地、黄洋、上坪、双坑、下庶、伍丘7个自然村,有5万多亩的林地,林竹资源丰富。大溪村经济以发展农业为,并大力发展种植业和加工业。经济作物以茶叶、柑桔为主。1999年全年农业产值1025.1万元,工业产值500万元,企业产值700万元,村财收入28.04万元,农民人均纯收入3200元。现有茶厂1家,电站1座。1995年新建1座1100平方米的小学,现有生员287人,教师15人。 ③灾毁现状 2016年9月27日至9月29日期间,德化县受台风“鲇鱼”影响,连

相关主题
文本预览
相关文档 最新文档
