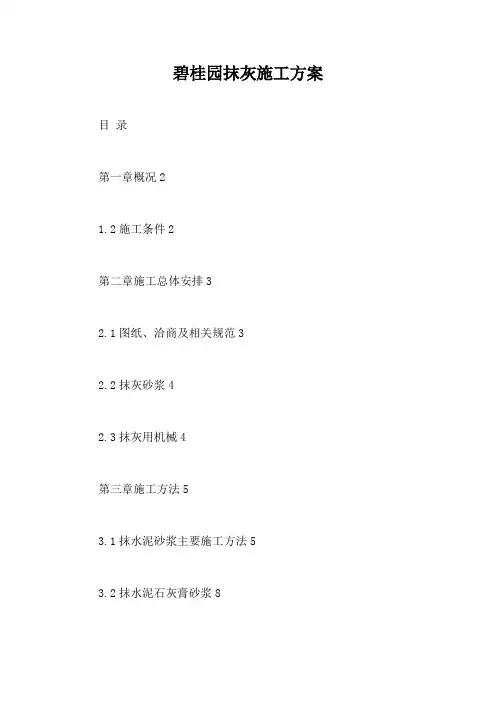

碧桂园抹灰施工方案目录
第一章概况2
1.2施工条件2
第二章施工总体安排3
2.1图纸、洽商及相关规范3
2.2抹灰砂浆4
2.3抹灰用机械4
第三章施工方法5
3.1抹水泥砂浆主要施工方法5
3.2抹水泥石灰膏砂浆8
3.3抹灰层厚度9
第四章技术质量保证措施9
4.10施工中常出现质量通病11
第五章第五章、外墙抹灰及节点做法12-27
第六章主要安全技术措施28
第七章成品保护及环保措施30
第一章概况
1.1工程概况
工程根据使用功能分为16#楼26层标高:80.4米,地下室负2层标高:-7.2米。17#楼28层标高:86.4米,地下室负2层标高:-7.2米。18#楼27层标高:83.4米,地下室负2层标高:-7.2米。19、20#楼27层标高:80.8米,地下室负2层标高:-10.1米。结构形式-主楼:框架-剪力墙结构体系,地下室:框架-剪力墙结构体系。
砂浆材料做法见
1.2施工条件1.
2.1结构工程经相关部门质量验收合格,并弹好+1m建筑水平线。
1.2.2抹灰用水泥砂浆及混合砂浆均在现场搅拌站搅拌。
1.2.3抹灰施工用水及养护用水从现场临水平面布置图上就近支管上接管。
1.2.4外墙抹灰用脚手架:将原结构施工用脚手架改造加固,操作面满铺脚手板,下兜水平大眼安全网,操作层上步也满铺脚手板。
内墙抹灰用脚手架:双排脚手架,操作面满铺脚手板(对于地下室施工,脚手板下兜水平大眼安全网),周边搭设安全防护,架子离开墙面200mm~250mm。
1.2.5墙体(加气块及水泥砖)表面的灰尘、污垢和油渍等清除干净,并洒水润湿。混凝土砌块墙提前两天浇水湿润,每天两遍以上;混凝土墙体抹灰前一天浇水湿润,抹灰时再用毛刷淋水或喷水湿润(视天气情况现场控制)。
对于墙体表面的油渍(主要指砼墙体),采用10%火碱水除去油垢后,再用水将碱液冲洗干净并晾干。
混凝土墙体表面凸出部分剔平;蜂窝、麻面、疏松部分等剔除到实处后,用1:2.5水泥砂浆分层补平。外露钢筋头和铅丝头等清除掉。
1.2.6砼墙体浇水湿润后,用扫帚甩上一层1:1:3(体积比)=水泥:界面剂(JY9704):砂子的水泥砂浆,甩点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘满砼光面上,并有较高强度(用手掰不动)为止。
1.2.7两种材料的墙体(砼墙体与陶粒砼墙体等)相接处基体表面的抹灰前,先铺钉150宽的钢丝网,并绷紧牢固,钢丝网与各基体的搭接宽度各为50mm。
1.2.8抹灰前必须将管道穿越的墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石砼填嵌密实,散热器和密集管道等背后的墙面抹灰,宜在散热器和管道安装前进行,抹灰面接槎顺平。
1.2.9抹灰前,检查门窗框位置是否正确,与墙体连接是否牢固。连接处缝隙用1:3水泥砂浆分层嵌塞密实,若缝隙太大,在砂浆中加入少量麻刀。无副框的木门窗框先用塑料薄膜包裹,再钉1500mm高的木条加以保护。
1.2.10抹灰前检查基体表面的平整,并在大角的两面、阳台两侧弹出抹灰层的控制线,作为打底的依据。
第二章施工总体安排2.1图纸、洽商及相关规范
施工前,认真查阅图纸、洽商、方案和相关规范,找出抹灰施工中的关键点和难点,并提出最佳处理办法,使问题在施工前得以及时解决。
由于装修比较繁琐,变化多端。故施工员、责任工程师等要及时对作业层进行详细的技术交底,并施工过程中及时检查,以免形成返工。
2.2抹灰砂浆
2.2.1 抹灰砂浆经过严格计量并拌制,其配合比和稠度等经检查合格后,方可使用。水泥砂浆及掺有水泥或石膏拌制的砂浆,必须在初凝前使用完毕。
2.2.2 水泥:采用425#普通硅酸盐水泥,使用前必须按照规范要求做复试,如果出厂日期超过三个月时,应复查试验,并按试验结果使用。不合格产品坚决退场,严禁使用废品水泥。
砂:采用中砂,含泥量≤5%(试验报告中必须反映),并不得含有
草根及其它有机物等有害杂质,使用前根据使用要求过不同孔径的筛子。
石灰膏:用块状生石灰淋制,淋制时必须用孔径≤3mm×3mm的筛过滤,并储存在沉淀池中。熟化时间常温下一般不少于15天;用于罩面时,不得少于30天。使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
采用磨细生石灰粉时,细度通过4900孔/cm2筛,用于罩面,熟化时间≥3d。
石灰池上部用木板覆盖,视气温情况加盖塑料布(雨天)或岩棉被(冬天)。严禁使用脱水硬化的石灰膏。
水:采用市政自来水。
界面剂:JY9704(待定)。
2.3抹灰用机械
砂浆搅拌采用强制式搅拌机现场搅拌,水平运输采用手推车,垂直运输使用人货电梯,平面位置详见总平面布置图。抹灰时使用的工具主要有:2.5m大杠、2m靠尺板、线坠、方尺、木抹子、铁抹子、质
量检测器、托线板、阴阳角抹子、喷雾器(用于抹灰砂浆的养护)等。
第三章施工方法3.1抹水泥砂浆主要施工方法
3.1.1工艺流程
3.1.2基层处理
3.1.2.1基层为混凝土墙体
若混凝土表面很光滑,对其表面进行‘毛化处理’。按照建筑说明:(6.1.2所有抹灰墙面须先在基层涂专用界面剂或80胶素水泥浆做界面处理)。
3.1.2.2基层为加气块砌块
将墙面上残留砂浆、污垢、灰尘等清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
3.1.3吊垂直、套方、找规矩、贴灰饼
抹底层灰前必须先找好规矩空间尺寸,即墙大角垂直,墙面横线找平,立线顺直。中级和高级抹灰,可先用托线板检查墙面平整、垂
直度,并在控制阳角方正(用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般≥7mm),进行挂线,贴灰饼(灰饼厚度不包括抹灰面层,灰饼用与抹灰层相同砂浆,20mm见方)。贴灰饼时先在左右墙角上各做一个标准饼,然后用线锤吊垂直线做墙下角两个标准饼,设在勒脚线上口(内墙抹灰时,上灰饼做在1.8m高处,下灰饼做在踢脚板上口,用托线板找好垂直,下灰饼也可作为踢脚板依据),再在墙角左右两个标准饼面之间拉通线,做中间灰饼,间距500mm,门窗口阳角等处上下增设灰饼。对应保证内控几何尺寸。
3.1.4护角
凡混合砂浆抹灰工程,室内墙面、柱面和门洞口的阳角,用1:2水泥砂浆作护角,高度为2.1m,每侧宽度50mm。在墙体阳角处,均做25水泥砂浆护角2000高,每边宽80.
根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:2水泥砂浆分层抹平,待砂浆稍干后,再用捋角器和水泥浆捋出小圆角。
加气砼块内墙粉刷前须先将墙面上的孔洞或管线剔槽填补平整,然后在孔洞或管线剔槽处,窗口四角45°及墙的阳角等薄弱部位做加强处理,处理方法是在墙面涂刷界面剂后。即在这些部位抹30宽5厚混合砂浆面压入同宽耐碱玻纤网。做完这些加强处理后,按设计
要求做法完成余下其他构造层次。
3.1.5 抹水泥砂浆窗台板
先把窗台基层清理干净,把碰坏的和松动的砖重新用水泥砂浆修复好。用水浇透,然后用1:2:3豆石砼铺实,厚度不薄于25mm。次日用1:1:3水泥砂浆抹面,压实压光,养护2~3天。下口要求平直,不得有毛刺。
3.1.6 抹底层及中层砂浆
在墙体湿润的情况下抹底层灰,先刷水泥浆一遍,随刷随抹底层灰。底层灰采用1:3水泥砂浆,厚度为5~7mm,待底层灰稍干后,再以同样砂浆抹中层灰,厚度为7~9mm。若中层灰过厚,则应分遍涂抹。然后以灰饼为准,用压尺刮平找直,用木抹板搓毛。中层灰抹完搓毛后,全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等及时清理干净。
3.1.7 抹面层砂浆
中层砂浆抹好后第二天,即可抹面层砂浆。首先将墙面洇湿,按
图纸规定尺寸弹分格线,粘分格条,滴水槽,抹面层砂浆。面层用1:2.5水泥砂浆,厚度5~8mm。抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟着抹第二道,与分格条抹平。并用大杠横竖刮平,木抹子搓平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂直与地面的同一方向,轻刷一遍,以保证面层抹灰面的颜色均匀一致,避免减少收缩裂缝。及时将分格条取出,
待灰层干后,用素水泥膏将缝子勾好。对于难起的分格条,待灰层干透后再起条,防止起坏边棱。
3.1.8 滴水线(槽):在檐口、窗台、窗眉、雨蓬、阳台、压顶和突出墙面的凸线等上面做出流水坡度,下面做滴水线(槽)(滴水槽10mm宽,10mm深,采用塑料制品)。图纸已注明的,按图施工;图纸没有注明的,流水坡度2%,滴水线(槽)距外表面25mm。
3.1.9 养护:在潮湿的环境下养护,采用养护喷雾器。
3.2 抹水泥石灰膏砂浆
3.2.1 工艺流程
同3.1.1
3.2.2 基层处理同3.1.2
3.2.3 吊垂直、套方、找规矩、贴灰饼同3.1.3
3.2.4 护角同3.1.4
3.2.5 抹水泥窗台板同3.1.5
3.2.6 抹底层及中层砂浆
打底灰:在墙体湿润的情况下抹底层灰,对混凝土墙体表面先刷水泥浆一遍,随刷随抹底层灰。底层灰采用1:0.3:3水泥混合砂浆打底,中级抹灰厚度为5~7mm(高级抹灰为11mm),分层分遍抹,用大杠刮平找直,用木抹子搓平搓毛。
抹中层灰:打底灰后,紧跟抹第二遍1:0.3:3水泥混合沙浆,中层灰厚度为7mm,接着用大杠刮平找直,用木抹子搓平。然后用托线板全面检查中层灰垂直度、平整度,阴阳角是否方正、顺直,管后与阴角交接处、墙面与顶板交接处是否平整、光滑。发现问题及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等及时清理干净。
面层抹石灰砂浆:等中层有七成干后,用1:3石灰砂浆抹罩面层,
厚度为4~5mm,分两遍压实抹光,先用灰匙抹上砂浆,然后用刮尺刮平,待灰浆“收身”后再淋稀石灰水,并用磨板打磨起浆后,用灰匙赶平压光至表面平整光滑,与墙边或梁边相交的阴角应成一条直线。
3.3 抹灰层厚度
3.3.1 抹灰层的平均厚度,满足如下规定:
现浇混凝土顶棚≤15mm(2)内墙:普通抹灰≤18mm;中级抹灰≤20mm;高级抹灰≤25mm(3)勒脚及突出墙面部分≤25mm;
3.3.2 面层抹灰经赶平压实后的厚度,石膏灰≤2mm。
第四章技术质量保证措施
4.1 抹灰所用材料品种、质量必须符合设计要求和现行材料标准的规定。
4.2各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。
4.3 水泥砂浆和水泥混合砂浆的抹灰层,待前一层抹灰层凝结后,方可涂抹后一层;石灰砂浆的抹灰层,待前一层7~8成干后,方可涂抹后一层。
4.4 抹灰层表面必须达到优良要求:
中级抹灰:表面光滑、洁净、接槎平整、线脚顺直清晰(毛面纹路清晰)。
高级抹灰:表面光滑、洁净、颜色均匀,线脚和灰线平直方正,清晰美观。
4.5 孔洞、槽、盒和管道后面的抹灰表面达到优良:尺寸正确、边缘整齐、光滑;管道后接槎平整。
4.6 抹灰分格缝的宽度和深度均匀一致,表面光滑、无砂眼,不得有错缝,缺棱掉角。
4.7 滴水线和滴水槽的质量达到优良:流水坡向正确;滴水线顺直;滴水槽深度、宽度均不少于10mm,整齐一致。
注:1.外墙一般抹灰,立面总高度的垂直偏差符合现行《砖石工程施工及验收规范》、《砼结构工程施工及验收规范》的有关规定。
2.中级抹灰,本表第4项阴角方正可不检查。
3.顶棚抹灰,本表第1项表面平整可不检查,但应顺平。
4.9 灰线抹灰符合如下规定:
(1) 抹灰线用的抹子,其线型、棱角等符合设计要求,并按墙面、柱面找平后的水平线确定灰线位置。
(2) 简单的灰线抹灰,待墙面、柱面、顶棚的中层砂浆抹完后进行。多线条的灰线抹灰,在墙面、柱面的中层砂浆抹完后,顶棚抹灰前进行。
(3) 灰线抹灰分遍成活,底层、中层砂浆中宜掺入少量麻刀。罩面灰应分遍连续涂抹,表面应赶平、修整、压光。
4.10 施工中常出现质量通病
4.10.1 门窗洞口、墙面、踢脚板、墙裙等处抹灰空鼓、裂缝,其主要原因如下:
(1) 门窗框两边塞灰不严,墙体预埋木砖间距过大或木砖松动,经门窗开关振动,在门窗框周边处产生空鼓、裂缝。处理办法:设专人负责门窗框缝堵塞。
(2) 基层清理不干净或处理不当,墙面浇水不透,抹灰后,砂浆中的水分很快被基层(或底灰)吸收。处理办法:认真清理和提前浇水。
(3) 基底偏差较大,一次抹灰过厚,干缩率较大。处理办法:分层找平,每遍厚度宜为7~9mm。
(4) 配制砂浆和原材料质量不好或使用不当,必须针对不同基层配制不同的砂浆,同时加强对原材料的使用管理工作。
4.10.2 抹灰面层起泡,有抹纹、开花(爆灰仔)。主要原因有如下几点:
(1)抹完面层灰后,灰浆还未收水就压光,因而出现起泡现象。处理办法:适时掌握压光时间。
(2)底灰过分干燥,又没有浇透水,抹面层灰后,水分很快被底层吸去,因而来不及压光,故残留抹纹。
(3)淋制石灰膏时,对过大灰颗粒及杂质没有过滤好,石灰膏熟化时间短。抹灰后,继续吸收水分熟化,体积膨胀,造成抹灰面出现开花(爆灰仔)现象。
4.10.3 抹灰表面不平,阴阳角不垂直,不方正。主要是抹灰前吊垂直,套方以及作灰饼不认真。
4.10.4 门窗洞口、墙面、踢脚板、墙裙等面灰接槎明显或颜色不一致。主要是由于操作时施工缝留设位置不当。处理办法:施工缝尽量留在分格条、阴角处或门窗框边。
4.10.5 踢脚板、水泥墙裙和窗台板上口出墙厚度不一致,上口毛刺和口角不方等。主要是操作不细,墙面抹灰时下部接近踢脚板等处不平整,凹凸偏差大及踢脚板等施工时的没有拉线找直,抹完后又不反尺把上口赶平、压光。
4.10.6 管道抹灰不平。主要是工作不认真细致,没有分层找平,压光。
第五章、外墙抹灰及节点做法:
5.1 楼梯间做法
5.2 楼梯转台及雨水管做法:
5.3 烟道排烟阀门安装做法:
5.4 面砖墙面分隔线做法:
5.5 屋面保温及分隔缝做法:
5.6 空调内外节点做法:
5.7 室内室外大线脚做法:
5.8 窗顶做法:
5.9 空调外机做法:
5.10 空调内外做法:
5.11
(2)墙面抹灰立体剖面图
天汇湾三期首层以上内墙做法表
第六章主要安全技术措施
6.1 脚手架使用前,先检查护身栏、挡脚板等是否安全可靠,发现问题及时修整后,才能在上面作业,脚手架上放置料具要注意分散放平放稳。堆放物体时不得超过规定荷载,严禁随意从高空向下抛掷杂物。
6.2 使用手提电动机时,接好地线及防漏电保护开关,使用前应先空运转,确定完好无误后,方可正式使用。
6.3 在黑暗处作业及夜班施工时,使用36V低压灯进行照明。
6.4 使用外用电梯作垂直运输工具时,待联系好上落信号,吊笼平层稳定后,才能进行装卸作业。
6.5 室内抹灰时使用的木凳、金属脚手架等搭设必须平稳牢固,脚手板跨度不得大于2m,架上堆放材料不得过于集中,在同一跨度的脚手板内不超过两人同时作业。
6.6 不准在门窗、洗脸池等器件上搭设脚手板。阳台部位粉刷,外侧没有脚手架时,必须挂设安全网。
6.7 使用砂浆搅拌机搅拌砂浆,往拌筒内投料时,拌叶转动时不得用脚踩或用铁铲、木棒等工具拨刮筒口的砂浆或材料。
第七章成品保护及环保措施
7.1 推小车或搬运物料时,不得碰撞墙角、门框等。压尺和铁铲等工具不要靠在刚完成抹灰的墙面上。
7.2 拆除脚手架时要注意轻拆轻放,不得撞坏门窗和墙面。
7.3 保护好墙上已安装的配件、窗帘钩(罩)、电线槽盒等室内设施,对被砂浆粘上、污染的要及时清刷干净,特别是粘在门窗框上的砂浆要及时清理干净。
7.4 抹灰层凝结硬化前防止水冲、撞击、振动和挤压。
7.5 保护好地漏、下水管等处不被堵塞。
7.7 门窗框上沾着的砂浆要及时清理干净。
7.8 搭铺平桥板不得直接压在门窗框上,应在适当位置垫放木枋(板)将平桥板架离门窗框。
7.9 搬运料具时要注意不要碰撞已完成的设备、管线、埋件及门窗框和已完成粉刷饰面的墙柱面。
7.10 砂浆水平运输及垂直运输装在固定容器中,运输前将容器边沿擦洗干净,不得溢洒。
7.11严禁在地面上拌制砂浆及直接在地面上堆放砂浆。
目录 一、编制依据 (2) 二、工程概况 (3) 三、施工准备 (3) 四、施工工艺流程 (5) 五、质量标准 (7) 六、细部质量控制及注意事项 (8) 七、安全文明施工 (9) 八、成品保护 (10)
一、编制依据 1、《建筑工程施工质量验收统一标准》(GB 50300—2015); 2、建筑装饰装修工程质量验收规范》(GB 50210—2014); 3、《住宅装饰装修工程施工规范》(GB 50327—2010); 4、《民用建筑工程室内环境污染控制规范》(GB 50325—2014); 5、《水泥胶砂强度检验方法(ISO法)》(GB/T 17671—1999);
二、工程概况 碧桂园·仕府公馆二标段工程为滁州碧胜房地产开发有限公司开发,由江苏天力建设集团有限公司承建,总建筑面积约为127740㎡,我司承建的项目包含:6#楼、26F、7#楼26F、12#楼26F、21#楼26F、22#楼26F、29#楼26F、19#楼6F、20#楼6F、27#楼6F、28#楼6F、45#楼6F、46#楼6F、17#楼3F、18#楼3F、25#楼3F、26#楼3F、35#楼3F、36#楼3F、42~44#楼3F、。本工程结构为钢筋混凝土框架剪力墙,结构基础形式:基础静压管桩。 本工程耐火等级为2级,建筑结构安全等级二级,抗震设防烈度6度。
碧桂园·仕府公馆(滁州)二标段项目工程,包括6#、7#、12#、17#、18#、19#、20#、21#、22#、25#、26#、27#、28#、29#、35#、36#、42#、43#、44#、45#、46#、47#楼、地下车库,总建筑面积约为127874.13㎡,钢筋砼框架、剪力墙结构。建筑结构安全等级为二级,剪力墙、柱抗震等级为四级,设计耐火等级地上及地下部分均为一级。抗震设防丙类、6度设防。 本方案执行房号有:6#、7#、12#、19#、20#、21#、22#、27#、28#、29#、45#、46#、47#楼(卫生间、厨房间、阳台、公共部位为水泥砂浆粉刷) 二、编制依据 《抹灰石膏国家标准》GB/T 28627-2012 《建筑装饰装修工程质量验收规范》GB50210-2013 《建筑工程施工质量验收统一标准》GB50300-2013 《住宅装饰装修工程施工规范》GB50327-2001 《民用建筑工程室内环境污染控制规范》GB50325-2013 《建筑工程冬期施工规程》GJ104-2016 三、施工准备 1、材料选用: (1)粉刷石膏 凝结时间不少于60分钟、不大于8小时。细度0.2MM筛余量≤40%。产品必须有出厂合格证、产品检测报告单、进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验收记录。 (2)配合比:
碧桂园天华苑一期总承包工程 墙面抹灰方案 编制人:_________________ 审核人:_________________ 审批人:_________________ 天元建设集团有限公司北京公司 二○一八年九月
目录 一、工程概况 (3) 二、编制依据 (3) 三、建筑做法 (3) 四、施工准备 (7) 五、操作工艺 (8) 六、施工细部处理 (11) 七、施工注意事项 (11) 八、质量标准 (12) 九、控制要点 (12) 十、成品保护 (16) 十一、安全措施 (16) 十二、环保措施 (16)
一、工程概况 序号项目内容 1 工程地点郑州市郑东新区众意路与朝阳路交叉口 2 建设单位郑州碧鹰置业有限公司 3 设计单位广东博意建筑设计院有限公司 4 监理单位河南工程咨询监理有限公司 5 质量监督单郑州市郑东新区质量监督站 6 施工总包单天元建设集团有限公司 拟建工程为碧桂园天华苑一期总承包工程,包含1#、2#、15#、16#、 17#、18#、19#、20#、21# 共9栋洋房6层;3#、5#、6#、7#、8#、9#、10#、13#共8栋叠拼6层;11#、12#共2栋双拼4层等共19栋住宅楼、地下车库及配套建筑,该项目项目位置:位于郑东新区北龙湖地块,地块西至众意路,北到朝阳路,东临龙腾三街,南临丰盈路。规划用地面积58824.02平方米, 项目总建造面积18.74万平方米,地下部分约为9.92万平方米。 二、编制依据 1、《碧桂园天华苑工程建筑施工图》 2、《建筑工程施工质量验收统一标准》 GB50300-2013 3、《建筑装饰装修工程施工质量验收规范》 GB50210-2018 4、《建筑施工安全检查标准》 JGJ59-2011 5、《建筑机械使用安全技术规程》 JGJ33-2012 6、《建筑施工高处作业安全技术规范》 JGJ80-2016 7、《蒸压加气混凝土砌块建筑构造》 03J104 8、《加气混凝土砌块墙》 05J3-4 9、《建筑施工手册(第四版)》 10、《碧桂园天华苑总承包工程施工组织设计》 三、建筑做法 本工程采用预拌砂浆,应满足《预拌砂浆》GB/T25181-2010及
一、工程概况 (1) 1、建筑特征 (1) 2、建筑做法 (1) 二、施工准备 (3) 三、操作工艺 (4) 1、室内墙面抹灰 (4) 2、外墙抹灰 (6) 四、施工细部处理 (7) 五、施工注意事项 (7) 六、质量标准 (8) 七、成品保护 (9) 八、安全措施 (9) 九、环保措施 (10)
一、工程概况 1、建筑特征 碧桂园·翡翠湾(无为)三期一标段占地面积约为6.1万m2,建筑面积约9.5万m2,其中1#地下车库建筑面积约3100m2,2#地下车库建筑面积约10000 m2,地上建筑面积约8.2万m2,地上部位共16栋9层住宅楼(1#—3#、5#—10#楼、16#—19#楼,26#—28#楼)及5栋局部两层的商业网点组成。1#、2#地下车库层高为3.5米,商业网点层高为5.4米,主楼层高为2.9米,总高度为29.6米。 2、建筑做法 1)、地下车库内墙 (1)车库内隔墙(防霉涂料内墙面) E、白色内墙防霉涂料两遍 D、5后1:0.5:3水泥石灰砂浆(表面满挂耐碱玻纤网) C、15厚1:1:6水泥石灰砂浆找平 B、基层界面处理(用1:1水泥细砂浆喷浆) A、现浇钢筋混凝土或砌体内隔墙(不同材料交界处加300宽钢丝网)。 (2)外墙(风井外墙) E、10厚1:2.5防水砂浆(掺5%防水剂)到顶(表面满挂耐碱玻纤网) D、中间复合热镀电焊钢丝网 C、10厚1:2.5水泥防水砂浆找平层 B、基层界面处理(用1:1水泥细砂浆喷浆) A、基础墙体(不同材料交界处加300宽钢丝网)。 (3)车库外墙内侧(外墙面内侧涂料) G、满刮腻子,刷白色内墙防霉涂料; F、20厚1:2水泥砂浆收光(表面满挂耐碱玻纤网) E、基层界面处理(用1:1水泥细砂浆喷浆) D、现浇钢筋混凝土侧墙 C、1.5厚单面反应粘高分子防水卷材 B、7厚发泡聚乙烯片保护层(密度每立方不小于30㎏)
碧桂园抹灰施工方案目录 第一章概况2 1.2施工条件2 第二章施工总体安排3 2.1图纸、洽商及相关规范3 2.2抹灰砂浆4 2.3抹灰用机械4 第三章施工方法5 3.1抹水泥砂浆主要施工方法5 3.2抹水泥石灰膏砂浆8
3.3抹灰层厚度9 第四章技术质量保证措施9 4.10施工中常出现质量通病11 第五章第五章、外墙抹灰及节点做法12-27 第六章主要安全技术措施28 第七章成品保护及环保措施30 第一章概况 1.1工程概况 工程根据使用功能分为16#楼26层标高:80.4米,地下室负2层标高:-7.2米。17#楼28层标高:86.4米,地下室负2层标高:-7.2米。18#楼27层标高:83.4米,地下室负2层标高:-7.2米。19、20#楼27层标高:80.8米,地下室负2层标高:-10.1米。结构形式-主楼:框架-剪力墙结构体系,地下室:框架-剪力墙结构体系。 砂浆材料做法见
1.2施工条件1. 2.1结构工程经相关部门质量验收合格,并弹好+1m建筑水平线。 1.2.2抹灰用水泥砂浆及混合砂浆均在现场搅拌站搅拌。 1.2.3抹灰施工用水及养护用水从现场临水平面布置图上就近支管上接管。 1.2.4外墙抹灰用脚手架:将原结构施工用脚手架改造加固,操作面满铺脚手板,下兜水平大眼安全网,操作层上步也满铺脚手板。 内墙抹灰用脚手架:双排脚手架,操作面满铺脚手板(对于地下室施工,脚手板下兜水平大眼安全网),周边搭设安全防护,架子离开墙面200mm~250mm。 1.2.5墙体(加气块及水泥砖)表面的灰尘、污垢和油渍等清除干净,并洒水润湿。混凝土砌块墙提前两天浇水湿润,每天两遍以上;混凝土墙体抹灰前一天浇水湿润,抹灰时再用毛刷淋水或喷水湿润(视天气情况现场控制)。 对于墙体表面的油渍(主要指砼墙体),采用10%火碱水除去油垢后,再用水将碱液冲洗干净并晾干。
加气混凝土砌块墙体抹灰施工方案 一、工程概况 城东新区碧桂园工程别墅区由东台市中诚设计研究院有限公司勘探.由广东博意建筑设计院设计。由南京旭光建设监理有限公司监理。由广东腾越建设有限公司承建。该工程结构形式均为框架结构,建筑面积:1栋综合楼、一号楼高层、G216T(1栋)、G171T(21栋)、G165(30栋),总建筑面积为33106.26 m2 、总工期200天。 该工程位于城东新区经八路西侧.雅居路南侧.红星河东侧。 二、抹灰施工工艺流程 加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→梁、柱交接处挂钢丝网→墙面甩界面砂浆→贴玻纤网格布→抹底层灰→抹中层灰→抹面层灰→养护 三、抹灰施工 1、基层处理:用钢丝刷将加气混凝土墙面鱼鳞状疏松粉粒刷掉,用棉丝擦净,再浇水充分湿润。 2、涂刷界面砂浆:用专界面剂均匀地甩到墙面上,厚度2~3mm。界面处理的作用是不使加气混凝土过多地吸取抹灰砂浆中的水分,避免砂浆在未充分水化前失水而形成空鼓开裂。同时也能增强抹灰层与加气混凝土墙的粘结力。 3、用抹灰材料进行吊垂直、水平通线、贴灰饼。 4、抹灰:内墙在整面墙贴好网格布,然后用1:1:4混合砂浆粉刷;外墙选用ZL胶粉聚苯颗粒保温浆料作为加气混凝土外墙面抹灰材料,不仅可做到补充保温的效果,而且也能达到加气混凝土外墙面抹灰的要求。同时该材料的粉料是由不同比例、不同弹性模量、长短匹配的多种纤维复合无机粉料和高分子有机粘结材料构成,具有很好的施工性能和抗裂性能,抹灰厚度为15mm。 5、抗裂防护处理:用铁抹子将配好的ZL抗裂砂浆薄薄地抹在墙面上,同时
将耐碱玻纤网络布(网络布应事先按铺设面积尺寸裁好,并将两边包边部分裁掉)粘贴在抗裂砂浆上,从中间往四边压出砂浆,均匀地布满在网络布上,网络布要似露非露,若局部露网可用抗裂砂浆补满,总厚度3~5mm,网络布搭接≥30~50mm,干燥后可隐约显露出网络布的轮廓。复合耐碱玻纤网络布后抗裂砂浆垂直墙面方向变形能力增加,沿墙面方向变形受到限制。 6、刮抗裂柔性腻子:在水泥砂浆抗裂层干燥后,专用工具刮ZL抗裂柔性腻子进行找平处理,要求腻子层厚度控制在3mm以下。这种腻子具有很好的抗裂性及柔韧性,变形能力强,同时有很好的耐水性。 7、养护:派专人养护每天不少于二次,保持7天。 四、墙面抹灰施工措施 1、抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。 2、抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。抹灰前检查灰缝,将饱满度不够的灰缝补满。 3、抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说春季湿度大,墙体本身含水率高,只需稍为淋湿墙面即可,遇到高温和干燥的天气,则要适当加大淋水量。 4、抹灰砂浆的选用应与加气混凝土砌块材质相适应,保水性要好,宜选用加气混凝土专用抹灰砂浆,也可选用水泥石灰砂浆,有条件的工地可在砂浆中添加有机或无机塑化剂,以增加砂浆的保水性和粘结能力。砂浆强度的选择宜由内到外从低到高过渡,以兼顾基层材料和外部饰面的要求。
抹灰施工方案 ] [文档副标题 [日期] STO [公司地址]
目录 一. 编制依据: (2) 二、工程概况 (2) 1. 项目名称:地平梦世界(B-2地块)一期工程项目 (2) 2. 工程地址:本地块位于腊山河东路西侧,烟台路南侧、莱芜路北侧、纵支6号线 西侧 (2) 3. 建设单位:山东地平天昱置业有限公司 (2) 4. 设计单位:山东同园设计集团有限公司 (2) 5. 建筑面积:共10栋共建一栋车库总面积225612.94m平方米 (2) 1、安全领导小组 (2) 2.施工准备 (2) 1.劳动力安排 (2) 6. 设计聚苯板厚度:主要为6cm;有部分不规则尺寸,根据实际情况使用3 2、施工范围 (3) 3、工程特点 (3) 第三章外保温施工 (3) 1、主要项目的施工顺序: (3) 2、主要施工材料及性能 (4) 3、施工方法 (4) 1、一般条件 (4) 2、对建筑物及基层墙体的基本要求 (4) 3、施工工艺 (5) 隐蔽验收见附表1 (12) 第四章施工安全及保证措施 (13) 1. 安全目标 (13) 2.安全管理组织机构及主要职责 (13) 3.安全消防保护措施 (14) 4.公司主管安全生产领导安全、防火职责 (15) 5.安全组织措施 (15) 6.文明施工 (16)
一. 编制依据: 1. 工程设计图纸及甲方要求 2. 国家行业标准J408-2005《外墙外保温工程技术规程》 3.外墙外保温施工工艺及验收规范 4.山东省工程建设标准DB37/T 5071—2016《低能耗建筑外墙粘贴复合防火保温体系应用技术规程》 二、工程概况 1. 项目名称:碧桂园翡丽湾项目一期 2. 工程地址:东昌府区徒骇河滨河大道东侧陈口路南侧 3. 建设单位:聊城市碧桂圆房地产开发有限公司 4. 设计单位:广东博艺建筑设计院有限公司 5. 建筑面积:
1. 工程概况 ..................................................................................................................... 错误!未定义书签。 1.1项目简介 ............................................................................................................. 错误!未定义书签。 1.2 工程概况 ............................................................................................................ 错误!未定义书签。 1.3编制目的 ...........................................................................................................................................- 2 - 1.4设计要求 ...........................................................................................................................................- 2 - 2. 编制依据 ...................................................................................................................................................- 2 - 3. 施工准备 ...................................................................................................................................................- 3 - 3.1施工准备 ...........................................................................................................................................- 3 - 3.2材料准备 ...........................................................................................................................................- 3 - 3.3机具准备 ...........................................................................................................................................- 4 - 4. 施工程序及操作工艺 ...............................................................................................................................- 4 - 4.1施工程序 ...........................................................................................................................................- 4 - 4.2操作工艺 ...........................................................................................................................................- 4 - 5. 质量要求及质量保证措施 .......................................................................................................................- 6 - 5.1质量要求 ...........................................................................................................................................- 6 - 5.2质量保证措施 ...................................................................................................................................- 7 - 6. 质量通病及预防措施 ...............................................................................................................................- 7 - 7. 成品保护措施 ...........................................................................................................................................- 8 - 8. 施工安全以及文明施工措施 ...................................................................................................................- 8 -
碧桂园抹灰工程施工方 案 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-
一、工程概况 1、建筑特征 碧桂园·翡翠湾(无为)三期一标段占地面积约为 6.1万m2,建筑面积约9.5万m2,其中1#地下车库建筑面积约3100m2,2#地下车库建筑面积约10000m2,地上建筑面积约8.2万m2,地上部位共16栋9层住宅楼(1#—3#、5#—10#楼、16#—19#楼,26#—28#楼)及5栋局部两层的商业网点组成。1#、2#地下车库层高为 3.5米,商业网点层高为 5.4米,主楼层高为2.9米,总高度为29.6米。 2、建筑做法 1)、地下车库内墙 (1)车库内隔墙(防霉涂料内墙面) E、白色内墙防霉涂料两遍 D、5后1:0.5:3水泥石灰砂浆(表面满挂耐碱玻纤网) C、15厚1:1:6水泥石灰砂浆找平 B、基层界面处理(用1:1水泥细砂浆喷浆) A、现浇钢筋混凝土或砌体内隔墙(不同材料交界处加300宽钢丝网)。(2)外墙(风井外墙) E、10厚1:2.5防水砂浆(掺5%防水剂)到顶(表面满挂耐碱玻纤网) D、中间复合热镀电焊钢丝网 C、10厚1:2.5水泥防水砂浆找平层 B、基层界面处理(用1:1水泥细砂浆喷浆) A、基础墙体(不同材料交界处加300宽钢丝网)。 (3)车库外墙内侧(外墙面内侧涂料) G、满刮腻子,刷白色内墙防霉涂料; F、20厚1:2水泥砂浆收光(表面满挂耐碱玻纤网) E、基层界面处理(用1:1水泥细砂浆喷浆) D、现浇钢筋混凝土侧墙 C、1.5厚单面反应粘高分子防水卷材 B、7厚发泡聚乙烯片保护层(密度每立方不小于30㎏)
1、建筑特征........................................ 错误!未指定书签。 2、建筑做法........................................ 错误!未指定书签。 二、施工准备........................................... 错误!未指定书签。 三、操作工艺 (4) 1、室内墙面抹灰 (4) 2、外墙抹灰........................................ 错误!未指定书签。 四、施工细部处理....................................... 错误!未指定书签。 五、施工注意事项....................................... 错误!未指定书签。 六、质量标准 (8) 七、成品保护 (9) 八、安全措施........................................... 错误!未指定书签。 九、环保措施 (10)
一、工程概况 1、建筑特征 碧桂园·翡翠湾(无为)三期一标段占地面积约为6.1万m2,建筑面积约9.5万m2,其中1#地下车库建筑面积约3100m2,2#地下车库建筑面积约10000m2,地上建筑面积约8.2万m2,地上部位共16栋9层住宅楼(1#—3#、5#—10#楼、16#—19#楼,26#—28#楼)及5栋局部两层的商业网点组成。1#、2#地下车库层高为3.5米,商业网点层高为5.4米,主楼层高为2.9米,总高度为29.6米。 2、建筑做法 1)、地下车库内墙 (1)车库内隔墙(防霉涂料内墙面) E、白色内墙防霉涂料两遍 D、5后1:0.5:3水泥石灰砂浆(表面满挂耐碱玻纤网) C、15厚1:1:6水泥石灰砂浆找平 B、基层界面处理(用1:1水泥细砂浆喷浆) A、现浇钢筋混凝土或砌体内隔墙(不同材料交界处加300宽钢丝网)。 (2)外墙(风井外墙) E、10厚1:2.5防水砂浆(掺5%防水剂)到顶(表面满挂耐碱玻纤网) D、中间复合热镀电焊钢丝网 C、10厚1:2.5水泥防水砂浆找平层 B、基层界面处理(用1:1水泥细砂浆喷浆) A、基础墙体(不同材料交界处加300宽钢丝网)。 (3)车库外墙内侧(外墙面内侧涂料) G、满刮腻子,刷白色内墙防霉涂料; F、20厚1:2水泥砂浆收光(表面满挂耐碱玻纤网) E、基层界面处理(用1:1水泥细砂浆喷浆) D、现浇钢筋混凝土侧墙 C、1.5厚单面反应粘高分子防水卷材 B、7厚发泡聚乙烯片保护层(密度每立方不小于30㎏) A、素土分层夯实
公安县碧桂园·豪园一期 抹 灰 工 程 施 工 方 案 编制人: 审核人: 审批人: 编制单位:广东腾越建筑工程有限公司编制时间:二〇一七年五月
目录 一、工程概况 二、编制依据 三、建筑做法 四、施工准备 五、操作工艺 六、施工细部处理 七、施工注意事项 八、质量标准 九、控制要点 十、成品保护 十一、安全措施 十二、环保措施
一、工程概况 公安碧桂园豪园工程项目位于荆州市公安县梅园大道南侧,项目场地在规划7路西侧. 该项目总体主要分布为6栋别墅和5栋小高层洋房,总建筑面积48409.20米2,6栋三层别墅,总高度 11.092米,洋房共5栋, 99号、100号为11层,总高度32.3米, 101号、102号为16层,总高度 48.3米,103号为20层,总高度 64.6米.本工程总建筑面积约为42409.2米2,高层住宅楼采用框架剪力墙结构. 二、编制依据 1、施工图纸 公安碧桂园豪园一期工程建筑施工图 公安碧桂园豪园一期工程结构施工图 2、相关规范、规程、图集等 建筑工程施工质量验收统一标准 GB50300-2001 建筑装饰装修工程施工质量验收规范 GB50210-2001 建筑施工安全检查标准 JGJ59-99 建筑机械使用安全技术规程 JGJ33-2001 建筑施工高处作业安全技术规范 JGJ80-91 蒸压加气混凝土砌块建筑构造 03J104 墙身-加气混凝土 88J2-3 加气混凝土砌块墙 05J3-4 3、其他资料 建筑施工手册(第四版) 公安碧桂园豪园一期工程施工组织设计 三、建筑做法 1)、用于厨房、卫生间 G、4~8面砖并用1:1水泥砂浆勾缝后纯白水泥膏擦缝; F、5厚专用面砖粘结剂粘结层; E、刷聚合物防水涂料一遍; D、5厚1:2.5聚合物防水砂浆扫毛到顶; C、15厚1:2.5防水砂浆找平层到顶(掺抗裂短纤维和防水剂); B、基层界面处理(混凝土墙面用1:1水泥细砂浆喷浆) A、基层墙体(不同材料交界处加300宽钢丝网); 2)、用于非厨房、卫生间 D、5厚1:0.5:3水泥砂浆石灰砂浆(表面满挂耐碱玻纤网); C、15厚1:1:6水泥石灰砂浆打底扫毛(基层强度≥米7.5时改为1:0.5:3); B、基层界面处理(用1:1水泥细砂浆喷浆) A、基础墙体(不同材料交界处加300宽耐碱玻纤网) 3)、公共部位楼梯间 E、5厚1:0.5:3水泥砂浆石灰砂浆(表面满挂耐碱玻纤网);
目录 第一章工程概况 (2) 第二章施工条件 (2) 第三章施工总体安排 (2) 第四章施工方法 (3) 第五章技术质量保证措施 (5) 第六章主要安全技术措施 (7) 第七章成品保护及环保措施 (7)
第一章工程概况 本工程碧桂园·凤凰城二标段东、西组团高层区,该工程位于苏家屯区丁香街,东组团由7栋高层、4栋小高层的住宅区及区间的地下车库、4个商业网点;西组团7栋高层、4个网点及区间地下车库组成。东区高层区地下两层,地上34层,檐高为106.698米。小高层为11层(有下跃层),檐高32.45米。西区高层地下一层,地上34层,檐高为105米。抹灰基层为粉煤灰小型空心砌块,局部混凝土结构,抹灰为一般抹灰(普通级),1:2水泥砂浆20厚。 第二章施工条件 1、结构工程经相关部门质量验收合格,并弹好+1.000m水平线。 2、抹灰施工用水及养护用水从现场临水平面布置图上就近支管上接管。 3、内墙抹灰用脚手架:里脚手架,脚手架上铺三块脚手板(脚手架超过两米的脚手板下须设水平大眼安全网),周边搭设安全防护,架子离开墙面200mm~250mm。 4、墙体表面的灰尘、污垢和油渍等清除干净,并洒水润湿(粉煤灰墙面不宜洒水,当天气非常干燥时,可提前一天适当喷水湿润)。混凝土墙体表面凸出部分剔平;蜂窝、麻面、疏松部分等剔除到实处后,用1:2水泥砂浆分层补平。外露钢筋头和铅丝头等清除掉。 5、砼墙体浇水湿润后,用扫帚甩上一层素水泥砂浆(内掺建筑胶),甩点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘满砼光面上,并有较高强度(用手掰不动)为止。 6、两种材料的墙体 (混凝土墙体与粉煤灰小型砌块墙体) 相接处基体表面的抹灰前,先铺钉5×5的网格布,并绷紧牢固, 网格布与各基体的搭接宽度各为150mm。 7、抹灰前必须将管道穿越的墙洞和楼板洞及时安放套管,并用1:2水泥砂浆或豆石砼填嵌密实,散热器和密集管道等背后的墙面抹灰,宜在散热器和管道安装前进行,抹灰面接槎顺平。 8、抹灰前,检查门窗框位置是否正确,与墙体连接是否牢固。连接处缝隙用1:2水泥砂浆分层嵌塞密实,若缝隙太大,在砂浆中加入少量麻刀。 9、抹灰前检查基体表面的平整,并在大角的两面、阳台两侧弹出抹灰层的控制线,作为打底的依据。
、工程概况 (1) 1、建筑特征 (1) 2、建筑做法 (1) 二、施工准备 3 三、操作工艺 4 1、室内墙面抹灰 (4) 2、夕卜墙抹灰 (6) 四、施工细部处理 7 五、施工注意事项 7 六、质量标准 8 七、成品保护 9 八、安全措施 9 九、环保措施 10
一、工程概况 1、建筑特征 碧桂园?翡翠湾(无为)三期一标段占地面积约为 6.1万m2,建筑面积约9.5 万m2,其中1#地下车库建筑面积约 3100m2, 2#地下车库建筑面积约 10000 m2,地上建筑面积约8.2万m2,地上部位共16栋9层住宅楼(1#—3#、5#—10#楼、16#—19# 楼,26#— 28#楼)及5栋局部两层的商业网点组成。 1#、2#地下车库层高为3.5米,商业网点层高为5.4米,主楼层高为2.9米,总高度为29.6米。 2、建筑做法 1)、地下车库内墙 (1)车库内隔墙(防霉涂料内墙面) E、白色内墙防霉涂料两遍 D、5后1:0.5:3水泥石灰砂浆(表面满挂耐碱玻纤网) C、15厚1:1:6水泥石灰砂浆找平 B、基层界面处理(用 1:1水泥细砂浆喷浆) A、现浇钢筋混凝土或砌体内隔墙(不同材料交界处加300宽钢丝网)。 (2)外墙(风井外墙) E、10厚1:2.5防水砂浆(掺5%防水剂)到顶(表面满挂耐碱玻纤网) D、中间复合热镀电焊钢丝网 C、10厚1:2.5水泥防水砂浆找平层 B、基层界面处理(用 1:1水泥细砂浆喷浆) A、基础墙体(不同材料交界处加300宽钢丝网)。 (3)车库外墙内侧(外墙面内侧涂料) G、满刮腻子,刷白色内墙防霉涂料; F、20厚1:2水泥砂浆收光(表面满挂耐碱玻纤网) E、基层界面处理(用 1:1水泥细砂浆喷浆) D、现浇钢筋混凝土侧墙 C、1.5厚单面反应粘高分子防水卷材 B、 7厚发泡聚乙烯片保护层(密度每立方不小于30 kg) A、素土分层夯实
抹灰工程施工方案 (2)
一、工程概况 碧桂园领誉项目一标段总承包工程位于蔡甸区。本工程由武汉碧桂园合信达置业有限 公司开发兴建。由广东博意建筑设计院有限公司设计,湖北天慧工程咨询有限公司监理, 江建建设集团有限公司承建施工。一标段由1#、2#、3#及车库地下室组成,总建筑面积与 5.8万平方米。建筑层数分别为32层、32层、33层。项目为住宅项目,结构形式为框架 1.1编制目的 本施工组织设计体现了公司和项目部对本工程施工的总体部署与原则性做法。项目部将依据 本文件及其他有关文件确定的原则和方法,严格遵循公司质量、职业健康、安全和环境管理体系 文件和技术管理标准,经审批的《施工组织设计》和重要分部分项工程《施工方案》是指导和规 范工程施工的重要技术文件之一,以确保优质、高速、安全、文明地完成本工程的建设任务。 1.2设计要求 本工程的抹灰主要是水泥砂浆一般抹灰,施工部位主要在所有砌筑墙面以及混凝土内外墙面,其它的在女儿墙及空调板有少量分布。在施工过程中,要求按中级抹灰的标准执行,要求阴阳角方正、分层赶平、修整和表面压光。 1.编制依据
2.施工准备 3.1施工准备 3.1.1审查图纸、明确图纸要求,进行技术交底。 3.1.2材料的试验和试配工作应提前进行。 3.1.3对基体表面的平整度,阴、阳角方正做检验,确定抹灰厚度。 3.1.4要求主体结构工程检查合格、验收完毕及完成工序交接检查工作,主要检查门窗框是否安装齐全,门窗口高低是否符合要求;阳台栏杆、楼梯栏杆等预埋件有否遗漏,位置是否正确;水、电管线、配电箱是否安装完毕,是否遗漏等。 3.1.5将土建的模板穿墙螺栓孔用发泡剂封堵,外墙螺杆洞扩孔,最后用防水砂浆封堵。对墙体上被剔凿的管线槽、洞进行修补。 3.1.6墙面的清理工作,高出结构要求的混凝土应剔凿掉,基底质量问题已解决。墙体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润之后墙面拉毛。突出墙面的钢筋头、铅丝等必须彻底清除,防止返锈。 3.1.7施工前,外架手架全面排查整改到位。 3.2材料准备 3.2.1主要材料包括: 3.2.1.1水泥:不低于32.5级的硅酸盐水泥或普通硅酸盐水泥; 3.2.1.2砂:宜采用中砂,材质符合要求,含泥量不大于3%;
