当前位置:文档之家› 高支模扣件钢管高架计算书(11.75米)

高支模扣件钢管高架计算书(11.75米)

高支模扣件钢管高架计算书(11.75米)
高支模扣件钢管高架计算书(11.75米)

板模板(扣件钢管高架)计算书

41工程;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m ;总建筑面积:0平方米;总工期:0天;施工单位:。

本工程由投资建设,设计,地质勘察,监理,组织施工;由担任项目经理,担任技术负责人。

高支撑架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》

(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。

因本工程梁支架高度大于4米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。

一、参数信息:

1.模板支架参数

横向间距或排距(m):1.20;纵距(m):1.50;步距(m):1.50;

立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):10.75;

采用的钢管(mm):Φ48×3.5 ;板底支撑连接方式:方木支撑;

扣件连接方式:双扣件,考虑扣件的保养情况,扣件抗滑承载力系数:0.80;

2.荷载参数

模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000;

施工均布荷载标准值(kN/m2):2.500;

4.材料参数

面板采用胶合面板,厚度为18mm;板底支撑采用方木;

面板弹性模量E(N/mm2):9500;面板抗弯强度设计值(N/mm2):13;

木方抗剪强度设计值(N/mm2):1.400;木方的间隔距离(mm):250.000;

木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000;

木方的截面宽度(mm):80.00;木方的截面高度(mm):80.00;

托梁材料为:钢管(双钢管) :Φ48 × 3.5;

5.楼板参数

钢筋级别:二级钢HRB 335(20MnSi);楼板混凝土强度等级:C30;

每层标准施工天数:8;每平米楼板截面的钢筋面积(mm2):360.000;楼板的计算长度(m):4.50;施工平均温度(℃):25.000;

楼板的计算宽度(m):4.00;

楼板的计算厚度(mm):120.00;

图2 楼板支撑架荷载计算单元

二、模板面板计算:

面板为受弯构件,需要验算其抗弯强度和刚度,取单位宽度1m的面板作为计算单元

面板的截面惯性矩I和截面抵抗矩W分别为:

W = 100×1.82/6 = 54 cm3;

I = 100×1.83/12 = 48.6 cm4;

模板面板的按照三跨连续梁计算。

面板计算简图

1、荷载计算

(1)静荷载为钢筋混凝土楼板和模板面板的自重(kN/m):

q1 = 25×0.12×1+0.35×1 = 3.35 kN/m;

(2)活荷载为施工人员及设备荷载(kN):

q2 = 2.5×1= 2.5 kN/m;

2、强度计算

最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:

其中:q=1.2×3.35+1.4×2.5= 7.52kN/m

最大弯矩M=0.1×7.52×0.252= 0.047 kN·m;

面板最大应力计算值σ= 47000/54000 = 0.87 N/mm2;

面板的抗弯强度设计值 [f]=13 N/mm2;

面板的最大应力计算值为 0.87 N/mm2小于面板的抗弯强度设计值 13 N/mm2,满足要求!

3、挠度计算

挠度计算公式为

其中q = 3.35kN/m

面板最大挠度计算值 v = 0.677×3.35×2504/(100×9500×

3413333.333)=0.003 mm;

面板最大允许挠度 [V]=250/ 250=1 mm;

面板的最大挠度计算值 0.003 mm 小于面板的最大允许挠度 1 mm,满足要求!

三、模板支撑方木的计算:

方木按照两跨连续梁计算,截面惯性矩I和截面抵抗矩W分别为:

W=8×8×8/6 = 85.33 cm3;

I=8×8×8×8/12 = 341.33 cm4;

方木楞计算简图

1.荷载的计算:

(1)钢筋混凝土板自重(kN/m):

q1= 25×0.25×0.12 = 0.75 kN/m;

(2)模板的自重线荷载(kN/m):

q2= 0.35×0.25 = 0.088 kN/m ;

(3)活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN):

p1 = 2.5×0.25 = 0.625 kN/m;

2.强度验算:

最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:

均布荷载 q = 1.2 × (q1 + q2)+ 1.4 ×p1 = 1.2×(0.75 + 0.088)+1.4×0.625 = 1.88 kN/m;

最大弯矩 M = 0.125ql2 = 0.125×1.88×1.52 = 0.529 kN.m;

最大支座力 N = 1.25×q×l = 1.25 × 1.88×1.5 = 3.525 kN ;

方木最大应力计算值σ= M /W = 0.529×106/85333.33 = 6.196 N/mm2;

方木的抗弯强度设计值 [f]=13.000 N/mm2;

方木的最大应力计算值为 6.196 N/mm2小于方木的抗弯强度设计值 13 N/mm2,满足要求!

3.抗剪验算:

截面抗剪强度必须满足:

T = 3Q/2bh < [T]

其中最大剪力: Q = 0.625×1.88×1.5 = 1.763 kN;

方木受剪应力计算值 T = 3 ×1.763×103/(2 ×80×80) = 0.413 N/mm2;

方木抗剪强度设计值 [T] = 1.4 N/mm2;

方木的受剪应力计算值 0.413 N/mm2小于方木的抗剪强度设计值 1.4 N/mm2,满足要求!

4.挠度验算:

最大挠度考虑为静荷载与活荷载的计算值最不利分配的挠度和,计算公式如下:

均布荷载 q = q1 + q2 = 0.838 kN/m;

最大挠度计算值ω= 0.521×0.838×15004 /(100×9500×3413333.333)= 0.681 mm;

最大允许挠度 [V]=1500/ 250=6 mm;

方木的最大挠度计算值 0.681 mm 小于方木的最大允许挠度 6 mm,满足要求!

四、托梁材料计算:

托梁按照集中荷载作用下的三跨连续梁计算;

托梁采用:钢管(双钢管) :Φ48 × 3.5;

W=10.16 cm3;

I=24.38 cm4;

集中荷载P取纵向板底支撑传递力,P = 3.525 kN;

托梁计算简图

托梁计算弯矩图(kN.m)

托梁计算变形图(mm)

托梁计算剪力图(kN) 最大弯矩 M max = 2.076 kN.m ;

最大变形 V max = 4.042 mm ;

最大支座力 Q max = 18.679 kN ;

最大应力σ= 2076139.323/10160 = 204.344 N/mm2;

托梁的抗压强度设计值 [f]=205 N/mm2;

托梁的最大应力计算值 204.344 N/mm2小于托梁的抗压强度设计值 205 N/mm2,满足要求!

托梁的最大挠度为 4.042mm 小于 1500/150与10 mm,满足要求!

五、模板支架立杆荷载标准值(轴力):

作用于模板支架的荷载包括静荷载、活荷载和风荷载。

1.静荷载标准值包括以下内容:

(1)脚手架的自重(kN):

N G1 = 0.138×10.75 = 1.488 kN;

钢管的自重计算参照《扣件式规范》附录A。

(2)模板的自重(kN):

N G2 = 0.35×1.2×1.5 = 0.63 kN;

(3)钢筋混凝土楼板自重(kN):

N G3 = 25×0.12×1.2×1.5 = 5.4 kN;

经计算得到,静荷载标准值 N G = N G1+N G2+N G3 = 7.518 kN;

2.活荷载为施工荷载标准值与振倒混凝土时产生的荷载。

经计算得到,活荷载标准值 N Q = (2.5+2 ) ×1.2×1.5 = 8.1 kN;

3.不考虑风荷载时,立杆的轴向压力设计值计算

N = 1.2N G + 1.4N Q = 20.361 kN;

六、立杆的稳定性计算:

立杆的稳定性计算公式:

其中 N ---- 立杆的轴心压力设计值(kN) :N = 20.361 kN;

φ---- 轴心受压立杆的稳定系数,由长细比 lo/i 查表得到;

i ---- 计算立杆的截面回转半径(cm) :i = 1.58 cm;

A ---- 立杆净截面面积(cm2):A = 4.89 cm2;

W ---- 立杆净截面模量(抵抗矩)(cm3):W=5.08 cm3;

σ-------- 钢管立杆最大应力计算值 (N/mm2);

[f]---- 钢管立杆抗压强度设计值:[f] =205 N/mm2;

L0---- 计算长度 (m);

如果完全参照《扣件式规范》,按下式计算

l0 = h+2a

k1---- 计算长度附加系数,取值为1.155;

u ---- 计算长度系数,参照《扣件式规范》表5.3.3;u = 1.79;

a ---- 立杆上端伸出顶层横杆中心线至模板支撑点的长度;a = 0.1 m;

上式的计算结果:

立杆计算长度 L0 = h+2a = 1.5+0.1×2 = 1.7 m;

L0/i = 1700 / 15.8 = 108 ;

由长细比 Lo/i 的结果查表得到轴心受压立杆的稳定系数φ= 0.53 ;

钢管立杆的最大应力计算值;σ=20361.36/(0.53×489) = 78.564 N/mm2;

钢管立杆的最大应力计算值σ= 78.564 N/mm2小于钢管立杆的抗压强度设

计值 [f] = 205 N/mm2,满足要求!

如果考虑到高支撑架的安全因素,适宜由下式计算

l0 = k1k2(h+2a)

k1 -- 计算长度附加系数按照表1取值1.167;

k2 -- 计算长度附加系数,h+2a = 1.7 按照表2取值1.023 ;

上式的计算结果:

立杆计算长度 L o = k1k2(h+2a) = 1.167×1.023×(1.5+0.1×2) = 2.03 m;

L o/i = 2029.53 / 15.8 = 128 ;

由长细比 Lo/i 的结果查表得到轴心受压立杆的稳定系数φ= 0.406 ;

钢管立杆的最大应力计算值;σ=20361.36/(0.406×489) = 102.559 N/mm2;

钢管立杆的最大应力计算值σ= 102.559 N/mm2小于钢管立杆的抗压强度设计值 [f] = 205 N/mm2,满足要求!

模板承重架应尽量利用剪力墙或柱作为连接连墙件,否则存在安全隐患。

以上表参照杜荣军: 《扣件式钢管模板高支撑架设计和使用安全》。

七、楼板强度的计算:

1. 楼板强度计算说明

验算楼板强度时按照最不利情况考虑,楼板承受的荷载按照线荷载均布考虑。

宽度范围内配置Ⅱ级钢筋,每单位长度(m)楼板截面的钢筋面积As=360

mm2,fy=300 N/mm2。

板的截面尺寸为 b×h=4500mm×120mm,楼板的跨度取4 M,取混凝土保护层厚度20mm,截面有效高度 h o=100 mm。

按照楼板每8天浇筑一层,所以需要验算8天、16天、24天...的

承载能力是否满足荷载要求,其计算简图如下:

2.验算楼板混凝土8天的强度是否满足承载力要求

楼板计算长边4.5m,短边为4 m;

q = 2× 1.2 × ( 0.35 + 25×0.12 ) +

1× 1.2 × ( 1.488×4×4/4.5/4 ) +

1.4 ×(

2.5 + 2) = 15.93 kN/m2;

单元板带所承受均布荷载 q = 1×15.927 = 15.927 kN/m;

板带所需承担的最大弯矩按照四边固接双向板计算

M max = 0.0596×15.93×42 = 15.188 kN.m;

因平均气温为25℃,查《施工手册》温度、龄期对混凝土强度影响曲线

得到8天龄期混凝土强度达到62.4%,C30混凝土强度在8天龄期近似等效为

C18.72。

混凝土弯曲抗压强度设计值为f cm=8.986N/mm2;

则可以得到矩形截面相对受压区高度:

ξ= As× f y/ ( αl×b × h o × f cm ) = 360×300 / (1×1000×100×8.986 )= 0.12 计算系数为:αs= ξ(1-0.5ξ) = 0.12×(1-0.5×0.12) = 0.113;

此时楼板所能承受的最大弯矩为:

M1 = αs× α1× b× ho2×fcm = 0.113×1×1000×1002×8.986×10-6 = 10.136 kN.m;

结论:由于∑M1 = M1=10.136 <= M max= 15.188

所以第8天楼板强度尚不足以承受上面楼层传递下来的荷载。

第2层以下的模板支撑必须保留。

3.验算楼板混凝土16天的强度是否满足承载力要求

楼板计算长边4.5m,短边为4 m;

q = 3× 1.2 × ( 0.35 + 25×0.12 ) +

2× 1.2 × ( 1.488×4×4/4.5/4 ) +

1.4 ×(

2.5 + 2) = 21.53 kN/m2;

单元板带所承受均布荷载 q = 1×21.534 = 21.534 kN/m;

板带所需承担的最大弯矩按照四边固接双向板计算

M max = 0.0596×21.53×42 = 20.535 kN.m;

因平均气温为25℃,查《施工手册》温度、龄期对混凝土强度影响曲线

得到16天龄期混凝土强度达到83.21%,C30混凝土强度在16天龄期近似等效为

C24.96。

混凝土弯曲抗压强度设计值为f cm=11.882N/mm2;

则可以得到矩形截面相对受压区高度:

ξ= As× f y/ ( αl×b × h o × f cm ) = 360×300 / (1×1000×100×11.882 )= 0.091 计算系数为:αs= ξ(1-0.5ξ) = 0.091×(1-0.5×0.091) = 0.087;

此时楼板所能承受的最大弯矩为:

M2= αs× α1× b× ho2×fcm = 0.087×1×1000×1002×11.882×10-6 = 10.321 kN.m;

结论:由于∑M2 = ∑M1+M2=20.457 <= M max= 20.535

所以第16天楼板强度尚不足以承受上面楼层传递下来的荷载。

第3层以下的模板支撑必须保留。

4.验算楼板混凝土24天的强度是否满足承载力要求

楼板计算长边4.5m,短边为4 m;

q = 4× 1.2 × ( 0.35 + 25×0.12 ) +

3× 1.2 × ( 1.488×4×4/4.5/4 ) +

1.4 ×(

2.5 + 2) = 27.14 kN/m2;

单元板带所承受均布荷载 q = 1×27.141 = 27.141 kN/m;

板带所需承担的最大弯矩按照四边固接双向板计算

M max = 0.0596×27.14×42 = 25.882 kN.m;

因平均气温为25℃,查《施工手册》温度、龄期对混凝土强度影响曲线

得到24天龄期混凝土强度达到95.37%,C30混凝土强度在24天龄期近似等效为

C28.61。

混凝土弯曲抗压强度设计值为f cm=13.633N/mm2;

则可以得到矩形截面相对受压区高度:

ξ= As× f y/ ( αl×b × h o × f cm ) = 360×300 / (1×1000×100×13.633 )= 0.079 计算系数为:αs= ξ(1-0.5ξ) = 0.079×(1-0.5×0.079) = 0.076;

此时楼板所能承受的最大弯矩为:

M3= αs× α1× b× ho2×fcm = 0.076×1×1000×1002×13.633×10-6 = 10.345 kN.m;

结论:由于∑M3 = ∑M2+M3=30.802 > M max= 25.882

所以第24天楼板强度足以承受以上楼层传递下来的荷载。

模板支持可以拆除。

八、梁和楼板模板高支撑架的构造和施工要求[工程经验]:

除了要遵守《扣件架规范》的相关要求外,还要考虑以下内容

1.模板支架的构造要求:

a.梁板模板高支撑架可以根据设计荷载采用单立杆或双立杆;

b.立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;

c.梁和楼板荷载相差较大时,可以采用不同的立杆间距,但只宜在一个方向变距、而另一个方向不变。

2.立杆步距的设计:

a.当架体构造荷载在立杆不同高度轴力变化不大时,可以采用等步距设置;

b.当中部有加强层或支架很高,轴力沿高度分布变化较大,可采用下小上大的变步距设置,但变化不要过多;

c.高支撑架步距以0.9--1.5m为宜,不宜超过1.5m。

3.整体性构造层的设计:

a.当支撑架高度≥20m或横向高宽比≥6时,需要设置整体性单或双水平加强层;

b.单水平加强层可以每4--6米沿水平结构层设置水平斜杆或剪刀撑,且须与立杆连接,设置斜杆层数要大于水平框格总数的1/3;

c.双水平加强层在支撑架的顶部和中部每隔10--15m设置,四周和中部每

10--15m设竖向斜杆,使其具有较大刚度和变形约束的空间结构层;

d.在任何情况下,高支撑架的顶部和底部(扫地杆的设置层)必须设水平加强层。

4.剪刀撑的设计:

a.沿支架四周外立面应满足立面满设剪刀撑;

b.中部可根据需要并依构架框格的大小,每隔10--15m设置。

5.顶部支撑点的设计:

a.最好在立杆顶部设置支托板,其距离支架顶层横杆的高度不宜大于400mm;

b.顶部支撑点位于顶层横杆时,应靠近立杆,且不宜大于200mm;

c.支撑横杆与立杆的连接扣件应进行抗滑验算,当设计荷载N≤12kN时,可用双扣件;大于12kN时应用顶托方式。

6.支撑架搭设的要求:

a.严格按照设计尺寸搭设,立杆和水平杆的接头均应错开在不同的框格层中设置;

b.确保立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求;

c.确保每个扣件和钢管的质量是满足要求的,每个扣件的拧紧力矩都要控制在45-60N.m,钢管不能选用已经长期使用发生变形的;

d.地基支座的设计要满足承载力的要求。

7.施工使用的要求:

a.精心设计混凝土浇筑方案,确保模板支架施工过程中均衡受载,最好采用由

中部向两边扩展的浇筑方式;

b.严格控制实际施工荷载不超过设计荷载,对出现的超过最大荷载要有相应的控制措施,钢筋等材料不能在支架上方堆放;

c.浇筑过程中,派人检查支架和支承情况,发现下沉、松动和变形情况及时解决。

高支模模板方案计算书

梁模板扣件钢管高支撑架计算书 高支撑架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。 支撑高度在4米以上的模板支架被称为扣件式钢管高支撑架,对于高支撑架的计算规范存在重要疏漏,使计算极容易出现不能完全确保安全的计算结果。本计算书还参照《施工技术》2002.3.《扣件式钢管模板高支撑架设计和使用安全》。 1、模板支架搭设高度为7.7米, 基本尺寸为:梁截面 B×D=200mm×0.6mm,梁支撑立杆的横距(跨度方向) l=0.9米,立杆的步距 h=1.5米, 梁底增加1道承重立杆。 图1 梁模板支撑架立面简图 采用的钢管类型为48×3.0。 一、模板面板计算 面板为受弯结构,需要验算其抗弯强度和刚度。模板面板的按照多跨连续梁计算。 作用荷载包括梁与模板自重荷载,施工活荷载等。

1.荷载的计算: (1)钢筋混凝土梁自重(kN/m): q1 = 25.000×0.6×0.250=6.250kN/m (2)模板的自重线荷载(kN/m): q2 = 0.350×0.250×(2×0.6+0.200)/0.200=0.613kN/m (3)活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN): 经计算得到,活荷载标准值 P1 = (1.000+2.000)×0.200×0.250=0.15kN 均布荷载 q = 1.2×6.250+1.2×0.613=8.305kN/m 集中荷载 P = 1.4×0.15=0.21kN 面板的截面惯性矩I 和截面抵抗矩W 分别为: 本算例中,截面惯性矩I 和截面抵抗矩W 分别为: W = 25.00×1.80×1.80/6 = 13.5cm 3; I = 25.00×1.80×1.80×1.80/12 = 12.15cm 4; 计算简图 弯矩图(kN.m) 剪力图(kN) A 0.030

高支模方案附计算书

高支模专项施工方案 施工单位: 编制时间:2013-10

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工工艺 (4) 四.模板工程质量及进度控制 (6) 4.1轴线偏位的预防措施 (6) 4.2垂直偏差的预防措施 (6) 4.3标高不正确的预防措施 (7) 4.4柱、梁模板胀模的预防措施 (7) 4.5梁模下垂、失稳倒塌的预防措施 (7) 4.6漏浆的预防措施 (7) 4.7拆模时出现缺陷的预防措施 (8) 4.8模板支撑系统质量保证措施与控制程序 (8) 、搭设劳务人员的选用及劳动力计划、施工进度(见附表) (10) 5.混凝土浇捣方法 (11) 6.高支模满堂架搭拆施工安全技术措施 (11) 7.高支模文明施工措施与管理 (13) 8.高支模监测 (13) 9.安全应急救援预案 (14) 六、材料管理 (24) 七、验收管理 (25) 八、使用管理 (25) 九、拆除管理 (26)

一、工程概况 工程名称: 地址: 结构类型:框架 计划工期: 施工面积:5970平方米 B-C轴交1-9轴梁宽250mm,梁高750mm,为无板梁,C-D轴交5-9轴为有板(350mm 空心楼盖空心230mm)梁宽250mm,梁高800mm模板面板采用普通胶合板。 内龙骨布置2道,内龙骨采用方木50mm×100mm ,外龙骨间距500mm,外龙骨采用Φ48×双钢管 对拉螺栓布置3道,竖向间距100+350+300mm,断面跨度方向的间距300mm。 木方垂直梁截面支设方式,梁底增加1根承重立杆,承重杆间距顺梁方向有板梁为850mm,无板梁为900mm. 梁底采用2根50mm×100mm的木方,顶托内托梁材料选择木方: 100×100mm。 梁两侧立杆间距(mm),立杆上端伸出至模板支撑点的长度(mm)。 板底采用托梁支撑形式,木方间距250mm,木方尺寸:50mm×50mm,顶托内托梁材料选择木方: 100×100mm。 脚手架搭设高度,步距,有板排距,纵向间距,无板梁排距,纵向间距.。 二、编制依据 1、钢管扣件式模板垂直支撑系统安全技术规程(DJ/TJ08-16-2011) 2、建质(2009)254号(建设工程高大模板支撑系统施工安全监督管理条例) 3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 4、《建筑施工模板安全技术规范》(JGJ162-2008) 5、《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006)

高支模板模板验算

高支模板模板验算 一、参数信息 1.模板支架参数 横向间距或排距(m):0.80;纵距(m):0.80;步距(m):1.50; 立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):7.30; 采用的钢管(mm):Φ48×3.0 ;板底支撑连接方式:方木支撑; 立杆承重连接方式:双扣件,考虑扣件的保养情况,扣件抗滑承载力系数:0.80; 2.荷载参数 模板与木板自重(kN/m2):0.350;混凝土与钢筋自重 (kN/m3):25.000; 施工均布荷载标准值(kN/m2):2.500; 3.材料参数 面板采用胶合面板,厚度为18mm;板底支撑采用方木; 面板弹性模量E(N/mm2):4000;面板抗弯强度设计值 (N/mm2):11.5; 木方抗剪强度设计值(N/mm2):1.200;木方的间隔距离(mm):250.000; 木方弹性模量E(N/mm2):9000.000;木方抗弯强度设计值 (N/mm2):11.000; 木方的截面宽度(mm):50.00;木方的截面高度(mm):100.00;

4.楼板参数 楼板的计算厚度(mm):140.00; 图2 楼板支撑架荷载计算单元 二、模板面板计算 模板面板为受弯构件,按三跨连续梁对面板进行验算其抗弯强度和刚度 模板面板的截面惯性矩I和截面抵抗矩W分别为:

W = 80×1.82/6 = 43.2 cm3; I = 80×1.83/12 = 38.88 cm4; 模板面板的按照三跨连续梁计算。 面板计算简图 1、荷载计算 (1)静荷载为钢筋混凝土楼板和模板面板的自重(kN/m): q1 = 25×0.14×0.8+0.35×0.8 = 3.08 kN/m; (2)活荷载为施工人员及设备荷载(kN/m): q2 = 2.5×0.8= 2 kN/m; 2、强度计算 计算公式如下: M=0.1ql2 其中:q=1.2×3.08+1.4×2= 6.496kN/m 最大弯矩 M=0.1×6.496×2502= 40600 N·m; 面板最大应力计算值σ =M/W= 40600/43200 = 0.94 N/mm2;面板的抗弯强度设计值 [f]=11.5 N/mm2;

板底支模架计算书

板底支模架计算书 柳州市妇幼保健院门诊保健大楼工程;属于框剪结构;地上21层;地下1层;建筑高度:86.00m;标准层层高:3.60m ;总建筑面积:30766.00平方米;总工期:730天;施工单位:柳州市众鑫建筑有限公司。 本工程由柳州市妇幼保健院投资建设,广西建筑综合设计研究院设计,柳州市勘测测绘研究院地质勘察,柳州大公工程建设监理有限责任公司监理,柳州市众鑫建筑有限公司组织施工;由叶长青担任项目经理,马茂中担任技术负责人。 模板支模架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。 一、参数信息: 1.脚手架参数 立杆横向间距或排距la(m):1.00;立杆纵向间距或跨距lb(m):1.00;立杆步距h(m):1.50; 立杆上端伸出至模板支撑点长度(m):0.10;模板支架计算高度H(m):3.00; 采用的钢管(mm):Φ48×3.5 ; 扣件连接方式:双扣件,考虑扣件保养情况,扣件抗滑承载力系数:0.80; 板底支撑连接方式:方木支撑;

2.荷载参数 模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000; 楼板混凝土厚度(mm):100.00;施工均布荷载(kN/m2):1.000; 3.楼板参数 钢筋级别:二级钢HRB 335(20MnSi);楼板混凝土强度等级:C25; 每层标准施工天数:8;每平米楼板截面的钢筋面积(mm2):1440.000; 楼板的计算宽度(m):4.00;楼板的计算厚度(mm):100.00; 楼板的计算长度(m):4.50;施工平均温度(℃):15.000; 4.木方参数 木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000;木方抗剪强度设计值(N/mm2):1.400;木方的间隔距离(mm):300.000; 木方的截面宽度(mm):60.00;木方的截面高度(mm):80.00;

8.9M高 模板计算书_

8.9M高支模板模板(扣件式)计算书 计算依据: 1、《建筑施工模板安全技术规范》JGJ162-2008 2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011 3、《混凝土结构设计规范》GB 50010-2010 4、《建筑结构荷载规范》GB 50009-2012 5、《钢结构设计规范》GB 50017-2003 一、工程属性

模板设计平面图

模板设计剖面图(模板支架纵向)

模板设计剖面图(模板支架横向) 四、面板验算 W=bh2/6=1000×15×15/6=37500mm3,I=bh3/12=1000×15×15×15/12=281250mm4 承载能力极限状态 q1=0.9×max[1.2(G1k +(G2k+G3k)×h)+1.4×Q1k ,1.35(G1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=0.9×max[1.2×(0.1+(24+1.1)×0.18)+1.4×2.5,1.35×(0.1+(24+1.1)×0.18)+1.4×0.7×2.5] ×1=8.137kN/m

q2=0.9×1.2×G1k×b=0.9×1.2×0.1×1=0.108kN/m p=0.9×1.4×Q1k=0.9×1.4×2.5=3.15kN 正常使用极限状态 q=(γG(G1k +(G2k+G3k)×h))×b =(1×(0.1+(24+1.1)×0.18))×1=4.618kN/m 计算简图如下: 1、强度验算 M1=q1l2/8=8.137×0.182/8=0.033kN·m M2=q2L2/8+pL/4=0.108×0.182/8+3.15×0.18/4=0.142kN·m M max=max[M1,M2]=max[0.033,0.142]=0.142kN·m σ=M max/W=0.142×106/37500=3.792N/mm2≤[f]=9.68N/mm2 满足要求! 2、挠度验算 νmax=5ql4/(384EI)=5×4.618×1804/(384×4680×281250)=0.048mm ν=0.048mm≤[ν]=L/400=180/400=0.45mm 满足要求! 五、小梁验算 11k2k3k1k1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=0.9×max[1.2×(0.3+(24+1.1)×0.18)+1.4×2.5,1.35×(0.3+(24+1.1)×0.18)+1.4×0.7×2.5]×0.18=1.504kN/m

高支模论证方案(最终版)

目录 一、工程概况 (3) 二、编制依据 (4) 三、模板支架的搭设方案 (4) 四、模板体系设计及材料要求 (9) 五、搭设劳务人员的选用及劳动力计划表、施工进度表 (9) 六、模板体系施工方法 (10) 七、模板质量及验收标准 (11) 八、混凝土浇筑要求 (12) 九、安全保护措施及施工监测 (13) 十、应急救护预案 (14) 附件:梁板柱模板扣件钢管高支撑计算书 附图:梁板支撑系统构造图

一、工程概况 项目名称:宁天城际工程轨道交通一期工程大厂东车辆段 建设单位:中铁电化集团南京有限公司 设计单位:北京城建设计研究总院有限责任公司 监理单位:江苏建科建设监理有限公司 施工单位:中铁电气化局集团有限公司 大厂东车辆基地位于江北大道以东,二桥高速以南,新华东路以西,平顶山路以北,地块西侧为冶山铁路专用线。车辆基地用地形状不规则,东西最长约1370m,南北宽约300m,占地面积约18.62公顷,总建筑面积70355.00平方米。场内用地现状主要以林地和苗圃为主,有少量村庄,且有两条高压线斜穿地块西北角,场内有一条35kv高压线斜穿。场地自然地势南高北低,自然地面标高在21~30m之间,平均高程在25.3m左右。 本施工方案所述内容处于: 1、洗车镟轮库: 洗车镟轮库为一层高低跨混凝土框架结构,其中高跨层高8.5m(-0.1m~8.40m),屋面有框架梁300mm31100mm、300mm3600mm、250mm3400mm,最大跨距为6m , 屋面板厚为120mm,梁、板顶标高为均8.40m,支撑架位于基础房心回填土垫层上部(100mm厚C20混凝土),回填土垫层顶标高-0.1m。 2、综合楼: 综合楼为五层框架结构,其中7-9/C-D间的门厅层高8.75m(-0.1m~8.65m),屋面有框架梁300mm3700mm、250mm3600mm,最大跨距为7.4m,屋面板厚为120mm,梁、板顶标高为均8.69m,支撑架位于基础房心回填土垫层上部(100mm厚C20混凝土),回填土垫层顶标高-0.08m。 材料库内除办公用房外,其余部分层高围殴10.7m(-0.1m~10.6m),屋面框架梁有40031000mm,2503600mm,,最大跨距为12.5m,支撑架位于基础房心回填土垫层上部(100mm厚C20混凝土),回填土垫层顶标高-0.08m。

高支模扣件钢管高架计算书(11.75米)

板模板(扣件钢管高架)计算书 41工程;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m ;总建筑面积:0平方米;总工期:0天;施工单位:。 本工程由投资建设,设计,地质勘察,监理,组织施工;由担任项目经理,担任技术负责人。 高支撑架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。 因本工程梁支架高度大于4米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。 一、参数信息: 1.模板支架参数 横向间距或排距(m):1.20;纵距(m):1.50;步距(m):1.50; 立杆上端伸出至模板支撑点长度(m):0.10;模板支架搭设高度(m):10.75; 采用的钢管(mm):Φ48×3.5 ;板底支撑连接方式:方木支撑; 扣件连接方式:双扣件,考虑扣件的保养情况,扣件抗滑承载力系数:0.80; 2.荷载参数 模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000; 施工均布荷载标准值(kN/m2):2.500; 4.材料参数 面板采用胶合面板,厚度为18mm;板底支撑采用方木; 面板弹性模量E(N/mm2):9500;面板抗弯强度设计值(N/mm2):13; 木方抗剪强度设计值(N/mm2):1.400;木方的间隔距离(mm):250.000; 木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000;

支模架危险性分析计算书

支模架危险性分析计算书 计算依据: 1、《建筑施工模板安全技术规范》JGJ162-2008 2、《混凝土结构设计规范》GB50010-2010 3、《建筑结构荷载规范》GB 50009-2012 4、《钢结构设计规范》GB 50017-2003 5、《危险性较大的分部分项工程安全管理办法》建质[2009]87号文 6、《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254号文 一、信息参数 1 模板支架搭设高度H:6m < 8m

2 模板支架搭设跨度B:5.2m < 18m 3 施工总荷载: 活载控制时荷载组合S1=0.9[1.2(G1k+ G2k+ G3k)+1.4Q1k] =0.9×[1.2×(0.9+24×0.16+1.1×0.16)+1.4×2.5] =8.46 kN/m2 恒载控制时荷载组合S2=0.9[1.35(G1k+ G2k+ G3k)+1.4×0.7Q1k] =0.9×[1.35×(0.9+24×0.16+1.1×0.16)+1.4×0.7×2.5] =8.18 kN/m2 两者取大值,即施工总荷载S=max[S1,S2]=8.46 kN/m2 < 15 kN/m2 4 集中线荷载: 活载控制时荷载组合S1=0.9b[1.2(G1k+ G2k+ G3k)+1.4Q2k] =0.9×0.2×[1.2×(0.9+24×0.7+1.5×0.7)+1.4×2] =4.55 kN/m 恒载控制时荷载组合S2=0.9b[1.35(G1k+ G2k+ G3k)+1.4×0.7Q2k] =0.9×0.2×[1.35×(0.9+24×0.7+1.5×0.7)+1.4×0.7×2] =4.91 kN/m 两者取大值,即集中线荷载S=max[S1,S2]=4.91 kN/m < 20 kN/m 综上可知,根据《危险性较大的分部分项工程安全管理办法》建质[2009]87号,此模板工程属"危险性较大的分部分项工程范围",条文规定:施工单位应当在危险性较大的分部分项工程施工前编制专项施工方案。由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。 三、特别提醒 根据界面参数填写的工程信息、荷载条件和初步支撑设计情况,软件基于相关规范和工程经验,针对本工程特点,提出如下建议,供用户鉴别采纳。

24.4m模板支撑计算书

碗扣钢管楼板模板支架计算书 依据规范: 《建筑施工碗扣式钢管脚手架安全技术规范》JGJ166-2008 《建筑施工模板安全技术规范》JGJ 162-2008 《建筑结构荷载规范》GB50009-2012 《钢结构设计规范》GB50017-2003 《混凝土结构设计规范》GB50010-2010 《建筑地基基础设计规范》GB50007-2011 《建筑施工木脚手架安全技术规范》JGJ 164-2008 计算参数: 钢管强度为205.0 N/mm2,钢管强度折减系数取1.00。 模板支架搭设高度为24.4m, 立杆的纵距 b=0.60m,立杆的横距 l=0.90m,立杆的步距 h=1.20m。 面板厚度14mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2。内龙骨采用50.×100.mm木方,间距200mm, 木方剪切强度1.3N/mm2,抗弯强度16.0N/mm2,弹性模量9000.0N/mm2。 梁顶托采用85.×85.mm木方。 模板自重0.20kN/m2,混凝土钢筋自重25.10kN/m3。 倾倒混凝土荷载标准值0.00kN/m2,施工均布荷载标准值2.50kN/m2。

图1 楼板支撑架立面简图 图2 楼板支撑架荷载计算单元 采用的钢管类型为φ48×2.8。 钢管惯性矩计算采用 I=π(D4-d4)/64,抵抗距计算采用 W=π(D4-d4)/32D。 一、模板面板计算 面板为受弯结构,需要验算其抗弯强度和刚度。模板面板的按照三跨连续梁计算。静荷载标准值 q1 = 25.100×0.300×0.600+0.200×0.600=4.638kN/m

高支模方案附计算书

高支模专项施工案 施工单位: 编制时间:2013-10

目录 一、工程概况 (3) 二、、编制依据及设计计算 1、编制依据 (3) 2、设计计算 (3) 三、施工工艺 (4) 四、模板工程质量控制 (5) 五、登高防坠落措施 (17) 六、材料管理 (22) 七、验收管理 (22) 八、使用管理 (22) 九、拆除管理 (23) 计算书:大梁侧模板计算 (23) 计算书:梁模板支架计算 (29) 计算书:满堂模板支架计算 (36) 计算书:中小断面柱模板计算 (44)

一、工程概况 工程名称: 地址: 结构类型:框架 计划工期: 施工面积:5970平米 B-C轴交1-9轴梁宽250mm,梁高750mm,为无板梁,C-D轴交5-9轴为有板(350mm空心楼盖空心230mm)梁宽250mm,梁高800mm模板面板采用普通胶合板。 龙骨布置2道,龙骨采用木50mm×100mm ,外龙骨间距500mm,外龙骨采用Φ48×3.0双钢管 对拉螺栓布置3道,竖向间距100+350+300mm,断面跨度向的间距300mm。 木垂直梁截面支设式,梁底增加1根承重立杆,承重杆间距顺梁向有板梁为850mm,无板梁为900mm. 梁底采用2根50mm×100mm的木,顶托托梁材料选择木: 100×100mm。 梁两侧立杆间距0.8(mm),立杆上端伸出至模板支撑点的长度0.0(mm)。 板底采用托梁支撑形式,木间距250mm,木尺寸:50mm×50mm,顶托托梁材料选择木: 100×100mm。 脚手架搭设高度9.00m,步距1.80m,有板排距0.85m,纵向间距0.85m,无板梁排距0.9m,纵向间距0.9m.。 二、编制依据 1、钢管扣件式模板垂直支撑系统安全技术规程(DJ/TJ08-16-2011) 2、建质(2009)254号(建设工程高大模板支撑系统施工安全监督管理条例) 3、《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2001) 4、《建筑施工模板安全技术规》(JGJ162-2008) 5、《建筑施工扣件式钢管模板支架技术规程》(DB33/1035-2006) 6、《建筑结构荷载规》(GB50009-2001) 7、《直缝电焊钢管》(GB/T13793、《低压流体输送甲焊接钢管》(GB/T3092)、《碳素结构钢》(GB/T700) 8、《钢管脚手架扣件》(GB/5831-2006) 9、《钢结构设计规》(GBJ17-88) 10、《混凝土结构工程施工质量验收规》(GB50204-2002)、《钢结构工程施工质量验收规》(GB50205-2001) 2、设计计算见附页

高支模计算方案

第一章工程概况 第一节工程简况 金碧海岸工程位于佛山市南海区里水镇草场村东侧,由佛山市南海新中建房地产发展有限公司兴建。本工程1~4号楼总建筑面积5万多平方米,其中4栋塔楼为住宅楼,高31层,联体地下室1层为车库。结构为钢筋砼框架结构体系,抗震设防烈度7级。 第二节高支模部位和方案选择 一、高支模部位 本工程楼顶阁楼模板支撑体系属高支模体系。阁楼的梁板体系呈不规则的形状,其中外围的装饰线梁约为梯形状,下底宽约550mm,上底宽约1000mm,梁高700mm,其余梁为规则梁,型号尺寸有200×300、200×400、200×450、200×500、200×600、200×1000、350×1700等,梁最大跨度约为5~6m,板厚基本为100~120mm。按截面尺寸最大和荷载最重的具有代表性的梁板进行计算。 梁板支撑高度按实际情况,分4.8m和6.8m两种梁板门式钢管脚手架支撑体系和中空11.1m 的屋面板扣件式钢管脚手架支撑体系进行计算。 二、方案选择 1、高支模采用门式钢管脚手架、扣件式钢管脚手架支撑体系和木模板体系。 2、为防止高支模发生整体或局部失稳,必须严格按照《建筑施工门式钢管脚手架安全技术规范》和《扣件式钢管脚手架安全技术规范》安装脚手架。 第三节方案说明 一、本方案主要针对本工程高支模体系进行计算、编制施工方法和安全措施。 二、本计算书针对本工程具体情况,按施工层、施工段分类计算。施工时,应注意要符合各类型条件并严格按照本专项方案执行。 三、高支模施工时,除参照本专项方案执行外,还应参考有关施工及验收规范并遵守其相关规定。 第二章高支模支撑体系设计 第一节模板体系及材料选用 1、模板支撑体系:采用门式钢管脚手架支撑体系、扣件式钢管脚手架支撑体系。 2、模板体系:采用木模板体系,即木枋、木胶合板系列。 3、脚手架:MF1219门式钢管脚手架、Φ48×3.5优质标准钢管脚手架及其配件,钢材品种为Q235,厂家必须为知名生产厂家,产品为全国免检产品。 4、楼板及梁模板:18mm厚木胶合夹板。 5、木枋:80×80mm、100×100mm 广东松枋。 6、水平加固杆、扫地杆:壁厚3.5mmΦ48标准钢管。 第二节设计数据 一、梁板模板方案:梁底木枋选用两层,上层间距为300mm,下层间距为1200mm,门架间距纵向900mm,横向为1200-600mm。 二、中空模板方案:钢管满堂红脚手架,间距 1.1×1.1m,顶梁板底木枋选用两层,上层间距为300mm,下层间距为1100mm。中空脚手架的搭设根据施工分层的需要,同时兼作为施工外脚手架和铺设梁板模板作为施工操作面用途。在标高109.1m处铺设梁板模板进行封

高支模板计算书

120mm厚板模板支架高18.35m 计算书

目录 一、编制依据 (1) 二、工程参数 (1) 三、模板面板验算 (3) 四、次楞木验算 (5) 五、主楞验算 (7) 六、可调托撑承载力验算 (9) 七、风荷载计算 (10) 八、立杆稳定性验算 (12) 九、支撑结构地基承载力验算 (13) 十、架体抗倾覆验算 (14)

一、编制依据 1、工程施工图纸及现场概况 2、《建筑施工脚手架安全技术统一标准》GB51210-2016 3、《建筑施工临时支撑结构技术规》JGJ300-2013 4、《混凝土结构工程施工规》GB50666-2011 5、《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2011 6、《建筑施工模板安全技术规》JGJ162-2008 7、《建筑结构荷载规》GB50009-2012 8、《混凝土结构设计规》GB50010-2010 9、《钢结构设计规》GB50017-2003 10、《冷弯薄壁型钢结构技术规》GB50018-2002 11、《木结构设计规》GB50005-2003 12、《混凝土模板用胶合板》GB/T17656-2008 13、《危险性较大的分部分项工程安全管理办法》建质[2009]87号 14、《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254 号 二、工程参数

100 1500 18350 1500×10 1500 200 900 三、模板面板验算 面板采用木胶合板,厚度为12mm ,取主楞间距0.9m的面板作为计算宽度。 面板的截面抵抗矩W= 900×12×12/6=21600mm3; 截面惯性矩I= 900×12×12×12/12=129600mm4; (一)强度验算 1、面板按三跨连续梁计算,其计算跨度取支承面板的次楞间距,L=0.3m。Array 2、荷载计算

支模架计算书

绿洲花园8#栋及地下室 支 模 架 计 算 书

湖南金辉建设集团有限公司二O一O年六月

支模架计算书 绿洲花园8栋及地下室工程;属于剪力墙结构;地上33层;地下1层;建筑高度:97.20m;标准层层高:2.90m ;总建筑面积:约22885平方米;总工期:500天;施工单位:湖南金辉建设集团有限公司。 本工程由湖南省友联置业有限公司投资建设,湖南省建筑设计院设计,核工业长沙勘察院地质勘察,湖南兴湘建设监理咨询有限公司监理,湖南金辉建设集团有限公司组织施工;由高成刚同志担任项目经理。 一层板底支模架计算 楼板高支模架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《混凝土结构设计规范》GB50010-2002、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等规范编制。 支撑高度在4米以上的模板支架被称为扣件式钢管高支撑架,对于高支撑架的计算规范存在重要疏漏,使计算极容易出现不能完全确保安全的计算结果。本计算书编制中还参考《施工技术》2002.3.《高支撑架设计和使用安全》。 一、参数信息: 1.脚手架参数 立杆横向间距或排距la(m):1.20;立杆纵向间距或跨距lb(m):1.20;立杆步距h(m):1.50; 立杆上端伸出至模板支撑点长度(m):0.10;模板支架计算高度H(m):5.50; 采用的钢管(mm):Φ48×3.0 ; 扣件连接方式:双扣件,考虑扣件的保养情况,扣件抗滑承载力系数:0.80; 板底支撑连接方式:方木支撑; 2.荷载参数 模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000;

混凝土楼板高支模计算书模板

扣件钢管楼板模板支架计算书模板 本文以具体计算实例详细讲解满堂脚手架计算过程,希望能理解在工程专项方案编制中可以套用,斜体红字部分为计算依据及要点 依据规范: 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 《建筑施工模板安全技术规范》JGJ 162-2008 《建筑结构荷载规范》GB50009-2012 《钢结构设计规范》GB50017-2003 《混凝土结构设计规范》GB50010-2010 《建筑地基基础设计规范》GB50007-2011 《建筑施工木脚手架安全技术规范》JGJ 164-2008 计算参数: 钢管强度为205.0 N/mm2,钢管强度折减系数取1.00。 模板支架搭设高度为17.0m, 立杆的纵距 b=0.90m,立杆的横距 l=0.90m,立杆的步距 h=1.80m。 面板厚度18mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量6000.0N/mm2。 木方50×100mm,间距300mm, 木方剪切强度1.6N/mm2,抗弯强度13.0N/mm2,弹性模量9000.0N/mm2。 模板自重0.20kN/m2,混凝土钢筋自重25.00kN/m3,施工活荷载2.50kN/m2。 扣件计算折减系数取1.00。

图1 楼板支撑架立面简图 图2 楼板支撑架荷载计算单元 按照JGJ130-2011《扣件新规范》中规定并参照JGJ162-2008《模板规范》4.3.1条,确定荷载组合分项系数如下: 由可变荷载效应控制的组合S=1.2×(25.00×0.12+0.20)+1.40×2.50=7.340kN/m2 由永久荷载效应控制的组合S=1.35×25.00×0.12+0.7×1.40×2.50=6.500kN/m2 由于可变荷载效应控制的组合S最大,永久荷载分项系数取1.2,可变荷载分项系数取1.40 采用的钢管类型为φ48.3×3.6。 钢管惯性矩计算采用 I=π(D4-d4)/64,抵抗距计算采用 W=π(D4-d4)/32D。 一、模板面板计算 面板为受弯结构,需要验算其抗弯强度和刚度。模板面板的按照三跨连续梁计算。

高支模专项施工方案(内附计算书)

高支模专项施工方案 目录 一工程概况 ............................................ 2二模板支撑设计......................................... 2三梁模板与支撑架计算................................... 3 1 上部框架梁模板基本参数............................... 3 2 梁底模板木楞计算..................................... 4 3 梁模板侧模计算....................................... 5 4 立杆稳定性验算:..................................... 6 5 钢管扣件验算: ........................................ 6四楼板模板钢管扣件支架计算............................. 6 1 荷重计算:........................................... 7 2 楼板底模验算(按五等跨连续计算) ..................... 7 3 木楞验算(按两等跨连续梁验算) ......................... 8 4 钢管支撑的稳定性验算:............................... 8 5 钢管扣件验算: ........................................ 8五模板安装质量要求..................................... 8 1 模板制作............................................. 9 2 梁、板模安装......................................... 9

高支模计算书

板模板(扣件式)计算书 计算依据: 1、《建筑施工模板安全技术规范》JGJ162-2008 2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-2011 3、《混凝土结构设计规范》GB 50010-2010 4、《建筑结构荷载规范》GB 50009-2012 5、《钢结构设计规范》GB 50017-2003 一、工程属性 二、荷载设计 三、模板体系设计

设计简图如下: 模板设计平面图

模板设计剖面图(模板支架纵向)

模板设计剖面图(模板支架横向) 四、面板验算 楼板面板应搁置在梁侧模板上,本例以简支梁,取1m单位宽度计算。 W=bh2/6=1000×18×18/6=54000mm3,I=bh3/12=1000×18×18×18/12=486000mm4 承载能力极限状态 q1=0.9×max[1.2(G1k +(G2k+G3k)×h)+1.4×Q1k ,1.35(G1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=0.9×max[1.2×(0.1+(24+1.1)×0.12)+1.4×2.5,1.35×(0.1+(24+1.1)×0.12)+1.4×0.7×2.5] ×1=6.511kN/m

q2=0.9×1.2×G1k×b=0.9×1.2×0.1×1=0.108kN/m p=0.9×1.4×Q1k=0.9×1.4×2.5=3.15kN 正常使用极限状态 q=(γG(G1k +(G2k+G3k)×h))×b =(1×(0.1+(24+1.1)×0.12))×1=3.112kN/m 计算简图如下: 1、强度验算 M1=q1l2/8=6.511×0.32/8=0.073kN·m M2=q2L2/8+pL/4=0.108×0.32/8+3.15×0.3/4=0.237kN·m M max=max[M1,M2]=max[0.073,0.237]=0.237kN·m σ=M max/W=0.237×106/54000=4.397N/mm2≤[f]=15N/mm2 满足要求! 2、挠度验算 νmax=5ql4/(384EI)=5×3.112×3004/(384×10000×486000)=0.068mm ν=0.068mm≤[ν]=L/250=300/250=1.2mm 满足要求! 五、小梁验算

高支模专项施工方案内附计算书

高支模专项施工方案内附计算书

高支模专项施工方案 目录 一工程概况.................................................................................... 2二模板支撑设计 ............................................................................ 2三梁模板与支撑架计算................................................................. 3 1 上部框架梁模板基本参数 .......................................................... 3 2 梁底模板木楞计算 ...................................................................... 4 3 梁模板侧模计算 .......................................................................... 5 4 立杆稳定性验算: ...................................................................... 6 5 钢管扣件验算: ............................................................................. 6四楼板模板钢管扣件支架计算 ..................................................... 6 1 荷重计算:.................................................................................. 7 2 楼板底模验算(按五等跨连续计算) ....................................... 7 3 木楞验算(按两等跨连续梁验算) ................................................ 8 4 钢管支撑的稳定性验算: .......................................................... 8 5 钢管扣件验算: ............................................................................. 8五模板安装质量要求 .................................................................... 81 模板制作...................................................................................... 9

模板及高支模施工方案

模板工程(含高支模)施工方案 一、工程概况 工程名称:江南景苑 建设单位:湖南天泽房地产开发有限公司 设计单位:湖南金鼎建筑设计研究院 地勘单位:核工业衡阳第二地质工程勘察院 项目规模:本工程由2栋26层住宅以及1栋6层住宅组成,总建筑面积约31280.1m2。 工程特点:地下一层层高 3.9m—5.7m,最大梁400×1000,最大跨8.4m。地上一层为门面层高4.5m最大梁300×600最大跨7.8m。地上二层为转换层层高6m最大梁800×1200㎜,最大跨7.8m 根据规范地下室和转换层为高大支模体系。 二、编制依据 1) 2)《混凝土结构工程施工及验收规范》GB50204-2002 3)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 4)《建筑施工安全检查标准》(JGJ59-99) 5)《建筑施工高处作业安全技术规范》 三、材料选用 支模架的材料采用φ48×3.5mm钢管,(直角、旋转、接头)扣件,木楞50×100mm×2000㎜,模板采用2440×1220×18mm夹板,采用φ14对拉螺杆。 四、支设方案 1、模板及支撑体系: 针对本工程特点以及结合我公司在深圳地区的施工经验,在本工程中将采用由木模板、木方、钢管、对拉螺栓、“3”型卡扣等组成的模板及支撑加固体系。在模板工程施工中主要抓住以下几方面:

1.1投入适量的新九夹板做模板,全部采用50×100mm的木方,对墙柱梁板的模板支撑、螺栓间距等要经过计算确定。 1.2利用我们的成熟经验,改进支模工艺,保证梁柱接头的混凝土质量,消除混凝土质量通病。 1.3针对结构工程施工中的重要部位,对模板及支撑必须进行详细计算,对结构转换层的模板及支撑单独计算,以确保支设牢靠、不出意外。 1.4后浇带处的梁板模板及支撑不得随意拆除以免出现裂缝,必须在后浇带混凝土浇筑完成后达到一定强度后方可拆除。 1.5内脚手架采用采用满堂红扣件式钢管脚手架,钢管架必须严格按施工计算书搭设。标准层内架立杆可采用标准可调顶撑,其可调范围为 2.6m~4.8m,满足施工要求。 2、结构各部位配模方案: 钢筋混凝土墙体如地下室外墙、水池水箱、化粪池等有防渗要求的,采用Φ14圆钢制作的止水对拉螺栓,如图:

专项高支模方案专家论证过附计算书山西

1 工程概况 1.1工程概况 音乐学院长107.95m(轴线),宽57.65m(轴线),建筑基底面积4052m2,总建筑面积15391m2。主体最高六层,建筑总高度23.85m,层高3.9m,局部5.4m,室外高差0.45m,结构类型:框架。独立基础。±0.000为814.11,基础垫层底标高为-2.4m,换填3:7灰土厚度为2.5m。 1.2高大模板工程概况 1.2.1高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。 1.2.2多功能厅共计十根梁全部为22.91m(轴线尺寸)。如下图所示。梁顶标高为8.350,梁底标高6.950m,支撑梁的地基标高为-2,25。其模板支撑架下为C15混凝土垫层,原3:7灰土土体地基承载力特征值190Kpa。板厚为120mm。支撑架体高度为:10.48 m。

1.2.3多功能厅布置在7轴-10轴/K轴—N轴;有无障碍坐席、控制室、舞台。长、宽均为24.3m(轴线),呈正方形。中间为井字梁,每根梁轴线尺寸为2.864m,呈正方形布置。宽度为350mm,高度为1400mm,梁编号为JZL-1、KL-Y(1)、JZL-2三种型号;JZL-2长度为22.91m(轴线)。结构顶板标高为8.35m,比同层标高高600mm;不上人屋面为平板,上人屋面为斜板,板厚均为120mm;;斜板设置在四个角,多功能厅四周共有12根框架柱,采用400×1500的梁连接,间距均为8.1m(轴线),框架柱为700mm×700mm;四个角设计有斜梁,共计8根,标高为3.85m-8.35m,梁上为上人坡屋面,梁编号为KL-X(1)300×700。具体如下图1-2所示。

高大模板支架计算

【摘要】本文结合工程实例对超高层高空大跨度、高支架系统的整体稳定性,屋面的支模方案编制基本内容、计算方法进行探讨。 【关键词】大跨度;高支架;水平剪刀撑;整体排架;刚度与稳定性 近年来,全国范围内发生因模板高支架坍塌而导致重大恶性事故多起,因此对此方面的安全监理工作应特别引起施工现场人员的重视。根据《建设工程安全生产管理条例》和建设部建质〔2004〕213号文件《危险性较大工程安全专项施工方案编制及专家论证审查办法》要求,模板工程施工前施工单位应当单独编制安全专项施工方案,对水平砼构件模板支撑系统高度超过8m或跨度超过18m,施工总荷载大于10KN/m2或集中荷载大于15KN/m2的模板支撑系统必须由建筑施工企业组织不少于5人的专家组,对编制的安全专项施工方案进行论证审查。 1. 工程概况 由南京图腾置业发展有限公司开发的大观·天地MALL项目位于南京市下关区建宁路300号,东邻阅江楼、静海寺,西面热河路,北抵郑和路,为阅江楼旅游观光风景区的一个重要组成部分。中庭大圆井字梁,截面500×2000,跨度27m,支模架高度17m;影剧院屋面梁截面550×2100,板厚200,跨度17m,支模架高度11m。 2. 高支架搭设方案 结合本工程的结构形式和施工特点(26-35轴线屋顶构架模板支撑体系属于大跨度高支模,其搭设方案: 2.148× 3.0钢管,竖向立杆间距不大于800×800,水平连杆双向在离楼面上150设扫地杆,以上水平连杆1500每步设置,大圆弧处井字量扫地杆150设置,以上每步1450到-0.1顶紧再按每步1450到5.7顶紧再每步1200到梁底。小影剧院550×2100的每步1250到15.7处顶紧每步1250到梁底。支撑架与整体排架连接

相关主题

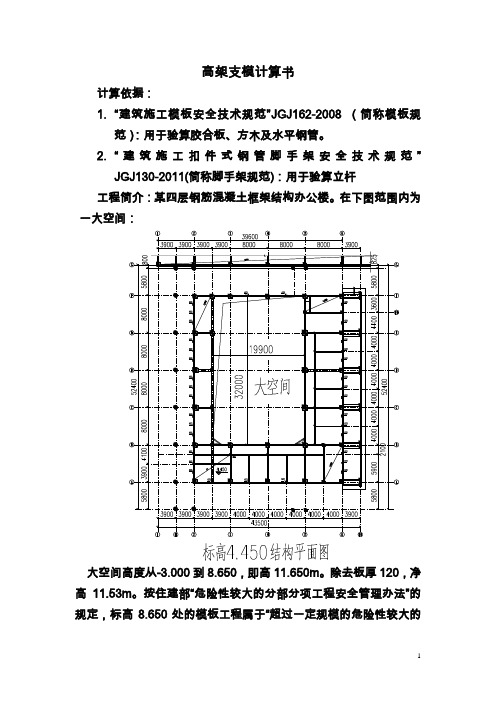

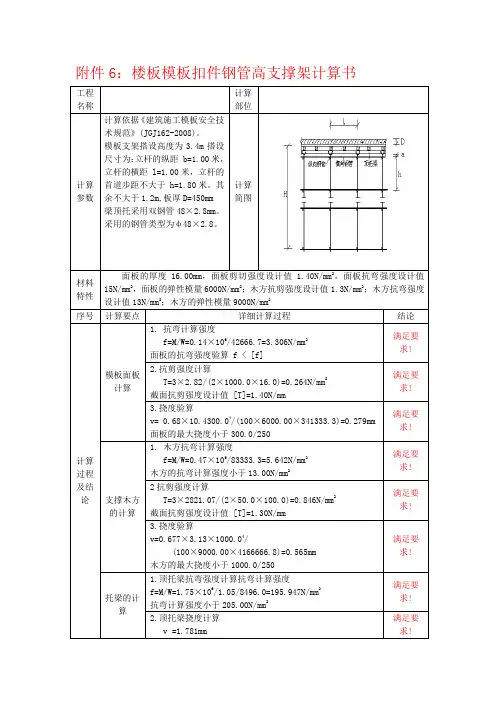

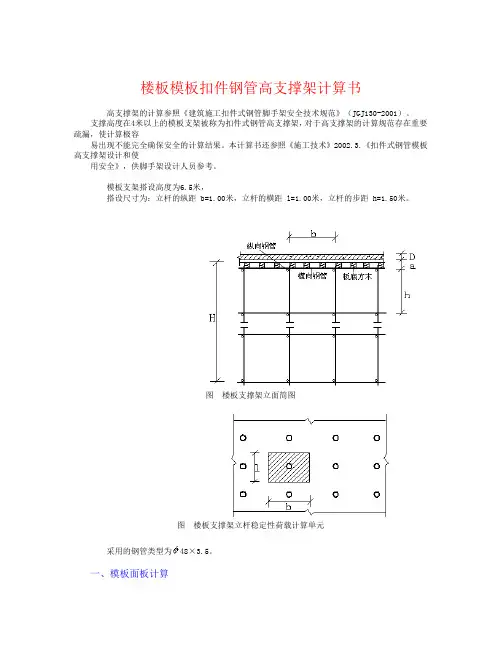

文本预览
相关文档 最新文档
