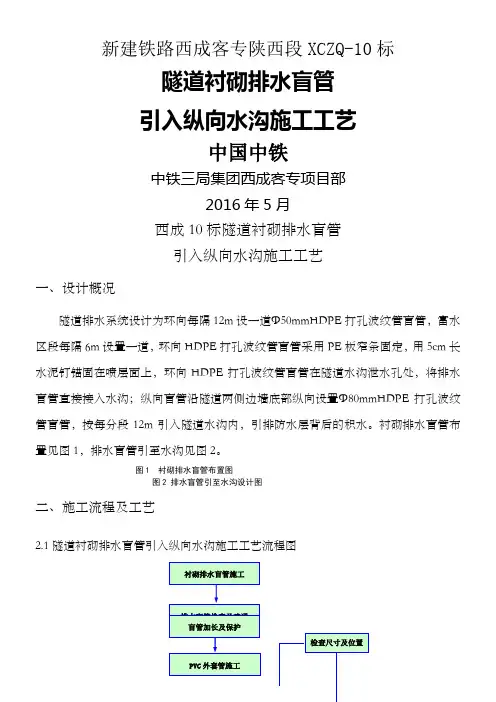

新建铁路西成客专陕西段XCZQ-10标

隧道衬砌排水盲管

引入纵向水沟施工工艺

中国中铁

中铁三局集团西成客专项目部

2016年5月

西成10标隧道衬砌排水盲管

引入纵向水沟施工工艺

一、设计概况

隧道排水系统设计为环向每隔12m设一道Φ50mmHDPE打孔波纹管盲管,富水区段每隔6m设置一道,环向HDPE打孔波纹管盲管采用PE板窄条固定,用5cm长水泥钉锚固在喷层面上,环向HDPE打孔波纹管盲管在隧道水沟泄水孔处,将排水盲管直接接入水沟;纵向盲管沿隧道两侧边墙底部纵向设置Φ80mmHDPE打孔波纹管盲管,按每分段12m引入隧道水沟内,引排防水层背后的积水。衬砌排水盲管布置见图1,排水盲管引至水沟见图2。

图1 衬砌排水盲管布置图

图2 排水盲管引至水沟设计图

二、施工流程及工艺

2.1隧道衬砌排水盲管引入纵向水沟施工工艺流程图

2.2衬砌盲管施工 衬砌施工时,根据设计要求布置盲管间距,对地下水发育的富水地段,环向Φ50mmHDPE 打孔波纹管按照6m 间距布置,纵向Φ80mmHDPE 打孔波纹管按照12m/处引出。打孔波纹管引出出口端按照2%的排水坡设置,衬砌边墙位置处设置为内轨线下26cm ,靠初支侧为内轨下21cm ,水沟位置为内轨下28cm ,详见图4。

2.3衬砌排水盲管检查

由于隧道内水质为碱性,长期流水会在盲管内形成一层白色碳酸钙结晶,堵塞盲管,水沟施工前,首先测量组对衬砌排水盲管管口位置和尺寸进行检查,不符合设计要求的需要进行凿槽修整。然后采用自制小型简易工具对排水盲管内的白色结晶物进行掏除,并对管道进行疏通,保证排水顺畅,详见图5。

图4 衬砌排水盲管加固定位 图5 衬砌排水盲管疏通检查

2.4盲管接长保护

对衬砌引出的盲管管口进行修凿,保证设计流水截面积,然后采用对应管径的HDPE 打孔波纹管进行套接,采用土工布进行包裹,铁丝捆绑固定,详见图6-8。

图6 、7波纹管接长

图8 波纹管土工布包裹、铁丝捆绑保护 图9 Φ100PVC 管管口

2.5 外套PVC 管

衬砌排水盲管引入边沟采用Φ100PVC 导向管,在保证排水坡度的同时做好排水管口间距控制,保证与衬砌弧度顺接,Φ100PVC 管管口切成45°斜口,确保混凝土浇筑过程中不会出现破坏排水盲管的现象,详见图9。

2.6钢筋骨架焊接

图3 衬砌排水盲管引入纵向水沟工艺框图

Y

为保证排水盲管2%的排水坡,在Φ100PVC管定位时,采用钢筋骨架进行定位。在矮边墙位置首先由测量组定位出盲管标高和管口位置,然后采用冲击钻在矮边墙位置打4个Φ22mm的眼孔,孔深10cm,采用4根20cm长的Φ20mm的钢筋锚入矮边墙内作为钢筋骨架的支撑筋,然后采用Φ10mm的钢筋焊接成一个稳固的支架,焊接时应控制好管口标高和管口间距,详见图10-12。

图10 支撑钢筋布置图图11 钢筋定位骨架

图12 排水盲管管口间距检查(20cm+20cm)图13 Φ100PVC管管口包裹、密贴水沟侧壁模板

2.7台车就位

测量组对台车的平面位置、高程进行精准定位,保证台车就位时,盲管口位于水沟侧壁底上20cm处,且密贴侧壁水沟模板,Φ100PVC管同时采用土工布包裹,铁丝捆扎牢固,防止混凝土浇筑时出现漏浆堵管现象,详见图13。

2.8、浇筑及拆模

混凝土浇筑过程中,做好排水管的保护,严禁振捣棒直接接触排水管,损坏排水管,混凝土终凝后,及时将水沟台车移开,同时按要求进行养护,对盲管口包裹的土工布及时采用刀片切除,保证衬砌排水盲管的排水功能尽快发挥作用,详见图14。

图14 排水盲管成品图

三、总结

采用排水盲管引入水沟施工工艺,可显著提高排水系统施工质量,减少堵管、水管连接偏差现象,特别是钢筋定位骨架的应用,有效保证了排水管路正确的平面位置及高程,为后续水沟及仰拱填充层横向导流管施工奠定了基础,同时,也间接加快了综合管沟的施工进度,减少了返工,保证了隧道整体排水系统功能的充分发挥,建议在隧道综合管沟排水系统施工中推广采用。

隧道排水盲管施工工艺

新建铁路西成客专陕西段XCZQ-10标 隧道衬砌排水盲管 引入纵向水沟施工工艺 中国中铁 中铁三局集团西成客专项目部 2016年5月 西成10标隧道衬砌排水盲管 引入纵向水沟施工工艺 一、设计概况 隧道排水系统设计为环向每隔12m设一道Φ50mmHDPE打孔波纹管盲管,富水区段每隔6m设置一道,环向HDPE打孔波纹管盲管采用PE板窄条固定,用5cm长水泥钉锚固在喷层面上,环向HDPE打孔波纹管盲管在隧道水沟泄水孔处,将排水盲管直接接入水沟;纵向盲管沿隧道两侧边墙底部纵向设置Φ80mmHDPE打孔波纹管盲管,按每分段12m引入隧道水沟内,引排防水层背后的积水。衬砌排水盲管布置见图1,排水盲管引至水沟见图2。 图1 衬砌排水盲管布置图 图2 排水盲管引至水沟设计图 二、施工流程及工艺 2.1隧道衬砌排水盲管引入纵向水沟施工工艺流程图

2.2衬砌盲管施工 衬砌施工时,根据设计要求布置盲管间距,对地下水发育的富水地段,环向Φ50mmHDPE 打孔波纹管按照6m 间距布置,纵向Φ80mmHDPE 打孔波纹管按照12m/处引出。打孔波纹管引出出口端按照2%的排水坡设置,衬砌边墙位置处设置为内轨线下26cm ,靠初支侧为内轨下21cm ,水沟位置为内轨下28cm ,详见图4。 2.3衬砌排水盲管检查 由于隧道内水质为碱性,长期流水会在盲管内形成一层白色碳酸钙结晶,堵塞盲管,水沟施工前,首先测量组对衬砌排水盲管管口位置和尺寸进行检查,不符合设计要求的需要进行凿槽修整。然后采用自制小型简易工具对排水盲管内的白色结晶物进行掏除,并对管道进行疏通,保证排水顺畅,详见图5。 图4 衬砌排水盲管加固定位 图5 衬砌排水盲管疏通检查 2.4盲管接长保护 对衬砌引出的盲管管口进行修凿,保证设计流水截面积,然后采用对应管径的HDPE 打孔波纹管进行套接,采用土工布进行包裹,铁丝捆绑固定,详见图6-8。 图6 、7波纹管接长 图8 波纹管土工布包裹、铁丝捆绑保护 图9 Φ100PVC 管管口 2.5 外套PVC 管 衬砌排水盲管引入边沟采用Φ100PVC 导向管,在保证排水坡度的同时做好排水管口间距控制,保证与衬砌弧度顺接,Φ100PVC 管管口切成45°斜口,确保混凝土浇筑过程中不会出现破坏排水盲管的现象,详见图9。 2.6钢筋骨架焊接 图3 衬砌排水盲管引入纵向水沟工艺框图 Y

隧道防排水施工技术方案样本

连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程T J-10合同段 ( RK80+100~RK86+900) 隧道防排水工程施工技术方案 [标段里程: RK85+842~RK86+722; DK85+845~DK86+715] 中铁十五局集团第一工程有限公司 连霍洛三灵段改扩建工程TJ-10合同段 二○一二年二月十一日

目录 1.编制依据.............................. 错误!未定义书签。 2.工程概况.............................. 错误!未定义书签。 3.质量目标.............................. 错误!未定义书签。 4.安全目标.............................. 错误!未定义书签。 5.组织管理.............................. 错误!未定义书签。 6.施工准备.............................. 错误!未定义书签。 7. 隧道防排水工程施工方案............... 错误!未定义书签。 7.1 测量放样............................ 错误!未定义书签。 7.2纵横向排水管施工工艺 ................ 错误!未定义书签。 7.3环向排水管或排水板施工工艺........... 错误!未定义书签。 7.4防水层铺设.......................... 错误!未定义书签。 7.5施工缝处止水带施工 .................. 错误!未定义书签。 7.6 隧道边水沟及中央排水沟施工.......... 错误!未定义书签。 7.7洞身防排水施工保证措施 .............. 错误!未定义书签。 8. 工程质量保证措施..................... 错误!未定义书签。 9. 安全生产............................. 错误!未定义书签。 10. 文明施工............................ 错误!未定义书签。 11. 环境保护............................ 错误!未定义书签。

隧道排水盲管施工工艺

隧道排水盲管施工工艺 Last revised by LE LE in 2021

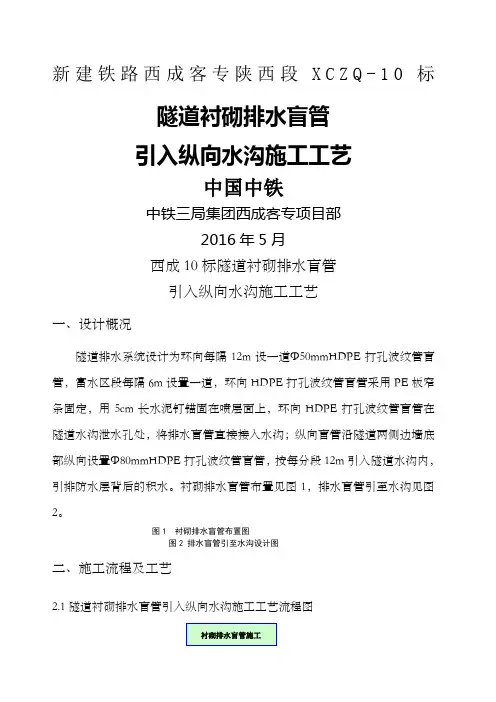

新建铁路西成客专陕西段XCZQ-10标 隧道衬砌排水盲管 引入纵向水沟施工工艺 中国中铁 中铁三局集团西成客专项目部 2016年5月 西成10标隧道衬砌排水盲管 引入纵向水沟施工工艺 一、设计概况 隧道排水系统设计为环向每隔12m设一道Φ50mmHDPE打孔波纹管盲管,富水区段每隔6m设置一道,环向HDPE打孔波纹管盲管采用PE板窄条固定,用5cm长水泥钉锚固在喷层面上,环向HDPE打孔波纹管盲管在隧道水沟泄水孔处,将排水盲管直接接入水沟;纵向盲管沿隧道两侧边墙底部纵向设置Φ80mmHDPE打孔波纹管盲管,按每分段12m引入隧道水沟内,引排防水层背后的积水。衬砌排水盲管布置见图1,排水盲管引至水沟见图2。 图1 衬砌排水盲管布置图 图2 排水盲管引至水沟设计图 二、施工流程及工艺 隧道衬砌排水盲管引入纵向水沟施工工艺流程图

图3 衬砌排水盲管引入纵向水沟工艺框图 衬砌盲管施工 衬砌施工时,根据设计要求布置盲管间距,对地下水发育的富水地段,环向Φ50mmHDPE打孔波纹管按照6m间距布置,纵向Φ80mmHDPE打孔波纹管按照12m/处引出。打孔波纹管引出出口端按照2%的排水坡设置,衬砌边墙位置处设置为内轨线下26cm,靠初支侧为内轨下21cm,水沟位置为内轨下28cm,详见图4。 衬砌排水盲管检查 由于隧道内水质为碱性,长期流水会在盲管内形成一层白色碳酸钙结晶,堵塞盲管,水沟施工前,首先测量组对衬砌排水盲管管口位置和尺寸进行检查,不符合设计要求的需要进行凿槽修整。然后采用自制小型简易工具对排水盲管内的白色结晶物进行掏除,并对管道进行疏通,保证排水顺畅,详见图5。 图4 衬砌排水盲管加固定位图5 衬砌排水盲管疏通检查 盲管接长保护

高铁隧道防水堵漏施工方案

高铁隧道防水堵漏整治施工方案 一、工程概况 隧道工程出现渗漏水现象,主要表现为二衬及抑拱负压力渗漏水。根据现场勘查,为自然因素及施工操作因素而形成的渗漏,以施工缝和线形、麻面、孔眼、蜂窝等渗漏为主。这种病害一定程度上影响了铁路的运行,故须及时给予整治,为彻底解决这一渗漏隐患,我公司根据现场情况结合多年专业施工实践经验,决定采用双堵抗渗法来处理渗漏水这一有效措施彻底解决这一难题,现特备以下方案供初选,谨请贵单位领导及专家审定。(所谓双堵抗渗法:对于结构蜂窝等混凝土松散的地方采用开槽手动注浆施工,对于线缝型渗漏采用电动不开槽注浆施工。) 二、材料选择 在整治时,首先要考虑到堵漏防水材料对混凝土原有的结构是否有负面影响,以及对环境保护等要求,我单位决定采用对原有结构没有负作用,符合相关要求的以下几种化学材料。 A、开槽堵漏材料选择 1、acrYlamide材料 该材料是一种白色晶体化学物质,在引发剂作用下极易

进行连续聚合反应,形成具有弹性不溶于水的高分子硬性凝胶体,将漏水缝灌压填满阻止水的通行。 2、亚甲基双材料: 该材料是一种白色粉末状交联剂,跟AM材料结合后形成凝胶体,它是一种良好的吸水剂和保水剂在建筑灌浆作业中用作堵水剂。 3、过硫酸铵材料: 该材料是一种白色晶体状材料,与主剂等其他材料结合起到引发和氧化作用,同时可以控制凝胶体形成速度。 4、三乙醇胺材料: 该材料是一种无色至微黄色粘稠澄清液体,与主剂等其他材料结合起到促进和还原作用,使其形成的凝胶体有一定的粘性。 5、SC-FB-299防水抗渗剂 该材料是一种高效建筑防水涂料,是当今所有防水材料的更新产品,适用于混凝土的防水抗渗、堵漏、密实等,提高混凝土的自身防水和抗渗性能,是铁路、公路隧道的首选材料。 6、acrYlamide组合浆液的组成与配制

隧道防排水施工作业指导书

隧道防排水施工作业指导书 1 、目的 明确隧道防排水作业工艺流程、操作要点和相应的工艺标准,指导、规范隧道防排水作业施工,减少和杜绝隧道结构渗漏水的发生,满足隧道防排水设计和规范要求。 2 、编制依据 ⑴《客运专线铁路隧道工程施工指南》(TZ214-20XX) ⑵《客运专线铁路隧道工程施工质量验收标准》铁建设[20XX]160号 ⑶《新建XX铁路施工图设计文件》 3 、适用范围 适用于XX铁路XX段隧道二次衬砌防排水作业,包括防水板、纵环向排水盲管及止水带和止水条的安装作业等。 4、工艺流程及技术要求 4.1 防排水设计 隧道防排水采用“防、截、排、堵相结合,因地制宜,综合治理”的原则,达到防水可靠,经济合理,不留后患的目的。 隧道防水等级必须达到国家标准《地下工程防水技术规范》(GB50108)规定的一级防水等级标准,衬砌结构不允许渗水,表面无湿渍。 隧道结构防水一般由喷射混凝土、全封闭柔性卷材防水层和二次衬砌结构自防水等组成。本线隧道二次衬砌混凝土采用防水混凝土,其抗渗等级不低于P10;拱墙设置PVC塑料防水板加土工布,明洞外贴PVC防水卷材;施工缝设置止水条或中埋式止水带,并涂刷混凝土界面剂;二次衬砌混凝土施工后,拱部进行充填注浆。 拱墙每8~10m设1环φ50~80环向透水盲沟,两侧边墙外侧泄水孔标高处设纵向贯通的直径φ80~100“HDPE打孔波纹管”透水管

盲沟各1道,该盲沟通过三通接头与环向盲沟及边墙泄水孔连通。 结构防排水施工工艺流程见图1。 图1 隧道结构防排水施工工艺流程图

4.2 排水盲管施工 排水盲管施工工艺流程: 钻孔定位安装锚栓捆绑盲管盲管纵向环向连接。 4.2.1 环向排水盲管施作方法 隧道拱墙设直径50~80mm软式透水管环向盲管,环向盲管每隔8~10m设置,并每隔5~10m在水沟外侧留泄水孔,并采用三通接盲管与纵向盲管相连。 4.2.2 纵向排水盲管施作方法 纵向排水盲管沿纵向布设于左、右墙角水沟底上方,为两条直径为80~100mm的软式透水管盲沟。 纵向排水盲管按设计规定划线,以使盲管位置准确合理,盲管安设的坡度与线路坡度一致。 排水管采用钻孔定位,定位孔间距在30cm~50cm。将膨胀锚栓打入定位孔或将锚固剂将钢筋头预埋在定位孔中,固定钉安在盲管的两端。用无纺布包住盲管,用扎丝捆好,用卡子卡住盲管,然后固定在膨胀螺栓上。 采用三通与环向透水管、连接盲管相连。 4.2.3 边墙泄水管施作方法 模板架立后开始施作边墙泄水管,在模板对应于泄水管的位置开于泄水管直径相同的孔。泄水管一端安在模板的预留孔上,另一端安在纵向排水管上,泄水管与纵向排水管用三通连接时必须有固定措施。 4.2.4 排水盲管施工控制要点 ①纵向贯通排水盲沟安装应按设计规定划线,以使盲管位置准确合理,划线时注意盲管尽可能走基面的低凹处和有出水点的地方。 ②盲管与支护的间距不得大于5cm,盲管与支护脱开的最大长度不得大于110cm。

隧道排水盲管定位工艺

11.排水盲管安装定位施工工艺 1 工艺概况 在以往的泄水孔施工中,二衬背后排水盲管引出段未有效加固,混凝土浇筑过程中受冲击易变形,易形成反坡、堵塞等现象,且施工完成后孔口不易凿出。 排水盲管设计为两根纵向盲管加1根环向盲管的“单元式”排水方式,通过引出段固定环定位装置、衬砌台车开孔,实现盲管引出段的准确定位。 2 工艺特点 本工艺以额外增加的一个固定装置来固定排水盲管的坡度与角度,防止了混凝土浇筑过程中对盲管的损坏。避免了浇筑完成后出现反坡的现象。 3 适用范围 适用于双线隧道各级围岩二衬的排水盲管的安装施工。 4 主要引用标准 《高速铁路隧道工程施工质量验收标准》(TB10753-2010) 《铁路混凝土工程施工质量验收标准》(TB10424-2010) 《高速铁路隧道工程施工技术指南》(铁建设[2010]241号) 《铁路混凝土工程施工技术指南》(铁建设[2010]241号) 《铁路隧道工程施工安全技术规程》(TB10304-2009) 5 施工方法 5.1.施工准备 原材料验收合格可以使用后,按照交底培训学习后,加工固定环、固定端口、定位调节装置,排水盲管安装到位。

图1 泄水孔定位装置加工图图2 固定环现场固定施工图 5.2.台车就位 台车就位后,在台车上提前施做的孔位确定后,调整盲管口位置,首先试穿一次,检查是否有角度,长短是否合适。 图3 衬砌台车模板端口外漏示意图 5.3.固定环安装 ⑴将纵、环向排水盲管穿入固定环中。 ⑵通过尺量确定固定环位置。 ⑶将固定环的连接筋焊于仰拱预埋钢筋上或者是仰拱接茬筋上。 固定环安装示意图 图4 泄水孔固定环加工示意图(1)

最新整理公路隧道施工技术规范防水和排水.doc

10 防水和排水 10.1 一般规定 10.1.1 隧道施工防排水设施应与营运防排水工程相结合。 10.1.2隧道施工防排水工作应按防、截、排、堵相结合的综合治理原则进行。 10.1.3 隧道施工前应根据工程地质、水文地质资料制定防排水方案。施工中应按现场施工方法、机具设备等情况,选择不妨碍施工的防排水措施。 10.1.4隧道进洞前应先做好洞顶、洞口、辅助坑道口的地面排水系统,防止地表水的下渗和冲刷。 10.1.5施工中应对洞内的出水部位、水量大小、涌水情况、变化规律、补给来源及水质成分等做好观测和记录,并不断改善防排水措施。 10.1.6 当防排水设计不符合实际情况,设计中有遗漏或施工中有增减时,施工单位应及时提请变更设计。 10.1.7隧道防排水工程施工质量应符合下列要求: 10.1.7.1 一般公路隧道 (1)拱部、边墙不滴水。 (2)路面不冒水、不积水,设备箱洞处不渗水。 (3)洞内排水系统不淤积、不堵塞,确保排水通畅。 (4)严寒地区隧道衬砌背后不积水,路面、排水沟不冻结。 10.1.7.2 汽车专用公路隧道 隧道拱部、墙部、路面、设备洞、车行横通道、人行横通道等均不渗水。 10.2 施工防排水 10.2.1隧道两端洞口及辅助坑道洞(井)口应按设计要求及时做好排水系统;覆盖较薄和渗透性强的地层,地表积水应及早处理,并符合以下要求: (1)勘探用的坑洼、探坑等应回填粘土,并分层夯实; (2)洞顶上方如有沟谷通过且沟谷底部岩层裂缝较多,地表水渗漏对隧道施工有较大影响时,应及时用浆砌片石铺砌沟底,或用水泥砂浆勾缝、抹面; (3)洞顶附近有井、泉、池沼、水田等,应妥善处理,不宜将水源截断、堵死; (4)清理洞附近杂草和树丛,开沟疏导封闭积水洼地,不得积水; (5)洞顶排水沟应与路基边沟顺接组成排水系统; (6)洞外路堑向隧道内为下坡时,路基边沟应做成反坡,向路堑外排水,并宜在洞口3~5m位置设置横向截水设施,拦截地表水流入洞内; (7)施工废水应通过管路及不透水的沟槽泄到隧道范围以外。 10.2.2洞内顺坡排水,其坡度应与线路坡度一致,并满足下列要求: (1)水沟断面应满足排除隧道中渗漏水和施工废水的需要; (2)水沟位置宜结合结构排水工程设在隧道两侧或中心,并避免妨碍施工; (3)经常清理排水设施,确保水路畅通。 10.2.3 洞内反坡排水,应采取下列措施: (1)必须采取机械抽水; (2)排水方式可根据距离、坡度、水量和设备等情况选用排水水沟或管路,或分段接

【隧道方案】高速公路隧道防排水施工方案

目录 1 工程概况 (2) 1.1 工程概况 (2) 1.2 地质概况 (2) 1.3 设计概况 (2) 2 施工准备 (3) 2.1 人员准备 (3) 2.2 现场准备 (3) 2.3 机械设备配置 (4) 2.4 技术准备 (4) 3 测量放样 (4) 4 中央排水系统 (5) 4.1 中央排水沟 (5) 4.2 横向排水沟 (5) 4.3 中央水沟暗井 (5) 4.4 洞口连接 (5) 5 路缘排水系统 (6) 6 环向滤排水系统 (6) 6.1 环向排水管 (6) 6.2 环向滤水层 (6) 6.3 边墙角纵向盲沟管 (6) 7 防水系统 (7) 7.1 衬砌复合防水层 (7) 7.2 沉降缝防水 (7) 7.3 施工缝防水 (7) 8 质量保证措施 (8) 8.1 材料采购的质量保证措施 (8) 8.2 组织管理措施 (8) 8.3 主要技术措施 (8) 9 安全保证措施 (9)

江北岭隧道防排水工程施工方案 1 工程概况 1.1 工程概况 温州绕城高速公路北线第三合同段位于永嘉县境内,全长4.815公里,设计为双线分离式6车道。其中江北岭隧道左、右洞全长3180m,起点桩号:左洞ZK5+395,右洞YK5+415,终点桩号:左洞ZK6+995,右洞YK6+990。 1.2 地质概况 江北岭隧道位于浙东南低山丘陵地貌,地表为山麓斜坡地形,坡度达15°-45°,坡面植被较茂盛。浅部为含碎块石粘性土,稍密-中密,山坡处可见大量滚石,径1.5-3.5m,最大可达6-8m,粘土层厚度8-10m,土层下为晶屑凝灰岩,巨厚层状,岩表10m左右的全风化层,呈砂土状,局部夹强风化碎石快。隧道出口段为古崩塌体,岩性以含粘性土碎石、块石为主,稳定性差。 1.3 设计概况 隧道设计断面形状为三心圆,设计标准断面积95.54m2,设计建筑界限高5m,建筑界 限宽为:行车道W—3×3.75m,侧向带宽:L 左=0.5m,L 右 =1.00m,检修道J—0.75m(单 侧)。 本工程防排水设计按“以排为主,防排结合”的综合防排水体系设计,主要包括以下内容: 1、衬砌砼与初期支护之间设滤水层和防水层; 2、衬砌砼为自防水结构的微膨胀砼,防水抗渗标号达S10; 3、衬砌工作缝设BF遇水膨胀止水条和背贴式止水带; 4、衬砌沉降缝设桥式止水带和背贴式止水带; 5、防水层与初期支护间按渗水量设置环向排水管; 6、在墙角设置纵向盲沟集水通过UPVC管引至中央排水沟; 7、路基下设中央排水沟,将洞内水排至洞外排水体系; 8、中央排水沟与纵向盲沟间、与环向排水管采用横向排水沟连接; 9、路面边缘设单侧纵向排水沟,并与洞外边沟相连。

xx隧道洞口排水沟施工方案(分项)

xx隧道洞口排水沟施工方案 一、编制依据 1、xx高速公路第x合同段施工招标文件。 2、xx高速公路第x合同段《两阶段施工图设计》。 3、《公路工程技术标准》(JTG B01-2003)。 4、《公路隧道施工技术规范》(JTG F60-2009)。 5、当地的水文、气象及本项目的地质资料。 6、国家和当地地方法令、法规具体规定。 7、《xx高速公路第x合同段施工标准化管理指南(隧道)》。 8、业主对本合同段工程的质量和工期要求。 9、我集团公司以往的施工经验和技术、设备能力。 二、工程概况 一)、工程简介 xx隧道位于十堰市郧县茶店镇梨沟村,该隧道走向189~197o,大致由北~南西向展布,为分离式隧道,隧道最大埋深约123m,测设线间距约为30~36m。右线全长690m,起止里程分别为K52+500、K53+190,进出口分别采用端墙式、削竹式洞门;左线全长773m,起止里程分别为Z1K52+502、Z1K53+275,进出口分别采用端墙式、削竹式洞门。隧道进出口截水沟及洞内边沟连接到路基边沟,顺接组成排水系统;隧道洞体内的暗沟连接至洞外处天然排水沟或河流。 二)、工程地质概况 1、地形地貌 隧道区属构造—侵蚀丘陵地貌区,穿越一山岭,沟谷切割较深,多呈“U”型峡谷,山体呈浑圆状,自然坡角20~35°。山脉总体呈北西~南东西向,山顶呈圆状,多发育树枝状冲沟,沟内一般无水地表径流。地表植被不甚发育,多以稀疏林木为主,进口地带有乡间简易公路到达,交通较为不便。 2、地质岩性 根据工程地质调查、钻探及物探资料,本隧道地段围岩主要为元古代武当群(Pt w) 2

el+dl)片岩和山顶部漂覆的白垩—第三系(K-E)砾岩;斜坡坡面零星覆盖第四系残坡积(Q 4 碎石质粉质粘土层组成,出口段围岩级别为Ⅴ级,工程性质差,浸水易软化,稳定性差。施工开挖洞顶极易塌方,侧壁易变形,需超前支护。 3、地震基本烈度 隧道场区地震动反应谱特征周期为0.35s,地震动峰值加速度分区属0.05g区,相当于原地震基本烈度VI度区。依据《公路工程抗震设计规范》(JTJ004-89)有关规定,该隧道可比基本烈度提高一度采取抗震措施。 4、水文特征 隧道区地表水系不发育,隧道区多发育树枝状冲沟,沟内一般无地表水径流。但在雨季会出现短暂地面渗流,流量较小,对隧道施工影响较小。隧道区地下水类型主要为基岩裂隙水,其次为残坡积碎石质粉质粘土层中的孔隙水。 三、施工准备 1、施工前,全线已完成导线点、水准点测量数据的复测,并在线路附近增设了导线点与水准基点。 2、施工拌合场地己在隧道出洞右侧建设完毕。内配配备JS1000强制拌和机一台,设备及相应的小型机具的安装调试均已完成。 3、施工用水已从山脚下武家沟水库,牵引至我隧道出口的高压水罐。 4、人员配备 本工程开工前,组织全体技术人员,包括测量、质检、试验、材料相关人员。熟悉施工图纸,了解施工内容。由技术总管主持开展技术工作,对各部门人员进行分工。附:《分项工程施工主要人员报验单》 5、施工机械设备 施工机械已进场,技术状况良好。附:《进场设备报验单》 6、施工配合比 施工所需用水泥、碎石、砂、片石材料均已由监理抽样送试验室试验合格;施工用M7.5砂浆配合比已报批,可按配比施工。 7、材料准备 施工所需水泥、碎石、砂、片石均已按业主要求联系好供应商并签订供货合同;

隧道防排水方案

XXX隧道防排水施工专项方案 1.工程概况 1.1 编制依据 ⑴新建XXX隧道实施性施工组织设计; ⑵XXX隧道设计施工图、双线隧道防排水及辅助工程措施参考图; ⑶《铁路隧道设计规范》(TB10003-2005) ⑷《高速铁路隧道设计规范(试行)》(TB10621-2009); ⑸《铁路隧道防排水施工技术指南》(TZ331-2009); ⑹《铁路隧道防排水技术规范》(TB10005-2009); ⑺《混凝土结构耐久设计规范》(GB/T50476-2008) ⑻《高速铁路隧道工程施工技术指南》(铁建设{2010}241号); ⑼《铁路隧道工程施工安全技术规程》(TB10304-2009); ⑽《铁路隧道防水材料技术条件(科技基【2008】21号)》; ⑾《铁路隧道防水板铺设工艺技术规定》(建技【2010】13号) ⑿其它铁路工程技术规范及国家行业标准、规则、规程。 1.2工程概况 XXX隧道工程,进口里程0,出口里程5,线路长度0m,隧道埋深3.12~85m,排水采用保温侧沟和深埋中心沟。隧道均位于直线上,隧道内纵坡为6.0‰的单面下坡。进出口结构相同,均为18m喇叭口式洞门,以及19m路堑对称式明洞。 1.3地质概况 隧道范围穿越地层较单一,进出口为第四系全新统残坡积(Q4el+dl)粗角砾土,粉质粘土,粉土;洞身范围为太古界(Ar)片岩。另外山涧沟谷底部多有第四系全新统坡洪积层(Q4dl+pl)堆积。根据物探显示DK561+460~DK561+900段洞深波速4.6km/s,DK561+950~DK562+370段洞深波速4.8km/s。 隧道区地下水类型主要为基岩裂隙水,分布较广,以浅部为主,含干基岩风化带、风化裂隙及构造节理裂隙中,水位和水量受季节降雨量影响明显。其中DK561+330~DK562+545段地下水具氯盐侵蚀性。据渗透入渗法隧道分段正

隧道止水带及排水盲管安装

沪昆铁路客运专线湖南有限责任公司工程管理部
工管函〔2011〕15 号
关于发布隧道止水带及排水盲管安装 指导意见的通知
各施工、监理单位: 为指导、规范沪昆客专湖南段隧道防排水施工作业,保证止 水带及排水盲管安装质量,特编制此指导意见,请各单位结合实 际情况进一步研究细化工艺措施, 形成成熟稳定的工艺并在管段 内推广。
二〇一一年二月十九日
— 1 —

隧道止水带及排水盲管安装指导意见
一、止水带安装 止水带一般分为背贴式橡胶止水带、中埋式橡胶止水带、中 埋式钢边橡胶止水带三种。施工中要严格按照设计要求在施工 缝、变形缝或有特殊要求的不透水段落采取单一形式或组合形 式。 根据不同围岩级别计算好止水带的每环长度, 只在边墙左右 两侧设两个搭接接头,搭接长度不小于 30cm。止水带搭接一般 采用热硫化胶合或冷粘法, 其中冷粘法在连接之前要将止水带止 水线位置削平,且用钢刷刷毛,然后用粘橡胶的专用胶(橡胶粘 合剂)涂刷均匀,并压紧一定时间,保证密贴。 1. 中埋式橡胶止水带 1.1 安装方法 1: 堵头钢模板由内侧和外侧弧形模板组成, 对钢模根据安装顺 序进行编号,通过内外侧模板将中埋式止水带夹紧固定。 止水带安装时,伸入模内和外露部分宽度应相等,为保持止 水带平直,沿环向每 0.5m 处采用φ6mm 短钢筋托平。 安装中埋式止水带以细铁丝悬吊于钢筋上固定位置, 在顶部 水平安装时使止水带形成盆式, 以避免止水带下的气体在混凝土 浇筑时无法逸出,形成孔隙。 止水带设置时不可翻转、扭曲,如发现破损立即更换。 止水带表面有杂质须清理干净, 以免混凝土与其咬合不紧密
— 2 —

隧道防排水施工技术交底

隧道防排水施工技 术交底

隧道防排水施工技术交底书 一、防水板施工 (一)示意图 效果图 土工布铺设示意图防水板铺设示意图 防水板焊接示意图

断面示意图 土工布防水板平面展示图

明暗洞变形缝防水板搭接 (二)、施工技术要求 1、防水板、土工复合材料的材质、性能和规格必须符合设计要求。 检验数量:施工单位按进场批次每10000m2检验一次,不足10000m2也按一次计。 检验方法:施工单位检查产品合格证、质量证明文件,并对防水板的厚度、密度、抗拉强度、断裂延伸率和土工复合材料单位面积的重量等性能指标进行试验。 2、防水板搭接长度不得小于15cm,防水板必须按设计要求进行双焊缝焊接,焊接应牢固,不得有渗漏,每一单焊缝的宽度不应小于15mm。 检验数量:施工单位、监理单位每一浇筑段环向检查1条焊缝、纵向检查2条焊缝。 检验方法:焊缝宽度施工单位采用尺量,焊缝质量施工单位采用双焊缝间充气检查。 3、防水板铺设范围及铺挂方式应符合设计要求。铺设时防水板应留有一定的余量,挂吊点设置的数量应合理。环向铺设时先拱后墙,下部防水板应压住上部防水板。 检验数量:施工单位全部检查。 检验方法:观察。 4、铺设防水板的基层应平整、无尖锐物体。基层平整度应符合D/L≤1/6的规定。 检验数量:施工单位沿隧道长度每10m检查10处。检验方法:施工单位尺量,监理单位见证检查。 注:D——初期支护基层相邻两凸面凹进去的深度。 L——初期支护基层相邻两凸面之间的距离。 5、防水板焊缝无漏焊、假焊、焊焦、焊穿等现象: 检验数量:施工单位全部检查。 检验方法:观察。 6、铺设防水板的基面应坚实、平整、圆顺,无漏水现象;阴阳角处应做成圆弧形。 检验数量:施工单位全部检查。 检验方法:观察。 7、防水板的铺设应与基层固定牢固,不得有绷紧和破损现象。 检验数量:施工单位全部检查。

隧道防排水施工方案50940

省道303线巴朗山隧道工程项目 隧道防排水施工方案报审单 承包单位:四川川交路桥有限责任公司合同号:TJ1-1 监理单位:四川省公路工程监理事务所编号:防水2015-01

总监办工程师审定意见: 总监理工程师:日期:年月日 省道303线巴朗山隧道工程项目土建施工 TJ1-1合同段 隧道防排水施工方案 编制: 审核:

审批: 四川川交路桥有限责任公司 省道303线巴朗山隧道工程项目TJ1-1合同段项目经理部 二〇一五年一月

目录 一、编制依据和目的 ...................................................................................... - 1 - 二、适用范围................................................................................................ - 1 - 三、设置及施工要求 ...................................................................................... - 1 - 3.1 中央排水沟 ............................................................................................................. - 1 - 3.2非中央排水沟部分纵、横向排水系统 ......................................................................... - 3 - 3.3防水系统.................................................................................................................. - 5 - 四、关键防水系统施工要点............................................................................. - 6 - 五、防排水系统施工安全注意事项................................................................... - 7 -

纵向排水盲管施工作业指导书

铁路隧道工程 纵向排水盲管施工作业指导书 1.使用范围 1.1本工艺适用于怀邵衡铁路HSHZQ-4标段隧道正洞纵向排水盲管安装。 1.2苍稼岭隧道辅助坑道及岩鹰鞍隧道辅助坑道纵向排水盲管安装依据此反包工艺施工。 2.施工程序 初支表面检查修整→测量放样→土工布铺设→防水板固定→纵向排水管安装→无砂混凝土施做→反包排水管→热熔垫片焊接→结束。 3.工艺流程

纵向排水管施工工艺流程图 4.施工工艺 4.1初支检查修整 检查将要施作防水板的初期支护是否满足验标及图纸设计要求,保持基面无明显渗漏水,对锚杆头和钢筋头等突出物进行割除,凹坑深宽比控制在1:10以内,深宽比大于1:10的凹坑应采用水泥砂浆进行找平处理,凹坑太大处要抹平补喷混凝土,确保喷射混凝土表面平整,无尖锐棱角。 4.2施工测量放样 由隧道测量人员放出隧道纵向排水盲管预埋标高,并用油漆标识出,以便隧道防水施工人员控制纵向排水盲管高度。 测量放出纵向盲管底部标高

4.3反包防水板固定 在隧道纵向排水盲管标高线以上10cm,使用铆钉加压条固定反包防水板,防水板宽1.0m,每幅防水板纵向两端60cm(施工缝位置向两端1m)(图示1)不使用铆钉加压条固定,待与下一幅(或上一幅)防水板焊接完成后方可进行铆钉加压条。 防水板间搭接宽度须大于15cm,防水板间自动热熔焊接用自动双缝热熔焊接机,焊接前应进行试焊,焊接前先除净防水板表面的灰尘,单条焊缝的有效焊缝宽度不小于1.5cm。 图1示: 4.4土工布铺设 土工布宽度1.8m,在隧道纵向排水盲管标高上1.5m开始挂设土工布,土工布采用350g/m2。先将土工布固定到预定位置,然后用专用热熔衬垫加射钉将无纺布固定在喷射混凝土面上,专用热熔衬垫加射钉

隧道防排水施工技术交底

隧道防排水施工技术交底 1.技术要求 1.1 隧道防排水采用“防、截、排、堵相结合,因地制宜,综合治理”的原则,达到防水可靠,经济合理,不留后患的目的。 1.2 隧道防水等级必须达到国家标准《地下工程防水技术规范》(GB50108)规定的一级防水等级标准,衬砌结构不允许渗水,表面无湿渍。 1.3 隧道结构防水一般由喷射混凝土、全封闭柔性卷材防水层和二次衬砌结构自防水等组成。其抗渗等级符合设计要求,防水混凝土防渗等级不低于P8,两端洞口各500m范围、地下水发育地段、地下水有侵蚀性地段衬砌抗身等级不低于P10。 2.施工工艺及要求 2.1基面 铺设防水层之前,对外漏的突出物及表面凸凹不平处进行检查处理,基面应平整、无空鼓、裂缝、松酥,清洁干燥,无尖锐物。基层平整度应该符合下列要求: D/L≤1/10 D:初期支护基层相邻两凸面间凹进去的深度; L:初期支护基层相邻两凸面间的距离; 2.2盲管 初期支护与防水板间设置纵向、环向盲管,环向盲管采用Ф50HDPE单壁打孔波纹管(外裹无纺布),纵向盲管暗洞采用Ф80(明洞Ф100)HDPE单壁打孔波纹管(外裹无纺布)。纵、环向盲管直接

弯入侧沟,出水口高于侧沟沟底25cm。 按铁路总公司监督总站及青藏铁路公司监督站《铁路建设工程质量安全监督通知书》(铁质安监督青藏站【2016】16 号)要求,对纵、环向盲管环设计进行调整:采用每板二衬独立排水,纵向盲管于环向施工缝附近弯入侧沟(弯出点距环向施工缝30cm),环向盲管设置于每板衬砌中部位置,紧贴纵向盲管于纵向盲管上部弯入侧沟。 2.3无纺布 无纺布铺设,首先用作业台车将单幅无纺布固定到预定位置,然后用专用射钉将无纺布固定在喷射混凝土上。专用热熔垫圈及射钉梅花形布置,拱部0.5m—0.8m,边墙0.8m—1m,底部1m—1.5m,并左右上下成行固定,基面凸凹较大处应增加固定点,使无纺布与基面密贴。无纺布与喷射混凝土表面密贴,铺设平顺、无隆起、无褶皱,无纺布搭接宽度不不小于5cm。 2.4防水板

隧道防排水施工

目录 1.编织依据 (1) 2.工程概况 (1) 3.隧道防排水设计 (2) 4.防排水施工 (3) 4.1环向盲管施工 (3) 4.2纵向排水盲管和横向排水沟施工 (4) 4.3横向盲管施工 (5) 4.4 防水板施工 (6) 4.5中心水沟、边水沟施工 (9) 4.5.1有仰拱段中心水沟、边水沟施工 (9) 4.5.2无仰拱段中心水沟、边水沟施工 (10) 4.6止水条、止水带施工 (10) 4.6.1橡胶膨胀止水条施工 (10) 4.6.2橡胶止水带施工 (11) 4.7其他排水设施施工 (11) 5.防排水施工机械及人员配置 (12) 6.施工保证措施 (13) 6.1质量保证措施 (13) 6.2安全保证体系和措施 (18) 6.3环境保护措施 (22)

隧道防排水系统施工技术方案 1.编织依据 《重庆涪陵至丰都高速公路第A3标段两阶段施工图设计》(第四册) 《公路隧道施工技术规范JTGF60-2009》 《公路隧道施工技术细则JTGTF60-2009》 《公路工程质量检验评定标准 JGJ F80/1-2004》 2.工程概况 重庆涪陵至丰都高速公路A3标段共有田家院子隧道和丰都隧道两座。 ⑴田家院子隧道 田家院子隧道位于重庆市丰都县三合镇田家院子村,隧道穿越山脉为中低山地貌,隧道最大埋深60m。进出口地形较缓,植被较发育,以水田和旱地为主。 隧道起止桩号左线ZK44+630~ZK45+515,长885m;右线YK44+630~YK45+575,长945m。隧道左右线均位于直线段,出口位于R-1800m的右偏曲线的圆曲线上。纵坡均为-2.089%、-2.95%的单向坡。隧道涪陵端洞口为小间距,洞身为标准分离式,进口线间距约14m,出口线间距为22.7m。隧道两端均采用削竹式洞门。洞身设置2处人行横洞,出口端K45+630设一处洞口联络通道。 ⑵丰都隧道 丰都隧道位于重庆市丰都县三合镇代家院子村,丰都县城后山,距离丰都县城约为3km。隧道最大埋深约为60m。进出口地形较缓,植被较发育,以稻田和旱地为主,洞顶中部有一乡村水泥路横穿。 隧道起止桩号左线ZK47+205~ZK47+700,长495m;右线YK47+170~47+705,长535m。隧道左右线进口均位于直线段,出口位于R-800m的右偏曲线的圆曲线上。纵坡均为-2.9%的单向坡。隧道石柱端洞口为小间距,最小间距约17m。隧道涪陵端为端墙式门洞,石柱端采用削竹式门洞。洞身中部设置一处人行横洞,进口端K47+140设一处洞口联络通道。

隧道防排水施工作业指导书(20200710214908)

隧道防排水施工作业指导书 1 目的明确隧道防排水作业工艺流程、操作要点和相应的工艺标准,指导、规范隧道防排水作业施工,减少和杜绝隧道结构渗漏水的发生,满足隧道防排水设计和规范要求。 2编制依据 ⑴《客运专线铁路隧道工程施工技术指南》 (TZ214-2005) ⑵《客运专线铁路隧道工程施工质量验收暂行标准》铁建设[2005]160 号 ⑶新建铁路XXXXXXXXXXXXXXXXXXXXXXXXX段XX隧道工程设计施工图》 (4)《XXXXX高速铁路隧道施工实施细则》 3适用范围 适用于XXXXXX高速铁路土建工程XX标段隧道二次衬砌防排水作业,包括防水板、纵环向排水盲管及止水带和止水条的安装作业等。 4工艺流程及技术要求 4.1 防排水设计 隧道工程防排水采用“防、排、截、堵相结合,因地制宜,综合治理”的原则,采取切实有效的措施,达到防水可靠、排水畅通、经济合理、不留后患的目的。 在地下水发育且水文环境有严格要求的隧道,防排水采用“以堵为主、以排为辅”的原则,以保护环境。 在岩溶发育地段,采用“以疏为主、以堵为辅”的原则,尽量维系岩溶的既有通路,严禁随意封堵。 隧道防水等级必须达到国家标准《地下工程防水技术规范》(GB50108规定的一级防水等级标准,衬砌结构不允许渗水,表面无湿渍。 隧道结构防水一般由喷射混凝土、全封闭柔性卷材防水层和二次衬砌结构自防水等组成。本线隧道二次衬砌混凝土采用防水混凝土,其抗渗等级不低于 P12;拱墙设置塑料防水板加土工布,明洞外贴式防水卷材;施工缝设置遇水膨胀止水条或幅宽30c m中埋式止水带,

并涂刷2mm混凝土界面剂;二次衬砌混凝土施工后,待混凝土强度达到设计强度的70%后进行拱部回填注浆。 隧道衬砌防水板背后环向设置? 50打孔波纹管,环向盲管纵向间距8~i0m 在隧道两侧边墙墙脚外侧泄水孔标高处设纵向? 160/142双壁打孔波纹管透水盲管各1道,环向波纹管与纵向波纹管两端均与隧道侧沟连通。洞口、明洞段设置竖向排水盲管,纵向间距5~10m盲管采用? 50打孔波纹管透水管。 隧道侧沟通过? 100PVC I (横向排水盲管)与中心排水沟相连接。 结构防排水施工工艺流程见图1。 4.2排水盲管施工 排水盲管施工工艺流程: 钻孔定位一安装锚栓一安设盲管一k捆绑盲管盲管纵 向环向连接。 4.2.1环向排水盲管施作 隧道拱墙设? 50mm透水环向盲管,环向盲管每隔8~10m设置一道,盲管紧贴岩面,用射钉每隔30cm对称固定,盲管用喷射混凝土圭寸闭,两端直接接入隧道侧沟。 4.2.2纵向排水盲管施作 纵向排水盲管采用? 160/142双壁打孔波纹管,沿纵向布设于左、右墙角。 纵向排水盲管按设计规定划线,以使盲管位置准确合理,盲管安设的坡度与线路坡度一致

隧道结构防排水工程施工方案(排水盲管 防水板 止水带)

攀枝花至大理高速公路(四川境)工程项目隧道结构防排水工程 施工方案 XXXXXXXXXXXXXXXXX有限公司 XX高速项目经理部 2016年8月

编制:审核:技术负责人:项目负责人:

隧道结构防排水工程施工方案 1、编制依据 1.1攀枝花至大理高速公路(四川境)两阶段施工图设计文件。 1.2《公路工程质量检验评定标准》JTG F80/1-2004。 1.3《公路施工技术规范》JTG F60-2009。 1.4《公路隧道施工技术规范》JTG F60-2009 1.5《公路隧道施工技术细则》JTG/T F60-2009 1.6实施性施工组织设计。 1.7现有的施工技术水平、施工管理水平和机械设备配备能力。 2、编制原则 2.1 优先考虑安全、质量的原则。精心组织施工,合理安排工序,确保无安全、质量事故发生。 2.2 在施工方案中,坚持施工技术先进、施工方案可行、重信誉守合同、施工组织科学合理、按期优质安全高效、不留后患。 2.3 采用大型机械化配套快速施工技术,无轨运输,开挖先行,仰拱及回填紧跟,确保基底不受破坏。 防排水施工方案编制做到施工总体部署和分项工程施工组织相结合、重点工程和一般工程相结合,重点突出、内容全面。 3、工程概况 3.1主洞概况 攀枝花至大理高速公路(四川境)灰嘎隧道位于四川省攀枝花市太平镇境内,进口为红岩村灰力苏组。灰嘎隧道全长4716米,最大埋深529m,为分离式隧道,按长度分属特长隧道。TJ10分部范围内(灰窝端)左线起于ZK28+545,止于LZK30+888,左线长:2343米;右线起于K28+516,止于LK30+874,右线长:2358米。 该隧道平、纵面及超高设计:进口段左右线均位于圆曲线上,曲线半径分别为R左=730.139m,R右=754.623m;隧道左线纵坡(%/m)为2.5/95,-1.655/2247,右线纵坡(%/m)为2.5/74,-1.63/2284(灰窝至半边街方向下坡为负);路面横坡:单向坡2%(直线段),超高不大于±4%;洞身平面线形:圆曲线+Ls=270m缓和曲线+直线,隧道灰窝端左右线净距最小值为13.34m。

隧道施工排水方案设计

泰宁至建宁(闽赣界)高速公路A8合同段 K78+080~K80+310 全长2.23公里 广建隧道进口反坡施工排水专项方案 编制: 复核: 审核: 中铁十五局集团有限公司 建泰高速公路A8合同段项目经理部 2011年9月2日 广建隧道进口反坡施工排水专项方案

1广建隧道设计情况 1.1工程概况 广建隧道进口为泰宁至建宁(闽赣界)A8标段工程,位于建宁县黄埠乡桂阳村。广建隧道全长4118.5米,为分离式隧道,我标段施工进口2230米。右幅隧道起点桩号YK78+080,终点桩号YK80+310,长度2230米,左幅隧道起点ZK78+098,终点桩号ZK80+325,单幅全长2227米。隧道纵坡坡率/坡长:右洞为-1.95/1650M、-1.6/580M,左洞为-1.95/1632M、-1.6/595M,隧道口与隧道洞内与江西交接处高差为40m,隧道综合坡度 1.8%,隧道最大埋深约627.99米。洞口段位于曲线范围内,曲线半径R=1210M左右,洞口处都设置拦水沟将路面水拦截,排入排水沟内排除。隧道洞口还设置两道横向涵洞及一道纵向涵洞,横向涵洞汇集两侧洞外挖方边沟水及高边坡急流槽水,再流向纵向涵洞排出,隧道外水已能通过涵洞排出,不会再影响隧道内施工(后附洞口排水系统图)。 1.2 水文地质情况 本隧道区地下水主要为风化带网状孔隙-裂隙水、基岩裂隙水,洞口位置裂隙水较发育,地下水较发育;洞身段构造裂隙水主要分布在隧址区的构造裂隙密集带处,断层带岩体较破碎,裂隙极发育,受大气降水的补给,岩性接触带两侧中风化基岩较完整,透水性较差,水量贫乏,断层带富水性较好,水量较丰富,在施工中易形成突水。 1.3 不良地质 隧址区主要的裂隙构造带见下表,其它未见有断裂构造、褶皱等地质构造,地壳整体相对稳定。断层带岩体较破碎,裂隙极发育,受大气降水的补给,岩性接触带两侧中风化基岩较完整,透水性较差,水量贫乏,断层带富水性较好,水量较丰富,在施工中易形成突水,施工至该里程桩号时特别需防预。
