地铁施工混凝土质量缺陷处理方案

地铁施工混凝土质量缺陷处理方案
地铁施工混凝土质量缺陷处理方案

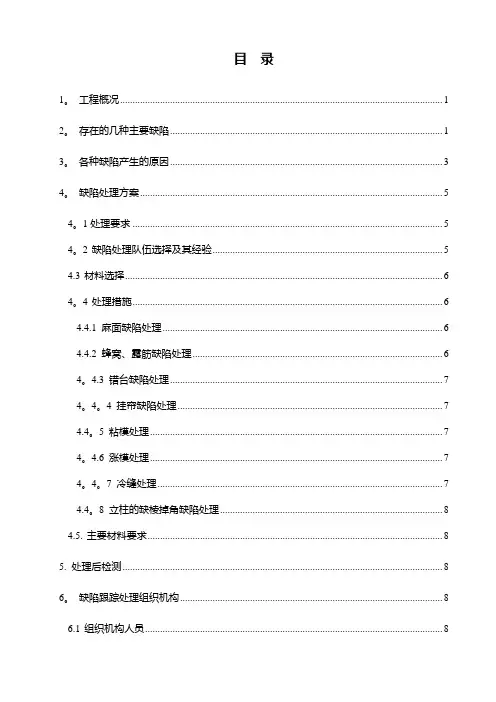

目录

1. 工程概况 (1)

2. 存在的几种主要缺陷 (1)

3. 各种缺陷产生的原因 (3)

4. 缺陷处理方案 (4)

4.1处理要求 (4)

4.2缺陷处理队伍选择及其经验 (5)

4.3材料选择 (5)

4.4处理措施 (5)

4.4.1 麻面缺陷处理 (5)

4.4.2 蜂窝、露筋缺陷处理 (5)

4.4.3 错台缺陷处理 (6)

4.4.4 挂帘缺陷处理 (6)

4.4.5 粘模处理 (6)

4.4.6 涨模处理 (6)

4.4.7 冷缝处理 (6)

4.4.8 立柱的缺棱掉角缺陷处理 (6)

4.5.主要材料要求 (7)

5. 处理后检测 (7)

6. 缺陷跟踪处理组织机构 (7)

6.1组织机构人员 (7)

6.2组织机构人员职责 (7)

xx站主体结构混凝土外观缺陷处理方案

1. 工程概况

xxx站位于地安门外大街东侧,呈“一”字型布置。车站总长146.6m,站台宽度12m,标准段宽度为20.7m,呈南北走向。车站有效站台中心里程处顶板覆土厚度为2.5m,标准段底板埋深约22.5m,盾构井段底板埋深约24m。车站共设置3个通道3个出入口及2组6个风亭。

xx站车站采用12m站台三层三跨岛式车站。车站总长度为146.6m,标准段结构外包尺寸为20.7m×19.65m;两端为盾构始发井,结构外包尺寸为25.3m×21.15m。侧墙采用围护结构及内衬墙间夹柔性防水层的重合墙结构。本站采用明挖法施工,围护结构为钻孔灌注桩。主体顶板厚度为800mm,中板厚度为400mm,底板厚度为1000mm,侧墙厚度为700mm,端墙厚度为800mm;顶纵梁为1200mm×1800mm,中纵梁为1000mm×1000mm,底纵梁为1200mm ×2000mm。

2. 存在的几种主要缺陷

根据xx站混凝土结构的现状看,主要存在的缺陷主要有混凝土出现超出规范要求的气泡、麻面、蜂窝、错台、挂帘、表面凹凸、露筋、粘模、涨模、冷缝等。造成这些现象主要是在混凝土施工过程中,由于模板固定不牢、模板拼接不严,模板安装不规范、模板因欠修欠保养,混凝土振捣不足、不到位等因素造成。为了消除混凝土内部质量隐患,提高混凝土外观质量,针对可能存在的缺陷制定缺陷处理方案。

3. 存在缺陷情况说明

针对xx站结构存在的缺陷,现场进行了调查统计,其大致分布如图3-1、3-2、3-3所示,统计结果见表3-1。

3. 各种缺陷产生的原因

(1)麻面:所谓麻面是指混凝土构件表面局部缺浆粗糙,出现无数的小凹坑,但无露筋现象。它产生的原因主要有:

①模板在浇筑混凝土前没有充分浇水湿润或湿润不够;

②模板上的隔离剂涂刷不均匀或漏刷;

③模板拼缝不严密,混凝土浇筑时缝隙漏浆,构件表面沿模板缝隙出现麻面;

④混凝土振捣不密实,混凝土中气泡未排出,部分气泡停留在模板表面,拆模后出现麻面。

(2)蜂窝:拆模后构件有局部混凝土松酥,石多浆少,石子间出现空隙,形成蜂窝状的窟窿。它形成的主要原因有:

①混凝土浇筑时浆流向单边;

②混凝土搅拌时间过短,拌和不均匀,振捣时造成砂浆与石子分离,石子集中处往往会形成蜂窝;

③下料时不当,使混凝土产生离析;

④浇筑时未分层分段进行;

(3)凸凹错台:是指模板拆除后,混凝土表面模板接缝处出现超过规范要求的错台现象。一般凸凹错台产生的原因:

①模板接缝不好,平整度要求不高而形成的错台;

②模板外支撑不稳固,混凝土浇筑过程中出现局部跑模、模板变形等原因形成的错台;

③模板接缝不好,浇筑过程中出现露浆等形成错台。

(4)挂帘:是指在混凝土结构表面出现混凝土灰浆下流并凝结在构件表面的现象。其产生的原因主要有:

①新混凝土浇筑时,模板与就混凝土的表面不密贴,中间存在缝隙,导致在新混凝土浇筑时灰浆沿缝隙流下而形成挂帘现象;

②同一次混凝土浇筑过程中,由于混凝土的供应问题,导致混凝土不能连续浇筑,现浇部分在一定的时间里产生收缩,后浇混凝土的灰浆会顺收缩的缝隙流下而形成结构表面挂帘。

(5)露筋:在钢筋混凝土浇筑过程中振捣不到位,保护层垫块没有设置或者固定不牢固,混凝土坍落度小,或拆模早,混凝土硬化前受外力导致剥落而使构件成型后钢筋外露的现象,其产生的主要原因有:

①灌筑混凝土时,钢筋保护层垫块位移或垫块太少或漏放,致使钢筋紧贴模板外露;

②结构构件钢筋过密,石子卡在钢筋上,使水泥砂浆不能充满钢筋周围,造成露筋;

③混凝土配合比不当,产生离折,模板部位缺浆或模板漏浆;

④混凝土保护层太小或保护层处混凝土振或振捣不实;或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋;

⑤木模板未浇水湿润.吸水粘结或脱模过早,拆模时缺棱、掉角,导致漏筋。

(6)粘模:拆模后构件有局部混凝土掉皮,石子外露,表面不光洁的现象。它形成的主要原因有:

①安装模板时,模板表面杂物没有清理干净;

②脱模剂涂刷不均匀;

③拆模过早;

(7)涨模:是指模板拆除后,混凝土表面局部凸出超出规范要求的现象。它形成的主要原因有:

①混凝土浇筑时速度过快;

②混凝土振捣时,过振局部受力过大;

③模板加固不到位。

(8)冷缝:是指混凝土浇注过程中,由于不连续浇注形成的前次混凝土已初凝而后续混凝土没有浇注的施工缝。主要原因:混凝土供应不及时不连续浇注造成。

4. 缺陷处理方案

4.1处理要求

(1)针对不同部位、不同使用要求的建筑物采用不同的处理措施;

(2)选用的修补材料,除了满足建筑物运行的各项要求外,其本身的强度、耐久性、与老混凝土的粘结强度等,均不得低于老混凝土的标准;修补用的水泥品种应与原混凝土一致,强度等级一般高于原混凝土等级;

(3)当修补区位于有外观要求的部位,修补材料应有与老混凝土相一致的外观;

(4)修补时应将不符要求的混凝土彻底凿除,清除松动碎块、残渣,凿成陡坡,再用高压风水冲洗干净;

(5)对错台、局部不平整等缺陷处理遵循“宁磨不补、多磨少补”的处理原则,修补部位应略高于原有混凝土表面,待达到结构设计强度后,再将表面修平。

4.2 缺陷处理队伍选择及其经验

经过多方了解、考察和咨询,项目部采用山东菏箭建筑工程有限公司作为本次缺陷处理的施工队伍,该单位近期在北京地铁7号线达官营站、10号线二期一盾构区间和14号

线某暗挖区间衬砌等多数地铁工程都进行过缺陷处理,因此对其处理经验值得信任。

4.3 材料选择

根据混凝土结构缺陷的不同情况,分别采用不同材料进行处理:针对不影响混凝土实体质量的麻面采用比原混凝土强度高一级的砂浆进行处理,针对存在混凝土质量缺陷的蜂窝部分,需要进行补强处理,补强处理所采用的材料主要为化学材料加水泥砂浆,其强度可达到C50混凝土强度。

首先采用改性环氧和651固化剂按照4:1的配比形成化学浆液,然后化学浆液和普通水泥砂浆按质量比3%~8%配制成高强环氧砂浆混凝土补强材料。

在施工之前,需调配三组不同配比的补强砂浆做实验,与原结构混凝土外观颜色进行对比,取色泽最为接近的一组作为最终选用的外观修复处理材料。

4.4 处理措施

4.4.1 麻面缺陷处理

针对混凝土结构表面出现的麻面,用钢丝刷加清水刷洗麻面处,并使麻面部位充分湿润(使老混凝土处于饱和状态),然后用实验选定配比的补强水泥砂浆抹平,待水泥砂浆凝固后用砂纸或手砂轮适度打磨,使其平顺并且色泽与原混凝土相近。

4.4.2 蜂窝、露筋缺陷处理

对存在混凝土质量缺陷的蜂窝严重或露筋部位,由人工采用手凿和砂轮机对混凝土基面进行处理。要求先采用手凿凿去混凝土表面浮浆、松散和表面凸出部位,然后用砂轮机打磨整平少量特别凸出的石子或砂浆,如有剃凿露筋时,应用砂轮机对露出的部位进行全表面打磨除锈处理,清除粉尘,最后用基面清洁剂清洁一次混凝土基面,使混凝土基面新鲜。采用补强结构胶修复至不露筋,再采用高强环氧砂浆修复平整,待结构表面凝固、干燥后再做外观恢复,如图4.4.2-1所示。

4.4.3 错台缺陷处理

凸凹错台、外形走样缺陷处理对于凸凹错台、外形走样质量缺陷尽可能采用凿除、打磨等方法进行处理;如果凹陷较严重,凿除、打磨方法不能满足要求,则对凹陷部位表面进行凿毛,并用一级配细石混凝土或砂浆填补,处理方法与麻面处理基本相同。

4.4.4 挂帘缺陷处理

结构表面的挂帘外观缺陷尽可能采用凿除、打磨等方法进行处理;如果凹陷较严重,凿除、打磨方法不能满足要求,则对凹陷部位表面进行凿毛,并用一级配细石混凝土或砂浆填补,处理方法与麻面处理基本相同。

4.4.5 粘模处理

针对混凝土结构表面出现的粘模,用钢丝刷加清水刷洗麻面处,并使麻面部位充分湿润(使老混凝土处于饱和状态),然后用实验选定配比的补强水泥砂浆抹平,待水泥砂浆凝固后用砂纸或手砂轮适度打磨,使其平顺并且色泽与原混凝土相近。

4.4.6 涨模处理

对于涨模部分凿除混凝土至低于周边混凝土2cm后,用高压风冲洗干净后,用清水刷洗凿除部位,并用一级配细石混凝土或砂浆填补,处理方法与麻面处理基本相同。

4.4.7 冷缝处理

冷缝主要存在于混凝土侧墙上,现场统计共有24条,对于渗水的冷缝,采用注浆堵漏,确认不漏后进行修补,不漏水冷缝的处理:先剔除表层浮浆,沿缝两侧凿除表层钢筋保护层混凝土后进行修补,修补方法与麻面处理基本相同。

4.4.8 立柱的缺棱掉角缺陷处理

缺棱掉角,可将该处松散颗粒凿除,冲洗充分湿润后,视破损程度用1:2或1:2.5水泥砂浆抹补齐整,或支模用比原来高一级混凝土捣实补好,认真养护。

4.5. 主要材料要求

砂浆原材料性能控制指标:水泥应采用 42.5MPa 中热硅酸盐水泥。水泥质量应各项指标要求,且新鲜无结块,同时为使处理过后的结构表面与原构件表面色泽相近,水泥选用该处混凝土供应厂家的水泥;砂采用无杂质、坚硬河砂,并经 1.6mm或 2.5mm孔经筛,细度模数 1.8~2.0mm;

5. 处理后检测

处理完成后,由具有现场检测资质的检测机构对处理结果进行质量检测,主要有以下内容:

采用无损检测的方法,进行钢筋保护层厚度检测。

采用回弹法检测该处混凝土强度和碳化深度,确保处理后的强度达到原混凝土标号。

6. 缺陷跟踪处理组织机构

6.1 组织机构人员

针对此次结构缺陷处理工作,项目部尤为重视,成立缺陷跟踪处理组织机构,组织机构以质检副经理薛正生担任组长,毛建彬、卢大明为副组长,成员有:李兆超、张凯。

6.2 组织机构人员职责

组长(薛正生):全面负责缺陷处理的所有工作;

副组长(毛建彬):负责缺陷处理工作的技术支持,会同组长解决缺陷处理施工的技术问题;

副组长(卢大明):堵漏效果跟踪负责人,具体掌控现场堵漏施工情况,并负责对外事务的处理工作;

组员(李兆超):质量管理负责人,对堵漏注浆施工过程中的质量进行监控管理;组员(张凯):现场技术员,对现场防渗堵漏施工中的各项参数进行现场记录。

工程质量缺陷处理方案总结

工程质量缺陷处理方案工程名称:凤凰城A组团三期(卡路屯周边地块 棚户区改造)项目10#楼 建设单位:牡丹江市城投置业有限公司 施工单位:黑龙江牡安建设集团有限公司 编制日期:2016 年 6 月15 日

目录 一、工程概况 (3) 二、编制依据 (3) 三、编制目的 (4) 四、主体结构工程质量缺陷及处理方法 (4) 4.1 模板工程 (4) 4.2 钢筋工程 (7) 4.3 混凝土工程 (14) 4.4 砌体工程 (22)

一、工程概况 1、该工程位于黑龙江省牡丹江市新安街以北、牡丹街以南、卡路屯棚户区西南侧,凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼。工程主体为框架剪力墙结构,其主体部位为15层。总建筑面积约为9503.05m2。基础工程为预应力混凝土管桩。基础梁、剪力墙、基础承台C30,一层梁、板砼为C30,二至十五层梁、板砼为C25,外墙为200mm厚非粘土烧结空心砖,加100mm厚苯板,内墙为200mm(100mm)厚非粘土烧结空心砖;门窗工程采用单框三玻塑钢窗。 2、主体部分:本工程采用剪力墙结构。高层部分外墙墙壁为钢筋混凝土承重外墙+100mm厚EPS聚苯板(燃烧等级为B1级),其余填充部分外墙墙壁为空心砖+100mm厚EPS聚苯板。 3、屋面部分:本工程屋面为上人屋面,防水等级为I级,作法为两道1.2厚聚乙烯丙纶高分子卷材防水层,一道1.2厚聚乙烯丙纶高分子卷材隔汽层,保温层为150mm厚聚苯板分两层错缝敷设,屋面排水采用有组织内排水系统。 4、装饰工程:本工程高层部分外墙为浅黄色真石漆外墙涂料,窗口为深咖啡色真石漆外墙涂料;内墙:住宅卫生间、厨房为水泥砂浆墙面,其余内墙部分为混合 砂浆内墙面,刮大白;天棚部分:本工程天棚均为刮大白。 二、编制依据 1、凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼施工图纸 2、《黑龙江省建设工程施工操作技术规程》DB23/T(1621.1-1621.19)-2015 3、《牡丹江市住宅工程质量通病专项治理实施细则》

混凝土一般质量缺陷处理措施

滦河湾二期工程 混凝土质量缺陷处理措施 编制人: 审核人: 审批人: 中国水利水电第二工程局有限公司 二O一三年八月

目录 一、编制依据及目的 (3) 二、混凝土质量缺陷的分类 (3) 三、混凝土的质量缺陷产生的原因 (4) 1. 麻面 (4) 2. 露筋 (5) 3. 蜂窝 (5) 4. 孔洞 (5) 5. 施工缝夹层夹层 (5) 6. 缺棱、掉角 (6) 7. 裂缝 (6) 四、混凝土质量缺陷的处理措施 (6) 1、表面抹浆修补 (6) 2、细石混凝土填补 (7) 3、化学注浆修补 (7) 五、混凝土质量缺陷的处理管理措施 (7)

一、编制依据 《混凝土结构工程施工质量验收规范》GB50204-2002(2011年修订版); 《建筑工程施工手册》 二、混凝土质量缺陷的分类 根据《混凝土结构工程施工质量验收规范》GB50204-2002(2011年修订版)的8.1.1条规定“现浇结构的外观质量缺陷,应由监理(建设)单位、施工单位等各方根据其对结构性能和使用功能影响的严重程度,按表8.1.1确定。”表8.1.1如下所示: 表8.1.1 现浇结构外观质量缺陷

根据《规范》要求:对“对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。” 在此本方案主要是针对“一般缺陷”进行局部修复处理,如出现“严重缺陷”将另行编制技术处理措施进行处理。 三、混凝土的质量缺陷产生的原因 1. 麻面 麻面是结构构件表面呈现无数的小凹点,而尚无钢筋暴露的现象。它是由于模板内表面粗糙、未清理干净、润湿不足;模板拼缝不严密而漏浆;混

混凝土工程质量缺陷处理方案模板资料

六安南屏苑公租房Ⅱ标段工程混凝土工程质量缺陷处理方案 江西建工第一建筑有限责任公司 2013年11月25日

砼质量缺陷处理方案 一、工程概况 六安南屏苑公租房Ⅱ标段工程位于六安市南屏路与东望路交口东北角,7栋楼(1#、4#、5#、8#、9#、13#、14#楼),建筑面积60390平方米,地上18层,层高2.9m,本工程结构体系为剪力墙结构,筏板基础; 工程名称:南屏苑公租房Ⅱ标段工程 建设单位:六安市城市建设投资有限公司 设计单位:安徽省建筑科学研究设计院 勘察单位:六安市建筑勘察设计院 监理单位:安徽省至泽建设咨询有限公司 施工单位:江西建工第一建筑有限责任公司 本工程均为筏板式基础,主体为剪力墙结构。钢筋砼结构施工时蜂窝、麻面、孔洞及烂根等质量缺陷很可能会出现,防患于未然是做好工程的关键。 二、砼产生质量缺陷的现象、原因及预防措施 混凝土缺陷主要表现为以下几项:麻面、漏筋、蜂窝、孔洞、烂根、酥松脱落、缝隙夹层、缺棱掉角、松顶、表面不平整、剪力墙位移倾斜、墙梁表面凹凸鼓胀、预埋铁件空鼓等。 1、麻面: 现象:混凝土表面局部缺浆粗糙,或有小凹坑,无钢筋外露。 原因:1)模板表面粗糙或清理不干净;2)脱模剂涂刷不均匀或局部漏刷;3)模板接缝拼接不严,浇筑砼时缝隙漏浆。4)振捣不密实,砼中的气泡未排出一部分气泡停留在模板表面。 预防:1)模板表面清理干净,不得粘有干硬性水泥等物;2)浇筑砼前,应用清水湿润模板,不留积水,严密拼接模板缝隙3)脱模剂须涂刷均匀,不得漏刷。4)砼须按操作规程分层均匀振捣密实,严防漏振,每层砼均应振捣至汽泡派出为止。 2、蜂窝: 现象:混凝土局部酥松,砂浆少,石子多,石子间出现空隙,形成蜂窝状的孔洞。 原因:1)混凝土配合比不准确或骨料计量错误;2)混凝土搅拌时间短,没有拌合均匀,混凝土和易性差,振捣不密实;3)浇筑砼时,下料不当或一次下料过多,没有分段分层

工程质量问题处理程序及方法要点

工程质量问题发生后,一般可以按以下程序进行处理,如图31-62所示。 图31-62 质量问题分析处理程序 1.当发现工程出现质量问题或事故后,应停止有质量问题部位和其有关部位及下道工序施工,需要时,还应采取适当的防护措施。同时,要及时上报主管部门。2.进行质量问题调研,主要目的是要明确问题的范围、问题程度、性质、影响和原因,为问题的分析处理提供依据。调查力求全面、准确、客观。 3.在问题调查的基础上进行问题原因分析,正确判断问题原因。事故原因分析是确定事故处理措施方案的基础。正确的处理来源于对问题原因的正确判断。只有对调查提供的充分的调查资料、数据进行详细、深入的分析后,才能由表及里、去伪存真,找出造成事故的真正原因。 4.研究制订事故处理方案。事故处理方案的制订以事故原因分析为基础。如果某些事故一时认识不清,而且事故一时不致产生严重的恶化,可以继续进行调查、观测,以便掌握更充分的资料数据,做进一步分析,找出原因,以利制订方案。 制定的事故处理方案,应体现:安全可靠,不留隐患,满足建筑物的功能和使用要求,技术可行,经济合理等原则。如果一致认为质量缺陷不需专门的处理,必须经过充分的分析、论证。

5.按确定的处理方案对质量事故进行处理。发生的质量事故不论是否由于施工承包单位方面的责任原因造成的,质量事故的处理通常都是由施工承包单位负责实施。如果不是施工单位方面的责任原因,则处理通常都是由施工承包单位负责实施。如果不是施工单位方面的责任原因,则处理质量事故所需的费用或延误的工期,应给予施工单位补偿。 6.在质量问题处理完毕后,应组织有关人员对处理结果进行严格的检查、鉴定和验收,由监理工程师写出“质量事故处理报告”,提交业主或建设单位,并上报有关主管部门。

混凝土质量缺陷处理方案(标准版本)

********工程 砼 质 量 缺 陷 修 补 方 案 编制单位: 编制人: 编制时间:

目录 一、工程概况 (4) 二、混凝土结构外观缺陷分类 (4) 三、关于混凝土结构缺陷处理程序 (5) 四、混凝土结构外观一般缺陷修整 (5) 4.1、混凝土结构外观一般缺陷修整 (5) 4.2、混凝土结构外观严重缺陷修整 (6) 4.3、混凝土结构尺寸偏差 (6) 五、混凝土产生质量缺陷的现象、原因及预防措施 (6) 5.1、麻面 (6) 5.2、蜂窝 (6) 5.3、孔洞 (7) 5.4缺棱掉角 (7) 5.5露筋 (7) 5.6烂根 (7) 5.7疏松脱落 (8) 5.8外形尺寸偏差通病 (8) 六、混凝土质量缺陷具体修补方案 (8) 6.1、麻面 (8) 6.2、漏筋 (8) 6.3、蜂窝 (9) 6.4、孔洞 (9) 6.5、烂根 (9)

6.6、酥松脱落 (9) 6.7、缝隙、夹层 (9) 6.8、缺棱掉角 (9) 6.9、表面不平整 (9) 6.10、剪力墙位移倾斜 (10) 6.11、凹凸、鼓胀 (10) 6.12、采用细石混凝土具体修补步骤 (10) 七、混凝土质量通病预防控制管理措施 (10) 八、文明施工 (11)

***工程混凝土缺陷处理方案 一、工程概况 ***工程位于张家港保税区中港南路东侧,勤政路西侧,南临镇山路,本工程占地面积47537平方米,总建筑面积为150766.6平方米,本工程由两栋办公塔楼和三层裙房组成,西侧塔楼A和东侧塔楼B均为31层,建筑高度139.50米。裙房有三栋,分别为裙房A、裙房B、裙房C、均为三层,建筑高度19.60米。地下一层为停车库和设备用房,结构形式为混凝土框架+核心筒结构。 本工程的主要特点是地下车库面积较大,外墙超长,裙房与主楼交接部位有高低差,吊模较多;裙房柱子尺寸大、核心筒剪力墙高,混凝土施工时结构的蜂窝、麻面、孔洞、烂根等质量缺陷很可能会出现,防患于未然及处理好混凝土的质量通病是做好主体结构工程施工的关键,根据混凝土结构施工中可能出现的质量问题,编制此方案。 二、混凝土结构外观缺陷分类 以下所述混凝土外观缺陷分类主要参考《混凝土结构施工规范》——50666-2011中8.9章关于“混凝土缺陷修整”及《建筑施工手册》——第四版10章“混凝土工程”有关内容。混凝土结构外观缺陷可分为尺寸偏差缺陷和外观缺陷。尺寸偏差缺陷和外观缺陷可分为一般缺陷和严重缺陷。混凝土结构截面尺寸偏差超出规范规定,但尺寸偏差对结构性能和使用功能未构成影响时,属于一般缺陷;而尺寸偏差对结构性能和使用功能构成影响时应属于严重缺陷。 混凝土结构外观缺陷分类表:

砼质量缺陷修补专项施工方案

编号:SJXM.QYWK- 清远万科城2.2期项目 混凝土质量缺陷修补专项方案 编制人: 审核人: 批准人: 目录

一、编制说明 (2) 二、工程概况 (2) 三、主要质量缺陷 (3) 四、主要质量缺陷防止措施和修补方案 (3) 一、编制说明 1、编制依据

国家与广东省有关建筑施工与工程验收的规范、标准与规定,含以下规范标准以及其他: b.验收标准 2 处理施工进行编制。 二、工程概况 本工程位于清远市清城区石角镇马头村大坑水库侧,A5#-A8#、2.2期地下室为连体楼,地下三层、地上十层,负三层层高3.600m、负二层层高3.7m、负一层层高5.450m;一至九层层高2.800m,十层层高2.850m。使用功能为住宅、地下停车库;建筑高度29.5m,基底面积1812.92㎡,总建筑面积39486.04㎡,其中地下建筑面积22288.54㎡,地上建筑面积17197.50㎡。结构为框架剪力墙结构,基础形式为独立或联合基础,地基基础采用锤击预应力混凝土管桩,结构梁板为现浇楼盖;地下室底板及地下室外壁抗渗等级P8。 K3#-K4#两栋为地上28层,首层层高3.150m,标准层层高2.800m;基底面积1054.52㎡,

总建筑面积为28926.82㎡;结构为框架剪力墙结构,基础形式为独立或联合基础,地基基础采用锤击预应力混凝土管桩,结构梁板为现浇楼盖。 J1、J2、J3栋配电室,为一层框架结构平房配电室,墙体为加气块砌体隔墙。 三、主要质量缺陷 1、露筋 2、缝隙、夹层 3、缺棱掉角 4、裂缝 5、帐模 6、麻面及孔洞 四、主要质量缺陷防止措施和修补方案 1、露筋 (1)、现象 钢筋混凝土结构内部的主筋、副筋或箍筋等裸露在表面,没有被混凝土包裹。 (2)、原因分析 浇筑混凝土时,钢筋保护层垫块位移,或垫块太少甚至漏放,致使钢筋下坠或外移紧贴模板面外露。 混凝土保护层太小或保护层处混凝土漏振,或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋。 由于钢筋成型尺寸不准确,或钢筋骨架绑扎不当,造成骨加外形尺寸偏大,局部抵触模板; 结构、构件截面小,钢筋过密,石子卡在钢筋上,使水泥砂浆不能充满钢筋周围,造成露筋。 混凝土配合比不当,产生离析,靠模板部位缺浆或模板严重漏浆。 木模板未浇水湿润,吸水粘结或脱模过早,拆模时缺棱、掉角,导致露筋。 (3)、预防措施 浇筑混凝土,应保证钢筋位置和保护层厚度正确,并加强检查,发现偏差,及时纠正。

质量缺陷处理专项施工方案模板

质量缺陷处理专项 施工方案

合肥市轨道交通3号线土建TJ03标 质量缺陷处理专项方案 编制: 审核: 审批: 中铁二十局集团有限公司 合肥市轨道交通3号线土建TJ03标项目经理部 4月3日

目录 一、编制依据................................................................... 错误!未定义书签。 二、编制范围................................................................... 错误!未定义书签。 三、工程概况................................................................... 错误!未定义书签。 四、质量缺陷及处理措施............................................... 错误!未定义书签。 4.1交通导改路面施工 ............................................... 错误!未定义书签。 4.1.1沥青面层压实度不足缺陷 ......................... 错误!未定义书签。 4.1.2水稳层.......................................................... 错误!未定义书签。 4.1.2.1裂缝.................................................... 错误!未定义书签。 4.1.2.2取不出完整的芯样............................ 错误!未定义书签。 4.1.2.3表面松散............................................ 错误!未定义书签。 4.1.2.4强度出现偏差.................................... 错误!未定义书签。 4.1.2.5结论.................................................... 错误!未定义书签。 4.2管线迁改 ............................................................... 错误!未定义书签。 4.2.1管道平面产生位移, 里面坡度不顺 ........... 错误!未定义书签。 4.2.2从历次的经验看, 在管道的位置常会出现积水或者偏移错误! 未定义书签。 4.2.3管材存在裂缝或局部砼松散, 抗渗能力差, 容易产生漏水.. 错 误!未定义书签。 4.2.4沟槽边坡土方局部或大部坍塌或滑坡 ..... 错误!未定义书签。 4.2.5管道和基础出现不均匀沉陷 ..................... 错误!未定义书签。 4.2.6圆形检查井, 管头露出井壁过长或缩进井壁错误!未定义书 签。 4.2.7检查井壁及连接管的结合处渗漏、检查井变形、下沉错误! 未定义书签。 4.3钻孔灌注桩 ........................................................... 错误!未定义书签。 4.3.1偏孔.............................................................. 错误!未定义书签。

建筑工程质量缺陷处理管理办法

成中投资集团股份有限公司 建筑工程质量缺陷处理管理办法 (2015年版) 第一章总则 第一条建筑工程施工中有可能经常发生各种质量缺陷现象,对于工程质量缺陷要提倡预防为主,做好事前控制,尽可能避免在工程施工过程中质量缺陷的发生。为了更好的对施工中出现的质量缺陷予以有效控制和处理,规公司工程质量缺陷处理程序,现结合实际情况,制定本管理办法。 第二条本办法自发文之日起正式实施。 第二章适用围 第三条本办法适用于公司承建施工的所有工程项目质量缺陷处理管理。 第三章质量缺陷的定义 第四条工程质量缺陷是指建筑工程施工质量中不符合规定要求的检验项或检验点,按其程度可分为严重质量缺陷和一般质量缺陷。严重质量缺陷是指对结构构件的受力性能或安装使用性能有决定性影响的缺陷;一般质量缺陷是指对结构构件的受力性能或安装使用性能无决定性影响的缺陷。 第四章质量缺陷的管理要求 第五条一般质量缺陷 当质量缺陷处在萌芽状态时,项目部应予以及时制止,

. 并要求施工作业队伍立即改正不正当施工操作工艺,加强施工操作工艺技术交底工作。 当质量缺陷出现在某道工序或分项工程施工完工后,且对下道工序无影响时,项目部应对质量缺陷产生的原因以及修补措施和预防办法进行确认,项目部在适当的时候安排处理,并加强对处理情况进行跟踪,同时报工程部备案。 第六条严重质量缺陷 发生严重质量缺陷后,项目部应在一个工作日堤交质量缺陷报告资料给工程部和项目监理机构,如实反映质量缺陷的部位、危害程度,需要采取的应急措施。 工程部派质量监管员、项目部管理人员会合监理机构的监理工程师、设计单位设计人员共同组织对严重质量缺陷的调查、原因分析。设计单位设计人员提出的处理方案,施工单位按设计单位的处理方案进行质量缺陷处理,处理应通过设计人员、监理工程师签认。 第五章质量缺陷的处理原则 第七条一般质量缺陷发生后,项目部现场质量员应及时向工程部质量监管员提交质量缺陷报告。现场质量员应按工程部质量监管员指示及时采取必要的应急措施,并保护好现场,做好相关记录。 第八条严重质量缺陷发生后,项目部应及时上报工程部和监理机构,并及时提出处理方案,经相关部门确认后再对质量缺陷进行修补、加固。 第九条工程质量缺陷的处理应遵循“三不放过”的原

混凝土结构缺陷处理

工程现浇砼结构外观质量缺陷及二次浇筑 处理技术措施 一.露筋修补措施: 拆模后发现部位露筋较浅的缺陷,经监理同意后应尽快修补,可用1:2或1:2.5水泥砂浆抹灰;如果是严重的蜂窝、孔洞造成的露筋先用钢丝刷洗刷基层,充分湿润后用比原结构砼强度等级高一等级的细石砼填塞密实,并注意结构表面的平整度。 二、蜂窝修补措施: 面积较小和数量不多的蜂窝的砼表面,可用1:2或1:2.5水泥砂浆抹灰,在抹砂浆前必须用钢丝刷或加压水充分洗刷基层;面积较大或较严重的蜂窝麻面,应按其全部深度凿去其溥弱的砼层和个别突出的骨料颗粒,然后用加压水和钢丝刷清洗表面,然后用比原砼强度等级提高一个等级的细石砼填塞,并仔细捣实。 三、夹渣的修补措施: 1.如果是夹渣面积较大,表面深度较浅,可将夹渣部位表面全部剔除,加压水刷洗干净后,在表面抹1:2或1: 2.5水泥砂浆。 2.如果夹渣部位较深时,将该部位的夹渣全部剔除,用钢丝刷刷洗或压力水冲洗,湿润后用比原砼强度等级提高一个等级的细石砼仔细浇灌捣实。 四、砼地面裂缝修补措施: 1.表面封闭法:对承载能力无影响且小于0.5mm的表面微细裂缝。在表面裂缝处直接清理干净,再抹1: 2.5的水泥砂浆。

2.凿槽填补法:大于0.6mm砼裂缝。沿砼裂缝凿一条V型深槽,然后用毛刷或吹风机清理干净,充分湿润后刷水泥净浆,在槽内填补1:2.5水泥砂浆,抹平压光,覆盖草代养护。 五、地(顶)板与墙体连接部位的修补措施: 根据构件连接部位质量缺陷的种类和严重程度,按上述露筋、蜂窝、孔洞、夹渣和裂缝的有关措施进行修补和加固。 六、外窗飘窗台板二次砼浇注的节点处理大样

工程质量缺陷处理方案 (3)

工程质量缺陷处理方案 工程名称:凤凰城A组团三期(卡路屯周边地块 棚户区改造)项目10#楼 建设单位:牡丹江市城投置业有限公司 施工单位:黑龙江牡安建设集团有限公司 编制日期:2016 年 6 月15 日

目录 一、工程概况 (3) 二、编制依据 (3) 三、编制目的 (3) 四、主体结构工程质量缺陷及处理方法 (4) 4.1 模板工程 (4) 4.2 钢筋工程 (7) 4.3 混凝土工程 (14) 4.4 砌体工程 (22)

一、工程概况 1、该工程位于黑龙江省牡丹江市新安街以北、牡丹街以南、卡路屯棚户区西南侧,凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼。工程主体为框架剪力墙结构,其主体部位为15层。总建筑面积约为9503.05m2。基础工程为预应力混凝土管桩。基础梁、剪力墙、基础承台C30,一层梁、板砼为C30,二至十五层梁、板砼为C25,外墙为200mm厚非粘土烧结空心砖,加100mm 厚苯板,内墙为200mm(100mm)厚非粘土烧结空心砖;门窗工程采用单框三玻塑钢窗。 2、主体部分:本工程采用剪力墙结构。高层部分外墙墙壁为钢筋混凝土承重外墙+100mm厚EPS聚苯板(燃烧等级为B1级),其余填充部分外墙墙壁为空心砖+100mm厚EPS聚苯板。 3、屋面部分:本工程屋面为上人屋面,防水等级为I级,作法为两道 1.2厚聚乙烯丙纶高分子卷材防水层,一道1.2厚聚乙烯丙纶高分子卷材隔汽层,保温层为150mm厚聚苯板分两层错缝敷设,屋面排水采用有组织内排水系统。 4、装饰工程:本工程高层部分外墙为浅黄色真石漆外墙涂料,窗口为深咖啡色真石漆外墙涂料;内墙:住宅卫生间、厨房为水泥砂浆墙面,其余内墙部分为混合砂浆内墙面,刮大白;天棚部分:本工程天棚均为刮大白。 二、编制依据 1、凤凰城A组团三期(卡路屯周边地块棚户区改造)项目10#楼施工图纸 2、《黑龙江省建设工程施工操作技术规程》DB23/T(1621.1-1621.19)-2015 3、《牡丹江市住宅工程质量通病专项治理实施细则》 三、编制目的 工程施工中时常发生各种质量缺陷,我公司本着对于质量缺陷要提倡预防为主

建设工程常见质量问题及处理方法

试论建筑工程常见质量问题原因分析及处理方法 【摘要】由于建筑工程具有结构类型多、露天作业多、施工环境条件多变、交叉施工等特点,在施工过程中稍有疏忽,极易发生工程质量问题。因此,当发生质量问题时应先查找原因,然后通过分析、论证,制订出科学的处理方案尽快予以处理,并认真总结经验教训,使今后不再发生类似质量问题。 【关键词】建筑工程;质量问题;原因分析;处理方案 建筑工程项目由于具有产品固定、产品结构类型多样、露天作业多、环境条件多变、材料品种多、交叉施工等特点,因此,对工程质量影响的因素多,在施工过程中稍有疏忽,极易引起某一分部(分项)出现质量变异,进而发生质量问题或严重的质量事故。因此,当发生大小质量问题时,首先必须进行认真查找和分析原因,然后采取科学、有效措施进行及时处理,并认真总结经验和教训,使今后不再发生类似质量问题。 建筑工程项目的质量问题其表现形式多种多样,比如:建筑构件错位、变形,部分构件开裂、渗漏水,某些构件断面尺寸不准、强度不足,整个建筑物发生倾斜甚至突然倒塌,等等,究其原因,大致可归纳为以下几方面。 1 建筑工程常见质量问题原因分析 1.1 违背建设程序 有些建设项目未经可行性研究、论证,不作调研就拍板定案,未作地质勘察就仓促设计、盲目开工;或无证设计、无图施工;施工中任意修改设计图纸,竣工验收前不作预验或未经竣工验收就交付使用,致使工程项目从一开始就埋下质量隐患。 1.2 工程地质勘察方面的原因 有些建设项目未进行认真的地质勘察,所提供的地质资料有误;未能查清地下软弱土层、滑坡、墓穴、孔洞等地层构造等,均会导致设计人员采取错误的地基处理和基础设计方案,造成地基不均匀沉降、失稳等,使上部主体结构和墙体开裂、倾斜、破坏甚至倒塌。 1.3 设计计算问题 某些建设单位未经公开招投标,擅自请无相应资质的设计单位甚至私人稿设计,致使因设计考虑不周,计算简图错误,计算荷载取值过小,结构构造不合理,变形缝设置不当,或悬挑结构未进行抗倾覆验算等等,导致工程项目施工过程中质量问题接二连三出现,使工程项目变成烂尾楼、豆腐渣工程。 1.4 建筑材料和构配件不合格 有些工程项目由于施工企业质量意识淡薄,唯利是图,采购工程所需建筑材料和构配件时,未通过公开招标方式,选择有相应资质的正规厂家所生产的合格产品,而是采购质次价廉、以次充好甚至假冒伪劣产品,比如,物理力学性能不符合国家标准的劣质钢材、小窑小厂生产的廉价水泥,受潮、过期、结块和安定性不合格的处理水泥、砂石级配不合理且含土量超标、外加剂和掺合料性能不良、掺量不符合要求,等等,均会严重影响混凝土拌和物的和易性、密实性、抗渗性和强度,最终导致混凝土结构构件出现裂缝、蜂窝麻面、露筋等等质量通病;预制构件断面尺寸不足、支承或锚固长度不够、钢筋少放或错放、板面开裂等质量问题。 1.5 施工质量和施工管理问题 很多建筑工程质量问题往往是由于施工质量不达标或施工管理不善以及交付使

混凝土缺陷处理方案

目录 1、总则 (1) 1.1 编制目的 (1) 1.2 编制范围 (1) 1.3 概述 (1) 1.4 施工中出现的混凝土质量缺陷种类及处理依据 (1) 1.5 编制依据 (1) 2、混凝土质量缺陷检查处理流程 (1) 2.1 检查、登记 (1) 2.2 验收、备案 (1) 2.3 注意事项 (2) 3、混凝土质量缺陷处理准备 (2) 3.1 人员准备 (2) 3.2 材料及机具准备 (2) 3.3 技术准备 (3) 4、混凝土质量缺陷及处理 (3) 4.1 建筑物混凝土挂帘、错合 (3) 4.2 混凝土蜂窝、孔洞 (4) 4.3 混凝土麻面、气泡 (5) 4.4 混凝土裂缝 (6) 4.5 露筋 (7) 5、混凝土缺陷的预防措施 (8) 5.1 通过控制钢筋施工质量预防 (8) 5.2 通过控制模板制作安装质量预防 (8) 5.3 通过控制混凝土工艺质量预防 (8)

1、总则 1.1 编制目的 为规范XXXX工程混凝土质量缺陷处理的作业程序和行为,保证混凝土质量缺陷处理处于受控状态,使各参建人员明晰混凝土质量缺陷处理程序和要求,特编写本方案。 1.2 编制范围 XXXX工程混凝土质量缺陷处理。 1.3 概述 本工程现阶段已全面展开施工,在混凝土施工中难免会出现一些混凝土的缺陷问题,为保证混凝土成品的质量和外观,必须在混凝土浇筑过程采取预防和补救措施。 1.4 施工中出现的混凝土质量缺陷种类及处理依据 施工中出现的混凝土工程质量缺陷包括挂帘、错合、蜂窝、孔洞、麻面、气泡、裂缝、露筋、混凝土表面颜色不均匀 根据现行的规范及标准针对以上缺陷种类编制此方案。 1.5 编制依据 《混凝土工程施工技术指南施工》 《混凝土结构工程施工质量验收标准》GB 50204-2015 《混凝土泵送施工技术规范》JGJ/T 10-2011 2、混凝土质量缺陷检查处理流程 2.1 检查、登记 混凝土拆模后,现场监理与项目部质检人员及时对混凝土质量情况进行检查,并对出现的缺陷进行种类划分。 2.2 验收、备案 参与缺陷处理程序的人、材、物、工器具及每天的进度均应进行详细统计,报业主、监理备方案。

常见混凝土质量缺陷

常见混凝土质量缺陷 1 原材料质量和管理 [实例1]水泥温度太高,造成混凝土坍落度损失过快。 某工程在6月份浇注C30梁板过程中,发现混凝土坍落度损失很快,造成滚筒内混凝土结料。原因分析:经查所进水泥温度达80℃,且水泥普遍偏细,造成需水量增大,当用水量不足时产生坍落度损失过快。 防止措施:在夏秋季节5-10月份,对直接从水泥厂或粉磨站短途运输进货的水泥,必须每车测量水泥温度要小于65℃。 [实例2]外加剂冬期时结晶,堵塞管道。 在11月到次年2月份,由于气温下降较快,在外加剂泵抽料到秤斗时会出现较多结晶,堵塞管道和蝶阀,造成计量缓慢。 原因分析:公司在用的萘系高效减水剂中Na2SO4在气温较低时,达到过饱和而析出晶体。防止措施:与减水剂供应商协商调整减水剂配方,由含固量由32%降到20%含固量,已基本解决析晶问题。 [实例3]雨水或冲水进入外加剂罐,造成浓度降低,影响混凝土坍落度。 某日开始供应工程的混凝土出厂前由检测台检查时均发现坍落度偏小情况。 原因分析:检查减水剂罐上方进料口被人打开后未盖好盖子,下暴雨及可能冲洗罐顶的水流入罐内,造成减水剂浓度下降。 防止措施:进料供应商在将减水剂泵到罐内后,应及时将上方盖子盖严,材料员加强巡察。[实例4]将木钙减水剂误用为萘系减水剂造成缓凝。 在供应某工程二层梁板时,施工单位反映凝结时间太长,浇筑后24小时仍未凝固。 原因分析:经检查配合比下料记录,普通减水剂被当作高效减水剂输入电脑,高效减水剂主要以萘系为主,按粉剂掺量为0.5%~0.8%,而普通减水剂主要成分为木质素磺酸钙,掺量为0.25%~0.3%。当木钙超过胶结材料用量0.4%时就会出现严重缓凝。 纠正措施:使用木钙减水剂掺量应严格控制,配合比输入时必须有另外操作员复核。 [实例5]不同品牌防水剂混合使用。 某工程地下室外墙C40P8施工,发现一车混凝土坍落度偏大退回。 原因分析:经检查进货记录,同期进货的两种防水剂用于两个工程中,一种有明显减水作用,另一种减水率较少,工人在搬运袋装防水剂时出现混杂使用的情况。 纠正措施:每批防水剂(包含膨胀剂等)进厂时必须复检合格才能使用,仓库物资堆放应隔离和标识,不得混用。 [实例6]砂中含有大块的泥块和卵石。 在某工地泵送施工时发现泵车下料斗上有较多大块鹅卵石和泥块。 原因分析:砂场供应河砂在抽砂时筛网破损,抽料口插入太深,将河床底部的大块石头和泥团抽到砂中。 纠正措施:砂场应定期检查抽砂机筛网是否破损,公司砂石进料口及主机楼待料槽应加装隔栅,防止杂物进入混凝土。 [实例7]碎石含泥量超标。 雨天后所进碎石含泥量超过1%,造成混凝土需水量增大,混凝土强度下降。 原因分析:下雨后碎石破碎过程含大量砂土,振动筛分时无法分离干净。 纠正措施:在上料码头增加冲水设备,将含泥量控制在标准范围内。不合格碎石严禁进仓。[实例8]粉煤灰、矿渣质量不合格。 公司采购F类一级灰,进厂时细度、需水量比和烧失量等指标偶尔达不到要求;采购的S95级磨细矿粉,7天和28天活性指标偶尔达不到要求,但检测周期长。 原因分析:电厂燃煤质量出现波动,粉煤灰分选设备出现故障,引起质量波动;矿渣来源不稳定,比表面积偏小。

质量缺陷处理方案

南宁市城市东西向快速路工程西段(清川大道-北湖南路) (K0+000 ?K4+115 段) 质量缺陷处理方案 编制人: 审核人: 审批人: 中建交通建设集团有限公司 南宁市城市东西向快速路工程西段(清川大道-北湖南路) (K0+000?K4+115段)项目部

2016年3 月

目录 1、工程概况............................................................................ 2、编制依据............................................................................ 3、质量保证措施........................................................................ 4、质量缺陷及处理方法 (11) 5、工艺注意事项 (1) 6、质量、安全保证措施 (15)

质量缺陷处理方案 1、工程概况 本项目分两段,一段为清川立交(东西向快速-清川节点立交):为四层T 形全互通式立交,清川大道主车道下穿地面交叉口,双向六车道,位于第一层;地面层为辅道交通及行人通行用,位于第二层;清川大道与东西快速路之间分别通过左转匝道和右转匝道相连接,左转匝道为9米宽双车道(并按规范要求在圆曲线内侧加宽),右转匝道为8 米宽单车道,其中右转匝道及北向东左转匝道位于第三层,东向南左转匝道位于第四层。另外在东—南向匝道上设置分级匝道,统一快速路出入口,供清川大道两侧单位车辆过江通行。清川大道主车道下穿地面交叉口,采用框架桥;因 A 、B、C、D 匝道桥梁位于小半径弯道内,因此均采用等截面连续箱梁桥。 清川立交桥梁工程包括:主线ZX1和ZX2两联、A、B、C、D匝道桥和清川大道下穿东西快速路框架桥。 另一段属于东西快速路西段(清川立交-北湖南路)的一部分,桥梁起点位于清川立交终点 K0+369.5处,终于东西-南北立交起点K4+415处,主线桥梁全长4045.5米。高架沿线跨过陈东村路、大岭路、战备铁路、科园大道延长线、心圩江、木塘里路、3条铁路支线、鲁班路、明秀西路。高架桥主线标准宽度25米,匝道标准宽度8米。道路按城市快速路标准建设,主线设计速度为 80km/h(局部困难路段采用60km/h)、匝道设计速度40km/h。本段主要包含:主线高架;大岭路下匝道、动物园东侧上下匝道;鲁班路两对上下匝道及地面辅道和停车场。合同工期为36个月。 工程施工中可能经常发生各种质量缺陷,对于质量缺陷要提倡预防为主,从“人、材、机、法、环”五个方面严格管理,做好事前控制,尽可能避免质量缺陷发生,确实发生质量缺陷后,对于 小的缺陷,不影响到建筑安全及使用功能的,可以按本方案所述方法进行 处理,对于重大质量缺陷,影响到结构安全使用功能的,应请设计单位对结构安全重新进行核算,评定,降级使用或拆除重做。 2、编制依据 (1)南宁市城乡规划设计研究院编制的《南宁市东西向快速路工程西段 (清川大道?北湖南

工程质量缺陷管理制度

工程质量缺陷管理制度 第一条总则 为加强工程建设的质量管理,规范工程质量缺陷处理、备案和管理行为,以《水利工程质量事故处理暂行规定》和《水利水电工程施工质量检验与评定规与评定规程》(SL176—2007)及相关专业规范规定,结合本工程建设实际,制定本制度。 第二条质量缺陷 依据《水利工程质量事故处理暂行规定》,质量缺陷指对工程质量有影响,但小于一般质量事故的质量问题。 依据《水利水电工程施工质量检验与评定规与评定规程》,工程建设中发生的以下质量问题属于质量缺陷: 1、发生在大体积混凝土、金结制作安装及机电设备安装工程中,处理所需物资、器材及设备、人工等直接损失费用不超过20万元人民币。 2、发生在土石方工程或混凝土薄壁工程中,处理所需物资、器材及设备、人工等直接损失费用不超过10万元人民币。 3、处理后不影响工程正常使用和寿命。 第三条质量缺陷的类别

根据质量缺陷对质量、结构安全、运行和外观的影响程度,将质量缺陷划分为三类: 一般质量缺陷:未达到规程规范和合同技术要求,但对质量、结构安全、运行无影响、仅对外观质量有较小影响的检验项和检验批; 较重质量缺陷:未达到规程规范和合同技术要求,对质量、结构安全、运行、外观质量有一定影响,处理后不影响正常使用和寿命的检验项和检验批; 严重质量缺陷:未达到规程规范和合同技术要求,对质量、结构安全、运行、外观质量有影响,需进行加固、补强、补充等特殊处理,处理后不影响正常使用和寿命的检验项和检验批。 第四条质量缺陷调查 发生质量缺陷,由监理单位组织有关单位进行初步确认,明确责任单位。一般质量缺陷和较重质量缺陷由监理单位组织认定,报建设管理单位备案;严重质量缺陷由建设管理单位认定。 第五条质量缺陷处理 施工单位应建立《工程质量缺陷处理方案》并报监理审批,对于质量缺陷要以预防为主,从“人、材、机、法、环”五个方面严格管理,做好事前控制,尽可能避免质量缺陷发生,确实发

混凝土质量缺陷问题及处理方法

混凝土质量缺陷问题及处理方法

混凝土表面缺陷检查记录表

混凝土表面缺陷分析、纠正措施表 缺陷类型分析纠正措施 蜂窝、麻面、气泡及孔洞(1)模板安装不够稳固 牢靠,以致混凝土浇注过 程中局部涨模 (2)振捣离模板太近且 功率大时间长,致使模板 变形跑模。 (3)模板使用时间长 或者存放不规范等造成 模板本身变形。 (1)在模板制 作过程中,尽 量使模板统一 规格,使用面 积较大的模 板,对于中小 型构造物,一 般使用木模, 经计算中心压 力后,在保证 模板刚度的前 提下,统一钻 拉杆孔,以便 拉杆和横挡或

支撑方式,混凝土上料运输的脚手架不得与模板系统发生联系,以免运料和工人操作时引起模板变形,浇注混凝土时,应经常观察模板、支架、堵缝等情况。如发现有模板走动,应立即停止浇注,并应在混凝土凝结前修

等变形模板。 混凝土跑模,表面不平整(1)混凝土配合比不准 确或材料、用水等计量不 准确,造成砂浆少而石子 多。 (2)混凝土搅拌时间 短,没有拌和均匀,混凝 土和易性差,振捣不密 实。 (3)混凝土下料不当, 如混凝土依次下料过多, 没有分段分层浇注,因而 振捣不实或下料与振捣 配合不好,未及振捣又下 料造成漏振等,都会造成 (1)严格控制 配合比,保证 材料计 确。现场必须 注意砂石材料 的含水量,根 据含水量调整 现场配合比, 加水时应制作 加水曲线,校 核搅拌机的加 水装置,从而 控制好混凝土 的水灰比,减 少施工配合比

清理不干净,钢模板隔离剂涂刷不均匀或局部漏刷,致 使拆模时混凝土表面粘损。 (6)木模板浇注混凝土前没有湿润或湿润不够,浇注时与模板接触的那部分 混凝土水分被模板吸去,使其表面失水过多出现麻面。 (7)板接缝拼装不严密,浇注时形成漏浆,沿板缝落度略 1~2cm,使混凝土拌和物稠一点粘一点,振捣效果好一些,有利于混凝土外 量。 (2)混凝土拌和要均匀,搅拌时间不得低于规定的时间,以保证混凝土良好的和易性及 性,从而预防

地铁施工混凝土质量缺陷处理方案

目录 1. 工程概况 (1) 2. 存在的几种主要缺陷 (1) 3. 各种缺陷产生的原因 (3) 4. 缺陷处理方案 (4) 4.1处理要求 (4) 4.2缺陷处理队伍选择及其经验 (5) 4.3材料选择 (5) 4.4处理措施 (5) 4.4.1 麻面缺陷处理 (5) 4.4.2 蜂窝、露筋缺陷处理 (5) 4.4.3 错台缺陷处理 (6) 4.4.4 挂帘缺陷处理 (6) 4.4.5 粘模处理 (6) 4.4.6 涨模处理 (6) 4.4.7 冷缝处理 (6) 4.4.8 立柱的缺棱掉角缺陷处理 (6) 4.5.主要材料要求 (7) 5. 处理后检测 (7) 6. 缺陷跟踪处理组织机构 (7) 6.1组织机构人员 (7) 6.2组织机构人员职责 (7)

xx站主体结构混凝土外观缺陷处理方案 1. 工程概况 xxx站位于地安门外大街东侧,呈“一”字型布置。车站总长146.6m,站台宽度12m,标准段宽度为20.7m,呈南北走向。车站有效站台中心里程处顶板覆土厚度为2.5m,标准段底板埋深约22.5m,盾构井段底板埋深约24m。车站共设置3个通道3个出入口及2组6个风亭。 xx站车站采用12m站台三层三跨岛式车站。车站总长度为146.6m,标准段结构外包尺寸为20.7m×19.65m;两端为盾构始发井,结构外包尺寸为25.3m×21.15m。侧墙采用围护结构及内衬墙间夹柔性防水层的重合墙结构。本站采用明挖法施工,围护结构为钻孔灌注桩。主体顶板厚度为800mm,中板厚度为400mm,底板厚度为1000mm,侧墙厚度为700mm,端墙厚度为800mm;顶纵梁为1200mm×1800mm,中纵梁为1000mm×1000mm,底纵梁为1200mm ×2000mm。 2. 存在的几种主要缺陷 根据xx站混凝土结构的现状看,主要存在的缺陷主要有混凝土出现超出规范要求的气泡、麻面、蜂窝、错台、挂帘、表面凹凸、露筋、粘模、涨模、冷缝等。造成这些现象主要是在混凝土施工过程中,由于模板固定不牢、模板拼接不严,模板安装不规范、模板因欠修欠保养,混凝土振捣不足、不到位等因素造成。为了消除混凝土内部质量隐患,提高混凝土外观质量,针对可能存在的缺陷制定缺陷处理方案。 3. 存在缺陷情况说明 针对xx站结构存在的缺陷,现场进行了调查统计,其大致分布如图3-1、3-2、3-3所示,统计结果见表3-1。

现浇混凝土质量缺陷处理方案

淮南大气环境科技产业园项目 职工培训基地及研发、实验室二工程 混凝土现浇结构 质量缺陷处理方案 南通四建集团有限公司 2015年5月

目录 一、指导思想 (1) 二、工程概况 (1) 三、概述 (2) 四、施工程序 (2) 五、缺陷分析 (3) 六、质量缺陷处理小组 (3) 七、质量缺陷处理总流程 (3) 八、现浇混凝土质量缺陷处理方案 (4) 8.1 蜂窝麻面处理 (4) 8.2 爆模处理 (4) 8.3 烂根处理 (4) 8.4 空洞处理 (5) 8.5 漏筋处理 (5) 8.6 夹渣处理 (5) 九、质量保证措施 (6) 十、施工注意事项 (6) 十一、安全检查事项 (7) 十二、文明施工和环境保护措施 (7) 十三、砼质量缺陷处理记录 (8) 十四、现浇结构外观质量缺陷判断依据 (8)

一、指导思想 坚持“安全第一,预防为主,综合治理”的方针和“标本兼治、重在治本”的工作原则,以施工现场为重点、以遏制重(特)大质量安全责任事故为目标,通过对施工质量缺陷科学合理处理,做到思想认识上警钟长鸣,制度保证上严密有效,技术支撑上坚强有力,监督检查上严格细致,全面提高淮南大气环境科技产业园职工培训基地及研发、实验室二工程安全生产管理水平,为工程建设创造良好的实施环境。 二、工程概况 本工程位于淮南市山南高新技术开发区。地下车库总建筑面积为4487㎡,建筑总面积约为24486.5㎡。本工程耐火等级一级,屋面防水等级Ⅰ级,为二类高层建筑,建筑高度为48.650米(室外地面至平屋面面层),结构形式为框架剪力墙结构;抗震设防烈度为 7 度;设计使用年限50年。

现浇混凝土缺陷处理方案

现浇混凝土缺陷处理方案 一、施工部署 针对混凝土主体所出现的混凝土外观质量缺陷,逐项分析产生原因,确定处理方案,项目部落实相关责任人。 二、施工措施及处理方法 现浇混凝土外观质量缺陷,采取如下施工措施及处理方法: 1、( 2、混凝土少量露筋 现象:钢筋混凝土结构表面钢筋裸露。 产生原因:混凝土坍落度过小,钢筋保护层过小使混凝土难以下落,振捣时局部漏振、欠振。 施工措施:调整混凝土的施工坍落度,保证混凝土坍落度在满足施工要求条件下尽量较小,且根据天气状况、现场情况进行及时调整;保证钢筋的保护层厚度,振捣混凝土按要求进行快插慢拔振捣棒,适度振捣,对钢筋较密处加强振捣,防止因振捣漏振、欠振、过振的现象。 处理方法:将软弱混凝土层剔除,彻底清理干净,钢筋归位,用清水冲刷干净,充分润湿,用高一级的细石混凝土捣实,修补的混凝土用湿润的毛毯覆盖外包裹塑料布养护不少于7 天。 3、混凝土少量蜂窝

现象:混凝土表面出现蜂窝。 产生原因:混凝土坍落度过小,钢筋较密集使混凝土难以下落,振捣时局部漏振、欠振等。 。 施工措施:调整混凝土的施工坍落度,保证坍落度在满足施工要求条件下尽量较小,且根据天气状况、现场情况进行及时调整; 振捣混凝土按要求进行快插慢拔振捣棒,适度振捣,对钢筋较密处加强振捣,防止因振捣漏振、欠振的现象。 处理方法:对较为小蜂窝用清水冲刷干净后,用原混凝土配合比去掉粗骨料的水泥砂浆抹面压实;对较大蜂窝,要凿去蜂窝处薄弱松散部分及突出骨料颗粒,尽量剔成喇叭口,彻底清理干净,用钢丝刷或压力水洗刷干净,支模后可用粒径10~20 mm 细石混凝土(比原标号高一级)仔细填塞捣实,在用湿润的毛毯覆盖养护不少于7 天。 4、混凝土夹渣 现象:钢筋混凝土构件中混凝土夹层存在,有松散混凝土层及夹杂物。 产生原因:混凝土浇筑间歇时间过长,使混凝土层间形成施工冷缝; 上下层混凝土间存在杂物,形成夹渣;混凝土浇筑时,底部未铺水泥砂浆层或下层混凝土浮浆未清除。 施工措施:控制混凝土浇筑上下层间隔时间,防止混凝土层间形成施工冷缝;上下层混凝土间存在的杂物在浇筑前彻底清理干净,避免形成夹渣;混凝土浇筑时,底部先铺一层水泥砂浆在进行浇
