国道205线滨州黄河公路大桥

桥面铺装及防水层施工指南

国道205线滨州黄河公路大桥桥面铺装设计结构为SBS改性沥青防水层+7cmSBS沥青砼(AC-20Ⅰ)掺加聚丙烯纤维+4cmSBS沥青砼(SMA-13)掺加木质纤维。

一、原材料采用情况

本工程所需原材料均由试验室检验合格方可采用,使用前砂石料全部过筛,具体采用情况如下:

1、沥青:SBS(Ⅰ-D型)改性沥青

(技术指标见下表)

2、玄武岩:邹平玄武岩石料厂

3、石灰岩、矿粉:淄博黑旺石料厂

4、砂:潍坊石埠砂

5、聚丙烯纤维:深圳海川公司

6、木质纤维:北京垦特莱公司

SBS改性沥青(Ⅰ-D型)技术指标

二、调试厂拌设备

采用日工2000型间歇式拌合机拌合,在施工前先调试标定拌合机:第一,冷料(碎石、石屑、砂等),通过变频调速器调整给料转速来调整级配;第二,热料(热料仓出来的石料),根据设定的热料配比,输入程序后自动计量。

三、施工工艺

(一)SBS改性沥青防水层

1、清扫:首先对桥面进行凿毛,并进行全面严格检查,对不合格部位重新处理达到要求,然后由技术员率领民工用小型自行式机械钢刷清刷桥面2遍,对个别机械清刷不到的凹陷处,用人工拿钢刷刷干净,最后用两台空压机把浮土彻底清理干净。

2、洒布防水层:

(1)洒布前对洒布车进行检查保养,彻底清理车罐和管道内原有沥青,清洗底盘,防止夹带杂物污染桥面。洒布前先进行试洒,确定洒布车的车速、泵速、喷管高度、洒布宽度等工作参数以及洒布量、洒布厚度,方可进行正常施工;

(2)首先将SBS改性沥青均匀加热,升温至185℃以上,使用自行式沥青洒布车以每平方米1.1-1.3kg的数量喷洒SBS热态改性沥青;洒布前应对沥青泵和洒布管道充分预热并试喷(用槽子接住),当每一喷嘴

都有粘结剂喷出后,才能进行洒布;

(3)洒布时应用油毡等对护栏座和伸缩缝进行保护,计算每车沥青洒布长度,在两端用油毡将起点和终点铺垫整齐,以便沥青洒布车起步和停洒时喷洒不正常状态下的沥青落在油毡上,正常状态下的沥青落在桥面上,保持喷洒的均匀性和桥面整洁。伸缩缝侧面用人工涂刷SBS 改性沥青,以增加伸缩缝与沥青砼的粘结。

3、撒布预拌碎石

(1)使用石屑撒布车直接跟进前道工序,撒布预拌碎石。撒布前通过试撒干料确定撒布量和撒布车的行驶速度等参数以指导施工;

(2)预拌碎石选用10mm单一粒径的玄武岩,使用SBS沥青预拌,沥青用量为0.4%-0.5%,以能裹覆碎石、撒布后不粘轮为准。撒布量为每平方米10kg,覆盖率50%-60%,现场判断标准为所能看见下面防水层,人行走其上不接触为宜。预拌碎石到场温度在180℃左右,撒布温度不低于170℃,运输时应用帆布覆盖保温,撒布后用胶轮压路机及时碾压;

4、撒布和碾压前应在撒布车和压路机轮胎上抹少量菜籽油,以防止粘轮;施工中各类车辆、压路机不得进入未撒布预拌碎石的部分;施工时安排4-6人跟在撒布车后面,用耙子对有堆积部位耙平处理;桥面边缘20-30cm范围内不撒布预拌碎石。

(二) 7cmSBS改性沥青砼铺装

1、混合料

沥青混合料矿料采用AC-20I型沥青混凝土,采用SBS改性沥青。

2、工艺流程

(见附图1)

3、拌合

(1)拌合前将聚丙烯纤维按照一次拌合所需量分袋装好备用,拌合时通过纤维投料设备按规定比例和数量均匀地将纤维投入拌合缸中,为保证纤维拌合均匀,先将纤维与矿料干拌15秒,再加入沥青正常拌和,总拌和时间不少于60秒;

(2)拌合温度:矿料加热温度为185-190℃,沥青加热温度为170-175℃,混合料出料温度为175-180℃;

(3)拌合完成的沥青混合料应均匀一致,纤维分散均匀,无花白料、无结团成块或严重的粗细分离现象,不符合以上要求的不能使用;

(4)沥青混合料不能储存过夜,防止沥青析漏。

4、运输

(1)运料车上加盖蓬布保温;

(2)车厢底板应涂刷油水隔离剂,但不得有余液积存在车厢底部;

(3)从拌合机向运料车上放料时,应多挪动几次汽车的位臵,以减少粗细集料的离析现象;

(4)施工过程中摊铺机前方应有运料车等候卸料,防止出现车辆不足摊铺机待料的情况;

(5)连续摊铺过程中,运料车应在摊铺机前方10-30cm处停往,不得撞击摊铺机,卸料过程中运料车应挂空档,靠摊铺机推动前进;

(6)混合料至摊铺地点后,不符合质量要求的混合料不得摊铺。出现拌合异常时有成团结块现象,用量不均匀等,立即通知拌合场检查拌合时间、加热温度等;

(7)运输车辆在结束运输时,必须将车厢中的余料完全清除干净。

5、摊铺:

(1)摊铺前清扫下承层的散落物及有害材料;

(2)摊铺开始温度应大于165℃,摊铺机摊铺速度应调整到与供料、压实速度平衡,保证连续不断的均衡摊铺,中间不能停机等候,摊铺速度为2m/min;

(3)摊铺前熨平板下垫相应虚铺厚度的木板,压实后应达到设计厚度;

(4)先加热摊铺机熨平板再摊铺,保证摊铺后的沥青表面平整度;

(5)在铺筑过程中,摊铺机上螺旋送料器应不停顿的转动,两侧保持有不少于送料高度2/3的混合料,并保证在摊铺机全宽断面上不发生离析。

(6)摊铺时在桥面外侧、护栏座内缘设宽10cm、高5cm、长3.5m 的槽钢,预留10cm碎石盲沟,内填1-2cm碎石。

6、压实

沥青混合料的压实分初压、复压、终压三个阶段。压路机将驱动轮面向摊铺机,两侧应多压2遍,压路机每次由两端折回的位臵呈梯形随摊铺机向前推进,使折回处不在同一横断面上,碾压开始时温度应大于155°C,碾压终了温度大于110°C。

(1)初压:用振动压路机采用“高频低幅”的压实方式搭接10-20cm 压3-4遍,速度为3-4km/h;

(2)复压:紧跟着用胶轮压路机碾压3-4遍,速度为3-4km/h,复压后及时修整平整度、路拱度;振动压路机压实不到的地方用平板夯夯实5-6遍;

(3)终压:用振动压路机关闭振动搭1/3-1/2轮压2-3遍,至无轮迹即可,速度为4-5km/h。

(三)SBS粘层

洒布粘层前先仔细检查底面层,保证底面层清洁。将SBS改性沥青均匀加热,升温至185℃以上,使用自行式沥青洒布车以每平方米0.2-0.3kg的数量喷洒SBS热态改性沥青,沥青砼面层紧跟在粘层后施工,粘层洒布长度保持在面层之前100m左右。

(四)4cmSBS改性沥青砼铺装

1、混合料

沥青混合料SMA-13型,采用SBS改性沥青。

2、工艺流程

(见附图2)

3、拌合

(1)通过纤维投料设备按规定比例和数量均匀地将木质纤维投入拌合缸中,纤维必须干燥,先将纤维与矿料干拌15s秒,再加入沥青正常拌和,总拌和时间不少于60秒;

(2)拌合温度:矿料加热温度为195-200℃,沥青加热温度为160-165℃,混合料出料温度为180-185℃,混合料温度超过195°C时应予废弃;

(3)拌合完成的沥青混合料应均匀一致,纤维分散均匀,无花白料、无结团成块或严重的粗细分离现象,不符合以上要求的不能使用;

(4)SMA混合料不能储存过夜,防止沥青析漏。

4、运输

(1)料车上加盖蓬布保温;

(2)厢底板应涂刷油水隔离剂,但不得有余液积存在车厢底部;

(3)从拌合机向运料车上放料时,应多挪动几次汽车的位臵,以减少粗细集料的离析现象;

(4)施工过程中摊铺机前方应有运料车等候卸料,防止出现车辆不足摊铺机待料的情况;

(5)连续摊铺过程中,运料车应在摊铺机前方10-30cm处停往,不得撞击摊铺机,卸料过程中运料车应挂空档,靠摊铺机推动前进;

(6)混合料至摊铺地点后,不符合质量要求的混合料不得摊铺。出现拌合异常时如纤维拌合不匀有成团结块现象,用量不均匀等,立即通知拌合场检查纤维质量、加入顺序、拌合时间、加热温度等;

(7)运输车辆在结束运输时,必须将车厢中的余料完全清除干净。

5、摊铺:

(1)摊铺前清扫下承层的散落物及有害材料;

(2)采用滑雪与挂线相结合的摊铺方法,伸缩缝两侧各30米处挂线,其它部分采用滑雪式摊铺。摊铺温度大于170°C ,摊铺机摊铺速度应调整到与供料、压实速度平衡,保证连续不断的均衡摊铺,中间不能停机等候,摊铺速度为2m/min;

(3)平板下垫铺相应虚铺厚度的垫板,使其压实后达到要求的厚度;

(4)摊铺机振先加热熨平板后再进行摊铺,保证沥青表面平整;

(5)在铺筑过程中,摊铺机上螺旋送料器应不停顿的转动,两侧保持有不少于送料高度2/3的混合料,并保证在摊铺机全宽断面上不发生

离析。

6、压实

沥青混合料的压实分初压、复压、终压三个阶段。压路机将驱动轮面向摊铺机,两侧应多压2遍,压路机每次由两端折回的位臵呈梯形随摊铺机向前推进,使折回处不在同一横断面上,碾压开始时温度应大于150°C,碾压终了温度大于110°C。

(1)初压:用振动压路机采用“高频低幅”的压实方式搭接10-20cm 压2-3遍,速度为3-4km/h;

(2)复压:紧跟着用振动压路机碾压2-3遍,速度为4-5km/h,复压后及时修整平整度、路拱度;振动压路机压实不到的地方用平板夯夯实5-6遍;

(3)终压:用CC21双光轮振动压路机关闭振动搭1/3-1/2轮压2遍,至无轮迹即可,速度为4-5km/h。

四、质量保证措施

1、原材料检测:包括沥青、粗集料、细集料、填料;

2、混合料检测:油石比、矿料级配、稳定度、流值、空隙率;混合料出厂温度、运到现场温度、初压温度、碾压终了温度;混合料拌合均匀性;

3、质量检测:厚度、平整度、宽度、横坡度、压实度、中线偏位、摊铺的均匀性等。

改性沥青防水卷材施工工艺

防水卷材SBSⅠPY PE4,和SBSⅡGPE3分别是表示什么含义? 要掌握SBS改性沥青防水卷材型号,首先要掌握SBS改性沥青防水卷材的分类: 按物理指标分为(防水卷材按型号):I(-18℃)、II(-25℃)型两大类,分别是指卷材耐低温的物理指标,所以II型要更耐低温(低温柔性好,达到-25℃不裂纹),价格要高一些,而非其材料质量比I 型的次。 按胎基可分为:聚酯胎(PY)、玻纤胎(G)两大类 按材料厚按覆面材料可分为:细砂(S),矿物粒(片)料(M),聚乙烯膜(PE),铝膜面(PET)等四大类。 按厚度可分为:2mm、3mm、4mm共三种,其中聚酯胎产品只有3mm和4mm规格; SBS I PY-PE 4是指-18摄氏度,聚酯胎,覆料为PE膜,厚度4mm的SBS改性沥青防水卷材。 SBS II G-PE 3是指-25摄氏度,玻纤胎,覆料为PE膜,厚度3mm的SBS改性沥青防水卷材。 聚脂胎更好一些,因为它的弹性、拉力相对好一些 冷底子油 冷底子油是用稀释剂(汽油、柴油、煤油、苯等)对沥青进行稀释的产物。它多在常温下用于防水工程的底层,故称冷底子油。

冷底子油粘度小,具有良好的流动性。涂刷在混凝土、砂浆或木材等基面上,能很快渗入基层孔隙中,待溶剂挥发后,便与基面牢固结合。冷底子油形成的涂膜较薄,一般不单独作防水材料使用,只作某些防水材料的配套材料。在铺贴防水油毡之前涂布于混凝土、砂浆、木材等基层上,能很快渗入基层孔隙中,待溶剂挥发后,便与基面牢固结合。 冷底子油可封闭基层毛细孔隙,使用基层形成防水能力;作用是处理基层界面,以便沥青油毡便于铺贴,使基层表面变为憎水性,为粘结同类防水材料创造了有利条件。 冷底子油应涂刷于干燥的基面上,不宜在有雨、雾、露的环境中施工,通常要求与冷底子油相接触的水泥砂浆的含水率<10%。 冷底子油的配比 ①冷底子油为石油沥青加溶剂溶解而成,可按下表配制。 ②第一种方法:将沥青加热熔化,使其脱水不再起泡为止。再将熔好的沥青倒入桶中冷却,待达到110~140℃时,将沥青成细流状慢慢注入一定量的溶剂中,并不停地搅拌,直至沥青完全加完、溶解均匀为止。 ③第二种方法:与上述方法一样将熔化沥青倒入桶或壶中,待冷却至110~140℃后,将溶剂按配合比要求分批注入沥青熔液中,边加边不停地搅拌,直至加完、溶解均匀为止。

(沥青混凝土面层)施工方案

(沥青混凝土面层)施 工方案 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

广西盛丰建设集团有限公司 昌江县太坡片区污水管网工程 路基工程施工方案 (专项) 编制人: 审核人: 审批人: 编制日期: 年月日

沥青混凝土面层施工方案 一、工程概况: 本工程为昌江县太坡片区污水管网工程,建设单位为,设计单位为郑州市市政工程勘测设计研究院,监理单位为,施工单位为广西盛丰建设集团有限公司。 本工程设计污水管线需穿越海榆西线三处,昌江大道两处,均采取水平定向钻的方式穿越。这五处管线为:管线一桩号1+374~1+408段管道穿越昌江大道,管径为DN400mm,长度约35m;管线二桩号0+035~0+085段管道穿越昌江大道,管径为DN400mm,长度约50m,桩号1+568~0+600段穿越海榆西线,管径为DN400mm,长度约33m;管线三终点处穿越海榆西线接入管线四,管径为DN600,长度约33m。 二、编制依据 本施工方案主要参考《公路路面基层施工技术规范(JTJ034-2000)》、《市政道路工程质量检验评定标准(CJJ1-90)》、施工图纸、图纸会审记录及施工组织设计等。 三、施工方法 1)沥青混合料拌和 ①沥青拌和场 A.堆料的场地铺面硬化,避免装载机铲料时将土场的土(特别是雨后的泥土)混入碎石或细集料中。 B.为保证冷料仓的矿料颗粒组成变化较小,不同规格的矿料堆间设有适当的隔离措施,避免相混。 C.细集料堆设有覆盖措施,避免细集料遭雨淋后湿度过大。

D.矿粉必须妥善保管避免雨淋。潮湿的矿粉应废弃不用。 ②沥青混合料温度控制 沥青拌和场的温度控制包括沥青加热温度、矿料加热温度和沥青混合料出厂温度。虽然拌和机有控制系统和自动记录,但为了防止操作失误和仪表失灵,中心试验室的试验员仍负责测量沥青混合料的出厂温度。 A.沥青加热温度:160~170 ℃ B.矿料加热温度:165~180℃ C.沥青混合料出厂温度:155~170℃ ③沥青混合料拌和均匀控制 A.沥青混合料每盘的拌和时间为应能使所有矿料颗粒都能均匀的裹覆上沥青为止。 B.沥青混合料均匀性的要求是所有的矿料颗粒全部被沥青裹覆,无花白颗粒,颜色均匀一致,无结团成块和粗细颗粒离析现象。 2)沥青混合料运输 采用自卸汽车运送沥青混合料到摊铺现场。运输自卸车的数量应较拌和能力和摊铺速度有所富余,保证将沥青拌和机拌制的沥青混合料及时送到摊铺现场,并在摊铺机前常保持有2~4车沥青混合料待卸。 运料车拉料出厂时逐车用地磅秤重。由中心实验室试验员检测沥青混合料温度后,签发一式三份运料单,一份存拌和场,一份交铺筑现场施工员签字,一份交运料车驾驶员。 从拌和场到铺筑现场平均运距为:5km,运输时间不到15分钟,运输途中温度损失约为2~4℃。 ①运输车辆的车厢应打扫干净。为防止沥青混合料与车厢板粘结,在车厢侧板和底部涂1:3的柴油水混合液,并排除游离余液。

SBS改性沥青路面的施工全过程

1、SBS改性沥青混合料的运输 1.1根据拌和楼和摊铺机生产能力以及运距计算车辆数,保证摊铺机摊铺时前面常保存有4~5辆待卸车,运输车辆采用大吨位运输车,保证运力满足要求。 1.2运输前对车辆性能进行检修,应使用性能良好的运输车,防止运料过程中车坏。 1.3运输车辆的车厢应清扫干净,并洗刷油水混合物,严禁有泥沙或其它杂物残留车厢;为防止沥青混合料与车厢板粘结,在车厢侧板和底部涂1:3的柴油水混合液。 1.4装料过程中,为减少沥青混合料的粗细颗粒离析现象,应缩短出料口到车厢的装料距离,往车厢内装一斗料,车就移动一次位置。 1.5不管是否刮风、下雨,运料车均应用完好的双层蓬布覆盖设施,以便保温、防雨或避免污染环境。 1.6运料途中运料车不得随意停驶,尽量匀速行进,避免突然加速和急刹车。 1.7采用数字显示插入式热电偶温度计检测沥青混合料的出厂温度和运到现场的温度,插入深度大于150㎜,在运料车侧面中部设专用检测孔,孔口距车厢底面约300㎜. 1.8在摊铺现场应凭运料单收料,并检查沥青混合料的质量,检查混合料的颜色是否一致,有无花白料,有无结团或严重离析现

象,温度是否在容许的范围内。如混合料的温度过高或过低,应该废弃不用,已结块或已遭雨淋的混合料也应废弃不用。 1.9卸料后,对残余的混合料应及时清除,防止结硬。 2、SBS改性沥青混合料的摊铺 2.1处理下承层,下承层的清扫、修补、处理是一项极其重要的工作,必须予以重视。该项工作应在摊铺前1天完成,并验收确认。具体要求如下: 1)彻底清扫、冲洗下承层的污染物,砂浆和其它浮渣应用钢刷擦清。 2)下承层的坑槽、松散和其它病害应按规定用沥青混合料修补。 3)对下承层的标高、横坡、平整度要进行检测,对影响质量且无法在上面层消除的缺陷地段进行调平。 2.2洒布粘层油。由于本工程下承层已受到一定污染,为确保上面层与下承层粘结完好,在摊铺沥青混合料前,应对下承层、横缝接口、与新铺沥青混合料接触的路缘石、雨水进水口、检查井等的侧面,均喷洒一层粘层油。其质量控制要点如下: 1)粘层油质量应满足规范要求; 2)粘层油用量控制在0.3~0.4㎏/㎡之间,且应洒布均匀,局部少洒或多洒的地段应用人工补洒或予以刮除; 3)路面有脏物尘土时应清除干净。当有沾粘的土块时,应用水刷净,待表面干燥后浇洒;

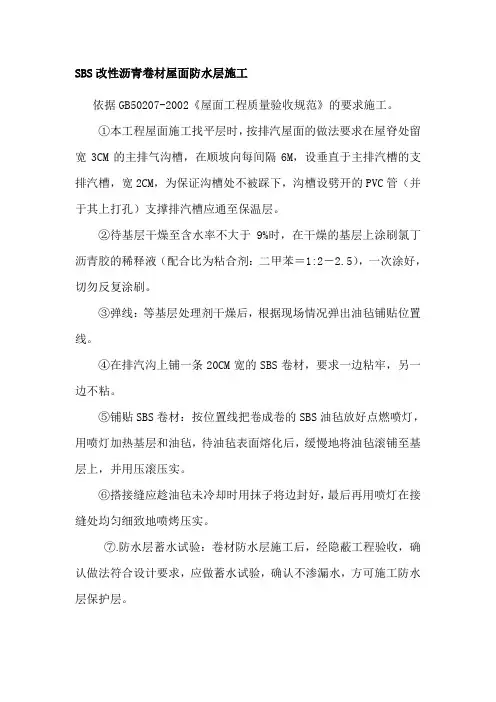

改性沥青防水卷材施工方案

四、施工方案 本工程材料要求:屋面用4mmSBS改性沥青防水卷材热熔铺贴(一层)。热熔法铺贴SBS改性沥青防水卷材品牌是含“北京东方雨虹防水技术股份有限公司”等3家,最终由业主方确定,厚度4mm,材料性能Ⅱ型,胎基为聚酯胎(PY),要求低温-25℃,主厂房32米和主厂房49米卷材表面隔离材料为页岩片,其余建筑物卷材表面隔离材料为聚乙烯膜(PE)。 1.基层清理 1.1基层清理要求 基层处理机应与卷材的性质相符,涂刷基层处理机应均匀一致,清扫基层页岩沙粒,卷材铺设前应认真对找平层进行检查清扫,排除积水,晒干基层,铲除基层上的尖棱,修补凹坑、转角,做到基层无污染、杂物;无松动、无蜂窝、无脱皮、无起砂等现象。 1.2附加层处理 在女儿墙四周及施工缝、雨水口、排气孔处做附加层,500mm宽附加层,每边宽度为250mm。施工时,采用热熔法施工。质量检验标准可参考SBS。 2.旧层防水卷材修复 2.1鼓泡修复 对于防水卷材出现“鼓泡”而渗漏时,一般可根据“鼓泡”的大小以及严重程度,采用不同的处理办法。 a.当“鼓泡”的直径较小时(一般是指鼓包的直径小于80mm),通常采用抽气、灌粘合剂的方法加以处理。具体做法:在鼓泡的两边钻两个小孔,一孔用针筒将鼓泡内的空气抽出,另一孔用针筒注入粘合剂,然后用力碾

压,使之与普通防水卷材的基层粘结牢固。最后在两个针孔处用密封材料封严实。 b.对于“鼓泡”的直径较大时,一般将“鼓泡”割除,重新按规范规定进行修补。 2.2开裂修复 对于防水卷材开裂的修补,实际工程中可根据损坏的程度来选择修补方法。 a.对于屋面防水层损害程度、面积较小时,可以采用密封材料补缝的方法。通常做法:首先切除卷材防水层裂缝处两边各50mm宽的找平层,深度方向大于30mm,然后灌热聚氯乙烯胶泥并且高出屋面3mm。 b.对于屋面防水卷材损害比较严重的情况,一般需重新设置防水层。在重新设置防水层之前,现在通常要求施工方在施工中设附加增强层,《屋面工程技术规范》也提到屋面防水时必须设置附加增强层(在防水过程中,某些位置由于应力集中,变形频繁,雨水冲刷严重或外力损害,会较早地出现局部损坏,导致整个防水层没到耐用年限即需翻修,在这种情况下,对容易造成局部损坏的薄弱部位设置增强层,以提高防水层的整体设防能力,延长整个防水层的使用寿命)。防水增强层的具体做法是:一般采用200~300mm宽、1.2mm厚的高分子卷材或3mm厚的改性沥青卷材单边点粘在屋面板板端处,或用压敏型粘结剂,最后铺贴大面积防水层。 3.屋面卷材的配置 3.1卷材的配置—应将卷材顺长方向进行配置,使卷材长向与流水方向垂直,卷材搭接要顺流水坡方向,不应成逆向;

沥青路面的施工方案

沥青路面的施工方案 一.编制依据 1.1小区道路定位图 1.2国标图集《J007-1~2》、《88J1-1》。 1.3《公路沥青路面施工技术规范》(JTJ 032)及其他相关法规、规范、标准。 1.4对现场的实地考察情况。 二.施工说明 沥青混凝土路面为道路工程中的一个分项工程。其施工范围是小区机动车道。 三.施工准备 3.1 机具设备 1.主要机械设备 (1)履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机。 (2)压实机械:6-14t双轮钢筒振动压路机,16-20t轮胎式压路机,1-2t 手扶式小型振动压路机。 (3)其他机械:铣刨机、运输车、铲车、水车、加油车、路面切缝机。 2.施工及检测工具 (1)施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯。 (2)检测工具:3m直尺、测平车、核子仪、取芯机、数显测温计、水准仪、经纬仪、钢尺、小线等。 3.2 作业条件 1.沥青混凝土下面层必须在基层验收合格并清扫干净、喷洒乳化沥青24h后方可进行施工。 2.沥青混凝土下面层施工应在路缘石安装完成并经监理验收合格后进行。路缘石与沥青混合料接触面应涂刷粘结油。 3.沥青混凝土中、表面层施工前,应对下面层和桥面混凝土铺装进行质量检测汇总。对存在缺陷部分进行必要的铣刨处理。 4.沥青混凝土中、表面层施工应在下面层及桥面防水层施工完成经监

理验收合格后进行。对中、下面层表面泥泞、污染等必须清理干净并喷洒粘层油。 5.施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。 四. 施工工艺 4.1操作工艺 1.测量放线 参照“公路与城市道路工程施工测量”测放。 2.沥青混凝土混合料的运输 (1)运输沥青混凝土混合料的车辆应每天进行检查,确保车况良好。对运输车司机应进行教育培训。 (2)沥青混凝土混合料应采用后翻式大吨位自卸汽车运输,车厢应清扫干净。为防止沥青混合料与车厢板粘结,车厢底板和侧板可均匀涂抹一薄层油水(柴油与水的比例可为1:3)。 (3)从拌合机向运料车装料时,每卸一斗混合料挪动一下汽车位臵,以减少粗细集料的离析现象。 (4)沥青混合料运输车的数量应与搅拌能力或摊铺速度相适应,施工过程中摊铺机前方应有运料车在等候卸料。对高速公路和一级公路开始摊铺时,在施工现场等候卸料的运料车不宜少于5辆。 (5)沥青混凝土混合料在运送过程中,应用篷布全面覆盖,用以保温、防雨、防污染。 (6)运料车卸料时,设专人进行运料车辆的指挥,在运料车距摊铺机料斗200mm-300mm处停车挂空挡,由摊铺机推动前进,严禁冲撞摊铺机。 (7)现场设专人进行收料,并检查沥青混合料质量和检测温度。对结团成块、花白料、温度不符合规范规定要求的沥青混合料不得铺筑在道路上,应予以废弃。 3.摊铺 (1)铺筑沥青混合料前,应检查确认下层的质量。当下层质量不符合要求,或未按规定洒布透层、粘层、铺筑下封层时,不得铺筑沥青混凝土面层。 (2)沥青混凝土路面施工宜采用一台摊铺机进行摊铺,固定板摊铺机组

沥青中面层施工方案概论

沥青中面层施工方案 一、工程概况 本项目是高新区和红岛规划中区域性城市纵向干道交通的重要组成部分,北起双高路,南接海湾大桥红岛收费站,与建设中的红岛连接线(正阳路至双高路段)构成贯穿高新区和红岛的一条南北向对外交通要道,它由北向南串连了正阳路(S395)、双积公路、胶州湾产业基地和黄岛区的高效互动,同时也是一条滨海生态观光大道。该道路的建设对于加快环湾区域道路网主框架的形成,完善和优化区域道路网布局,改善行车条件,加强各经济开发区间的联系,促进青岛市经济的发展,推进“环湾保护、拥湾发展”战略的实施,都将起到重要的作用。 路面面层结构形式:4cm厚细粒式沥青混凝土(AC-13C)+5cm厚中粒式沥青混凝土(AC-16)+6cm厚粗粒式沥青混凝土(AC-20)。 二、编制依据 1、《公路沥青路面施工技术规范》JTG F40-2004。 2、试验段得出的数据。 三、中面层施工人员组织机构表 沥青混凝土中面层铺筑领导小组

四、现场施工机械设备配置一览表 五、施工工艺 1、原材料准备 ①沥青:按照设计文件要求,各项指标均符合JTGF40-2004《公路沥青路面施工技术规范》的要求。 ②碎石:采,石料坚硬、洁净、干燥、无风化、无杂质、近立方体、有棱角,经检验各项指标均符合JTGF40-2004《公路沥青路面施工技术规范》的要求。

③矿粉:采用5mm以上石灰岩碎石经磨细得到的矿粉,矿粉干燥、洁净。经检验各项指标均符合JTGF40-2004《公路沥青路面施工技术规范》的要求。 2、下承层准备 粘层油应在沥青铺筑当天洒布待乳化沥青破乳水分蒸发完成后,紧接着铺筑沥青层,确保粘层不受污染。 3、摊铺前准备 按设计要求进行中线放样。每10米设一桩,各桩点用红漆标出。将下封层两侧按每10米一个断面,每个断面3个点进行高程测设。根据以往经验试验段拟采用1.3的松铺系数进行高程控制。两侧采用钢丝绳挂线,在内、外侧距中面层边缘50cm处打钢钎(钢丝绳距摊铺机熨平板的水平距离大于20cm),距内侧中面层边缘6米处设支撑铝合金杆(铝合金杆长5米)。 4、混合料的拌和: 混合料按监理工程师批准的生产配合比设计进行拌和,必须对拌和机的计量设备、温度测试系统进行计量标定、调试,使混合料各材料的计量准确。沥青混合料采用LB4500型拌和机进行拌和。开始几盘集料加热温度应比规范规定的集料加热温度高10℃左右,并干拌几锅集料后废弃,然后正式加沥青、矿粉开始拌和沥青混合料。为避免沥青与矿粉先接触而形成油团,保证混合料拌和均匀,沥青混合料拌和时应调整沥青与矿粉添加的延迟时间,确保沥青先与集料接触,在添加沥青中途开始添加矿粉,使所有集料颗粒全部裹覆沥青结合料,要求拌和的混合料均匀一致、无花白

改性沥青混合料面层施工技术

改性沥青混合料面层施工技术本文简要介绍了改性沥青混合料和改性沥青SMA混合料(通称改性沥青混合料)面层的施工工艺,主要包括生产和运输、摊铺、碾压、接缝、开放交通等内容。 一、生产和运输 (一)生产 改性沥青混合料的生产除遵照普通沥青混合料生产要求外,尚应注意以下几点: 1.改性沥青混合料混合料生产温度应根据改性沥青品种、黏度、气候条件、铺装层的厚度确定,改性沥青混合料的正常生产温度根据实践经验并参照表1K41104 2选择。通常宜较普通沥青混合料的生产温度提高10~20℃。当采用表1K411042以外的聚合物或天然沥青改性沥青时,生产温度由试验确定。 改性沥青混合料的正常生产温度范围(℃) 表I

2.改性沥青混合料宜采用间歇式拌合设备生产,这种设备除尘系统完整,能达到环保要求;给料仓数量较多,能满足配合比设计配料要求;且具有添加纤维等外掺料的装置。 3.改性沥青混合料拌合时间根据具体情况经试拌确定,以沥青均匀包裹骨料为度。间歇式拌合机每盘的生产周期不宜少于45s(其中干拌时间不少于5~lOs)。改性沥青混合料的拌合时间应适当延长。 4.间歇式拌台机宜备有保温性能好的成品储料仓.贮存过程中混合料温降不得大于10℃,且具有沥青滴漏功能。改性沥青混合料的贮存时间不宜超过24h;改性沥青SMA 混合料只限当天使用;OGFC混合料宜随拌随用。 5.添加纤维的沥青混合料,纤维必须在混合料中充分分散,拌合均匀。拌合机应配备同步添加投料装置,松散的絮状纤维可在喷入沥青的同时或稍后采用风送装置喷入拌合锅,拌合时间宜延长5s以上。颗粒纤维可在粗骨料投入的同时自动加入,经5---lOs的干拌后,再投入矿粉。

改性沥青路面施工方案

沥青路面施工方案 1、工程概况: 1.1.概况: 道路沥青路面工程,支路1路面长491.97米,路幅宽16米;支路2路面长308.22米,路幅宽16米.道路设计面层采用沥青混凝土路面,厚度为7cm,分两层施工,用摊铺机摊铺,压路机碾压、成型。我施工段路面施工采用集中拌料的施工法,加强对施工中的材料、施工技术、质量、安全要素的控制,以达到优质高效的完成施工任务。 1.2.主要工程量: 工程量为:支路一4919.7平方米;支路二3082.2平方米。 2、编制依据: 2.1.《道路工程施工合同》; 2.2.《道路工程实施性施工组织设计》; 2.3.《道路工程施工图设计》; 2.4.《城市道路施工及验收规范》(CJJ-91); 2.5.《市政道路工程质量检验评定标准》(CJJ1-90); 2.6.《公路改性沥青路面施工技术规范》(JTJ036-98); 2.6 《沥青路面施工及验收规范》(GB50092-96) 3、施工准备 3.1.根据施工场地,做好总平面布置,施工用水、临时排水、用电要接到位。 3.3根据监理单位和业主批准的施工组织设计和施工方案,组织施工机械、人员进场。 3.4根据基层总进度计划,编制月、周计划,明确分工责任到人。 4、主要机械: 1、压路机2台 2、自卸车4辆 3、经纬仪1台 4、水准仪1台 5、洒水车1辆 6、摊铺机1台

7、切割机1台8、小型夯机1台 5、施工组织机构及劳动力组织 5.1、施工组织领导小组 组长: 成员: 5.2、劳动力组织 土建技术员1名、施工员工1名、质检员1名、安全员1名、压路机操作工2名、摊铺机操作工2名、切割机操作手1名、司机4名、后台配合及壮工20名、技工15名、电工1名。 6、施工方法 沥青砼为商品沥青砼。 6.1、混合料的拌和 (1)粗、细集料应分类堆放和供料,取自不同料源的集料应分开堆放,应对每个料源的材料进行抽样试验,并应经工程师批准。 (2)按目标配合比设计,生产配合比设计,生产配合验证三个阶段进行试拌、试铺后,进行大批生产。 (3)每种规格的集料、矿料和沥青都必须分别按要求的比例进行配料。 (4)沥青材料采用导热油加热,加热温度在160-170℃范围内,矿料加热温度为170-180℃,沥青与矿料的加热温度应调节到能使拌和的沥青混凝土出厂温度在150-160℃,不准有花白料、超温料,混合料超过200℃者应废弃,并应保证运到施工现场的温度不低于140-150℃。沥青混合料的施工温度见下表所示。 沥青混合料的施工温度(℃) 沥青加热温度:160-170 矿料温度:170-180 混合料出厂温度:正常范围150-165超过200废弃 混合料运输到现场:温度不低于140-150 摊铺温度正常施工:低于130-140,不超过165 低温施工不低于140-150,不超过175

沥青混凝土面层施工方案

沥青混凝土面层施工方案 一、施工准备工作 (一)、沥青混凝土所用粗细集料、填料以及沥青均符合合同技术规范要求,并至少在该处开始前将推荐混合料配合比包括:矿料级配、沥青含量、稳定度、饱和度、流值、马歇尔试件的密度与空隙率等得详细说明,报监理工程师批准。(二)、沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。 (三)、沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断的从储料罐送到拌合设备内,不应使用正在起泡或加热超过160度的沥青胶结料。 (四)、集料准备,集料应加热到不超过170度,集料在送进拌合设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏坏集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。 二、沥青面层施工方案、方法 (一)、乳化沥青透层 1、沥青名称:SBS沥青

2、施工方法:a、基层清扫干净后喷洒乳化沥青,喷洒后通过钻孔或挖掘确认透层油渗入基层的深度不小茹5mm-10mm并能与基层连接成一体。B、在无极结合料粒基层上洒布透层油时,宜在封层墙1-2小时洒布。C、透层油宜采用沥青洒布车一次喷洒均匀,使用的喷嘴宜根据透层油的种类和粘度选择并保证均匀喷洒,沥青洒布车喷洒不均匀时宜改用手工沥青洒布机喷洒。d、透层油洒布车的养生时间随透层油的品种和气候条件由试验确定,确保液体沥青的稀释剂全部挥发,乳化沥青渗透且水分蒸发,然后尽早进行封层。 (二)、下封层 1、沥青名称:SBS沥青 2、施工方法:a、待透层油喷洒完成后,用同步碎石封层车进行封层。b、下封层的厚度不宜小于6mm,且做得完全密水。 (三)、沥青混凝土面层施工 1、施工准备: 本合同段地面面层设计为60mm中沥青混凝土AC-20,40mm 细粒式AC-13,SBS改性沥青 a、施工机械检查:主要是沥青混凝土摊铺机和压实机收边

沥青混凝土面层施工方案

沥青混凝土面层施工方案 本工程全段路面采用3.5cm厚细沥青混凝土路面。施工工艺见下页《沥青混凝土路面施工工艺框图》 1、施工准备工作 1)沥青混凝土所用粗细集料、填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。 2)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。 3)路缘石、边沟和其他结构物的接触面上应均匀地涂上一薄层沥青。

沥青混凝土面层施工工艺框图 4)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。 5)施工测量放样: 恢复中线:在直线每10m 设一钢筋桩,平曲线每5m 设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm 处。 水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。 6)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不水稳基层验收、清扫 喷洒透层沥青 沥青混合料拌合 沥青混合料运输 沥青混合料铺摊 取样检测 原材料检验 标高、平整度控制 初压 复压及终压 路面初期养护 自检、验收 密实度检测 交通控制 配合比选用

应使用正在起泡或加热超过160℃的沥青胶结料。 7)集料准备,集料应加热到不超过170o,集料在送进拌合设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。 2、沥青混凝土的拌合及其运输 1)沥青混合料的拌合 采用德国进口型号为LINT型沥青拌合设备集中拌合。集料和沥青材料按工地配合比公式规定的用量测定和送进拌合,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。 把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌合直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。拌合厂拌合的沥青混合料应均匀一致、无花白料、无结团块。 拌好的热拌沥青混合料不立即铺筑时,可放入保温的成品储料仓储存,存储时间不得超过72h,贮料仓无保温设备时,允许的储料时间应以符合摊铺温度要求为准。 拌合生产出沥青混合料,应符合批准的工地配合比的要求,并应在目标值的容许偏差范围内,集料目标值的偏差应符合合同技术规范要求。 2)沥青混合料运输 沥青混合料的运输采用自卸车运输,从拌合设备向自卸车放料时,

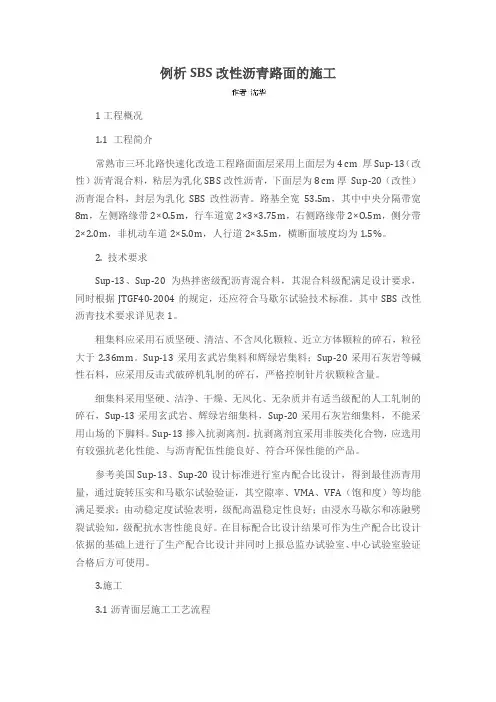

某标段沥青路面上面层(SBS改性沥青、SMA-13S)施工指导意见

某标段沥青路面上面层(SBS改性沥青、SMA-13S) 施工指导意见 根据交通部标准JTG F40 2004《公路沥青路面施工技术规范》规定,结合我省已建高速公路的施工经验和研究成果,对苏通大桥XXX标沥青路面上面层施工,提出如下指导意见。 沥青路面上面层厚度4.5cm,采用SBS改性沥青,SMA-13S结构,矿料级配应符合表一的规定。 上面层改性沥青SMA-13S矿料级配通过率(%)范围表一 一、原材料的技术要求 1.沥青采用优质SBS改性沥青,其技术要求见表二。 沥青性能整套检验委托东南大学交通学院进行,上面层进行2次相应的沥青全套指标检测。施工单位按规定对到场沥青进行检测,检测项目为针入度、延度、延度、软化点、密度、溶解度,检测频率一般为每车次一次。驻地监理组工地试验室、市高指中心试验室按规定对到场沥青进行检测,并留样备检。

SBS改性沥青技术要求表二 SMA-13S上面层用粗集料质量技术要求表三 注:(1)有1个或以上破碎面为黄色节理面的集料颗粒含量应不大于5%。 2.粗集料应采用石质坚硬、清洁、不含风化颗粒、近似立方体

颗粒的碎石,粒径大于4.75mm。宜采用玄武岩集料和辉绿岩集料,粗集料技术要求见表三。集料质量应从源头抓起,派专人进驻集料加工厂,对不合格的集料不得装车、装船,对进场粗集料按苏高技(2004)203号文规定进行检查。东南大学交通学院上面层进行1组石料检测试验。施工单位按规定对粗集料进行检测,检测项目为石料压碎值、视密度、吸水率、对沥青的粘附性、坚固性、针片状颗粒含量、软石含量、0.075mm通过率,检测频率为每500吨一次。 3.细集料采用坚硬、洁净、干燥、无风化、无杂质并有适当级配的人工轧制的玄武岩、辉绿岩或石灰岩细集料,不能采用山场的下脚料。对进场细集料按苏高技(2004)203号文规定进行检查。细集料规格见表四。施工单位按规定对细集料进行检测,检测项目为视密度、砂当量、0.075mm通过率、棱角性,检测频率为每200吨一次。 SMA-13S上面层用细集料规格(方孔筛)表四 (2)砂当量不得小于60%(宜控制在70%以上);亚甲兰值不大于25g/kg,亚甲兰试验待试验规程正式发布后执行; (3)小于0.075mm质量百分率宜不大于12.5%; (4)棱角性不小于30S。 4、填料宜采用石灰岩碱性石料经磨细得到的矿粉。矿粉必须干燥、清洁,矿粉质量技术要求见表五。拌和机回收的粉料不得用于拌制沥青混合料,以确保沥青上面层的质量。进场填料按苏高技(2004)203号文规定进行检验。施工单位按规定对填料进行检测,检测项目为视密度、含水量、粒度范围、外观、亲水系数、塑性指数,

SBS改性沥青封层施工方案

G207邵塘一级公路沥青砼路面工程 SBS改性沥青同步碎石封层施工方案 一、SBS改性沥青同步碎石洒布工程概况 1.预计施工情况简介 在下面层混合料摊铺前需铺设同步SBS改性沥青碎石封层作为应力吸收层,铺设范围为道面和道肩全宽共23m。目前的智能同步SBS改性沥青碎石封层车的铺设速度一般为4km/h,撒布宽度一般4m,沥青罐容量一般为4-6m3,料仓容量为12m3。按下面层每天施工2000m 计,需铺设的面积为24000m2,需沥青约55m3,碎石约130m3。由于封层铺设幅度较宽,故施工时封层车需数次调头,预计同步撒布沥青碎石需耗时约20-30分钟。碎石撒布后,要求立即采用胶轮压路机进行碾压,并必须在10~20 分钟内完成。 2、施工参数 (1) 封层单幅净宽为12m。 (2) SBS改性沥青洒布在道面时洒布量为. 1.3-1.5kg/㎡;洒布温度一般控制在170℃—180℃。 (3) 9.5mm-13.2mm碎石撒布量为10—12kg/㎡,碎石的用量为满铺面积的70—80%。 3、施工前准备: ⑴、材料准备 SBS改性沥青生产完成后,按规定进行检验,合格后方可使用;碎石进场后进行粒径检验,确保为单级配。 ⑵、施工机械准备 ①SBS改性沥青的洒布应配备专门的SBS改性沥青同步封层洒布车。洒布计量通过计算控制,应定期标定和检验洒布车的洒布量,校正前检查各种设备的工作性能,并预热疏通油嘴,进行必要的保养,确保洒布的均匀性。 洒布设备在施工前应进行认真清理,将储油罐中的残油清除干净,严禁洒布车轮将污染物带上施工断面。 施工前SBS改性沥青洒布量的标定和检验方法: a、将洒布车的洒布耙调整到适宜高度,喷嘴无堵塞,保证洒布时有喷嘴在同一点喷洒材料。 b、洒布车的流量,静态洒布透层材料到合适的容器,检查洒布的均匀性,在一个确定的测量时间内计量喷洒到容器中的透层材料重量,计算单位时间洒布的透层材料重量,校正洒布车的流量。 c、当洒布车匀速前进时,将4—5个已知重量、面积(0.1㎡左右)的金属盘放在洒布车经过的地方,洒布车过后,称取金属盘和透层材料的重量,计算洒布量。不同速度时重复上述过程,绘出要求洒布量和洒布速度关系曲线。 ④碎石撒布量与橡胶沥青洒布量校正方法类似。 ⑶、现场准备 ①撒布层准备 SBS改性沥青在做封层时,洒布的沥青膜整体性较好,但与水泥稳定类半刚性基层之间的粘结力较差,因此在洒布封层之前应对水泥稳定类半刚性类基层认真处理。保持其干燥、清洁、待其强度形成后再做封层。 封闭交通。在施工段落的起讫点设置施工标志并派专人疏导交通,禁止非施工人员和设备

AC沥青面层施工方案

AC-20沥青面层施工方案 一、施工段落概况 成都市春熙路南段改建工程沥青路面下面层采用AC-20沥青混凝土路面。本次施工选定段落在K29+480-K30+080(新建段),长度600米,设计厚度,设计宽度。 以《公路沥青路面施工技术规范》JTG F40—2004、两阶段施工图设计等相关文件为依据,检验拌和、运输、摊铺、压实等设备的可靠性,确定合理的机械数量组合方式及拌和、摊铺、碾压、高程控制等操作工艺,施工横缝处理的方法,再次验证各种施工技术参数和生产配合比。 二、施工准备 1 熟悉图纸,规范 2、配合比准备 生产配比设计在经过多次试验验证后,最终确定生产配比为:最佳油石比%,马氏密度 g/cm3、理论密度cm3, 热料仓4#:3#:2#:1#:矿粉=24:33:14:26:3,拌合楼使用筛孔尺寸为:36mm、16mm、6mm、3mm。 AC-20生产配合比级配 3、施工材料准备

(1)沥青采用辽河70号A级石油沥青。 (2)下面层集料采用大同矿务局生产的粒径为~㎜、~㎜、0~㎜五种规格的石质坚硬、洁净、无风化、无杂质的石灰岩碎石。 (3)填料采用兴旺矿粉有限公司生产的石灰岩矿粉,矿粉要求干燥、清洁。 4、施工机械准备 (1)拌和机:美国产ASTEC-4000型,最大生产能力为320t/h,全部生产过程由计算机自动控制,配有一个120t成品储料仓。 (2)摊铺机:福格勒2100型号1台、伸缩摊铺机1台 (3)压路机:双钢轮振动压路机3台(一台为HAMA-130另两台为德国戴纳派克CC-622),轮胎压路机2台(柳工P30)。 (4)载重量35T以上的自卸汽车20辆。 (5)水车1台 (6)装载机4台 三、施工流程: (1)工作面检查 沥青混凝土下面层摊铺前,首先对沥青下封层进行外观检查。对局部基层外露和下封层两侧宽度不足部分进行修补。对封层表面浮动的矿料或杂物清扫干净,扫至路面以外,确保下封层表面平整,均匀一致无拖痕,无明显离析,外观色泽均匀一致无污染。 (2)施工放样 下面层宽度为,厚度,放样宽度选为,考虑采用滑模施工路缘石,每侧预留,施工前撒白灰线确定摊铺宽度。

沥青砼中面层专项施工方案

沥青砼中面层施工方案 一、计划安排 根据试验段总结的施工工艺 ,按照业主经理部、总监办、驻地办的要求 ,我项目部沥青砼中面层大面积施工用的工、料、机组成已协调一致 ,具备开工条件 ,计划()年()月()日进行施工。 二、要求 我项目部将严格按照试验段所总结的施工工艺(包括原材料质量控制、下承层的清扫、沥青混合料的拌合、运输、摊铺、碾压、养护等工艺)指导施工。在以后大面积施工中 ,我们将不断总结经验、不断完善工艺 ,以保证沥青砼中面层的施工质量。 三、配合比组成设计 1、1#拌和机生产配合比 ①生产配合比组成为: 1#热料仓:2#热料仓:3#热料仓:4#热料仓:矿粉 =17 :39 :10 :30 :4 ②最佳油石比选定为:4.2% 2、2#拌和机生产配合比 ①生产配合比组成为: 1#热料仓:2#热料仓:3#热料仓:4#热料仓:矿粉 =25 :30 :7 :33 :5 ②最佳油石比选定为:4.2% 四、管理机构及人员、机械、试验仪器配备

1、管理机构见附图1。 2、主要人员见附表1、主要机械、试验、质检设备见附表2 五、施工工艺 一)工艺流程 二)施工工艺 1、施工准备 1)对沥青砼下面层认真检验 ,发现局部不平整段落或松散等病

害应及时处理。 2)恢复中桩 ,每20米放一个中桩 ,全线段每10m放一个中桩;复核水准点 ,发现有损坏或丢失的水准点需及时补上 ,一般以每200m~300m一个水准点为宜 ,根据中桩及摊铺宽度划出边界线以便控制宽度。 2、沥青混凝土的拌合 1)拌合准备 ①沥青拌合设备 ,具有防止环境污染的设备。 ②细集料和矿粉需保持干燥、洁净 ,需有防护设施 ,防止遭雨水淋湿。 ③沥青采用导热油加热。 ④实验室向拌合组提供有负责人签认的配合比通知单。 ⑤经常检查设备、仪表工作是否正常。 ⑥要求对沥青拌合站数据进行采集的计算机设备工作正常 ,计算机能够适时检测、自动处理、显示和打印所采集的数据。 2)混合料拌合 ①擦作人员持证上岗 ,要严格按操作规程工作 ,要明确岗位责任。 ②拌合过程的主要要求:混合料均匀 ,颜色一致 ,无花白料现象 ,使沥青均匀的裹覆矿物颗粒表面。 ③拌合注意事项: A集料加热温度一般控制在160°C—180°C之间 ,沥青加热控

SBS改性沥青路面面层施工模板

3.6SBS 改性沥青路面面层施工 3.6.1 施工准备 3.6.1.1 技术准备 (1) 提前对现场情况进行调查,并制定出详细的100 m?200m试验路段摊铺、碾压方案、质量保证措施和预防措施, 对参施人员进行技术交底, 并做好试验段施工总结工作, 并据此制定正式的施工程序, 以确保良好的施工质量和路面施工顺利进行。 (2) 对各种计量仪器、设备进行调试、标定。 (3) 建立测量控制系统: 按施工要求加密坐标点、水准点控制网, 按照设计位置、宽度和高程测设出边线、桩位, 调整好摊铺机熨平板横坡、虚铺厚度。 3.6.1.2 材料要求 改性沥青混合料应符合设计和施工规范的要求, 沥青混合料的高温稳定性、低温抗裂性和水稳定性能应符合国家现行标准《公路改性沥青路面施工技术规范》JTJ036)及有关公路沥青路面设计、施工规范的规定。进场商品沥青混合料应提供配合比文件、原材料试验报告单、出场温度记录等质量证明材料。 3.6.1.3 机具设备 (1) 摊铺、碾压设备: 改性沥青路面常见于高等级路面, 质量标准高, 要求的摊铺及碾压设备应具有性能优良、稳定的特点, 常见设备有

摊铺机、压路机等。 (2) 其它设备: 15t 以上自卸汽车、浮动基准梁或非接触式基准平衡梁、空压机、装载机、水车、加油车、移动照明车。 (3) 小型施工工具:手推车、铁锹、扫把、铁钎、耙子。 (4) 检测、测量设备:平整度仪、水准仪、全站仪、钢卷尺、 3m直尺、摆式摩擦仪、构造深度仪、核子密度仪等。 3.6.1.4作业条件 (1) 正式施工前应准备 好改性沥青混合料运输、摊铺、压实等 相关设备,并进行必要的校验调试工作。 (2 )铺筑改性沥青混合料前,应检查下承层的质量,检验合格方可铺筑沥青混合料。路缘石与沥青混合料接触面应涂刷粘结油。 (3)在旧沥青路面或水泥混凝土路面上加铺改性沥青面层时 应修补破损的路面、填补坑洞、封填裂缝或失效的水泥路面接缝松动的水 泥混凝土板应清除或进行稳定处理;表面应整平,摊铺前应清扫干净,喷洒粘层油。 ⑷夜间施工时,必须有充分良好的照明条件。 (5) 施工前对摊铺、压实度等各种施工机具做全面检查,经调试证明处于性能良好状态,机械设备数量应足够,施工能力应配套关键设备宜有备用设备或应急方案。 (6) 当气温低于10C时,不得进行改性沥青混合料路面施工。

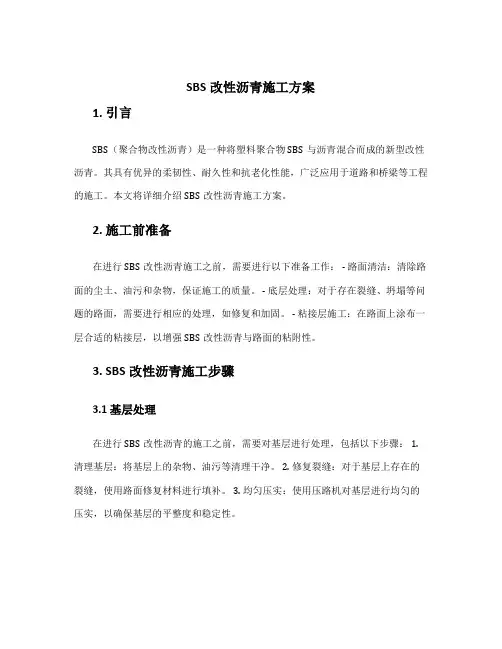

路面工程改性沥青的施工方案与施工工艺

大英县回马光碳工业园道路工程 (滨江路KO+000→K1+880.纵一路) 改性沥青的施工专项方案与施工工艺 一施工方案 随着经济发展,交通量不断增大,重载车辆不断增多,对于高速公路受渠化交通的影响,普通沥青路面难堪重负,高温稳定性差,出现车辙,低温抗裂性差,出现裂缝。本省所在区域极端气温较高,高温稳定性总是难以避免,而往沥青中掺入适当的改性剂后,则可大大的改善沥青的稳定性。 二施工工艺 1、改性剂的掺配 (1)改性沥青的掺配比例为重量比,将基质沥青加热后,注入油锅中,准确测定基质沥青重量,据此计算需要掺入的改性剂重量。 (2)将基质沥青加热到180℃,采用HB-1型改性沥青加工机掺入改性剂,根据掺配效率控制每锅改性沥青的掺配数量,尽量缩短掺配时间,避免或减少沥青老化。 (3)由于掺入SBS改性剂后,沥青变稠,流动困难,掺配过程中要适度加热,保持改性沥青既有足够的流动性,又不致使沥青老化,掺配温度控制在180~190℃。 (4)每一锅改性沥青掺配完成后即可使用,在掺配下一锅之前,必须清理油锅中积留的残渣。

(5)改性沥青配制完后,将改性沥青加工机及所有管道清理干净,以免改性沥青次序却后堵塞管道。 用于掺配SBS改性剂,粒度和均匀性完全能满足要求,适宜工地现场配制改性沥青。 2、混合料的拌和 由于SBS改性沥青粘度都高于基质沥青,故改性沥青滋合料拌和时要升高温度,拌和温度随着改性剂的品种和剂量不同而定,一般根据改性沥青粘温曲线确定,以粘度为170+20mm2/s的温度为拌和温度。为保证混合料拌和均匀,必须作好以下几点: (1)对改性沥青取样进行不同温度的粘度试验,绘制粘度温度曲线,确定混合料的拌和温度。 (2)按照目标配合比加热集料,对热料仓的集料取样进行生产配合比设计和检验,生产配合比。 (3)沥青混合料正式拌和前,根据生产配合比进行试拌,确定每一锅混合料中沥青用量、拌和时间、适宜的沥青加热温度和集料加热温度,以及混合料出场温度,试拌和沥青混合料检验合格后,方能正式施工。 (4)因改性剂与沥青的结合是物理结合,而SBS改性沥青与基质沥青比重不同,改性沥青处于高温时,改性剂会上浮,与基质沥青分离,因此现场配制的改性沥青加入前应充分搅拌,保证改性剂均匀地分散在沥青中。 (5)混合料拌和时严格控制乞讨性沥青和矿料温度一般改性沥青温度控制在180℃左右,矿料加热温度在190℃左右,保持改性沥青流动性

沥青面层施工方案

沥青混凝土面层施工方案 第一节施工准备 一、技术准备 (一)图纸审核 开工之前,组织技术人员审核施工图纸,正确领会设计意图。详细核算标高、尺寸、工程量,审核过程如发现设计有误或设计不明确时,及时上报监理工程师,与设计单位取得联系,直到问题得到解决。 (二)水准点导线点复测加密 进入施工现场后,对导线点和水准点进行复测。导线点复测采用全站仪逐点进行,水准点复测采用高精度的水准仪。 为了施工放样方便,对导线点、水准点加密,新增设水准点、导线点测设,要依据较高精密的已知水准点、导线点测设。 (三)试验准备 及时安装、调试试验设备,组建试验室,上报监理工程师检验。按规定对各种原材料抽样试验,检验材料的质量,并上报监理工程师检验。 (四)安全技术交底和工程技术交底 技术交底包括:测量交接桩、施工安全、技术规范、施工进度计划、施工方案。技术交底要求准确、详细,以指导施工队的施工。 (五)小型物资准备 电钻、小发电机、木模(宽度10cm,厚度4cm),钢钎X根,钢丝绳100米*X根,铝合金尺X根,铝合金尺架X个,取芯机等 (六)民工准备 木模固定6个,前面清扫8个,钢丝绳挂线6个,铝合金尺安装3个,摊铺机料仓2*2个,摊铺机边部3个,压路机后面细部找平4个,木模拆除前移6个,指挥交通2个,压路机碾压段分段标志1个,碾压完毕后封闭交通4个

第二节沥青混凝土面层施工工艺 一、沥青透层施工工艺: 沥青透层(封层、粘层)在已完成的基层上洒布,主要材料为阳离子乳化沥青及粒径为5~10㎜的石屑,沥青透层的乳化沥青采用智能沥青洒布车喷洒,用量为0.8~1.2kg/㎡,要求洒布均匀,不产生滑移和流淌,当有遗漏时用人工补洒。洒布乳化沥青之后,保证24小时不得扰动,待乳化沥青充分渗到基层后再洒布石屑,石屑洒布量为3m3/1000㎡。于摊铺前24小时完成以上工作。 二、沥青混凝土面层施工工艺 (一)原材料准备 所有粗集料、细集料、填料均按规范规定的频率进行检验,合格后方可进场。 1、粗集料:应洁净、干燥、无风化、无杂质,具有足够的强度、耐磨耗性。 2、细集料:应干净、坚硬、干燥、无风化、无杂质或其他有害物质,并具有适当级配,必须经试验合格后方能使用。天然砂主要采用洁净中砂,当采用人工砂时,采用玄武岩质的人工砂,并采用水洗或旋风除尘。 3、矿粉:坚决禁止使用回收粉。 4、沥青:所进沥青每车均进行针入度、延度、软化点三大指标的检验,合格后方可使用。 (二)沥青混合料配合比设计 配合比设计按照目标配合比设计阶段、生产配合比阶段、生产配合比

沥青混凝土面层施工方案

苏州工业园区裕兴路南侧支路等路桥工程 沥青混凝土面层 专 项 施 工 方 案 编制人:奚鹏 审核人:夏志奇 审批人:傅恒斌 扬州市政工程有限公司 裕兴路南侧支路等路桥工程工程项目部 2019-7-1

沥青混凝土面层施工方案 本工程沥青采用4CM细粒式沥青砼(AC-13C)、7CM中粒式沥青砼(AC-20C)。 材料要求: 遵照《公路沥青路面施工技术规范》(JTG F40-2004)的规定,车行道上面层基质沥青及下面层沥青均采用A级70号石油沥青。沥青砼材料由专业生产单位按设计级配要求生产供应。沥青砼路面摊铺施工,由专业机械施工有限公司用有自动调平装置的摊铺机进行施工。 (1)施工准备 在开始摊铺沥青混合料前,对工作面进行彻底地清理、清扫,以保证基层平整、干燥、粗糙、特别是表面残留的浮渣、特别是对旧路面车行道水泥砼部分进行彻底地清查,当有裂缝、错台、断板的情况时,采取灌缝、修补等措施后才进入沥青砼摊铺作业。在进行上一层面的施工时,也应保证下一层面的干净、整洁、无杂物污染。对路面采取清理措施均报请监理工程师复查认可后,方进行沥青混合料的摊铺作业。 (2)施工测量 施工测量主要内容包括: a.对路面的纵断高程控制; b.横断各部高程; c.平面位置的检查复

测;c.沥青摊铺过程中的施工放样;d.施工检测。 该道工序的好与坏将直接影响到路面的摊铺质量。为此,我公司专门成立了工地测量组,配备具有测量经验的测量工程师2名及熟练测工多名和先进的测量仪器(全站仪1台,水准仪2台)。在施工中将做好以下几项工作: a.根据施工需要进行水准点的加密,对重要水准点加桩标保护,各水准点的高程在交桩时必须作一次闭合测量,以检测各水准点的准确性。 b.各种测量仪器在使用前一定要进行标定和复核,确保其误差在误差允许范围之内。 c.根据施工图设计和甲方提供的水准基点、控制点等测量基准资料和测量标志按规定的精度进行联测,恢复定线。测量结果报监理工程师核批准后,作为施工作业的依据。 由于路面基层的高程、横坡度、平整度将直接影响到沥青路面摊铺的平整度和工程质量。因此,在摊铺沥青混合料前,要对道路水泥稳定碎石基层的标高、横坡度、平整度作一次全面联测,加大检测频率。水准测量的检测频率不少于每10米一个断面,道路单幅不小于3个点。此一工作超前进行,以免影响沥青混合料摊铺作业。 e.施工放样:沿铺筑宽度两边每10米放出离铺筑边界0.5米处及中间点的施工高程,在两边路缘石上标划出离设计标高高出10厘米的施工黑线,两边悬挂钢丝基准线,中间点处加滑杆控制设计摊铺高程。为了确保基准线紧绷,紧线器上安装测力装置。根据以往的施
