陕西省富平县石川河滨河公园(城区段) 景观绿化工程A标段

编制人:温健

审核人:张国栋

施工单位:陕西保利园林建设有限公司

2015年10月

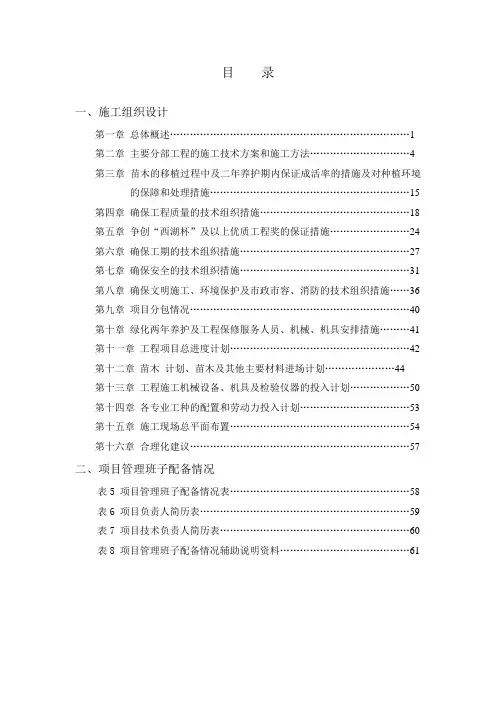

目录

目录 (2)

第一章工程概况及编制说明 (4)

第一节工程概况 (4)

第二节编制说明 (5)

第二章施工方案 (7)

第一节施工顺序及前期准备 (7)

第二节土建及景观部分施工方案 (9)

第三节绿化部分施工方案 (15)

第三章进度保证技术组织措施和保证体系 (19)

第一节工期控制 (19)

第二节进度保证措施 (20)

第四章质量保证技术组织措施和保证体系 (21)

第一节质量保证体系 (21)

第二节质量保证措施 (22)

第三节确保关键工序质量的措施 (23)

第四节绿地管护质量措施 (26)

第五节成品保护措施和回访保修 (27)

第六节强化质量监督管理 (28)

第五章安全保证技术组织措施和保证体系 (30)

第一节安全目标 (30)

第二节保证措施 (30)

第三节事故报告 (33)

第六章现场文明施工措施 (34)

第一节现场场容场貌管理 (34)

第二节现场材料管理 (35)

第三节施工现场施工管理 (35)

第七章其他应说明的事项 (36)

附录: (37)

第一章工程概况及编制说明

第一节工程概况

1、项目概况。

富平石川河(城市段)滨河公园景观绿化工程项目位于陕西省富平县石川河畔,由陕西省土地工程建设集团承建,我公司承担该工程A标段施工。

(1)、工程内容:A标段设计范围内园林景观的场地铺装、小品、喷泉、水池、道路、照明灯光、电、给排水等设计内容,项目总面积787651.35㎡,绿地56312㎡,绿化率71.49%,其中栽植乔木4653棵;地面铺装12509.41㎡。

(2)、施工时间、气候情况、地形地貌情况:富平县位于陕西省中部,气候类型为暖温带季风性大陆气候,A标段滨河公园景观绿化,工程地址地貌为河谷地貌,局部小气候特点明显,常年较县城内温度低1-2℃,盛行西风。施工时间为秋冬季。2、工程施工概况

(1)、工程施工特点:项目区施工面积大,工期紧,交通不便,施工条件较差,绿化栽植时间较晚,施工难度比较大。(2)、建设地点特征:项目区地形复杂,地势高差较大。我方进场前相关单位已完成场地平整,现地形高差与设计要求基本

相符。建设地点未通电,未通水。

第二节编制说明

本施工组织设计根据设计方提供施工蓝图、现场场地条件及富平县气候状况,参照甲方意见,依据相关国家建筑及景观规范编制。

1、参照有关国家建筑及景观相关规范、规定:

《公园设计规范》 CJJ48-92

《建筑设计防火规范》 GB50016-2006 《园林绿化工程施工质量验收规范》 GB50009-2012 《无障碍设计规范》 GB50763-2012

《建筑地面设计规范》 GB50037-2014

《环境景观室外工程细部构造》 03J012-1

《建筑场地园林景观设计深度及图样》 06SJ805

《城市绿化工程施工及验收规范》 CJJ/T82-99

2、管理人员基本信息

3、项目部组织机构图

根据以上工程特点和环境,我公司在本合同承包组织施工过程中,决心克服各种不利条件,以踏实进取的精神、拼搏求实的工作风,集中公司的人、财、物,组建强有力的项目领导班子,创一流的管理水平、一流的工程质量、一流的工程进度,保质、保量地完成该项工程任务,为改善富平县生态环境做出贡献。

第二章施工方案

第一节施工顺序及前期准备

1、管理思路

(1)、技术交底—施工准备工作—备料、订货加工—

现场施工环节及预见性的质量通病制订切实有效的管理揸施,确保工程质量。

(2)、现场准备(清理现场、完善施工水电设施)—

测量放线—每层次、每作业面施工—自检、整改—

报监理验收—交工验收。

(3)、施工准备;废方外运;铺设垫层、模板制作、砼浇筑;建筑小品制作安装;广场铺装;建筑小品养护。

2、施工准备工作

施工准备工作,是建设工程施工生产全面顺利完成任务的战略措施和重要前提,对充分发挥人的积极因素,合理的组织人力、物力、加快工程施工进度、确保工期、提高工程质量、起着重要的作用。

在施工现场范围内,接通施工用水、施工用电、场地平整,为工程施工、创建文明施工现场创造条件。

3、熟悉设计文件

施工前我公司将组织工程技术人员熟悉设计文件,以便编制施工方案,为施工任务创造条件。

4、编制施工方案

我公司在施工前将对工程做进一步的调查研究,根据本工程的特点,结合具体施工条件,编制更为深入而具体的施工方案。

5、场地清理

(1)、施工进场以前要进入现场实地勘察,对施工场地内的障碍物,地形地貌,周围环境,场外进入施工现场道路加以了解。对地下埋物如电缆、光缆等向建设单位索取书面资料,便于场地平整和工程施工。

(2)、在施工场地范围内,进行现有地坪标高测量,并详细记录数据,作为施工技术资料,根据测量记录,对照设计地形标高,估算大致土方量。

6、现场道路

(1)、现场临时运输道路畅通无阻。

(2)、场外运输道路,依城市干道,开工前办理完毕道路通行手续。

7、清理场地后,将部分材料提前运到施工现场,搭建临时建筑作为材料仓库,可随用随取。

第二节土建及景观部分施工方案

1、定桩防线

首先进行测量放样,做好控制桩,然后放出地基处理桩位和开挖范围线、地基处理方法同路基处理。

①、根据基坑深度,现场施工条件及土质,本工程基坑采用放坡形式开挖。

②、砂浆拌和采用拌和机,控制水灰比,使能保证灌浆密实。

③、设沉降缝,沉降缝板必须油浸,并保证沉降缝板的垂直度,贴板两侧砌筑必须平直。

④、沉降缝及泄水孔后背必须用土工布包裹,并做级配砂砾反滤层。

⑤、湖渠的勾缝先勾平缝,待扫尾时勾凸缝,先做一个工艺试验段,确定勾缝宽度,不得勾假缝。

⑥、底面处理,进行扫尾工作。

钢筋混凝土工程施工方法

⑴、模板工程:梁柱采用定型组合钢模板。

操作条件

①配置好的模板材应按区段编号,涂好脱模剂,并分规格堆放。

②根据予置模板图,入好轴线和模板边线,定好接口位置和水平控制标高,柱模板底边应做到泥砂找平层。

③柱钢筋绑扎完结,水电管线及予埋件已安装,绑扎钢筋保持层垫块,并办好检验手续。

④斜支撑的支承点或钢筋环牢固可靠。

⑤按图纸要求和操作工艺向班组进行安全、技术交底。

操作工艺

基础模板安装

①根据基础墨线钉好压脚板,用U型卡或联接锁子把定型模板压紧固定。

②按装周边龙骨及支撑,并将钢筋位置固定好,复核无误。

柱模板安装

①按照放线位置钉好压脚线,清干净杂物。

②安装柱模的拉杆或斜撑:柱模每边的拉杆或顶杆,固定于事先预埋在梁或基础内的钢筋环上,用花蓝螺栓调节模板的垂直度,拉杆、顶杆的支承点要牢固可靠,与地面的夹角不宜大于4 5度。

2、钢筋工程:本工程的钢筋工程采用现场加工、制作,现场绑扎的方式。

3、混凝土工程

施工准备

①水泥、砂、石检验合格,砼配比单已做出,饮用水拌合。

②钢筋表面应洁净,粘着的油污、浮锈使用前必须清理干净。

③盘圆调直,冷拉率不宜大于4%。

④钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少钢筋短,节约钢材。

⑤钢筋弯钩时应注意弯曲处内皮收缩,外皮延伸的特点,考虑起弯点位置的调整,保证成型钢筋符合设计及规范要求。

4、钢筋的绑扎与安装

施工准备

①工具与材料:钢筋成品的质量要符合要求,10#以内和10#以上的铁丝,不同厚度的水泥垫块,铅丝钩、水板手、撬杠、绑扎架、卷尺、粉笔、运输工具等。

②作业条件:熟悉图纸,核对半成品钢筋的级别、直径、尺寸和数量是否与料牌相符,如有错漏应作纠正增补,钢筋定位。

操作工艺

基础

①钢筋网的绑扎,四周两行钢筋交叉点应每点扎牢,中间部分隔点扎牢成梅花形。

②独立性基础的钢筋网双向弯曲受力,短向钢筋应放在横向钢筋的上边。

③现浇柱与基础连接的其箍筋应比原的箍筋缩小一个柱筋。

④搅拌机、插入机、翻斗车、台秤等已准备就绪。

⑤钢筋工程已经隐蔽验收,模内(坑内)垃圾杂物已清理。

⑥模板、支顶、预埋件、管线等已复核无误。

⑦运输道路等已准备完毕。

⑧班组全面的施工技术交底已完成(包括作业内容、特点、数量、工期、施工方法、配合比、安全措施、质量要求和施工缝设置等)。

操作工艺

①浇筑前应对模板浇水湿润,柱模板的清扫口在清扫后封闭。

②根据配合比确定生盘各种材料用量过秤。

③装料顺序:一般先装石子,再装水泥,最后装砂子。

④砼的最终搅拌时间,按砼坍落度3~5CM考虑,不应小于90秒。

⑤砼的运输:砼自搅拌机中卸出后,应及时运到浇筑地

点。运输过程,要防止砼离析、水泥浆流失、坍落度变化以产生初凝现象,如混凝土运支浇筑地点有离析现象时必须在浇灌前进行二次拌合。

⑥砼的浇筑:砼的自由倾落高度不宜超过2M,因此浇筑时应在中部开设门洞(生口);使用插入式振动器应快插温拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀震实。砼的浇筑时应派专人经常检查钢筋、予留洞、预埋件、插筋等有无移位、堵塞情况,发现问题及时修整完毕;浇柱前应先在柱底浇筑50MM的与砼同配比的水泥砂浆,每层浇筑高度控制在50CM左右。

⑦砼的养护:砼浇筑完毕12小时内应予覆盖;砼浇养护日期一般不少于7天,以使砼保持足够湿润状态。

砖砌体的施工

施工准备

①红砖、水泥、砂检验合格,砂浆配合经实验单已做出。

②砂浆搅拌机、台秤、翻斗车等准备就绪。

③红砖提前浇水湿润,含水率一般控制在10%~15%左右。

④准备好皮数杆,拉结筋及预置木砖。

⑤各种轴线位置尺寸复核无误。

⑥班组全面的施工技术交底已完成(包括作业内容、

特点、工期、施工方法、配合比、质量要求、安全措施等)。

操作工艺

本工程采用MU10标准砖实砌,±0.000以下用M5水泥砂浆砌浆,±0.000以上部分采用M5混合砂浆砌筑。凡砖砌体与钢筋构造柱连接处留置马牙搓,同时做好拉结筋的埋置工作,位置正确平直,粘结牢固。

①首先抄平、弹线、砌砖前应先在基础顶面用水泥砂浆或细石混凝土找平。

②立皮数杆:在皮数杆划出每皮和灰缝的厚度,水平杆一般立在墙的转角处。

③盘线、挂线、砌筑时必须每皮挂线,严格控制墙体垂直度和平整度,减小抹灰厚度。

④墙体的砌筑,砌墙要先砌墙角,但砌筑的墙角不能高出墙身五层,并留踏步茬。砌墙采用三一砌砖法(一铲灰、一块砖、一挤揉)。

5、建筑工程

①、施工前操作人员必须熟悉工程设计要求及古建筑传统作法,校验施工部位的标高尺寸。9.0.2施工前应对琉璃构件逐块进行检查,所用构件应符合设计要求及有关规定。凡有裂缝、隐残及外观变形、掉釉者均应剔除不用。

②、搬运构件时,应轻拿轻放,检查合格后须按构件

种类、规格分别码放整齐备用。

③、高处作业时操作前应认真检查脚手架。垂直运输要有专人指挥,遵守安全操作规程。

④、屋面一般应先做好瓦面,然后再调脊,即“压肩”作法。

⑤、完成部位应注意成品保护,翻拆脚手架时,须特别注意不得磕碰已完成的部位。2m以下的阳角和墙面应使用木板等材料妥善围护。

按照设计要求或原建筑形式,核对构件的规格、数量及尺寸,并备好色灰与浆料。

6、小品安装工程

①、

根据设计图纸及小品设施的形状、尺寸及材料确定其基础结构形式。

②、应根据设计图纸及小品设施的形状、尺寸及材料确定其基础结构形式。

③、基础的轴线、标高应符合设计要求。

④、对于某些成品设施,订货时应注意与周围种植及建筑物之间的搭配,使之相互相衬。

滨河公园景观施工组织设计

陕西省富平县石川河滨河公园(城区段) 景观绿化工程A标段 施 工 组 织 设 计 编制人:温健 审核人:张国栋 施工单位:陕西保利园林建设有限公司 2015年10月

目录 目录 (2) 第一章工程概况及编制说明 (4) 第一节工程概况 (4) 第二节编制说明 (5) 第二章施工方案 (7) 第一节施工顺序及前期准备 (7) 第二节土建及景观部分施工方案 (9) 第三节绿化部分施工方案 (15) 第三章进度保证技术组织措施和保证体系 (19) 第一节工期控制 (19) 第二节进度保证措施 (20) 第四章质量保证技术组织措施和保证体系 (21) 第一节质量保证体系 (21) 第二节质量保证措施 (22) 第三节确保关键工序质量的措施 (23) 第四节绿地管护质量措施 (26) 第五节成品保护措施和回访保修 (27) 第六节强化质量监督管理 (28) 第五章安全保证技术组织措施和保证体系 (30) 第一节安全目标 (30)

第二节保证措施 (30) 第三节事故报告 (33) 第六章现场文明施工措施 (34) 第一节现场场容场貌管理 (34) 第二节现场材料管理 (35) 第三节施工现场施工管理 (35) 第七章其他应说明的事项 (36) 附录: (37)

第一章工程概况及编制说明 第一节工程概况 1、项目概况。 富平石川河(城市段)滨河公园景观绿化工程项目位于陕西省富平县石川河畔,由陕西省土地工程建设集团承建,我公司承担该工程A标段施工。 (1)、工程内容:A标段设计范围内园林景观的场地铺装、小品、喷泉、水池、道路、照明灯光、电、给排水等设计内容,项目总面积787651.35㎡,绿地56312㎡,绿化率71.49%,其中栽植乔木4653棵;地面铺装12509.41㎡。 (2)、施工时间、气候情况、地形地貌情况:富平县位于陕西省中部,气候类型为暖温带季风性大陆气候,A标段滨河公园景观绿化,工程地址地貌为河谷地貌,局部小气候特点明显,常年较县城内温度低1-2℃,盛行西风。施工时间为秋冬季。2、工程施工概况 (1)、工程施工特点:项目区施工面积大,工期紧,交通不便,施工条件较差,绿化栽植时间较晚,施工难度比较大。(2)、建设地点特征:项目区地形复杂,地势高差较大。我方进场前相关单位已完成场地平整,现地形高差与设计要求基本

校园景观改造工程施工组织设计

目录 一、施工组织设计的文字说明 二、主要施工方法和质量保证措施 三、拟投入的主要施工机械计划和主要材料计划 四、劳动力安排计划 五、确保工程质量的技求组织措施 六、确保安全生产的技术组织措施 七、确保工期的技术组织措施 八、确保文明施工的技术组织措施 九、施工总进度表 十、施工总平面布置图 十一、施工用电 十二、施工用水 十三、雨季施工安排 十四、创优目标计划 十五、附表

一、施工组织设计的文字说明 1、编制说明 本施工组织设计是依据施工图纸招标文件要求进行编制,根据国家的有关政策和规定,从拟建工程施工全局出发,结合工程的具体条件合理组织施工,采用科学的管理方法,对主要施工方案和施工方法,以及主要生产资源要素的优化配置和诸多方面的施工保障措施都遵循严谨、细致、实用、合格的原则,有效地使用人力、物力,安排好时间和空间,以期达到耗工少、工期短、质量高和造价低的最优效果。 2、编制依据 1)、根据建设单位提供的设计图纸及招标文件。 2)、国家颁发的建筑质量检验评定标准和有关的工程施工及验收规范。 3)、施工图纸所提供的技术规范、标准图集、现行建设工程施工规范。 3、编制原则 1)、满足业主对工期、质量、安全生产、文明施工的要求原则。 2)、满足与业主、监理单位、设计部门等有关单位协调施工的原则。 3)、全理安排工艺,采用符合实际的施工技术,制定科学的施工组织设计原则。 4、工程概况及工程特点 1)、工程名称:

2)、建设地点: 3)、建设规模: 4)、工期:灯箱、宣传字牌、标识牌等7月20日前安装到位;“四园”建设8月10日前竣工。 5)、承包方式:包工包料 6)、质量要求:武汉市优质工程 7)、招标范围:园建、绿化及相关的灯箱、宣传字牌、标识牌新建和维修工程。 8)、工程特点: 本工程是**经济学院投建的2009年校园景观改造工程,重点是“三区、四园、五路”,即:按照营院整体布局,区分综合运动场所、礼堂中心区、文化广场区不同功能定位,建设博学、成才、群星、励志四个园,为五条主干道命名,并添置灯箱,形成各具特色的区域景观。包括10项目的建设安排。 5、施工前准备 1)、技术准备 组织施工员、技术员、翻样员、预算员等学习掌握施工图纸和有关的施工规范标准,领会设计意图,做好图纸自审工作并及时参加图纸会审工作,图纸到位后,及时编制施工组织总设计和单位工程的施工方法,对关键工序编制作业指导书,做好技术交底工作。 根据施工图纸及时编制施工图预算,提出工料分析,及时向业主提供材料需用量计划,保证施工材料的周转供应。

最规范的园林景观施工组织设计方案

最规范的园林景观施工组织设计方案 第一部分、施工组织设计 第一章编制说明 1.1编制依据 l、业主提供的施工图(施工说明)。 2、**有关政策和文件规定。 3、**工程第Ⅱ标段招标书。 4、我公司现有的施工管理能力、技术水平和施工经验。 5、现场踏勘情况。 1.2编制说明 本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用, 以达到建成一流的工程为宗旨。本工程应满足但不限于下列标准、规范: 1、《工程测量规范》GB50026-93; 2、《城市绿化工程施工及验收规范》CJJ/T82-99; 3、《园林绿化施工规范》DB4403001/T8-99;

4、《园林绿化管养规范》DB4403001/T6-99。 1.3编制原则 1、施工组织设计所安排的施工工期、施工方法、设备、劳力配备,是为了确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。 2、施工组织设计是按实事求是的原则进行编制的,所定工期,施工方法,采用的设备等有关措施都将是中标后实施性施工组织设计的依据和基础。 3、本工程必须按业主的要求、招标文件、设计文件、国家现行的设计规范、施工规范、验收标准、等有关文件规范进行组织施工,施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、如期完成。 4、根据对本项目现场实际调查状况和当地气候环境条件,结合本企业施工实际情况,及我们在类似工程施工中积累的施工经验、技术总结及工法等科技成果、本公司施工力量和机械设备装备情况,认真进行本施工组织设计的编制。 第二章工程概况 2.1 工程概述 ** 2.2工程范围 **工程第Ⅱ标段的范围包括**设计的施工图纸,包括的拆除、园林绿

(完整版)城市公园景观设计经典规划方案——银川艾依河滨水公园

城市公园景观设计经典规划方案——银川艾依河滨水公园 城市公园景观不仅是城市绿化建设的重要组成部分,也是一座城市风貌的 基本体现。在进行城市公园景观规划设计时,设计师们应尽可能的营造和谐原 生态的景致。 作为中国最优秀的滨水景观设计专家、城市旅游度假新模式的倡导者,毕 路德在建筑景观方面,以创造独特“意境”体验的能力著称。由毕路德首创的 以城市公园为核心的旅游度假规划新模式,运用匠心独运的设计为城市挖掘“可记忆的一面”,令景致虚实相生、底蕴丰厚,吸引游人流连其中。下面, 以刚刚作为中国首个景观作品入围了“2015英国WAN Waterfront滨水设计大奖”的经典公园景观——银川艾依河滨水公园为例进行分析。 银川艾依河滨水公园 项目名称:银川艾依河滨水景观公园 项目面积:212000平方米 项目客户:银川水务局 设计单位:毕路德 景区面积:192000平方米 项目地点:中国宁夏银川 项目主创:杜昀 完成时间:2014年3月 项目概况: 银川艾依河滨水景观公园基地位于银川市金凤区东北部,紧邻城市新区, 北起唐徕渠,南到贺兰山路,东临海宝公园,西至亲水大街,位于交通黄金焦 点上。滨水优美休闲空间是每个城市的梦想,艾依河正是实现这种梦想的地方。但项目面临的现状却是粗糙的城市滨水区域,不仅水和城市割裂,未能实际解 决城市的环境问题;而且滨水景观只作装饰存在,没有建立多元的体验体系,

毫无无人气;定位不全面,只考虑简单的城市配套性质,对城市影响力的提升无能为力。 规划设计方案: 在进行规划设计中,毕路德的设计理念从融合地域特色、凸显生态低碳、以人为本三大主题核心入手,立意于银川的发展和传统文化的结合,采用较为抽象的手法来表达主题设计理念。由金凤栖水、塞上奇观抽象出来的折线造型阐述公园现代游憩体验的主体空间结构。创造先进的设计体验及优越的城市形象,营造一条视觉享受和生态休闲的记忆性景观地标。 通过与传统文化的结合,打破绿化隔离,拉近亲水距离,形成一个水城交融、展示城市魅力的舞台。将其打造成中国西北地区最具影响力的城市轴线,形成银川面向世界的形象窗口与最靓丽的城市名片。 银川艾依河滨水公园平面设计图

园林景观工程施工组织设计(技术标)

施工组织设

计 施工组织设计 工程名称:福建医学高等专科学校校园绿化与景观工程建设单位:福建卫生学校 企业技术负责人:签字(或盖章) 投标人:福州禾鑫园林工程有限公司(盖公章)

编制时间:xxxx年xx月xx日 目录 编制说明 工程概况 一、管理力量及劳动力安排计划 (1)为了完成本项目拟投入的项目管理机构、人员配备情况及劳动力组织计划。 二、施工机械设备、检测仪器; (1)拟投入本项目的主要施工机具、设备、检测仪器情况。 三、施工技术方案; (1)包括临时设施和施工道路的施工总布置图 (2)针对本项目的施工技术、施工方法、工艺流程及施工进度计划、工期安排;

(5)质保体系、安保体系、文明施工措施及投标人认为需要说明的其他内容。 编制说明 根据本工程项目招标文件和施工图设计文件,我司组织工程技术人员认真阅读招标文件、设计图纸,并到工程现场实地勘察。经仔细讨论研究,依据招标文件,设计图纸,国家、省、市有关规范、定额及实地情况,并结合本单位经济、技术、机械设备的实力,我司编制了此招标工程施工组织设计。 工程概况 1、工程构成状况 项目名称:福建医学高等专科学校校园绿化与景观工程 性质:公开招标 地点:闽侯县甘蔗 规模:总绿化面积约为20万平方米。 2、建设地区自然条件状况 本地区属亚热带海洋性季风气候,温和湿润、雨量充沛、光热丰富;年平均气温19.3℃以上,1月份平均气温10℃以上,七月份平均气温28.7℃;年日照时数在2000小时以上;每年5-6月为雨季,月最高雨日18天,年平均雨天149天,年最大降雨量2074.6mm;台风影响发生在5月中旬至11月中旬,7月中旬至9月下旬为盛行期。

景观工程施工组织设计方案

景观工程施工方案 一、工程概况:有轨电车一号线延伸线景观绿化工程二标段(大新河-贡山路),景观工程的容包括景墙、园路、构筑物、水景及相关硬质铺装装饰及构造图、排水工程,景观面积55155.3平方米,硬质铺装面积5535.3平方米,透水混凝土面积2641.6平方米等。 二、编制依据: 1、景观工程设计图纸 2、施工组织设计、施工合同 3、景观工程招标文件 4、现场勘查资料 三、相关规: 1、《砌体工程施工质量验收规》GB/50203-2002 2、《钢结构工程施工质量验收规》GB50205-2001 3、《混凝土结构工程施工质量验收规》GB50205-2001 4、《水泥混凝土施工及验收规》JBJ97-87 四、景观各分部工程施工工艺及方案: 1、透水混凝土施工工艺及方案 1.1、施工前准备施工前的准备包括施工前应做好组织、物质、技术等三大准备。

1.1.1、组织准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严控制,力求一专多用,一人多职。 1.1.2、物质准备:透水混凝土实质上相似于水泥混凝土施工,其原料中仅少了砂子,而以一定粒度的高料碎石替代了骨料,在施工中具有一定量的材料(胶结料、高料)。 物质准备应是现场的准备,如人员的住宿、所需的水、电供应、工程材料堆放工棚(胶结料须要有防水措施的工棚)搭建;加班机械的设置场地等一系列的准备工作。 搅拌机械的设置场地,透水混凝土的搅拌是采用小型卧式搅拌机。搅拌机最佳的设置方案是施工现场的中段,因透水混凝土是属于干料性质的混凝土,其初凝快,为保证运输时间应尽量短。为防止混凝土粘污施工场地,搅拌机下部的一定围需用防护板设防措施。 1.1.3、施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电。 注意事项: (1)施工现场须专人负责物料的配比。 (2)严格控制水灰比,即控制水的加入量,水在搅拌中分2—3次加入,不允许一次性加入。 (3)为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长。

公园景观工程施工组织设计方案

公园景观工程施工组织设计方案

施工组织设计 建设单位 :威海市海滨公园景观工程项目部监理单位 :威海市建设监理有限公司 施工单位 : 项目负责人 : 技术负责人 : 编制人 : 编制日期:

目录 1.编制依据……………………………………………… 2.工程概况………………………………………………… 3.施工部署………………………………………………… 4.施工准备工作…………………………………………… 5.施工方案………………………………………………… 6.安装工程………………………………………………… 7.工期目标及保证措施…………………………………… 8.质量目标及保证措施…………………………………… 9.安全和文明施工保证体系、措施………………………… 10.噪声、环境管理措施与职业健康安全…………………… 11.治理质量通病措施……………………………………… 12.成品保护措施…………………………………………… 13.工程交付、回访及维修………………………………… 附件一:施工平面布置图…………………………………… 附件二:施工进度网络计划…………………………………

1、编制依据 根据工程招标文件、招标答疑及工程量清单报价中工作内容。 2、工程概况 2.1工程特点 威海公园改造C区、D区位于威海市海滨公园,占地面积约36000平方米,本次改造包括海洋广场跌级水池、绿地种植池、铺装及其它等。 2.2施工条件 场地宽敞,交通方便,满足施工临时设施的搭建和材料堆放要求。 3、施工部署 3.1项目管理机构安排

3.3 检验、试验程序 3.3.1物资检验 正式采购物资设备之前,必须请业主或监理工程师看样鉴定确认之后方可供货。物资进场时一律按样品验收,并索取相关合格证明文件。并按项目质量保证计划和质量保证措施中”物资检验和试验”规定的内容进行材料进场检验和试验,并做好标识,便于施工中的管理和使用。 3.4 机械设备配置 根据施工图纸配置机械设备。 3.5材料供应 本工程施工所需的材料,我们均有固定的合格供方,采购材料

山东省济南卫生学校新校区内市政及广场、景观工程施工投标文件施工组织设计

施工组织设计?2 一.综合说明,质量、工期、安全文明施工目标....................................... 2 1、综合说明 (2) 2、质量、工期、安全文明施工目标 (2) 二、主要施工方法;降低工程造价的主要措施;新技术、新材料、新工 艺、新设备的应用3? (一)、道路工程3? (二)污水工程 (11) (三)、雨水工程?12 (四)、管井砌筑 (16) (五)给水消防?17 (六)热力管线 (17) (七)电缆保护管28? 三、工程投入的主要物资和施工机械设备情况、主要施工机械进场计划; (28) 小机具材料表 (31) 1、调配计划 (32) 2、保证机械设备供应措施................................................................. 32 3、机械管理....................................................................................... 32 4、技术先进性与机械设备适用性 (33) 四、劳动力安排计划................................................................................. 33 五、确保工程质量的技术组织措施35? 六、确保安全生产的技术组织措施39? 七、确保文明施工的技术组织措施4?3 1、文明施工管理网络: (43) 2、施工现场管理措施....................................................................... 44 3、环境保护措施45? 八、工期:总进度工期安排及进度网络图、进度节点控制阶段划分及节 点完成时间;总工期及节点工期的控制及保证措施;?46 1、工期及进度计划46? 进度保证措施47? 九、施工总平面布置设计;..................................................................... 48 十、水电用量计划。51? 项目管理班子配备........................................................................................... 52 一、项目管理班子配备情况表、施工机构图;52? 2、组织机构图5?4 二、项目经理简历表;54? 三、项目技术负责人简历表;55?

园林植物造景设计巫溪县赵家坝滨河公园规划设计

巫溪县赵家坝滨河公园规划设计 一、分析篇 (一)区位关系 (二)综合现状分析 巫溪县赵家坝滨河公园全长2.25公里,位于柏杨河两岸,地形较为狭长,总面积为129125.9m2,有3座人行桥,2座车行桥穿越公园。该公园已有4个河梯,方便市民的亲水活动。河岸两边绿化带已种有一些柳树,局部地区还有一些居民住房。

(三)气候条件 二、构思篇 (一)规划目标 以植物造景为主,统筹全园,合理规划,突出重点与特色,将整个建设为一个集生态建设、人文休闲为一体,集中体现“自然.生态.人文”主题的城市滨河带状公园。 (二)规划原则 1、生态性原则 2、特色性原则 3、亲水性原则 4、休闲性原则 (三)公园性质与总体构思 立足“自然.生态.人文”结合点,通过以生态游赏和人文休闲为主题的规划,把自然生态、人文休闲融为一体,建设一个以“自然.生态.人文”为主题,集生态、休闲于一体的城市滨河带状公园,具有隔离、装饰街道和供短暂休憩的作用。园内设置简单的休憩设施,植物配置考虑与城市环境的关系及园外行人、乘车人对公园外貌的观赏效果,采用现代的材质、现代的景观手法,营造一个简洁、美观、富有现代气息的休闲场所,以保持景观视线通透。 为使景观符合山水园林城市的景观效果,绿地以植物造景为主要手法,保持绿地景观的生态性特色,适当点缀部分园林建筑小品,供游人观景、休闲之用。景点的设置除满足景观的需要外,还要能体现出当地特有的历史文化内涵。 (四)规划布局结构: 基于对用地现状的充分理解,本规划将此线性空间的结构概括为“一线四区多点,三线合一”。 (1)“线”即为整条滨河景观带的绿化基础线,设计结合乡土文化、地域特点和四季造景,自然形成一条绿化主题线。 (2)“点”为线上各景点和场地、道路交叉口等,用人行道把他们连接而形成一条生活主题线。 (3)“四区”为线上四大功能区,即生活休闲区、生态游赏区、水上活动区、文化轴线区。 (4)“三线合一”是指道路绿化线、深沉的历史文脉、蓝色的水脉线三线交汇融合。 (五)功能分区

室外景观环境工程施工组织设计方案范本

****园北区景观绿化工程施工组织计划书 ***********园林绿化工程有限公司二〇〇****年****月****日 目录

一、施工组织计划文字说明………………………………………………~ 二、Ⅰ期工程施工计划表………………………………………………… 三、Ⅱ期工程施工计划表………………………………………………… 四、现场组织机构情况…………………………………………………… 五、项目管理机构配备情况……………………………………………… 六、管理人员资质证明材料………………………………………………~ 七、公司资质材料…………………………………………………………~ 八、公司业绩资料………………………………………………………… 工程概况 、工程名称:*****室外景观环境工程。

、工作内容:主要包括:路面基础处理工程、客土工程、园林给、排水系统工程、室外照明工程、硬质铺装工程、园建绿化工程。 、工程质量目标:一次验收合格,争创优良。 、工期:自进场施工日起天(注:根据实际现场情况应将工期分为两期,一期为天,二期为天,即最后完工期为甲、乙方交验现场后天。) 一、施工布置 在此工程施工中,我公司决心严格按照国家标准进行施工,从人员、材料、机械等每一个环节到每一个工序,每一个分部分项工程都处于严密的监控下,确保工程质量达到一次验收合格,争创优良。 、“项目法”施工管理体系: 根据本工程特点,结合公司实力。我公司调派精兵强将,由公司总经理任项目负责人,阮亚华工程师任项目经理,在公司的直接领导下,在建设单位及监理公司的指导和监督下严格按设计图纸、施工规范要求,精心组织施工,保质、按期完成施工任务。现场管理详见施工结构人员名单。 用于本工程主要经济管理人员名单表

校园绿化施工组织设计

第一章编制依据 一、延庆县永宁中学校园二期绿化工程招标文件。 二、延庆县永宁中学校园二期绿化工程设计图纸。 三、延庆县永宁中学校园二期绿化工程现场踏勘。 四、参照的技术规范: 1、城市绿化工程施工及验收规范(CCJJ/T82—99) 2、城市园林绿化工程施工及验收规范(DB11/T212—2003) 3、城市园林绿化用植物材料木本苗(DB11/T211—2003) 4、关于北京市城市绿地植物种植的若干意见(北京市园林局 2001年7月19日) 5、北京市城市园林绿地使用再生水灌溉指导书(北京市园林 局、北京市水务局2005年8月) 6、建设工程监理规范(GB50319—2000) 7、建设工程文件归档整理规范(GB/T50328—2001) 8、其它相关的标准、图集

第二章施工方案及主要施工方法 一、土方工程 该项工程是一项综合的园林建设工程,其中土方工程是整个工程之基础,土方工程主要包括挖土工程和回填工程,土方工程质量的好坏将直接关系到整个工程项目的生命力及持续性。 Ⅰ、挖土工程 (一)施工准备 1、机具准备 (1)、一般机具有:铁锹(尖、平头两种)、自卸车、白线或20号铅丝和钢卷尺以及坡度尺等。 2.施工准备 (1)在土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。 (2)确定建筑物或构筑物的位置或场地的定位控制线(桩)、标准备水平桩,经过检验合格,并办理预检手续。 (3)因特殊原因需夜间施工时,有足够的照明设施,在危险地段设有明显标志,并合理安排开挖顺序,防止错挖或超挖。 (4)开挖有地下水的土方工程时,我们将根据当地工程地质资料,采取措施降低地下水位,一般降至开挖面以下的0.5m,然后方可开挖。 (5)施工区域运行路线的布置,根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。

滨河公园景观施工组织设计

滨河公园景观施工 组织设计

陕西省富平县石川河滨河公园(城区段) 景观绿化工程A标段 施 工 组 织 设 计 编制人:温健 审核人:张国栋 施工单位:陕西保利园林建设有限公司 10月 目录 目录 .............................................................. 错误!未定义书签。第一章工程概况及编制说明 ...................... 错误!未定义书签。

第二节编制说明 ................................... 错误!未定义书签。第二章施工方案.......................................... 错误!未定义书签。 第一节施工顺序及前期准备................ 错误!未定义书签。 第二节土建及景观部分施工方案 ........ 错误!未定义书签。 第三节绿化部分施工方案.................... 错误!未定义书签。第三章进度保证技术组织措施和保证体系....... 错误!未定义书签。 第一节工期控制 ................................... 错误!未定义书签。 第二节进度保证措施 ........................... 错误!未定义书签。第四章质量保证技术组织措施和保证体系....... 错误!未定义书签。 第一节质量保证体系 ........................... 错误!未定义书签。 第二节质量保证措施 ........................... 错误!未定义书签。 第三节确保关键工序质量的措施 ........ 错误!未定义书签。 第四节绿地管护质量措施.................... 错误!未定义书签。 第五节成品保护措施和回访保修 ........ 错误!未定义书签。 第六节强化质量监督管理.................... 错误!未定义书签。第五章安全保证技术组织措施和保证体系....... 错误!未定义书签。 第一节安全目标 ................................... 错误!未定义书签。 第二节保证措施 ................................... 错误!未定义书签。

滨河带状绿地景观设计探索)

摘要:随着城市的发展,一些穿城而过的河流附属带状绿地得到了城市管理者的重视,本文结合亲自设计的两个滨河绿地改造项目,从绿地性质、与城市的关系、尊重场地、文化的引入等方面提出该类型绿地的景观设计方法。 关键词:滨河带状绿地;景观;设计 1 滨河带状绿地在城市绿地系统中的常规定位 1.1 在几千年的人类文明进化史中,河流一直扮演着重要角色 一些滨河而居的村落随着商业的发展而逐渐形成了一个个庞大的城市。但是,伴随着科技的进步,穿越城市的河流有很多已经不再扮演资源和物流通道的作用。其角色的转变似乎更能体现人类社会的事态炎凉。很少有人会怀疑每个城市都会有一条河流穿过,由于河流在城市中的功能和地位不同,城市管理者们赋予了她们不同的待遇,对于那些主干水系,由于富有人文情调和自然风光而得到城市的重视,这些河流的滨河地段往往是一个城市商业、文化、休闲的核心地段,在整个城市绿地系统中声名显赫,唯我独尊,比如上海的黄浦江,哈尔滨的松花江等等。 而那些支流,尽管在城市生态系统中起到一定的作用,但由于其功能、名气、位置、自然风光等方面存在不足,那么在城市绿地系统中的待遇就差得多,有些居然沦为垃圾河和污水河。更有甚者被城市用地填埋,永久地结束了自己的历史使命。目前的城市管理者们由于经济和水利安全方面的考虑,将这些河流的功能定位于行洪河道、排污河道,与这些河流相邻的绿地变成了功能单一的防护绿地。在近几年的工作中有幸接触到了几条类似命运的河流滨河绿地改造,由于城市经济的发展,这些河流有幸等来了受到尊重的机会,这些河流绿地将和周边用地紧密结合共同为城市发挥更广泛的作用。 1.2 重视河流作为城市生态基础设施的作用 从理论上说,我们应该学会理智地顺从自然的流变,但是对于中国这样快速发展的国家来说,做到这一点需要牺牲一些眼前利益,可持续发展的观念会遇到一些阻力。但可喜的是所有的城市都接受了可持续的观念,并付诸实施。山东德州岔河风景区和临沂沂河两岸的景观设计就是这样的两个案例,本论文的形成就得益于在这两个项目设计过程中得到的启发。这两个城市的领导在城市发展战略中认识到了滨河绿地的重要性,同其他类型的城市绿地相比,滨河带状绿地的基础条件有着明显的优势。 第一、除已经规划的滨河城市绿地外(指河道防洪堤外城市预留绿地),由于不占用城市建设用地,如将其开发成休闲绿地将会减少大量的投资。 第二、生态条件优秀。每一条河流都是一条生态廊道,尽管在河道沿线上有一些水利设施的拦截,但洪水和带状防护林仍然有效保持了城市与外界元素交流的通道,来自乡间的清爽的空气通过河流廊道。在一些没有受过污染的河道中,

园林工程施工组织设计范本

施工组织设计 一、工程概况 本案位于河北省邢台市区,用地为团结大街以北,平安路以东,襄都路以西,建设用地13.73万平米,建设面积5.17万平米,其中景观面积2.63万平米。 本次施工设计内容主要包括一期广场道路铺装、景观小品、停车位,场地竖向、绿化、室外照明及给排水等内容。 工程特点:本工程占地面积大,景点多而精致,局部工艺要求复杂,施工工期较短,土方造景线条流畅结合自然,工程质量创市优。 二、施工布置:根据本工程初步了解的信息及施工现场情况,结合本公司以往的施工经验和工作能力,制定本工程的施工布置。 1、布置原则:加强施工过程中的动态管理,合理安排施工机械、设备和劳动力的投入,在确保每道工序质量的前提下,立足抢时间争速度,科学地组织流水和交叉作业,严格劳动纪律,严肃施工调度命令,严格控制关键工序施工工期,确保按期、优质、高效地完成工程施工任务。 2、为确保施工的顺利进行,保证工程质量,成立自然城一期环境景观工程项目部,负责本工程的总体管理,运用现代化管理手段,合理安排施工流水,统一协调各分部、项施工,确保工程质量和施工进度。 3、施工组织管理机构。 4、工程管理目标 4.1、工程工期:考虑本工程总施工工期为60天。详见施工总进度计划表; 4.2、工程质量:质量是企业的生命,我公司一贯坚持质量第一方针,在该工程的施工管理目标上,严格按各道工序操作的动态管理把好工程质量关,在严格自检、互检、交接检的基础上,虚心听取业主、设计、监理等部门的意见,接受他的对各项工程施工的质量监督,取保工程质量优良。 5、安全施工 5.1、工程施工期确保安全事故为―0‖; 5.2、严格执行《建筑施工安全检查标准》(JGJ59—99),加强对安全生产的领导检查,对工程项目部的安全生产状况作完期的检查评比。 6、施工顺序:详见施工总进度计划表; 7、施工人员的安排与配备:根据以往的施工经验,考虑劳务清包为承建制劳务业施工队伍。要求施工队伍由良好的施工经历,人员相对保持固定,技术特种作业人员必须持证上岗。

学校综合楼施工组织设计

学校综合楼工程 施 工 组 织 设 计

目录 第一章总体概述 一、编制依据 二、建设概况 三、工程概况 四、工程特点 第二章项目管理目标 一、质量目标 二、工期目标 三、安全目标 四、文明施工目标 第三章项目班子的配备情况 一、项目组织机构 二、施工部署 第四章施工进度计划、机械设备配备、施工总平面图 一、施工进度计划 二、机械设备配备 三、主要施工机械设备投入的保证措施 四、施工总平面布置 第五章劳动力和材料投入计划及保证措施 一、劳动力准备 二、材料的准备 三、保证措施 第六章主要施工方法 一、测量定位 二、降排水工程 三、土方工程

四、回填土工程 五、钢筋工程 六、模板工程 七、混凝土工程 八、脚手架工程 九、砌筑工程 十、装修工程 十一、屋面工程 十二、节能工程 十三、安装工程 十四、零星工程 第七章确保工程质量的技术组织措施 一、质量管理体系 二、建立健全施工管理制度 三、质量保证 第八章确保安全生产的技术组织措施 一、安全管理体系 二、安全保证措施 三、安全防护措施 第九章确保文明施工的技术组织措施第十章确保工期的技术组织措施 一、完善的组织领导 二、加强施工管理 三、计划管理 四、技术管理 五、质量管理 六、设备管理 七、财务管理 八、安全管理

九、加强施工现场组织领导 十、违约责任承诺 第十一章工程施工的重点和难点及保证措施 一、施工难点与解决方案 二、施工重点与解决方案 第十二章与业主、监理等单位的配合措施 一、与建设单位的配合 二、与监理单位的配合 三、与政府部门的配合 四、与当地社区的配合 附表一:拟投入本工程的主要施工设备表 附表二:拟投入本工程的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开竣工日期和施工进度横道图 附表五:施工总平面图 附表六:临时用地表

滨水景观设计说明 (1)

平原新区滨水带景观设计说明 一、项目背景 地形地貌 蒙山县四周群山环抱,境内丘陵起伏,地势东北高,西南低,湄江纵贯其中。县境东西宽43公里,南北长70公里。北部的新圩镇、文圩镇、蒙山镇及西河镇为盆地。南部的黄村、汉豪、陈塘为峡谷地。县境西连大瑶山。西北部的骛山,属萌诸岭山脉,海拔1104米,是全县的最高峰。东北部有鸡冠山脉,从荔浦县的猪头山起延伸经蒙山、昭平两县,成为两县的天然分界线。北部有白面山,西南部有百崖顶、大道岭,南部有高山岭。 水文状况 县内有大小河流159条,均发源于金秀大瑶山山脉和鸡冠山山脉等山系,其中较大的江河有24条。湄江是蒙山江河的主流,属西江水系,是西江支流蒙江的上游,发源于大瑶山,从县西北新圩镇的坝头村入境,流经新圩镇、西河镇、蒙山镇(县城)、黄村镇、汉豪乡、陈塘镇,下经藤县在蒙江镇汇入浔江,全长107。50公里,县内流程86。86公里,水位最高为112。61米,最低为106。61米。主要的支流有壬山河、茶山河、瓦冲江、百合江、夏宜河等河流。 气候特征 县属亚热带季风气候,县内气候温和,雨量充沛。雨热同季,夏季长,酷热;冬季短,严寒期短,无霜期长。年平均气温为19。7℃,平均最高气温24。5℃,极端最高气温38。5℃(1971年7月22日),极端最低气温一4。5℃(1955年1月12日)。全县太阳年辐射总量为102。03千卡/平方厘米,平均年日照总量为1581小时。年平均降雨量为1738。7毫米,最多为2529毫米(197年),最少为1138。3毫米(1958年)。降雨季节分布不均匀,雨季一般始于4月中旬,终于8月下旬。主要气象灾害有:倒春寒、冰雹、狂风。暴雨、寒露风、霜冻等。 土壤状况 全县分为水稻土、旱地土、山地土3个立类。水稻上有7个亚类,18个上属,43个土种,均宜种植水稻。旱地土多分布在村庄前后及河流两岸、河谷地带,是多种农作物适生地。但大部分耕作层浅,保水保肥力差。一般山地上以山地黄红土、山地紫色土、山地红土

校园绿化施工组织设计方案

第一章编制讲明及编制依据 第一节编制讲明 一、本施工组织设计严格按照合同工程范围和业主对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等方面统一部署。 二、本施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程施工的有关负责人召集在一起,形成方案编制专题小组,采纳“对比优化、博采众长”的编制思路,力求本方案重点突出,针对性、可操作性强。 三、依照本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。 四、在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良。 五、在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。 六、依照项目法施工的原则,组织本工程的施工。通过与业主、设计单位的充分合作,综合运用人员、机械、物资、资金和信息。

实现质量和造价的最佳组合。实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。 七、积极推广应用四新成果,在各项工序施工中,关于能够提高工程质量、加快施工进度、降低工程成本的“新技术、新设备、新工艺、新材料”要积极采纳,发挥科技在施工中的先导作用。 第二节编制依据 一、大武口区2014年校园绿化工程Ⅱ标段招标文件。 二、国家和行业现行施工验收规范、规程、标准、图集,以及省市关于建设工程施工治理等方面的有关规定: 1、都市绿化工程施工及验收规范(CCJJ/T82—99) 2、都市园林绿化工程施工及验收规范(DB11/T212—2003) 3、都市园林绿化用植物材料木本苗(DB11/T211—2003) 4、《都市绿化养护治理标准》 5、《建筑地面工程施工质量验收规范》(BC50209-2002) 三、我公司的技术、机械设备装备情况及治理制度。 四、有关安全文明施工的规定; 五、招标人对本工程的要求及施工现场的具体条件; 六、国家、宁夏省、市现行的施工、质量检测及验收规范; 第二章工程概况及特点

滨河公园建设项目可行性研究报告

滨河公园建设项目可行性研究报告 目录

一、总论 (5) (一)建设单位概况 (5) (二)项目概况 (5) (三)项目编制依据及研究范围 (6) (四)研究结论 (7) 二、项目建设的背景及必要性 (8) (一)项目提出的背景 (8) (二)项目建设的必要性 (10) 三、选址方案及建设条件 (15) (一)选址原则 (15) (二)选址条件 (15) (三)项目选址 (16) (四)建设条件 (16) 四、项目规划方案和建设内容 (20) (一)建设指导思想与原则 (20) (二)工程方案 (21) 五、结构设计 (25) (一)结构设计依据 (25) (二)基本技术参数 (26)

(三)供配电设计 (26) 六、给排水设计 (26) (一)设计依据 (26) (二)给水设计 (27) (三)排水设计 (27) 七、工程技术方案 (28) (一)道路、广场 (28) (二)排水 (29) (三)供水 (29) (四)供电 (30) (五)环境绿化景观 (30) 八、节能措施 (31) (一)节能的意义 (31) (二)编制依据 (31) (三)工程能源消耗分析 (32) (四)能耗指标、节能措施、节能效果评价 (33) (五)项目节能效果评价 (35) 九、环境保护 (36) (一)项目环境保护执行的法规、标准 (36)

(二)项目的生态评价 (37) (三)环境保护措施 (37) (四)环境影响评价 (40) 十、工程建设管理及劳动定员 (41) (一)组织管理 (41) (二)劳动定员 (42) 十一、项目实施进度 (42) 十二、投资估算和资金筹措 (43) (一)投资估算 (43) (二)投资估算与资金筹措 (45) (三)编制说明 (46) 十三、工程招标 (47) (一)发包方式 (48) (二)招标组织形式 (48) (三)招标方式 (48) (四)本项目招标形式和招标内容 (50) 十四、社会效益分析 (53) 十五、结论与建议 (55)

邛崃南河滨水景观规划设计说明

古城滨水新景观——邛崃南河滨水景观规划设计说明文化与商业的有机交融人与自然的和谐共生古城文化的底蕴风貌 1、项目概况 邛崃南河滨水景观区位于成都平原西南部,距成都65公里,位于成都市“半小时经济圈”,幅员1384平方公里。南河河滨路两岸景观绿化带规划区位于邛崃市南城区南河,西起邛名高速,东至洄谰塔,全长约6公里,规划控制区面积2300余亩。生态环境良好,交通方便快捷,文化底蕴深厚,区域战略地位突出。 以“树影、楼影、塔影、岛影、”为总体设计理念,规划形成“历史人文、古窑遗韵、运动健康、生态湿地、”四大设计主题,将生态、文化等有机的景观要素穿插在城市肌理中,创造出邛崃地区独一无二的大尺度滨水城市空间。 1.1 区域位置 邛崃市区(临邛镇)位于成都平原西南部,西依邛崃山麓,与大同乡、水口镇连界;东瞰川西平原,与前进镇、宝林镇相接;南与卧龙镇、孔明乡毗邻;北与桑园镇、茶园乡接壤。东、北部原野平坦,西、南部山丘连绵。 1.2 设计范围 南河河滨路两岸景观绿化带规划控制区面积2300余亩。规划用地内现有人工水渠、湿地、树木、草坪、耕地以及农房和道路,自然环境良好。 滨河绿地用地地势呈西高东低走势,西部最高点高程504m,东部最低点高程494m,高差10m,南河以北为淤积岸,岸平水缓,有大量天然形成的滩涂地,南河以南为河流冲击岸,岸陡水急,河岸两侧植被状况一般,树种以杨树、枫杨等为主,老南桥西侧有一天然岛屿。此外沿南河分布着邛窑遗址、老南桥、和洄谰塔等文物古迹,都具有较高的游览和观赏性。 2、设计依据和设计原则 2.1设计依据 1、《中华人民共和国城市规划法》 2、《中华人民共和国环境保护法》 3、国务院《城市绿化条例》 4、建设部《城市绿线管理办法》 5、行业标准《公园设计规范。》(CJJ48-92)

景观绿化工程施工组织设计

徐州苹果新天地小区景观工程 施 工 组 织 设 计 编制单位: 编制人: 审核人: 编制日期: 目录 第一章施工总说明 第二章主要施工方案 第三章施工技术措施 第四章施工现场总平面布置 第五章施工进度计划及控制措施 第六章质量、安全生产、文明施工措施 第七章现场组织机构及管理体系、技术力量配备 第八章施工选用机械、材料、劳动力配备方案等

第一 章施工总说明 第一节工程概况 该工程为XXXXX小区景观工程,地处XXXXX区,南靠XX路,北靠XX路交通便利。建设单位为XXXXX园林景观工程有限公司,本工程包括园林硬质景观工程、绿化工程、水电工程、园林小品工程等。各施工单位交叉施工严重,对本工程的施工进度带来一定的影响。 第二节施工组织设计编制依据 1、木工程的招标文件。 2、依据国家及地方颁发的有关工程建设的各类规范、规定与标准。 3、依照建设部推广的新工艺、新技术、新设备、新材料等。 4、其他有关的技术文件及资料。 5、施工合同、施工图纸、建筑施工手册。

根据该工程的使用功能、结构特点现场条件,工期状况,合理安排施工顺序,处理好施工搭接,组织好后勤供应,是确保优质、高速、安全、文明地完成建设任务的关键。 一、施工组织准备 建立工程项目经理部,任命有绿化工程施工经验的资深项目经理担任该工程项目经理,主要技术负责人管理人员由具备中、高级技术职称的对口专业人员组成,施工作业人员由富有园林绿化、土建施工经验的中、高级技工和熟练工人组成。 二、施工技术准备 1、根据设计图纸,认真核查现场现状等施工必备的各类资料,根据现场“三通一平”实际情况编制实施性施工组织设计及施工方案。 2、进场前组织施工技术骨干认真学习和阅读设计图纸,提出设计中出现的问题及时与建设单位及设计单位沟通。 3、施工技术人员及主要施工人员进行前做好技术交底工作。 4、进行前组织有关人员复测坐标、高程等控制点,确保引用的数据准确。 5、根据施工当中的各个施工工序,准备各专业施工及验收规范等资料和施工必备质检表格,建立技术档案管理制度。 6、根据施工当中的实际情况,及时调整施工组织设计及施工方案和施工网络计划,安排好施工工序,做好各交叉专业施工的协调配合。 7、进场前组织各专业施工人员进行培训,举办施工专题培训班,培训内容包括:(1)本工程的重要意义及工作目标,激发大家的事业心责任心。 (2)学习有关绿化标准及规范,掌握工作标准和流程以及土壤改良措施和各类园林植物的具体载植措施,尤其是大树的移植和养护技术。 (3)介绍本工程当中主要园林植物的习性及种植方式。 (4)学习安全文明生产的制度和规定。 三、流动资金、施工机械、材料准备 1、进场后根据实际情况,合理准备流动资金 2、根据施工现场实际情况调配好所有需要的各类机械设备,并做好施工前的各项维护保养工作,确保机械设备性能的良好性保证施工时能持续正常工作。 3、做好全部施工生产和生活设施及安全和文明施工用品的准备,特别是各类苗木及绿化工程辅材和土建施工的材料准备。 四、施工队伍准备 1、根据该工程的特点和施工进度计划要求,确定利用四~五个施工班组同时进行施工作业,确保工序的持续性。 2、对进场工人进行必要的技术、安全、环保的法制教育,教育工人树立“质量第一,安全第一”的正确思想,遵守有关施工和安全的技术法规;遵守地方治安法规;牢固树立环保意识。 3、在大批工人进场前,必须做好后勤工作的安排,为职工的衣、食、住、行、医等应予全面的考虑,应认真落实,以便充分调动职工的生产积极性。

相关主题
文本预览
相关文档 最新文档
