当前位置:文档之家› 井下电气设备接线工艺要求 (1)

井下电气设备接线工艺要求 (1)

井下电气设备接线工艺要求 (1)
井下电气设备接线工艺要求 (1)

井下电气设备接线工艺要求

1、电缆的连接

电缆的连接应符合下列要求:

一、电缆与电气设备的连接,必须用与电气设备性能相符的接线盒。电缆线芯必须使用齿形压线板(卡爪)或线鼻子与电气设备进行连接。

二、不同型电缆之间严禁直接连接,必须经过符合要求的接线盒、连接器或母线盒进行连接。

三、同型电缆之间直接连接时必须遵守下列规定:

⒈橡套电缆的修补连接(包括绝缘、护套已损坏的橡套电缆的修补)必须采用阻燃材料进行硫化热补或与热补有同等效能的冷补。在地面热补或冷补后的橡套电缆,必须经浸水耐压试验,合格后方可下井使用。在井下冷补的电缆必须定期升井试验

⒉塑料电缆连接处的机械强度以及电气、防潮密封、老化等性能,应符合该型矿用电缆的技术标准。

2、压线工艺

1.电缆护套及操作线护套,芯线必须用电工刀割削,护套无明显倾斜。

2.电缆护套伸入器壁5~15mm。

3.接地线长度适宜,松开引线嘴卡兰拉动电缆后,三相火线拉紧或松脱时接地线不应掉。

4.各相芯线压紧后要有适当弧度,排列均匀,无交叉现象。

5.卡兰(或平垫圈)、弹簧垫、螺母齐全,紧固,绝缘应完好无损。

6.接线整齐,无毛刺,卡爪(或平垫圈)不得压胶皮,芯线裸露距卡爪(或平垫圈)不应大于10mm。10mm

7.两相导线裸露部分,空气间隙不应大于10mm。

8.电缆固定卡兰,引线嘴不应松动,压紧电缆后不能超过电缆直径的10%。

3、紧固件:

紧固件是保证防爆性能必不可少的重要零件。

1.螺栓和螺母必须有防松装置,如弹簧垫。

2.结构上特殊要求时,须采用特殊紧固件。如将螺栓头或螺母放在护圈或沉孔中。

4、联锁装置:

现场操作一般都是简单的重复操作,都有可能出现误操作。在紧急情况下的误操作可能性更大,因此《煤矿安全规程》要求这些电气设备应具有机械联锁装置,也叫机械闭锁。其目的是从结构上保证操作顺序,防止误操作,而且使用一般工具不能解锁。机械联锁具备联锁功能,不能图方便拆掉联锁机构。用语言警示方法代替用语言警示方法代替联锁机械是必须禁止的。

5、绝缘套管:

绝缘套管指固定在外壳隔板上,使单根导体或多根导体穿过隔板而不改变电气设备防爆型式的绝缘件。当绝缘套管与连接件在接

线过程中承受力矩作用时,应能承受相应的扭转试验。而井下带电设备的绝缘管不得有连通两个防爆腔的裂纹。

6、引入装置:

引入装置也叫做进线装置,是外部电线或电缆进入防爆电气设备的过渡环节,是防爆电气设备最薄弱的部分。引入(出)装置的接线必须按规定工艺进行。

7、接地:

接地的目的在于防止电气设备外壳带电。良好的接地可使外壳总是处于“地”电位,避免造成人身触电或对地放电事故的发生。所以电气设备的金属外壳必须设内外接地拴,并标识接地符号。接地零件必须做防锈处理或用不锈材料制成。

煤矿电气设备接线工艺标准

接线工艺标准 1.紧固件 1.1紧固用的螺栓、螺母、垫圈等齐全、紧固、无锈蚀。 1.2同一部位的螺母、?螺栓规格一致。平垫、弹簧垫圈的规格应与螺栓直径相符合。紧固用的螺栓、螺母应有防松装置。 1.3用螺栓紧固不透眼螺孔的部件,?紧固后螺孔须留有大于2倍防松垫圈的厚度的螺纹余量。?螺栓拧入螺孔长度应不小于螺栓直径,但铸铁、铜、铝件不应小于螺栓直径,但铸铁、铜、铝件不应小于螺栓直径的1.5倍。 1.4螺母紧固后,?螺栓螺纹应露出螺母1 ̄3个螺距,不得在螺母下面加多余垫圈减少螺栓的伸出长度。 1.5紧固在护圈内的螺栓或螺母,?其上端平面不得超出护圈高度,并需用专用工具才能松、?紧。 2隔爆性能 2.1隔爆结合面(Ⅰ类)?的间隙、直径差或最小有效长度(宽度)?必须符合表4-1的规定。 表中L-静止隔爆结合面的最小有效长度; L1-螺栓通孔边缘至隔爆结合面边缘的最小有效长度; W-静止隔爆结合面及操纵杆与杆孔隔爆结合面最大间隙或直径差;?转轴与轴孔隔爆结合面最大直径差。? 但快动式门或盖的隔爆结合面的最小有效长度须不小于25mm。 表4-1Ⅰ类隔爆结合面结构参数mm ━━━━━━┯━━━━┯━━━━┯━━━━━━━━━━━━━ 结合面│││W ││├───────────── │L│L1│外壳容积V(l) 型式││├─────┬─────── │││V≤0.1│V〉0.1 ──────┼────┼────┼─────┼─────── 平面、止口│6.0│6.0│0.30│- 或圆筒结构│12.5│8.0│0.40│0.40 │25.0│9.0│0.50│0.50 │40.0│15.0│-│0.60 ──────┼────┼────┼─────┼─────── 带有滚动轴│6.0│-│0.40│0.40 │12.5│-│0.50│0.50 │25.0│-│0.60│0.60 │40.0│-│-│0.80 ━━━━━━┷━━━━┷━━━━┷━━━━━┷━━━━━━━ 2.2操纵杆直径(d)?与隔爆结合面长度(L)应符合表4-2的规定。 表4-2操纵杆直径或圆筒直径与隔爆结合面的结构参数mm ━━━━━━┯━━━━━━━ 操纵杆直径│隔爆结合面长度 ──────┼─────── d≤6│L≥6 6〈d≤25│L≥d d〉25│L≥25 ━━━━━━┷━━━━━━━ 2.3隔爆电动机轴与轴孔的隔爆结合面在正常工作状态下不应产生摩擦。?用圆筒隔爆结合面时,轴与轴孔配合的最小单边间隙须不少于0.075mm;?用滚动轴承结构

电气控制柜设计的一般原则

1、基本思路 电气控制柜设计的基本思路是一种逻辑思维,只要符合逻辑控制规律、能保证电气安全及满足生产工艺的要求,就可以说是一种好的设计。但为了满足电气控制设备的制造和使用要求,必须进行合理的电气控制工艺设计。这些设计包括电气控制柜的结构设计、电气控制柜总体配置图、总接线图设计及各部分的电器装配图与接线图设计,同时还要有部分的元件目录、进出线号及主要材料清单等技术资料。 2、电气控制柜总体配置设计 电气控制柜总体配置设计任务是根据电气原理图的工作原理与控制要求,先将控制系统划分为几个组成部分(这些组成部分均称作部件),再根据电气控制柜的复杂程度,把每一部件划成若干组件,然后再根据电气原理图的接线关系整理出各部分的进出线号,并调整它们之间的连接方式。总体配置设计是以电气系统的总装配图与总接线图形式来表达的,图中应以示意形式反映出各部分主要组件的位置及各部分接线关系、走线方式及使用的行线槽、管线等。 电气控制柜总装配图、接线图(根据需要可以分开,也可并在一起)是进行分部设计和协调各部分组成为一个完整系统的依据。总体设计要使整个电气控制系统集中、紧凑,同时在空间允许条件下,把发热元件,噪声振动大的电气部件,尽量放在离其它元件较远的地方或隔离起来;对于多工位的大型设备,还应考虑两地操作的方便性;控制柜的总电源开关、紧急停止控制开关应安放在方便而明显的位置。 总体配置设计得合理与否关系到电气控制系统的制造、装配质量,更将影响到电气控制系统性能的实现及其工作的可靠性、操作、调试、维护等工作的方便及质量。 电气控制柜组件的划分

由于各种电器元件安装位置不同,在构成一个完整的电气控制系统时,就必须划分组件。划分组件的原则是: 1、把功能类似的元件组合在一起; 2、尽可能减少组件之间的连线数量,同时把接线关系密切的控制电器置于同一组件中; 3、让强弱电控制器分离,以减少干扰; 4、为力求整齐美观,可把外形尺寸、重量相近的电器组合在一起; 5、为了电气控制系统便于检查与调试,把需经常调节、维护和易损元件组合在一起。 在划分电气控制柜组件的同时要解决组件之间、电气箱之间以及电气箱与被控制装置之间的连线方式:电气控制柜各部分及组件之间的接线方式一般应遵循以下原则: 1、开关电器、控制板的进出线一般采用接线端头或接线鼻子连接,这可按电流大小及进出线数选用不同规格的接线端头或接线鼻子; 2、电气柜、控制柜、柜(台)之间以及它们与被控制设备之间,采用接线端子排或工业联接器连接; 3、弱电控制组件、印制电路板组件之间应采用各种类型的标准接插件连接; 4、电气柜、控制柜、柜(台)内的元件之间的连接,可以借用元件本身的接线端子直接连接;过渡连接线应采用端子排过渡连接,端头应采用相应规格的接线端子处理。 3、电器元件布置图的设计与绘制 电气元件布置图是某些电器元件按一定原则的组合。电器元件布置图的设计依据是部件原理图、组件的划分情况等。设计时应遵循以下原则: 1、同一组件中电器元件的布置应注意将体积大和较重的电器元件安装在电器板的下面,而发热元件应安装在电气控制柜的上部或后部,但热继电器宜放在其下部,因为热继电器的出

电缆敷设及二次接线施工组织设计

兴安盟伊尔施东郊66kV变电站扩建电气安装工程 电缆敷设施工方案 兴安盟兴电电力安装有限责任公司 2012年8月15日

批准:年月日审核:年月日编写:年月日

目录 一、概述 二、施工前的准备 三.施工工序流程 四、施工步骤 五、施工技术措施: 六、施工安全措施 七、安全注意事项:

一、概述 1.1 工程概况 本期220kV伊尔施变电站66kV配出线路中1回至66kV伊尔施东郊变电站,故需在66kV伊尔施东郊变电站扩建1回66kV出线间隔。此出线间隔利用现有的预留间隔进行扩建。由于66kV伊尔施东郊变电站原电原线间隔(阿伊线间隔)为隔离开关进线,因此本期需将此隔离开关拆除并完善本间隔的全套设备。原66kV母线设备间隔不含电压互感器,因此需增1组(3台)电压互感器。导线选择为与线路一致,亦选用2×LGJ-240/30复导线。经计算,原66kV母线LGJ-150以不满足运行要求,故将66kV母线更换为2×LGJ-240/30复导线。 1.2施工依据 1.2.1《电气装置安装工程电气设备交接试验标准》(GB50150-91)1.2.2《电气装置安装工程盘、柜二次回路结线施工及验收规》 (GB50171-92) 1.2.3《电气装置安装工程低压电器施工及验收规》(GB50254-96)1.3施工安全执行标准 1.3.1《电力建设安全工作规程》DL 5009.3-1997。 1.3.2《电业安全工作规程》(发电厂和变电所电气部分)DL 408—91。 1.3.3 中国电网公司颁发的:《安全生产工作规定》。 1.3.4 《安全生产监督规定》。 1.3.5 电网公司《变电站安健环设施标准》(Q/CSG 1 0001-

电气接线工艺(修改)

目录 1.概述 (2) 1.1使用 (2) 1.2安全性说明 (2) 1.3人员资格说明 (2) 1.4安装、操作及维护保养说明 (2) 2.控制箱装配 (2) 2.1控制箱装配流程图 (3) 2.1.1控制箱分类 (4) 2.1.2领料 (4) 2.1.3中背板(底板) (4) 2.1.4控制面板 (5) 2.1.5 线路点联接 (7) 2.1.6 线路总检查 (7) 2.1.7 后期工作 (7) 2.2控制箱接线规范 (7) 3.标准机接线 (8) 3.1标准机接线流程图 (8) 3.1.1 标准机领料(电器元件部分) (8) 3.1.2布局 (9) 3.1.3 内接线 (9) 3.1.4 外接线 (10)

1.概述 1.1使用 为了达到正确安装的目的,请仔细阅读本文件,并对文件中的所有说明内容加以重视。 1.2安全性说明 ●要确保电气线路的正常工作,必须由合格的专业人员按此接线工艺正确的安装接 线,特别要注意有关安装安全的规定。 ●确保安装现场用电安全,安装导线远离电源,各物品摆放整齐。 ●确保现场通风良好,同时做好防火工作。 1.3人员资格说明 本接线工艺所说的合格人员是指那些熟悉安装、接线,了解基本电气知识的,并有足够能力从事其工作的人员。 1.4安装、操作及维护保养说明 ●控制箱不适合放置于户外。控制箱的材料、结构和防护类型是为在室内运行的情况 而设计的。控制箱适宜放置于通风良好的室内使用。 ●控制箱不可安装在含有腐蚀性气体、挥发性气体或含水雾、高温度、粉尘的环境中。 ●控制箱必须始终处于防雨、防雪和防冻状态。 ●控制箱安装地点必须保持清洁。并能防止飞行物的进入。灰尘积聚在控制箱电气元 件上会影响其工作状态和使用寿命。飞行物一旦飞入继电器,很容易影响线路通断,导致控制箱控制功能异常。 ●控制箱及其相关设备系统至少一年进行一次维护和保养。 2.控制箱装配

配电房电气设备安装标准和工艺要求

配电房电气设备安装标准和工艺要求《试行草案》 目录 第一部分:配电房高低压成套柜的安装标准和工艺要求 一、配电柜基础安装 二、配电柜安装 第二部分:电力变压器安装标准和工艺要求 一、电压为35KV以下干式变压器安装工艺标准和要求 二、1600KVA以下油浸变压器安装工艺标准和要求 第三部分:高低压柜硬母线安装标准和工艺要求 一、硬母线安装要求 二、硬母线固定要求 三、硬母线连接方式和要求 第四部分:二次回路安装和调试要求 一、控制电缆敷设的工艺要求 二、二次线安装(接线)工艺要求 三、相互动作试验(联动试验)要求 第五部分:安装工程全部结束后应做工作

第一部分:配电房高低压成套柜的安装标准和工艺要求 一、柜子基础: 1、基础型钢安装允许误差 2、根据高低压柜子的数量和尺寸, 决定槽钢的长度和宽度,要求尺寸准确,焊缝美观、牢固,要注意长和宽的槽钢表面要尽量做到水平。(如果这个水平不好,将要影响到安装到基础上的所有柜子的垂直度)。 3、基础接地点数≧2点,接地连接牢固,导通良好。 二、柜子安装: 1、安装位置要符合图纸要求 2、垂直度误差﹤1.5mm/m (用铅坠检查) 3、水平误差:相邻两柜顶部﹤2mm 成列柜顶部﹤5mm 4、盘面误差:相邻两盘边﹤1mm 成列盘面﹤5mm 5、盘间接缝﹤2mm 6、盘体固定:连接牢固,盘底用M8-10盘基螺丝把电柜安装固定在槽钢基础上,也可用电焊将每只电柜底部四面点焊一下,每个焊点宽度以 不直度 每米﹤1m/m 全长﹤5m/m 水平度 每米﹤1m/m 全长﹤5m/m 位置误差及不平度﹤5m/m

10mm左右为宜。 7、盘面上设备应平整、齐全,外观完好、无损,元件固定牢固,标志清晰 完整。 第二部分:电力变压器的安装工艺标准和要求 一、电压为35KV及以下干式变压器安装工艺标准和要求 工序检验项目性质质量标准备注 设备检查 外壳 及附 件 铭牌及接线图标志齐全清晰 附件清点齐全 绝缘子检查光滑、无裂纹 铁芯 检查 外观检查无碰上变形 铁芯紧固件检查紧固、无松动 铁芯绝缘电阻主要绝缘良好 铁芯接地主要只能1点接地 绕组 检查 绕组接线检查主要牢固正确 表面检查无放电痕迹及裂纹 绝缘电阻主要绝缘良好 引 出 线 绝缘层无损伤、裂纹 裸露导线外观主要无毛刺尖角 裸导体相间及对地距离主要按GBJ149-1990规 定 防抬件主要齐全、完好

电气控制柜的布线工艺要求和常见问题

电气控制柜的布线工艺要求和常见问题01 电气控制的布线工艺要求 1、电气柜布线应横平竖直,配置坚牢,分布均匀,变换布线走向时应垂直布放。 2、二次回路线应远离飞弧元件,并不能影响其他电器元件的操作。 3、二次回路线不能从母线间穿过,线的连接布放均应牢固可靠,整洁美观。 4、二次回路连接线中间不应有接头,连接接头只能在元器件的接线端子上或接线端子排上。 5、硬导线的剥线长度不宜过长,约10 mm为宜,两线连接后应用热缩管固定导线的连接部分。 6、每个电器元件的接线端子上最多允许连接两根线,每节接线端子上的连接线一般只允许连接一根,如果必须连接两根导线,则连接处必须牢固可靠。 7、多导根线端连接应加冷压端头接线,截面面积小于1m㎡的单股弱电回路导线,应采用锡焊或其它合适的方式接线。

8、软导线应先套上线鼻子压紧后再插到端子里,铜线芯不要裸露在外面,且要压紧,导线与接线端子连接时,不能压坏绝缘层和导线露铜过长。 9、剥去绝缘层的导线两端都要套上编码套管,从一端接线端子到另外一端接线端子,必须用导线连接起来,且中间不能有接头。 10、布线时小心操作,不能损伤线芯和导线绝缘层。 11、导线与柜体金属有摩擦时,需加橡胶垫圈加以保护电缆。 12、安装配铜排时应戴手套,防止静电反应。 13、同一水平面的导线安装高度应一致,不能交叉。非交叉不可时,该根导线应在接线端子引出,水平架空穿过,必须走线合理。 14、导线连接在面板上时,应加塑料管或安装线槽,为防止锋利的边缘割伤导线绝缘层,电气柜出线部分必须加塑料护套。

注:铜母线载流量选择需查询有关资料,绝缘导线成束状在线槽布放时,或防护等级要求较高时,应适当考虑空间余量。 02 电气装配常见问题图解 案例一 电气装配存在的问题: 1、强电端子正在信号端子的下方,间距很小。 2、强电线与信号线平行敷设在同一线槽内。 3、柜体进线电缆没有电缆架抱箍固定,亦没有屏蔽接地。 4、柜体接地母排没有使用。 5、强弱电端子未做有效分隔。

成套控制柜安装工艺标准

1.总则 1.1 适用范围 本工艺标准适用于工业与民用建筑的电气安装工程成套配电柜及动力开关柜、控制柜、电源柜、动力配电箱的安装。 1.2 编制依据 《建筑电气工程施工质量验收规范》GB50303-2002 2.施工准备 2.1 技术准备 ,并已进行了图纸会审,并有记录。 2.1.3 配备相应的施工质量验收规范。 2.2 材料准备 ,规格、型号符合设计要求。实行生产许可证和安全认证制度的产品,有许可证编号和安全认证标志,相关材证资料齐全。 ,注明厂家和型号。 (1)型钢表面无严重锈斑,无过度扭曲、弯折变形,焊条无锈蚀,有合格证和材质证明书。 (2)镀锌制品表面无锈斑,有合格证和质量证明书。 (3)配电箱箱体应有一定的机械强度,周边平整无损伤。铁制箱体二层底板厚度不小于1.5mm。 (4)导线电缆的规格型号必须符合设计要求,有产品合格证。 2.3 主要机具设备准备 2.4 作业条件 ,门窗封闭,墙面、屋顶粉刷完毕,地面工程已完。

,抹灰、及粉刷应全部完工。 3.施工工艺流程 3.1 工艺流程 基础型钢制作安装→柜(屏、台、盘)安装→柜内配线→绝缘摇测→通电试运行。 清理箱体→盘面安装、箱内配线→绝缘摇测→通电试运行→面板安装。3.2 施工工艺 (1)型钢预先调直,除锈。 (2)型钢可根据配电柜的尺寸规格大小而定,一般型钢可选用5-10#槽钢或L50×50×5的角钢制作。 (3)基础型钢架可预制或现场焊接。按施工图纸所标位置,将预制好的基础型钢架或型钢焊牢在基础预埋铁上。用水平尺找平,校正。安装好的基础型钢应高出地面10cm。基础型钢安装方法如下: a.随土建施工时在基础上根据型钢固定尺寸,先预埋好地脚螺栓,待基础强度符合要求后再安放型钢。也可在基础施工时留置方洞,基础型钢与地脚螺栓同时配合土建施工进行安装。 b.随土建施工时预先埋设固定基础型钢的底板,待安装基础型钢时与底板进行焊接。 (4)基础型钢与接地母线连接,将接地扁钢引入并与基础型钢两端焊牢。焊接长度为接地扁钢的2倍。 (5)基础型钢安装完毕后涂刷防锈漆两道。 (6)基础型钢安装允许偏差见附表1。

二次接线施工方案

1;"、疋;20kV 2 ? 二次接线施工方案及工艺要求 1适用范馬I 适用于变电工程^$类低压交直流配电屏、保护屏、通信屏、控制屏、端子箱的电缆接线。 2主要引用标准 规范 GB 50171电气装置安装工程盘、柜及二次回路接线施工及验收 GB 50150电气装置安装工程电气设备交接试脸标准 3工艺流程 二次接线施工工艺流程见图1-1。 图1-1二次接线施工工艺流程 4主要工艺流程质量控制要点 4.1施工准备 4.1.1技术准备:准备好施工图纸,编制专项作业指导书,并向施工人员作技术交底。接线人员应提前熟悉二次线有关规程、规范、质量标 准和施工图纸。 4.1.2人员组织:施工负责人、技术负责人、 4.1.3T器具准备:计算机、电缆牌打印机、 等。 4.1. 4材料准备:黄绿相间塑料绝缘接地 线、等。 4.2电缆排列 4.2.1首先按施工图纸要求,$青点电缆数量应齐全,规格应与图纸或电缆淸册相符。 4.2.2电缆在穿入二次设备前,先检查屏、箱、柜内原生产厂家安装的端子排位置,其预留电缆接线空间应足够,如不符合要求则需要调整務动端子排位置,以留够空间给电缆接线。 安质人员、二次线的作业人员组织到位。线号 打印机、钢锯、螺丝刀、墙纸刀、钢丝钳 热缩套、扎带、线帽管、电缆牌、镀锡铜线耳

1!1 人港::oicv 殳电及线铸 4.2.3理顺电缆沟或电缆层至屏、箱、柜入口的电缆,并根据电缆接人屏、箱、柜内端子排位置分开左右排列。排列时应注意尽量避免电缆交叉、弧垂不一致现象。 4.2.4为使接线工艺美观,按图纸接线要求,凡用网格式接线方式接在端子排上端接线的电缆在排列时应靠近端子排侧,依次类推(如用线盒形式接线除外)。 4.2.5电缆在穿人二次设备后,应在设备底部支架作临时绑扎,待电缆统一尺寸开头制作完成后再进行永久性固定。 4.3电缆头制作及固立 4. 3. 1电缆头制作应按作业指导书的要求进行。 4. 3. 2电缆头开头尺寸和制作高度要求一致,制作样式统一。 4.3.3电缆屏蔽层的接地方式应符合设计、规范和反措要求,在剥除电缆外护套时,屏蔽层(或屏蔽线)应留有相应的长度,以便与屏蔽接地引出线进行连接,屏蔽接地引出线推荐使用国际通用的黄绿相间塑料绝缘软铜电线(BVR型),屏蔽接地线与屏蔽层的连接采用焊接方式,焊接时要采取防护措施,防止温度过高损坏芯线绝缘,如用绞接方式,应确保连接可靠。4.3.4当电缆为铠装时,铠装电缆的钢带应一点接地,接地点可选在端子箱或汇控柜专用接地铜排上。4. 3. 5电缆头制作时所使用的热缩管采用统一长度加热收缩而成。电缆的直径应在所用热缩管的热缩范围之内。电缆头在套人热缩管前,可在开头处缠绕几层聚氯乙烯带,然后再套人热缩管加热,这样使制作岀来的电缆头比较饱满、圆滑,工艺美观。当使用聚氯乙烯带包电缆头时,要求缠绕密实、牢固,缠绕长度一致。一个二次设备内的电缆头套的颜色尽可能一致。4.3.6电缆的固左可用扎带绑扎或用电缆夹固左,固迫电缆的绑扎应高度一致、牢固可靠,在电缆接线后不应使端子排受到机械应力。电缆敷设使用的临时电缆牌或标识应暂时保留,等接完线后再更换成永久性电缆牌。 4. 3. 7当采用电缆锁紧接头套的形式固定电缆时,要求锁紧接头套的规格应和电缆直径相吻合,固左牢靠,金属锁紧接头套与电缆的屏蔽层或铠装钢带应连接可靠、接地良好。 4.4芯线整理、接线 4. 4.1电缆接线前应进行芯线的整理,首先将毎根电缆的芯线单独分开,将每根芯线拉直, 然后根据每根电缆在端子排的接线位置进行并拢绑扎。 4. 4. 2硬线电缆芯的网格式接线方式: a)先根据屏内电缆的多少来考虑排放方式,一般电缆芯接在端子排的最上端便紧靠在端子排内侧排列为宜。接线顺序是每条电缆芯顺端子排由下而上接线。在接线位置的同一高度从芯线朿中将电缆芯抽出绕过电缆朿后而引至接线位置,每条接线要求平直,并留有适当弧度。 b)电缆接线时可根据已接人位置进行二次绑扎,芯线扎带绑扎要求间距一致,且间距适宜(150-180mm),间距不宜太宽,否则会造成电缆束松散,影响工艺观感。 C)毎根电缆的芯线宜单独成束绑扎,以便于査找。 4.4.3线槽接线方式: a)在电缆头上部将毎根电缆进行垂直绑扎后,垂直或略有倾斜折弯后引入线槽内,线槽内所放人的电缆不宜太多,至少应留有1/3空间,以利查线和盖回线槽盖,如果不符合要求,应更换线槽。 b)在电缆芯线至端子排接线位置的同一高度将芯线引出线槽,接人端子排。 C)接线位置不在线槽两侧的芯线,通过调整走向或加装线槽后栅伊引至相应的接线位置。 4.4.4接线: 4.4. 4.1电缆接线前应进行芯线整理,首先将毎根电缆的芯线单独分开,将每根芯线拉直, '.3内右5

电气设备工艺标准

行业资料:________ 电气设备工艺标准 单位:______________________ 部门:______________________ 日期:______年_____月_____日 第1 页共6 页

电气设备工艺标准 1. 电气设备实行包机挂牌管理,各种保护必须齐全、灵敏可靠,整定值符合要求,不得甩掉保护。 2. 各种型号的开关必须上架,备用的开关也必须上架。开关列车和其他超过3台电器设备的地点必须按规定安装局部接地极,接地极使用直径不小于35mm,长度1.5米的钢管制成。 3. 电缆吊挂整齐,吊挂高度距离底板不低于1.5米,电缆钩统一采用10勾,电缆钩间距1米,动力电缆在下方,通讯及照明、检测电缆在上方,间隔50mm。 4. 煤电钻电缆要吊挂在距离煤壁20米外顶板完好的地段。 5. 加强电缆保护,动压区内的活动电缆必须用电缆筒或者单轨吊进行移动保护,用钢丝绳牵引。 6. 各种开关的保险丝必须按照要求正确使用,严禁用其他导线代替或使用超过规定容量的保险丝。 7. 采面所有的电气设备内必须添加干燥剂,定期进行防爆处理。 8. 第 2 页共 6 页

水冷电机的冷却水正确接通,水阀门安装在进水侧,水量符合要求,水压达到3MPa。开车时必须先开水后开机,严禁无水或水量不足时开车。 9. 采面所有的开关、电机、电缆每天摇测绝缘值一次,绝缘值低于0.5兆欧必须更换或处理。 10. 电缆拉断、挤破、放炮必须及时进行处理或更换。 11. 必须设置专职防爆电工一名,每天检查电器防爆,并建立防爆台帐。 12. 不得损坏电缆编号和随意截电缆。. 13. 电机上面的浮煤、浮矸必须及时清理,淋水地段的电器设备必须安设防水淋设施。 电气设备技术安全与防火防爆 1、燃烧的形成条件: (1)可燃物:不论固体,液体和气体,凡能与空气中氧或其它氧化剂起剧烈反应的物质,一般都是可燃物质,如木材,纸张,汽油,酒 第 3 页共 6 页

电气控制柜装配工艺标准

电气控制柜装配工艺标准 概述:本工艺标准根据GB7251-2008、GB 2681-81、GB/T 2682-1981、GB50171-92、GB50256 并结合我公司实际情况制定。适用于我公司生产的各电气控制设备一、二次设备安装及接线。目的是使设备既满足设计控制要求又整齐美观和检查方便。 一、电气控制柜外型尺寸、面板开孔、面板标识丝印检查在电气控制柜开始装配前按照《电柜结构、开孔图》进行外型尺寸、面板开孔、面板标识丝印,确认无误后方可进行装配工作。 二、准备齐电气控制柜装配所需的所有电气元件及安装辅助材 1、电气装配人员要先准备齐电气控制柜上需使用的电气安装底板、电气面板、电气元件(PLG 软启动器、低压电器等)及所需要的安装辅材(线槽、导轨、导线、接地铜排、安装螺丝等)。 2、电气装配人员准备好自己的工具包(含大号、中号十字起,小一字起、剥线钳、斜口钳、 万用表、内六角扳手、呆扳手、①2.5钻头、①3.2钻头、①4.2钻头、M3丝锥、M4丝锥、丝锥绞手、粗齿挫一套)、手电钻等,将所有工具整齐的放在指定区域内。 三、电气元器件安装在电柜底板上 1、根据电气原理图中的底板布置图量好线槽与导轨的长度,用相应工具截断。(注:线槽、导轨断缝应平直。) 2、两根线槽如果搭在一起,其中一根线槽的一端应切成45度斜角。 3、用手电钻在线槽、导轨的两端打固定孔(用① 4.2钻头)。 4、将线槽、导轨按照电气底板布置图放置在电柜底板上,用黑色记号笔将定位孔的位置画在电柜底板上。 5、先在电柜底板上用样冲敲样冲眼,然后用手电钻在样冲眼上打孔(用① 4.2钻头)。 6用M4螺钉、螺母将线槽、导轨固定在电柜底板上。

二次屏(柜)及二次回路接线工艺标准

二次屏(柜)及二次回路接线工艺标准 一、概述 1、本标准工艺适合500kV及以下电压等级的变电站内所有的屏柜、户外端子箱的二次回路接线施工; 2、采用的标准为《GB50171-92电气装置安装工程盘柜及二次回路结线施工及验收规范》。 二、施工工序流程图

三、施工技术措施 1、准备工作 (1)认真审核设计图纸,根据原理图及厂家资料,将图纸上的每一根电缆所接的回路号及接线位置与实物对照,要求设计图与实物一致; (2)将施工图按其接线位置分类好,并在施工前放置于接线的屏柜内; (3)清点每一屏柜的电缆,柜的左右要分清,将清点的数量及应摆放的位置与设计图比较,严格按图施工; (4)将清点过的电缆绑上对应的电缆牌,并将电缆固定好; (5)准备好接线需用的工具及有关的耗材(回路标号及绑扎线、绝缘包带、对讲机、电池灯等); 2、盘、柜、端子箱安装就位 ①吊装盘柜时,应做好防磨损措施,按设备要求的位置移放盘柜;移动时,用钢管垫在底盘滚动前进。 ②就位后,安装调整盘柜,使其垂直度、水平偏差以及盘柜面偏差和盘柜间接缝的允许偏差应符合下表规定: ③按设计图将端子箱分间隔就位,用膨胀螺钉固定或焊接固定。端子箱安装应牢固,封闭良好,并应能防潮、防尘。安装的位置应便于检查,应排列整齐。 ④盘、柜、台、箱的接地牢固良好。 ⑤盘柜的漆层应完整,无损伤。 3、电缆就位 (1)检查已敷设好的电缆排列整齐,牢固地固定在电缆孔的钢筋上,电缆牌要

求清晰明了,绑扎的高度要求一致,注意摆放在易观察的位置; (2)统一在电缆上用粉笔记好要开电缆的高度,每一根每一面屏都统一一个高度,做到统一美观; 4、开电缆 (1)开电缆时注意不要损伤电缆芯,切断处的端部用同色绝缘包带扎紧,铠装电缆应切断钢带并接地,使用于静态保护及控制等逻辑回路的屏蔽电缆的屏蔽层也应按设计要求的接地方式可靠接地; (2)要接线的电缆芯应拉直绑扎好,按设计图将电缆芯抽好准备接上,芯线应垂直或水平有规律地配置,要求整齐美观,芯线端部应套有标有回路号的套管,此标号套管应采用双标号式,除标有回路外,还需标上该电缆的编号,且要求字迹清楚不易脱色; 5、对线 两侧对线时,应注意每一根电缆芯都要验过,特别是几根电缆同时使电池灯接通,需将短连片解开,再重新对线,一根芯应只有一条通路。 6、接线及配线 按照设计图,将已对好线的电缆芯弯到正确位置,用剥线钳开好芯头,约1.5厘米长,然后弯好圈,用螺栓将线牢固可靠地固定。二次接线应满足以下要求: (1)引入盘柜的电缆应排列整齐,编号清晰,避免交叉,并固定牢固,不得使所接的端子排受到机械应力; (2)每个接线端子的每侧接线宜为一根,不得超过2根,对于插接式端子,不同的截面的两根电缆不得接在同一个端子上,对于螺栓连接的端子,当接两根电缆芯时,中间应加平垫; (3)盘柜内的电缆芯,应垂直或水平地配置,不得交叉或任意歪斜连接,备用芯长度应留有适当的长度; (4)强弱电回路不应使用同一根电缆,并根据实地情况将强弱电缆分开;(5)使用于静态保护、控制等逻辑回路的控制电缆,应采用屏蔽电缆,其屏蔽层应按设计要求的接地方式予接地; (6)对于光纤电缆的接线应按设计图接到相应的接口,光纤电缆头的制作,要

井下电气设备接线工艺要求 (1)

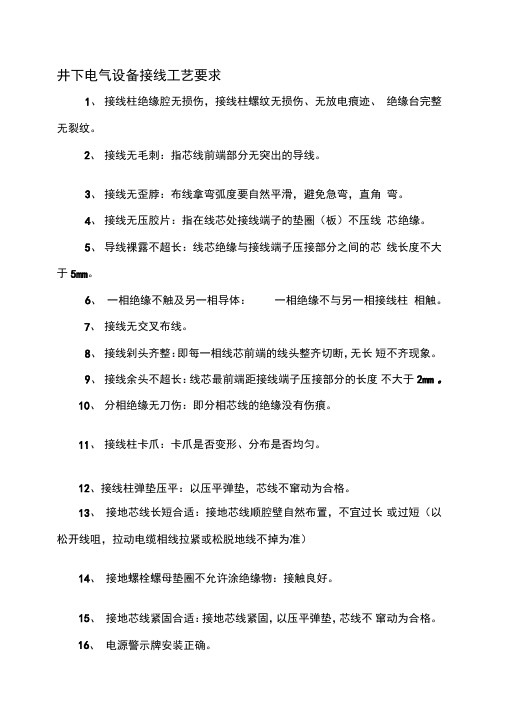

井下电气设备接线工艺要求 1、电缆的连接 电缆的连接应符合下列要求: 一、电缆与电气设备的连接,必须用与电气设备性能相符的接线盒。电缆线芯必须使用齿形压线板(卡爪)或线鼻子与电气设备进行连接。 二、不同型电缆之间严禁直接连接,必须经过符合要求的接线盒、连接器或母线盒进行连接。 三、同型电缆之间直接连接时必须遵守下列规定: ⒈橡套电缆的修补连接(包括绝缘、护套已损坏的橡套电缆的修补)必须采用阻燃材料进行硫化热补或与热补有同等效能的冷补。在地面热补或冷补后的橡套电缆,必须经浸水耐压试验,合格后方可下井使用。在井下冷补的电缆必须定期升井试验 ⒉塑料电缆连接处的机械强度以及电气、防潮密封、老化等性能,应符合该型矿用电缆的技术标准。 2、压线工艺 1.电缆护套及操作线护套,芯线必须用电工刀割削,护套无明显倾斜。 2.电缆护套伸入器壁5~15mm。 3.接地线长度适宜,松开引线嘴卡兰拉动电缆后,三相火线拉紧或松脱时接地线不应掉。 4.各相芯线压紧后要有适当弧度,排列均匀,无交叉现象。

5.卡兰(或平垫圈)、弹簧垫、螺母齐全,紧固,绝缘应完好无损。 6.接线整齐,无毛刺,卡爪(或平垫圈)不得压胶皮,芯线裸露距卡爪(或平垫圈)不应大于10mm。10mm 7.两相导线裸露部分,空气间隙不应大于10mm。 8.电缆固定卡兰,引线嘴不应松动,压紧电缆后不能超过电缆直径的10%。 3、紧固件: 紧固件是保证防爆性能必不可少的重要零件。 1.螺栓和螺母必须有防松装置,如弹簧垫。 2.结构上特殊要求时,须采用特殊紧固件。如将螺栓头或螺母放在护圈或沉孔中。 4、联锁装置: 现场操作一般都是简单的重复操作,都有可能出现误操作。在紧急情况下的误操作可能性更大,因此《煤矿安全规程》要求这些电气设备应具有机械联锁装置,也叫机械闭锁。其目的是从结构上保证操作顺序,防止误操作,而且使用一般工具不能解锁。机械联锁具备联锁功能,不能图方便拆掉联锁机构。用语言警示方法代替用语言警示方法代替联锁机械是必须禁止的。 5、绝缘套管: 绝缘套管指固定在外壳隔板上,使单根导体或多根导体穿过隔板而不改变电气设备防爆型式的绝缘件。当绝缘套管与连接件在接
