第八章木门测量安装详细说明

一、木门测量的条件

关于厨房和卫生间需要贴墙砖的位置,由于现在的木门安装已经走过了传统木工时代,而是使用发泡胶填充。这让门套可以和墙壁衔接更牢固。所以对墙厚要求也很严。因为刚买回来的房子卫生间和厨房要贴墙砖由于必须墙面找平,所以会产生一定厚度。这让我们就必须把墙砖铺装完毕,在进行木门测尺,更精确!

木门测量前必须符合的条件:

1、客户和施工负责人必须在现场

2、水电改造及墙体改造必须完工。

3、水平线具备,厨卫墙、地砖需要铺好,铺地板的房间需要地面找平做好。墙、地砖、地板的高度要确定。

4、确定平墙是否要增加墙垛

5、测量完毕必须三方签字

6、具备的工具:卷尺、纸、笔、测量单、组合类产品调节范围表、线条编码图、图册等

二、木门测量过程中注意事项

测量门洞的高宽确定门尺寸,无论测高或宽都须取2—3个平行点测量,高度取最低处的值,宽度取最窄处的值,墙厚也是取最小的值,比如门洞左墙厚27cm,右墙厚26cm,上墙厚25cm,那就以25cm为准,需要特别注意的是,如果您家的门洞墙厚误差超过2公分,就要取中间值,比如门洞左墙厚30cm,右墙厚27cm,上墙厚29cm,那就以中间的值29cm为准。(例:高2050毫米x宽880毫米x墙厚160毫米这就是一个完整的测量尺寸)

产品部件说明:

开启方向确认

①平开门:是指门扇以立梃为轴,水平开启的门。根据其开启方向的不同,分为内开和外开。

平开门的开向主要是由其功能和开启后尽量少占室内空间的需要决定的。

一般建筑内门常采用内开,而建筑外门和应急门常采用外开。

②弹簧门:是指安装弹簧合页、门扇开启后能够自动闭合的门。弹簧门也是平开门的一个特殊类型。

弹簧门有单向和双向之分。弹簧门一般用于出入人员多,但又需要常使门保持关闭的场合,如门店……

③推拉门:是指门扇被沿宽度方向左右推拉移动实现开关的门。明装推拉门是指推拉的门扇和轨道均在墙体外

面,

,而暗装推拉门是指门扇和轨道在墙体中间的推拉门。

推拉门具有开合过程中占用空间小的特点,因而采用推拉门可以充分利用室内空间。

④旋转门:是指以门扇中心线为轴旋转实现开关的门。转门具有开关能同时进行的特点。它既能保证人们的出入方便,

又能始终保持对外界的隔离作用,因此多用于宾馆、酒店等出入人员多的场所的门庭门。

⑤折叠门:折叠门是指开启过程门扇能够折叠的门。折叠门是开启方式较为特殊的一种门,它又可分为平开折叠门和推拉折叠门两种基本类型。

由于折叠门在开启中门扇能够折叠,因而占用空间较小,特别是推拉折叠门,很大的门开启折叠之后,几乎可以不占什么空间,往往可以作为对室内空间重新分隔组合的一种有效方法--活隔断而平开折叠门则多用于面积很小的厕所或盥洗室等。

安装木门前,测量人员要对门洞进行测量,这样才能做出刚好合适的木门,但是测量门洞时候还要考虑一些别的因素,否则安装门时就会出现诸多的麻烦。

成品木门要求门洞尺寸尽量准确,为降低消费者订购费用,正规的品牌会将洞口宽度、高度、墙厚归类到标准组合尺寸上,因此需要施工现场的配合,注意以下几点:

1、要求门洞完成墙面垂直无倾斜,左右墙垛厚度一致,并在一个垂直端面上,否则可能出现门整体安装不正或套线与墙体之间有缝且大小不均的现象。

2、测量人员会根据现场实测洞口尺寸,提出相应整改要求,请客户确认产品生产安装洞口尺寸,并以此由客户落实施工队进行整改施工。

不同系列门均有不同的结构尺寸,需在地面施工时注意不同材质的分界位置(地板与地板,地板与砖石的压条位置)。避免出现门扇落地处地面露出两种不同材料的现象。

3、如客户毛坯墙体厚度、宽度或高度在测量时的数据与标准组合尺寸不符时,需客户施工队在成品门进场安装前自行施工,可用板材、砖石料进行改制,如增加/剔凿墙垛,加高/降低门洞等。避免成品门无法顺利安装。

4、如厅房与厨卫地面有高度差,应在测量时与测量师确定地面完成后的尺寸,并在测量单上标注,防止安装时出现误差。在此强调说明:装修水平线为地面完成尺寸及洞口实际高度的唯一参考标准,因此,装修水平线在测量时务必清晰准确标注。

5、成品门安装,套板与洞口安装端面需有10-25mm的安装胶缝。

三、木门测量的方法

1、门洞宽度测量:水平测量门洞左右的距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量20MM)为门框外边尺寸。

2、门洞墙体厚度的测量:水平测量墙体厚度,选取三个以上的测量点进行测量,其中最小值为墙体厚度,门洞墙厚误差超过2公分,就要取中间值,比如门洞左墙厚30cm,右墙厚27cm,上墙厚29cm,那就以中间的值29cm为准,如果墙面需要做其他装修,则门洞墙体厚度需要增加装修材料厚度(比如卫生间或厨房墙面需要贴瓷砖或做大理石)。

3、门洞高度测量:找到现场定准的水平线垂直测量门洞上下距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量15MM)为门框外边尺寸(在测量过程中要注意地面处理情况,预留出地面装修材料的厚度以备所须)。

4、特殊墙的处理:转角墙丁字墙门洞安装前应通知客户先在无门垛的一边做“假墙”根据线条宽度确定做假墙宽度尺寸,最低宽度尺寸不得少于50mm。

以下为示意部分:

门面宽=门扇宽+门套线宽度

门洞宽=门扇宽+门扇预留缝隙+门框主板厚度+门框固板厚度+门框调整余量

1、门洞的测量

门洞的宽度:水平测量门洞左右的距离,选取五个以上的测量点进行测量,其中最小值(减门框调整余量)为门框外延宽度尺寸

门洞的高度:垂直测量门洞上下的距离,选取三个以上的测量点进行测量,其中最小值(见门框调整余量)为门框外延高度尺寸

注:在测量过程中要注意地面处理情况,要预留出地面装修材料的厚度以备所需。

门洞的墙体厚度:水平测量墙体厚度,选取五个以上的测量点尽心测量,其中最大值为墙体厚度没如果墙面需要装修,则门洞墙体厚度需要附加装修材料的厚度。

2、门扇的测量

门扇=门框内空—预留缝隙

门扇的宽度:水平测量门框内空距离,选取五个以上的测量点进行测量,其中最小值为(减预留缝隙)为门扇宽度。门扇的高度:垂直测量门框内空距离,选取三个以上的测量点进行测量,其中最小值(减预留缝隙)为门扇高度。注:在测量过程中要注意地面处理情况,要预留出合适的尺寸以备所需。

门扇高度、门洞高度差额为5-10mm,门扇厚度标准为38mm和45mm,要和门框互相配合。

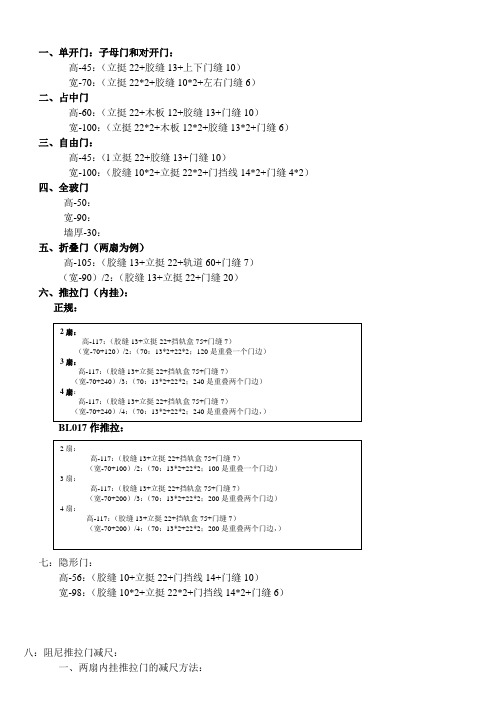

以下为木门厂家常见减尺方法:

编辑QQ 183951869 欢迎您与我沟通交流!

参与企业编辑网址http://www.anju.hk

(新)木门安装工艺流程图

木门安装详细要求与工艺说明 一、工艺说明: 1 、现场质检:产品运到现场放置于安装位置时,由安装队负责人、设计人员及安装师共同对门的状况进行检验,确认无误后方可进行安装; 2 、门套组装:按照门扇及洞口尺寸在铺有保护垫或光滑洁净的地面进行门套组装; 3 、配件定位:按照标准、设计或订购方要求确定合页、门锁的位置,进行开槽打孔;标准门合页为每扇三个,门锁中心距门扇底边距离: 900mm__1000mm ; 4 、复核洞口:确定洞口的尺寸偏差是否影响安装或有否改动; 5 、临时固定门套:将门套放予门洞口内,用木楔进行临时固定,临时固定点主要为门套左右两上角位置; 6 、安装门扇:将门扇与门套用合页连接固定; 7 、调整:运用木撑或专用工具在门套内侧进行横向和竖向支撑,进行门扇边缝等细部调整;运用垂线及其他工具进行垂直度调整, 8 、胶结固定:使用发泡胶结材料对已调整标准的成套门进行最终固定,将发泡胶注入门套与墙体之间的结构空隙内,填充密实度达百分之八十五以上;在四小时内不得有外力影响,以免发生改变; 9 、锁具安装; 10 、门脸线安装;在发泡胶结材料注入四小时以后,进行门脸线的安装; 11 、密封条安装; 12 、安装验收:分自检和甲方验收两部分,在自检合格后由甲方进行最后验收。 二、安装条件 1、木门必须采用预留洞口的安装方法,严禁边安装边砌口做法。 2、木门须在门口地面工程(如地砖、石材)安装完毕后,同时在墙面乳胶漆作业最后一道工序之前,方可进行安装作业,若遇墙体潮湿应用隔潮材料隔离。三、安装工具 电锤、木工榔头、平锉、边刨、细齿锯(钢锯)、螺丝刀、角尺、卷尺、吊线锤、电钻、开孔器、戳子、相应规格钻头。

木门的测量方法

木门的测量方法 常规民用木门墙洞尺寸与门扇的计算方法 1\单开门:门扇宽=墙洞口的净宽尺寸-两边的施工缝(25mm)-两边门框底板厚(60mm)-门与门框之间逢口5mm(共明:共减90mm). 门扇高=墙洞口的净尺寸-上头施工缝10mm-上头门框底板厚(30mm)-门与门框上缝口10mm(说明,共减50mm) 2\推拉门:门扇宽=墙洞口的净宽尺寸-两边的施工缝共25mm-两边门框底板厚60mm. (1)\门扇宽=(门框内净空宽度+两扇门重叠宽度-两边防碰胶粒厚2mm)除以2 (2)\门框内净宽度=两扇门扇宽度之和-重叠部份宽度+防碰胶粒厚2mm. 门扇高=墙洞口净高尺寸-上头施工缝10mm-上头门框底板厚30mm-吊滑槽高度55mm-门扇下头与地板缝口5mm(说明:共减100mm) 3\折叠门:门扇宽={墙洞口的净宽尺寸-两边的施工缝共25mm-两边门框底板厚60mm-四扇折叠门5条缝共14mm(六扇门7条缝18mm)}六扇数量. 门扇高=墙洞口净高尺寸-上头施工缝10mm-上头门框底板厚30mm-吊滑槽高度55mm-门扇下头与地板缝口5mm( 说明:共减95mm) 4\双开门:门扇宽=墙洞净宽尺寸-两边施工缝共25mm-两边门框底板厚60mm-两扇门三条缝8mm宽. 门扇高=墙洞净高尺寸-上头施工缝10mm-上头门框底板厚30mm-门与门框下下缝口10mm(说明:共减50mm) 5\子母门计算方法同双开门,门扇宽按3(子):7(母)比倒分. (注:以上所提到的墙洞口净尺寸是指扣除所铺地板厚度尺寸). 木门尺寸下料 如门洞高2200,宽900,厚200,木门制作出来的尺寸是多少(不含门套线)?入户门与户内门下料尺寸有什么不同? 答:1:视门洞的土建精度而定 如果土建做的误差不太大,门扇宽度在800左右 高度在2090(还需扣掉地面材料的厚度,比如地砖扣40mm左右)

木门测量安装规范

木门测量安装规范 一、门洞的测量 1、门洞宽度测量:水平测量门洞左右的距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量)为门框外延尺寸(门洞口尺寸大于900mm时需先做处理让门洞净尺寸保证在900mm以内)。 2、特殊墙的处理:转角墙丁字墙门洞安装前应通知客户先在无门垛的一边做“假墙”根据线条宽度确定做假墙宽度尺寸,最低宽度尺寸不得少于50mm。 3、门洞高度测量:找到现场定准的水平线垂直测量门洞上下距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量)为门框外延尺寸(在测量过程中要注意地面处理情况,预留出地面装修材料的厚度以备所须)。 4、门洞墙体厚度的测量:水平测量墙体厚度,选取三个以上的测量点进行测量,其中最大值为墙体厚度,如果墙面需要做其他装修,则门洞墙体厚度需要增加装修材料厚度(比如卫生间或厨房墙面需要贴瓷砖或做大理石)。 二、安装前(产品)运输存放 1、套装门属油漆类产品,出厂前都做了抛光处理;在装卸车及搬运过程中极其造成门扇、门框的碰伤;所以对在搬运过程中要认真负责,轻拿轻放。 2、货物运抵现场时,应按照产品安装顺序进行拆包,并清点所以产品及配件的实物和数量是否与合同相符。 3、货到现场门框按门框尺寸整齐推放,门扇要平放或横放,平放要求底层要平整,每扇堆放间隙处用木方或木板隔开,横放必须要有支架,门扇绝对不允许靠墙竖放而造成木门变形。 4、门框到现场必须按编号一次性分到位。 5、门扇,门框应在室内用垫板垫平叠放;门框与门扇分开叠放,禁止斜放和在门扇及其他材料上堆放重物注意防潮。严禁与酸碱物一起存放;检查清理现场,看门洞或门框的预留尺寸是否符和设计要求。 三、安装技术要求 木门安装是木门的最后一道关,安装质量将直接影响木门的整体效果,如果由于安装的不规范造成门扇、门框的损伤、划伤、碰伤等,而要现场返修,将大大增加维修成本 现将木门安装做如下规范: 1、门框的安装 1)一般情况下都是先安装门框,再安装门扇最后安装套线,门框的安装要保持垂直度误差在1mm以内,门框安装时宽度居中安装。 2)现场有底框的安装方法采用镀锌直角铁码连接,每半边安装5个铁码(特殊高度的门框安装7-9个),若现场的底框安装不符合安装条件,就需要做如下处理: a必须加固原底框; b部分拆除原底框,用发泡剂将门框与女儿墙固定; c用边接铁片将门框与女儿墙固定(连接铁片可用套线盖住的范围以内)。 3)现场无底框的安装方法采用连接铁片与发泡剂相接合的安装方法,先装门框用连接铁片等将门框固定在女儿墙(可根据现场不同的墙体材料采用不同的连接方式)然后再用发泡剂将门框固定。 4)门框安装的发泡剂必须由专人负责,发泡剂必须分二次打,第一次打少许发泡剂定位,定位发泡剂必须打在固定铁片连接处,待定位发泡剂干燥固定后,再打一次发泡剂,可根据现场不同要求进行技术

木门安装规范及验收标准

木门安装规范及验收标准 本规范中包含内容:规范适用范围,规范性引用文件,相关专业词概念解释,室内木质门安装基本规定,验收标准。 1 范围 本标准规定了室内木质门的安装基本规定和验收规范。 本标准适用于室内木质门的安装与验收,亦适用于因门安装不当,门扇变形引起的争议和仲裁。 2 规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的弓I 用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 WB/T1024 一2006 木质门 JGJ103 一%塑料门窗安装及验收规程 JG/T187一2006 建筑门窗用密封胶条 JG/T 187 一2006 建筑门窗用密封胶条 JG/T130 一2000聚氯乙烯(PVC )门窗半圆锁 JG/T130 一2000聚氯乙烯(PVC )撑挡 JG/T 130一2000聚氯乙烯(PVC )传动锁闭器 JG/T130 一2000聚氯乙烯(PVC )固定片 JG/Tl30一2000聚氯乙烯(PVC )合页(铰链) 3 定义 3.1 洞口净尺寸(Size of Hole ) 地面、墙面最终完成面(地板、墙砖铺装完)的洞口尺寸。 3.2 洞口宽度(Width of Hole ) 宽度方向水平间最小距离。 3.3 洞口厚度(Thickness of Hole ) 墙体处理完毕后最小厚度。 3.4 洞口高度(Highness of Hole ) 高度方向垂直间最小距离。 4 基本规定 4.1 施工前准备 4.1.1 门洞的测量

木门常规标准和测量方法

木门常规标准和测量方法

木门常规尺寸和测量安装标准 木门,门框,门套线的常规标准; 门扇净尺寸:卧室:2000*800*40MM;厨房:2000*750*40MM:卫生间:20 00*700*40MM 门框外边尺寸:卧室:2040*868**40MM;厨房:2040*818*40MM:卫生间:2040*768*40MM 门洞水平垂直标准尺寸:卧室:2055*888MM;厨房:2055*838MM:卫生间:2055*788MM 门套线:普通木线尺寸为宽70*厚12MM,欧式木线为宽100*厚20MM 一、门洞的测量 1、门洞宽度测量:水平测量门洞左右的距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量20MM)为门框外边尺寸。 2、门洞墙体厚度的测量:水平测量墙体厚度,选取三个以上的测量点进行测量,其中最大值为墙体厚度,如果墙面需要做其他装修,则门洞墙体厚度需要增加装修材料厚度(比如卫生间或厨房墙面需要贴瓷砖或做大理石)。 3、门洞高度测量:找到现场定准的水平线垂直测量门洞上下距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量15MM)为门框外边尺寸(在测量过程中要注意地面处理情况,预留出地面装修材料的厚度以备所须)。 4、特殊墙的处理:转角墙丁字墙门洞安装前应通知客户先在无门垛的一边做“假墙”根据线条宽度确定做假墙宽度尺寸,最低宽度尺寸不得少于50mm。

二、安装前(产品)运输存放 1、套装门属油漆类产品,出厂前都做了抛光处理;在装卸车及搬运过程中容易造成门扇、门框的碰伤;所以对在搬运过程中要认真负责,轻拿轻放。 2、货物运抵现场时,应按照产品安装顺序进行拆包,并清点所以产品及配件的实物和数量是否与合同相符。 3、货到现场门框按门框尺寸整齐摆放,门扇要平放或横放,平放要求底层要平整,每扇堆放间隙处用木方或木板隔开,横放必须要有支架,门扇绝对不允许靠墙竖放而造成木门变形。 4、门框到现场必须按编号一次性分到位。 5、门扇,门框应在室内用垫板垫平叠放;门框与门扇分开叠放,禁止斜放和在门扇及其他材料上堆放重物注意防潮.严禁与酸碱物一起存放;检查清理现场,看门洞或门框的预留尺寸是否符和设计要求。 三、安装技术要求 木门安装是木门的最后一道关,安装质量将直接影响木门的整体效果,如果由于安装的不规范造成门扇、门框的损伤、划伤、碰伤等,而要现场返修,将大大增加维修成本,安装要求如下: 1、门框的安装 1)一般情况下都是先安装门框,再安装门扇最后安装套线,门框的安装要保持垂直度误差在1mm以内,门框安装时宽度居中安装。 2)现场有底框的安装方法采用镀锌直角铁码连接,每半边安装3个铁码(特殊高度的门框安装5-7),若现场的底框安装不符合安装条件,就需要做如下处理: a必须加固原底框;

木门(窗)制作与安装施工工艺

木门(窗)制作与安装施工工艺 1、施工准备 (1)技术准备 门口的位置、尺寸与施工图相符,按施工要求做好技术交底工作。 (2)质量要求 门板不许有脱胶鼓泡。公称厚度自6mm以上的板,其翘曲度不得超过1%。 (3)作业条件 1)门框合扇进场后,及时组织油工将框靠墙靠地的一面涂刷防腐涂料。然后分类水平堆放平整,底层应搁置在垫木上,在仓库中垫木离地面高度不小于200mm,临时的敞棚垫木离地面高度应不小于400mm,每层间垫木板,使其能自然通风。木门严禁露天堆放。 2)安装前先检查门框合扇有无翘扭、弯曲、窜角、劈裂、榫槽间结合处松散等情况,如有则应进行修理。 3)预先安装的门框,应在楼、地面基层标高或墙砌到窗台标高时安装。后装的门框,应在主体工程验收合格、门洞口防腐木砖埋设齐备后进行。 4)门扇的安装应在饰面完成后进行。没有木门框的门扇,应在墙侧处安装预埋件。 2、材料和质量要点 (1)材料的关键要求 1)木门的材料或框合扇的规格型号、木材类别、选材等级、含水率及制作质量均须符合设计要求。 2)防腐剂、油漆、木螺丝、合页、插销、梃钩、门锁等各种小五金必须符合设计要求。 (2)技术关键要求 安装合页时,合页槽应里平外卧,木螺丝严禁一次钉入,钉入深度不能超过螺丝长度的1/3,拧入深度不小于2/3,拧时不能倾斜。若遇木节,可在木节上钻孔,重新塞入木塞后再拧紧木螺丝。这样才能保证铰链平整,木螺丝拧紧卧平。

遇较硬木材可预先钻孔且直径小于木螺纹直径的1.5mm左右。 (3)质量关键要求 1)立框时掌握好抹灰层厚度,确保有贴脸的门框安装后与抹灰面平齐。 2)安装门框时必须事先量一下洞口尺寸,计算并调整缝隙宽度。避免门窗 框与门窗洞之间的缝隙过大或过小。 3)木砖的埋置一定要满足数量和间距的要求,即2m高以内的门每边不少于 3块木砖,木砖间距以0.8~0.9m为宜;2m高以上的门框,每边木砖间距不大于 1m,以保证门框安装牢固。 (4)职业安全健康关键要求 1)切割板时应适应控制锯末粉尘对施工人员的危害,必要时应佩带防护口 罩。 2)在使用架子、人字梯时,注意在作业前检查是否牢固。 3)严格规定安全施工用电,按时检查施工中电线和漏电保护是否完好。 (5)环境关键要求 在木门的制作与安装过程中有以下因素影响环境,详见表 木门制作与安装工程环境因素

木门产品质量标准

产品质量检验标准 1 目的:确保工厂成品门的质量,防止有不合格产品出厂。 2 适用范围:成品门及成品门框的质量检验标准。 3 职责:由品管人员具体负责操作,生产人员配合执行。 4、门的质量检验标准: 4.1尺寸检验: 4.2固装配件:固装配件的型号、规格、颜色、材质等是否符合图纸要求,固装配件表面不能有人为损伤,安装要牢固,安装位置要正确(按图纸要求)。 4.3外观 4.3.1木皮种类要符合图要求。 4.3.2有山纹或直纹等要求的,要根据图纸要求进行检验。 4.3.3死节不许有,活节每个部件允许1个,整个板面不允许超过5个,直径大于20 mm 的节疤不许有。 4.3.4小面积色差不明显,大面积色差不许有。 4.3.5表面无杂污、胶印、损伤、划花等不良现象。 4.4分缝、间隙:平板门横竖封边接口不允许超过0.5 mm,门横竖枋接缝不能 能超过0.5 mm。 4.4.修整:产品表面光滑、无刨痕、毛刺、砂痕、锤印、缺损,边角处无明显刮手感,手感光滑。 4.5材质:符合图纸要求。 4.6含水率:要求不超过12%。 4.7油漆:检查油漆的饱满度、光哑度、等级标准是否符合图纸要求,需要朔色的是否与色板一致,产品不同部位的油漆是否一致,配套门框与门不允许有明显色差。 4.8理化性能的检验:

4.8.1木材胶合强度大于3Mpa,按照JG/T122-2000的规定测试。 4.8.2表面胶和强度大于0.5Mpa,按照GB/T17657-1999的规定测试。 4.8.3浸渍剥离强度小于25mm,按照GB/T14074.1-14074.18-93的规定测试。 5、框的质量检验标准 5.1原木门框: 5.1.1材质:符合图纸要求。 5.1.2含水率:小于12%。 5.1.3尺寸:门框组合后企口位内空尺寸公差宽度方向为±1㎜,高度方向为+5㎜,门框厚度尺寸公差为±1㎜。 5.1.4门套线45o角的公差为±0.5o。 5.1.5外观(企口面):死节不许有,活节每个部件允许2个,直径大于20 mm的节疤不许有。小面积色差不明显,大面积色差不许有。表面无杂污、胶印、损伤、划花等不良现象。5.2常规门框: 5.2.1用料:根据图纸要求进行用料。 5.2.2尺寸:门框组合后企口位内空尺寸公差宽度方向为±1㎜,高度方向为+5㎜,门框厚度尺寸公差为±1㎜。 5.2.3主板与门套线的角度公差为-2o。 5.2.4门套线45o角的公差为±0.5o。 5.2.5外观:木皮贴面表面光洁平整,无杂污、无胶痕、划伤,木皮无砂穿、缺损,1个部件上的节疤不能超过2个,直径大于20 mm的节疤不许有。 6 特殊项目检验方法: 6.1翘曲度检验方法:用2000mm长的检测器(平尺)放置在木门的任一对角线上,目视间隙最大处,用塞规测量间隙,合格品公差不超过3mm。 6.2平整度检验方法:用1000mm长的检测器(平尺)放置在木门表面目视不平整最严重处,并与木门表面成45度夹角,用塞规测量检测与木门表面的最大间隙处,合格品公差不超过3mm。 6.3对称横竖枋超差检验方法:用钢直尺对好对称枋的边沿,用塞规或测游标卡尺测量其最大间隙公差不允许超过1mm 6.4横竖枋接口处高低超差检验方法:用钢直尺压住其接口,用塞尺测量接合处最大间隙,

木门安装施工工艺

木门安装 一、施工准备 1、材料及主要机具: (1)、木门:木门加工制做的型号、数量及加工质量必须符合设计要求,有出厂合格证,且要求木门制作时的木材含水率不应大于12%。 (2)、墙体中用于固定门框的预埋件、木砖和其它连接件应符合规范要求。 (3)、小五金及其配件的种类、规格、型号必须符合规范要求,并与门框扇相匹配。 (4)、主要机具:粗刨、细刨、裁口刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板、笤帚等。 2、作业条件: (1)、门框进入施工现场必须检查验收。门框和扇安装前先检查型号、尺寸是否符合设计及规范要求。 (2)、门框靠墙、靠地的一面应刷防腐涂料,其它各面扇均应涂刷清油一道,刷油后应通风干燥。 (3)、刷好油的门应分类码放在存物架上,架子上面应垫平,且距地20~30cm,码放时框与框、扇与扇之间应垫木板条。如露天堆

放时,需用苫布盖好,严禁日晒雨淋。 (4)、门框的安装应符合图纸要求的型号及尺寸,并注意门的开启方向,安装高度应按室内+50cm线控制。 (5)、门框安装应在抹灰前进行,门扇和窗扇的安装宜在抹灰后进行。如必须先安装时,应注意对成品的保护,以防碰撞和污染。 二、工艺流程 弹线找规矩→决定门框安装位置→决定安装标高→掩扇、门框安装样板→门安装→门扇安装 三、操作工艺 1、室内外门框应根据图纸位置和标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足。1.2m高的门口,每边预埋两块木砖;高1.2~2m门口,每边预埋木砖3块;高2~3m的门口,每边预埋木砖4块;每块木砖上应钉2根长10cm的钉子,将钉帽砸扁,顺木纹钉入木门框内。 2、木门框安装应在地面工程和墙面抹灰施工以前完成。 3、弹线安装门框扇:应考虑抹灰层厚度,并根据门尺寸、标高、位置及开启方向,在墙上画出安装位置线。 4、木门扇的安装: (1)、先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向。

木门安装安全技术交底样本

一、施工准备 1、材料产品要求 1) 、木门: 木门加工制作的型号、数量有加工质量必须符合设计要求, 有 出厂合格证, 且应要求木门窗制作时的木材含水率不应大于12%。进场前应先对门进行验收, 不合格的不准进场。运到现场的门应分类堆放, 不能参差挤压, 以免变形。堆放场地应干燥, 并有防雨、排水措施。搬运时轻拿轻放, 严禁扔摔 2) 、木门窗框靠墙、靠地的一面应刷防腐涂料, 其它各面及扇活均应涂刷 清油一道。刷油后应通风干燥。防腐剂: 氟硅酸钠, 其纯度不应小于95%, 含水率不大于1%, 细度要求应全部经过1600孔/cm2的筛。 3) 、玻璃、油灰:按设计要求的玻璃。 2、主要机具 一般应备有粗刨、细刨、裁口刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨汁、木钻……小电锯、担子板、扫帚等。 3、作业条件 1) 、门框和扇安装前应先检查有无窜角、翘扭、弯曲、劈裂, 如有以上 情况应先进行修理。 2) 、门框靠砌体墙、靠地的一面应刷防腐涂料, 其它各面及扇活均应涂刷 清油一道。刷油后分类码放平整, 底层应垫平、垫高。每层框与框、扇与扇间垫木板条通风, 如露天堆放时, 需用苫布盖好, 不准日晒雨淋。 3) 、门框的安装应依据图纸尺寸核实后进行安装, 并按图纸开启方向要求 安装时注意裁口方向。安装高度按室内100cm平线控制。 4) 、门框安装应在抹灰前进行。门扇的安装宜在抹灰完成后进行。 二、操作工艺 1、工艺流程 找规矩弹线, 找出门框安装位置→门框安装→门扇安装

2、找规矩弹线: 结构工程经过核验合格后, 室外内门框应根据图纸位置和标高安装。门框四周要与洞口间留有5mm~10mm的缝隙, 安装完毕后打胶封堵, 在两侧及上部做贴脸。墙体厚度为200mm时, 门框中与墙中对齐; 墙体厚度为150mm时, 门框外侧与墙外皮平。 3、木门框安装: 应在地面工程施工前完成, 门框安装应保证牢固, 轻质隔墙预设了混凝土块, 以保证其门安装的牢固性。门框用100mm的钉子在混凝土墙体或混凝土块上钉牢, 左右边3点固定, 固定点距洞口上下沿300mm,框中设置一道。上部两点固定, 距左右边各300mm设置. 4、木门扇的安装 1) 、先确定门的开启方向及小五金型号和安装位置, 对开门扇扇口的裁口位 置开启方向, 一般右扇为盖口扇。 2) 、检查门口是否尺寸正确, 边角是否方正, 有无窜角; 检查门口高度应量 门的两侧; 检查门口宽度应量门口的上、中、下三点并在扇的相应部位定点画线。 3) 、将门扇靠在框上划出相应的尺寸线, 如果扇大, 则应根据框的尺寸将 大出部分刨去, 若扇小应帮木条, 用胶和钉子钉牢, 钉帽要砸扁, 并钉入木材内1-2mm。 4) 、第一修刨后的门扇应以能塞入口内为宜, 塞好后用木楔顶住临时固定。 按门扇与口边缝宽合适尺寸, 画第二次修刨线, 标上合页槽的位置( 距门扇的上、下端1/10, 且避开上、下冒头) 。同时应注意口与扇安装的平整。 5) 、门扇二次修刨, 缝隙尺寸合适后即安装合页。应先用线勒子勒出合页 的宽度, 根据上、下冒头1/10的要求, 钉出合页安装边线, 分别从上、下边线往里量出合页长度, 剔合页槽时应留线, 不应剔的过大、过深。 6) 、合页槽剔好后, 即安装上、下合页, 安装时应先拧一个螺丝, 然后关 上门检查缝隙是否合适, 口与扇是否平整, 无问题后方可将螺丝全部拧上拧紧。木螺丝应钉入全长1/3拧入2/3。如门窗为黄花松或其它硬木时, 安

门洞测量木门安装减尺超详看了就成专家

第八章木门测量安装详细说明 一、木门测量的条件 关于厨房和卫生间需要贴墙砖的位置,由于现在的木门安装已经走过了传统木工时代,而是使用发泡胶填充。这让门套可以和墙壁衔接更牢固。所以对墙厚要求也很严。因为刚买回来的房子卫生间和厨房要贴墙砖由于必须墙面找平,所以会产生一定厚度。这让我们就必须把墙砖铺装完毕,在进行木门测尺,更精确! 木门测量前必须符合的条件: 1、客户和施工负责人必须在现场 2、水电改造及墙体改造必须完工。 3、水平线具备,厨卫墙、地砖需要铺好,铺地板的房间需要地面找平做好。墙、地砖、地板的高度要确定。 4、确定平墙是否要增加墙垛 5、测量完毕必须三方签字 6、具备的工具:卷尺、纸、笔、测量单、组合类产品调节范围表、线条编码图、图册等 二、木门测量过程中注意事项 测量门洞的高宽确定门尺寸,无论测高或宽都须取2—3个平行点测量,高度取最低处的值,宽度取最窄处的值,墙厚也是取最小的值,比如门洞左墙厚27cm,右墙厚26cm,上墙厚25cm,那就以25cm为准,需要特别注意的是,如果您家的门洞墙厚误差超过2公分,就要取中间值,比如门洞左墙厚30cm,右墙厚27cm,上墙厚29cm,那就以中间的值29cm为准。(例:高2050毫米x宽880毫米x墙厚160毫米这就是一个完整的测量尺寸)

产品部件说明:

开启方向确认

①平开门:是指门扇以立梃为轴,水平开启的门。根据其开启方向的不同,分为内开和外开。 平开门的开向主要是由其功能和开启后尽量少占室内空间的需要决定的。 一般建筑内门常采用内开,而建筑外门和应急门常采用外开。 ②弹簧门:是指安装弹簧合页、门扇开启后能够自动闭合的门。弹簧门也是平开门的一个特殊类型。 弹簧门有单向和双向之分。弹簧门一般用于出入人员多,但又需要常使门保持关闭的场合,如门店…… ③推拉门:是指门扇被沿宽度方向左右推拉移动实现开关的门。明装推拉门是指推拉的门扇和轨道均在墙体外

木门常规标准和测量方法

木门常规尺寸和测量安装标准 木门,门框,门套线的常规标准; 门扇净尺寸:卧室:2000*800*40MM;厨房:2000*750*40MM:卫生间:200 0*700*40MM 门框外边尺寸:卧室:2040*868**40MM;厨房:2040*818*40MM:卫生间:2040*768*40MM 门洞水平垂直标准尺寸:卧室:2055*888MM;厨房:2055*838MM:卫生间:2055*788MM 门套线:普通木线尺寸为宽70*厚12MM,欧式木线为宽100*厚20MM 一、门洞的测量 1、门洞宽度测量:水平测量门洞左右的距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量20MM)为门框外边尺寸。 2、门洞墙体厚度的测量:水平测量墙体厚度,选取三个以上的测量点进行测量,其中最大值为墙体厚度,如果墙面需要做其他装修,则门洞墙体厚度需要增加装修材料厚度(比如卫生间或厨房墙面需要贴瓷砖或做大理石)。 3、门洞高度测量:找到现场定准的水平线垂直测量门洞上下距离,选取三个以上的测量点进行测量,其中最小值(减门框调整余量15MM)为门框外边尺寸(在测量过程中要注意地面处理情况,预留出地面装修材料的厚度以备所须)。 4、特殊墙的处理:转角墙丁字墙门洞安装前应通知客户先在无门垛的一边做“假墙”根据线条宽度确定做假墙宽度尺寸,最低宽度尺寸不得少于50mm。 二、安装前(产品)运输存放 1、套装门属油漆类产品,出厂前都做了抛光处理;在装卸车及搬运过程中容易

造成门扇、门框的碰伤;所以对在搬运过程中要认真负责,轻拿轻放。 2、货物运抵现场时,应按照产品安装顺序进行拆包,并清点所以产品及配件的实物和数量是否与合同相符。 3、货到现场门框按门框尺寸整齐摆放,门扇要平放或横放,平放要求底层要平整,每扇堆放间隙处用木方或木板隔开,横放必须要有支架,门扇绝对不允许靠墙竖放而造成木门变形。 4、门框到现场必须按编号一次性分到位。 5、门扇,门框应在室内用垫板垫平叠放;门框与门扇分开叠放,禁止斜放和在门扇及其他材料上堆放重物注意防潮.严禁与酸碱物一起存放;检查清理现场,看门洞或门框的预留尺寸是否符和设计要求。 三、安装技术要求 木门安装是木门的最后一道关,安装质量将直接影响木门的整体效果,如果由于安装的不规范造成门扇、门框的损伤、划伤、碰伤等,而要现场返修,将大大增加维修成本,安装要求如下: 1、门框的安装 1)一般情况下都是先安装门框,再安装门扇最后安装套线,门框的安装要保持垂直度误差在1mm以内,门框安装时宽度居中安装。 2)现场有底框的安装方法采用镀锌直角铁码连接,每半边安装3个铁码(特殊高度的门框安装5-7),若现场的底框安装不符合安装条件,就需要做如下处理: a必须加固原底框; b部分拆除原底框,用发泡剂将门框与墙体固定; c用边接铁片将门框与墙体固定(连接铁片可用套线盖住的范围以内)。 3)现场无底框的安装方法采用连接铁片与发泡剂相接合的安装方法,先装门框

木门制作安装合同

门窗承揽加工安装工程合同 工程名称: 工程地址: 合同编号: 签订地址: 签约日期:

木门制作安装合同 发包人:____________________________________________ (以下简称甲方) 承包人:____________________________________________ (以下简称乙方) 根据《中华人民共和国合同法》和《中华人民共和国建筑法》等有关规定,结合本工程具体情况,为明确双方在合同履行过程中的权利、义务和责任,本着平等、互利、保证质量的原则,按期保质完成本工程,经双方协商,达成以下协议: 一、工程慨况 工程名称:_______________________________________________ 工程地址:_______________________________________________ 二、合同价格 木质__________ 门 _______ 元/樘,(此价格包含五金配件、门锁、门框和门制作安装、油漆等所有费用,包括工人工资、材料费、检测费、配合费、运输损耗、施工损耗、利润、税金及附加、发票、包装、运输、卸货至工地现场甲方指定地点、安装施工、成品保护、仓储费、及因材料送到工地指定地点而引起的额外费用等直至工程竣工验收合格且交付甲方前所需的全部费用。该综合单价一次性包死,固定不变,不因人工、材料的市场价格的涨落等任何因素的变化而调整)。 三、承包范围 承包的内容:____________________________________________________ 四、工期期限 1、开始工作日期: ___ 年—月—日,结束工作日期:门必须于年— 月—日完成。 2、乙方必须按甲方计划完成; 3、在施工过程中,乙方按约定的工期进度及质量组织施工,若乙方

木门安装施工工艺、方法

木门安装施工工艺、方法 木门安装施工工艺、方法提要:工艺流程:检查材料及洞口尺寸→弹线找直→临时固定→确定门框裁口标高→固定铁脚→缝隙砂浆塞缝→确定小五金位置 木门安装施工工艺、方法 1)材料要求: 进场前核对木门型号,检查数量及加工质量和出场合格证。木材含水率不得超过12%。 防腐剂,木螺丝、合叶、拉手、门锁等小五金。 2)作业条件: 结构、砌筑等工程经验收合格,室内+1m水平线已弹好。 大芯板和扇安装前检查有无窜角、翘扭、弯曲、劈裂等。 大芯板进场后及时组织将靠墙一面涂刷防腐涂料,其它面涂刷清油,注意检查排气孔。 门框安装在抹灰之前,门扇安装在地面完成并达到强度后进行。 3)操作工艺: 工艺流程:检查材料及洞口尺寸→弹线找直→临时固定→确定门框裁口标高→固定铁脚→缝隙砂浆塞缝→确定小五金位置→确定门扇扫地缝→安装小五金→成品保护

检查所用材料的规格、尺寸、外形和平整度是否符合设计和规范要求,检查洞口尺寸是否满足安装要求,及时进行修理。 根据门的安装位置及开启方向在墙上弹出门窗框位置线,并考虑抹灰层厚度。 以建筑1m线为依据,用木楔子将门框临时固定在门洞内,利用在墙上的建筑1m线拉线找直、找平,用水平尺将平线引入洞内确定标高,再用线坠校正吊直。 门框固定竖向上、中、下取三点(上、下取1/10框高),保证门框上口低于梁底标高10mm,门框中心轴线与墙体中心线统一。门框大芯板与混凝土结构墙固定:除用铁皮射钉外还须用沉头木螺丝加固;门框与陶粒空心砌块墙安装:用射钉固定在预埋的木楔子上。 有贴脸的门窗立框时,应与抹灰面齐平; 门框就位固定后,用1:3水泥砂浆填塞门框与墙体之间的缝隙。在砂浆凝固前不得取出木楔子。 确定门扇的开启方向及安装位置;检查门的高度(门框两侧)和宽度(量上、中、下三点)等尺寸是否与图示尺寸符合,并在扇的相应部位定点画线。门扇先用木楔子临时固定,调整水平度、垂直度达到要求后安装活页。扫地缝为5mm。 门扇的安装:检查门口尺寸是否正确,边角是否方正,

防盗门量门的注意事项

量门的注意事项 一、门的位置 门的尺寸大小,在里屋时,应思考门是否能抬进来;在楼上或地下室,应考虑如果门过大,楼梯口的高低、左右、转弯尺寸等是否大于门的尺寸,能不能把门抬进去。 二、门的测量 1.带花边,墙体是否平整,不能有凹凸的墙体洞口四周不能有碍事的东西,问明客户是用页岩砖或加气砌块砌筑;如果是加气砌块是否留有预埋件,如果没有能不做就不做了 2.宽度方向洞口,问明客户是否还抹砂浆 3.墙体的外面问明客户是否贴磁瓦或干挂大理石等,干挂大理石应问明大理石到洞口的尺寸,已干挂大理石的应量明原洞口尺寸、宽度方向到大理石尺寸、高度方向到大理石尺寸、厚度方向到大理石尺寸,一般为无花边;情况不明的不准受理。 4.地面没贴瓷砖时,问明客户贴瓷砖到几公分,还是做门尺寸到几公分。例如:没贴瓷砖的地面2790mm,问客户要贴瓷砖道几公分或是干别的用,客户说减洞口尺寸4公分或是做门尺寸到2750mm,复述客户的要求,客户确认。在生产任务单上注明,如果安装时地面瓷砖没贴,显出地面4公分; 5.地面没贴瓷砖时,量出洞口尺寸,问明客户要求,如果客户要求是不要下档,应问明贴瓷砖到几公分。在生产任务单中注明:不要下档,做门时门扇提高几公分等,客户确认签字。或者客户打出水平线,要求为水平线下多少尺寸等。 三、开向 1.客户要求 2.根据位置提出合理开向 3.观察四周是否有对门开启碍事的东西 例:客户要求把原安全门拆除,换新安全门 一、观察外观原安全门为子母单元门、开向为外右、有花边、子门安有单户对讲和 单元门电控锁、主门门把为抓手、安装闭门器、涂料为乳白;安全门往里安装有木门,安全门与木门之间镶有门套 二、测量量门扇厚度确定是50门、或70门、90门。如果没有门扇,量门框的厚度、 门框折弯的数据、下档的高度、折弯数据等推定是50、70、90门 1.测量安全门膨胀螺栓孔的中心,从底部往上量,锁档、铰链档分别量取,以便安装时新安全门不重孔 2.如果墙体上只有木门,想安装安全门,应测量墙体的厚度,以确定安装50、70、90门 3.如果里面是安装有木门,为防止安全门把手与木门把手互碰无法关门,应从木门底部向上量取到把手;如果木门为对开,应把子门的把手到底距离量取;以确定安全门的把手安装位置 4.询问客户要求,门的开向、门锁、花型、有无花边、涂料、板框的厚度、有无防撬边等

木门制作安装合同

门窗承揽加工安装工程合同工程名称

工程地址 合同编号 签订地址 签约日期 1. 木门制作安装合同 (以下简称甲方)发包人: (以下简称乙方)承包人: 根据《中华人民共和国合同法》和《中华人民共和国建筑法》等有关规定,结合本工程具体情况,为明确双方在合同履行过程中的权利、 义务和责任,本着平等、互利、保证质量的原则,按期保质完成本工程, 经双方协商,达成以下协议:

一、工程慨况 工程名称: 工程地址: 二、合同价格 木质门元樘,(此价格包含五金配件、门锁、门框/ 和门制作安装、油漆等所有费用,包括工人工资、材料费、检测费、配 合费、运输损耗、施工损耗、利润、税金及附加、发票、包装、运输卸货至工地现场甲方指定地点、安装施工、成品保护、仓储费、及因料送到工地指定地点而引起的额外费用等直至工程竣工验收合格且 交 甲方前所需的全部费用。该综合单价一次性包死,固定不变,不因人工 材料的市场价格的涨落等任何因素的变化而调整 三承包范 承包的内容 四工期期 、开始工作日期日,结束工作日期:门必须 日完成

、乙方必须按甲方计划完成 、在施工过程中,乙方按约定的工期进度及质量组织施工,若 2.方不能按约定完成,甲方有权解除本合同,乙方必须在2日内撤出施工 现场。甲方不以结算,一切费用由乙方自行承担。 五、质量要求 、按照设计图纸及相关图集规范施工,工程质量、技术必须达到1 《木门窗安装规范》《建筑装饰装修工程施工质量验收规范》及施工设计 图纸和甲方的具体要求,质量评定得分必须达到以上,乙方施工部 90% 分在交验时达到合格。 、因乙方施工质量原因造成返工者,由乙方全权承担返工发生的一2 切费用。 六、承包方式:包工包料包工期。人工:含施工劳务用工及税费、 安全及文明施费;材料:材料必须按设计图纸及相关图集规范规定 进场 合格材料,必须提供材料的产品质量证明文件(合格证、检测报告 等)。 必须按照甲方规定工期完成施工任务。 七、工程价款的支付和结算方式 、付款方式:每个月日支付当月完成工程量的进度款。70%251、

正确量门的尺寸的办法

什么叫量门,量门就是对所需安装门的门洞进行宽度、高度、厚度及特殊情况的实地测量,以确认实际所需门的尺寸即称之为量门(高度注意贴地板加减尺寸、宽度注意批灰)。量门的方法:即先用我国标准5米卷尺测量宽(上、中、下三个点),再测量高(左、中、右三个点)、然后取以上宽、高的最小值作为目标尺寸。最后测量墙厚、 的测量方法一致。 入户门单面套门洞测量:首先测量高度;再测量宽度,由于进户门的右侧没有门垛,会导致安装的时候整个木门的线条无法安装,因此就需要在此安装一个假门垛,门垛厚度为4公分,宽度为墙体的宽度。然后根据门洞的进空减去门垛的厚度,最后得出的数据就是门的宽度;最后再测量墙体的厚度。

注:门垛,当在较薄的墙体上开设门洞时,为便于门框的安置和保证墙体的稳定,须在门靠墙转角处或丁字接头墙体的一边设置门垛,门垛凸出墙面不少于120mm,也不宜过长。宽度同墙厚。 门的结构图 门的测量方法 不规则门洞的处理方法 2、门扇的测量 门扇=门框内空—预留缝隙 门扇的宽度:水平测量门框内空距离,选取五个以上的测量点进行测量,其中最小值为(减预留缝隙)为门扇宽度。

门扇的高度:垂直测量门框内空距离,选取三个以上的测量点进行测量,其中最小值(减预留缝隙)为门扇高度。 注:在测量过程中要注意地面处理情况,要预留出合适的尺寸以备所需。 门扇高度、门洞高度差额为5-10mm,门扇厚度标准为38mm和45mm,要和门框互相配合。 ②、客厅和卧室之间过渡的扣条位置不能确定,工艺要求扣条必须在木门的正下方,关上门后里外看不见扣条。【找一张客厅门图】 门测量过程中注意事项 1、要求门洞完成墙面垂直无倾斜,左右墙垛厚度一致,并在一个垂直端面上,否则可能出现门整体安装不正或套线与墙体之间有缝且大小不均的现象。

木门制作安装合同模板

门窗承揽加工安装工程合同 工程名称: 工程地址: 合同编号: 签订地址: 签约日期:年月日

木门制作安装合同 发包人:(以下简称甲方) 承包人:(以下简称乙方) 根据《中华人民国合同法》和《中华人民国建筑法》等有关规定,结合本工程具体情况,为明确双方在合同履行过程中的权利、义务和责任,本着平等、互利、保证质量的原则,按期保质完成本工程,经双方协商,达成以下协议: 一、工程慨况 工程名称: 工程地址: 二、合同价格 木质门元/樘,(此价格包含五金配件、门锁、门框和门制作安装、油漆等所有费用,包括工人工资、材料费、检测费、配合费、运输损耗、施工损耗、利润、税金及附加、发票、包装、运输、卸货至工地现场甲方指定地点、安装施工、成品保护、仓储费、及因材料送到工地指定地点而引起的额外费用等直至工程竣工验收合格且交付甲方前所需的全部费用。该综合单价一次性包死,固定不变,不因人工、材料的市场价格的涨落等任何因素的变化而调整)。 三、承包围 承包的容: 四、工期期限 1、开始工作日期:年月日,结束工作日期:门必须于 年月日完成。 2、乙方必须按甲方计划完成; 3、在施工过程中,乙方按约定的工期进度及质量组织施工,若乙方

不能按约定完成,甲方有权解除本合同,乙方必须在2日撤出施工现场。甲方不以结算,一切费用由乙方自行承担。 五、质量要求 1、按照设计图纸及相关图集规施工,工程质量、技术必须达到《木门窗安装规》《建筑装饰装修工程施工质量验收规》及施工设计图纸和甲方的具体要求,质量评定得分必须达到90%以上,乙方施工部分在交验时达到合格。 2、因乙方施工质量原因造成返工者,由乙方全权承担返工发生的一切费用。 六、承包方式:包工包料包工期。人工:含施工劳务用工及税费、安全及文明施费;材料:材料必须按设计图纸及相关图集规规定进场合格材料,必须提供材料的产品质量证明文件(合格证、检测报告等)。必须按照甲方规定工期完成施工任务。 七、工程价款的支付和结算方式 1、付款方式:每个月25日支付当月完成工程量的70%进度款。 2、结算方式: (1)本工程预付款元; (3)全部门窗安装完毕,待工程竣工验收合格且交付建设单位后,甲方在确定工程结算后2个月支付至工程结算的95%; (4)其余5%作为质量保证金,保修期届满之日起一个月无息支付。 八、工程验收与结算 1. 本合同项下门窗安装工程竣工验收,以设计安装图纸及说明书,国家颁发的质量检验标准及时进行验收。 2. 工程具备竣工验收条件,乙方按国家工程竣工验收有关规定向甲方提交竣工验收报告申请。 3. 甲方收到竣工验收报告申请后七天组织验收,并在验收后七天给予认可或提出修改意见。

木门安装测量规范方案

室木质门安装测量规 编制:日期: 审核:日期: 审批:日期: 1. 围

本标准规定了室木质门的安装基本要求和验收规。因为木门属于定制产品在木门安装、运输过程中会发生千变万化,因安装不当导致客户投诉的情况屡有发生,为此公司制定本规为了安装标准化、统一化、规化、合理化。 本标准适用于室木质门的安装与验收,亦适用于因门安装不当,门扇变形引起的争议和仲裁。忘各个经销商及公司相关部门认真执行。 2 .规性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本,凡是不注日期的引用文件,其最新版本适用于本标准。之本文件发布起凡是与本文件冲突文件一律作废。 WB/T 1024-2006 木质门 JGJ103-96 塑料门窗安装及验收规程 GB 50210-2001 建筑装饰装修工程质量验收规 3 .洞口尺寸定义 3.1 洞口净尺寸 地面、墙面最终完成面(地板、地砖、墙砖、打底等铺装完)后的洞口尺寸。 3.2 洞口宽度 洞口宽度方向上水平间最小距离。 3.3 洞口厚度 墙体处理完毕后最小厚度。 3.4 洞口高度 洞口高度方向垂直间最小距离。 4 基本规定 4.1 施工前准备 4.1.1 工作中的规 1)进门后须向客户介绍自己:“您好,我是世友木门测量/安装人员,我叫XXX,很高兴为您服务,在与客户交流过程中要使用“您”,不能直呼其名或不礼貌用语”。 2)进入顾客家维修(需穿自带的鞋套),不得擅自穿顾客家的拖鞋等。工具包摆放位置必须征求顾客同意后方可摆放,摆放时动作要尽可能轻,以免不必要碰伤。与顾客交谈应用礼貌用语,不得说脏话,不得大声喧哗。

木门(窗)制作与安装施工工艺

(十三)木门(窗)制作与安装施工工艺 1、施工准备 (1)技术准备 门口的位置、尺寸与施工图相符,按施工要求做好技术交底工作。 (2)质量要求 门板不许有脱胶鼓泡。公称厚度自6mm以上的板,其翘曲度不得超过1%。 (3)作业条件 1)门框合扇进场后,及时组织油工将框靠墙靠地的一面涂刷防腐涂料。然后分类水平堆放平整,底层应搁置在垫木上,在仓库中垫木离地面高度不小于200mm,临时的敞棚垫木离地面高度应不小于400mm,每层间垫木板,使其能自然通风。木门严禁露天堆放。 2)安装前先检查门框合扇有无翘扭、弯曲、窜角、劈裂、榫槽间结合处松散等情况,如有则应进行修理。 3)预先安装的门框,应在楼、地面基层标高或墙砌到窗台标高时安装。后装的门框,应在主体工程验收合格、门洞口防腐木砖埋设齐备后进行。 4)门扇的安装应在饰面完成后进行。没有木门框的门扇,应在墙侧处安装预埋件。 2、材料和质量要点 (1)材料的关键要求 1)木门的材料或框合扇的规格型号、木材类别、选材等级、含水率及制作质量均须符合设计要求。 2)防腐剂、油漆、木螺丝、合页、插销、梃钩、门锁等各种小五金必须符合设计要求。 (2)技术关键要求 安装合页时,合页槽应里平外卧,木螺丝严禁一次钉入,钉入深度不能超过螺丝长度的1/3,拧入深度不小于2/3,拧时不能倾斜。若遇木节,可在木节上钻孔,重新塞入木塞后再拧紧木螺丝。这样才能保证铰链平整,木螺丝拧紧卧平。

遇较硬木材可预先钻孔且直径小于木螺纹直径的1.5mm左右。 (3)质量关键要求 1)立框时掌握好抹灰层厚度,确保有贴脸的门框安装后与抹灰面平齐。 2)安装门框时必须事先量一下洞口尺寸,计算并调整缝隙宽度。避免门窗框与门窗洞之间的缝隙过大或过小。 3)木砖的埋置一定要满足数量和间距的要求,即2m高以内的门每边不少于3块木砖,木砖间距以0.8~0.9m为宜;2m高以上的门框,每边木砖间距不大于1m,以保证门框安装牢固。 3、施工工艺 (1)工艺流程 (2)操作工艺 1)配料、截料 配料是在放料的基础上进行的,因此,要计算出各部件的尺寸和数量,列出配料单,按配料单进行配料。 配料时,对原材料要进行选择,有腐朽、斜裂节疤的木料,应尽量躲开不用;不干燥的木料不能使用。精打细算,长短搭配,先配长料,后配短料;先配框料,后配扇料。门樘料有顺弯时,其弯度一般不超过4mm。 配料时,合理确定加工余量,具体参考如下: 断面尺寸:单面刨光加大1~1.5mm,双面刨光加大2~3mm.机械加工时单面刨光加大3mm,双面刨光加大5mm。 配料时还要注意木材的缺陷,节疤应躲开眼和榫头的部位,防止凿劈或榫头断掉,起线部位也禁止有节疤。 在选配的木料上按毛料尺寸画出截断、踞开线,考虑到踞解木料的损耗,一般留出2~3mm的损耗量。踞时要注意踞线直,端面平。 3)刨料 刨料时,宜将纹理清晰的里材作为正面,对于樘子料任选一个窄面为正面,对于门框的梃及冒头可只刨面,不刨靠墙的一面;门扇上的上冒头和梃也可先刨
