工程质量控制措施策划方案

工程质量控制措施策划方案
工程质量控制措施策划方案

编制人:

审批人:

2015年07月09日

目录

一、地面石材施工质量操纵措施措施及质量通病防治措施、质量操纵重点难点

二、地砖地面施工质量操纵措施及质量操纵重点难点、质量通病防治措施

三、干挂石材施工质量操纵措施

四、JS防水质量操纵

五、玻璃隔断质量操纵措施

六、轻钢龙骨吊顶施工质量操纵及质量通病防治措施

七、瓷砖饰面墙面施工质量操纵措施及质量操纵重点难点

八、墙面木饰面板工程施工质量操纵措施

九、木门安装施工质量操纵措施及质量通病防治措施

十、室内给、排水工程质量操纵措施

十一、强弱电质量操纵措施

十二、不锈钢工程施工质量操纵措施

十三、轻钢龙骨隔墙质量操纵措施

十四、乳胶漆质量操纵措施

十五、洁具安装工程容易出现的质量通病

一、地面石材施工质量操纵措施措施及质量通病防治措施、质

量操纵重点

1、材料质量操纵

1)、概述

①、所有装饰面材均应有实物样板,以整体效果、协调为原则确定样板,石材采纳密缝拼接为主,施工时应严格按确定的样品订货。选料必须保证相同石材色泽、材质的统一,外形尺寸及拼接方式必须符合设计要求。

②、地面石材的防滑性是从粗到细的质感考虑,深色从粗到细的有质感的材料,浅色从来光到不同抛光度的要求。

2)、技术要求

①、引用标准

a.JC 205-92 石材的质量标准

b.GB 19 包装储运图示标志

c.GB 9966.1 天然饰面石材试验方法干燥、水饱和、冻融循环后压缩强度试验方法

d.GB 9966.2 天然饰面石材试验方法弯曲强度试验方法

e.GB 9966.3 天然饰面石材试验方法体积密度、真密度、

真气孔率、吸水率试验方法

f.GB 9966.5 天然饰面石材试验方法镜面光泽度试验方

②、产品分类

a.按形状分类

普型板材(N):正方形或长方形的板材;

异型板材(S):其他形状的板材。

b.按表面加工程度分类

细面板材(RB):表面平坦、光滑的板材;

镜面板材(PL):表面平坦、具有镜面光泽的板材;

粗面板材(RU):表面平坦、粗糙,具有较规则加工条纹的机刨板、剁斧板、锤击板、烧毛板等。

细斧剁板材,经机械加工,表面平坦、粗糙,具有非规则条状斧纹。

细斧凿板材,经机械加工,表面平坦,略为粗糙,带有规则的点状凿痕。

水磨面板材,通过机械粗磨,表面平泽,光泽度<30%。

光面板材,通过机械细磨加工,抛光,表面光亮,光泽度>80%。

③、等级

按板材规格尺寸同意偏差,平面度同意极限公差,角度同意极限公差。外观质量分为优等品(A)、一等品(B)、合格品(C)三个等级。本次设计选用A级、优等品,产品符合《中华人民共和国国家标准》GB/T18601-2001(以下简称“国际”)要求,荒料符合《中华人民共和国建材行业标准》JC/T204-2001(以下科称“行标”)要求,所有石材均符合现行的相应国际要求。

④、一般性技术要求

a.规格尺寸同意偏差

普型板材规格尺寸同意偏差符合表1规定。

异型板材规格尺寸同意偏差由供、需双方商定。

板材厚度小于或等于25mm,同一块板材上的厚度同意极差为1mm;板材厚度大于25mm。同一块板材上的厚度同意极差为2.0mm。

b.平面度、角度同意极限公差就符合表2规定。

c.外观质量:无缺棱、缺角、裂纹、色斑、色线等缺陷,符

合表3的要求。干挂石材不同意有裂纹存在。

d.色差:同一批次板材的色调应差不多调和,花纹应差不多

一致;并达到同一装饰面上色调差不多调和,花纹差不多一致,色差过度平和,无明显色差;

e.物理性能技术指标:强度、密度、吸水率等指标符合“国

标”要求。硬度(莫氏):≥6;

f.环保性能:A类材料,符合《中华人民共和国国家标准》

GB6566-2001中的要求;

g.石材要通过防水、防渗、防滑处理,处理后的石材可达到

环保、防火A级要求,防水渗通过六面处理;

h.耐腐蚀、易清洁、无渗色、耐久。

普型板材规格尺寸同意偏差表(mm)

平面角、角度同意极限公差表(mm)

2、地面石材施工质量操纵措施

1)、施工工序

施工工序:清理基层→弹线→安装标准块→铺贴→灌浆→养护。

2)施工质量操纵措施:

①、选料:石材大批量加工要派专人到加工厂检查质量。磨光板面要平滑,磨光度要符合要求,纹理排列要统一,所有板块外边缘切口要直,无缺棱、掉角,平面不能有坑窝、缺棱、缺角、裂缝、色斑、色线等,也不能有明显色差。厚度要差不多一致,

长、宽度尺寸要准确,角线差误不超0.5mm。

②、清理基层:地面铺砌应分两道工序进行,首先采纳C20细石混凝土找平层40厚(当构筑层厚度为50或70时,详施工图),并敷设管线,待找平层干缩稳定后,用干性1:2:5水泥砂浆铺砌石材,不得一道工序完成铺砌。

③、在铺砌前,先在基层(或找平层)上刷一遍水灰比0.4-0.5的水泥浆,随刷随摊铺水泥砂浆结合层;

④、摊铺干硬性水泥砂浆结合层(找平层),摊铺砂浆长度应在1米以上,其宽度要超出平板宽度20-30mm,摊铺砂浆厚度为10-15mm,楼、地面虚铺的砂浆比标高线高3-5mm;

⑤、弹线:弹出中心线。在房间内四周墙上取中,在地面上弹出十字中心线,按板材的尺寸加预留缝放样分块;铺装时按分块的位置,每行依次挂线;地面面层标高由墙面水平基准线返下找出。

⑥、安装标准块:标准块是整个房间水平标准和横缝的依据,在十字线交叉点处最中间安放,如十字中心线为中缝,可在十字线交叉点对角线安放两块标准块;标准块应用水平尺和角尺校正。

⑦、铺贴:是石材地面铺设的要紧工序。铺贴前板块应充分浸水湿润,阴干后擦去背面浮灰方可使用;粘结层砂浆为15~20mm 厚干硬性水泥砂浆,抹粘结层前应在基层刷素水泥浆一遍,随拌随铺板块;由房间中部向四侧退步法铺贴,也可先在沿墙处两侧按弹线和地面标高线先铺一层石材板,以此作为标筋两侧挂线,中间铺设以此线为准;

⑧、将石材安放在铺设的位置上,对好纵横缝,用橡皮锤(或木锤)轻轻敲击板块料,使砂浆振实,当锤击到铺设标高后,将石材搬起移至一旁,详细检查砂浆粘结层是否平坦、密实,如有孔隙不实之处,应及时用砂浆补上,最后抹上一层水灰比为

0.4-0.5的水泥浆,才正式进行铺贴;

⑨、正式铺贴时,要将石材四角同时平稳下落,对准纵横缝后,用橡胶锤轻敲振实并用水平尺找平。对缝时要依照拉出的对缝操纵线进行,并应注意板块的规格尺寸必须一致,其长宽度误差须在1mm以内。锤击板块时不要敲砸边角,也不要敲打差不多铺贴完毕的平板上,以免造成饰面的空鼓;

⑩、灌浆:板块铺贴后次日,用素水泥浆灌2/3高度,再用与面板相同颜色的水泥浆擦缝,最后用干锯末擦拭洁净。

11、在所有石材铺砌差不多完成和凝固层差不多完全养护后,

用刷子将接缝打扫洁净。将扒出的接缝处润湿,然后填入素色的灌浆料。认真地勾缝,再用工具修整成一个质密的,与石块平齐并稍凹的表面。

12养护:石材完成安装施工后,需在其表面进行覆盖,要求○

覆盖严密,不能有疏漏,保证石材的饰面不受污染、磨损、刮伤等:地面石材完成铺贴后,应静置4~5天,待结合层水泥砂浆达到一定的强度后,方可上人操作。

3)施工质量操纵要点

首先要检查地面的平坦度,清洗地面,高差较大的要先用素混凝土找平,高出的部位要打低至地坪要求,当即要施工的地面应先扫水泥浆一层,安放石材板再用木锤或橡皮锤敲压挤实板

块,直至没有空鼓的地点为止。用2米直尺检查平坦,最后抹净石料表面赃物,使用前清洗打蜡上光(专门情况在按合同要求另行规定)。

①、每一块石材由承包商做六面防水渗透处理,建筑石材施工安装前应进行防污爱护。

②、铺贴时,所用材料应符合质量要求。石材要依照图案和纹理试拼编号;

③、铺贴时板块一定要预先浸水,必须使用干硬性水泥砂浆,同时要进行试铺;

④、踢脚板可预先安装,也可后安装。先装时踢脚板要低于地面5mm,安装踢脚板时在其背面抹2~3mm素水泥浆并用木锤敲实,找平找直。隔日用同色素水泥浆擦缝;

⑤、石材板铺贴后,水泥砂浆达到60~70%强度方可打蜡上光;

⑥、石材地面最好预铺,对好纹理,进行编号,再正式铺贴。

⑦、成品、半成品爱护:

a)存放石材板块,不得长期受雨淋和水泡,要采取立放,光面相对,板块下应支垫木方,现场搬运时也应按上述要求。

b)施工人员应穿软底鞋,并要做到随砌随揩净。

c)石板因供货不到位,地面铺贴尚未完成,其边沿的石材为了防止被碰撞松脱,应在边沿上加铺一排边料石(报废无用的)。加以爱护。

d)铺贴好地面的房间应临时封闭,当必需进入施工时,应对地面作必要的铺垫爱护,要幸免重物铁器碰伤或划痕。

⑧、质量检验要求

a)水泥:满足国家材料标准、未污染、标准色325#一般硅酸盐水泥。

b)砂子:洁净、天然的无污染砂骨料。材料和粒度与国家标准相一致。

c)地面平坦,色泽差不多调和,不得有空鼓现象。表面平坦≤2mm(光面),(用2m靠尺寸和楔形塞尺检查),接缝平直≤2mm (拉5m线检查,不足5m拉通线检查);接缝高低≤0.5mm;接缝宽度≤1mm。

3、石材地面质量通病防治措施及质量操纵重点难点

1)、石材地面空鼓、松动的防治措施

①、现象:大理石板块铺设粘结不牢,人走动时有空鼓声或板块松动,有的板块断裂。

②、缘故分析

a、基层清理不洁净或浇水湿润不够,水泥素浆结合层涂刷不均匀或涂刷时刻过长,致使风干硬结,造成面层和垫层一起空鼓。

b、垫层砂浆应为干硬性砂浆,假如加水较多或一次铺得太厚,砸不密实,容易造成面层空鼓。

c、板块背面浮灰没有刷净和用水湿润,阻碍粘结效果,操作质量差,锤击不当。

③、预防措施

a、地面基层清理必须认真,并充分湿润,以保证垫层与基层结合良好,垫层与基层的纯水泥浆结合层应涂刷均匀,不能用撒干水泥面后,再洒水扫浆的做法,这种方法由于纯水泥浆拌合

不均匀,水灰比不准确,会阻碍粘结效果而造成局部空鼓。

b、石板背面的浮土杂物必须清扫洁净,并事先用水湿润,等表面稍晾干后进行铺设。

c、垫层砂浆应用1:3~1:4干硬性水泥砂浆,铺设厚度以

2.5~3cm为宜,假如遇有基层较低或过凹的情况,应事先抹砂浆或细石混凝土找平,铺放石板时比地面线高出3~4mm为宜。假如砂浆一次铺得过厚,放上石板后,砂浆底部不易砸实,往往会引起局部空鼓。

d、石板作初步试铺时,用橡皮锤敲击,既要达到铺设高度,也要使垫层砂浆平坦密实,依照锤击的空实声,搬起石板,增减砂浆,浇一层水灰比为0.5左右的素水泥浆,再安铺石板,四角平稳落地,锤击时不要砸边角,垫木方锤击时,木方长度不得超过单块石板的长度,也不要搭在另一块已铺设的石板上敲南击,以免旨引起空敲。

e、板块铺设24h后,应洒水养护1~2次,以补充水泥砂浆在硬化过程中所需的水分,保证板块与砂浆粘结牢固。

f、灌缝前应将地面清扫洁净,把板块上和缝子内松散砂浆用开刀清除掉,灌缝应分几次进行,用长把刮板往缝内刮浆,务使水泥浆填满缝子和部分边角不实的空隙内。灌缝后粘滴在板块上的砂浆应用软布擦洗洁净。灌缝后24h再浇水养护,然后覆盖锯末等爱护成品进行养护。养护期间禁止上人走动。

④、治理方法

a、应将松动的板块搬起后,将底板砂浆和基层表面清理洁净,用水湿润后,再刷浆铺设。

b、断裂的板块和边角有损坏的板块应作更换。

4、石材施工工艺操纵重点、难点

大理石板材在施工中易出现的通病:板材之间色差大、色胆色斑多、观感差、表面泛碱;板材接缝高低差超过规范要求,肉眼观看和脚感效果不行;板材与地面之间的空鼓率高,超过规范要求。为此,本工程拟对如下几个方面加强操纵:

1)、石材加工时同矿石头编号,组织专门的质量验收小组,对进入工地的板材进行严格验收,色差循序渐进,,把板材从色差方面分成三个色级进行编号,分区使用,板材铺贴严格按编号图、图案、颜色、纹理试拼进行施工,不得随意更改,更不得混用。板材施工前都必须进行试铺,结合施工大样图及房间实际尺寸,把大理石板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。在同一色段内再进行色差小调整,使之均匀,顺接、把高低差大、色斑、色胆,超标的板材进行调整。凡是翘曲、拱背、宽窄不方正等块材剔除,予使用。 2)、板材不能水平迭放,只能垂直方向一块靠一块(块之间有软垫片)并用强度足够的包装爱护;在搬运及堆放过程中,不得露天暴晒、风吹和雨淋,而产生翘度过大。

3)、石板安装前在石材背面和侧面背涂防碱专用处理剂,该溶剂将渗入石材堵塞毛细管,使水、Ca(OH)2、盐等其他物质无法侵入,切断了泛碱现象的途径。在石材板底涂刷树脂胶,再贴化纤丝网格布,形成抗拉防水层,但切不可不记得在侧面作

涂刷处理。

4)、在铺干硬性砂浆层之前,应对地面基层进行清理并刷一层素水泥浆,也能够适当使用粘结剂,减少空鼓。镶贴用的水泥砂浆掺入少许减水剂,减少Ca(OH)2析出;作业前不可大量对石材和墙面淋水。

5)、依照板面水平线确定结合层砂浆厚度,拉十字操纵线,开始铺结合层干硬性水泥砂浆(一般采纳1:2-1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度操纵在放上大理石(或花岗石)板块时宜高出面层水平线3-4mm。铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。铺砌大理石(或花岗石)板块及碎拼大理石板块过程中,操作规程人员应做到随铺随用干布揩净大理石面上的水泥浆痕迹。

6)、板材铺放及锤击方法要正确,板材要同时平放着落在砂浆上,采纳双人吸盘的方法,使板材能平面同时铺放在砂浆上,均匀着落。假如局部(某边或角)先接触砂浆,先接触部位的砂浆被挤压在附近,形成厚薄不匀,在挤压处产生空鼓。用橡皮锤敲击板材时,应该用方形长条软木垫在板材上,锤击垫木时,锤击点应均匀、分散、力度适度。否则,锤击不均匀,在边缘多敲处粘结层就会脱开,产生空鼓。

7)、养护方法要正确,通过试验发觉,洒水养护时,水会沿板缝流淌到板下,将粘结层中的水泥将冲刷掉,残留的水泥沉到底层,板与砂浆层的结合力削弱,产生空鼓。板材铺贴未到养护

期7天,就行走、踩踏,造成不均匀沉降。接缝高低差,表面平坦不符合要求。

二、地砖地面施工质量操纵措施及质量操纵重点难点、质

量通病防治措施

1、施工工艺流程

砖材浸水→基层处理→做找平层→做防水层→抹结合层

砂浆→镶贴地砖→擦缝→清洁→养护

2、施工质量操纵要点:

1)砖材浸水:陶瓷地砖、墙地砖品种中的釉面大砖,在铺贴前应在水中充分浸泡:其无釉砖和磨光砖之类的瓷砖瓷片,也应浸水湿润,以保持铺贴后不致过快汲取粘结砂浆中的水分而阻碍粘贴质量。浸水后阴干备用,阴干时刻一般为3~5h,以地砖表面有潮湿感但手按无水迹为度。

2)基层处理:在挂线检查楼地面平坦度的基础上清理基层并冲洗洁净,如为光滑的混凝土楼面应凿毛,凿毛深度5-10mm,凿毛痕的间距为30mm左右,基层处理还尤其要注意清理表面残留的砂浆、尘土、油渍等,并用水冲洗地面。

3)铺设结合层砂浆:关于楼面的基体表面应提早一天浇水。而后即做结合层,一般做法是摊铺一层l:3.5的水泥砂浆,厚度

小于10mm。

4)基层找平:依照楼地面的设计标高,用1:2.5(体积比)干硬性水泥砂浆找平,如地面有坡度排水,应做好找坡,并做出基准点,在基准点拉水平通线进行铺设。在基层铺抹干硬性水泥砂浆之前,应先在基层表面均匀抹素水泥浆一遍,增加基层与找平层之间的粘结度;

5)弹线定位:依照设计要求确定地面标高线和平面位置线,可用尼龙线或棉线绳在墙面标高点上拉出地面标高线,以及垂直交叉的定位线。弹线时以房间中心点为原点,弹出相互重叠的定位线,其注意事项:应距墙边留出200-300mm作为调整区间;房间内外地砖品种不同,其交接线应在门扇下蹭位置,且门口不应出现非整砖,非整砖应放在房间不显眼的位置。

6)设置地面标准高度面按铺地砖的工艺:较小房间做丁字形,较大房间做十字形,贴两行地砖。

7)铺设:留缝铺设法,铺设地砖之前,在底子灰面层上先撒上一层水泥,在稍洒水随即铺地砖,铺贴时,水泥浆应饱满地抹于瓷砖的背面,并用橡皮锤敲定,同时一边铺贴,一边用水平尺检查校正,同时即刻擦去表面的水泥浆,铺缝均匀,不留半砖,从门口开始在差不多铺好的地砖上垫上木板,人站在板上铺装。铺横缝时用米厘条铺一匹放一根,竖缝依照弹线走齐。随铺随用棉纱布洗擦洁净。

8)按定位线的位置铺贴地砖。用1:2水泥砂浆摊抹于瓷砖背面,立即其置于地面结合层进行铺贴,并用橡胶锤敲击地砖表面,使之与地面标高线吻合贴实。铺贴8块以上时应用水平尺检

查平坦度,如有高起的部分用橡胶锤敲平;低于标高线者应将其揭起重新用粘结砂浆垫高。陶瓷地砖的铺贴程序,关于面积较小的房间地面(40m2以内),通常是做T字形标准高度面;关于房间面积较大时,能够依地面中心十字形做出标准高度面,以利于多人同时作业。

9)铺贴大面。以铺好的标准高度面为基准进行大面铺设施工,并用拉出对称平直线操纵陶瓷地砖拼缝的齐整平直。水泥砂浆应饱满地摊抹于砖背,贴地后用橡胶锤敲平拍实,防止空鼓。同时需及时擦净表面的灰砂余浆。关于卫生间的地面,应注意在铺贴时做出l:500的泛水坡度。

10)擦缝:整幅地面的陶瓷地砖铺贴完成后,养护2天再进行擦缝施工。其做法是:将白水泥调成干性团,在缝隙上擦抹,使地砖的拼缝内填满白水泥,再将砖面擦净。3~5天内不准上人踩踏,以确保装饰工程质量。

3、施工质量验收:

1)铺设地砖面层时,其水泥类基层的抗压强度不得小于1.2MPa;地砖的铺砌应符合设计要求,当设计无要求时,宜幸免出现板块小于1/4边长的边角料;在地砖铺设后,表面应覆盖、湿润,其养护时刻不小于7天。

2)面砖必须是形状精确、平坦对称、无瑕疵或其它缺陷。

3)铺贴面砖前必须清扫或清洗原有基底,有待铺贴的区域应在铺贴前必须以面砖放样,幸免有必要的切割。

4)面砖铺贴应在按样板抹平的水泥砂浆中,并按规定的色彩砂浆勾缝。

5)对吸水率高的面砖必须浸泡在清洁的水中24小时。

6)铺贴完成后必须进行适当的现场清扫与产品爱护,幸免碰撞,振动而引起的空壳。

7)水泥砂浆的稠度,必须严格操纵,否则会因收缩系数不同而产生局部空壳。

8)保证项目:板块地面工程质量保证项目表

板块地面质量保证项目

9)差不多项目:板块地面工程质量差不多项目表

板块地面工程质量差不多项目

10)同意偏差项目:

①表面平坦度2000mm内偏差不大于2mm;

②缝格平直5000mm内偏差不大于3mm,用拉5米线,不足拉通线,尺量检查;

③接缝高低差小于0.5mm,用尺量和楔形塞尺检查;

④踢脚线上口平直,小于1mm,用拉5米线,不足拉通线,尺量检查;

4、地面地砖铺贴质量通病及防治措施

1)地面不平坦,分格缝不匀,砖缝不平直

①缘故分析

a、陶瓷锦砖粘贴时,粘结层砂浆厚度小(3-4mm),对基层处理和抹灰质量要求均专门严格,如底子灰表面平坦和阴阳角稍有偏差,粘贴面层时就不易调整找平,产生表面不平坦现象。假如增加粘贴砂浆厚度找平,则陶瓷锦砖粘贴后,表面不易拍平,同样会产生墙面不平坦。

b、施工前,没有按照设计图纸尺寸核对结构施工实际情况,进行排砖、分格和绘制大样图,抹底子灰时,各部位挂线找规矩不够,造成尺寸不准,引起分缝不均匀。

②防治措施

a、施工前应对比设计图纸尺寸,核实际偏差情况,依照排模数和分格要求,绘制出施工大样图并加工好分格条,事先选好砖,裁好规格,编上号,便于粘贴时对入座。

b、按照施工大样图,对各窗间墙、砖垛等处要先测好中心线、水平线和阴阳垂直线,贴好灰饼,对不符合要求、偏差较大的部位,要预先剔凿或修补,防止发生分格缝留不均匀或阳角处出现不够整砖的情况。抹底子灰要求确保平坦,阴阳角要垂直方正,抹完后立即划毛,并注意养护。

c、在养护完的底子灰上,依照大样图从上到下弹出若干水平线,在阴阳角处、窗口处弹上垂直线,以作为粘贴陶瓷锦砖时操纵的标准线。

d、粘贴陶瓷锦砖时,依照已弹好的水平线稳好平尺板,刷素水泥浆结合层一遍,随铺2~3mm厚粘结砂浆,同时将若干张裁好规格的陶瓷锦砖铺放在特制木板上,底面随铺2~3mm厚粘结砂浆,同时将若干张裁好规格的陶瓷锦砖铺放在特制木板上,底面朝上,缝里撒灌1:2水泥干砂面,刷净表面浮砂后,薄薄涂上一层粘结砂浆,然后逐张拿起,从平尺板上口,由下往上随即往上随即往墙上粘贴,每张之间缝要对齐,贴一组后,将分格条放在上口,重复上述次序,接着往上粘贴。

e、陶瓷锦砖粘贴后,随立即拍板靠放在已贴好的面层上,用上锤敲拍板,满敲均匀,使面层粘结牢固和平坦,然后刷水将护纸揭去,检查陶瓷锦砖分缝平直、大小等情况,将弯扭的缝缝用刀拨正调直,再用小锤拍板拍平一遍,以达到表面平坦为止。

三、干挂石材施工质量操纵措施

1 、材料质量操纵

1).石材选用颜色要均匀、花纹一致、色差小、没有暗裂,没有崩边,没有缺角,没有损伤的石材,而且其试验弯曲强度必须大于10Mpa。

2).选用的型材,钢材一定要进行热镀锌或其它的防腐材料进行处理,以保证其不发生锈蚀。

3).应选用符合国家或企业标准的机构胶和耐候胶,确保不发生渗漏。有些石材幕墙或石材装修出现渗漏现象,缘故就在于所用的胶不是石材专用胶,因为石材是多孔性结构,容易产生渗漏现象。

2、施工质量操纵干挂石材的质量操纵是指在施工过程中,依照事先定好的质量目标,对施工日常发生的各项活动按照一定的原则,采纳专门的操纵方法,进行指导、调节、限制和监督,将各种因素操纵在原来所规定的目标之内。

1)、膨胀螺栓、角钢连接施工质量保证措施。钻孔时钻机应保持水平垂直,钻孔深度要保持6cm左右,并要用风吹出孔里的灰砂;内膨衬、内膨胀销子一定要充分膨胀;尽量要顶住内膨胀销子,如有空隙用胶填实;螺栓、固定角钢、平垫、弹簧垫圈一定要压平使角钢紧贴结构层,;连接片与固定角钢连接时,当前后左右调整后一定要旋紧。

2)、石材打眼施工质量保证措施。钻孔、打眼人必须由高素、经验丰富的专业人员担任,要能熟练操作流程工艺;打眼前,必须对石材进行外观尺寸、色泽、材质、细裂缝等检查,严禁

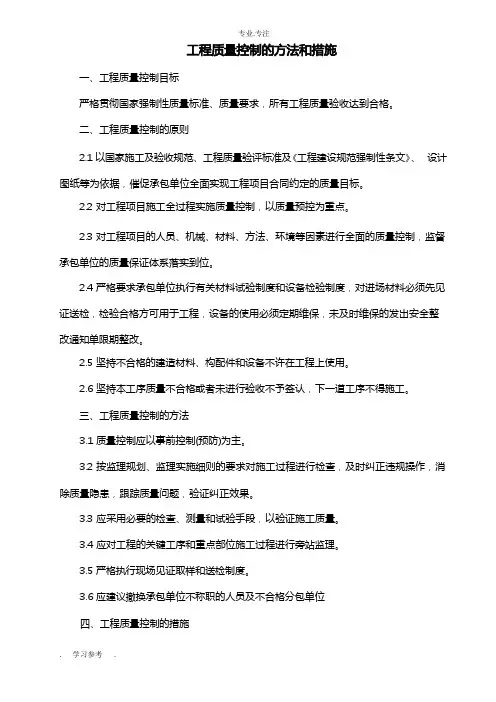

项目工程质量控制的措施和方法

工程质量控制的措施和方法1工程质量控制目标 严格贯彻国家强制性质量标准规定的技术标准和质量要求。所有工程质量验收达到合格,争取达到优良标准。 2工程质量控制的原则 2.1以国家施工及验收规范、工程质量验评标准、设计图纸等为依据,督促承包单位全面实现工程项目合同约定的质量目标。 2.2对工程项目施工全过程实施质量控制,以质量预控为重点。 2.3对工程项目的人员、机械、材料、方法、环境等因素进行全面的质量控制,监督承包单位的质量保证体系落实到位。 2.4严格要求承包单位执行有关材料试验制度和设备检验制度。 2.5坚持不合格的建筑材料、构配件和设备不准在工程上使用。 2.6坚持本工序质量不合格或未进行验收不予签认,下一道工序不得施工。 3工程质量控制的方法 3.1质量控制应以事前控制(预防)为主。 3.2应按监理规划、监理实施细则的要求对施工过程进行检查,及时纠正违规操作,消除质量隐患,跟踪质量问题,验证纠正效果。

3.3应采用必要的检查、测量和试验手段,以验证施工质量。 3.4应对工程的关键工序和重点部位施工过程进行旁站监理。 3.5严格执行现场见证取样和送检制度。 3.6应建议撤换承包单位不称职的人员及不合格分包单位 4工程质量控制的措施 4.1事前控制 施工准备阶段是施工单位为正式施工进行各项准备、创造开工条件的阶段。施工阶段发生的质量问题、质量事故,往往是由于施工准备阶段工作的不充分而引起的。因此,项目监理部在进行质量控制时,将十分关注施工准备阶段各项准备工作的落实情况。项目监理部将通过抓住工程开工审查关,采集施工现场各种准备情况的信息,及时发现可能造成质量问题的隐患,以便及时采取措施,实施预防。 在施工准备阶段,项目监理部采取预控方法进行监理,具体控制要点及手段主要有: 1)检查和督促施工单位健全质量及安全保证措施 每个施工承包单位都应有项目经理全面负责,并设施工员、质检员和资料员、安全员,在施工现场进行全过程质量管理和质量控制。建立施工工序的自检验收制度。 2)对施工队伍及人员控制

模板工程质量控制措施

太子水榭(二期)工程 模 板 工 程 质 量 控 制 措 施 北京中协成建设监理有限责任公司

太子水榭(二期)工程模板工程质量控制措施 为了保证“太子水榭”(二期)模板工程正常施工,确保模板工程在施工过程中不出现任何质量问题,特制定如下质量控制措施。 一、模板安装前,应熟悉设计图纸和构造大样图,放线图,记住有关标高,中 心线的测量数据,备好预埋件等。 二、合理地选择模板安装顺序,一般情况下,模板应自下而上地安装。在安装 过程中,可设临时支撑稳住模板,待安装完毕且校正无误后再固定。三、上下模板的支柱,应在同一条竖向中心线上。底层支柱必须座在坚实的基 土上。支柱下应加一对木楔及统长垫板。 四、模板安装应与钢筋绑扎,水电、卫生、暖通安装密切配合,互相创造条件。 对预埋管、线和预埋件,先在模板相应部位划线作标记,然后将管、线、预埋件等在模板上加以固定。 五、对于跨度大于及等于中心的梁模板,在其跨中应起拱,起拱值可取跨长的 0.1%~0.3%。 六、模板安装应考虑拆除方便,对于有梁板模板,其梁模应“帮包底”。这样, 能在不拆梁模底板和支柱的情况下,先拆除梁模侧板及平板模板。 七、模板在安装过程中应多检查,注意垂直度,中心线,标高及各部分尺寸。 模板接缝应紧密,缝隙大的要堵严。 八、楼面的模板安装完毕后,应进行标高抄平,梁模抄中央一点及两端点,平 板模板抄支柱方一点,使梁模底板标高符合设计标高;使平板模板面标高 符合平板底设计标高,如有不合,可打动支柱底下木楔,加以调整。九、浇筑砼时,应注意观察模板受荷后的情况,发现位移,鼓胀,下沉,漏浆, 支撑松动等现象,应及时采取有效措施予以处理。 十、模板工程基本项目在施工过程中必须遵照下列要求执行: ●模板接缝宽度:不大于1.5mm ●模板上粘浆和漏涂隔离剂累计面积:每件(处),墙,板不大于1000cm2, 每件(处)梁柱不大于400cm2 ●轴线位移控制:柱、墙、梁:3mm ●标高控制:+2、-5mm ●柱、墙、梁截面尺寸:+2、-5mm ●每层垂直度:3mm ●相邻两板表面高低差:2mm ●表面平整度:5mm ●预埋钢板中心线位移:3mm ●预埋管、预留孔中心线位移:3mm ●预埋螺栓中心线位移:2mm,外漏长度:±10,-0 ●预留洞截面内尺寸:+10,-0 十一、合理地安排施工程序,模板工程施工,对各项准备工作及影响质量的因素进行检查,及时解决施工过程中存在的问题。 十二、严格执行项目部制定的质量验收制度,坚持三检制。在自检、互检的基础上通过质检员和监理验收的原则。 北京中协成建设监理有限责任公司 二00八年六月五日

工程项目质量控制措施概述文件

工程质量操纵措施 第一节工程质量操纵目标 一、总目标 工程质量必须符合国家工程质量验收标准要求,并实现建设单位和承包单位签订的施工合同约定的工程质量目标。 二、质量分目标 1、主体结构达到国家工程质量验收标准(GB50205-2001、GB50204-2002)的质量要求,一次合格率达100%。严格操纵好原材料的质量,确保钢筋混凝土及钢结构工程质量。 2、建筑装饰装修(地面、抹灰、吊顶、门窗、饰面砖、涂饰等)达到国家建筑工程质量验收标准(GB50209-2002、GB50210-2001),xx市地点标准(GB/T01-27-2003),一次合格率达到100%。做好装修材料的选样和进场材料的质量操纵,做好样板引路工作,确保整个装修装饰工程的质量达到规范的要求和合同约定的标准。 3、建筑屋面达到国家建筑工程质量验收标准要求(GB50207-2002),一次合格率达到100%。依照防水设计要求,做好防水材料的质量操纵,做好基层和防水层及细部防水构造的验收。 4、建筑给排水、采暖(室内外给排水、卫生洁具等)达到国家建筑工程质量验收标准要求(GB50212-2002),一次合格率达到100%。对卫生间防水、给排水管线、设备、洁具安装质量操纵的质量操纵。

5、建筑电气(室内外电气线路、供电管线、动力、照明、防雷接地)达到国家建筑工程施工验收规范标准要求(GB50303-2002),一次合格率达到100%。抓好盘箱安装、管线敷设、接线、灯具安装等质量操纵。 6、空调通风(空调、送排风系统、防排烟系统)达到国家建筑工程施工质量验收标准要求(GB50243-2002),一次合格率达到100%。抓好管线施工、设备安装与调试各环节的质量操纵。 7、电梯达到国家建筑工程施工质量验收规范要求(GB50310-2002),一次合格率达到100%。抓好缆线敷设、设备安装调试质量操纵。 8、智能建筑(综合布线、有线电视、安防监控等)各分项工程符合(GB50339-2002)质量验收标准要求,一次合格率100%。抓好设备进场、盘箱安装、管线敷设、接线、调试安装等质量操纵。 9、建筑节能(墙体节能、屋面节能、采暖节能等)各分项工程符合(GB50411-2007)质量验收标准要求,一次合格率100%。抓好材料、设备进场、节能施工过程操纵、节能检测验收等质量操纵。 10、建筑无障碍设施的各分项工程质量符合国家及xx市的有关规定,一次合格率100%。 第二节工程质量操纵原则 工程质量操纵是整个监理工作的核心。质量操纵与造价操纵、进度操纵既相互促进又相互制约。在xx工程中,监理工程师必须坚持以下原则:

工程质量保证措施方案(定)

新场镇污水处理工程 质量保证措施方案 工程质量保证措施 方案 1 质量 根据我公司的技术实力,结合新场镇污水处理工程具体情况,我公司对本工程确定的 质 量 目标 为:单位工程优良率达到80%以根 据各构筑物、建筑物、工艺管线及附属2 工程质量保证 我公司是ISO9001:2000标准的认证企业,新场镇污水处理工程施工过程严格执行我公司ISO9000标准的《质量手册》及《程序文件》的规定。实行项目经理为第一负责人的质量保证体 系,项目总工程师为 质 量工作 的3 质量保证管理 3.1 全面质量 ⑴以质量目标为核心,⑵推行目经理质量⑶强化执行“工法管理”:以“工法”、“规范”、“标准”为准则,加强质量意识教育,遵守各项质量管理制⑷实行“试验3.2 施工组 织设计、⑴在整个工程施工组织设计。该设计必须技术可行、经济合理、工艺先进,有利于施工操作、提高质量、加快进度、降低成本。该施工组织设计编制完成后,分别报我公司科技开发部及驻地监理公

⑵在每个单位工程施工开始前,由项目总工程师主持,项目部工程科负责编写单位工程施工方案。施工方案编写完成后,分别报项目经理和驻地监理3.3 优 选施工机械 施工机械设备是工程建设中必不可少的设备,对工程项目的施工进度和质量均有直接影 响,因此在工程实施前,从保证施工质量的角度出发,本着因地制宜、因工程制宜,技术上先进、 经济上合理、生产上适用、性能上可靠、操作维修方便等原则,在项目经理领导下,由项目供应科 和工程科负责选择施工机械设备,使其满足3.4 现 场设备材料质量 设备安装所需的原材料、构配件等是工程施工的组成部分,材料质量十工程质量的基础,加 强对现场的管理,从以下几个方⑴掌握材料信息,优选供货厂 ⑵ 合理组织材料供应,按质、按量⑶合理组织材料使用加强运输⑷严格控制外加工、采购材料的质量;加强材料检查、验收,严把材料质量关。各类建筑 材料到场后必须组织有关人⑸搞好材料复试取样、送⑹ 根据施工进度计划,⑺对进厂设备,根据设备装箱单逐箱及时进行数量清点,对设备外观逐一进行检查并作好 书面记录,办好交⑻加强设备运输、存放、保管工作,避免材料腐蚀,减少设备碰撞,防止设备损坏,确保 设备、材料质3.5 测量复 核 ⑴ 在 施工⑵加强对各施工工序的测量控制,达到有关规范的要求。构筑物、建筑物的位置线、管线的轴⑶

工程质量控制点及措施

工程质量控制点 A 结构工程质量控制点 A.1 土方开挖工程 1.【控制点】 (1)基底超挖。 (2)基底未保护。 (3)施工顺序不合理。 (4)开挖尺寸不足,边坡过陡。 2.【预防措施】 (1)根据结构基础图绘制基坑开挖基底标高图,经审核无误方可使用。土方开挖过程中,特别是临近基底时,派专业测量人员控制开挖标高。 (2)基坑开挖后尽量减少对基土的扰动,如基础不能及时施工时,应预留30cm 土层不挖,待基础施工时再开挖。 (3)开挖时应严格按施工方案规定的顺序进行,先从低处开挖,分层分段,依次进行,形成一定坡度,以利排水。 (4)基底的开挖宽度和坡度,除考虑结构尺寸外,应根据施工实际要求增加工作面宽度。 A.2 地下防水 1.【控制点】(1)材料选择。(2)空鼓。(3)渗漏。 2.【预防措施】(1)多方案、多材料的比较,选择一种价格合理,最适合现场实际情况使用的防水材料。(2)施工时要严格

控制基层含水率;卷材铺贴时,要将空气排除彻底,接缝处应认真操作,使其粘结牢固。对阴阳角、管根等特殊部位,在防水施工前,应做增强处理,可根据具体部位采取有效措施。(3)卷材末端的收头处理,必须用嵌缝膏或其他密封材料封闭;防水层施工完成后,要做好成品保护,并及时按设计要求做保护层。 A.3 回填土工程 1.【控制点】(1)未按要求测定土的干密度。(2)回填土下沉。 (3)回填土夯压不密实。(4)管道下部夯填不实。 2.【预防措施】(1)回填土每层都应测定夯实后的干土密度,检验其密实度,符合设计要求才能铺上层土;未达到设计要求的部位应有处理方法和复验结果。(2)因虚铺土超过规定厚度或冬期施工时有较大的冻土块,或压实遍数不够,甚至漏压,坑(槽)底有机物或落土等杂物清理不彻底等因素造成回填土下沉,施工中要认真执行规范规定,检查发现后及时纠正。(3)回填时,应在夯压前对于土适当洒水湿润,对土太湿造成的“橡皮土”要挖出换土重填。(4)回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m 以上,在不损坏管道的情况下,可采用机械回填和压实。 A.4 大体积混凝土施工 1.【控制点】控制裂缝的产生。

项目质量管理措施

邯郸市邯一建筑工程有限公司项目质量管理体系 编制人: 审核人: 审批人: 邯郸市邯一建筑工程有限公司 时间:年月日

第一章:施工项目质量控制 一、施工项目经理及经理部的质量管理职责 1、施工项目经理是工程质量的第一责任者,对工程质量、方针、目标的制订和实施全面负责。 2、制订工程项目质量方针目标、作出承诺,形成文件,并组织全员进行全过程的贯彻执行,质量方针目标应是: 1)、满足使用要求,具有适用性、安全检查性、可靠性 2)符合国家环保、城市规划、安全消防等强制性要求 3)符合公司的质量目标要求 3、对质量目标进行分解,明确其基本要求,控制要点,并要求责任部门和单位制订实施措施,质量管理的重点部位有: 主要分项分部工程、功能性施工项目,关键与特殊工序、现场主要管理工作。 4、定期组织对工程项目质量方针目标管理进行诊断和综合性考评,并将考评结果与经济承包责任制挂钩。 5、建立完善实施质量体系所必须的组织机构、责任、程序、过程,促进质量体系有效运转。 6、加强质量成本、材料质量、质量检验、安全生产、施工进度各职能的协调,重视对质量要素和有关费用的核算、评价、分析,降低质量损失费用。 二、质量体系的组织机构 1、质量体系的主要环节: 1)施工准备

2)材料采购 3)施工生产 4)试验与检验 5)功能试验 6)竣工验收 7)、回访与保修 2、质量体系结构 (1)质量责任和权限 1)明确规定工程项目领导和各级管理人员质量责任 2)明确规定从事各项质量管理活动人员的责任和权限 3)规定各项工作之间的衔接、控制内容和控制措施 4)定期、不定期地检查工程质量控制和质量保证情况,并做出客观的评价报告 5)对施工中出现或可能出现的质量偏移、采取积极补救措施 (2)组织机构 见附图 3、成立由生产计划、施工技术、安全、材料、等部门组成的QC质量活动管理小组和由各工种、各班组技术骨干组成的QC质量活动小组。 (三)质量控制程序 1、施工准备工作质量: 1)了解施工项目质量保证协议 2)施工项目质量管理领导小组有关职能部门进行图纸会审

质量管理方案及措施

枝江市玛瑙河出口段治理工程2010年度项目第一标段 质 量 管 理 方 案 湖北大禹水利水电建设有限责任公司 枝江市玛瑙河出口段治理工程2010年度项目第一标段项目部

1 质量目标 质量管理总目标:单元工程和分部工程验收合格率100%,优良率75%,工程外观质量评定优良,工程竣工验收质量合格。 2 质量保证体系 (1)我公司已通过了GB/T19001-2000质量管理体系的认证。按质量体系认证的要求,建立项目质量管理组织机构,明确各部门的职责,确保本工程在质量标准的控制下如期如质完工。 (2)建立健全质量保证体系,建立健全质量管理机构,以项目经理为工程质量第一责任人,对工程质量负终身责任。严格按照质量体系的要求规范施工环节,确保工程质量。详见“质量管理体系框图”、“质量保证体系框图”。 质量管理体系框图

质量保证体系框图

3 质量保证措施 管理措施 (1)制订该工程质保大纲,建立质量管理程序,搞好施工全过程的质量控制、检查和监督。 (2)实行全面质量管理,成立QC小组,运用PDCA循环,抓好关键部位、关键工序的质量管理。 技术措施 (1)配备高素的各工序质检人员、施工人员、测量人员。 (2)编制适用可行的施工组织设计方案,便于施工操作,指导施工。 (3)搞好新工艺、新技术、新材料、新设备的推广应用。 (4)组织专业化、机械化的施工班组进行施工。 制度措施 (1)按规范和规程要求,结合实际,制订各项质量管理制度和管理办法。 (2)制订图纸审核,方案审批,技术交底制度。没有审核的图不能交付施工,没有批准的方案不得实施。 (3)制订“三级质量检查”制度。 (4)制订质量评定考核制度。 设置质量控制点 为加强质量控制,对下列情形者,设置质量控制点,确保工程质量: (1)关键部位; (2)工艺有特殊要求或对工程质量有影响的过程; (3)易出现质量通病的单元工程; (4)施工中采用的新工艺、新技术、新材料的施工过程或部位。 过程控制措施 (1)在工地建立由项目专职质检员→施工队伍质检员→班组质检员的三级质量管理网络,自检合格后交监理验收。在施工的全过程中,将质量意识教育、

模板工程质量控制措施(完整版)

模板工程质量控制措施 一、模板施工程序:模板加工——验收——安装——自检——验收 二、模板加工: 1、木方必须用压刨压制成统一规格(两面刨光),方子的截面尺寸允许偏差不大于 1mm,平直度不大于2mm。大于允许偏差每根罚款5元。未经项目部工长验收合 格,不得使用,否则发现一次罚款200元。 2、未按施工方案及交底加工的发现一次罚款200元,若造成材料浪费,按材料3倍的 价钱处以罚款。 3、模板加工严禁“大料小用、长料短用”,发现此种现象,除赔偿材料损失外,还要 处以100元罚款。 4、柱、墙、梁模板的加工尺寸允许偏差不大于2mm,自检合格后,报项目部工长验收, 验收合格编号后,方准使用。否则发现一次罚款200元。 5、木塑板刨边后,必须及时刷好封口胶,否则,除了全部返工外,每发现一次罚款50 元。 6、模板顶模棍的加工尺寸比结构断面尺寸小2mm,下料时必须用无齿锯切割平直,并 及时刷好防锈漆,成捆存放并标识,报项目部工长验收合格后方准使用,不合格的 顶棍每根罚款5元,工作面上发现不合格的顶模棍每根罚款50元。 7、模板加工区及存放区内必须搭设材料码放架,木方子、钢管、碗扣架、“U”托等必 须码放整齐,并随时保持区域内卫生整洁。否则,发现一次罚款50元。 8、无法继续周转使用的模板,及时起钉子,木塑板、木方子等按规格分类码放整齐, 以备二次利用。否则,处以50元罚款。 9、加工区内的木屑等必须及时回收到指定的垃圾池。否则,发现一次罚款50元。 10、加工区内施工机具的防护措施必须齐全,并设专人负责,无人使用时必须拉闸断电, 否则,发现一次罚款50元。 三、柱模板施工: 1、支模前必须先将柱根部清理干净,并将柱边线及控制线重新补弹清楚。否则,除了 返工外还要处以50元罚款。 2、底板及顶板砼浇筑时必须在柱根部预埋400mm长不小于Ф20的钢筋,在柱内部每 边预埋2根钢筋,距柱边200mm每边预埋2根钢筋,在两柱中间部位预埋两根钢筋。 否则,发现一处罚款100元。 3、将柱根部顶模棍焊在柱内部的预埋钢筋上,顶模棍必须与柱模板平直,顶模棍按柱 边线收进2mm,允许偏差为1mm,不符合要求的顶模棍每根罚款5元。 4、柱根部下垫100X100MM方木框,与柱模形成子口的一面必须压刨平直,与楼地面接 触的一面也必须刨平直,并在木框下口钉好塑料管,否则,发现一处罚款50元。 5、按梁底标高调整柱模板的高度,允许偏差为0~-3mm,超过偏差要求除返工外,每 点罚款20元。 6、柱箍间距必须严格按施工方案及技术交底要求施工,柱箍必须与柱模板背楞背牢, 否则,除必须返工外,还要处以50元罚款。 7、柱模板每边上部、中部必须用双钢管配“U”托与柱模板顶牢,柱模板的垂直度允 许偏差为2mm,截面尺寸允许偏差为2mm,不符合要求的每项罚款20元。 8、柱模板的阳角处均做子口,并粘好3mm的自粘胶条。否则,发现一处罚款20元。 9、柱模板的拆模必须接到项目部工长下发的拆模通知后,方能拆模,否则,一次罚款 500元。 10、模板拆模后,模板必须按指定地点码放,并及时将现场清理干净,对破损模板及时

施工质量保证措施及应急预案

施工质量保证措施 1 质量保证体系 我所将严格按照ISO9001的质量管理和质量保证标准,建立了一整套完善的设计、开发、生产、安装和服务的质量保证体系。根据有关规范并结合科研生产单位的实际,制定了一整套详尽实用的质量管理措施并使之规范化,包括《技术标准》、《质量手册》、《安装操作规程》、《管理制度》、《岗位职责》等并予以严格执行。 (1)质量目标 根据本工程特点及招标文件要求,本工程的质量目标为:确保达到优良等级,争创优质工程,为了实现质量总目标,通过对工程及质量管理体系的综合归纳形成一套完整的工程质量体系。 (2)质量管理体系 ①建立和健全项目质量管理体系(见质量保证体系过程控制框图),并使之保持有效运行。其目的在于使全员、全面、全过程地重视质量,提高质量意识,严把质量关。 ②根据标书规定的规程、规范,项目部质量安全负责人负责编制项目质量计划,制订质量管理监督实施办法,落实质量职能,明确质量岗位责任,并补充必要的作业指导书,质管人员根据项目质量总目标,负责质量计划执行情况的综合统计、考核,监督质量标准的贯彻执行。 ③建立以质检员、技术员、试验员、测量工为主体的质量信息反馈系统,做好质量记录,及时准确地向经理部、业主和监理工程师汇报状况,全面把握施工过程中的质量保证能力,使生产过程各工序始终处于稳定的受控状态。 ④做好技术准备工作:技术交底深入到具体操作手。严格按照设计要求、工程技术规范和业主、监理工程师的指令施工。如果发生质量事故,及时向有关部门迅速查明原因,制订对策,并及时处理以免造成更大的返工。 ⑤完善现场施工建设和管理,确保观测仪器设备埋设安装及自动控制系统的调试数据的准确,充分发挥其质量检验监督的功能。

工程质量控制措施

****小区工程施工总结 一、工程基本情况 建筑名称:****住宅小区5#楼 建设地点: 建设单位:****开发有限公司 勘察单位:****勘察有限责任公司 设计单位:****勘察设计有限公司 监理单位:****监理有限公司 施工单位:****有限公司 开竣工日期:20**.*.**~20**.**.** 二、设计基本情况 本小区总建筑面积:1132568.37㎡,其中地上建筑面积:790154.25㎡,地下建筑面积:342414.12㎡。5#楼地下2层,地上33层,建筑面积36788㎡。 结构类型:剪力墙结构。 设计标准:一类高层住宅(底层带有商业网点),按使用年限分为三类,结构的设计使用年限50年。 设备标准:本工程地下室设有消火栓灭火系统、火灾自动报警系统及自动喷淋系统。地上设有消火栓灭火系统。每单元均设有消防电梯和客梯,兼无障碍客梯。 三、施工主要依据 1、施工图纸与建设方有关指令。 2、现行国家有关法律法规以及建筑工程质量验收规范。 3、公司的质量管理体系与项目部的相关质量制度。

4、建筑工程资料管理规程等有关文件。 四、工程质量控制 项目部在工程质量控制中,坚持以公司质量保证体系为主线,以施工规范和国家质量标准为准绳,用实际数据来说话,遵循以下几点原则:坚持质量第一;坚持以人为控制核心;坚持以预防为主;坚持质量标准;贯彻科学、公正、守法的职业规范。 1、各分部工程质量等级 序号分部工程质量等级 1 基础分部合格 2 主体分部合格 3 装饰分部合格 4 屋面分部合格 5 给排水分部合格 6 电气分部合格 单位工程合格率100%。 2、事前、事中、事后的质量控制手段:由于工程质量本身具有以下几个特点:影响因素多,质量波动大,质量变异大,质量隐蔽性,终检局限大。所以,对工程质量应重视事前控制、事中严格监督,防范于未然,将质量事故消灭于萌芽之中。项目部以集团公司质量保证体系为依据,按施工过程、检验和试验、不合格品控制、纠正和预防措施程序的要求进行具体的质量控制。 A、施工前控制:项目部在前期工作中,注重抓好施工技术准备工作: a、抓好施工前技术交底工作。 b、开工前抓好对质量通病的预防措施:项目部在工程开工前,组织施工班

模板工程的质量保证措施

模板工程的质量保证措施 (1)、有专项施工方案,方案针对性要强,能够指导施工。 (2)、梁模:遵守边模包底模的原则,梁模与柱模连接处,考虑梁模板吸湿后长向膨胀的影响,下料尺寸略为缩短,使混凝土浇灌后不致嵌入柱内;梁侧模下口设夹条木,保证浇灌混凝土时,侧模下口不炸模;梁高超过600mm时,必须加设一道对拉螺栓;梁板模按规定起拱。 梁模板的质量通病:梁身不平、下挠、梁侧模炸模,拆模后发现梁身侧面水平裂纹、掉角、表面毛糙,局部模板嵌入柱、梁间,拆除困难等,可采用以下措施加以控制: 1、梁底支撑间距必须能保证在混凝土重量和施工荷载作用下不产生变形,支撑底部为泥土地面,应先认真夯实,铺放通长垫木,以确保支撑不沉陷。 2、梁的侧模根据梁的高度进行配制,当梁高≥700,应加设-3×40的对拉扁铁沿梁纵向≤600,沿梁高≤400设置。 3、梁侧模上口横档用斜撑双面支撑在支柱顶部,有楼板,上口横档应放在板模搁栅下。 4、梁底模根据梁的跨度,按规范要求起拱。一般为1/1000-3/1000。 5、大梁支架立杆应对准下层支撑支架立杆位置,同时加垫板,分散应力。 (3)、柱模:支模前先校正钢筋位置,根据柱子截面大小及高度,柱模外每隔50~100cm加设柱箍,防止炸模。柱截面超过700mm加设对拉螺栓;模板拼缝嵌压橡胶条,保证拼缝严密。 (4)、板模:支承材料前后左右相互搭牢;板模与梁模连接处,板模拼铺到梁侧模外口齐平,避免模板嵌入梁混凝土内,便于拆除。 楼板模板的质量通病:板中部下挠、板底砼不平,模板嵌入梁内不易折除等,可采取以下措施加以控制:

1、楼板模板下支撑必须具有足够强度和刚度,支承面要平整。 2、支撑材料必须有足够强度,前后左右相互搭牢,支撑如撑在软土地上,必须将地面预先夯实,并铺设通长垫木必要进垫木下再加横板,以增加支撑地面上的接触面,保证在混凝土重力作用下不发生下沉。 3、板模与梁板连接处,板模应拼铺到梁侧模外口齐平,避免模板嵌入梁混凝土内,以便于拆除。 4、模板工程按设计要求和规范规定起拱。 5、首层模板支撑在泥土上时,应注意雨水及养护水过多所能上能下起的土层下沉影响。 (5)、剪力墙模:根据截面情况计算其侧压力,采用对拉螺栓穿过墙体中心连接模板,对拉螺栓间距为600。剪力墙模板质量通病为:炸模、偏斜、柱身扭曲等,需采用以下措施: 1、剪力墙剪力墙支模前,应先在底部弹出通线,将位置兜方找中。 2、剪力墙支模前必须先校正钢筋位置。 3、剪力墙底部采用钢筋焊接断面外包框,保证底部位置准确。 4、剪力墙支模时,应先立两端头模板,校正与复核位置无误后,顶部接通长线再立中间墙体模板,期间应用剪力撑及水平撑搭牢。 5、层高大于3m的剪力墙,应在模板中部对称留设临时浇灌孔,以便浇筑砼和插入振动棒。当砼浇筑到临时洞口时,即应封闭牢固。 (6)、模板必须具有足够的承载力、刚度和稳定性、构造简单、装拆方便、便于绑扎钢筋和浇筑混凝土;安装牢固、墙柱阴阳角、上下口接缝严密,并粘设海绵条,解决漏浆烂根现象;电梯井、门窗洞口尺寸准确,不变形、不移位,上下层不错位;严格控制拆模时间;具有良好的卸载措施;选择好脱模剂,保证不造成起壳现象;清理干净模板内杂物。

桥梁工程项目施工管理中的质量控制措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.桥梁工程项目施工管理中的质量控制措施正式版

桥梁工程项目施工管理中的质量控制 措施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 摘要:随着国家现代化建设的发展,基础设施建设如雨后春笋般的在全国范围内迅速展开,很多工程在关注进度的时候忽略了工程质量问题,出现了很多的工程质量问题导致的严重现象,如:桥梁垮塌、房屋倒毁、路基沉陷等。工程质量问题是整个工程的最终目标,关系到人们的生产生活和生命财产的安全,也关系到国家建设和社会的稳定。桥梁工程,具有其特殊性,施工难度较大使用年限较长,在交通和生产生活中起到至关重要的作用,本文将结合当前的质量控制现象和一

些有效的控制措施进行简单的分析。 关键词:桥梁工程,施工管理,质量控制措施 我国桥梁建设的步伐以前所未有的规模迅速展开,但是由于我国的技术水平还不够成熟再加上在施工过程中没有得到合理的工程质量管理,也出现了很多的质量与安全施工导致桥梁问题是人们的正常社会行为受到一定的影响,现已引起广泛的关注。为了使桥梁工程施工质量得到有效地提高加强施工过程中的安全控制,本文结合当前一些桥梁工程出现的质量问题和相关的防治措施,谈谈桥梁工程项目部如何做好桥梁施工的质量与安全控制。 桥梁工程项目施工管理措施的现状

20XX施工质量保证措施方案

施工质量保证措施方案 工程概况 渝北区苟溪桥水库工程位于渝北区王家街道苟溪桥村,属于两江新区生态隔离带范围。坝址距渝北城区约l0km,距重庆主城约32km,是一座以城市供水为主,兼顾农村人畜饮水及改善城市环境的中型水利工程。现坝址枢纽工程已完工,并于____年5月下闸蓄水。 苟溪桥水库工程大坝右岸边坡位于右岸深田湾,已修建管理及办公用房,两座房屋为分别开挖边坡后在凹槽内建设,并将两座房屋的中间凸出边坡开挖成一平台,右岸边坡已完成支护措施。 主要施工内容为:边坡土石方开挖、M30砂浆φ25锚杆(L=4.5m)、C20喷护砼、沥青混凝土地面(0.1m厚)。 二、施工质量目标及管理方针 在本合同工程施工中,我项目经理部将认真研究设计图纸、设计文件、技术说明和招标文件的有关规范、标准,确定周密的施工方案,编制详细的保证质量的技术措施,对施工过程的各个环节实行严格的质量控制和监督,推行全面质量管理,高质量地完成所承担的全部工程项目。 质量目标:按惠州市水利水电工程质量安全监督站的要求进行质量评定工作,争创广东省优良样板工程;争取拿大禹奖;保证达到惠州市优良工程。 质量方针:质量创优,以人为本,顾客至上,精心施工严要求,过程

控制讲科学。 在施工中坚持“质量第一,预防为主”原则,通过对原材料、半成品、成品以及施工过程中各工序进行质量控制,确保工程质量达到优良。 三、工程质量管理组织机构及主要职责 建立质量手册、程序文件、作业指导书来实施、控制本工程,着重做好以下几个环节: 1 / 12 成立质量管理组织机构,其框图如下: (2)根据项目部组织机构确立项目经理部质量目标责任制;并将其质量职能分配如下表 (3)对进场人员按照施工组织设计要求,配备足够的技术人员、管理人员和技术工人,特殊工种都经过严格培训,持证上岗。 (4)材料进场制订材料标识、可追溯性和材料检验等制度,严格控制不合格品进入现场。 (5)由项目技术负责人对总体施工方案、单位工程施工技术措施进行技术交底,分部工程由技术负责人进行技术交底,单元工程由现场施工技术员向作业层进行交底。 (6)施工过程实行“三检”制度,并设置专职质检人员。每一工序完工要通过自检、复检、交接检及终检;隐蔽工程做好记录,未经监理工程师签认的隐蔽项目,决不做下一道工序。 (7)项目技术负责人、项目质检部门对不顾质量的施工行为发出停

工程质量控制措施策划方案

质 量 控 制 方 案 编制人: 审批人: 2015年07月09日 目录

一、地面石材施工质量操纵措施措施及质量通病防治措施、质量操纵重点难点 二、地砖地面施工质量操纵措施及质量操纵重点难点、质量通病防治措施 三、干挂石材施工质量操纵措施 四、JS防水质量操纵 五、玻璃隔断质量操纵措施 六、轻钢龙骨吊顶施工质量操纵及质量通病防治措施 七、瓷砖饰面墙面施工质量操纵措施及质量操纵重点难点 八、墙面木饰面板工程施工质量操纵措施 九、木门安装施工质量操纵措施及质量通病防治措施 十、室内给、排水工程质量操纵措施 十一、强弱电质量操纵措施 十二、不锈钢工程施工质量操纵措施 十三、轻钢龙骨隔墙质量操纵措施 十四、乳胶漆质量操纵措施 十五、洁具安装工程容易出现的质量通病

一、地面石材施工质量操纵措施措施及质量通病防治措施、质 量操纵重点 1、材料质量操纵 1)、概述 ①、所有装饰面材均应有实物样板,以整体效果、协调为原则确定样板,石材采纳密缝拼接为主,施工时应严格按确定的样品订货。选料必须保证相同石材色泽、材质的统一,外形尺寸及拼接方式必须符合设计要求。 ②、地面石材的防滑性是从粗到细的质感考虑,深色从粗到细的有质感的材料,浅色从来光到不同抛光度的要求。 2)、技术要求 ①、引用标准 a.JC 205-92 石材的质量标准 b.GB 19 包装储运图示标志 c.GB 9966.1 天然饰面石材试验方法干燥、水饱和、冻融循环后压缩强度试验方法 d.GB 9966.2 天然饰面石材试验方法弯曲强度试验方法 e.GB 9966.3 天然饰面石材试验方法体积密度、真密度、 真气孔率、吸水率试验方法 f.GB 9966.5 天然饰面石材试验方法镜面光泽度试验方 法

工程质量保证措施方案

工程质量保证措施 (一) A 、 B 、 QC

(二)、工程质量保证措施: 1、所有操作人员必须听从技术人员、质量员的指导与督促、并做好技术交底与技术复核工作,在实施过程中加强跟踪检查。 2、尊重设计,自觉听从业主,监理工程师的监督对每一分项分部,均由业主及监理单位认可签证后方可进行下一道工序施工。 3、严格按图施工,施工中遇图纸修改或图纸疑问时及时与设计单位联系,征得同意后办妥修改手续,作为施工依据与工程验收原始作证。 4、严格按施工组织设计组织施工,执行各分项工程的施工

程序、操作方法与有关规范规程,加强“自检、互检、专职检”的制度。 5、严格执行市质监站“质监”制度,及时配合质监与评定。 6、测量定位所用的经纬仪、水准仪须就是经过鉴定合格在使用周期内的计量器具,按计量标准计量检测控制。 7、轴线定位、控制点要严格保护,避免毁坏。在施工期间,定期复核检查定位就是否位移。 8、总标高控制点的引测,必须采用闭合测量方法,确保引测结果精度。 9、轴线控制点、总标高控制点以及定放线必须经过书面认可。 10、基础工程结束后必须要组织甲方、监理、监督单位及时验收,办理好中间交接手续。 11、砼振捣应密实,应妥善控制好振捣棒布点插入深度以及振捣时间、次数。 12、浇筑砼时,脚手跑道应架空搭设避免造成钢筋位移、变形。 13、为保证砼表面质量及拆模方便,木模需刷脱模剂,拆模后,余留在模板面的砼必须铲清。

14、做好砼的养护工作,保证养护时间。 15、钢筋绑扎严格按设计图纸,翻样要求按国家规范认真验收。楼板上层钢筋按设计、施工经验设置,施工中钢筋不得随意代换,由技术部门征得设计单位同意,方可实施。 16、所有预留孔、预留洞须有现场技术人员与安装技术人员进行严格的复核验收,并填写复核验收卡。 17、搭设排架时,应拉通长麻线,使排架纵横成一线。排架间均需设水平拉杆与剪刀撑,以保证排架稳定。 18、梁柱节点与主次梁交接处,浇砼时困难较大,施工时要认真振捣这些部位,可配备不同直径的振动棒。 19、所有模板制作尺寸要准确、拼缝严密、刚度要好、支撑要牢靠。 20、在结构施工过程中,对所有钢筋连接接头(除搭接处),应在监理见证下现场取样,由专业测试单位进行复试,合格后方可进行下道工序施工。 21、每次柱梁封模隐蔽前必须将模板内的杂物清理干净,经质监人员与现场甲方、监理的认可。浇捣前必须用自来水冲洗干净。 22、所有材料进场要提供验收质保书并按规定进行试验,并

工程质量控制技术措施)

工程质量控制技术措施)

工程质量控制技术组织措施 一、质量目标:河南市政工程省优良、“金杯奖”工程。 为了确保质量目标的实现,特制定以下技术组织措施 二、本合同项目的质量保证体系 1、建立健全项目的质量保证体系 (1)本工程实施项目法管理,组织一个懂技术,懂管理,团结协作的项目经理部,组建一只技术水平高,质量意识强,整体素质好,遵章守纪的施工队伍,项目经理部建立“横向到边,纵向到底,控制有效”的质量自检体系,实施全面质量管理。本项目我们将采用IS09001国际质量体系和全面质量管理,严格控制施工质量,百分之百满足业主的要求。 (2)设立质量管理机构及运转方式 a.成立以项目经理部总工程师为组长,项目副经理,各施工处负责人,项目经理部工程技术负责人和质检负责人为副组长的全面质量管理领导小组,形成行政上支持,技术上把关的良性循环,负责工程总体质量控制。 b.由施工队负责人、施工技术负责人并配备相应的技术人员及质检员,成立质量自检小组,形成第一级自检体系。

c.配备强有力的质检技术力量,以质控部为龙头,组织中心试验室、工程技术部、电算室、实施各工序的质量管理和数据检测,形成第二级自检体系。 d.质检人员在施工过程中,被授予事前介入权,事中检查权,事后验收权,质量否决权,项目部质控部直接对项目经理负责,不受任何人、任何事干扰。 e.专职质检人员必须是经过专门培训,具有一定资质和现场施工经验的专业技术人员,经项目经理部批准后方能担任。 第一节、质量管理制度及质量岗位责任制 (1)建立完善的质量管理制度 a.实行质量否决制。发现不符合施工技术要求,不能满足设计意图的施工方法和操作,质量检查员应令其停止作业,并要求其查找原因,提出改进措施后继续施工。 b.加强基层(施工作业队、班、组)施工质量控制,坚持实行“自检、互检和交接检”三级检查制度和隐蔽工程检查签证制度。 c.建立执行项目的技术管理制度,做好质量检测仪器使用前的鉴定工作,保证其精确性定期复测,并定期校核测量平面控制

模板工程质量保证措施

第十三节、模板工程 1.模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计、模板及其支架应具有足够的承载能力,刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。2.模板申请加工必须严密计算并复核无误。所有定制模板均需编号,对号使用严禁混放混用。 3.认真检查进场模板质量。各种模板要求坚实、平整、完好。每次使用前须及时整修,涂刷隔离剂。去除不合格模板,对定加工模板需复核其尺寸。模板必须钢筋混凝土隐蔽验收通过后方可封模。 4.按翻样弹出所有的梁、柱、墙板边线。立模板必须严格按弹线进行。墙板及柱的下方利用墙筋及柱筋焊钢筋限位。 5.柱截面小于500mm,柱箍用钢管和直角扣件固定,间距不大于300mm;柱截面大于500mm,柱箍用定型钢抱箍固定,间距不大于400mm。6.立剪力墙模前先在墙模底位置的板面上用砂浆找平,使墙模标高一致;柱、墙四周楼板中预埋短钢管地桩,柱模抛撑用万向扣件与地桩稳固。7.梁的排架必须弹出标高线,用通长麻线按标高线控制梁底标高,以设置牵杆、搁栅,搁栅用脚手管,间距0.3m ;根据地坪上所弹出的梁线,用吊线锤的方法摆梁底模,梁侧模拼缝错开,竖向缝万能销不得缺少。模板校正后,固定侧模拉统长模线,梁侧模二道檩,下围檩用钢管,上围檩用50×100木方,与排架固定牢固。 8.梁高度大于700mm以上,梁侧模采用M16对拉螺栓固定,其垂直间距大于600mm,水平间距大于750mm。

9.平台模板搁栅所用50×100木方,必须统一尺寸,并经压创创过,搁栅间距不大于400mm,平台模梁的边搁栅不得少,搁栅接头必须认真检查,如有不合要求处立即更正,铺平台板须先从四个角铺起,并与梁模板保持垂直。平台上要弹出轴线。中间的平台板不得随意锯开,周边镶边的板编号利用重复使用,模板接缝用箱带粘贴或用腻子批嵌密实。 10.当层间高度大小5m时,采用多层支架支模时,支架的模横垫板应平整,支柱应垂直,上下层支柱应在同一竖中心线上。 11.固定在模板上的预埋件安置完成后应用电焊将其点焊在钢筋上,保证埋件的位置准确,偏差应控制在3mm内。 12.预留洞口根据楼板厚度采用100×50木方钉框留设,洞口较小时,木框上开槽便于钢筋穿过。 13.安装模板前检查预埋件、预留洞的位置、尺寸、规格、数量及固定情况。注意与安装单位协调,封模板前保证墙内管线安装完毕。 14.梁、柱、平台的节点模板,应用厚度相同的50mm×200mm的木方镶嵌牢固,两边上下一致,保证梁、柱之间尺寸准确。 15.模板安装完毕应进行校正(二次校正后),垂直度控制在3mm内。16.封柱、墙板模前,清理模板内的垃圾、杂物。用压缩空气冲清浮灰。17.当梁、板跨度等于或大于4m时,模板应起拱;当设计无具体要求时,起拱高度宜为全跨长度的1/1000~3/1000。 18.平直度控制和防漏浆操作要点: ①模板间镶拼严密,平台模镶拼外贴封箱带。 ②安装柱、墙板底部模板前,对其根部进行清理。并在底座部位用砂找平

工程项目造价质量控制保证措施

工程项目造价质量控制保证措施 建设项目的跟踪审计是依据法律法规对建设工程项目全过程的造价管理进行事前、事中、事后的咨询、鉴证和监督的活动;它对建设项目有计划的从可行性研究、立项、初步设计、施工图设计、施工、竣工结(决)算等诸多环节,进行审计监督的一种方法。为了规范审计行为,明确审计责任,提高审计质量,现根据审计法及其他有关审计法规的规定,结合建设工程跟踪审计自身特点,制定了跟踪审计质量控制制度。主要包括以下三个方面: 1 前期准备阶段质量控制 1.1业务承接质量控制。 (1)当业主方提出委托后,工程审核人员应对被审核单位及工程项目的基本情况充分了解,包括:业主方的意图、工程项目的性质、类别、规模、结算方式、材料供应方式、工程价款结算方式、委托前是否被审核过,审核所需资料的可获取性等。在考虑自身的专业能力和审核风险的基础上,由承接人报部门经理,部门经理报至项目技术负责人,或承接人告知部门经理后直接报至项目技术负责人,进行审批。 (2)当承接人了解到委托项目的上述情况中异常现象时,应重点提出,报部门经理至项目技术负责人,决定是否受托。 (3)由施工单位送审或代理建设单位送审的工程项目,审核人员除了解上述情况外,必须与业主方取得联系,核实有关情况,报部门经理至项目技术负责人,决定是否受托。 (4)经批准或同意受理委托后,应及时与委托人签订《工程造价咨询合同》。 1.2审前调查工作质量控制。 详细了解被审计项目的基本情况,分析调查资料,确定审计目标、审计形式和工作重点。 重点了解下列内容: (1)项目立项及可行性报告批准情况; (2)项目概算或预算的批准与调整情况; (3)年度预算安排情况; (4)建设资金筹措计划与实际到位情况;

质量保证措施方案

质量保证措施 1.质量方针 强化过程管理、致力持续改进、追求优良品质、创造优良工程、满足业主需要 2.工程质量保证措施 3.施工质量保证措施 1)施工前针对本工程特点,编制技术先进,工期合理和质量确保优良的施工方案,制定适合工本程质量目标计划的各项管理制度。 2)做好设计图纸的会审工作,认真参加技术交底,全面确保工程项目的工艺特点和质量标准。 3)明确采用施工技术规范的技术标准,并认真贯彻执行工作。采用专业检查与工人自检相结合的办法,把质量问题消灭在施工过程之中。特别是隐蔽工程 部位和关键项目自检,专检之后还要通过建设单位、现场代表的检查认定, 才能转入下道工序。在施工中充分发挥班组长和质量管理人员的作用,实施道道工序的严格把关。 4)抓好施工方案的实施工作,对重要施工部位要制定切实可行的质量保证措施。施工现场必须执行“五不准”制度,即“无设计或无消防部门审批的设计图 纸不准施工;材料无“三证”的不准使用;设备和成品不合格者不准施工; 降低规范要求或验收标准不准施工;不合格工程不准报竣工工程项目。 5)做好施工技术资料工作,技术资料要达到及时、完整、准确和较好的可追踪性,按质量控制点对重点部位和资料进行复查。 6)工程竣工时及时向建设单位交付完整的工程技术资料。 7)加强材料、设备质量管理,认真贯彻材料、设备的质量管理和检验制度。交付现场的各类材料及设备必须有出厂合格证,对施工用料要提供材质证明书。进入现场的材料、配件必须进行验收,没有出厂合格证或合格章的不准使用。 4.材料质量保证措施 我公司坚决杜绝将不合格材料、设备用于工程施工。 1)材料进场后项目部首先进行自检。 2)项目部自检合格后,填写建筑材料报验单,并同时报送相应的备案证,合格证,采购合同及其材料质量保证协议书,报监理工程师检查验收。
