一、工程质量管理

1. 成立项目工程质检组、项目工程师定期组织工程质量检查,对技术进行指导。

2.质检组成员防水施工时跟踪对质量监督检查。

二、防水工程、质量检查验收标准:

严格按照设计图纸及现行防水施工规范施工及验收。

地下防水工程:遵照地下工程防水规范(GBJ108—87)。

和地下防水工程施工及验收规范(GBJ208—83)标准执行。

(一)、防水抗渗砼质量验收

防水抗渗砼:按砼外露面积每100㎡作一次抽查。

A 主控项目:

(1)防水砼原材料配合比及坍落度必须符合设计要求。检查出厂合格证、质量检验报告、抗渗实验报告。

(2)防水砼的抗压强度和抗渗压力必须符合设计要求、检查砼抗压、抗渗实验报告。

(3)防水砼的变形缝、施工缝、后浇带、穿墙管道、埋设件、洞口等设置和构造必须符合设计要求,严禁有渗漏,观察和检查隐蔽工程验收记录。

B 一般检验项目允许偏差范围

(1)防水砼结构表面应坚实、平整、不得有露筋、蜂窝等缺陷,埋设件位置应正确。检查办法:用尺量检查和观察。

(2)防水砼结构表面的裂缝宽度不应大于0.2㎜并不得贯通。用刻度放大镜检查。

(3)防水砼结构厚度不应小于250㎜其允许偏差+15㎜,-10㎜。尺量检查和检查隐蔽工程验收记录。

二、涂料防水层质量验收:

按涂层面积每100㎡作为一处抽查。

A 主控项目

①、防水层所用材料及配合比必须符合设计要求。检查出厂合格证、质量检验报告、计量措施和现场抽样实验报告。

②、涂料防水层转角处、变形缝、穿墙管道等细部做法均须符合设要求。观察检查。

B 一般检查项目:

(1)涂料防水层得基层应牢固、洁净、平整、不得有空鼓、松动、起砂和脱皮现象、基层阴阳角应做成弧行。观察检查。

(2)涂料防水层与基层粘接牢固、表面平整、涂刷均匀、不得有流淌、皱折、鼓泡、露胎体和翘边等缺陷。观察检查。

(3)涂料防水层得平均厚度应符合设计要求,最小得厚度不得小于设计厚度的80%。检查办法:针测法或割取20㎜×20㎜实样用长尺测量。

(4)侧墙涂料防水层的保护层与防水层粘接牢固、结合紧密、厚度均匀一致。观察检查。

三、合成高分子防水卷材(三元乙丙橡胶防水卷材)质量验收。

A 主控项目:

1 防水层所用的种类、材质、厚度及配套材料的相容性必须符合设计要求。检查出厂合格证、质量检验报告和现场抽样复验报告。

2 防水层不得有渗漏或积水现象。

3 卷材防水层在天沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造必须符合设计要求、同时应符合规范相关要求规定。观察检查和检查隐蔽工程验收记录。

B 一般检查验收项目

1 卷材防水层的搭接缝应粘(焊)结牢固、密封严密、不得有皱折、翘边和鼓泡等缺陷,防水层的收头应与基层

2 粘接并牢固、缝口封严,不得翘边。观察检查。

3 卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘接牢固、水泥砂浆,细石砼,块材、保护层。

4 排气屋面的排气道应纵横贯通,不得堵塞,排气管应安装牢固,位置正确,封闭严密,观察检查。

5 卷材铺贴方向应正确。

6 防水卷材搭接宽度和允许偏差为-10㎜。观察和尺量检查。

建筑防水施工质量控制要点

建筑防水施工质量控制要点 建筑物漏水给业主的使用带来不便,减少建筑物使用寿命,给公司造成财产损失,严重者更会影响到公司未来的经营。目前,建筑物渗漏已经是一个共同的难题,每年都有很多的维修费用支出。因此,严格控制建筑防水的质量,刻不容缓。 渗漏,具体表现为地下室侧壁及底板、楼面、屋面、外墙、厨房卫生间、门窗等部位的渗漏,既是施工的难点又是检查的重点。这些部位点多面广、细小繁琐。要解决渗漏问题必须综合治理,按规范施工并做到构造合理、节点详细、选材恰当、施工精细,同时质检员严把材料质量关和工序质量验收关,跟踪检查、旁站到位,试水淋水检查不遗漏,可以最大限度解决渗漏问题。 (1)防水产品质量 慎重选材,杜绝“假冒伪劣”产品。选择大厂的品牌产品,质量有保证。材料进场后要对照样品进行验收,条件具备时现场实地做样板,验证其性能优劣。 (2)分包队伍的选择 选择那些口碑好,非挂靠的防水分包,审查其施工方案、准备工作充分了才能开工。要求分包商选派技术熟练、有上岗证和责任人心强的负责人及操作工人精心施工。总包质检员按程序跟踪检查、旁站监督指导,按规定试水验收。 (3)试水验收 屋面、卫生间防水层应按照规定做闭水试验,外墙及门窗做喷淋试验;管道、地漏、穿墙管等处在砼封堵后做浇水、淋水检查。 本文主要从地下室、屋面、外墙和厕所卫生间分析渗漏水产生的原因及质量控制要点。 一 地 下 防 水

难点分析 (1)建筑地下防水一般为砼结构自防水加卷材防水层。地下工程渗漏水的原因主要涉及到材料、设计、施工等多方面因素,重点是施工质量控制。 (2)地下工程出现渗漏水的主要部位有:变形缝渗漏水,施工缝、砼裂缝渗漏水;预埋件及穿墙管件处渗漏水;孔洞渗漏水。 (3)需要精心细致组织施工,对施工队伍、材料、工艺要求高,一旦出现质量问题,就会影响使用功能,而且返工维修难度极大。 检查重点和控制措施 (1)施工方案的控制 a. 防水施工方案是否符合规范要求,是否易于执行。 b. 施工组织与管理是否明确,各工序质量控制标准,分层次检查的规定和要求,施工注意事项,施工技术要求等是否有针对性。 c. 原材料质量要求、抽样复试、施工配合比、施工环境条件和气候是否与设计要求及规范规定相符。 (2)施工质量的控制 a. 防水砼和附加防水层施工时,应尽量避开雨天。防水砼必须按规定细心振捣和养护; b. 所用防水材料和材质证明必须齐全;防水材料进场后,应分批抽查复检,其技术性能指标必须符合要求; c. 防水层底胶(如有)应涂抹均匀,不得有漏刷等缺陷,阴阳角、施工缝等处,应做附加增强层处理; d. 卷材防水层铺贴和搭接应符合要求;铺贴防水卷材应保证搭接宽度,搭接处要保证封闭密实;

河南亿诚建筑防水保温工程有限公司-招投标数据分析报告

招标投标企业报告 河南亿诚建筑防水保温工程有限公司

本报告于 2019年11月30日 生成 您所看到的报告内容为截至该时间点该公司的数据快照 目录 1. 基本信息:工商信息 2. 招投标情况:中标/投标数量、中标/投标情况、中标/投标行业分布、参与投标 的甲方排名、合作甲方排名 3. 股东及出资信息 4. 风险信息:经营异常、股权出资、动产抵押、税务信息、行政处罚 5. 企业信息:工程人员、企业资质 * 敬启者:本报告内容是中国比地招标网接收您的委托,查询公开信息所得结果。中国比地招标网不对该查询结果的全面、准确、真实性负责。本报告应仅为您的决策提供参考。

一、基本信息 1. 工商信息 企业名称:河南亿诚建筑防水保温工程有限公司统一社会信用代码:91411500MA46CM4Q3H 工商注册号:/组织机构代码:MA46CM4Q3 法定代表人:李永兵成立日期:2019-03-05 企业类型:有限责任公司(自然人投资或控股)经营状态:存续 注册资本:2000万人民币 注册地址:河南省信阳市平桥区平桥街道长江地产凤凰小区门面房4-5号 营业期限:2019-03-05 至 / 营业范围:防水、防腐、保温工程,防水材料销售,防水技术研发及服务。 联系电话:*********** 二、招投标分析 2.1 中标/投标数量 11 企业中标/投标数: 个 (数据统计时间:2017年至报告生成时间)

2.2 中标/投标情况(近一年) 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 2.3 中标/投标行业分布(近一年) 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 2.4 参与投标的甲方前五名(近一年) 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 2.5 合作甲方前五名(近一年) 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 三、股东及出资信息 序号股东持股比例认缴出资额 1李永兵60.00%1200万 2刘春荣40.00%800万 四、风险信息 4.1 经营异常() 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 4.2 股权出资() 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 4.3 动产抵押() 截止2019年11月30日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 4.4 税务信息()

《地下防水工程质量验收规范》GB50208-2011

《地下防水工程质量验收规范》GB50208-2011修订内容 1 规范的名称 随着地下空间的开发利用,地下工程的埋置深度愈来愈深,工程所处的水文地质条件和环境条件愈来愈复杂,地下工程渗漏水的情况时有发生,严重影响了地下工程的使用功能和结构耐久性。为进一步适应我国地下工程建设的需要,促进防水材料和防水技术的发展,遵循“材料是基础,设计是前提,施工是关键”的原则,确保地下防水工程质量,修订本规范。 按照《建筑工程施工质量验收统一标准》GB50300的规定,对建筑工程质量应指施工质量,设计质量不应包括在内。由于我国目前尚未制定有关建筑防水设计的通用标准,而现行的《地下工程防水技术规范》GB50108适用于地下工程防水的设计和施工。为此,本规范仍保留《地下防水工程质量验收规范》的名称。 2 规范基本框架 本规范共有9章及4个附录,正文344条,附录45条。其中强制性条文为第,共5条。 本规范的主要内容:总则;术语;基本规定;主体结构防水工程;细部构造防水工程;特殊施工法结构防水工程;排水工程;注浆工程;子分部工程质量验收。 (1)总则中明确了本规范适用于房屋建筑、市政隧道、防护工程、地下铁道等地下防水工程质量验收;增加了推广应用新技术的有关要求;增加了地下防水工程施工应符合国家有关安全与劳动防护和环境保护的规定。 (2)术语中列出了现行标准中尚无统一规定且需要本规范中给出确切定义的术语。 (3)基本规定强调了:1)地下工程不同防水等级相应的防水标准;2)主体结构和细部构造的防水设防要求; 3)地下防水工程施工应具备相应的资质和持证上岗的规定;4)防水材料产品性能检测报告必须由具有相应资质的检测单位出具;5)把好材料进场验收关;6)分项工程和检验批的划分和抽样检验数量。 (4)主体结构防水工程强调了:1)防水混凝土的耐久性;2)防水砂浆的粘结性和抗渗性;3)防水卷材接缝的粘结质量;4)涂料防水层的厚度。 (5)细部构造防水工程适用于施工缝、变形缝、后浇带、穿墙管、埋设件、预留通道接头、桩头、孔口、坑、池等分项工程的施工质量验收。 (6)特殊施工法结构防水工程适用于锚喷支护、地下连续墙、盾构隧道、沉井和逆筑结构等分项工程的施工质量验收。 (7)排水工程适用于渗排水及盲沟排水、隧道排水及坑道排水、塑料排水板排水等分项工程的施工质量验收。 (8)注浆工程适用于预注浆及后注浆、结构裂缝注浆分项工程的施工质量验收。 (9)子分部工程质量验收强调了:1)施工质量验收的程序和组织;2)检验批及分项、子分部工程质量验收的合格判定;3)地下防水工程竣工和记录资料;4)隐蔽工

防水施工质量控制要点汇总

防水施工质量控制要点 一、管理过程 1、事前控制 (1)组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 (2)专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容: ①设计方案是否符合国家现行标准要求; ②设计方案是否符合本工程实际施工条件要求,如:季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 (5)图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 (6)施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 (7)施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 (8)检查监理实施细则是否具有针对性和可操作性。 (9)检查施工单位是否建立各道工序的自检、交接检和

专职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 (10)检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理施工单位见证抽样,三方送检测机构检测,按国家现行规范进行复检,复检结果必须符合国家及行业产品标准和设计要求。材料品种、品牌以及进场质量控制、检测等相关要求应在施工招标文件和施工合同中予以明确。 (11)检查施工单位进场人员、机械设备等是否符合合同及施工组织设计要求。 (12)检查施工单位是否对工程具体情况了解清楚。如:施工环境、土建施工顺序、工期安排、地下水位情况等。 (13)检查施工单位的材料堆放、操作情况处理是否到位,防火应急措施是否准备周全。 (14)现场施工条件的检查: ①检查土建、安装工程是否已完成,是否符合防水施工条件,检查基层是否有积水; ②检查防水基层是否符合相应防水材料的施工要求,对不符合要求的应进行修整至符合要求止;对不可能实现的要求,则应对防水方案进行局部调整; ③检查施工机具、用电、用水、照明、安全设施等工作是否落实到位; ④气候条件对施工质量有影响时,检查施工单位采取的技术措施是否正确合理,施工单位应针对高温、低温、雨、雪、大风等气候条件采取可靠的技术措施保证施工质量。 2、事中控制 (1)检查进场材料是否按规定要求做好标识、分类堆放和覆盖保护,进场材料记录是否齐全完整。 (2)若防水材料选用卷材,复核防水卷材弹线放样定位是否准确,搭接尺寸是否满足规范要求。 (3)施工工艺过程的质量控制可按下表1组织实施。

防水层(SBS)卷材施工质量验收标准

防水层(SBS)卷材施工质量标准 施工工艺流程 基层处理→阴阳角加强层施工→防水层施工→防水保护层施工→回填。 基层要求: 1)基层不允许有凹凸不平及起砂现象; 2)基层阴阳角处应用水泥砂浆抹成圆弧形; 3)基层应干燥,含水率小于9%为宜。检查时可用高频水分测定计测定,也可用厚为1.5~2.0mm的1m2卷材覆盖基层表面,放置3~4小时,若覆盖的基层表面无水印,且紧贴基层的橡胶板一侧也无凝结水痕,则可施工防水层. 防水层施工 1)在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。 2)卷材的展开时,将卷材的一端粘贴固定在预定的部位,再沿着基准线铺展,对卷材不要绷的过紧,而要在松驰的状态下;每隔一米画一条基准线,以此顺序保证卷材边对线齐平,铺贴卷材时不允许拉伸卷材,也不得有皱折存在。 3)对于阴阳角部位、管子根部以及排水口等部位,应再附加一层或两层卷材,并应先做细部。 4)每当铺完一段卷材后,应立即用干净而松软的长把滚刷从卷材的一端开始向卷材的横向顺序用力地滚压一遍,以彻底排除卷材粘结层间的空气,要边铺边压实以排除空气,在排除空气前尽量不要踩踏卷材。 5)卷材末端的收头处理时,为了防止卷材末端的剥落或渗水,末端收头必须用封口胶封闭。采用多层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得互相垂直铺贴。

6)两幅卷材的搭接长度,长边与短边均不应小于100mm。 7)对于复杂部位加强处理,立面和平面交接处的阴阳角,先做一层500mm的附加层,而后才能大面积施工。 8)铺贴卷材时,先铺贴平面,后铺贴立面,平、立面交接处应交叉搭接。在平面与立面的转角处,接缝应留在平面上距立面不小于600mm处。 立面防水层施工: 1)卷材应竖向进行铺贴。 2)铺贴立面卷材时,应自下而上铺贴。 3)立面搭接应采取错茬搭接,搭接长度不小于150mm。 4)立面卷材施工完后,在卷材外侧用50mm厚的聚苯乙烯保护板作保护层。采取边铺板边进行土方回填的施工顺序。 5)防水卷材铺贴完成经检查合格后,立即进行保护层施工。 材料存放 1)材料进入现场应存放在通风室,严禁接近火源。 2)防水卷材应横向顺序码放,高度不超过五层,不得倾斜和横压。 3)施工前,应准备好喷灯和施工中所需用各种施工工具,如汽油、笤帚、小平铲、剪刀、抹子、合尺、弹线包、手套等。 质量标准 高聚物改性沥青卷材(SBS)卷材和胶结材料,具有产品合格证、质量检验报告、现场抽样复验报告,必须符合设计要求和《建筑工程施工强制性条文》标准的规定。 卷材防水层及其变形缝、檐口、泛水、水落口、预埋件等处的细部做法,必须符合设计要求和防水工程技术规范。 卷材防水层严禁有渗漏现象。 铺贴卷材防水层的基层应符合排水要求,平整洁净,无起泡、空鼓和松动现象,阴阳角处应呈圆弧形或钝角,防水层无积水现象。 聚氨酯底胶、聚氨酯涂膜防水增补剂涂刷均匀,不得有漏刷和麻

安全质量分析汇报材料

---------------------------------------------------------------最新资料推荐------------------------------------------------------ 安全质量分析汇报材料 安全质量分析汇报材料一、近期各级检查发现的问题 3 月份以来,我项目部分别接受了铁道部质检站、西安铁路局建设管理处、建设指挥部 3 次检查,共检查 21 个工点,其中隧道 17 个,既有线施工工点 4 个;发现问题 55 个,其中隧道工程 52 个,既有线施工 3 个。 主要问题如下: 1、共性问题: ①、锚杆数量不足,锚杆未安设垫板;②、喷射混凝土厚度不足;③、二衬防排水,尤其是中埋式止水带安装不规范;④、仰拱连接钢筋长度、间距不符合要求。 2、其他主要问题: ①、超前小导管数量不足。 ②、中下导开挖进尺过大,钢架底脚悬空,③、拱架连接板螺栓安装不规范;④、网片未按要求搭接;⑤、避车洞开挖未设置横担梁⑥、防水板预留长度不足,挂点布设不规范;⑦、防水板台车、二衬台车防溜措施不到位;⑧、个别隧道洞内通风效果差;⑨、围岩量测点设置不规范,部分布设在钢拱架上。 ⑩、洞内积水较多,文明施工较差。 二、整改落实情况针对各级检查发现的问题,我项目部积极整改,认真落实,并及时进行了回复。 但仍有个别问题,如锚杆数量、喷射混凝土厚度、止水带安装质 1/ 3

量等在个别隧道未得到彻底整改。 三、原因分析 1、安全、质量意识薄弱项目部、工区管理人员安全质量意识淡薄,对当前各级要求的新标准、新规范认识不足,导致作业队在日常施工中养成了粗放式习惯,在各级检查中问题不断。 2、现场监控不到位、管理力度不足项目部在管理体系上将施工现场安全质量问题的检查多集中在项目部层上,未能将工区、技术人员进行全面调动起来,在问题整改过程中工区管理人员力度不足,个别人员本着老好人思想,落实上级检查发现问题时相互推诿,落实不彻底,形成相同问题屡禁不止,反复发生。 3、存在应付检查、落实整改不彻底个别管理人员及作业队面对上级检查不能正确对待,片面认为领导检查是走形式、走过程,面对整改问题认为是吹毛求疵,无中生有,故意刁难。 同时由于项目部、工区管理人员未能对整改问题进行全面整改监控及细致复查,形成拖延整改就可逃避整改现象,致使个别问题长期出现,久拖不决。 四、下一步安全质量工作安排 1、提高认识,牢固树立安全、质量无小事的思想,在今后的各项安全、质量检查中通过领导分工,严格把关,坚决克服好人主义、形势主义。 充分利用各项检查活动的开展增强广大施工人员的安全、质量意识,提高了安全生产和自我保护技能,促进了各项施工生产任务的完成。 2、制定行之有效的安全、质量责任包保制度,通过奖罚制度将

建筑防水项目可行性分析报告(模板参考范文)

建筑防水项目 可行性分析报告 规划设计 / 投资分析

建筑防水项目可行性分析报告说明 该建筑防水项目计划总投资18700.64万元,其中:固定资产投资15437.97万元,占项目总投资的82.55%;流动资金3262.67万元,占项目 总投资的17.45%。 达产年营业收入24193.00万元,总成本费用19239.13万元,税金及 附加314.72万元,利润总额4953.87万元,利税总额5951.88万元,税后 净利润3715.40万元,达产年纳税总额2236.48万元;达产年投资利润率26.49%,投资利税率31.83%,投资回报率19.87%,全部投资回收期6.53年,提供就业职位416个。 提供初步了解项目建设区域范围、面积、工程地质状况、外围基础设 施等条件,对项目建设条件进行分析,提出项目工程建设方案,内容包括:场址选择、总图布置、土建工程、辅助工程、配套公用工程、环境保护工 程及安全卫生、消防工程等。 ...... 主要内容:项目总论、项目建设及必要性、产业研究分析、投资建设 方案、选址分析、工程设计可行性分析、工艺方案说明、环境影响说明、 安全经营规范、项目风险应对说明、项目节能说明、计划安排、项目投资 计划方案、项目经营效益分析、总结说明等。

第一章项目总论 一、项目概况 (一)项目名称 建筑防水项目 (二)项目选址 某循环经济产业园 (三)项目用地规模 项目总用地面积58182.41平方米(折合约87.23亩)。 (四)项目用地控制指标 该工程规划建筑系数59.61%,建筑容积率1.20,建设区域绿化覆盖率7.45%,固定资产投资强度176.98万元/亩。 (五)土建工程指标 项目净用地面积58182.41平方米,建筑物基底占地面积34682.53平方米,总建筑面积69818.89平方米,其中:规划建设主体工程49331.90平方米,项目规划绿化面积5200.85平方米。 (六)设备选型方案 项目计划购置设备共计162台(套),设备购置费7459.61万元。 (七)节能分析 1、项目年用电量732863.56千瓦时,折合90.07吨标准煤。

地下防水工程二级要求

地下室防水等级为二级 GB50208-2002《地下防水工程质量验收规范》2002年4月1日起施行, GB50208-2011《地下防水工程质量验收规范》2012年10月1日起施行 防水等级:3.0.1 地下工程质量防水等级分为4级,各级标准应符合表3.0.1 的规定表3.0.1 地下工程防水等级标准 地下工程防水等级标准的依据是:防水等级为2 级的工程,不允许有漏水,结构表面可有少量湿渍。过去《地下工程防水技术规范》中曾给出渗漏量为0.025—02 L/m2d的指标,由于这一量值较小,难以准确检测,会给工程验收带来一定的困难。经过对大量观测数据的分析,在通风不好、工程内部湿度较大的情况下,我们得到了一些有价值的数据。多年来,铁道、隧道等部门采用量测任意

100m2防水面积上湿渍总面积、单个湿渍的最大面积。湿渍个数的办法来判断,已得到工程界的认可。同样,对工业与民用建筑地下工程也提出不同的量化指标。 当工程的防水等级为1—3级时, 凝土的粘结表面增设一至两道其他防水层,称谓“ 多道设防” 一道防水设防的涵义应是具有单独防水能力的一个防水层。多道设防 时,所增设的防水层可采用多道卷材,亦可采用卷材、涂 料、刚性防水复合使用。多道设防主要利用不同防水材料的材性,体现地下防水工程“刚柔相济”的设计原则。 4.4.2涂料防水层应采用反应型、水乳型、聚合物水泥防水涂料或水泥基、水泥基渗透结晶型防水涂料。 说明:442地下结构属长期浸水部位,涂料防水层应选用具有良好的耐水性、耐久性、耐腐蚀性和耐菌性的涂料。 按地下工程应用防水涂料的分类,有机防水涂料主要包括合成橡胶类、合成树脂类和橡胶沥青类。氯丁橡胶防水涂料、SBS改性沥青防水涂料等聚合物乳液防水涂料,属挥发固化型;聚氨酯防水涂料属反应固化型。 4.4.3防水涂料厚度选用应符合表443的规定: 表4.4.3 防水涂料厚度(mm)

防水工程质量控制措施

防水工程质量控制措施 (一)、屋面工程质量控制措施 1、组织措施 施工时,指派专业工长负责,防水作业班组选用我公司专业防水施队伍进行施工,并建立好防水施工作业管理制度及岗位责任制,把责任落实到每个人头。 2、材料质量控制措施 材料质量是保证施工质量的前提,施工前一定要对原材料质量进行严格的控制和管理,避免在工程中使用不合格产品。 (1)用于屋面的水泥选用425号普通硅酸盐水泥或矿渣硅酸盐水泥,要求新鲜,无结块。砂选用中砂,含泥量不得超过3%,有机杂质含量不大于0.5%,级配要良好,空隙率要小。 (2)保温隔热材料根据设计要求。 (3)用于工程的防水材料必须具有出厂合格证,并按规定进行现场取样检验,合格后方能使用。 (4)防水材料应妥善贮存和保管。贮存在室内通风干燥处,不同组份严禁混存。 (5)工程中使用的材料均应经建设单位现场代表,现场监理工程师,现场见证抽样送检合格后方能使用。 3、屋面工程质量控制 采取行之有效的屋面工程质量措施,是保证屋面施工质量的关键,屋面各构造层施工时必须对质量进行严格控制。 (1)保温层施工时技术措施 1)保温层施工控制,应严格按照有关标准选择材料,加强保管和处理,以保证保温隔热层质量,不符合规范要求的材料不能使用。 2)保温材料应严格控制含水率,不得过高(应控制在6%以内),因含水率过高,一方面降低保温性能,另一方面水分不易排除,铺贴防水层后,易产生鼓泡,影响防水层质量和使用寿命。 3)保温层施工采取措施掌握好铺设厚度,认真进行操作,根据设计坡度和排水方向,拉线设标志点,根据标志点铺设保温隔热层,防止材料铺设时移动。

(2)防水找平层施工的技术措施 1)找平层抹压时应注意防止漏压,当砂浆稠度较大时,应撒同强度等级较干稠的干砂灰抹压,不得撒干水泥,以防起皮。 2)施工中应注意严格控制稠度,砂浆拌合不能过稀,操作时应注意抹压遍数不能过少或过多,养护不能过早或过晚,不能过早上人以防出现起砂现象。 3)抹找平层时,基层必须干净,过于光滑应凿毛并充分湿润;涂刷素水泥浆应调浆后再涂刷,不得撒水泥后用水冲浆,并做到随刷水泥浆随铺砂浆,按要求遍数抹压,防止漏压,以避免找平层出现空鼓和开裂。 4)抹找平层冲筋时应注意找冷泛水,或在铺灰时用木杠找出泛水,铺灰厚度按冲筋刮平顺,以防止出现倒泛水。抹压了保温层,而造成铺设厚度不均,影响保温隔热效果。 (3)防水层质量控制措施 1)防水层施工前应由项目主任工程师组织工长和防水作业人员认真熟悉图纸,给工人进行详尽的技术交底,并单独编制屋面防水专题施工方案。 2)防水施工前一定要将基层表面的尘土、砂粒、砂浆硬块等杂物彻底清理干净,并用于净的湿布揩擦一次。 3)对凹凸不平处,应用高强度等级水泥砂浆修补,找顺平。对阴阳角、管道根部和管道水落口部位应认真修平,做成半经为50mm的光滑圆弧面。 4)防水层铺贴前应根据卷材的长度和宽度定位,弹好线后试铺,符合后再大面积铺贴。 5)卷材铺贴的方向应由下向上铺贴,搭接处应相互错开,搭接的长度短边不小于100mm,长边不得小于70mm。 6)施工中由于基层潮湿,找平层未干,含水率过大,常使卷材空鼓,形成鼓泡。操作时要注意基层清理干净,控制好基层含水率,接缝处应认真操作,使其粘结牢固。 7)防水施工必须在干燥的环境下施工,不得在大风、雨天施工。 8)铺贴防水层要先做垂直面,后做平面,阴角处不要拉伸过大,以免干后造成空鼓。 9)防水卷材铺贴后,要认真检查,发现空鼓、皱折、针孔及粘贴不牢等质量

工程安全评估分析报告

工程安全评估分析报告文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-

工程安全评估报告 第一章工程概况 工程名称:东莞市东坑威亚五金塑料厂厂房一 工程地点:东莞市东坑镇凤大村 建设单位:东莞市东坑威亚五金塑料厂 施工单位:广东诺厦建设工程有限公司 设计单位:东莞市建筑设计院有限公司 监理单位:东莞市建设监理有限公司 勘察单位:广东省湛江地质工程勘察院 东莞市东坑威亚五金塑料厂厂房一工程位于东莞市东坑镇内,总建筑面积约为9862.85m2。本工程由1栋4层厂房组成,建筑高度为24.7m。结构体系为框架混凝土结构体系,结构使用年限为50年,耐火等级为二级,六度抗震设防,抗震设防类别为丙类;屋面防水等级为一级。桩基础为预应力管桩。 二、工程安全评定依据 1、《建设施工安全检查标准》JGJ59-99; 2、《施工现场临进用电安全技术规范》JGJ46-2005; 3、《建筑机械使用安全技术规程》JGJ33-2001; 4、《施工升降机安全规则》GB10055-96; 5、《建筑施工高处作业安全技术规范》JGJ80-91; 6、《建筑施工扣件式钢脚手架安全技术规范》JGJ30-2001。 三、施工单位对安全的控制及监理的监督。 1、安全管理:监理工程师平时主要检查施工单位项目部安全教育,施工人员特种作业人员的持证上岗情况,技术交底,安全检查执行情况,施工人员是否安全操作规程施工。通过安全管理目标和施工单位的配合,截止目前本工程无安全事故发生。

2、文明施工:项目监理部主要从以下几方面对项目部的文明施工情况进行监督管理:工地现场围档,施工作业区的封闭管理,施工现场情况,材料堆放情况,临时住宿情况,消防、治安管理情况,施工现场的标牌,生活设施情况。通过检查、督促各个方面都满足文明施工的标准和要求。 3、脚手架:监理项目部对脚手架工程十分重视,编写了详细的有针对性的施工方案,由企业相关负责人审核和审批,我监理部总监理工程师对脚手架专项施工方案进行了审批,同时检查方案的执行情况,脚手架搭设后,施工单位对脚手架组织了全面的检查、验收工作。监理项目部对脚手架的搭设、拆除进行了检查,经综合评定,符合规范要求。 4、模板:项目部编写了有针对性的专项施工方案,并由企业相关负责人审核和审批,由总监理工程师审批。项目监理部平时检查模板的支撑体系、模板的拆除情况,均符合规范要求。 5、“三宝”、“四口”临边防护:项目监理部平时主要检查,施工人员的安全帽、安全带的配戴情况,安全网的持立是否到位,是否存在破漏情况,“四口”及临边防护是否及时、全面到位。 6、施工临时用电:项目部编写了有针对性的专项施工方案,并由企业相关负责人审核和审批,同时报审监理工程师。监理工程师按规范的要求平时检查施工临时用电的使用情况。 7、物料提升机:项目部编写了有针对性的专项施工方案,并由企业相关负责人审核和审批,同时报审监理工程师。施工过程中,项目部按方案的要求执行物料提升机安装。物料提升机安装后到有关部门进行登记。监理工程师监督检查项目部对物料提升机的

防水工程管理质量验收标准

防水工程管理质量验收标准 一、工程质量管理 1. 成立项目工程质检组、项目工程师定期组织工程质量检查,对技术进行指导。 2.质检组成员防水施工时跟踪对质量监督检查。 二、防水工程、质量检查验收标准: 严格按照设计图纸及现行防水施工规范施工及验收。 地下防水工程:遵照地下工程防水规范(GBJ108—87)。 和地下防水工程施工及验收规范(GBJ208—83)标准执行。 (一)、防水抗渗砼质量验收 防水抗渗砼:按砼外露面积每100㎡作一次抽查。 A 主控项目: (1)防水砼原材料配合比及坍落度必须符合设计要求。检查出厂合格证、质量检验报告、抗渗实验报告。 (2)防水砼的抗压强度和抗渗压力必须符合设计要求、检查砼抗压、抗渗实验报告。 (3)防水砼的变形缝、施工缝、后浇带、穿墙管道、埋设件、洞口等设置和构造必须符合设计要求,严禁有渗漏,观察和检查隐蔽工程验收记录。 B 一般检验项目允许偏差范围

(1)防水砼结构表面应坚实、平整、不得有露筋、蜂窝等缺陷,埋设件位置应正确。检查办法:用尺量检查和观察。 (2)防水砼结构表面的裂缝宽度不应大于0.2㎜并不得贯通。用刻度放大镜检查。 (3)防水砼结构厚度不应小于250㎜其允许偏差+15㎜,-10㎜。尺量检查和检查隐蔽工程验收记录。 二、涂料防水层质量验收: 按涂层面积每100㎡作为一处抽查。 A 主控项目 ①、防水层所用材料及配合比必须符合设计要求。检查出厂合格证、质量检验报告、计量措施和现场抽样实验报告。 ②、涂料防水层转角处、变形缝、穿墙管道等细部做法均须符合设要求。观察检查。 B 一般检查项目: (1)涂料防水层得基层应牢固、洁净、平整、不得有空鼓、松动、起砂和脱皮现象、基层阴阳角应做成弧行。观察检查。 (2)涂料防水层与基层粘接牢固、表面平整、涂刷均匀、不得有流淌、皱折、鼓泡、露胎体和翘边等缺陷。观察检查。 (3)涂料防水层得平均厚度应符合设计要求,最小得厚度不得小于设计厚度的80%。检查办法:针测法或割取20㎜×20㎜实样用长尺测量。

防水工程质量检查标准

一、防水混凝土 1.质量检查重点 1.1.防水砼的原材料、外加剂及预埋件等必须符合设计要求和施工规定以及有关标准规定。 1.2.防水砼必须密实,其强度和抗渗等级必须符合设计要求及有关规定。 1.3.施工缝、变形缝、止水带、穿墙管件、支模铁件等设置和构造均必须符合设计要求和施工规范规定,严禁有渗漏。 1.4.砼表面应平整,无漏筋、蜂窝等缺陷,预埋件的位置、标高正确。 1.5.允许偏差项目 地下防水砼工程允许偏差

注:1)上表允许偏差系高层大模、高层框架地下室,如其他工程,可使用其它混凝土结构的允许偏差值。 2)H为墙的全高 2.预控措施 见混凝土工程质量标准 3.质量缺陷及整改措施 3.1.穿墙套管部位渗漏 3.1.1.穿墙套管处焊接止水环:套管与止水环应满焊严密,套管位置应安装正确,管道与套管间用防水材料填嵌密实。 3.1.2.在穿墙套管迎水面处用放水材料进行二次加强处理 3.2.止水带(片)、变形缝处渗漏 3.2.1.在不受水压的地下防水工程中,结构的变形缝应用加防腐掺合料的沥青浸过的毛毡、麻丝或纤维板填塞严密。并用有纤维掺合的沥青等材料封缝。在卷材防水层外,应增加二层抗拉强度较高的卷材,如沥青玻璃布卷材或无胎卷材等。 3.2.2.在受水压的地下防水工程中,当温度经常低于50度时并不受强氧化作用时,结构的变形缝可采用橡胶或塑料止水带。当有油类侵蚀时,应用相应的耐油橡胶

或塑料止水带。止水带应采用整条的材料,如必须接长或结成环状时,其接缝应焊接或胶结。 3.2.3.在受高湿高水压的防水工程中,结构变形缝宜采用2-3mm厚钢板制成的金属止水带,金属止水带的焊接接缝应紧密平整,经检验合格后方能安装。 3.2. 4.采用埋入式橡胶或塑料止水带的变形缝时,止水带的位置应正确,圆环的中心线在变形缝的中心线上,止水带应固定,浇筑混凝土前,应将泥土杂物清理干净,浇筑时注意不被砼冲击、挤压、以免变形。 3.2.5.采用夹板安装在预埋螺栓上的可卸式止水带与夹板、预埋件之间,均应用石棉纸板或金属片衬垫严密。 3.2.6.采用埋入式金属止水带时,其二侧边缘应有可靠的锚固措施。 3.2.7.止水带的接头应尽可能设置在变形缝的水平位置,不得设置在变形缝的转角位置,金属止水带在转角处应作成圆弧形。 3.2.8.埋设时把止水带的中部夹在端模上,同时将沥青麻丝钉在端模上,并把止水带的翼边用铁丝固定在侧模板或钢筋上,然后浇筑砼,带砼达到一定强度后,拆除端模并用铁丝将止水带另一翼固定在侧模或钢筋上,再浇筑另一侧砼。 3.3.混凝土墙板对拧螺栓孔洞处渗漏 在混凝土墙板螺栓孔迎水面剔凿成宽50mm,深度50-80mm的喇叭口,再采用C20细石混凝土分两次填堵密实,然后采用放水材料二次加强渗漏部位。 二、卷材防水层 1.质量检查重点 1.1.基层表面应平整、牢固、阴阳角处呈现圆弧形或钝角,冷底子油应涂布均匀,无漏涂。 1.2.卷材防水层铺贴方式和搭接、收头符合施工规范的规定,粘结牢固、紧密,接缝封严,无损伤和空鼓等缺陷。 1.3.卷材防水层的表面应平整,不得有皱折、空鼓、气泡、翘边和封口不严等缺陷。

防水工程施工质量验收规范参考

防水工程施工质量验收规范参考 1总则 1.0.1为了加强建筑工程质量管理,统一地下防水工程质量验收,保证工程质量,制定本规范。 1.0.2本规范适用于房屋建筑工程、防护工程、市政隧道、地下铁道等地下防水工程质量验收。 1.0.3地下防水工程采用的新技术,必须经过科学成果鉴定、评估或新产品、新技术鉴定。新技术运用前,应对新的或首次采用的施工工艺进行评审,并制定相应的技术标准。 1.0.4地下防水工程的施工应符合国家现行有关安全与劳动防护和环境保护的规定。 3基本规定 3.0.1地下工程的防水等级标准应符合表3.0.1的规定。 表3.0.1地下工程防水等级标准 防水等 级 防水标准 1级不允许渗水,结构表面无湿渍 2级不允许漏水,结构表面可有少量湿渍 房屋建筑地下工程:总湿渍面积不大于总防水面积(包括顶板、

墙面、地面)的1%0;任意100 m2防水面积上的湿渍不超过2处,单个湿渍的最大面积不大于0.1m2; 其他地下工程:湿渍总面积不应大于总防水面积的2%。;任意100m2 防水面积上的湿渍不超过3处,单个湿渍的最大面积不大于0.2m2; 其中,隧道工程平均渗水量不大于0.05L/(m.d),任意100m防水面积上的渗水量不大于0.15L/ (m.d ) 3级有少量漏水点,不得有线流和漏泥砂; 任意100 m2防水面积上的漏水或湿渍点数不超过7处,单个漏水点的最大漏水量不大于2.5L/d,单个湿渍的最大面积不大于0.3m2; 4级有漏水点,不得有线流和漏泥砂; 整个工程平均漏水量不大于2L/(m.d),任意100m防水面积上的平均漏量不大于4L/ (m.d ) 3.0.3地下防水工程必须由持有资质等级证书的防水专业队伍进行施工,主要施工人员应持有省级及以上建设行政主管部门或其指定单位颁发的执业资格证书或防水专业岗位证书。 3.0.4地下防水工程施工前,应通过图纸会审,掌握结构主体及细部构造的防水要求,施工单位应编制防水工程专项施工方案,经监理单位或建设单位审查批准后执行。 3.0.5 地下防水工程所使用防水材料的品种、规格、性能等必须符合现

屋面防水常见渗漏问题防治QC

北京市密云区***项目 QC小组成果报告 课题名称:屋面防水常见渗漏问题防治 小组名称:***项目QC小组 报告人:*** ***第五项目部 日期:2019年11月20日

一、课题简介 本工程为******项目之子项。位于北京市密云县******。山外住宅总建筑面积28865平方米,地上28665平方米,地下200平方米;共设有29栋联排住宅(1#~29#楼)和1栋配套公建(30#楼)。主要基础类型为筏板基础。结构形式为框架-剪力墙结构。 目前,本工程处于后期装饰装修阶段。 二、小组概况 2.1 小组概况 表 1 小组概况表 小组名称*********第五项目部密云项目QC小组 注册号课题类型现场管理型课题名称屋面防水常见渗漏问题防治 小组成立时间2018.12 活动时间2018.12—2019.10 小组人数10人出勤频率平均1次/周平均年龄30岁出勤率100% 培训情况系列知识培训72学时 制表时间:2019年11月20日制表人:*** 2.2 小组分工 表2 小组分工表

序号姓名年龄学历职称小组职务小组分工1 ***30 本科工程师组长全面负责 2 ***48 大专工程师副组长具体组织与 实施 3 ***28 本科工程师副组长施工现场管理控制 4 ***27 大专助理工程师副组长施工现场管理控制 5 ***41 大专助理工程师组员质量分析、现场施工 6 ***58 大专助理工程师组员质量分析、现场施工 7 ***25 本科助理工程师组员质量分析、现场施工 8 ***25 本科助理工程师组员质量分析、现场施工 9 ***23 大专助理工程师组员质量分析、现场施工 10 ***27 大专助理工程师组员质量分析、现场施工 制表时间:2019年11月20日制表人:*** 三、选题理由 四、现状调查 课题确定后,小组成员首先对工程现场实际情况进行了调查,并向涉及屋面施工的各个施工班组进行咨询,最后总结出调查数据。 在现场实际调查中,对现场所有楼栋进行检查,每栋楼随机选取10-15个,共选取800

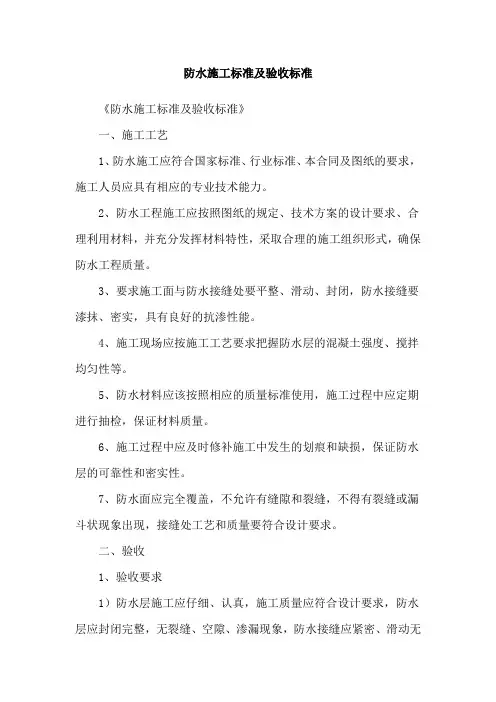

防水施工质量控制要点.

1、工作流程 2、管理过程 5.1 事前控制 5.1.1组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 5.1.2 专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容:

(1)设计方案是否符合国家现行标准要求; (2)设计方案是否符合本工程实际施工条件要求,如:冬季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 5.1.4 图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 5.1.5 施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 5.1.6施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 5.1.7检查监理实施细则是否具有针对性和可操作性。 5.1.8检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 5.1.9检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理施工单位见证抽样,三方送检测机构检测,按国家现行规范进行复检,复检结果必须符合国家及行业产品标准和设计要求。材料品种、品牌以及进场质量控制、检测等相关要求应在施工招标文件和施工合同中予以明确。

质量分析会word版

天元二公司×年×月至×年×月不合格情况统 计分析 天元二公司×项目部 2017年5月

根据二公司×项目部收集×年至×年×月之前的不合格品信息,并对不合格品的分布进行了统计分析,形成了不合格台帐,并制定了纠正及预防措施。 一、统计时间:2017年×月 二、参加分析人员:×××××××× 三、统计记录人员:×× 四、统计情况概况: 2016.4~2017.4,二公司×项目部共接收到不合格品整改报告5份。 五、不合格品的整理、统计: 其问题分布情况见下表: 年至2017年月整改项质量问题统计表 制表人:刘峰制表时间:2017. 主要存在问题如下: 基础、主体结构主要存在问题: 1、现场梁板钢筋绑扎固定措施不到位,保护层未踮起,梁模板内垃圾清理不彻底,局部钢筋搭接、锚固长度不够,钢筋焊接质量较差,直螺纹接头连接不规范露丝过长等。 2、模板工程中主要存在支撑体系不安方案要求施工,后浇带未独立支撑,扫地杆设臵偏少,立杆间距不均匀,底部未设臵垫木,大头丝外露长度过长,超过600mm高梁未采用对拉螺栓等。 3、地下室外墙局部有裂纹、现浇板局部裂缝有渗水;混凝土现浇结构局部不密实、有漏筋,框架梁底及柱墙接茬、楼梯间夹渣未清理,框架柱错台。 4、现浇楼梯混凝土表面找平太差,尤其剪力墙根部,新旧混凝土接茬处处理粗糙,外剪力墙接茬处漏浆普遍。

5、混凝土结构成品保护不到位,缺角掉楞。现场养护措施较差,养护措施不到位,构造柱凿毛、清理不彻底,四周出现烂根、漏振现象。 造成以上不合格品出现的原因的分析: 1、项目班组施工人员工作责任心不强,对质量的意识不强,技术交底工作不到位,不按规范要求施工,作业时随意性大。 2、作业人员专业技术掌握不够,专业水平参差不齐。 3、项目技术人员监督检查力度不够,没能及时发现存在的质量问题,或者没能得到及时整改。 4、项目部技术人员对一些工序的要求在技术交底时不够细化,要求不严,对工程质量没能引起高度的重视。 5、项目部对一些专业性较强(木工班、混凝土班、瓦工班)的工种培训力度不够。 处臵方法汇总为: 1、钢筋工程常见质量通病及防治措施: (一)箍筋间距不一致 1.现象 按图纸上标注的箍筋间距绑扎梁的钢筋骨架,最后发现末一个间距与其他间距不一致,或实际所用箍筋数量与钢筋材料表上的数量不符。 2.原因分析 图纸上所注间距为近似值,按近似值绑扎,则间距或根数有出入。 3.预防措施 根据构件配筋情况,预先算好箍筋实际分布间距,供绑扎钢筋骨架时作为依据。有时也可以按图纸要求的间距,从梁的中心线向两端画线。 (二)绑扎搭接接头松脱 1.现象: 在钢筋骨架搬运过程中或振捣混凝土时,发现绑扎搭接接头松脱。 2.原因分析 搭接处没有扎牢,或搬运时碰撞、压弯接头处。 3.预防措施 钢筋搭接处应用铁丝扎紧。扎接部位在搭接部分的中心和两端,共三处。
