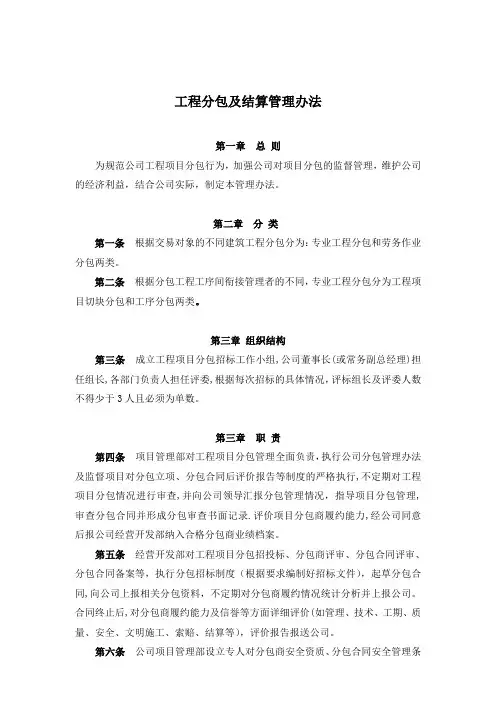

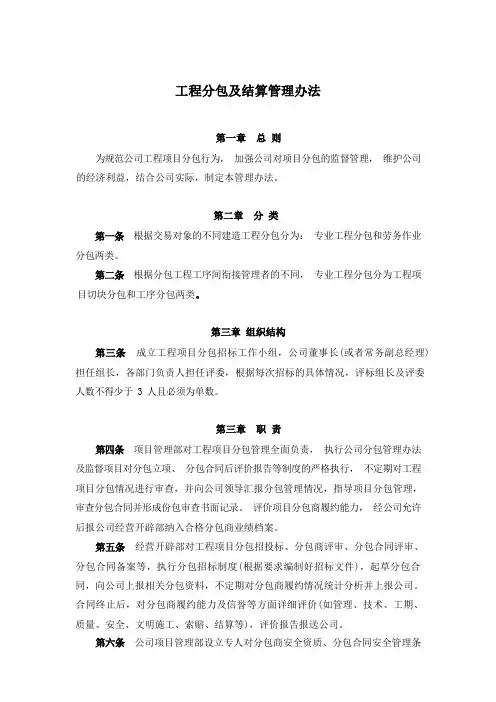

工程分包及结算管理办法

第一章总则

为规范公司工程项目分包行为,加强公司对项目分包的监督管理,维护公司的经济利益,结合公司实际,制定本管理办法。

第二章分类

第一条根据交易对象的不同建筑工程分包分为:专业工程分包和劳务作业分包两类。

第二条根据分包工程工序间衔接管理者的不同,专业工程分包分为工程项目切块分包和工序分包两类。

第三章组织结构

第三条成立工程项目分包招标工作小组,公司董事长(或常务副总经理)担任组长,各部门负责人担任评委,根据每次招标的具体情况,评标组长及评委人数不得少于3人且必须为单数。

第三章职责

第四条项目管理部对工程项目分包管理全面负责,执行公司分包管理办法及监督项目对分包立项、分包合同后评价报告等制度的严格执行,不定期对工程项目分包情况进行审查,并向公司领导汇报分包管理情况,指导项目分包管理,审查分包合同并形成分包审查书面记录。评价项目分包商履约能力,经公司同意后报公司经营开发部纳入合格分包商业绩档案。

第五条经营开发部对工程项目分包招投标、分包商评审、分包合同评审、分包合同备案等,执行分包招标制度(根据要求编制好招标文件),起草分包合同,向公司上报相关分包资料,不定期对分包商履约情况统计分析并上报公司。合同终止后,对分包商履约能力及信誉等方面详细评价(如管理、技术、工期、质量、安全、文明施工、索赔、结算等),评价报告报送公司。

第六条公司项目管理部设立专人对分包商安全资质、分包合同安全管理条

款、分包过程安全管理进行审查、监控,对不符合规定的提出整改要求。

第七条项目技术部门、质量部门对分包合同相关技术、质量要求条款进行审定会签,在分包合同履约过程中按照条款对分包项目技术、质量监控管理。

第四章分包招标

第八条项目投标阶段,最迟在合同签订之初,项目管理部应进行前期策划工作,工程分包规划是项目前期策划的重要内容。应根据工程项目的特点和自有人员、设备配置情况,确定分包队伍、机械设备的需用量,对工程分包进行规划。分包规划应依据现行法律法规及主合同合理进行,需要对分包范围、分包模式、分包时间、分包空间界面进行合理规划。分包规划在第一个分包项目申请立项前报批,报经营开发部审查后由常务副总经理批准。

第九条就各事项的审批,项目部应分别填写《工程分包立项审批表》、或《工程分包特别事项审批表》、《分包商资格评审记录表》,《工程分包合同审批表》及合同草案等,并附必要的文件资料。

第十条项目部在选择分包商时应采用公开招标、邀请招标、议标等市场竞争方式进行。原则上采用前两种方式。当采用议标方式时,须在分包立项报审时通过工程分包立项审查并获得批准的工程分包,其选择分包商的工作应按以下程序进行:

(一)发包方确定选择方式;

(二)发包方发出招标邀请或发布工程分包信息;

(三)发包方选择参加竞标的合格分包商;

(四)分包商竞标;

(五)评审小组评审并推荐中标候选者;

(六)发包方定标;

(七)报公司领导审批后,正式确定中标者。

特别说明。无论是招标还是议标,分包商数量均应在三家以上。

第十一条参加竞标的分包商,必须具备承担分包工程任务的能力、具备相应的资质条件和良好的信誉(称为合格分包商)。为此,发包方必须对有意参加竞标的分包商进行资格预审。只有获得合格分包商资格的,方可参加竞标。

证明分包商具备相应资质条件的,必须具备以下证明文件:

(一)年检合格的企业法人营业执照;

(二)有效合格的建筑业企业资质证书;

(三)有效的法人代表证书或法人代表的授权委托书;

(四)有效的税务登记证;

(五)有效的安全生产许可证;

除上述证明文件外,为掌握分包商具备承担工程分包任务的能力和信誉情况,必要时,发包方应要求参加竞标的分包商提供以下资料:

(一)分包商企业简介,财务、设备及人力资源情况;

(二)近三年已完工程项目情况及主要业绩;

(三)质量及安全管理保证体系情况。

发包方对分包商进行资格审查,必须按本办法与贯标要求作好资格审查记录。分包商资格报审时必须附分包商资质证明材料并填报《分包商资格评审记录表》第十二条成立分包招标工作小组,经营开发部负责编制招标文件、发布招标信息、进行投标单位资格预审、接收投标文件、进行合同谈判。

第十三条分包招标工作小组的责任及评标工作方式

(一)分包招标工作小组组长由主要领导担任。组长组织评委按招标文件中的评标办法、规定程序、进行独立评标和无记名打分。

(二)在接到分包商投标资料五日内应结束评标工作。

(三)分包招标工作小组完成评审后,必须提出书面评审报告。报告除应有竞标的基本情况外,应有以下明确结论:

1、分包方的资信、施工能力和技术力量能否满足主合同中有关工程分包部分的质量、安全、技术和进度的要求;

2、经评审的各分包商的价格比较以及与主合同相应价格的比较;

3、经评审的分包商排序;

4、根据参加投标的分包商数量,推荐前2~3名中标候选人。

(四)评审报告应有评标工作组所有成员的签字。

第十四条对选定的分包商,经营开发部汇总评标资料上报公司董事长审批后,正式通知中标者。

第五章分包合同

第十五条工程分包必须签订合同。除通过特别审批可适当延后补签外,必须先签好合同才能允许分包商进入施工现场进行分包工程项目的施工。

第十六条工程分包合同的签订,必须履行审批手续。通过审查并获得批准,项目部方可与分包商正式签订合同。

第十七条工程分包合同一律采用书面形式,工程项目切块分包和工序分包除特别批准的外必须采用公司提供的“《工程分包合同范本》”,在执行过程中可根据具体情况和工程特点增减部分内容,但必须保证主要条款的完整性。工程分包合同必须包括以下条款(但不限于此):

工程分包范围:分包合同应明确分包工程的项目名称、分包范围、工程内容等;

工期和进度控制:分包合同应明确分包工程的开工时间、完工时间及节点控制工期等;

分包单价和总价:分包合同的单价和总价应明确所包含的工作内容和费用构成;

技术和质量标准:分包合同中应明确质量标准和质量控制措施,对后期工程项目有明显影响的分包项目,应制定出明确的质量奖惩措施(如超挖后的超填等)。明确分包工程的质保期、质保金的扣取额度及责任事项;

资源投入表:分包合同应明确分保商将投入的各种资源(人员、材料、设备、机具等的数量、状况、进场时间等)情况;

材料供应:分包合同应明确分包工程材料的质量要求、供货渠道、单价等。主合同中对主要材料有特殊要求(业主供材、业主指定供应商)的应按主合同的要求供货;由发包方供货的材料应明确供货时间、地点、价格、数量,并有严格的供货数量控制措施以及超用部分的价格或定价原则,以杜绝用于分包工程材料的外流。由分包商自行采购的材料,应明确材质标准,要求其提供质保单,并不定期进行抽检;应明确分包商对材料的质量、运输、保管、使用等方面应承担的责任;用于工程的主要材料原则上应由项目部采购供应。

安全文明施工及环保责任:分包合同应有明确的职业健康安全、文明施工及环保责任条款,并提取一定额度的安全生产风险抵押金,其数额不得低于局安监部的相关规定;

双方职责:分包合同应明确双方一般的权利、义务和责任;

结算和支付:分包合同应明确工程款结算和支付的方式和时间;

交工验收:分包合同应明确分包工程完工后工程移交的验收程序;

违约责任:分包合同应明确分包商违约事项及对违约后果所应承担的责任。

第十八条工程分包合同必须明确规定严禁再分包,对再分包者项目部有权收回工程并采取严厉的处罚措施。

第十九条工程分包合同应规定分包商的履约保证金或保函。履约保函的金额应不低于主合同规定的比例。履约保证金为工程分包合同总金额的2%~5%。履约保证金或保函应在合同签字前提交。

第二十条工程分包合同必须规定分包商的质量保证金。项目部扣留的质量保证金占应结算工程款的比例,应不低于主合同规定的比例。

第二十一条工程分包合同必须约定民工工资的保证措施,如采取支付本期工程款时要求分包商提交前期民工工资支付凭证、分包商提供民工工资清单由项目部代发、完工结算时张贴公告提示相关方到项目部备案、要求分包商缴纳一定额度的民工工资保证金等。

第二十二条分包合同价款的确定。

(一)分包单价应采取竞争性报价方式确定。

(二)分包合同应尽量采用单价合同(其中可以包含部分总价承包项目)。

(三)分包单价或总价应尽量控制在主合同相应部分的单价或总价以内,原则上不应超过分包指导价的5%,并取合理低价成交。工程分包合同价格高于主合同价格而出现倒挂者或分包单价超出分包指导价5%者,须按本办法第十五条的规定报批。

(四)分包合同价应清楚地写明(包括单价和总价项目)工作范围和工作内容,并尽可能的列出单价分析表。

(五)应按市场行情及实际成本情况确定分包价格,应杜绝在中标价上统一定一个降价比例作为分包价格的行为;应避免多个不同条件的项目统一确定综合价的做法,应针对不同的项目分别定价;对分包时条件不确定者,应尽量避免采取总价承包的方式,以避免分包商最终可能只享受风险带来的利益,而对风险造成的损失可能最终仍由我方承担的不良局面。

(六)分包合同价款应按分包合同审批权限,经过审核批准后方可实施。

第二十三条工程分包合同的草拟、谈判、上报审批、签署由发包方负责:(一)发包方负责与选定的分包商协商,草拟工程分包合同。采用招标方式确定分包商的,合同内容应不背离招标文件和分包商投标文件实质性内容;

(二)合同谈判必须有项目部负责人和主管经营、技术、质量、安全、机电物资设备等部门的人员参加。对质量、进度、安全、施工设备配置和工程物资供应应不低于主合同的相应要求,合同谈判应有记录,参加谈判的人员应在谈判记录上签字;

(三)合同谈判结束后,项目部应对合同草案进行内部评审,作好评审记录,填写《工程分包合同审批表》,按本办法第二章的规定上报;

第二十四条工程分包合同签订的同时双方必须签署《安全协议书》(见附件),作为分包合同的组成部分。

第六章施工管理

第二十五条项目部应对分包商的下列事项进行检查:

(一)分包商施工资源的实际投入是否与其资质等级相称,是否与签约承诺相符;

(二)分包商是否将工程分包合同进行转让或转包,是否进行分包工程的再分包。应通过了解资金流向、观察现场动态、适当形式的交流等方式掌握必要的分包商信息,一旦发现再分包,必须立即采取果断措施加以杜绝;

(三)分包商承担工程分包任务的现场组织机构和各级负责人员配备是否满足工程施工及管理的需要。分包商派驻的管理和施工人员,按现行法规需要持证上岗的,应检查其是否持有与岗位工作相符的上岗资格证。工程分包现场负责人是否有分包商法定代表人的授权委托书,分包商办理结算、领款、领料人员是否有现场负责人(或授权代表)的授权委托书;

(四)安全措施、设施是否到位。

检查发现不符合要求的,应责令分包商限时加以整改,整改不及时而影响工程质量、安全、进度的,应视其为严重违约;必要时,应提出解除合同,并要求其赔偿损失。

第二十六条项目部应对分包商实施工程分包项目的以下工作(包括但不限于)进行必要的介入:

(一)施工进度计划的编制和执行;

(二)施工组织设计、重要施工技术措施;

(三)重要施工安全技术措施的编制和实施;

(四)工程分包项目与其它相关项目的配合与协调。

第二十七条项目部应对分包商施工的全过程进行有效的控制。对下述工作,必须进行旁站、跟踪或跟班监督:

(一)关键部位施工;

(二)基础部位施工;

(三)需要覆盖的隐蔽工程施工;

(四)重要的工序作业;

(五)主要工程材料、设备、施工工艺的检验试验;

(六)安全事故重点防范部位的施工。

第二十八条项目部应按规定及时将所有分包合同执行情况反馈至分局和局经营管理部,项目部应建立工程分包台帐,并按季度填报《工程分包统计表》(内容见附件2)。

第七章结算与支付

第二十九条公司办理分包工程价款结算(支付)遵照本办法结算流程、结算支付要求执行,按合同约定结算。支付工程预付款经营开发部要办理预结算,项目工程部、质量部、机电物资部提供预结算依据。

支付工程款由经营开发部出具支付单,财务部复核,常务副总经理审核,项目经理审定,财务部方可付款。严禁项目经理个人审批。

工程分包合同施工任务全部完成,项目部组织完工验收合格,办理完工结算。办理完工结算前项目经营开发部需全面清理分包结算,建立分包结算台账与主合同结算台账有对比关系。项目每个分包最终结算均应签订分包终止协议。

分包争议或分包合同纠纷,项目部需及时通报公司主管部门。对于分包结算变更原合同单价,超过5%及其以上的,项目需说明情况并书面上报公司。

特别说明,分包合同中须标注对分包项目工程量或单价,如业主审计核减此部分费用时其处理原则按合同约定条款执行。

第三十条办理分包工程价款结算(支付)时必须有充分的结算依据,结算依据包括:

(一)分包合同;

(二)设计文件、图纸、设计修改通知、施工组织设计等;

(三)现场测量计量及工程验收资料,工程量计算资料;

(四)其它有关结算资料。

第三十一条工程计量

(一)工程量计量原则

工程量的确认必须同时满足下列条件:

1、工程质量经项目部质量管理部门和/或监理工程师验收合格并签证;

2、分包商已经实际完成;

3、业主和监理签认量与实际量的差额部分原则上不予分包商计量;

4、对分包商自行超出设计图纸范围和因分包商原因造成返工的工程量不予计量;

5、工程量的签认必须得到项目部和分包商双方授权代表书面签字确认。

(二)工程量计量方式

分包商应在每道工序完成并自检合格后填写工程请验单申请验收计量,计量由项目部工程、质量和经营部门有关人员同分包商授权代表现场进行或按图计算,并经双方签字确认。

第三十二条满足结算条件的分包工程才能办理工程价款结算,结算条件为:(一)符合分包合同条件,质量合格;

(二)工程移交证书颁发后才能进行完工结算;

(三)工程保修责任终止后才能进行最终结算;

(四)特殊情况需提前结算应报上一级部门审批。

第三十三条办理结算时应遵循如下原则:

(一)结算工程量原则上应控制在业主对项目部的结算量内;

(二)发包方提供的材料、机械、风、水、电等费用应在结算时扣回;

(三)属于分包商合同范围内的工作而由项目部或其它单位实施的,其费用应在结算时扣回;

(四)分包商的违约引起项目部对业主的违约,发生的违约金由分包商承担的部分在结算中扣回。

第三十四条分包工程结算支付程序:

(一)分包商提交结算申请表并附相关证明材料;

(二)生产部门统计当期应扣的风、水、电及分包商使用项目部机械设备台时(班)量,经营部复核,项目部、分包商双方办理签证;

(三)经营部门统计其他应扣款项;

(四)项目部经营部门审核并编制《分包工程结算表》和《分包工程结算支付表》,并保证计算人和复核人不是同一人。

(五)分包商签字,各部门会签。必须要求分包商授权代表在结算支付表上签字,并加盖分包商单位或现场机构公章;并经工程、质量、安全、生产、机物等部门会签;

(六)项目部分管领导审核;

(七)项目经理批准;

(八)财务部门根据《分包工程结算支付表》的应付款额扣除财务挂帐部分计算当期的实际支付额,根据项目经理的批准数一次性或分期支付给分包商。

第三十五条项目部应依据分包合同约定的时间和方式及时为分包商办理工程款的结算,应避免长期不结算而对分包商借款的情况发生,必须加强资金控制。若因特殊原因当期未及时结算,办理借款时,必须在借款单上注明预计结算额、已借款额、未扣除的材料款等反映项目部预计应付分包商进度款的数据,严禁对分包商超额支付。同时,只有经过分包商法定代理人授权的现场负责人或由其开具授权委托书的人员才能办理领款手续。

第八章规定

第三十六条特别说明,对分包合同中人身意外伤害险要求强制保险,其保险金额死亡险不低于20万元/人、次,重伤险不低于3万元/人、次。其保险由分包商自购,交原件报项目部备查。

第三十七条工程分包不能解除主合同(是指公司与建设单位签订的合同,下同)规定的承包人的义务和责任。公司项目管理部、项目经理部应抓好分包项目管理工作,避免因此带来的法律及经济责任。

第三十八条零星用工的使用和签证要规范,现场签证及时,手续完备。对分包商由于价格调整或者其他各种原因所做的补偿,必须报公司审核批准后方可作补偿。

第三十九条公司工程项目的分包行为应当严格接受公司、公司各部门的分

级管理,在有利于工程实施和提高综合效益的前提下,有计划的实施分包管理。对工程分包中弄虚作假、以权谋私,给企业造成经济损失或者其他违纪情况者,处罚和处分按照公司相关规定执行。

第四十条自2008年12月20日实施。本管理办法的解释权和修改权属公司经营开发部。

第五章附则

1、《工程分包合同范本》

2、《安全协议书》

3、《工程分包立项审批表》

4、《工程分包特别事项审批表》

5、《分包商资格评审记录表》

6、《工程分包合同审批表》

7、《分包登记台帐》

8、《分包结算汇总台帐》

9、《分包结算台帐》

10、《分包结算流程图》

11、《计日零星用工签认单》

12、《工程分包策划表》

协作队伍分包单位管理办法实施细则

协作队伍管理办法实施细则 第一章总则 第一条:为加强分公司协作队伍的管理,规范管理行为,明确分公司各部门的职责权限、工作流程,制定本实施细则。 第二条:协作队伍指与分公司签定合同劳务或专业分包队伍。 第三条:协作队伍管理执行的九项管理制度 1、协作队伍先签合同后进场制度; 2、工程项目职能部门集体负责制度; 3、各部门审核会签合同领导审批制度; 4、以合同为管理对象,合同补充更新制度; 5、按期结算制度; 6、结算过程量价分离,职能部门会签制度; 7、财务拨款制度; 8、协作队伍使用评价制度; 9、管理台帐制度。 第二章协作队伍的选择 第四条:协作队伍优先选择公司及上级发布的合格名单之列的协作队伍。严禁选择列入不合格名单之列的协作队伍。 第五条:协作队伍除具备《合同管理办法》第七条规定的条件外,依据《安全生产许可证条例》(国务院令397号),必须提

供进入当地市场的《安全生产许可证》。 第六条:严禁分公司领导或职能部门负责人私自介绍协作队伍,对介绍过来的协作队伍,与其它协作队伍同样管理,同时推 荐人负有推荐责任。 第三章合同签订及报批 第七条:坚持协作队伍先签合同后进场的原则,严格执行公司的《合同管理办法》。报公司审批的合同,3个工作日内完成上报。 第八条:合同单价可参照当地当年行业市场价,并不得超出内部预算单价(或成本管理部下达的指导价),对超出部分的项目单价报成本管理部核实、审批。分包合同必须有清单,清单的组成与内部预算清单相对应,并明确组成各项综合单价的主材价格。 第九条:依据沪建建管(2005)第109号文件,在沪工程项目在劳务分包合同、专业分包合同签定后7日内督促分包方到所在地劳务、分包市场办理合同备案。外地工程项目执行当地或行业相关的规定。 第十条:工程项目策划阶段,必须对分包需求进行策划,制定《工程项目分包计划书》随同施工调查报告送工程管理部备案。 第十一条:工程项目长期使用的大型机械设备租赁合同必须报公司审批后签定,临时使用的机械设备必须明确工作内容,签定协议按完成工程量结算,严禁以机械台班、油料、构配件等形式进行结算。 第四章协作队伍使用管理

项目结算管理办法及附表

项目结算管理办法(试行) 第一章总则 第一条为了加强项目结算管理工作,规范结算程序,确保工程结算有章可循,防止结算纰漏,预防结算纠纷,实现结算工作制度化、规范化、科学化。现根据国家有关法规、公司有关规章制度及项目管理的有关规定,特制定本管理办法。 第二条本办法中的项目结算,是指项目部依据施工承包合同进行的工程计量和价款结算与收支工作。包括: 对外结算:是指公司与业主进行的各类工程款结算。 对内结算:是指项目部与劳务班组进行的各类劳务费结算。 第二章各部门结算职责 第九条各部门结算管理中的职责: 商务部:负责编制项目结算实施细则和结算流程,进行工程计量签证交底,收集和审核现场原始施工记录、现场签证计量单,编制对内对外结算单等; 工程管理部:负责现场原始施工记录、签证记录,及时报告现场施工变化情况,协助各部做好现场验收、签证、计量和结算工作; 第十一条现场计量、原始数据收集由项目负责人负总责。项目部其他人员均应在其职责范围内,对涉及有关计量结算事项,

积极协助和配合有关部门做好结算工作。 第三章工程结算依据及原则 第十二条工程结算依据 (一)对外结算依据 1、施工承包合同,施工设计图纸及变更设计文件,业主、监理指令及其批复文件,有关会议纪要,及有关补充资料等; 2、原始施工记录,工程验收资料,检测试验资料,工程有关影像资料等;物资供应验收资料,水、电等消耗记录等,气候及降雨、洪水资料等; 3、工程签证,计日工、设备使用签证等; 4、经发包方认可的其它计量、结算资料。 (二)对内结算依据 1、劳务承包合同或认价单; 2、原始施工记录,工程验收资料,检测试验资料,工程有关影像资料等;物资供应验收资料,水、电等消耗记录等; 3、工程签证,零用人工等; 4、经双方认可的其它计量、结算资料。 第十三条工程结算原则 (一)及时性原则。对内对外结算应按合同约定,应做到签

建筑劳务和专业分包结算管理制度

建筑劳务和专业分包结算管理制度 一、为了加强对我公司建筑劳务、专业分包的管理,确保所使用的劳务、专业分包方满足公司的要求,不断提高公司的经济效益,特制定本制度。 二、过程控制: 1、合同及补充协议签订 劳务、专业分包方必须与公司签定合同后才能进入施工现场;施工过程中出现主合同中未包含的内容或与主合同签定的背景严重不符时,需签定补充协议,由劳务、专业分包方对此提出书面意见,由项目部与其进行初步协商,将协商意见反馈公司预算部和总工办,三方会审后由项目部与劳务、专业分包方签订补充协议(设计金额在5万以上需总经理参加)。 2、工程进度款的控制 (1)付款原则:“先紧后松”原则、及时性原则和同比提供税票原则。 (2)付款比例:采用“预借支”的形式,过程中借支不超过其实际完成产值的80%或建设单位约定的付款比例,留不小于20%尾款办理完工结算。 (3)付款条件:每月24日由总包方与分包方双方的现场代表、负责人,依据分包合同的约定和每月24日前完成情况,对上月25日至次月24日之间的实际完成形象节点进行确认(详见附表1),以此作为双方计算月进度产值的依据;预算部计算完毕后通知分包方3日内核对完毕,并签字确认作为支付月进度依据。 (4)付款时间:公司财务部接到后在次月的15日~20日支付上月的月进度。 3、财务要求 各项目部每月必须向财务部门提供建设方批复的进度报表(无收入除外),同时每月30日前提供本月25日前与劳务、专业分包单位办理月产值报表,及每月25日前项目部完成的本月产值的预估报表;各项目部提供给财务的报表必须与上报公司的资金计划报表一致。财务部门据此报表进行帐务处理。 三、结算办理:

分包单位资金监督管理办法

分包单位资金监督管理办法 1 总则 1.1目的 为规范路桥公司所属项目部对分包单位资金管理,确保工程资金专款专用于项目建设,确保项目顺利实施,并结合路桥公司实际情况特制订本办法。 1.2原则 项目资金管理以“专户存储、专款专用、银行账户共管”为原则。 2 适用范围 2.1适用于路桥公司所属各项目部。 3 组织和职责 3.1.1 路桥公司成立分包单位资金监督管理小组。分包单位资金监督管理小组由公司总经理任组长,分管生产的副总经理任常务副组长,其他副总经理及总工程师任副组长,各职能部门及项目部负责人任组员。

3.1.2 各项目部同时成立项目部级的分包单位资金监督管理小组,并明确各部门职责。 3.1.3 确保项目资金专款专用于该建设项目。 3.1.4 项目部审核劳务分包队伍提交的与其下游单位签订的合同(包括劳务、材料、机械租赁等)的真实性及资金计划安排的合理性。 3.1.5 路桥公司各职能部门根据岗位职责,督促资金计划的申报、资金的拨付落实等。 4 合同备案 4.1 分包单位在施工过程中,其与下游的合作方签订的所有合同必须报路桥公司备案,经项目部核实后由项目部上报路桥公司存档(或按公司信息化要求录入),备案的合同作为审核其资金计划的依据。 4.2 分包单位在公司备案合同总额不得超过与四川省晟茂建设有限公司签订合同的总金额。 5 资金计划 5.1 分包单位应按施工合同及施工进度,在中间进度及办理结

算时资金计划表(见附件)必须作为资金审批单的附件,否则当期工程款不予拨付。 5.2 分包单位每期上报资金计划总额不得超过四川省晟茂建设有限公司当期拨付的资金总额。除分包单位对其下游合作方支付的金额外,分包单位所必须开支的管理费、代开税金费等由项目部核定,原则上不超过四川省晟茂建设有限公司当期拨付金额的10%。 5.3 如当期四川省晟茂建设有限公司拨付的计量款不足以满足分包队伍当期应付给其下游的资金,超出部分应由分包单位自行解决。 6 三方监管细则 6.1 分包单位在签订施工合同后,由四川省晟茂建设有限公司出具函件给分包单位,分包单位在xxx银行(工程所在地银行)开立工程资金结算专户(户名:xxx项目经理部;账号:xxx;开户行: xxx 银行),该资金结算专户由xxx 项目部、xxx 分包单位、xxx 银行三方共管账户。 6.2 四川省晟茂建设有限公司与分包单位双方实行账户共管,分包单位开立工程资金结算专户时,根据四川省晟茂建设有限公司授权书指定,在预留银行印鉴卡上应同时留存四川省晟茂建设有限公司的印鉴。

工程建设项目资金支付管理办法

xxxx基本建设项目资金支付管理办法 第一章总则 第一条为确保xxxx基本建设工作的顺利进行,严格工程款(进度款、结算款、质量保证金)支付申报、审核、审批和支付程序,明确相关职能部门权限,提高工作效率,确保建设资金及时拨付到位和建设资金安全合理使用,根据相关法律法规的规定,结合xxxx基本建设管理工作实际,制定本办法。 第二章审批支付比例 第二条严格基建工程项目的付款及审批制度,基建工程的进度款和结算款严格按照合同约定的条款办理支付。 第三条因特殊情况,未到支付节点需要提前支付的,必须报分管基建工作管理领导审批。 第三章工程进度款申报审批支付程序 第四条申报审批程序 (一)施工单位申报 施工单位按照施工合同约定的时间节点,对已完成且合格工程量的,填报《工程款支付申报表》(项目经理签字、加盖公章),连同相关材料(原件)报送工程监理单位审核。

(二)监理单位审核 监理单位对施工单位报送的申报材料及本期工程进度、工程质量进行全面审查核算,填写审核意见和核算结果(总监理工程师签名、加盖公章),报送基建办项目组审批。 (三)建设单位审核 审核原则:以施工合同为主要依据,以实际完成工程量及工程价款为主要审核内容,严格控制拨付工程进度款累计总额。 1、项目组审核 项目组复核监理单位审核手续,并审查施工单位报送的工程量与形象进度,建设单位甲方代表和项目组长签署审核意见后报分管工程部领导审签,加盖印章。 2、全过程审计单位审核 全过程审计单位对施工单位所报工程进度的实物工程量、计量计价方式及支付办法、甲供材料及设备的计量情况、工程预付款的抵扣等情况进行审核,并签署意见。 3、基建办负责人审签 施工单位将签章齐全的本期价款结算单提交项目管理组,项目组提交基建办部门负责人审签。 4、财务管理部门支付

分包队伍管理办法

一、总则 1、为了使在本项目承担施工任务的分包单位的各项管理工作满足我公司项目管理要求,确保施工管理的各项工作有序开展,按标准在受控状态下进行,实现我项目的管理目标,特制定本管理办法。 2、本管理办法适用于进入我项目管理现场内的所有分包单位。 二、进场须知 1、所有分包单位必须持有我项目经理部所签发的入场许可证,方可进场。 2、办理入场许可证的条件: (1)持有本项目的施工合同(协议)书或中标通知书或业主方的委托书(通知)。(2)提供以下资料: 3、分包单位必须为进场的所有人员购买人身保险。 三、教育培训 1、为了确保分包单位全面了解施工现场实际情况,能够严格遵守本项目的各项

管理制度及分包单位员工素质符合我项目要求,必须进行教育培训工作。 2、工人素质教育 (1)教育培训工作由项目经理部负责,培训大纲见下表。 (2)由分包单位自行组织的教育培训,必须是符合我项目要求的,现行、有效的各类法规、规范及文件,教材必须经我项目经理部审批,同时应做好记录,并报至项目经理部备案。 (3)项目经理部组织对工人的技术素质教育工作。所有分项工程开工前,由施工员召集,专业施工管理人员或分包主管工长主持对施工人员进行专项教育,使工人对所施工的分项工程充分了解。要求工人知道分项工程的工期要求,施工方法,施工要点,工程做法,质量要求,质量标准,文明施工成品保护要求。未对工人进行教育的分项工程不允许开工。 (4)各分包必须配一名素质较高的专职质量员,且必须给其足够的权限,以保证总包下达的质量整改和质量保证措施得到彻底贯彻和实施。 培训大纲

3、安全教育 (1)项目经理部安全员对分包单位的全体成员进行入场安全教育。由安全员组织,生产经理协助。经考试合格由安全部门注册登记后才能上岗。未经考试合格和注册登记人员不得参加施工生产。 (2)在接受总包单位安全教育同时,分包队伍要明确一名领导为该队伍的安全负责人,主管日常的安全生产及文明施工管理工作,分包队伍中每50人要设一名专职安全员,少于50人要设兼职安全员,独立承担分包任务的施工队,要建立安全机构,并按上述要求配备安全人员。 4、记录 (1)安全教育记录 (2)班前安全活动交底记录 (3)新工人入场三级安全教育记录 四、组织管理规定 1、在施工中分包单位必须按合同及所报施工组织设计要求配备足够的,有经验的管理人员及施工工人,提交组织机构图。当总包认为分包的管理人员及工人的素质或人数达不到施工现场的需要时,总包有权利要求分包换人或增加施工人员。

甲方分包项目结算管理办法

一、施工单位结算书的编制及结算资料的整理: 1、施工单位申报结算资料按统一制式要求组卷。(要求后附) 2、结算书的编制要求:施工单位按确定的计算规则分栋号进行结算书的编制,编制要求如下: ○1塑钢窗、飘窗、塑钢隔断、百叶窗:按窗型分别列计算式归类编制,如不能归类的列表编号写清施工楼层及部位。 ○2地暖:分栋号按户型分类编制,不同户型在地暖平面图中编号分开编制。 ○3门:分栋号列表格进行汇总编制,表格中包含的指标有规格、数量、单价、总价、楼层。 ○4防水分屋面、室内、基础、地下室外墙。室内防水分栋号按户型分类编制,不同户型在平面图中编号分开编制;屋面防水:平屋面、斜屋面、檐沟分开编制。 ○5小院护栏:画简易图编号计算编制。(分户或按整栋楼分横向、纵向数据编制均可)。 ○6室外采光井:画简易图编号,按简易图编号分别列数据,相同尺寸的以同一个编号分别标于简易图中。 ○7壁挂炉:分栋号分型号进行统计。 ○8空调格栅:分栋号分规格编制,数量较少的个别规格不好统计时,画简易图或标轴线进行数量、部位标注。 ○9阳台、退、露台、飘窗不锈钢栏杆:分规格、户型编制,数量较

少的个别规格不好统计时,画简易图或标轴线进行数量、部位标注。○10监控系统:绘制简易竣工图,注明所用设备型号、个数及线路布置情况。 ○11太阳能庭院灯:绘制简易竣工图,注明所用设备型号、个数及线路布置情况。 二、结算管理流程: 1、结算申报资料接收部门:施工单位结算资料按统一制式要求组卷后向工程部(采购部)申报。 2、送审资料的组卷:工程部(采购部)按统一制式要求进行甲方送审资料的初审组卷,组卷资料包括以下内容: (1)工程部(采购部)收到施工单位结算申报资料后,首先进行初步审核,将无效资料剔除并与施工单位沟通确认,然后工程部(采购部)按统一制式要求进行组卷后送成本技术中心。送审资料份数要求:内审项目甲方送审资料、施工单位申报资料及结算书原报各送一份;外审项目需各两份(成本技术中心、审计单位各一份)。 (2)送审说明:工程部(采购部)根据审核施工单位申报资料及送审资料组卷情况填写送审说明,主要内容包括:①现场实际施工与图纸、变更、洽商及相关规程不相符部分。②工程做法前后经过两次或多次变更或修改的,将变更的前后资料名称、编号(无编号的写明时间)等对应写清,便于审计人员前后对照核对,避免出错。③易产生分歧或出现错误的资料及某些部位需提醒审计人员应注意的事项。3、工程部(采购部)填写“工程结算工作交接单(暂行)”(表附后),

(完整版)工程分包及结算管理办法

工程分包及结算管理办法 第一章总则 为规范公司工程项目分包行为,加强公司对项目分包的监督管理,维护公司的经济利益,结合公司实际,制定本管理办法。 第二章分类 第一条根据交易对象的不同建筑工程分包分为:专业工程分包和劳务作业分包两类。 第二条根据分包工程工序间衔接管理者的不同,专业工程分包分为工程项目切块分包和工序分包两类。 第三章组织结构 第三条成立工程项目分包招标工作小组,公司董事长(或常务副总经理)担任组长,各部门负责人担任评委,根据每次招标的具体情况,评标组长及评委人数不得少于3人且必须为单数。 第三章职责 第四条项目管理部对工程项目分包管理全面负责,执行公司分包管理办法及监督项目对分包立项、分包合同后评价报告等制度的严格执行,不定期对工程项目分包情况进行审查,并向公司领导汇报分包管理情况,指导项目分包管理,审查分包合同并形成分包审查书面记录。评价项目分包商履约能力,经公司同意后报公司经营开发部纳入合格分包商业绩档案。 第五条经营开发部对工程项目分包招投标、分包商评审、分包合同评审、分包合同备案等,执行分包招标制度(根据要求编制好招标文件),起草分包合同,向公司上报相关分包资料,不定期对分包商履约情况统计分析并上报公司。合同终止后,对分包商履约能力及信誉等方面详细评价(如管理、技术、工期、质量、安全、文明施工、索赔、结算等),评价报告报送公司。 第六条公司项目管理部设立专人对分包商安全资质、分包合同安全管理条

款、分包过程安全管理进行审查、监控,对不符合规定的提出整改要求。 第七条项目技术部门、质量部门对分包合同相关技术、质量要求条款进行审定会签,在分包合同履约过程中按照条款对分包项目技术、质量监控管理。 第四章分包招标 第八条项目投标阶段,最迟在合同签订之初,项目管理部应进行前期策划工作,工程分包规划是项目前期策划的重要内容。应根据工程项目的特点和自有人员、设备配置情况,确定分包队伍、机械设备的需用量,对工程分包进行规划。分包规划应依据现行法律法规及主合同合理进行,需要对分包范围、分包模式、分包时间、分包空间界面进行合理规划。分包规划在第一个分包项目申请立项前报批,报经营开发部审查后由常务副总经理批准。 第九条就各事项的审批,项目部应分别填写《工程分包立项审批表》、或《工程分包特别事项审批表》、《分包商资格评审记录表》,《工程分包合同审批表》及合同草案等,并附必要的文件资料。 第十条项目部在选择分包商时应采用公开招标、邀请招标、议标等市场竞争方式进行。原则上采用前两种方式。当采用议标方式时,须在分包立项报审时通过工程分包立项审查并获得批准的工程分包,其选择分包商的工作应按以下程序进行: (一)发包方确定选择方式; (二)发包方发出招标邀请或发布工程分包信息; (三)发包方选择参加竞标的合格分包商; (四)分包商竞标; (五)评审小组评审并推荐中标候选者; (六)发包方定标; (七)报公司领导审批后,正式确定中标者。 特别说明。无论是招标还是议标,分包商数量均应在三家以上。 第十一条参加竞标的分包商,必须具备承担分包工程任务的能力、具备相应的资质条件和良好的信誉(称为合格分包商)。为此,发包方必须对有意参加竞标的分包商进行资格预审。只有获得合格分包商资格的,方可参加竞标。 证明分包商具备相应资质条件的,必须具备以下证明文件:

工程项目结算管理制度

《工程项目结算管理制度》 1.目的和依据 为了明确公司工程项目合同收入与销售费用、合同成本的结算管理措施,减少财务风险,提高经营效益;根据公司经营业务的性质和内部财务管理、项目管理的需要,特制定本制度。 2.适用范围 适用于公司所有经营业务产生的项目合同收入和销售费用、合同成本的财务结算与控制管理。 3.术语 项目合同收入是指公司在所有电力工程(新建、改造、大修、维护、抢险。调试等)项目经营活动中所形成的经济利益的总收入,项目合同收入包括项目合同的初始收入和项目施工作业过程中因合同变更、索赔、奖励性收入。 合同成本包括从合同签订开始至合同完成止所发生的、与执行合同有关的直接费用和间接费用。 销售费用是指公司为获取经营业务合同所实施的市场营销活动与项目投标签约过程中所发生的费用。 4.相关文件 工程项目销售费用与合同成本控制管理办法货币资金及结算管理制度 财务支出审批管理制度 5.管理原则 (1)公司项目合同收入、合同成本、销售费用分项目归类核算后再进行公司账务处理、财务核算。 (2)公司应严格执行工程成本、销售费用预算与目标计划,在年度计划和项目预算目标范围,完成合同收入目标,并将合同成本、销售费用控制在目标范围内。 6.管理要求 6.1合同收入与销售费用、合同成本结算基本规范

(1)实施合同收入及时结算制度,工程部负责收入结算的归口管理。 公司长期合作单位工程项目合同收入由工程部总负责人按时催收、项目经理协助,财务部办理往来结算。其余工程项目的合同初始收入首次预付款项由项目部总负责人协调,财务部办理往来。 工程部总负责人按照合同要求定期向甲方提出结算申请并与其进行工程阶段性结算。财务部及时核算,根据公司签约合同和内部临时工程清单按月提供应收款项的明细表,工程部总负责人签名确认,及时组织催收。 (2)销售费用实施计划限额备用金制,财务部负责限额控制管理 公司项目部人员的销售费用实施备用金制;所有人员备用金额度不能超越各自月工资金额(工程部总负责人不能高于3000元,项目经理不能高于2000元,项目人员不能高于1000元);财务部每月报销项目部人员的费用并按报销金额补充备用金。项目部人员没有报销不予再借款或增加备用金额度,如果一年中途没有岗位性质变化备用金在年底核销。 (3)合同成本实行专用账户拨付制或备用现金制和现场记录制度 凡是要求必须开设专用项目资金账户的工程项目实施专用账户拨付制,其余施工作业计划工期在一个月以上的工程项目实施备用金制,备用金或专用账户额度根据施工作业的目标成本、工期和材料款的支付计划案比例确定额度;计划工期在一月内的工程项目根据作业预算实施计划额度借款报销制。 施工过程中,发生的人工费、材料费、机械使用费和其他费用实行严格的现场记录制度。 (4)与业主方保证金的清算和项目内部结算 与业主方的项目保证金清算由财务部与工程部负责,其他费用的清算由工程部负责人负责。按合同规定的保证金付款期限到期之前,工程部负责人主动与业主方联系,及时收回保证金。 所有已完成的工程项目在竣工结算完成的10天内工程部负责人必须到财务部进行项目财务报销结算。 6.1工程项目费用报销凭证提供与程序要求 6.1.1工程部费用报销 公司工程部人员在每月报销各项目发生的市场营销费用时,必须按照项目销售费用内容要求分别归集,提供合法票据。先经工程部经理签字确认分项目计核销售费用,再按照财务审

5项目分包队伍管理办法

5项目分包队伍管理办法 项目分包队伍管理办法 第一章总则 第一条为了对项目分包队伍实施有效的管理,全面履行项目施工分包合同,从劳务工入场、培训、安全教育、工作效率、文明施工、工资支付、后勤保障等环节规范管理,以保证施工生产正常进行,特制订本办法。 第二条本办法所称分包队伍是指与我公司签订专业、劳务分包合同,承担专业、劳务分 包工作的企业。 第三条本办法适用于公司所有项目的分包队伍管理。 第二章管理职责划分 第四条施工现场分包队伍实施二级管理。 (一)公司工程部是施工现场分包队伍管理的主管部门,负责制订管理制度,指导、监督、检查制度落实情况。 (二)项目部是分包队伍管理的责任主体,负责组织实施分包队伍管理的各项具体工作。 第三章项目部管理职责 第五条项目经理是分包队伍管理的第一责任人,项目部生产经理(未设置生产经理的为项目经理)分工负责分包队伍的全面管理工作,项目安全专员协助生产经理对分包管理,负责分包队伍履约情况检查记录,定期对履约能力进行评估并负责分包队伍劳务工出勤统计、工资支付、劳动纪律、劳务纠纷处理等日常管理工作。劳务工持证上岗工作由项目部安全专员负责. 第六条项目部职责。

分包队伍管理贯穿项目施工分包合同履约的全过程,覆盖项目管理的每个环节,项目部必须根据机构设置,本着职能不重叠、不漏项的原则,将下述职责分解到各岗位。项目部各岗位应各负其责、相互配合、协调管理、搞好衔接,实施全面管理。 (一)根据施工组织设计、施工进度计划、设计变更提出劳动力使用计划(详见附表一)。 (二)组织施工分包单位人员进场验证工作,收集、保管各种备案的资料。 (三)组织施工分包单位劳务人员入场培训教育工作,含安全生产教育、质量意识教育、遵纪 守法教育、规章制度教育等。 (四)建立工人出勤统计台帐,及劳动力统计报表制度,定期对现场劳动力进行检查,及时掌握劳动力进场情况。 (五)监督指导劳务作业班组班前活动。 (六)按照节点工期,对施工分包单位的施工进度情况进行考核。 (七)负责审核、监督检查施工分包单位的工人工资支付情况。 (八)成立“劳务工工资处理协调小组”,由项目经理任组长,负责本项目劳务工工资支付监督管理的具体工作和处理劳务纠纷问题。 (九)按照合同约定时间,进行施工分包的预、结算工作。 (十)定期对分包单位安全生产情况进行监督检查,落实特种作业人员持证上岗情况。 (十一)在施工过程中对分包单位进行安全、技术交底。 (十二)负责监督管理劳务队伍安装防护用具和安全防护用品发放工作。 (十三)定期对分包单位的施工质量情况进行监督检查。 (十四)负责分包队伍的限额领料管理工作。 (十五)负责对分包队伍自行采购的零星材料和辅材进行验收。

甲方分包项目结算管理办法(暂行)

甲方分包项目结算管理办法(暂行) 一、施工单位结算书的编制及结算资料的整理: 1、施工单位申报结算资料按统一制式要求组卷。(要求后附) 2、结算书的编制要求:施工单位按确定的计算规则分栋号进行结算书的编制,编制要求如下: ○1塑钢窗、飘窗、塑钢隔断、百叶窗:按窗型分别列计算式归类编制,如不能归类的列表编号写清施工楼层及部位。 ○2地暖:分栋号按户型分类编制,不同户型在地暖平面图中编号分开编制。 ○3门:分栋号列表格进行汇总编制,表格中包含的指标有规格、数量、单价、总价、楼层。 ○4防水分屋面、室内、基础、地下室外墙。室内防水分栋号按户型分类编制,不同户型在平面图中编号分开编制;屋面防水:平屋面、斜屋面、檐沟分开编制。 ○5小院护栏:画简易图编号计算编制。(分户或按整栋楼分横向、纵向数据编制均可)。 ○6室外采光井:画简易图编号,按简易图编号分别列数据,相同尺寸的以同一个编号分别标于简易图中。 ○7壁挂炉:分栋号分型号进行统计。 ○8空调格栅:分栋号分规格编制,数量较少的个别规格不好统计时,画简易图或标轴线进行数量、部位标注。

○9阳台、退、露台、飘窗不锈钢栏杆:分规格、户型编制,数量较少的个别规格不好统计时,画简易图或标轴线进行数量、部位标注。○10监控系统:绘制简易竣工图,注明所用设备型号、个数及线路布置情况。 ○11太阳能庭院灯:绘制简易竣工图,注明所用设备型号、个数及线路布置情况。 二、结算管理流程: 1、结算申报资料接收部门:施工单位结算资料按统一制式要求组卷后向工程部(采购部)申报。 2、送审资料的组卷:工程部(采购部)按统一制式要求进行甲方送审资料的初审组卷,组卷资料包括以下内容: (1)工程部(采购部)收到施工单位结算申报资料后,首先进行初步审核,将无效资料剔除并与施工单位沟通确认,然后工程部(采购部)按统一制式要求进行组卷后送成本技术中心。送审资料份数要求:内审项目甲方送审资料、施工单位申报资料及结算书原报各送一份;外审项目需各两份(成本技术中心、审计单位各一份)。 (2)送审说明:工程部(采购部)根据审核施工单位申报资料及送审资料组卷情况填写送审说明,主要内容包括:①现场实际施工与图纸、变更、洽商及相关规程不相符部分。②工程做法前后经过两次或多次变更或修改的,将变更的前后资料名称、编号(无编号的写明时间)等对应写清,便于审计人员前后对照核对,避免出错。③易产生分歧或出现错误的资料及某些部位需提醒审计人员应注意的事项。

分包结算管理办法

分包结算管理办法 1.目的 为了规范分包结算工作,加强分包结算的过程控制,为分包工程款的支付提供有效依据,同时明确相关部室及项目经理部的工作内容,特制定本办法。 2.适用范围 本办法适用于公司所有直营项目工程分包结算管理。 3.管理职责 3.1项目经理部负责分包方的竣工结算。 3.2合约部负责审核项目经理部上报的分包月预结算书及竣工结算书。 3.3财务资金部负责审核资金月进度计划,支付工程款。 4.工作内容 4.1分包结算原则 4.1.1严格按照分包合同的约定,进行分包结算。 4.1.2按分包方实际完成量进行结算,并控制在业主结算量以内。 4.1.3分包方的签证、索赔等分包合同外的费用控制在工程业主签认的标准以内,原则上于竣工结算后工程资金到位时予以结算。 4.1.4控制分包款的支付。分包工程付款严格按合同的付款条件,支付额度控制在月预结算单审核金额范围内。 4.1.5分包的工料超耗(甲供材料)应在结算时予以扣除。 4.1.6分包结算单的最终签认前,必须由公司相关各部门对分包所做工程进行验证签认,各验证部门要以书面形式明确验证结果。若验证中存在问题需要处理的,由各部门提出处理意见,项目经理部监督其完成。合约部最终核定应扣款额,并办理结算手续。 4.1.7施工现场零星用工及签工管理的规定详见《零工管理规定》。 4.1.8劳务分包按分包合同约定及依据国家、行业的法律法规和相关办法执行,做到月结季清。 4.2分承包方进度款结算的控制 项目按照监理认可量给分包编制月结,填写《工程分包合同()月预结算单》(合约/FBJS/01)和《工程分包初审结算单》。项目经理在结算单上签署意见于每月28日前上报合约部,合约部于次月5日前审核完并发财务资金部及项目经理部,做为分包预提及进度款结算的依据。 4.2.1编制依据 a分包合同、招标文件 b月进度报量 分包编制的月结算资料 c 4.2.2填写要求(前三行内容必须填写) d“分包合同编号”一栏无合同填写“无”; e“工程形象进度”一栏填写截止本月25日工程完成部位; f“合同总价”一栏填写分包合同价,无法确定分包合同价的填写预计暂估价;g“合同完成额”一栏按实际完成额填写,且不超过月进度报量; h“合同减少额”一栏填写按合同约定应扣除的管理费、税金等金额;

某项目工程结算管理办法

****公司****项目经理部 工程结算管理办法 (试行) ****项目经理部 二〇一七年六月

目录 一、总则 (1) 二、结算原则 (1) 三、结算依据 (1) 四、现场收方时间 (2) 五、结算时间和流程 (2) 六、结算规则 (3) 七、结算台帐 (6) 八、合同终止协议书 (6) 九、其他 (6) 十、附表 (7)

****项目经理部 工程结算管理办法(试行) 一、总则 1.1 为提高结算工作效率,加大结算工作的力度,完善结算工作程序,明确结算工作流程,避免在结算中出现无合同结算、超合同结算、重复结算、虚假结算等,根据集团下发的《工程项目管理办法》及公司下发的《标准化项目管理手册(修订本)》的相关规定,特制定本办法。 1.2为强化工程结算的管理,成立工程结算管理小组。结算管理小组根据分工,负责项目现场已完工细目的验收、收方数量的计算、单价及金额的审核等工作。 组长:项目经理 副组长:项目总工 组员:各部门负责人、现场收方人员(各工点主管技术人员)、结算人员 二、结算原则 2.1准确、及时结算; 2.2按合同结算、按实结算; 2.3无合同不结算、严禁超合同结算、严禁重复结算、严禁虚假结算。 三、结算依据 3.1合同文件;

3.2经审批的施工方案; 3.3派工单、小包工使用单及会议纪要; 3.4工程收方单或工程数量计算表; 3.5临时工程、隐蔽工程照片; 3.6各部门的扣款资料; 3.7其他过程证明资料。 四、现场收方时间 为了准确、及时的做好结算工作,充分的考虑各项工作时间,拟定每月的1日、10日、19日作为项目部现场收方的时间,由结算人员、现场收方人员及分项工程负责人(或授权代理人),对已完工程进行现场收方,完成签字手续作为结算依据。 五、结算时间和流程 5.1每月20日为结算期,对上月20日~本月19日期间各协作单完成的合格工程量进行结算,若逾期递交结算资料,将不予结算或视情况对该部份结算金额予以扣减; 5.2每月20日前,各部门提供各协作队伍的扣款罚款单; 5.3每月21日前,由协作队伍提供各部门已完成签字的结算申报表及相应附件(工程量计算表、相应图纸、派工单、小包工使用单、扣款罚款单等); 5.4每月24日前,结算人员按合同及公司相关规定对结算申报表及相应附件进行审核、办理结算。告知协作单位负责人需开具增值税发票

劳务分包队伍管理办法

劳务分包队伍管理办法 第一章总则 为了响应上级主管部门对施工企业劳务管理的要求,规避劳务分包队伍恶意讨薪事件的发生,规范劳务分包队伍的统一管理,以确保工程质量、施工安全和公司业务的正常运行。依据有关法律法规规定,结合公司实际,制定本办法。 本办法所称劳务分包作业是指公司所有业务涉及的以单价分包形式计取劳务费用的分项工程、分部工程、单位工程,如公司模板分项劳务分包、混凝土分项劳务分包等所有类别。 第二章建筑劳务分包队伍资质信誉审查制度 凡是在我公司劳务承包的施工队伍,必须是具备相应资质并在公司施工部、项目管理部备案的劳务企业(个人)。劳务分包招标前公司施工部、项目管理部要首先审核劳务分包队伍的资质、业绩、安全生产情况及其信誉,杜绝有劣迹的队伍进入公司项目承包劳务。 第三章:合同管理 施工现场劳务队伍管理实行项目经理为劳务队伍管理的第一责任人;各分包队伍负责人为各自分包队伍人员管理的责任人。劳务工程分包,必须先签订分包合同。 劳务分包合同应明确约定工程范围、建设工期进度、工程质量、工期要求、安全生产责任、文明施工要求、劳务分包价款数额、计价方式和标准及结算方式、分包人的现场作业和管理人员意外伤害保险、等事项。

第四章:劳务结算方式 分包劳务工程款结算依据为:已经完成的合格的工程量(有验收证明),且工程量清单需要双方签字认可,已经生效的劳务分包合同,需要提供发票的,按财务要求提供发票或完税证明,提供工资单的,按照实际出勤工人的名单提供签字完整真实的工资单。 第五章劳务工人实名制管理 在工程开工前劳务分包单位必须认真填报“进场劳务人员登记表”,并附劳务操作工人的身份证复印件及照片上报公司项目部,有项目部统一办理工作证,并以此信息作为考勤的依据,无证人员不得进入施工现场。 项目部配备专职统计员或设电子考勤设备,集中搜集劳务出勤资料,并要求劳务分包队伍提供的工资单与项目部考勤人员一致。 劳务分包企业应向所承建项目委派项目劳务队长等管理人员,负责对所承包工程的劳务作业人员的生产安排、质量安全和、持证戴牌上岗等日常管理工作,接受劳务发包人的协调和管理。劳务分包人完成施工作业内容并经劳务发包人验收(验收后应出具验收证明)进入下一步施工作业工序,即为工程质量责任履行完毕。劳务分包人现场作业人员都必须持有相应的生产操作人员执业资格证书。劳务分包人全部作业人员持有资格证书的比例应当达到100%。 劳务分包人必须在工程开工前与公司签订“不拖欠民工工资款承诺书”,注明凡民工工资未全部发放落实,一律不得进行竣工结算。第六章奖罚

项目工程结算管理办法

****公司****项目经理部工程结算管理办法 (试行) ****项目经理部 二〇一七年六月

目录

****项目经理部 工程结算管理办法(试行) 一、总则 为提高结算工作效率,加大结算工作的力度,完善结算工作程序,明确结算工作流程,避免在结算中出现无合同结算、超合同结算、重复结算、虚假结算等,根据集团下发的《工程项目管理办法》及公司下发的《标准化项目管理手册(修订本)》的相关规定,特制定本办法。 为强化工程结算的管理,成立工程结算管理小组。结算管理小组根据分工,负责项目现场已完工细目的验收、收方数量的计算、单价及金额的审核等工作。 组长:项目经理 副组长:项目总工 组员:各部门负责人、现场收方人员(各工点主管技术人员)、结算人员 二、结算原则 准确、及时结算; 按合同结算、按实结算; 无合同不结算、严禁超合同结算、严禁重复结算、严禁虚假结算。 三、结算依据 合同文件; 经审批的施工方案; 派工单、小包工使用单及会议纪要; 工程收方单或工程数量计算表;

临时工程、隐蔽工程照片; 各部门的扣款资料; 其他过程证明资料。 四、现场收方时间 为了准确、及时的做好结算工作,充分的考虑各项工作时间,拟定每月的1日、10日、19日作为项目部现场收方的时间,由结算人员、现场收方人员及分项工程负责人(或授权代理人),对已完工程进行现场收方,完成签字手续作为结算依据。 五、结算时间和流程 每月20日为结算期,对上月20日~本月19日期间各协作单完成的合格工程量进行结算,若逾期递交结算资料,将不予结算或视情况对该部份结算金额予以扣减; 每月20日前,各部门提供各协作队伍的扣款罚款单; 每月21日前,由协作队伍提供各部门已完成签字的结算申报表及相应附件(工程量计算表、相应图纸、派工单、小包工使用单、扣款罚款单等); 每月24日前,结算人员按合同及公司相关规定对结算申报表及相应附件进行审核、办理结算。告知协作单位负责人需开具增值税发票的具体金额; 每月27日前,协作单位提交当期的增值税发票,并签字确认结算审核结果;结算人员把结算资料录入工程项目管理平台,通知相关人员网上审批; 每月30日前,完成项目会签,根据会签结果登记结算台帐;完成相

分包队伍技术管理办法

分包队伍技术管理办法 为了圆满完成我部所承担的京新高速土建二标施工任务,根据施工合同及项目部实际情况,特制订本项目分包队伍技术管理办法。一、测量管理 (一)经理部测量组根据工程师交付的 GPS 控制点、精密导线点、精密水准点等测量控制点进行复核测量建立施工测量控制网,并根据施工测量控制网进行主要控制桩位、轴线及重要部位的施工放样。(二)分包队伍测量工作必须坚持复核制,并认真执行。 (三)测量的原始记录,必须在现场同步作业,做到记录清楚、整洁、详实,严禁事后补记、补绘。原始资料不允许涂改。不合格时,应当补测或重测。 (四)分包队伍测量人员必须定期或不定期检校测量仪器,以防仪器误差造成的事故。 (五)分包队伍测量人员施工测量发现错误必须立即上报经理部测量组,不得隐瞒,并提出补救意见。 (六)分包队伍测量负责人须与经理部测量组书面交接测量桩点,并根据桩点进行日常测量工作。 二、技术管理 (一)分包队伍严格按照设计施工图、施工技术规范、施工组织设计和技术交底进行施工,服从经理部现场技术负责人及经理部相关技术人员和监理工程师的监督检查,确保工程质量。 (二)分包队伍在开工前编制并上报各工序、工艺及专项施工方案,

并经经理部审核批准后方能进行施工。 (三)分包队伍现场技术负责人须根据设计施工图用 AUTOCAD2004 或以上版本绘制施工详图(包括钢筋下料图)交由经理部工程部相关专业工程师复核,并经工程部长及总工程师签字后方能施工。(四)分包队伍现场技术负责人必须认真填写工程质检资料、分项、分部工程质量评定表和相关质量记录,并及时上报经理部现场技术负责人。 (五)分包队伍按施工组织设计要求安排满足工程所需劳动力和机具设备。 (六)分包队伍及时填报验工计价资料以便经理部及时验收。 (七)经理部各部门与分包队伍的技术交接,均以书面形式进行交底,并经双方签字,做到清晰有据。 三、试验管理 (一)分包队伍须配备一名取样员,协助经理部试验人员从事试件取样及送检工作。 (二)经理部试验人员在商品砼、钢筋、水泥取样前提前通知分包队伍取样员,分包队伍取样员须在商定的时间到达取样地点。 (三)协助工地料库做好有关材料的验收保管,并掌握砂、水泥、外加剂及钢材等质量状况及进场检验情况。 (四)其他相关试验制度按照项目部《试验管理计划》执行 四、工程质量 (一)工程质量标准

劳务费结算支付管理制度

劳务费结算支付制度 (一)适用范围 公司承接的所有项目进行工程专业或劳务分包,成建制使用农民工的单位,均使用本办法。 (二)制定目的 为贯彻国务院“建立农民工工资支付保障制度,确保农民工按时足额发放给本人,建立工资支付监控制度和工资保证金制度,从根本上解决拖欠农民工工资问题”的政策要求,建立农民工工资支付长效机制,维护农民工的合法权益,促进社会稳定,结合公司实际情况,特制定本暂行办法。 一、劳务费结算支付要求 (一)按国务院政策要求,应当做到劳务费月清月结或按分包合同约定执行:同事应监督劳务分包队对农民工工资月清月结或按劳动合同约定执行,确保农民工工资按时足额发放给本人。 (二)除合同另有约定,支付劳务费应当保障劳务分包队伍每月支付农民工基本工资人均不低于北京市最低工资标准,每年年底前做到100%支付。 二、开立劳务费支付预留账户 (一)开立劳务费支付预留账户,归企业所有,按规定使用和分配,专款专用,不得挪用。 (二)公司人事部负责监督和考核企业个项目部劳务费和农民工工资支付工作。“支付预留账户”设在企业财务部。财务部要保障资金安全,根据用工企业结算凭证,按规定程序及时支付。 三、劳务费预留标准 (一)公司按产值的12%预留

(二)凡工程款回收后,公司财务部门应按规定比例提取(并附包工队支付明细凭证)并在预留户中存放劳务费,同时及时完成劳务分包队伍的劳务费结算和支付工作。 四、劳务费结算和支付工作程序 (一)做好合同管理和结算的基础工作 1、合同是规定总分包双方责、权、利的法律文件,也是劳务费支付的依据。个项目部要及时签订劳务和专业分包合同,杜绝不签订分包合同就允许分包企业进场施工现象。 2、签订分包合同要执行“工料分开”原则,主材采购。大型租赁。大型机械不得在劳务分包合同中约定:同时要严格区分、界定劳务费与人工工资范围,并在合同中注明。 3、劳务费是农民工工资支付的来源。各单位要按月结算劳务费,当月完成的工作量,应在次月15个工作日内完成结算;合同执行结束后,应在56天内完成全部结算手续。施工总承包企业要加强劳务费结算管理工资,做到总分包双方底数清晰,避免出现饮酒拖不结发生争议和因此引发的恶意讨要。请款填报《公司劳务费支付单》,附劳务分包企业农民工工资发放表报公司审核。 2、总师办负责审核各项目部劳务分包合同的签订、备案情况,审核劳务费结算情况;根据预留资金情况制定支付方案,决定支付额度,在《公司劳务费支付单》签署意见后报人事部。 3、人事部负责审核《公司劳务费支付单》以及分包企业工资发放表,确定无误并签认后,从劳务费预留户中按规定向分包企业支付劳务费。 4、当劳务费支付到劳务分包企业后,各单位项目部要监督分包企业将工资发放到农民工工人手中,限期收回农民工本人签字的工资发放表一份,报公司存档查看。 5、人事部对各项目部劳务费发放过程进行监督检查,及时纠正和处理劳务费发放中违规问题,保证农民工工资支付到位。

建筑工程项目结算管理办法

结算管理办法 1.目的 为加强司属各单位工程结算管理,提高工程结算工作质量,维护企业合法权益,实现结算工作“及时、完整、准确、创效”的目标,根据建设部《建设工程结算暂行办法》(财建(2004)369 号)以及局工程结算管理办法,制订本办法。 2.适用范围 本办法适用于全公司工程结算管理。 3.定义 3.1 工程竣工结算(简称工程结算):指建筑安装施工企业将竣工工程按照合同规定,向建设单位办理最后工程价款结算,作为建设单位支付施工单位最终工程款的依据。 3.2最终结算额:是指经发包人、审计单位和承包人三方签字认可的工程最终审定造价。不需要审计单位审计的,指发包人和承包人双方最终签字认可的审定造价。 3.3目标结算额:是结算领导小组根据合同约定和项目具体收益情况研究确定的,力争达到的工程结算值。 3.4工程签证:是承包商就施工图纸、设计变更所确定的工程内容以外,清单工程量、清单综合单价中未含有,而施工中又实际发生费用的施工内容所办理的签字证明。经双方签字盖章确认后具有法律效力。 3.5工程索赔(简称索赔):是指承包商通过合法途径和程序要求业主补偿施工中给承包商带来的,不属于承包商承担的费用损失。属于正确履行合同的正当权利要求。 4.组织机构与管理职责 4.1组织机构 4.1.1公司成立工程结算管理领导小组(以下简称:结算领导小组):公司总经理任组长,总会、副总经济师任副组长,组员为:经营部、人力资源部、财务部、工程部、物资部等部门负责人。各单位相应成立工程结算管理领导小组,全面负责本单位工程结算管理的组织领导工作。 4.1.2主管工程结算业务的部门:经营部 4.1.3大型以上项目推行项目商务经理制度,商务经理配合项目经理负责项目的收入、成本管理和商务工作。商务经理必须具有五年以上丰富经营预算工作经验,具有中级以上职称或取得造价工程师资格证。 4.1.4项目结算人员:项目内业成本员为项目结算人员,须持有全国注册造价工程师资格证或当地主管部门认可的造价编审资格证。无证人员编制的工程结算书必须由持证人员审核、签字,并对该结算书负责。 4.2主管领导的职责 4.2.1公司、分公司主管经营副经理为本单位工程结算负责人,对本单位的结算工作负领导责任其主要职责包括: 1)建立健全工程结算管理的组织机构和工作制度,并保证各项制度的贯彻实施。 2)督促、指导经营部制定公司、分公司工程结算工作计划和结算工作目标,敦促经营部和其他相关部门贯彻实施。 3)及时准确掌握工程结算工作目标的完成情况,组织相关部门制定有针对性的措施和实施方案,
