4.混凝土的温控计算及温控措施

4.1 C30大体积混凝土配合比设计及试配。

为降低C30大体积混凝土的最高温度,最主要的措施是降低混凝土的水化热。因此,必须做好混凝土配合比设计及试配工作。

4.1.1原材料选用

水泥:C30大体积混凝土应选用水化热较低的水泥,并尽可能减少水泥用量。本工程选用了普通硅酸盐水泥,即PO42.5海螺牌水泥。

细骨料:根据试验采用Ⅱ区中砂。

粗骨料:在可泵送情况下,选用粒径5-32.5连续级配石子,以减少水泥用量和混凝土收缩变形。

含泥量:在大体积混凝土中,粗细骨料的含泥量是要害问题,若骨料中含泥量偏多,不仅增加了混凝土的收缩变形,又严重降低了混凝土的抗拉强度,对抗裂的危害性很大。因此骨料必须现场取样实测,石子的含泥量控制在1%以内,砂的含泥量控制在2%以内。

掺合料:采用添加粉煤灰技术。项目部根据试验选定才用二级粉煤灰,在混凝土中掺用的粉煤灰不仅能够节约水泥,降低水化热,增加混凝土和易性,而且能够大幅度提高混凝土后期强度,大大降低了混凝土前3天的水化热。

外加剂:采用外加膨胀剂(AEA)技术。在混凝土中添加占胶凝材料8%的AEA。试验表明,在混凝土添加了AEA之后,混凝土内部产生的膨胀应力可以抵消一部分混凝土的收缩应力,从而提高了提高混凝土抗裂强度和抗渗性能。

4.1.2试配及施工配合比确定

根据试验室配合比设计试配,确定每立方米混凝土配合比为PO42.5级水泥

305kg,砂(中砂)752kg、连续级配碎石(粒径5—31.5mm)1063kg,掺合料65kg,外加剂25kg,水190kg,坍落度120士20mm。

4.2混凝土温度验算

假若承台周边没有任何散热和热损失条件(现场为砖地模且在砼施工时周边分层回填夯实),水化热全部转化成温升后的温度值,在混凝土表面覆盖一层麻袋作为保温层,则混凝土水化热绝热温升值为(混凝土在3-3.5d的水化热为峰值,则取3d砼温度):

计算参数:混凝土为C30 P8、普硅水泥为P.O42.5

混凝土基础工程量计算规则及公式

三十一、钢筋混凝土梁工程量规则 1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。 2、梁长的取法 梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。如图5 3、地圈梁工程量 外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积 内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积 3、基础梁的体积 计算方法:基础梁的体积=梁的净长×梁的净高 三十二、钢筋混凝土板的工程量计算 1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个面积0.3m2以内的孔洞所占体积。计算公式——V=板长×板宽×板厚 2、有梁板系指主梁(次梁)与板现浇成一体。其工程量按梁板体积和计算有梁板(包括主、次梁与板)按梁、板体积之和计算, 3、无梁板系指不带梁直接用柱帽支撑的板。其体积按板与柱帽体积和计算 4、平板指无柱、梁而直接由墙支撑的板。其工程量按板实体积计算。 三十三、现浇砼墙的工程量计算规则及公式 1、现浇框架结构的剪力墙计算方法:按图示尺寸以m3计算。应扣除门窗洞口及0.3m2以外孔洞所占体积。计算公式:V=墙长×墙高×墙厚-0.3m2以外的门窗洞口面积×墙厚

式中:墙长——外墙按L中,内墙按L内(有柱者均算至柱侧);墙高——自基础上表面算至墙顶。墙厚——按图纸规定。 图1 图2 图3 图4 图5 三十四、金属结构工程的工程量计算规则及公式 1.金属结构制作安装均按图示钢材尺寸以吨计算,不扣除孔眼、切肢、切边、切角的重量,焊条不另增加重量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论重量计算。 2..制动桁架、制动板重量合并计算,套用制动梁定额。墙架柱、墙架梁及连接柱杆的重量合并计算,套用墙架定额。依附于钢柱上的牛腿及悬臂梁合并计算,套用钢柱定额。 3、钢平台、走道应包括楼梯、平台、栏杆合并计算,钢梯子应包括踏步、栏杆合并计算。 三十五、构件运输及安装工程工程量计算规则及公式 1.预制砼构件运输及安装均按构件图示尺寸,以实体积计算;金属构件构件按构件图示尺寸以吨计算,木门窗运输按门窗洞口的面积计算。 2.加气砼板(块)、硅酸盐块运输每立方米折合钢筋砼构件体积0.4M3按Ⅱ类构件运输计算。 3.预制砼构件安装: (1)焊接形成的预制钢筋砼框架结构,其柱安装按框架柱计算,梁安装按框架梁计算;预制柱、梁一次制作成型的框架按连体框架梁、柱计算。 (2)预制钢筋砼工字型柱、矩形柱、空腹柱、双肢柱、空心柱、管道支架等安装,均按柱安装计算。 (3)组合屋架安装,以砼部分实体体积计算,钢杆件部分不另计算。 (4)预制钢筋砼多层柱安装,首层柱按柱安装计算,二层及二层以上按柱接柱计算。 三十六、木结构工程工程量计算规则及公式

混凝土结构公式

一、单筋矩形截面受弯构件正截面受弯承载力计算公式 y c s s y c f f bh A A f bx f F 1010αξα=?=?=∑ 000)5.01()2(0h f M A h A f h A f x h A f M M s y u s s s y s y s y u c γγξ=??=-=-=?=∑ 2 0120120101)5.01()2(0bh f M bh f bh f x h bx f M M c u s s c c c u A s ααααξξαα=??=-=-=?=∑ 适用条件:(1)b b b h x ρρξξξ≤≤≤或或0 (2)0 min h h ρρ≥ 其中:s αξ211--=,)211(5.0s s αγ-+=,??????????=y t f f 45.0%2.0max min ,ρ 二、斜截面受剪承载力计算公式 s sb y sv yv t u A f h s A f bh f V αsin 8.025.17.000+??+= s sb y sv yv t u A f h s A f bh f V αλsin 8.0175.100+??++= 适用条件:(1)当 4≤b h w 时,025.0bh f V c c β≤;当6≥b h w 时,02.0bh f V c c β≤ (2)yv t sv sv f f 24.0min ,=≥ρρ 三、矩形截面大偏心受压构件正截面受压承载力计算公式 s y s y c u A f A f bx f N F -''+=?=∑10α )()2 (0001s s y c u A a h A f x h bx f e N M s '-''+-=?=∑α s i a h e e -+=2 η,a i e e e +=0 适用条件:(1)b b b h x ρρξξξ≤≤≤或或0 (2)s a x '≥2 (2)bh A s min ρ≥且bh A s min ρ'≥'

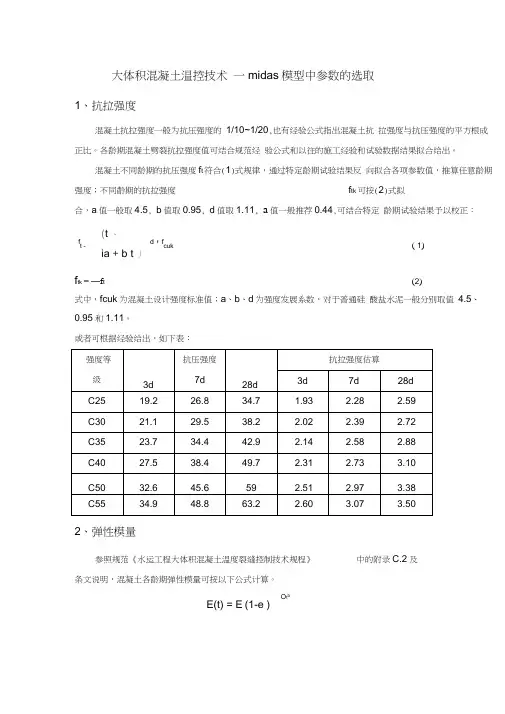

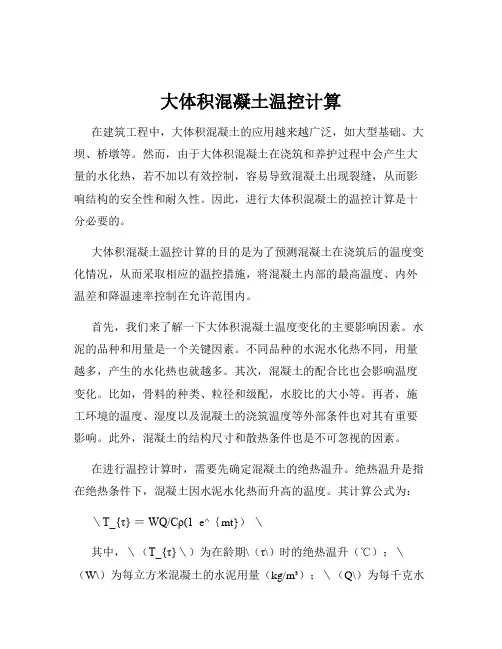

大体积混凝土温度应力计算

大体积混凝土温度应力计算 1. 大体积混凝土温度计算 1)最大绝热温升值(二式取其一) ρ**)*(c Q F K m T c h +=(3-1) )1(**)mt c t h e c Q m T --=ρ ((3-2) 式中: T h ——混凝土最大绝热温升(℃); M c ——混凝土中水泥用量(kg/m 3); F ——混凝土中活性掺合料用量(kg/m 3); C ——混凝土比热,取0.97kJ/(kg ·K ); ρ——混凝土密度,取2400(kg/m 3); e ——为常数,取2.718; T ——混凝土龄期(d ); m ——系数,随浇筑温度而改变,查表3-2 表3-1 不同品种、强度等级水泥的水化热

表3-2 系数m 根据公式(3-2),配合比取硅酸盐水泥360kg 计算: T h (3)=33.21 T h (7)=51.02 T h (28)=57.99 2)混凝土中心计算温度 ) ()()(t t h j t 1*ξT T T +=(3-3) 式中: T j ——混凝土浇筑温度(℃); T 1(t )——t 龄期混凝土中心计算温度(℃); ξ(t )——t 龄期降温系数,查表3-3同时要考虑混凝土的养护、模板、外加剂、掺合料的影响; 表3-3 降温系数ξ

根据公式(3-3),T j 取25℃,ξ(t )取浇筑层厚1.5m 龄期3天6天27天计算, T 1(3)=41.32 T 1(7)=48.47 T 1(28)=27.90 3)混凝土表层(表面下50~100mm 处)温度 (1)保温材料厚度 ) () (2max q 2x b --h 5.0T T T T K λλδ=(3-4) 式中: δ——保温材料厚度(m ); λx ——所选保温材料导热系数[W/(m ·K)]; T 2——混凝土表面温度(℃); T q ——施工期大气平均温度(℃);

混凝土量的计算公式和技巧要点

一、混凝土基础工程量计算规则及公式 1、条形基础工程量计算及公式 外墙条形基础的工程量=外墙条形基础中心线的长度x条形基础的截面积 内墙条形基础的工程梁=内墙条形基础净长线的长度x条形基础的截面积 注意:净长线的计算应砼条形基础按垂直面和斜面分层净长线计算 2、满堂基础工程量计算及公式 满堂基础工程量=满堂基础底面积x满堂基础底板垂直部分厚度+上部棱台体积 3、独立基础(砼独立基础与柱在基础上表面分界) (1)矩形基础:V=长x宽x高 ⑵阶梯形基础:V二刀各阶(长x宽x高) ⑶截头方锥形基础:V=V1+V2=1/6 hl 〔AXB+ (A+a )( B+b ) +a x b〕+A x B x h2 其中V1――基础上部棱台体积,V2――基础下部长方体体积,hl ―― 棱台高度,A、B――棱台底边长宽,ab――棱台顶边长宽,h2――基础下部长方体高度 二、混凝土柱工程量计算规则及公式 ⑴、构造柱工程量计算 ①构造柱体积=构造柱体积+马牙差体积二Hx (A x B+0.03x b x n) 式中:H ---------- 构造柱高度A、B --- 构造柱截面长宽 b ---- 构造柱与砖

墙咬差1/2宽度n 马牙差边数 ⑶、框架柱 ①现浇混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。 框架柱体积=框架柱截面积*框架柱柱高 其中柱高: a有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板下表面之间的高度计算。如图1 b无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。如图2 c框架柱的柱高,应自柱基上表面至柱顶高度计算。如图3 d预制混凝土柱按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积,依附于柱的牛腿,并入相应柱身体积计算。如图4 三、钢筋混凝土梁工程量规则 1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。 2、梁长的取法 梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主 梁侧面。 3、地圈梁工程量

混凝土温度计算公式

混凝土温度计算公式 1 ?最大绝热温升(二式取其一) (1 ) Th =( me + kF ) Q/c -p (2 ) Th = me- Q/c -p (1 — e-mt ) 式中Th ――混凝土最大绝热温升(C ); me ――混凝土中水泥(包括膨胀剂)用量( kg/m3 ); F ――混凝土活性掺合料用量(kg/m3 ); K ――掺合料折减系数。粉煤灰取 0.25~0.30 ; Q ――水泥28d 水化热(kJ/kg )查表; 不同品种、强度尋级水泥的水化热 c ――混凝土比热、取 0.97 : kJ/ ( kg K )]; p ――混凝土密度、取 2400 ( kg/m3 ); e ――为常数,取2.718 ; t -- 混凝土的龄期(d ); m --- 系数、随浇筑温度改变。 式中 T1 (t ) ―― t 龄期混凝土中心计算温度(C ); Tj ――混凝土浇筑温度(C ); E ( t ) ――t 龄期降温系数 .混凝土表层(表面下 处)温度 1 )保温材料厚度(或蓄水养护深度) S= 0.5h ?入(T2 — Tq ) Kb/ 入(Tmax — T2 ) 式中S ――保温材料厚度(m ); 入x — 选保温材料导热系数[W/ ( m ? K )]

T2 ――混凝土表面温度(C); Tq ――施工期大气平均温度(C); 入一一混凝土导热系数,取2.33W/ (m-K); Tmax ――计算得混凝土最高温度(C);计算时可取T2 —Tq = 15~20 C Tmax = T2 = 20~25 C T2 ――混凝土表面温度(C); Tq ――施工期大气平均温度(C); 入一一混凝土导热系数,取2.33W/ (m?K ); Tmax ――计算得混凝土最高温度(C); 计算时可取T2 —Tq = 15~20 C Tmax = T2 = 20~25 C Kb ――传热系数修正值,取 1.3~2.0 传热系数修正值 保温层种类K1K2 1纯粹由容易透风的材料组成(如:草袋、稻草板、锯末、砂子) 2.63.0 2由易透风材料组成,但在混凝土面层上再铺一层不透风材料 2.02.3 3在易透风保温材料上铺一层不易透风材料 1.61.9 4在易透风保温材料上下各铺一层不易透风材料 1.31.5 5纯粹由不易透风材料组成(如:油布、帆布、棉麻毡、胶合板) 1.31.5 注:1 . K1值为一般刮风情况(风速v 4m/s,结构位置〉25m ); 2. K2值为刮大风情况。 2)如采用蓄水养护,蓄水养护深度 hw = x?M (Tmax —T2 ) Kb?入w/ (700Tj+0.28mc?Q ) 式中hw ---- 养护水深度(m );

钢筋混凝土工程量的计算公式汇总(大全)

建筑行业所有计算公式大全(附图表)(2012-10-16 23:39) 标签:计算公式总结 钢筋工程量计算规则 钢筋混凝土工程量的计算 全套计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 1、开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚)

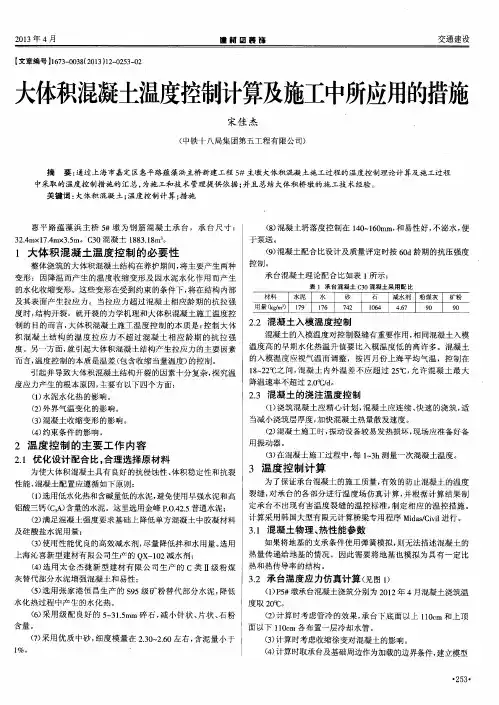

混凝土的温控计算及温控措施(计算公式)

4.混凝土的温控计算及温控措施 4.1 C30大体积混凝土配合比设计及试配。 为降低C30大体积混凝土的最高温度,最主要的措施是降低混凝土的水化热。因此,必须做好混凝土配合比设计及试配工作。 4.1.1原材料选用 水泥:C30大体积混凝土应选用水化热较低的水泥,并尽可能减少水泥用量。本工程选用了普通硅酸盐水泥,即PO42.5海螺牌水泥。 细骨料:根据试验采用Ⅱ区中砂。 粗骨料:在可泵送情况下,选用粒径5-32.5连续级配石子,以减少水泥用量和混凝土收缩变形。 含泥量:在大体积混凝土中,粗细骨料的含泥量是要害问题,若骨料中含泥量偏多,不仅增加了混凝土的收缩变形,又严重降低了混凝土的抗拉强度,对抗裂的危害性很大。因此骨料必须现场取样实测,石子的含泥量控制在1%以内,砂的含泥量控制在2%以内。 掺合料:采用添加粉煤灰技术。项目部根据试验选定才用二级粉煤灰,在混凝土中掺用的粉煤灰不仅能够节约水泥,降低水化热,增加混凝土和易性,而且能够大幅度提高混凝土后期强度,大大降低了混凝土前3天的水化热。 外加剂:采用外加膨胀剂(AEA)技术。在混凝土中添加占胶凝材料8%的AEA。试验表明,在混凝土添加了AEA之后,混凝土内部产生的膨胀应力可以抵消一部分混凝土的收缩应力,从而提高了提高混凝土抗裂强度和抗渗性能。 4.1.2试配及施工配合比确定 根据试验室配合比设计试配,确定每立方米混凝土配合比为PO42.5级水泥 305kg,砂(中砂)752kg、连续级配碎石(粒径5—31.5mm)1063kg,掺合料65kg,外加剂25kg,水190kg,坍落度120士20mm。 4.2混凝土温度验算 假若承台周边没有任何散热和热损失条件(现场为砖地模且在砼施工时周边分层回填夯实),水化热全部转化成温升后的温度值,在混凝土表面覆盖一层麻袋作为保温层,则混凝土水化热绝热温升值为(混凝土在3-3.5d的水化热为峰值,则取3d砼温度): 计算参数:混凝土为C30 P8、普硅水泥为P.O42.5

混凝土基础工程量计算规则及公式

混凝土基础工程量计算规则及公式 1、条形基础工程量计算及公式 外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积 内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积 注意:净长线的计算应砼条形基础按垂直面和斜面分层净长线计算 2、满堂基础工程量计算及公式 满堂基础工程量=满堂基础底面积×满堂基础底板垂直部分厚度+上部棱台体积 3、独立基础(砼独立基础与柱在基础上表面分界) (1)矩形基础:V=长×宽×高 (2)阶梯形基础:V=∑各阶(长×宽×高) (3)截头方锥形基础:V=V1+V2=1/6 h1 ×〔A×B+(A+a)(B+b)+a×b〕+A×B×h2 其中V1——基础上部棱台体积,V2——基础下部长方体体积,h1——棱台高度,A、B——棱台底边长宽,ab——棱台顶边长宽,h2——基础下部长方体高度 三十、混凝土柱工程量计算规则及公式 ⑴、构造柱工程量计算 ①构造柱体积=构造柱体积+马牙差体积=H×(A×B+0.03×b×n) 式中:H——构造柱高度A、B——构造柱截面长宽b——构造柱与砖墙咬差1/2宽度n——马牙差边数 ⑶、框架柱 ①现浇混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。 框架柱体积=框架柱截面积*框架柱柱高 其中柱高: a 有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板下表面之间的高度计算。如图1 b 无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。如图2 c 框架柱的柱高,应自柱基上表面至柱顶高度计算。如图3 d预制混凝土柱按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积,依附于柱的牛腿,并入相应柱身体积计算。如图4 三十一、钢筋混凝土梁工程量规则 1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。 2、梁长的取法 梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。 3、地圈梁工程量 外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积 内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积 3、基础梁的体积 计算方法:基础梁的体积=梁的净长×梁的净高 三十二、钢筋混凝土板的工程量计算 1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个面积0.3m2以内的孔洞所占体积。计算公式——V=板长×板宽×板厚 2、有梁板系指主梁(次梁)与板现浇成一体。其工程量按梁板体积和计算有梁板(包括主、次梁与板)按梁、板体积之和计算, 3、无梁板系指不带梁直接用柱帽支撑的板。其体积按板与柱帽体积和计算 4、平板指无柱、梁而直接由墙支撑的板。其工程量按板实体积计算。 三十三、现浇砼墙的工程量计算规则及公式 1、现浇框架结构的剪力墙计算方法:按图示尺寸以m3计算。应扣除门窗洞口及0.3m2以外孔洞所占体积。计算公式:V=墙长×墙高×墙厚-0.3m2以外的门窗洞口面积×墙厚

冬季施工混凝土热工计算

冬季施工混凝土热工计算 一、混凝土拌合物的理论温度计算 To=[0.9(Mce*Tce+Mcm*Tcm+Mg*Tg)+4.2*Tw(Mw-Wcm*Mcm-Wg*Mg)-C1(Wcm*Mcm*Tcm+Wg*Mg*Tg)-C2(Wcm*Mcm+Wg*Mg)]÷[4.2*Mw+0.9(Mce+Mcm+Mg)] ——(公式1) To—混凝土拌合物温度(℃) Mw、Mce、MCm、Mg—水、水泥、砂、石的用量(kg) Tw、Tce、Tcm、Tg—水、水泥、砂、石的温度(℃) Wcm、Wg—砂、石的含水率 C1、C2—水的比热容[kj/(kg.k)]及冰的溶解[kj/(kg.k)] 当骨料温度>0℃时,C1=4.2,C2=0 ≤0℃时, C1=2.1, C2=335 墙体混凝土配合比为: 水泥:砂:石:水(每立方量)=419:618:1100:190 砂含水量为5%,石含水量为0% 热水温度为80℃,水泥温度为5℃,砂温度为3℃,石温度为3℃。 根据公式1 To=[0.9(419×5+618×3+1100×3)+4.2×80(190-0.05×618)-4.20.05×618×3-2.1×0.05×618-335×0.05×618]÷ [4.2×190+0.9(419+618+1100)]=18.06 ℃ 二、混凝土拌合物的出机温度计算: T1= To-0.16(To-Tp) ——(公式2)

T1—混凝土拌合物出机温度(℃) Tp—搅拌机棚内温度(℃) 根据公式2 T1=18.06-0.16(18.06-6)=16.13℃ 三、混凝土拌合物经运输到浇筑时的温度计算 T2= T1-(a×t i+0.032n)×(T1+Th)——(公式3) T2—混凝土拌合物经运输到浇筑时温度(℃) t i—混凝土拌合物自运输到浇筑时的时间(h) n—混凝土拌合物转运次数 Th—混凝土拌合物运输时的环境温度(℃) a—温度损失系数(h-1) 当混凝土用搅拌车运输时:a=0.25 根据公式3 T2=16.13-(0.25×0.6+0.032×2)(16.13+5)=11.6℃ 四、考虑模板和钢筋的吸热影响,混凝土浇筑成型时的温度 计算: T3=(C1×M1×T1-C2×M2×T2-C3×M3×T3)/(C1×M1+C2×M2+C3×M3)——(公式4) T3—混凝土浇筑成型时的温度(℃) C1、C2、C3—混凝土、模板、钢材的比热容[kj/(kg.k)] 混凝土的比热容取1 kj/(kg.k) 钢材的比热容取0.48 kj/(kg.k)

混凝土计算题和答案解析

四、计算题(要求写出主要解题过程及相关公式,必要时应作图加以说明。每题15分。) 第3章 轴心受力构件承载力 1.某多层现浇框架结构的底层内柱,轴向力设计值N=2650kN ,计算长度m H l 6.30==,混凝土强度等级为C30(f c =14.3N/mm 2 ),钢筋用HRB400级(2'/360mm N f y =),环境类别为一类。确定柱截面积尺寸及纵筋面积。(附稳定系数表) 2.某多层现浇框架厂房结构标准层中柱,轴向压力设计值N=2100kN,楼层高l 0=H =5.60m ,混凝土用C30(f c =14.3N/mm 2 ),钢筋用HRB335级(2'/300mm N f y =),环境类别为一类。确定该柱截面尺寸及纵筋面积。(附稳定系数表) 3.某无侧移现浇框架结构底层中柱,计算长度m l 2.40=,截面尺寸为300mm ×300mm , 2'/300mm N f y =),混凝土强度等级为C30(f c =14.3N/mm 2 ),环境类别为一类。柱承载轴心压力设计值N=900kN ,试核算该柱是否安全。(附稳定系数表) 第4章 受弯构件正截面承载力 1.已知梁的截面尺寸为b ×h=200mm ×500mm ,混凝土强度等级为C25,f c =11.9N/mm 2 , 2/27.1mm N f t =, 钢筋采用HRB335,2/300mm N f y =截面弯矩设计值M=165KN.m 。环 境类别为一类。求:受拉钢筋截面面积。 2.已知梁的截面尺寸为b ×h=200mm ×500mm ,混凝土强度等级为C25, 22/9.11,/27.1mm N f mm N f c t ==,截面弯矩设计值M=125KN.m 。环境类别为一类。 3.已知梁的截面尺寸为b ×h=250mm ×450mm;受拉钢筋为4根直径为16mm 的HRB335钢筋,即Ⅱ级钢筋,2 /300mm N f y =,A s =804mm 2 ;混凝土强度等级为C40, 22/1.19,/71.1mm N f mm N f c t ==;承受的弯矩M=89KN.m 。环境类别为一类。验算此梁 截面是否安全。 4.已知梁的截面尺寸为b ×h=200mm ×500mm ,混凝土强度等级为C40, 22/1.19,/71.1mm N f mm N f c t ==, 钢筋采用HRB335,即Ⅱ级钢筋,2 /300mm N f y =,截面弯矩设计值M=330KN.m 。环境类别为一类。受压区已配置3φ20mm 钢筋,A s ’=941mm 2 ,求 受拉钢筋A s 5.已知梁截面尺寸为200mm ×400mm ,混凝土等级C30,2/3.14mm N f c =,钢筋采用HRB335,2 /300mm N f y =,环境类别为二类,受拉钢筋为3φ25的钢筋,A s =1473mm 2 ,受 压钢筋为2φ6的钢筋,A ’s = 402mm 2 ;承受的弯矩设计值M=90KN.m 。试验算此截面是否安全。 6.已知T 形截面梁,截面尺寸如图所示,混凝土采用C30, 2/3.14mm N f c =,纵向钢筋采用HRB400级钢筋,

怎么计算混凝土工程量

怎么计算混凝土工程量 一、基础混凝土计算 1、设计图示尺寸以体积计算。 不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。 2、基础。 有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算。超过4:1时,其基础底按板式基础计算,以上部分按墙计算。 箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板有关规定计算,套相应定额项目。 设备基础除块体以外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算,套相应的定额项目计算。 二、柱混凝土计算 按图示断面尺寸乘以柱高以m3计算。柱高按下列规定确定。

有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。 无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。 框架柱的柱高应自柱基上表面(或从楼层的楼板上表面)算至上一层楼板上表面,无楼层者,从柱基上表面至柱顶。 构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算。依附柱上的牛腿,并入柱身体积内计算。 柱计算公式: V=SH 注意:构造柱截面积计算。

三、梁混凝土计算 按图示断面尺寸乘以梁长以m3计算,梁长按下列规定确定: 梁与柱连接时,梁长算至柱侧面; 主梁与次梁连接时,次梁长算至主梁侧面。 梁与混凝土墙连接时,梁长算至混凝土墙的侧面。伸入墙内梁头,梁垫体积并入梁体积内计算。

梁计算公式 (1)过梁:V=SL ①现浇过梁L=门窗洞口宽度+500㎜ ②预制过梁 门窗洞口宽度>1500㎜L=门窗洞口宽度+720㎜门窗洞口宽度≤1500㎜L=门窗洞口宽度+480㎜(2)圈梁:V=SL ①圈梁截面:注意L形截面计算

大体积混凝土温度应力计算

大体积混凝土温度应力 计算 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】

大体积混凝土温度应力计算 1. 大体积混凝土温度计算 1)最大绝热温升值(二式取其一) ρ**)*(c Q F K m T c h += (3-1) )1(**)mt c t h e c Q m T --=ρ ( (3-2) 式中: T h ——混凝土最大绝热温升(℃); M c ——混凝土中水泥用量(kg/m 3); F ——混凝土中活性掺合料用量(kg/m 3); C ——混凝土比热,取(kg ·K ); ρ——混凝土密度,取2400(kg/m 3); e ——为常数,取; T ——混凝土龄期(d ); m ——系数,随浇筑温度而改变,查表3-2 T h (3)= T h (7)= T h (28)= 2)混凝土中心计算温度 ) ()()(t t h j t 1*ξT T T += (3-3) 式中: T j ——混凝土浇筑温度(℃); T 1(t )——t 龄期混凝土中心计算温度(℃);

ξ(t )——t 龄期降温系数,查表3-3同时要考虑混凝土的养护、模板、外加剂、掺合料的影响; j (t )T 1(3)= T 1(7)= T 1(28)= 3)混凝土表层(表面下50~100mm 处)温度 (1)保温材料厚度 ) () (2max q 2x b --h 5.0T T T T K λλδ= (3-4) 式中: δ——保温材料厚度(m ); λx ——所选保温材料导热系数[W/(m ·K)]; T 2——混凝土表面温度(℃); T q ——施工期大气平均温度(℃); λ——混凝土导热系数,取(m ·K); T max ——计算的混凝土最高温度(℃); 计算时可取T 2-T q =15~20℃,T max -T 2=20~25℃; K b ——传热系数修正值,取~,查表3-5。

混凝土强度评定计算方法

混凝土强度评定计算方法 2009年05月25日星期一 21:46 混凝土强度评定计算方法mfcu: 同一验收批强度平均值 fcu,k:设计要求强度值 fcu,min: 同一验收批强度最小值 1、非统计法:mfcu≥1.15fuc,k fcu,min≥0.95 fcu,k 2、统计方法: mfcu-λ 1 Sfcu≥0.9 fcu,k fcu,min≥λ 2 fcu,k Sfcu=每组试验值的方差 (N=10-14: λ 1=1.7 λ 2 =0.9) (N=15-25: λ 1=1.65 λ 2 =0.85) (N=25组以上: λ 1=1.6 λ 2 =0.85) 混凝土强度检验评定标准 GBJ107-87 第一章总则 第1.0.1条为了统一混凝土强度的检验评定方法,促进企业提高管理水平,确保混凝土强度的质量,特制定本标准。 第1.0.2条本标准适用于普通混凝土和轻骨料混凝土抗压强度的检验评定。 有特殊要求的混凝土,其强度的检验评定尚应符合现行国家标准的有关规定。 第1.0.3条混凝土强度的检验评定,除应遵守本标准的规定外,尚应符合现行国家标准的有关规定。 注:对按《钢筋混凝土结构设计规范》(TJ10—74)设计的工程,使用本标准进行混凝土强度检验评定时,应按本标准附录一的规定,将设计采用的混凝土标号换算为混凝土强度等级。施工时的配制强度也应按同样原则进行换算。 第二章一般规定

第2.0.1条混凝土的强度等级应按立方体抗压强度标准值划分.混凝土强度等级采用符号C与立方体抗压强度标准值(以N/m㎡计)表示. 第2.0.2条立方体抗压强度标准值系指对按标准方法制作和养护的边长为150mm的立方体试件,在28d龄期,用标准试验方法测得的抗压强度总体分布中的一个值,强度低于该值的百分率不超过5%。 第2.0.3条混凝土强度应分批进行检验评定.一个验收批的混凝土应由强度等级相同、龄期相同以及生产工艺条件和配合比基本相同的混凝土组成。对施工现场的现浇混凝土,应按单位工程的验收项目划分验收批,每个验收项目应按照现行国家标准《建筑安装工程质量检验评定标准》确定。 第2.0.4条预拌混凝土厂、预制混凝土构件厂和采用现场集中搅拌混凝土的施工单位,应按本标准规定的统计方法评定混凝土强度。对零星生产的预制构件的混凝土或现场搅拌的批量不大的混凝土,可按本标准规定的非统计方法评定。 第2.0.5条为满足混凝土强度等级和混凝土强度评定的要求,应根据原材料、混凝土生产工艺及生产质量水平等具体条件,选择适当的混凝土施工配制强度。混凝土的施工配制强度可按照本标准附录二的规定,结合本单位的具体情况确定。 第2.0.6条预拌混凝土厂、预制混凝土构件厂和采用现场集中搅拌混凝土的施工单位,应定期对混凝土强度进行统计分析,控制混凝土质量。可按本标准附录三的规定,确定混凝土的生产质量水平。 第三章混凝土的取样,试件的制作、养护和试验 第3.0.1条混凝土试样应在混凝土浇筑地点随机抽取,取样频率应符合下列规定: 一、每100盘,但不超过100 的同配合比的混凝土,取样次数不得少于一次; 二、每一工作班拌制的同配合比的混凝土不足100盘时其取样次数不得少于一次。 注:预拌混凝土应在预拌混凝土厂内按上述规定取样。混凝土运到施工现场后,尚应按本条的规定抽样检验。 第3.0.2条每组三个试件应在同一盘混凝土中取样制作。其强度代表值的确定,应符合下列规定: 一、取三个试件强度的算术平均值作为每组试件的强度代表值; 二、当一组试件中强度的最大值或最小值与中间值之差超过中间值的15%时,取中间值作为该组试件的强度代表值; 三、当一组试件中强度的最大值和最小值与中间值之差均超过中间值的15%时,该组

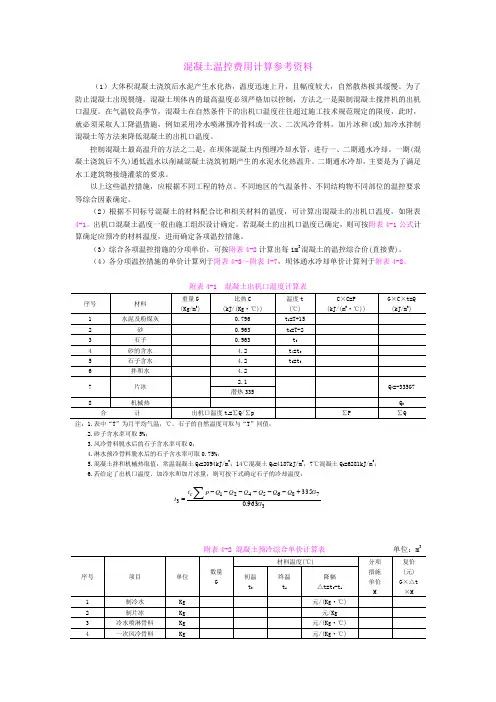

温度计算公式及过程

采用覆盖一层塑料布,当接近临界值时采取覆盖一层岩棉被的保温措施。 假设混凝土浇筑入模温度:T 0=26℃ 室外平均气温:Ta=27℃ 每立混凝土水泥用量:mc=410Kg 每立混凝土粉煤灰用量:F=75Kg 混凝土浇筑厚度:h=1.7m 1、计算混凝土绝热温度 )1(.)(e c G m t T mt c --=ρ 其中: mc=410Kg G=375J/Kg m=0.384 经计算可知:Tmax=410x375/0.96x2400=66.73℃ 2、不同龄期混凝土内部温度可按下式估算: Tt=Tmax ק+T 0+F/50 §---与龄期块体厚度、施工方法等有关的系数 F---粉煤灰用量,取75Kg/m3 T 0---混凝土入模温度,取26℃ 根据上式并参照建筑施工计算手册估算本工程内部温度Tt 最大值出现在浇 因3、混凝土保温养护需要覆盖的材料及厚度选择: 设用岩棉板保温,其导热系数0.14W/(m ·K ),属易透风的保温材料,取K=2.6 保温材料的厚度,由下式得: δ=0.5h*λi (Tb-Ta)*K/λ(Tmax-Tb) 计算 δ=0.5*1.8*0.14 (25-20)*2.6/2.3*(66.73-25)=0.012米=1.2厘米 式中:δ—保温材料厚度 h —混凝土实际厚度 λi —所选保温材料导热系数,选用岩棉板进行保温,取0.14 Tb —混凝土表面温度(℃) Ta —施工期大气平均温度(℃),取20℃ K —传热系数修正值,取K=2.6 λ—混凝土导热系数,取2.3. Tmax —计算得砼最高温度℃ 故知,用1.2cm 厚岩棉板覆盖保温可控制裂缝出现。

混凝土计算公式

正截面受弯 单筋矩形截面设计 ρmin=max{0.45f t/f y,0.2%} α=M u/α1f c bh0 ξ=1-√1?2αs A s=α1f c bξh0/f y>ρmin bh 复核 A s>ρmin bh x=f y A s/α1f c b x≤x b=ξb h0or x>x b令x=x b M u=α1f c bx(h0-x/2) M u=α1f c b x b(h0-x b/2) 双筋矩形截面 A S’未知x=x b=ξb h0 A s’=M s?α1f c bh02ξb(1?0.5ξb) fy′(?0?α0′) A s’≥ρmin bh or A s’=ρmin bh(按As已知计算) A s= α1f c bξb?0+A s′f y′ f y As已知 x=?0(1?√1?2[M u?A s′f y′(?0?a s′)] α1f c b?02 ) x>x b=ξb h0 按AS未知重新计算 2a s’≤x≤x b As=α1f c bx+A s′f y′ f y =α1f c bξ?0+A s′f y′ f y x<2a s’As=M u f y(?0?a s′)

复核 x= f y A s ?f y ′A s ′α1f c b x<2a s ’ M u =f y A s (h 0-a s ’) 2a s ’≤x ≤ξb h 0 M u =α1f c bx(h 0-0.5x)+f y ’A s ’(h 0-a s ’) x>ξb h 0 取x=ξb h 0 M u =α1f c b ξb h 02(1-0.5ξb )+f y ’A s ’(h 0-a s ’) T 型截面 M ≤α1f c b f ’h f ’(h 0-h f ’/2)为第一类 设计 αs = M α1f c b f ′?0 2 ξ=1-√1?2αs 且ξ≤ξb A s = α1f c b f 2?0ξ f y , 且A s >A smin =ρmin bh 若A s

混凝土温度计算公式

混凝土温度计算公式 1.最大绝热温升(二式取其一) (1)Th=(mc+k·F)Q/c·ρ (2)Th=mc·Q/c·ρ(1-e-mt) 式中 Th——混凝土最大绝热温升(℃); mc——混凝土中水泥(包括膨胀剂)用量(kg/m3);F——混凝土活性掺合料用量(kg/m3); K——掺合料折减系数。粉煤灰取~; Q——水泥28d水化热(kJ/kg)查表; c——混凝土比热、取[kJ/(kg·K)]; ρ——混凝土密度、取2400(kg/m3); e——为常数,取; t——混凝土的龄期(d); m——系数、随浇筑温度改变。 T1(t)=Tj+Th·ξ(t) 式中 T1(t)——t龄期混凝土中心计算温度(℃);Tj——混凝土浇筑温度(℃); ξ(t)——t龄期降温系数

3.混凝土表层(表面下50~100mm处)温度1)保温材料厚度(或蓄水养护深度) δ=·λx(T2-Tq)Kb/λ(Tmax-T2) 式中δ——保温材料厚度(m); λx——所选保温材料导热系数[W/(m·K)] T2——混凝土表面温度(℃); Tq——施工期大气平均温度(℃);λ——混凝土导热系数,取(m·K);Tmax——计算得混凝土最高温度(℃); 计算时可取T2-Tq=15~20℃ Tmax=T2=20~25℃ Kb——传热系数修正值,取~

T2——混凝土表面温度(℃); Tq——施工期大气平均温度(℃); λ——混凝土导热系数,取(m?K); Tmax——计算得混凝土最高温度(℃); 计算时可取T2-Tq=15~20℃ Tmax=T2=20~25℃ Kb——传热系数修正值,取~ 传热系数修正值 保温层种类K1K2 1纯粹由容易透风的材料组成(如:草袋、稻草板、锯末、砂子)由易透风材料组成,但在混凝土面层上再铺一层不透风材料在易透风保温材料上铺一层不易透风材料在易透风保温材料上下各铺一层不易透风材料纯粹由不易透风材料组成(如:油布、帆布、棉麻毡、胶合板)注:1.K1值为一般刮风情况(风速<4m/s,结构位置>25m); 2.K2值为刮大风情况。 2)如采用蓄水养护,蓄水养护深度 hw=x?M(Tmax-T2)Kb?λw/(700Tj+?Q) 式中 hw——养护水深度(m); x——混凝土维持到指定温度的延续时间,即蓄水养护时间(h); M——混凝土结构表面系数(1/m),M=F/V; F——与大气接触的表面积(m2); V——混凝土体积(m3); Tmax-T2——一般取20~25(℃); Kb——传热系数修正值;

混凝土配合比计算公式

举个例子说明: C35砼配合比设计计算书 工程名称:XX (一)原材情况: 水泥:北水P.O 42.5 砂:怀来澳鑫中砂粉煤灰:张家口新恒Ⅱ级 石:强尼特5~25mm碎石外加剂:北京方兴JA-2防冻剂 (二)砼设计强度等级C35,fcu,k取35Mpa,取标准差σ=5 砼配制强度fcu,o= fcu,k+1.645σ=35+1.645×5=43.2Mpa (三)计算水灰比: 水泥28d强度fce取44Mpa 根据本地碎石的质量情况,取a=0.46, b=0.07 W/C=0.46×44/(43.2+0.46×0.07×44)=0.45 (四)根据试配情况用水量取185kg/m3。 (五)确定水泥用量mc,mc=185/0.45=411kg 粉煤灰采用超量取代法,取代水泥13%,超量系数1.5,内掺膨胀剂6%,防冻剂掺量3.6%,经计算最终结果如下: 水泥用量为337kg/ m3粉煤灰用量为75kg/ m3膨胀剂用量为26kg/ m3 防冻剂用量为15.8kg/ m3 (六)假定砼容重为2400kg/m3,砂率为βs=43%,得 砂用量为757kg/ m3 石用量为1004kg/ m3 由此得每立方米的理论砼配比为: Kg/m3 水泥水砂子石子粉煤灰外加剂膨胀剂 337 185 757 1004 75 15.8 26 然后试配确定生产配合比 常规C10、C15、C20、C25、C30混凝土配合比是多少? 要看混凝土的强度等级啊,强度等级不同,量也不同 混凝土按强度分成若干强度等级,混凝土的强度等级是按立方体抗压强度标准值fcu,k划分的。立方体抗压强度标准值是立方抗压强度总体分布中的一个值,强度低于该值得百分率不超过5%,即有95%的保证率。混凝土的强度分为C7.5、C10、C15、C20、C25、C30、C35、C40、C45、C50、C55、C60等十二个等级。 混凝土配合比是指混凝土中各组成材料(水泥、水、砂、石)之间的比例关系。有两 种表示方法:一种是以1立方米混凝土中各种材料用量,如水泥300千克,水180千克,砂690千克,石子1260千克;另一种是用单位质量的水泥与各种材料用量的比值及混凝土的水灰比来表示,例如前例可写成:C:S:G=1:2.3:4.2,W/C=0.6。 常用等级 C20

砼温度计算

砼浇筑块体温度计算 计算参照《建筑施工手册》(缩印本第四版)。 大体积混凝土配合比:(C45 P8,国产实业混凝土有限公司搅拌站提供) 1)混凝土最大水化热绝对温升 a、按照公式T h =(m c +K·F)Q/(c·ρ)计算 其中:T h —混凝土最大绝热温升(℃); m c —混凝土中水泥(含膨胀剂)用量(Kg/m3),取W=330+49=379 Kg/m3; F—混凝土活性掺合料用量(kg/m3),取F=58+97=155Kg/m3; K—掺合料折减系数,粉煤灰取0.25~0.30,此处取Ⅱ级粉煤灰取K=0.30; Q—水泥28d水化热(kJ/kg),查表10-81,PO42.5取Q=375 kJ/kg; C—混凝土的比热,取C=0.97kJ/(kg·K) R—混凝土密度,取R=2400kg/m3。 T h =(m c +K·F)Q/Cρ =(379+0.30×155) ×375/(0.97×2400) =68.5°C

2)混凝土的中心计算温度 参照公式10-44计算,3天温度达到最大值,即 T 1(max)= T 1 (3)=T j +T h ·ζ(3) 其中,T 1 —混凝土中心计算温度(℃); T j —混凝土浇筑温度(℃),本工程冬期施工,按照入模温度取值,即取 T j =5℃; T h —混凝土最大绝热温升(℃),取T 3 =68.5℃ ζ—t龄期降温系数,查表10-83,ζ(3)为最大值,浇筑层厚度按1.8m 选择,ζ(3)=0.49,则中心计算温度 T 1(max)= T 1 (3)=T j +T h ·ζ(3)=5+68.5×0.49=38.6℃ 通过以上计算可知:如果混凝土入模温度在5℃左右,则施工过程中测温点测得的混凝土内部最高温度应该在39℃左右。 按照上述计算结果来计算混凝土表层保温材料厚度。 3)混凝土表层保温材料厚度计算 采用公式10-45计算,δ=0.5h·λ x ·K b (T 2 -T q )/λ(T max -T 2 ) 式中:δ—保温材料的厚度(m); h—混凝土厚度(m); λx—保温材料导热系数(W/m·K),本工程拟采用麻袋,λx=0.09 W/m·K; K b —传热系数修正值,查表10-85,考虑大风情况,保温材料上下各铺设一 层不透风材料,K b =1.3; T 2 —混凝土表面温度(表面下50~100mm处)(℃); T q —施工期大气平均温度(℃),本工程施工期为初冬,取T q =5℃; λ—混凝土的导热系数(W/m·K),取λ=2.33 W/m·K;
