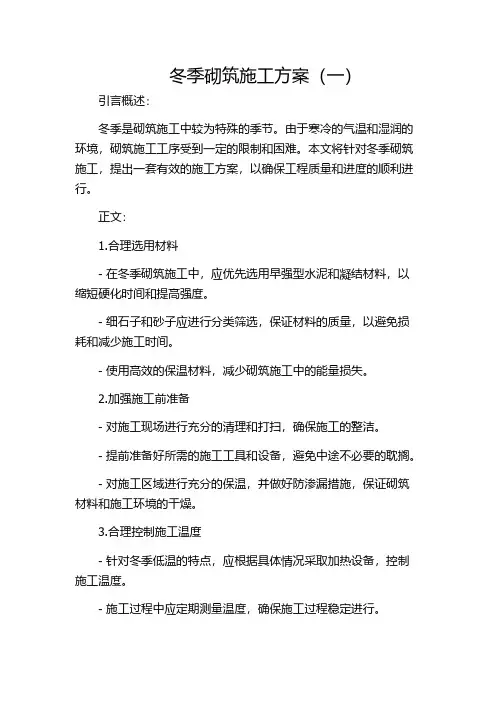

当前位置:文档之家› 砌体工程冬季施工方案

砌体工程冬季施工方案

砌体工程冬季施工方案
砌体工程冬季施工方案

编号:SM-ZD-45757 砌体工程冬季施工方案Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.

编制:____________________

审核:____________________

批准:____________________

本文档下载后可任意修改

砌体工程冬季施工方案

简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。

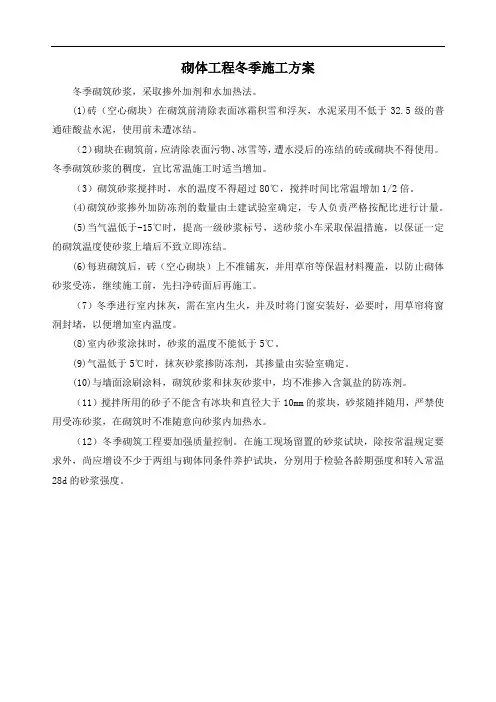

1、砖砌体工程冬期采用掺无氯盐防冻剂砂浆法。

2、对材料的要求:

(1)砖在砌筑前应将表面积灰、积雪清扫干净;

(2)水泥采用普通硅酸盐水泥,使用时不能冻结;

(3)石灰膏应经融化并重新拌合后方可使用;受冻而脱水风化的石灰膏不可使用。

3、冬期砌筑砂浆的稠度,宜比常温施工适当增加,可通过加石灰膏的办法来解决。稠度控制在8~13cm。

4、砂浆在使用时的温度不低于5℃。

5、为了拌和热砂浆,配备专用加热水箱,水的温度控制在90℃左右,先将水、砂先行搅拌,再加水泥。

6、水的温度应经常检查,每小时不少于1次,温度计停留在水内时间不少于1分钟。

7、冬期搅拌砂浆的时间应适当延长,一般要比常温期

增加2分钟。

8、减少砂浆在搅拌、运输、储存过程中的温度损失采用措施:

(1)砂浆的搅拌应在保温棚内进行,环境温度不低于+5℃;冬期施工砂浆要随拌随运,不可储存和二次倒运。

(2)把缩短砂浆运输距离作为设置搅拌站主要依据,当用手推车输送砂浆时,车体应采取保温措施。车体采用双层钢板,中间采用木锯沫填实。

(3)砂浆必须随拌随用,砂浆的储存时间不宜超过15分钟。

(4)运输车应及时清理,每日下班后用热水清理,以免冻结。

9、严格使用已遭冻结的砂浆。

10、砌砖采用'三一砌砖法',即一铲灰、一块砖、一挤揉。

11、砌砖前必须立匹数杆水平和垂直灰缝的平均厚度不可大于10mm,施工时要经常检查灰缝的厚度和均匀性。

12、每天收工前,砌体表面不铺砂浆,用草帘将砌体表面加以覆盖。第二天上班时,应先将砖表面的霜雪扫净,然

后再继续砌筑。

13、砂浆中的防冻剂掺量参照实验报告及厂家材料说明。

14、防冻剂的掺法:防冻剂应先溶解于水,然后投入搅拌。

15、当日最低气温≤-15℃时,砂浆强度应按常温施工时提高一级。

16、普通砖在正温度条件下砌筑时,砖应适当浇水湿润,可用喷壶随浇随砌。在负温度下砌筑时砖不浇水,但砖表面的灰砂、冰雪必须清除。

这里填写您的企业名字

Name of an enterprise

冬季混凝土路面施工方案

永年县农村道路网改造工程(一期工程)一般乡村公路6标段 冬 季 施 工 方 案 编制人 审批人 邢台市正阳建筑安装有限公司

目录 1.适用范围 (3) 2.施工准备 (3) 3.冬季施工措施 (5) 4.安全与防火措施 (7)

永年县农村道路网改造工程(一期工程)一般乡村公路6标段 混凝土路面冬季施工方案 一、适用范围 适用于现场浇筑混凝土路面施工。 二、施工准备 当室外日平均气温连续五昼夜低于5℃时,混凝土路面的施工应按冬期施工规定进行。 2.1 技术准备 1.认真审核设计图纸和设计说明书。 2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 2.2 材料要求 1.水泥 (1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级

配良好,质地坚硬,不应含有易受冻成分的矿物。所用骨料的储备地点应选择地势高不积水的地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术规范》(GB 50119)的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝结、硬化的杂质以及引起导致混凝土腐蚀的离子。 6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。 2.3 机具设备 1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车等。 2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式照明设备等。 4.抹面机具:电抹子、木抹子、铁抹子等。 5.施工测量和检验试验仪器设备。 2.4 作业条件

冬季施工方案(最终版)

XXXXXXXX项目 冬季施工方案 编制: 审核: 批准: XXXX有限公司 2016年 11月1日 目录

1、编制依据 (3) 2、工程概况 (3) 3、施工部署?3 1、进度安排......................................... 32、组织机构?错误!未定义书签。 3、冬施原则及特点..................................... 5 4、施工准备 (5) 1、技术准备?5 2、现场准备 (6) 3、材料准备 (7) 5、操作工艺及施工方法?7 1、土方工程?7 2、砌筑工程.......................................... 8 3、钢筋工程 (9) 4、混凝土工程?11 5、(五)、残炭锅炉基础、加压气化车间等重要部位的基础冬季施工的施工方法? 16 6、安全保障措施?18 7、热工计算?错误!未定义书签。 XXXXXXXX项目-

冬季施工方案 一、编制依据 1、XXXXXXXX项目施工图。 2、建筑工程冬期施工规程 JGJ104-2011 3、《建筑工程施工质量验收统一标准》GB50300—2013 4、《建筑地基基础工程施工质量验收规范》 GB50202—2002 5、《混凝土结构工程施工质量验收规范》 (GB50204-2015) 6、《混凝土质量控制标准》(GB50164-92) 7、《混凝土检验评定标准》 (GBT50107-2010) 二、工程概况 XXXXXXXX项目:XXXXXXXX项目,加压气化车间,长42.6米,宽23.5米,厂房基础为钢筋混凝土独立基础、筏板基础,厂房为框架结构、钢结构;残炭锅炉车间,长44米,宽20米,厂房基础为钢筋混凝土独立基础、筏板基础,厂房为框架结构、钢结构;干煤棚长72米,宽24米,厂房柱基础为钢筋混凝土独立基础,厂房为排架结构、剪力墙结构;栈桥基础为钢筋混凝土独立基础,地下通廊结构,破碎楼基础为钢筋混凝土独立基础,厂房为框架结构。 三、施工部署 1、进度安排 根据总体工期的要求,以及金昌市常年进入冬期施工的日期(约在11月1日)和结束冬期施工的日期(约为三月中旬),在冬期施工过程中主要进行如下分部分项工程的施工:

砖砌体工程专项施工方案

全球家具建材CBD一期4栋 E、F区工程 砖 砌 体 专 项 施 工 方 案 编制日期:年月日

全球家具建材CBD一期4栋E、F单元 砌体工程专项施工方案 本工程填充墙体:外墙采用200×115×90烧结多孔砖,内墙采用240×200×115烧结空心砖,砌筑砂浆为M5混合砂浆。 一、施工准备: ⑴、按设计标高要求立好皮数杆。 ⑵、由试验室做好砂浆级配。 ⑶、材料要求 ①、砌块:品种、强度等级必须符合设计要求,并有出厂合格证、试验复试报告。 ②、水泥:品种及标号必须符合设计要求,并有合格证、试验复试报告。 ③、砂:配制M5以下砂浆所用砂的含泥量不超过5%,M5及其以上砂浆的砂含泥量不超过3%,使用前用5mm孔径的筛过筛。 ⑷、作业条件 ①、弹好轴线、墙身线、门窗洞口位置线。 ②、砌块已提前浇水湿润。 ③、填充墙基底清扫干净。 ⑸、质量关键要求 ①、梁或板下填充墙砌体容易产生裂缝,当砌至近梁、板底时,应留50㎜高空隙,待砌体沉实约3—4天后再用斜砌法把砌

体与上部板梁间用砌块顶紧填实。 ②、填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。 ③、填充墙砌筑时应错缝搭砌,砌体的灰缝厚度和宽度应符合规范要求。 ⑹、职业健康安全关键要求 ①、砌筑使用的架子必须验收后方可使用。 ②、砖、砌体在架子堆放不易过高。 ⑺、环境关键要求 ①、砂浆拌制过程中应防止粉尘污染并有相应措施。 ②、做到工完料尽,及时清理建筑垃圾。 (8)、砂浆的拌制与使用 a、砂浆组成材料的配料精度应控制在下列规定之内: 水泥≤±2%、砂石灰膏≤±5%,砂应考虑其含水量对配料的影响。 b、砂浆采用砂浆搅拌机拌合。 c、搅拌水泥混合砂浆时,应先将砂及水泥投入,?干拌均匀后,再投入石灰膏加水搅拌均匀;搅拌水泥砂浆时,应先将砂及水泥投入,干拌均匀后,再投入水搅拌均匀。 d、拌成后的砂浆,其稠度应为70-90mm,分层度不应大于30mm,颜色一致。 e、砂浆应随拌随用。?水泥砂浆和水泥混合砂浆必须在拌成后3h和4h内使用完毕。

PHC管桩冬季施工方案

PHC管桩冬季施工方案 一、工程概况 工程名称:江苏华电句容煤炭储运工程。 工程地点:镇江市句容市华电路句容电厂内。 拟建镇江港高资港区江苏华电句容煤炭储运工程紧邻句容电厂,位于句容市北部,长江下游镇扬河段世业洲右汉口门的右岸、大道河口至虹桥口岸段。厂区地理坐标概位为119° 15’ E, 32° 12’ No厂区距句容约SOknir距镇江市约20knu 轨道基础下地基采JUeeOOPHC管桩(C型几桩顶标高4. SOm,桩底标高-31. 25in?33. 177m 不等。桩工程量约18000nb共480根,其中360根直桩.120根斜桩,斜桩斜率8:1。 拟建场地现状主要为空地,局部有施丄便道、堆上,除堆上外地势较平坦。中心地带日前已少量积水。 拟建场地位于江苏省镇江市句容市华电路属平原正常地带正常沉积地段,按地层沉积时代、成因类型及其物理力学性质指标的差异详见地勘报告。 桩端进入土层满足设计要求。 山于该工程合同工期紧,为满足业主的要求,不影响工期,必须在冬季困难能克服的悄况下需采取一定的措施,继续施工。 二.冬季施工的项目 PHC管桩的施工 三.PHC管桩冬季施工需解决的问题 PHC桩冬期施工过程中的焊接质量控制; 2、管桩桩机钢丝绳的养护: 3、机械设备的工作措施: 4、冬季施工人员的注意事项。 四、冬季施工注意事项 进入冬季施工阶段,也是安全生产事故高发阶段,施丄项U部必须高度巫视安全生产, 积极定期、定岗、定人检査施工现场存在的安全隐患,并及时消除隐患。 (一)PHC桩接头焊接的质量控制 1、PHC桩接头焊接过程中增大焊接电流,减低焊接速度; 2、桩焊口周围设置挡风圉挡; 3、当温度低于零下2摄氏度时,停止施丄。

浆砌石冬季施工方案

目录 第一章工程概况 (2) 第二章编制依据 (2) 第三章浆砌石护坡冬季施工部署 (2) 第四章浆砌石护坡冬季施工准备 (3) 第六章技术质量保证措施 (9) 第七章安全消防措施 (10) 第八章安全文明施工、环境保护措施 (10)

第一章工程概况 1、项目概述: NQS河是JM河的二级支流,发源于FS区西南STC 。自西北向东南流经DSW 镇、CG镇,后经HBS于ZC汇入BJM河。NQS河出BJ市界后称为HL河。市内流域面积71.78km2,河长15.68km,河宽10~50m,河道平均比降0.72%。现状河道大部分河段不足5年一遇洪水标准。 本次河道治理范围为:从STC至NQS河出BJ市境,全长15.6km。主要工程内容:河道疏挖、新挖河槽、堤防填筑、新建跌水、巡河道路、改建桥梁、新建雨水口、铺设截污管线以及景观绿化、管线改移等工程。 2、本标段为FS区NQS河治理工程第*标段BBD桥下游770m(桩号11+500;该处为CG镇、DSW镇交界)至SMC东侧300m(桩号13+700),总治理长度2.2km。 3、本单位工程河道治理分部工程,浆砌石护砌冬季施工部位13+460至13+620两岸岸坡。 第二章编制依据 1、施工图纸 C〔横断面图(一)至(六)〕。 2、规程规范 ①《工程建设标准强制性条文》(建标[2011]60号)。 ②《水利水电基本建设工程单元工程质量等级评定标准》堤防工程(SL634-2012)。 ③《水利水电基本建设工程单元工程质量等级评定标准》土石方工程(SL631-2012)。 ④《砌体结构工程施工质量验收规范》(GB50203-2011)。 ⑤《建筑工程冬期施工规范》(JGJ/T104-2011)。 第三章浆砌石护坡冬季施工部署 一、浆砌石护坡冬施主要工程量

砌体工程专项施工方案

目录 一、编制依据 (1) 二、工程概况 (2) 2.1 建筑概况 (2) 2.2 砌体工程概况 (3) 2.3 施工特点 (3) 三、施工部署 (5) 3.1 施工顺序 (5) 3.2 施工步骤 (5) 四、施工准备 (6) 4.1 技术准备 (6) 4.2 劳动力准备 (6) 4.3 主要施工机械设备准备 (6) 4.4 主要材料准备 (6) 五、设计及施工规定和要求 (8) 5.1 原材料 (8) 5.2 砌块: (8) 5.3 砌筑砂浆 (8) 5.4 构造柱 (9) 5.5 墙体拉结筋的设置 (9) 5.6 过梁 (12) 5.7 圈梁 (12) 5.8 其他施工要点 (12) 六、施工方法 (14) 6.1 工艺流程 (14) 6.2 砌筑前准备 (14)

6.3 砌筑施工方法 (15) 一、蒸压加气混凝土砌块 (15) 二、轻集料混凝土小型空心砌块 (15) 三、预埋管道处理 (17) 四、关键工序图片: (17) 6.4 钢筋混凝土施工 (18) 七、质量标准及保证措施 (20) 7.1 质量控制要点 (20) 7.2 质量控制 (21) 7.3 允许偏差 (21) 7.4 成品保护 (22) 八、安全与文明施工 (23) 8.1 文明管理 (23) 8.2 文明施工 (23)

一、编制依据 1、设计施工图纸; 2、国家现行有关技术标准、施工验收规范、工程检验及评定标准; 3、《普通混凝土小型空心砌块》GB8239-87; 4、《蒸压加气混凝土砌块》GB/T11968-2006; 5、《施工组织设计》; 6、《砌体结构设计规范》GB50003-2011; 7、《混凝土结构工程施工质量验收规范》GB50204-2011 8、《砌体工程施工质量验收规范》GB50203-2011; 9、《砌体填充墙结构构造》12G614-1; 10、《建筑工程施工质量验收统一标准》GB50300-2013;

砌体工程冬季施工方案

编号:SM-ZD-45757 砌体工程冬季施工方案Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

砌体工程冬季施工方案 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。 1、砖砌体工程冬期采用掺无氯盐防冻剂砂浆法。 2、对材料的要求: (1)砖在砌筑前应将表面积灰、积雪清扫干净; (2)水泥采用普通硅酸盐水泥,使用时不能冻结; (3)石灰膏应经融化并重新拌合后方可使用;受冻而脱水风化的石灰膏不可使用。 3、冬期砌筑砂浆的稠度,宜比常温施工适当增加,可通过加石灰膏的办法来解决。稠度控制在8~13cm。 4、砂浆在使用时的温度不低于5℃。 5、为了拌和热砂浆,配备专用加热水箱,水的温度控制在90℃左右,先将水、砂先行搅拌,再加水泥。 6、水的温度应经常检查,每小时不少于1次,温度计停留在水内时间不少于1分钟。 7、冬期搅拌砂浆的时间应适当延长,一般要比常温期

轨道工程冬季施工方案

目录 一.编制依据..................................................................................................... - 0 - 二.工程概况..................................................................................................... - 0 - 三.冬季施工工期及时间的确定 ................................................................... - 1 - 四.冬季施工措施 ............................................................................................ - 1 - 五.作业准备..................................................................................................... - 2 - 六.技术要求..................................................................................................... - 3 - 七.施工工艺流程 ............................................................................................ - 3 - 八.质量控制技术措施.................................................................................... - 3 - 九.施工要求..................................................................................................... - 5 - 十.劳动力组织................................................................................................. - 6 -十一.材料要求................................................................................................. - 6 -十二.设备和机具 ............................................................................................ - 7 -十三.质量检测................................................................................................. - 7 -十四.安全及环保要求.................................................................................... - 8 -

墙体砌筑专项施工方案(DOC)

目录 一、工程概况 (1) 二、编制依据 (1) 三、设计及规范要求 (1) 四、施工准备 (6) 五、主要施工工艺及技术措施 (8) 六、冬季施工措施 (13) 七、质量要求及质量保证 (13) 八、成品保护 (14) 九、安全措施 (15) 十、环境保护 (15) 十一、附件 (16)

一、工程概况 本工程为太仓太湖世家郑和路项目二、三期工程,其位于江苏省苏州太仓市,郑和东路以北(一期工程场地北侧)、洛阳路南侧、大半泾西侧。本工程拟建建筑主要由二期部分15#-21#楼多层住宅、24#、25#、26#楼高层住宅、1#地下车库、2#地下车库和配套公建,框架、框剪结构;三期部分22#、23#、27#-30#楼高层住宅,框剪结构,基础均采用桩基础。 本工程高层建筑最高高度为84.1m,高层结构都为地上27层,地下二层,多层都为地上6层,1#地下车库为单层非人防地下室,2#地下车库为单层人防地下室。 本工程建筑物设计使用年限为50年。建筑物安全等级二级,建筑抗震重要性类别为丙类。高层住宅楼采用剪力墙结构,地下车库采用框架结构。抗震设防烈度为7度。 本工程地下室填充墙及主楼内隔墙选用A5.0级轻质加气混凝土砌块密度B06级(容重≤800kg/m3),抗压强度不小于5.0MPa专用粘结剂进行砌筑;主楼±0.000以上外墙及电梯井道填充墙采用MU7.5混凝土多孔砖(≤1400kg/m3 ),M7.5预拌砌筑砂浆进行砌筑,厨卫管道井墙体为100厚砼多孔砖侧砌。 二、编制依据 1、太湖世家二、三期工程建筑、结构施工图纸 2、太湖世家二、三期工程施工组织设计 3、《砌体工程施工质量验收规范》GB50203-2011 4、《建筑物抗震构造详图》11G329-1 5、《建筑工程施工质量验收统一标准》GB50300-2001 6、《混凝土结构加固设计规范》(GB50367-2006) 7、《砌体填充墙结构构造》06SG614-1

砖砌体工程施工方案

一、编制依据 1、设计图纸; 2、《砌体工程施工质量验收规范》(GB50203—2002); 3、《现行建筑施工手册》(缩印本,1992年版) 二、工程概况 本工程C区±0.000以下采用MU15机制红砖,M10水泥砂浆砌筑,±0.000—2.1m采用MU10机制红砖,M7.5水泥砂浆砌筑,2.1m以上外墙采用MU10粘土砖眠墙、内墙体为190炉渣砌块,M10混合砂浆砌筑;A 区±0.000以下采用Mu10粘土砖,M10水泥砂浆砌筑;±0.000以上采用Mu10粘土砖,M7.5混合砂浆砌筑;其余各区±0.000以下采用MU10粘土砖,M7.5水泥砂浆砌筑,±0.000以上外墙采用MU10粘土砖眠墙、内墙体为190炉渣砌块,M7.5混合砂浆砌筑。 三、施工准备 要求在砌体工程开始施工前必须做好下述各项施工准备工作: 1、材料:红砖、水泥、砂等材料必须符合设计图纸的要求,并已做好材料的外观检测和抽样送检工作。 2、拉结筋和各种预埋钢筋已焊接和接长完毕。 3、防腐木砖准备完毕。 4、施工楼面已清理干净,并已做好分中弹线,标高控制工作,有专用的、安全可靠的进料平台。 5、安全、技术交底:在开工前三天,由施工员、安全员和技术负责人负责做好安全、技术交底工作。 四、砌筑砂浆

1、砂浆的配合比采用重量比。砌筑砂浆拌制采用32.5#普通硅酸盐水泥,水泥用量由试配确定。 2、砌筑砂浆拌制用砂均采用中砂,必须全部过筛,且不得含有草根等杂物,砂的含泥量不得超过3%。 3、拌制水泥混合砂浆用的石灰膏或磨细生石应符合下列要求: (1)块状生石灰熟化成石灰膏时,应采用孔洞不大于3mm×3mm网过滤,熟化时间不得少于7天,对于磨细生石灰粉,其熟化时间不得少于2天。 (2)沉淀池中贮存的石灰膏,应防止干燥、冻结和污染。严禁使用脱水硬化的石灰膏。 (3)消石灰粉不得直接使用于砂浆中。 4、砂浆采用机械搅拌,自投料完算起,搅拌时间不得少于3分钟。 5、砂浆随拌随用。在拌成后和使用时,不得就地开餐,直接堆放在楼面上,必须盛入贮灰器中或铁板上,或在楼面铺彩采布。如砂浆出现泌水现象,必须在砌筑前再次拌合。砂浆在拌成后必须在3至4小时内使用完毕,在夏季必须在2小时内使用完毕。 6、除地下室隔墙、外围护墙、内隔墙、楼梯间墙和卫生间墙使用水泥砂浆砌筑外,所有墙体的底下三皮砖使用水泥砂浆砌筑。 五、砌砖工程 1、粘土砖必须提前1~2天在砖堆场浇水湿润,含水率为10%~15%。严禁在准备开始砌筑前临时湿水或根本不湿水。 2、砖砌体开始施工前,必须先设置皮数杆。并且将砌筑的部位清理干净,浇水湿润。 3、在砌筑的过程中,必须双面挂线,外墙面必须拉水平通线和垂直

(完整版)安装冬季施工方案

安装冬季施工方案 一、工程概况 本工程施工地区位于**省**市**区,该地区冬季较长且寒冷干燥少雪。极端最低气温-32.6℃,最冷月平均气温-9.7℃,最冷月平均相对湿度51%,冬季平均大气压力898.4hPa,最大积雪深度9.0cm,冬季平均风速2.2m/s ,土壤标准冻深120.0cm,基本雪压0.25kN/m2。 根据工程进度分析,处于冬季施工的设备制作与安装、钢结构、管道制作与安装等重点施工步骤的防风、防滑、防冻、防火的等问题较为突出。针对该地区季节特点,焦化项目部根据工程的进度、专业制定了以下冬季施工方案,以确保冬季施工质量及工期。 二、冬季施工方案 1、冬季施工准备工作 ⑴对冬施将要施工的分部分项工程进行图纸复查,列出主要工程实物量,安排好施工进度计划。对不适合冬施要求的分项或部位,及时向建设单位、设计单位提出修改设计建议。 ⑵编制专题冬施方案,达到技术可靠、经济合理,同时组织有关人员学习,并对有关班组详细进行交底。 ⑶按照冬施计划,编制切实可行的冬施物资需用计划,尽快落实货源,及时进场。对有毒、易燃、易爆物品应符合相关的管理规定。 ⑷对掺加外加剂人员、测温保温人员、试验人员及计量、外加剂管理人员定岗定责,加强管理。

2、冬季钢结构工程施工要点 ⑴钢结构制作工程 1)冬季施工中钢结构的制作和安装要严格依据有关钢结构冬季施工规定执行。 2)钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中采取调整偏差的技术措施。 3)参加负温钢结构施工的电焊工必须是经过负温度焊接工艺培训,考试合格,并取得相应的合格证的专业人员。 4)负温下使用的钢材及有关连接材料须附有质量证明书,性能符合设计和产品标准的要求。 5)碱性焊条在使用前必须按照产品出厂证明书的规定进行烘焙,烘焙合格后,存放在80~100℃烘箱内,使用时取出放在保温筒内,随用随取。负温下使用的焊条外露不得超过2小时,超过2小时重新烘焙,焊条烘焙次数不超过3次。焊剂在使用前按规定进行烘烤,使其含水量不超过0.1 %。 6)构件下料时,应预留收缩余量,焊接收缩量和压缩变形量应与钢材在负温度下产生的收缩变形量相协调。 7)负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷。严禁在焊接母材上引弧。一个构件两端不得同时进行焊接。8)在负温度下厚钢板焊接完成后,在焊缝两侧板厚2-3倍范围内立即进行后热处理,加热温度150-300℃,保持1-2h。焊缝焊完后或热

砌体工程冬季施工方案

砌体工程冬季施工方案 一、工程基本概况 目前主体结构施工已基本完成,冬季施工内容主要为砌体工程,内墙抹灰工程。 现即将进入冬季施工,为了保证工程质量,编制内墙砌体冬季施工方案。 二、冬期室内砌体工程施工概况 冬期施工起始日期根据“建筑工程冬期施工规程”,室外日平均气温连续5天稳定低于5℃即进入冬期施工,起止日期经实测确定。 三、施工准备 1.技术准备 1.1根据施工组织设计,编制切实可行的冬期室内砌体施工方案,针对冬期施工的特点,采取切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底。 1.2 提前确定外加剂,申请砌筑砂浆的配合比。 1.3制定确实可行的室内保温防冻措施。 1.4在冬施前做好防冻剂试配工作。做好测温各项记录表格的准备工作。 1.5构造柱、门过梁、窗台压顶所用混凝土添加防冻剂等外加剂。 2.现场准备 2.1根据现场平面布置提前组织有关机具、外加剂、和保温材料进场。

2.2做好全部临时上水管的防冻保温。 2.3材料堆放选在无积水、积冰的地方。 2.4保证消防道路的畅通。 2.5做好各种材料的保温防冻工作。 3.劳动力组织 4.材料准备 4.1 保温材料:表4-1 4.2其他材料:表4-2 5.人员准备 5.5.1现场设置砌体冬施管理负责人,负责现场的冬期管理工作。 5.5.2专人负责冬期室内砌体施工的技术工作。 5.5.3试验室安排专人负责冬期砂浆试块儿及混凝土试块的管

理。 5.5.4现场安排1名冬期测温人员,负责不间断的测温工作。 5.5.5及时收集天气预报信息,防止寒流突然袭击。 6.施工区准备 在进入冬施以前,由项目部经理组织安全、消防、技术、生产等部门对施工区的临电、上水等设施进行联合检查。 6.1、所有给排水管明露部分必须做保温。 6.2、所有临电工,坚守岗位,随叫随到,确保工地安全和正常施工。 6.3、施工现场严禁使用裸线,电线铺地时必须有防碾压、防砸措施,防止电线冻结在冰雪中。风雪天气后,应对线路进行仔细检查,防止断线造成事故。 四、冬期室内砌筑施工方法 1.施工保温方法 室内砌体房间保温采用封闭加温的方法:施工作业层所有外门窗全部采用塑料布进行封闭,单元间的门洞和进料口挂设棉门帘被进行防风;每个户型放置1个小太阳进行加温,并记录室内温度。室内温度不得低于5摄氏度,如发现室内温度达不到5度及时增设小太阳。室内加温时长确定为:各分层作业开始至作业结束后7天,方可撤除小太阳. 2.砌体砌筑 2.1 砌体工程采用预拌砂浆,当进入冬季施工条件时,及时与厂家联系,加入防冻剂等外加剂。 2.2冬期砌筑砂浆的稠度,宜比常温施工适当增加,稠度控制在8~13cm。 2.3砂浆在使用时的温度不低于5℃。 2.4为了拌和热砂浆,配备专用加热器加热水箱中的水,水的温

砌体工程专项施工方案

砌体工程专项施工方案 施工准备: 1.材料准备: 1.1砖:本工程砌体均作承重用,地下部分及外围标高1M以下外墙墙 体厚度为240,生活间内隔墙及厨房厕所隔墙为120,板上隔墙均 采用轻质墙板。砌体采用MU10规格为390 X 240X 190mn和390X 115X 190mn两种。其外观质量和允许偏差应符合下表: 混凝土小型空心砌块的外观质量和允许偏差 1.2砌筑砂浆:配合比应通过实验室试配确定。采用混合砂浆, 强度等级为 M5。以水泥、中砂、石灰膏等材料配制的专用的小砌块砌筑砂浆。 1.3水泥:使用普通硅酸盐水泥,水泥应按品种、强度等级、出厂日期分别堆放, 保持干燥。 水泥应符合GB175,GB1344,GB12958的要求。 1.4砂:采用中砂。砂子的含泥量不应超过5%,并过5mm的密目网筛。 1.5石灰膏:石灰膏的熟化时间不应少于7天,不得采用脱水硬化的石灰膏。

1. 6 水:拌制砂浆的水应采用自来水。 1.7砌块应符合《建筑材料放射性核素限量》(GB6566-2001 )的规定。 1.8其它材料:墙体拉结筋及过梁预制块等。 1. 9 主要机具:塔吊、人货电梯、砂浆搅拌机、砖笼、砖夹子、手推车、 大铲、瓦刀、扁担、钢卷尺、大铁锹、托线板、线坠、小白线、卷尺、皮数杆、小水桶、灰斗或灰槽、扫帚、无齿锯、电锯等。 1. 10 将砌块做好检验复试工作,检查进场原材料的产品合格证,产品性能检测报告以及原材料的复试报告。 2. 作业条件 2.1混凝土小型空心砌块砌筑前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,绘制砌体节点组砌排列图,并做好技术交底工作,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工。 2.2对进场的砌块型号、数量和堆放次序等应进行检查,并满足施工要求,同时对砌体所需用的各种材料的保证资料进行复查,并符合规范要求。 2.3小型砌块砌筑施工前,必须做好上道工序的隐检、预检工作及手续,办好上、下道工序交接手续,并经验收合格。 2.4将基层清理干净,放好砌体墙身轴线、边线、门窗洞口等位置线,并经验线符合设计图纸要求。 2.5根据工程引测的水准点,进行标高的抄测工作,同时立好皮数杆。 2.6准备好操作架子和卸料脚手架及平台。 2.7砂浆经试配确定配合比,准备好砂浆试模。 2.8各种机械设备经试运行达到正常运行;用电设备按三相五线制及三级保 护进行设置。 2.9操作面的周围必须有可靠的安全防护及围挡,并符合安全规定。 2.10施工现场的周围必须保持清洁,砌块堆放有序。 2.11砂浆搅拌机应搭设防护棚,四周围挡,砂子进行遮盖。

(完整版)砌体工程专项施工方案

双柏县爱尼山乡农技中心业务用房 双柏县爱尼山乡农技中心业务用房 砌体工程 施工专项方案 编制人: 审核人: 批准人: 编制单位:楚雄德馨建业有限责任公司 编制日期:2013年5月10日

双柏县爱尼山乡农技中心业务用房 砖砌体工程专项施工方案 目录 第一章:工程概况 (1) 第二章:编制依据 (1) 第三章:原材料控制与检验 (1) 第四章:施工部署 (3) 第五章:施工准备 (3) 第六章:作业条件 (4) 第七章:砌筑施工 (4) 第八章:冬期施工 (7) 第九章:注意要点 (8) 第十章:构造措施 (8) 第十一章:质量标准 (9) 第十二章:文明施工 (10) 第十三章:防止和减轻裂缝几项措施 (10) 第十四章:水电管线、盒安装施工 (11)

第一章工程概况 本项目为公共建筑,总建筑面积为583.09平方,建筑层数:3层,建筑总高:9.75米;结构类型为框架结构,抗震设防烈度为七度,建筑抗震设防分类:丙类,抗震等级:三级;设计地震基本加速度:0.15g,建筑结构阻尼比:0.05,建筑合理使用年限为50年,耐火等级为二级,屋面防水等级为Ⅲ级;建筑结构安全等级为二级,室内正常环境为一类,室内潮湿、露天与水土直接接触部分为二类a;50年一遇的基本风压值:0.35KN/㎡,风载体型系数:1.30;抗震构造措施按7度要施工。 本工程、内外墙均为190厚空心砖砌体,入土部分为240厚实心粘土砖砌体,卫生间防水用SBS改性沥青防水卷材,屋面防水等级为Ⅲ级,防水层合理使用年限为10年;屋面采用3.0厚SBS自粘防水卷材和1.5厚SPU防水涂料屋面,屋面分为屋面一和屋面二,屋面一为保温隔热上人屋面,屋面二为保温隔热不上人屋面。 工程名称:双柏县爱尼山乡农技中心业务用房 工程地点:双柏县安龙堡乡 建设单位:双柏县农业局 质监站:双柏县质量监督站 设计单位:楚雄新逸建筑设计有限责任公司 监理单位:云南鸿博建设咨询有限公司玉溪分公司 施工单位:楚雄德馨建业有限责任公司 施工范围:土建工程、给排水工程、电气工程 质量要求:按现行国家施工及质量验收规范、标准及云南省有关规定进行竣工验收,一次性交验合格。 第二章编制依据 本工程的建筑施工图、建筑详图、结构施工图; 《建筑工程施工质量验收统一标准》(GB50300-2013); 《砌体工程施工质量验收规范》(GB/T50203-2013); 《砌体结构设计规范》(GB50003-2013); 第三章原材料控制与检验 一、材料 1、内外墙均为190厚空心砖砌体,入土部分为240厚实心粘土砖砌体; 2、砌筑砂浆为M7.5; 3、依据设计图纸要求及砌筑规范进行砌筑; 二、原材料要求 1、砌筑砂浆

地铁车站冬季施工方案08958

xx市城市轨道交通x号线一期工程 xxx站 冬季施工方案 编制: 审核: 批准: xxxx有限公司xx工程指挥部x分部 xxxx年xx月xx日 目录

1、工程概况 0 2、编制依据 0 2.1冬期施工期限的确定 0 2.2冬季施工任务情况 0 3、冬期施工组织体系及前期部署 0 3.1组织机构设置 0 3.2工期要求及前期准备 (1) 3.2.1物资准备 (1) 3.2.2测点保护 (1) 3.2.3管线防冻保护 (2) 3.2.4钢筋及焊接工程 (2) 3.2.5防水施工 (2) 3.2.6混凝土工程 (3) 3.2.7砌筑施工 (4) 4、施工方法 (5) 4.1钢筋及钢筋加工防寒 (5) 4.2混凝土的防寒 (6) 4.3地面施工现场上、下水的防寒 (6) 4.4机械设备防寒 (7) 4.5其他防寒措施 (7) 5、冬期施工技术管理 (7) 6、现场施工安全管理措施 (8) 7、冬期施工管理 (8) 8、混凝土质量检查和养护温度检测方法 (9) 9、冬季施工材料储备计划 (10)

1、工程概况 车站概况:xxx站位于xxxx大街与xxxx路交叉口,沿xxxx大街布置,车站有效站台中心里程为右DK8+616.952,起始里程为右DK8+531.952,终点里程为右DK8+763.952。车站纵向为2‰下坡,地下双层岛式站台车站,站台宽12.0m,车站全长232m,结构标准段总宽度21.1m。车站共设2座风道,4个出入口(A 出入口为预留口)。1号风道设在车站主体结构北端的东侧;2号风道设在车站主体南端的东侧;B、C号出入口设在xxxx大街的西侧,D出入口设在xxxx大街东侧。车站两端设置盾构始发井和盾构接收井。 2、编制依据 2.1冬期施工期限的确定 冬季施工实行“双控制”,当天气条件符合下述①或②款中任何一款时,即进入冬季施工状态。 ①温控 根据《建筑工程冬期施工规程》(JGJT104-2011)的规定,当室外日平均气温连续5d低于5℃,即进入冬期施工;当室外日平均气温连续5d高于5℃时,解除冬期施工。 ②时控 根据xx地区气候特点,本工程冬季施工时间除执行国家规范的具体规定外,原则上应为2015年11月15日~2016年3月15日,且注意上述时间范围之外的气温突降。 2.2冬季施工任务情况 xx市城市轨道交通x号线一期工程xxx站主要任务为:完成xxx站1、2号风道,B出入口及D出入口结构施工。 钢筋加工场主要任务为:附属结构钢筋加工等。 3、冬期施工组织体系及前期部署 3.1组织机构设置 成立以项目经理xxx,副经理xxx、xxx为领导的冬期施工组织机构,下到由工程部长、技术主管、领工员、工班长等组成的小组。明确分工,明确责任,相互配合、相互负责、切实做好冬期施工结构的质量。由工程部制定冬期施工技术方案,项目总工程师审核后报请监理审批,监理批准后,经理部将冬期施工方案下发各部门指导冬期施工。各部门技术室根据冬期施工方案编制专项冬期施工作业指导书,交由工班负责实施。组织体系详见图3-1“组织体系框图”。

浆砌石冬季施工方案

目录 第一章 工程概况 ............................ ........... 2.. 第二章 编制依据 ............................ ........... 2.. 第三章 浆砌石护坡冬季施工部署 .............. ........... 2. 第四章 浆砌石护坡冬季施工准备 .............. ........... 3. 第六章 技术质量保证措施 .................... ........... 9.. 第七章 安全消防措施 ........................ .......... 1..0 第八章 安全文明施工、环境保护措施 .......... .......... 1.

第一章工程概况 1、项目概述: NQS可是JM河的二级支流,发源于FS区西南STC。自西北向东南流经DSW 镇、CG镇,后经HBS于ZC汇入BJM河。NQS可出BJ市界后称为HL河。市内流域面积 71.78km2,河长15.68km,河宽10?50m河道平均比降0.72%。现状河道大部分河段不足5年一遇洪水标准。 本次河道治理范围为:从STC至NQS可出BJ市境,全长15.6km。主要工程内 容:河道疏挖、新挖河槽、堤防填筑、新建跌水、巡河道路、改建桥梁、新建雨水口、铺设截污管线以及景观绿化、管线改移等工程。 2、本标段为FS区NQS可治理工程第*标段BBD桥下游770m (桩号11+500; 该处为CG镇、DSWI交界)至SMC东侧300m (桩号13+700),总治理长度2.2km。 3、本单位工程河道治理分部工程,浆砌石护砌冬季施工部位13+460至13+620 两岸岸坡。 第二章编制依据 1、施工图纸 C〔横断面图(一)至(六)〕。 2、规程规范 ①《工程建设标准强制性条文》(建标[2011]60 号)。 ②《水利水电基本建设工程单元工程质量等级评定标准》堤防工程 (SL634-2012)。 ③《水利水电基本建设工程单元工程质量等级评定标准》土石方工程 (SL631-2012)。 ④《砌体结构工程施工质量验收规范》(GB50203-2011)。 ⑤《建筑工程冬期施工规范》(JGJ/T104-2011)。 第三章浆砌石护坡冬季施工部署 一、浆砌石护坡冬施主要工程量 1、浆砌石护坡1700n3o 2、伸缩缝(聚乙烯闭孔泡沫板厚20MM 400讥 、浆砌石护坡冬季施工管理机构

冬季施工专项方案

目录 1编制说明. (1) 1.1编制依据 (1) 1.2编制原则 (2) 2工程概况. (2) 2.1工程简介 (2) 2.2冬季施工特点 (3) 3冬季施工的准备 (3) 4冬季施工防护措施 (4) 5钢筋加工冬季施工保证措施 (5) 6混凝土工程冬季施工保证措施 (6) 6.1冬季施工混凝土的基本要求 (6) 6.2冬季施工砼浇注要求 (6) 6.3冬季施工混凝土质量检查 (7) 7砌体工程冬季施工措施 (7) 7.1砌体工程防冻要求 (8) 7.2砂浆配置及砌筑 (8) 8路面结构冬季施工措施 (8) 8.1 路基冬季施工措施 (8) 8.2水泥石灰土冬季施工措施 (9) 8.3水泥稳定碎石冬季施工措施 (9) 8.4沥青面层冬季施工措施 (10) 9冬季施工需要的材料 (11) 10冬季施工安全要求 (11) 10.1 机械设备冬季防寒、防冻、防火、防滑工作措施 (12) 10.2施工人员安全与防火 (12)

冬季施工专项方案 1 编制说明 1.1 编制依据 (1) 《公路工程技术标准》( JTGB01-2014) (2) 《城镇道路工程施工与质量验收规范》 ( CJJ1-2008) (3) 《公路土工合成材料应用技术规范》( JTG/T D32-2012) (4) 《公路沥青路面施工技术规范》 (JTG F40-2004) (5) 《公路路面基层施工技术细则》( JTG/T F20-2015) (6) 《砌体结构工程施工质量验收规范》( GB50203-2011) (7) 《公路工程施工安全技术规范》( JTG F90-2015) (8) 《施工现场临时用电安全技术规范》( JGJ46-2005) (9) 《建筑工程冬期施工规范》 (10) 《给水排水管道工程施工及验收规范》 ( GB50268-2008) (11) 《市政排水管道工程及附属设施》( 06MS201) (12) 《市政给水管道工程及附属设施》( 07MS101) (13) 《埋地矩形雨水管道及其附属构筑物》 (09MSS202-1) (14) 《混凝土模块式排水检查井》(图集 12S522) (15) 《埋地塑料排水管道工程技术规范》( CJJ143-2010) (16) 本单位的质量管理体系、环境管理体系、职业健康安全管理 体系等。

园建冬季施工方案

目录 一、编制依据 二、工程概况 三、工程管理组织机构 四、冬季施工方案 (一)施工准备 (二)土方工程 (三)砌体工程 (四)钢筋工程 (五)混凝土工程 (六)钢结构工程 (七)装饰工程 五、施工进度计划保证措施 六、施工安全管理措施 七、文明施工和成品保护措施

天津珠江温泉城园林景观工程冬季施工方案 一、编制依据: 1、《建筑施工手册》 2、《建筑施工工长手册》 3、《园林工程与施工》 4、施工质量验收规范: GB50300-2001 建筑工程施工质量验收统一标准 GB50202-2002 建筑地基基础工程施工质量验收规范 GB50203-2002 砌体工程施工质量验收规范 GB50204-2002 混凝土结构工程施工质量验收规范 GB50205-2002 钢结构工程施工质量验收规范 GB50206-2002 木结构工程施工质量验收规范 GB50207-2002 屋面工程质量验收规范 GB50208-2002 地下防水工程质量验收规范 GB50209-2002 建筑地面工程施工质量验收规范 GB50210-2001 建筑装饰装修工程质量验收规范 GB50242-2002 建筑给水排水及采暖工程施工质量验收规范 GB50303-2002 建筑电气工程施工质量验收规范 5、天津市地方标准 二、工程概况: 天津珠江温泉城位于天津宝坻区,占地面积22950亩,其中水体占地面积

2574亩,绿地占地面积1241亩。本公司主要承担园林建设项目中除绿化项目之外的所有项目。由于工程任务重,工期紧,因此部分园林项目要在冬季进行施工。该项目主要包括园林建筑和假山、园路、园桥、广场、水系等园林工程。按其结构分为土方工程、砌体工程、钢筋工程、混凝土工程、钢结构工程、装饰工程等。 三、施工组织管理机构: 1、施工管理人员配置: 根据园林景观工程特点,从项目管理成员、施工机械、物资供应、施工技术管理等方面都做了充分的保证。 1)以项目经理及主要管理技术、质安等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。 2)施工过程中不断优化生产要素,加强动态管理,科学组织、精心施工有效推行全面质量管理,强化质量、安全两项保证体系。在保证质量优良的同时,力争提前完成工程任务。

相关主题
文本预览
相关文档 最新文档
