为加强材差调整管理工作,规范材差调整方法和程序、确保交通建设工程质量、工期和投资,依据湖南省交通运输厅*******号《关于在建交通基础设施项目人工费主要材料进行价格调整地指导性意见》,特制定本实施细则(以下简称“细则”).本细则适用于湖南省交通建设工程项目.

一、材差调整管理地基本原则

以“风险共担、实事求是、系统协调、有利工程”为原则、严格以工程合同计量为基础,依据湖南省交通厅造价管理站定期公布地材料预算价格,进行调差.

调差是对价差进行调整,不是对低价进行补偿.调差主要是对在建重点交通基础设施建设项目(或合同段)在价格调整期间人工费、钢材、水泥、主要地材、沥青、油料等,根据每月实际市场平均价格与招标时(高速公路指开标前天,其它项目指开标前天)市场价格之差进行调整,涨价时予以增补费用,跌价时予以扣减费用.

价格调整期:年月日前建成投入使用地建设项目,原则上不再进行调整.年月日期以前开工在建地交通建设项目,合同中有材料价差调整条款地,应遵照合同约定执行;合同中对价差调整未明确或约定合同期内不调价地,在年月日前完成地工程量,可继续按《关于对部分在建交通基础设施项目主要材料进行价格调整地指导性意见》(湘交基建[])文规定进行材料差价调整,在年月日后完成地工程量,可参照指导性意见提出地调整范围及方法进行材料差价调整.年月日以后开工地在建项目(或合同段)从开工之日起开始计算,计算期限至项目合同工期止.原已按湘交基建字[]号文件,湘交基建字[]号文件和湘交基建字[]号文件进行价差调整地项目,不再进行调差.

材差调整地种类:对用于永久性工程地主要材料:光圆钢筋、带肋钢筋、钢绞线、水泥、碎石、路面碎石、砂、中粗砂、沥青、柴油、炸药雷管予以调差.

对永久性结构钢材及预埋件(含型钢、钢板、锚垫板等)可以结合这次钢筋价格调整一半调整,其他临时设施及施工辅助设施所使用地钢材均不考虑调整.

由于设计遗漏,缺陷等新增地变更工程,属于合同外地工程,在进行价格调整时区分对待:

1.合同清单内工程项目:仍按《指导性意见》执行.

已有单价变更地工程项目:按业主与承包人协商单价地,不再进行价格调整;未予协商单价地,材料价差予以补足或扣回.

3.以后单价变更地工程项目:按业主与承包人协商地以变更时当地市场材料价格计算地单价,不再进行价格调整.

价格调整材料数量计算,以承包人实际完成,经监理工程师确认,由业主批准地每月计量为依据.各项目公司根据项目具体情况确定进行材料价格调整地计量项目,各计量项目材料用量统一按本实施细则“材料用量计算方法”执行.

二、材料用量计算方法

对于进行价格调整地工程计量项目,按以下计算规则和指标换算成予以价格调整地材料用量.

⑴钢材:对使用于桥梁、通道、涵洞、隧道和房建(收费大棚项目除外)工程地钢绞线、高强钢丝、Ⅰ、Ⅱ级钢筋和其它计量钢材予以调差.

钢筋用量按计量数量,由于通道、涵洞工程按涵身长度计量,且结构尺寸个体差异大,钢筋消耗量则根据设计图纸或变更文件分座计算;预应力粗钢筋用量按计量数量;永久性结构钢材及预埋件用量按设计图纸数量.钢绞线:钢绞线用量按计量数量.

⑵水泥:软基处理、水泥稳定料(底)基层、水泥混凝土路面水泥消耗量以批准地生产配合比为准.由于通道、涵洞工程按涵身长度计量,且结构尺寸个体差异大,水泥消

耗量则根据设计图纸或变更文件分座计算.其它各标号砼、圬工及各桩径桩基水泥消耗量,参照按下表换算:

片石砼㎏()

砼㎏()

砼㎏()

砼㎏()

砼㎏()

砼㎏()

砼㎏()

砼㎏()

喷射砼㎏()

喷射砼㎏()

浆砌片石㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

ф灌柱桩㎏()

材差调整实施细则

材差调整实施细则 为加强材差调整管理工作,规范材差调整方法和程序、确保交通建设工程质量、工期和投资,依据湖南省交通运输厅*******号《关于在建交通基础设施项目人工费主要材料进行价格调整地指导性意见》,特制定本实施细则(以下简称“细则”).本细则适用于湖南省交通建设工程项目. 一、材差调整管理地基本原则 以“风险共担、实事求是、系统协调、有利工程”为原则、严格以工程合同计量为基础,依据湖南省交通厅造价管理站定期公布地材料预算价格,进行调差. 调差是对价差进行调整,不是对低价进行补偿.调差主要是对在建重点交通基础设施建设项目(或合同段)在价格调整期间人工费、钢材、水泥、主要地材、沥青、油料等,根据每月实际市场平均价格与招标时(高速公路指开标前天,其它项目指开标前天)市场价格之差进行调整,涨价时予以增补费用,跌价时予以扣减费用. 价格调整期:年月日前建成投入使用地建设项目,原则上不再进行调整.年月日期以前开工在建地交通建设项目,合同中有材料价差调整条款地,应遵照合同约定执行;合同中对价差调整未明确或约定合同期内不调价地,在年月日前完成地工程量,可继续按《关于对部分在建交通基础设施项目主要材料进行价格调整地指导性意见》(湘交基建[])文规定进行材料差价调整,在年月日后完成地工程量,可参照指导性意见提出地调整范围及方法进行材料差价调整.年月日以后开工地在建项目(或合同段)从开工之日起开始计算,计算期限至项目合同工期止.原已按湘交基建字[]号文件,湘交基建字[]号文件和湘交基建字[]号文件进行价差调整地项目,不再进行调差. 材差调整地种类:对用于永久性工程地主要材料:光圆钢筋、带肋钢筋、钢绞线、水泥、碎石、路面碎石、砂、中粗砂、沥青、柴油、炸药雷管予以调差.

施工现场材料管理实施细则

施工现场材料管理实施细则 (讨论稿) 第一章总则 1.1为了贯彻落实公司《建筑工程施工现场安全文明管理标准》、《****材料管理办法》、《****周转工具管理办法》和《****劳保用品管理办法》的各项要求,积极推进“经营模式多元化、施工现场标准化、项目管理精细化、经济效益最大化”的经营理念。进一步提高公司施工现场材料管理的水平,降低工程材料成本,堵塞材料管理工作中的漏洞,大力推进材料管理各项工作的精细化,依据《建筑施工现场综合考评标准》和公司相关管理规定,特制定****施工现场材料管理实施细则。为了促进企业对项目材料的管理工作,发挥企业整体优势,满足施工生产的需要,减少库存积压和浪费,降低工程项目施工生产成本 1.2范围 本细则规定了工程项目施工现场材料管理的内容与要求, 适用于公司所属各单位施工现场的材料管理。 第二章职责与分工 2.1各施工现场的材料组长是现场材料管理的主要责任人,负责组织本项目材料管理人员做好材料进场前的准备工作,材料采购供应工作以及材料进场后做好材料的验收、保管、使用、发放等相关记录工作。同时,在使用过程中随时监督,防止材料浪费现象的发生,督促现场施工人员做到“活完料清场地净”,随时做好公司和分公司检查、考评和抽查的准备工作,确保材料成本降到最低限度。 3 施工现场材料管理阶段划分 施工现场材料管理一般分为:施工前的准备、施工过程的组织与管理、工程竣工收尾与现场转移的管理等三个阶段。 3.1施工前的准备工作 3.1.1 了解工程概况,调查现场环境 搞好施工现场材料管理,首先要做好施工前的准备工作。事先进行周密的调查研究,是整个施工准备的重要内容,是施工现场材料管理的必要阶段。 在工程开工前,应了解和掌握以下情况:工程合同的有关情况和规定;工程概况、工程地址及周围交通运输条件;工程设计、方案、方法及工期进度和承包方式;主要材料、机具和主要构件的需用量、货源、供应渠道和供料的时间。 3.1.2 参与制订施工现场平面布置规划 现场的施工平面布置规划,一般以施工技术部门为主组织编制,但由于材料堆放场地、仓库设置、道路布置是现场平面布置规划的重要内容,所以材料管理的有关人员必须主动参加,从加强施工现场材料管理的要求出发,参与讨论研究,确定一个最为合理的方案。 3.1.2.1注意的几个问题 3.1.2.1.1材料堆放场地要以使用地点为中心,在合理的条件下,越靠近使用地点越好,避免发生二次搬运。 3.1.2.1.2材料堆放场地及仓库、道路的选择不能影响施工用地,以避免中途搬迁。

关于明确建设工程材料价格风险控制及价差调整计算方法的通知(通建价[2015]11号)

关于明确建设工程材料价格风险控制及价差调整计算方法的通知(发稿时间:2015-5-19 15:02:15 阅读次数:78) 通建价[2015]11号 关于明确建设工程材料价格风险控制及价差调整 计算方法的通知 各有关单位: 为规范工程造价计价行为,合理确定和有效控制工程造价,维护建设工程发承包双方的合法权益,同时为保障发承包双方工程竣工结算工作的顺利进行,现对我市建设工程材料价格风险控制及价差调整计算方法明确如下: 一、招标文件、施工合同必须明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围。由于工程材料价格波动影响合同价款的,应由发承包双方合理分摊。 二、发承包双方应在招标文件及施工合同中明确约定工程计价中的材料价格风险范围、控制和处理原则。发承包双方应当在施工合同中约定以下内容: 1.工程中主要建筑材料包含的材料范围 主要建筑材料是指用量较大、占工程造价比重较高的常用

材料,其价格波动对工程造价影响明显,其余为非主要建筑材料。 发承包双方应在招标文件及合同中明确主要建筑材料的种类、名称等,例如钢筋、型材、商品砼、预拌砂浆、水泥、黄砂、碎石、砌块、混凝土制品、电线、电缆、沥青、石材、铝合金型材、玻璃、各类管材、沥青混凝土、水泥稳定碎石等。 如发承包双方无约定时,是否为主要建筑材料应按照单位工程投标文件中材料费占单位工程费的百分比来划分,材料费占单位工程费5%以上的各类材料为主要建筑材料,5%以下的各类材料为非主要材料。 2.承包方的投标价格中包含的主要建筑材料价格风险的幅度; 3.当主要建筑材料的价格波动超过投标价格中的风险幅度时的材料价格调整办法; 4.主要建筑材料数量的取定。 三、签订固定价格合同的建设工程在施工期间内,因建筑材料价格波动影响合同价格,在办理工程竣工结算时,材料价格风险调整计算方法应按合同约定进行,合同没有约定或约定不明确的,应按如下办法进行结算。 1.主要建筑材料费用占单位工程费用的比值a确定方法:

材差

公路工程材料差价调整方式 发布时间:2010-10-25 作者:admin 业主在招标文件中公布各调差材料的基价,在合 同执行期间由材料价格统计权威部门公布相应材料的市 场价格,这两个价格之差即形成材差标准。材差标准是分 阶段公布的,对应于一定的材料数量,材差标准公布的周 期应根据建设项目的特征、时期、宏观经济形势等来确定。 在公路建设期间材料价格波动较为频繁且幅度很大时,材 差标准应于每季度初公布一次,该标准仅适用于下季度用 于工程项目的材料。在材差调整费用实际支付及控制时, 关键是要对一定的调差材料数量确定材差标准。方法有两 种:一种是以材料的购买时间确定,另一种是以材料的使 用时间确定。 由于材料的购买与使用存在一个时间差,在价格 波动较为频繁时,以不同的时间确定的材差标准差异很 大,因此通常是以材料的使用时间来确定。不同的材差调 整方法确定材料使用时间的方法也不相同。确定享受某 一材差标准的材料数量是任何一种材差调整方法的核心 内容,这里的材料数量必须与某一材差标准相对应,而且 应属于招标文件规定的范围。确定调差材料数量的方法有 三种,可以通过审查票证确定,通过公式进行计算,也可以 通过现场计量确定。无论哪一种方法的准确性都是相对 的, 比较而言,以公式计算受主观因素的影响较小。票证 法是以票证为依据,通过现场监理严格的审核,确定享受

某材差标准的材料数量进行材差调整的一种方法。这种方 法操作程序简明直观。 高等级道路建设工程材料的价格调整 康斌 【江苏宁沪高速公路股份有限公司南京210049】 摘要:高速公路建设的材料供应是一项极为重要的工作。其中材料的价格调整 对保证工程建设质量和进度起到了举足轻重的作用。本文阐述了为确保工程进度,作为业主既要求承包商承担一定的经济风险,又使经济风险限制在承包商 所能承受的范围内的二种较为科学、合理的材料调价方法:票据法及公式法。 并对这两种方法的内容、特点、利弊均作了较为详尽的介绍。 关键词:高速公路建设材料调价方法 1 概述 道路建设特别是高等级道路的建设,投资费用越来越多。如何用最经济的 费用建造好一条道路,受很多因素的制约,做好工程材料的供应工作则是非常 重要的因素之一,这是由工程材料费用占整个道路总造价60%以上的特点所决 定的。目前,各地新建的高等级道路材料供应普遍采用国际惯例“FIDIC”条款,并在“FIDIC”条款基础上进行改革和创新,努力探索具有中国特色的道路建设材料供应的新路子。从目前已建成或在建中高等级道路来看,工程材料的 供应大致有如下三种模式:全部材料由业主采购后向承包商供应(如楚大高速公路);全部材料由承包商自主采购,部分材料进行价格调整(如京津塘高速公路);部分材料由业主直供,部分材料进行价格调整,部分材料由承包商自主采购(如沪宁高速公路)。从费用的节约和道路建设的质量控制来看,沪宁高速公 路所采用的材料供应模式最为科学,它既要求承包商承担一定的经济风险,又 使经济风险限制在承包商所能承受的范围内,以确保工程顺利建成。业主直 供,质量得到强有力的保证,且大批量采购材料形成巨额资金的节约;价格调整,尊重客观实际,对承包商由于不可抗拒的因素(如物价上涨)所产生的风险 进行补偿;承包商自购,对承包商进行一定的风险制约。从目前的实践看,是 科学的方法。较复杂而又涉及业主和承包商切身利益的敏感问题是如何进行材 料的价格调整,现介绍常用的二种方法。 2 票据法调价 票据法属事中调价,是道路建设内部管理施工中推广的材料价差补差方 法。一般做法是根据规定的材料等基本价格与现行价格之差来进行调整。这里 基本价格系指承包商提交标书时并由业主确认的材料价格,现行价格指在提交 标书后,工程实施中采购材料的价格。这种做法是在投标时业主应提出明确条件,注明补差材料名称及材料最低数量的限定,并随投标文件递交指定材料合 法的基本价格证明文件。同时,业主还对项目实施过程中对应基本价格的组成 注明现行基价的组成内容,以及对承包商递交的现行价格文件的合法性提出明

工程施工材料现场管理实施细则(修订)

工程施工材料现场管理实施细则 第一章总则 第一条为了优质高效得完成工程施工任务,加强工程施工用料得质量监督,科学、有效得存放以降低材料得自然损毁率,节约成本特制定本管理细则。 第二条本管理细则适用于公司所有项目部、专业公司。 第二章管理机构与职责 第三条公司物资管理部就是工程施工用材料得业务主管部门,负责所有施工材料相关得全面管理工作,对各项目工程施工材料使用状态、相关得业务资料与现场管理工作进行检查、指导。 第四条项目物资部就是工程施工材料现场管理得职能部门,负责现场施工用料得验收、点验、发料、盘点、保管等相关得管理工作,对项目各施工队(专业公司)得施工材料使用状态与现场管理工作进行检查、监督。 第三章定义与范畴 第五条本工程施工材料现场管理实施细则中需要管理得材料主要就是指进入工程实体得永久性结构工程得主要材料及完成工程施工任务所必需得周转材料、低值易耗品及一次性转值类机电制品。 第四章计划管理

第六条项目部各施工队施工(专业公司)所需用得材料必须提前编制申请计划,经施工队现场技术主管与行政主管签字后上报,作为项目物资部得供料依据。 第七条项目物资部根据工程部与计划部编制得实施性施工组织设计与月进度施工计划,结合单项工程材料需用量表计算完成施工任务所需要得各类工程材料,作为项目物资部得限额发料依据。 第八条项目物资部根据各施工队(专业公司)申请计划汇总编制物资采购计划,采购计划要根据实际施工进度及材料库存情况,本着“减少库存、保障供应、防止积压”得原则进行调整,经项目分管与主管领导签批后作为采购依据。需要公司负责采购得特殊物资,材料申请计划须提前报公司物资管理部。 第五章现场管理 第九条在材料进场前,施工现场应设置与工程规模相适应得料棚、料场,?对工程任务量大、工点集中得施工现场要设置临时仓库。施工现场得库房、料棚、料场要布局合理、安全,做到地面平坦坚实、清洁,要配备必要得衡器、量具与消防器材,?要做好防雨、防潮、防盗、防火、防腐等工作,确保人员、物资安全。主要包括以下几项工作: 1、检查现场施工便道有无障碍及平整通畅,车辆进出、转弯、调头就是否方便,还应适当考虑回车道,以保证材料

测算工资调整幅度的基本方法

测算工资调整幅度的基本方法 测算工资调整幅度的基本方法企业工会开展工资集体协商工作应充分考虑到影响工资集体协商的各种因素,并根据本企业实际生产经营状况,搜集协商资料,选择协商角度,测算工资调整幅度。了解和掌握多种工资调整幅度的测算方法,将有利于多角度地对工资集体协商的目标进行测算和比较,有利于在实际工资中恰当地选择协商切入点,确定协商目标,制定科学的协商方案,从而确保协商工资顺利进行。下面,介绍几种测算工资调整幅度的基本方法,供基层工会在实际工作中参考,在协商中可以单独或者综合地运用。 一、工资指导线法这种方法适用于各类企业依据人民政府当年发布的工资指导线的上线、基准线和下线,提出工资增长的目标。 计算公式为:年度职工工资水平=上年度职工工资×(本企业适用的工资指导线+1) 二、物价指数法这种方法适用于城镇居民消费价格指数变化较大的年份。一般是根据政府发布的本地区城镇居民消费价格指数的变动,通过工资集体协商进行工资调整的方法。在城镇居民消费价格指数上涨的情况下,职工工资的增长幅度应高于或者等于城镇居民消费价格指数增长,否则,职工的实际工资水平就降低了。 计算公式为:年度职工工资水平=上年度职工工资水平×城镇居民消费价格指数 例如:某企业生产经营情况变化不大,但 2009 年城镇居民消费价格指数为6%,职工年度工资水平为 12000 元。工会在提出协商 2010 年度职工工资水平时,可以以上年度城镇居民消费价格指数为依据,提出企业职工工资水平增长不低于 6%,从而保证职工实际工资水平不降低。年度职工工资水平=12000 元×106%=12720 元 三、工资水平比较法这种方法是一种确定工资集体协商目标的辅助方法。在工资集体协商时,将本企业职工工资水平与本地区企业职工工资水平、在岗职

工程材料价格调整办法

标签:房产 工程材料价格调整办法 一、工期为六个月以内的政府投资建设工程项目材料价格原则上不作调整。施工企业在投标报价中,应认真考虑建筑材料价格风险因素,及时采集和掌握建筑材料市场价格信息,增强建筑材料价格风险防范意识和预测能力,招标人在招标文件中应予以明确。 二、工期为六个月以上的政府投资建设工程项目,在施工期间,主要建筑材料价格涨落所发生的价差,工程发承包双方应本着实事求是、公平合理、共担风险的原则进行调整。 三、主要建筑材料调价项目:钢材(钢制品)、水泥、砼制品(商品混凝土)、电线、电缆、沥青、柴油、人工费。 四、主要建筑材料价格调整办法 (一)材料价格调整事项需在招标文件及施工合同中明确约定。 (二)招标人在招标文件中明确可以调整材料价格的材料名称、规格、型号、及各方承担风险范围、幅度和调整办法,并依据同期成都市《工程造价信息》发布的材料价格信息确定投标报价的基准价格,在招标文件中发布。 (三)可调材料价格波动风险幅度约定为基准价的±5%。对比材料采购当期成都市《工程造价信息》发布的材料价格信息: 从工程投标截止日到工程竣工期间波动幅度在基准价±5%以内的材料价格不作调整。 可调材料采购当期信息价上涨超过基准价5%的,调整超过基准价5%以上的价差(如报价高于基准价的,高于部分应作扣除,最多扣到不调为止)。 可调材料采购当期信息价下跌超过基准价5%的,调整超过基准价5%以外的价差(如报价低于基准价的,低于部分应作扣除,最多扣到不调为止)。 (四)施工期内,承包人采购主要材料的数量及日期应通过监理审核,确认用于本合同工程后报发包人审批,以此作为材料价格调整的依据。 对于已实施或正在实施的,且无法核定材料采购数量及日期的工程项目材料价格调整办法是:依据投标有效期当月成都市《工程造价信息》发布的材料价格信息确定可调材料的基准价格,测算施工期内各月材料信息价的平均增减幅度,如测算幅度超过基准价的±5%,调整超过基准价±5%的部分,调增调减的办法同第3条。

材料管控实施方案

综掘一队材料管控实施方案 ——综掘一队为响应矿业公司节支降耗、降低成本、提高效率的整体安排部署,根据矿业公司的总体要求,我综掘一队在40107回顺掘进中采取掘进任务及材料消耗分解至生产班组,定量领取、定数损耗、每班统计,每旬考核、月底奖罚的办法。将班组考核与班组员工工资挂钩、与班组长工资挂钩,形成区队上下齐心节约材料的氛围。为确保材料管控按预定目标完成,特制定本实施方案。 一、组织机构 材料管控成立区队管理小组: 组长:张小宁 副组长:李西锋史三民 成员:米铜川史江平夏军亮龚小强 周营振朱刚亮宁耀华郝龙 二、责任划分及相关分管重点 每月生产任务及材料消耗分到各个班组,完成进尺、机电检修与材料挂钩,区队副职针对各自分管业务管理所消耗材料,具体分管如下: 张小宁全面负责区队材料管理工作,制定区队材料管理整体思路及安排部署各分管副队长材料管理重点。 李西锋负责区队材料消管理的宣传并督促材料使用规范合理。 史三民分管区队材料的使用,制定区队材料管理制度。管理材

料员,监督地面材料领用、发放及井下材料使用。 米铜川分管安全材料的使用,确保区队安全生产。 夏军亮分管支护材料的使用,负责区队生产任务和班组任务分解。 史江平分管机电材料的使用,制定机电材料管理制度。 龚小强分管一通三防材料的使用,制定一通三防材料管理办法。 周营振分管井下技术材料使用。 朱刚亮分管地面为日常办公材料使用。 宁耀华分管库房材料发放,班组领用单每天向材料核算员郝龙处报。材料的发放严格按照区队制定的材料消耗发放材料。 郝龙分管班组材料消耗核算工作,每天对班组材料进行核算,每5天进行公布。 三、分阶段组织落实 第一阶段宣传教育、制定材料制度阶段(8月1日-8月10日)宣传矿业公司节支降耗会议精神,利用周一、周四学习时间学习节支降耗相关文件,会议精神 第二阶段执行阶段(8月11日-8月30日) 召开队委会研究材料管理制度,各分管制定各专业材料管理制度,利用周一周四学习时间学习贯彻制度并签字确认。在制度执行过程中遇到不合理之再修改完善。 第三阶段总结、推广(8月31日-12月30日)

拌合站管理实施细则(参考Word)

拌合站管理实施细则 一、材料管理 1、拌合站收料必须是班组负责人或由委托代理人签认。 2、签认人的字迹必须是委托书上的字迹,如签认单据字迹与委托书字迹不一致的,项目部将对班组按50元/张 进行处罚,并追查验证单据的有效性。 3、原材料全部由物资部统一进行采购及管理,每批材料(除砂石料外)进场时均需附厂家检验报告及产品合格 证,如无相关报告及证书不予收料。 4、材料验收时材料员按规定批次填写送检通知单报送实验室相关人员取样,在试验室确定材料合格后才能使用。 5、拌合站所有材料都必须以本项目自有地磅称量后的重量验收。

6、各种原材料应标识清楚,水泥、粉煤灰、外加剂贮罐的进料口应加盖上锁,并由专人管理,以防止进错料或受污 染。 7、材料验收后收料人及时更新材料收入台账和收料原始记录,并将收入数量交由拌和机司机做入库登记(拌和 机入库记录)。 8、材料验收后材料员需及时更新材料标示牌。 9、在水泥、粉煤灰、矿粉入库时应注意储存罐中的库存量,杜绝以上材料有溢出或空仓的现象。 10、各拌合站材料计划每日17:00前以短信形式报送到物设部相关管理人员处。 11、报送材料计划后如遇供应单位未按计划到料或材料计划有较大调整的,拌合站需及时通知物设部管理人员。 12、砂、石料必须按品种、规格分仓堆放,严防混堆,并应在堆料场及配料机上加装遮雨棚,及设置良好的排水 设施,以免料堆底部积水。 13、试验室应对水泥、粉煤灰、外加剂做好材料跟踪记录,对各个批号水泥、粉煤灰、外加剂的使用时间、使用

部位进行详细记录,以保证其有较强的可追溯性。

14、经抽检不合格的原材料,经复检后仍不合格,需清理出场。试验室下书面通知物设部、安质部和搅拌站,由安质部下达不 合格原材料清场令,由安质部、物设部和试验室共同监督不合格原材料清理除场,并请监理见证,不合格原材料相关记录返回安质部、试验室存档。 二、拌合站生产管理 1、拌合站的生产管理流程:现场提交申请单拌合站站长接收申请单试验室提供配比单安排生产罐 车运输现场验收单据返回整理。 2、现场提交申请单原则提前半天时间报送,申请单上应详细填写作业队、施工班组、施工地点、结构部位、设 计用量、强度等级,杜绝任何口头申请。 3、在接到生产申请后拌合站根据实际生产情况合理安排生产,并同现场管理人员实时沟通,确保拌合站高质高 效运转。

电气设备、电缆检查和调整实施细则

乐山市金宇煤业有限公司沐川县高笋乡煤矿 电气设备、电缆检查和调整实施细则 二○一七年四月

电气设备、电缆检查和调整实施细则为了进一步贯彻执行《煤矿安全规程》第四百八十三条及有关电气设备的标准和规定,提高机电人员对电气设备防爆性能、检查及调整的认识,在实际工作中便于统一掌握运用标准,从而加强对煤矿井下电气设备的科学管理,提高维修质量,保障电气设备持续可靠稳定的运行,特制定本《细则》。 一、使用中的防爆电气设备的防爆性能检查: 1、所有电气设备(包括小型电器)的选用,都必须符合《煤矿安全规程》第442条的要求和规定。 2、井下防爆电气设备,在入井前必须由指定的、经过考试合格的防爆电气设备检查员检查其安全性能,取得合格证后方准入井。 3、井下防爆电气设备的安装运行、维护和修理工作,都必须符合防爆性能的各项技术要求,防爆性能受到破坏的电气设备,应立即处理或更换,不得继续使用。 4、对井下电气设备的防爆性能实行群检与专检相结合的四级检查制度,即设备包机人检查、防爆检查员检查、组织月检查、配合季度检查。 5、井下防爆电气设备变更额定值使用和进行技术改造时,必须经国家授权的用产品监督检验部门检验。 6、防爆外壳的修理,应执行《煤矿防爆型电气设备外壳修理规程》,而且必须由机修厂或取得防爆检验合格证的制造厂家进行修理。 7、凡防爆电气设备,不论在井下任何地点使用,都应按防爆要

求进行检查。 9、加强对井下使用中的防爆电气性能检查: 1)防爆电气维修工(兼职防爆检查员),对自己所管辖的防爆电气设备每班至少检查一次。 2)专职防爆检查员对防爆电气每月至少检查一次,并做好记录。 3)专职和兼职防爆检查人员的配备必须满足防爆检查工作的需要。 二、配电系统断电保护装置检查整定 1、每六个月对配电系统继电保护装置进行一次检查整定工作。根据设备负荷增、减情况及时调整继电保护装置各项参数,以保证设备正常安全运行。 2、检查、调整高压电气设备继电保护装置时,必须执行工作票制度,制定相应安全措施。 3、必须安排具有相应资质的人员进行检查、调整。 4、作业人员严格按照工作票相关内容进行操作。 5、按照表格要求填写有关参数,整定值来自于开关柜所带负荷计算。 6、除了机电科分管人员,其他人等一律不准私自调动整定值。 3、记录要准确,填写字体要工整,不得涂画,不得撕页。 7、若不慎填写错了,在错误处用填写笔画两道斜线,再在合适处填写正确内容。 8、馈电开关电流整定标准:

(项目管理)项目自购材料管理细则

项目自购材料管理办法实施细则 第一章总则 第一条为加强分公司项目自购材料的管理,健全项目材料管理的职责,强化项目材料成本管理,提高公司经济效益,根据公司《工程材料管理办法》结合分公司具体情况,制定本实施细则。 第二条材料采购(除了甲供材料外)按照供应商的选定、合同签订、采购付款执行部门的不同可分为公司采购、公司选定、项目选定三大类,项目自购材料包括公司选定及项目选定的两大类(具体见下表1所示)。 表1采购分类及定义

第三条项目自购材料定义:根据项目的施工计划及安排,经分公司选定或项目选定的供应商后,项目自行采购、签订合同、结算支付及收发、验收等方面管理的材料。项目自购材料主要包括主要材料、中小型专用机械及小五金、配件、燃润料、木材类、化轻产品、安全劳保材料及辅助性材料等零星材料。具有种类多,采购次数多,单位价格不大的特点。 第四条项目自购材料分类。 1、按照项目自购材料的供应商的选定原则分为:分公司选定、项目选定两大类; 2、按照项目自购材料的性质和用途分,主要可分为三大类:主要材料、中小型专用机械及零星材料; 3、项目自购材料零星材料包括机械配件、小型机具、电工器材、五金材料、燃润料类、木材类、化轻产品及安全劳保材料其他辅助性材料9类。 第五条采购权限的划分 1、分公司机械材料部负责项目自购材料中的主要材料、中小型专用机械设备及施工项目单(次)批量大于50万元零星材料的采购; 2、项目部负责单(次)批量小于50万元以下的自购材料中的零星材料的采购。

表2项目自购材料中零星材料分类 第二章项目自购材料管理任务及职责 第五条分公司机材部自购材料管理任务及职责 1、分公司机材部是项目自购材料管理的指导、监督部门,负责建立健全分公司自购材料的管理制度及供应保证体系。 2、配合分公司合约部门、项目做好开工前项目自行采购材料的组织协调、策划工作,并根据项目施工任务审核施工班组合同、项目自购范围的材料的清单,明确划定采购权限。 3、组织项目自购材料批次采购超过50万元的材料的公开询价及采购招标、合同签订等工作。 4、指导监督检查项目批量小于50万元自购材料采购价格、竞议价、合同评审、结算支付、材料验收、保管、发放和回收管理工作。 5、建立分公司项目自购材料消耗统计台帐和项目自购材料信息资源库等有关资料档案,定期发布路桥企业施工项目自购材料市场价格信息。 6、负责在分公司范围内协调各项目部自购材料的调拨,合理利用公司资源,对完工项目部上报的自购材料的台账进行审核,并组织相关人员对有价值的物质进行计价并调回分公司仓库。 第六条项目机材室自购材料管理任务及职责 1、项目机材室是项目自购材料的管理的执行部门。必须配备材料管理人员,包括材料主管、材料采购员、仓库管理员等岗位。 2、负责对批量小于50万元或分公司机材部授权超过50万元自购材料的公开询价及采购招标、合同起草及签订等工作。 3、项目机材部门应联合项目合约部门根据施工项目的情况编制项目自购材料的清单及进场计划,并报分公司机材部、合约部审核。

甲供材料管理实施细则

甲供材料管理实施细则 为了规范对甲供材料的有效管理,防止施工中出现材料浪费和欠用,使材料核销正常进行。根据合同文件及物资管理办法的相关规定,特制订本办法: 一、涉及甲供材料管理的各部门职责 (一)技术质量办: 1.负责月、季及年度材料计划的编制、报送; 2.负责审核各施工单位申报的材料使用计划,协助物资设备办办理材料内部领用; 3.负责计算本工程已完成未结算工程量,配合财务经营办做好材料核销。 (二)安全生产办 1、负责材料进入施工现场后的管理,以及各施工工作面之间材料调用的协调; 2、负责废弃材料的回收、备用材料的退库。 (三)物资设备办 1、负责甲供材料需求计划、采购计划的编制,询价、比价工作, 2、负责材料到货的检验、收货、建立入库凭证及电子台账; 3、负责通知并配合实验室进行材料质量验收; 4、负责材料出库管理、建立出库电子台账; 5、负责施工队材料使用的管理和检查; 6、负责与各施工队办理材料退库手续; 7、负责办理不合格材料处理手续; 8、配合财务经营办做好材料核销。 (四)财务经营办: 1、负责中间材料核销、竣工材料核销的编制、报送;

2、负责对材料核销反映出的量差情况进行分析; 3、负责建立材料核销台账。 (五)、实验室: 1、负责材料的质量验收; 2、负责原材料检验报告的编制、报送,并对检验结果负责; 3、负责混凝土及砂浆配合比的优化,并监督拌合楼按配合比拌料; 4、配合物资设备办进行材料第三方抽检。 二、甲供材料管理制度 (一)、材料的入库管理 1、材料入库前,应先对材料数量按采购计划进行验收。材料数量验收应严格按照项目部《物资管理办法》规定实施计量。材料数量验收采取现场收量,项目部设地磅一部,甲供材料到场后,承运方和我方共同核对承运单的品牌及数量。 2、材料数量误差处理原则:小于等于千分之三时按供货商出库单数据为准;大于千分之三时以我方地磅实际称量结果为准。当供应商对我方称量结果有异议时,由我方先与供应商协商处理。若不能达成一致意见,我方将本着保证工程正常施工的前提,在通知监理并采取影像记录现场情况后,进行卸货处理,然后由监理协调处理。 3、材料入库前,应先对材料质量进行检查、验收。材料质量验收应在监理工程师旁站的情况下,由项目部实验室按照合同材料质量管理规定的频率和方法取样检验,检验合格后,仓库管理员依据试验人员的检查记录进行入库登记,严禁不合格材料入库。 4、当实验室检查发现材料质量不合格或存在不合格隐患时,应立即通知监理,由“第三方”对该批次材料进行抽样检验,该检验结果为本批次材料质量检验的最终检验结果,若检验结果合格方可入库,若检验结果不合格,由我方进行处理,由此产生的费用按合同约定执行。 5、材料符合入库条件后应及时装卸,其中:当日8:00时至17

材料管理实施细则

材料管理实施细则 为使项目部材料计划、采购供应、消耗管理及成本管理工作按照规定程序有效运行,做到既能保证施工生产需要,又能控制并降低消耗,特制定以下材料管理实施细则: 一、材料计划、采购、供应工作 1、材料计划管理 (1) 单位工程开工前,项目负责人应组织项目主管工长、各专业工种工长、材料人员等项目主要管理人员对已交底的施工组织设计计认真讨论,并根据施工进度计划对本单位工程主要材料编制“单位工程材料计划大表”,作为材料供应管理的指导性文件。 (2) 项目部应在每月28号前,根据已编制的次月“施工月进度计划”,结合已定的分部分项工程施工方法,提出次月“月材料供应计划”,其中包括设施料具、电动工具等周转性料具,并公司负责人审批签认。 项目现场材料负责人,收到已经审签的“月材料供应计划”后,(可会同施工工长)对现场材料、库存情况进行平衡,经平衡后,编制“月材料采购计划”。报项目部材料主管对“材料采购计划”进行平衡、调整,签认各类材料的采购数量,由项目部材料报送项目经理经理对“材料采购计划”进行审批签字。 已经审批的“材料采购计划”应于24小时内交至材料采购人员,材料计划工作程序完成。 “材料供应计划”和“材料采购计划”应详细注明各类材料的名称、规格、型号、数量、进场时间、质量要求、施工部位等项目,以便采购供应不出现差错造成损失。 2、材料采购、供应管理 (1) 询价制度。为了降低材料采购成本,项目经理部应建立“建筑材料询价制度”。 项目部主管,每月中旬由项目部组织主要成本管理人员对本地区建筑材料市场进行定期(或不定期)询价调研,并于当日向项目部经理编制市场询价报告单。报告单应注明A、B类主要材料及运杂费市场价格,经审批下发,以便项目部各职能部门对材料采购价格进行控制。 (2) 材料采购。项目经理部材料采购应根据“材料供应计划”、“调整计划”和施工进度具体情况及时做好材料供应的组织工作;要结合施工进度的具体情况,确保按期进场。 材料采购应及时了解市场动态,坚持“比质、比价、比运距”的“三比原则”,对A、B类材料的采购优先选择信誉好、质量可靠的合格分承包方,分承包方应按要求进行审批登记。

工区地材调差实施细则(终)8.5

四川省遂资眉高速公路遂宁至资阳段工程项目 土建工程地材价差调整实施细则 因各工区在施工过程中碎石、机制砂及天然砂等材料价格大幅上涨。为了维护工程建设各方的利益,确保遂资路工程项目的建设质量、安全和目标工期,规范材料价差调整的方法和程序,有针对性地解决由于材料上涨对工程实施带来的影响。我司根据遂资路各工区优选投标预算文件及2011年5月23日和2011年6月23日重庆建工集团股份有限公司遂资路土建工程材料价差调整专题会议精神,结合本项目实际情况并征求各工区意见后,特制定本实施细则。 一、总则 1、本细则仅适用于遂资路TJ1-1~TJ1-17工区、TJ2合同段调差,调差资金来源于总分包差价。 2、本次地材调差中实体工程所消耗的机制砂(C50及以上砼,天然中粗砂除外)代号899、碎石代号951~971的调差方法:以材料运费作调整,价差按0.3元/m3〃km计算。 3、本次地材调差中实体工程所消耗的天然中粗砂(C50及以上砼),代号899的调差方法:按价差法作调整。 4、本次调差不再计算材料采购及保管费、营业税及其附加、所得税、管理费等费用。 二、计量和支付 1、计量周期:地材价格调差按月计量。 2、材料运费调整方法 (1)、价差△C=0.3元/m3(价差单价)*S(工区实际运距)

(2)、数量V:按各工区优选预算文件中定额消耗量计算该清单细目的材料消耗;变更项目按业主新增单价的原则批准的预算单价中的材料消耗量计算。 (3)、价差调整费用:△Ct=△C×V (4)、计量表格见附表2、附表3。 3、价差调整方法 (1)、价差△C=Ca-C0 Ca: 280元/m3,由集团审计、集团纪委、物流公司、遂资公司、土建总承包单位及各参建单位共同确定的价格,如天然中粗砂的价格继续上涨,其风险由各工区自行承担; C0:各工区优选投标预算材料价格。 (2)、数量V:按各工区优选预算文件中定额消耗量计算该清单细目的材料消耗;变更项目按业主新增单价的原则批准的预算单价中的材料消耗量计算。 (3)、价差调整费用:△Ct=△C×V 4、支付 (1)、对截止至2011年6月30日已计量部分的调差金额一次性支付: 实际支付金额=至2011年6月30日已计量工程调差总金额*当期按业主要求完成的工程总进度计划比例(以当期监理月报中此数据为准,下同) (2)、从2011年7月1日起,对计量部分调差金额的支付: 实际支付金额=至当期末累计调差总额*当期按业主要求完成的工程总进度计划比例-截止上期已支付金额 (3)、对变更工程部分调差金额的支付:

材料管理实施细则

材料管控部分内容的汇报 材料管控逐渐正规化需要一个过程,难以在短时间迅速改变。在材料管控体系建设中,照比制度建设更重要的是观念的改变。在小区域的管控中,管理者可以追求百分百的团队纯洁,但是团队庞大了之后必须采取趋势思维与概率思维模式。在大团体之中如何引导众人的利益取向,如何引导趋势的发展至关重要。 通过提高采购统筹安排与采购策略的实施,可以有效避免与个人利益正面冲突而快速提高利润。例如:无规律、无计划式采购会虚耗运输的花费,即便很多材料运费是含在单价之中,但最终还是由公司买单。无法有效集中采购与集中招标难以在与供货商洽谈中创造有利地位,采购量与合作期长短决定着供货商让利的百分点,无法计划性采购,自然采购成本一定偏高。 采购管理的核心内容还有很多,难以系统的用文字完全梳理出来,以下简单并片面的介绍了部分采购管控方法与原理,相关事宜汇报如下: 一、材料计划管控 (一)材料管控所需的基础资料 1.投标文件中材料清单数量表

2.中标后开工前造价员核算图纸工程量 3.核算后工程量与合同清单之间,存在的数量差与漏项种类应在“清标”前办理补充手续。 4.清标后经审计单位与建设单位确认的工程量清单(以下称审定清单),在施工过程中以此为依据及时办理变更、洽商、签证相关资料(以下统称计量手续)。 5.施工前技术员与施工员必须提出月度材料采购计划。 6.根据月度计划材料员编制材料调配与采购计划。 7.通过一定时间的积累由材料采购部编制供应商名录。 8.每月技术员与造价员共同完成工程进度报量手续。 9.技术员或施工员在月计划外可提出临时应急采购计划。 10.合同计价方式为工料机计价方式时,经营部应依据图纸编制工程量明细表。 (二)材料管控机制 1.投标文件中所包含的材料清单数量作为材料使用管控的初始红线,在无其它资料前任何主材采购不得超过此数量。 2.如建设单位允许开展清标工作,则以审定清单为主材采购控制红线作为管理依据。 3.如无清标流程,办理的清单增项与清单量变更手续可作为采购红线管理依据。

工程项目材差调整实施细则

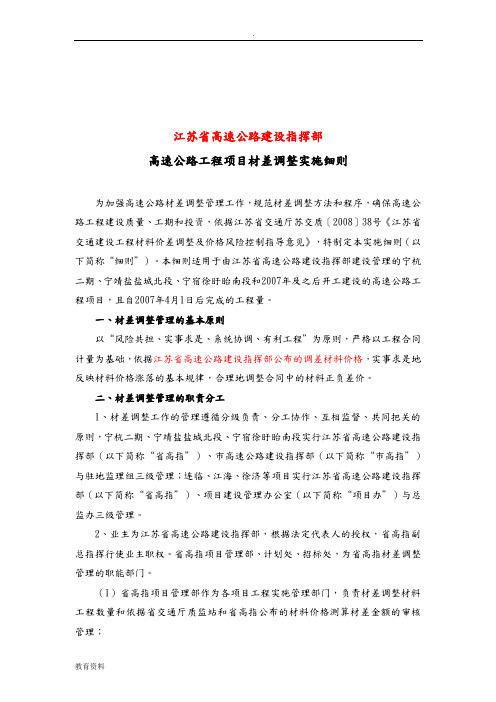

工程项目材差调整实施细则 江苏省高速公路建设指挥部 高速公路工程项目材差调整实施细则 为加强高速公路材差调整管理工作,规范材差调整方法和程序,确保高速公路工程建设质量、工期和投资,依据江苏省交通厅苏交质〔2008〕38号《江苏省交通建设工程材料价差调整及价格风险控制指导意见》,特制定本实施细则(以下简称“细则”)。本细则适用于由江苏省高速公路建设指挥部建设管理的宁杭二期、宁靖盐盐城北段、宁宿徐盱眙南段和2007年及之后开工建设的高速公路工程项目,且自2007年4月1日后完成的工程量。 一、材差调整管理的基本原则 以“风险共担、实事求是、系统协调、有利工程”为原则,严格以工程合同计量为基础,依据江苏省高速公路建设指挥部公布的调差材料价格,实事求是地反映材料价格涨落的基本规律,合理地调整合同中的材料正负差价。 二、材差调整管理的职责分工 1、材差调整工作的管理遵循分级负责、分工协作、互相监督、共同把关的原则,宁杭二期、宁靖盐盐城北段、宁宿徐盱眙南段实行江苏省高速公路建设指挥部(以下简称“省高指”)、市高速公路建设指挥部(以下简称“市高指”)与驻地监理组三级管理;连临、江海、徐济等项目实行江苏省高速公路建设指挥部(以下简称“省高指”)、项目建设管理办公室(以下简称“项目办”)与总监办三级管理。 2、业主为江苏省高速公路建设指挥部,根据法定代表人的授权,省高指副总指挥行使业主职权。省高指项目管理部、计划处、招标处,为省高指材差调整管理的职能部门。(1)省高指项目管理部作为各项目工程实施管理部门,负责材差调整材料工程数量和依据省交通厅质监站和省高指公布的材料价格测算材差金额的审核管理; (2)省高指计划处负责统一制定省高指材差调整实施细则; (3)省高指招标处负责省交通厅质监站公布的材料价格以外的材料价格的调查与公布工作。 3、市高指(项目办)负责相应职责范围内的日常材差调整管理工作,督促驻地监理组(总监办)和承包人及时如实上报工程计量,按照本细则规定认真审核调差工程数量以及材差调整金额。 三、材差调整种类、时间段和风险划分 1、材差调整的种类: 对用于高速公路永久性工程的主要材料:钢材、柴油、水泥、石灰、石料、黄砂予以调差。 2、材差调整的时间段: 自2007年4月1日计量开始(调整价格按相应计量提前一个月计),至合同计量终止日。 3、材差调整的风险划分: 钢材以价格波动5%作为承包人风险,柴油、水泥、石灰、石料、黄砂以10%作为承包人风险;风险范围内

高速公路材差调整实施细则(江苏高指)

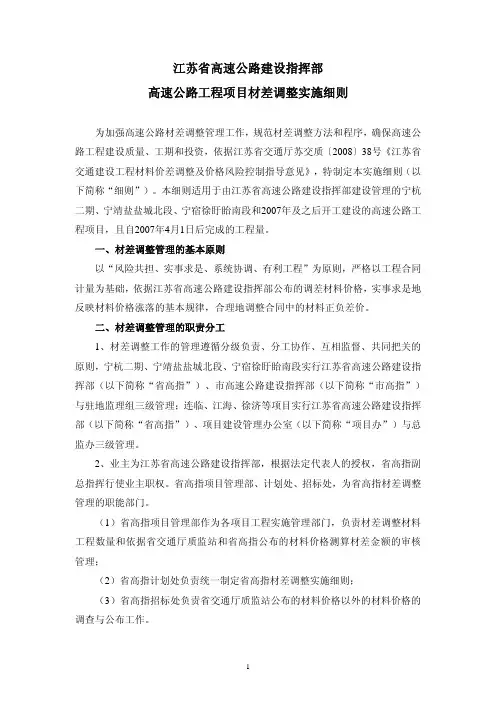

江苏省高速公路建设指挥部 高速公路工程项目材差调整实施细则 为加强高速公路材差调整管理工作,规范材差调整方法和程序,确保高速公路工程建设质量、工期和投资,依据江苏省交通厅苏交质〔2008〕38号《江苏省交通建设工程材料价差调整及价格风险控制指导意见》,特制定本实施细则(以下简称“细则”)。本细则适用于由江苏省高速公路建设指挥部建设管理的宁杭二期、宁靖盐盐城北段、宁宿徐盱眙南段和2007年及之后开工建设的高速公路工程项目,且自2007年4月1日后完成的工程量。 一、材差调整管理的基本原则 以“风险共担、实事求是、系统协调、有利工程”为原则,严格以工程合同计量为基础,依据江苏省高速公路建设指挥部公布的调差材料价格,实事求是地反映材料价格涨落的基本规律,合理地调整合同中的材料正负差价。 二、材差调整管理的职责分工 1、材差调整工作的管理遵循分级负责、分工协作、互相监督、共同把关的原则,宁杭二期、宁靖盐盐城北段、宁宿徐盱眙南段实行江苏省高速公路建设指挥部(以下简称“省高指”)、市高速公路建设指挥部(以下简称“市高指”)与驻地监理组三级管理;连临、江海、徐济等项目实行江苏省高速公路建设指挥部(以下简称“省高指”)、项目建设管理办公室(以下简称“项目办”)与总监办三级管理。 2、业主为江苏省高速公路建设指挥部,根据法定代表人的授权,省高指副总指挥行使业主职权。省高指项目管理部、计划处、招标处,为省高指材差调整管理的职能部门。 (1)省高指项目管理部作为各项目工程实施管理部门,负责材差调整材料工程数量和依据省交通厅质监站和省高指公布的材料价格测算材差金额的审核管理;

(2)省高指计划处负责统一制定省高指材差调整实施细则; (3)省高指招标处负责省交通厅质监站公布的材料价格以外的材料价格的调查与公布工作。 3、市高指(项目办)负责相应职责范围内的日常材差调整管理工作,督促驻地监理组(总监办)和承包人及时如实上报工程计量,按照本细则规定认真审核调差工程数量以及材差调整金额。 三、材差调整种类、时间段和风险划分 1、材差调整的种类: 对用于高速公路永久性工程的主要材料:钢材、柴油、水泥、石灰、石料、黄砂予以调差。 2、材差调整的时间段: 自2007年4月1日计量开始(调整价格按相应计量提前一个月计),至合同计量终止日。 3、材差调整的风险划分: 钢材以价格波动5%作为承包人风险,柴油、水泥、石灰、石料、黄砂以10%作为承包人风险;风险范围内的价格波动由承包人承担或收益,超过风险范围的由业主承担或收益。 四、调差材料工程数量、价格及费用计算 1、调差材料工程数量: (1)以承包人实际完成、经监理工程师计量签认并经市高指(项目办)、省高指批准的每月计量为准(其中,对因承包人责任导致计划完成滞后以及个别已按实施时市场价核定的变更设计工程量的计量应予以扣除,不予调差。),并按以下计算原则和指标换算成调差材料数量,对其它辅材及临时设施工程所使用的材料均不予价格调差: (a)钢材 仅对使用于桥梁、通道、涵洞、隧道和房建(收费大棚项目除外)工程的钢绞线、高强钢丝、I、II级钢筋和其它计量钢材予以调差。 仅对使用于交通工程护栏、隔离栅、标志、照明、收费大棚项目的钢板和钢管计量项目予以调差。其中: 护拦工程:仅对护栏板和护栏柱予以调差;

工程施工材料现场管理实施细则.docx

精品文档 工程施工材料现场管理实施细则 第一章总则 第一条为了优质高效的完成工程施工任务,加强工程施 工用料的质量监督,科学、有效的存放以降低材料的自然损 毁率,节约成本特制定本管理细则。 第二条本管理细则适用于公司所有项目部、专业公司。 第二章管理机构与职责第三条公司物资管理部是工程施工用材料的业务主管部 门,负责所有施工材料相关的全面管理工作,对各项目工程施 工材料使用状态、相关的业务资料和现场管理工作进行检查、 指导。 第四条项目物资部是工程施工材料现场管理的职能部门, 负责现场施工用料的验收、点验、发料、盘点、保管等相关的 管理工作,对项目各施工队(专业公司)的施工材料使用状态 和现场管理工作进行检查、监督。 第三章定义和范畴第五条本工程施工材料现场管理实施细则中需要管理的 材料主要是指进入工程实体的永久性结构工程的主要材料 及完成工程施工任务所必需的周转材料、低值易耗品及一次 性转值类机电制品。 第四章计划管理

第六条项目部各施工队施工(专业公司)所需用的材料 必须提前编制申请计划,经施工队现场技术主管和行政主管 签字后上报,作为项目物资部的供料依据。 第七条项目物资部根据工程部和计划部编制的实施性施 工组织设计和月进度施工计划,结合单项工程材料需用量表 计算完成施工任务所需要的各类工程材料,作为项目物资部 的限额发料依据。 第八条项目物资部根据各施工队(专业公司)申请计划 汇总编制物资采购计划,采购计划要根据实际施工进度及材 料库存情况,本着“减少库存、保障供应、防止积压”的原 则进行调整,经项目分管和主管领导签批后作为采购依据。 需要公司负责采购的特殊物资,材料申请计划须提前报公司 物资管理部。 第五章现场管理第九条在材料进场前,施工现场应设置和工程规模相适 应的料棚、料场 ,? 对工程任务量大、工点集中的施工现场要 设置临时仓库。施工现场的库房、料棚、料场要布局合理、 安全,做到地面平坦坚实、清洁,要配备必要的衡器、量具 和消防器材 ,? 要做好防雨、防潮、防盗、防火、防腐等工作 , 确保人员、物资安全。主要包括以下几项工作: 1、检查现场施工便道有无障碍及平整通畅,车辆进出、

相关主题
文本预览
相关文档 最新文档
