(1)工艺流程:基层清理→弹线→试排→试拚→扫浆铺水泥砂浆结合层→铺板→灌缝→擦缝→养护。

(2)根据墙面水平基准线,在四周墙面上弹出面层标高线和水泥砂浆结合层线。同时按照板材大小尺寸、纹理、图案,缝隙在干净的找平层上弹控制线,由房间中心向进行。

(3)试拼、试排:一般方法是在房间地面纵、横两个方向铺两略宽于板块的干砂带(砂厚30mm),根据施工大样图拉线较正方正度并排列好。核对板块与墙边,柱边门洞口的相对位置,检查接缝宽度不得大于1mm。有拼花图案的应编号。对于较复杂部位的整块面板,应确定相应尺寸,以便于切割。

(4)砂浆应采用干硬性的,相应的砂浆强度为不低于M15。

先洒水湿润基层,然后刷水灰比为0.5的水泥素浆一遍,刷铺砂浆结合层,用刮尺压实赶平,再用木抹子搓揉找平,铺完一段结合层即安装一段面板,结合层与板块应分段同时铺砌。

(5)铺板:镶贴面板一般从中间向边缘展开退至门口,当有镶边和大厅独立柱之间的面板则应先铺,必须将预拼、预排、对花和已编号的板材对号入座。

铺镶时,板块应预先用水浸湿,晾干无明水方可铺设。

拉通线将板块跟线平稳铺下,用木锤或橡皮锤垫木块轻击,使砂浆振实,缝隙平整满足要求后,揭开板块,进行找平,再浇一层水灰比为0.45的水泥素浆正式铺贴,轻轻锤击,找直找平。铺好一条及时用靠尺或拉线检查各项实测数据。如不全要求,应揭开重铺。

(6)灌缝、擦缝:板块铺完养护2天后,在缝隙内灌水泥砂浆擦缝,有颜色要求的应用白水泥加颜料调制,灌浆1~2小时后,用棉纱蘸色浆擦缝,粘附在板面上的浆液随手用湿纱头擦试干净。铺上干净湿润的锯末养护。喷水养护不少于7天(3天内不得上人)。

(7)材料:水泥标号不低425号,块材:技术等级、光泽度、外观等质量符合现行国家标准《天然大理石建筑板材》《天然花岗岩建筑板材》等有关规定,并同时应符合块料允许偏差。

墙面石材湿贴施工工艺

墙面石材湿贴施工工艺公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

墙面石材湿贴施工工艺 一. 施工准备: (一)石料的选购要求: 1.石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规 格、质量按必须按设计图纸及招标文件的材料样板要求选出样品,并经 业主认可才进行采购,大批量加工派专人到加工厂检查质量; 2.水泥:32.5 号普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用 专用填缝剂(颜色和石材对照)。如果铺设的为浅色石材,须准备白水 泥白色珍珠岩。 3.砂:中砂或粗砂(砂以金黄色为最佳,忌用含泥量大的黑砂)含泥量 <3%。过8mm 孔径的筛子。 4.石材表面防护剂(建议采用进口产品)。 5.磨光板面要平滑,磨光度符合要求,纹理排列要统一,所有板块外边缘 切口要直,不能崩角崩边,平面不能有裂纹,石胆、杂色要达到90度 才行。厚度要基本一致,长、宽度尺寸要准确,角线差误不超0.5MM; 6.同一品种石材必须确保质地、色泽一致,无明显色差,无裂纹、疤痕、 划痕; 7.石材上表面边缘线必须清晰完整,裁板时不得有毛边和面层破损; 8.石板按设计图纸的规格、品种、质量标准、物理力学性能、数量备料, 并进行表面六面防护处理工作。 9.石料在贴墙之前应要进行色差挑选,同色归类、纹理方面通过排列之后 编号,然后堆放好准备墙面装饰施工。 (二)作业条件: 1.结构经检查验收,隐检、预检手续已办理,水电、通风、设备安装等已 施工完毕,并接好加工饰面板所需的电源和水源。 2.弹室内外墙面水平线,室外弹±0.00线,室内弹一米水平线。 3.提前搭设操作架,离窗口或墙壁面>200mm,架子高度应满足施工操作要 求。

施工方案-石材安装施工方案

马关县市政基础设施泰安路、宁泰路建设项目 石 材 施 工 方 案 云南辉固工程建设有限责任公司 二O一五年五月二十四日

目录 一、工程概况 (1) 二、石材及人行道铺装情况 (1) 三、施工方案及工艺流程 (1) 3.1、石材运输 (1) 3.2、工艺流程图 (2) 3.3、主要施工方法 (2) 3.3.1石材检查 (2) 3.3.2测量放样 (2) 3.3.3路缘石安装 (2) 3.3.4人行道铺装 (3) 3.3.5检测及养生 (5) 四、施工注意事项 (6) 五、质量保证措施 (6) 六、文明、安全施工 (7) 七、环境保护措施 (7)

一、工程概况 泰安路位于马关县县城东南部,道路总体呈东西走向,为城市次干路,设计车速30Km/h,道路红线宽度25m,起点接已建逢春大道,止点环城路相接,道路总长1412.967m。 宁泰路位于马关县县城东南部,道路总体呈南北走向,道路等级为城市支路,设计车速20Km/h,道路红线宽度16m,起点接规划泰安路,止点与规划宁安路相接,道路总长370.967m。 二、石材及人行道铺装情况 本工程石材采用青石,石材规格:TF1型立缘石、P2型平缘石、P1型平缘石;石材垫层及后背混凝土为C15素混凝土;人行道铺装采用青石板,规格为600×300×50、行进盲道砖为598×298×50、提示盲道砖为298×298×50青石板。 三、施工方案及工艺流程 3.1、石材运输 ⑴石材的运输,要求厂方对石材块与块、层与层之间安设夹板,并且进行四角包装,确保石材的完好。 ⑵石材在经业主及监理批复的厂方进行加工制造。石材出厂时必须检验合格。运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告。 ⑶第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放,并设安全提示标识。 ⑷第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输。安装后,剩余的石材及时运回人行步道指定地点,并用绿网苫盖设安全提示标识。

大理石地面施工方案

理石地面施工方案 一、施工准备 (一)作业条件 1、大理石(花岗石)楼、地面属于高级装修,所以必须有图案及排块设计, 要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也 是大理石(花岗石)楼、地面装饰效果控制的重点,以防和设计的意图不 一致;对于大面积的楼、地面还应对厂家的石材批量进行考察,避免出 现同一间室内颜色不一样。大理石质地较软,强度低,在加工和施工中一 定注意。装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材 没有表现出好的效果。 2、大理石(花岗石)板材进场后,应侧立堆放在室内,光面相对,背面垫松木 条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性 物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面 有缺陷时,应予剔除。做完地面垫层,按标高留出磨石层厚度(至少 3mm)。 3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线 均已完成。 4、房间内四周墙上弹好+水平控制线。 5、施工操作前对大理石(花岗石)的施工要画出施工大样图,对特别拼花的 房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接 好水、电源,对加工料单的要求一定要准确并编号。在石材背面将编号 标明。 6、冬季施工时操作温度不低于+5℃。 (二)材料要求 材料符合现行国家行业标准《天然花岗石建筑石材》(GB/T 18601-2009) 《建筑材料放射性核素限量》(GB6566-2010),并按规定检验石材的放射性是否符合要求。水泥:级复合硅酸盐水泥; 砂:中砂,含泥量不大于3%; 清洗剂:蜡、草酸。 (三)施工机具 手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷等。 二、工艺流程 准备工作→基层处理→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺大理石板块或花岗石板块→灌缝、擦缝→打蜡 三、操作工艺 (一)准备工作

大理石墙面施工工艺

大理石墙面 1、新工艺安装法的施工准备、板材预拼编号,对花纹的方法与传统方法相同,其不同工序的操作要点如下: (1)基础处理:石材安装前,先对清理干净的基础用水温润,对米黄类、白色大理石刷防渗保护剂,以防泛碱,再抹1:1水泥砂浆,其中要求采用中砂或粗砂,板材背面也要用清水刷洗干净,以提高其粘结力。 (2)板材钻孔:将大理石饰面板直接固定于木架上,用手电钻在距板两端各1/4边长处居板厚中心钻孔,孔径6mm深35-40mm。板宽≤500mm打直径孔2个;板宽>500mm打直径孔3个;板宽>800mm打直径孔4个。然后将板旋转达90度固定于木架上,在板两侧分别打直孔各1个,孔位距板下端100mm处,孔径6mm,孔深35-50mm,上下直孔都用合金钻子在背面方向剔槽,槽深7mm,以便安装门钉。 (3)基板钻孔:板材钻孔后,将大理石板安放就位根据板材与基本间距的孔距,用克丝子现制直径;5mm合金钢门形钉、一端勾进大理石板直孔内,并随即用硬木契契紧,另一端勾进基本斜孔内,并拉直线或用靠尺及水平尺校正板上下口及板面垂直和平整度,以及与相邻板材拼的是否严密。随后基体斜孔内不锈钢门形钉契紧,接着用大头木契紧固于板材与基体之间,以紧固门形钉,大理石饰面板位置校正准确,经固定即可进行分层浆。 (4)临时固定:板材支装后用纸或熟石膏将两侧缝隙堵严,上下口临时固定。 调制填缝石膏时,可掺加20%水泥,以增加强度防止石膏裂缝,但白色大理石(汉白玉)容易污染不要渗水泥。 较大的块材以及门窗旋脸饰面板,应另加支撑,为了矫正视觉误差,安装门窗旋脸时应按1%起拱,然后及用靠尺板、水平尺检查板是否平直,以保证板与板的交接处四角平直。发观问题立即校正,待石膏硬固后即可进行灌浆。

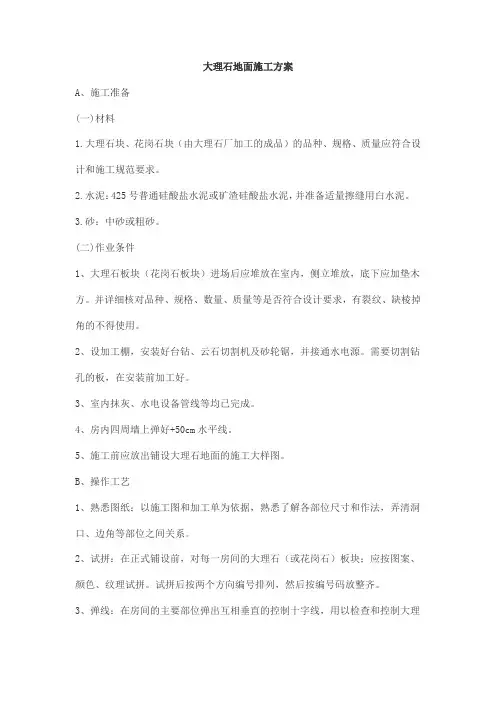

大理石地面施工方案

大理石地面施工方案 (1)工艺流程:基层清理→弹线→试排→试拚→扫浆铺水泥砂浆结合层→铺板→灌缝→擦缝→养护。 (2)根据墙面水平基准线,在四周墙面上弹出面层标高线和水泥砂浆结合层线。同时按照板材大小尺寸、纹理、图案,缝隙在干净的找平层上弹控制线,由房间中心向进行。 (3)试拼、试排:一般方法是在房间地面纵、横两个方向铺两略宽于板块的干砂带(砂厚30mm),根据施工大样图拉线较正方正度并排列好。核对板块与墙边,柱边门洞口的相对位置,检查接缝宽度不得大于1mm。有拼花图案的应编号。对于较复杂部位的整块面板,应确定相应尺寸,以便于切割。 (4)砂浆应采用干硬性的,相应的砂浆强度为不低于M15。 先洒水湿润基层,然后刷水灰比为0.5的水泥素浆一遍,刷铺砂浆结合层,用刮尺压实赶平,再用木抹子搓揉找平,铺完一段结合层即安装一段面板,结合层与板块应分段同时铺砌。 (5)铺板:镶贴面板一般从中间向边缘展开退至门口,当有镶边和大厅独立柱之间的面板则应先铺,必须将预拼、预排、对花和已编号的板材对号入座。 铺镶时,板块应预先用水浸湿,晾干无明水方可铺设。 拉通线将板块跟线平稳铺下,用木锤或橡皮锤垫木块轻击,使砂浆振实,缝隙平整满足要求后,揭开板块,进行找平,再浇一层水灰比为0.45的水泥素浆正式铺贴,轻轻锤击,找直找平。铺好一条及时用靠尺或拉线检查各项实测数据。如不全要求,应揭开重铺。 (6)灌缝、擦缝:板块铺完养护2天后,在缝隙内灌水泥砂浆擦缝,有颜色要求的应用白水泥加颜料调制,灌浆1~2小时后,用棉纱蘸色浆擦缝,粘附在板面上的浆液随手用湿纱头擦试干净。铺上干净湿润的锯末养护。喷水养护不少于7天(3天内不得上人)。

墙面贴石材施工方案

第六节墙面贴石材 1.工程做法 本工程中墙面贴石材主要应用在卫生间墙面,做法如下: ①10mm厚1:2.5水泥砂浆找平层; ②菱形钢丝网满铺一道; ③18.5mm厚石材专业粘结剂; ④20mm厚石材; ⑤石材现场磨边、抽槽、倒角(阴阳角处理); ⑥手工打磨镜面无缝处理 2.材料及主要机具 (1)材料准备 ①石材:石材的表面应光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。其性能指标均应符合现行国家标准的规定。 ②墙面打底砂浆:DP-HR干拌抹灰砂浆,规格、型号符合设计要求,应有出厂合格证和质量证明文件; ③粘结剂:DTA石材专业粘结剂,规格、型号符合设计要求,应有出厂合格证和质量证明文件; ④勾缝剂:DTG干拌墙砖填缝剂,规格、型号、颜色符合设计要求,应有出厂合格证和质量证明文件; (2)主要机具 砂浆搅拌机、瓷砖切割机、手电钻、冲击电钻、铁板、阴阳角抹子、铁皮抹子、木抹子、托灰板、木刮尺、方尺、铁制水平尺、小铁锤、木锤、錾子、垫板、小白线;开刀、墨斗、小线坠、小灰铲、盒尺、钉子、红铅笔、工具袋等。 3.作业条件 (1)墙顶抹灰完毕,做好墙面防水层、保护层和地面防水层、混凝土垫层。 (2)搭设双排架子或钉高马凳,横竖杆及马凳端头应离开墙面和门窗角150~200mm。架子的步高和马凳高、长度要符合施工要求和安全操作规程。 (3)安装好门窗框扇,隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂

浆将门窗框、洞口缝隙塞严实,铝合金、塑钢门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。 (4)脸盆架、镜卡、管卡、水箱、煤气等应埋设好防腐木砖、位置正确。 (5)按面砖的尺寸、颜色进行选砖,并分类存放备用。 (6)统一弹出墙面上+50cm水平线,大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定验收,方可组织班组按照样板墙壁要求施工。 (7)安装系统管、线、盒等安装完并验收。 (8)室内温度应在5C°以上。 4.施工工艺 (1)工艺流程 基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→镶贴面砖→面砖勾缝与擦缝 (2)基层处理 贴铺墙面石材时及贴铺后2天内,基面、粘结剂和瓷砖的温度应高于+10℃。需要贴石材的表面应该干净、坚固和无灰尘、油脂、水泥胶等类似的东西及不可沾水的砂浆应该清除掉。轻微不平的地方可用瓷砖粘结剂抹平。 使用墙砖粘结剂时混凝土基面收缩应基本稳定,气温较高时现浇混凝土要一个月之后方可使用本产品;气温较低或用大瓷砖(>20cm)铺贴时等待时间要更长一些。 (3)吊垂直、套方、找规矩、贴灰饼 大墙面、门窗口边弹线找规矩,必须由板底到楼层地面一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点做灰饼,横线以+50cm标高线为水平基准线交圈控制,竖向线则以4个阴角两边的垂直线为基准线进行控制。每层打底时则以此灰饼为基准点进行冲筋,使基底层灰平整垂直。 (4)抹底层砂浆 采用DP-HR干拌抹灰砂浆打底。 ①搅拌:袋装25公斤干拌砂浆加7-8公斤干净的水(占干砂浆的28-32%)。用快速搅拌器搅拌1-2分钟,静置约15分钟,让砂浆中的添加剂充分溶解后,再搅拌1-2分钟即可使用。自加水后4小时内(+20℃)砂浆要是用完。砂浆温度应超过+10℃。

石材施工方案

施工组织设计(方案)报审表 工程名称:南码头路1316弄齐河小区12街坊高层住宅立面石材装饰工程

南码头路1316弄齐河小区12街坊高层住宅立面石材装饰工程 石 材 装 饰 施 工 方 案 上海绥闽建筑装饰工程有限公司 编制日期:贰零壹零年伍月 一、工程概况:

本工程位于南码头路1316弄齐河小区12街坊,高层住宅1-3层立面石材装饰工程,装饰高度9.4米,外墙干挂花岗岩石材,前期工程工期为20个工作日,后期工程据工程实际待定;工程质量:国家验收标准合格;承包方式;包工、包料、包安全文明施工。 建设单位; 总承包单位: 设计单位: 监理单位:上海市柯恒管理信息咨询监理有限公司 二、施工准备 施工人员在工作前应先熟悉图纸,熟悉施工工艺,对施工班组进行技术交底和操作培训及安全教育。对花岗岩板材需开箱预检数量、规格及外观质量,逐块检查,不符合质量标准的立即按不合格品处理。按图纸上的石材编号预摆排列检查有无明显色差。对需贴花岗岩的基层尺寸,垂直度预检。所有施工人员熟悉图纸,熟悉施工工艺,施工主管须对施工班组进行技术交底和操作培训: 三、施工顺序 详见下表:花岗石饰面安装流程: 花岗石材料流程图 2、色差排列:现场色差控制员将对所有石板进行色差控制,将颜色一致的石板进行预排; 3、测量放线:测量人员进场进行放线及校核现场结构及埋件尺寸,并确定主体结构边角尺寸进行边角龙骨分格尺寸调整。 首先根据建筑物的辅助轴线弹设周边定位辅助线,由各定位辅助线对照龙骨布置图确定每面边角龙骨的安装位置点,并放设竖向垂直钢丝,用经纬仪校准后固定,以此钢丝作为此面龙骨安装的定位控制线。然后,根据建筑物的标高,用水准仪在建筑外檐引出水平点,并弹出一根横向水平线,作为横向基准线。基准线确定后,就可以利用基准线作为纵向龙骨安装的水平控制基线,在放测各分隔轴线时,必须与主体结构实测数据相配合,对主体的误差进行分配、消化; 1.基层处理 测量原基层平整度、平整度,不合标准,应处理。清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。 2.测量定位放线 放线、定位不准确,造成下一步骨架安装偏差超标。 对主体结构的轴线、标高进行复核,确认无误后用激光垂准仪测放线,确定装饰安装轴线、标高。按装饰布置设计图进行全面测量放线,在楼层外立面固定悬挂20 kg 重锤的50 m 钢卷尺,静置后用等高法分别测量,竖直钢线每3 层固定一个支点,水平钢线每10 m 固定一个支点,由水平仪检测严格控制误差,确保垂直方向偏差不大于10 mm ,水平方向偏差不大于4 mm。测量时还要注意天气情况,要求测量控制线时风力不得大于4 级,并做好记录。3.埋件安装 埋件、转接件安装不牢固,造成整体安全隐患。 预埋件、连接件按设计工艺要求,用8 mm 厚钢板冷轧成型,再进行镀锌处理,构件加工过程中需加强对焊接、镀锌等关键工艺的监控,后置埋件用高强化学锚栓与主体加固连接,化学锚栓除需具备合格证和试验报告单,还要进行现场拉拔力试验,合格后方可进行安装。埋件前后左右偏差不得大于20 mm ,平整度标高偏差也不得大于10 mm。 4、安装龙骨: (1)将连接支座与埋件用焊缝连接固定,支座再通过螺栓与竖向钢龙骨相连接,根据控制线对立柱进行调整、

大理石墙面施工方法和技术措施

大理石墙面施工方法和技术措施大理石墙面施工方法和技术措施提要:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性 大理石墙面施工方法和技术措施 1.安装工艺流程:测量放线、定位抄水平→连接件安装→钢骨架安装→隐蔽工程报验→石材安装→清洗→分项工程质量报验→交工。 2.工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放场地要夯实,垫10cm×10cm通长方木,让其高出地面10cm以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。 3.石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,板块开洞,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。为保证位置准确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm,孔径为5mm,钻头为。随后在石材背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱、无捻24目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将

石板上的浮灰及杂污清除干净,如居锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费。要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在铺贴玻璃纤维网格布时要从一边一遍一遍用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材小面,给嵌缝带来困难,出现质量问题。 4.基层准备:清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。 5.挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。竖向挂线宜用ф~ф的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8~10kg,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑物大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。并在控制线的上、下作出标记。 6.安装钢龙骨架连接件焊接: 焊接龙骨根据标高±固定竖向主龙骨80*60*4、70*50*4热镀方管间距≤1300mm,然后焊接5#(50*50*5)热镀角钢次龙骨,焊接为满焊,焊缝高度为5mm,主次龙骨焊缝长度不小于40mm,立柱与角码围焊焊缝长度不小于150mm,角码与预埋件围焊焊缝不小于200mm,焊缝级别:Ⅲ级。次龙骨间距根据石材分格尺寸而定,清除焊渣、刷防

大理石施工工艺方案.doc

适用于工业与民用建筑的墙面、柱面和门窗套的大理石、磨光花岗石、预制水磨石等饰面板装饰工程。 1.材料要求 (1)水泥:325号普通硅酸盐水泥。应有出厂证明或复试单,当出厂超过三个月按试验结果使用。 (2)砂子:粗砂或中砂,使用前要过筛子。 (3)大理石(或预制水磨石和磨光花岗石等):按照设计图纸要求的规格备料。表面不得有隐伤、风化等缺陷。不宜用褪色的材料包装。 (4)其他材料:熟石膏,铜丝或镀锌铅丝,铅皮,配套挂件(镀锌或不锈钢连接件),325号白水泥;尚应配备适量与大理石或预制水磨石、磨光花岗石板颜色接近的各种石渣和矿物颜料;107胶和填塞饰面板缝隙的专用塑料软管等。 2.主要机具 磅秤、铁板、半截大桶、小水桶、铁簸箕、平锹、手推车、塑料软管、胶皮碗、喷壶、合金钢扁錾子、合金钢钻头(5,打眼用)、操作支架、台钻、铁制水平尺、方尺、靠尺板、底尺(3000~5000×40×10~15mm)、托线板、线锤、粉线包、高凳、木楔子、小型台式砂轮、裁改大理石用砂轮、全套裁剪机、开刀、灰板和铅皮(1mm厚)、木抹子、铁抹子、细钢丝刷、扫帚、大小锤子、小白线、铅丝、擦布或棉丝、老虎钳子、小铲、盒尺、钉子、红铅笔、毛刷、工具袋等。 3.作业条件 (1)办理好结构验收,少数工种(水电、通风、设备安装等)的活应提前完成,并准备好加工饰面板所需的水、电源等。 (2)内墙面弹好50cm水平线(室外墙面弹好±0和各层水平标高控制线)。 (3)脚手架或吊篮提前支搭好,宜选用双排架子(室外高层宜采用吊篮、多层可采用桥式架子等),其横竖杆及拉杆等应离开门窗口角150~200mm,架子的步高要符合施工要求。(4)有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量),同时要用1:3水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。 (5)大理石或预制水磨石、磨光花岗石等进场后应堆放于室内、下垫方木,核对数量、规格、并预铺、配花、编号、以备正式铺贴时按号取用。 (6)大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后方可组织班组按

地面石材铺贴施工工艺

地面石材铺贴施工工艺 1施工准备 1.1技术准备 (1) 大理石和花岗岩面层下的各层作法应己按设计要求施工并验收合格; (2) 样板间或样板块已经得到认可。 1.2材料要求 (1) 水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级应在32 ? 5级以上;不同品种、 不同强度等级的水泥严禁混用。 (2) 砂:应选用中砂或粗砂,含泥量不得大于 3 %。 (3) 大理石和花岗岩:规格品种均符合设计要求,外观颜色一致、表面平整,形状尺寸、图案花纹正确,厚度一致并符合设计要求,边角齐整,无翘曲、裂纹等缺陷。 2主要机具 (1) 根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。 (2) 常用机具设备有:云石机、手推车、计量器、筛子、木耙、铁锹、大桶、小桶、钢尺、水平尺、小线、胶皮锤、木抹子、铁抹子等。 3作业条件 (1) 材料检验已经完毕并符合要求。 (2) 应己对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。 (3) 施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拄线、弹线等方法。 (4) 对所有作业人员已进行了技术交底,特殊工种必须持证上岗。 (5) 作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。 (6) 竖向穿过地面的立管巴安装完,并装有套管。如有防水层,基层和构造层已找坡,管根己做防水处理。 (7) 门框安装到位,并通过验收。 (8) 基层洁净,缺陷已处理完,并作隐蔽验收。

4施工工艺 4.1工艺流程 检验水泥、砂、大理石和花岗岩质量T试验T技术交底T试拼编号T准备机 具设备T找标高T基底处理T铺抹结合层砂浆T铺大理石和花岗岩T养护T勾 缝—检查验收 4.2操作工艺 (1) 试拼编号:在正式铺设前,对每一房间的石材板块,应按图案、颜色、纹理 试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放 整齐。 (2) 找标高:根据水平标准线和设计厚度,在四周墙、柱上弹出面层的上平标高控制线。 (3) 基层处理:把沾在基层上的浮浆、落地灰等用篓子或钢丝刷清理掉,再用扫帚将浮土清扫干净。 (4) 排大理石和花岗岩:将房间依照大理石或花岗岩的尺寸,排出大理石或花岗岩的放置位置,并在地面弹出十字控制线和分格线。 (5) 铺设结合层砂浆:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。 (6) 铺大理石或花岗岩:将大理石或花岗岩放置在干拌料上,用橡皮锤找平,之后将大理石或 花岗岩拿起,在于拌料上浇适量素水泥浆,同时在大理石或花岗岩背面涂厚度约lmm的素 水泥膏,再将大理石或花岗岩放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制 线坐平坐正。 (7) 铺大理石或花岗岩时应先在房间中间按照十字线铺设十字控制板块,之后按照十字控制 板块向四周铺设,并随时用2m靠尺和水平尺检查平整度。大面积铺贴时应分段、分部位铺贴。 (8) 如设计有图案要求时,应按照设计图案弹出准确分格线,并做好标记,防止差错。 (9) 养护:当大理石或花岗岩面层铺贴完应养护,养护时间不得小于7d。 (10) 勾缝:当大理石或花岗岩面层的强度达到可上人的时候(结合层抗压强度达到1.2MPa), 进行勾缝,用同种、同强度等级、同色的掺色水泥膏或专用勾缝膏。 颜料应使用矿物颜料,严禁使用酸性颜料。缝要求清晰、顺直、平整、光滑、深 浅一致,缝色与石材颜色一致。

大理石墙面施工方案

大理石(大规格)墙面施工方案 一、部位:电梯厅、底层大厅 二、构造(苏J9501 26/5) 三、施工 1、材料要求 (1)大理石板材 ①边长大于400mm为大块料,规格尺寸方正,表面平整光滑,不能有缺棱掉角、表面裂纹和污染变色等缺陷。 ②大理石板材不宜采用易褪色材料包捆,以防运输和存放时污染石板。板材是脆性材料,棱角极易碰坏,要保护棱角和磨光面。放置时,应光面相对,衬以软纸,直立码放。 (2)水泥:水泥用不低于425#普通水泥或矿渣硅酸盐水泥,并应备少量擦缝用的白色水泥。 (3)砂:砂宜用粗砂,使用时应过5mm筛子,含泥量不得大于3%。 (4)其他材料:还需备有4mm粗铜丝或细铜丝(锚固扎结用)或不锈钢挂件、熟石膏、细碎石、矿物颜料、胶粘剂等。

2、施工准备 (1)做好选料备料工作。根据设计图纸和镶贴排列的要求,提出大理石加工尺寸和数量,如遇异形或特殊形状的面板,应绘制加工详图,并按使用部位编好号码,加工量要适当增加,主要考虑运输和施工时的损耗。委托加工时应留好样品,以便验货时对照。 (2)施工工具。除一般常用工具的配备外,还应备好手提式冲击电钻和电动锯石机、细砂轮、水平尺、橡皮锤、靠尺板、钢丝钳、尼龙线等。 (3)检查、验收主体结构的平整度和垂直度及强度是否符合设计要求,不符合的应立即返工。 (4)检查、验收门窗,水暖、电气管道及预埋件安装位置是否符合设计要求。 (5)事先将有缺边掉角、裂纹和局部污染变色的大理石板材挑选出来,完好的进行套方检查,规格尺寸如有偏差,应磨边、修正。 (6)用于室外装饰板材,应挑选具有耐晒、耐风化、耐腐蚀性能的块材。 (7)安装大理石前,应准备好不锈钢连接件、锚固件及铜线,而决不能用钢连结件及22#铁丝。因其容易污染大理石面层。 3、施工要点 (1)复核几何尺寸,抽查板材方正长宽尺寸,核实墙面尺寸,绘出施工大样图。 (2)镶贴前,应检查基层(如墙面、柱面)平整情况,如凹凸过大应事先处理。

(整理)大理石地面施工方案.

一、施工准备 (一)作业条件 1、大理石( 花岗石) 楼、地面属于高级装修, 所以必须有图案及排块设计, 要求更高的 还要结合墙面、顶棚做法以及与该室的功能相适应, 颜色也是大理石( 花岗石) 楼、 地面装饰效果控制的重点, 以防和设计的意图不一致;对于大面积的楼、地面还 应对厂家的石材批量进行考察, 避免出现同一间室内颜色不一样。大理石质地较 软, 强度低, 在加工和施工中一定注意。装饰楼、地面对于颜色、材质、花纹的要 求高, 忌用好的石材没有表现出好的效果。 2、大理石( 花岗石) 板材进场后, 应侧立堆放在室内, 光面相对, 背面垫松木条, 并在 板下加垫木方, 拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等 是否符合设计要求, 有裂纹、缺楞、掉角、翘曲和表面有缺陷时, 应予剔除。做完 地面垫层,按标高留出磨石层厚度( 至少3mm)。 3、室内抹灰( 包括门口) 、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成。 4、房间内四周墙上弹好+0.5m 水平控制线。 5、施工操作前对大理石( 花岗石) 的施工要画出施工大样图, 对特别拼花的房间要进 行拼花设计, 现场搭设好临时加工场, 安装好台钻及砂轮锯, 接好水、电源, 对加工 料单的要求一定要准确并编号。在石材背面将编号标明。 6、冬季施工时操作温度不低于+5℃。 (二)材料要求 材料符合现行国家行业标准《天然大理石建筑板材》(JC79) 、《天然花岗石建筑石材》 (JC205) 、《建筑材料放射性核素限量》(GB6566), 并按规定检验石材的放射性是否符合要求。水泥:42.5 级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥; 白水泥: 白色硅酸盐水泥, 采用42.5 级; 砂: 中砂或粗砂, 含泥量不大于3%; 清洗剂: 蜡、草酸。 (三)施工机具 手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤( 或木锤) 、铁水平尺、弯角方尺、钢錾子、合金钢扁堑子、台钻、合金钢钻 头、笤帚、砂轮锯、磨石机、钢丝刷等。 二、质量要求 质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002) 的规定。 项序检查项目允许偏差或允许值 主控 1 板块品种、质量第6.3.5 条 项目 2 面层与下一层结合第6.3.6 条 续表 项序检查项目允许偏差或允许值 一 1 面层表层质量第6.3.7 条 般

石材地面铺设施工方案

一、施工准备 1、材料要求: (1)水泥:325号普通硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月应按试验结果使用。 (2)白水泥:325号白水泥。 (3)砂子:粗砂或中砂,用前过筛。 (4)大理石、磨光花岗石、预制水磨石等:按照设计和图纸要求的规格、颜色等备料。但表面不得有隐伤、风化等缺陷。不宜用易褪色的材料包装。 (5)其他材料:如熟石膏、铜丝或镀锌铅丝、铅皮、硬塑料板条、配套佳件(镀锌或不锈钢连接件等);尚应配备适量与大理石或磨光花岗石、预制水磨石等颜色接近的各种石渣和矿物颜料;107胶和填塞饰面板缝隙的专用塑料软管等。 2、主要机具: 磅秤、铁板、半截大桶、铁簸箕、平锹、手推车、塑料软管、胶皮碗、喷壶、合金钢扁錾子、合金钢钻头(ф5,打眼用)、操作支架、台钻、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、托线板、线坠、全套裁割机、开刀、灰板和铅皮(1mm厚)、木抹子、铁抹子、细钢丝刷、笤帚、大小锤子、小白线、铅丝、擦布或棉丝、老虎钳子、小铲、盒尺、钉子、红铅笔、毛刷、工具袋等。 3、作业条件: (1)办理好结构验收。少数工种(水电、通风、设备安装等)的活应做在前面,并准备好加工饰面析骄兵必败需的水、电源等。 (2)内墙面弹好50cm水平线(室外墙面弹好±0和各层水平标高控制线)。

(3)脚手架或吊篮提前支搭好,宜选用双排架子(室外高层宜采用吊篮,多层可采用桥式架子等),其横竖杆及拉杆等应离开门窗口角150~200mm。架子步高要符合施工要赤求。 (4)有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量)。同时要用1:3水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝的用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。 (5)大理石、磨光花岗石或预制水磨石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。 (6)大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。方可组织班组按样板要求施工。 (7)对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行拭拼选用。 二、操作工艺 1、工艺流程: (1)簿型小规格块材(边长小于40cm)工艺流程: 基层处理吊垂直、套方、找规矩、贴灰饼抹底层砂 弹线分格排块砖浸块材镶贴块材表面勾缝与擦缝 (2)大规格块材(边长大于40cm)工艺流程。

墙面石材施工方案

商铺外墙石材施工方案工程名称: 工程地点: 施工单位:

目录 第一章. 工程概况 (1) 第二章. 工程项目管理目标 (2) 第三章. 施工前的准备工作 (2) 第四章. 施工工艺 (5) 第五章. 质量标准 (12) 第六章. 制品的运输和保管 (14) 第七章. 项目质量与安全体系 (15) 第八章. 工程质量保证措施 (16) 第九章. 安全文明环保措施 (18) 第十章. 工程进度保证措施 (21) 第十一章. 施工后的成品保护 (22)

商铺外墙石材工程施工方案 第一章. 工程概况 一、工程概况 为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工方案。 二、编制依据 1.招标文件、施工合同、施工图纸 2.《金属与石材幕墙工程技术规范》JGJ133-2001 3.《高层民用建筑设计防火规范》GB 50045-95; 4.《幕墙工程手册》中国建筑工业出版社出版,赵西安编著; 5.《建筑硅酮结构密封胶》GB 16776; 6.《天然石材产品放射性防护分类控制标准》JC518; 7.《天然花岗岩建筑板材》JC 205; 8.《胶粘剂拉伸剪切强度测定方法》

三、编制原则 (1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。全过程地接受业主及监理的管理与监督,认真按行业主管部门指导意见开展工作。 (2) 遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。 (3) 采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节奏、均衡、连续施工。 (4) 充分利用现有施工机械和设备,扩大机械化施工范围,提高施工项目机械化程度;不断改善劳动条件,提高劳动生产率。 (5) 尽可能采用先进施工技术、科学地确定施工方案;严格控制工程质量、施工进度,确保文明安全施工,努力缩短工期,不断降低工程成本。 (6) 尽量减少施工设施,合理储存建设物资,科学地规划施工平面图,减少施工用地。 第二章. 工程项目管理目标 一、工程质量目标 本工程质量一次性验收合格,达到广州市优良样板工程质量标准,满足发包方招标文件规定的质量要求。 二、工期目标 计划工期60天,根据总施工进度计划组织实施,保证与总体施工进度同步。三、文明安全管理目标 本工程在严把质量关的同时,认真做到施工现场的文明安全施工管理。达到广州市安全文明样板工地标准。 第三章. 施工前的准备工作 一、技术准备 1、熟悉施工图纸

石材工程施工方案

石材工程施工方案

二〇一年月日 目录 1、编制依据 (2) 2、工程概况 (2) 3、施工准备 (2) 3.1 技术准备 (2) 3.2 材料、机具、物资准备 (2) 3.3 现场施工条件准备 (3) 4、施工工艺 (3) 4.1 室内干挂石材施工工艺 (4) 4.2 外墙干挂石材施工工艺 (5) 5、成品保护 (8)

6、质量标准 (8) 5.1 保证项目 (8) 5.2 基本项目 (8) 5.3允许偏差项目见表5.3-1 (9) 7、质量保证措施 (9) 8、安全施工技术措施 (10) 9、环保措施 (10)

外墙干挂石材施工方案 一、编制依据 1、业主装饰意见相关文件 2、施工图纸及图纸会审纪要 3、《金属与石材幕墙工程技术规范》GB JGJ133-2001、JK113-2001 4、《石材幕墙工程施工工艺标准》;GY1003-2003/8/16 5、《建筑物防雷设计规范》GB50057-94 6、《天然花岗岩建筑板材》JC 205 7、其他国家现行有关施工规范、规程、验收标准。 二、工程概况 本工程1~4层外墙干挂600×900×23mm厚古典灰麻花岗岩石材。 三、施工准备 3.1 技术准备 1、熟悉与审查施工图纸。 2、对建筑图、结构图与设计施工图纸在几何尺寸、坐标、标高、说明等方面是否一致,技术要求是否正确。

3、明确工期,分期分批施工或交付使用的顺序和时间;明确工程所用的主要材料、设备的数量、规格、来源和供货日期。 3.2 材料、机具、物资准备 1、石材幕墙选用的材料要符合国家现行产品标准的规定和本工程项目招标文件的规定;每种材料均要附有出厂合格证、质保书及必要的检验报告。 2、型钢采用热镀锌型钢;金属挂件采用镀锌钢件;金属挂件和石材连接及阴阳角石材连接采用干挂石材专用结构胶。 3、材料订货计划;签订工程合同后进入施工现场对石材的需求量按实进行调整。并按石材的实际用料配置相应的干挂石材幕墙的镀锌钢架龙骨、镀锌干挂石材挂件、石材专用结构胶等辅料材料分类编制材料的进货进场计划。 材料进场前,按规定呈交审批,根据进度计划表编排材料到场日期,准备好有关的材料报检资料,例如技术说明书、试验报告、材料合格证明书等文件,待获得批复后,马上安排订购及付运手续。 4、施工工具的准备。 本工程的所有石材均在工厂加工完毕运送至施工现场。现场只配置龙骨钢架制作安装及石材板材的安装工具和设备。 3.3 现场施工条件准备

地面石材铺装施工方案

1. 施工条件 (1)现场卫生清理完成; (2)标高控制线完成并验收通过; (3)人员及材料运输通道协调完成; 2. 材料要求: (1)石材品种、规格、颜色、质量应符合设计要求,其色差应符合施工验收规范的要求。石材技术等级、光泽度、外观等质量要符合国家现行业标准的规定。板材不得有裂缝、掉角、翘曲和表面缺陷。 (2)水泥使用不小于的普通硅酸盐水泥或矿渣硅酸盐水泥。 (3)中粗砂应过筛并洁净。 (4)粘接剂应符合国家标准。 3. 工艺流程: 清理基层→放线→试拼→编号→刷护理浆或结合层→铺砂浆→铺石→擦缝→清理打蜡 4. 施工方法: (1)基层修补:检查基层平整情况,偏差较大的应事先剔凿和修补,并将基层清扫干净。 (2)抄平放线:按水平线控制平整度,注意标高及变坡线。 (3)挑材选料:将有缺陷和局部污染的石材挑出来,完好的石材进行平整度几何尺寸测量和套方检查,确保用料合格。 (4)对色编号:正式铺设前进行试拼,达到品种、颜色、纹路基本一致、符合设计要求后统一按两个方向编号。 (5)铺设顺序:弹线后应先铺设若干条干线作为基准,起标筋作用。先由近主楼部位线往两侧采取退步法铺贴。 (6)铺贴:石材铺贴之前应先试铺。板块后刮素浆安放,用橡皮锤敲击,用水平尺找平,既要达到铺设高度,又要使粘结层平整密实。 (7)养护:板材铺设24小时后,应洒水养护1~2次,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结牢固,养护期7天之内禁止踩踏. 5. 质量标准:

(1)石材品种、规格、质量必须符合设计要求。 (2)面层与基层粘结牢固、无空鼓。 (3)石材表面清洁,图案清晰、光亮、光滑、色泽一致、接缝均匀、周边顺直、板块无裂缝、掉角和缺楞等现象。 6. 成品保护: (1)石材运输应有包装,现场存放要垫木方,一般采用板块横放。 (2)试拼应在地面平整的地面进行。 (3)运输石材及水泥砂浆时应采取措施防止碰撞已完成的装饰部分。 (4)铺砌石材时应防止污染墙面,操作人员随铺砌随擦净。新铺砌石材的应临时封闭,覆盖塑料薄膜或纤维板,严禁上人行走。 7. 石材地面空鼓原因及防治: (1)石材地面铺装后空鼓是装饰工程质量通病,产生的原因是多方面的,主要有: ①基层清理不净、背胶未除或浇水湿润不够。 ②刷水泥浆结合层不均匀或面积过大、风干起隔离作用。 ③干硬性水泥砂浆任意加水,放置时间过长。 ④板面有浮土未浸水。 ⑤上人上物过早。 (2)防治办法主要有: ①认真做好基层处理,将基层上的杂物清净,用钎子剔超高部位,用钢丝刷刷净浮浆层,用清洁剂除掉油污后清扫干净。 ②铺装前用喷壶将地面均匀洒水一遍,刷一层素水泥浆(水灰比)刷的面积不要过大,随铺随刷;铺结合层1∶干硬性水泥砂浆(干硬程度以手捏成团落地即散为好,并注意随伴随用,不能长久放置),铺好后用大木杠刮平,用抹子拍实找平;将石材放好位置,用橡胶锤震实,掀起补灰,面板背侧满刮素水泥浆后重新放平震实。 ③做好板材预处理,地面石材要预拼编号,有背胶的要提前除去,用水浸湿晾干(擦干)后背面刷上界面剂或护理液备用。 ④注意保护和养护:石材铺完24小时后,要指派专人用塑料布覆盖,养护7天以上;地面完成的房间要临时封闭,严禁一周内上人或堆放物料。

大理石墙面湿贴施工施工工艺样本

大理石墙面湿贴施工施工工艺 一、大理石湿贴施工的作业条件 1、结构经检查验收, 水电、通风、设备安装等已施工完毕, 并接好加工饰面板所需的电源和水源。 2、弹室内外墙面水平线, 室外弹±0.000 线, 室内弹+500mm 线。 3、提前搭设操作架, 横竖杆离窗口或墙壁面约200mm, 架子高度应满足施工操作要求。 4、有门窗的墙面必须把门窗框立好, 位置准确, 并应垂直和牢固, 并考虑安装大理石时尺寸有足够的留量。同时用1:3 水泥砂浆将缝隙塞严实。 5、石材进场应堆放于室内, 下垫好方木, 核对数量、规格; 铺贴前应预铺、配花、编号, 以备正式铺贴时按号取用。 6、大面积施工前应先放出施工大样, 并做好样板, 经质检和监理确认合格, 报业主、设计认可后, 方可按样板组织大面积施工。 7、进场的石材应派专人进行验收, 颜色不均匀时, 应进行挑选, 必须时试拼选用。 二、大理石湿贴施工的工艺流程 1、边长小于400mm, 厚度在20mm 以下的小规格石材, 采用粘贴方法镶贴。 基层处理: 将混凝土墙面的污垢、灰尘清理干净, 用10%碱水将墙面油污刷掉, 随之用清水把碱液冲净; 将凸出墙面的混凝土剔平, 混凝土墙面应凿毛,

并用钢丝刷满刷一遍, 清理干净然后浇水冲洗; 等混凝土墙面干燥, 将掺加水重20%建筑胶的1:1 水泥细砂砂浆用笤帚甩到墙上, 终凝后洒水养护, 使水泥砂浆有较高的强度, 与混凝土墙面粘结牢固。 吊垂直、规方、找规矩、贴灰饼、冲筋: 用经纬仪或大线吊垂直, 根据石材规格分层设点, 按间距1600mm 做灰饼, 横向水平线以楼层为水平基准线交圈进行控制, 竖向垂直线以大角和柱、墙垛为基准线进行控制, 注意同一墙面不得有一排以上的非整块, 并将其排放在较隐蔽的部位。阳角处要双面排直。 洒水湿润基层, 然后涂掺水重10%建筑胶的素水泥浆一道, 随刷随打底, 底灰采用1:3 水泥砂浆, 厚度约12mm, 分两遍操作, 第一遍约5mm, 第二遍约7mm, 压实刮平, 使表面平整, 并将表面拉毛。 待底灰凝固后进行分块弹线, 随后将已湿润的石材涂上2∽3mm 素水泥浆(内掺水重20%建筑胶)进行镶贴, 用木锤轻轻敲击, 用靠尺随时找平找直。 2、边长大于400mm, 厚度在20mm 以上, 镶贴高度超过1m 时, 采用安装方法镶贴。 钻孔、剔槽: 安装前先将饰面板用台钻钻眼。钻眼前先将石材预先固定在木架上, 使钻头直对板材上端面, 在缍块板的上、下两个面打眼, 孔的位置打在距板宽两端1/4 处, 每个面各打两个眼, 孔径为5mm, 深度为12mm, 孔位(孔中心)距石板背面以8mm 为宜。如板材宽度较大时, 可增加孔数。钻孔后用金钢石錾子把石板背面的孔壁轻轻剔一道槽, 深5mm
