当前位置:文档之家› 焊接车间施工方案..

焊接车间施工方案..

焊接车间施工方案..
焊接车间施工方案..

奇瑞量子汽车有限公司

目录

第一章编制说明 (3)

第二章工程概况 (3)

第三章施工部署 (4)

第四章主要施工方法 (6)

第五章设备安装 (12)

第六章项目管理组织 (15)

第七章安全方案 (16)

第八章夜间施工措施及质量保证 (21)

第九章项目管理人员相关资料 (30)

第一章编制说明《总则》

1编制目的

1.1阐述我司在焊接车间通风工程项目施工中的管理结构。

1.2指导施工全过程的一切操作。

1.3指导施工全过程中一切操作的安全措施。

1.4工程资料的整理、报批、报建、交工验收的操作过程。

2编制依据

2.1依据甲方(业主)所提供的档案

2.1.1施工图纸

2.1.2招标文件

2.2 中华人民共和国国家“施工规范”

2.3 中华人民共和国各部颁发的行业“施工规范”

2.4 中华人民共和国建筑安装分项工程“质量检验评定标准”

2.5 “建筑设备安装分项工程施工工艺标准”(北京市建委编)

第二章工程概况

一.工程概况

1. 基本情况

该工程系奇瑞量子汽车有限公司年产15万辆汽车合资项目(迁址建设)焊接车间通风工程。该工程由机械工程第四设计研究院所设计,工程地点位于常熟奇瑞量子有限公司。

本工程施工范围是焊接车间通风工程。其中:

设备材料采购、工程施工验收及工程保修等全部内容。工程施工含相关的预留预埋的相应局部修改

2. 工程特点:

工程专业工种不多,但与其他各专业(如土建,水电等)几乎同时在同一工作面施工,故要求项目组细致研究各专业安装顺序,协调好各种管道的走向,避免出现返工现象而导致材料、人工的浪费和工期的延误。在抢工的同时,还应注意人员和财产的安全。

3.工程难点:

本次工程主要是夜间及节假日施工,且车间内部管道、支架、设备繁多,风机安装在15米的屋顶,因此施工人员需做好各方面的防护工作。

第三章施工部署

1.施工力量的准备

该工程安装工期2个月时间,因此,公司将委派有丰富的安装工程施工经验的项目管理部进行全面施工管理。由项目经理进行综合管理和统一指挥,设备及起重、管道及电气各由施工员负责,若施工高峰期则再增派人员辅助,形成强有力的管理机构。

施工高峰期时班组约需20多人进行施工。各施工专业要组织好劳动力,提高劳动生产效率。施工高峰期工地应另行增加专职的安全检查人员、质量检查人员及成品设备保卫人员,消防人员,并组织做好现场的各项管理工作。

2.现场临时设施

3.现场平面布置

施工现场的公用设施及道路由业主统一规划布置

4.材料设备的运输

材料、设备的运输须与业主协商。根据设备就位的特定条件,分别制定科学、

合理的场内运输方案。

5.施工用水用电设施

5.1 施工用水源、用电源统一由甲方提供。

5.2 我司生活用水量为0.1-0.3t/d,消防用水由业主在施工现场提供消防栓与防蓄水池。我司在施工现场和临时设施范围按照消防要求设置足够的灭火筒。

5.3 施工用电量为15KW,按《施工现场临时用电安全技术规范(JGJ46—88)

编制临电设置方案,经审核批准后,按照方案架设现场临时用电,施工现场的临电箱设置原则为:加工场设1个.其它视施工需要灵活设置。临电敷设完毕后依手续办理验收并备案待查。

6.施工机具舆材料准备

6.1 按机具计划提前配置施工机械及专用工具。

6.2 材料部门应按施工员所做的材料进场计划,提前做好材料的准备工作,保证及时供应合格的材料。

7.技术准备工作

7.1 项目部施工管理人员首先应认真审核施工图纸及有关资料,及时准确地作出施工预算和材料机具计划。

7.2 本工程施工图的深度不够满足施工,在施工中,施工员对施工班组的技术交底,并在施工前编制确认施工图,及下步工程施工图面。

7.3 重点项目、关键部件需编制的施工方案

7.4 设备安装吊装施工方案

7.5 风管安装施工方案

第四章主要施工方法

第一节、通风空调管道制作安装

一、镀锌钢板风管施工方法

1施工准备

1)人员进场后,组织主要施工技术人员熟悉图纸,解决建筑、结构和电气、暖卫施工图中的管路走向、坐标、标高与通风管道之间跨越交叉出现的问题。

2)组织施工人员学习有关规范和规程,对施工人员进行技术交底,对风管的制作尺寸,采用的技术标准、咬口及风管的连接方法进行明确。

3)风管预制场垫置橡胶板,以减少风管在下料、拼接等过程中的划痕。

3 材料准备

1)所使用板材、型钢材料(包括附材)应具有出厂合格证书或质量鉴定文件。

2)镀锌钢板表面不得有划伤、结疤、水印及锌层脱落等缺陷,应有镀锌层结晶花纹。

3)所有材料进场后要堆放整齐,并作好相应的标识。

4 风管及部件的安装

本工程所有风管均采用0.75mm厚的镀锌铁皮螺旋风管,安装时将雅阁按照《通风工程施工与质量验收标准》相关标准进行安装。

风管的安装必须服从专用设备的安装。安装前,根据设备图纸进行核对,防止风管安装阻碍专用设备的安装。如果风管安装后,与专用设备安装位置发生冲突,必须及时对风管进行拆除;如果风管完后,对专用设备的运输通道、安装空间产生影响的,风管及时拆除后,在专用设备安装完毕后,再对风管进行恢复。

1)确定标高。按照设计图纸并参照土建基准线找出风管标高。

2)制作支吊架

(1)标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。风管支

吊架的制作严格按照通风图集《风管支吊架》T616用料规格和做法制作。

(2)在制作支吊架前,首先要对型钢进行矫正。小型钢一般采用冷矫正,较大的型钢须加热到400℃~600℃左右后进行热矫正。矫正的顺序为,先矫正扭曲、后矫正弯曲。

(3)型钢的切断和打孔。型钢的切断使用砂轮切割机切割,使用台钻钻孔。支架的焊缝必须饱满,保证具有足够的承载能力。

(4)全牙吊杆根据风管的安装标高适当截取。露丝不能过长,以丝扣末端不超出托架最低点为准。

3)支吊架安装采用普通式的支架

4)风管及部件安装前,清除内外杂物及污垢并保持清洁。安装风管时,为安装方便,在条件允许的情况下,尽量在地面上进行连接,一般接至10~12m长左右。

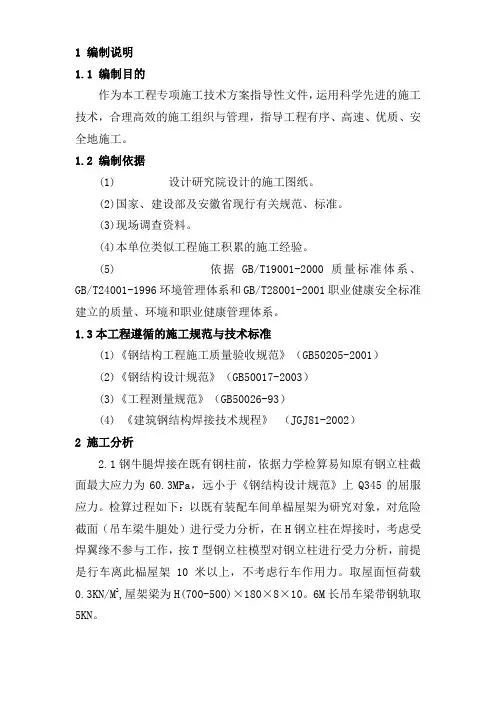

5)风管吊装采用倒链将风管吊装到支架上,对大空间的部位,采用专用液压升降车及万向轮平台对风管进行安装,万向平台如下图所示。对施工空间较狭窄的地方,采用风管分节安装法,将风管分节用绳索或倒链拉到组装式万向轮平台上,然后抬到支架上对正逐节安装。在连接风管时须注意不得将可拆卸的接口装设在墙或楼板内。组装式万向轮平台的使用,可以保证便捷、安全、快速地安装风管。

组装式万向轮平台

6)风管法兰垫料按系统进行选用。具有密封性能好、不透气、不产尘等优点,同时施工也较为方便。

7)紧固法兰螺栓时,用力要均匀,螺母方向一致。风管立管法兰穿螺栓,要从上往下穿,以保护螺纹不被水泥砂浆等破坏。

8)风管穿出屋面外应设置防雨罩;穿出屋面1.5m的立管必须可靠固定、完好无损,不得出现裂纹、咬口不严密以及空洞等缺陷,以免雨水从风管内漏入室内。

9)穿越沉降缝风管之间连接及风管与设备连接的柔性短管采用外刷防火漆的帆布制作。在风管与设备连接柔性短管前,风管与设备接口必须已经对正,不得用柔性软管来作变径、偏心。安装柔性短管时应注意松紧要适当,不得扭曲。

10)在安装防火阀前,拆除易熔片。待阀体安装后,检查其弹簧及传动机构是否完好并安装易熔片。防火阀、消音器按正确的方向安装且单独设置支吊架。

11)风管安装完毕后或在暂停施工时,在敞口端用塑料薄膜封堵,以防杂物进入。二、风管严密性检测

本工程风管均为中低压风管,在进行风管严密性检测前,必须先根据图纸的设计参数将中压系统风管和高压系统风管分开。

中压风管进行漏光检测,风管的抽检率为5%,且抽检不得少于一个系统;高压系统风管除进行漏光检测外,对系统风管进行漏风量测试,抽检率为20%。

1、风管漏光检测Light Leakage Testing

采用漏光法检测系统,低压系统风管每10米接缝,漏光点不得超过2处,且100米接缝平均不大于16处;对中压风管每10米接缝,漏光点不得超过1处,且100米接缝平均不大于8处为合格。

1)本工程通风工程风管在安装完成后,对风管采用漏光法对风管严密程度进行检测。抽检率为5%。

2)采用100W带保护罩的低压照明灯作漏光检测的光源。白天检测时,光源置于风管外侧;晚上检测时,光源置于风管内侧。

3)检测光源沿被检测部位与接缝作缓慢移动,在另一侧进行观察。当发现有光线射出,则说明查到明显漏风部位,并做好记录。

4)系统风管采用分段检测、汇总分析的方法。本工程的风管均属中、低压风管,以每10m的接缝漏光点不超过2处,且100m接缝平均不大于16处为合格。

5)漏光检测中如发现条缝形漏光,则需视不同的漏光部位分别进行处理。如是法兰处,则用拧紧螺栓、更换密封垫方法;如是咬缝处,则用密封胶密封等方法。如咬缝漏光严重,则重新制作安装该段风管,并重新作漏光测试。

第五章设备的安装

一、设备安装主要施工程序:

二、设备拖运

1)施工前熟悉施工现场设备布置平面图,了解现场设备安装位置和方向。

2)拖运前查看设备的地点、外形尺寸和单件重量,了解拖运路线,考虑能否顺利通过,如需清理、平整、加固时,必须事先做好准备。

3)拖运前对设备进行外观检查,发现有缺陷时,及时向现场负责人报告。

4)设备拖运中要保持平稳,如沿斜坡拉下时,后面必须加尾绳,以防设备下滑,拖运设备上重下轻时,必须采取措施,以防设备倾倒。

5)参加设备拖运的人员必须时刻注意设备动向,手脚严禁接触运行中的牵引索具,人需站在安全的一侧,拖运区内,不准其他人员随便进出。

三、开箱检查

所有设备在到货后视现场的情况确定是否立即进行开箱检查。

如立即进行检查的,在设备检查完后,及时做好设备的保护工作。以防设备在搬运、吊装过程中损坏。设备开箱检查要会同建设单位和设备供应部门共同参加。

首先检查设备包装外观有无损坏和受潮,根据设计图纸按设备的全称核对名称、规格型号。

同时根据设备装箱清单和技术文件,清点随机附件、专用工具是否齐全,设备表面有无缺陷、损坏、锈蚀、受潮等现象。

设备开箱检查,要填写“开箱检查记录”,并经有关人员会签。

四、设备吊装

设备吊装前作好技术交底,严格按照施工规程进行吊装作业。

施工中坚持自检、互检和专业检查相结合的原则,对每一施工环节进行检查合格后,方可进行后序工作。

1)设备吊装注意事项

(1)搬运过程中,要注意对设备进行保护。设备吊装时,吊装的绳索必须挂在设备的专用吊环上,不得将绳索捆绑在设备机壳、轴承及接管上。

与设备机壳接触的绳索,在棱角处垫上柔软材料,防止磨损机壳及绳索被切断。

(2)施工中注意防电,电线应远离索具。不能远离的,要对机索具采取有效的保护措施。

(3)进入施工现场应穿戴好安全防护用品。

(4)每件设备必须试吊,试吊距地面100mm,经确认吊装无异常后可进行正式起吊。

(5)施工作业区要做好安全防护,地面要设安全警戒区,并设专人看管。

(6)在梁、柱处的受力点部位要采取安全保护措施,经负荷计算后,对单位面积荷载较小的楼板一律用型钢和铺设钢板进行加固,凡钢丝绳捆绑梁柱要用木板保护。

2)风机安装

(1)滑道制作安装

滑道采用[10槽钢制作,槽钢下焊接L50*50*5角钢,角钢长度1500mm,间距为608mm,角钢反扣在两块屋面瓦连接处的凸台上,角钢下垫上1550×100×5mm厚的橡胶垫,以保护屋面瓦不被损坏。

滑道安装在每跨风机口的边缘位置,沿厂房屋顶通长铺设,滑道应尽量安装在屋面檩条处。安装完一跨风机后,将滑道移动转移到另一跨,循环使用。

(2)风机具体安装步骤

(1)将制作好的滑道沿厂房通长方向安装在屋顶风机口边缘,滑道应尽量安装在屋面檩条处;

(2)将小车安装在滑道上,小车吊放点位置应选择在屋架梁处,为了更好的保护吊放点位置的屋面瓦,在吊放点处的屋面瓦上用木模板铺盖,木模板下用破布垫平。

(3)用汽车吊将屋顶风机吊放在小车上,根据现场实际情况,汽车吊站在铝箔车间厂房1

线外的空地上,进行屋顶风机吊装;

(4)通过小车运输将屋顶风机滑移到风机安装位置;

(5)在风机口两侧垫上两根枕木,枕木下垫破布保护屋面瓦,枕木上放上φ25的钢管做滚杠,风机通过滚杠滑移到风机安装口位置进行就位,为了防止在移动过程中发生瞬降,枕木与滚杠的高度与小车的高度相同。

第六章项目管理组织

管理人员组织结构表(项目经理、品质经理、安全经理及其它)

一组织机构

建立项目组织机构,指挥协调工程全部工作。并对工程进度、质量、安全负全责。

施工项目经理部设项目经理一名,项目技术负责人一名,管道施工员一名、电气施工员一名、通风施工员一名、安全员一名、质量员一名、材料员一名等。项目经理是工程项目总负责人,是质量、安全的第一责任人。并对业主负责,及时贯彻设计和监理工程师制订的技术要求和管理文件,组织全体人员认真学习和有效执行。加强内部管理,调动一切积极因素,按期、保质、保安全的完成工程。

组织机构图如下:

第七章安全方案

第一节安全生产目标

安全生产以现行考核指标为依据,达标率为100%,确保无重大伤亡安全事故。

第二节安全及消防保证体系

1.安全保证体系

第三节安全及消防保证措施

1)在本工程施工中我们将严格按上级有关部门颁布的各项安全生产规章制度及文件执行,并且在具体现场管理中将严

格按照《建筑施工安全检查标准》对现场施工安全严格管理,健全和落实工程安全责任制,切实做好安全生产和文明施工。

2)所有参加施工的人员,必须经安全技术操作培训合格后方可进入现场施工,特殊工程必须持有操作证上岗作业,严禁无证上岗作业。各工序施工前均应由施工负责人进行书面交底。

3)专职安全员根据本工程施工特点,结合安全生产制度和有关规定,经常进行现场

检查督促整改,如发现不安全情况时,有权指令停止施工,并立即报告项目经理,经处理后方可继续施工。

4)全面负责整个现场安全生产正常秩序,制定一整套针对本工程实际情况的安全制度条例,对各专业工种的安全生产消

防措施进行考核,以督促安全消防制度,措施的层层分解,落实到位。

5)各级技术管理人员必须层层交底落实,另在实施过程中由专职安全员加以检查监督,有问题必须当即整改解决,不得推脱、拖延。

6)周转设备用的钢平台,必须严格按规定的堆载要求(最大允许荷载2吨)进行堆放模板、扣件、管子等物,平台翻拆时,严禁施工人员站在操作平台上,必须待斜拉索栓牢稳妥后,方可上人、上料。每次翻拆后,必须经专职安全员检查验收合格后方可使用,锚栓、挂钩、吊环和建筑物有锐角利口时围系钢筋绳处应加木板等衬垫,钢平台外口应略高于内口,如发现钢丝绳有锈蚀断丝,应立即更换。严禁超载,设专人加以监督。

7)施工现场各种用电器具及有关机械设备,都必须按安全规程设二级漏电保护装置,每次使用前,尤其是受潮淋雨后,都必须由电工检查,确认性能可靠安全的情况下方可使用。

8)支撑安装必须牢固,以防倾覆,严禁向下乱丢乱抛,防止向外弹出伤人。

9)工程施工过程中,专职安全监督人员须经常检查工作面的安全设施,杜绝、消灭有关的违章行为。

10)脚手架搭设标准:横平竖直,连续牢固,底脚着实,层层拖牢,支撑挺直,畅通平坦,安全设施齐全,牢固。

10)在低压线路中严禁利用大地作零线供电,不得采用机械本身钢结构作工作零线,保护零线上不得加装熔断器或断路设备。

11)施工现场严禁使用电炉和土制电加热器具,宿舍的照明采用36伏低电压。

12)施工现场成立以项目经理责任制,由各专业工种队伍或专业分包负责人组成的消防安全工作小组,建立工作制度,定期组织进行消防安全检查,落实制度,消除隐患,尤其是重点部位,更应制度齐全,措施到位,有岗有人,确保消防工作落实至实处。

第八章现场质量控制方案

第一节夜间施工措施

考虑过期、工程质量等因素,当天22:00不能停止作业的班组,应提前做好相关工作。照明安排、时间、值班、职工安全技术交底等。并且安排好夜间作业人员适当的休息,并

提供夜餐,减轻夜间作业人员的劳动强度。

第二节质量保证体系及保证措施

1、质量保证措施

为确保本工程质量目标的实现,我公司将对所有参加工程项目的施工人员,尤其是管理人员加强质量意识、质量目标教育宣传,牢固树立“质量第一”的意识,围绕质量工作目标,形成网络化管理模式,并层层分解道各个环节及日常工作实物管理中去。

据此,特制定以下质量保证实施措施:

1)建立健全质量管理制度

A.健全质量制度。针对本项目的特点,必须建立一套完整的,行之有效的质量管理制度,确保质量的目标管理真正落实和实施。

B.搞好质量控制。根据质量目标要求,落实各项施工管理措施,全面抓好质量的过程控制,认真做到“一个不”即上道工序未经过质量验收,不得进行下一道工序的施工。

“三个一样”即工程施工的前期和后期质量必须一个样;工程施工的明处和暗处必须一个样;工程的高处和低处质量必须一个样。

C.严格质量检查。落实质量控制的岗位责任制,坚持定期和不定期的质量检查评比制度,严肃专职质检员,兼职质量员的质量跟踪制度,在严格技术交底的前提下,必须进行质量跟踪,发现问题,及时纠正,以防问题积压成堆,影响整体施工质量和进度。

2)质量管理措施

A.我公司将及时做好甲方提供的有关水准点、坐标轴线控制点的复核、验收接受及保护工作,并做好有关书面资料的收集整理归档,为下道工序的施工提供可靠的技术保证。

B.在展开工程施工前,对接收的施工图纸,由项目工程师组织项目部全体技术管理人员认真学习阅读图纸,了解设计意图和关键部位的质量要求和施工措施,并参加设计图纸交底。由项目经理召集对施工组织设计进行会审、编制工作,拟订保证各分项工程质量措施,落实质量交底的制度,列出监控部位及监控要点。

C.现场项目部根据项目质量保证计划的要求,制订一个更具体的质量控制体系,明确每道工序的事前交底,中间验收及最后验收环节的要求,严格执行质量三级验收制度,及时尽早发现问题及时整改,防患于未然,确保工程中每个分项直至每个工序环节的施工质量,来保证最终的工程质量目标。

D.为确保实现工程目标,对结构安装等各专业工种队伍的选择,必须从公司范围内调配精干的队伍进场施工,同时对于项目管理人员的配备方面,也必须配备有多年现场过程工序控制,从而在提高队伍素质及加强管理水平等方面,确保创优目标的实现。

E.加强施工现场质量管理机构设置工作,各级管理人员都必须对本岗位的质量要求明确了解,从管理体制上保证工程的施工质量。

F.工程施工过程中,必须加强计量工作和工程施工资料的整理归档工作,在抓好工程施工的硬件的同时,必须抓好软件的管理工作,从而保证工程的施工质量。

G.建立三级验收及分部分项质量评定制度:

(1)各分部分项工程师,各分管工种负责人必须督促班组做好自检工作,一般情况应当天问题当天整改完毕,特殊情况也应有整改的时间限定。

(2)分项工程施工完毕后,各分管工种负责人必须及时组织班组进行分项工程质量评定工作,并填写分项工程质量评定表交项目经理确认,最终评定表由专职质量员核定。(3)由项目工程师每月组织一次各施工班组之间的质量互检,并进行质量讲评。

第九章项目管理人员相关资料(见附页)

钢管焊接专项施工方案

监A-01 施工组织设计(方案)报审表 工程名称:厦港避风坞截流改造工程(管线部分) 承包单位:福建省毅盛建设工程有限公司编号: 设、监理、施工单位各留一份。

审批栏工程名称:厦港避风坞截流改造工程(管线部分)

钢 管 焊 接 专 项 施 工 方 案 编制人: 审核人: 核准人: 福建省毅盛建设工程有限公司 2012年5月

钢管焊接专项施工方案 一、工程概况: 本工程为厦门市环岛路污水截流一期工程—厦港避风坞截流改造工程(管线部分)。建设规模: 1、避风坞污水管线陆上部分 蜂巢山路污水管线起点为蜂巢山路中部至龙王宫箱涵,全场约230米,采用φ400HDPE管;中铺头路污水管线起点为中铺头路末端至大学路108#箱涵,全长约105米,采用φ300HDPE和φ400HDPE。 2、避风坞污水截流管线水下部分: 避风坞污水截流管线水下部分起点为民族路箱涵口,沿着避风坞沿岸坡脚前行,沿线经过民族路箱涵截流井、龙王宫箱涵截流井、大学路108#箱涵截流井、大学路52#箱涵截流井、渔监办公楼箱涵截流井,将该片区的污水收集引入泵站。该段主要工程量:五个截流井、抛石、φ600HDPE管373米、φ1200HDPE管48米、φ600钢管混凝土管23米、混凝土灌注桩114根、高压旋喷桩2070米。 3、大学路污水管线从演武路与大学路交叉口至沙坡尾路,长约539m,为并排φ600压力管线与φ1000重力管线,其中低压碳钢板卷管529米、φ600钢筋混凝土管244米、φ800钢筋混凝土管161米、φ1000钢筋混凝土管96米。本段管线埋置较深,基础开挖采用拉森钢板桩防护。 二、编制依据

DN焊接钢管施工方案

D N焊接钢管施工方案

贵州省黔南州惠水县涟江河河道治理项目(涟江河北段压力污水管道) 焊 接 钢 管 施 工 方 案 编制人: 审核人: 审批人: 贵州九通市政园林建设有限公司 二0一七年八月六日

目录 <一> 工程概况................................................................... . (2) <二> 钢管安装................................................................... . (2) 1、压力管道安装程序................................................................... . (2) 2、压力管道安装工艺................................................................... . (2) <三> 焊接施工................................................................... .. (3) 1、焊接连接................................................................... .. (3) 2、法兰连接................................................................... .. (4) <四> 施工人员配置及机具设备表................................................................... (5) <五> 试压................................................................... (6)

钢筋焊接专项施工方案

观澜上域10#楼工程 钢筋机械连接和焊接施工方案 文件编号: 版本/修订状态: 受控状态: 分发号: 编制人: 审核人: 批准人: 巴中市华兴建筑有限公司 观澜上域10#楼工程 二0一五年一月

施工组织设计(方案)审批表 钢筋机械连接和焊接施工方案 编号: 序号:

1、工程概况 本工程钢筋的连接将有机械连接和焊接,机械连接主要是套筒连接;焊接包括电渣压力焊、闪光对焊、电弧焊。 (1)钢筋连接分为绑扎搭接、机械连接和焊接连接,后两种连接的类型及质量应符合《钢筋机械连接技术规范》(JGJ 107)及《钢筋焊接及验收规程》(JGJ 18)。 (2)当钢筋直径≥22mm时应采用不小于Ⅱ级机械连接,钢筋直径≥20mm时不允许采用闪光对焊和电弧搭结焊。 (3)穿层柱受力纵筋连接应采用Ⅰ级机械连接。 (4)框支梁的纵向钢筋连接:采用Ⅰ级机械连接。框架梁的钢筋连接:一级抗震等级采用Ⅰ级机械连接,二、三、四级可采用焊接或绑扎连接(d≤20mm时)。 (5)框支柱的纵向钢筋连接:采用Ⅰ级机械连接。框架柱纵向钢筋的连接:一、二级抗震等级和三级抗震等级的底层应采用Ⅰ级机械连接;三级抗震等级的其它部位和四级抗震等

级的受力钢筋可采用绑扎搭接或焊接接头(d<20mm时)。 (6)冷扎带肋钢筋的连接严禁采用焊接接头。 (7)“同一连接区段内纵向受拉钢筋绑扎搭接接头”要求、“同一连接区段内纵向受拉钢筋机械连接、焊接接头”要求,详见《11G101-1》。 (8)梁及柱纵向受力钢筋的搭接接头长度范围内应配置加密箍,构造详见《11G101-1》。 2、编制依据: 《建筑工程施工质量验收统一标准》(GB 50300—2001);《混凝土结构工程施工质量验收规范》(GB 50204—2002)(2011版); 《钢筋焊接验收规程》(JGJ18—2012) 《钢筋焊接接头试验方法》(JGJ27—2001) 《钢筋机械连接通用技术规程》(JGJ107—2010) 3、钢筋的机械连接 3.1、钢筋机械连接 (一)施工前准备工作验收 1.套筒:宜使用优质碳素结构钢或合金结构钢,应有供货单位出厂合格证、材质证明书、资料齐全方可使用。 2.主要机具:套丝机、管钳扳手、力矩板手等。 3.凡从事带肋钢筋螺纹连接工作的工人必须经过技术培训,持证上岗,班组成员相对固定。 4.作业场地应有安全防护措施,加强劳动保护,防止发生触电、机械损伤等事故。 (二)操作工艺

焊接专业施工组织设计

焊接专业施工组织设计 工程概况 ****热电厂工程安装8×60MW由武汉锅炉厂提供的锅炉,锅炉型号为:WGZ-240/9.8-2。 1.1锅炉主要设计参数 锅炉型号: WGZ-240/9.8-2 额定蒸发量: 240t/h 额定过热蒸汽压力(表压):9.8Mpa 额定蒸汽温度:540℃ 给水温度: 215 ℃ 空气预热器进风温度 20 ℃ 锅炉效率 90% 1.2主要工作量 焊接工作量有受监焊口、承重结构、六道及各类密封以及一般结构的焊接等。其中锅炉定型设计的受热面管子、本体范围内管道的焊口数见锅炉受监焊口统计表。施焊的主要钢种有:Q235 Q235-A.F Q235-A Q215-A 20G 12Cr1MoV 1Cr18Ni9Ti 1Cr6Si2Mo 1Cr1 3 1Cr20Ni14Si2 施工平面布置 2.1焊机布置

组合厂布置30台焊机;锅炉间0m至37m分三层布置,第一层布置在0m,第二层布置在八米平台附近,第三层布置在炉顶汽包平台,每层布置10台焊机。 2.2热处理设备布置 布置全自动热处理控温柜1台,具体位置根据现场实际情况而定。2.3焊接用气体供应 2.3.

⒈本现场不设制氧厂及乙炔站。 ⒉3.2氧气、乙炔气、氩气全部瓶装供应,采用集中及分散配合。集中以笼式装瓶方案通过管线供各用气站,管线接不到处可以散用。施工组织形式及劳动力计划 3.1组织形式 为了提高经济效益,适应当前经营承包机制,焊接专业的劳动组织形式为集中管理和分散管理相配合的方式。本工程的高压焊工归项目部统一管理,中、低压焊工实行分散管理,锅炉、汽机焊工直接分配到铁工班组,热处理班由检测中心负责。全面承担本工程的焊接、热处理和无损探伤等项工作。要求焊接人员的数量及技术状况如下:3.1.⒈焊接技术负责人:1名(工程师及以上职称) 3.1.2焊接施工技术员:1名(助工及以上职称) ⒊1.3.无损探伤负责人:1名(RTII 、UTII级以上资格) 3.1.4热处理工:1名(具有操作证) 3.1.⒌探伤工:1名(RTII级1名UT级1名) 3.1.

管道焊接施工方案范本

精心整理 目录 1、编制说明.............................................................2 2、工程概况.............................................................2 3、工程主要实物量.......................................................3 4、施工组织.............................................................4 567891011121314151.编制说明 1.1目的和范围 为保证焊接这一特殊工序的全过程能得到有效的控制和顺利实施,确保管道焊接的质量和施工进度,特编制管道焊接方案用以指导现场的焊接工作。本方案的实用范围:榆横煤化工项目一期(Ⅰ)工程1290b 全厂工艺及供热外管安装工程管道的焊接施工。 1.2编制依据

2. 、 置空气、化学污水、脱盐水、C4燃料气、燃料油、火炬气、烃类凝液、己烯-1、氢气、高压氮气、热水回水、热水供水、仪表空气、异戊烷、低低压过热蒸汽、低压氮气、低压过热蒸汽、混合C4、粗甲醇、甲醇、MTBE、回用水补水、32%烧碱、聚合级乙烯气、聚合级乙烯、聚合级丙烯气体、聚合级丙烯、安全阀放空介质、98%硫酸、蒸汽冷凝液、净化水、急冷水等。 2.2施工范围和内容 我施工单位承接的是全厂系统工程全厂工艺及供热外管安装工程B标段的工艺管道的焊接工作,主要有5号、6号、8号、9号、10号、16号、17号、18号、19号、27号、28号、34号、 35号、36号管廊上管道焊接的工作。主要集中在榆横煤化学工业园西北处。本次焊接工程主要是

钢筋焊接施工方案

第九章钢筋焊接施工方案 一、方案编制目的 钢筋工程是建筑施工中最重要的隐蔽工程之一,其施工质量的优劣直接影响到整个工程的最终质量,决定工程的品质。在钢筋施工中,焊接又属于特殊工序,工序结果不能通过其后的产品检验完全验证,故必须在施工时严格控制质量,确保万无一失。 焊接在钢筋施工的质量乃至工程的结构安全中起到至关重要的作用,因此,此过程必须按照相关规范和公司《质量职业健康安全环境管理体系》要求实施,在钢筋焊接施工过程中采取有效保障和措施严格控制。采取合理的焊接工艺,规范操作程序,保证焊接质量。 二、工程概况 本工程地下室为框架结构,各栋楼主体为钢筋砼剪力墙结构。 工程使用一级、二级、三级钢筋,直径从ф6.5~Ф25,大部分板筋采用冷轧带肋钢筋。 各栋楼地下室独立柱基础,钢筋Ф18~25。地下室顶板梁钢筋Ф18~Ф25,柱钢筋Ф16~25。剪力墙暗柱钢筋Ф14~25。 三、本工程采取的钢筋焊接方式 根据工程具体情况,钢筋焊接主要采用下面方式: 1.对焊:Ф12~Ф25钢筋加工接长。 2. 电渣压力焊:施工部位≥Ф12竖向钢筋接长。 3、窄间隙焊:辅助用于筏板和顶板梁钢筋部位接长。 四、施工准备 1.材料 (1)使用的钢材具备出厂合格证,经抽样检验符合规范要求。 (2)焊条、焊剂具备出厂合格证,性能符合规范要求。并存放于干燥的库房内,如受潮,使用前应经250~3000C烘焙2小时。 (3)设计钢筋等级及对应的焊条

2.施工及操作人员 (1)安排专职钢筋工长进行焊接的管理和监控。 (2)质检员对焊接接头进行全数检查。 (3)焊工必须持有焊工考试合格证、上岗证。并交技术部门存档。 (4)操作前应做各种规格钢筋的焊接试件,经检验合格后才能成批焊接。 3.焊接设备 对焊机、电渣压力焊机、电弧焊机性能符合规范要求。 4.施工确认 焊接前应进行该工序施工使用的机械设备、操作人员资格的书面确认。 五、施工要求 1. 质检部门、分管工长应学习、掌握质量验收规范及图纸相关要求,对工人进行详细的技术交底。 2. 焊接前清除钢筋或钢板焊接部位与电极接触的表面锈斑、油污、杂物,钢筋端部有扭曲、弯折时应予以校正或切除。 3. 焊接时应随时观察电压波动情况,当电压下降大于5%、小于8%时,应调整变压器级数;当大于8%时不宜焊接。 4. 电渣压力焊,当电压下降5%时不宜焊接。 5.带肋钢筋进行闪光对焊、电弧焊、电渣压力焊时,应将纵肋对纵肋安放和焊接 6. 电弧焊时,引弧应在垫板或形成喊缝的部位进行,不得烧伤主筋。 7. 钢筋与钢板焊接应双面焊接。 8、在焊接过程中,焊工必须进行自检,如接头处未焊透或夹渣、接头弯折或轴线偏移超规范时,应查找原因,采取措施,及时予以纠正。

焊接施工方案及工艺措施

第一节焊接施工方案及工艺措施 (一) 焊接专业施工总体安排 1、工程主要特点 1.1 焊接作业主要特点 本机组为1000MW超超临界机组,焊接工程量大(受监焊口数量);中高合金焊口比例大;T/P91、T/P92焊口量相当大;结构焊接合金件较多,密封焊接量大,要求严格。T/P92钢材在本机组的大量使用,这种钢材属马氏体热强钢,其焊接性较差,对焊接工艺要求极高。 1.2 热处理作业主要特点 机组中需要经焊后热处理的焊口多,壁厚大,所涉及的部件的焊口遍布机组炉、机的各个部位,所以在焊接热处理的施工上一定要调度合理、施工过程有序、规范,做到机械、材料的利用率上升、耗损率下降,确保焊接工程的顺利施工。 2、焊接施工原则 (1) 焊接时尽量减少热输出量和尽量减少填充金属; (2) 地面组合焊接应合理分配各个组对单元,并进行合理组对焊接; (3) 密集管排及中大径管道采用双人对称焊接; (4) 位于构件刚性最大的部位最后焊接; (5) 由中间向两侧对称焊接; (6) 结构焊接先焊短焊缝,后焊长焊缝; (7) 当存在焊接应力时,先焊拉应力区,后焊剪应力和压应力区; (8) 膜式壁焊接采用分段退焊法。 3、总体工程安排 焊接专业独立管理,主要配合锅炉、汽机等专业焊接施工需求。针对焊接专业特点,拟采取以下安排。 (1) 建立健全焊接质量管理机构,制定质检人员岗位责任制。焊接、热处理施工按照公司质量体系文件规定的程序、有关规程规范、合同文件及监理的要求进行施工、检查验收。

(2) 焊接施工前,工程技术人员对焊接施工基础资料的前期准备,对现场焊接人员资质的认证和焊前考核,以及对现场将投入使用的焊接机械及热处理设备等的检查、校验及标定。 (3) 焊接施工前,建立二级焊条库,库内设置的烘干箱、恒温箱数量满足工程使用、并配备除湿器、电暖器、空调等设施。地面铺设防潮材料,保持库内温湿度在标准范围内。 (4) 本工程受热面管子全部采用GTAW或GTAW+SMAW方法焊接,视管子规格和位置难易程度并结合焊接工艺评定决定使用哪一种焊接方法。 (5) 本工程中大口径管道采用GTAW+SMAW方法焊接,焊接时应特别注意根部打底质量,确保熔透,层间清理应干净。中径管焊接时,为确保表面工艺质量,宜选用φ3.2焊条盖面。需预热和热处理的应及时进行预热和焊后热处理。 (6) 主蒸汽、再热热段管道材质为SA-335P92,焊接要求比较高,施焊焊工必须严格按照作业指导书和焊接工艺卡规定焊接。焊丝和焊条按工艺评定上的材料选用。焊接过程中应控制焊接线能量,防止线能量过大。 (7) 中低压管道及二次门后焊口采用氩弧焊打底(主要是汽机房内的管道),汽轮机、发电机的冷却、润滑系统管道及燃油管道必须进行氩弧焊打底。 (8) 凝汽器与低压缸连接由6名以上焊工对称施焊,采用分段退焊法。施焊过程中,在下汽缸四侧台板处,应装设监视变形的千分表,并设专人监视。 (9) 仪表、压力测点、温度测点、取样等管道的直径都在25mm以下,焊接方法为GTAW。壁厚≤2mm的管道焊接可采用一道成型,壁厚>2mm的管道焊接应焊至2~3层,以保证焊缝有规定的余高。 (10) 铝母线焊接场所允许的环境温度应在0℃以上,如环境温度过低时,应采取有效方法提高环境温度。焊接铝锰合金时,选用铝锰焊丝(丝321)或铝硅焊丝(丝311)。 (11) 锅炉密封采用手工电弧焊方法进行施工,焊接前应将坡口边缘的油、漆、锈、垢等清理干净。锅炉密封焊接应采用分段跳焊,采用合理顺序、消除焊接应力变形焊接引起的变形,超出规定尺寸时,应采用火焰或锤击等方法校正。 (12) 本工程热处理的用电加热方式,温度曲线用打点式自动温度记录仪记录。热处理参数(如加热温度、升降温速率、恒温温度、恒温时间等)按《火力发电厂焊接热处理技术规程》(DL/T819-2010)中的有关规定执行。

冬季焊接施工方案

本钢北台2#高炉工程冬季焊接施工技术措施 编制人:霍小帅日期:2012.9.25 审核人:于波洋日期:2012.9.25 审批人:廖从宣日期:2012.9.25 天津二十冶金结本钢高炉项目部 2012 年9 月25 日

1、编制说明: 由于2#高炉工程面临冬季施工阶段,而本工程任务紧、工作量大,焊接施工涉及所有钢结构安装部位,属于特殊工序。根据多年气象观测,辽宁省平均入冬时间为10 月20 日,常年持续时间为179天,最早入冬时间在10 月8 日,最晚入冬时间为11 月6 日,本溪局部每年冬季降有大雪。冬季主要的气候特点是:干冷且为期漫长。根据钢结构的施工特点,并结合本工程的实际情况,在冬季施工中把焊接工作为控制重点。我单位特编写此专项技术措施,认真做好焊前准备,严格控制施焊过程,严把焊接质量,以确保该工程整体质量。 2、工程概况: 2#高炉工程由我单位负责施工的,需要大量使用焊接的,且需要冬季施焊的主要部位包括:高炉炉体工艺钢结构安装、高炉炉体框架工艺钢结构安装、高炉炉体设备安装、高炉炉身软水及高压冷却水管道系统安装、风口平台工艺钢结构安装、粗煤气系统工艺钢结构安装、主胶带上料通廊工艺钢结构安装、出铁场主体钢结构安装、热风主管及热风围管工艺钢结构、出铁场除尘管道支架等。 高炉壳体材质为BB503 高炉炉壳专用钢材、高炉主体框架材质为Q345B、 重力除尘内外壳体材质为Q345B、上升下降管材质为Q235B、所有平台梁及平台铺板材质为Q235B,所有栏杆材质均为Q235A、其它支架吊挂材质均为Q235B。 在此次冬季施工过程当中主要涉及到的焊条类型主要有E4303、E4316、E5016,气保焊丝主要使用ER50-6。 3、编制依据: 3.1 、中冶京诚工程技术有限公司设计图及施工详图 3.2、《炼铁工艺炉壳体结构技术规范》GB50567-2010 3.3、《高炉炉壳技术条件》TB4076-91 3.4、《炼铁机械设备工程安装验收规范》GB50372-2006 3.5、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 3.6、《钢结构工程施工质量验收规范》GB50205-2001 3.7、《建筑工程钢结构焊接规程》JGJ81-2002 3.8、《钢焊缝手工超声波探伤方法和探伤结果分析》GB11345 3.9、辽宁省地方标准—建筑安装工程施工技术操作规程

钢板焊接施工方案

河南省南水北调受水区 焦作供水配套工程施工3标 (合同编号:NSBD-JZPT/SG-03) 钢板焊接施工方案 批准: 审核: 编制: 宁夏回族自治区水利水电工程局 南水北调焦作供水配套工程 施工3标项目部 一、工程概况 施工3标(合同编号NSBD-JZPT/SG-03),为26号输水线路,起止桩号8+600~14+500。输水管道为PCCP管材,管径DN1400。共有阀门井等各类主要建筑物16座,蒋沟河倒虹吸钢筋用量47t,混凝土503m3,土方开挖量为1.6万m3,穿越河道倒虹吸工程,钢管安装共计103m;共8节管道,弯头4个,总重 49.4 吨。安装工期为2013年6月13日~2013年6月 18日。合同投资 78.8万。 二、编制依据 1)《金属熔化焊焊接接头射线照相》(GB/3223-2005); 2)《钢结构防火涂料通用技术条件》(GB14907-2002); 3)《冷弯薄壁型钢结构技术规范》(GB14907-2002); 4)《钢结构施工技术验收规范》(GB50205-2001); 5)《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-1989); 6)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-1988); 7)《无损检测焊缝磁粉检测》(JB/T6061-2007); 8)《无损检测焊缝磁粉检测》(JB/T6062-2007); 9)《钢结构超声波探伤及质量分级法》(JG/T203-2007);

10)《钢结构防火涂料应用技术规范》(CECS24:1990); 11)《水利水电工程压力钢管制造、安装及验收规范》(SL432-2008); 12)招投标文件、图纸。 三、施工准备 3.1人员配置 钢板焊接主要人员:技师1名,高级焊工5名,辅助焊工3名,实验人员1名,实验协作人员1名,安全人员1名,工人6人,施工员2名,质量检测2名。 2、主要设备 ⑴氩弧焊机:ZX7400两台; ⑵直流焊机ZX315三台; ⑶100t吊车一台 (4)实板焊缝检测委托国家金属品质量监督中心/中钢集团郑州金属制品研究院材料实验室进行检测。 3、材料准备 钢板焊接施材为青龙厂家提供的压力钢管板材,材质Q235C,所有材料质量证明文件齐全、清晰、完整,物理性能指标符合设计及合同、图纸要求。 四、焊接材料的使用 4.1焊接材料符合《SL432-2008》等规范要求,焊条使用前,检查批号、合格证及外观质量状况, 严格按照使用说明书规定进行烘干; 4.2焊接材料设专人负责保管、烘干和发放,并有记录; 4.3烘干后的焊条保存在100-150℃恒温箱内,随用随取,焊工应备有焊条保温筒; 4.4本标段钢板接缝焊接材料埋弧焊丝采用H08Mn;焊条采用E5017/ E5017焊条。 五、定位焊要求 5.1定位焊的质量要求及工艺措施与正式焊缝相同; 5.2一、二类焊缝定位焊由持有效合格证书的焊工承担; 5.3定位焊缝应有一定强度,钢板厚度为14mm,长度大于500*600mm,间距1-3mm;

钢材焊接施工方案

钢材焊接施工方案 我单位承建的全区供电工程中,存在大量电缆桥架。电缆桥架制作过程中存在大量焊接工作,施工中主要采用手工电弧焊连接方法。为了规范 施工工艺,确保焊接质量,满足设计要求,必须按照此方案操作。 、手工电弧焊 1、材料及主要机具: (1)主材:各种满足使用要求的槽钢、角钢、工字钢。主材必须有出场质量证明书。 (2)焊条:焊条的牌号应符合设计规定。如设计无规定时,应符合表4-14的要求,焊条质量应符合以下要求: A、药皮应无裂缝、气孔、凹凸不平等缺陷,并不得有肉眼有看得出 的偏心度。 B、焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。 C、焊条必须根据焊条说明书的要求烘干后才能使用。 D、焊条必须有出厂合格证。 钢筋电弧焊使用的焊条牌号表4-14 注:不含25MnSi钢筋。 (3)弧焊机、焊接电缆、电焊钳、面罩、堑子、钢筋丝刷、锂刀、榔头、钢字码等。

2、作业条件: 1)焊工必须持有考试合格证。 2)帮条尺寸、坡口角度、钢筋端头间隙、接头位置以及钢筋轴线应 符合规定。 3)电源应符合要求。 4)作业场地要有安全防护设施、防火和必要的通风措施,防止发生 烧伤、触电、中毒及火灾等事故。 5)熟悉图纸,做好技术交流。 四、操作工艺: 1、工艺流程 检查设备——选择焊接参数——试焊作模拟试件——送试——确定焊施焊——质量检验 2、检查电源、焊机及工具。焊接地线应与钢筋接触良好,防止因起弧而烧伤钢筋。 3、选择焊接参数。根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径、焊接层数和焊接电流,保证焊缝与钢筋熔合良好。 4、试焊、做模拟试件。在每批主材正式焊接前,应焊接 3 个模拟试件 做拉力试验,经试验合格后,方可按确定的焊接参数成批生产。 5、施焊操作: 1)引弧:带有垫板或帮条的接头,引弧应在钢板或帮条上进行。无 钢筋垫板或无帮条的接头,引弧应在形成焊缝的部位,防止烧伤主筋。 2)定位:焊接时应先焊定位点再施焊。 3)运条:运条时的直线前进、横向摆动和磅进焊条三个动作要协调

焊接钢管施工工艺

焊接钢管施工工艺 5.1 焊缝间隙的控制 将带钢送入焊管机组,经多道轧辊滚压,带钢逐渐卷起,形成有开口间隙的圆形管坯,调整挤压辊的压下量,使焊缝间隙控制在1~3mm,并使焊口两端齐平。如间隙过大,则造成邻近效应减少,涡流热量不足,焊缝晶间接合不良而产生未熔合或开裂。如间隙过小则造成邻近效应增大,焊接热量过大,造成焊缝烧损;或者焊缝经挤压、滚压后形成深坑,影响焊缝表面质量。 5.2 焊接温度控制 焊接温度主要受高频涡流热功率的影响,根据公式(2)可知,高频涡流热功率主要受电流频率的影响,涡流热功率与电流激励频率的平方成正比;而电流激励频率又受激励电压、电流和电容、电感的影响。激励频率公式为:f=1/[2π(CL)1/2]...(1) 式中:f-激励频率(Hz);C-激励回路中的电容(F),电容=电量/电压;L-激励回路中的电感,电感=磁通量/电流上式可知,激励频率与激励回路中的电容、电感平方根成反比、或者与电压、电流的平方根成正比,只要改变回路中的电容、电感或电压、电流即可改变激励频率的大小,从而达到控制焊接温度的目的。对于低碳钢,焊接温度控制在1250~1460℃,可满足管壁厚3~5mm焊透要求。另外,焊接温度亦可通过调节焊接速度来实现。当输入热量不足时,被加热的焊缝边缘达不到焊接温度,金属组织仍然保持固态,形成未熔合或未焊透;当输入热时不足时,被加热的焊缝边缘超过焊接温度,产生过烧或熔滴,使焊缝形成熔洞。

5.3 挤压力的控制 管坯的两个边缘加热到焊接温度后,在挤压辊的挤压下,形成共同的金属晶粒互相渗透、结晶,最终形成牢固的焊缝。若挤压力过小,形成共同晶体的数量就小,焊缝金属强度下降,受力后会产生开裂;如果挤压力过大,将会使熔融状态的金属被挤出焊缝,不但降低了焊缝强度,而且会产生大量的内外毛刺,甚至造成焊接搭缝等缺陷。 5.4 高频感应圈位置的调控 高频感应圈应尽量接近挤压辊位置。若感应圈距挤压辊较远时,有效加热时间较长,热影响区较宽,焊缝强度下降;反之,焊缝边缘加热不足,挤压后成型不良。 5.5 阻抗器是一个或一组焊管专用磁棒,阻抗器的截面积通常应不小于钢管内径截面积的70%,其作用是使感应圈、管坯焊缝边缘与磁棒形成一个电磁感应回路,产生邻近效应,涡流热量集中在管坯焊缝边缘附近,使管坯边缘加热到焊接温度。阻抗器用一根钢丝拖动在管坯内,其中心位置应相对固定在接近挤压辊中心位置。开机时,由于管坯快速运动,阻抗器受管坯内壁的磨擦而损耗较大,需要经常更换。 5.6 焊缝经焊接和挤压后会产生焊疤,需要清除。清除方法是在机架上固定刀具,靠焊管的快速运动,将焊疤刮平。焊管内部的毛刺一般不清除。

钢材焊接施工方案(完整资料).doc

【最新整理,下载后即可编辑】 钢材焊接施工方案 我单位承建的全区供电工程中,存在大量电缆桥架。电缆桥架制作过程中存在大量焊接工作,施工中主要采用手工电弧焊连接方法。为了规范施工工艺,确保焊接质量,满足设计要求,必须按照此方案操作。 一、手工电弧焊 1、材料及主要机具: (1)主材:各种满足使用要求的槽钢、角钢、工字钢。主材必须有出场质量证明书。 (2)焊条:焊条的牌号应符合设计规定。如设计无规定时,应符合表4-14的要求,焊条质量应符合以下要求: A、药皮应无裂缝、气孔、凹凸不平等缺陷,并不得有肉眼有看得出的偏心度。 B、焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。 C、焊条必须根据焊条说明书的要求烘干后才能使用。 D、焊条必须有出厂合格证。 钢筋电弧焊使用的焊条牌号表4-14 (3)弧焊机、焊接电缆、电焊钳、面罩、堑子、钢筋丝刷、锉刀、榔头、钢字码等。 2、作业条件: (1)焊工必须持有考试合格证。 (2)帮条尺寸、坡口角度、钢筋端头间隙、接头位置以及钢筋轴线应符合规定。 (3)电源应符合要求。 (4)作业场地要有安全防护设施、防火和必要的通风措施,防止

发生烧伤、触电、中毒及火灾等事故。 (5)熟悉图纸,做好技术交流。 四、操作工艺: 1、工艺流程 检查设备——选择焊接参数——试焊作模拟试件——送试——确定焊接参数——施焊——质量检验 2、检查电源、焊机及工具。焊接地线应与钢筋接触良好,防止因起弧而烧伤钢筋。 3、选择焊接参数。根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径、焊接层数和焊接电流,保证焊缝与钢筋熔合良好。 4、试焊、做模拟试件。在每批主材正式焊接前,应焊接3个模拟试件做拉力试验,经试验合格后,方可按确定的焊接参数成批生产。 5、施焊操作: (1)引弧:带有垫板或帮条的接头,引弧应在钢板或帮条上进行。无钢筋垫板或无帮条的接头,引弧应在形成焊缝的部位,防止烧伤主筋。 (2)定位:焊接时应先焊定位点再施焊。 (3)运条:运条时的直线前进、横向摆动和磅进焊条三个动作要协调平稳。 (4)收弧:收弧时,应将熔池填满,拉灭电弧时,应将熔池填满,注意不要在工作表面造成电弧擦伤。 (5)多层焊:如钢筋直径较大,需要进行多层施焊时,应分层间断施焊,每焊一层后,应清渣再焊接下一层。应保证焊缝的高度和长度。 (6)熔合:焊接过程中有足够的熔深。主焊缝与定位熔缝应结合良好,避免气孔、夹渣和烧伤缺陷,并防止产生裂缝。 (7)平焊:平焊时要注意熔渣和铁水混合不清的现象,防止熔渣流到铁水前。熔池也应控制成椭圆形,一般采用右焊法,焊条与工作表面成700。 (8)立焊:立焊时,铁水与熔渣易分离。要防止熔池温度过高,铁水下坠形成焊瘤,操作时焊条与垂直面形成600~800角。使电弧略向上,吹向熔池中心。焊第一道时,应压住电弧向上运条,同时作较

(完整版)钢板焊接施工方案

一、工程概况 本工程施工3标(合同编号NSBD-JZPT/SG-03),为26号输水线路,起止桩号8+600~14+500。输水管道为PCCP管材,管径DN1400。共有阀门井等各类主要建筑物16座,蒋沟河倒虹吸钢筋用量47t,混凝土503m3,土方开挖量为1.6万m3,穿越河道倒虹吸工程,钢管安装共计103m;共8节管道,弯头4个,总重 49.4 吨。安装工期为2013年6月13日~2013年6月 18日。合同投资 78.8万。 二、编制依据 1)《金属熔化焊焊接接头射线照相》(GB/3223-2005); 2)《钢结构防火涂料通用技术条件》(GB14907-2002); 3)《冷弯薄壁型钢结构技术规范》(GB14907-2002); 4)《钢结构施工技术验收规范》(GB50205-2001); 5)《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-1989);6)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-1988); 7)《无损检测焊缝磁粉检测》(JB/T6061-2007); 8)《无损检测焊缝磁粉检测》(JB/T6062-2007); 9)《钢结构超声波探伤及质量分级法》(JG/T203-2007); 10)《钢结构防火涂料应用技术规范》(CECS24:1990); 11)《水利水电工程压力钢管制造、安装及验收规范》(SL432-2008);12)招投标文件、图纸。 三、施工准备 3.1人员配置 钢板焊接主要人员:技师1名,高级焊工5名,辅助焊工3名,实验人员1名,实验协作人员1名,安全人员1名,工人6人,施工员2名,质量检测2名。

2、主要设备 ⑴氩弧焊机:ZX7400两台; ⑵直流焊机ZX315三台; ⑶100t吊车一台 (4)实板焊缝检测委托国家金属品质量监督中心/中钢集团郑州金属制品研究院材料实验室进行检测。 3、材料准备 钢板焊接施材为青龙厂家提供的压力钢管板材,材质Q235C,所有材料质量证明文件齐全、清晰、完整,物理性能指标符合设计及合同、图纸要求。 四、焊接材料的使用 4.1焊接材料符合《SL432-2008》等规范要求,焊条使用前,检查批 号、合格证及外观质量状况,严格按照使用说明书规定进行烘干; 4.2焊接材料设专人负责保管、烘干和发放,并有记录; 4.3烘干后的焊条保存在100-150℃恒温箱内,随用随取,焊工应备 有焊条保温筒; 4.4本标段钢板接缝焊接材料埋弧焊丝采用H08Mn;焊条采用E5017/ E5017焊条。 五、定位焊要求 5.1定位焊的质量要求及工艺措施与正式焊缝相同; 5.2一、二类焊缝定位焊由持有效合格证书的焊工承担; 5.3定位焊缝应有一定强度,钢板厚度为14mm,长度大于500*600mm,间距1-3mm;

电焊作业专项施工方案

电焊作业安全专项方案 一、编制依据 1、巴达高速公路BD02合同段施工组织设计 2、《电焊工作业安全技术规程》 3、《交通工程安全施工手册》 4、《交通工程安装工程安全生产文明施工资料手册》 二、电焊作业一般要求: 1.作业人员必须是经过电、气焊专业培训和考试合格,取得特种作业操作证的电气焊工,并持证上岗。(在有效期内) 2.作业人员必须经过安全教育考核合格后才能上岗作业。 3.施工现场禁止吸烟,严禁酒后作业,严禁追逐打闹,禁止窜岗,严格遵守各项安全操作规程和劳动纪律。 4.电焊作业人员作业时必须使用头罩或手持面罩,穿干燥工作服,绝缘鞋,用耐火防护手套,耐火的护腿套、套袖及其他劳动防护用品。要求上衣不准扎在裤子里,裤脚不准塞在鞋(靴)里,手套套在袖口外。 5.进入施工现场必须戴好合格的安全帽,系紧下颚带,高处作业必须系

好合格的防火安全带,高挂低用。 6.进入作业地点后,熟悉作业环境,检查设备及各项安全防护设施。若发现不安全因素、隐患,必须及时处理或向有关部门汇报,确认安全后再进行施工作业。对施工过程中发现危及人身安全的隐患,应立即停止作业,及时要求有关部门处理解决。现场所有安全防护设施和安全标志,严禁私自移动和拆除,如需暂时移动和拆除的须报经有关负责人审批后,在确保作业人员及其他人员安全的前提下才能拆移,并在工作完毕(包括中途休息)后立即复原。 7.严禁借用金属管道,金属脚手架、轨道,结构钢筋等金属物代替导线。 8.焊接电缆横过通道时必须采取穿管,埋入地下或架空等保护措施。 9.严禁在易燃物品(如油料、雨雪天气不得露天作业,雨雪过后应消除积水、积雪后方可作业。 10.作业时如遇到以下情况必须切断电源: a.改变电焊机接头; b.更换焊件需要改接二次回路时; c.转移工作地点搬运焊机时; d.焊机发生故障需要进行检修时; e.更换保险装置时; f.工作完毕或临时离开操作现场时; 11.焊工高处作业时:

压力排水管道(焊接钢管)施工方案技术交底

臧圩河导流工程 管 道 焊 接 技 术 交 底 2016年3月

排水管道(焊接钢管)施工方案技术交底 一、施工准备 (一)作业条件: 1、明装托、吊干管安装必须在安装层的结构顶板完成后进行。沿管线安装位置的模板 及杂物清理干净,托吊卡件均已安装牢固,位置正确。 2、立管安装应在主体结构完成后进行。每层均应有明确的标高线。 (二)材料要求: 1、焊接钢管无锈蚀,管材不得有弯曲、锈蚀重皮及凹凸不平等现象。管件无偏扣、乱 扣、丝扣不全或角度不准现象。管材及管件均应有出厂合格证及其他相应质量证明材料。 2、防锈漆、调和漆必须有出厂合格证。 (三)主要机具: 1、机具:电焊机、套丝机、电钻、电锤、砂轮机、试压泵等。 2、工具:手锤、压力案、管钳等。 3、其它:钢直尺、水平尺、角尺、小线等。 二、质量要求 1、管道支(吊、托)架及管座(墩)的安装应符合以下规定:构造正确,埋设平正牢 固,排列整齐,支架与管子接触紧密。 检验方法:观察和用手扳检查。 2、管道及金属支架涂漆应符合以下规定:油漆种类和涂刷遍数符合设计要求,附着良 好,无脱皮、起泡和漏涂,漆膜厚度均匀,色泽一致,无流淌及污染现象。 检验方法:观察检查。 3、允许偏差项目 室内排水管道安装的允许偏差和检验方法

三、工艺流程 安装准备→孔洞预留→预制加工→卡架安装→管道安装→水泵安装→试压→防腐 四、操作工艺 (一)预制加工: 按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工,使用专用工具垂直切割管材,切口应平滑,无毛刺;清洁管材与管件的连接部位,避免沙子、灰尘等损害接头的质量。 (二)焊接连接: 1、焊接工艺应遵照已批准的焊接工艺规程执行。

焊接施工方案

施工单位:枣庄矿业集团元创机电工程公司

焊接施工方案 一、焊接概况 1、本工程管道材料主要为碳素钢管。 2、焊接施工执行DL/T869-2004《火力发电厂焊接技术规程》。 二、焊工 1、担任锅炉受压元件焊接的焊工,须持有按《锅炉压力容器压力管道焊工考试与管理规则》考试合格的合格证,持证焊工所承担的焊接项目必须与持证项目相符。 2、参加焊接的焊工应有较强的责任心,能认真执行国家的各项标准和规范,严格遵守工艺纪律,按给定的焊接作业指导书或焊接工艺卡的要求施焊。 3、焊工应对所焊焊缝质量负责。当焊口组对不符合要求时,焊工有权拒绝焊接并及时向焊接检查员报告。当出现重大质量问题时,报告有关人员,不得自行处理。 4、焊缝焊接完毕,应清理焊接飞溅,做好自检工作,并按规定打上焊工钢印,及时填写焊接记录,上报焊接施工员。 三、焊接材料的管理 1、采用的焊接材料应符合设计文件规定。焊接材料及焊接用的各种气体必须有质量证明书或合格证,并应符合国家有关标准的规定,本工程中使用的焊条应符合GB5117《碳钢焊条》;焊丝应符合GB1300《焊接用钢丝》的要求。标准规定或对焊材质量有怀疑时,应进行抽查试验,待试验合格后方可使用。 2、施工现场专门设置焊材室,并由专职人员负责焊材的管理、验收、烘干、贮存、发放、回收等工作。焊材室须安装除湿设备,以防焊材受潮(温度宜在5O C以上,相对湿度应小于60%)。 3、焊条按规定的温度烘焙,烘焙时每只烘箱每次只能烘一种牌号的焊条。 4、本工程使用的焊条、焊丝应分类挂牌贮存,焊工应凭焊接施工员签发的领用卡领用焊材,焊材室按领用卡发放焊材,防止错用焊条、焊丝。 5、焊工领出的焊条必须装入温度保持在100-150 O C的焊条保温筒内,随用随取。 6、焊条、焊丝按根领用,焊工应交回当日未焊完的焊材及焊丝头、焊条头,焊材室应认真做好发放、回收工作,为每个焊工建立台帐,并采取一定的措施以控制焊条头、焊丝头的回收率。 7、焊接用的氩气应符合GB4842《氩气》的规定,纯度应不低于99.96%,氧气纯度应不低于98.5%,乙炔气纯度应符合GB6819《溶解乙炔》的规定。

冬季焊接施工方案

本钢北台2#高炉工程 冬季焊接施工技术措施 编制人:霍小帅日期:2012.9.25 审核人:于波洋日期:2012.9.25 审批人:廖从宣日期:2012.9.25 天津二十冶金结本钢高炉项目部 2012年9月25日

1、编制说明: 由于2#高炉工程面临冬季施工阶段,而本工程任务紧、工作量大,焊接施工涉及所有钢结构安装部位,属于特殊工序。根据多年气象观测,辽宁省平均入冬时间为10月20日,常年持续时间为179天,最早入冬时间在10月8日,最晚入冬时间为11月6日,本溪局部每年冬季降有大雪。冬季主要的气候特点是:干冷且为期漫长。根据钢结构的施工特点,并结合本工程的实际情况,在冬季施工中把焊接工作为控制重点。我单位特编写此专项技术措施,认真做好焊前准备,严格控制施焊过程,严把焊接质量,以确保该工程整体质量。 2、工程概况: 2#高炉工程由我单位负责施工的,需要大量使用焊接的,且需要冬季施焊的主要部位包括:高炉炉体工艺钢结构安装、高炉炉体框架工艺钢结构安装、高炉炉体设备安装、高炉炉身软水及高压冷却水管道系统安装、风口平台工艺钢结构安装、粗煤气系统工艺钢结构安装、主胶带上料通廊工艺钢结构安装、出铁场主体钢结构安装、热风主管及热风围管工艺钢结构、出铁场除尘管道支架等。 高炉壳体材质为BB503高炉炉壳专用钢材、高炉主体框架材质为Q345B、重力除尘内外壳体材质为Q345B、上升下降管材质为Q235B、所有平台梁及平台铺板材质为Q235B,所有栏杆材质均为Q235A、其它支架吊挂材质均为Q235B。 在此次冬季施工过程当中主要涉及到的焊条类型主要有E4303、E4316、E5016,气保焊丝主要使用ER50-6。 3、编制依据: 3.1、中冶京诚工程技术有限公司设计图及施工详图 3.2、《炼铁工艺炉壳体结构技术规范》GB50567-2010 3.3、《高炉炉壳技术条件》TB4076-91 3.4、《炼铁机械设备工程安装验收规范》GB50372-2006 3.5、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98

镀锌焊接钢管施工方案

镀锌焊接钢管施工组织设计 一、施工工艺 测量放线→沟槽开挖→管道焊接→探伤试验→焊口防腐→电火开花检测→管沟回镇→警示带敷设→管道吹扫、试压→竣工验收 二、管道组焊连接 1、管道组焊 (1)施工前,应对参加管道焊接的焊工按(GBJ236—82)焊工资格考试要求进行考试,考试合格后,须持上岗证方可施焊,然后制订详细的焊接工艺指导书,并对焊接工艺进行评定。 (2)组焊中,必须按焊接工艺规程及焊接工艺指导书中进行施焊,并执行(CJJ33—89)的规定。 (3)组焊过程中要做好焊工钢印号、焊口编号等详细的焊接施工记录,为编制竣工资料做好准备。 2、管道焊接完成后,应对焊口进行X射线探伤。检验的方法和质量分级标准应符合现行有关规定,拍片率为30%,争取合格率为100%。一级片为80%。 3、沟槽开挖 3.1沟槽开挖与管道组焊可同时进行,采取人工和机械两种开挖方式。开挖前须按图进行放线。 3.2沟槽开挖后,须经质检人员按标准检查合格,并做好管沟开挖记录方能下管。 4、管道防腐
