第一章工程概况

一、工程概况

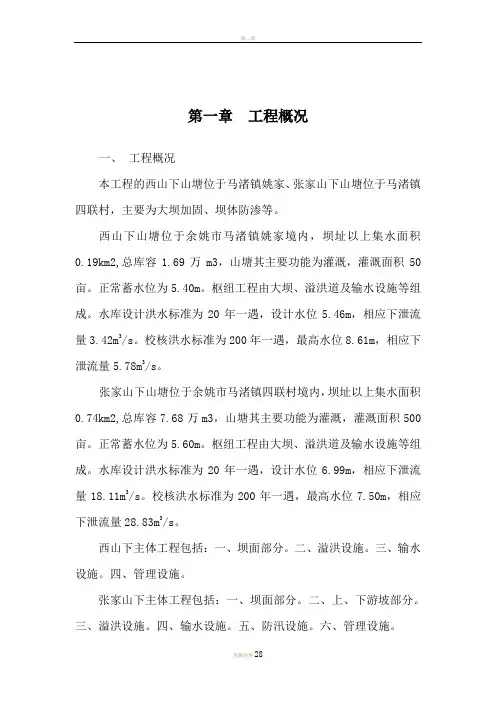

本工程的西山下山塘位于马渚镇姚家、张家山下山塘位于马渚镇四联村,主要为大坝加固、坝体防渗等。

西山下山塘位于余姚市马渚镇姚家境内,坝址以上集水面积0.19km2,总库容1.69万m3,山塘其主要功能为灌溉,灌溉面积50亩。正常蓄水位为5.40m。枢纽工程由大坝、溢洪道及输水设施等组成。水库设计洪水标准为20年一遇,设计水位5.46m,相应下泄流量3.42m3/s。校核洪水标准为200年一遇,最高水位8.61m,相应下泄流量5.78m3/s。

张家山下山塘位于余姚市马渚镇四联村境内,坝址以上集水面积0.74km2,总库容7.68万m3,山塘其主要功能为灌溉,灌溉面积500亩。正常蓄水位为5.60m。枢纽工程由大坝、溢洪道及输水设施等组成。水库设计洪水标准为20年一遇,设计水位6.99m,相应下泄流量18.11m3/s。校核洪水标准为200年一遇,最高水位7.50m,相应下泄流量28.83m3/s。

西山下主体工程包括:一、坝面部分。二、溢洪设施。三、输水设施。四、管理设施。

张家山下主体工程包括:一、坝面部分。二、上、下游坡部分。

三、溢洪设施。四、输水设施。五、防汛设施。六、管理设施。

二、施工条件

本工程位于马渚境内,交通较为便利,各种施工设备、机械、材料等均可以直接进入工地现场。

1、块石:块石、毛料石均由施工单自行向有石料销售的料场购进。

2、砂碎石料:施工单位根据本工程的实际用量,自行选择质量达到设计要求的砂场采购。

3、水泥:采用“舜江”牌普通硅酸盐水泥,并具有出产合格证。

4、型钢及钢板采用Q235A钢,焊条E43型。

5、钢筋一律选用Ⅰ级圆钢(Q235),Ⅱ级螺纹钢或月牙纹钢(20MnSi)。

第二章施工总体布置

一、交通道路

本工程交通较为便捷,施工各种机械和施工材料可通过人工修整后通入各工作面。

二、施工用电用水

由于本标段施工面长,施工用电时,可根据工作面划分,分段进行,充分利用就近农户的低压线路接线,这样,既提高施工进度,又能节省资金开支,具体是由农户的低压线路接至工地后,在工地安装计量装置和保安装置,做到一机一闸,一箱一漏,确保施工用电的安全。

施工用水:可采用基坑排水设备,结合供应施工用水,一方面可利用农户的自来水管道,将自来水直接接到各工作点。

三、现场指挥系统

现场指挥系统它包括:指挥调度质量检测、技术档案、财务管理及人员住房等,经实地考察,可租用就近空闲的民房予以解决。同时,在作业点的中央位置,用竹木结构搭建临时管理房及材料仓库等。

四、砼、砂浆生产系统

根据工程进度计划及砼、砂浆的实际用量,在平面布置上可分设上、中、下三个拌和场地,拟配备二台JZC—305拌和机,砂、细骨料用人力翻斗车经过磅后送入拌和机斜斗,用水可直接从农户的自来水管直接接到拌和场地贮水池。拌和机出料用手扶拖拉机和人力车运输入仓。见平面布置图。

五、施工队伍的安排

在实践中,我们始终认为要做好一项工程,人的因素是首要的。为了保质保量完成本工程,我们将选择有施工经验的胡永芳(工程师)任项目经理,姜国梁为技术负责人,杨锴为安全员,黄狄均为施工员,韩文均为质检员,组成本工程项目经理部,负责组织、实施该工程的全部施工任务,充分发挥人的因素,使该工程能保质保量按时竣工。

六、施工目标

我们将按照发包方提出的开工日期内开工,总工期控制在120天内。

工程质量:保证达到合格工程

七、临时设施的规划

临时工程完成的快慢将直接影响到主体工程的开工和进度,必须合理规划、合理安排,具体的安排是:根据业主按排的开挖地段,在作业区就近处设立临时工棚,使施工材料、施工机械尽早进入工地。

合理按排砼、砂浆拌和场地,根据施工地点,选择拌和场地,选择就近的低压线路,连结到砼生产场地,通过一箱一保措施后,分设施工动力专用线和照明专用线路。

第三章施工程序与施工方法

一、施工程序

二、施工准备

我们将积极调遣管理人员和施工机械及各种施工材料进入工地。

1、技术交底

正确领会设计意图,进一步熟悉图纸,减少施工过程中的差错,以确保工程质量。同时,将邀请业主、设计、监理等单位代表参加探讨施工方案,并落实和实施质量、安全、工期等具体实施措施。

2、编制质量计划

严格遵守基本建设程序、遵守各项规章制度和技术规范,强化质量控制措施,细化质量控制要点的防范方案,使各项质量都能有效地实施,积极采用先进施工技术和先进工艺,做好施工设备、施工人员、施工材料、采购供应的合理运作。使各项质量保证在计划中预计之中,做到抓源头、管中间、保质量。

3、现场准备

测量控制:施工前应对工程师提供的测量基点(线)、水准点和书面资料进行核对,经确认准确后,进行控制网的布设,施工控制资料在进场7天内提交监理单位审批。选点前应对整个工作面进行实地勘察,落实合理水准基点,以便在施工中使用。对所设的临时水准点匀按四等水准测量要求进行闭合调差。根据《堤防工程施工规范SL260-98,该工程测量中主要控制指标为:

三、主要工程项目施工方法

1、我公司立即订购岩性、强度符合设计要求的块石,并经报请监理审批后立即落实块石购销合同。

2、基础开挖:

根据施工设计图纸的底部高程和边坡比例,用石灰放出边坡开挖线,当挖机挖到设计高程时,通过人工基础修平,并填写好基础证书,经监理审批后方可进行基础浆砌。开挖弃土用农用车外运,在弃土外运途经路段按排人员进行清扫,以减少道路污染。

3、M7.5浆砌块石

在M7.5浆砌块石前,并根据本工程的单元划分分段,以30米为一单元。先用离心泵排干基坑内的集水后,根据样架,才能进行基础摆放,块石用人工抬运至砌筑面,第一层应选用大块、大条砌筑,在清洗污垢、杂质后,采用座浆法分层砌筑,砌筑块石时应分层卧砌,上下错缝,内外搭砌,先铺砂浆后砌块石。浆砌毛料石应做到砂浆填充饱满,水平缝宽不大于1.5cm,坚缝宽不大于2cm,外表面的砌缝应予留2cm空隙,以备勾缝处理。

4、砂砾石垫层

砂砾石采用新鲜、具有一定级配的,在砂砾石垫层前,要根据计高程用水准仪测定垫层高程,并用红线进行标明,防止垫层超高,

5.砼压顶及渠底衬砌

C20砼压顶在M7.5浆砌毛料石完成后进行,依据施工图纸的设计高程,用水准仪测定好钢模的高程位置,砼在平板振动器的振平后,

用木蟹初平,铁板光面,待砼达到一定凝结度后,方可拆模,衬砌需在卵石垫层到设计高度后,清洗卵石。清除表面污垢后,C20砼用人工挑运到衬砌部位,用平板式振动板振平层,用木蟹抹平、抹光,并洒水保养不少于20天。

6、C25砼盖板现浇

在工程开工后,为了确保工程质量,降低工程成本,要对C25盖板的配合比进行配比试验,其砂石料。钢筋等经龙泉市建设工程材料检测中心检测合格后方可进入工地,C25砼盖板现浇时,应严格参照检测中心的配合比,砼拌和设专人负责,按照规范要求严把拌和关。砼拌和后用双胶轮车运输入仓。

砼进仓前要进行钢筋保护层的检查,保护层用标准的地磁砖碎片撑垫,砼摊铺时应根据设计高度预留振实厚度,振捣时,先用插入式振捣器,再用平板式振捣器,当振捣符合规范要求,其平整度达到设计要求后,再用木蟹进行抹平,并设立隔离防护,防止行人踩踏。

砼浇捣完毕后,要根据气侯条件设专人进行专职养护,养护时间不少于28天。

四、主要建筑物施工方法

1、坝体部分:

控制坝顶高程及宽度,坝顶不足部分采用粘土填筑,路面为200厚C20砼路面,坝顶上游侧设置干砌石护坡,连接原砼压顶,上、下游侧设置C30砼侧石,对上、下游进行坝面整平。

2、溢洪设施部分:

在坝轴线处靠坝顶侧设置C20钢筋砼刺墙。全段为C20砼底板,桩号溢0+004段以上段两侧为C20砼挡墙,其余段均为M7.5浆砌石挡墙。

3、输水设施部分:

针对输水设施存在的问题,对涵管进行全段开挖,开挖范围为原涵管两侧1.2m,开挖边坡1:0.5至坝顶,开挖后心墙部分采用粘土回填,护心墙部分采用坝壳土填筑。

第四章施工进度计划

本工程总工期计划自开工令发出120日历日,计划2012年2月3日开工,2012年6月3日前完工。具体施工进度计划安排如下。

一、施工计划

1、施工队及机械设备进场

根据招标文件要求,在与发包方签订合同后,在合同规定的时间内组织施工队伍及机械设备按时进场,并按监理工程师的开工通知书指定的日期内正式开工。机械设备将从本公司就近的工地中直接调入,施工队伍将从本公司中调剂派出,民工、农用车等将从本地雇用、租用。

2、开工准备工作

(1)开工前认真审阅设计图纸和有关资料,进行现场校核,对测量控制点交点后立即采取保护措施。

(2)根据工程需要,调配好施工人员及主机械设备。

(3)施工放样:在各施工点开工之前,根据施工总平面布置图进行测量放样。

(4)临时工程施工:临时工程施工完成的快慢,直接影响到主体工程如期开工和总进度,必须认真抓好,一切按总体平面布置的临时工程要求进行施工。

二、施工进度计划(计划工期120日历天)

总工期保证措施

1、实施工程进度目标管理,加强施工计划管理,做到长计划短安排,做到任务落实,措施得当,实施进度奖罚措施。

2、提高机械设备的利用率,确保完好率,并提高施工机械化程度,视工程进度,配备充足的施工力量和施工机械设备。

3、加强备料工作,所有材料供应均专人落实,并按计划逐步采购。

4、切实保障施工的可行性,近工程的具体情况具体分析,采取可行优质快速的施工方案,确保工程进度。

5、抓紧施工准备工作,设备、人员、材料按计划要求及时到位。

6、落实经济责任制,实行项目管理,签订内部承包合同,用经济手段管理工作,加强政治思想工作,充分调动全体施工人员的生产积极性,充分发挥其生产能力,提高工效,加班加点。

7、严格按照施工组织设计合理安排劳动力和工程进度,在保证质量和安全的前提下,加快施工进度,确保总工期。

8、积极主动争取到业主和当地有关部门的支持和配合,协调好各方关系,避免干扰,以保证工程施工能顺利进行。

1、搞好与设计单位、监理单位的配合,做好多交流、多配合。10、保证资金到位,确保工程施工顺利进行。

第五章质量保证技术措施

质量管理是施工管理的中心任务,一切施工技术的重大措施,机械设备的运行、施工操作规程的制订和执行及布置和安排等技术工作、均以保证质量和施工工期限前提,加强施工中的质量控制、检查、严格原材料质量的检验和工程执行“三检制”。严格按设计图纸及招标文件有关规定的技术标准和规定及设计要求施工,并严格接受甲方监理对质量安全进度的全面监理,均是保证质量的重大措施。对所有材料、设备和施工工艺、施工质量等,都应符合国家和部颁的现行技术规范和合格技术规范的规定,为确保优良等级,具体技术措施如下:

一、严格砼工程原材料质量的检验,严格控制集料质量符合规范要求。

1、水泥:水泥应有出厂质保单,到工地后应进行复检,复检取样100T同品种、同标号水泥为一单位,不足100T也作为一个取样单位。取样可以从40kg,复检应按国家标准进行,其项目应包括水泥标号、凝结时间、体积安定性、稠度等。

2、砂石骨料:在拌石场应检查砂子、小石子的含水量、砂的细度模数,以及骨料的含泥量,超逊径。砂和小石的含水率变化每班应检查二次,宜分别控制在±0.5%、±0.2%之内,当气温度变化较大,雨

后,骨料储料条件突变等情况下,每两小时应检查一次,砂子细模数每天至少检查一次,如超过±0.2%时,则需调整砼的配合比.骨料的超逊径、含泥量每班应检查一次。

3、拌和用水:砼拌和及养护砼所用的水,除经常按规定进行水质分析外、应每季度检查一次,水源改变或对水质怀疑时,应随时进行检验,检验采用砂浆污度试验方法。

(二)严格做好水灰比和骨料级配控制,加强现场质量控制及检查,控制砼拌的时间,必须将组成材料拌和均匀。

1、现场坍落度的检查,每班在机口应进行四次,在仓面进行二次。此外,在取样成型时,应同时测定坍落度,其值应控制在规定范围内。

2、对砼拌和均匀性的检查,每班至少应抽查二次,检查拌和时间是否符合规定,同时对一盘砼按出料先后各取一个试样,每个试样不少于30kg,测定砂浆容量,其差值不应大于30kg/m3,用洗分析法测定粗骨料的砼中所占的百分比,其差值不应大于10%。

3、严格遵守试验室签发经监理工程师批准的砼配料单进行配料,在砼拌和场线班至少应进行三次,检查各种原料的配合量,衡器应随时校正。

(三)设立质量控制专门机械,健全“三检制”制度,严格控制砼浇筑质量,及时在现场进行砼试块制作和按龄期试压及资料积累。

(1)加强模板工程的管理,严格控制模板周转率,及时替换,保证砼表面的光洁平整。

(2)砼在运输过程中,尽量保证不致发生分离、泌水、漏水等情况。

(3)浇筑砼时,应按一定厚度、次序、方向、分层进行以防漏振。对平创振捣工作由专职人员负责,加强对振捣质量检查。

(4)不合格的砼严禁入仓,已入仓的不合格砼必须消除。

(5)砼施工缝应进行凿毛或冲毛、刷毛等方法处理,并冲洗干净,排除积水,在浇筑一层砼前,必须铺一层2~3cm有水水泥砂浆。

4、砼浇筑完毕,达到安规范所规定的强度后才可进行拆膜,应专人养护,养护时间在20天以上,并做好记录。

5、雨季、高低温时砼施工保证措施:

(1)掌握天气预报,避免在大雨、暴雨时浇筑砼。

(2)运输工具及道路应采取防雨、防滑措施,浇筑仓面宜有防雨设施。加强仓内的积水排除工作,防止外水入仓,做好新浇面的保护工作。

(3)加强骨料含水量的测定工作,减少砼拌和的用水量。

(4)当日最低气温至0℃时,即应采取防护措施,砼浇筑宜安排在寒流前后气温较高的时间进行。

(5)低温季节浇筑的砼,宜使用引气型减少剂和掺早强剂。

(6)高温季节施工时,应严格控制制砼浇筑温度。砼最高浇筑温度不得超过28℃,宜采取预冷原材料,尽量安排在早晚时间浇筑,仓面及砼运输工具采取遮阳措施。掺加外加剂,砼浇筑完后应及早覆盖养护。

在砼施工过程中,经常测量砼原材料的温度,机口温度和砼入仓温度,并作好记录。

第六章安全生产和环保措施

一、安全生产目标

避免一般事故,杜绝重大人身事故和设备事故,实现安全生产,规范施工。

三、组织机构

每个施工队:队长指定兼职安全员,每个工种和各作业班都指定一名兼职安全员,整个项目部从面到点,落实安全管理人员,专职、兼职结合负责本工程的安全施工工作。

三、安全生产

安全生产是施工项目重要控制目标之一,在施工中难免会遇到某种问题。因此,在施工中必须十分重视安全工作特别是地下隐蔽工程、高坡作业等施工及火工材料的使用,机电设备的安全操作等,必须认真贯彻安全施工的有关法律、法规,切实做好思想、组织措施逐一落实,坚持“质量第一,安全第一”的原则,贯彻以“预防为主”的方针,结合本工程的施工特点,制定如下安全生产管理措施。

(一)合理布置施工现场,遵守有关操作规程,做好安全生产。

(1)合理布置和科学管理施工现场,设置安全围栏,保证现场道路、排水、风路、电路和畅通。

(2)遵守本地区的有关乡规民约,搞好对外团结,加强防火、防爆、防洪、防毒、防盗治安等工作。

(3)项目部按作业的种类和特点并按照国家的劳动保护法发给相应的劳保用品与劳动津贴,确保安全防护工作,制订工作使用的安全防护堆积手册,做到人手一册。

(4)对土方开挖后,边坡已开裂的地段,严禁上下垂直作业,同时应做好边坡清理,坡面加固等工作。

(5)进行作业区,所有施工人员必须按规定戴好安全帽及其他防护衣具,严禁穿拖鞋、打赤脚,在作业区内设置各种警告牌,禁止非本工程施工人员进场,对有条件的地段应采用封闭施工,以免发生安全事故。

(6)所有机电设备均应制订操作规程,岗位人员必须持证上岗,各类电缆均应悬挂整齐,严禁裸露电线接头、各种电机均有地线连接,

现场移动电气设备一律设置漏电保护器,部分电动工具不设隔离变压器,以免发生触电事故。

(7)遇地质不良地带施工,应及时报告指挥部与工程监理,待落实防范措施后,才准施工。

(8)做好安全保险工作,包括财产、人身意外等保险。

(9)照明安全必须遵照招标文件的技术规范的规定,在各施工区,道路及生活区设置足够的照明系统。

(10)在各工区分别组建消防组,配备适量灭火器和消防水泵,对消防人员进行消防业务培训、训练。

(11)重视水情和气象预报,一旦发现有可能然及工程安全和人身财产安全的洪水或气象灾害的预兆时,应立即采取有效的防洪和防止灾害的措施,以确保工程和人身财产安全。

(二)加强对职工安全教育

(1)由项目部专职安全组长定期组织职工学习安全生产、方针、政策、安全业务知识。项目部的主管人员及其他人管理人员务必参加学习,提高整体安全意识。

(2)对特殊工种如爆破员、电焊工、驾驶员、电工等坚持不定期经常性的工种知识教育、安全操作培训。

(3)坚持以参加工程施工的民技工进行入场前、工种、班组三种教育,使他们明白安全生产的重要性,并掌握一定的安全生产意识。

(三)定期检查、落实安全措施

(1)由项目部主管安全领导及安全生产小组定期组织对施工项

目进行安全大检查,每月不少于一次。

(2)安全生产小组每月召开一次安全生产会议,总结经验,检查事故苗头,落实安全措施,及时消除事故隐患。

(3)加强安全检查,建立专门的监督岗,在危险作业区附近设置醒目的标志,以引起施工人员的注意。

四、环境保护措施

1、严格执行国家及省市关文明施工,标准化工地现场管理的各项规定,坚持文明施工,安全生产。

2、遵守国家有关环境保护的法令。在合同规定的施工活动界之外的植物、树木及建筑物,必须尽力维持原状,不得义有害物质污染土地、河川、湖泊。

3、采取各种有效保护措施,防止在利用或占用的土地上发生土壤冲蚀,并防止由于工程施工而造成开挖料或其他冲蚀物质在河流中的淤积,不得违反规定而破坏环境。对弃碴场院沿边界进行干砌挡墙保护,以免弃碴流失。

4、保持施工区和生活区的环境卫生,必须及时清理垃圾,并将其运指定的地点进行掩埋或焚浇处理。

5、在工地现场和生活区设置足够的临时卫生设施,定期清扫处理。

6、在全部工程完成后,拆除一切必须拆除的临时设施和临时生活设施。拆除后的场地应彻底清理。

安全技术资料台账之十

安全生产工作信息

工程名称:马渚镇西山下、张家山下山塘治理工程施工单位:宁波姚江建设有限公司

编制人:执行人:

环境整治工程施工组织设计

环境整治工程施工组织设计 xx环境整治工程 施

工 组 织 设 计 xxxx年xx月 xx环境整治工程 施工组织设计方案 一、施工方案 1.1工程概况 1、工程名称:xx环境整治工程 2、建设地点:xxx 3、施工类型:道路两侧市容环境整治 4、区段长:xxkm 5、质量标准:合格 6、合同文件工期要求:xxxx年xx月开工,要求工期:xx天(日历天)。 我公司根据该工程的特点,计划开工时间为xxxx年xx月xx日,计划竣工时间:xx年xx月xx日,工期xx天(日历天)。

7、其他情况: (1)交通:本工程为道路两侧市容环境整治工程,现场交通畅通,施工地点在市区,材料、设备进出场方便。 (2)电力:场地地处城区,沿途有市政电网,施工用电方便,施工用电不足时考虑自备柴油发电机组发电。 (3)水源:场地地处城区,沿途有自来水管网能够随时接入,施工用水方便。 (4)场地: 布置生产基地及搅拌场,主要解决工人食宿用房、机械设备停放场、材料的堆放及仓库等用地问题。 (5)材料:因施工现场在城区,各类材料来源丰富,足以满足施工要求。 8、主要项目概述: (1)建筑外立面粉饰、清洗 (2)空调移机并增设空调机架 (3)文化墙改造 (4)临街商业店面牌匾立面改造工程 (5)围栏护栏油饰 (6)道路绿化补植 (7)道路路面修补 (8)环境卫生清理 1.2施工部署 1、工期安排:xx天(日历天)。 2、将做好拟投入施工人员的动员、机械设备的维修保养等工作,缩短前期准备工作的时间,为工程顺利实施及确保总工期打好基础。 3、前期准备工作:临时设施的搭设,机械设备的进场;原材料的定购;工人进场及技术交底等。 4、施工部署: 根据该工程的特点,现场划分为3个施工段,分为A、B、C施工段,各专业队伍需要相互配合。 施工队组安排:按专业要求分为1个装饰施工队,1个土建施工队及机械设备作业及维修1个队。 1.3施工准备 1、技术准备 技术准备是施工准备的核心。由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成工期延误和经济损失。根据本工程的规模和特点,我们重点从下述几个方面进行技术准备。 (1)熟悉、审查施工图纸和有关的设计资料 a)设计图纸是否完整、安全、以及图纸的表述是否符合国家或区域的有关标准、规范的要求。 b)设计图纸与设计说明内容上是否一致,以及设计图纸与其各相关部分之间有无矛盾错误。 c)设计图纸与现场在平面尺寸、标高等方面是否一致。 d)根据设计图纸中的材料、工艺、施工难度,检查现有施工技术水平和管理水平能否满足工期和质量要求,并制定相应措施。 e)对其进行导线和高程的复测工作,并作好记录。 (2)原始资料调查 a)根据设计图纸及标函资料,本工程所用材料大部分能在当地解决。应了解当地材料市场状况及进场渠道,落实哪些材料能就地解决。 b)确认业主对施工图纸、材料是否有变更要求。了解业主、设计和施工单位之间的协作、配合关系,以及业主可以提供的施工条件。 c)会同业主、监理沿线进行调查路系。 (1)沿线会同业主和监理及当地政府有关人员到现场作调查,并做好记录; (2)全面做好图纸会审和各项开工报告(送监理进行审批),并组织施工队进行技术交底工作。 1.4工程管理目标 质量目标:确保该工程质量达到合格。 工期目标:合理规划施工工序,制订月、旬、周工期目标,确保本工程162天内完成承包范围内的工程量。 安全生产目标:杜绝重大设备损坏事故,杜绝人身重伤和死亡事故,不发生重大火灾事故,不发生主要责任交通事故和重大经济损失事故。 文明施工目标:推行施工现场综合考评,规范施工现场管理,争创文明施工现场,合理组织现场施工,将环境污染和噪声降到最底,尽量减少扰民。

山塘水库施工组织设计方案

第一章工程概况 一、工程概况 本工程的西山下山塘位于马渚镇姚家、张家山下山塘位于马渚镇四联村,主要为大坝加固、坝体防渗等。 西山下山塘位于余姚市马渚镇姚家境内,坝址以上集水面积0.19km2,总库容1.69万m3,山塘其主要功能为灌溉,灌溉面积50亩。正常蓄水位为5.40m。枢纽工程由大坝、溢洪道及输水设施等组成。水库设计洪水标准为20年一遇,设计水位5.46m,相应下泄流量3.42m3/s。校核洪水标准为200年一遇,最高水位8.61m,相应下泄流量5.78m3/s。 张家山下山塘位于余姚市马渚镇四联村境内,坝址以上集水面积0.74km2,总库容7.68万m3,山塘其主要功能为灌溉,灌溉面积500亩。正常蓄水位为5.60m。枢纽工程由大坝、溢洪道及输水设施等组成。水库设计洪水标准为20年一遇,设计水位6.99m,相应下泄流量18.11m3/s。校核洪水标准为200年一遇,最高水位7.50m,相应下泄流量28.83m3/s。 西山下主体工程包括:一、坝面部分。二、溢洪设施。三、输水设施。四、管理设施。 张家山下主体工程包括:一、坝面部分。二、上、下游坡部分。 三、溢洪设施。四、输水设施。五、防汛设施。六、管理设施。

二、施工条件 本工程位于马渚境内,交通较为便利,各种施工设备、机械、材料等均可以直接进入工地现场。 1、块石:块石、毛料石均由施工单自行向有石料销售的料场购进。 2、砂碎石料:施工单位根据本工程的实际用量,自行选择质量达到设计要求的砂场采购。 3、水泥:采用“舜江”牌普通硅酸盐水泥,并具有出产合格证。 4、型钢及钢板采用Q235A钢,焊条E43型。 5、钢筋一律选用Ⅰ级圆钢(Q235),Ⅱ级螺纹钢或月牙纹钢(20MnSi)。

某水库碾压混凝土大坝施工组织设计-(参考)

第一章工程概述 1.1 工程概况 XX水库位于位于XXXX市沿XX镇,处于大XX一级支流大光河的中游,控制流域面积46.1km2,占整个大光河流域面积的62.1%,XX水库是一座以防洪为主,兼有灌溉、发电旅游、供水等综合效益的水利枢纽。 XX水库枢纽工程主要由大坝、引水隧洞、厂房等组成,大坝为碾压砼大坝,坝轴线长150m,坝顶高程193.6m,最大坝高52.6m,在中部设3孔5.5mx7m 的溢流堰,堰顶高程183.0m,厂房装机容量2x630kw,水库建成后,正常蓄水位190m,设计洪水位192.2m,校核洪水位为192.5m,防洪限制水位为184.5m,防洪高水位为192.2m,总库容为1270.5万m3,防洪库容为535万m3。 1.2 水文气象和工程地质 XX水库坝址位于大光河上,距沿溪镇7km的峡谷中,控制流域面积46.1km2,河长12.1km,河道坡降18.1‰,根据XX县气象站观测资料统计,多年平均气温17.3℃,多年平均相对湿度82%,最高气温47.7℃,最低气温-8.4℃,根据流域面积统计资料表明,最大洪水主要发生在4-7月,汛期主要为4-7月共4个月份。 坝址位于大光河中游,为V型峡谷,河段长500m,两岸山体雄厚,自然坡角33°-45°,河床底部厚3-6m砂卵砾石,两岸冲沟发育,坡积物等覆盖层厚0.5-5m,基岩为前震旦系,冷家溪群第二岩组第二段(P2-2tln)中厚层绢云母板岩,变质砂岩,岩层产壮不甚稳定,主要为N70-90°W(E)·SW(SE)·∠78°-90°坝址地质构造简单,未见大断层,但节理裂隙,层间错动较发育。 1.3 对外交通条件 坝址至沿溪镇7km左岸有简易公路相通,简易公路工程车辆限载12t,由

山塘整治工程施工组织设计

xxxxxx山塘全面整治工程施工组织设计 批准: 审核: 编制: xxxxxx限公司 二〇六年五月

目录 第一章工程概况 (1) 1.1 工程简况 (1) 1.2 施工条件 (1) 1.3主体工程项目及其工作内容 (1) 1.4工程质量目标及工期目标 (1) 第二章施工总规划及布置 (2) 2.1规划编制原则、依据 (2) 2.2施工规划说明 (3) 2.3施工总平面布置 (3) 第三章施工进度计划 (5) 3.1施工总进度目标 (5) 3.2施工进度控制措施 (6) 第四章主要工程项目施工方法 (7) 4.1施工测量方法 (7) 4.2套井施工 (8) 4.3土方开挖 (10) 4.4土方回填 (11) 4.5 放水涵管非开挖施工 (13) 4.6干砌石施工 (15) 4.7 浆砌石挡墙及基础 (16) 4.8 砼预制块护坡 (17) 4.9 草皮护坡工程 (18) 4.10 房屋建筑工程 (19) 4.11 砼工程 (20) 4.12 质量保证措施 (22) 第五章主要劳动力使用、机械配备计划 (24) 5.1劳力使用计划 (24) 5.2设备使用计划 (24) 第六章质量保证、工期保证措施 (26)

6.1质量保证措施 (26) 6.2工期保证措施 (29) 第七章安全文明生产 (30) 7.1安全生产措施 (30) 7.2 文明施工措施 (31) 第八章环保措施 (32) 第九章汛期、雨季施工措施 (33) 9.1 汛期施工管理目标 (33) 9.2 汛期施工准备工作 (33) 9.3汛期施工措施 (33) 第十章工程保修措施 (35) 第十三章完工清场措施 (36)

水库工程施工组织设计范本

水库工程施工组织 设计范本

施 工 组 织 设 计 编制:_________________ 审核:_________________ 批准:_________________ 目录 第一章概述………………………………………………………………

1.1 工程概况………………………………………………………1.2 交通……………………………………………………………1.3 自然条件………………………………………………………1.4 建筑材料………………………………………………………1.5 施工供水、供电………………………………………………第二章施工总进度……………………………………………………… 2.1 施工总进度计划(表)编制原则……………………………2.2 施工总进度计划的形成………………………………………2.3 工期保障措施…………………………………………………第三章施工总布置图…………………………………………………… 3.1 施工总体布置原则……………………………………………3.2 施工导流………………………………………………………3.3 施工区布置……………………………………………………3.4 其它附属设施布置……………………………………………第四章施工用地计划…………………………………………………… 第五章主体工程施工方法……………………………………………… 5.1 土石方开挖……………………………………………………5.2 坝体填筑工程…………………………………………………

5.3 钢筋混凝土工程………………………………………………… 5.4 帷幕灌浆施工工艺………………………………………………… 5.5 砌体工程………………………………………………………5.6 金属结构安装工程……………………………………………第六章质量保证措施…………………………………………………… 6.1 施工组织机构…………………………………………………6.2 质量保证措施…………………………………………………第七章安全保证措施…………………………………………………… 7.1 安全管理机构…………………………………………………7.2 安全生产管理制度……………………………………………7.3 施工安全措施…………………………………………………7.4 其它安全保证项目……………………………………………第八章环境保护方案及文明施工措施……………………………………… 8.1 环境保护………………………………………………………8.2 现场文明施工措施……………………………………………8.3 临时设施拆除…………………………………………………

智能化系统工程施工组织设计

景成地海温泉度假村 弱 电 系 统 施 工 组 织 设 计 重庆金威智能控制工程有限公司地海项目部

一、编制依据及原则 本项目管理方案是根据景成地海温泉度假村_建筑智能化系统工程《文件》要求而编制而成,并参阅了国家以及相关行业规范、标准的要求,具体依据如下: 本工程文件、设计图纸及有关的技术资料。 中华人民共和国颁布的现行有效的智能建筑弱电系统、电气施工的各类规程、规范及验评标准(见表:文件、设计图纸、主要图集、标准、规范及规范性文件)。 ISO9000质量管理体系、ISO14000环境管理体系、OSHMS18000职业健康安全管理体系标准。 我公司质量、环境及职业健康安全管理手册、程序文件及其支持性文件。 我公司有关质量管理、安全管理、文明施工管理规定。 我公司同类工程的施工经验。 表:文件、设计图纸、主要图集、标准、主要规范及规范性文件

二、施工进度计划表 1.施工顺序 (1)一次预埋的施工顺序 ●先按照土建的施工进度按照施工图纸选择有预埋要求的主体墙面或地面; ●根据设计要求选择各系统相应的弱电用管道,放入钢丝密封好管道口防止堵塞并与混凝土一 起浇铸到相应的主体墙面或地面上; ●待混凝土凝固后检查弱电管道是否畅通,钢丝是否可用;如出现被堵现象需马上清除被堵物 或从新敷设弱电管道,被堵管道不允许超过1%-2%。 (2)二次预埋的施工顺序 其工序与一次预埋基本相同。 (3)敷设线缆的施工顺序 按照施工前的图纸会审、技术交底和施工前培训的要求,对各系统进行线缆敷设和标注的施工工作,并保证线缆的通路,为设备的安装打下良好的基础。 (4)设备安装的施工顺序 设备的安装按照设计图纸、施工图纸及产品说明书的要求将设备安装到相应的位置上,并保证设备能正常运行;检测室内之间的互通情况,保证设备的互通性。 (5)设备调试的施工顺序 将设备和网络进行互通的调试,选定工作站安装相应的后台软件,保证后台软件与设备链接的正常、保证设备的正常运行、保证后台操作软件的工作正常,从而达到原设计目的。 1.1 整体工程施工顺序 施工管理是安装工程的重要环节,善于运用计划、组织、指挥、调控及监督职能,抓好施工的三个阶段,才能达到工期短、质量优、效益好的目标。 根据进度计划,安装工作基本分三个阶段进行: (1) 施工初期阶段 组织精明能干、认真负责施工管理人员及工作班组,密切配合其他施工工队的施工进度,完成各种预埋管线,做到各项工作随土建主体结构的施工紧密跟进,不能影响土建的进度。期间穿插进行其它施工等工作。 (2) 施工高峰阶段

某水库施工组织设计

某水库施工组织设计 一、施工条件 (一)工程条件 (1)工程项目 碾子沟水库除险加固工程主要包括大坝加固、溢洪道护砌、输水洞进口段拆除重建、防汛路及管理设施等工程。 (2)对外交通 碾子沟水库位于信阳市罗山县周党镇前乡村,处在竹竿河支流上,水库大坝右岸侧有农用生产路可进入库区,可作为临时施工道路。 (3)施工场地条件 土料场选在大坝下游500m岗地上,该料场为低液限粘土,储量较为丰富,能够满足工程需要,用人工或机械开采均可,运距约500m。 砂料:可到周党竹竿河砂厂购买,各种级配砂料齐全,砂质优良、纯净, 颗粒级配良好。运距约20km。 石料:可到月亮湾石料厂购买,储藏丰富,可满足工程需要,运距约为45km。其它建材采购于罗山县城。材料货源充足,完全可以保证工 程用量。 (4)建筑材料的来源,水电等供应条件 本工程所需主要建筑材料有水泥、钢筋等,从罗山县城购买,运距 40.0km。砂料场选在周党竹竿河砂厂,有县乡公路通往料场,运距约20km。 石料从月亮湾石料厂购置,运距45km以内。汽油柴油从周党镇购买,运 距2km。 工程的施工用水、用电较为方便,施工用水可直接从水库中提取,用水水质和水量均能满足生产需要,施工用电可从临近村庄引入,电源 可以满足施工要求。为了考虑停电影响,需要一台备用发电机。 (二)自然条件 该流域地处亚热带北部边缘,属亚热带季风性气候区,多年平均气温15.1℃,无霜期221.4天,多年平均日照时数为2178.9小时,日照率 49.1%。多年平均降水量1200mm,年雨量分布不均,在季节分配上,4

至9月份降水量为全年的75%,其中尤以7月份最多。本工程拟于2010 年秋季10月初开工,主汛期到来前5月底竣工,施工期8个月。冬季寒 冷,且可能结冰影响工程质量,可作短期间歇性休息。 二、主体工程施工 (一)大坝主体工程施工 首先开挖右岸导流明渠,然后填筑左岸土石围堰,施工左岸坝段及左岸电站进水口和泄洪洞工程。然后拆除一期围堰,并修筑土石围堰将 水流导向左岸导流底孔,从已建成的导流底孔导流,施工右岸坝段。汛 期停止大坝主体工程施工。 砼浇筑应按浇筑顺序由下而上,分仓情况应根据开挖及浇筑能力确 定,拦河坝工程砼施工采用机械拌和,机械振捣。 (二)电站施工 引水隧洞及厂房部分土石方开挖采用机械与人工相结合的方法进行,对大孤石和石方开挖采用钻爆法施工,所有出渣均用机械运至与开挖高 程相适应的台地缓坡上。 砼拌和采用机械拌和,翻斗车运输,机械振捣。 (三)机电及金属结构安装 机电设备安装包括:水轮机、发电机、超重机、主阀、启闭机及电气设备安装。金属结构包括:拦污栅、闸门。除预埋件外,其余设备应 在土建施工完成后安装。 (四)土方工程 土方工程主要涉及西峡县城防洪堤工程的填筑及开挖,土方工程采用人工与机械相结合的方法施工,机械为主,人工为辅。大面积、大方 量土方开挖以机械为主,即近距离采用40~74kW推土机推运土,远距离 采用1m3挖掘机或1m3装载机挖装,5吨自卸汽车运输至弃料区。对于 局部小沟槽开挖或边坡修整可采用人工施工。 土方回填工程,对于挡土墙或基础沟槽土方回填工程可采用挖掘机填土或人工填土,采用人工或打夯机夯实的方法,以免破坏主体结构。 对于土坝、防汛道路、溢洪道等工程土方回填等可采用推土机推土,羊 脚碾碾压回填,对于局部边夯采用打夯机夯实。 (五)石方工程 岩石开挖,一般应采用钻孔爆破法施工,针对本次所在位置处的岩石情况,应采用放小炮或定向爆破法施工。采用人工或风钻钻孔,爆破 应由专业人员负责。严禁放大炮或采用洞室爆破法及药壶爆破法施工。 爆破后应立即开挖岩面,观察爆破后岩基面情况,发现有裂缝等破坏岩 基情况应立即上报有关部门,采取处理措施。 石碴运输采用1m3挖掘机装石碴,5吨自卸汽车运输,局部边坡或机械难以到达的地方采用人工装卸,双胶轮车运输。 (六)砌石工程

山塘整治规范

浙江省山塘综合整治技术导则 (试行) 浙江省水利学会农村水利专业委员会 二○○九年三月

前言 山塘承担着农业灌溉、农民饮水、农村环境、农居消防等综合功能,是山区农民赖以生存的基础。浙江省现有1-10万方的山塘约1.8万余座,存在数量多、隐患多、投入少、管理弱等诸多问题,成为当前防汛抗台和新农村建设的薄弱环节。为切实提高防灾减灾能力,减少自然灾害对人民群众生命财产安全的威胁,省委、省政府提出实施“强塘固房”战略,要求通过若干年的努力,在全省建成布局合理、标准适宜、体系完备、功能完善、管理规范、应急保障的防洪减灾体系。 山塘整治作为“强塘”工程的重要建设内容之一,目前缺少统一的建设规范和技术标准。为此,省水利学会农村水利专业委员会组织有关单位的专家和技术人员,通过实地调研,并参考国家和省内外小型水库建设标准,结合浙江省山塘的实际,编制了《浙江省山塘综合整治技术导则(试行)》,供各地在山塘综合整治工作中参考。由于时间仓促,不当之处请及时反馈,以便修订。 本导则起草单位和主要起草人员: 起草单位:浙江省农村水利总站浙江省水利河口研究院 主要起草人:郑敏生董浩苏玉杰吴加宁胡琳琳姜海军 张民强蒋屏汪友平吕天伟 二〇〇九年三月

目录 浙江省山塘综合整治技术导则 (1) 1总则 (1) 2工程等级划分标准 (1) 3 洪水标准 (2) 3.1洪水标准 (2) 3.2坝顶超高 (2) 4结构安全 (3) 4.1土石坝、堆石坝 (3) 4.2混凝土坝、砌石坝 (4) 5渗流安全 (5) 5.1土石坝 (5) 5.2混凝土坝、砌石坝及堆石坝 (6) 6 泄洪建筑物 (6) 7 输水建筑物及闸门启闭机 (7) 8 土石坝坝下涵管 (7) 9 工程环境 (7) 10 工程管理 (8) 附录A 设计洪水与调洪的简化计算 (9) A.1设计暴雨 (9) A.2洪峰流量的计算 (9) A.3洪水位计算 (10) 附录B 波高、波浪爬高 (11) B.1土石坝、堆石坝 (11) B.2混凝土坝、砌石坝 (11) 附表1 (12)

土地整治项目施工组织设计(精华版)

目录 第一章编制说明及工程概况 (1) 第一节工程概况 (1) 第二节编制说明 (1) 第二章施工组织机构及技术保证措施 (4) 第一节组织机构体系 (4) 第二节技术保证措施 (7) 第三章施工方案与技术措施 (8) 第一节施工总则 (8) 第二节工程测量 (9) 第三节各分部分项工程施工部署 (10) 第四节田间路桥工程施工方案和技术措施 (11) 一、整修二级田间道、新修生产路 (11) 二、新修二级田间道路 (17) 三、整修一级田间道路 (24) 第五节灌溉与排水工程施工方案和技术措施 (30) 一、施工流程 (30) 二、施工工艺 (31) 第六节农田防护与生态环境保持工程施工方案和技术措施 (35) 一、下田坡道工程施工方案 (35) 第四章工程进度计划与措施 (36) 第一节施工总进度编制原则及依据 (36) 第二节工期保证措施 (37) 一、施工进度计划的动态控制 (37) 二、保证工期的管理措施 (37) 三、保证工期的技术措施 (38) 第五章质量管理体系与措施 (40) 第一节质量管理体系 (40) 一、质量方针 (40) 二、质量目标 (40) 三、质量管理职责 (41) 四、质量管理体系框图 (45) 第二节材料设备的质量保证措施 (45) 第三节质量保证的技术准备 (46) 第四节施工过程质量控制 (47) 第五节不合格品的纠正和预防措施 (49) 第六节初步验收、运行检测、竣工验收 (50) 第六章施工总平面布置 (51) 第一节开工前准备工作 (51) 第二节施工组织 (51) 第三节施工营地布置 (51) 第七章安全文明管理体系与措施 (52) 第一节安全管理体系与措施 (52) 一、安全生产目标 (52) 二、安全生产管理体系 (52) 三、安全措施 (53)

水库大坝枢纽工程施工组织设计2699

第一章工程基本概况 第一节基本情况 水利工程由水库工程(含XX(坝后跌水)电站)、xx借水工程、XX渠首取水枢纽工程、灌区工程(含xx电站)和城市供水工程五部分组成。本次招标范围为水库大坝枢纽(一期)工程、XX跌水电站工程、XX渠首取水枢纽工程及灌区引水干渠 水利工程位于重庆市某县xx乡,坝址位于xx二级支流xx溪上(xx 和xx的汇合口下游),地理位置为东经xx、北纬xx。坝址下游约3km 处的xx已有乡村公路相通,xx至xx县城68km,xx至坝址左岸通有乡村简易公路。 该工程由水库、xx水库、XX渠首取水工程、灌区渠系工程、xx湾水厂、XX电站和xx电站工程等组成。水库坝址以上集水面积21.6km2,河流由北向南,河长6.8km,平均坡降58.1‰。流域略呈矩形,库区分水岭高程在1100m~1500m 之间,河谷深切,相对高差大于100m,属中山区。工程区交通较为不便,沿线有简易乡村公路相通。XX渠首取水枢纽位于xx一级支流小溪沟XX处,坝址左岸有某至xx的简易乡村公路经过。取水枢纽距离xx县城67.3km。 第二节建设条件 一、自然地理情况 xx发源于xx南麓xx县xx一带,河流由北向南,流经xx县的xx、xx、xx、某县的xx、xx、xx、xx、xx、xx、xx,在某镇小河口注入长江,xx流域集水面积1707km2,河长104km,流域上游最高山峰海拨2629.4m(黄海基

面,以下同),河口处海拨150m 左右,地势向南倾斜,坡度较大。 小溪沟位于xx下游左岸一级支流,距xx出口处约7.0km,发源于某、xx两县交界处的庙xx(海拔1501m),河流由东向西,流经xx,在xx 乡处汇入xx,小溪沟集水面积150.9km2,河长34.7km,河道平均坡降为27.2%。 水库位于某县xx乡,xx支流小溪沟的支流上,其地理位置为东经xx、北纬xx,坝址位于xx与xx汇合口下游,坝址以上集水面积21.6km2,河流由北向南,河长6.8km,平均坡降58.1‰。流域略呈矩形,库区分水岭高程在1100m~1500m 之间,河谷深切,相对高差大于100m,属中山区。 二、基本气候特征 水库属亚热带季风气候区,气候温和,四季分明,雨量充沛,湿度较大,无霜期长,春季气温回升较早但常受寒潮影响出现倒春寒,初夏雨量丰沛,盛夏炎热多伏旱,秋多绵雨,冬无严寒,云雾较多。 坝址以上无气象台站,根据邻近的某县气象站观测资料统计:多年平均气温18.7℃,年平均气温年际变化不大,最高19.4℃(1978 年),最低17.7℃(1993 年),年内以7、8 月平均气温最高,平均29.4℃,1 月平均气温最低,平均8.0℃,极端最高气温41.7℃(1961、1972 年),极端最低气温-4.0℃(1977 年);多年平均相对湿度74%;多年年平均风速1.5m/s,多年平均年最大风速9.9m/s,极端最大风速20.0m/s,最多风向为NEN;多年平均蒸发量为1323.6mm(20cm 蒸发皿),7 月~8 月蒸发量占全年蒸发量的31.6%。 某站多年平均降水量为1135.6mm,其年际变化较大,最大年降水量为

山塘整治实施方案提纲

附件1 2009年浙江省中央财政小型农田水利项目 (山塘综合整治工程) 实施方案编制提纲 (试行) 二〇〇九年九月

目次 1 总则 (1) 2 综合说明 (2) 3 工程现状及存在问题 (3) 4 整治工程设计 (4) 5 施工组织设计 (6) 6 设计概算 (7) 7 工程效益与工程管理 (7) 8 附图 (8) 附录:工程特性表 (9)

1 总则 1.1 为规范我省山塘综合整治工程实施方案编制的内容,提高编制质量,特制定本提纲。 1.2 本提纲适用于列入省以上资金补助的容积为1~10万m3的山塘,其它山塘整治可参照执行。 1.3 实施方案应在工程现场检查及充分调查的基础上进行,充分利用现场检查及调查的资料,并根据工程存在问题及设计要求或根据可行性研究报告的建议考虑是否需要补做必要的勘察、试验工作。 1.4 实施方案应符合《浙江省山塘综合整治技术导则(试行)》(2009年)的有关要求。 1.5 实施方案的主要内容和深度应符合下列要求: 1 复核工程任务,根据山塘存在的主要问题,确定本工程建设任务。 2 复核工程规模、等级和设计标准;确定水文成果,复核工程防洪安全性。 3 分析影响工程安全的主要地质条件和问题,提出下阶段工作的建议。 4 确定山塘综合整治的设计方案,确定工程总体布置、主要建筑物布置、结构型式、尺寸和高程。 5 选定对外交通方案、施工导流方式、施工总体布置和总进度、主要建筑物施工方法及主要施工设备,提出天然(人工)建筑材料、供水、供电的来源。 6 拟定山塘的管理机构,提出山塘保护范围和山塘水域保护范围以及主要管理措施。

7 编制工程概算。 8 简要分析山塘综合整治后产生的经济效益、社会和环境效益。 1.5 实施方案应按本规定的第2章至第8章的有关要求依次编制,各工程根据自身的特点,内容可有所侧重或简略。 2 综合说明 2.1 基本概况 1 简述工程地理位置、集雨面积、主流长度等各项特征值;整治前的工程规模、主要功能。山塘对下游影响情况,是否属于屋顶山塘、饮用水水源; 2 简述整治前工程枢纽建筑物组成;主要建筑物布置、结构型式及主要特征数据。 3 简述工程建设和运行期维修加固的简要过程与情况。 2.2 存在的主要问题 简述工程存在的主要安全与管理问题,对大坝安全及下游安全的影响,整治的必要性。 2.3 整治工程建设的主要内容 简述整治工程建设的主要内容,工程设计方案,总工期。 2.4 投资与工程效益 简要说明山塘综合整治工程总投资,投资构成,筹资方案。 简要说明山塘综合整治后产生的经济效益、社会和环境效益。2.5建议 提出施工阶段工作的意见与建议。 2.6 工程特性表

水库大坝粘土心墙填筑施工组织设计方案

宣威市东山镇长洼子水库工程粘土心墙填筑分部工程施工组织设计(方案) 一、工程概况 长洼子水库位于宣威市东山镇恰德村委会樊家西部小河上,坝址距东山镇15公里,距宣威市约40公里。工程所在地樊家西部小河属珠江流域西江水系。长洼子水库主要建筑物有:拦河坝工程、溢洪道工程、输水及引水管道工程、其他附属工程等组成。 二、工期计划 2013年4月9~2013年6月20日,共计71天,完成粘土心墙填筑分部工程。 三、主要施工机械设施 主要机械设备表

四、施工工艺流程砼盖板一)C20 1、基础面处理1)基础开挖时预留20cm保护层,待混凝土浇筑前进行挖除并整平。 2)在基础面上浇筑混凝土前,清理基础面上的乱石及杂物,以符合设计要求。 2、模板工程

根据本工程的施工特点采用钢模板,施工过程中严格按施工规范施工、控制。 1)模板施工方法及质量要求 ①施工准备 由于模板对砼质量有直接影响,所以立模前要对模板进行挑选,然后按使用部位分类编号,妥善保管。模板表面应光洁平整,自身应无变形。 模板使用前(新模板除外),对模板均要进行整修、脱模处理(涂刷 脱模剂)。 将立模所需工具(如线锤、扳手、等)及材料(如模板、围柃、散木板、铅丝等)准备齐全。 安装前要按设计图纸测量放样,然后由施工技术人员详细向作业人员进行施工技术交底,让作业人员了解如何按照测量放样单立模,并 清楚立模所要求达到的精度。. ②散装模板安装 模板安装是一项重要的工作,安装时必须按照设计图纸要求尺寸进行,保证建筑物各部位尺寸准确无误,。立模时,用竖向围柃紧贴模板, 用铅丝将模板和围柃绑扎牢固或用蝴蝶卡加固,设置支撑将模板架立起来,之后再进行正常模板安装。立模的误差须在允许范围内,且模板上口边沿线须在一条平顺线上。 加固模板的拉杆,应设置在纵横围柃相交处,确保拉杆起到有效加固

山塘整治工程(施工组织设计)重点

第一章施工组织机构 第一节编制原则与依据 一、编制原则 1、施工过程中严格执行有关标准、规范和规程; 2、遵守、执行招标文件和条款的具体要求,确保实现业主要求的工期、质量、安全、环境保护、文明施工和职工健康等各方面的工程目标; 3、在认真、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工组织设计具有技术先进、方案可靠、经济合理的特点; 4、充分研究现场施工环境,妥善处理施工组织与周边接口问题,周密安排交通路线,使施工对周边环境的影响最小化; 5、尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一般项目相结合,特殊技术和普通技术相结合,总体上使施工组织设计具有重点突出,内容全面,思路清晰的特点。 6、提高科技含量,积极采用新工艺、新技术、新设备。 二、编制依据 1、本工程施工图纸。 2、本工程招标文件。 3、国家有关的施工安全规范、规程、技术标准。 4、浙江省颁发的有关水利工程建设规程、质量、安全、文明施工等文件。 5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术管理文件。

三、工程概况 (1)主要单位名称 工程名称:*****山塘整治工程 建设单位:*****人民政府 设计单位:****勘测设计院 监理单位: 施工单位:****建设有限公司 (2)本工程******山塘工程位于上虞市章镇镇大勤村。 1)大丰田山塘工程概况: ①本工程********张村,山塘正下方为农田。坝址以上集雨面积为0.11km2,总容积1.31万m3,是一座以灌溉为主的山(2)型山塘,属于屋顶山塘,大丰田山塘建于上世纪60~70年代。

最新大型水库施工组织设计

大型水库施工组织设 计

1 施工条件 1.1 工程概况 某水库位于沙颍河的主要支流澧河上游的干江河上,坝址位于河南省叶县某镇某村某水文站下游1km处。坝址距叶县县城约30km,西距叶县某镇约10km,东距叶县某乡约6km,坝址位于两乡镇交界处。 某水库属大(Ⅱ)型工程,工程等级为二等,主要建筑物为2级,采用500年一遇洪水设计、5000年一遇洪水校核。水库控制流域面积1169km2,多年平均径流量3.64亿m3。根据流域规划的要求,某水库的开发任务是以防洪为主,结合供水、灌溉,并兼顾发电等综合利用。 水库主要永久建筑物有大坝、溢洪道、泄洪洞、输水闸,另外在输水洞后还有小型水电站一座。各建筑物概况简述如下: (1) 大坝 大坝全长约4070m,南起小某,北至牛庄北,坝顶高程117.8m,防浪墙顶高程119m,最大坝高34.3m,坝顶宽8m,坝顶路面采用混凝土路面结构型式。大坝上游坡为1∶3和1∶3.5,下游坡为1∶2.25和1∶2.5。大坝防渗体为粘土斜墙,粘土斜墙后设排水带和任意料,坝体上、下游坡均采用干砌石护坡。坝基防渗采用混凝土防渗墙和帷幕灌浆结合的垂直防渗型式。 (2) 泄洪洞(前期为施工导流洞) 泄洪洞为无压洞,洞径6.0m,进口洞底高程89.0m,洞长 210.0m。进口闸室长25.0m。闸室内设弧形工作闸门及平面事故闸门各一扇,竖井上部设启闭机室。出口设消力池,消力池池深5.3m。

(3) 溢洪道 溢洪道为岸边式溢洪道,溢洪道控制闸底板顶高程102.0m,闸室总净宽90.0m,共6孔,单孔净宽15.0m,设弧形工作闸门。消能型式采用挑流消能。 (4) 输水洞和电站 输水洞为有压洞,进口闸室长18.5m。主洞洞径3.5m,进口洞底高程91.0m,洞长307.0m;闸室内设拦污栅及事故检修闸门各一扇,进水塔上部设启闭机室。输水洞出口通过岔管接电站,结合向河道和渠道输水灌溉发电,总装机1890kW。 本标段工程内容包括各建筑物(除溢洪道控制段桩号4+844.2~4+984.2)的钻孔和灌浆(帷幕灌浆和固结灌浆);永久和临时水工建筑物的松散透水地基的防渗处理工程,其防渗结构型式包括永久工程的混凝土防渗墙和临时工程的高压旋(摆、定)喷注浆防渗墙。 本标段工程施工跨2个年度,安排在非汛期施工。 1.2 水文气象、工程地质及水文地质条件 1.2.1水文气象 澧河是沙颍河右岸的重要支流,发源于方城县四里店以北的柳树沟,全长163km,流域面积287km2。干江河是澧河的主要支流,流域面积1280km2,占澧河流域面积的46%,干流全长98.7km。干江河发源于方城县小史店乡西南山区,上游河道比降在古庄店以上为1/2500,以下为1/10000,河槽一般宽100~200m。水库坝址以上河道呈三干型,即东沙河、西沙河、贾河。上游河床呈“V”型,中、下游呈

小型山塘除险加固工程施工组织设计(附CAD图)

目录 1 综合说明 (3) 1.1工程概况 (3) 1.2山塘综合整治的必要性 (3) 1.3整治的主要内容 (5) 1.4投资与工程效益 (5) 1.5结论及建议 (5) 1.6工程特性表 (6) 2 水文 (8) 2.1流域自然条件 (8) 2.2水文资料及测站基本情况 (8) 2.3工程参数 (9) 2.4设计暴雨洪水 (10) 3 建设内容和工程技术方案 (18) 3.1坝顶高程复核 (18) 3.2加固方案的选择 (20) 3.3工程总体布置 (26) 3.4工程环境整治 (29) 3.5工程量汇总 (29) 4 施工组织设计 (32) 4.1施工条件 (32)

4.2施工导流 (33) 4.3主体工程施工 (34) 4.4土石方平衡 (35) 4.5施工总体布置 (35)

1 综合说明 1.1工程概况 XX塘位于XX县XX街道办XX村(XX小流域31号图斑),坝址以上集雨面积为0.18km2,主河道长0.47km,河道比降54‰,总容积 5.0万m3,设计灌溉面积140亩,是一座以灌溉为主的小型山塘。其下游有XX村庄、苗圃农场、公路、通讯及输电线路等基础设施。 XX塘始建于60年代,工程枢纽由大坝、溢洪道和放水涵管等建筑物组成。大坝为均质土坝,最大坝高8.11m,坝顶高程86.67~88.04mm(1985国家高程基准,下同),坝顶宽3.0m,坝长41.0m。溢洪道位于大坝右端,为混凝土缓坡明渠,进口高程为85.97。取水斜涵管及坝下涵管位于大坝左端,现已完全被淤堵,无法进行正常的灌溉。 1.2山塘综合整治的必要性 XX塘建于60年代,无正规设计,由当地群众挑筑而建,建成将近50年来,作为XX村的灌溉水源之一,发挥了一定的工程效益。但由于受当时条件的限制,设计标准低,施工质量差,外加经多年运行,目前XX塘的灌溉涵管及取水斜涵已完全被淤堵,同时大坝杂草丛生,坝坡及坝脚存在渗水、溢洪道泄洪能力不满足要求。工程存在的诸多问题,使工程不仅不能发挥设计效益,而且对下游人民的生命和财产安全产生巨大威胁,当地群众反应强烈。

水库大坝枢纽及输水工程施工组织设计

第1章引用标准 1、GB50026-93《工程测量规范》 2、GB50194-93《建设工程施工现场供电安全规范》 3、JGJ46-88《施工现场临时用电安全技术规程》 4、JGJ33-2001《建筑机械使用安全技术规程》 5、JGJ59-99《建筑施工安全检查标准》 6、GB50201-94《防洪标准》 7、SDJ338-89《水利水电工程施工组织设计规范》 8、GB50209-95《建筑地面工程施工及验收规范》 9、GBJ123-88《土工试验方法标准》 10、GBJ202-83《地基与基础工程施工及验收规范》 11、GB50194-92《砼结构工程施工及验收规范》 12、GB50164-92《砼质量控制标准》 13、SDJ207-82《水工砼施工规范》 14、DL/T5100-1999《水工砼外加剂技术规程》 15、SD105-82《水工砼试验规程》 16、GBJ107-87《砼强度检验评定标准》 17、GB1499-84《热轧钢筋》 18、GB175-92《硅酸盐水泥、普通硅酸盐水泥》 19、JG67-89《砼拌和用水标准》 20、9JGJ18-96《钢筋焊接及验收规范》 21、GB801973-98《砌体工程施工及验收规范》

22、SD120-84(试行)《浆砌石坝施工技术规定》 23、GBJ301-88《建筑工程质量检验评定标准》 24、SL227-2099《水利水电建设工程验收标准》 25、JGJ53-92《普通砼用砂、石质量标准及检验方法》 26、JGJ55-2000《普通砼配合比设计规程》 27、GB700《碳素结构钢》 28、GB1591《低合金结构钢》 29、GB247《钢板和钢带验收、包装、标志及质量证书的一般规定》 30、GB11352《一般工程用铸造碳钢件》 31、GB10854《钢结构焊缝外形尺寸》 32、GB11345《钢焊缝手工超声波探伤方法和探伤结果分极》 33、GB8923《表面粗糙度参数及其数值》 34、GB8923《涂装前钢材表面锈等级和除锈通则》 35、GB10706《水封橡胶密封件》 36、GB/T14173《平面钢闸门技术条件》 37、GB11345《水利水电工程钢闸门制造、安装及验收规范》 38、DL/T5039-95《水利水电工程钢闸门设计规范》 39、DL/T5019《水利水电工程启闭机制造、安装及验收规范》 40、SL105《水工金属结构防腐规范》 41、SL36《水工金属结构焊接通用技术条件》

山塘整治工程施工组织方案

xxxxxx 山塘全面整治工程施工组织设计 批准: 审核: 编制: xxxxxx 限公司 二〇六年五月

目录 第一章工程概况 (1) 1.1 工程简况 (1) 1.2 施工条件 (1) 1.3主体工程项目及其工作内容 (1) 1.4工程质量目标及工期目标 (1) 第二章施工总规划及布置 (2) 2.1规划编制原则、依据 (2) 2.2施工规划说明 (3) 2.3施工总平面布置 (3) 第三章施工进度计划 (5) 3.1 施工总进度目标 (5) 3.2施工进度控制措施 (6) 第四章主要工程项目施工方法 (7) 4.1施工测量方法 (7) 4.2套井施工 (8) 4.3土方开挖 (10) 4.4土方回填 (11) 4.5 放水涵管非开挖施工 (13) 4.6 干砌石施工 (15) 4.7 浆砌石挡墙及基础 (16) 4.8 砼预制块护坡 (17) 4.9 草皮护坡工程 (18) 4.10 房屋建筑工程 (19) 4.11 砼工程 (20)

4.12 质量保证措施 (23) 第五章主要劳动力使用、机械配备计划 (24) 5.1劳力使用计划 (24) 5.2设备使用计划 (25) 第六章质量保证、工期保证措施 (26) 6.1 质量保证措施 (26) 6.2工期保证措施 (29) 第七章安全文明生产 (30) 7.1安全生产措施 (30) 7.2 文明施工措施 (31) 第八章环保措施 (32) 第九章汛期、雨季施工措施 (33) 9.1 汛期施工管理目标 (33) 9.2 汛期施工准备工作 (33) 9.3汛期施工措施 (33) 第十章工程保修措施 (35) 第十三章完工清场措施 (36)

(新)水库施工组织设计_

第一章工程概况 1.1 工程简述 锡皮水库位于凤凰县麻冲乡纽光村境内,坝址距凤凰县城28Km,属沅水二级支流沱江上游,是一座以灌溉为主,兼作人畜饮水解困工程水源、养殖等效益的重点小Ⅰ型水利工程。锡皮一库控制集雨面积2Km2,正常库容131万m3,锡皮二库控制集雨面积0.5Km2,正常库容12万m3。 本次水库除险加固工程内容为:锡皮一库工程(大坝整治、溢洪道、放水卧管)、锡皮二库工程(大坝整治、溢洪道及消力池、放水卧管)、水库管理所维修、防汛公路等。本工程投资金额2907468元人民币,计划开工时间为2006年4月27日,竣工时间为2006年11月30日,总工期218天。 1.2 水文气象与工程地质 1.2.1 水文气象 本工程地区多年平均气温15.9 0c,最高气温40.2 0c,最低气温-12.2 0c,无霜期276.2天,多年平均降雨量1300mm。 1.2.2 工程地质 锡皮水库位于武陵山西缘、云贵高原东麓边缘、地处山江溶蚀台地以西。为中低山丘地貌。 本工程施工区域地层主要出露中寒武系硅酸盐岩类、泥质灰

岩、白云灰质岩和第四系的冲击层和残坡积导层。 1.3 施工条件 1.3.1本工程区域可利用上坝公路通往凤凰县城,对外交通较为方便。 1.3.2 可维修水库管理所作为项目经理部。在施工区内搭建工人住宿生活工棚及仓库。 1.4 施工特点 1.4.1本工程为水库大坝除险加固工程,包括一库和二库,施工战线长,施工项目多而杂,因此要提前做好一切准备,确保工程在有限的时间内按期完工。 1.4.2 施工场地狭窄,施工干扰大,施工布置和材料储备存放场地极为紧张。 1.4.3 大坝内坡整治、泄洪隧洞及溢洪道改造、新建放水卧管等项目受水库水位影响大。 第二章施工方案

山塘整治实施方案

**县**乡**村**山塘整治工程实施方案 (规划序号907) **设计公司

二O一五年五月

目录 1. 山塘基本情况 (5) 2. 山塘运行与管理 (7) 3. 山塘安全评价及整治的必要性 (7) 3.1 山塘现场访谈 (7) 3.2 山塘安全评价 (7) 3.3 存在的问题 (9) 3.4 山塘整治的必要性 (9) 4.山塘整治目标及主要建设内容 (9) 4.1 山塘整治目标 (9) 4.2 山塘整治主要建设内容 (9) 4.3 塘坝及其附属建筑物的工程等级及洪水标准 (9) 4.4 坝体整治 (10) 4.5 溢洪道整治 (12) 4.6 涵管整治 (12) 4.7 工程环境整治 (14) 4.8 工程管护设施 (14) 4.9 主要工程量 (14) 5. 施工组织设计 (15) 5.1 施工条件 (15) 5.2 工程施工总体布置 (16)

5.3 施工度汛 (17) 5.4 施工方法 (17) 6. 工程管理 (18) 6.1 组织机构设置 (18) 6.2 工程运行管理 (18) 7. 投资预算及资金筹措 (18) 7.1 投资预算编制说明 (18) 7.2 投资预算 (19) 8. 环境影响与水土保持评价 (48) 9. 效益分析 (49) 10.山塘整治内容汇总表 (49)

**乡**村**山塘整治工程实施方案 1. 山塘基本情况 **山塘位于**乡**村。工程兴建于1964年,集雨面积0.15km2,总容积6.0万m3,是一座以灌溉为主、兼顾防洪及养殖等综合效益的山塘,山塘枢纽由大坝、坝下涵管、组成。 现状大坝为均质土坝,坝顶高程286.50-287.30m(本次测量为黄海高程,下同),最大坝高8.5m,坝顶长度46.1m,坝顶宽度16.8-17.5m,上游坝坡坡比1:2.11,下游坝坡坡比1:3。 **山塘现状无溢洪道。 坝下涵管为直径30cm砼园涵,管长44.4米,进水口底高程281.77米。 **山塘灌溉面积350亩,受益人口200人。 **山塘现状特性表,见山塘表1-1。
