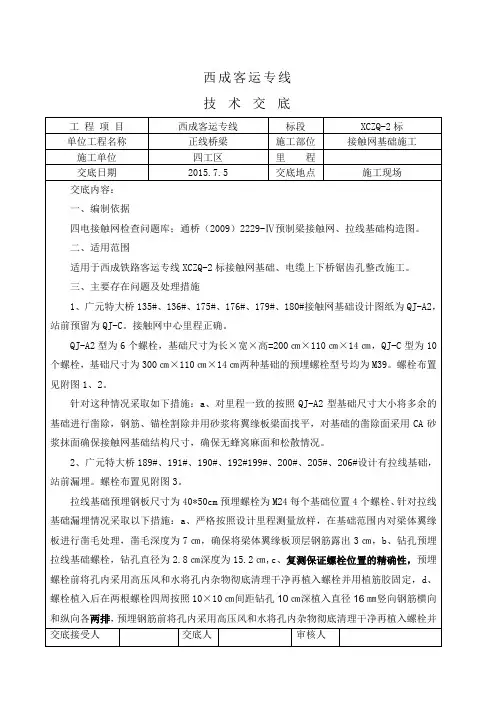

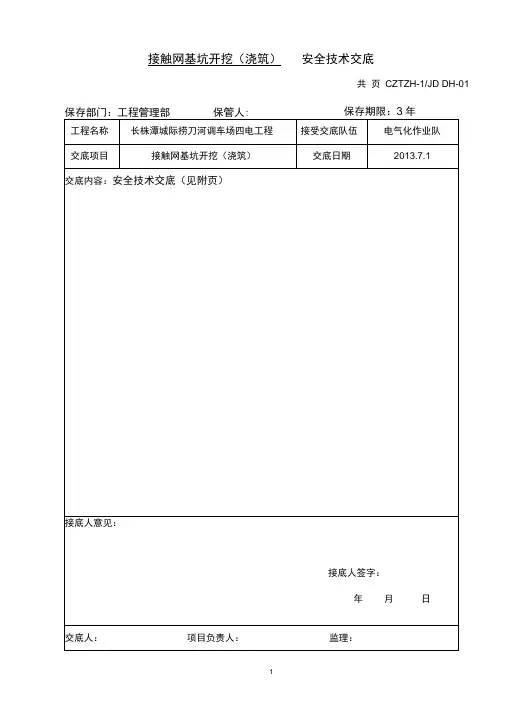

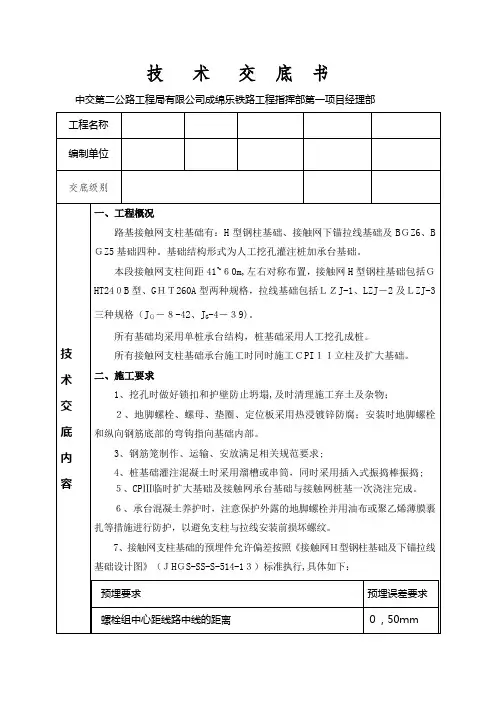

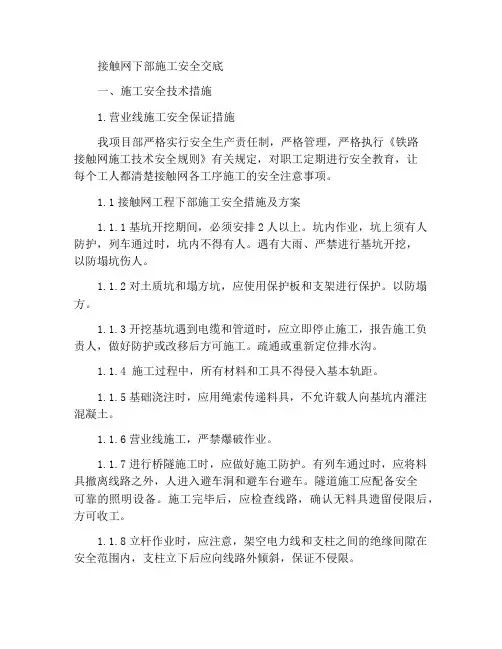

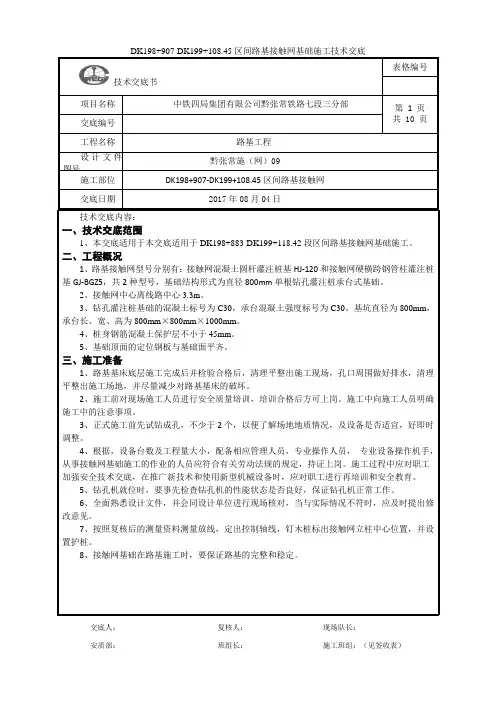

接触网基坑开挖(浇筑)安全技术交底

根据设计施工平面图确定基础型号及尺寸,根据基础型号选用地脚螺栓及选用横卧板型号数量,通过实测放样确定支柱在现场的位置。

一、施工工艺流程图

确定坑位

二、施工技术要求

1、基坑开挖尺寸 (1)混泥土柱

确定坑口尺寸的原则:为支柱底部的尺寸和保证施工人员方便,若有底板、横卧板的基坑,还应考虑底板(1200*800*100)、横卧板(1000*600*100)。 钢筋混凝土支柱坑

基坑宽度在不考虑安装横卧板和底板的情况下,坑口宽度一般取0.6m ,对于有安装有横卧板和底板的基坑,坑口则应该根据横卧板和底板的尺寸宽度确定,并保证有调整的足够尺寸。

支柱基本尺寸参照表

区间坑深确定原则(以轨面为准):

有底板的情况:H=底板厚度(100 mm)+设计基本埋深+设计线路上部建筑高度。

无底板的情况:H=设计基本埋深+设计线路上部建筑高度=3000mm+1040mm=4040mm。

站场坑深确定原则(以轨面为准):

有底板的情况:H=底板厚度(100 mm)+设计基本埋深+设计线路上部建筑高度无底板的情况:H=设计基本埋深+设计线路上部建筑高度。

横卧板的安装标准下部横卧板紧靠坑底安装;上部横卧板最上部一块顶部距基坑底部2500 mm。

(2)钢柱

5#,12#,14#,16#,18#,19#,20#,22#,23#,24#钢柱基础采用Z15-9-30

型基础,141-1#基础采用J15-12型基础,241-1#基础采用J15-10型基础。

相关基础类型及尺寸表:

2、软横跨支柱坑位应成组位移,同组软横跨的基坑应同时开挖。道岔柱位于道岔理论岔心1米处即线间距400mm,挖坑时应严格控制。

3、既有线基础浇注采用人工搅拌,使用C20 混凝土,水泥选用P.C32.5水泥,其配合比为:水泥1:砂1.342:石子3.129:水0.47,即每方混凝土中含水泥404kg,砂542kg,石子1264kg,水190kg;水灰比为0.47。

4、基础露出地面高度:站台处高出站台面100mm,线路两侧和线路中间的基础顶面高出地面200mm,一般应低于相邻轨面200~600mm,允许偏差±20mm。

5、混凝土浇注完毕12小时后,应对混凝土加以覆盖并浇水;当天气炎热、干燥有风时,在浇注后3小时内应进行覆盖并浇水。

6、养护日期:普通硅酸盐水泥不得少于7天,对掺入有外加剂的混凝土不得少于14天。浇水次数以保持混凝土表面湿润为原则,日平均气温低于5℃时,不得浇水。

7、拆模后,应对基础螺栓进行清洗,并用黄油涂抹后用塑料布或麻袋包扎。基础应达到如下要求

A、达到所规定的强度。

B、表面平整,顶平面宜呈斜平面,一般前缘面高出后缘面30mm左右。

C、基础外形尺寸应符合设计要求,施工偏差为:

混凝土保护层厚度:允许偏差-10mm。横断面允许偏差-20mm。

基础螺栓外露允许偏差±20mm。螺栓对角线允许偏差±1mm。

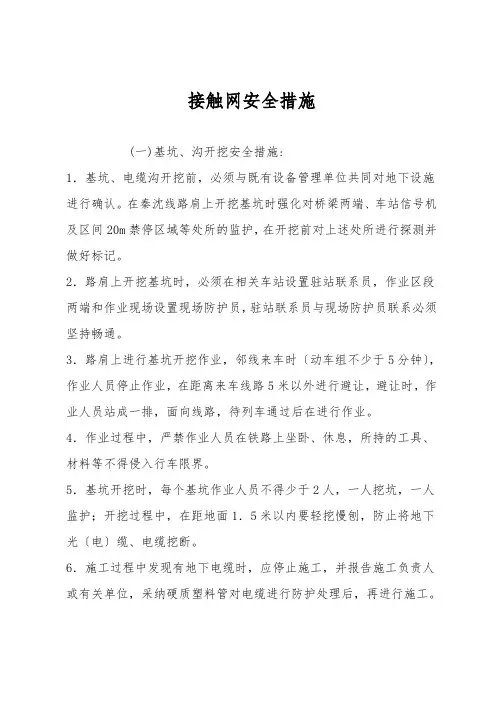

三、安全技术交底

1、基坑开挖前,要通过电缆探测仪等多种方式,调查好基坑位置下方是否有电缆,并做好详细记录。

2、工作人员应穿戴好防护服和安全帽;

3、既有线施工按规定距施工地段两端800m设置好安全防护员,防护员必须由专职人员担任。

4、基坑开挖应进行支柱受力分析,特别是锚柱应注意其方向。

5、严禁作业人员在铁路上坐卧、休息,并不得在铁路及钢轨上放置任何物品。

严禁施工用具侵入列车接近限界,确保行车安全。

6、雨季施工时严格控制开挖基坑数量,遇有大雨、暴雨、连阴雨时,不得开挖

基坑,已挖的基坑应保证排水沟的畅通。既有线避免敞坑过夜,必要时进行回填,同时应加强施工区段的巡回检查。

7、高温季节施工时,应注意防暑。

8、车站的软横跨基坑应成组开挖,站台上的基坑应避免正对着站房的门、窗。

站台上的基坑深度以保证支柱基本埋深为准。

9、基坑开挖前首先应核对基坑类型、限界、坑深、三板型号等。严格按施工规

范控制支柱埋深及限界误差。

10、开挖前应将坑口处的地面清理干净,在坑口的线路侧加设防止道碴落坑的

挡板,在坑口两侧的路肩上应铺上堆放弃土的彩条布或塑料薄膜。区间基坑弃土应距坑0.5米以外,高填方地带应将弃土装入编织袋,以便回填时用。

11、基坑位置与既有水沟发生冲突时,要先改移水沟再施工,并做好详细记录。

挖出的弃土严禁堵塞水沟。

12、基坑开挖时,挖坑作业一般不得少于2人。作业人员须戴安全帽,坑内作

业时,坑上须有人防护,列车通过时,停止一切作业,坑内人员应到坑上安全地点待避,坑内不得有人,列车通过后方可作业。挖坑作业时,应保证路

基的稳定性,不应使路基破坏而减弱强度,遇有塌方,应立即处理。

13、1000mm以内应进行试探性挖掘,严禁使用十字镐开挖。为防止损坏电缆等

设施,一旦损坏电缆等设施应及时抢修,并及时通知产权单位协助抢修。

14、发现有地下电缆、管道、文物等设施时,应停止施工,并报告施工负责人

或有关单位,妥善处理后,再行施工。站台上或平交道口等行人较多的地方进行基坑开挖时,坑口应设好防护,避免行人坠入坑内。

15、石质基坑开挖时,应保证空压机处有机修人员。持有有效炮工证件的人员

才能从事爆破作业。并严格按火工品管理条例执行。

16、水坑、塌方坑开挖时应安装好防护板,配备抽水工具,严禁基坑长时间浸

泡在水中。

17、对破开的水沟、硬化面应及时按原标准恢复。

18、拉线坑距离相应下锚支柱8.5米,拉线角度按45°考虑;因地形限制可适

当变化,但应保证锚杆出土点角度不得超出验标规定。

19、膨胀土区段开挖坑口时,应用剪刀将土工膜或土工隔栅剪齐,其中土工膜

应沿坑口向线路侧剪开,把剪开的土工膜翻到道碴上;土工隔栅沿坑壁四周剪齐,取出后放在弃土上。回填时再放回坑内。膨胀土基坑应避免进水或曝晒。

20、在需要侧沟改移及基坑内光电缆改移时,需要与产权单位协商,制定详细

的改移方案,迁移应做到一次到位,避免发生多次迁移。做到文明安全施工,发现问题及时汇报。

深基坑工程施工安全技术交底

深基坑工程施工安全技术交底 1.进入施工现场必须遵守安全操作规程和安全生产十大纪律。2.严格执行施工组织设计和安全技术措施,不准擅自修改。3.基坑开挖前,应先检查了解地质、水文、道路、附近建筑物、民房等状况,做好记录,开挖过程经常观测变化情况,发现异 常,立即采取应急措施。 4.作业前要全面检查开挖的机械设备、电器设备是否符合安全要求,严禁带“病”运行,基坑现场排水、降水、集水措施是否 落实。 5.作业中应坚持由上而下分层开挖,先放坡先支护后开挖地原则,不准碰损边坡或碰撞支撑系统或护壁桩,防止坍塌,未支护前 不准超挖。 6.基坑周边严禁超荷载堆土、堆放材料设备,不得塔设临时工棚设施。 7.基坑抽水用潜水泵和电源电线应绝缘良好,接线准确,符合三相五线制和“一机一闸,一漏一箱”要求,抽水时坑内作业人 员应返回地面,不得有人在坑内边抽水边作业,移动泵机必须 先拉闸切断电源。 8.汽车运土、装截机铲土时,应有人指挥,遵守现场交通道标志和指令,严禁在基坑周边行走运载车辆。 9.基坑开挖过程,应按设计要求,及时配合做好锚杆拉固工作。10.基坑开挖到设计标高后,坑底应及时满封闭,及时进行基础施

工,防止基坑暴露时间过长。 11.开挖过程,如需石方爆破,应制定包括药量计算的专项安全作业方案,报公安部门审批后才准施爆,并严格按有关爆破器材 规定运输、领用、存放和管理(包括遵守爆破作业安全规程)。 12.夜间作业应配有足够照明,基坑内应采用36伏以下安全电压。 13.深基坑内应有通风、防尘、防毒和防火措施。 14.作业人员必须沿专用斜道上下基坑。 15.补充交底内容: 交底人签字: 日期: 接受人(全员)签字:

土方回填施工技术交底

土方回填施工技术交底 土方回填,系用人力或机械对常地、基坑(槽)进行分层回填夯实,以保证达到要求的密实度。本工艺标准适用于工业与民用建筑场地、基坑(槽)和管沟、室外散水等回填土工程。 一、材料要求 1.土料 宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于50mm 的颗粒,含水量应符合要求。 2.石屑 不含有机杂质,粒径不大于50mm。 3.粘性土 含水量符合压实要求,可用作各层填料。 4.碎石类土、砂土和爆破石渣 其最大块粒径不得超过每层铺垫厚度的2/3,可用作表层以下填料。 5.碎块草皮和有机质含量不大于8%的土仅可用于无压实要求的填方。 6.淤泥和淤泥质土一般不能用作土料。 二、主要机具设备 人工回填主要机具设备有:铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等。

机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机、羊足碾、平碾、平板振动器等。 三、作业条件 1.回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷。 2.施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。混凝土或砌筑砂浆应达到规定强度。 3.大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。 4.做好水平高程的测设,基坑(槽)或沟、坡边上每隔3m打人水平木桩,室内和散水的边墙上,做好水平标记。 四、施工操作工艺 1.填土前应检验其土料、含水量是否在控制范围内。土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。如土料过干(或为砂土、碎石类土)时,则应预先洒水润湿,增加压实遍数或使用较大功率的压实机械等措施。各种压实机具的压实影响深度与土的性质、 含水量和压实遍数有关,回填土的最优含水量和最大干密度,应按设计要求经试验确定,其参考数值见表。

人工土方开挖工程技术交底

技术交底记录工程名称**小区二期6#楼分部工程地基与基础工程分项工程名称: 土方开挖工程 交底内容 一、" 施工准备: 1、主要机具: 尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线20号铅丝等。 2、作业条件: (1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。 (2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。 (3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。 (4)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。 (5)开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。 (6)熟悉图纸,做好技术交底。 二、操作工艺: 1、工艺流程:

确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖修整槽边清底 2、坡度的确定: (1)在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放破,不加支撑。 ①密实、中密的砂土和碎石类土(充填物为粘性土)- 1."0m; ②硬塑、可塑的粘质粉土及粉质粘土±— 1."25m; ③硬塑、可塑的粘土和碎石类土(充填物为粘性土)— 1."5 m ④坚硬的粘土— 2."0 m。 (2)超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表1-1的规定。 3、根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。 技术 负责交底人接受人 技术交底记录工程名称**小区二期6#楼 分部工程 地基与基础工程0104分项工程名称:

基坑开挖施工技术交底

基坑开挖施工技术交底 1、施工机械的选择 根据本工程的实际情况,由于土方量较大,根据施工机械生产率进行计算,同时由于采用分步分层开挖,根据总的施工进度安排,为了确保计划目标的完成,每天必须确保出土量在3500立方米左右,在配备以下施工机械的同时,视实际情况对挖机的型号、数量进行及时调整。 pc-200挖掘机4台 pc-120小挖掘机2台 自卸车10辆,同时视运距及时调整。 同时为了确保土方外运工作的顺利进行,保证工程挖土的进度、质量,土方施工时必须配备足够的现场管理人员,必须到场组织施工。 2、土方开挖工程概况 | 根据地质勘查报告主楼基坑开挖深4m。 3、土方开挖顺序 本工程按施工顺序为1#-4#主楼==》1#-4#主楼之间的地库基础==》自南向西分层开挖。 4、工程桩的保护措施:本工程7#楼采用冲抓灌注桩。当土方开挖至桩顶标高时,对工程桩进行定位放样,坑中坑挖土采用小挖机轻挖,桩位周边300mm范围内采用人工挖土,保证工程桩的桩身质量。 5、出土口部位土方开挖:出土口附近土方高差不得超过1.5米,土方采用逐层分段开挖,喷锚施工完成48小时内用塘渣进行回填,分层压实作为出土通道。整个挖土工作完成时,临时道路坡口处土方,采用长臂的挖机进行挖土,直接挖到设计标高,边挖边退。出土口坡道坡度小于10%,宽度8m。 6、土方开挖要求: ○1、根据基坑围护方案,结合场地实际条件基坑土方开挖由东向西面进行。严禁将土方堆放于基坑四周。基坑四周8米范围内堆载不得超过15Kpa。在土方开挖过程中必须与喷锚施工配合,按围护施工要求进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避免产生基坑壁坍塌事故。

土方回填 安全技术交底

安全技术交底表 安全技术交底表编号 工程名称:回填土施工 施工单位交底部位工种 安全技术交底内容 安全保证措施 1、施工人员在施工现场必须戴好安全帽,不准穿拖鞋,高跟鞋、光膀、赤脚。回填辐射区域拉设警戒线,派专人看守。 2、基坑周边防护严禁超前拆除,回填间歇时段必须搭设临时防护,并有专人看守。 3、基坑槽和管沟回填时,下方不得有人, 4、夯实回填材料前,必须先检查打夯机械的电线绝缘是否完好,接地线、开关是否符合要求,打夯时,每台打夯机必须两人操作,一人操作夯机一人拖线,拖线者应随时将拖线整理通顺,盘圈送行,距夯机留有3~4m的余量,不要全长拉直,更不能拉得过紧或在夯下通行。操作者必须戴绝缘手套和绝缘胶鞋,操作手柄应采取绝缘措施,防止漏电伤人。两台打夯机在同一作业面夯实时,前后距离不得小于5m,夯打时严禁夯打电线,以防触电,打夯机用后应切断电源,严禁在打夯机运转时清除积土。搬运时必须断电拆线,绑好夯头;打夯机手把上必须按规定装设开关,严禁施工时夯击电源线,严禁背着牵引。打夯工人必须按操作规程操作,所用的电器设备必须三级配电两级保护,使用三相五线制,严禁乱拉乱接。 5、采用压路机械压实前,必须有专业机械工按规定进行检查、维修、保养,

机械操作人员必须持证上岗。 6、卸料前,应听从现场专业人员指挥。在确认车厢上方无电线或障碍物,四周无人员来往后将车停稳,举升车厢时,应控制内燃机中速运转,当车箱升到顶点时,应降低内燃机转速,减少车厢振动。不得边卸边行驶。 7、向坑洼地区卸料时,应和坑边保持安全距离,防止塌方翻车。严禁在斜坡侧向倾卸。 8、卸完料并及时使车厢复位后,方可起步。不得在车厢倾斜的举升状态下行驶。 9、自卸汽车装运散料时,应有防止散落的措施。 10、要求上部楼层上的作业人员文明施工,不得随意乱扔施工材料及建筑垃圾。 文明施工保证措施 1、为防止噪音扬尘扰民,运料车辆进场时严禁鸣笛,且车辆须做好防尘措施,车辆在行车时,不得尘土飞扬影响市容,车辆出入场时须清理,不得带土入路。 2、对扬尘的控制:配备洒水车,对干土等洒水或覆盖,防止扬尘。 3、对机械的噪声控制:符合国家和地方的有关规定。 4、要求运料车辆必须加以覆盖,防止遗洒。 5、由于本工程建筑面积大,施工现场内车辆较多,回填工作必须与其它工作统一协调安排,所有运输车辆进入现场,设专人指挥车辆,严格按现场平面布置所指定的堆料位置堆放填料。 6、随时派专人清扫场区施工道路,适量撒水压尘,达到环卫要求。 7、在回填及运料过程中,对施工道路上所造成的遗撒,必须及时清扫清理。

土方回填施工技术交底书

土方回填施工技术交底书

土方回填施工技术交底 土方回填,系用人力或机械对常地、基坑(槽)进行分层回填夯实,以保证达到要求的密实度。本工艺标准适用于工业与民用建筑场地、基坑(槽)和管沟、室外散水等回填土工程。 一、材料要求 1.土料 宜优先利用基坑(槽)中挖出的原土,并清除其中有机杂质和粒径大于50mm 的颗粒,含水量应符合要求。 2.石屑 不含有机杂质,粒径不大于50mm。 3.粘性土 含水量符合压实要求,可用作各层填料。 4.碎石类土、砂土和爆破石渣 其最大块粒径不得超过每层铺垫厚度的2/3,可用作表层以下填料。 5.碎块草皮和有机质含量不大于8%的土仅可用于无压实要求的填方。 6.淤泥和淤泥质土一般不能用作土料。

二、主要机具设备 人工回填主要机具设备有:铁锹、手推车、木夯、蛙式打夯机、筛子、喷壶等。 机械回填主要机具设备有:推土机、铲运机、汽车、光碾压路机、羊足碾、平碾、平板振动器等。 三、作业条件 1.回填土前应清除基底上草皮、杂物、树根和淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区或基坑(槽),浸泡地基,造成基土下陷。 2.施工完地面以下基础、构筑物、防水层、保护层、管道(经试水合格),填写好地面以下工程的隐蔽工程记录,并经质量检查验收、签证认可。混凝土或砌筑砂浆应达到规定强度。 3.大型土方回填,应根据工程规模、特点、填料种类、设计对压实系数的要求、施工机具设备条件等,通过试验确定填料含水量控制范围,每层铺土厚度和打夯或压实遍数等施工参数。 4.做好水平高程的测设,基坑(槽)或沟、坡边上每隔3m打人水平木桩,室内和散水的边墙上,做好水平标记。 四、施工操作工艺

基坑开挖施工技术交底

基坑开挖施工技术交底 1、 施工机械的选择 根据本工程的实际情况,由于土方量较大,根据施工机械生产率进行计算, 同时由于采用分步分层开挖, 根据总的施工进度安排, 为了确保计划目标的完成, 每天必须确保出土量在 3500 立方米左右,在配备以下施工机械的同时,视实际 情况对挖机的型号、数量进行及时调整。 pc-200 挖掘机 4 同时为了确保土方外运工作的顺利进行, 保证工程挖土的进度、 质量,土方 施工时必须配备足够的现场管理人员,必须到场组织施工。 2、土方开挖工程概况 根据地质勘查报告主楼基坑开挖深 4m 。 3、土方开挖顺序 本工程按施工顺序为 1#-4# 主楼==》1#-4# 主楼之间的地库基础 ==》自南向 西分层开挖。 4、工程桩的保护措施: 本工程 7#楼采用冲抓灌注桩。 当土方开挖至桩顶标高时, 对工程桩进行定位放样,坑中坑挖土采用小挖机轻挖,桩位周边300mn 范围内采 用人工挖土,保证工程桩的桩身质量。 5、出土口部位土方开挖: 出土口附近土方高差不得超过 1.5 米,土方采用逐层 分段开挖,喷锚施工完成 48 小时内用塘渣进行回填,分层压实作为出土通道。 整个挖土工作完成时, 临时道路坡口处土方, 采用长臂的挖机进行挖土, 直接挖 6、土方开挖要求: 结合场地实际条件基坑土方开挖由东向西面进行。 严禁 基坑四周 8米范围内堆载不得超过15K pa 在土方开挖 过程中必须与喷锚施工配合, 按围护施工要求进行分层、 分段开挖, 逐层逐段交 叉平行作业,不能超挖,以避免产生基坑壁坍塌事故。 ②挖土次序严格遵守“分层开挖,严禁超挖”、“大基坑,小开挖”的原则,根据 后浇带分区开挖,分段长度不超过 15 米。在施工程序上做到边开挖边支护,分 层开挖,分层支护。土方开挖必须和支护施密切配合,严禁超挖。前层护坡混凝 土完成 24 小时以上,方可进行下一层边坡面的开挖。挖土至基础板底标高 24 小时内必须完成素砼垫层, 垫层延伸至围护结构边, 并抓紧施工承台及基础底板。 pc-120 小挖掘机 2 自卸车 10 辆,同时视运距及时调整。 到设计标高,边挖边退。 出土口坡道坡度小于 10%,宽度 8m 。 ?、根据基坑围护方案, 将 土方堆放于基坑四周。

基坑支护施工安全技术交底(通用).docx

安全技术交底纪录编号 工程名称×××工程 施工单位×××建筑工程公司 交底提要基坑支护施工安全技术交底交底日期×年×月×日交底内容: 基坑支护施工安全技术交底(通用) 1.施工现场应划定作业区,安设护栏并设安全标志,非作业人员不得入内。 2.先开挖后支护的沟槽、基坑,支护必须紧跟挖土工序,土壁裸露时间不宜超过4h。先支护后开挖的沟槽、基坑,必须根据施工设计要求,确定开挖时间。 3.施工场地应平整、坚实、无障碍物,能满足施工机具的作业要求。 4.在现场建 ( 构 )筑物附近进行桩工作业前,必须掌握其结构和基础情况,确认安全;机 械作业影响建(构 )筑物结构安全时,必须先对建(构)筑物采取安全技术措施,经验收确认合格,形成文件后,方可进行机械作业。 5.沟槽、基坑支护施工前,主管施工技术人员应熟悉支护结构施工设计图纸和地下管线等设施状况,掌握支护方法、设计要求和地下设施的位置、埋深等现况。 6.上下沟槽、基坑应设安全梯或土坡道、斜道,其间距不宜大于50m ,严禁攀登支护结构。 7.土壁深度超过6m,不宜使用悬臂桩支护。 8.编制施工组织设计中,应根据工程地质、水文地质、开挖深度、地面荷载、施工设备 和沟槽、基坑周边环境等状况,对专护结构进行施工设计,其强度、刚度和稳定性应满足邻近建 (构 )筑物和施工安全的要求,并制定相应的安全技术措施。 9.施工过程中,严禁利用支护结构支搭作业平台、挂装起重设施等。 10.拆除支护结构应设专人指挥,作业中应与土方回填密切配合,并设专人负责安全监 护。 11.支护结构施工完成后,应进行检查、验收,确认质量符合施工设计要求,并形成文件 后,方可进入沟槽、基坑作业。 12.大雨、大雪、大雾、沙尘暴和风力六级(含 )以上的恶劣天气,必须停止露天桩工、起 重机械作业。 13.施工过程中,对支护结构应经常检查,发现异常应及时处理,并确认合格。 审核人×××交底人×××接受交底人×××本表由施工单位填写并保存(一式三份。接受交底人一份、交底人一份、安全员一份)。

基坑开挖施工技术交底

基坑开挖施工技术交底 1.施工机械的选择 根据本工程的实际情况,山于土方量较大,根据施工机械生产率进行计算, 同时山于采用分步分层开挖,根据总的施工进度安排,为了确保计划U标的完成, 每天必须确保出土量在3500立方米左右,在配备以下施工机械的同时,视实际悄况对挖机的型号、数量进行及时调整。 PC-200挖掘机 PC-120小挖掘机 自卸车10辆,同时视运距及时调整。 同时为了确保土方外运工作的顺利进行,保证工程挖土的进度、质量,土方施工时必须配备足够的现场管理人员,必须到场组织施工。 2、土方开挖工程概况 根据地质勘査报告主楼基坑开挖深4mo 3.土方开挖顺序 本工程按施工顺序为1#-4#主楼=》1#-4#主楼之间的地库基础=》自南向酉分层开挖。 4.工程桩的保护措施:本工程7#楼采用冲抓灌注桩。当土方开挖至桩顶标高时, 对工程桩进行定位放样,坑中坑挖土采用小挖机轻挖,桩位周边300mm范M内采用人工挖土,保证工程桩的桩身质量。 5.出土口部位土方开挖:出土口附近土方高差不得超过1?0米,土方采用逐层 分段开挖,喷锚施工完成48小时内用塘渣进行回填,分层压实作为出土通道。 整个挖土工作完成时,临时道路坡口处土方,采用长臂的挖机进行挖土,直接挖到设计标高,边挖边退。出土口坡道坡度小于10%,宽度8in。 6、土方开挖要求: ?>根据基坑a护方案,结合场地实际条件基坑土方开挖山东向西面进行。严禁将土方堆放于基坑四周。基坑四周8米范W内堆载不得超过ISKpao在土方开挖过程中必须与喷锚施工配合,按用护施工要求进行分层、分段开挖,逐层逐段交义平行作业,不能超挖,以避免产生基坑壁坍塌事故。 ?挖土次序严格遵守"分层开挖,严禁超挖二“大基坑,小开挖”的原则,根据 后浇带分区开挖,分段长度不超过15米。在施工程序上做到边开挖边支护,分层开挖,分层支护。上方开挖必须和支护施密切配合,严禁超挖。前层护坡混凝土完成24小时以上,方可进行下一层边坡面的开挖。挖土至基础板底标高24 小时内必须完成素栓垫层,垫层延伸至ffl护结构边,并抓紧施工承台及基础底板。

基坑回填技术交底

基坑回填技术交底 施工技术交底记录 上海铁路局宁启复线电化中铁十局集团有限公司宁启复建设单位施工单位工程建设指挥部线电化工程项目二分部工程名称海安县站站房综合楼交底地点工地会议室交底内容海安县站站房综合楼基坑回填施工技术交底本工程为海安县站站房综合楼,在承台及拉梁及地下室浇筑完成,并达到一定强度后,基础施工并验收完毕,主体结构施工安全允许的前提下,即可准备基槽回填。回填分轴线进行,第一次回填?-?轴至?0.000,第二次回填?-16轴线 至?0.000。回填应做到对称回填,分层夯实。基坑回填采用无有机质的好土,应清除草皮、树根和垃圾等杂物,在最优含水率状态下分层(需铺厚<300)夯实,每层夯实后的土壤压实系数应?0.94,回填土质量应每层按规范要求检测。 1 施工机具及材料准备 1.1回填土料为原先从基坑挖出的素粘土。 1.2 回填工具:铁锹、挖机、振动夯实机、钢尺、靠尺、线绳等。 2 作业条件 2.1 回填前先清除基底杂物、淤泥、并排除积水,并防止雨水或地面水流入基坑内,浸泡地基。 2.2基础混凝土达到一定强度后,模板拆除完成,钢管扣件木方多层板等料具清理完 成。 2.3 做好水平高程的测设,并做好水平标记。 3 施工工艺 3.1工艺流程

基层处理?分层摊铺?分层压(夯)实?检查验收 3.2 施工要点 3.2.1填土前应检验土料质量、含水量是否在控制范围内。土料含水量一般以手握成团、落地开花为适宜。当含水量过大,采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施,防止出现橡皮土。如土料过干,则应预先洒水湿润,增加压实遍数或使用较大功率的压实机械等措施。 3.2.2回填时应人工夯实,回填过程中分层回填厚度控制在300mm,每层压实3遍~4 遍。 3.2.3人工回填打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相接,行行相连,纵横交叉,分层夯打。 3.2.4已填好的土层如遭水浸泡,应把稀泥铲除后,方能进行上层回填;填土区应保持一定横坡,或中间稍高两边稍低,以利排水;当天填土应在当天压实。 4质量标准 4.1 保证项目 4.1.1人工回填标高控制在?30mm。 4.1.2 分层压实系数?90%。 4.2 基本项目 4.2.1 表面平整度控制在20mm内。 4.2.2 分层厚度控制在300mm。 5 成品保护 要派专人负责回填施工,防止机械伤人事故,必要时插小红旗警戒。同时增派两人配合装载机施工,并及时将不符合回填土土质要求的泥快等杂物清除。 6质量保证措施

基坑开挖施工技术交底

基坑开挖施工技术交底 1、施工机械得选择 根据本工程得实际情况,由于土方量较大,根据施工机械生产率进行计算,同时由于采用分步分层开挖,根据总得施工进度安排,为了确保计划目标得完成,每天必须确保出土量在3500立方米左右,在配备以下施工机械得同时,视实际情况对挖机得型号、数量进行及时调整。 pc-200挖掘机 4台 pc-120小挖掘机 2台 自卸车10辆,同时视运距及时调整。 同时为了确保土方外运工作得顺利进行,保证工程挖土得进度、质量,土方施工时必须配备足够得现场管理人员,必须到场组织施工。 2、土方开挖工程概况 根据地质勘查报告主楼基坑开挖深4m。 3、土方开挖顺序 本工程按施工顺序为1#-4#主楼==》1#-4#主楼之间得地库基础==》自南向西分层开挖。 4、工程桩得保护措施:本工程7#楼采用冲抓灌注桩。当土方开挖至桩顶标高时,对工程桩进行定位放样,坑中坑挖土采用小挖机轻挖,桩位周边300mm范围内采用人工挖土,保证工程桩得桩身质量。 5、出土口部位土方开挖:出土口附近土方高差不得超过1、5米,土方采用逐层分段开挖,喷锚施工完成48小时内用塘渣进行回填,分层压实作为出土通道。整个挖土工作完成时,临时道路坡口处土方,采用长臂得挖机进行挖土,直接挖到设计标高,边挖边退。出土口坡道坡度小于10%,宽度8m。 6、土方开挖要求: 错误!、根据基坑围护方案,结合场地实际条件基坑土方开挖由东向西面进行。严禁将土方堆放于基坑四周。基坑四周8米范围内堆载不得超过15Kpa。在土方开挖过程中必须与喷锚施工配合,按围护施工要求进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避免产生基坑壁坍塌事故。 \o\ac(○,2)挖土次序严格遵守“分层开挖,严禁超挖”、“大基坑,小开挖”

基坑工程安全技术交底(最新版)

Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 基坑工程安全技术交底(最新版)

基坑工程安全技术交底(最新版)导语:企业想要提高生产,安全问题就是重中之重。如果不具备安全管理条件,企业生产就不能顺利进行。想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。 工程名称巴楚县城乡饮水安全工程施工单位山东黄河工程集团有限公司 分项工程名称施工部位 交底内容: 1、施工现场应划定作业区,安设护栏并设安全标志,非作业人员不得入内; 2、首先开挖后支付的沟槽、基坑,支护必须紧跟挖土工序,土壁裸露时间不宜超过4h。先支护后开挖的沟槽、基坑,必须根据施工设计要求,确定开挖时间; 3、施工场地应平整、坚实、无障碍物,能满足施工机具的作业要求 4、在现场建筑物附近进行桩工作业前,必须掌握其结构和基础情况,确认安全;机械作业影响建筑物结构安全时,必须先对建筑物采取安全技术措施,经验收确认合格,形成文件后方可进行机械作业;

5、沟槽、基坑支护施工前,主管施工技术人员应熟悉支护结构施工设计图纸和地下管线设施状况,掌握支护方法、设计要求和地下设施的位置、埋深等情况; 6、上下沟槽、基坑应设安全梯或土坡道、斜道,其间距不大于50m,严禁攀登支护结构; 7、土壁深度超过6m,不宜使用悬臂桩支护; 8、编制施工组织设计中,应根据工程地质、水文地质、开挖深度、地面荷载、施工设备和沟槽、基坑周边环境等状况,对专护结构进行施工设计,其强度、刚度和稳定性应满足邻近建筑物和施工安全的要求,并制定相应的安全技术措施; 9、施工规程中,严禁利用支护结构支搭作业平台、挂装起重设施等; 10、拆除支护结构应设专人指挥,作业中应与回填密切配合,并设专人负责安全监护; 11、大雨、大雪、大雾、沙尘暴和风力六级(含)以上的恶劣天气,必须停止露天桩工起重机械作业; 12、施工过程中,对支护结构应经常检查,发现异常应及时处理,并确认忽合格;

基坑工程安全技术交底

安全技术交底 编号: 表A3.1 工程名称今日尚品A区分部分项工程基坑工程 施工单位内蒙古富源建设集团 有限公司 施工部位基槽 交底内容: 1、挖土机械作业位置应稳固安全,距坑槽边距离符合规范 2、挖土机械作业时,人员不得进入其作业半径内 3、支护结构构件强度达到开挖阶段的设计强度时,方可下挖基坑,采用预应力锚杆的支护结构,应在锚杆施加预加力后,方可下挖基坑,土钉墙支护应在土钉、喷射混凝土面层的养护时间大于2d后,方可下挖基坑 4、挖土机械作业时不得碰撞或损害支护结构以及工程桩 5、按设计规定程序分层、分段、均衡挖土,严禁超挖、掏挖 6、当基坑降水时,应在降水后开挖地下水位以下的土方 7、当开挖后土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应停止开挖 8、自然放坡的坡度应符合方案和规范要求 9、人工挖槽存在坍塌危险时,应有支护措施 10、基坑支护结构应符合规范及方案设计要求 11、基坑支护结构水平位移控制在设计范围内 12、基坑降水应符合方案和规范要求,排水设备、设施齐全可靠,有应急措施;降水井口应封盖;降水后基坑内水位应低于坑底0.5m 13、基坑底部四周按方案要求设置排水沟和集水井,并及时排除积水 14、基坑周边地面宜作硬化或防渗处理,并应设置排水沟或挡水墙 15、坑边堆土、料具距基坑边缘≮1.0m,堆置高度≯1.5m 16、基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值 17、基坑周边按规定设置1.5m高临边防护栏杆,立柱间距≯2m;立柱距坑边≮0.5m,防护栏杆能承受1KN 外力 18、基坑周边有警示标志,夜间有警示灯 19、人员上下梯道设置不宜少于2处,其宽度≮1.0m,坡度不宜大于1:3,梯道搭设稳固可靠,两侧防护栏杆符合规范要求 20、应按方案和规范要求设置车辆上下坡道,坡脚宽度和坡度应满足车辆通行要求,坡道的边坡应稳定 21、按方案对支护设施进行变形监测,有监测记录 22、按方案对周围毗邻建筑物、重要管线和道路进行沉降观测,有监测记录 23、基坑内作业人员应有可靠的安全立足点,垂直交叉作业时上下应有隔离防护,光线不足时应设置足够的照明 接受交底人签字: 交底人安全员交底日期 注:本表一式三份。

基坑开挖施工技术交底样本

基坑开挖施工技术交底 1、施工机械选取 依照本工程实际状况,由于土方量较大,依照施工机械生产率进行计算,同步由于采用分步分层开挖,依照总施工进度安排,为了保证筹划目的完毕,每天必要保证出土量在3500立方米左右,在配备如下施工机械同步,视实际状况对挖机型号、数量进行及时调节。 pc-200挖掘机 4台 pc-120小挖掘机 2台 自卸车 10辆,同步视运距及时调节。 同步为了保证土方外运工作顺利进行,保证工程挖土进度、质量,土方施工时必要配备足够现场管理人员,必要到场组织施工。 2、土方开挖工程概况 依照地质勘查报告主楼基坑开挖深4m。 3、土方开挖顺序 本工程按施工顺序为1#-4#主楼==》1#-4#主楼之间地库基本==》自南向西分层开挖。 4、工程桩保护办法:本工程7#楼采用冲抓灌注桩。当土方开挖至桩顶标高时,对工程桩进行定位放样,坑中坑挖土采用小挖机轻挖,桩位周边300mm范畴内采用人工挖土,保证工程桩桩身质量。 5、出土口部位土方开挖:出土口附近土方高差不得超过1.5米,土方采用逐级分段开挖,喷锚施工完毕48小时内用塘渣进行回填,分层压实作为出土通道。整个挖土工作完毕时,暂时道路坡口处土方,采用长臂挖机进行挖土,直接挖到设计标高,边挖边退。出土口坡道坡度不大于10%,宽度8m。 6、土方开挖规定: ○1、依照基坑围护方案,结合场地实际条件基坑土方开挖由东向西面进行。禁止

将土方堆放于基坑四周。基坑四周8米范畴内堆载不得超过15Kpa。在土方开挖过程中必要与喷锚施工配合,按围护施工规定进行分层、分段开挖,逐级逐段交叉平行作业,不能超挖,以避免产生基坑壁坍塌事故。 ○2挖土顺序严格遵守“分层开挖,禁止超挖”、“大基坑,小开挖”原则,依照后浇带分区开挖,分段长度不超过15米。在施工程序上做到边开挖边支护,分层开挖,分层支护。土方开挖必要和支护施密切配合,禁止超挖。前层护坡混凝土完毕24小时以上,方可进行下一层边坡面开挖。挖土至基本板底标高24小时内必要完毕素砼垫层,垫层延伸至围护构造边,并抓紧施工承台及基本底板。 ○3、土方开挖基底标高按基本施工图与地下室结施图进行,当结施图与基护剖面图中所示基底标高有出入时,以结施图为准,并及时告知关于各方。 7、基坑护栏: 基坑坑边设立黑黄相间双色钢管1.2M以上双层围栏,立杆间距不得超过2米,并悬挂醒目的记,上下基坑设扶梯搭设宽1.2米钢管扶梯设扶手,坡度不不不大于35度。

基坑开挖安全技术交底记录大全

基坑开挖安全技术交底 技术交底内容; 1工人入场前必须进行三级教育,经考试合格后,方可进入施工现场。 2所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。 3土方开挖必须严格按照施工组织设计和土方开挖方案进行,开挖深度超过1,5米应设人员上下坡道和爬梯,以免发生坠落,开挖深度超过2米的,必须在边沿设两道1,2;1,5米高护身栏杆,危险处,夜间应设红色警示灯。任何人严禁在坑底休息。 4基坑上口周边必须用细石混凝土做挡水台和排水沟,确保排水畅通,保证边坡的稳定。

5夜间挖土时,施工现场应有足够的照明,土方施工中,施工人员要经常注意边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后才能进行施工。6开挖土方时,应由专人指挥,防止机械伤人或坠土伤人,挖土机械的工作范围内不准进行其他工作,挖出的土方要及时运走,以免地面堆载引起基坑位移或支撑破坏。重物巨边坡因有一定的距离,土方堆放不小于1米,堆土高都不超过1,5米,堆放材料不小于1米。 7土方外运时,在门口设立清扫站,安装冲洗设备,确保道路上无遗洒,并设专人洒水降尘。 8同一作业现场各作业班组之间有项目部现场统一协调,个作业班组人员必须服从指挥和管理,合理安排好各工序的流水衔接,严禁同一作业面出现交叉作业。

模板工程安全技术交底 1编制施工方案,经负责人批准后按照施工方案的要求作业。 2模班安装按照施工设计进行,严禁随意变动,支顶模板必须有垫块。 3上层和下层支柱在同一垂直线上,模板及其支撑系统在安装过程中必须设置临时固定措施。 4支柱全部安装完毕后,应及时沿横向和纵向加设水平平撑和垂直剪刀撑。 5支柱高度小于4米时,水平撑应设置上下两道,两道水平撑之间在纵横向加设剪刀撑。 6安装模板时操作人员应有可靠的落脚点,并应站在安全地点进行操作避免上下同一垂直面工作,操作人员主动避让吊物增强自我保护的安全意识。 7拆除时严格遵守安全规定,高出,复杂结构模板拆

最新基坑工程安全技术交底

安全技术交底 编号: 表A3.1 工程名称今日尚品A区分部分项工程基坑工程 施工单位内蒙古富源建设集团 有限公司 施工部位基槽 交底内容: 1、挖土机械作业位置应稳固安全,距坑槽边距离符合规范 2、挖土机械作业时,人员不得进入其作业半径内 3、支护结构构件强度达到开挖阶段的设计强度时,方可下挖基坑,采用预应力锚杆的支护结构,应在锚 杆施加预加力后,方可下挖基坑,土钉墙支护应在土钉、喷射混凝土面层的养护时间大于2d后,方可下挖基坑 4、挖土机械作业时不得碰撞或损害支护结构以及工程桩 5、按设计规定程序分层、分段、均衡挖土,严禁超挖、掏挖 6、当基坑降水时,应在降水后开挖地下水位以下的土方 7、当开挖后土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应 停止开挖 8、自然放坡的坡度应符合方案和规范要求 9、人工挖槽存在坍塌危险时,应有支护措施 10、基坑支护结构应符合规范及方案设计要求 11、基坑支护结构水平位移控制在设计范围内 12、基坑降水应符合方案和规范要求,排水设备、设施齐全可靠,有应急措施;降水井口应封盖;降水后 基坑内水位应低于坑底0.5m 13、基坑底部四周按方案要求设置排水沟和集水井,并及时排除积水 14、基坑周边地面宜作硬化或防渗处理,并应设置排水沟或挡水墙 15、坑边堆土、料具距基坑边缘≮ 1.0m,堆置高度≯ 1.5m 16、基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值 17、基坑周边按规定设置 1.5m高临边防护栏杆,立柱间距≯2m;立柱距坑边≮0.5m,防护栏杆能承受1KN 外力 18、基坑周边有警示标志,夜间有警示灯 19、人员上下梯道设置不宜少于2处,其宽度≮ 1.0m,坡度不宜大于1:3,梯道搭设稳固可靠,两侧防护 栏杆符合规范要求 20、应按方案和规范要求设置车辆上下坡道,坡脚宽度和坡度应满足车辆通行要求,坡道的边坡应稳定 21、按方案对支护设施进行变形监测,有监测记录 22、按方案对周围毗邻建筑物、重要管线和道路进行沉降观测,有监测记录 23、基坑内作业人员应有可靠的安全立足点,垂直交叉作业时上下应有隔离防护,光线不足时应设置足够 的照明 接受交底人签字: 交底人安全员交底日期 注:本表一式三份。

基坑工程安全技术交底

安全技术交底编号: 表工程名称今日尚品A区分部分项工程基坑工程 施工单位内蒙古富源建设集团 有限公司 施工部位基槽 交底内容: 1、挖土机械作业位置应稳固安全,距坑槽边距离符合规范 2、挖土机械作业时,人员不得进入其作业半径内 3、支护结构构件强度达到开挖阶段的设计强度时,方可下挖基坑,采用预应力锚杆的支护结构,应在锚 杆施加预加力后,方可下挖基坑,土钉墙支护应在土钉、喷射混凝土面层的养护时间大于2d后,方可下挖基坑 4、挖土机械作业时不得碰撞或损害支护结构以及工程桩 5、按设计规定程序分层、分段、均衡挖土,严禁超挖、掏挖 6、当基坑降水时,应在降水后开挖地下水位以下的土方 7、当开挖后土层性状或地下水情况与设计依据的勘察资料明显不符,或出现异常现象、不明物体时,应 停止开挖 8、自然放坡的坡度应符合方案和规范要求 9、人工挖槽存在坍塌危险时,应有支护措施 10、基坑支护结构应符合规范及方案设计要求 11、基坑支护结构水平位移控制在设计范围内 12、基坑降水应符合方案和规范要求,排水设备、设施齐全可靠,有应急措施;降水井口应封盖;降水后 基坑内水位应低于坑底 13、基坑底部四周按方案要求设置排水沟和集水井,并及时排除积水 14、基坑周边地面宜作硬化或防渗处理,并应设置排水沟或挡水墙 15、坑边堆土、料具距基坑边缘≮,堆置高度≯ 16、基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值 17、基坑周边按规定设置高临边防护栏杆,立柱间距≯2m;立柱距坑边≮,防护栏杆能承受1KN外力 18、基坑周边有警示标志,夜间有警示灯 19、人员上下梯道设置不宜少于2处,其宽度≮,坡度不宜大于1:3,梯道搭设稳固可靠,两侧防护栏杆 符合规范要求 20、应按方案和规范要求设置车辆上下坡道,坡脚宽度和坡度应满足车辆通行要求,坡道的边坡应稳定 21、按方案对支护设施进行变形监测,有监测记录 22、按方案对周围毗邻建筑物、重要管线和道路进行沉降观测,有监测记录 23、基坑内作业人员应有可靠的安全立足点,垂直交叉作业时上下应有隔离防护,光线不足时应设置足够 的照明 接受交底人签字: 交底人安全员交底日期 注:本表一式三份。

土方开挖施工技术交底

排水工程施工技术交底 1、沟槽开挖: (1)开挖沟槽采用机械开挖人工配合,开挖过程中应严格控制基底高程,不得扰动基底原状上层。槽壁平整,边坡坡度符合规定。槽底高程允许偏差20mm。机械挖至基底设计标高以上20-30CM,应在铺管前人工清理至设计标高。如遇局部超挖或民生扰动,不得回填泥土,可以换填最大粒径10-15mm的天然级配砂石料或最大粒径40mm的碎石,并平整夯实。基槽如有坚硬物体必须清除,用砂石回填处理。 (2)考虑天气情况,适当控制开槽长度,要成槽快、回填快。并采取防泡槽措施,配备2-3台水泵及时进行沟槽处理。 (3)开槽时宜将耕植土和可用于沟槽回填的良质土分开堆放,堆土不得影响沟槽的稳定性。开挖沟槽发现已建地下各类设施或文物,应及时采取保护措施并通知有关单位。(4)配合沟槽的开挖,排水沟应及时开挖及降低深度,排水井宜布置在沟槽范围以外,其间距不宜大于150m。施工过程中不得间断排水,并对排水系统经常检查维护,当管道未具备抗浮条件时,严禁停止排水。开挖地下水位以下的土方前,应先修建排水井。排水沟的深度不宜小于30cm。排水沟管的结构布置及排水情况,应作施工记录。 (5)施工排水系统排出的水,应输送至抽水影响半径范围以外,不得影响交通,不得破坏道路、农田、河岸及其它构筑物。 (6)开槽坡度见断面图(附后)。 2、管道基础: (1)管道基础必须采用砂砾垫层,一般土质地段,基底可铺一层10cm粗纱基础,对软土地基且槽底处在地下水以下时,宜铺垫厚度不小于20cm的砂砾基础,也可分两层铺设,下层用料径5-40mm的碎石,上层铺粗砂,厚度不小于5cm(10cm),管底支撑角必须回填密实。 (2)管道基础应按设计要求铺设,厚度不得小于设计规定。基础各部位的压实度应符合设计要求。 (3)管道基础在接口部位的凹槽,宜在铺设管道时随挖槽长宜为0.4-0.6m,槽宽宜为管外径的1.1倍,按完口后随即用砂回填密实。 3、管道安装及连接: (1)管道安装可采用人工安装。槽深不大时可由人工抬管入槽,槽深大于3m或管径大于400mm时,可用非金属绳索溜下槽,依次平稳放在砂砾基础管位上,严禁用金属绳索勾住两端口或将管材自槽边滚入槽内。混和槽或支撑槽,可采用从槽一端集中下管,在槽底将管材运到位。 (2)在一般情况下插口插入方面应与水流方向一致,由底点向高点依次安装。 (3)调整管材长短可用手锯切割,断面应垂直平整,不应有损坏。 (4)管道接头采用弹性密封圈柔性接头。胶圈接口应遵守下列规定:一、连接前,应先检查胶圈是否配套完好。确认胶圈安放位置及应插入承口的深度。接口作业所用工具如下:

基坑开挖施工技术交底

基坑开挖施工技术交底-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

基坑开挖施工技术交底 1、施工机械的选择 根据本工程的实际情况,由于土方量较大,根据施工机械生产率进行计算,同时由于采用分步分层开挖,根据总的施工进度安排,为了确保计划目标的完成,每天必须确保出土量在3500立方米左右,在配备以下施工机械的同时,视实际情况对挖机的型号、数量进行及时调整。 pc-200挖掘机 4台 pc-120小挖掘机 2台 自卸车 10辆,同时视运距及时调整。 同时为了确保土方外运工作的顺利进行,保证工程挖土的进度、质量,土方施工时必须配备足够的现场管理人员,必须到场组织施工。 2、土方开挖工程概况 根据地质勘查报告主楼基坑开挖深4m。 3、土方开挖顺序 本工程按施工顺序为1#-4#主楼==》1#-4#主楼之间的地库基础==》自南向西分层开挖。 4、工程桩的保护措施:本工程7#楼采用冲抓灌注桩。当土方开挖至桩顶标高时,对工程桩进行定位放样,坑中坑挖土采用小挖机轻挖,桩位周边300mm 范围内采用人工挖土,保证工程桩的桩身质量。 5、出土口部位土方开挖:出土口附近土方高差不得超过1.5米,土方采用逐层分段开挖,喷锚施工完成48小时内用塘渣进行回填,分层压实作为出土通道。整个挖土工作完成时,临时道路坡口处土方,采用长臂的挖机进行挖土,直接挖到设计标高,边挖边退。出土口坡道坡度小于10%,宽度8m。 6、土方开挖要求: ○1、根据基坑围护方案,结合场地实际条件基坑土方开挖由东向西面进行。严禁将土方堆放于基坑四周。基坑四周8米范围内堆载不得超过15Kpa。在土方开挖过程中必须与喷锚施工配合,按围护施工要求进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避免产生基坑壁坍塌事故。

基坑施工安全技术交底

安全技术交底 一、施工方法及技术措施 1、测量放样 工程部测量组根据施工图坐标复核计算无误后,进行实地导墙中线放样,考虑到基坑开挖和明挖地下主体结构施工阶段墙体的位移、变形的影响,地下墙的中轴线统一外放10cm;放样结束后对生产 人员进行桩位交底,交底必须清楚,并应有交底记录,交底记录中应规定生产人员对桩位的保护措施。 2、沟槽开挖 导墙沟槽开挖应根据放样中线,采用斗宽0.6米的挖机施工,遇有地下管线位置用人工清挖,沟槽开挖深度以进入原状土层(目测)0.3米为准;遇暗石、障碍物部位应先清除杂填物、障碍物,并清理干净槽底污泥和积水,方能进入下一道工序施工; 3、导墙底模施工:导墙沟槽的开挖深度和宽度经检查验收合格后,施工导墙钢筋砼、条形基础,基础厚10CM采用人工拌制C15砼,模板用方木施作,根据导墙设计尺寸定型加工。 4、钢筋施工 钢筋下料长度根据沟槽开挖深度决定,严禁下料过长或过短;标准导墙钢筋采用①12螺纹钢间距 为200mm单层双向布置;特殊导墙按附图所示:采用0 12螺纹钢间距为200mm双层双向布置。钢筋 保护层30mm(靠模板一侧),翼面保护层为50mm纵横向钢筋的交、节点采用绑扎,纵向钢筋连接采用绑扎或焊接(按规范要求:绑扎35d,焊接10d),接头相互错开,在1米范围内接头数量不超过50%检验标准:钢筋表面无油污、无锈蚀、无裂缝;钢筋间距允许偏差土10mm 5、模板施工 导墙模板采用大钢模板,局部(转角)采用小钢模组合;立模前必须检查模板表面的平整度、模板 的变形量:允许偏差为土3mm模板拼接缝必须严密,两块模板之间错缝不得超过3mm模板立好后须 报质检工程师检查,检查标准:模板面与中心线偏差不得超过土10mm内外导墙间距偏差土10mm模板 垂直度偏差为5% 6、砼浇注 砼浇注之前,模板、钢筋施工质量必须通过监理与质检工程师的验收;导墙砼采用标号为C20 , 浇注时须一次浇注到设计标高(+3.80米),两边保持同步浇注,严防模板移位或变形;特殊部位导墙(深导墙)可分次浇捣,但分次浇注的接缝必须冲洗干净,不允许有钢筋头、泥土、浮渣混凝土等。砼浇注过程中必须用捣固棒将砼捣固密实,浇注后砼标高必须到位。 交底人签名被交底人签名
