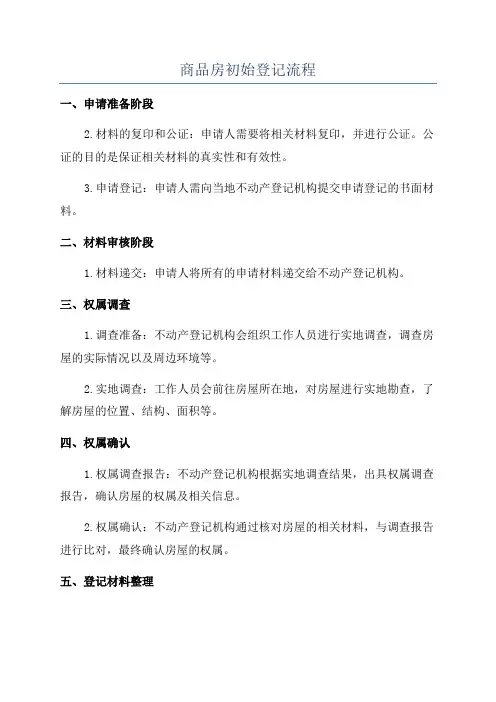

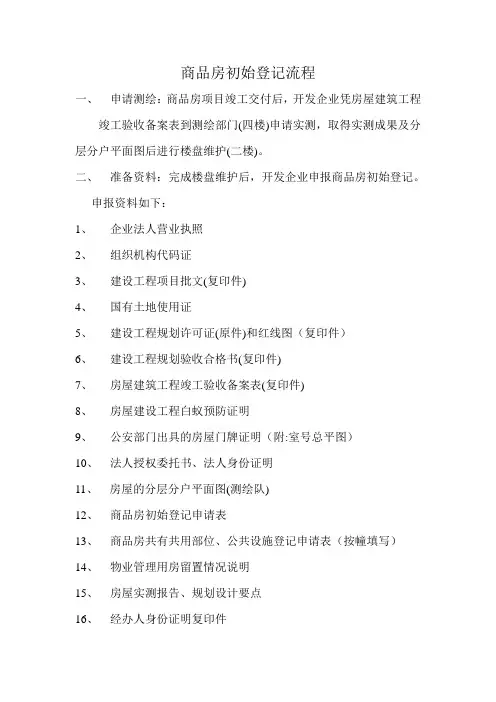

一、预售商品房抵押登记办理完毕后可以办理初始登记,如果在抵押手续未全部办理完毕前进行初始登记的话,尚未进行抵押的房屋将作现房处理。

二、前往房产局领取表格,包括《武汉市商品住宅维修基金(开发建设单位)缴存申报单》、《武汉市房地产权属登记申请表》并用U 盘拷贝下发信息。

三、填写《武汉市房地产权属登记申请表》并将房屋清册附在表格后;计算相关费用,填写《武汉市商品住宅维修基金(开发建设单位)缴存申报单》,在表格最后一列后面加上“单元数”一列。将费用合计写在第一页上方。

四、在商品房合同备案管理系统中输入每一套房屋的实测面积,上报房产局接收。

五、前往房产局提交相关证件(查原件收复印件)和U盘信息,证件包括:

1、申请表

2、工商营业执照复印件

3、法人代表身份证复印件

4、授权委托书及代理人身份证复印件

5、房地产开发资质许可证

6、土地使用权属证件

7、用地红线图

8、建筑工程规划许可证(或规划补办、处罚证明)

9、建设用地规划许可证

10、商品房销(预)售许可证

11、建筑施工许可证

12、建筑红线定位图

13、竣工验收证明(备案证)

14、白蚁防治合同

15、建筑工程规划验收合格证

16、房屋平面图(测绘队出具的盖章原件要收回)

17、房屋实测面积清册

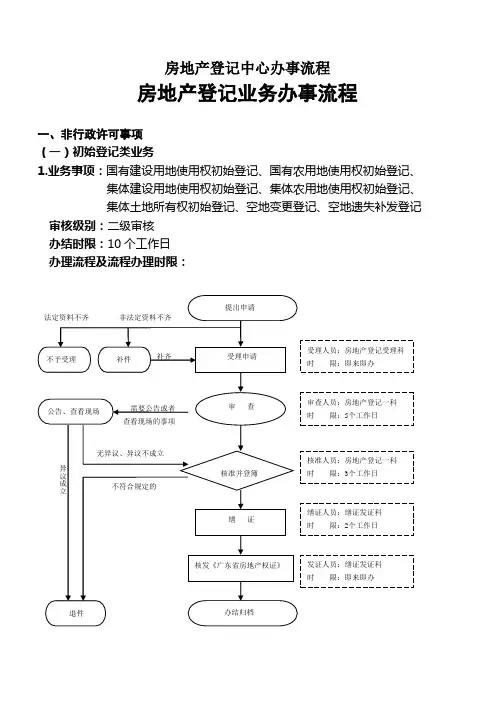

六、、等候房产局核算费用和核对信息并通知缴费。

七、缴纳相关费用,包括维修基金、产权费、手续费。

费用标准见附件《交易税费调整说明(暂行)》和《新政策调整条件说明(一)》。

八、房产局相关部门进行初始登记资料下发商品房权属证明书。

此过程需要开发企业人员前往房产局粘贴产权附图。

初始登记完毕。

关于办理商品房初始登记和转移登记的程序和要件

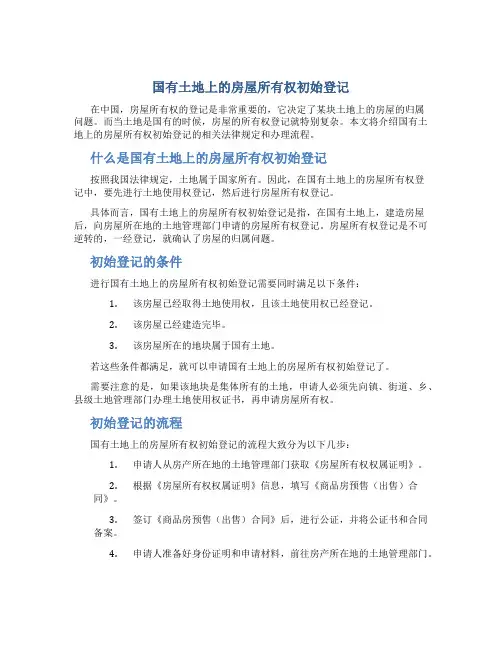

关于办理商品房初始登记和转移登记的程序和要件2012-06-13 15:57:41 来源:包头房地产网 - 政务版浏览:1831次 一、开发商在依法取得的房地产开发用地上建成房屋后,按照房地一致的原则,首先应当申请房屋所有权初始登记(房屋所有权初始登记是房屋权利的第一次登记,对其之后物权变动具有原始根据效力),需提供以下要件: 1、房屋所有权登记申请书; 2、国有土地使用证的原件、复印件; 3、建设工程规划许可证正、副本的原件、复印件; 4、规划验收合格证正、副本的原件、复印件; 5、建设用地规划许可证正、副本的原件、复印件; 6、建设工程竣工验收备案表原件、复印件; 7、单位组织机构代码证原件、复印件;房屋所有权人身份证原件、复印件; 8、房屋平面图; 9、其他必要材料; (备注:个人委托代办的,应出具经公证的授权委托书及经办人身份证原件、复印件;单位委托代办的,应出具单位的授权委托书及经办人身份证原件、复印件。) 二、购房人应当在开发商办理完初始登记后,才能申请办理分户产权登记(转移登记)。办理分户产权时,买卖双方应共同申请并提供以下要件: 1、加盖开发商公章的房地产买卖合同和房屋所有权转移登记申请书; 2、商品房销售结算单(网上商品房不需提供); 3、购房凭证; 4、房屋平面图; 5、房屋专项维修基金缴交证明; 6、个人身份证原件、复印件,单位组织机构代码证原件、复印件; 7、契税完税凭证; 8、

其他必要材料; (备注:个人委托代办的,应出具经公证的授权委托书及经办人身份证原件、复印件;单位委托代办的,应出具单位的授权委托书,经办人身份证原件、复印件。)

房产证明范文

房产证明范文 房产证明 兹有位于xxxxxxxxxx房院一处(位于 2常家镇政府斜对过),面积100m,房屋所有 权归xxx所有。 特此证明 xxx镇人民政府 XX年1月5日 第二篇:房产证明 证明 兹有我镇居民在堂街镇区人民广场北侧五层楼房西一门幢楼户有房产一处,该套房产面积128m2。该套楼房符合中心镇建设规划和控制性详细规划。 特此证明 郏县堂街镇村镇建设发展中心 201年月日 第三篇:房产证明 房产证明 兹有我村村民在有房产一处,该房屋所有权产归所有,现租赁给使用,特此证明。 二○一年月日 第四篇:房产证明的格式 房产证明的格式

房产证明是房屋产权证的简称,房屋产权证包括《房屋所有权证》和《土地使用权证》。业主办理房产证首先需要开发商确权。即开发商在商品房竣工验收合格后,30天内必须办理确权登记手续。购房者必须在房地产开发企业已经办理初始登记并领取房地产权属证明书(俗称大产权)的基础上,才能申请办理所购房屋的转移登记,领取房地产权证。只要是新建的商品房,无论其是否出让,产权最后如何分配,在初始登记时,登记机关均是直接将全部产权登记在开发经营企业名下的。 所谓房产,是指有屋面和维护结构(有墙或两边有柱),能够遮风避雨,可供人们在其中生产、学习、工作、娱乐、居住或贮藏物资的场所。(出处:XX年注册会计师全国统一考试辅导教材《税法》第九章第一节) 现在真正急的应该是马上办理产权登记过户才对,不然就连房子也不是他的了。有了产权证,就可以更改户籍住址了。 不需要,只需买卖双方身份证及复印件,卖方结婚证及复印件(单身的提供单身证明,离婚的提供离婚协议及离婚证)房屋所有权证(共有权证),房管局内有照样的表格。 1、户口所在地住房情况证明; 2、现居住地住房情况证明; 3、外地户口需由户口所在地街道或当地房屋管理部门开具无住房证明。 无房证明

商品房初始登记流程

商品房初始登记流程 一、预售商品房抵押登记办理完毕后可以办理初始登记,如果在抵押手续未全部办理完毕前进行初始登记的话,尚未进行抵押的房屋将作现房处理。 二、前往房产局领取表格,包括《武汉市商品住宅维修基金(开发建设单位)缴存申报单》、《武汉市房地产权属登记申请表》并用U 盘拷贝下发信息。 三、填写《武汉市房地产权属登记申请表》并将房屋清册附在表格后;计算相关费用,填写《武汉市商品住宅维修基金(开发建设单位)缴存申报单》,在表格最后一列后面加上“单元数”一列。将费用合计写在第一页上方。 四、在商品房合同备案管理系统中输入每一套房屋的实测面积,上报房产局接收。 五、前往房产局提交相关证件(查原件收复印件)和U盘信息,证件包括: 1、申请表 2、工商营业执照复印件 3、法人代表身份证复印件 4、授权委托书及代理人身份证复印件 5、房地产开发资质许可证

6、土地使用权属证件 7、用地红线图 8、建筑工程规划许可证(或规划补办、处罚证明) 9、建设用地规划许可证 10、商品房销(预)售许可证 11、建筑施工许可证 12、建筑红线定位图 13、竣工验收证明(备案证) 14、白蚁防治合同 15、建筑工程规划验收合格证 16、房屋平面图(测绘队出具的盖章原件要收回) 17、房屋实测面积清册 六、、等候房产局核算费用和核对信息并通知缴费。 七、缴纳相关费用,包括维修基金、产权费、手续费。 费用标准见附件《交易税费调整说明(暂行)》和《新政策调整条件说明(一)》。 八、房产局相关部门进行初始登记资料下发商品房权属证明书。 此过程需要开发企业人员前往房产局粘贴产权附图。 初始登记完毕。

(整理)房地产知识大全

【2011房地产管理资料】 房地产知识大全和房地产基础知识大全 什么叫房地产登记? 答:房地产登记,是指由法律规定的机构将申请人的房地产权利登记于政府特定的簿册上,并颁发房地产权利证书的一种法律制度。它是加强房地产管理、保障房地产当事人合法权益的一项基本制度。 房地产登记主要记载哪些内容? 答:房地产登记的内容包括土地使用权及地上建筑物的所有权与他项权利的登记,包括对房地产权利人、房地产权利性质、房地产权利来源、取得时间、变化情况和房地产的面积、结构、用途、价值、登记、坐标、形状等进行专门的记载。 房地产登记发证工作由哪个部门负责,如何受理? 答:根据《深圳经济特区房地产登记条例》的规定,深圳市房地产主管部门即深圳市规划与国土资源局是特区房地产登记机关。登记发证工作具体由该局房地产业管理处及属下各分局房地产登记科负责,登记申请文件由各分局的产权办文窗口按规定进行受理。 有哪些情形的房地产不予或暂缓登记? 答:有下列情形之一的,登记机关可作出暂缓登记的决定:(一)产权纠纷尚未解决的;(二)涉及违法用地、违章建筑事项,未经处理或正在处理之中的;(三)受理申请后发现申请文件需要修正或补正的;(四)发生《房地产登记条例》情形而需暂缓登记的(即房地产权利受到司法机关或市政府没收、查封等限制的);(五)法律、法规、市政府规章规定应暂缓登记的其它事由。 房地产转让时,同时转让的有哪些权益? 答:房地产转让时,转让人对同宗土地上的道路、绿地、休憩地、空余地、电梯、楼梯、连廊、走廊、天台或其他公用设施所拥有的权益同时转移;房地产首次转让合同对停车场、广告权益没有特别约定的,停车场、广告权益随房地产同时转移;有特别约定的,经房地产登记机关初始登记,由登记的权利人拥有。 房地产知识大全和房地产基础知识大全 怎样申请房地产登记? 答:申请房地产登记,应当按照《房地产登记条例》规定的时间向所在地规划国土分局提交申请书及有关文件,经审查,申请人的申请符合规定的,登记机关应在规定时间内核准登记,并发给房地产权利证书。 房地产的登记种类有哪些,办文时间需多少天? 答:房地产登记种类分为初始登记、转移登记、抵押登记、变更登记和其它登记。其中初始登记办文时间为90天,转移登记办文时间为30天,抵押登记15天,变更登记办文时间30天。 房地产登记的权利人名称是如何确定的? 答:房地产登记的权利人名称根据如下办法确定:(1)企业法人,为该企业法人工商登记

上海市房地产登记申请书(初始登记 ,变更登记)

上海市房地产登记申请书(初始登记 ,变更登记) 上海市房地产登记申请书种类:□土地初始登记、□房屋初始登记、□变更登记 ┌────────┬──────────────────────────────────┐│ 房地坐落部位│ │├────────┼───────┬──────────┬───────────────┤│土地面积│㎡│土地用途││├────────┼───────┼──────────┼───────────────┤│建筑面积│㎡│房屋用途││├────────┼───────┼──────────┼───────────────┤│开工日期

│年月日│竣工日期│年月日│├────────┼───────┴──────┬───┴────┬──────────┤│申请人││联系电话││├────────┼────────┬─────┴────────┼──────────┤│国籍/户籍││所属行业││├────────┼───┬────┴──────────────┴──────────┤│ 身份证件名称││号码:│├────────┼───┴──────┬───────────┬─┬─┬─┬─┬─┬─┤│联系地址││邮编│││││││├────────┼──────────┼───────────┼─┴─┴─┴─┴─┴─┤│代理人

││联系电话││├────────┼───┬──────┴───────────┴───────────┤│ 身份证件名称││号码:│├────────┼───┴──────┬───────────┬─┬─┬─┬─┬─┬─┤│联系地址││邮编│││││││├────────┼──────────┴───────────┴─┴─┴─┴─┴─┴─┤│变更内容││││││││├────────┼──────────────────────────────────┤│备注│ │├────────┴──────────────────────────────────┤│

房地产项目报批报建策略、技巧及公共关系维护

房地产项目报批报建策略、技巧及公共关系维护 课程综述: 这是一门结合房地产全程开发的报建实战课程,通过开发流程的一系列报建环节的梳理和核心部门公共关系的剖析,告诉房地产企业老板、集团开发负责人一个优秀的报建人员如何高效地进行该项工作,才能保证企业开发项目快速取得合法证照。 良好公共关系的建立与维护不仅对于已开发项目具有直接的促进作用,还对于公共危机的处理和化解、企业长期形象的建立、各项优惠政策的博取具有重要的意义。可以让地产公司老板提高对开发报建的认识,培养和训练专业的报建团队,让你从不断发生的繁琐的企业管理工作中,找到最核心的关键,做一个内行的开发管理者! 课程对象:房地产开发企业总经理、主管副总、开发部负责人、报建专员、公共关系部相关人员 学员收益: 让房地产企业老板提高对开发报建的认识 教会房地产老板如何用好开发人员 让房地产老板学习公共关系的有效利用 让房地产报建从业人员快速入门和提高层次 课程纲要 一、如何理解和判断房地产项目的开发报建

1当前国内典型企业对报建工作的认识和理解 2报建工作在房地产项目全程开发中的地位和作用(项目的合法性) 3优秀企业的开发报建体系的组成分析 (结合2-3个优秀企业的报建体系组织结构分析) 二、如何构建适合房地产企业的报建流程和体系 1.开发项目所在城市的报建基本框架和流程 (2-3个城市的报建流程图分析) 2.不同报建阶段的具体分析(结合6项案例) (1)用地环节(含拆迁安置阶段、管网拆除、土地确认书、国土合同、土地契税、国土证等方面的报建程序或流程的具体研究) (2)立项环节(投资备案、项目资本金、可行性研究,水土保持等) (3)规划设计环节(规划方案、建筑方案审查、初步设计审查、施工图设计和审查等)(4)工程建设环节(招投标、建筑节能、环境保护知识) (5)销售环节(开盘前期的报建、媒体审查、大小权证的办理) (6)竣工验收环节(规划验收、消防、人防、绿化、防雷等) 3.开发主线——五大证照报建剖析(结合实际案例) (1)如何根据企业实际情况取得国土证 (2)用地规划许可证办理 (3)快速办理工程规划许可证 (4)施工许可证的办理 (5)预(销)售许可证办理 4.技术独立系统的报建技巧和策略

房屋产权证明范文

房屋产权证明范文 首先,购房者要审查发展商的资格手续是否健全,也就是我们常说的五证是否完备。 第二,买卖双方进行房产交易后一个月内持房屋买卖合同和其他证件到房地产交易所 办理买卖过户登记。去办理登记需要携带身份证、户口本、《商品房销售合同》等证件和 资料。 第三,买卖双方接到交易所办理过户手续的通知后,应携带身份证、户口本、图章等,在交纳了手续费、契税、印花税后就可以办理过户手续。交易所会给买方发放房产卖契, 原则上房屋产权证需买卖双方共同办理。买卖双方或一方因故不能办理买卖过户手续和产 权登记的,可出具委托书委托代理人代为办理。 第四,办理完买卖过户手续后,买方应持房地产交易所发给的房产卖契,在三个月内 到房屋所在地的市或区(县)的房屋土地管理局登记申请。办理申请需要的证件和资料有: 卖方所有的整栋楼的房屋所有权证、《商品房购销合同》、商品房销售发票存根复印件、 身份证复印件、《房屋所有权转移登记表》、《墙界表》、《面积计算表》。 第五,经房地产管理部门审查验证后,买方可领取房地产权证。 有些地方在商品房买卖过程中,开发商也会提供代办交易登记、过户和房地产权证的 服务,不过,具体过程基本上都由开发商一手操办,买房人控制不了具体的进度,不能及 时了解相关情况。因此,在条件许可的情况下,购房者最好能由本人或委托代理人与开发 商一起办理。 1 此事的风险较大。 2 原创范文。可以修改。 房屋产权证明 在年月日,出全资在购买住房(或者其他房)一套(或者几套),因为特殊原因, 取得的同意,暂时以的名字,进行房屋产权登记。 非经同意,不得擅自处分者房产。 非经同意,擅自处分者房产的,应当赔偿的该房产在被处分时的所有损失及该所 有损失的50%的惩罚性赔偿。 注明: 1 本证明的纸上,不得再添加任何文字符号。 2 本证明,一式两份,同等效力。双方各持一份。

房地产公司前期手续办理流程

房地产开发前期手续办理流程 第一部分: 房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院进行可行性研究并制作报告书,应附有详细的设计参数和效果图,并落实足够的开发资金。 第二部分: 行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政审批程序一般共分六个阶段,1)选址定点,2)规划总图审查及制定规划设计条件,3)初步设计及施工图审查,4)规划报建图审查,5)施工报建,6)建设工程竣工综合备案。 一、选址定点阶段。此阶段一般办理以下事项: 1. 2. 计委审查可行性研究报告和进行项目立项。 国土资源局进行土地利用总体规划和土地供应方式的审查。 3. 4. 5.建委办理投资开发项目建设条件意见书。 环保局办理生产性项目环保意见书。 文化局,地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6.规划部门办理项目选址意见书。

二、规划总图审查及确定规划设计条件阶段,此阶段一般办理一下一般事项。 1. 人防办进行人防工程建设布局审查。 2. 3. 国土资源局办理土地预审。公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4. 规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5. 规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段一般办理以下一般事项: 1. 2. 3. 4. 5. 6. 规划部门对初步设计的规划要求进行审查。消防局对初步设计的消防设 计进行审查。交警支队对初步设计的交通条件进行审查。人防办对初步设计的人防条件进行审查。国土资源局进行用地预审。 市政部门、环保局、地震局、卫生局等相关部门对初步设计的相关专业内容进行审查。

房地产开发立项、报规、报建行政审批流程

第一部分房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对 待建项目进 行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段: 1)选址定点; 2)规划总图审查及确定规划设计条件; 3)初步设计及施工图审查; 4)规划报建图审查; 5)施工报建; 6)建设工程竣工综合验收备案。 一、选址定点阶段。 此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程 相关专业内

容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工 程施工图设 计文件审查批准书》。 四、规划报建图审查阶段,此阶段办理以下一般事项: 1、公安消防支队进行消防设计审查。 2、人防办进行人防设施审查。 3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业内容和范围进行审查。 4、规划部门对变更部分的规划设计补充核准规划设计条件,在建设单位缴纳有关规费后,核发《建 设工程规划 许可证》(副本)。 五、施工报建阶段,此阶段办理以下一般事项: 1、建设单位办理施工报建登记。

初始产权证明(完整版)

初始产权证明 初始产权证明 第一篇: 初始产权证明 初始产权证明 初始产权证明是商品房的开发商在房屋竣工后先把所有的房子办理一个大产权证.然后再分割给每个买房的业主. 初始登记 初始登记是指土地登记机关对土地所有权、使用权和他项权利进行的统一登记。初始登记的主要作用在于确定土地权属,完备地籍资料。 初始登记就是我们常说的“确权”。在房屋竣工以后90日内,由开发商向登记机关申报,经过房屋土地管理部门的审核,确认某一房地产的所有权、使用权的隶属关系和他项权利。通过确权以后,开发商取得《房屋所有权证》。这个过程只能由开发商来办。开发商不进行初始登记,应该承担违约责任。如果合同中没有约定违约金的数额,或者损失的数额不好估计,可以参照中国人民银行规定的金融机构计收逾期贷款利息的标准计算。 没有初始登记,不能办理个人的《房屋所有权证》。只有开发商进行初始登记,取得了大产权证以后,购房者才能申请办理转移登记,领取个人的《房屋所有权证》。 建设部《城市房屋权属登记管理办法》第十六条“新建的房屋,申请人应当在房屋竣工后的3个月内向登记机关申请房屋所有权初始

登记,并应当提交用地证明文件或土地使用权证、建设用地规划许可证、建设工程规划许可证、施工许可证、房屋竣工验收资料以及其他有关的证明文件。集体土地上的房屋转为国有土地上的房屋,申请人应当自事实发生之日起30日内向登记机关提交用地证明等有关文件,申请房屋所有权初始登记。” 编辑本段初始登记办理程序 一、流程 申请登记→窗口受理→地籍调查→地籍科审核→分管领导审批→登记注册→核发证书→窗口领证 二、办理土地使用权登记应提交的资料 国有土地使用权划拨 1、土地登记申请书; 2、法人及法定代表人证明、身份证明、授权委托书、委托代理人身份证明、营业执照或代码证; 3、规划部门制发的建设用地规划许可证,建设用地规划定点图,征地勘测成果; 4、建设项目立项批准文件; 5、市人民政府批准划拨土地文件; 6、建设用地批准书; 7、国有土地划拨决定书; 8、征地协议、征地补偿清册及征地批准文件; 9、建设项目原土地证书等权源资料 10、其他有关文件 国有土地出让

新建房屋初始登记制度

新建房屋初始登记制度 一、责任单位和责任人 责任单位:市房地产产权市场管理处 责任人:承办人(、)、科员、主管主任 二、权力行使依据 (一)《房屋登记办法》(建设部第号令)第三十条规定:“因合法建造房屋申请房屋所有权初始登记的,应当提交下列材料:.登记申请书;.申请人身份证明;.建设用地使用权证明;.建设工程符合规划的证明;.房屋已竣工的证明;.房屋测绘报告;.其他必要材料。” (二)发改价格[]号第三条规定:“住房登记费元件;非住宅登记费元件。” 三、条件和标准 因合法建造的房屋申请房屋所有权登记的,应办理房屋初始登记。 四、所需材料 登记申请书、申请人身份证明、建设用地使用权证明、建设工程符合规划的证明、建设行政主管部门出具的工程竣工验收备案证(建设行政主管部门不需要验收的,由建设单位出具房屋竣工证明)、房屋测绘报告。 五、受理

承办人(、)对申报材料进行审核。材料齐全、符合法定形式的,予以受理,并出具书面受理通知书;材料不齐全或不符合法定形式的,当场一次性书面告知申请人需要补正的内容。对不符合国家有关法律规定的,出具书面不予受理通知书,并说明不予受理的理由。 六、审查与决定 (一)对符合条件的材料进行审查,并在个小时办结;按照权限不属于齐齐哈尔市房地产产权市场管理处受理的,退回有关材料,并告知申请人向有关部门申请; (二)承办人(、)将有关材料归档。 七、办理时限 受理登记后天内办结。 八、公开公示 本制度原文及相关材料示范文本在齐齐哈尔市政府门户网站()和市房产信息网站()长期公布。 九、监督检查 执行《齐齐哈尔市建设局关于执行规范权力运行制度监督检查办法(试行)》。 十、责任追究 执行《齐齐哈尔市建设局关于违反规范权力运行制度责任追究办法(试行)》。 附件:新建房屋初始登记工作流程图 附件:

房地产开发全流程及详细报建流程

房地产开发全流程及详细报 建流程 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

一项目开发流程及内容 (一)项目开发流程 (二)项目开发流程内容 1、土地获取 深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。 2、立项筹备(项目方案设计阶段) (1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。 (2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。 3、报批报建 (1)提交可行性研究报告和立项申请,到计划发展委员会申请立项; (2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单 体建筑设计报规划局规划管理处审批。) (3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。

(4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。 (5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。 (6)到各规费收缴部门报审、缴费,具体手续办理如下: ?将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑 工程消防意见书。 ?到当地建设局计划财务处缴纳建设规费。 ?到当地教育局计划财务处缴纳教育设施附加费。 ?到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。 ?与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。 ?按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建 图,送园林管理局审批。 ?按当地的人防配套要求,做项目的人防规划,然后将所做的人防规划和人防 工程的立项申请报当地人防办部门审批通过。 ?到当地经济委员会缴纳新型墙体改造费和散装水泥费。 ?到当地城建档案馆签订建设工程档案移交协议书。 ?到当地建设局质监站签订建设工程质监协议,缴纳工程质监费。

个人房屋产权证明范本

合同订立原则 平等原则: 根据《中华人民共和国合同法》第三条:“合同当事人的法律地位平等,一方不得将自己的意志强加给另一方”的规定,平等原则是指地位平等的合同当事人,在充分协商达成一致意思表示的前提下订立合同的原则。这一原则包括三方面内容:①合同当事人的法律地位一律平等。不论所有制性质,也不问单位大小和经济实力的强弱,其地位都是平等的。②合同中的权利义务对等。当事人所取得财产、劳务或工作成果与其履行的义务大体相当;要求一方不得无偿占有另一方的财产,侵犯他人权益;要求禁止平调和无偿调拨。③合同当事人必须就合同条款充分协商,取得一致,合同才能成立。任何一方都不得凌驾于另一方之上,不得把自己的意志强加给另一方,更不得以强迫命令、胁迫等手段签订合同。 自愿原则: 根据《中华人民共和国合同法》第四条:“当事人依法享有自愿订立合同的权利,任何单位和个人不得非法干预”的规定,民事活动除法律强制性的规定外,由当事人自愿约定。包括:第一,订不订立合同自愿;第二,与谁订合同自愿,;第三,合同内容由当事人在不违法的情况下自愿约定;第四,当事人可以协议补充、变更有关内容;第五,双方也可以协议解除合同;第六,可以自由约定违约责任,在发生争议时,当事人可以自愿选择解决争议的方式。 公平原则: 根据《中华人民共和国合同法》第五条:“当事人应当遵循公平原则确定各方的权利和义务”的规定,公平原则要求合同双方当事人之间的权利义务要公平合理具体包括:第一,在订立合同时,要根据公平原则确定双方的权利和义务;第二,根据公平原则确定风险的合理分配;第三,根据公平原则确定违约责任。诚实信用原则: 根据《中华人民共和国合同法》第六条:“当事人行使权利、履行义务应当遵循诚实信用原则”的规定,诚实信用原则要求当事人在订立合同的全过程中,都要诚实,讲信用,不得有欺诈或其他违背诚实信用的行为。

(完整版)房地产项目报建报批流程标准(精版)

房地产项目报建报批流程 一、土地手续办理 1、土地出让合同;通过出让的方式取得土地使用权并签订土地出让合同; 2、土地用地勘测图。 3、建设用地批准书 4、土地契税、地税完税证明(财政局、地税局) 5、土地登记申请,审核发土地使用权证。 二、规划手续 1、项目总平面规划,规划设计方案申报经规委会通过后,发规划批文,按规划批文办理建设用地规划许可证。 2、建设工程规划许可证,根据总平面图规划,进行项目建设工程单体初步设计,申报单体工程规划许可证。 3、交纳规划技术服务费、配套费等,办理城建档案馆移交合约。 三、项目发改立项 1、项目申请报告 2、项目规划批文、总平面规划图 3、环境影响评价 4、抗震设防 5、办理完以上资料后报发改委审批后发立项批文。 四、工程施工手续 1、场地三通一平,达到场地平整,水、电、路通具备施工条件。 2、工程勘察,设计。根据单体工程规划具体要求进行勘察,勘察单位出详细勘察报告后,设计单位进行设计出施工图。 3、图纸设计审查;工程施工图审查(建委审图中心)、消防设计审图(消防局)、防雷设计审核(气象局)、人防手续(人防办)。 4、工程报建,勘察现场。 5、办理工程施工、监理招标,确定施工、监理单位,发中标通知书,签订施工。监理合同。 6、前期绿化设计,办理绿化审批手续。 7、建设工程质量监督手续及建设工程安全监督手续。 8、建筑垃圾处置、商混供应合同。 9、交纳相关费用,社会劳动保障费、开发管理费等。 10、申办建筑工程施工许可证。 五、工程建设阶段 1、临时设施规划办理,规划放线验收工作。 2、开工建设,进行工程质量控制、成本控制、进度控制。 3、配套工程施工建设。 4、房屋面积测绘,办理房屋预售手续(房管局)。 5、签订销售合同。 六、工程项目竣工验收交付使用 1、建设项目单体工程验收。

房产证明格式

房产证明格式 房产证明 兹有位于xxxxxxxxxx房院一处(位于 2常家镇政府斜对过),面积100m,房屋所有 权归xxx所有。 特此证明 xxx镇人民政府 XX年1月5日 第二篇:房产证明 证明 兹有我镇居民在堂街镇区人民广场北侧五层楼房西一门幢楼户有房产一处,该套房产面积128m2。该套楼房符合中心镇建设规划和控制性详细规划。 特此证明 郏县堂街镇村镇建设发展中心 201年月日 第三篇:房产证明 房产证明 兹有我村村民在有房产一处,该房屋所有权产归所有,现租赁给使用,特此证明。 二○一年月日 第四篇:房产证明的格式 房产证明的格式

房产证明是房屋产权证的简称,房屋产权证包括《房屋所有权证》和《土地使用权证》。业主办理房产证首先需要开发商确权。即开发商在商品房竣工验收合格后,30天内必须办理确权登记手续。购房者必须在房地产开发企业已经办理初始登记并领取房地产权属证明书(俗称大产权)的基础上,才能申请办理所购房屋的转移登记,领取房地产权证。只要是新建的商品房,无论其是否出让,产权最后如何分配,在初始登记时,登记机关均是直接将全部产权登记在开发经营企业名下的。 所谓房产,是指有屋面和维护结构(有墙或两边有柱),能够遮风避雨,可供人们在其中生产、学习、工作、娱乐、居住或贮藏物资的场所。(出处:XX年注册会计师全国统一考试辅导教材《税法》第九章第一节) 现在真正急的应该是马上办理产权登记过户才对,不然就连房子也不是他的了。有了产权证,就可以更改户籍住址了。 不需要,只需买卖双方身份证及复印件,卖方结婚证及复印件(单身的提供单身证明,离婚的提供离婚协议及离婚证)房屋所有权证(共有权证),房管局内有照样的表格。 1、户口所在地住房情况证明; 2、现居住地住房情况证明; 3、外地户口需由户口所在地街道或当地房屋管理部门开具无住房证明。 无房证明

房地产开发全套流程大全(完整版)

目录 第一章房地产开发程序简介 (1) 第二章房地产开发公司的设立 (6) 第一步房地产开发公司设立的法律程序 (6) 第一项房地产开发公司设立的相关税费 (6) 第三章土地使用权取得流程 (6) 第二步取得开发土地使用权的法律程序 (7) 第二项取得开发土地使用权的相关税费 (9) 第三步拆迁安置阶段的法律程序 (9) 第三项拆迁安置阶段的相关税费 (10) 第四章房地产开发阶段 (10) 第四步立项和可行性研究的法律程序 (10) 第四项立项和可行性研究阶段的相关税费 (11) 第五步规划设计和市政配套法律程序 (11) 第五项规划设计和市政配套的相关税费 (12) 第五章项目建设阶段 (12) 第六步项目开工、建设、竣工阶段流程 (12) 第六项项目开工、建设、竣工阶段的相关税费 (14) 第六章销售经营阶段 (15) 第七步销售经营阶段的法律程序 (16) 第七项销售经营阶段的相关税费 (16) 第七章物业管理 (17) 第八步物业管理阶段的法律程序 (17) 第八项物业管理阶段的相关税费 (17) 附录:房地产开发专业术语 (18) 第一节面积类 (18) 第二节价格类 (20) 第三节实务类 (22) 第四节管理政策类 (30)

第一章房地产开发程序简介 房地产开发是指房地产开发企业,以盈利为目的投资开发房地产项目,从立项、规划、土地出让或转让、拆迁、建设、到销售等一系列经营行为。我国《城市 房地产管理法》第 2 条对房地产开发下的定义是“指在依据本法取得国有土地所 有权的土地上进行基础建设,房屋建设的行为” 。房地产开发流程主要包括以 下几个程序。 1、前期的准备 前期准备工作主要包括由计委对房地产项目进行立项审批,规委对项目进行规 划审批,进行设计施工,土地出让或转让等。此阶段的主要工作是取得项目开工建设的一系列许可证和取得项目建设用地的国有土地使用权。“五证”中的《建设工 程规划许可证》、《建设工程开工许可证》都是在这个阶段取得的。《国有土地使 用权证》由于开发商支付土地出让金的时间不同,取得的时间也不尽相同。 在房地产开发中,土地的取得是最重要的。现阶段,土地的取得有两种方式:划拨和出让。划拨是指国家将土地无偿划拨给使用人使用,划拨出让的土地由于未向国家交纳土地出让金,不允许作开发利用。一般都是划拨给国家机关、学校等单位使用。出让是指与国家签订土地出让合同,交纳土地出让金获得国有土地使用权的方式。目前的房地产开发除经济适用房外,都属于这种方式。同样,如 果要在划拨土地上进行开发,也要交纳土地出让金,将划拨土地转为出让土地。 出让的土地由于其用途不同,土地的使用期限也不相同。主要分为:居住用地 70 年,工业用地 50 年,商业用地 40 年等。 2、建筑施工阶段 建筑施工阶段是开发商委托建筑公司进行项目建设的阶段。该阶段是房地产 开发的重要阶段。在本阶段,为了更快的收回成本,回笼资金,实现赢利,开发 商通常在建筑阶段采用项目预售的方式对物业进行销售。 3、销售阶段 销售阶段是开发商出售商品房,回收资金实现赢利的阶段。销售分为预售和 现房销售两个阶段,预售即通常所说的期房销售,是指开发商在建设工程竣工之 前进行销售,现房销售即开发商在取得《竣工证》或竣工验收合格文件后进行销售。

房产证办理证明-证明范本.doc

房产证办理证明-证明范本 第一篇:房产证办理证明 房产证办理证明一房产赠与需提交的资料 1、房屋所有权证书; 2、赠与和接受赠与公证书需事先到公证处办理房产赠与公证,由公证处收费办理; 3、赠与人和受赠人身份证及复印件;若受赠人为未成年人,需提交监护人身份证及复印件; 4、房屋所有权登记申请书收件窗口领取。 注:1、若房改房或经济适用住房赠与还需提交房改售房价格审查书、《已购公有住房上市交易申请审批表》收件窗口领取,赠与人及共有人身份证及复印件、共有人委托书;同住成年人同意上市书面意见。 2、若有共有权人的,需提交共有权人书面证明及共有权证书。 3、若当事人不能亲自办理,需提交委托书及受委托人身份证原件及复印件。

二办事程序流程示意图:1.收件窗口领表;2.收件窗口-交件;3.契税、收费窗口-交税费;4.发证窗口领证 三收费标准 1、交易手续费:双方各50% ①住宅:6元/平方米; ②非住宅:10元/平方米。 2、登记费:由受赠方交纳 ①住宅:80元/套; ②非住宅: 1100含100平方米以下的80元/宗; 2100——500含500平方米以下的120元/宗; 3500——1500含1500平方米以下的200元/宗; 41500——3000含3000平方米以下的300元/宗; 53000——10000含10000平方米以下的500元/宗; 610000平方米以上的800元/宗。 3、房屋所有权证书工本费:一本免费,每增加一本收10元。

4、印花税:5元/本由受增人交纳。 5、契税:由受赠方交纳 ①住宅:按房产交易额的1.5%交纳; ②非住宅:按房产交易额的3%交纳。 四领取房产证需携带证件 1、已交税费的发票; 2、受赠人身份证; 3、收件清单。 注:领取房证时,需产权人到场,若产权人不能到场取证,需提交委托或公证书。 在签订了购房合同以后,应当去房管局的房屋交易中心办理商品房销售登记,房管局会颁发一个房屋销售登记证给购房合同的购房人,作为还没有拿到房产证以前,购房人对房屋拥有所有权的证明,以后购房人就凭房屋销售登记证去换取房产证。 第二篇:办理房产证需要证明 办理房产证需要证明单身证明是用来缴纳房产契税用的,去户口所在地的民政局开具,可以代开不过需要带当事人的身份证

房地产项目开发需办的证件及流程

一个完整的房地产项目从开始到竣工,大致可以分以下3大部分 第一部分,房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分,行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分6个阶段: 1、选址定点; 2、规划总图审查及确定规划设计条件; 3、初步设计及施工图审查; 4、规划报建图审查; 5、施工报建; 6、建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。

、规划部门办理项目选址意见书。6. 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相 关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行 审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核 发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计。,

房地产项目开发流程(完整版)

房地产项目开发流程(完整版) 第一部分,房地产开发公司的准备工作 在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。 第二部分,行政审批部分 根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点; 2)规划总图审查及确定规划设计条件; 3)初步设计及施工图审查; 4)规划报建图审查; 5)施工报建; 6)建设工程竣工综合验收备案。 一、选址定点阶段。此阶段一般办理以下事项: 1、计委审查可行性研究报告和进行项目立项。 2、国土资源局进行土地利用总体规划和土地供应方式的审查。 3、建委办理投资开发项目建设条件意见书。 4、环保局办理生产性项目环保意见书(表)。 5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。 6、规划部门办理项目选址意见书。 二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项: 1、人防办进行人防工程建设布局审查。 2、国土资源局办理土地预审。 3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。 4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。 5、规划部门确定建设工程规划设计条件。 三、初步设计和施工图设计审查,此阶段办理以下一般事项: 1、规划部门对初步设计的规划要求进行审查。 2、公安消防支队对初步设计的消防设计进行审查。 3、公安局交警支队对初步设计的交通条件进行审查。 4、人防办对初步设计的人防设计进行审查。 5、国土资源局进行用地预审。 6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。 7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。 8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。 9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

房地产开发全流程及详细报建流程

一项目开发流程及内容 (一)项目开发流程 (二)项目开发流程内容 1、土地获取 深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。 2、立项筹备(项目方案设计阶段) (1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。 (2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。 3、报批报建 (1)提交可行性研究报告和立项申请,到计划发展委员会申请立项; (2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可

证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单体建筑设计报规划局规划管理处审批。) (3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。 (4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。 (5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。(6)到各规费收缴部门报审、缴费,具体手续办理如下: ?将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工 程消防意见书。 ?到当地建设局计划财务处缴纳建设规费。 ?到当地教育局计划财务处缴纳教育设施附加费。 ?到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。 ?与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。 ?按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图, 送园林管理局审批。 ?按当地的人防配套要求,做项目的人防规划,然后将所做的人防规划和人防工 程的立项申请报当地人防办部门审批通过。
