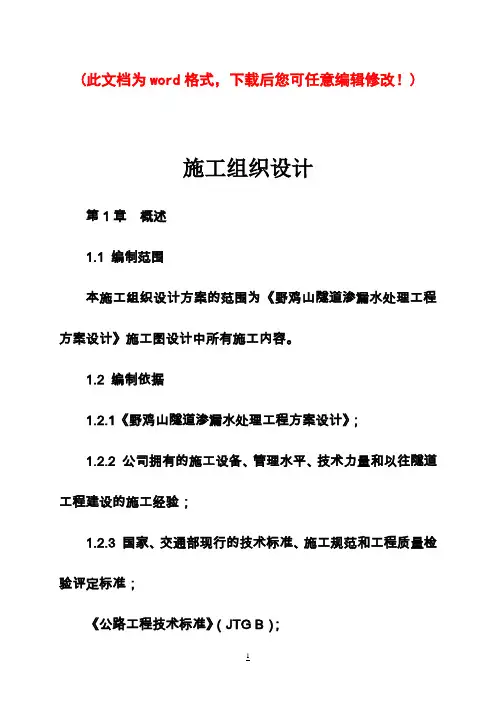

施工组织设计

第1章概述

1.1 编制范围

本施工组织设计方案的范围为《野鸡山隧道渗漏水处理工程方案设计》施工图设计中所有施工内容。

1.2 编制依据

1.2.1《野鸡山隧道渗漏水处理工程方案设计》;

1.2.2 公司拥有的施工设备、管理水平、技术力量和以往隧道工程建设的施工经验;

1.2.3 国家、交通部现行的技术标准、施工规范和工程质量检验评定标准;

《公路工程技术标准》(JTG B);

《公路工程国内招标文件范本》(2003年版);

《公路工程质量检验评定标准》(JTG F)

《公路隧道设计规范》(JTG D)

《公路隧道施工技术规范》(JTJ042-94)

《锚杆喷射混凝土支护技术规范》(GB)

《钢筋混凝土设计规范》(GBJ10-89)

《公路水泥混凝土路面设计规范》(JTG D)

《地下工程防水技术规范》(GB)

《混凝土结构设计规范》(GB)

1.2.4 国家、交通部、河北省政府有关安全、环境保护、水土保持的法律、规程、规则、条例;

1.2.5 现场调查、勘测资料。

1.3 编制原则

1.3.1 安全第一的原则

施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方法。在安全措施落实到位,确保万无一失的前提下组织施工。

1.3.2 优质高效的原则

加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9002质量体系,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中加强标准化管理,控制成本,降低工程造价。

1.3.3 方案优化的原则

科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对隧道破除、防排水、防护、衬砌等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。

1.3.4 确保工期的原则

根据招标文件对本合同段的工期要求,编制科学的、合理的、周密的施工方案,采用信息化管理,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,实现工期目标,满足业主要求。

1.3.5 科学配臵的原则

根据本合同段的工程量大小及各项管理目标的要求,在施工组织中实行科学配臵,选派有施工经验的管理人员,选择专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。选用优质材料,确保人、财、物、设备的科学合理配臵。

1.3.6 合理布局的原则

从节省临时占地、减少植被破坏、搞好环保、防止水土流失、认真实施文明施工等多角度出发,合理安排生产及生活场地、房屋布局,做好环境保护和驻地绿化。工程完成后,及时平整场地,

恢复植被,搞好环境美化。

1.4 工程概况

1.4.1 工程位臵概括

野鸡山隧道位于崇礼县和赤城县之间,全长1655米,属长隧道,于2007年10月31日竣工。运营3年后,隧道拱顶、侧墙多处出现漏水,造成洞内空气潮湿,而且使洞内电路短路,设备损坏,危及行车安全,隧道表面出现裂缝,降低了隧道的稳定性。

1.4.2 主要工程数量及处理方案。

1、k10+796.5—K11+052,长度255.5米,衬砌漏水,环向裂缝。处理方案为重做环纵向排水。

2、k11+052—K11+181,长度129米,衬砌渗水较为严重,环向裂缝,部分衬砌不足。处理方案为重做环纵向排水,衬砌不足段重做衬砌。

3、k11+181—K11+528.5,长度347.5米,衬砌渗水严重,砼

脱落,纵斜环向裂缝、部分衬砌不足。处理方案为重做环纵向排水,重做衬砌。

4、k11+528.5—K11+576,长度47.5米,衬砌渗水比较严重,环向裂缝,部分衬砌不足。处理方案为重做环纵向排水,不足段重做衬砌。

5、k11+730—K11+741.5,长度11.5米,衬砌不足,自然脱落。处理方案为重做衬砌。

1.5 工程重点

隧道衬砌破除、初期支护、二次衬砌及防排水是工程的重点,如何安全破除原有二次衬砌并保证断面尺寸,认真做好防排水是控制质量的关键。

1.6 总体施工思路

针对本合同段施工的主要特点,其施工的总体思路是:严格按照设计规范、检验评定标准、合同文件等要求,遵循新奥法施

工原理,隧道施工中遵循“短破除、强支护、勤检查、勤量测、适时衬砌,稳妥前过,不留隐患,确保安全、确保质量,实现工期”的原则。贯彻“控制断面是基础,层层防护保安全,围岩量测明情况,合理安排出效率,及时清理造环境,衬砌质量树形象”的工作思路。

1.7施工准备

1.7.1 施工调查

进场考察后,立即组织各职能部门进行施工现场勘查,目的主要是核对设计文件和了解施工条件,为改善设计、编制施工组织设计和布臵施工队伍等提供基础资料。施工调查内容为:核对设计文件、了解工程分布情况、水文气象、地质资料、建筑材料、地方能源、通信情况、交通、地方劳动力、生活和生产用水情况及当地关于征租土地、拆迁的有关规定和取费标准等。调查重点是创造工程开工所需的四通一平自然条件,以及沿线物资供应情

况和当地的水文地质、地方政策等。调查完毕后,根据调查资料,为工程开工提出合理方案,并通过项目部会议讨论后形成正式报告。

1.7.2 技术准备

1.7.

2.1 外业准备

现场详细调勘;控制点交接桩及复测,加密施工控制点;料源合格性测试分析;现场纵横断面复核测量工作;现场施工测量放样。

1.7.

2.2 内业准备

施工图纸审核,编写审核报告;临时工程设计与施工;编制施工工艺标准和保证措施;由综合办公室负责实施岗前技术培训;制定施工技术管理办法和实施细则;工程数量及清单复核;测量、试验仪器的计量标定及试验准备工作。

1.7.3 物资准备

做好工程所用材料材质、产量及价格调查,选择合格的供应方。大宗材料如水泥、钢材等按国家基建材料采购与供应暂行规定执行,采用公开招标方式选购,并邀请采购人、监理单位及相关领导部门参加,并将合格供货方名单上报主管部门经审定后签定供需合同。对于特殊材料如隧道防水卷材、外加剂及止水带等及时进行招标,保证特殊材料按计划及时供应。施工材料根据工程进度需要分批分期进场。进场原材料均由厂家提供产品合格证、质保书,经试验检验合格的材料。

1.8 组织机构设臵

1、项目经理部驻地设在隧道出口左侧,作为项目部生活驻地,这里管理方便,水、电和通讯设施都将准备全面,便于生活和施工管理;搅拌站设在引水工程所用的丁字路村南的开阔场地。

2、我项目部按照招标文件要求,成立经授权的现场施工管理组织机构项目部领导决策层设:项目经理、项目总工程师;项目

管理层设:工程技术部、质量安全部、中心试验室、财务部、物资设备部、综合办公室,计划经营部。

1.9 施工平面、临时设施布臵

1.9.1 施工总平面布臵

1.9.1.1 施工便道及场地布设

本合同段施工可利用南赤线作为施工便道,道路运输条件较好,隧道出口右侧作为钢筋加工场地,丁字路村南侧作为搅拌站。

1.9.1.2 通讯、电力的布设及施工用水

电力设施已经解决并满足施工要求,隧道洞口有移动信号覆盖。

生活用水用水车及时运送;工程用水全部采用地下机井水源。深层地下水水质洁净、矿化度低、化学侵蚀性微弱,可满足工程用水需要。为保证混凝土拌和用水,计划在混凝土拌合站修建200m3施工用蓄水池一个。

第2章隧道施工技术方案

2.1 各关键工序施工方法

2.1.1 衬砌破除

2.1.1机械破除

工作平台自上而下,由中间向两边牢固搭建。在搭建工作平台之前,先检测支架稳定性,采取相应处治措施,如支架下垫混凝土预制块、木板等支撑块,以免工作平台不均匀沉降或施工时工作平台摆动、位移或倾斜从而影响破除质量和施工安全;平台满铺跳板,四周设护栏,结构下方搭设防护网,以保证施工安全。

工作平台上设2台风镐,风镐距工作面角度不大于45度。施工方向由拱顶向边墙。工作方向与线路中线平行。

工作平台下方设挖掘机破碎锤装臵。用机械破碎时,挖掘机在工作平台的下部以保证安全。在破碎时保持45度角以保证破除后掉落物不会损坏挖掘机,并保证施工人员的安全。

换拱按纵向3米逐圈进行,破碎顺序为有拱顶到拱角到边墙,机械破碎和风镐破碎不在同一时间段进行。不能大面积拆除二次衬砌,防止坍方和冒顶。风镐凿除二次衬砌之前,必须先把砼的凿除部分与不凿除部分在分界处切开分离以防止对不凿除部分砼的损坏。

架立钻机时用全站仪、挂线相结合的方法,确保断面尺寸,严禁超欠挖。

2.1.2弱爆破

根据工期等条件野鸡山隧道要采用弱爆破方法,爆破完成后,以装载机进行装渣作业,用自卸汽车将弃渣运至弃土场。

2.1.2.1 钻爆设计

为了使隧道开挖轮廓圆顺、控制超欠挖、减少对围岩的扰动,使爆破达到预期的效果。在隧道洞身开挖时,根据岩性的特征,采用不同的爆破技术。

1) 设计原则及参数选择

爆破设计遵守以下原则:炮孔布臵便于提高机械钻孔效率;提高炸药能量利用率,以降低炸药用量;减少对围岩的扰动,控制好开挖轮廓,提高钻爆效果;在保证安全前提下,尽可能提高掘进速度。目前隧道最常用的爆破方法是光面爆破,其设计参数见下表:

根据洞内围岩情况,拟选择的爆破技术参数为:

炮眼深度:30cm;

炮孔直径:Φ40mm;

炸药类型:普通销氨炸药、乳化炸药

雷管间隔:非电毫秒雷管间隔大于30ms。

2) 爆破方案设计

(1) 爆破器材选用

开挖断面无渗水时隧道拱角以上采用Ф25普通销氨炸药,底

眼和有渗水断面采用Ф25乳化炸药。火雷管采用塑料导爆管非毫秒雷管起爆,毫秒雷管采用15个段位的等差毫秒雷管引爆。

(2) 装药结构

周边眼装药采用Ф25小直径光爆药卷间隔装药,导爆索连接,导爆索用竹片和电工胶布与炸药卷绑在一起。

2.1.2.2 开挖各工序施工方法

1) 测量放样

根据施工里程及施工设计图做中线、标高计算工作并绘制开挖施工草图,。放样时,先根据计算资料确定出开挖轮廓;为避免侵限一般需将拱墙部净空放大5cm。需爆破的应根据钻爆设计布臵好炮眼。

2) 钻眼

钻眼作业在多功能台车上进行,设备采用YT-28风钻,钻头直径40mm。钻孔前要安装好作业照明设施,并连接好高压风、水

管。钻孔作业应根据钻爆设计的炮眼布臵及深度进行。钻眼完毕后,按炮眼布臵图对炮眼进行检查并作好记录,对不符合要求的炮眼应重钻,经检查合格后方可通过。

3) 装药连线与起爆

当钻孔完成并检查通过后,便进行装药连线工作。装药结构采用空气柱状结构(如下图所示),每孔装药量根据爆破设计确定。本隧道采用非电毫秒雷管起爆,连线要保证炮眼按设计顺序起爆。

当连线完成后,要对连线进行检查,确认无误后准备爆破。爆破由专人统一指挥,严格按爆破有关安全操作规程执行。

2.2 初期支护

隧道开挖后,初期支护必须紧跟,以便及时形成支护作用,充分发挥围岩的自稳能力。图纸没有初期支护参数。

2.3 隧道防排水工程施工

对于一般岩溶不发育的隧道地段,地下水排放不影响周围生态环境时,采用―防、排、堵、截结合,因地制宜,综合治理‖的原则;对于隧道穿过断裂破碎带,预计地下水较大,当采用以排为主会影响生态环境时,根据实际情况采用―以堵为主,限量排放‖的原则,采取超前帷幕注浆和开挖后径向补注浆等形式,将大面积淋水或局部股流封堵,达到堵水有效、防水可靠经济合理的目的。对于注浆材料,将根据实际情况,选择普通水泥,TGRM水泥基注浆材料或化学浆液,少用、慎用水玻璃,提高浆液材料的耐久性。在暗河发育地段,尽量维系暗河的既有通路,避免封堵暗河。

隧道一般衬砌地段拱墙采用复合防水卷材,按设计,二次衬砌采用防水混凝土,抗渗等级不小于S8。

1、环向、纵向、横向、及暗埋式排水沟

双窑沟隧道环向盲沟间距可根据水流大小调整,环向排水盲沟沿喷射混凝土表面环向布臵,并用固定钉固定,间距1米,采用5厘米的长圆钉。横向排水管为φ10硬聚氯乙烯管材,与边沟沉砂池对应设臵间距为25米,横向排水管应尽量设在环向盲沟处,以便环向盲沟里的水能迅速流入暗埋式排水沟。纵向盲沟设在边墙底部,沿隧道两侧布设,全隧道贯通;环向盲沟沿隧道环向布设,并下伸到边墙脚与纵向盲沟连通。在地下水较大的地段或有集中出水地段应加密布臵。衬砌背后的地下水通过环向排水盲沟、无纺布汇集到纵向盲沟以后,再通过横向排水管引入φ160HDPE暗埋式水沟排出洞外。隧道电缆沟沟采用现浇钢筋混凝土沟身和盖板。

2、洞顶段防排水

洞顶段防排水结合地形在洞顶设截水沟,防止雨水对坡面及洞口的危害,对地面洞穴要及时封堵,保证排水畅通,不影响洞口施工。

洞顶有一段山凹地带长期积水,原排水沟部分段落沉陷已失去排水功能,山凹积水向隧道渗漏,此次对山凹进行地带进行防水处理,对原排水进行修复。

3、洞身防排水

洞身段采用1.5mm厚的PVC防水板和300gm2的土工布组成,防水板幅宽不小于2m,搭接宽度不小于0.1m,搭接处采用热风焊接。

防水板的铺设前测量隧道开挖断面,对欠挖部位及时处理确保二衬厚度,并应经过地质雷达空洞扫锚后方能开始施工。

对喷射砼表面凹凸不平处,特别是连接钢板露头处用高标号砂浆找平,修凿,使喷层表面平顺,上露锚杆头或钢筋网头齐根切除,并用水泥浆抹平,检查防水板有无破损,准备好施工简易台车,电钻,爬行式热合机等机具。

工作平台到位后,首先在岩壁上铺设一层土工布,土工布用专用水泥钉固定。必须保证无纺布足够的搭接长度。土工布铺设完

成后开始铺设防水板。从隧道一侧底部先开始,防水板宽2m,环向铺设,使防水板背后的固定绳缠绕在固定钉上,防水板铺设松紧适度,使之能与岩壁充分接触,铺完后开始焊接,用爬行式自动缝热熔焊机按预定的温度速度焊接。焊接后两条间自动留出一道空腔,利用压气试验检测焊接质量,保证焊缝搭接宽度大于10cm。具体见施工流程图

防水层施工流程图

2.4 二次衬砌施工

1、二次衬砌

二次衬砌是隧道支护施工的最后一道工序,也是最重要和最关键的一道工序;其质量的优劣直接决定了整座隧道的质量评定。根据监控量测回归数据分析,各测试项目所显示的位移率明显减缓并已基本稳定时施作二次衬砌混凝土。

衬砌台车为整体式液压台车。混凝土在洞外搅拌站集中拌制,

轮式搅拌运输车运输,HBT60C泵送入模,插入式振捣器振捣。设混凝土自动计量集中拌合站,配JS750型拌合机和PL1200自动计量配料机,砼采用三次投料拌合,砼搅拌输送车运输,砼输送泵灌注,附着式振动器振捣,插入式砼振动器辅助振捣。特殊地段分部衬砌时可用小型砼输送车运输,人工配合机械灌注。

混凝土施工为保证砼具有良好的密实性,耐久性,达到设计要求的抗压、抗拉、抗渗指标,开工前进行砼配合比的选配,按要求添加砼外加剂,通过试验确保施工配合比。

混凝土灌注采用两侧对称水平分层灌注,保证两侧灌注高差不超过1m,防止侧压引起台车移位。混凝土浇筑中应依据浇筑部位随时调节混凝土坍落度,防止过捣和漏捣,保证混凝土密实,表面光滑,无蜂窝麻面。砼灌注至拱顶采用挤压式倒退逐一泵送砼,确保拱顶砼密实。

输送泵供砼时保持连续运转,输送管宜直,转弯宜缓,接头严

隧道施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 施工组织设计 第1章概述 1.1 编制范围 本施工组织设计方案的范围为《野鸡山隧道渗漏水处理工程方案设计》施工图设计中所有施工内容。 1.2 编制依据 1.2.1《野鸡山隧道渗漏水处理工程方案设计》; 1.2.2 公司拥有的施工设备、管理水平、技术力量和以往隧道工程建设的施工经验; 1.2.3 国家、交通部现行的技术标准、施工规范和工程质量检验评定标准; 《公路工程技术标准》(JTG B);

《公路工程国内招标文件范本》(2003年版); 《公路工程质量检验评定标准》(JTG F) 《公路隧道设计规范》(JTG D) 《公路隧道施工技术规范》(JTJ042-94) 《锚杆喷射混凝土支护技术规范》(GB) 《钢筋混凝土设计规范》(GBJ10-89) 《公路水泥混凝土路面设计规范》(JTG D) 《地下工程防水技术规范》(GB) 《混凝土结构设计规范》(GB) 1.2.4 国家、交通部、河北省政府有关安全、环境保护、水土保持的法律、规程、规则、条例; 1.2.5 现场调查、勘测资料。 1.3 编制原则 1.3.1 安全第一的原则

施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方法。在安全措施落实到位,确保万无一失的前提下组织施工。 1.3.2 优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9002质量体系,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中加强标准化管理,控制成本,降低工程造价。 1.3.3 方案优化的原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对隧道破除、防排水、防护、衬砌等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。 1.3.4 确保工期的原则

隧道工程施工组织设计

摘要 隧道施工组织设计是施工的基本依据。根据施工文件要求、隧道工程特点、围岩条件、工期要求、周围环境、施工技术装备和施工力量等技术与经济因素,在确保安全、经济的前提下,编制隧道施工组织设计。其目的是保证工程按设计要求的质量、计划规定的进度与合理的设计预算,安全、优质、高效地完成施工任务。 xx 隧道确定合理的施工方法、对施工工艺、机械装备、监控量测、工序安排、劳动组织、材料供应、工程投资、场地布置等,作出合理的规划,并提出了组织措施和充分预计可能出现问题的对策, 制定了工期保证措施、安全保证措施和环保措施等。另外,根据各分项工程的工程量、基本施工工序、劳动力安排及工期要求等,编制了施工形象进度图、网络计划图和施工横道图。根据隧道工程规模大小、洞口地形特点、弃渣场位置和水源情况及工期要求等,本着全面规划统筹安排、充分利用地形、因地制宜的原则编制了施工场地布置图。确保隧道施工有条不紊地顺利进行。 本次设计是一次一栋办公楼结构设计,结构设计是在建筑物初步设计的基础上确定结构方案;选择合理的结构体系;进行结构布置,并初步估算,确定结构构件尺寸,进行结构计算。结构计算包括荷载计算、内力分析及截面设计,并绘制相关的结构施工图。 关键词:隧道;施工方法;施工工艺;技术措施;结构;内力;施工图

第一章 工程概况 (1) 1.1 编制依据及原则 (7) 1.1.1 编制依据 ............................................................................................................................ 7 1.1.2 编制原则 .......................................................................................................................... 7 1.1.3 项目目标 ............................................................................................................................ 8 1.2 工程范围及工程数量 . (9) 1.2.1 标段范围 ............................................................................................................................ 9 1.2.2 主要工程数量 .................................................................................................................... 9 1.3 工程地质条件 . (9) 1.3.1 地形地貌 ............................................................................................................................ 9 1.3.2 气象 .................................................................................................................................... 9 1.3.3 地质条件 ............................................................................................................................ 9 1.3.4 水文地质条件 .................................................................................................................. 10 1.3.5 地质构造 .......................................................................................................................... 10 1.3.6 地震烈度 .......................................................................................................................... 10 1.3.7 不良地质及特殊岩土问题 .............................................................................................. 10 1.3.8 工程特点及难点 .............................................................................................................. 10 1.4 隧道施工环境 .. (11) 1.4.1 施工用水 .......................................................................................................................... 11 1.4.2 施工用电 .......................................................................................................................... 11 1.4.3 通讯 .................................................................................................................................. 11 1.4.4 交通运输 .......................................................................................................................... 11 1.4.5 地材供应条件 (11) 第二章 施工准备 (14) 2.1 现场布置 (14) 2.1.1 主工作面选址 .................................................................................................................. 14 2.1.2 弃渣场地及卸渣道路布置 .............................................................................................. 14 2.1.3 大宗材料堆放场地和材料库布置 .................................................................................. 14 2.1.4 生产房屋和生产设施布置 .............................................................................................. 14 2.2 人员及机械配备 . (15) 2.2.1 队伍安排及劳动力组织 .................................................................................................. 15 2.2.2 施工机械设备的配置 ...................................................................................................... 16 2.3 施工技术准备 .. (17) 2.3.1 熟悉图纸资料和有关文件 .............................................................................................. 17 2.3.2 技术交底 .......................................................................................................................... 17 2.3.3 技术保障 .......................................................................................................................... 17 2.4 施工现场准备 .. (17) 2.4.1 复查和了解现场 .............................................................................................................. 17 2.4.2 确定工地范围 .................................................................................................................. 17 2.4.3 清除现场障碍 (17)

电力隧道施工组织设计.北京

昌平区顺沙路(大汤山桥~昌顺界)电力管线工程 电力隧道工程 施工方案 审批人: 审核人: 编制人: 北京路鹏达市政工程有限责任公司 2011年03月15日

目录第一章编制依据 第二章工程概况 第三章主要施工方法 第四章质量目标及保证措施 第五章安全施工措施 第六章文明施工、环境保护措施第七章工期安排及保证措施

第一章编制依据 1.1编制依据 1.1.1设计文件﹤昌平区顺沙路(大汤山桥~昌顺界)电力管线工程电力隧道工程﹥施工图纸; 1.1.2现行的相关法律、法规、规程、标准 1)《北京市市政工程施工安全操作规程》DBJ01-56-2001 2)《施工现场临时用电安全技术规范》JGJ46-88 3)锚杆喷射混凝土支护技术规范GB50086-2001 4)混凝土结构设计规范GB50010-2002 5)混凝土结构工程施工质量验收规范GB50204-2002 6)地下工程防水技术规范GB50108-2001 7)地下防水工程质量验收规范GB5028-2002 8)市政工程有关技术规范 9)电力工程电缆设计规范(GB50217-94)

10)北京市建筑设计研究院编制的《结构设计手册》 11)电力基建工程施工工艺手册土建.电缆沟道分册 12)地下工程质量验收规范(GB50208-2002) 13) 北京市绿色施工管理规程与图列; 14)公司颁布的ISO9000标准质量体系文件及内部体项目管理体系文件等。 第二章工程概况 本工程为随路建设电力管线,使电力管线工程设计满足当地电力发展未来需要,为当地电力未来发展预留接口,同时保证道路运行安全。沿顺沙路由规划6#路至大汤山桥永中北23.0米、大汤山桥至规划5#路道路永中北22.0米新建一条2m*2.3m暗挖电力隧道;新建电力管线全长9.35公里,电力隧道长685米。 2.1.工程地质及水文情况 1)场地总体概述 拟建场地地处北京市昌平区南部,场地起伏不大;地面高程为36.23~37.84米,西低东高; 2)土层分布情况 本地区地层主要为人工堆积土层、新近沉积层和一般第四纪沉积层;拟建场区地形较为平坦,电缆隧道所在范围内具体土层自上至下为:

双向六车道专用隧道施工组织设计

施工组织设计 1.工程概况及重点分析 1.1编制说明 本工程为*****工程土建**标段施工,位于*****附近,主要工程有1#隧道进口段(东线1985m,西线2020m),连接1#隧道匝道(南口东线匝道1105.196m,南口西线匝道733.574m),以及匝道出口连接**路的改建道路,道路全长495.213m。 1.1.1编制依据 ⑴本标段招标文件、设计图纸、补遗书等相关资料。 ⑵现场踏勘所获取的有关资料。 ⑶我公司在类似工程中的施工经验和研究成果,及现有的施工管理水平、技术水平、科研水平、机械设备配套能力和资金投入能力。 ⑷国家现行有关施工及验收规范、规则、质量技术标准,以及***在安全文明施工、环境保护、交通组织等方面的规定。 ⑸国家、部委颁发的其他相关规范和标准及省、市有关规定。 1.1.2 编制原则 ⑴全面响应招标文件的原则 我单位在充分理解招标文件和设计图纸的基础上编制本投标施工组织设计,遵守、执行招标文件各条款的具体要求,完全响应招标文件关于安全、文明施工、环境保护、质量、进度等相关要求。 ⑵风险可控的原则 根据我单位以往类似工程施工经验,结合本工程实际情况,对本工程的风险进行辨识,并进行分析评估,进而制订相应的风险预案和控制措施,有效控制施工安全风险,确保安全施工。 ⑶质量保证的原则 施工过程中严格执行相关规范、规程和技术标准,贯彻ISO9002质量保证体系标准,进行全面质量控制和管理。建立“横向到边,纵向到底,控制有序”的质量保证体系,明确工程质量目标,结合本工程的特征与实际情况制定针对性强、技术先进、措施完善的质量保证措施,努力把本工程建成“浙江省建筑安全及文明施工标准化工地”,争创优质工程。 ⑷工期保障的原则

高速公路隧道工程施工组织设计

XXX 施工组织设计 第1 章编制说明 根据建设单位标前会和答疑会精神以及现场的实地踏勘,结合我公司多年来在公路、市政道路、立交桥等类似市政工程施工中所积累的经验,依据我公司的施工、技术、机械装备和管理等综合水平编制标书,若中标我们将在此基础上遵循合同要求,进一步按照设计文件、技术规范和标准编制出详细的实施性施工组织设计,并严格按照经过批准的施工组织设计进行施工,确保工程实施。 1.1 编制依据 (1) 《XXX施工招标文件》。 ( 2 )招标文件中明文规定的技术规范和标准,以及有关现行的国家和省部级规范和标准。 (3)XXX工程扩大初步设计,宁镇公路立交图纸。 1.2 编制原则 ( 1 )充分遵循招标文件条款的原则。 ( 2)坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。 ( 3)按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。 ( 4 )“严格贯彻安全第一”原则。 5 坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备, 积极寻求为建设单位节约投资的合理化建议, 对技术方案进行不断的优化。 1.3 编制目的在满足建设单位各项要求条件的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。 第2 章工程概况 2.1 工程地理位置及范围 2.1.1 工程位置 XXX工程位于南京市主城东北部,南起宁镇公路与宁栖路交叉口,北止于纬一路,全 长3.78km。其中本标段A主线331.502m, B主线335.252 m及其他支线道桥。如附录1所示。 2.1.2 工程范围 (1)道路部分:A主线自A0+000?A0+184.902; B 主线自B0+000?B0+214.952。 (2)桥梁部分:A 主线自A0(A0+184.902)?A6(A0+331.502); B 主线自B0(B0+214.952)?B5(B0+335.252)。匝道 C D E、G H; F线 桥。 排水部分: 宁镇路边排水暗渠一条。 2.2 设计概况 2.2.1 桥梁工程 A 主线桥:里程桩号A0+184.902 ?A0+331.502,长146.6 m。 墩基础:钻孔浇筑端承桩,8根桩径1.2 m 12根桩径1.5 m桩长范围15.0?20.0 m 4个6.0m X2.4 m 矩形承台、3个5.2 m x 2.2m矩形承台,桥台处13.25 m X5.2 m 矩形承台。 下部结构:6个T型墩柱。 上部结构:箱梁146.6 m,一联5跨等高预应力混凝土连续箱梁,高1.4 m。桥面系:7cm的C25防水混凝土找平层、3cm中粒式沥青混凝土。 B 主线桥:里程桩号:B0+214.952 ?B0+335.252,长120.3m。 墩基础:钻孔浇筑端承桩,16根桩径1.2 m 6根桩径1.5 m桩长范围15.0?20.0 m 4个5.2m

隧道施工组织设计

目录 1. 编制依据、编制范围及编制原则0 1.1编制依据0 1.2编制范围0 1.3编制原则0 2. 工程概况1 2.1线路概况1 2.2主要技术标准1 2.3征地拆迁简况2 2.4工程特点2 2.5工程难点3 2.5.1防水治水 (3) 2.5.2溶隙、溶槽的影响 (3) 2.5.3下穿高速公路 (3) 2.5.4湿喷混凝土 (3) 2.5.5超前地质预报 (4) 3. 所在地区特征4 3.1自然地理特征4 3.1.1地形地貌特征 (4) 3.1.2工程地质特征 (4) 3.1.3不良地质及特殊岩土 (6) 3.2交通运输情况6 3.2.1铁路运输 (6) 3.2.2公路运输 (6) 3.3沿线水、电、燃料等可利用资源情况7 3.3.1水源 (7) 3.3.2电源 (7)

3.3.3燃料 (7) 3.4沿线建筑材料分布情况7 3.4.1砂石料 (7) 3.4.2粉煤灰 (7) 3.4.3水泥 (8) 4. 施工组织安排8 4.1建设总体目标8 4.1.1质量目标 (8) 4.1.2安全目标 (8) 4.1.3工期目标 (8) 4.1.4环水保及节能目标 (8) 4.1.5技术创新目标 (8) 4.1.6职业健康目标 (9) 4.2建设管理组织机构和施工任务划分9 4.2.1建设组织机构 (9) 4.2.2主要管理人员及部门职责 (10) 4.2.3施工任务划分及施工队伍安排 (14) 4.3总体施工安排和主要阶段工期14 4.3.1总体工期安排 (14) 4.3.2总体施工顺序 (14) 4.3.3主要阶段工期安排 (15) 4.3.4施工进度安排依据及原则 (15) 4.3.5主要进度指标的确定 (16) 4.3.6施工进度计划横道图 (18) 4.4施工总体平面布置示意图18 5. 临时设施方案18 5.1大临工程的分布及总体设计原则18

公路隧道施工组织设计

公路隧道施工组织设计

公路隧道施工组织设计 一、主要工程项目施工方案、施工方法 本合同段设青山岭隧道一座,起止里程为K144+050~K145+150,全长1100m。隧道岩性以褐灰、浅灰、灰绿色流纹岩为主,风化厚度大,岩体多以碎裂结构为主,不同风化程度的流纹岩,力学性质差别较大,隧道区域划分为Ⅱ、Ⅲ类围岩。隧道穿越二级分水岭,地下水类型以基岩裂隙水为主,赋水性中-富。 根据对设计文件的理解和实地现场考察,结合我局多年隧道施工的经验,以及对云南特殊地质状况的了解,我们将采取必要的措施、方案,克服施工中可能发生的一切问题,高速、优质的完成隧道的建设。 (一)、施工原则 我单位在多年的“新奥法”施工中,积累了丰富的经验。我们将坚持“光面爆破喷锚紧跟监控量测,及时反馈和修正”的原则。在施工中结合设计,积极推广国内外隧道施工新技术,采用大型施工机械设备配套施工。开挖、出碴、喷锚与二次衬砌施工相配合一条龙作业。坚硬围岩施工,加强掏槽爆破,控制周边光爆选择合理进尺。施工中,我们坚持“短进尺、弱爆破、勤量测、紧封闭”的原则,大小管棚预注浆超前支护,钢架支撑喷射钢纤维砼,及时施作二次衬砌。采用先进的监控量测技术对围岩地质进行超前探测,根据信息反馈拟定相应的施工方案。 (二)、总体施工方案 本隧道为控制工期的工程项目,洞门施工在不干扰洞内施工的情况

下安排同步进行。本合同段隧道通过的围岩有Ⅱ、Ⅲ类围岩,根据围岩类别及地质条件状况,本隧道支护型式分设为S1、S2、S3、S4、S5。各型支护参数如下表所示: 隧 道 支 护 参 数 表 项 目 S1 S2 S3 S4 S5 初 期 支 护 25喷射砼 15 cm 20 cm 18 cm 16 cm 10 cm YF1506锚杆 @90×90cm L=4m @90×90cm L=4m @100×100cm L=4m @110×110cm L=4m @120×100cm L=3.5m 二 次 衬 砌 60 cm 60 cm 60 cm 50 cm 40 cm 仰 拱 60 cm 60 cm 60 cm 50 cm 40 cm 辅 助 措 施 超前大管棚 超前小导管 钢拱架 钢拱架 钢格栅 说明:喷射砼采用钢纤维砼;衬砌采用25#防水砼;其中S1、S2、S3、S4为钢筋砼。 根据本隧道地质情况和设计特点,结合我单位隧道施工技术水平和机械配备情况,以保证工程质量和安全生产为目的,按照新奥法的施工原理进行方案制订和组织施工。明洞衬砌段采用明挖法或明拱暗墙法施工;洞口浅埋段采用中隔墙法或短台阶七步平行流水作业法施工;Ⅱ类 围岩段采用环形开挖留核心土或台阶法施工;Ⅲ类围岩段采用长台阶法。 洞身开挖是隧道施工的关键工序,开挖方案主要根据围岩的情况确

隧道专项工程施工组织设计方案

隧道施工方案 一、编制依据 1.《公路工程技术标准》(JTG B01-2014) 2.《公路隧道设计规》(JTG D70-2004) 3.《公路工程地质勘察规》(JTG C20-2011) 4.《地下工程防水技术规》(GB 50108-2008) 5.《公路工程抗震规》(JTG B02-2013) 6.《公路工程基本建设项目设计文件编制办法》(2015) 7.《铁路隧道新奥法指南》(铁道部基建总局) 8.《岩土锚杆与喷射混凝土支护工程技术规》(GB 50086-2015) 9.《公路隧道照明设计细则》(JTG/T D70/2-01-2014) 10.《公路隧道交通工程设计规》(JTG/T D71-2004) 11.《建筑结构荷载规》GB 50009-2012 12.《室外排水设计规》(GB 50014-2006)(2014版) 13.《给水排水工程管道结构设计规》(GB 50332-2002) 14.《给排水管道工程施工及验收规》(GB 50268-2008) 15. 其它有关的国家及地方强制性规和标准。 16.本单位从事公路隧道施工中积累的丰富经验。 二、编制原则 1、以满足本标段工程施工需要为目的,根据本工程特点合理配置施工班组、机械设备、工程材料等资源。 2、统筹安排,保证重点,科学合理地安排施工进度,组织连续均衡施工生产,做好工序衔接。 3、突出应用新奥法技术、新材料、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保实现工程质量管

理目标。 4、运用现代科学技术,采用先进可靠的安全保证措施,确保生产安全。 5、严格执行现行的《规》、《验标》和《施工技术手册》,运用现代科学技术优化施工组织方案、施工工艺和施工方法。积极推广增产节约,努力降低成本,提高经济效益。 6、树立环保意识,严格按国家和合同关于环境保护的有关规定组织施工,保护好周围生态环境,做到文明施工。 三、工程概况 城步苗族自治县城东路、石板桥棚户区改造配套基础设施污水管网隧道工程建设指挥部拟在城步县县城修建排水隧道,连通城区数个岩溶井,将岩溶涌水集中引流至巫水河,己防集中降水后岩溶涌水水量骤增,灌入城区引发城市涝。本项目主线从石板桥至狮子山下巫水河建设隧道及沿河污水管道,桩号为K0+000~K1+206.556,长度1206.556m;支线1位于K0+277.031处,与磻龙井相连,长度87.906m;支线2位于K0+546.048处,与干龙井相连,长度50m;支线3位于K0+634.572处,与大龙井相连,长度85.505m;支线4位于K0+837.577,与城步县第一中学北面集水井,长度186.699m。本次拟建隧道全长1616.666米(含四条支线,分别为87.906米、50米、85.505米、186.699米),主线隧道地板高程为442.00m—427.8m,由北向南逐渐降低,横断面尺寸方案主线为净宽3.6米,净高3.8米;支线为净宽2.6m,净高3.2m。隧道终点至污水处理厂污水管道设计,长约1200m。 本段施工图设计的路线方案中共设置隧道有主线1座,支线4座: 隧道一览表

盾构隧道施工组织设计

第一章地质描述 第一节概述 一、概述 二、线路段工程地质条件 (一)、地形、地貌 。 (二)、岩土体工程地质特征 (三)、水文地质特征 区间地质描述 区间地质描述详见表7-1-1、表7-1-2;土体主要物理力学性质指标表7-1-3、7-1-4。。 一、科技路站 第三节补充地质勘察

第二章工程特点 第一节工程主要技术难点及对策 第二节工程的主要特点 一、交叉多,干扰大 集中体现在结构交叉多、工序交叉多、接口界面交叉多、专业交叉多、前期与后期交叉多,施工相互干扰较大。执行关键工期计划所发生的各规定部分的工期偏差,会影响其它作业。结构的多交叉,存在空间效应与体系转换问题。 二、地处市区,环境特殊 主要体现在地面建筑物密集,施工对周围环境的影响必须严格控制,文明施工要求严格,环境保护标准高。 三、任务重,系统性强 全部工程要求在33个月内完成。其中,盾构机需要引进,鉴定、安装、调试,前期试掘进进度会放缓,中间加快,出洞又会放缓,还要调头、转场,工序复杂,任务重。采用盾构机施工,这是隧道工厂化施工的模式,其系统性特别强,环节与环节之间的衔接、匹配是否合理,直接影响施工效率,直接影响施工的安全、质量、速度。四、地质复杂,施工难度大 地铁隧道主要穿越Ⅱ4、Ⅲ1层。Ⅱ4层以上主要为砂性土,其渗透性强,富水性好,围岩稳定性极差。Ⅱ4、Ⅲ1层水平分层,盾构机易磕头;且局部地区覆盖层过浅。施工中容易造成地面隆起或沉降。 第三章施工准备 施工准备工作是否充分、到位,将直接影响施工总体安排,影响主体工程能否按时开工,影响到工程开工后能否顺利进行,施工前必须做好各项准备。我局中标后,迅速组成项目部开展各项工作。在最

赵家坝隧道施工组织设计模板

赵家坝隧道施工组 织设计

新建铁路兰州至重庆线夏官营至广元段LYS-5标段 赵家坝隧道施工组织设计 一、编制依据、原则及范围 ( 一) 编制依据 1、兰渝铁路有限责任公司发布的《新建铁路兰渝线夏官营( 不含) 至广元段( 不含) 土建工程施工总价承包招标文件》, 招标编号JS -002。 2 、兰渝铁路有限责任公司发布的《新建兰州至重庆铁路夏官营( 不含) 至广元段( 不含) 土建工程施工总价承包招标》LYS-5标段工程量清单及甲供、甲控材料清单。 3、兰渝铁路有限责任公司发布的《新建兰州至重庆铁路夏官营( 不含) 至广元段( 不含) 土建工程施工总价承包招标文件答疑书》。 4 、中铁第一堪察设计院编制的《新建铁路兰渝线夏官营至广元段招标文件》LYS-5标段初步设计招标用图。 5 、中华人民共和国强制性标准及现行的行业标准、规范。 6、本标段工程拟投入的施工管理、专业技术人员、机械设备等资源。 ( 二) 编制原则 1、认真贯彻党和国家对工程建设的各项方针和政策, 严格执行建设程序。 2、在充分调查研究的基础上, 遵循隧道施工工艺规律、技术规律和安全生产规律, 合理安排施工程序及施工顺序。 3、全面规划、统筹安排、保证重点、优先安排控制工期的关键工序, 确保合同工期。 4、运用国内外先进的施工技术, 科学的确定施工方案。积极采用新技术、新工艺、新设备和新材料, 努力提高产品质量水平。 5、充分利用我部现有的施工机械, 扩大机械化施工范围, 提高机械化程度, 改进劳动条件, 提高劳动效率。

6、合理布置施工平面图, 尽量减少临时工程, 减少施工用地, 降低工程成本。 7、采用流水施工方法、网络计划技术安排施工进度计划, 科学安排冬、雨季项目施工, 保证施工连续、均衡、有节奏地进行。 ( 三) 编制范围 新建铁路兰州至重庆线夏官营至广元段LYS-5标段经理部四分部, 起讫里程范围: DK390+234~DK390+886, 正线652m。工程内容包括: 征地、桥隧道、无碴道床、站场土石方、房建及其它运营生产设备及建筑物, 大临工程等。 二、工程概况及特点 ( 一) 工程概况 赵家坝进口位于桔柑乡赵家坝东南方向, 起讫里程范围: DK390+234~DK390+886, 正线652m。 沿线地表水主要为江河水、溪水、沟水, 地表水系发育,地下水类型主要为第四系孔隙潜水、基岩裂隙水及岩溶裂隙水; 不良地质主要为滑坡、泥石流、岩堆等; 特殊岩土表现为黄土、软土( 松软土) 、膨胀岩; 本标段地震动峰值加速度为0.20g。 ( 二) 地形地貌 属秦岭-昆仑纬向构造体系被后期构造体系改造, 出露三叠系、二叠系、石炭系、泥盆系、志留系等中生界、古生界的地层, 山间盆地内仍零星出露第三系白垩系等新生界、中生界的砂岩、泥岩、砾岩等。 ( 三) 气象特征 位于甘肃省东南部, 属北亚热带湿润向暖温半湿润过渡的季风气候, 受境内高山深谷地形的影响, 在气候上有明显的区域特征, 气候差异悬殊, 垂直分带的差异性明显, 河谷炎热, 山地寒冷。年平均气温14.6℃。最高温度38.6℃, 最低温度-8.6℃, 年平均降雨量471.9, 相对湿度58%。

市政道路及下穿隧道引道工程施工组织设计

市政道路及下穿隧道引道工程施工组织设计

目录 目录 (01) 第一章概述 (02) 第一节编制依据 (02) 第二节工程概况 (02) 第二章施工组织及现场管理 (03) 第一节施工组织机构的建立 (03) 第二节施工组织机构图 (03) 第三节管理职责 (04) 第三章施工前期准备 (08) 第一节技术准备 (08) 第二节施工现场准备工作 (09) 第三节工程测量放线 (09) 第四章施工总平面布置 (10) 第五章施工进度计划及工期保证措施 (11) 第一节施工总体安排 (11) 第二节保证工期的措施 (11) 第六章主要工程施工方案与技术措施 (15) 第一节路基工程施工方案 (15) 第二节雨污水管道及配套井施工方案 (16) 第三节路面工程施工方案 (22) 第四节路肩墙 (30)

第五节桥梁工程 (30) 第六节涵洞工程 (38) 第七节排水工程施工 (40) 第八节标线施工 (41) 第七章质量管理体系与措施 (42) 第一节工程质量组织管理保证措施 (42) 第二节工程质量技术保证措施 (42) 第三节工程质量资源保证措施 (43) 第四节施工质量管理 (43) 第五节工程试验及质量检测程序 (43) 第八章劳动力安排计划 (49) 第九章材料供应计划 (50) 第十章施工安全管理体系与措施 (52) 第十一章雨季施工措施 (56) 第一节雨季施工措施 (56) 第十二章文明施工措施 (58) 第一节现场总平面管理 (58) 第二节地下管线及其他地上地下设施的保护加固措施 (58) 第三节文物保护措施 (58) 第四节粉尘控制措施 (59) 第五节废气控制措施 (59) 第六节污水处理 (59)

公路隧道 施工组织设计

表10 初步施工组织设计方案 一、编制原则及编制依据 (一)、编制原则 根据国道319线涪陵至武隆公路涪陵段隧道工程项目第H合同段招标文件规定的内容和相应的技术标准,在勘察现场的基础上,对本合同段进行了认真的分析和研究,同时考虑了各种自然因素的影响及运输道路、料源、民情等施工条件的制约,并结合我单位的实际情况,编制了本合同的施工方案。在编制过程中,我们本着施工生产专业化、机械化、标准化、科学化的原则,施工中采取平行流水作业,同时集中力量抓好路堤施工、隧道开挖支护及衬砌等重、难点工程,合理安排机械设备和施工队伍,确保工程质量、工期及投资满足业主要求。 (二)、编制依据 1、国道319线涪陵至武隆公路涪陵段隧道工程项目第H合同段招标文件。 2、国道319线涪陵至武隆公路涪陵段隧道工程项目第H合同段施工招标文件及标前会议纪要。 3、第H合同段现场调查的实际情况。 4、公路工程预算,第H段设计图纸和业主要求 5、国家及交通部颁布的现行公路施工技术规范及质量验收标准。 6、本投标人的管理水平、技术装备、人员素质及公路工程方面的施工经验。

二、工程概况 (一)、工程说明 国道319线涪陵至武隆公路涪陵段隧道工程项目第H合同段包括小溪隧道、山嘴岩隧道、及大沟中桥和1410米引道工程。小溪隧道和山嘴岩隧道全长分别为442米和505米,大沟中桥全长50米。 主要技术指标: 公路等级:二级 路基宽度:整体式12米,分离式5.5米 隧道净宽:小溪隧道10.76米 山嘴岩隧道10.76米 桥涵设计荷载:汽车—20,挂车—100 设计洪水频率:1/100 地震烈度:Ⅳ度 (二)气候与水文 本标段属亚热带温湿气候,具盆地和山区气候特点。雨量充沛,无霜期长,湿度大,云雾多,秋多绵雨。年平均气温16~18℃,最高气温43.5℃,多年平均降水量在1200毫米以上,雨量多集中在6~9月,占全年的65%,多年平均相对湿度为76.8~80.7%,多年平均风速1.3M/S,一般风力为3~4级。 本标段线路东侧毗邻乌江,与小溪隧道相距160~200米,与山嘴岩隧道相距60~110米,构成该区的最低侵蚀基准面。乌江由南向北至涪陵流入长江,多年平均流量1653M3/S,最大流量13900 M3/S,最小流量为233 M3/S,

隧道洞口工程施工组织设计方案

新店隧道洞口工程施工组织设计方案 一、工程概况 新店隧道:本隧道全长430m,左右洞呈分离布置,左洞ZK30+204—ZK30+638,长434米,右洞YK30+195—YK30+607,右线412米。新店隧道区属剥蚀区丘陵地貌,地表植被发育,地形起伏变化一般,山体较圆缓,天然山体坡度约15o-30o。进口处地面高程70-72m,出口处地面高程59-61m,进口段自然坡度15o-20o,出口段自然坡度20o-30o。 隧址区地表上覆第四系残坡积层(Qel-dl);下卧侏罗纪梨山组(J11)砂岩及燕山早期侵入花岗岩及其风化层。地表水总体较贫乏,除层理、节理裂隙密集带外,未见其他规模较大、透水性较好的断裂发育。 二、施工准备 1、施工场地 ①隧道作业队驻地租用当地闲置的山地自盖生活区,配电房、压风机房设在出口路基上、混凝土采用集中搅拌。 ②隧道施工用电由当地专业电力局引接,接线长约2.0km,在隧道出口安装两台630KVA变压器,另外配备两台250KW发电机以作备用。 ③施工用水:根据现场条件,新店隧道出口附近水源较丰富,就近河流取水,采用高位水池供水,在新店隧道出口洞顶轴线外约60米的高处设蓄水池一座,以保证隧道开挖时的水压力,容量50m3,高山水池在隧道开挖前修建完工。 ④施工用风:在隧道出口设供风站一处,内设电动空压机1台。

⑤三管两线布置: 综合施工现场实际情况,将高压风管、高压水管、通风管布置在洞口右侧,动力线和照明线布置在左侧(距地面要求2-2.5米以上),三管两线布置照明线面成洞地段采用320V,掌子面附近采用36V安全电压。见图1“三管两线布置图”。 图1 洞内管线路布置图 ⑥砼工厂:在隧道出口设1台JS500强制式拌合机,混凝土由混凝土输送泵输送。 三、工期安排 隧道洞口工程所需设备在2011年2月30日前完成进场。 根据本工程特点、工程量情况和我单位施工技术力量、机械设备实力情况,安排本工程段于2011年3月1日开工,2012年2月29日竣工。

高速公路隧道施工组织设计

高速公路隧道工程 施 工 组 织 设 计 XXX工程公司 年月日

xxx施工组织设计 第一章编制说明 第一节编制依据 一、《二连浩特至河口国道主干线(山西境)xxx工程招标文件(第6B 合同段)》。 二、招标文件提供的设计图、工程量清单等有关资料。 三、国家、交通部现行设计规范、施工规范、验收标准及有关文件。 四、招标期间招标单位与投标单位所有来往的函件及补遗资料。 五、我集团公司对施工现场实地勘察、调查资料。 六、我集团公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。 七、我集团公司可调用到本合同段的各类资源。 第二节编制范围 《二连浩特至河口国道主干线(山西境)xxx工程招标文件(第6B 合同段)》所规定的雁门关隧道,包括路基土石方、隧道、排水、防护、绿化及环境保护等项目的全部工程内容。 第三节编制原则 一、安全第一的原则 施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,特别是断层等不良地质地段的隧道施工安全等。在安全措施落实到位,确保万无一失的前提下组织施工。 二、优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9001 质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准化管理,控制成本,降低工程造价。 三、方案优化的原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对不同围岩类别的爆破掘进、不良地质条件的处理、两次模筑衬砌等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。 四、确保工期的原则 根据招标文件对本合同段的工期要求,编制科学的、合理的、周密的施工方案,采用信息化技术,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足建设单位要求。 五、科学配置的原则 根据本合同段的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派有隧道施工经验的管理人员和专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。 选用优质材料,确保人、财、物、设备的科学合理配置。 六、合理布局的原则 从节省临时占地、减少植被破坏、搞好环保、防止水土流失、认真实施文明施工等多角度出发,合理安排生产及生活场地、房屋布局,做好环境保护和营区绿化。工程完成后,及时平整场地,恢复植被。 第四节遵循的规范和标准 本投标文件施工组织设计遵循的主要规范、标准见表1-1。(表略) 第二章工程概况 第一节工程概况 一、项目地点 雁门关隧道为全线最长的隧道,进口位于代县白草口乡东水泉村,出口位于上田乡新庄村。第6B合同段起讫里程桩号左线为ZKll0+270~ZKll2+840,长2570m;右线为

高速公路及隧道机电工程施工组织设计

高速公路及隧道机电工程施工组织 八、初步施工组织计划 一、施工组织机构、施工总平面布置图、施工总体进度计划表 1.1施工组织机构图 1.2 施工总平面布置图 1.3 施工总体进度计划及措施 二、质量目标、工期目标(包括总工期、节点工期)、安全目标 三、对项目重点、难点工程的理解及施工方案、工艺流程 四、保证措施 4.1质量体系与保证措施 4.2工期保证措施 4.3人员安排与保证措施 4.4 安全生产保证措施 4.5 环境保护、水土保持、施工后期的场地恢复措施 4.6 支付保障措施

一、施工组织机构、施工总平面布置图、施工总体进度计划表 1.1施工组织机构图 项目管理层由项目经理、项目总工、安全主管、质量主管等成员组成,在建设单位、总包单位、监理单位的共同指导下,负责对本工程的工期、质量、安全、成本等实施计划、组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。项目经理部对工程项目进行计划管理。 1.2 施工总平面布置图 按照施工方案和施工进度的要求,结合现场实际情况,对施工现场的道路交通,材料和工艺设备的仓库储场、现场加工制作场所、办公生活房屋做出合理规划布置。

1.3 施工总体进度计划及措施

1.3.1施工管理程序 1.3.2施工总体进度计划表

二、质量目标、工期目标(包括总工期、节点工期)、安全目标 1、质量目标 工程质量达到设计的功能与标准,交工验收为合格,竣工验收为优良。 2、工期目标 工期目标:2011年8月1日至2012年10月31日。节点工期目标祥见1.3.2施工总体进度计划表。 3、安全目标 杜绝一切人身、行车、设备责任事故,保证施工期内负伤率为零。 三、对项目重点、难点工程的理解及施工方案、工艺流程 3.1工程难点 (1)技术要求和系统集成度高 (2)防护要求高 (3)施工安全难度大 (4)施工界面及集成接口复杂 3.2工程重点 (1)施工图设计 (2)前期土建工程检查确认 (3)设备采购 (4)设备安装、调试质量的控制 (5)与相关工程的协调配合
