学院:土木建筑与力学学院

专业年级:04级土木工程

学生姓名:学号:

设计题目:宾馆设计

起迄日期:2008.4---2008.6

指导教师:

教研室负责人:

日期: 2008 年04 月01 日

施工组织设计

1 工程概况...............................................1

2 施工部署.、、...........................................2

3 施工准备..............................................5

4 土方工程..............................................5

5 钢筋工程..............................................6

6 模板方案..............................................8

7 混凝土工程...........................................15

8 脚手架方案...........................................15

9 防水工程.............................................16

10 冬期施工方案.........................................16

11 雨期施工方案.、、......................................16

12 梁柱节点混凝土的施工措施............................17

13 施工技术管理.........................................17

14 工程质量目标及质量保证体系..........................21

15 文明安全工地管理....................................25

施工组织设计

1 工程概况

1.1 工程关系

工程名称:香樟园宾馆建筑结构及项目实施规划设计

工程地址:长沙市香樟路沿街

建设单位:

设计单位:

监理单位:

总承包单位:

1.2 工程地点、环境及施工条件

长沙市香樟路沿街地段,规划设计图已经经过审批,场地已平整完毕,红线图见附图1 所示。长沙市计委已经下达“基本建设计划书”;已经委托xx 市勘察设计院完成“岩土工程勘察报告”。本工程基地面积4000-5000 平方米,建筑总面积18000m

2 施工部署

2.1 施工组织机构形式

图1 项目管理组织构架图

2.2 流水段划分

根据总体施工部署,本工程分裙楼以下两大段同时施工,内部再各分作三大流水段进行流水施工

3 施工准备

3.1 技术管理方案

3. 1. 1 建立健全技术管理责任制,做好内部分工,明确职责,责任到人。

3. 1. 2.进场后即组织技术人员认真熟悉图纸,尽量减少技术失误。

3. 1. 3.每项工程施工前由栋号技术负责人编制切实可行的施工方案、措施,并报有关单位审批后实施,确保工程以最优的方案进行施工。

3. 1. 4 抓好现场的技术指导和检查监控,将问题消灭在现场。

3.1.5 规范、资料,测量、试验器具、设备

3. 1. 5. 1 工规范、图集、手册

施工规范全订本一套。88JX《建筑构造通用图集》一套。施工手册一套。及其他国家有关建筑设计和施工技术规范、规程等。GBJ50204-92《混凝土结构工程施工及验收规范》和96G101 《混凝土结构施工图平面整体表示法制图规则和构造详图》技术质量每人配备一本。GBJ300-88《建筑安装工程质量检验评定统一标准》

3. 1. 5. 2 测量工用具:

经纬仪一台。全站仪一台。水准仪一台。3m、5m 塔尺各一把。30m、50m 钢尺各2 把。无线对讲机四套(其中二套用于指挥塔式起重机和现场)其他测量工具。

3. 1. 5. 3.试验器具

标准养护室一间。标准混凝土、砂浆试模。混凝土振动台一台。其他试验设备。

3. 2 现场准备

3. 2. 1 劳动力组织

本计划为施工高峰计划,每月的劳动力计划,以工程进度情况及时编制上报。

表1 结构施工主要劳动力使用计划表

3. 2. 2 机械设备配备

依据施工进度计划、工程量及机械台班量确定主要机械投入情况见表2。

3. 3 主要材料准备

为满足施工及现场堆放材料的需要,一方面在组织供应上采取系统化管理措施,紧随工程进度提供物资;另一方面对进入现场堆放的物资严格管理,加强标识,规

范收发领料制度。钢筋的加工设于场外,钢筋加工成半成品后,运至现场工作面进行最后的组合、连接成型。木材加工:根据现有条件,木材加工、半成品堆放设于场内,考虑环保需要,木材加工场加设防噪声污染的全封闭措施。本工程使用商品混凝土,采用塔式起重机及泵送相结合的方式运至作业面。混凝土浇筑配合小步流水,每次浇筑时间在6h 以内,方便施工操作,确保了施工质量,又减少施工对周围环境的影响。装修施工阶段现场建立砂浆搅拌站,现场拌制,满足砌筑、抹灰施工的需要;装修材料根据安排进场,存放在指定位置。

3. 4 现场水、电准备

3. 4. 1 现场施工及消防用水:

建设单位在本工程的东侧提供一个直径为80mm 水源的接口,以此接口分别向南北两端引出两个消防井;并在东侧安装一套施工及消防用水自动控制系统,用于楼上施工用水和消防用水。

表4-3 主要施工机械设备表

3 .4. 2 现场施工用电

建设单位提供施工电源两个,一个350 KVA,位于现场西北角,直接引入现场西北角的1 号总配电箱,主要用于现场办公及裙楼施工用电。另一个500 KVA,位于酒店地下配电室内,由建设单位提供两台配电柜,安装在现场的东南角;主要用于塔式起重机,消防泵,钢筋、木工加工及楼层用电。

4 土方工程

4. 1 土方开挖

本设计基础选用桩基础,基础顶面标高为-3.600m,框架的计算单元如图1取8轴的一榀框架计算,假定框架嵌固于地下室顶板,框架梁与柱刚接,由于各层柱截面尺寸不变,故跨度等于柱截面形心轴线之间的距离。地下室柱高从基础顶面算至底层楼面,地下室高3.6m,故地下室柱计算高度为3.6m,一层为4.5 m,2~3层为4.2m,夹层为2.1m,其余各层为3.3m。

4.2 土方回填

4. 2. 1 回填土方要求

本工程边坡支护采用护坡桩技术,基坑肥槽较小;回填土要求采用2﹕8 灰土分层夯实,回填土压实系数0.93,夯实后的回填土密度不应小于15KN/m3。土方回填施工前,将土样及灰样送公司试验室做试配,确定压实系数。

4. 2. 2 回填土方施工

外墙防水及其保护层由下往上分三步施工,待施工至第二步后,即可插入土方回填工序。回填土有机质含量应小于5%,夯实后的干密度不应小于15kN/m3。基础

位于回填土上时,土方回填,严格控制施工工序和土质的含水率,回填土质的含水率一般以手握能成团,落地后能摔碎为宜,以确保回填质量;回填时,基坑内的碴土、积水等清理干净,做到干燥不潮湿。当土层含水率较大时,掺入白灰粉降低含水率,对于含水率过大的土质,将铺开晾晒,仍不能满足要求的,重新换土。土方回填时,采用4 台HW-C-20 型蛙式打夯机沿东西两侧,由南向北同时作业,夯实遍数不少于四遍(以现场实验为准)。分层回填,分层厚度不大于300mm。

4. 2. 3 回填土方质量验收

回填前技术人员绘制回填平面图,并注明回填层数,检查点位;现场试验员每层取样试验,合格后方可进行下层回填,并做好记录。

5 钢筋工程

5.1 钢筋工程概况

本工程框架结构,桩基础;框架工程为二级抗震。钢筋的主要规格:底板为φ25. φ28 和φ32 三种规格;地下室外立墙筋主要是φ22,水平筋主要为φ18;梁、柱主筋主要φ22~φ32,箍筋主要为φ10 和φ12;板钢筋主要φ8~φ12。

5.2 钢筋放样

本工程采用03G101《混凝土结构施工图平面整体表示方法制图规则和构造详图》制图,施工图标注简单,进行钢筋放样时要进行二次设计工作量较大。为此计划设专人根据施工图和图集要求进行二次绘图、放样,确保钢筋放样准确。

5.3 钢筋加工

施工组织设计毕业论文

毕业设计施工组织设计 欢迎您查阅我的文档 学院:土木建筑与力学学院 专业年级:04级土木工程 学生姓名:学号: 设计题目:宾馆设计

起迄日期:2008.4---2008.6 指导教师: 教研室负责人: 日期: 2008 年04 月01 日 施工组织设计 1 工程概况...............................................1 2 施工部署.、、...........................................2 3 施工准备..............................................5 4 土方工程..............................................5 5 钢筋工程..............................................6 6 模板方案..............................................8 7 混凝土工程...........................................15

8 脚手架方案...........................................15 9 防水工程.............................................16 10 冬期施工方案.........................................16 11 雨期施工方案.、、......................................16 12 梁柱节点混凝土的施工措施............................17 13 施工技术管理.........................................17 14 工程质量目标及质量保证体系..........................21 15 文明安全工地管理....................................25 施工组织设计 1 工程概况 1.1 工程关系

施工组织设计毕业论文开题报告

施工组织设计毕业论文开题报告 随着建筑行业强烈的市场竞争和我国加入世界贸易组织,建筑工程施工组织设计已经不单是工程投标及建设的技 术性文件,而且还是指导工程项目成本控制及实施的经济性 文件。施工组织设计编制的深度及广度在建筑工程施工生产 管理过程中对经济效益起着举足轻重的作用。施工组织设计 产生于计划经济年代,是施工企业对施工项目进行技术管理 的文件。如今,建筑市场依照国际惯例,工程施工的发包和 承包实行工程招标投标制和合同管理制,工程的管理实行业 主责任制、项目经理责任制和工程建设监理制等。新制度的 实行,使项目管理的模式也相应发生了变化,而工程施工环 境和技术环境的变化,使施工组织设计的地位和作用发生了 根本性的变化。因此,施工组织设计的创新是施工企业必须 面对和重视的问题。 哈尔滨水木兰亭小区4号住宅楼工程施工组织设计,该设计题目符合专业培养目标的要求,通过该设计使自己能够 综合学习和理解大学四年所学的各科专业知识,培养自己综 合运用理论知识和专业技能解决实际工程的能力。掌握建设 工程施工组织编制的内容、方法,根据不同的施工项目,合 理的选择施工方案,制定合理的施工技术措施,编制合理的 进度计划、劳动力、资源需要量计划,用以指导工程施工。 通过对一个实际工程的设计,使自己能综合运用所学的

专业理论知识去解决实际的工程应用问题。为今后走上工作 岗位打下坚实的基础,努力成为为工程建设领域的高级技术 应用型人才。,结合实践,理解和掌握所学的各科知识,培 养综合运用理论知识和专业技能的能力,学会分析和解决工 程各项施工中所遇到的各种实际问题,熟悉工作程序和方法, 为今后打下坚实的理论和技术基础。根据以往工程实践经验, 合理的编制施工组织设计,能准确反映施工现场实际,节约 各种资源,在满足建设法规规范和建设单位要求的前提下, 有效地提高施工企业的经济效益。 施工组织设计编制的由来及现状 施工组织设计师前苏联经济体制下的产物。在20世纪60—70年代,我国个施工企业均为计划经济体制下的企业, 所以对施工组织设计重视不够,当时只将施工组织作为一本 技术性文件,职能单一,与整个项目管理项目组织无关。在 进入80年代,随着市场经济的深入,施工组织设计业在不 断改变自己的角色,在施工组织加 入了项目管理的一些职能,施工组织设计由原来的纯技 术性文件改变为技术管理性文件。随着项目法在全国的大面 积推广和我过招投标工作的发展,作为施工组织设计已经不 单纯事一个技术组织文件了,它不仅指导项目的技术实施, 而且在质量管理、安全管理、进度管理、季节性管理、项目 组织、、项目协调等方面做了大量文章。近几年,在施工组

房地产施工组织设计毕业论文

房地产施工组织设计毕业论文 目录 一、总则 (1) 1.1编制依据 (1) 1.2编制原则 (1) 1.3工程采用的技术规 (1) 1.4目标管理指标 (2) 二、工程概况 (3) 2.1一般概况 (3) 2.2结构概况 (3) 2.3建筑设计概况 (4) 2.4建筑节能设计说明 (6) 三、施工部署 (7) 3.1现场总平面布置 (7) 3.2施工临时供水供电线路布置 (7) 3.3施工准备 (7) 3.3.1技术准备 (7) 3.3.2物质准备 (8) 3.4劳动力计划 (8) 3.5新技术、新工艺、新材料推广计划 (8) 3.6运输方式 (9) 3.7施工用水、施工临时用电量计算 (9) 四、施工组织机构和施工人员配备 (9) 4.1施工组织机构 (9) 五、投入本工程的施工机械设备 (10) 5.1施工机械设备选择 (10) 5.2进场主要机械设备计划 (10) 六、施工总进度计划及工程总体施工顺序主要工序、工艺流程 (10) 6.1施工总进度计划 (10)

6.2工程总体施工顺序 (10) 6.3土石方开挖工程 (10) 6.4基础工程 (11) 6.5主体结构工程 (11) 6.6室装饰 (11) 6.7外墙及室外工程 (11) 七、主要分部分项工程施工方法 (11) 7.1测量放线 (11) 7.2土石方开挖施工 (12) 7.3基础工程施工 (13) 7.4上部结构施工 (14) 7.4.1模板工程施工方案 (14) 7.4.2钢筋工程施工方案 (16) 7.4.3混凝土工程施工方案 (20) 7.4.4砌体工程施工方案 (22) 7.4.5悬挑双排钢管扣件式脚手架施工方案 (23) 7.6装修施工方案 (29) 7.6.1室装修施工方案 (29) 7.6.2外墙装修施工方案 (32) 7.7屋面防水施工 (37) 7.8卫生间防水施工方案 (38) 7.9门窗施工方案 (38) 7.10建筑节能施工方案 (39) 7.11安全文明施工方案 (42) 八、质量保证措施 (42) 8.1工程质量总体保证措施 (42) 8.2针对各分部分项工程质量通病所制订的保证措施 (44) 8.3质量保证计划书 (45) 8.3.1目的 (45) 8.3.2编制计划依据 (45) 8.3.3工程材料采购 (46) 8.3.4 施工过程控制 (46)

施工组织设计毕业论文

四川建筑职业技术学院5号教学楼 施 工 组 织 设 计 设计题目: 姓名:

系(院): 专业名称: 指导老师: 年月日 摘要: 施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。本施工组织设计是针对德阳市四川建筑职业技术学院5号教学楼施工的纲领性文件。编制时对项目管理机构设置、施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。本施工组织设计包括:施工方案的设计,主要分项工程施工方法的设计,基础工程设计中的土方工程;主体工程设计中的模板工程、钢筋工程、混凝土工程、脚手架工程、砖砌筑工程、屋面工程、装饰工程、给排水管道安装、电气安装工程等,以及质量保证措施的设计、安全技术措施的设计、施工现场文明施工措施的设计、降低成本措施的设计和各项资源需用量计划的设计。 关键词:工程施工设计安全文明

目录引言

第一章编制说明·1 第一节编制目的·1 第二节指导思想·1 第三节编制依据·1 第二章工程概况·2 第一节建筑概况·2 第二节建筑墙体·2 第三节建筑装饰·2 第四节结构概况·2 第五节电气安装工程·2 第六节给排水安装工程·3 第三章施工部署·4 第一节总体施工部署··4 第二节施工组织和协调管理·4 第三节施工段的划分·7 第四节施工准备·8 第五节施工总平面布置·9 第四章主要施工方案·11 第一节工程施工测量方案·11 第二节土方施工方案·13 第三节钢筋工程·15 第四节模板工程·20

施工组织设计毕业论文范文

摘要 本工程位于江西省南昌市经济技术开发区的帝泊湾小区的商业会所,根据毕业设计的要求,结合本工程的具体情况和有关现行规范、规程等资料,编制的单位工程施工组织设计文件。一个科学的施工组织设计,将使建筑施工活动协调有序,提高工作效率,达到缩短工期、降低成本、争创优质的效果,并争评省优秀工程。 本单位工程施工组织设计分为八章,分别是工程概况、施工方案、工程量计算书、施工准备、施工部署、施工进度计划、施工平面布置、安全施工的措施。通过熟悉设计资料和图纸,估算出整个工程量,并结合预算定额的相关要求和规范,合理安排施工顺序,充分利用机械设备,努力提高劳动效率,组织现场安全、文明施工及环境保护,从而确保工程的安全和质量。 关键词:施工组织设计;施工方案;进度计划;施工平面图

目录 摘要................................................................ I 前言. (1) 第一章工程概况及特点 (2) 1、工程概况 (2) 2、施工条件 (3) 3、工程特点 (3) 第二章施工方案的选择 (4) 一、确定施工流向和施工程序 (4) 二、确定施工过程的施工顺序 (4) 三、施工方法与技术措施 (5) 第三章工程量计算书 (12) 第四章施工准备 (35)

前言 施工组织设计是对施工活动实行科学管理的重要手段,它具有战略部署和战术安排的双重作用。它体现了实现基本建设计划和设计的要求,提供了各阶段的施工准备工作内容,协调施工过程中各施工单位、各施工工种、各项资源之间的相互关系。用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施工项目管理有机结合的产物,它是工程开工后施工活动能有序、高效、科学合理地进行的保证。 施工组织设计一般包括四项基本内容:①施工方法与相应的技术组织措施,即施工方案。②施工进度计划。③施工现场平面布置。④有关劳力,施工机具,建筑安装材料,施工用水、电、动力及运输、仓储设施等暂设工程的需要量及其供应与解决办法。前两项指导施工,后两项则是施工准备的依据。而施工组织设计的繁简,一般要根据工程规模大小、结构特点、技术复杂程度和施工条件的不同而定,以满足不同的实际需要。复杂和特殊工程的施工组织设计需较为详尽,小型建设项目或具有较丰富施工经验的工程则可较为简略。 从计算工程量开始,根据最小工作量面安排劳动人数和劳动定额,排出施工进度计划,再由进度计划安排出资源需用量表,根据资源需用量计划来将限有施工场地进行布置,最后设立安全、文明和季节性施工措施。完成最终的单位工程施工施工组织设计。从中可以让我们更熟悉工程清单计价规范,掌握工程量计价规则,熟悉计算过程中需要注意的事项,运用AutoCAD绘制施工场地布置图和进度计划和资源需用量,结合相应的消耗量定额及用水用电定额安排和布置临时工程。 所以选择施工组织日志作为毕业设计的意义就在于通过对一项完整的单位工程的施工组织设计进行编制,我们对整个施工过程就有一个完整和系统的认识,还能培养自身综合分析问题和解决问题的能力,以及组织管理和协作能力,培养自己严谨、扎实的工作作风,强烈的事业心和责任感。

某工程施工组织设计毕业设计论文

毕业论文声明 本人郑重声明: 1.此毕业论文是本人在指导教师指导下独立进行研究取得的成果。除了特别加以标注地方外,本文不包含他人或其它机构已经发表或撰写过的研究成果。对本文研究做出重要贡献的个人与集体均已在文中作了明确标明。本人完全意识到本声明的法律结果由本人承担。 2.本人完全了解学校、学院有关保留、使用学位论文的规定,同意学校与学院保留并向国家有关部门或机构送交此论文的复印件和电子版,允许此文被查阅和借阅。本人授权大学学院可以将此文的全部或部分内容编入有关数据库进行检索,可以采用影印、缩印或扫描等复制手段保存和汇编本文。 3.若在大学学院毕业论文审查小组复审中,发现本文有抄袭,一切后果均由本人承担,与毕业论文指导老师无关。 4.本人所呈交的毕业论文,是在指导老师的指导下独立进行研究所取得的成果。论文中凡引用他人已经发布或未发表的成果、数据、观点等,均已明确注明出处。论文中已经注明引用的内容外,不包含任何其他个人或集体已经发表或撰写过的研究成果。对本文的研究成果做出重要贡献的个人和集体,均已在论文中已明确的方式标明。

学位论文作者(签名): 年月

关于毕业论文使用授权的声明 本人在指导老师的指导下所完成的论文及相关的资料(包括图纸、实验记录、原始数据、实物照片、图片、录音带、设计手稿等),知识产权归属华北电力大学。本人完全了解大学有关保存,使用毕业论文的规定。同意学校保存或向国家有关部门或机构送交论文的纸质版或电子版,允许论文被查阅或借阅。本人授权大学可以将本毕业论文的全部或部分内容编入有关数据库进行检索,可以采用任何复制手段保存或编汇本毕业论文。如果发表相关成果,一定征得指导教师同意,且第一署名单位为大学。本人毕业后使用毕业论文或与该论文直接相关的学术论文或成果时,第一署名单位仍然为大学。本人完全了解大学关于收集、保存、使用学位论文的规定,同意如下各项内容:按照学校要求提交学位论文的印刷本和电子版本;学校有权保存学位论文的印刷本和电子版,并采用影印、缩印、扫描、数字化或其它手段保存或汇编本学位论文;学校有权提供目录检索以及提供本学位论文全文或者部分的阅览服务;学校有权按有关规定向国家有关部门或者机构送交论文的复印件和电子版,允许论文被查阅和借阅。本人授权大学可以将本学位论文的全部或部分内容编入学校有关数据库和收录到《中国学位论文全文数据库》进行信息服务。在不以赢利为目的的前提下,学校可以适当复制论文的部分或全部内容用于学术活动。 论文作者签名:日期: 指导教师签名:日期: 某工程施工组织设计 摘要 施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。

施工组织设计毕业论文汇编

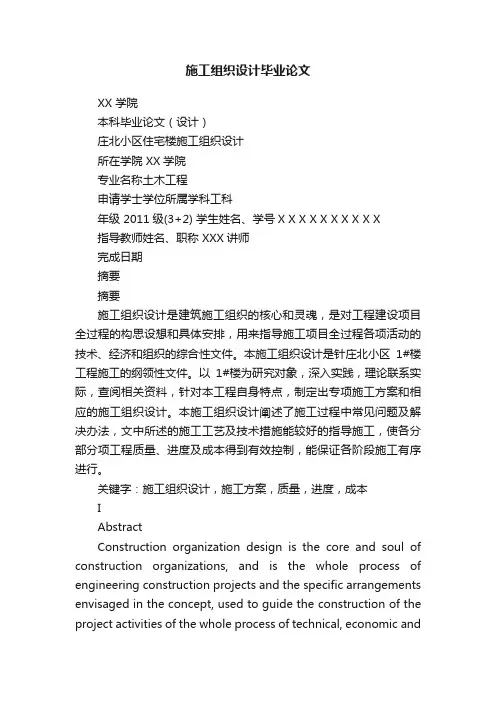

XX学院 本科毕业论文(设计)庄北小区住宅楼施工组织设计 所在学院XX学院 专业名称土木工程 申请学士学位所属学科工科 年级2011级(3+2) 学生姓名、学号X X X X X X X X X X 指导教师姓名、职称XXX讲师 完成日期2013年5月30日

摘要 摘要 施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。本施工组织设计是针庄北小区1#楼工程施工的纲领性文件。以1#楼为研究对象,深入实践,理论联系实际,查阅相关资料,针对本工程自身特点,制定出专项施工方案和相应的施工组织设计。本施工组织设计阐述了施工过程中常见问题及解决办法,文中所述的施工工艺及技术措施能较好的指导施工,使各分部分项工程质量、进度及成本得到有效控制,能保证各阶段施工有序进行。 关键字:施工组织设计,施工方案,质量,进度,成本 I

Abstract Construction organization design is the core and soul of construction organizations,and is the whole process of engineering construction projects and the specific arrangements envisaged in the concept,used to guide the construction of the project activities of the whole process of technical,economic and organizational comprehensive document.This construction organization design is a guiding document for the5#building at area of Zhuang Bei5#buildings as a research object,with thorough practice,link theory with practice and access relevant information,according to the characteristics of the project,make a special construction schemes and the corresponding construction organization design.This construction organization design expatiated the common problems and the solving methods in construction process,the construction technology and technical measures in this paper will better to guide construction,and made each division component project’s quality,schedule and cost to be controled effectively,also can guarantee the stage construction in an orderly way. Key words:construction organization design,construction scheme,quality,schedule,cost

某住宅楼工程施工组织设计毕业论文

某住宅楼工程施工组织设计毕业论文 摘要 (Ⅰ) 目次 (Ⅲ) 1 引言 (1) 2 某住宅楼工程施工组织设计 (2) 2.1 编制依据 (2) 2.1.1 设计文件 (2) 2.2 工程概况及特点分析 (2) 2.2.1 总体概况 (2) 2.3 本工程的施工目标 (3) 3 项目组织管理机构 (4) 3.1 项目管理模式 (4) 3.2 管理机构职责划分 (4) 4 总平面布置 (10) 4.1 施工现场平面布置原则 (10) 4.2 施工现场平面布置 (10) 4.3 施工临时用水、用电布置 (11) 4.3.1 施工用电方案 (11) 4.3.2 施工用水方案 (12) 4.4 临时排水及污水排放 (14) 5 施工进度计划及资源配置 (15) 5.1 施工工序 (15) 5.2 施工进度计划 (15) 5.3 工程保证措施 (15) 5.4 劳动力计划 (17) 5.4.1 劳动力配备计划说明 (17) 5.4.2 劳动力计划表 (18) 5.4.3 劳务来源及保证措施 (18) 5.5 主要施工机械设备细目表 (19) 5.6 检测及测量器具细目表 (19) 5.7 周转材料计划 (20) 6 主要分布分项工程施工方案及技术措施 (22) 6.1 工程测量 (22) 6.2 基础施工方案 (24) 6.2.1 基坑土方开挖 (24) 6.2.2 土方开挖质量保证措施 (24)

6.2.3 土方开挖安全要求和安全保证措施 (25) 6.2.4 条形基础施工工艺 (25) 6.3 砌筑工程 (26) 6.3.1 砖砌体工程 (26) 6.4 模板工程 (27) 6.4.1 模板安装前的准备工作 (27) 6.4.2 模板施工程序 (28) 6.4.3 模板支设 (28) 6.4.4 技术质量保证措施 (29) 6.4.5 模板的拆除 (30) 6.5 钢筋工程 (31) 6.5.1 施工准备 (31) 6.5.2 钢筋施工 (33) 6.5.3 钢筋安装绑扎允许偏差 (35) 6.5.4 钢筋堆放、保护和清理 (36) 6.6 混凝土工程 (36) 6.7 楼地面工程 (38) 6.8 装饰工程施工方案 (41) 6.8.1 抹灰工程 (41) 6.8.2 外墙涂料工程 (42) 6.8.3 面砖施工 (44) 6.9 屋面工程 (45) 6.9.1 屋面板混凝土是要点 (45) 6.9.2 具体做法 (46) 6.9.3 工程质量保证措施 (46) 6.10 防水工程 (46) 6.11 脚手架工程 (48) 7 质量目标及保证措施 (51) 7.1 质量目标 (51) 7.2 质量控制的原则 (51) 7.3 各阶段的质量控制容 (51) 7.4 工作工序质量的控制容 (52) 7.4.1 影响工序质量关键环节的控制 (53) 7.4.2 工序活动效果的质量检验 (54) 7.5 主要分项工程的质量保证措施 (55) 7.6 防渗漏、防水剂防止质量通病的措施 (57) 7.6.1 模板工程主要质量通病的防治 (58) 7.6.2 钢筋工程主要质量通病的防治 (58)

工程施工组织设计毕业论文

电视广播大学 毕业设计 设计题目:XXX公路XX标段施工组织设计 学生:魏佳瑞 指导教师:姚佳 学院:兰州分校 学号: 1362001400206 专业年级: 2013届春季工程造价

2014年12月 XX公路XX标段施工组织设计 摘要 文章介绍了XX至XX公路XX标段的施工组织设计,内容包括工程概述、工程规模、编制依据及编制范围、指导思想、目标、设备、人员、材料进场情况、初步的总体施工控制计划及各分项工程的施工顺序、主要工程项目施工方案、施工准备工作、主要工程项目施工方法等,设计遵循科学合理的施工方案,运用现代先进的管理技术,确保项目的顺利完成,为XXX省的公路运输增添一道亮丽的风景线。 关键词:施工组织设计;施工方案;管理技术

目录 1 工程概况 ................................................... 错误!未定义书签。 1.1 工程概述 (1) 1.2 工程规模 (1) 1.3 编制依据及编制范围 (2) 1.4 指导思想 (3) 1.5 目标 (3) 2 设备、人员、材料进场情况 (4) 2.1 机构设置 (4) 2.2 设备、人员进场 (4) 2.3 材料进场: (5) 3 初步的总体施工控制计划及各分项工程的施工顺序 (5) 3.1 施工总体计划安排 (5) 3.2 分项工程工期安排 (5) 3.3 分项工程的施工顺序 (7) 4 主要工程项目施工方案 (7) 4.1 路面基层施工方案 (7) 4.2 水泥砼面层施工方案 (8) 4.3 涵洞施工方案 (9) 4.4 排水防护施工方案 (9) 5 施工准备工作 (9) 5.1 恢复定线 (9) 5.2 材料试验 (10) 5.3 临建工程 (10)

施工组织设计 毕业设计(论文)

本施工组织设计编制时对项目管理机构设置、施工总体部署、主要分布分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适应性、及针对性,是确保优质、低耗、安全、文明、快速化完成全部工程任务的重要性经济技术文件。建筑经济管理,主要是通过管理使项目的目标得以实现。一个建设项目参建方涉及勘探、设计、监理、施工等诸多企业,项目实施流程从设计,到施工,到竣工,到保修等阶段,本编制主要针对建筑施工阶段,设计出以指导施工顺利的完成本工程项目的建设,保安全,控成本,抓进度,创建精品工程。 关键词:施工组织、工程质量、投资成本、提高效益、团队合作、科学管理、节约成本、环境保护。

第一章编制说明及依据 1.1 编制说明 (2) 1.2编制依据 (2) 1.3编制范围 (2) 第二章工程概况 2.1 工程性质 (3) 2.2 工程概况 (3) 第三章施工部署 3.1 部署原则 (3) 3.2 施工顺序及施工阶段的划分 (3) 3.3 施工段的划分 (4) 第四章工程施工管理目标与主要管理措施 4.1 施工技术质量管理目标及主要管理措施 (4) 4.2 安全管理目标及主要管理措施 (5) 4.3 施工进度目标及主要管理措施.... .. (5) 第五章项目管理组织机构及技术力量配备 5.1总体管理 (6) 5.2挑选优秀的项目经理 (6) 5.3组建强大的管理班子 (6) 5.4项目管理设想 (6)

5.5项目管理模式 (7) 第六章施工总平面布置 6.1施工现场平面布置原则 (8) 6.2施工平面定位 (8) 6.3临时排水及污水排放 (8) 6.4现场形象布置 (9) 第七章施工总进度计划及确保计划实施的主要措施 7.1施工总进度计划的编制原则和方法 (10) 7.2主要项目施工进度 (10) 7.3确保进度计划实施的工期保证措施 (10) 第八章资源需要量计划 8.1劳动力需要量计划 (12) 8.2计划投入的主要施工设备清单 (13) 8.3计划投入的主要计量器具清单 (16) 第九章施工准备工作计划 9.1技术上的准备 (17) 9.2施工现场准备 (18) 9.3生产准备 (18) 9.4劳力组织计划的准备 (21) 第十章施工方法及技术措施 10.1桩基础的施工方法及技术措施 (21)

施工组织设计毕业-论文参考文献

施工组织设计毕业论文参考文献 类型:毕业论文题目:学生姓名:指导教师:专业:工程管理时间: 2011.05南通职业大学毕业设计(论文)江苏磐宇厂房施工组织设计摘要本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。关键词:施工组织,质量措施,工程管理 1南通职业大学毕业设计(论文)江苏磐宇厂房施工组织设计 Abstract The construction design as the leading basis for the construction preparation of thetarget time period project quality project management institutional setup labor organizationsthe construction schedule control equipped with mechanical equipment and workingmaterials the main sub-segment of the construction methods safety assurance measures civil construction and environmental protection measures to reduce the cost of measures togive full consideration to such factors as much as possible highlighting the scientific andfeasible。Key word: Construction organization quality measures project management ……2南通职业大学毕业设计(论文)江苏磐

施工组织设计_毕业论文

目录 第一部分、桥梁工程 (5) 第一章、编制依据和原则 (5) 一、........................................................... 编制范围 5二、........................................................... 编制依据 5三、........................................................... 编制原则 6 第二章、工程概况及主要工程量 (7) 一、........................................................... 地理位置 7 二、........................................................... 气候及水文条件 (7) 三、........................................................... 地质条件 8四、........................................................... 桥型桥式 9 五、技术标准 10 六、主要工程量 10 第三章、施工场地布置及施工准备 (11) 一、施工场地布置原则 11 二、施工场地布置 11 三、施工准备 12 第四章、施工组织机构安排和主要劳动力安排 (16) 一、施工组织机构概述 16 二、主要职责范围

16 三、主要劳动力安排 17 第五章、总体施工方案及施工进度安排 (19) 一、总体施工方案 19 二、施工进度安排 20 第六章、主要工程项目的施工方案及保障措施 (22) 一、钻孔灌注桩 (22) (一)、陆地及滩地钻孔桩 (22) (二八水中钻孔灌注桩施工 (30) 二、承台施工 30 (一)、采用套箱钢围堰施工承台 (31) (二八明挖法施工承台 (32) 三、墩台身、墩帽施工 33 四、主桥连续箱梁施工 38 (一)、墩顶0#块现浇施工 (38) (二八挂篮悬浇箱梁施工 (39) (三八主桥边跨直线段施工 (39) (四八合拢段施工 (40) (五八桥梁附属工程施工 (42) 第七章、重点(关键)和难点工程的施工方案、方法及措施 (44) 一、主桥连续箱梁施工监控 44 (一)、实施施工控制的必要性 (44) (二八施工控制方法及流程 (44)

单位工程施工组织设计毕业论文

单位工程施工组织设计毕业论文; 目录 1 编制说明及编制依据 (1) 1.1 编制说明 (1) 1.2 编制依据 (1) 2 工程概况及施工特点 (2) 2.1 工程主要概况 (2) 2.2设计概况 (2) 2.2.1 建筑设计 (2) 2.2.2 结构设计 (4) 2.3施工条件 (4) 2.4施工特点 (4) 3 施工组织机构及职责 (5) 3.1施工组织管理 (5) 3.2项目组织机构设置及职责 (6) 4 施工部署及施工协调管理 (7) 4.1施工部署 (7) 4.1.1 任务划分 (7) 4.1.2 施工组织计划 (7) 4.2施工准备 (7) 4.2.1 技术准备 (7)

4.2.2 施工现场及生产准备 (7) 4.3施工进度计划 (7) 4.3.1 工程总控制进度计划 (7) 4.3.2 施工进度计划 (8) 5 总平面布置 (8) 5.1施工现场总平面布置 (9) 5.1.1 施工道路 (9) 5.1.2 施工场地 (9) 5.1.3 垂直运输 (9) 5.1.4 周转材料堆场 (9) 5.1.5 钢筋、木材加工厂和生活办公用房等其他布置见施工总平面布置图. 9 5.1.6 施工用水、用电 (9) 5.2总平面管理 (10) 5.3施工总平面布置图 (10) 6 主要施工方案技术及措施 (10) 6.1施工准备 (10) 6.2施工测量 (11) 6.2.1 施测程序及安排 (11) 6.2.2 施工测量的基本要求 (11) 6.2.3 工程定位与控制网测设 (12) 6.2.4 基础测量 (14)

6.2.5 主体结构施工测量 (16) 6.2.6 沉降观测 (18) 6.2.7 工程重点部位的测量控制方法 (19) 6.2.8 质量保证措施 (19) 6.2.9 施测安全及仪器管理 (20) 6.3 土方开挖与回填工程 (20) 6.3.1 施工准备 (20) 6.3.2 质量要求 (21) 6.3.3 操作工艺 (21) 6.4 地基处理工程 (24) 6.4.1 施工工艺 (24) 6.5 基础工程 (26) 6.5.1 施工准备 (26) 6.5.2 工艺流程 (27) 6.5.3 施工方法 (28) 6.5.4 基础施工要点 (28) 6.5.5 质量标准及要求 (30) 6.5.6 安全生产和文明施工 (30) 6.6 钢筋工程 (32) 6.6.1 施工准备 (32) 6.6.2 施工布署 (32) 6.6.3 操作工艺 (33)

毕业-施工组织设计开题报告

本科生毕业设计 开题报告书 题目许昌空港新城项目施工组织设计姓名 学号 学院土木建筑工程学院 专业工程管理 指导教师 2014年 4 月 2 日

设计题目许昌空港新城项目施工组织设计 一、文献综述 1.编制施工组织设计的意义及作用 施工组织设计是土木工程施工的核心和灵魂,是对土木工程建设项目全过程的构思设想和具体安排。用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。施工组织设计是针对具体施工组、人员施工的纲领性文件。编制时对项目管理机构设置、施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素要尽可能充分考虑,突出科学性、适用性及针对性。通过编制施工组织设计,可以全面考虑拟建工程的具体施工条件、施工方案、技术经济指标。在人力和物力、时间和空间、技术和组织上做出一个全面而合理,符合好快省安全要求的计划安排,为施工的顺利进行做好充分的准备,预防和避免工程事故的发生,为施工单位切实的实施进度计划提供坚实可靠的基础。根据以往工程实践经验,合理的编制施工组织设计,能准确反应施工现场实际,节约各种资源,在满足建设法规规范和建设单位要求的前提下,有效的提高施工企业的经济效益。 2.施工组织设计编制工作的由来和发展现状 施工工组织设计作为指导施工全过程各项活动的技术经济的纲领性文件,是施工技术与施工项目管理有机结合的产物,它是工程开工后施工活动能有序、高效、科学合理地进行的保证。 60年代我们的施工组织措施采用的苏联的管理模式,随着我国经济的增长,我们建筑业的发展,我们的施工项目管理也不断的更科学,70到80年代施工组织设计在我国全面的推广,经过我们不断的实践、探索、研究,使我们现在的施工组织更科学更协调,经济上更合理。 现阶段国内外施工组织学科的发展特点是广泛利用数学方法、网络技术和计算技术等定量性方法,对整个工程的施工进行工期、成本、质量的控制,以达到工期短、质量好和成本低的目标。 目前已是知识经济时代,信息技术在工程项目中已起到越来越大的作用,建筑施工企业应大力发展与运用信息技术,重视高新技术的移植和利用,拓宽智力资源的传

毕业设计论文施工组织设计文献综述

概述 施工组织设计的作用是对拟建工程施工的全过程实行科学的管理的重要手段。通过施工组织设计的编制,可以全面考虑拟建工程的各种施工条件,扬长避短,拟定合理的施工方案,确定施工顺序、施工方法、劳动组织和技术经济的组织措施,合理地统筹安排拟定施工进度计划,保证拟建工程按期投产或交付使用;也为拟建工程的设计方案在经济上的合理性,在技术上的科学性和实施工程上的可能性进行论证提供依据;还为建设单位编制基本建设计划和施工企业编制施工计划提供依据。施工企业可以提前掌握人力、材料和机具使用上的先后顺序,全面安排资源的供应与消耗;可以合理确定临时设施的数量、规模和用途;以及临时设施、材料和机具在施工场地上的布置方案。 如果施工组织设计编制的合理,能正确反映客观实际,符合建设单位和设计单位的要求,并且在施工过程中认真地贯彻执行,就可以保证工程的顺利进行,取得好、快、省和安全的效果,早日发挥基本建设投资的经济效益和社会效益。 60年代我们的施工组织措施采用的苏联的管理模式,随着我国的经济的增长,我们建筑业的发展,我们的施工项目管理也不断的更科学,70到80年代施工组织设计在我国全面的推广,经过我们不断的实践、探索、研究,使之我们现在的施工组织更科学更协调,经济上更合理 以往我们强调工程开工前必须有施工组织设计,否则不得开工,但有相当多的工程虽然编制了施工组织设计,但实际执行却不如人意,甚至有的根本无法实施。许多年来,施工组织设计的编制往往是由个别人编写,在很大程度上造成与材料、机械、劳动力等部门的脱节,使施工组织设计开始就先天不足,到项目实施过程中,由于编制者与实施者的分离,无法起到指导作用的施工组织设计只能束之高阁。所以我们认识了不足之处对于实施方案的编制组织,现在我们采取各部门共同参与的方法,并由项目技术负责人主编,使施工组织设计真正起到指导工程施工的作用。施工部署由单1转向了全面统筹工程的后续开展更顺利。
