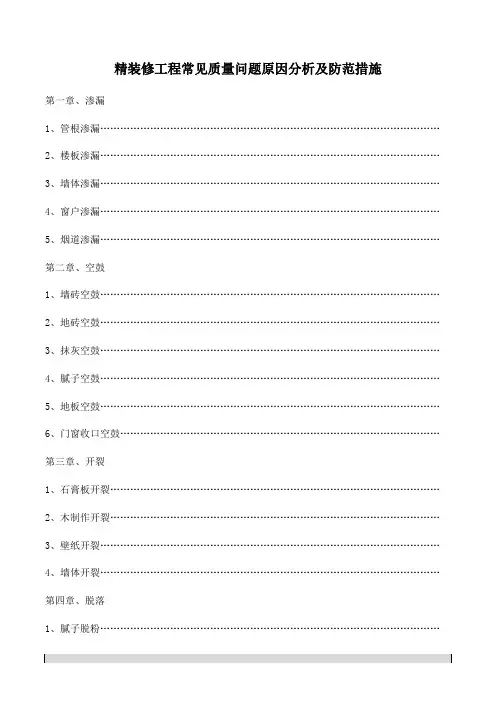

第一章、渗漏

1、管根渗漏…………………………………………………………………………………………

2、楼板渗漏…………………………………………………………………………………………

3、墙体渗漏…………………………………………………………………………………………

4、窗户渗漏…………………………………………………………………………………………

5、烟道渗漏…………………………………………………………………………………………第二章、空鼓

1、墙砖空鼓…………………………………………………………………………………………

2、地砖空鼓…………………………………………………………………………………………

3、抹灰空鼓…………………………………………………………………………………………

4、腻子空鼓…………………………………………………………………………………………

5、地板空鼓…………………………………………………………………………………………

6、门窗收口空鼓……………………………………………………………………………………第三章、开裂

1、石膏板开裂………………………………………………………………………………………

2、木制作开裂………………………………………………………………………………………

3、壁纸开裂…………………………………………………………………………………………

4、墙体开裂…………………………………………………………………………………………

第四章、脱落

1、腻子脱粉…………………………………………………………………………………………

2、腻子脱落…………………………………………………………………………………………

3、腻子脱层脱落……………………………………………………………………………………

4、瓷砖脱落…………………………………………………………………………………………

5、木饰面面漆脱落…………………………………………………………………………………第五章、观感

1、瓷砖色差控制……………………………………………………………………………………

2、石材色差控制……………………………………………………………………………………

3、壁纸色差控制……………………………………………………………………………………

4、油漆色差控制……………………………………………………………………………………

5、灯光色差控制……………………………………………………………………………………

6、木地板色差控制…………………………………………………………………………………

7、墙地砖排版控制…………………………………………………………………………………

8、开关插座灯具点位控制…………………………………………………………………………

第一章、渗漏

渗漏,之所以做为精装修施工管理的第一位,因为建筑工程一旦引起渗漏,将较难处理;因为渗漏多为隐蔽工程施工、监管、验收不合格所致,所以把渗漏做为重点章节的重点项来分析,将对建筑精装修施工具有较大的指导意义。

1.管根渗漏

对于给排水管道漏水,主要是由于管道边封堵质量不到位所致;从渗漏形态来看,有管边大面积渗漏,管道环状渗漏,管边零星点状渗漏以及斜向通长裂缝渗漏。

原因分析

管边大面积渗漏

(1)施工前材料的准备及质量验收未按照要求进行,致使材料质量不符合要求;因为封堵管洞大多数均采用微膨胀混凝土进行施工,为此,混凝土各组成材料的质量就决定了混凝土的质量,所以必须严把进场材料质量关。

(2)施工时,未严格按照混凝土配合比拌制混凝土或拌制不均匀导致混凝土质量较差,局部水灰比过大,干缩变形大,内部松散,导致渗漏。

(3)施工过程中工序简化,未分二次浇捣管边混凝土,导致水从贯通的毛细孔隙中流出,造成渗漏。

(4)施工过程中,混凝土插捣不实或漏捣,致使管边混凝土松散,孔隙多,导致渗漏。(5)混凝土浇捣完毕后,养护不及时或时间小于7日,造成水泥水化反应不完全,混凝土内部出现收缩裂缝或粉状结构,致使水从该部位渗漏,混凝土与管道粘接不牢,有间隙。

(6)施工时,未按照施工规范要求对管道边细部节点进行处理,具体表现为穿楼板的立管或套管未设止水环,对管根部位未进行有效的防水处理,致使渗漏。

管边环状渗漏(此种渗漏主要是出现在新旧混凝土交界处)

(1)施工前未先对预留洞中边进行凿毛,凿成“漏斗”状处理,并未用钢丝刷将松动部位清走后再用清水将该部位冲洗干净。

(2)浇混凝土前未先刷一道水泥浆结合层。

(3)新旧混凝土粘接不牢,以至于新旧混凝土间产生微裂缝,造成水从裂缝中渗出,出现环状渗漏。

(4)结构混凝土板在浇捣预留管洞边时振捣不密实,导致水从原结构板上松散混凝土的间隙内渗漏。

管边零星点状渗漏

因现在通常管道吊洞均采用铁丝吊三夹板来支吊模,在第一遍混凝土浇完后,未将吊模铁丝剪断并埋于板内,致使铁丝外露于板面,导致铁丝锈蚀,水从锈蚀的铁丝下渗到板底,出现点状渗漏现象。

管边斜向通长裂缝渗漏

(1)此裂缝主要出现在管线交叉部位或四大角部位,呈线状通裂缝。因管边为最薄弱部位,往往通过管道呈45度角,主要是由于结构在四大角的放射钢筋无或数量,长度不足所致;(2)管道洞口钻打时过猛将结构振裂,造成结构试水时出现通长渗漏。

防范措施

严把原材料关

(1)水泥:普通硅酸盐水泥,强度应大于号,经检验合格;

(2)砂:采用河砂,中砂,级配良好;含泥量不大于3%,泥块含量不大于1%,云母含量不大于1%,经检验合格。

(3)石子:采用碎石,公称粒级5-10mm,针片状颗粒不大于15%,含泥量不大于1%,泥

块含量不大于%,抗压强度与混凝土强度之比不应小于,经检验合格。

(4)水;采用饮用水。

(5)膨胀剂:应选用补偿性膨胀剂;如:硫铝酸钙膨胀剂,掺量8-10%,或氧化钙膨胀剂,掺量3-5%,经检验合格。

做好管洞边基层处理,将管洞凿打成“漏斗”型,并剔除松动混凝土,用钢丝刷刷净后再用清水冲洗干净。

浇捣混凝土前应严格按照施工配合比拌制混凝土。

一般混凝土配合比(C20)为:水泥:水:砂子:石子:膨胀剂量=1::::;即:100kg水泥:55kg水:162kg砂子:300kg石子:10kg膨胀剂,塌落度控制在60~80mm,并充分搅拌均匀。

施工过程中应严格按要求分二次浇捣管边混凝土

浇捣第一层混凝土时先浇水湿润洞边,然后随刷一道水泥浆随浇混凝土,厚度为板厚的1/2,然后用钢筋插捣密实;隔天浇捣第二层混凝土,先用毛刷将基面湿润,将铁丝剪断并置于板面以下大于20mm,拆除底模,然后浇捣第二层混凝土,并插捣密实;混凝土应随拌随用,2小时内用完。

混凝土浇捣完毕后,养护时间不小于7日;

(1)应按照施工规范要求对管道边细部节点进行处理,穿楼板的立管设置30mm宽20mm高的止水环,对管根部位用防水油膏进行有效的防水处理,防止渗漏。

(2)对于四大角部位或管线交叉部位,按规范及构造要求安放放射钢筋或构造钢筋,管道洞口边钻打时应尽量避免将结构振裂。

(3)加强施工过程中的巡查及检查工作。

管道安装时增加伸缩节穿过楼面的塑料排水管要按规定安装伸缩节。

管道增设套管且管道采用柔性防水材料处理冷、热给水管应在穿过楼面处埋设套管,其套管采用镀锌钢管,高度宜高出现浇楼板60-80毫米,在立管安装完工后,在立管国上周用沥青、麻丝等柔性材料填塞,以便于立管伸缩,同时,填缝高度要高于套管,并作成向外斜的坡度。2.楼板渗漏

原因分析

结构施工期间,由于施工人员工作不认真,监理人员检查不到位或卫生洁具安装时型号改变等原因,导致管道预留洞位置不准确甚至遗漏,在管道安装时大范围剔凿,破坏了楼板混凝土的整体性;

管道安装完毕后的堵洞一般由水暖工单独完成,由于水暖工不熟悉土建施工工艺的相关要求,操作方法不当,导致管道周围混凝土密实度较差,成为水流向下一层渗漏的通道;

卫生间的防水材料材料的选择,卫生间防水一般地面采用成膜性较好的聚氨酯防水,不适用JS防水及采用卷材;施工单位在施工时,未按照设计要求选择防水,导致渗漏;

排水管道与楼板混凝土属于不同特性的两种材料,膨胀系数不一致,在建筑投入使用后,卫生间楼板要连续不断地承受使用荷载而产生变形;同时管道内的介质温度长期处于不断的变化中,引起管道不断的热胀冷缩,经过若干年后,必然在管道与楼板间产生裂缝,引起漏水;卫生间漏水治理的核心是以排为主,防排结合,楼板刚性防水与涂膜防水共同发挥作用的原则;但部分卫生间楼面找平层时,未按设计要求做3%的坡度,排水时无法正常坡向地漏,地面出现积水和倒坡现象,在防水施工薄弱的环节,出现漏水现象;

成品保护不到位也是造成楼板渗漏的原因之一,防水施工完成后,保护层不能及时做上,其它工种施工时在不经意中使防水层遭到破坏;

施工措施原因,正常施工顺序是必须做到先安装管道,后做防水,更不得打洞穿墙;但是由于管理及施工不到位,导致很多前期预留洞不合适,防水完成后重新开洞,工序本末倒置,使防水薄弱处漏水;

冬季防水施工应提高室内温度,根据规范要求,聚氨酯涂膜防水施工温度不得低于5度,但部分施工单位为了赶工等,在自然温度低于5度时施工,在此情况下防水成膜性较差,会有一定的漏水隐患;

穿越楼板的管道太多,使漏水几率增大;

改进措施

根据卫生间的特点 ,应以排为主 ,以防为辅 ,尽量不在地面积水 ,迅速排至地漏 ,将水排走;要并明确工艺要求、施工方法和材料选用,防水层应做在楼地面的面层之下,且做到全封闭,选用无缝防水材料 ,四周与墙面接触 ,并向上翻起 ,高出地面 250mm 左右;

基层找平要有排水坡度 ,垫层找坡设计为 2% ,近地漏处坡度可放大至 3%~5%;

穿楼地板一切管道必须设套管 ,且高出地面 20mm 以上。

防水材料的选择根据卫生间的防水设计要求,不应选用卷材,因卫生间阴阳角和穿楼板过多,卷材每逢转角处施工困难,易发生渗漏,所以宜选用涂料做涂膜防水层,涂料可以使用在任何部位 ,涂料容易达到全封闭 ,形成无缝防水层;

3.窗户渗漏

外窗防水是一项复杂的、系统的工程,预防控制窗口渗漏水工作,设计是前提,材料是基础,施工是关键,管理是保证,只有各环节配合合作好,各个环节都强抓不放松,才能避免渗漏的发生。

原因分析

材料原因

(1)窗框、窗扇产生温度变形,致使窗口密封胶开裂或窗口密封胶质量差起不到密封作用,导致渗漏。

(2)因窗洞口四周所抹砂浆与原基底找平层结合不好,存在裂缝空鼓现象,从而出现渗漏。

(3)窗框固定不好,窗扇反复开启,边框受到推拉振动,使窗框与基层间产生缝隙进而造成渗漏。

(4)窗户密封条质量差,在温差作用下变形,导致渗漏。

(5)外墙窗口饰面砖勾缝不实或开裂,雨水顺着微小缝隙渗入室内窗口四周。

设计原因

(1)外窗部位防水设计应根据“防排结合,全面密封,多道设防”的原则,首先确保基层设计强度,同时要采用合理的防水构造,优选防水材料,并要有详尽的设计说明、精确的节点施工方案图,防水设计还应便于施工人员正常操作。

施工原因

现场施工时外窗部位的防水施工未严格按操作程序及设计要求精心施工,局部位置采取的施工措施不当,造成细部节点处理不细,密封效果达不到规范要求,同时抹灰、打孔、发泡填缝及窗口打密封胶等施工不规范也是造成渗漏的原因。

管理原因

操作工序不当,半成品(成品)保护和检测等管理措施未按有关要求进行,导致外窗部位防水质量得不到保证,产生裂缝变形而引起渗漏。

预防外窗部位渗漏的质量控制措施

设计措施

(1)外窗台要做好节点防水构造,同时内窗台应比外窗台高出20mm,突出墙面的外窗台面应做坡度不小于3%向外的排水坡,下部要做滴水,与墙面交角处做成直径100mm的圆角。(2)窗户型材要满足要求,切莫选用劣质、不合格品。

(3)如果墙体采用空心砌块或加气混凝土砌块,其外墙窗洞周边应预埋木砖固定窗框。砌筑砌块应采用稠度较大的专用砂浆,灰缝应饱满,所有灰缝均应作原浆勾缝。窗洞口周围宜在安

装门窗时发泡封堵后再填柔性密封材料。

(4)外墙砂浆强度要注明等级,避免强度过低、材质疏松而形成渗漏水通道。

(5)设计上要注明外墙抹灰等级,而不是简单标注砂浆打底和贴面砖。

(6)窗四周应设计一道防水,必要时配上节点详图。

(7)另外可在每个窗户上沿安装一条U型的引水条(槽),这样可将雨水引流至窗上沿外侧,避免雨水向窗内倒流,阻挡窗上沿外缘水的进人。

施工措施

(1)严格按照工艺标准的工序施工,做好基层的检验、清理、处理,外窗套边框及外墙局部扩缝、钻孔,各重点部位的密封处理,安装引水条(槽),外窗套四周30cm范围内用防水涂刷,淋水试验,复查并及时修补。

管理措施

(1)外窗部位防水要安排专业防水队伍施工。

(2)铝合金窗预留孔洞的位置应正确,框与墙体间的缝隙应均匀,宜控制为10mm。

(3)检查窗框接缝,看接缝形状和尺寸是否符合密封设计要求,对将要密封的接缝缺陷和裂缝先进行处理。

(4)用清水冲洗干净窗框与墙体之间的接缝,达到无尘、无砂、无污染和杂物。

(5)泡沫填缝剂填塞施工中更换料罐时,应注意先把新的料罐摇匀达1min,然后拧下空罐,尽快把新料罐换上,防止喷枪连接口固化堵塞,填充剂出窗口部分要在凝固前处理好,避免固化后用小刀切除。

(6)嵌填密封胶。泡沫填缝剂填缝,填缝剂填缝半干时将溢出的填缝剂压回缝内,不得用壁纸刀裁切,泡沫填缝剂填塞施工60min后,对窗口四周用密封胶填嵌密封。嵌填密封胶时操作要平稳,枪嘴应始终对准接缝底部,倾角45°。移动时应始终使挤出的密封胶处于枪嘴前端;

缝内有挤压力,不要拖着胶走枪。避免漏嵌或空穴;胶条应平直、流线整齐、表面光滑美观。(7)用与接缝面一致的刮条压实,修饰胶缝使密封胶充分接触、渗透结构表面,排除气泡和空穴,清除多余的密封胶,形成光滑、流线整齐的密封缝。

(8)安装泄水孔防风帽,保证雨天下槛排水通畅不积水。

(9)喷外墙防水剂。对外窗套窗台四周外墙饰面30cm范围内及外窗套侧立边30cm范围内的外墙饰面,喷涂无色透明高效外墙防水剂.作防渗处理。

(10)安装U型铝合金引水条。每一个窗户上沿均安装一条,首先用冲击钻沿外窗套上沿均匀打孔,再把橡胶塞用锤子打人孔中,同时再于铝合金引水条处涂布单组分硅酮密封胶,然后用螺丝刀从外窗套上沿一边向另一边钉牢铝合金条。注意用密封胶将铝合金与外墙饰面之间的缝隙嵌填密封。

严格把好原材料关

(1)所用的材料应严格按照规范要求见证取样,符合质量标准和设计要求的,方可使用。(2)型材选用严格按照设计要求,决不能偷工减料。窗与墙缝隙必须采用软质填充材料,连接采用弹性连接。填充材料宜用聚氨酯泡沫填缝剂,密封材料宜用中性硅酮耐候密封胶。(3)采用的防水密封材料应有材料质量证明文件,确保材料质量符合技术要求;防水材料进场时,按照材料的各种性能检查防水材料的外观、质量,同时按规定抽样复检,提出检验报告,复检合格方可用于工程施工,严禁使用不合格产品。

加强质量管理

(1)各工序施工质量的保证,首先从人的管理入手,做到思想上高度重视,行动上严格执行。实行项目经理总负责、施工员及班组分级负责制,明确各级责任制及奖罚制度,提高质量意识。(2)实行预控质量管理,重点抓好通常易渗漏的细部节点构造及分项工程的操作工艺质量控制,采取全面质量管理办法,对原材料、设计施工和管理等主要因素进行质量预控。

(3)施工作业前,由施工单位技术人员和项目负责人组织施工作业人员学习有关规范、规定及设计施工图纸、作业方法、工艺流程、质量及安全等各方面的要求,特别强调对细部构造施工操作要领的掌握,以保证高质量施工。

(4)严格各工序的施工交接、检查、复查、验收制度,未经检查验收或验收不合格,不得进行下道工序施工,并对已完成的部分要采取保护措施,加强成品保护。特别是淋水试验,检查外窗部位各工序有无渗漏,可在雨后或持续下雨24h以后进行,也可用高压消防水龙头在离外窗不到1m处进行3次高压喷水扫射,每次持续20分钟。

4.卫生间墙体渗水

原因分析

一般是墙面未做防水层,或者已做防水层但在装饰施工时防水层受到破坏,墙体部位砌筑墙体时清理不干净,水泥砂浆不饱满,存在缝隙;卫生间墙体在装饰施工过程中受到震荡,产生细微裂缝。

镶嵌在墙体内的给水管道渗漏,目前市场上给水管道多采用PPR管材,采用热熔方式连接,如果材料质量不过关,或者工人在施工时未掌握好热熔技术,从而使接口处产生漏水现象;

卫生间墙面及地面防水施工不过关;卫生间墙体与地面交界处在防水施工前未按照要求做弧形角处理,由于阴角抹灰处理不到位存在较多缝隙,防水施工时很难施工到位。

卫生间未做混凝土上翻梁,或者上翻梁施工不合格,且防水施工不到位,水从墙体底部渗漏至外侧,导致外侧墙体返潮等。

防范措施

墙体做防水,且在做防水前墙体处理干净,防水涂抹不少于两遍,厚度不小于。

给水管道施工完成后要进行打压试验,打压易采用手动加压泵打压,升压药缓慢,升压时间不小于10分钟,试验压力不小于工作压力的倍且不小于,当升压至规定压力时,停止加压,稳压1小时,压力下降不得大于,且检查管道及管接无渗漏为合格。

卫生间阴角做弧形处理,防水施工完成后做闭水试验,闭水时地面最高点的水不能低于2厘米,保存至少24小时。看有无渗漏情况发生,如果渗漏,则需要重新整理防水层。

卫生间底部做上翻梁,与主体结构同时施工,且振捣密实,确保混凝土刚性防水合格。

5.烟道渗漏

原因分析

由于烟道有两边紧贴墙体,空隙太小根本无法进行烟道周边封堵,是导致渗漏的主要原因;由于先砌砖后安装的工艺,整幢楼都是从下往上砌完砖后,再从下到上安装烟道,待全部安装好后,才开始封堵烟道周边预留洞,导致层层烟道都要承受来自上面多层烟道所传来的自重,下一层烟道一旦受到破坏,那么上部就会整体失稳、沉降、甚至造成倒塌;

解决措施

采用“先安装烟道后砌砖的施工工艺”,由于先安装烟道后砌砖,那么就不会出现旧工艺(先砌砖后安装)烟道两侧紧贴墙体或空隙太小而无法封堵的现象,就可以彻底解决烟道渗漏;烟道预留洞每边需封堵的宽度不少于;预留洞封堵的材料、工艺与排水立管洞口封堵一样;烟道安装完成后在烟道周边做一道30CM宽,厚度为的防水层(材料为水泥基);

每一节烟道顶部要比上一层楼板面低2CM,便于保证上、下两节烟道在楼板面上接驳口的密封性;首层需做反坎200MM高;其它层做50mm高上反坎;

每层烟道安装完后,及时封堵烟道预留洞,那么来自上部的力就会有效传到楼板上,就不用担心失稳或过重而倒塌现象;

每一节烟道安装完后及时用细石混凝土把烟道周边预留洞封堵,待12小时后,才可安装上部烟道;

清理楼板面的杂物-放线定位-安装首层烟道-封堵首层烟道顶部预留洞(待12小时后)安装二层烟道;

根据高层烟道安装规范要求:每隔3层需设置卸载措施。(做法一:烟道下端预埋铁件,在楼板处焊接角钢作承托承托;做法二:用爆炸螺丝固定角钢作承托);

第二章、空鼓

1.墙砖空鼓原因及防范措施

墙面砖空鼓是批量精装修常见问题,墙面瓷砖出现空鼓的几率比地砖空鼓几率较大,并且出现空鼓维修比较困难;由于卫生间墙面施工程序较多,工艺复杂多样,所以产生空鼓的原因也较多。

原因分析

粘贴剂质量问题,粘贴剂不合格导致瓷砖铺贴后出现空鼓、脱落等问题;传统铺贴瓷砖通常使用水泥砂浆作为粘贴剂,水泥与砂浆通常按照1:1的比例进行配比,如果配比不均,水泥砂浆则达不到要求的粘接效果;另外,沙子含土量过高、使用劣质或过期水泥都会导致粘贴不牢而引起瓷砖空鼓、脱落等问题。

瓷砖未浸水,有一定吸水率的瓷砖在铺贴前若不浸水,铺贴后在水泥砂浆凝结、强度上升的过程中,瓷砖会吸收其水分,导致水泥失水变得没有粘接力,强度降低,砖对水泥或水泥对原墙面黏合力降低,导致出现空鼓、脱落。

瓷砖留缝问题,在铺贴时如果没有预留适当缝隙,也会导致瓷砖受挤压开裂、空鼓或脱落。墙体基层抹灰强度及瓷砖粘接强度问题,混合砂浆抹灰的墙面,如果在土建抹灰施工时严重失

水,必定造成混合砂浆强度极低,贴砖后非常容易出现严重的空鼓,在墙体抹灰过程中基层含水率要适中,在抹灰前一天未将加气块墙体洒水湿润;在正式贴砖前,施工人员未将抹灰墙面洒水湿润、瓷砖未泡水直接上墙,导致墙砖空鼓等;

不同材质之间产生裂缝及沉降不均匀导致瓷砖空鼓,风道烟道在安装过程中,预留洞口尺寸大于风道烟道截面尺寸,风道烟道在安装过程中直接坐落在钢筋上,导致后期风道烟道贴砖之后重量增加产生沉降,使贴砖产生空鼓开裂等现场;另外风道烟道与墙体之间及风道烟道自身未做加强处理,致使粘贴完瓷砖后粘结层与风道烟道面层结合较差,从而产生空鼓脱落等现场;再次,加气块墙体与混凝土结构墙体抹灰时未挂钢丝网,导致不同材料搭接处产生开裂现场,从而导致瓷砖空鼓开裂。

墙面防水材料选材问题,目前大部分房地产开发商采用聚氨酯防水直接上墙,聚氨酯防水成膜性好,抗拉伸能力强,但与水泥砂浆结合较差,瓷砖粘贴完成后易产生空鼓。

防范措施

采用瓷砖专用粘接剂。

用水泥砂浆来铺贴瓷砖(主要指墙砖),需要把瓷砖提前浸水两个小时左右。砖的密度越高、质量越好,需要浸水的时间越短。薄贴法则不用浸水,所用的配比砂浆里所含粘贴剂成分比例较大,保水性极强。

瓷砖及填缝剂都会有热胀冷缩现象,铺贴时应预留适当缝隙;填缝剂是一种有韧性的、强度较低的柔性产品,弥补了瓷砖热胀冷缩的膨胀系数,可在一定程度上避免空鼓、开裂。

在厨房卫生间墙面水泥砂浆抹灰前,应在前一天将墙面洒水湿润;在次日抹灰时墙面再次洒水湿润,这样可以有效防治墙体抹灰层空鼓,从而有效降低瓷砖空鼓率;在墙面正式贴砖前应湿润墙面,墙砖要泡水2小时以上;粘贴时采用二次成活法,大墙砖背面刮上一层水泥膏,约10mm厚。先试贴,轻轻敲打后再抬起,修整背后水泥膏之后再次镶贴。这个方法对防止空鼓贡献很,大门边、门头位臵尤其要防止空鼓。

在主体结构施工前确定风道烟道选型尺寸,且风道烟道预留洞口尺寸小于风道烟道外截面尺寸

3公分,这样后期安装风道烟道时,避免坐落在钢筋上,可以有效避免烟道后期贴砖之后沉降问题;风道烟道安装完成之后抹灰时应挂钢丝网加强,且钢丝网与烟道面层及周围墙体做好固定措施,且抹灰厚度不小于2公分;厨房卫生间墙体阴角与混凝土墙体连接处采用钢丝网加强。卫生间墙面防水采应用聚合物水泥防水涂料(简称JS防水涂料),该涂料是由合成高分子聚合物乳液(如聚丙烯酸酯、聚醋酸乙烯酯、丁苯橡胶乳液等)及各种添加剂优化组合而成的液料和配套的粉料(由特种水泥、石英粉及各种添加剂组成)复合而成的双组分防水涂料,是一种刚柔相济的防水材料。该类材料环保、与基面及瓷砖粘结性牢固、干燥快。

2.地砖空鼓

原因分析

铺贴基层强度低及铺贴前地面未清理,铺贴完毕短期内空鼓,有的整块砖空鼓,或有的局部空鼓,这种现象在施工完毕后通过敲打可发现;此种原因为铺贴地面砖的地面基层未清理干净,表面有泥浆、浮灰、杂物、积水等隔离性物质;如果基层的强度低于M15,表面酥松、起砂,施工以前不进行浇水湿润,那么就很容易发生空鼓和脱落。

水泥砂浆质量原因,地面砖与基层粘接是否牢靠,水泥砂浆的质量是关键,如果水泥砂浆的配合比设计不当、搅拌中计量不准确、水泥砂浆成品质量不合格,在施工中铺压不紧密,砂浆不饱满,也易引起地砖空鼓。

施工人员铺贴技术原因,施工质量差及工艺不合理,施工时砂浆水灰比过大,造成粘接不牢,粘贴强度低,材料质量不过关,采用的水泥标号达不到设计要求,地面砖密实度小,易变形。瓷砖铺贴完毕后4~5年,甚至10多年后大面积空鼓,瓷砖起拱,有的变形,瓷砖背面无砂浆,粘接基层有水孔,大小不一,也有的无水孔,较密实;该问题大多发生在室内中间位置,冬春季节发生较多,特别是框架结构,铺贴面积较大时,发生最多。

防范措施:

基层必须认真清扫干净,并洒水充分湿润,湿润时间一般为24h,且无积水现象,以保证垫层与基层结合良好。在湿润的基层上刷素水泥浆,素水泥浆应搅拌均匀,涂刷均匀。严禁用撒干水泥面后再洒水扫浆的作法,因为使用这种方法水泥拌合不均匀,不能控制水灰比,会影响粘结效果。用1:2干硬性水泥砂浆做垫层时,应与刷素水泥浆一起随刷随铺,并用木抹子搓平,厚度均匀一致,其厚度为15mm,砂浆不宜一次铺得过厚,以防面砖放上后,砂浆底部不易压实,引起局部空鼓。

施工过程中的原材料如砂、水泥、水等,严格控制质量,选用含土量低于2%的河沙,优质水泥及无污染能饮用的水拌合砂浆,选用责任心较强的施工人员,严格控制施工过程中的质量管理,做到精心施工,严格养护及保护成品。

试铺面砖过程中,如发现垫层厚薄不一或有不平处,应揭开面砖,添加或去掉多余的砂浆,再用橡皮锤敲实面砖,使面砖表面低于设计标高5mm左右;每包水泥用于垫层拌灰用量不宜大于4平方米;水泥与中粗沙拌和均匀后,再适量加入清水拌灰,拌灰完成,应用手可握成团状,拌灰团自由落地后可散开,且手心无明显水珠为好。刮抹纯水泥膏在砖背开始铺贴,水泥膏厚度为5~10MM左右,不宜过厚或过薄。待水泥初凝后,擦抹干净水泥痕迹。24小时后洒少量清水保养。

冬春季节,温差较大,引起建筑物热胀冷缩,基层与面层伸缩系数不一致,引起地面、楼面的变形;再铺贴瓷砖时留足1~2mm缝隙,采用柔性填缝材料填缝,温度变化时地面砖有足够的伸缩余地,可以避免瓷砖挤压造成的空鼓脱落等。为防止楼板与地面砖温度变形不一致,应在地面与墙体之间预留10mm左右的间隙,建议用泡沫填缝,踢脚板施工完毕后正好把缝隙压住,不影响美观。

选用合格材料,严格按设计标号配合砂浆,选用优质地面砖。

3.抹灰空鼓

抹灰的种类一般有混合砂浆和水泥砂浆,混合砂浆一般用于砖墙面,对于混合砂浆一般不会发生空鼓现象。当水泥砂浆抹面时,如果施工过程中控制不严极易出现出现空鼓;下面针对

不同的情况来说明:

原因分析

加气混凝土砌块技术特性的影响;

(1)收缩较大,特别是龄期28d前的收缩不仅数值大,而且发展快。

(2)吸水率大,干燥的加气混凝土砌体容易吸收抹灰层中的水分,影响砂浆强度与墙面粘结力。

(3)导湿性差,加气混凝土砌块的吸水速度仅为粘土砖的1/4~l/5,当墙体含水率不足,新抹砂浆层中的水分会不断被加气混凝土砌块吸去,造成砂浆强度和粘结力下降,抹灰层粉化、空鼓、剥落。

(4)解湿时间长,加气混凝土砌体表面水分蒸发较快,内部水分蒸发较慢,造成砌体和抹灰面水分蒸发不同步,干燥收缩变形差大,使抹灰层收缩开裂、空鼓。

(5)(5)加气混凝土砌块切割表面呈鱼鳞状,并有疏松颗粒,若抹灰前未清理干净,会在砌体和抹灰层间形成隔离层,因粘结力下降而出现空鼓。

(6)(6)加气混凝土砌块的干燥收缩比抹灰砂浆大,在温度和湿度变化的条件下,两者之间的干燥收缩应力差导致空鼓。

(7)(7)加气混凝土砌块强度较低,在抹灰砂浆强度较高时,砌体承受砂浆收缩应力的能力往往不足而导致空鼓。

(8)(8)加气混凝土砌块的不均匀性影响。这方面的问题较多,诸如砌块外形尺寸偏差过大,造成灰缝宽窄不一,抹灰厚薄不匀,导致收缩变形差异;又如加气混凝土砌块密度不一致,造成变形也不一致;再如砌块出厂时间、存放条件、环境影响、施工操作等诸多原因都可能造成其含水率不一致,而产生变形差。此外,砌块缺损(表面孔洞、裂缝、酥松等)也会影响墙体与抹灰层之间的粘结。

(9)(9)砌块尺寸过大,墙面灰缝少,墙体对抹灰层嵌固力不足,易造成抹灰面空鼓。

普通抹灰砂浆性能的影响

(1)砂浆的保水性差,其水分易被加气混凝土砌块吸收而影响砂浆硬化,其强度、粘结力也随之下降。

(2)若砂浆强度过高,其弹性模量也高,因收缩而产生的应力也较大,这种应力往往超过砂浆层的抗拉能力而导致开裂。

(3)制作砂浆的原材料质量差,如水泥安定性不合格、石灰膏质量差、砂子过细或含泥量高等都可能造成抹灰层开裂。

施工操作影响

(1)砌块含水率控制不当,加气混凝土砌块吸水慢,没有提前浇水湿润。

(2)砌体灰缝饱满度达不到规范要求,灰缝不密实或有空头缝。

(3)墙面凹凸不平过大,导致抹灰层过厚,易出现开裂、空鼓。

(4)加气混凝土砌块与柱、梁、板连接处未按设计要求嵌填密实,未采取加强措施。

(5)砌体墙面浮尘、鱼鳞状酥松物未清理干净。

(6)砂浆制作不良,如配合比控制不准,砂浆搅拌时间不足,出机后停放时间过长等。

(7)抹灰不分层进行,或两层间隔时间太短。

(8)门窗框与加气混凝土砌块墙体连接不牢。

设计构造问题

(1)结构构件(柱、梁、板)与砌块间的连接、填塞要求不明确,没有适当的加强构造措施。因钢筋混凝土与加气混凝土砌块的温、湿度变形不一致而造成开裂。

(2)建筑物立面设计未能考虑适应温度应力变化,如外墙粉饰未设分格缝,或分格缝间距过大。加气混凝土砌体外墙,特别是山墙的抹面没有适当的防裂、防空鼓的构造措施。

精装修工程常见质量问题原因分析及防范措施

精装修工程常见质量问题原因分析及防范措施 第一章、渗漏 1、管根渗漏………………………………………………………………………………………… 2、楼板渗漏………………………………………………………………………………………… 3、墙体渗漏………………………………………………………………………………………… 4、窗户渗漏………………………………………………………………………………………… 5、烟道渗漏…………………………………………………………………………………………第二章、空鼓 1、墙砖空鼓………………………………………………………………………………………… 2、地砖空鼓………………………………………………………………………………………… 3、抹灰空鼓………………………………………………………………………………………… 4、腻子空鼓………………………………………………………………………………………… 5、地板空鼓………………………………………………………………………………………… 6、门窗收口空鼓……………………………………………………………………………………第三章、开裂 1、石膏板开裂……………………………………………………………………………………… 2、木制作开裂……………………………………………………………………………………… 3、壁纸开裂………………………………………………………………………………………… 4、墙体开裂…………………………………………………………………………………………

第四章、脱落 1、腻子脱粉………………………………………………………………………………………… 2、腻子脱落………………………………………………………………………………………… 3、腻子脱层脱落…………………………………………………………………………………… 4、瓷砖脱落………………………………………………………………………………………… 5、木饰面面漆脱落…………………………………………………………………………………第五章、观感 1、瓷砖色差控制…………………………………………………………………………………… 2、石材色差控制…………………………………………………………………………………… 3、壁纸色差控制…………………………………………………………………………………… 4、油漆色差控制…………………………………………………………………………………… 5、灯光色差控制…………………………………………………………………………………… 6、木地板色差控制………………………………………………………………………………… 7、墙地砖排版控制………………………………………………………………………………… 8、开关插座灯具点位控制…………………………………………………………………………

工程质量问题处理程序及方法要点

工程质量问题发生后,一般可以按以下程序进行处理,如图31-62所示。 图31-62 质量问题分析处理程序 1.当发现工程出现质量问题或事故后,应停止有质量问题部位和其有关部位及下道工序施工,需要时,还应采取适当的防护措施。同时,要及时上报主管部门。2.进行质量问题调研,主要目的是要明确问题的范围、问题程度、性质、影响和原因,为问题的分析处理提供依据。调查力求全面、准确、客观。 3.在问题调查的基础上进行问题原因分析,正确判断问题原因。事故原因分析是确定事故处理措施方案的基础。正确的处理来源于对问题原因的正确判断。只有对调查提供的充分的调查资料、数据进行详细、深入的分析后,才能由表及里、去伪存真,找出造成事故的真正原因。 4.研究制订事故处理方案。事故处理方案的制订以事故原因分析为基础。如果某些事故一时认识不清,而且事故一时不致产生严重的恶化,可以继续进行调查、观测,以便掌握更充分的资料数据,做进一步分析,找出原因,以利制订方案。 制定的事故处理方案,应体现:安全可靠,不留隐患,满足建筑物的功能和使用要求,技术可行,经济合理等原则。如果一致认为质量缺陷不需专门的处理,必须经过充分的分析、论证。

5.按确定的处理方案对质量事故进行处理。发生的质量事故不论是否由于施工承包单位方面的责任原因造成的,质量事故的处理通常都是由施工承包单位负责实施。如果不是施工单位方面的责任原因,则处理通常都是由施工承包单位负责实施。如果不是施工单位方面的责任原因,则处理质量事故所需的费用或延误的工期,应给予施工单位补偿。 6.在质量问题处理完毕后,应组织有关人员对处理结果进行严格的检查、鉴定和验收,由监理工程师写出“质量事故处理报告”,提交业主或建设单位,并上报有关主管部门。

常见的工程质量问题汇总

常见的工程质量问题汇总 看中建三局质检人员在土建施工中总结的114条常见质量问题,盟友们参考对照,看一看自己的工程中是不是也存在这些问题? 钢筋工程 1、梁、墙主筋锚固、搭接不规范 2、剪力墙错位搭接设置不合理 3、柱筋收头及箍筋随意割断 4、梁底跳扣绑扎或不绑扎 5、直螺纹连接丝扣不规范 6、各类焊接搭边长度不够 7、高梆梁腰筋偏位、绑扎不牢固

8、弯起钢筋不定位、不加固 9、多排钢筋定位不合理、错位 10、箍筋未按图纸设置加密 11、梁柱节点漏箍筋或间距不匀 12、箍筋加工尺寸不规范 13、不按方案密度放置“马凳筋” 14、各类构件钢筋保护层缺偏差大 15、浇筑过程钢筋成品保护无措施 16、楼梯钢筋不按图集要求设置 17、同一受力区存在不同连接形式 18、接头百分率超过规定

19、竖向构件起步箍筋位置偏差 20、钢筋原材焊接试件强度不达标 21、外挑板钢筋加工安装不规范 22、后浇带施工缝钢筋处理不规范模板工程 1、模板垂直度、平整度不达标 2、梁柱墙节点部位安装不规整 3、模板拼缝不严密、缝隙大 4、模板上随意打孔不封堵 5、模板安装前不刷脱模剂 6、剪力墙、柱木枋稀疏加固不当

7、模板安装尺寸大、混凝土亏方 8、超长梁、板不起拱 9、大面积楼板标高未严格复核 10、锯末不清理、散落柱墙根部 11、电梯井管井部位无特殊加固 12、吊模支设不带线、不顺直 13、竖向模板底部封堵不严密 14、模板拆除无正式强度报告 15、竖向构件拆除过早 16、下沉板边框木枋不定型 17、高大构件螺杆使用密度不够

18、层间接茬部位无特殊加固措施 19、报废模板依旧重复使用 20、异形弧形构件模板安装偏差大混凝土工程 1、竖向结构烂根、漏浆 2、层间结构错茬、胀模 3、梁柱墙节点实体尺寸不规整 4、门窗洞口偏位、不方正 5、外挑板开裂、不收面 6、各类预留洞口偏位、变形大 7、楼梯踏步施工缝留置不规范

建设工程常见质量问题及处理方法

试论建筑工程常见质量问题原因分析及处理方法 【摘要】由于建筑工程具有结构类型多、露天作业多、施工环境条件多变、交叉施工等特点,在施工过程中稍有疏忽,极易发生工程质量问题。因此,当发生质量问题时应先查找原因,然后通过分析、论证,制订出科学的处理方案尽快予以处理,并认真总结经验教训,使今后不再发生类似质量问题。 【关键词】建筑工程;质量问题;原因分析;处理方案 建筑工程项目由于具有产品固定、产品结构类型多样、露天作业多、环境条件多变、材料品种多、交叉施工等特点,因此,对工程质量影响的因素多,在施工过程中稍有疏忽,极易引起某一分部(分项)出现质量变异,进而发生质量问题或严重的质量事故。因此,当发生大小质量问题时,首先必须进行认真查找和分析原因,然后采取科学、有效措施进行及时处理,并认真总结经验和教训,使今后不再发生类似质量问题。 建筑工程项目的质量问题其表现形式多种多样,比如:建筑构件错位、变形,部分构件开裂、渗漏水,某些构件断面尺寸不准、强度不足,整个建筑物发生倾斜甚至突然倒塌,等等,究其原因,大致可归纳为以下几方面。 1建筑工程常见质量问题原因分析 1.1违背建设程序 有些建设项目未经可行性研究、论证,不作调研就拍板定案,未作地质勘察就仓促设计、盲目开工;或无证设计、无图施工;施工中任意修改设计图纸,竣工验收前不作预验或未经竣工验收就交付使用,致使工程项目从一开始就埋下质量隐患。 1.2工程地质勘察方面的原因 有些建设项目未进行认真的地质勘察,所提供的地质资料有误;未能查清地下软弱土层、滑坡、墓穴、孔洞等地层构造等,均会导致设计人员采取错误的地基处理和基础设计方案,造成地基不均匀沉降、失稳等,使上部主体结构和墙体开裂、倾斜、破坏甚至倒塌。 1.3设计计算问题 某些建设单位未经公开招投标,擅自请无相应资质的设计单位甚至私人稿设计,致使因设计考虑不周,计算简图错误,计算荷载取值过小,结构构造不合理,变形缝设置不当,或悬挑结构未进行抗倾覆验算等等,导致工程项目施工过程中质量问题接二连三出现,使工程项目变成烂尾楼、豆腐渣工程。 1.4建筑材料和构配件不合格 有些工程项目由于施工企业质量意识淡薄,唯利是图,采购工程所需建筑材料和构配件时,未通过公开招标方式,选择有相应资质的正规厂家所生产的合格产品,而是采购质次价廉、以次充好甚至假冒伪劣产品,比如,物理力学性能不符合国家标准的劣质钢材、小窑小厂生产的廉价水泥,受潮、过期、结块和安定性不合格的处理水泥、砂石级配不合理且含土量超标、外加剂和掺合料性能不良、掺量不符合要求,等等,均会严重影响混凝土拌和物的和易性、密实性、抗渗性和强度,最终导致混凝土结构构件出现裂缝、蜂窝麻面、露筋等等质量通病;预制构件断面尺寸不足、支承或锚固长度不够、钢筋少放或错放、板面开裂等质量问题。 1.5施工质量和施工管理问题 很多建筑工程质量问题往往是由于施工质量不达标或施工管理不善以及交付使用后建筑物使用不当等原因造成的,比如: 1.5.1施工前图纸未经会审,仓促施工 施工员和班组长不熟悉图纸,盲目施工;施工企业为方便施工,未经监理单位和设计部门同意,擅自修改图纸等。 1.5.2不按图施工

装饰工程常见质量问题及处理

精品整理 装饰工程常见质量问题及处理 装饰工程常见质量问题及处理 一、抹灰空鼓、裂缝。 现象:抹灰打底层与基层或面层粘结不牢甚至脱开形成空鼓,空鼓使底层和面层产生力进而产生裂缝甚至脱落;有时由于砂浆整体收缩性较大, 也会导致抹灰面产生裂缝。 原因:1)基层处理不当,表面杂质清扫不干净,浇水不透。 2)偏差太大,一次抹灰太厚。 3)浆配比中水泥或石灰量少,造成砂浆和易性、保水性差,粘结强度 低;粒过细,砂中含泥量大。 4)层砂抹灰层配比相差过大。 5)泥砂浆面层直接做在石灰砂浆面层上。 6)没有分层抹灰或各层抹灰间隔太近。 7)压光面层时间掌握不准。 8)气温过高时,砂浆失水过快或抹灰后未适当浇水养护。 防治措施: 1)同基层材料交汇处铺钉钢板网,每边搭接长度应大于10CM。 2)灰前对凹凸不平的墙面必须剔凿平整,孔洞或凹陷处必须用1:3 水 泥砂浆浇水 堵严抹平。 3)基层太光滑时,应凿毛或刷一道素水泥浆,或用1:1 水泥砂浆加10% 的107 胶薄刷一层。 4)基层墙面应提前浇水,要浇透均匀。 5)基层表面的污垢、隔离剂等必须清除干净。 6)砂浆和易性、保水性差时,可掺入适量的石灰膏或加气剂、塑化剂。 7)水泥砂浆、混合砂浆、石灰膏等不能前后覆盖混杂涂抹。 8)水泥砂浆抹灰各层必须同是水泥砂浆或水泥用量偏大的混合砂浆。 9)底层砂浆在终凝前不准抢抹第二层砂浆。 10)抹面未收水前不准用抹子搓压,砂浆已硬化时不允许再用抹子搓 压,可以在薄薄地抹一层来弥补表面不平或抹平印痕。 11)按要求分层抹灰。 处理:空鼓、裂缝部分应剔除,重新抹灰。二、抹灰工程施工质量要求及检验方法1.一般抹灰 各抹灰层之间及抹灰层与基层之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷(空鼓而不裂的面积不大于200CM2者,可不计)。 表1━1 一般抹灰工程的质量要求及检验方法

建筑工程施工中常见的质量问题

龙源期刊网 https://www.doczj.com/doc/0711257986.html, 建筑工程施工中常见的质量问题 作者:李全 来源:《城市地理》2016年第05期 摘要:现如今,在建筑工程施工的过程中,经常会出现质量问题,这种情况不仅会损害到建筑物的整体结构,而且还会给人们的正常生产和生活过程带来较大的影响,甚至还会引起安全事故。这种情况主要是由多种因素共同引起,我国的建筑工作还有待提高,本文重点分析建筑质量问题的表现,并针对各种原因提出解决的办法,希望对我国的建筑行业有所帮助。 关键词:建筑工程;施工;常见;质量问题 我国最近几年的发展速度平稳上升,建筑行业为此做出了突出的贡献,但是我国建筑行业的问题也比较多,最为突出的问题就是建筑质量问题,如果这种问题得不到解决,会严重影响建筑的质量,影响居民的正常居住和使用,甚至会造成人员的伤亡。由此可见,建筑工程施工是一个非常重要的环节,相关建设单位应当重视建筑工程的施工质量,做到科学管理,提升我国建筑工作的水平。 一、建筑工程施工中常见的质量问题 (一)防水问题 总体来说,造成建筑的防水工程出现问题的原因比较多,但是,归根结底还是由以下几个因素引起:防水材料的质量、建筑设计的水平、防水施工的技术水平、建筑施工的管理维护等,具体分析如下。 一是防水材料的质量较差,其将会直接影响到建筑的防水效果。目前,我国的防水材料的种类、标准比较多,使得产品的质量出现良莠不齐的现象,防水材料市场也因此比较混乱,建筑方在选择材料时,会选到不少劣质的防水材料,使得建筑的质量下降。除此之外,防水配套的材料也需要进行完善,因为建筑屋面的防水工程是一项非常系统的工程,在当前的环境下,企业只注重主体的材料,容易忽略对防水材料的研究,使得防水材料的质量迟迟得不到提升;还要考虑防水材料的适用问题,不同的建筑对防水的要求不同,因此,也要使用不同的材料;防水材料的技术水平须提高,目前多是以纸胎油毡和防水涂料为防水材料,这些材料的质量存在质量下降、原纸密实度提高、吸油效率降低的问题。 二是设计的因素.我国在较长的时间内没有制定较为完善的防水工程设计规范,使得设计 企业没有参考的标准,在具体的设计工作中,出现不同种类、不同功能的防水设计,而且防水材料的选择比较不科学。此外,我国的建筑水平不高,在建筑物建成之后,会出现屋面变形以及位移过大的情况,屋面容易出现裂缝,使得做好的防水工程也随之遭到破坏,部分屋面的坡度设计比较小,使得排水的效率降低,容易导致屋面出现积水情况。个别的设计人员在与施工

工程中常见质量问题

如何提高房屋建筑工程的质量 摘要:房屋建筑工程质量是广大市民普遍关心的问题,在房屋建筑工程建设和使用过程中显现出来或大或小的质量问题绝不容忽视,要认真探究原因,充分认识其危害性,采取相应的对策和措施进行行之有效地治理,从根本上消除质量问题。 关键词:房屋建筑;建筑工程;质量 1.存在的质量问题 随着我国建筑行业的不断发展,城市的投资环境逐步得以优化,城市人口的居住水平不断提高,我国建筑工程质量呈稳步上升趋势,但不可否认,一些在建工程和已投入使用的工程尚存在不少的质量问题,有些甚至严重危害到建筑结构和使用安全功能,如:水泥地面空鼓、开裂、起皮、起砂,厨卫、屋面、外墙渗漏严重,门窗缝隙大,下水道堵塞,厕浴间地面倒坡、积水,滴水线向内斜导等等现象,有的建筑出现严重的不均匀沉降,个别建筑甚至发生整体坍塌事故。 2.原因分析 2.1施工方面的原因 2.1.1工程施工队伍素质过低。各施工企业内部新工人比较多,技术培训跟不上,工人技术素质较低,甚至个别工人对本身所施工部位在整体建筑物中所起的作用不了解,操作时不按规程顺序进行,这就很难达到质量标准。尤其是许多未经过专业训练的农民工涌入建筑行业,导致了施工队伍整体素质下降很快。农民工、合同工占总数的2/3,而他们大部分都是没有受过建筑施工的专业培训。据统计,现

在建筑施工企业中的自有工人真正能到现场规范操作的只有4%;建筑施工现场直接从事操作的工人中,90%的都是流动性质的农民工。用这些农民工可以使房屋建筑中的人工造价降低,可其技术水平也很低。不少建筑企业缺乏相应的专业技术人员,无法按照设计与施工图纸的规定和要求进行房屋建筑工程的规范性施工。 2.1.2在施工过程中,没有建立健全的质量控制体系,工序与工序,工种与工种之间没有严格的交接措施,前道工序留下的隐患,后道工序施工者不但不及时处理,甚至蓄意隐蔽。 2.1.3施工管理混乱。例如预制空心楼板吊装后不经拨正就进行灌缝,所用混凝土的碎石粒度不加控制,造成天棚和地面开裂。施工现场成品和半成品乱堆乱放,随意损坏,严重地影响整体工程质量。 2.2材料选用方面的原因 由于材料选用方面原因造成的质量问题也比较常见。例如防水工程沥青品种的选择,油毡的质量和品种,预制楼板灌缝时所选用碎石的粒度大小,抹灰用砂含泥量的控制,木门窗木材品种的选择等,都对工程质量有举足轻重的影响。再如某工程刚刚竣工,内墙装饰涂料,由于质量不过关,在很短的时间内就出现变色、脱皮等情况;有的饰面砖由于吸水率过大(>10%)及外形规格不整齐,马虎施工,致使有不少新建成的工程,外墙饰面砖釉面爆皮、空鼓、脱落及灰缝不均匀等质量通病,造成外墙渗水:有的石膏板质量低劣,在空气中容易吸湿受潮,因此形成石膏板顶棚出现变形,板块中间出现下垂、板块翘角等质量通病;结构板面在施工中,在提升架口部位的板面浇筑马

装饰工程常见质量问题及处理

装饰工程常见质量问题及处理 装饰工程常见质量问题及处理 一、抹灰空鼓、裂缝 现象:抹灰打底层与基层或面层粘结不牢甚至脱开形成空鼓,空鼓使底层和面层产生力进而产生裂缝甚至脱落;有时由于砂浆整体收缩性较大,也会导致抹灰面产生裂缝。 原因:1)基层处理不当,表面杂质清扫不干净,浇水不透。 2)偏差太大,一次抹灰太厚。 3)浆配比中水泥或石灰量少,造成砂浆和易性、保水性差,粘结强度低;粒过细, 砂中含泥量大。 4)层砂抹灰层配比相差过大。 5)泥砂浆面层直接做在石灰砂浆面层上。 6)没有分层抹灰或各层抹灰间隔太近。 7)压光面层时间掌握不准。 8)气温过高时,砂浆失水过快或抹灰后未适当浇水养护。 防治措施: 1)同基层材料交汇处铺钉钢板网,每边搭接长度应大于10CM 2)灰前对凹凸不平的墙面必须剔凿平整,孔洞或凹陷处必须用1:3水泥砂浆浇水堵严抹平。 3)基层太光滑时,应凿毛或刷一道素水泥浆,或用1:1水泥砂浆加10%勺107胶薄刷一层。 4)基层墙面应提前浇水,要浇透均匀。 5)基层表面的污垢、隔离剂等必须清除干净。 6)砂浆和易性、保水性差时,可掺入适量的石灰膏或加气剂、塑化剂。 7)水泥砂浆、混合砂浆、石灰膏等不能前后覆盖混杂涂抹。 8)水泥砂浆抹灰各层必须同是水泥砂浆或水泥用量偏大的混合砂浆。 9)底层砂浆在终凝前不准抢抹第二层砂浆。 10)抹面未收水前不准用抹子搓压,砂浆已硬化时不允许再用抹子搓压,可以在薄薄地抹一层来弥补表面不平或抹平印痕。 11)按要求分层抹灰。 处理:空鼓、裂缝部分应剔除,重新抹灰。 、抹灰工程施工质量要求及检验方法

1. 一般抹灰 各抹灰层之间及抹灰层与基层之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂 除外)等缺陷(空鼓而不裂的面积不大于 200CM 者,可不计)。 表1—1 一般抹灰工程的质量要求及检验方法 项次 项 目 质量等级 质 量要 求 检验方法 1 1 抹灰 合格 表面光滑,接茬平整,线角顺直 (毛面纹路基本均匀) 观察与手 摸检察 优良 表面光滑、洁净,接茬平整,线 角顺直清晰(毛面纹路基本均 匀) 表1—2 一般抹灰工程的允许偏差和检验方法 项次 项目 允许偏差 检验方法 (MM 1 表面平整 4 用2M 靠尺和楔形塞尺检查 2 阴、阳角垂直 4 用2M 托线板检查 3 立面垂直 5 4 阴阳角方正 4 ---- --- 用方尺和楔形塞尺检查 5 分格条缝(平) 直 3 拉5M 线和尺量检杳 涂料流坠 现象:在被涂面上或线脚的凹槽处,涂料产生流淌使涂膜厚薄不匀,形成泪痕,重者有 似帷幕下垂状。 原因: (1) 涂料施工粘度过低,涂膜又太厚。 (2) 施工场所温度太高,涂料干燥又较慢,再成膜中流动性又较大。 (3) 油刷蘸油太多,喷枪的孔径太大。 (4) 涂饰面凹凸不平,在凹处积油太多。 (5) 喷涂施工中喷涂压力大小不均,喷枪与施涂面距离不一致。 (6) 选用挥发性太快或太慢的稀释剂。 防治措施: (1) 调整涂料的施工粘度,每遍涂料的厚度应控制合理。 (2) 加强施工场所的通风,选用干燥稍快的涂料品种。

工程质量问题的原因及对策

2011年09月 工程质量问题的原因分析及对策 文/赖定启 摘 要:动车的碰撞不禁让人想起了工程质量控制。那些类似桥梁垮塌,沉陷等建设问题,虽然很少发生,但影响恶劣。施工单位如何维护自己的形象和荣誉,能否确保高质量的项目是非常重要的。 关键词:工程质量;监理;质量控制 中图分类号:TU712+.3 文献标识码:A 文章编号:1006-4117(2011)09-0316-01 学术探讨 一、原因 (一)业主的原因 (1)在勘察设计阶段。由于设计不当或是设计有缺陷的,或是设计深度挖掘不够,抑或是设计有遗漏,太多的变更或设计图纸和其他设计上的错误造成的质量事故已经是公认的第一杀手。 (2)在招投标阶段。有资质的的监理单位没有被委托,在标书评审、投标价格和质量上许多业主不能处理好关系。定标时业主总偏向于选择总承包商的价格低但不是那么合理的中标,从而给工程质量埋下了先天不足的隐患。 (3)在权限放的力度上。虽然监督单位是委员会,但有限的监理工程师职权使得权利与义务不匹配,这使得工程师在履行合同义务时,显得捉襟见肘,不能在被监理单位前树立权威,因此做不到有效的监督。 (二)承包商、设备、材料供应商的原因 (1)承包商如果呈现出遵守秩序的意识不强,缺乏施工经验,数量不合标准,技术薄弱,质量观念淡漠,老化,陈旧和过于机械,供应和使用不合格材料,甚至有些施工队伍缺乏一般的建筑知识。一些承包商没有竞标却参与该项目;虽然一些竞争性招标有参加,但挂着羊头卖狗肉,让另一支队伍的主体进入现场实际施工,有工程队附属国有建筑企业却私自接活。在这样的市场环境下,尽管施工单位使出全部招数,也是防不胜防,难以收到预期的效果。 (2)以最低的价格投标,低价中标的承包商,为了挽回经济损失,不顾一切不择手段的偷工减料,他们算是降低工程质量的特洛伊木马。 (3)一个个转手,一次次降低价格,使得原工程造价不高,一降再降,最终的承包商街道的价格已经不足以完成项目建设所需的资金。因此他更会不顾一切不择手段。 (三)监督的原因 (1)一些监理单位职业道德水平差,甚至与被监督单位互相勾结。就像某些警察与红灯区的关系一样,成为了恶现象的保护伞。 (2)监督名存实亡。一些项目业主的监督,聘请的职位或者是人员只是为了应付上级检查,工程师们一直搁置,不履行监督职责,成为一种摆设。 (3)没有参加开展工程监理招投标的监理单位。依靠上级监督部门的指示,开展工程监理。这样自然会有纰漏,监督工作不纳入市场经济的轨道,从而导致丧失竞争监督意识。质量会降低那简直是一定的。 二、施工单位对策 施工单位质量控制作为施工工作“三大控制”之一。无论是小质量缺陷,还是大的质量事故,只要是质量有关的问题发生,如果没有有效的预防措施,施工单位要承担全部责任。为此,建设单位应当采取下列措施: (一)施工合同严格遵守。施工单位的主要依据之一是合同(包括委托合同,施工合同的监督),合同范围内的任务是建设单位应该完成的,这里强调的是合同范围内的任务,越位不行,错位更不行。只有自觉地按照合同履行,并研究合同才能提高产品质量的控制力度。危险的做法就是违背合同的任何做法。 (二)原材料质量要严格把关。严格审查材料质量的证明书,出厂合格证,检测报告是在原材料进厂或进入工程前必须要检验的,甚至还应该进行抽样复检如果有必要的话。不合格的水泥,钢铁和其他原材料,应责令退还,并坚决杜绝不合格的材料入厂直至项目结束。 (三)严格的流程控制。施工单位应动态跟踪,是否按照合同规定,是否施工规范,是否按设计要求,在整个施工过程中都要一路跟踪,以确保整个过程不出问题。质量跟踪详细记录,质量评估要有具体报告,配合审查测试,评估测试程序,如果是有违背的,绝不签字,不让不合格产品进入下一道工序。 (四)严格的中期计量支付。中期计量和支付合同是施工单位被赋予的最有力的武器的权利,这作为一种手段来控制投资是质量控制的重要手段。不支付不合格的项目,事实上,对劝阻承包商的各种坏念头也是一个很好的教育,提醒他们增强质量意识,认真贯彻落实“三检”,减少质量问题的发生。 (五)正确处理好质量,进度和投资三者之间的关系。在一般情况下,施工单位的直接关注对象是所取得的进展,有时赶进度经常发生在一个非常敏感的时期,甚至施工单位被命令抢进度。而进度款自然会是他们争取的对象,从而在过程中有意或无意地忽视了工程的质量。因此,我们必须保持清醒的头脑,并有足够的统筹力即不利影响进度也不便宜了施工单位,原则和坚定的立场是必需的。质量、进度和投资三者既对立又统一,在我国目前形势下,施工单位比建设单位更重视工程质量。 (六)验收程序严格执行。工程验收是对单一的项目或整个项目测试评估,建设单位应当认真对待的标志性环节。单项工程通过验收,不仅意味着承认项目的完成度,但同时也意味着,后续工作的开始。如果不持有谨慎的态度去验收项目(特别是隐蔽工程),更严重的事故就会随之而来,造成的损失难以想象。因此,参加验收工作的各方达应在验收过程中,对工程中存在的质量缺陷,应答成共识。 结论:项目法人责任制,招标制度和建设监理制能否有效实施是关键,这已经是被事实证明了的。各方参与该项目的水平的整体质量,工程质量,具有至关重要的影响。为此,要保证质量,这是法律规定应采取的行为,为此,要抓好工程质量,就须依法办事,依合同办事,确保“三制”和“三元制衡”在建筑市场中落到实处。一个良好的外部环境能否提供给施工单位,同时,施工单位能否提高职业道德,能否加强质量意识,能否独立工作,才是消除质量问题,防止质量事故的最终决定因素。 作者单位:湖北工业大学参考文献: [1][英]罗德尼.特纳项目管理手册[M].北京:清华大学出版社,2002. [2]梁世连.惠恩才.工程项目管理学[M].大连:东北财经大学出版社,2001 [3]宗泓荣.建筑病害诊治实例与工程质量保证[M].北京:中国计划出版社,2006 [4]夏信华.项目管理浅论[J].建筑时报,2006. [5]建筑工程施工质量验收统一标准.gb50300-2001[S].北京:中国建筑工业出版社,2001. 316 2011.09

【混凝土】工程常见质量问题

混凝土浇筑工程质量通病预防措施 一、混凝土表面麻面 1.现象:砼表面局部缺浆粗糙或有许多小凹坑。 2.原因分析: 1模板表面粗糙或清理不干净,粘有干硬砂浆等杂物,拆模时砼表面被粘损,出现麻面。 2木模板在浇注砼前没有浇水湿润或湿润不够,浇注砼时,与模板接触部分的砼水份被模板吸收致使砼表面失水过多,引起麻面。 3钢模板脱模剂涂刷不均匀或漏刷,拆模时砼表面粘结模板,引起麻面。 4模板接缝拼装不严密,浇注砼时缝隙漏浆,砼表面沿模板缝隙位置出现麻面。 5混凝土捣固不密实,砼中气泡未排出,一部分气泡停留在模板表面形成麻点。 3.预防措施 1模板清理干净,不得粘有干硬水泥砂浆等杂物。 2木模板在浇筑砼前,应用清水充分湿润,清洗干净,不留积水,使模板缝隙拼装严密,如有缝隙应用油毡条、塑料条、纤维板或水泥砂浆等堵严,防止漏浆。 3钢模板脱模剂要涂刷均匀,不得漏刷。 4砼必须按操作规程分层均匀振捣密实,严防漏振,每层砼均匀振捣至气泡排出为止。 4.治理方法: 麻面主要影响砼外观,对于表面不再装饰的部位应加以补修。即将麻面部位应清水冲刷,充分湿润后用水泥素浆或1:2的水泥砂浆找平。 二、混凝土实体缺棱掉角 1.现象:梁、柱、板、墙和洞口直角处,砼局部掉落,不规整,棱角有缺陷。 2.原因分析: 1木模板在浇注砼前未湿润或湿润不够,浇注后砼养护不好,棱角处砼养护不好,水分被木模板大量吸收,致使砼水化不好,强度降低,拆模时棱角被粘掉。 2常温施工时,过早拆除侧面非承重模板。 3拆除时受外力作用或重物撞击,或保护不好,棱角被碰掉。 3.预防措施 1木模板在浇注砼前应充分湿润,砼浇注后应注意浇水养护。 2拆除钢筋砼结构侧面非承重模板时,砼应具有足够的强度。 3拆模时不得用力过猛、过急,注意保护棱角,吊运时严禁模板撞击棱角。 4加强成品保护,对于处在人多、运料等通道处的砼阳角,拆模后要用角钢等阳角保护好,以免撞击。 三、露筋 1.现象:钢筋砼内的主筋、副筋、箍筋没有被砼包裹而外露。 2.原因分析: 1砼浇注振捣时,钢筋垫块移位或垫块太小甚至漏放,钢筋紧贴模板,致使拆模后露筋。 2钢筋砼结构断面较小,钢筋过密,如遇大石子卡在钢筋上,砼水泥浆不能充满钢筋周围,使钢筋密集处造成露筋。 3因配合比不当,混凝土产生离析,浇注部位缺浆或模板严重漏浆,造成露筋。 4砼振捣时,振捣棒撞击钢筋,使钢筋移位,造成露筋。 5砼保护层振捣不密实,或木模板湿润不够,砼表面失水过多,或拆模过早等,拆模时砼缺棱掉角,造成漏浆。 3.预防措施 1浇注砼前,应检查钢筋位置和保护层的厚度是否准确,发现问题及时修整。 2为保证砼保护层的厚度,要注意按间距要求固定好垫块。 3为了防止钢筋移位,严禁振捣棒撞击钢筋。 4砼倾落高度超过2m时,要用串筒或流槽等进行下料。 5拆模时间要根据试块试验结果正确掌握,防止过早拆模。

建筑施工常见质量问题

质量问题:1、未见施工审查意见 2、施工单位项目技术责任人、项目总监未在场 3、砌体临时施工图口、室留直槎处未按规定设置拉结筋; 4、现浇砼车接头处有漏浆现象,现浇构件局部有爆浆现象质量问题: 1、未办理施工可 2、部分设计变更未经设计机构盖章确认 质量问题: 1、未办理施工可,重违反基本建设程序 2、基坑未经验收,主体已施工至八层 3、未见主体结构部分的有关技术资料,责令监理检查后反区站复查 4、剪力墙局部有胀模情况 质量问题: 1、未见施工图审查意见、施工可证 2、底层现浇砼保护层控制较差 质量问题: 1、现浇楼面板(已浇筑)存在裂缝,麻面等质量缺陷 2、后浇带板带(已浇筑)质量差 3、二次结构浇筑的柱子在板底,梁底处密实度差,有报纸等杂物 4、个别现浇构件垂直度控制差 5、预留钢筋锈蚀重 质量问题:

1、二层有3块现浇板局部开裂掺水 2、双排砼砌块向应坚直 3、勘察设计文件未经审查机构审查合格 4、未办理施工可 5、检测报告有手改情况 质量问题: 1、无施工图审查意见,无施工可 2、用于B栋基础钢筋锈蚀,弯折受损重 3、已浇筑砼保护层达不到要求,多处有露底现象 4、现场未见留置的同条件养护试块 质量问题: 1、主体已施工至21层,未设置沉降观测 2、砼保护层厚度控制差,现浇梁、板露筋现象普遍 3、现浇砼楼梯施工缝留置位置错误(留在平台处) 4、二层至梁底漏浆重,砼强度达不到要求 5、未见施工图审查意见,商品砼无切落度统计 6、楼梯间构造柱漏设 质量问题: 1、2层楼梯间剪力墙载面尺寸控制不 2、二层屋面女儿墙边角部构造柱漏设 3、梁过梁有部分栽面尺寸偏小,且与主体墙、柱连接不牢靠部分过梁搭接长度过大 4、部分构造柱上端砼浇筑有不密实情况

建筑工程常见质量问题控制规程征求意见稿

福建省工程建设地方标准 DBJxx-xx-xxxx 建设部备案号: Jxxxxx-xxxx 建筑工程常见质量冋题控制规程 Specificati on for Con trol the popular defect of quality of building Engineering 发布 实施 福建省建设厅发布

福建省工程建设标准 建筑工程常见质量问题控制规程 Specification for Control the popular defect of quality of building Engineering DBJxx-xx-xxxx 建设部备案号: Jxxxxx-xxxx 主编单位:中建海峡建设发展有限公司福建省华荣建设集团有限 批准部门:福建省建设厅 2014 年月日 2014年福州

、/. — 前言 本规程是根据“福建省建设厅关于印发2014 年全省建设系统第二批科学技术项目计划的通知” (闽建科[2014]21 号)的要求,由中建海峡建设发展有限公司、福建省华荣建设集团有限公司会同有关单位和人员共同修订而成。本规程以现行国家规范作为基本依据,针对我省气候、环境、地域的特点,总结各方面的经验,就建筑工程中影响安全、使用功能和外观质量的问题,从设计、施工等方面提出控制方法,经过五年多的使用和检验,能有效地指导建筑设计、现场施工、工程监理和监督,对建筑工程质量通病的防治具有很好的效果,减少建筑工程质量投诉热点问题。但由于材料和工艺的进步与发展,本规程此次修订针对一些不太适宜或需补充完善的条款,并更新引用的标准目录。 本规程的主要内容有:共分13 章,分别为:1、总则;2、术语;3、基本规定;4、地基与基础工程;5、混凝土结构与砌体结构工程;6、地面与楼面工程;7、建筑装饰装修工程;8、建筑屋面工程; 9、建筑防水工程;10 、建筑给水、排水及采暖工程;11、建筑电气工程;12、通风与空调工程;13、建筑节能工程。 为进一步提高标准质量,请各单位在执行本规程的过程中,注意总结经验和积累资料,随时将意见反馈给省建设厅科技处(地址:福州市北大路242 号,邮政编码:350001),以供今后修订时参考。 主编单位:中建海峡建设发展有限公司 福建省华荣建设集团有限公司 参编单位:福建省九龙建设集团有限公司 福建省闽南建筑工程(集团)有限公司 福建厚德投资有限公司 福建工程建设监理公司中建海峡建筑设计院福州市建筑工程质量监督站福建省建筑工程质量安全监督总站主要起草人员:主要审查人员:

装饰工程常见质量通病及预防

分项工程容易出现的质量问题及预防措施: 1. 一般抹灰工程: 质量通病 原因分析 预防措施 抹灰层 1.对底层脚手架眼、孔洞未处理 1.必须将脚手架眼、孔洞填堵密实 空鼓 2.底层基层表面未清理干净、未 2.须将底层、基层表面清理干净,并与 施工前一天浇 浇水 水润湿 ,或用108胶 3.底层、基层表面太光滑 3.对较光滑的表面,抹灰前应该先凿毛 水泥浆,或用界面处 理剂处理。 4.抹灰层之间的材料强度不接近 4.抹灰层之间的材料强度接近 抹灰层 1.材料不符合质量要求 1.必须符合质量要求,砂不宜过细, 含泥量 < 3% 2. 裂缝 2. —次抹灰太厚,间隔时间太短 基层要分层抹灰,一次抹灰太厚;间隔时间视材 3.夏季在日光暴晒下抹灰 料与气温不同而确定。 4.基层由两种以上材料组合拼接 3.对重要或暴晒部位应在抹灰第二天洒水养护 7D 4. 部位未做处理 应视材料情况采用粘贴带、钉网或留缝嵌条 5.对大面积抹灰未设置分格缝 5.设置分格缝,以防面积过大而引起收缩裂缝 抹灰层 1.刮糙前未弹线或做塌饼 1.刮糙前未弹线或做塌饼,并掌握 "去咼、填彳氐 1 不平整 2.未控制基层的平整度 取中间” 2 应借助刮II 尺严格控制基 戸平整度 的偏差 范围 2. 应I 曰助刮尺严格控制基层1整度的偏差 范围 阴阳角 1.抹灰前未吊线、做塌饼 1.上部吊线,1.5M 左右相间做塌饼找方,护角线 不方正 2.未以基准点或护角线为准 必须粉成“燕尾形” 2.以基准点或护角线为准,并借助辅助工具操作 1.涂料工程:

2.木制作木装饰(1)饰面部分

(2)木制门部分 玻璃安装:

建筑工程常见质量问题及对策

建筑工程常见质量问题及对策的范文,用于帮助网民书写材料或整理文档资料用。 引言建筑工程是人类生存,生活,工作的重要物质基础,是创造世界,改造世界不可缺少的设施。我国进入21世纪以来,国民经济得到飞速发展,建筑也插上了腾飞的翅膀,并取得了可喜的成绩。但是建筑工程的质量受诸多因素的影响,在设计,施工过程中,质量问题仍时有发生。一、建筑工程质量问题的原因 由于工程建设往往涉及到设计,施工,建设,使用,监督,监理,管理等多个部门,而建筑工程一般又是在露天环境中施工,所以质量事故的发生总与某种自然环境,施工条件和各级管理机构状况以及各种社会因素紧密相关。诸如,违反基本建设程序,不按有关规定进行工程招标投标,从而造成无证设计,超标承包,违章施工等,必然产生工程质量事故。工程地质资料不足和勘测不准确,加上处理方案不当或质量不高等,造成地基承载能力不足或地基变形太大,很容易发生工程质量事故。选择的建筑材料不符合设计和有关标准的要求,或构件制品质量不合格,也是造成工程质量事故的主要原因之一。在建筑工程设计中,设计构造不当,计算简图不准确,结构计算出现错误等。在工程施工过程中,施工人员不严格按照图纸作业,不经设计单位允许,随意改变设计,造成结构存在严重质量隐患。在工程施工过程中,不能严格按照施工及验收规范施工,操作质量低劣。编制的施工组织设计质量较差,施工管理水平不高或混乱,施工顺序出现

错误。在施工或使用过程中,荷载超过了设计规定值,或者地面堆载太大温度、湿度及特区的变化影响;酸碱盐等物质的化学腐蚀。自然界的不可抗力,社会的战争,罢工等也有一定影响。二、建筑工程质量问题的特点工程质量问题的复杂性。为满足各种特定的使用功能要求适应自然环境的需要,建筑工程的产品种类繁多,且各地的气候、地区条件不同,施工条件不同。如建筑物的开裂,可能是设计构造不良,或出现计算错误,或地基沉降过大,或出现不均匀沉降,或温度变形,或干缩过大,或材料质量低劣,或施工质量较差,或使用不当,或周围环境变化等,可能是其中的一个或几个。工程质量问题的严重性。发生过程质量问题往往会给单位带来诸多麻烦和困难。有的会影响工程施工的顺利进行,有的会给工程留下隐患,有的会缩短建筑物的使用年限,有的会使建筑物成为危房甚至不能使用,最为严重的是使建筑物发生倒塌,造成人员伤亡和巨大经济损失。所以要高度重视,千万不能掉以轻心,务必及时分析,提出处理措施,以确保建筑物的安全。工程质量事故的可变性。建筑工程中的质量问题多随时间、环境、施工条件等变化而发展变化的。例如,钢筋混凝土大梁上出现裂缝,其数量。长度和宽度会随着周围环境温度,湿度的变化而变化,或随着荷载大小和持荷时间而变化,甚至有的细微裂缝也可能逐步发展成构建的断裂,以致造成工程倒塌。工程质量事故的多发性。一些常见问题经常象病医院经常发生被称为工程质量通病。如,混凝土裂缝,砂浆强度不足,预制构件开裂,房屋卫生间和房顶的渗漏等。还有就是同类型的工程质量事故重复发生。

装饰工程常见质量问题及处理

装饰工程常见质■问题及处理 装饰工程常见质量问题及处理 一、抹灰空鼓、裂缝。 现象:抹灰打底层与基层或面层粘结不牢其至脱开形成空鼓,空鼓使底层和面层产生力进而产生裂缝甚至脱落;有时由于砂浆整体收缩性较大,也会导致抹灰面产生裂缝。 原因:1)基层处理不当,表面杂质清扫不干净,浇水不透。 2)偏差太大,一次抹灰太厚。 3)浆配比中水泥或石灰量少,造成砂浆和易性、保水性差,粘结强度低;粒过细,砂中含泥量大。 4)层砂抹灰层配比相差过大。 5)泥砂浆面层直接做在石灰砂浆面层上。 6)没有分层抹灰或各层抹灰间隔太近。 7)压光面层时间掌握不准。 8)气温过高时,砂浆失水过快或抹灰后未适当浇水养护。 防治措施: 1)同基层材料交汇处铺钉钢板网,每边搭接长度应大于lOCMo 2)灰前对凹凸不平 的墙面必须剔凿平整,孔洞或凹陷处必须用1: 3水泥砂浆浇水堵严抹平。 3)基层太光滑时,应凿毛或刷一道素水泥浆,或用1: 1水泥砂浆加10%的107

胶薄刷一层。 4)基层墙面应提前浇水,要浇透均匀。 5)基层表面的污垢、隔离剂等必须清除干净。 6)砂浆和易性、保水性差时,可掺入适量的石灰旁或加气剂、塑化剂。 7)水泥砂浆、混合砂浆、石灰膏等不能前后覆盖混杂涂抹。 8)水泥砂浆抹灰各层必须同是水泥砂浆或水泥用量偏大的混合砂浆。 9)底层砂浆在终凝前不准抢抹第二层砂浆。 10)抹面未收水前不准用抹子搓压,砂浆已硬化时不允许再用抹子搓压,可以在薄薄地抹一层来弥补表面不平或抹平印痕。 11)按要求分层抹灰。 处理:空鼓、裂缝部分应剔除,重新抹灰。 二、抹灰工程施工质量要求及检验方法 1.-般抹灰 各抹灰层之间及抹灰层与基层之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷(空鼓而不裂的面积不大于200C W者,可不计)。 表1-1 一般抹灰工程的质量要求及检验方法 表面光滑、洁净,接茬平整,线 角顺直清晰(毛面纹路基本均 优良 匀)

项目工程常见的质量通病问答原因分析及其控制措施

工程常见的质量通病问题原因分析及控制措施 1.墙面抹灰层空鼓、脱落、开裂,外墙渗水。 ?主要原因分析: ?操作原因:基层处理不好,分层抹灰厚度过大,外墙面砖勾缝质量差。 控制措施: ●严格基层检验控制程序,实行抹灰前基层报验,验收合格后方可进行抹灰。如砼墙 必须凿毛、刮素灰。 ●制订操作工艺标准,加强操作工艺监督,以控制分层抹灰厚度符合要求。 ●对外墙抹灰或面砖勾缝,加强过程巡检及拆架前联检,符合要求后方可拆除外脚手 架。检查一定要细,要分面检查平整度、垂直度及是否有裂缝(纹)等,对检查结 果填表各方签字。 ?技术原因:抹灰层过厚未进行技术处理;不同基体交接处未按要求做技术处理。 控制措施: ●监理会同施工方查找设计及实际中抹灰层厚度超过35mm的及不同基本交接处部位 (如柱与墙、梁与墙、门口过梁端部等部位),对具体做法下达技术联系单,统一 做法。 ●加强过程监督,如抹灰前检查不同基体交接处处理情况如何,实际抹灰是否存在厚 度过大的部位等。 ?进度原因:因进度压力,墙体砌筑未有足够时间完成收缩即开始抹灰。 控制措施:检查气体完成时间,要求砌筑完成时间超过15天(最好1个月)后方可抹灰2.墙体透寒,常发生在山墙、顶层局部标高变化处、窗膀等部位。 ?主要原因分析: ?设计原因:由于设计热工计算有问题,局部设计疏忽或选材问题。 控制措施: ●对外墙保温设计进行复核,尤其是对常见的山墙部位透寒应采取可靠的保温措 施。 ●复核设计中是否存在局部保温厚度不足的,要做到及时发现及时解决。 ●选用合理的设计方案。外墙采用外保温效果较好;夹芯墙保温由于施工工艺原 因,存在局部热桥。 ?材料原因:材料保温性能不满足设计要求。 控制措施:严格使用设计要求的保温材料,要在设计中体现材料的热工指标。材料选用时,

建设工程常见质量问题专项治理方案

建 设 工 程 常 见 质 量 问 题 专 项 治 理 方 案 编制: 审核: 批准: 二〇一九年八月九日

目录 一、工程概况及编制目的 (1) 二、编制依据 (1) 三、常见质量问题专项治理创建目标及组织机构 (2) 四、建设工程常见质量问题控制措施 (2) 1.模板工程常见质量问题及防治措施 (2) 2.钢筋工程常见质量问题及防治措施 (11) 3.混凝土工程主要常见质量问题及防治措施 (22) 4.砌体工程常见质量问题及防治措施 (30) 5.防水工程常见质量问题及防治措施 (37) 6.建筑装饰工程常见质量问题及防治措施 (39) 7.建筑电气安装工程常见质量问题及防治措施 (41) 8.给排水工程常见质量问题治理 (46) 9.建筑节能工程质量通病防治 (47)

一、工程概况及编制目的 龙湖·春江郦城建设场地位于长沙市天心区湘府路与新开铺路交汇处东北角,受湖南壹捌捌壹置业发展有限公司委托,由中国有色金属长沙勘察设计研究院有限公司勘察,中机国际工程设计研究院有限责任公司设计,深圳市邦迪工程顾问有限公司监理,五矿二十三冶建设集团有限公司负责对该工程进行总承包施工,受监于长沙市天心区建设工程质量安全监督站。 工程建筑物包1栋公寓式办公楼(7#栋)、及纯地下室;总建筑面积约33528平方米,其中地上部分面积约28539.35平方米,地下部分面积约4988.65平方米。地下室一层或两层,本工程±0.000相当于绝对标高44.30米 根据“住房城乡建设部关于深入开展全国工程质量专项治理工作的通知-建质〔2013〕149号”、“住房城乡建设部关于印发工程质量治理两年行动方案的通知-建市〔2014〕130号”及“湖南省住房和城乡建设厅关于印发湖南省住宅工程常见质量问题专项治理工作方案的通知-湘建建函〔2014〕73号文”等文件要求。加强工程质量监管,狠抓质量问题治理,促进工程质量水平提高。突出质量常见问题专项治理重点,准确把握常见问题产生的根源。将技术与管理并重、质量行为与工程实体质量齐抓,严格质量责任落实,强化激励约束措施,构建质量常见问题治理长效机制,有效预防和治理质量常见问题,全面提升住宅工程质量水平。为践行政府行政部门的文件精神,提升工程产品质量,加强建设工程常见质量问题管控,让业主获得一个使用满意的产品特编制此专项施工方案。 二、编制依据 1.《龙湖·春江郦城工程设计图纸及相关设计变更、洽商文件》; 2.《住房城乡建设部关于深入开展全国工程质量专项治理工作的通知》建质〔2013〕149号;
