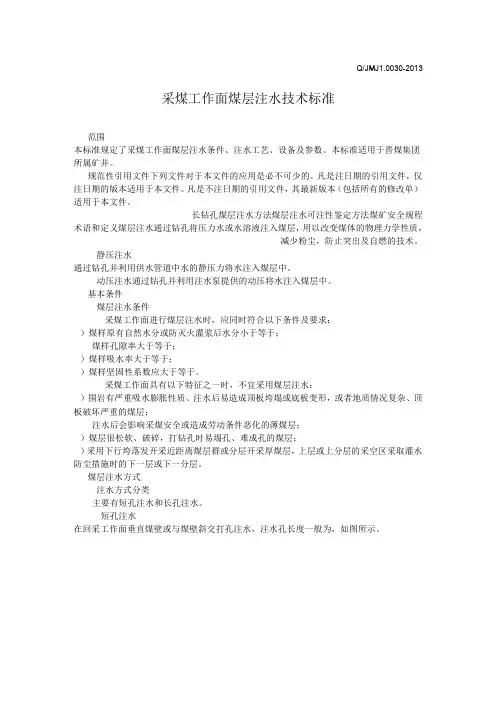

采煤工作面煤层注水技术标准

1 范围

本标准规定了采煤工作面煤层注水条件、注水工艺、设备及参数。

本标准使用于晋煤集团所属矿井。

2 规范性引用文件

下列文件对于本文件应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。

MT501-1996 长钻孔煤层注水方法

MT/T 1023-2006 煤层注水可注鉴定方法

煤矿安全规程

3 术语和定义

3.1 煤层注水

通过钻孔将压力水或水溶液注入煤层,用以改变煤体的物理力学性质,减少粉尘,防治突出及自燃的技术。

3.2 动压注水

通过钻孔并利用注水泵提供的动压力将水柱入煤层中。

4 基本要求

4.1 煤层注水条件

4.1.1 采煤工作面进行煤层注水时,应同时符合以下条件及要求:

A 煤样原有自然水分或防灭火灌浆后水分小于等于4%;

B 煤样孔隙率大于等于4%;

C 煤样吸水率应大于等于1%;

D 煤样坚固性系数应大于等于0.4.

4.1.2 采煤工作面具有以下特征之一时,不宜采用煤层注水:

A 围岩有严重吸水膨胀性质

注水后易造成顶板垮塌或底板变形,或者地质情况复杂、顶板破坏严重的煤层;

B 注水后会影响采煤安全或造成劳动条件恶化的薄煤层;

C 煤层很松软、破碎,打钻孔时易塌孔、难成孔的煤层;

D 采用下行垮落法开采紧距离煤层群或分层开采厚煤层,上层或上分层的采空区采取灌水防尘措施时的下一层或下一分层。

5 煤层注水方式

5.1 注水方式分类

主要有短孔注水和长孔注水。

5.1.1 短孔注水

在回采工作面垂直煤壁或与煤壁斜交打孔注水,注水孔长度一般为5m~25m.

5.1.2 长孔注水

从回采工作面的进风巷或回风巷平行于工作面打上向孔或下向孔注水,长孔注水可分为单向长钻孔注水和双向长钻孔注水。当单向孔达不到设计深度或煤层倾角变化较大时,可采用双向钻孔联合布置钻孔注水。

5.2 注水方式选择

5.2.1 选择注水方式考虑因素包括:岩石压力、裂隙和孔隙发育程度、煤层厚度、煤层倾角、有无断层、围岩性质及回采工艺、作业组织方式等。

5.2.2 对于煤层赋存不稳定。地质构造复杂,产量较低的回采工作面,或者顶、底板岩性易吸水膨胀而影响顶板管理的工作面。易采用短孔注水。

5.2.3 采煤工作面两巷宜采用长孔注水。

5.2.4 采用短孔注水时,应确定适合本矿井条件的钻孔、封孔、注水等参数,并编制专门的注水设计和安全技术措施;采用长孔注水时,应按下列条款规定执行。

6 钻孔

6.1 布置方式及参数

6.1.1 布置方式分为单向钻孔和双向钻孔。

6.1.2 钻孔间距应为15m~25m 。

6.1.3 钻孔倾角

6.1.3.1 单向及双向钻孔倾角按式(1)确定:

g l h

arcsin =α 式中:α——钻孔倾角,单位为度(°);

h ——钻孔位置进回风巷对应点的高差,单位为米(m ); l g ——钻孔位置对应工作面长度,单位为米(m )。

6.1.4 钻孔直径: 钻孔直径应为50mm ~94mm 。

6.1.5 钻孔长度:单向钻孔长度应比工作面长度短20m~40m ;双向钻孔长度应比1/2工作面长度短5m ~8m 。

7 封孔

7.1 封孔方式

采用水泥砂浆封孔、封孔器封孔等方式。

7.2 封孔长度

长度注水封孔长度应超过巷帮煤体的破碎带,深度应为8m~20m,封孔段长度不得小于5m,且湿润半径未达到设计要求前不得出现泄水和掺水现象。

8 注水

8.1 注水系统选择

8.1.1 透水性强的煤层,且湿润煤体的注水量能适应采煤推进速度,可采取静压注水方式。透水性弱的煤层,应采用动压注水方式。

8.1.2 动压注水系统

主要由注水泵、分流器、注水表、单向阀、阀门、压力表、钢丝编织高压胶管等组成,如图3所示。

图3 动压注水系统

1—注水管;2—水泥砂浆;3—压力表;4—钢丝编织高压胶管及接头;5—阀门;6—分流器;7—单向阀;8—注水表;9—注水泵;10—供水桶

8.1.3 静压注水系统

主要由注水表、压力表、阀门、钢丝编织高压胶管组成,如图4所示。

图4 静压注水系统

1—钢丝编织高压胶管;2—接头;3—阀门;4—注水表;5—封孔器;6—注水管;

7—压力表

8.2 注水参数

8.2.1 注水压力

r W P P P ≤≤)5.1~2.1(

式中:P ——注水压力,单位为兆帕(MPa ),一般静压注水压力不超过

2.45MPa ,动力注水压力为4.9MPa~19.6MPa ;

Pw ——煤层中瓦斯压力,单位为兆帕(MPa );

Pr ——上覆岩层压力,单位为兆帕(MPa )。

8.2.2 单孔注水量

Q=K ·M ·l j ·l ·p ·(W 1-W 2)

式中:Q ——单孔注水量,单位为立方米(m 3);

k ——钻孔前方煤体湿润系数,1.1~1.5;

M ——煤层厚度吗,单位为米(m );

lj ——钻孔间距,单位为米(m );

l ——工作面长度,单位为米(m );

ρ——煤溶度,单位为立方米每吨(t /m 3);

W1——注水后煤层达到的水分,取4%;

W2——煤层原有的水分,实测值;

8.2.3 单孔注水流量

动压注水时应为0.3m 3/h ~2.0m 3/h ,静压注水可不控制单孔注水流量。

8.2.4 注水时间

q

Q T = 式中:T ——注水时间,单位为小时(h );

q ——单孔注水流量,单位为立方米每小时(m 3/h )。

8.2.5 同时注水钻孔数量

j

l Tv n 24= 式中:n ——同时注水的钻孔数量;

v ——工作面日推进度,单位为米每天(m /d )。

8.2.6 注水超前工作面距离

t c l Tv l +=24

式中:lc ——注水超前工作面距离,单位为米(m );

lt ——停止注水时钻孔距工作面的距离,应为8m ~20m 。

8.3 注水程序

8.3.1 封孔后应及时按设计要求连接注水系统。

8.3.2 水泥砂浆封孔后应凝固1d~2d后再开启注水阀门,开动注水泵进行动压注水或开启阀门进行静压注水。

8.3.3 当注水达到设计要求时或钻孔周围煤壁有水渗出(相邻钻孔渗水或煤壁有掉渣现象)时,可结束对该钻孔(或该组钻孔)的注水。

8.3.4 注水工作结束后,待孔内水充分渗透方可拆除钻孔。

8.4 注水钻孔管理

煤层注水应建立煤层注水钻孔台账和煤层注水台账,现场悬挂注水钻孔参数说明牌。煤层注水钻孔台账应准确记录钻孔长度、直径、间距、封孔长度、距工作面距离等内容。煤层注水台账应准确记录钻孔注水压力、注水量、累计注水天数、累计注水量等内容。

9 煤层注水效果评价

9.1 直接观测法

根据煤壁或煤帮渗水(出汗)状况简单判断注水湿润范围。

9.2 仪器测定法

从煤壁或煤帮上采取煤样,对水分含量用水分测定仪进行测量。由注水前、后的水分变化确定湿润范围和煤体含水量。

9.3 煤层注水的降尘效果计算

煤层注水的降尘效果表现为采煤时空气含尘量的降低,按公式(8)计算降尘率。

η={(c x-c s)/c x}×100

式中:

η——降尘效率,单位为百分数(%);

c x——注水前,开采时尘源风流中的粉尘浓度,单位为毫克每立方米(mg/m3);

c s——注水后,开采时尘源风流中的粉尘浓度,单位为毫克每立方米(mg/m3)。

10 其它

10.1 利用抽放钻孔进行煤层注水时,其注水效果应满足本标准的要求。

10.2 利用抽放钻孔进行煤层注水时,在注水间距范围内的抽放钻孔应关闭停止抽放。注水时,应注意观察放水器放水情况,发现放水器水量增大,应及时将该(组)钻孔关闭。

综采工作面煤层注水设计设计方案及安全措施(新版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 综采工作面煤层注水设计设计方案及安全措施(新版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

综采工作面煤层注水设计设计方案及安全 措施(新版) 一、工作面概述: 120301综采工作面走向长660米,倾向长180米,可采长为610米,煤层倾角为3°-5°,煤层厚度0.9-1.2m,平均厚度为1.05米,工作面煤层赋存平稳,节理发育,该煤层具有爆炸性,为了抑制煤层飞扬,避免煤层爆炸的发生,准备采用煤体注水。 二、煤层注水方法及注水工艺的确定: 1、注水方法: 根据我盘区实际情况,本工作面煤层属于赋存平稳、节理、孔隙、裂隙比较发育的薄煤层,故选取从回采工作面进、回风顺槽平行于工作面对煤体进行双向钻孔,采用静压注水的方法。 2、注水设备选型:

我盘区钻机采用ZLJ-650型钻机,Φ42钻杆,钻径Φ74。 3、钻孔深度: L=L1-M=180-1/3×180≈120m 式中:L-钻孔长度; L1-工作面长度; M-与煤层透水性和钻孔方向有关的参数(我盘区取下向孔且煤层透水性强,取1/3L1) 4、钻孔角度和开口位置: 钻孔开口位置取在距底板0.8米处,钻孔角度根据公式: γ=α-Q 式中:α-煤层倾角; Q-钻孔最大下沿角,一般取0.2°-0.5°,本式取0.3°。 则:γ=5°-0.3°=4.7° 钻孔角度为4.7°。 5、钻孔间距: B=5h=5×2.3=11.5m

标准30采煤工作面煤层注水技术标准

采煤工作面煤层注水技术标准 1 范围 本标准规定了采煤工作面煤层注水条件、注水工艺、设备及参数。 本标准使用于晋煤集团所属矿井。 2 规范性引用文件 下列文件对于本文件应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。 MT501-1996 长钻孔煤层注水方法 MT/T 1023-2006 煤层注水可注鉴定方法 煤矿安全规程 3 术语和定义 3.1 煤层注水 通过钻孔将压力水或水溶液注入煤层,用以改变煤体的物理力学性质,减少粉尘,防治突出及自燃的技术。 3.2 动压注水 通过钻孔并利用注水泵提供的动压力将水柱入煤层中。 4 基本要求 4.1 煤层注水条件 4.1.1 采煤工作面进行煤层注水时,应同时符合以下条件及要求: A 煤样原有自然水分或防灭火灌浆后水分小于等于4%; B 煤样孔隙率大于等于4%; C 煤样吸水率应大于等于1%; D 煤样坚固性系数应大于等于0.4. 4.1.2 采煤工作面具有以下特征之一时,不宜采用煤层注水: A 围岩有严重吸水膨胀性质 注水后易造成顶板垮塌或底板变形,或者地质情况复杂、顶板破坏严重的煤层; B 注水后会影响采煤安全或造成劳动条件恶化的薄煤层; C 煤层很松软、破碎,打钻孔时易塌孔、难成孔的煤层; D 采用下行垮落法开采紧距离煤层群或分层开采厚煤层,上层或上分层的采空区采取灌水防尘措施时的下一层或下一分层。 5 煤层注水方式 5.1 注水方式分类 主要有短孔注水和长孔注水。

5.1.1 短孔注水 在回采工作面垂直煤壁或与煤壁斜交打孔注水,注水孔长度一般为5m~25m. 5.1.2 长孔注水 从回采工作面的进风巷或回风巷平行于工作面打上向孔或下向孔注水,长孔注水可分为单向长钻孔注水和双向长钻孔注水。当单向孔达不到设计深度或煤层倾角变化较大时,可采用双向钻孔联合布置钻孔注水。 5.2 注水方式选择 5.2.1 选择注水方式考虑因素包括:岩石压力、裂隙和孔隙发育程度、煤层厚度、煤层倾角、有无断层、围岩性质及回采工艺、作业组织方式等。 5.2.2 对于煤层赋存不稳定。地质构造复杂,产量较低的回采工作面,或者顶、底板岩性易吸水膨胀而影响顶板管理的工作面。易采用短孔注水。 5.2.3 采煤工作面两巷宜采用长孔注水。 5.2.4 采用短孔注水时,应确定适合本矿井条件的钻孔、封孔、注水等参数,并编制专门的注水设计和安全技术措施;采用长孔注水时,应按下列条款规定执行。 6 钻孔 6.1 布置方式及参数 6.1.1 布置方式分为单向钻孔和双向钻孔。 6.1.2 钻孔间距应为15m~25m 。 6.1.3 钻孔倾角 6.1.3.1 单向及双向钻孔倾角按式(1)确定: g l h arcsin =α 式中:α——钻孔倾角,单位为度(°); h ——钻孔位置进回风巷对应点的高差,单位为米(m ); l g ——钻孔位置对应工作面长度,单位为米(m )。 6.1.4 钻孔直径: 钻孔直径应为50mm ~94mm 。 6.1.5 钻孔长度:单向钻孔长度应比工作面长度短20m~40m ;双向钻孔长度应比1/2工作面长度短5m ~8m 。 7 封孔 7.1 封孔方式 采用水泥砂浆封孔、封孔器封孔等方式。

综采工作面验收标准

XX煤矿综采队 工程质量验收标准 为搞好我队工程质量标准化管理,维护充分必要的生产空间和创造合理的回采设备布局,保证安全稳产和质量创建取得不断进步,经队研究讨论审议,制订如下工程质量验收制度,望全队员工严格遵照执行。 一、验收员管理制度 1、队长为全队质量管理第一负责人,技术员为质量管理具体负责人,跟班、班长为现场工程质量直接管理者,验收员为现场工程质量直接监督验收责任人,队长、技术员负责考核验收员的日常工作。 2、验收员必须与队保持高度一致,坚决按标准执行队安排的各项工作,注重工作方法,加强流程监督控制,确保精品工程不断线。 3、验收员应加强职业道德修养,做到秉公执法,公正、公平,对验收项目务必全面从严从细,尺子要硬,对面工程质量具有较高的掌控水平,每发现一次失职行为罚50元,对不称职的要撤职。 4、验收员应精通业务,熟练掌握验收方法标准,按队里要求填写清楚验收单,填写的验收单必须达到反映全面质量状态,每发现记录不祥实不准确,一次罚20元。 5、认真督促当班队里安排重点工作的落实,督催不力导致生产被动一次罚50-100元。 6、验收员严格执行一班三汇报制度,保证队领导值班对现场全面情况的即时了解。 7、组长负责安排轮休,严禁空岗,出现空岗一次罚当班验收员50元,组长50元;坚持现场交接班和四人签字制度,每违反一次罚责任人50元。 8、验收员按时参加队内每周一次质量会议和规程措施学习,无故不参加者罚30元。 9、成立验收小组: 组长:XX 成员:XXXXXXXX 队技术员XXX全面负责质量验收工作,组长负责验收日常具体管理、及时填写台帐、召集召开会议。 二、验收方法 1、得分计算方法 ①、当班得分为:核子称记吨数一半+端头尾得分+各项奖罚得分 ②、端头尾记分以错茬至少拉够25架,完全推溜10架,才算此错茬进尺、得分,否则不计分;弄虚作假,每发现做手脚一次的,当班不计分。 ③、端头每进一刀记30分,端尾每进一刀记20分,全岩区每打放一炮眼分别计7、3分,其它奖分按验收标准执行。 ④、放煤一架记1分(标准以见1/2矸石为准),放煤不净每架扣10分。 ⑤、凡质量扣分下班整改达到标准要求的,按扣分同等记分。 ⑥、临时工作临时定分,但必须同尺度。 ⑦、检修班人均按生产班平均得分90%计分。 ⑧、下料组人均按生产班平均得分80%计分。 2、扣分方法 严格执行扣分标准,且必须根据实际情况、轻重缓急扣分。临时性的安排必须立即兑现。 3、实行四人现场验收方法,共同验收共同签字,以下班验收为主,接受上下班群众监督。 4、验收必须动用量具,执行正确测量方法,坚持动态跟踪监督。 5、验收工作必须分清责任主体,全面查实,严禁无据奖罚、片面不实、尺度不一、责任不清等不公正、不公平现象。 三、工程质量验收标准 1、直线度:工作面支架直线误差±50毫米,面中部撇后(超前)200毫米长度不超过10架按每架3分扣;撇后(超前)大于200毫米长度超过10架的,按每架5分扣。溜子或架子有一项问题的按标准一半扣分。煤机返机拾炭或其它情况造成超割200毫米的每架扣2分。 2、运输机头(尾)不得勾头或撇后,每勾头或撇后200毫米扣20分。

煤层注水设计

青海海泰煤业有限责任公司铁迈煤矿 11010综放工作面煤层注水设计 一、前言: 煤层注水是减少采煤工作面粉尘产生的最基木、最有效的措施, 通过煤层注水一般除尘率可达60-80%,煤层注水是通过钻孔将压力水注入煤层中,使煤层得到预先湿润,增加煤体的水分,减少采煤时的粉尘产生量,防止煤尘堆积,避免煤尘爆炸,同时对煤层中的瓦斯有提前均匀释放的作用。因此,我矿决定进行煤层注水,以减少粉尘产生量,改善井下作业条件。 二、11010 I作面概述: 1、11010 I作面位置: 11010 1作面位于一采区上山南侧上部,东临尚未开采的11030 工作而,南邻F4、F5断层交汇区,西邻浅部未开采区,北临轨道暗斜井保护煤柱工作面对应地表为荒山地带,无水体及建筑物,地面标高 +3217m—+3241m,平均+3229m,工作而标高+3030m—+3058m, 平均+3044m,工作面平均采深185m。 2、煤层赋存特征 工作而设计开采下煤层,煤层厚度2-10m,平均8. 39m,煤层内含多层夹砰,夹砰分布不稳定,切眼掘进时见2.0m厚夹肝,夹肝岩性为油页岩、泥岩、炭质泥岩,木煤层为长焰煤,属于易自燃煤层, 自燃倾向

等级为I级,煤尘具有爆炸危险性,煤尘爆炸为40%。 顶板岩性为深灰色泥岩,一般厚度为1.2—4m,中厚层状构造, 局部薄层状,较破碎,其上部见一层2—4m油页岩,页片状。老顶为厚层状细沙岩或粉砂岩,硬度系数4—5。 底板一般有一层0. 4一1. 5m厚的泥岩为伪底,其下部为细沙岩或粉砂岩,厚度10m以上,岩性为浅灰-深灰色,中厚层状,具小型交错层理,裂隙较发育。 工作而煤质指标为:原煤灰分为13.32%,挥发分为44. 15%,水分为2. 26%,硫分为:0. 90%,发热量为25. 65MJ/kg. 3、工作面巷道布置 工作而采用走向长壁式布置,工作而切眼长71m,工作面走向长267.3 m,煤层倾角17.5°。 4、采煤方法 根据工作而巷道布置及机械设备配备情况,11010工作面采用走向长壁综合机械化放顶煤方法开采,一次采全高,全部垮落法控制顶板。 三、施工注水孔的设计 (一)、注水方式选择 根据木工作而煤层赋存情况及煤岩层特性,工作面巷道布置方式,采煤方法,结合临近工作而的实际经验,决定采用在工作而回风顺槽中平行于工作而向煤体打长钻孔注水方式,采用MK-4型钻机钻进施匸,配①50mm钻杆,钻孔孔径为①65mm,由于本矿静压水压力较小,故采

综采工作面煤层注水管理办法标准范本

管理制度编号:LX-FS-A21071 综采工作面煤层注水管理办法标准 范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

综采工作面煤层注水管理办法标准 范本 使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 为加强综采工作面工程质量管理,本着“以人为本”的管理理念和“安全第一,预防为主”的安全生产方针,加强工作面顶板管理,增强煤层黏结性,减少煤层在采、巷修等作业过程中的顶板冒落机率,预防顶板事故的发生,确保综采工作面安全正常回采,特制定如下煤层注水管理办法: 1、综采工作面煤层必须逢采必注,不注不采,每班工作面保证3个以上孔同时注水,少一个罚款100元/次。 2、注水孔要严格按照以下原则布置:

采煤工作面设计规范

采煤工作面设计规范 一、范围 1、本规范规定了采煤工作面设计的程序、依据、技术内容、设计说明书编写的格式。 2、本规范适用于综采工作面、综采放顶煤工作面、水采工作面的设计。 二、设计程序 1、采煤工作面设计由矿生产技术部门按采煤工作面衔接安排,确定工作面设计或项目设计负责人。 2、由矿总工程师组织有关科(部)室,根据采区设计研究确定采煤工作面设计的具体原则。 3、设计负责人根据设计指令下达设计通知单,通知有关单位提供相关基础资料或者通知各专业根据相关基础资料进行专业设计。 4、设计负责人或者各专业根据确定的设计原则及收集的相关资料进行采煤工作面设计。 5、编制采煤工作面设计说明书。 6、由矿总工程师组织有关单位负责人对采煤工作面设计进行审查。经修改通过后报送长治公司进行审核备案。 三、设计依据 1、长治公司批准的采区设计。 2、矿总工程师批准的掘进地质说明书。 3、采面位置、范围,井上、下关系及四邻采面的地质情况。包括煤层赋存情况、水文地质、瓦斯及二氧化碳等有害气体赋存情况与涌出特征,煤层爆炸倾向,煤层自燃发火倾向及分类情况。 4、采面内煤层顶底板岩性特征、岩移特点及上、下煤层间及夹矸关系;邻近工作面同一煤层的矿压观测资料。 5、邻近工作面及边界小窑采空区、积水情况资料。 6、编制内容必须符合《矿产资源法》、《矿山安全法》、《煤矿安全规程》、《煤炭工业矿井设计规范》、《煤炭工业小型矿井设计规范》等国家有关安全生产的法律法规、技术标准和规范的要求。

7、采煤工作面设计的编制必须以经集团、公司和政府有关部门批准的设计文件(矿井设计、矿井改扩建设计、水平延深设计、区域设计等)和经审批的采区地质说明书为依据。 四、工作面设计内容 1、工作面所处位置及编号,所采煤层位置(编号),巷道布置、巷道断面,支护形式及支护材料的选择计算,掘进设备。 2、工作面几何尺寸、位置、边界、煤柱,邻近工作面开采情况,采动对地面的影响预测及采取的相应措施,工作面储量计算及回采率。 3、采煤方法、生产工艺、顶板管理、设备选型、生产能力及其确定的依据、可采期及工作制度。 4、根据煤层赋存条件、顶底板岩性和矿压资料,确定液压支架选型设计和顶板管理方法。 5、通风、运输、供电、注浆、供排水、综合防尘、煤层注水、防灭火、瓦斯抽放、钻场钻孔、防治水、通讯照明和监测监控等系统的设施选型、布置和能力配套的设计,并附各种系统图及相关图纸。 6、综合防尘、防火、防瓦斯、煤尘爆炸的隔爆设施、措施及灌浆系统的确定。 7、防治瓦斯、煤层突出、火灾、透水及其它危险现象的安全技术措施。 8、采煤工作面主要技术经济指标。 9、六大系统(监测监控系统、井下人员定位系统、压风自救系统、供水施救系统、通讯联络系统、紧急避险系统包括避难硐室和救生舱)设计。 五、采煤工作面设计说明书的编制 设计说明书包括封面、会审签字表、会审记录表、章节目录、章节内容及附图。 概述 1、工作面的井上下位置及对地表的影响、盖山厚度和四邻关系、主要大巷的关系。 2、工作面周围开采状况。 3、工作面所采煤层及开采顺序。 4、该工作面计划接替时间及安装时间。

工作面煤层注水方案

掘进工作面进行煤层注水试验通知 为降低掘进工作面在割煤期间产尘量,计划在掘进工作面进行煤层注水试验,具体要求如下: 一、试验地点: 掘进一队:2708下巷出煤联巷(使用静压水) 掘进二队:2608下巷(使用气动注浆泵) 掘进三队:2709上巷(使用WRB-80型乳化泵) 二、煤层注水方式选择 注水地点:工作面迎头或工作面后巷硐室 煤层注水方式为中长钻孔(长8~10m)煤层注水方式。 三、掘进工作面煤层注水工艺 采用中长钻孔煤层静压注水和动压注水试验。 1.钻孔布置位置 中长钻孔煤层注水钻孔布置位置:在掘进工作面内利用突出预测参数钻孔进行煤层注水。 2.钻孔参数中长钻孔煤层注水钻孔参数:孔径42mm,孔深8~10m(其他描述与预测钻孔参数一样) 3.注水时间 中长钻孔煤层注水时间:煤壁出水为标准。 4.封孔方式 长钻孔和中长钻孔煤层注水均使用FKSS-40/15型封孔器进行封孔,封孔器胶筒外径比钻孔直径小5~10mm,采用Ф40mm的封孔器,将封孔器送入钻孔,接上注水管,利用注水压力使封孔器膨胀封住钻孔。封孔长度为1-3米。

5.注水系统 静压注水系统主要由注水表、压力表、阀门、钢丝编织高压胶管组成。在掘进工作面静压供水管路的三通阀门上引出Ф25的的高压胶管,接入分流器,分出三支Ф10的高压胶管作为注水管路,并在注水管路上接入压力表、流量表和流量调节阀等。采用多孔注水,同时注水钻孔数为3个。 动压注水系统主要由注水泵、分流器、注水表、单向阀、阀门、压力表、钢丝编织高压胶管等组成。在2609工作面上巷距工作面煤壁300m~400m安设WRB-80型乳化泵,输出流量为80L/min,最大输出压力为20MPa。自乳化泵上引出Ф25的高压胶管,接入分流器,分出三支Ф10的高压胶管作为注水管路,并在注水管路上接入压力表、流量表和流量调节阀等。采用多孔注水,同时注水钻孔数为3~10个。 6.注水压力及流量 注水压力为以1.5~5MPa为宜;采用调节钻孔的注水流量来控制注水压力,注水时从低压逐渐升压,直至注水压力稳定为止。 四.具体实施计划 1.请根据以上内容编制安全技术措施并在2月14日前审批完毕。 2.注水封孔器由通风科协调各单位领取。2月15日 3.高压水表(供应科领取)、气动注浆泵或乳化泵、高压胶管(数量根据泵的安设位置)等配件在2月14日完成领取工作,2月17日工作面必须安装完毕。

煤矿采煤、掘进工作面质量标准化考核细则(最新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 煤矿采煤、掘进工作面质量标准化考核细则(最新版) Safety management is an important part of production management. Safety and production are in the implementation process

煤矿采煤、掘进工作面质量标准化考核细 则(最新版) 第一条为了提升矿井安全质量标准化水平,实现文明作业和安全生产,参照《河南省国有煤矿生产矿井安全质量标准化标准及考核评级办法》,结合我矿实际,特制定本细则。 第二条成立采煤、掘进专业质量标准化考核领导小组 组长:采煤专业分管矿长、总工程师、掘进专业分管矿长 成员:生产科科长;生产科采煤、掘进专业负责人;生产科设计人员;机电科、安检科、调度室各业务负责人及生产科采掘专业日常管理人员。 矿设立采煤、掘进质量标准化考核办公室,办公室设在生产科,生产科科长任办公室主任;成员由生产科采掘专业人员组成,负责采掘质量标准化考核及资料整理汇总工作。

第三条考核对象:矿各采掘区队 第四条考核办法:采用日常检查、旬检、月末验收相结合的方式,综合打分考核。 (一)日常动态检查 1.日常动态检查以生产科工程技术人员检查为主。生产科的《工程质量信息日报》、安检科的《安全检查信息日报》、矿各级管理人员检查到的工程质量问题等都将作为月末安全质量标准化评定等级的依据。日常动态检查出来的工程质量及文明生产问题,由问题单位班长或以上级别的人员签字认可方为有效,对存在问题拒不认账的,检查人员升井后向分管领导汇报,由分管领导签字认可并对拒不签字人员做出处理。日常动态检查查出的问题按照《采煤工作面安全质量标准化日常检查表》、《掘进工作面安全质量标准化日常检查表》中的扣分标准化进行扣分,并分工作面进行建档汇总,所有日常检查扣除的总分,作为月末质量标准化综合考评得分的扣分项目。 2.对查出的问题不按期整改或不整改的单位,按《新桥煤矿采

煤层注水设计范文

xxxxx焦煤 xxx回采工作面煤层注水设计 二〇一x年

xxxx 为有效改善我矿xxxx回采工作面的作业环境,提高生产效率,遏制煤尘事故发生,我矿决定对xxxx回采工作面实施煤层注水,为保证注水工作顺利进行,特编写《xxxx回采工作面煤层注水设计》如下: 一、工作面自然状况 1、工作面位置及井上下关系 工作面位置及井上下关系

2、煤层特征情况: 煤层情况表 3、开采方法与采煤工艺 本工作面采用走向长壁后退式一次采全高综合机械化采煤方法,顶板管理采用全部垮落法。 工作面采用双滚筒采煤机机械落煤,采煤机与刮板输送机联合装煤,刮板输送机、机、可伸缩胶带输送机联合运煤, 支撑掩护式液压支架支护顶板,采空区采用全部垮落法处理顶板,工艺与装备能力匹配,无制约因素。 4、巷道布置

(1)巷道形状与断面规格 xxxx回采工作面巷道均为矩形,规格如下: xxx运输顺槽,规格净宽为m,净高为2.8m,断面m2,全长1286m,沿煤层顶板掘进。 xxx回风顺槽,规格净宽为m,净高为m,断面m2,全长m,沿煤层顶板掘进。 xxxx切眼,规格为净宽为m,净高为m,断面m2,全长m,沿煤层顶板掘进。 (2)巷道布置方式 xxx回采工作面运输顺槽、回风顺槽沿煤层的倾向布置,工作面切眼沿煤层走向布置。 二、煤层地质情况 1、xxxx综采工作面煤层顶底板情况 煤层顶底板情况表

2、xxxx综采工作面煤层自然含水情况 2#煤层原有自然水分含量为xxxxx%,平均含水量为xxxxxx%,小于4%,因此判断xxxx综采工作面的煤层含水量为xxxxxx%。 三、设计依据 依据鉴定报告,煤水分平均值为1.04%,煤水分平均值为0.88%;煤层顶板为粉砂岩、泥岩,底板岩性一般为粉砂岩和泥岩,层位稳定,岩石容重:界于2.3--2.5g/cm3之间,各层数据相当接近变化不大。 孔隙度:从上至下岩石的孔隙度由13.91%渐降至3.58%。 含水率:由上至下呈渐增之势,由0.05%--0.81%。 总体为容重较大,胶结良好,胶结物成分以粘土质为主,遇水有不同程度的软化,但无明显膨胀,且不泥化。 四、煤层注水参数的确定 1、钻孔位置:钻孔布置在xxx回风顺槽侧。 2、钻孔角度:钻孔平行于工作面向煤体,钻孔角度原则上与煤层角度基本一致,使钻孔始终保持在煤层。根据煤层节理发育选择采用垂直钻孔或伪倾斜钻孔,以使节理面尽量与钻孔垂直,此次设计钻孔方位为垂直煤壁钻进,倾角为-O—+1O。 3、钻孔直径:钻孔选用xxx型架柱式液压回转钻机,钻孔直径为xmm。 4、钻孔深度:根据煤层节理裂隙发育情况、工作面长度、注水时间和注水压力,确定钻孔长度: L=L1-M

工作面煤层注水设计

附件一: 815综采工作面煤层注水设计 编制: 通风科: 通风副总: 总工程师: 年五月二十七B

815综采工作而煤层注水设计 设计概述 根据《煤矿安全规程》第154条的规左:采煤工作面应采取煤层注水防尘措施。我们对815综采工 作而进行煤层注水,以预先润湿煤体,减少在回采过程中的产尘量,特做设讣如下: 二、815综采工作而基本 1、注水方式:采用静压长钻孔煤层预注水方式注水(即正常压力注水 2、钻孔布置:从回采工作而的材料道沿煤层倾斜方向打平行于工作而的下向孔,采用单向孔进行注水,实行随采随注。 3、钻孔参数确定: ①采用MK-4型钻机钻进施工,配050mm外平钻杆,钻孔孔径为中60mm,采用BW-250型泥浆泵。 ②钻孔间距:取经验值20 m; ③钻孔倾角 y =(1 — 0 式中:丫-钻孔倾角 ?-煤层倾角 0-钻孔最大下沉角:0 = arctgh/L h-钻杆下沉距离(m) L_钻孔长度(m) h / L—钻杆下沉率,一般为0.3—5%,本设计取0.4% 丫 = ci —0=13° -a r c t g0.4% = 21° -14* = 19° 46' ④根据通风管理部规立:煤层注水钻孔长度为工作面长度-20米。 ④钻孔布置情况: 本次施工在815综采工作而的材料道,从815综采工作面开切眼位巻向815综采工作而设计停采线位巻,

四、封孔 1、封孔深度:封孔深度必须超过巷道边缘煤体破碎带宽度,在地质构造(如断层带)附近,封孔深度应适当加长。 2、封孔方法:采用封孔器自动封孔。封孔器与水管连接处距钻孔外口应在2米以上,保证钻孔周围煤壁不漏水。 五、煤层注水参数确泄 1、注水系统 采用静压注水系统,用高压胶管将每个钻孔的供水管路连接起来。实行多孔同时注水,单项同时注水钻孔数不少于3个,24小时不间断注水,单孔累讣注水时间不少于1个月或直到煤帮在预定湿润范围内"出汗”为止。注水超前于回采的距离不小于月推进度,超前时间不少于1个月。 2、注水参数 ⑴注水压力:注纯水时以1.5-2.OMPa为宜;一般采用调节钻孔的注水疑来控制注水压力,注水从低压逐渐升压直至压力稳定。 ⑵注水流量:注水流量不宜过大,小流疑注水对煤层湿润效果最好。只要时间允许,应采用小流量注水,注纯水时可取15-20L/min o ⑶比注水量:比注水量是指单孔长度的钻孔的注水体积。设汁钻孔的比注水量按下式计算: Qm=KX DeXmXyXAW m'/m 式中: K 一湿润校正系数,取K=1.0 De—钻孔间距,取D e =20 m m —煤层总厚度,m=5.71m Y —煤体密度,取Y =1.37t/m' AW —煤体平均水分增量,1-2% AW=1.8% m3/t Qm=1.0X20X5.71 X 1.37X 1.8%=2.816m¥m ⑷单孔累计注水时间:注水时间取决于比注水量、钻孔长度和注水渗量,按下式计算: t=(LX Qm)/(60Xq)*1000H 式中: t 一单孔累计注水时间(小时) L —钻孔长度,L= 100 m Qm —单孔设讣比注水量,Qm=2.816m3/m q—注水流量q=20 1/min t=(100X2.816)/(60X20)X 1000=234.66H 在实际注水中,亦可把预左湿润范围内'‘出汗”现象作为煤体受到全而湿润的标志。"出汗”后即可结朿注水。注水工作制度采用全天24小时不间断注水。 3、注水超前于回采的距离和时间 为提髙煤层注水效果,煤层注水工作应在常压带内进行。为保证足够的注水量,注水工作不易过迟。 ⑴超前距离: 距工作而最近的注水孔开始注水时,超前工作而的距离可按下式计算: Lin=Lq+(Ta+tlX(tO+t2 )/(24 X tO))XVm 式中: Lm 一注水开始时超前工作而的距离m Ta 一注水钻孔倒孔转换时间,天:取Ta=0; Lq —工作而前方应力集中带宽度,取LQ=30m t0 —每次纯注水时间,取tO=24H

采煤工作面及尾巷瓦斯管理规定标准范本

管理制度编号:LX-FS-A63631 采煤工作面及尾巷瓦斯管理规定标 准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

采煤工作面及尾巷瓦斯管理规定标 准范本 使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 为加强采煤工作面(以下简称采面)及尾巷的瓦斯管理,明确职责,分工协作,杜绝瓦斯事故,确保矿井安全生产,特制定本规定: 一、严格按照《公司配风细则》的要求进行采面工作面的风量配备。当采面风巷瓦斯浓度接近1.0%或尾巷瓦斯浓度超过1.5%时,可适当再增加风量。 二、采煤车间在生产作业过程中,必须确保采面行人通道畅通,不得有大砂堵塞通风断面;采面净高不得低于0.8米。采面每次放炮后,必须将溜子内煤炭开出工作面,防止工作面风流绕行采空区而导致尾

综采工作面煤层注水设计设计方案及安全措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 综采工作面煤层注水设计设计方案及安全措施(正 式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-1279-37 综采工作面煤层注水设计设计方案 及安全措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、工作面概述: 120301综采工作面走向长660米,倾向长180米,可采长为610米,煤层倾角为3°-5°,煤层厚度0.9-1.2m,平均厚度为1.05米,工作面煤层赋存平稳,节理发育,该煤层具有爆炸性,为了抑制煤层飞扬,避免煤层爆炸的发生,准备采用煤体注水。 二、煤层注水方法及注水工艺的确定: 1、注水方法: 根据我盘区实际情况,本工作面煤层属于赋存平稳、节理、孔隙、裂隙比较发育的薄煤层,故选取从回采工作面进、回风顺槽平行于工作面对煤体进行双向钻孔,采用静压注水的方法。 2、注水设备选型:

我盘区钻机采用ZLJ-650型钻机,Φ42钻杆,钻径Φ74。 3、钻孔深度: L=L1-M=180-1/3×180≈120m 式中:L-钻孔长度; L1-工作面长度; M-与煤层透水性和钻孔方向有关的参数(我盘区取下向孔且煤层透水性强,取1/3L1) 4、钻孔角度和开口位置: 钻孔开口位置取在距底板0.8米处,钻孔角度根据公式: γ=α-Q 式中:α-煤层倾角; Q-钻孔最大下沿角,一般取0.2°-0.5°,本式取0.3°。 则:γ=5°-0.3°=4.7° 钻孔角度为4.7°。 5、钻孔间距:

煤矿工作面煤层注水设计

XXXX煤矿 XXXXX综采工作面煤层注水设计 编制单位:通风区 编制人: 编制日期:

XXXXX综采工作面煤层注水设计审批:

XXXXX综采工作面煤层注水设计 一、工作面位置、长度、面积及四邻关系 二、施工注水孔设计 根据本工作面煤层赋存情况及煤岩层特性,以及工作面巷道的布置方式、采煤方式,并结合临近工作面的实际经验,决定采用在工作面回风和胶带顺槽中平行于工作面向煤体打长钻孔注水方式。 注水孔参数确定: a钻孔孔长计算 钻孔长度可根据工作面长度和煤层倾角而确定。 双向注水钻孔长度根据公式L=L1/2-(15~20) 计算,本设计工作面长度为240m, 则L=240/2-15=105m L—钻孔长度, L1—工作面长度 b钻孔间距 B=2.5R=5h

式中:B ——钻孔间距,m ; R ——湿润半径,m ; h ——巷道净高(注水工作面、回风巷),3.20m ; 则B=5×3.29=16.45m 为了增强注水效果将注水孔间距缩短至12m 。 c 钻孔距底板高度选择 根据工作面施工注水钻孔的经验,选取钻孔距底板1m 的位置布置钻孔。(如下图) 12m 12m 12m 12m

d 钻孔角度选择 根据本工作面煤层赋存情况,要求钻孔角度为3度仰角,以便使钻孔始终保持在煤层中。 e 施工注水孔设备的选择 选用ZDY —660煤矿用全液压坑道钻机,该钻机主要是使用硬质合金,金刚石复合片回转钻进,可用于煤矿、有色金属、水电建筑、市政工程、核工业、地质、部队工兵建设等系统的地质勘探、瓦斯探排、探水、排水、注水、锚固等钻孔施工。特别适用近水平钻孔和巷道钻孔。 ZDY —660钻机的主要技术参数 1# 2# 3# 4# 5# 3.2m

采煤工作面工程质量标准

郑新双鑫(新密)煤业有限公司 采煤工作面工程质量标准 一、顶板管理 1、支架状态完好,初撑力不低于规定值得80%,(90KN即11、4MPa) 2、支架排成直线,其偏差不超过±50mm,挂线管理,中心距1500mm,偏差不超过±100mm 3、支架与顶梁顶板平行支设,其最大仰俯角小于7°,支架垂直顶底板,歪斜小于±5°。 4、相邻支架不能有明显错差,支架不挤、不咬、架间间隙小于200mm, 5、煤采完后按作业规程及时移架; 6、支架全部编号管理,牌好清晰。 7、煤壁平直,与顶底板垂直。 8、背帮背顶:顶、帮必须用双抗网与椽子背紧、背实、背劳.空帮、空顶用坑木与荆芭接顶。出现面积0、5m*0、5m,深度大于0、3m,即为空帮、空顶。 9、不得随意留煤顶,必须留煤顶时,应经过跟班人员同意,并汇报值班人员。

二、两巷管理 1、巷道净高不低于1、8m。人行巷宽度不小于0、8m; 2、巷道内支护形式完整,维修及时,无断梁折柱,无空帮空顶,巷道整洁平整,无浮矸、杂物;巷道无积水(长5 m,深0、2 m); 3、两巷超前支护形式与长度符合作业规程要求,支护强度满足现场需要,支柱初撑力不低于90KN;超前支护顶粱平整,接顶严密,支柱迎山有力;支柱钻底量不得超过100mm; 4、两巷超前支柱必须编号管理,排成一条直线,并有防倒措施; 5、防冒顶材料、设备分类码放整齐(机电类小件应上架、入箱),并有清晰、完好得标志牌吊挂在明显位置。机巷回收得U型钢、顺槽刮板机缩下得溜槽、刮板链等物料先放在转载机头外50-100m处非行人道侧,定期组织外运,不得堵塞巷道影响通风行人; 6、巷道内各种管路(供、排水管、供风管)在同一帮布置,必须吊挂得当,不得落地,管路敷设要平直,从上到下吊挂顺序为供水、供风管、排水管,各种管路吊挂间距200mm,水管每50m安装一个三通,供风管每100m安装一个三通. 7、电缆吊挂:高度在底版线以上1、6米,吊挂顺序为监测、通讯、信号、低压、高压自上而下分栏吊挂,垂度适当,吊挂整齐。 三、机电设备管理

采煤工作面投产验收管理办法

采煤工作面投产验收管理办法 公司所属各单位: 为加强采煤工作面安全技术管理,规范采煤工作面投产验收工作程序,保证采煤工作面投产前各系统符合相关规定,根据焦煤办字【2012】75号文《焦煤集团采煤工作面投产验收管理办法》要求,特制定本办法。 一、为加强工作面投产验收的组织领导,矿井成立采煤工作面投产预验收领导小组 组长: 副组长: 成员: 领导小组下设办公室,办公室设在生产技术科。 二、采煤工作面投产预验收领导小组职责 (一)负责对我矿工作面安装进行协调、指导。 (二)针对新安装工作面现场存在的生产、通风、防治水、机电等安全隐患,制定整改措施,并监督落实。 (三)确保新安装工作面顺利通过焦煤集团验收。 (四)各业务科室验收职责分工: 1、生产技术科负责采煤工作面支护质量的验收。 2、机电科负责采煤工作面机电、运输、排水、通讯、

人员定位、乳化液泵站及液压系统的的验收。 3、通风区负责工作面通风、监测监控、压风自救、防尘及灭火系统的验收。 4、地测科负责工作面地测防治水系统的验收。 5、安监科负责采煤工作面各项安全技术措施的审核验收,并跟踪落实验收中所存在的问题。 6、供应科负责对所供材料的质量、安标情况的验收。 7、煤质科负责工作面原煤防破碎设施系统的验收。 四、工作面投产验收相关要求参照焦煤办字【2012】75号文规定。 五、罚则 1、工作面预验收不合格,对采煤队罚款1万元; 2、工作面预验收严格执行“谁验收、谁签字、谁负责”的原则,在焦煤集团验收中,哪个系统出问题致使工作面未通过焦煤集团验收,将追究验收人员的责任并进行处罚。 六、本办法自印发之日起执行。 附件:1、采煤工作面投产验收精细化标准 附件:2、矿井采煤工作面预验收表

煤层注水设计方案

煤层注水设计方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

***煤层注水设计方案 一、煤层注水设计依据 煤层注水是减少采煤工作面粉尘产生的最基本、最有效的措施。通过煤层注水一般除尘率可达60-80%,煤层注水通过钻孔,将压力水注入煤层中,使煤层得到预先湿润,增加煤体的水分,减少采煤时粉尘产生量的一种技术措施。 井田内各煤层的物理性质基本相同,表现为黑色、黑褐色,条痕为棕黑色、黑褐色,沥青-玻璃光泽,普式硬度一般为2-3,有一定的韧性,参差状、贝壳状断口,视密度,内生裂隙较为发育。 各层煤的宏观煤岩特征相近,宏观煤岩组分以亮煤为主,次为暗煤、镜煤,局部见有丝炭。宏观煤岩类型主要为半亮型和半暗型,光亮型次之,少量暗淡型。煤层主要为线理状、条带状结构,层状构造,有时也可见均一状结构,块状构造。 13号煤层的直接顶板多为砂质泥岩,一般厚6m,顶板砂岩的抗拉强度~,抗压强度~;顶板泥岩的抗拉强度~,抗压强度~。 从上分析可知,煤层较为松软,机采将产生煤尘的量较大,而煤层的内生裂隙较为发育,适宜采用煤层注水防尘。 二、注水工艺、参数及设备 1、注水方式的选择 煤层注水方式是指钻孔长度、位置和方向的概念,一般分为长孔、短孔、深孔和巷道注水四种注水方式。 根据本矿煤矿层赋存的特点,采区巷道的布置方式、采煤方法等情况,并借鉴邻近生产矿井的实际经验,设计采用长孔注水方式,结合采煤工作面长度、煤层厚度,考虑钻机设备性能和煤层注水效果,注水方式采用单向钻孔布置,即在工作面回风顺槽中平行于工作面向煤体打长孔钻孔注水,钻孔均沿煤层均匀布置,钻孔角度原则上与煤层倾角保持一致,使钻孔始终保持在煤层內,以免穿透顶底板,钻孔口布置在巷道中距底板左右处。 2、注水参数的确定

采煤工作面煤层注水管理正式样本

文件编号:TP-AR-L8144 There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 采煤工作面煤层注水管 理正式样本

采煤工作面煤层注水管理正式样本 使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 (一)采煤区队: 1.负责煤层注水钻孔的施工,施工必须在工作面投产验收3日前完成,并必须严格按设计要求进行施工。施工出的注水钻孔孔口必须做出明显标记和孔号并挂牌管理。 2.负责煤层注水封孔器的安设和撤除工作,采煤工作面投产验收时必须把注水封孔器以及注水流量表完成安设工作,同时负责第一次安设时的供水管连接以及试注水工作。在工作面生产交接时一并交由采煤单位进行日常管理。 3.负责煤层注水的记录台帐,损坏、失效封孔器

的更换维修等。 4.负责提供煤层注水连接用的高压供水管,在工作面生产24小时内连接好,并开始进行煤层注水。高压供水管在工作面煤层注水完毕后由采煤单位收回。 2.工作面生产过程中负责对煤层注水工作的日常管理,包括煤层注水高压管、封孔器、注水表、阀门等的日常管理。严禁私自撤除、损坏。封孔器、注水表损坏维修更换,高压管、阀门等附件损坏由采煤单位负责维修更换。 3.当煤层注水封孔器外移后,当班由采煤区队负责将注水高压供水管连接好,并保持进行煤层注水。当出现封孔器损坏、注水孔处煤体向外渗出水时,及时关闭注水阀门。 4.正在注水的每个注水孔实行挂牌管理,管理牌

采煤工作面安全质量标准化通用版

安全管理编号:YTO-FS-PD966 采煤工作面安全质量标准化通用版 In The Production, The Safety And Health Of Workers, The Production And Labor Process And The Various Measures T aken And All Activities Engaged In The Management, So That The Normal Production Activities. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

采煤工作面安全质量标准化通用版 使用提示:本安全管理文件可用于在生产中,对保障劳动者的安全健康和生产、劳动过程的正常进行而采取的各种措施和从事的一切活动实施管理,包含对生产、财物、环境的保护,最终使生产活动正常进行。文件下载后可定制修改,请根据实际需要进行调整和使用。 为强化工作面的文明生产形象,保持工作面动态达标,现标准如下: 一、卫生清理及防尘(工作面及两巷、转载点) 1. 工作面底板卫生干净,无浮煤(2m2内浮煤平均厚度不超过30mm);支架顶梁、立柱眼内无杂物。此项工作由卫生工负责。 1) 架前、架间、推移框架、支架四连杆浮煤净(架前露出推移框架,架间露出拉后溜千斤顶,无直径超过5cm 的煤块) 2) 煤机电缆槽浮煤净 3) 电机、减速箱周围外侧前侧的浮煤清理干净,保持良好的散热 4) 前、后溜头、溜尾电机、减速箱上无浮煤、杂物 5) 防尘,包括:护帮板、前梁、顶梁、侧护板、四连杆、煤机电缆槽、底座箱、立柱、闭锁线(里外侧)、扩音电话。 2. 两巷,电站尾至后溜尾、破碎机至转载机尾由维护

3第三章 煤层注水设计

第三章煤层注水设计 第一节设计基础资料和主要内容 一、设计基础资料 1.煤的物理机械特征(煤的透水性、原始水分、孔隙率、湿润边角、硬度、裂隙发育情况、煤的饱和含水率)、顶底板的物理力学性质(透水性、孔隙率、硬度、自然含水率、饱和含水率)、煤尘爆炸指数。 2.煤的赋存条件,包括倾角、厚度、构造及稳定性等。 3.矿井开拓系统、采区巷道布置及采煤方法。 4.工作面产量、推进度、通风方式,进、回风巷几何尺寸和支护形式。 5.水源及供水系统。 二、煤层注水设计主要内容 1.煤层注水方式选择。 2.煤层注水工艺及参数计算。 3.煤层注水设备及供水管径的选择。 4.绘制煤层注水系统图。 5.编写煤层注水设计说明书。 三、煤层注水设计应注意的问题 1.煤层厚度小于0.6m时,不宜注水。 2.煤层孔隙率小于4%时,其透水性接近于零,此时不宜注水。 3.煤层孔隙率大于或等于40%时,煤层成为多孔均质体,天然含水率已达1,此时已无需注水。 4.煤层湿润边角θ≥90°时,为不可湿润煤体,注水防尘效果不好。 5.长孔注水,孔长不能小于待注水煤层工作面倾斜长的2/3。 6.应有比较充裕的注水时间。 第二节煤层注水方式及其选择 一、煤层注水方式 煤层注水方式是指钻孔的位置、长度和方向。我国目前使用的注水方式有长孔注水、短孔注水(浅孔注水),深孔注水和巷道钻孔注水四种方式。 1.长孔注水 在采煤工作面前方的进风巷,或回风巷沿煤层倾斜方向平行于煤层工作面打钻。长孔注水分为单向和双向长孔注水两种形式,如图3―1所示。

2.短孔注水(浅孔注水) 沿采煤工作面与煤壁垂直或或斜交打钻孔孔注水,孔长一般为2m ~3.5m ,如图3―2a 所示。 3.深孔注水 沿采煤工作面、垂直工作面煤壁打孔,孔长一般为5~25m ,如图3―2b 所示。 4.巷道钻孔注水 由上邻近煤层的巷道向下煤层打钻注水或由底板巷道向煤层注水,在一个钻场可打多几个垂直于煤层或扇形布置方式的钻孔,通过钻孔进行注水,如图3―3所示。 二、注水方式的选择 长孔注水是一种先进的注水方式,钻孔能湿润较大区域的煤体,获得较长的注水时间,煤体湿润均匀,采、注无干扰,所以为各国广泛采用。缺点是打长钻孔的难度大,定向打钻困难,对地质条件的适应性差。 短钻孔注水适用于煤层赋存不稳定、地质结构复杂、煤层薄、产量较低的采煤工作面,或者工作面顶、底板为易吸水膨胀岩性时。由于短孔注水压力低,所以其工艺装备简单,具有较大的适应性和灵活性。缺点是钻孔数量多,湿润范围小,钻孔长度短,易跑水;由于注图3―1 长孔注水示意图 (a ) 上向孔; (b )下向孔 ;(c )双向长钻孔注水方式示意图 1-回风巷;2-开切眼;3-运输巷 图3-3巷道钻孔注水示意图 1-巷道;2、3-钻孔;4-上煤层;5-下煤层 3-2 短孔、深孔注水方式示意图 a -短孔 b -深孔 1-回风巷;2-运输巷
