当前位置:文档之家› 桥梁伸缩缝安装技术交底

桥梁伸缩缝安装技术交底

桥梁伸缩缝安装技术交底
桥梁伸缩缝安装技术交底

***高架桥

桥梁伸缩缝安装

技术交底

中铁港航局集团第二工程有限公司

***高架桥项目经理部

桥梁伸缩缝技术交底

一、工程概况及主要工程量

1、工程概况

***高架桥总建筑面积约5.2万平方,根据布局设计桥梁纵向分为三条轴线为:E-E轴,F-F轴,G-G轴;横向分为四条轴线,分别为A-A轴,B-B轴,C-C 轴,D-D轴;消防通道M-M轴,N-N轴;桥梁伸缩缝共计两种,分别为80mm型钢橡胶伸缩缝和40mm型钢橡胶伸缩缝;主桥80mm型的共计830m, 消防通道80mm 型的共计82m, 40mm型的共计129m;伸缩缝开槽处混凝土单独浇筑,伸缩缝两边每边35cm,使用C40聚丙烯混凝土。

二、施工人员及机械安排

1、人员安排

根据伸缩缝施工工程量及业主工期要求,计划投入施工人员为30人。技术负责人员1人,技术人员3人,施工人员20人,电工3人。

2、机械安排

为保证桥梁伸缩缝工程质量和工期,根据工程数量和工期要求,

需要如下机械设备:

桥梁伸缩缝主要施工机械表

设备名称数量(台)

空压机 3

路面切割机 3

电焊机 6

气割设备 3

振捣棒 6

运输车 3

三、伸缩缝的施工工艺

1、桥面伸缩缝施工工艺框图

伸缩缝现场检查和材料进场安排

伸缩缝安装施工准备工作

切割缝区、清理缝区

修正、补植预埋钢筋

型钢就位

以路面及两端缝为基准将型钢点焊定位

加入分布筋、锚筋、与预埋钢筋焊接

检验焊接点,对必要的进行加固后布设面层钢

浇注过渡段混凝土

混凝土养护、成品保护

2、施工前的准备工作

熟悉施工图纸和安装操作规程检查,验收伸缩缝异型边梁的平整度、顺直度和缝体间隙。

机械设备、小型机具配备齐全,配齐备足养护用的塑料薄膜、养护工具等。

3、切缝、清槽

按预留的槽口宽度用切缝机对沥青混凝土路面进行切缝。切缝时应注意保持路面切缝完好整齐,无啃边现象。切缝后及时清除槽内沥青混凝土及杂物,凿毛槽口内混凝土表面。这一系列工序非常重要,它将影响混凝土的浇筑质量。

4、就位安装桥梁伸缩缝

下缝前应认真检查槽内预埋钢筋,若发现裂缝或折断,位置不当或间隙过大,

必须采取补救措施。要保证伸缩缝每根锚固环形钢筋均与预埋钢筋牢固焊接。应认真检查桥梁伸缩缝质量,若发现伸缩缝变形时,应进行调整。必要时,还应根据安装时的环境温度调整毛勒伸缩缝的钢梁间距。应将桥梁伸缩缝装置缓缓放入槽内,使缝中心线与实际预留缝中心线相重合,偏差不得超过5mm,同时使钢边梁内边保持垂直。桥梁伸缩缝就位后,应根据纵、横坡和标高调整其钢梁顶面比相邻沥青混凝土路面低1~2mm,不得超过路面标高。

5、焊接

先点焊部分预埋钢筋和锚环钢筋,临时固定其位置。经检查符合质量要求后方可将锚环钢筋与预埋钢筋焊牢,之后,即可拆除桥梁伸缩缝的装配夹具。

6、立模、浇筑混凝土

注意模板密封时,切忌水泥浆漏入支撑箱,影响支撑部件和控制系统的正常工作。浇筑混凝土之前,在锚环内应插入一定数量纵向钢筋;在钢边梁水平肢上加铺一层钢筋网;特别注意锚板、锚环及横梁支撑箱梁下面的混凝土密实。在混凝土养护期间,禁止一切车辆通行。

7、养生

混凝土浇筑完毕后,应及时覆盖土工布养生,养生期间不得低于7天。水泥混凝土强度达到设计强度的50%以上后,可安装橡胶密封条,安装前必须把缝内充当模板的泡沫板、纤维板、漏浆的混凝土硬块全部掏干净后,嵌入橡胶条。

8、伸缩缝安装技术要求

项次检查项目规定值或允许偏差检查方法或频率

1 长度(mm)符合设计要求尺量:每道

2 缝宽(mm)符合设计要求尺量:每道2处

3 与桥面高差(mm) 2 尺量:每侧3~7处

一般±0.5 水准仪:测量纵向锚固混凝土端部3处4 纵坡(%)

大型±0.2 水准仪:沿纵向测伸缩缝两侧3处

5 横向平整度(mm) 3 3m直尺:每道

四、伸缩缝施工注意事项

1、伸缩缝施工前应通知现场技术人员,待技术人员报验现场监理同意后方

可施工。

2、开槽、切缝完成后,应该清理缝内的杂物,保证缝内清洁才能施工。

3、安装伸缩缝前应该检查预埋件是否规范、齐全、折断、弯曲的预埋件应

该调整扶正,遗漏的预埋件应该补齐后方可施工。

4、上部构造端部间的空隙宽度及伸缩装置的安装预定宽度均应与安装温度

相适应,并应遵照图纸规定。伸缩缝的安装应在伸缩缝制造商提供的夹具控制,安装温度在20±5℃的范围内。当伸缩缝的安装温度不同于图纸规定时,应根据跨径、桥面连续长度、安装时温度等综合计算,并经有关程序确认后对各项安装参数予以调整。

5、用高质量的焊条逐条焊接。焊接时宜先焊接顶面,再焊侧面,最后焊底

面,要分层焊接并及时清除焊渣,焊接结束后用手提砂轮机磨平顶面。焊缝长度不小于规范要求。

6、伸缩缝的标高控制可采用10×10角钢作定位角钢,使伸缩缝上顶面比两侧沥青混凝土面层的标高低约2~3mm,同时控制伸缩缝的标高,然后对伸缩缝的纵向直线度也进行调整。伸缩缝的标高与直线度调整到符合设计要求后,可进行临时固定,固定时沿桥宽的一端向另一端依次将伸缩缝边梁上的锚固装置与预留槽内的预埋钢筋每隔2~3个锚固筋焊一个焊点,两侧对称施焊,以保证抄平后的伸缩缝不再发生变位,严禁从一端平移施焊,造成伸缩缝翘曲。

7、模板采用质量好的竹胶板。模板必须坚固、严密,确保在混凝土振捣时不出现移动并防止砂浆流入伸缩缝内,以免影响伸缩缝。为防止混凝土从上部缝口进入型钢沟槽内,型钢的上面必须要用胶布封好。

8、在进行混凝土浇注前,预先在缝两侧铺上塑料布,保证混凝土不污染沥青路面。浇筑应从两头向中间进行,分层振捣,保证混凝土密实。

9、混凝土拌和需定期在拌和机的出料口检查混凝土的和易性,如混凝土坍落度、粘聚性、保水性有较大的波动时要及时分析原因并加以解决。

10施工过程中应保证已施工完成的结构物的完整,避免人员、机械对桥梁及路面的损坏。

桥梁伸缩缝安装技术交底

***高架桥 桥梁伸缩缝安装 技术交底 中铁港航局集团第二工程有限公司 ***高架桥项目经理部

桥梁伸缩缝技术交底 一、工程概况及主要工程量 1、工程概况 ***高架桥总建筑面积约5.2万平方,根据布局设计桥梁纵向分为三条轴线为:E-E轴,F-F轴,G-G轴;横向分为四条轴线,分别为A-A轴,B-B轴,C-C 轴,D-D轴;消防通道M-M轴,N-N轴;桥梁伸缩缝共计两种,分别为80mm型钢橡胶伸缩缝和40mm型钢橡胶伸缩缝;主桥80mm型的共计830m, 消防通道80mm 型的共计82m, 40mm型的共计129m;伸缩缝开槽处混凝土单独浇筑,伸缩缝两边每边35cm,使用C40聚丙烯混凝土。 二、施工人员及机械安排 1、人员安排 根据伸缩缝施工工程量及业主工期要求,计划投入施工人员为30人。技术负责人员1人,技术人员3人,施工人员20人,电工3人。 2、机械安排 为保证桥梁伸缩缝工程质量和工期,根据工程数量和工期要求, 需要如下机械设备: 桥梁伸缩缝主要施工机械表 设备名称数量(台) 空压机 3 路面切割机 3 电焊机 6 气割设备 3 振捣棒 6 运输车 3 三、伸缩缝的施工工艺 1、桥面伸缩缝施工工艺框图

伸缩缝现场检查和材料进场安排 伸缩缝安装施工准备工作 切割缝区、清理缝区 修正、补植预埋钢筋 型钢就位 以路面及两端缝为基准将型钢点焊定位 加入分布筋、锚筋、与预埋钢筋焊接 检验焊接点,对必要的进行加固后布设面层钢 浇注过渡段混凝土 混凝土养护、成品保护 2、施工前的准备工作 熟悉施工图纸和安装操作规程检查,验收伸缩缝异型边梁的平整度、顺直度和缝体间隙。 机械设备、小型机具配备齐全,配齐备足养护用的塑料薄膜、养护工具等。 3、切缝、清槽 按预留的槽口宽度用切缝机对沥青混凝土路面进行切缝。切缝时应注意保持路面切缝完好整齐,无啃边现象。切缝后及时清除槽内沥青混凝土及杂物,凿毛槽口内混凝土表面。这一系列工序非常重要,它将影响混凝土的浇筑质量。 4、就位安装桥梁伸缩缝 下缝前应认真检查槽内预埋钢筋,若发现裂缝或折断,位置不当或间隙过大,

桥梁伸缩缝施工方法及桥梁伸缩缝施工要求

桥梁伸缩缝施工方法及桥梁伸缩缝施工要求: 在桥面沥青混凝土面层铺筑完成后,桥梁伸缩缝施工均采用后嵌法施工。其施工要点如下: 1.桥梁伸缩缝安装前应检查桥梁伸缩缝是否有出厂合格证、使用说明书等,并约请监理、设计及有关人员对伸缩缝外观、几何精度进行检查验收,合格后方可使用。 2.划线、切割:根据设计位置放出桥梁伸缩缝中线,并按设计尺寸从中线位置量测伸缩缝混凝土保护带边线,用混凝土切缝机按所画边线切割桥面沥青混凝土。为保证切边不受损坏,可分两次切割。第一次切缝距离保护带边线预留5cm,待浇筑混凝土前,再沿准确边线进行第二次切割。切缝要求顺直、准确,切割时注意不要破坏桥面防水层,将防水层卷起予以保护。 3.清理、填塞间隙:人工配合空压机清除切割范围内的沥青混凝土,并凿除松散混凝土,同时将缝内的杂物清理干净。缝宽一定要满足设计宽度要求,清理后用苯板将伸缩缝堵严。恢复预埋锚筋,预留钢筋数量要与设计图纸相符,若不相符要及时补焊。用空压机再次清理。为预防伸缩缝安装过程中焊花烧坏泡沫板,可在泡沫板两侧用钢板或铁皮覆盖保护。 4.桥梁伸缩缝就位:安装前用吊车吊运时,应检查好吊车的吊钩,防止脱钩,吊装时应严格按照厂家预留的吊位进行吊装,并按照设计图纸绑轧钢筋。在固定过程中采用拉线的方法控制伸缩装置的中线和直顺度,用长度大于3m具有足够刚度的工字钢或铝合金钢搭放在伸缩

缝两侧来控制高程。工字钢沿垂直伸缩缝的方向以1m间距放置,并与缝两侧路面压紧,用木楔将伸缩缝型钢垫平,然后用3m直尺配合自制小门架逐段精确调平,调平过程中应采用钢楔。伸缩缝就位后,应调整伸缩缝的中线及标高,标高根据缝两侧5m范围内的实测路面标高确定。 桥梁伸缩缝施工要求 材料及加工要求 (1)橡胶、钢材、钢筋等应符合设计文件和技术规范的要求。(2)砼:伸缩缝的浇注均采用C50水泥砼。控制其坍落度满足混凝土罐车运输的最小要求,并应适当掺入外加剂,减小水灰比,减少混凝土收缩。 2、施工要求 2.1基本要求 (1)伸缩缝安装采用开槽法。即先进行桥面铺装施工,后开槽安装伸缩缝,以沥青砼铺装层来控制伸缩范围内砼及伸缩缝本身的平整度和标高。 (2)伸缩缝宜在气温为年平均气温时安装。当安装温度与年平均温度相差较大以致影响伸缩缝正常使用时,应在制造厂家工程师的指导下,卸掉夹具,用千斤顶调正伸缩间隙,使之符合要求,再安上夹具固定好,以备安装。 (3)安装后的伸缩缝缝面必须平整,纵横的坡度符合设计要求,并与两侧沥青砼路面平顺衔接。

伸缩缝安装施工方案

国道315线吐尔尕特口岸康萨依大桥项目 伸缩缝安装施工方案 1适用范围 本施工方案适用于国道315线吐尔尕特口岸康萨依大桥项目沥青混凝土桥面铺装层伸缩缝安装施工。 2编制依据 2.1 《公路桥涵设计通用规范》JTG-D-2004 2.2 《公路桥涵施工技术规范》JTG/T F50-2011 2.3 《公路工程质量检验评定标准》JTG F80/1-2004 2.4 《公路工程施工安全技术规程》JTJ 076-95 3施工准备 3.1、技术准备 3.1.1、熟悉设计图和技术要求,以及相关规范规定,由总工程师组织工程技术部、安全质量部等相关部门就合同有关条款、设计图、设计文件、施工技术规范和质量要求、使用的施工方法和材质要求等进行交底。总工向各部门、现场负责人及技术员交底就以下内容进行交底: ⑴ 合同中有关施工技术管理,合同条款规定的法律、经济责任和工期。 ⑵ 设计文件、施工图及说明要点等内容。 ⑶ 分部、分项工程的施工特点,质量要求。 ⑷ 施工技术方案。 ⑸ 工程合同技术规范、使用的工法或工艺操作规程。 ⑹ 材料的特性、技术要求及节约措施。 ⑺ 季节性施工措施。 ⑻ 各部门在施工中的协调配合、机械设备组合、交叉作业及注意事项。 ⑼ 试验工程项目的技术标准和采用的规程。

⑽ 适工程内容的科研项目、四新项目和先进技术、推广用的技术 要求。 ⑾ 安全、文明、环保施工具体要求。 由现场主管技术员配合工程技术部向现场施工班组、施工人员进行 技术、操作、安全、环保交底, 确保施工过程的工程质量和人身安全。 3.1.2提供伸缩缝的定货技术资料。根据设计图纸的要求,把桥梁每道 伸缩缝的长度、伸缩量、桥面纵横坡度等基本资料和要求准备齐全,作 为向厂家订货的依据。 3.1.3、熟悉施工现场环境,排查清施工区域内的危险源分布情况。本工 程危险源包括高空坠落、物体打击、触电、机械伤害、火灾、职业病 等。 3.1.4、伸缩缝安装前的测量。测放桥梁中心线,测量伸缩缝两侧桥面 高程、纵横坡度及平整度。 3.1.4、混凝土配合比设计及试验:按混凝土设计强度要求,做试验室 配合比、施工配合比。 3.2机具设备准备:见表1 机具设备配备 表1 序号设备名称用途 1混凝土切缝机切割伸缩缝处铺装层 2电动空压机破除清理混凝土及杂物 3水车清洗槽口及混凝土养生 4电焊机焊接伸缩缝 5钢筋切断机混凝土过渡段钢筋网下料 6吊车吊装伸缩缝 7钢提升架调整伸缩缝高度 8混凝土拌和设备拌和混凝土混合料 9混凝土运输车运送混凝土 11插入振捣器振捣混凝土 12水平仪标高控制测量 13三米直尺检测伸缩缝安装平整度

桥梁伸缩缝安装施工工法

桥梁伸缩缝安装施工工法 QYGF18-2009 技术与试验中心 一、前言 桥梁伸缩缝是桥梁构造的一部分,设置在桥梁梁端或梁端与桥台(墩台)之间的伸缩装置,通过自由伸缩保证桥面与路面、桥面与桥面之间的良好衔接。伸缩缝的施工是桥梁建设中的一项重要的项目,其施工的质量好坏,养护是否科学、及时,将会直接影响到日后行车的平稳性、舒适性、安全性以及桥梁的服务质量和使用年限。 二、工法特点 主要介绍毛勒伸缩装置和TST 碎石弹性伸缩缝。 三、适用范围 本工法适用于桥梁伸缩缝的安装和调整。 四、工艺原理 无 五、施工工艺流程及操作要点 5.1施工工艺流程 5.2 伸缩缝分类

5.2.1 金属板U形伸缩缝 1)金属板U形伸缩缝是一种简易的伸缩装置。一般用于中、小跨径的桥梁,所能适应的变形量在20mm以内。 2)主要结构 (1)一般采用紫铜板或锌板制成U形,固定在伸缩空隙两端的梁上,U形板中可以填塞压缩填料,如沥青玛蹄脂、塑料胶泥或沥青砂。 (2)桥面一般采用沥青混凝土铺装,为了防止伸缩缝处铺装层的损坏,可以用型钢、钢板做护缘板。 5.2.2 钢板伸缩缝 1)适用范围 (1)板式伸缩缝,伸缩量在20—40mm,适用于温差大的梁式桥和钢桥。 (2)梳齿形伸缩缝,适用于较长的连续梁或连续桥面结构,伸缩量可达400mm。 (3)滑板伸缩缝。结构复杂,适用于大伸缩量的伸缩缝,伸缩量可达800mm。 2)钢制伸缩缝施工 (1)钢制伸缩缝焊接工艺流程:钢件除锈—钢件就位—调平调直—点焊—调整偏差—加固焊—塞孔焊 (2)施工要求 a 伸缩缝施工主要是将伸缩缝装置于主体梁、桥面板牢固地连接成整体,并且要求伸缩缝装置与桥面铺装衔接,伸缩装置本身均应符合桥面平整度标准,开口尺寸满足温度变化的要求。 b 对于材料为钢质的伸缩缝、其它伸缩缝的钢配件与主体结构预埋钢件的链接和钢质伸缩缝各种组件的连接均需要采用焊接工艺。 c 伸缩缝焊接工艺条件:焊接表面无锈迹;点焊间距不大于50cm;施焊气温为5—30℃;

桥梁伸缩缝施工汇报材料

桥梁伸缩缝施工汇报材料

————————————————————————————————作者:————————————————————————————————日期:

成贵铁路CGZQSG-4标段 桥梁底座板伸缩缝施工经验 总结 中交第二航务工程局有限公司成贵铁路第一项目分部 2017年9月22日

目录 一、工程概况 (1) 二、伸缩缝规格选用 (2) 三、施工工艺流程 (3) 3.1施工工艺流程 (3) 3.2施工方法 (4) 四、安装施工控制要点 (6) 五、总结及建议 (6)

一、工程概况 成贵铁路4标正线设计行车速度250Km/h,线间距4.6m,桥梁类型为无砟梁。桥梁防护墙内侧净宽9m,桥梁宽12.2m,桥梁建筑总宽12.48m。桥梁上部为双线无砟轨道结构,全线桥梁简支梁伸缩缝均采用TSSF-60(耐候钢、直曲线)型伸缩缝;桥面结构方面伸缩缝分为无声屏障、单侧声屏障、双侧声屏障三种。快速更换橡胶带伸缩缝由异形型材、防水橡胶带及其橡胶锁紧条、锚固钢筋,连接螺栓等组成。 表1 桥梁位于直线段按声屏障类型选用如下: 序号标准跨度声屏障类型伸缩缝型号 1 24m/32m 无TSSF-60(11.70m) 2 单侧声屏障TSSF-60(11.55m) 3 双侧声屏障TSSF-60(11.40m) 异性型材按设计要求选用铝合金材料;防水橡胶带按设计要求选用W 型防水橡胶带。根据现场实测梁缝宽度对照《铁路桥梁快速更换橡胶带伸缩缝安装图》图号:通桥(2016)8370的相关要求匹配对应的橡胶条安装,其他情况下采用直线上的防水橡胶条。 图1 梁端伸缩缝安装示意图

桥梁伸缩缝施工技术交底

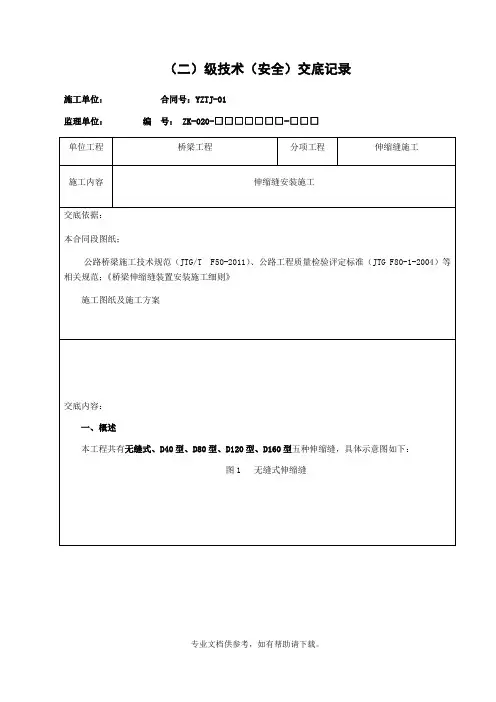

技术交底内容: 1、技术交底范围 本交底适用于伸缩缝安装施工。 2、设计情况 本项目桥梁伸缩缝采用耐候型钢伸缩缝,由耐候型钢与防水橡胶条组合的伸缩缝结构形式,根据设计文件要求主要选用TSSF-100型和TSSF-160型两种伸缩缝进行安装,根据桥梁所处曲、直线和有无声屏障以及设计图纸中梁缝宽度,选取正确的伸缩缝进行安装就位。 3、开始施工的条件及施工准备工作 施工机械、材料、人员进场的检查、试验和上岗培训工作。 4、施工工艺 安装前的准备工作→凿除砼→清理槽→伸缩缝就位→对中整平→临时固定→检查自检→焊接一边→调整缝隙→焊接另一边→检查自检→清洗→报验→浇捣砼→养护→安装橡胶密封袋→涂刷防水涂料→报验→铺设档砟盖板→焊接就位→放行 (1)在桥面原有铺装层上,每侧保证两端边25cm以上的混凝土浇筑范围进行预留,要求切缝整齐、顺直,对槽内混凝土面凿毛,预埋钢板进行清理。 (2)将横向锚固钢筋按照设计位置与梁缝预埋钢板进行焊接;然后将伸缩缝装置和梁缝中线基本重合放置,型钢顶面低于梁面保护层10mm,利用支撑钢筋对耐候型钢进行焊接支撑定位,并焊接横穿钢筋和波纹钢筋,按照图纸和梁体预埋钢板位置平行于型钢排布焊接定位钢管,焊缝饱满、焊接牢固。 将定位钢筋配合定位钢管和档砟盖板焊接牢固后,移开档砟盖板,基本保证档砟盖板顶面与梁面保护层顶面平齐。 (3)在两孔梁端桥面间隙塞满泡沫板,防止在混凝土浇筑过程中漏浆;自检合格后,报监理工程师检验符合标准,方可浇筑保护层混凝土,混凝土浇筑初凝后及时采用土工布覆盖洒水养生。 浇筑保护层混凝土,锚固伸缩装置,电缆槽内距离梁端200mm的距离内,保护层高度与跨中方向保护层进行顺接。 (4)待混凝土强度满足设计强度80%以上时,清理耐候型钢槽道内杂物,按照梁缝形式进行防水橡胶条的镶嵌施工。 (5)清理混凝土梁缝保护层面上杂物,采用聚氨酯防水涂料,将档砟盖板与梁缝保护层范围混凝土梁面进行防水涂刷处理,保证涂刷均匀,而且不污染防水橡胶条;最后将档砟盖板与侧板按照先盖板后侧板的顺序,分别放置于梁缝设计位置,并进行焊接固定。 5、质量标准 按《高速铁路桥涵工程施工质量验收标准》及《铁路混凝土工程施工质量验收标准》中的有关规定对以下质量指标进行检验。 (1)桥梁伸缩装置和梁端挡水台所用原材料和部件的品种、规格、质量等应符合设计要求和铁道部现行有关标准的规定。 检验数量:全部检查。 检验方法:观察、尺量,检查质量证明文件。 (2)桥梁伸缩装置和挡水台的位置和范围应符合设计要求。 检验数量:全部检查。 检验方法:测量、观察。 (3)桥梁伸缩装置的部件应齐全完整,且连接可靠。

高架桥伸缩缝施工方案

青岛市新疆路高架快速路工程二标 伸 缩 缝 专 项 施 工 方 案 编制: 复核: 审批: 中国铁建十四局集团有限公司 青岛市新疆路高架快速路工程二标段项目经理部 二〇一五年五月一日

目录 1.编制依据 (1) 2.工程概况 (1) 3.施工总体部署 (1) 3.1施工准备 (2) 3.2人员组织 (2) 3.3材料组织 (3) 3.4物资机械设备 (3) 4.施工方案 (3) 4.1桥面平整度检测 (3) 4.2放线 (3) 4.3割缝 (3) 4.4开槽 (4) 4.5清槽 (4) 4.6调整钢筋 (4) 4.7伸缩缝安装 (4) 4.8砼浇注 (6) 4.9砼养护 (6) 5.质量保证措施 (7) 6.安全保证措施 (7) 7.文明施工措施 (7)

青岛市新疆路高架快速路工程二标段 伸缩缝专项施工方案 1.编制依据 1.1 青岛市新疆路高架快速路桥梁工程设计文件; 1.2 青岛市新疆路高架快速路桥梁工程二标《施工组织设计》; 1.3《城市桥梁工程施工与质量验收规范》CJJ2-2008; 1.4《公路桥涵施工技术规范》JTJ041-2000; 1.5 国家及地方关于安全生产等方面的法律法规条例; 1.6 其他相关文件。 2.工程概况 桥梁工程是青岛市新疆路高架快速路工程的重要组成部分,也是整个工程的关键和控制性工程。 桥梁工程共计66联,桥梁面积115141㎡。整个桥梁工程共分为四个标段。 本标段为新疆路高架桥快速路桥梁工程第二标段,主要内容为主线高架桥7-15号桥及渤海路匝道,主桥长度834米,面积25747.2平方米。新疆路高架快速路工程二标段共有现浇箱梁14联。 本标段伸缩缝采用GQF—F80型和ZT-MZL160型整体式伸缩缝。缝宽大于10cm的采用ZT-MZL160型,因现浇箱梁悬臂端厚度较小,最外侧两个装置采用ZT-QM160浅埋式伸缩缝装置。缝宽不大于10cm的均采用GQF—F80型伸缩缝。伸缩缝装置钢梁采用耐候钢并表面电弧喷锌-铝合金涂层。 3.施工总体部署 为保证伸缩缝施工质量,在施工前要求对人、机、料进行周密的安排布置,严格控制进场原材料质量,提高现场施工技术人员特别是一线操作工人的技术水平。

伸缩缝技术交底大全

单位:西环路高新区段工程项目部编号: 编制:复核:签收:年月日 注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

单位:西环路高新区段工程项目部编号: 主送单位桥梁伸缩缝队页数第 2 页共 5 页工程名称乐平大桥、后五龙沟大桥工程部位桥梁伸缩缝交底容: 四、施工工艺 1、施工工艺流程图 2、施工工艺 (1)开槽 ①在桥面沥青砼铺装层施工完成后,根据各种类型伸缩缝施工设计图的要求进行准确放样以及确定开槽宽度,打上线以后用切割机切缝,切缝线以外的沥青砼路面必须仔细用塑料布覆盖并用胶带纸封好,以防切缝时产生的石粉污染沥青路面。切缝应整齐、顺直并注意把沥青砼切透,以免开槽时缝外沥青砼松动。 编制:复核:签收:年月日

ZT1101JL11-02 单位:西环路高新区段工程项目部编号: 交底容: ②用风镐开槽。开槽深度不得小于9cm,开槽时要将槽的沥青砼、松动的水泥砼凿除干净,应凿毛至坚硬层并用强力吹风机或高压水枪清除浮尘和杂物。开槽后禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青砼受损。 ③梁端间隙的杂物,尤其是砼块必须清理干净,然后用泡沫塑料填塞密实。如有梁板顶至背墙情形,须将梁端部分凿除。 ④理顺、调整槽预埋筋,对漏埋或折断的预埋筋应进行修复,统一采用植筋胶或环氧树脂进行钢筋补植,补植深度不小于15cm。 ⑤开槽后产生的所有弃料必须及时清理干净,确保施工现场整洁。 (2)缝体安装 ①安装伸缩装置时,上部构造端部间的空隙宽度及伸缩装置的安装预定宽度,均应与安装温度相适应,并应遵照图纸规定。伸缩装置的安装,应在伸缩装置制造商提供的夹具控制(将伸缩装置预置)下进行。伸缩缝定位宽度误差为±2mm,要求误差为同一符号,不允许一条缝不同位置上同时出现正负误差。 表1. 伸缩缝安装温度对应的型钢间隙与梁端参考值表 ②安装时伸缩缝的中心线要与梁端中心线相重合。如果伸缩缝较长,需将伸缩装缝分段运输,到现场后再对接,对接时将两段伸缩缝上平面置于同一水平面上,使两段伸缩缝接口处紧密靠拢并校直调正。用高质量的焊条,逐条焊接,焊接时宜先焊接顶面,再焊侧面,最后焊底面,要分层焊接并及时清除焊渣,焊接结束后用手提砂轮机磨平顶面。 ③伸缩缝的标高控制与固定:采用10×10角钢作定位角钢,使伸缩缝上顶面比两侧沥青砼面层的标高低约2~3mm,同时控制伸缩缝的标高,然后对伸缩缝的纵向直线度也进行调整。伸缩缝的标高与直线度调整到符合设计要求后,可进行临时固定,固定时沿桥宽的一端向另一端依次将伸缩缝边梁上的锚固装置与预留槽的预埋钢筋每隔2-3个锚固筋焊一个焊点,两侧对称施焊,以保证抄平后的伸缩缝不再发生变位。

桥梁伸缩缝安装方法

物理性能所引起的上部结构之间的位移和连接。本文就桥梁伸缩缝施工方法进行了详细的阐述。 桥梁伸缩缝施工现场

一、前言 在桥梁结构设计中,桥梁伸缩缝通常是在桥的两梁端与桥台之间以及每5孔为i联的墩顶上设置的伸缩装置,它是桥梁构造的一部分,其作用在于调节由车辆荷载环境特征和桥梁建筑材料的物理性能所引起的上部结构之间的位移和上部结构之间的联结,通过自由伸缩保证桥面与路面、桥面与桥面之间的良好衔接。它是桥梁结构的薄弱位置,是承受最大动力荷载的附件,桥面很小的不平整就会使它承受很大的冲击力,因此伸缩缝的施工是公路桥梁建设中的一项极其重要的项目,其施工的质量好坏、能否进行科学、及时的养护,将会直接影响到日后行车的平稳性、舒适性、安全性以及桥梁的服务质量和使用年限。

二、施工特点 1、伸缩自如,伸缩性能优良。 2、耐磨、耐腐蚀、抗滑、防水、抗老化性能好。 3、振动小,无噪声。 4、使用寿命长,养护方便。 5、施工安装维修简便。 三、工艺原理 伸缩缝装置,是由两个边梁和嵌在边梁鸭嘴内带状橡胶密封条组成。该种结构通过刚性连接,传递荷载,传力可靠;机械密封、防尘、防水性能好;其弹性支撑能消音减震;两条钢梁之间采用鸟形橡胶条实现伸缩自如功能。从而使车辆在通过路桥衔接处时,能将冲击荷载降到最低,既保证了公路的正常营运,延长了使用年限,又使驾乘人员感觉平稳、舒适。 四、施工操作要点 1、施工准备工作 (1)在预制梁板以及桥台背墙施工时,应按设计要求预埋锚固钢筋,预留槽口。 (2)梁板安装时,应在设伸缩缝的墩、台上适当调整缝隙的大小,以满足安装伸缩缝装置所需要的宽度。 (3)为了保证沥青路面摊铺前施工车辆的通行,在槽口内、预埋钢筋之间充填砂或砂性土,其外露部位的顶面应比预埋钢筋顶面高出1-2cm,以保护钢筋不被压坏。 (4)伸缩缝施工前,要求上报详细的施工组织设计方案,要求精心组织、统筹安排、明确责任、职责分明,严格按照施工规范进行控制。

桥梁伸缩缝施工安全技术交底

施工安全交底记录 单位名称:中铁二十三局江南项目部编号:施工单位特大桥桥面伸缩缝施工队交底时间2014年8月13日 分项工程名称伸缩缝施工安全技术交底施工部位全线桥梁伸缩缝施工 交底部门安全部交底人监理签字 施工期限2014年8 月13 日至施工结束 接受交底人签名: 交底内容: 1、进入施工现场必须遵守安全生产各项规章制度。 2、高温天气施工时,采取“做两头,歇中间”,尽量避开高温时段,施工现场还应配备必要防暑降温等物品,防止发生中暑、生病而导致晕倒情况。所有操作人员禁止疲劳作业。 3、所有进入施工现场的操作工人必须佩戴安全帽,穿反光服,严禁打赤膊、穿拖鞋,严禁酒后上岗。 4、施工作业区域全封闭时,要在前后进出口位置设置明显提示标志,告知“前面施工、封闭通行”,必要时设置安全员疏导交通。采取半幅施工法时,施工区域前后方20米位置要设置明显“前方施工、注意慢行”等标志,前后方10米位置还应设置防撞墩,设置必要的围挡。施工区域必须设置夜间警示灯,所有的安全标识牌必须帖上反光膜,并与湖北省标准化工地建设图册上相关标识一致,所有安全防护设施和安全标志在施工完毕之前,任何人都不得损坏或擅自移动和拆除。 5、必须对所有施工作业人员进行岗前培训,作业前进行施工安全技术交底。 6、电焊作业,电焊工需持有特种作业有效证件,电焊作业时:电焊机外壳,必须接地良好,其电源的装拆应由电工进行,雷雨时应停止露天焊接作业。焊钳与把线必须绝缘良好,连接牢固,更换焊条应戴手套,在潮湿地点工作,应站在绝缘胶板或木板上。作业前要清除现场周围的易燃、易爆的物品,不便移动的必须用阻燃材料覆盖、隔离。工作结束应切断焊机电源,并检查工作地点,确认无

伸缩缝盖缝铁皮安装技术交底

伸缩缝盖缝铁皮安装技术交底(重要部分) 1、工具与材料:电锤、锯、涨塞螺丝、锤子、盖缝铁皮、保温板均已进场具备 条件; 2、工序安排:清理墙面清理缝内材料吊线安装保温板钉铁皮板 检查验收涂油漆; 3、操作要点: 1)首先对墙面突出物、混凝土突出物、缝内的剩余材料、碍事的钢筋清理,每三层一个均压环对安装盖缝板有影响的进行调整,使安装能够顺利进行;2)吊垂直线:由上向下用18#铁丝在拟安装盖缝板的板角挂线并将挂线的两端固定好线;能在墙上打墨线用墨线控制。 3)缝内安装保温板,可以从上到下一次性安装完毕后再按盖缝板,保温板就用50厚挤塑板,截板时板的宽度大于缝宽5-20mm,使板弯曲后放到缝内,板与两边墙体有一定的内力才能保证保温板不会掉下来,保温接缝要严密,安装位置不妨碍上盖缝板; 4)安装盖缝板:由下向上逐块安装,并按线安装。先在盖缝板上打安装孔,然后进行试板,并将打孔的位置在墙上做好标记,用电锤按标记打Φ5的孔,安装涨塞螺丝,螺丝刀旋紧,螺栓得到牢固,盖缝板的上下板块搭接长度不少于30mm,螺钉间距不大于300mm,打孔时尽量靠里一点,防止打孔时把墙角混凝土打掉,造成无法安装的事实,板块搭接要上边压下边的板,顺流水方向搭接;

5)检查验收安装的盖缝板,阳角是否在一条线上,如有问题及时进行调整后进行涂刷防锈漆; 4、注意施工安全: 1)操作电锤要戴好绝缘手套,并检查电线的绝缘层是否有漏电现象; 2)上吊篮要系好安全带,并将安全钩挂在安全绳上; 3)上吊篮要懂吊篮的操作规程; 4)工具材料要随时放在工具袋内,不可向下抛投任何东西,以免伤人; 5)如有侵权请联系告知删除,感谢你们的配合! 6) 7) 8)

桥梁伸缩缝装置安装工艺及技术要求

桥梁伸缩缝装置安装工艺及技术要求桥梁伸缩缝装置产品在安装施工中为确保其特有的先进性、可靠性、平顺性,必须严格按照设计要求进行安装。基本施工步骤和要求如下: 1、切缝开槽根据设计图纸找到梁台或梁梁中心线,按设计宽度放样切缝,用沥青砼切缝机对铺好的沥青砼进行切缝,切缝边口应整齐无缺损,切缝隙间的沥青砼用风镐凿除,将槽口内临时填料清理干净并冲洗。 注意:不能将槽口以外的沥青砼破坏(包括破角和抬起)。用高压泵冲洗槽口和构造缝内残留的杂物。 2、校正预埋筋认真检查预埋钢筋,特别注意预埋筋不得出现裂缝、折断及缺失现象,对有裂缝和折断的钢筋应及时按焊接要求补焊或补钢筋,对扭曲的预埋筋要理顺。 3、填塞构造缝用相应厚度的泡沫板塞入构造缝内,注意要有足够的深度和严密性,上面应和槽底相平。不能有松动和较大的缝隙,以防止漏浆。 4、就位和焊接 用吊车或人工将伸缩缝装置放入槽口内,注意左右前 后位置要准确。遇有干涉的预埋筋可适当扳弯,然后借助铝合金直尺和塞尺由中间向两端调整伸缩缝装置的顶面高度,直至顶面比沥青路面低0-2mm( D80)、0-3mm( D160),这时如果伸缩缝装置的缝隙宽度正好符合安装温度的要求,即可预埋筋扳靠到较近的伸缩缝装置锚环上进行焊接。顺序为从中间向两端先点焊,然后检查复测,待符合要求时,再由中间向两端补焊。要保证焊接牢固,每米各边至少有两处焊接,每条焊缝长度不小于40mm焊接完成后,及时割除固定门架即可。如果伸缩缝装置的缝隙宽度不符合安装温度的要

求,可用上述方法先将一根边梁和预埋筋焊接固定,再从中间向两端逐步割除固定门架,调整好间隙和高度后进行焊接。 5、塞泡沫板、穿筋、盖网、浇筑水泥砼上道工序完成以后,伸缩缝装置处于正常伸缩状况,此时选择宽度比缝隙宽度宽 50mm长度约为200mm高度比槽口深度低40mm的泡沫板,上面横向切成V形槽,即可依次塞入两边梁下口的间隙中,并向一个方向靠拢挤紧,保证不窜浆,不上溢。安装D160时,要保护好横梁箱内和横梁上不得有砂浆漏入。 将巾12mm( D80)或巾16mm( D160)钢筋按图纸要求穿入锚环,覆盖巾6-80X 80mm钢筋网,并分别用铁丝扎牢。砼倒入槽口后,需用插入式振捣棒振实后抹平,修光。此时水泥砼上面的相对高度应处于沥青路面和伸缩缝装置上平面之间,水泥砼的高度应控制好。 6、养生与防护 水泥砼的养生:在砼初凝后应及时覆盖拜毛毡毯或土工布,经常浇水,保持潮湿,在砼的强度达到90%以前,不得有任何车辆通行。保养期一般应在七天以上。确需通行应搭悬空跳板,并确定专人负责,确保砼的质量。

桥梁伸缩缝-施工技术交底 - 制度大全

桥梁伸缩缝:施工技术交底-制度大全 桥梁伸缩缝:施工技术交底之相关制度和职责,单位工程名称:桥梁工程编号:工程项目杭州至瑞丽国家高速公路江西九江至瑞昌段工程部位K24+694.272~K33+025接受班组及有关人员桥梁伸缩缝施工队工程数量伸缩缝255.34m进度要求2010.9.26~200... 单位工程名称: 桥梁工程编号:工程项目杭州至瑞丽国家高速公路江西九江至瑞昌段工程部位K24+694.272~K33+025接受班组及有关人员桥梁伸缩缝施工队工程数量伸缩缝255.34m进度要求2010.9.26~2009.10.20施工程序及操作要点一、工程概况江西九江至瑞昌段公路项目是江西省“三纵四横”公路主骨架网中第一横的一部分。项目建设全长48.144km,途经九江市庐山区、九江县、瑞昌市三个县(市、区)。本项目的建设对完善江西高速公路网,拉动江西西北部地区的经济发展,促进江西的整体协调发展具有重要作用。我分部负责K24+694.272~K33+025段的桥梁伸缩缝施工,本合同段有大桥1座,中桥4座,需安装伸缩缝装置10道,共计255.34米。二、施工机具发电机、空压机、路面切割机、气割设备、钢筋切割机、电焊机、振捣棒三、施工准备、伸缩缝的进场与存放情况(1)按照设计图纸提出的不同型号、长度、密封橡胶件的类别及安装时的宽度等要求进行伸缩装置的购置和装配,不同牌号和型号的伸缩装置均由专门的生产厂家成套供应。(2)伸缩装置预先在工厂组装好,由专门的设备包装后运送工地。装配好的伸缩装置在出厂前,生产厂家按图纸要求的安装尺寸,用夹具固定,以便保持图纸需要的宽度并分别标出重量、吊点位置。若组合式伸缩装置过长受运输长度限制或别的其他原因时,经监理工程师批准,在工厂试组装后,可以分段组装运输,但模数式伸缩装置必须在工厂组装。(3)用于该分项工程的伸缩缝材料已按计划进场,伸缩装置运到工地存放时均垫设高度距地面至少30cm并用彩条布覆盖好,确保其不受损坏,现已满足开工的要求。2、施工现场准备情况施工开始前,施工技术人员熟悉、理解设计图纸以及相关的施工规范,并与施工人员一起到施工现场与设计图纸一一核对,找出所施工路段桩号、各类构造物及各类型伸缩缝设置地点,同时做好施工设备及材料的进场工作。桥梁伸缩装置安装对行车的平稳性起着重要作用,因此安装伸缩安装是一项重要而细致的工作,为保证伸缩装置的平稳性和使用的耐久性,保证施工质量,必须严格按照施工工艺精心施工,保证满足产品的实际使用性能。1、施工工艺流程图伸缩缝现场调查和材料进场安排↓ 伸缩装置安装施工准备工作↓ 切割缝区,清理缝区↓ 对预埋钢筋修正↓ 型钢就位↓ 以路面及两端缝为基准将型钢点焊定位,要求0~2mm ↓ 对直线度、平整度复查后加入分布筋,锚筋钢筋与预埋钢筋焊接↓检验焊接点,对必要的点进行加固后布设面层钢筋↓ 浇灌过渡段混凝土平整度-0.5~-1.5mm ↓ 混凝土养护2、施工工艺(1)施工前期准备工作① 熟悉施工设计图纸和安装操作规程,检查、验收伸缩缝异型边梁的平整度、顺直度和缝体间隙。② 机械设备、小型机具配备齐全,尤其是提供施工车辆过往的过桥板必须质量坚固、数量充足,以保证施工顺利进行。③ 配齐备足防止污染路面的塑料布、胶带等材料及养护用的塑料薄膜、浇水工具等。(2)开槽①在桥面沥青砼铺装层施工完成后,根据各种类型伸缩缝施工设计图的要求进行准确放样以及确定开槽宽度,打上线以后用切割机切缝,切缝线以外的沥青砼路面必须仔细用塑料布覆盖并用胶带纸封好,以防切缝时产生的石粉污染沥青路面。切缝应整齐、顺直并注意把沥青砼切透,以免开槽时缝外沥青砼松动。②用风镐开槽。开槽深度不得小于9cm,开槽时要将槽内的沥青砼、松动的水泥砼凿除干净,应凿毛至坚硬层并用强力吹风机或高压水枪清除浮尘和杂物。开槽后禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免槽两侧

伸缩缝技术交底(0001)

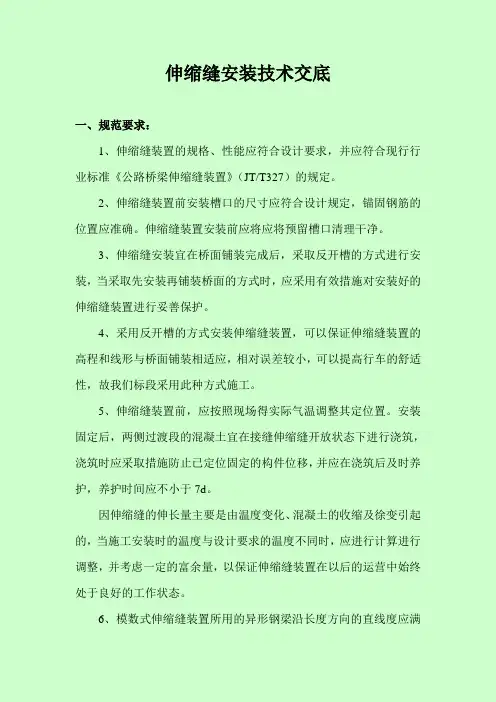

伸缩缝技术交底
