第一部分:海西高速公路网规划蓝图

2009年福建省高速公路建设有了突破性的进展,提前一年完成2010年高速公路通车里程突破2000公里的目标。从今年起,福建高速公路建设计划年均新开工10个项目、通车500公里以上,力争到2015年通车里程突破5000公里,提前5年基本建成海西高速公路网,实现县县通高速。

根据规划,福建将加速建成和完善京台线、沈海线、福银线、厦成线、泉南线、长深线、宁上线等国家高速公路福建段,加快建设中心城市绕城高速公路和跨设区市高速公路联络线以及连接县城、重要旅游区、沿海港口的高速公路支线、连接线,逐步实现县县通高速公路,构筑以“三纵八横三环三十三联”为骨架的高速公路网。

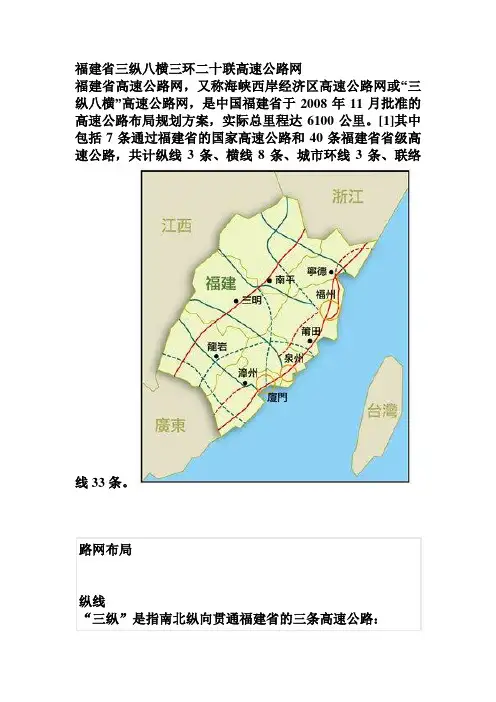

(一)“三纵八横”高速公路网总体布局方案

1.三纵(延伸两翼、对接两洲)

第一纵:国高“沈(阳)海(口)线”福鼎(分水关)至诏安(汾水关)段,是沿海对接两洲、连接港澳的交通大动脉。线路起于福鼎分水关(闽浙界),途经宁德市、福州市、莆田市、泉州市、厦门市、漳州市和沿海主要县区,终于诏安汾水关(闽粤界)。全长649公里,已建成通车,其中,福泉厦漳路段269公里正在拓宽。

第二纵:“沈海复线”福鼎(沙埕)至诏安(霞葛)段,是海西沿海区域内陆县市间的交通大动脉。线路起于福鼎沙埕(闽浙界),途经宁德市、福州市、莆田市、泉州市、漳州市和沿海山区县市,终于诏安霞葛(闽粤界)。全长690公里,其中分别利用福州环线连江浦口至闽侯南屿段90公里、第七横厦蓉线漳州长泰至天宝段23公里,实际规划里程577公里, 福州湾边至南屿段4公里在建。北段新增宁德

蕉城至福鼎沙埕路段,满足沿海公路主通道的交通量发展需要、浙江沿海公路主通道对接要求,解决福鼎分水关雾天交通瓶颈问题,并促进闽浙边界产业协作发展。

第三纵:国高“长(春)深(圳)线”松溪至武平段,是山区对接两洲的便捷通道。线路起于松溪旧县(闽浙界),途经南平松溪县、政和县、建瓯市、南平市区、三明沙县、三明市区、永安市、龙岩连城县、上杭县、武平县,终于武平岩前(闽粤界)。全长475公里,已建成南平至三明段74公里、建瓯至南平53公里、三明至永安51公里,永安至武平195公里在建(上杭至武平段42.59公里已于9月29日通车运营)。

2.八横(纵深推进、连片发展)

第一横:国高“宁(德)上(饶)线”宁德至武夷山段,是宁德港通往赣北、安

徽等中西部地区的便捷通道。线路起于宁德湾坞,途经宁德福安市、周宁县、南平政和县、建阳市、武夷山市,终于武夷山分水关(闽赣界),通往江西省上饶市。全长300公里,其中利用第二横京台线建阳将口至兴田段4公里,实际规划里程296公里,宁德湾坞至福安段32公里已建成, 武夷山兴田至枫坡路段4公里在建。

第二横:国高“(北)京台(北)线”浦城至福州段,是北京通往台湾的战略通道。线路起于浦城上巾竹(闽浙界),途经南平浦城县、武夷山市、建阳市、建瓯市、宁德古田县、福州闽清县、闽侯县,终于福州青口(与第一纵沈海线相接)。全长381公里,其中利用福州环线闽侯白头至下荷洋段3公里,实际规划里程378公里,已建成闽侯下荷洋至福州青口段30公里、浦城至建瓯191公里。

第三横:国高“福(州)银(川)线”福州至邵武段,是福州港通往南昌、湖北等中西部地区的主通道。线路起于福州青口,途经福州闽侯县、闽清县、三明尤溪县、南平市延平区、三明沙县、将乐县、泰宁县、南平邵武市,终于邵武沙塘隘(闽赣界),通往江西省南昌市。全长346公里,已建成通车,其中重复利用第三纵长深线南平跃村至沙县际口段36公里、第二横京台线闽侯下荷洋至福州青口段30公里。

第四横:海西网莆田至永定高速公路,是湄洲湾通往龙岩、粤北的便捷通道。线路起于莆田湄洲湾,经莆田市区、仙游县、泉州永春县、安溪县、龙岩漳平市、龙岩市区、永定县,终于永定下洋(闽粤界),通往广东省梅州市。全长362公里,龙岩、莆田段已开工建设。秀屿至莆田段24公里已于11月30日建成通车。

第五横:国高“泉(州)南(宁)线”泉州至宁化段,是泉州港通往江西吉安、湖南等中西部地区的便捷通道。线路起于泉州晋江,途经泉州南安市、永春县、德化县、三明大田县、永安市、清流县、宁化县,终于宁化五里亭(闽赣界),通往江西省吉安市。全长338公里,泉州至永安段215公里已建成。

第六横:海西网厦门至沙县高速公路,是厦门港通往三明、江西南昌的便捷通道。线路起于厦门集美,途经厦门同安、泉州安溪县、永春县、德化县、三明尤溪县、沙县,终于沙县际口(与第三横福银线相接)。全长247公里,其中利用第五横泉南线新琼至蓬壶段6公里,实际规划里程241公里,厦门集美至田厝段6公里已建成,永春蓬壶至德化13公里在建。

第七横:国高“厦(门)成(都)线”厦门至长汀段,是厦门港通往江西赣州、

湖南等中西部地区的主通道。线路起于厦门海沧港区,途经厦门海沧、漳州龙海市、长泰县、漳州市区、南靖县、龙岩市区、上杭县、连城县、长汀县,终于长汀隘岭(闽赣界),通往江西省赣州市。全长286公里,漳州天宝至长汀段228公里已建成。

第八横:海西网古雷至武平高速公路,是漳州古雷港区通往赣州、粤北的便捷通道。线路起于漳州古雷港区,途经漳州漳浦县、云霄县、平和县、龙岩永定县、上杭县、武平县,终于武平禾仓坑(闽赣界),通往江西省赣南地区。全长304公里,其中分别利用第一纵沈海线杜浔至云霄段11公里、第二纵沈海复线安厚至大溪段18公里、第三纵长深线上杭至武平十方段23公里,规划实际里程252公里。

(二)环线及联络线方案

1.三环(服务中心城市、加强对外辐射)

福州环线:将闽侯、连江、长乐等市县纳入福州都市发展框架,增强中心城市对外辐射功能。路线起于闽侯青口枢纽互通,经南屿枢纽、下荷洋枢纽、闽侯县、白头枢纽、晋安区、连江县、洋门岭枢纽、浦口枢纽、琅岐区、长乐市、鹤上枢纽、塘前枢纽,终于闽侯青口枢纽互通。全长153公里,其中南段利用第二横京台线闽侯下荷洋至福州青口段30公里,规划实际里程123公里,西北段闽侯下荷洋至连江洋门岭49公里在建。

厦门环线:沟通厦门海沧、集美、同安、翔安与厦门岛之间的联系,并连接漳州长泰,扩大厦门中心对外辐射范围。路线起于厦门林后枢纽互通,经漳州长泰县、同安区云浦枢纽、翔安区、翔安海底隧道、厦门岛、海沧大桥、海沧区,终于林后枢纽互通。全长149公里,其中,利用第二纵沈海复线和第七横厦蓉线海沧~林后~长泰~岩溪63公里,规划实际里程86公里,海沧至五通20公里、翔安大道13公里已按城市快速路修建。

泉州环线:将南安、惠安、石狮、晋江等县市纳入泉州中心城市范围,促进泉州都市发展,增强对外辐射功能。规划新增南安—官桥—石井段43公里,扩大了覆盖范围。路线起于南安张坑枢纽互通,途经南安市、洛江区、惠安县、塔埔枢纽、石狮市、晋江市、石井枢纽,终于南安张坑枢纽互通。全长约119公里,南安张坑至惠安塔埔段33公里在建。

2.三十三联(覆盖县域、联络枢纽)

第一类:县市联络线12条共480公里,服务城市发展,包括:

(1)福州联络线11公里。路线起于第一纵沈海线黄石枢纽互通,终于仓山区秀宅,已建。

(2)福州南接线14公里(新增)。路线起于第二横京台线详谦枢纽互通,终于第一纵沈海线龟川枢纽互通。

(3)平潭联络线64公里。路线起于福州环线前塘枢纽互通,经松下港区、大练岛,终于平潭县城关。

(4)厦泉漳城市联盟路98公里。路线起于泉州环线南安石井,经厦门新店、杏林、龙海角美、厦漳大桥,终于第一纵沈海线东园互通。其中分别利用第七横厦蓉线东孚至海沧过田段7公里、招银疏港路后宅至东园段12公里,实际规划里程79公里。

(5)厦门南通道8公里。路线起于厦门思明区演武立交,终于招银港区。

(6)厦门进出岛快速路56公里(新增)。包含第二东通道、湖里至海沧通道、轮渡至嵩屿通道、南北高速公路。

(7)漳州南北联络线66公里。其中,南联络线东园至新楼41公里,路线起于第一纵沈海线东园互通,经九湖镇、漳州城南,终于第二纵沈海复线南靖新楼枢纽互通;北联络线长洲至天宝25公里,起于第一纵沈海线长洲枢纽互通,终于第七横厦蓉线天宝枢纽互通,已建成通车。

(8)东山联络线14公里(新增)。路线起于云霄竹港枢纽互通,经东山杏陈镇,终于东山县城。

(9)三明联络线44公里。路线起于第六横厦沙线琅口枢纽互通,经梅列区、三元区,终于第三纵长深线台江互通。其中,陈大至列东段5公里已建,台江互通至富兴堡4公里在建,本次修编新增富兴堡至琅口段35公里。

(10)明溪联络线45公里(新增)。路线起于第三纵长深线三元区岩前镇,终于明溪县城。

(11)南平联络线39公里。路线起于第三纵长深线南平高桐铺枢纽互通,经南山镇,终于第二横京台线洋后互通。本次修编调整终点塔前为洋后。

(12)顺昌联络线45公里(新增)。路线起于第三纵长深线西芹枢纽互通,经来舟,终于顺昌县城。

第二类:交通枢纽联络线12条共300公里,加强综合运输枢纽衔接,包括:

(13)溪南疏港路35公里。路线起于第一纵沈海线福安溪尾枢纽互通,经溪南,终于溪南港区。

(14)罗源湾北岸疏港路15公里(新增)。路线起于第二纵沈海复线罗源白水,终于将军帽作业区。

(15)可门疏港路10公里。路线起于第二纵沈海复线连江透堡,终于可门作业区。

(16)福清渔溪至平潭大桥及江阴疏港路56公里。路线起于第一纵沈海线福清渔溪枢纽互通,经庄前、江镜、高山,终于东瀚(接平潭跨海大桥),支线起于庄前枢纽互通,经江阴镇,终于江阴港区。

(17)牛头尾疏港路15公里。路线起于福州新港联络线高山互通,经沙埔,终于牛头尾作业区。

(18)肖厝疏港路9公里(新增)。路线起于第一纵沈海线泉港区界山,经泉港区,终于肖厝港区。

(19)斗尾疏港路23公里。路线起于泉州环线惠安塔埔枢纽互通,经惠安涂寨、东岭,终于斗尾港区。

(20)围头疏港路31公里。路线起于第一纵沈海线晋江内坑枢纽互通,经五里工业区、永和,终于金井,通往围头湾港区。

(21)东渡疏港路20公里。路线起于第一纵沈海线厦门杏林互通,经杏林、厦门公铁大桥、湖里区,终于东渡港区。

(22)招银疏港路24公里。路线起于第一纵沈海线漳州东园互通,经后宅,终于招银港区。

(23)福州机场路47公里。路线起于福州环线新店枢纽互通,经晋安区、马尾区、长乐市、漳港镇,终于福州国际机场。其中一期路段21公里已建,二期路段26公里在建。

(24)厦门机场路17公里。路线起于厦门集美(与第六横厦沙线相接),经厦门机场、梧村,终于演武立交,与厦门南通道相接。

第三类:区域联络线9条共860公里,满足区域经济发展需要,包括:

(25)福安至寿宁联络线65公里。路线起于第一横宁上线福安枢纽互通,经寿

宁南阳,终于寿宁犀溪(闽浙界),通往浙江省泰顺县。

(26)政和杨源至古田联络线81公里。路线起于第一横宁上线政和杨源枢纽互通,经屏南县,终于第二横京台线古田排头枢纽互通。

(27)兴化湾至尤溪联络线205公里(新增)。路线起于莆田兴化湾,经涵江区、永泰县梧桐,终于第六横厦沙线尤溪清溪。

(28)泉金联络线10公里(新增)。路线起于泉州环线石井枢纽互通,终于小嶝岛,与厦金联络线相接。

(29)厦金联络线33公里。路线起于厦门环线新店,经大嶝、小嶝、大金门岛、小金门岛,终于厦门会展中心。

(30)漳州至永安联络线146公里。路线起于第七横厦蓉线漳州玉兰枢纽互通,经华安县、漳平市,终于第五横泉南线永安西洋。

(31)蛟洋至上杭联络线38公里(新增)。路线起于第七横厦蓉线上杭蛟洋,经上杭县白沙,终于第三纵长深线上杭县城,已开工建设。

(32)浦城至建宁联络线305公里。串接多条高速公路干线,分别通往浙江龙泉和江西南丰,是重要的区域旅游快速通道。路线起于浦城花桥(闽浙界),经浦城县、武夷山兴田枢纽、下坝枢纽、邵武市、泰宁县、建宁县,终于建宁甘家隘(闽赣界)。其中,依次利用第二横京台线浦城至武夷山市兴田段74公里、第一横宁上线武夷山兴田至下坝段9公里、第三横福银线邵武肖家坊至泰宁朱口段18公里,规划实际里程204公里,邵武肖家坊至和平4公里已建成,武夷山至邵武和平段92公里在建。

(33)邵武至光泽联络线69公里。路线起于浦建联络线邵武下王塘枢纽互通,经邵武水北、光泽县城,终于光泽铁关(闽赣界),通往江西省资溪县,接国高“济广线”。

第二部分:福建省现有高速公路概况

G3 京台高速:

北京—台北北京-天津-沧州-德州-济南-泰安-曲阜-滕州-徐州-蚌埠-

合肥-铜陵-黄山-衢州-南平-福州-台北 2030公里

浦南高速:浦城(浙界)—建瓯弓鱼191公里(建瓯段通车,古田段于2010

年动工)

G15 沈海高速:

沈阳—大连—烟台—青岛—连云港—上海—宁波—台州—温州—宁德—福州—莆田—泉州—晋江—厦门—漳州—深圳—广州—湛江—海安—海口。

福宁高速:福鼎(浙界)—宁德141.164公里

罗宁高速:宁德—罗源33.114公里

罗长高速:罗源—长乐59.281公里

福泉高速:福州—泉州154.42公里

泉厦高速:泉州—厦门81.894公里

厦漳高速:厦门—漳州39.256公里

漳诏高速:漳州—诏安(粤界)140.551公里

G1514 宁上高速:福建宁德---江西上饶

福宁高速福安连接线:湾坞—福安江家渡32.73公里

G25 长深高速:

长春—深圳长春-双辽-阜新-朝阳-承德-唐山-天津-黄骅-滨州-临沂-连云港-淮安-南京-溧阳-宜兴-湖州-杭州-金华-丽水-南平-三明-梅州-河源-惠州-深圳 3585公里

浦南高速:建瓯弓鱼—南平小作53.62公里

三福高速南平支线:南平小作—西岩 24.89公里

三福高速三明支线: 际口—三明北 18.51公里

泉三高速: 三明—永安吉山 59.887 +4.885公里(三明南连接线)

永武高速:永安-武平岩前

G70 福银高速:

福州-南平-南城-南昌-德安-九江-黄梅-黄石、武汉-孝感-襄樊-十堰-商州-西安-咸阳-平凉-中卫-银川

三福高速:三明—福州 216.1公里

邵三高速邵武(赣界)—三明 130.5公里

G72 泉南高速:

福建-江西-湖南-广西

泉三高速:泉州晋江—永春下洋115.498 +12.904公里(德洋连接线)泉三高速:永春下洋—永安吉山 89.371公里

G76 厦蓉高速:

福建漳州-龙岩-江西瑞金,赣州-湖南郴州-广西桂林-贵州榕江-都匀-贵阳和毕节等地-四川泸州、内江-四川成都

漳龙高速:漳州—龙岩117公里

龙长高速:龙岩—长汀(赣界) 136.037公里

福州机场高速:马宅顶—长乐机场 20.64公里

福泉高速:福州连接线 11.49公里

神州湾边大桥:建新湾边—南屿段 3.9公里

各高速公路概况:

永武高速:(过我家门口的一条高速公路)福建永安至武平(闽粤界)高速公路,起于永安市吉山,接在建的泉州至三明高速公路,经洪田、小陶、姑田、连城、朋口、新泉、旧县、上杭、十方,止于武平县岩前,与广东省在建的蕉岭(闽粤界)至梅州高速公路对接,全长195.223公里。全线在新泉、才溪等设置11处互通式立另建连接线7.29公里,改移国道205线4.69公里。项目概算核定为121.65亿元。

全线采用四车道高速公路标准建设,其中,起点至连城文亨段73.764公里,设计速度80公里/小时,路基宽度24.5米;连城文亨至终点段121.459公里,设计速度100公里/小时,路基宽度26米,桥涵设计汽车荷载等级采用公路1级。项目总工期为4年,预计2007年年底开工建设,09年国庆全线通车。

永武高速是国家高速公路网重要组成部分——长深高速(长春至深圳)在福建省的重要组成路段。长深线是联系渤海湾、长江三角洲、海峡西岸经济区和珠江三角洲的重要交通走廊。建成后的永武高速将与泉三高速公路、浦南高速公路连接,与京福国道主干线、厦(门)昆(明)重点公路干线、泉(州)南(宁)重点干线公路与浙赣粤三省的国道主干线、重点公路干线联接成网。

浦南高速公路概况:

该公路起点位于闽浙交界的浦城县官路乡,接浙江省黄衢高速公路,贯穿南平市5个县(市、区)、24个乡镇,在南平延平区接上已通车的京福高速公路

南平段,将武夷山、建阳、建瓯连为一线。浦南高速总里程244.5公里,(含连接线3.846公里),二级路连接线长1.877公里,划分为A、B、C三个合同段,概算总投资98.03亿元,由中铁十一局集团、中铁十五局集团、中铁十八局集团3家公司承建。计划征用红线内土地24349亩,拆迁房屋20.1万平方米,迁移电力杆线96.5公里,迁移通讯杆线267.2公里,迁移广播电视杆线103.2公里。

全线基本采用双向四车道(武夷山境内局部路段采用六车道),按照80公里/小时和100公里/小时两种标准设计,路基宽度26.0米,共有大中桥99座18750.5米,隧道24座25254米,分离式立交48处,涵洞412道。沿线设6个服务区,12个一般互通,武夷山兴田互通同时是与武邵武高速公路连接的枢纽互通。全线共预留互通4个,即分别在建阳徐市预留1个一般互通,在建阳将口预留与宁武高速公路连接的枢纽互通,在建瓯弓鱼预留与松建高速公路连接的枢纽互通,在延平大横预留与南平绕城高速公路连接的枢纽互通。全线设有13个收费站、1个监控分中心、1个通信监控所、5个养护工区、5个隧道管理站。

福宁高速公路概况:

福宁高速公路是同江至三亚(同三线)沿海国道主干线福建境内的重要一段。北起闽浙交界的福鼎汾水关,途经福鼎、霞浦、福安、宁德,南接罗宁高速公路,主线全长141.164公里,工程投资约65亿元。另建福安连接线32.73公里,工程投资约11.16亿元,合计工程总投资约76.16亿元。主线按山岭重丘区高速公路标准设计,设计行车速度为80公里/小时,按全封闭,全立交双向4车道设置。

福宁高速公路是全国公路建设中难度较大的路段之一,地形复杂、工程量大、施工难度大、科技含量高。全线桥、隧、互通等构造物和软基处理路段总长达69公里,占总里程49%;全线桥隧相连,有各类桥梁126座(其中跨海特大桥、大桥12座),长度达26公里,占总里程18.4%;隧道14座,长度达19.6公里,占总里程14%;在福鼎、八尺门、秦屿(太姥山)、牙城、三沙、霞浦、盐田、福安、下白石和漳湾设10处互通式立交;全线设霞浦、福安两个服务区和福鼎、云淡(宁德)两个停车区。福安连接线主要构造物有隧道2座、特大桥2座、大桥5座、中小桥23座、人行天桥1座、互通式立交1处(赛岐互通),全线软基处理路段8.8公里。

福宁高速公路主线从1998年11月部份动工建设,2000年1月8日交通部批复开

工报告,2000年6月全面开工

浦南高速公路概况:

该公路起点位于闽浙交界的浦城县官路乡,接浙江省黄衢高速公路,贯穿南平市5个县(市、区)、24个乡镇,在南平延平区接上已通车的京福高速公路南平段,将武夷山、建阳、建瓯连为一线。浦南高速总里程244.5公里,(含连接线3.846公里),二级路连接线长1.877公里,划分为A、B、C三个合同段,概算总投资98.03亿元,由中铁十一局集团、中铁十五局集团、中铁十八局集团3家公司承建。计划征用红线内土地24349亩,拆迁房屋20.1万平方米,迁移电力杆线96.5公里,迁移通讯杆线267.2公里,迁移广播电视杆线103.2公里。

全线基本采用双向四车道(武夷山境内局部路段采用六车道),按照80公里/小时和100公里/小时两种标准设计,路基宽度26.0米,共有大中桥99座18750.5米,隧道24座25254米,分离式立交48处,涵洞412道。沿线设6个服务区,12个一般互通,武夷山兴田互通同时是与武邵武高速公路连接的枢纽互通。全线共预留互通4个,即分别在建阳徐市预留1个一般互通,在建阳将口预留与宁武高速公路连接的枢纽互通,在建瓯弓鱼预留与松建高速公路连接的枢纽互通,在延平大横预留与南平绕城高速公路连接的枢纽互通。全线设有13个收费站、1个监控分中心、1个通信监控所、5个养护工区、5个隧道管理站。

罗宁高速公路概况:

罗宁高速公路起点位于宁德市城关的塔山,终点位于罗源县的上楼,南连罗源至长乐的高速公路,北接福鼎至宁德高速公路,全长33.747公里。

罗长高速公路概况:

罗长高速公路起自罗源县上楼,终至长乐市营前。全长59.2公里,概算总投资32.47亿元,设计时速80公里/小时。这条高速公路以桥隧为主,桥隧工程量所占比重在目前福建省在建的四条高速公路中最高,重要构造物有红山隧道、马尾互通及高架桥等。

福泉高速公路概况:福泉高速公路福州段,建造特大桥3座、大桥4座、中小桥75座,总长6918米;挖掘隧道3座共1399米,兴建互通式立交4处,分离式立交29座;处理软基路段长13.569公里,占总长的17.43%,最大深度达32米;开挖的土石方近2万立方米。福州段,共征地1.1万亩,拆迁房屋

17万平方米。

1995年10月,福泉高速公路福州段建设,首先在乌龙江特大桥打响。乌龙江特大桥全长2032米,宽32米,设6车道,是福泉高速公路最长的一座跨江特大桥,也是一项控制性工程。

1989年,省委、省政府决定,由各地、市作为项目业主,修建一条纵贯福州、莆田、泉州、厦门、漳州,总长430公里的高速公路,并计划分泉厦、厦漳、福泉、漳诏(诏安)四期建设,2002年前全线通车。

与此同时,福州市委、市政府也积极展开高速公路福州境内段的各项筹建工作。1993年,福泉高速公路获国家批准正式立项。

1999年9月25日,福泉高速公路全线竣工试通车。

泉厦高速公路作为福建省的第一条高速公路,是交通部规划的12条国道主干线系统的一部分,被交通部列为“八五”期间第一批公路建设重点项目。公路全长81.898公里,设计概算为27.86亿元,起于泉州市西福,止于厦门市官林头,全线按部颁《公路工程技术标准》JTJ01-88平原微丘区高速公路标准建设。路基宽度26米,行车道宽2×7.5米,按全封闭双向四车道高速公路标准设计,设计行车速度为120公里/小时,设计通行能力为6.4万辆/日标准小客车。

泉厦高速公路概况:

泉厦高速公路是福建省第一次利用世界银行贷款建设的高速公路项目,整个工程通过国际竞争性招标方式,公平、公正、公开选择施工单位,严格按照世行贷款项目要求,采用“菲迪克”条款和中外联合监理方式,建立三级监理组织体系,整体工程质量在国家级竣工验收中被评为优良。泉厦高速公路于1994年9月动工,1997年12月15日正式通车,于1997年12月19日开始收费,全线设有泉州、晋江、水头、马巷、同安、厦门共6处收费站。

三福高速公路概况:

三福高速公路是国家重点工程,是福州至三明市区间高速公路,西面通江西、湖北、北京,南面抵广州、香港直至海南岛,北可通浙江、上海直至黑龙江,从而构成一幅四通八达的高速公路网络蓝图。

三福高速于2004年底建成通车,为京福高速福建段一期工程,包括三明、南平和福州三段,起于三明市沙县际口,经青州、跃村、洋中、雄江、闽清、闽

侯、南屿,止于福州市闽侯县青口,连接福泉高速公路。该路主线线路总长约为216公里,另外建连接线为44公里。该路设计为双向四车道,设计时速为80公里,路基宽度22.5米。其中,京福高速公路福州段101.2公里、南平段(一期)27.9公里,三明段(一期)86.5公里。全线在沙县、青州、南平南、尤溪、高州、云龙、竹岐、上街、南屿、兰圃等10处设置互通立交,预留塔前、洋中等2处互通式立交;三明连接线在沙阳、梅列设置互通式立交,预留三明北互通式立交;南平连接线在南平设置互通式立交,预留南平北互通式立交。

京福高速公路福建段一期工程建成后,将大大缩短福州到三明、南平市的行车时间,对扩大福州“腹地”,促进福州市经济建设具有重要意义。京福高速公路福州段全线为全立交、全封闭控制出入,路基宽二十四点五米,双向四车道,概算投资达四十五点五亿元人民币。

泉三高速公路概况:2009年3月15日上午,泉(州)三(明)高速公路泉州段通车,至此泉三高速全线建成通车。泉州市到三明的路程将大大缩短,全程只要花2.5小时,可比目前缩短3个小时。

同时还建设泉三高速德化连接线13.198公里、三明连接线4.771公里。全线在牛山、玉盘、泉州西、南安、金淘、码头、永春、蓬壶、汤城、下洋、吴山、大田、桃源、西洋、永安南、永安北、莘口(明溪)、三明南、三明北设置19处互通立交,预留永安(吉山)互通立交。

关于互通立交,全线将设置19处,并预留永安(吉山)互通立交。19处互通立交中,有9处在泉州境内。

金淘互通立交:鉴于福厦高速公路复线项目尚未确定,应按可研批复设置,实现本项目与地方道路的连接,型式采用单喇叭。

牛山(改建)互通立交:采用复合式方案;

玉盘互通立交:采用直连式Y型+单喇叭B型方案;

泉州西互通立交:采用双喇叭方案;

汤城、永安南、莘口(明溪)、三明南互通立交:采用直连式T型方案;

南安、蓬壶、下洋、吴山、大田、桃源、西洋、永安北、三明北(扩建)互通立交:单喇叭方案。

码头互通立交:建议采用变异单喇叭;

永春互通立交:直连式T型方案,并进一步优化平、纵线形。

泉三高速的监控系统将采用分期实施方案。特殊桥梁、长隧道以及浓雾等恶劣气象环境的不良区段应进行特殊监控。

全线将设置泉州西、三明南2处通信监控分中心、5处养护工区、3处隧道管理站、6处服务区、16处互通立交匝道收费站、1处德化连接线收费站。

漳龙高速公路概况:

漳龙高速公路龙岩段是福建"三纵四横"高速公路网规划中的重要组成部分,公路主线全长38.6公里,连接线长3.8公里,2002年1月19日通车。

龙长高速公路概况:

起于新罗区龙门镇,接已建漳龙高速公路龙岩段终点,经小池、蛟洋、新泉、河田、长汀,止于闽赣交界的长汀县古城隘岭,全长135.199公里,概算投资为61.379亿元,总工期为4年(2004年至2007年)。

湖南省高速公路网规划

湖南省高速公路网规划 本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载按钮下载本文档(有偿下载),另外祝您生活愉快,工作顺利,万事如意! 湖南省高速公路网规划草案一、规划背景二十世纪九十年代以来,在我国迅速发展起来的高速公路是一种道路容量大、能满足大交通流运输需要的基础设施。高速公路以其本身固有的特点和优势,在现代运输中有着极为重要的地位和作用。我省高速公路建设虽然起步较晚,但通过十来年的努力实践,通车里程已达到1218公里,实现了历史性跨越,取得了显著成就。高速公路的快速发展,大大提高了我省公路网的整体技术水平,优化了交通运输结构,对缓解交通运输的“瓶颈”制约发挥了重要作用,有力地促进了我省经济发展和社会进步。但是,我省人口众多,经济总量和民用汽车保有量都处于快速增长时期,运输需求还有很大的增长空间,交通紧张状况的缓解还是相对于目前较低的社会经济发展水平和运输水平而言的,是不全面的、不稳定的。从社会经济发展战略看,我省已进入全面建设小康社会,并逐步实现现代化的新阶段。实现全面小康社会发展目标,加快现代化建设,需要一个与之相适应的安全、高效、可持续的交

通运输系统。在这个系统中,高速公路网占有极其重要的地位,将发挥不可替代的作用。我省现有的高速公路无论是数量,还是服务水平,都远不能适应全面建设小康社会和现代化建设的需要,总体上仍处于发展的初级阶段,大大落后于世界发达国家,与先进省市相比也有一定差距。因此,坚定不移地继续加快发展高速公路,是今后我省公路建设的一项长期、艰巨的任务。我们必须站在全省社会经济发展战略的高度,从全局出发,研究如何使我省高速公路保持持续、快速、协调发展,更好地服从于全面建设小康社会和现代化建设的需要。从高速公路自身发展看,发达国家的经验表明,高速公路的发展必须有赖于科学的规划作指导。~年12月17日,交通部编制的《国家高速公路网规划》已经xx审议通过,规划的出台将对中国经济社会的发展以及公众的生活方式和质量产生重大而深远的影响,必将成为中国公路长远发展和交通运输现代化的战略蓝图,标志着中国高速公路发展进入了新的历史阶段。国家高速公路网在我省的布局为“一放射二纵四横一联线”,总规模约3500公里。从省级层面看,在国家高速公路网规划布局的基础上进行深化、补充和完善,及时制定省级高速公路网规划是非常必要的。因此编制《湖南省高速公路网规划》,对确

福建省高速公路施工标准化管理指南(路基路面)

目录1 总则 1.1 目的和范围 1.2 编制依据 1.3 章节划分 路基篇2 路基工程施工准备 2.1 一般规定 2.2 技术准备 2.3 作业条件 2.4 安全文明施工 3 一般路基施工 3.1 一般规定 3.2 挖方路基 3.3 填方路基 3.4 雨季施工 3.5 安全文明施工 4 路基排水 4.1 一般规定 4.2 边沟、排水沟、截水沟 4.3 跌水、急流槽 5 特殊路基处理 5.1 一般规定 5.2 盲沟、渗沟施工 5.3 软土地基处理 5.4 河、塘、湖(库)、海地区路基施工 5.5 滑坡地段路基施工 5.6 安全文明施工 6 路基防护 6.1 一般规定 6.2 浆砌片(块)石或溷凝土预製块防护 6.3 护面牆防护 6.4 路基生态防护 7 挡土牆 7.1 一般要求 7.2 施工工序 7.3 施工要点 7.4 质量控制

8 预应力锚索(杆) 8.1 一般规定 8.2 施工工序 8.3 施工要点 8.4 质量控制 8.5 锚索(杆、地梁)框架 8.6 锚索(杆)检测 9 涵洞、通道 9.1 一般规定 9.2 圆管涵 9.3 盖板涵 9.4 箱涵、通道 9.5 倒虹吸 10 路基整修与路槽交接 10.1 路堤整修 10.2 路堑整修 10.3 路槽移交 11 路基监测与观测 11.1 一般规定 11.2 软基工程观测 11.3 路堑边坡或滑坡监测 11.4 高路堤稳定和沉降观测 12 取、弃土场的整治 12.1 取土场 12.2 弃土场 12.3 安全文明施工 路面篇13 路面工程施工准备 13.1 一般规定 13.2 技术准备 13.3 机具准备 13.4 材料准备 13.5 路基核验 14 碎石的开採与生产 14.1 料场作业 14.2 片石的开採 14.3 碎石的生产

福建省高速公路综合监管一体化应用平台用户操作手册1

福建省高速公路 工程建设综合监管一体化应用平台 用户操作手册 福建省高速公路信息科技有限公司 二○一七年八月

目录 1.进入系统 (4) 2.注销/退出系统 (5) 3.首页展示 (5) 3.1第三方系统链接 (6) 3.2常用功能 (7) 3.3事务待办 (7) 3.4通知公告 (8) 3.5图表及地图展示 (8) 4.基础数据管理 (15) 4.1项目基础数据维护 (15) 4.2标段基础数据维护 (17) 4.3桥梁基础数据维护 (19) 4.4隧道基础数据维护 (21) 4.5服务区数据维护 (23) 4.6出入口数据维护 (25) 4.7业主单位数据维护 (27) 4.8承建单位数据维护 (30) 4.9监理单位数据维护 (32) 4.10检测单位数据维护 (35) 4.11工程元数据维护 (37) 5.工程进度监管 (39) 5.1形象进度统计 (39) 5.2征迁进度统计 (40) 5.3工程进度形象展示 (40) 5.4建设问题情况展示 (43) 6.工程质量监管 (44) 6.1 建设问题情况统计 (44) 6.2试验室数据统计 (45)

7.综合监管查询 (45) 7.1项目进展情况查询 (45) 7.2施工雨晴表查询 (46) 7.3隧道门禁人员实时查询 (47) 7.4通讯录查询 (47) 8.运行异常管理 (48) 8.1运行状况概览 (48) 8.2运行状况记录查询 (49) 8.3工地视频设备异常 (49) 8.4短信邮件通知设置 (50) 9.GIS集成应用 (51) 10.系统设置 (54) 10.1界面栏目定义 (54)

福建省高速公路规划及概况

福建省高速公路规划及概况 第一部分:海西高速公路网规划蓝图 2009年福建省高速公路建设有了突破性的进展,提前一年完成2010年高速公路通车里程突破2000公里的目标。从今年起,福建高速公路建设计划年均新开工10个项目、通车500公里以上,力争到2015年通车里程突破5000公里,提前5年基本建成海西高速公路网,实现县县通高速。 根据规划,福建将加速建成和完善京台线、沈海线、福银线、厦成线、泉南线、长深线、宁上线等国家高速公路福建段,加快建设中心城市绕城高速公路和跨设区市高速公路联络线以及连接县城、重要旅游区、沿海港口的高速公路支线、连接线,逐步实现县县通高速公路,构筑以“三纵八横三环三十三联”为骨架的高速公路网。

(一)“三纵八横”高速公路网总体布局方案 1.三纵(延伸两翼、对接两洲) 第一纵:国高“沈(阳)海(口)线”福鼎(分水关)至诏安(汾水关)段,是沿海对接两洲、连接港澳的交通大动脉。线路起于福鼎分水关(闽浙界),途经宁德市、福州市、莆田市、泉州市、厦门市、漳州市和沿海主要县区,终于诏安汾水关(闽粤界)。全长649公里,已建成通车,其中,福泉厦漳路段269公里正在拓宽。 第二纵:“沈海复线”福鼎(沙埕)至诏安(霞葛)段,是海西沿海区域内陆县市间的交通大动脉。线路起于福鼎沙埕(闽浙界),途经宁德市、福州市、莆田市、泉州市、漳州市和沿海山区县市,终于诏安霞葛(闽粤界)。全长690公里,其中分别利用福州环线连江浦口至闽侯南屿段90公里、第七横厦蓉线漳州长泰至天宝段23公里,实际规划里程577公里, 福州湾边至南屿段4公里在建。北段新增宁德

蕉城至福鼎沙埕路段,满足沿海公路主通道的交通量发展需要、浙江沿海公路主通道对接要求,解决福鼎分水关雾天交通瓶颈问题,并促进闽浙边界产业协作发展。 第三纵:国高“长(春)深(圳)线”松溪至武平段,是山区对接两洲的便捷通道。线路起于松溪旧县(闽浙界),途经南平松溪县、政和县、建瓯市、南平市区、三明沙县、三明市区、永安市、龙岩连城县、上杭县、武平县,终于武平岩前(闽粤界)。全长475公里,已建成南平至三明段74公里、建瓯至南平53公里、三明至永安51公里,永安至武平195公里在建(上杭至武平段42.59公里已于9月29日通车运营)。 2.八横(纵深推进、连片发展) 第一横:国高“宁(德)上(饶)线”宁德至武夷山段,是宁德港通往赣北、安

高速公路工程简介

工程简介 尊敬各位领导、各位来宾、同志们、朋友们: 大家好! 在全市人民迎新春闹元宵节日喜庆气氛正浓,在这春寒料峭、乍暖还寒的今天,我们在这里隆重集会,举行全市第一批重点项目开工典礼。市委、市政府将典礼主会场选在××高速公路、×××一级公路开工典礼会场,充分说明市委、市政府对我市交通事业发展的关心和支持,在此,我谨代表全市交通运输系统的全体干部职工向长期以来对我市交通 运输事业发展的关心、关注、支持的各级领导表示最衷心的感谢,并对参加典礼的各位领导、来宾和朋友们表示热烈的欢迎!××高速公路和×××一级公路分别采取BOT和BT 形式建设,是由我市组织实施的第一批高等级公路,是我市公路建设史上具有里程碑意义的一件喜事,也是渭南落实省委、省政府陕西东大门交通基础设施建设的重要举措。 ××高速公路是我市“井”字型高速公路主骨架的重要组成部分,也是连霍高速与京昆高速联络线之一,建设起点位于京昆高速×××,向南穿越××县全境,在×××通过枢纽互通式立交与连霍高速公路衔接,路线全长53.7公里,采用双向四车道高速公路标准建设,设计时速100公里,路基宽度采用26米,桥涵设计荷载采用公路-Ⅰ级。 G108北起首都北京,是国家公路网中一条重要的放射

线,纵贯陕西的关中和陕南地区。本次建设的×××一级公路,起于G310渭南市区过境一级公路,北跨渭河,经临渭区田市镇,至固市镇后,沿原路布线,止于大荔县许庄镇,路线全长65.7公里,设计时速80公里,路基宽度21.5米,新建桥涵设计汽车荷载采用公路-I级。两项工程建设工期均为两年,投资估算43亿元。 ××高速、×××一级公路的建设,将进一步优化我市路网结构,提升道路通行能力,对区内资源开发和物资流通起到强有力的促进作用,为富民强市、为建设陕西东大门写下浓墨重彩的一笔。 最后,祝××高速、×××一级公路两项工程建设顺利完工!祝各位领导、各位来宾工作顺利,身体健康。 谢谢!

高速公路总体施工计划

高速公路总体施工计划

————————————————————————————————作者:————————————————————————————————日期:

内江至威远至荣县高速公路项目经理部3分部 总 体 施 工 计 划 监理单位:四川省亚通公路工程监理所(联合体)施工单位:四川公路桥梁建设集团有限公司 日期:二O一三年四月

一、编制说明 1、总体计划编制依据 (1)本合同招标文件,技术规范,补遗书等。 (2)合同段工程现场考察情况,参考资料等。 (3)我公司现有可投入工程的施工技术力量和机械设备。 (4)国家现行的公路工程施工技术规范。 (5)内威荣高速公路项目经理部3分部实施性施工组织设计。 2、编制原则 (1)严格遵守招标文件规定的工程完工日期,按照合同文件规定的施工程序及各项施工工期控制点安排施工总进度计划。 (2)根据本标段工程施工条件、工程项目数量及各单项工程的施工程序,尽可能开创多个工作面,按多工序平行、交叉作业组织施工,减少施工干扰,合理安排工期,做到均衡生产。 (3)认真分析各单项工程的施工进度,施工方法及施工工艺,在确保本标段施工关键线路控制工期的前提下,全面兼顾和协调各单项工程的施工进度,确保控制节点目标按期实现。 (4)充分发挥我单位长期从事公路工程施工的技术优势,大力推广应用新技术、新工艺、新材料,优化施工方案,合理配置资源,从技术、设备和材料上提供可靠的保证。 3、工程概况及特点 (1)工程规模 内江至威远至荣县高速公路NW03合同段,为内威荣高速公路的一段,本合同段起于内江市市中区全安镇洪坝村,穿越朝阳镇段家祠村、全安镇鱼家坝村、朝阳镇周坡村、朝阳镇汪洋村、威远县东联镇牛皮场五村等,起止桩号为K9+410~K15+710,全长6.30公里,设计时速80km/h,路基设计宽度24.5米,桥梁设计宽度24米,双向四车道。

高速公路施工工程概况

高速公路施工工程概况 1.1 工程概述 南昌至奉新高速公路土建工程A2合同段起点桩号为K3+500,位于新建县望城镇青山十一房村,与A1标段终点桩号相接,终点桩号为K8+543.648,位于石埠乡东源胡家村东北方向约280米的梦山山麓。A2标段路线全长5.044Km。设计采用双向四车道高速公路标准建设,设计速度100km/h,路基整体式宽度26m。 本合同段主要施工任务:路基填方71.374万m3;路基挖方43.9062万m3;朱家大桥132m;萧峰隧道(右线1197m,左线1195m);分离式立体交叉187.58m/3座;涵洞及通道20道,声屏障1658m。 1.2 地形地貌及地质条件 1.1.1自然特征.地形地貌、地质构造及地震 1.1.1.1地形地貌、地质构造 本测段路线位于江西省中部,区域地形由低山侵蚀丘陵和高岗丘陵及侵蚀堆积河谷冲洪积平原地貌组成,总的是东

高西低趋势。地势平缓,海拨80~256米。 1.1.1.2地震 地震基本烈度Ⅵ度。 1.1.1.3不良地质情况 1.1.1.3.1、边坡失稳:主要分布在K6+561-K6+861低山区路段,开挖路堑岩体主要为千枚岩的高边坡。受多期构造影响,岩层揉皱折曲强烈,层理、页理及构造节理发育,强、弱风化层岩体较破碎,基岩裂隙水较丰富,部分结构面走向与路线走向小交角相交,形成顺层边坡,对边坡的稳定极为不利,山体开挖后边坡易沿顺层结构面产生崩塌、滑移等不良地质现象。但据调查及钻孔分析,K6+561-K6+861一带出露以千枚岩为主,下部却为厚层状为主的浅灰色千枚岩 1.1.1.3.2、软基处理:主要分布在岗田稻田区及水塘区,厚度一般在0.5-1.0米左右。对此清除上部软土,底部换填50cm砂砾石,有必要还应设置涵洞以排地表水。 1.1.2水文及气象特征 属内陆亚热带温润气候区,具有四季分明、气候温和、光照充足、雨量充沛;多年平均气温15.5-24.2℃,最冷为1月,平均气温-8.2℃-10.9℃,最热为7月,平均气温为39.8℃-41.8℃。年无霜期平均为224-335天,年平均日照为59.4天,年平均雾日在58天左右。极端最高气温41.1℃,

四川省高速公路网规划调整

四川省高速公路网规划调整后将贯通158县 2011-01-06 17:09:55 人气:33380 查看更多资讯信息,请进入56135平台 省政府常务会通过我省高速公路网规划调整方案:高速路规划总里程1.2万公里 增加里程 增加8条纵向路线、7条横向路线和10条联络线,高速路规划总里程由8600公里增至1.2万公里,直接连接全省158个县(市、区),98.3%川人受益 连接成渝 强化成渝经济区高速路网,“资阳-安岳-潼南-武胜”和“泸县-荣昌-大足-潼南-南充”高速公路纳入规划,增加了“巴中-广安-重庆”高速公路 出川便利 规划路网增加了10条进出川通道:增强了四川与云南、贵州等省市的交通联系,增加通往滇中、东盟的高速公路通道,进出川通道将由23条增至33条 老路升级 成都-广元、成都-雅安、成都-南充、成都-隆昌、成都-乐山、成都-彭州等六条通道升级,一种方式是原路加宽改造,二是另选通道修建复线 绕城高速 包括广元、绵阳、乐山、眉山、雅安、资阳、内江、宜宾、巴中、达州、广安、南充、德阳、攀枝花、自贡15个地级市将增加过境的绕城高速公路 省政府2009年批准的《四川省高速公路网规划(2008-2030年)》总规模约8600公里,目前,建成、在建和已开展前期工作的里程已占总规模9成以上。为适应经济社会发展的新形势、新要求,进一步强化和完善西部综合交通枢纽规划布局,省政府决定对该规划进行调整。省长蒋巨峰1月4日主持召开的省政府第74次常务会议审定了调整方案。 调整后的规划增加了巴中-重庆等8条南北纵向路线、平武-广元等7条东西横向路线、绵竹-德阳-中江-大英等10条联络线,全省高速公路网规划总里程约1.2万公里。调整后,进出川通道由23条增加到33条,四川与重庆、云南、贵州等省市的交通联系更加顺畅;规划路网连接目前所有城镇人口超10万的城市和地级行政区政府所在地,直接连接全省158个县(市、区),全省98.3%的人口将直接感受便利;高速公路网有效覆盖全省铁路集装箱中心站、高铁客运站、内河港口、枢纽机场,全省综合运输能力将大大加强。 规划路网强化了我省五大经济区之间的联系通道,优化了成渝经济区、天府新区等经济增长极和四大城市群的城际路网,民族地区、革命老区、贫困地区得到重点支持。四川日报记者谭江琦王代林 ■新《规划》解读 出川高速增至33条15城市要建“绕城高速” ■规划总里程从8600公里增至12000公里 ■新增8纵7横、10条联络线,进出川通道增至33条 ■连接目前所有城镇人口超10万的城市 ■高速公路网覆盖全省铁路集装箱中心站、高铁客运站、内河港口、枢纽机场 亮点1 新增10条进出川高速 与现行2009版《规划》相比,《调整方案》增加了南北纵向路线8条,达到13条;东西横向路线由原来的5条增至12条;联络线由原来的8条增至18条。 规划路网增加了10条进出川通道:增强了四川与重庆、云南、贵州等省市的交通联系,

福建省XX高速公路PPP初步方案

基础设施建设项目初步方案 一、项目概况 福建省某高速公路,总投资约117亿元(含征地拆迁投资52亿元),不包含公共服务配套设施建设费用。 二、采用PPP模式的必要性和可行性分析 1、采用PPP模式的优势 ①推动政府职能转变,整合利用社会资源,激发经济社会活力,增加公共服务供给,提高公共服务水平和效率。 ②建立合作机制,理清政企关系。PPP模式中政府方和社会资本方是一种长期稳定的合作关系,双方通过签订协议规范了各自的权利与义务,各自承担最有能力承担的风险,通过权责的明确,提高项目整体效率。 ③项目投融资、建设和运营可一次性捆绑招标和实施,不仅可加快项目建设、提高产品供给效率,也有利今后的运营和管理。 ④提高财政资金使用效益,有效弥补当期财政投入不足,减轻当期财政支出压力,平滑年度间财政支出波动,防范和化解政府性债务风险。 2、PPP模式的必要性 ①43 号文重点推行 PPP 模式。为加强地方政府性债务管理,国发〔2014〕43 号文《国务院关于加强地方政府性债务管理的意见》提出“修明渠、堵暗道”,即通过融资平台公司为建设项目融资的

“暗道”被堵,政府债务将不得通过企业举借,企业债务也不得推给政府偿还,切实做到谁借谁还、风险自担;所修的两类“明渠”中,除了发行地方政府债券,便是推广使用政府与社会资本合作(PPP)模式。 ②化解地方政府债务。在当前财政收入增速下降、政府性债务规范清理的形势下,政府在公共服务领域进一步投资的潜力和空间受到限制,本项目采用PPP模式实施,有利于完善财政投入和管理收入,提高财政资金的使用效益,符合代际公平原则,弥补当期公共财政投入不足,平滑年度间财政支出波动,防范和化解政府性债务风险。 3、PPP模式的可行性 ①国家、省及地方相关政策法规的可行性 《国务院办公厅转发财政部发展改革委人民银行关于在公共领域推广政府和社会资本合作模式指导意见的通知》(国办发〔2015〕42号)明确在能源、交通运输、水利、环境保护、农业、林业、科技、保障性安居工程、医疗、卫生、养老、教育、文化等公共服务领域,广泛采用政府和社会资本合作模式;《关于开展政府和社会资本合作的指导意见》(发改投资〔2014〕2724号)明确“PPP模式主要适用于政府负有提供责任又适宜市场化运作的公共服务、基础设施类项目”,且操作模式的选择上包含了准经营项目、非经营性项目;《福建省人民政府关于推广政府和社会资本合作(PPP)试点的指导意见》明确“鼓励县级以上人民政府将交通、能源、市政、水利、信息、环保、保障性安居工程、医疗和养老服务等基础设施和公用事业项目,

高速公路项目编制说明与工程概况

高速公路项目编制说明与工程概况 1.1编制说明 1.1.1编制依据 ⑴四川省汶川至马尔康高速公路C24标段施工招标文件。 ⑵川省汶川至马尔康高速公路《两阶段施工图设计》(送审版)。 ⑶现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。 ⑷适用于本项目的公路工程技术标准和规范、规程。 ⑸我公司目前的施工能力以及已完和在建高速公路工程的 施工经验。 1.1.2编制原则 ⑴严格执行基本建设程序和施工程序; ⑵认真、全面、系统阅读招标文件,深刻领会和贯彻业主意图及对承包商的各项要求; ⑶安全可靠、依靠科技、以人为本、强化组织指挥、加强管理,保证质量,保证安全,保证工期,保护环境; ⑷根据施工现场实际和我方的实际施工能力,确保施工组织设计的可行性; ⑸科学部署,统筹安排,优化资源配置,实行动态管理,力求均衡生产,降低工程成本。.

1.2工程概况 1.2.1工程概述 本合同段为四川省汶川至马尔康高速公路项目土建工程施 工第C24标段,起讫桩号为K218+600-K223+460,路线全长4.72Km。包含隧道3.397Km/1.5座,其中朴鸭脚隧道(出口段)长1480m,卓克基隧道长1917m;桥梁0.728Km/2座,其中达依沃大桥长415m,卓克基1号大桥318.3m;路基总长589.7m;互通式立交一处(互通区一期工程,包含A、B、L匝道),桥隧占比87.39%。 1.2.2技术标准 技术标准一览表 1.2.3地形、地质和气候、水文情况 ⑴气候 本项目气候属于大陆性高原季风气候,气温随海拔由低到高

而相应降低。气候从温带、寒温带、寒带,呈明显的垂. 直性差异,年平均温度6.3℃。年降水量753mm,年均日照2000小时以上,年均无霜期120天,年均17m/s以上大风雪40次,常年主导风向为西北风。灾害性天气主要为冰雪灾害,出现时段为11月中旬至次年3月,共4个半月,约130天;最为严重时段为11月中旬至次年1月,共2个半月,约70天,集中在高山区,常阻塞道路。 由于冬季寒冷天气的影响,缩短了工程建设的有限施工期,寒冷天气以及寒冷天气下形成的冻土对过程建设形成不利 影响,增加了施工难度。 ⑵水文 工作区河流主要属岷江水系,梭磨河支流。梭磨河位于马尔康以东,发源于红原县查真梁子南麓,出鹧鸪山折向西,经马尔康在热足处汇入大渡河,流域面积2536平方公里。其中梭磨河峡谷自鹧鸪山脚刷马路口至马尔康县白湾乡热足止,全长91公里,垂直高差890米,两岸石壁峻峭,植被丰茂。马尔康水文站资料年径流量15.4亿方,枯季最小月流量13.17立方米/秒,水量丰富。 ⑶地形地貌 本项目地处青藏高原东缘与四川盆地西北边缘交错接触带,地形复杂,地势西高东低。工作区为高山峡谷区,山势陡峭、沟谷幽深。最低点位于卓克基镇,海拔2713m。

国家高速公路网规划(精华版)

国家高速公路网规划 中华人民共和国交通部 2005年1月

1 角洲、环渤海等经济发达地区的高速公路网络正在加快形成。从88年上海至嘉定高速公路建成通车至今17年间,在“五纵七横”道主干线系统规划的指导下,我国高速公路从无到有,总体上实现持续、快速和有序的发展,特别是1998年以来,国家实施积极财政策,加大了包括公路在内的基础设施建设投资力度,高速公路建公里。高速公路的快发展和社会进步。 国家 高速公路是二十世纪三十年代在西方发达国家开始出现的专门为汽车交面市80公标志。年底,我国高速公路通车里程超过3.4万公里,继续保持世界第二位。除西藏外,各省、自治区和直辖市都已拥有高速公路,有16个省区的高速公路通车里程超过1000公里。长江三角洲、珠江三19国了政设进入了快速发展期,年均通车里程超过4000速发展,极大提高了我国公路网的整体技术水平,优化了交通运输结构,对缓解交通运输的“瓶颈”制约发挥了重要作用,有力地促进了我国经济高速公路网规划 通服务的基础设施。高速公路在运输能力、速度和安全性方具有突出优势,对实现国土均衡开发、缩小地区差别、建立统一的场经济体系、提高现代物流效率具有重要作用。目前全世界已有多个国家和地区拥有高速公路,通车里程超过了23万公里。高速路不仅是交通运输现代化的重要标志,也是一个国家现代化的重要 到2004

2 党的“十六大”提出全面建设小康社会的奋斗目标,我国经济社会将进入新的高速发展时期,运输需求将持续快速增长。我国高速公路建设尽管取得了巨大成绩,但总体上仍然处于初级发展阶段,不能完全适应社会经济发展和人民生活水平提高的需要,突出表现在: 1、高速公路总量不足,覆盖范围需要继续扩大 目0万的大城市连落后于世界发达国家,迫切需要继续加快发展。 高速公路具有突出的网络化特征,当网络布局合理,连续运输距离达到200-800公里左右,高速公路将形成显著的运输效益优势。目前,我市高海当、公路的规模效益还无法得到充分发挥。 前,我国高速公路仅覆盖了省会城市和城镇人口超过5,在城镇人口超过20万的中等城市中,只有60%有高速公路接。我国经济总量已经跻身世界前列,而高速公路的发展水平大大2、高速公路网络尚未形成,规模效益难以发挥 国一些人口和经济总量已达到相当规模的地级城市与省会城之间以及地级城市之间还不通高速公路,在相邻省份之间尚未形成速公路的有效衔接,即使在我国经济最发达、人口最稠密的东部沿地区,高速公路依然没有实现真正的网络化服务。在我国,规模适布局合理、横连东西、纵贯南北的高速公路网络尚未形成,高速一、规划的必要性 我国已进入全面建设小康社会的新时期,并将逐步实现现代化,

福建省高速公路建设质量管理纲要

福建省高速公路建设质量管理纲要 为维护我省高速公路持续、健康、快速地发展,进一步提高全省高速公路建设管理水平,高质量地完成我省规划的“三纵四横”高速公路剩余路段的建设任务,根据国务院《建设工程质量管理条例》和交通部《公路工程质量管理办法》、《公路建设市场管理办法》有关规定,结合我省实际,省交通厅、省高指重新组织修订了《福建省高速公路建设质量管理纲要》,作为我省高速公路建设质量管理的纲领性文件,各级高速公路建设指挥部、质量监督机构以及全省高速公路建设从业单位和从业人员在我省高速公路建设过程中应严格贯彻执行。 一、质量目标 (一)质量控制总目标为:以“一流的材料、一流的设备、一流的工艺、一流的管理”四个一流为准则,创国内一流水平。所有高速公路项目工程实体质量安全可靠、经久耐用,功能上以人为本、方便使用,外观质量上与生态景观协调统一。 (二)交工验收阶段大于90分的单位工程所占的比例不低于857。;合同段和建设项目的工程质量评分大于90分。 (三)竣工验收阶段 1、合同段中单位工程的优良率不低于857。;合同段和建设项目的工程质量鉴定得分大于等于90分,等级优良。 2、合同段和建设项目的竣工验收工程质量评定得分大于等于90分,等级优良。

二、职责与分工 我省高速公路建设管理按照省政府明确的“四统三分”(统一规划、统一设计、统一质量、统一运营,分段筹资、分段建设、分段收益)的原则实施,即高速公路建设以设区市为主组建省市合作项目公司,作为项目法人全面履行建设管理职责;设区市政府设立高速公路建设指挥部,承担领导、协调本市境高速公路建设管理及建设环境保障工作;省高指作为省政府的专设机构,代表省交通厅行使高速公路行业主管部门建设管理职责,履行“监督、指导、协调、服务”的职责。 (一)建设单位(项目法人) 建设单位对工程质量负管理责任。建设单位应严格履行基本建设程序,根据项目工程特点和技术要求,合理划分标段、合理确定工期、合理确定控制价;通过项目招投标选择具有相应资质的勘察设计、施工和监理单位;及时申请施工许可,依照有关公路工程建设的法律、法规、规章、技术标准、规范和合同文件,组织进行设计、施工和监理;严格按照有关规定建立质量管理制度,落实质量岗位责任制;订立严密的合同条款,明确从业各方的工程质量责任和相应的违约处罚规定,严格合同管理;接受质监机构对其质量保证体系的监督检查;开工前应组织施工图设计技术交底,施工中应对工程质量进行检查并督促整改,完工后应及时组织交工验收,并作好竣工验收的各项准备工作;按照档案管理的有关规定,建立健全项目档案。

(整理)广东省高速公路网规划

广东省高速公路网规划(2004-2030年) 一、规划的必要性 改革开放以来,我省高速公路建设取得了显著成就,在经济建设和社会发展中发挥越来越重要的作用。至2004年底,全省高速公路通车里程达到2520公里,占全国7.6%,居全国各省(区)的第二位。高速公路发展水平总体上处于全国领先地位。但与世界发达国家相比,广东现有高速公路规模仍然偏小,尚未形成网络,不能适应全面建设小康社会、率先基本实现现代化的发展要求。高速公路网的建设和完善仍然任重而道远。 高速公路属于永久性基础设施,造价高,建设周期长,联网要求高,社会影响大,需要有科学的规划来指导建设。1989年省政府批准的《广东省高速公路建设规划方案》和1998年省计委批复的《广东省公路网规划》(1996~2020),对全省高速公路的建设起到了非常重要的指导作用。随着形势的发展,原有规划已不适应,迫切要求系统编制全省高速公路网规划。一是经济和社会的持续快速发展,对高速公路建设不断提出新的需求;二是国家于1998年实施了“扩大内需”的积极财政政策,在这一政策的推动下,高速公路的发展速度比规划预期要快,预计到2010年原规划的2020年目标将提前10年基本实现;三是交通部于2001年即着手编制《国家高速公路网规划》,要求我省高速公路网与之衔接。在此背景下,省交通厅于2002年初委托省交通咨询服务中心开展研究,着手编制全省高速公路网规划。 二、高速公路网的功能定位 高速公路为专供汽车分向、分车道行驶并全部控制出入的多车道公路。与普通公路相比,高速公路具有行车速度快、通行能力大、运输成本低、安全、舒适

等显著的技术经济特征,决定了高速公路在路网中的功能定位和作用:高速公路是公路网中技术标准最高、通道功能最强的干线公路,是公路网的骨架。我省境内高速公路网承担的主要功能为:是构成国家高速公路网的重要组成部份,承担着省际间的客货运输,是省际间的公路大通道;是主要城市之间的高速通道,是大中城市之间交通联系的理想选择;是港口、机场、铁路运输枢纽客货集散的重要运输方式;是高速公路联网的需要。 三、发展目标 再经过30年左右的时间,全省建成规模适当、布局合理、具有较高通达性和较高服务水平的高速公路网络,达到(部分指标超过)发达国家目前的水平,高速公路网总规模约8800公里左右,其中珠江三角洲约3500公里,高速公路网布局总体上成网格状,在珠江三角洲、东西两翼和区域中心城市周围以环线和放射线加密。 近期,即到2010年,全省高速公路通车里程达到5000公里左右,其中珠江三角洲达到3000公里,通往邻省(区)的主要高速公路通道建成通车,全省基本形成以广州、深圳为中心向外辐射的高速公路网络,珠江三角洲形成较为完善的高速公路网络。 中期,即到2020年,高速公路通车里程达到7300公里左右,其中珠江三角洲达到3300公里,地级市与地级市之间(包括与相邻省份的地级市之间)基本上通高速公路,沿海重要港口基本上由高速公路连接,全省基本形成网格状的高速公路网络。 远期,即到2030年,高速公路通车里程达到8800公里左右,其中珠江三角洲达到3500公里,高速公路网络进一步完善,全省所有县城基本上能够在30

【范文】XXX至XXX高速公路项目工程建设情况汇报

XXX至XXX高速公路项目工程建设情况 汇报 我公司自5月28日正式接管XXXXXXXXX高速公路工程项目建设以来,在省委、省政府的关心下,在省交通厅大力支持下、在省高发公司党委、董事会的直接领导下,工程建设管理有了较大的改观,项目管理程序得到有效规范,工程质量得到有效的控制,工程进度明显加快。各项工作全面有序的展开,工程建设在较短的时间内取得了一定的成绩,但是,由于遭受到7、8月份恶劣雨水天气的影响,致使工程建设进度距离省政府、省交通厅、省高发公司的要求和公司确定的目标还有一定差距,但是全线大干的局面已经形成。现将项目建设情况向各位领导汇报如下: 一、项目概况 项目背景:XX年4月29日按照省政府许昌现场办公会指示精神, 公司全面着手接收原业主新阳公司承建的新蔡泌阳高速公路中的驻马店至泌阳高速公路项目,5月13日全部人员正式进驻驻马店市,28日驻马店市人民政府宣布河南高速公路发展有限公司正式接管项目。在我公司的不懈努力下,经过驻马店市政府、市高速公路指挥部的协调,新阳公司于6月9日正式移交项目资料。

项目接收时的状况:本项目从XX年8月开始土建工程招标,并于同年9月完成土建工程招标,监理单位、土建施工单位于XX年10月进场,但由于原业主资金长期不能到位,工程严重停滞,截止XX年5月,基本没有完成实体工程量,仅完成建安费用3000多万元。 工程基本情况:驻马店至泌阳高速公路是京珠国道主干线、上武国家重点公路的连接线。起于驻马店市东南侧,与新蔡至泌阳高速公路的东段新蔡至驻马店高速公路相接,终于泌阳县东南的马谷田镇马道村,通过枢纽立交实现与上武国家重点公路的交通转换,全长80.91公里,采用全封闭、全立交的四车道高速公路标准建设,设计行车速度, 路基宽度26m,车辆荷载公路Ⅰ级,总投资26.088亿元。一期土工程于XX年12月31日正式开工建设,按省政府要求计划于XX年10月建成通车;主要工程数量:驻马店至泌阳高速公路共有挖方615万方、填方688万方;大桥29座、中桥40座、小桥94(含80座通道桥)、天桥26座、涵洞134道;互通立交4处、枢纽式立交1处、收费站4处,服务区1处、收费、通信监控中心1处。全线共占地7040亩(永久占地)。 三、6~9月份工程完成情况: 截至9月14日,完成投资2.8亿元,累计完成占概算比例的10.7%;其中累计已完成的路基土石占总量的27%、

福建省高速公路建设质量管理纲要

福建省高速公路建设质量管理纲要 2005年3月2日重新修订 为维护我省高速公路持续、健康、快速地发展,进一步提高全省高速公路建设管理水平,高质量地完成我省规划的“三纵四横”高速公路剩余路段的建设任务,根据国务院《建设工程质量管理条例》和交通部《公路工程质量管理办法》、《公路建设市场管理办法》有关规定,结合我省实际,省交通厅、省高指重新组织修订了《福建省高速公路建设质量管理纲要》,作为我省高速公路建设质量管理的纲领性文件,各级高速公路建设指挥部、质量监督机构以及全省高速公路建设从业单位和从业人员在我省高速公路建设过程中应严格贯彻执行。 一、质量目标 (一)质量控制总目标为:以“一流的材料、一流的设备、一流的工艺、一流的管理”四个一流为准则,创国内一流水平。所有高速公路项目工程实体质量安全可靠、经久耐用,功能上以人为本、方便使用,外观质量上与生态景观协调统一。 (二)交工验收阶段大于90分的单位工程所占的比例不低于85%;合同段和建设项目的工程质量评分大于90分。 (三)竣工验收阶段 1、合同段中单位工程的优良率不低于85%;合同段和建设项目的工程质量鉴定得分大于等于90分,等级优良。 2、合同段和建设项目的竣工验收工程质量评定得分大于等于90分,等级优良。 二、职责与分工 我省高速公路建设管理按照省政府明确的“四统三分”(统一规划、统一设计、统一质量、统一运营,分段筹资、分段建设、分段收益)的原则实施,即高速公路建设以设区市为主组建省市合作项目公司,作为项目法人全面履行建设管理职责;设区市政府设立高速公路建设指挥部,承担领导、协调本市境高速公路建设管理及建设环境保障工作;省高指作为省政府的专设机构,代表省交通厅行使高速公路行业主管部门建设管理职责,履行“监督、指导、协调、服务”的职责。 (一)建设单位(项目法人) 建设单位对工程质量负管理责任。建设单位应严格履行基本建设程序,根据项目工程特点和技术要求,合理划分标段、合理确定工期、合理确定控制价;通过项目招投标选择具有相应资质的勘察设计、施工和监理单位;及时申请施工许可,依照有关公路工程建设的法律、法规、规章、技术标准、规范和合同文件,组织进行设计、施工和监理;严格按照有关规定建立质量管理制度,落实质量岗位责任制;订立严密的合同条款,明确从业各方的工程质量责任和相应的违约处罚规定,严格合同管理;接受质监机构对其质量保证体系的监督检查;开工前应组织施工图设计技术交底,施工中应对工程质量进行检查并督促整改,完工后应及时组织交工验收,并作好竣工验收的各项准备工作;按照档案管理的有关规定,建立健全项目档案。 (二)勘察设计单位(下称设计单位) 设计单位对工程勘察设计质量负责。设计单位应建立健全设计质量保证体系,加强对设计全过程的质量控制,建立完整的设计文件的编制、复核、审核、会签和批准制度,明确各阶

组织设计高速公路工程概况

一、工程概况 ××省××高速公路全长52.951KM,本标段为××合同段,起始桩号为K257+475,终点桩号为K267+000,全长9.525KM。 本合同段有××互通立交1处,××分离式立交1处,××连体式隧道1座,互通连接线2.694KM,××公路改线935m。主线设有桥梁7座,通道14座,天桥2座,涵洞18道。本合同段总填方931717m3(包括结构物台背回填),总挖方1009695m3(包括隧道、改路)。 1、桥梁工程 (1)××互通立交主线范围为K258+330~K259 +400,主线设置小桥、机耕天桥共3座,配跨分别为2×13m,2×13m和2×25m ;在A匝道设置中桥1座,配跨为2×25m;在C匝道设置小桥1座,配跨为2×13m;在匝道设置小桥1座,配跨2×13m;互通连接线设置大桥2座,配跨为9×20m和4×20+6×40+7×20m。 具体工程概况见下表:

(2)分离式立交桥 本合同段分离式立交有一处,为××分离式立交,配跨为1-20m,主线上跨,被交公路为××公路三级,桥梁下部采用扩大基础,U型桥台,上部采用预应砼空心板简支结构,共有板梁24片。 (3)大中小桥 本合同段主线共有大中小桥7座和机耕天桥2座,具体概况见下表:

本合同段共有钢筋砼圆管涵31道,其中主线φ1.5m11道,φ1.0m1道,互通区φ1.5m3道,φ1.0m6道,连接线φ1.5m1道,φ1.0m1道,φ0.75m2道,××公路改线φ 1.0m4道。钢筋砼盖板涵共有5道,石拱涵道1道。本合同段共有人行通道7座,机耕道6座,汽车通道1座。 2、隧道工程 本合同段设有××隧道一座,桩号为K261+440~K261+625,长185m,为连拱隧道。其中两洞口明洞段长20m,暗洞长165m。明洞按明挖施工,结构为现浇钢筋砼衬砌结构;暗洞按新奥法(NAMT)施工,结构按新奥法原理,采用复合式支护结构形式。 隧道行车道宽度为2×3.75m,行车道高 5.0m,路缘带宽为2×0.75m,余宽为2×0.5m,检修道宽为0.75m,检修道高为 2.5m,路面采用水泥砼,面板厚度为24cm,采用40#砼。 3、道路排水和防护工程 (1)路基横断面尺寸 本合同段主线路基宽为26.0m,路幅为两来两去四车道,中央设

福建省高速公路建设项目档案管理实施细则

福建省高速公路建设项目档案管理实施细则 第一章总则 第一条为深入贯彻《福建省高速公路建设项目档案管理办法》,保证建设项目档案的完整、准确、安全和有效利用,根据《中华人民共和国档案法》、《公路工程竣(交)工验收办法》、《公路工程竣工文件材料立卷归档管理办法》、《重大建设项目档案验收办法》、《交通建设项目档案专项验收办法》、《科学技术档案案卷构成的一般要求》、《福建省重点建设项目档案验收实施细则》、《福建省重点建设项目档案移交办法》等有关法律和规定,结合本省高速公路工程项目实际,特制定本实施细则。 第二条在本省区域内从事高速公路及高速公路连接线建设工程的新建、改建、扩建等有关活动的参建单位,必须遵守本实施细则。 本实施细则所称建设工程,是指土建工程、房建工程、绿化工程及机电工程。 第三条高速公路建设项目档案是指从高速公路建设项目的提出、调研、预可行性研究、立项、工程可行性研究、环评、征地拆迁、招投标、勘察设计、施工、竣工到工程管理全过程中形成的应当归档保存的不同类型载体的档案资料(包括文件材料、图纸、图表、科研试验、计算材料、声像材料、电子文件等)。 第二章管理职责 第四条遵照国家档案工作实行“统一领导、分级管理”的原则,省高指对各项目业主、施工、监理单位的档案赋有监督、指导、咨询和检查职能。各项目业主、设计、施工、监理、科研单位应按《福建省高速公路建设项目档案案卷质量标准》中的组卷职责,做好建设项目文件材料的收集、整理、立卷、归档工作。 第五条项目业主在编制完成业主档案的同时,要负责组织、协调

和指导设计、施工、监理、科研单位编制、整理项目档案。 第六条项目设计档案的收集、整理、归档是设计单位的重要组成部分,各设计单位应严格按照项目设计文件材料的收集和归档范围,做好相关文件的收集、整理、归档工作,保证设计档案资料的齐全、完整。 第七条监理单位在保证工程建设项目监理档案资料完整、准确、规范的同时,应及时督促、检查所辖施工单位的档案资料形成、收集、整理、归档工作,并把此项工作纳入监理职责范围。在签订中间交工证书时,要查看已完工工程的施工资料是否收集齐全,符合要求方可签字。 第八条施工单位应负责施工过程中形成的文件材料的收集、整理、归档工作,将档案编制工作纳入施工管理职责范围,自觉接受监理单位、项目业主和质监部门的监督、检查。 第九条科研单位要做好从科研提出、编制任务书、招投标、签订合同、实施、总结、成果鉴定、运用等全过程中形成的应归档保存的文件材料的收集、整理、归档工作。 第十条项目业主应按照《交通建设项目档案管理登记办法》和《福建省档案登记暂行办法》要求,按照项目档案登记工作管理权限,适时填报“交通建设项目档案管理登记表”和“福建省重点建设项目档案登记办理表”向相关单位报送。 第三章业务管理 第十一条各项目业主与设计、施工、监理、科研单位签订合同或协议时,应设立档案管理专门条款,明确档案收集整理依据、质量要求、归档份数、载体形式、移交内容、移交套数、完成时间及违约责任等要求。第十二条各项目业主、设计、施工、监理和科研单位应在项目建设一开始就建立建设项目档案工作管理网络,确定档案工作的分管领导,指定一位总工程师或技术负责人分管此项工作,负责督促、指导各项目负责人对应归档的项目文件材料收集的完整、准确程度进行审查,并配

高速公路施工方案(最全)

目录 第一章工程概况 (5) 第1节当地自然条件 (5) 第2节设计主要技术标准 (7) 第3节主要工程数量 (7) 第4节工程主要特点、重点及对策 (9) 第二章设备、人员动员周期和设备、人员、材料运到现场方法 (11) 第1节设备、人员动员周期 (11) 第2节设备、人员、材料进场方法 (12) 第三章施工组织机构及临时工程 (17) 第1节施工组织机构设置 (17) 第2节施工任务划分 (18) 第3节总体施工目标 (20) 第4节主要临时工程 (21) 第四章主要工程项目的施工方案、施工方法 (24) 1

第1节总体施工方案 (24) 第2节路基工程施工方法 (33) 第3节路面工程 (48) 第4节桥涵工程 (51) 第5节隧道工程施工方案、施工方法 (79) 第五章各分项工程的施工顺序 (104) 第1节路基工程 (104) 第2节桥涵工程 (104) 第3节路面工程 (105) 第4节隧道工程 (106) 第六章重点(关键)和难点工程施工方案、方法及其措施 (107) 第1节桥梁梁体预应力混凝土连续刚构悬灌施工 (107) 第2节移动模架法施工预应力砼连续梁 (135) 第3节高桥墩施工 (157) 第七章主要工程项目的施工方案和施工方法中"高桥墩施工"。 (157) 2

第1节隧道工程 (157) 第八章确保工程质量和工期的措施 (160) 第1节保证工程质量的措施 (160) 第2节保证工期的措施 (164) 第九章冬季和雨季施工措施 (166) 第1节冬季和雨季的施工安排 (166) 第2节冬季施工措施 (166) 第十章质量、安全保证体系 (170) 第1节质量保证体系 (170) 第2节安全保证体系 (178) 第十一章其它说明的事项 (183) 第1节廉政措施 (183) 第2节环境保护和文明施工的主要措施 (184) 第3节对外关系协调的措施 (186) 第4节地上和地下三线保护措施 (186) 3
