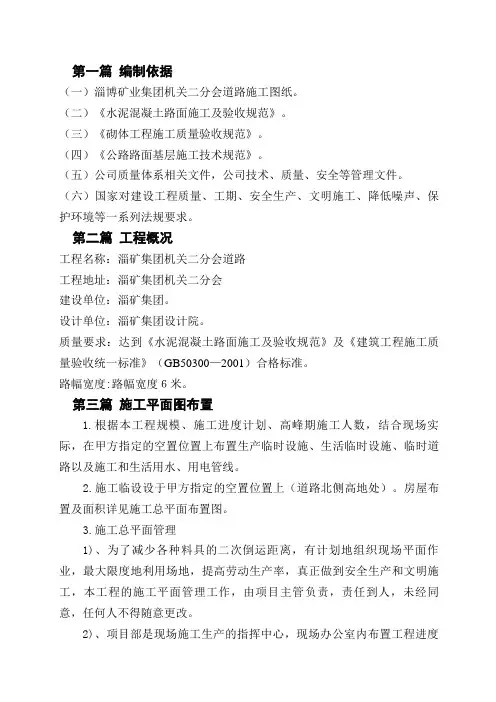

第一篇编制说明

1.1、编制内容及范围

本施工组织设计供投标用,如有幸中标,亦将作为正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。本施工组织设计内容包括项目组织管理、机构设置、施工部署、总图布置和管理、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施,范围仅包括自行完成的项目,不涵盖指定分包部分的工程内容。

1.2编制依据

1.2.1 工程招标文件

1)第一部分:招标文件。

2)第二部分:工程图纸。

1.2.2 国家有关标准规范规程

第二篇工程概况

1、工程名称:中国人民解放军66069部队模拟机动勤务训练场

2、工程地点:满城县于家庄乡五里铺村部队营房

3、工程概况:整修训练场设施,包括道路、训练科目等。

4、设计单位:保定市卓越建筑设计有限公司

5、工程做法:

一、道路

1、拆除原路面。

2、具体做法:

1)300厚3:7灰土

2)200厚C25混凝土面层

3、自然条件:该地区建筑场地类别为2类,地面粗糙度为B类,标准冰冻

深度为0.6m,场地地下水埋深1.9-2.5m,基本风压0.55KN/M2,基本雪压0.4KN/M2。

4、施工条件

1)三通一平工作已基本做好。

2)工程所处位置交通比较便利,材料及半成品来源充足有保障第三篇施工平面图布置

1.根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在甲方指定的空置位置上布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。

2.施工临设设于甲方指定的空置位置上(道路北侧高地处)。房屋布置及面积详见施工总平面布置图。

3.施工总平面管理

1)、为了减少各种料具的二次倒运距离,有计划地组织现场平面作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目主管负责,责任到人,未经同意,任何人不得随意更改。

2)、项目部是现场施工生产的指挥中心,现场办公室内布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。

3)、凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显的标记,并切实做好保护工作。

4)、施工现场设兼职安监人员,无关人员禁止进入现场。

其他见施工总平面布置图。

第四篇施工部署

一、施工准备

为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、

计划在先,保证施工中各项工作的顺利开展。

1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。

2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,提出方便施工的合理化建议。

3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。

4、做好技术交底工作,在工程开工前,项目部向施工科递交施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在安全技术交底、施工方案、技术措施、文明施工等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。

5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。

6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。

二、项目管理机构

1

三、施工力量组织

根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:

土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工。

钢筋制作施工队:主要负责钢筋的制作下料、绑扎钢筋等。

四、施工作业班次

根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次。

五、建立现场协调会制度

工程开工后,项目经理部每日还组织召开二次内部生产调度会(班前班后会),根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。

第五篇主要施工方法及技术措施

本工程的施工程序如下:

施工准备→测量放线→附属设施工程施工→路基土方工程→混凝土路面工程施工。

各分项工程的施工方案及技术措施如下:

一、施工准备

(一)施工图纸会审

组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。

(二)编制实施性施工方案

根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。

根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性。

(三)规范、标准、图集等收集

施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全。

(四)设备及器具

根据本工程的施工需要配置的有关设备及器具:

(五)测量基准交底、复测及验收

检测和测量仪器等计量器具提前做好计量鉴定,保证在本工程使用的所有器具均在检定有效期内,并做好台帐记录。

(六)现场准备

1. 临时供水、供电

编制《临时用水方案》及《临时用电方案》,这些方案要综合考虑生产、生活、消防等各方面的因素,经计算确定用水、用电量,临时给水管径,临时用电电缆或导线截面,总用电容量,并进行合理布置。

2. 临时设施

根据本标段的工程项目及工程数量,临时设施计划采用现场搭设的方法,符合环境卫生的要求。

3. 各种资源准备

(1) 劳动力准备

根据劳动力计划,提前在公司内部的施工队伍和劳务基地中进行组织

安排,保证劳动力能及时、有序地进场;

对所组织的劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场。

对施工人员进行进场交底及技术、质量、安全教育,重要工种和特殊工艺提前进培训,作到持证上岗。

(2) 施工总平面布置

生活临时设施道路由原道路接入。临时设施给水由菜市场水管接入,场地用电由就近配电盘用电缆接入场地。

生活临时设施雨水排放采用无组织方式。

生活临时设施场地消防采用干粉或泡沫灭火器。

生产临时设施布置详见:施工现场平面布置图。

二、道路施工测量

本工程整个施工路段为直线段和折线段。为保证工程各结构物平面位置的放样及高程准确,根据工程特点,采取如下测量方案:

a.测量设备设置:配备S3水准仪1台,J6经纬仪1台。

b.设置高程控制水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的高程水准点。根据设计图高程控制点,用水准仪进行定点闭合试验,闭合差在允许范围内平差分配得各水准点高程。根据所设置各水准点可以方便进行施工高程测量。

三、道路工程

(一)、施工要求

应严格按有关施工规范及验收规范要求施工,严格按图施工,发现问题及时与设计院联系。

道路施工前破坏原有路面,大块建筑垃圾外运,土方应分层碾压,分层厚约为30cm,每层均应有密实度试验报告,达到设计要求后方可进行下一道工序的施工。

(二)、施工方法

1. 路基土方工程

(1) 施工准备

○1、对设计资料和招标文件的内容进行全面的现场核对和施工调查。特别是土石方数量,交通、植被,建筑和设施拆迁、地质测量等同路基施工有关的资料。

○2、根据总施工部署编制路基施工方案,施工进度计划等并报批。

○3、开工前认真进行施工测量,恢复中线和固定主要控制桩;逐桩进行路基放样,定出边沟、护坡道等位置。并在施工范围外设控制桩,边坡放样及机械施工控制标志。

○4、场地清理包括路基用地范围内地上建筑、设施的清理,地表植被清理,好土的集中堆放,以及填方段填土前地表面的整平压实。

○5、做好施工临时排水设施,如路堑开挖前在上方做截水沟。

(2) 填方路基施工

○1、填方施工

本工程采用3:7灰土填方整路基施工,回填时边卸边拌,先机械初平后人工整平的方法。

生石灰要严格按要求进行熟化,一般在使用前3-4 天洒水粉化,使用时不得有未熟化的生石灰块,亦不得含有过多水分。拌制灰土时应严格控制比例,并加入适当水分,一般以用手紧握成团,两指轻捏即碎为宜。

自卸汽车定点卸土,与熟石灰现场拌和,由推土机初平,人工平整。边角,障碍点人工配合(控制边线标高)的方式,整平时每层厚度为250mm,分两次压实,每层压实后厚度不小于100 mm,上下层灰土的接缝距离不小于500 mm,边角处无法采用机械夯实的应采用人工夯实。应自中向两边设置1.5%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。

碾压采用压路机进行。由低处到高处纵向进退式进行,应达到无漏压,无死角,确保碾压均匀。夯实完毕后,经湿润养护晾干后进行下一道工序。

○2、检验压实度

每一压实层均应按检验标准检测压实度,试验合格后方可填筑其上一

层。否则应采取措施进行补压,到合格时为准。

(三)商品混凝土面层

水泥混凝土面层受行车荷载的重复作用及环境因素(温度和湿度)的影响较大,其施工质量的好坏将直接关系道路的正常运营和使用寿命。因此,必须精心组织,规范施工,确保工程质量。

1、安装钢模板

安装钢模板是保证线形、平整度、路拱度,纵缝顺直度,板厚度宽度等各项技术指标的重要环节。

钢模板采用标准槽钢加工而成,槽钢高度与混凝土板厚一致,长度6米,接头处用专用配件牢固固定,接头要紧密,不能有离缝、前后错茬和高低不平现象。模板就位后用“T”型道钉嵌入基层进行固定。将固定好的模板底部用砂浆填塞密实,保证钢模稳固。

保持钢模顶部标高的准确,用水准仪检查顶面标高平度误差控制在毫米以内。检查无误后,在钢模内侧面均匀涂刷一薄层机油。

2、商品混凝土的运输、卸料、摊铺

混凝土运送到铺筑地点进行摊铺、振捣、做面。

混凝土输送车抵达铺筑现场后,采用纵向方式将混凝土混合料直接卸在安装好侧模的路槽内。卸料时,尽可能均匀,如发现有个别离析现象,立即翻拌均匀。

混凝土摊铺前,要对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况等进行全面检查。

摊铺时,将倾卸在路槽内的混凝土按摊铺厚度均匀地充满在模板范围内,摊铺时严禁抛掷和搂耙,以防离析。

3、混凝土捣固与成型

首先,采用混凝土路面人工整平和振捣,振捣时间以拌和物停止下沉、不再冒气泡并泛出水泥浆为准,不宜过振。

其次,用插入式振动器在靠模板边缘处振捣,以免混凝土在靠模板边缘处出现蜂窝,振捣时以混凝土表面不再出现气泡并泛出水泥浆为准。

第三,用平板振动器对不平之处再次振捣并辅以人工补填找平,同一位置不宜少于15秒,以不再冒气泡并泛出水泥浆为准。补填时用较细的混合料原浆,严禁用纯砂浆填补。

最后,再进一步滚揉表面,使表面进一步提浆并调匀。

4、机械抹光

采用圆盘抹光机对混凝土进行粗抹,抹光时尽量顺路方向进行,这样易保证纵向的平整;抹光过程中,将混凝土表面的高处多磨、低处补浆(原浆)的方式进行边抹边找平,同时采用直尺配合进行纵横检测。机械抹光应在混凝土初凝时进行,一般在混凝土振捣完毕后三小时左右进行。

5、人工精修

精修是保证路面平整度的把关工序。为达到要求的平整度,采取“量”、“抹”结合的人工精修方法。

“量”即用具有标准线且不易变形的铝合金直尺,紧贴模板顶面进行拉锯式搓刮,一边横向搓、一边纵向刮移,作最后一次检测混凝土顶面的平整度。一旦发现误差较大,立即进行修补。搓刮前,将模板顶面清理干净。搓刮后即可用直尺于两侧边部及中间三处紧贴浆面各轻按一下,低凹处不出现压痕或印痕不明显,较高处印痕较深,据此进行找补精平。

“抹”即人工用抹子将表面抹平。分两次进行,先找补精平,等混凝土表面收浆无泌水时,再作第二次精抹,以达到规范要求的路面平整度要求。

6、抗滑构造制作

抗滑构造是提高水泥混凝土路面行车安全性的重要措施之一。其制作采用拉毛方式进行。我们采用压纹机进行拉毛,拉毛时保持纹理均匀,顺直、深度适宜;并控制纹理走向与路面前进方向垂直,相邻板的纹理要相互衔接,横向邻板的纹理要沟通以利于排水。拉毛以混凝土表面无波纹水迹、混凝土初凝前较为合适。过早和过晚都会影响制作质量。

7、养护

混凝土板抗滑构造制作完毕待混凝土凝固后应立即养护,采用覆盖塑

料薄膜、养护毯及洒水湿养护方式。每天一般洒水4-6次,但必须保证在任何气候条件下,覆盖物底部在养护期间始终处于潮湿状态,以此确定每天洒水遍数。养护时间根据混凝土强度增长情况而定,一般宜为14~21天。养护期满后方可将覆盖物清除,板面不留有痕迹。

8、接缝施工

(1)横向接缝

①、缩缝:根据设计要求设置缩缝,待混凝土初凝后,应适时切缝。横向接缝施工时均与路中心垂直,且统一在全宽断面上。

②、胀缝:按设计要求24米设置一道胀缝板、木制嵌条及灌缝料。

③、横向施工缝:每天摊铺结束或摊铺过程因故中断,且中断时间超过混凝土初凝时间的2/3时,应设置横向施工缝。横向施工缝位置与胀缝或缩缝相重合,横向施工缝与路中心线垂直。

9、切缝

掌握好切缝时机是防止初期断板的重要措施。当混凝土达到强度50%-70%时是进行切缝的最佳时机,但气温突变时,我们将适当提早切缝时间,以防止混凝土面板产生不规则裂缝。切缝采用路面切缝机进行施工,切缝深度横向缩缝处为(1/4~1/5)板厚、胀缝处为3~4cm,缝宽缩缝处为0.3~0.8cm、胀缝处为2cm。停止切缝时,先关闭旋扭开头,将刀片提升到混凝土板面以上,停止运转。切缝后,我们将尽快灌注填缝料。

10、填缝

确保缝壁及内部清洁、干燥。灌注在缝槽口干燥清洁状态下进行,缝壁检验以擦不出灰尘为可灌标准。填缝料的灌注高度,宜与板面齐平,填缝要求饱满、均匀、连续贯通。施工完毕后,仔细检查填缝料与缝壁粘结情况,在有脱开处,用喷灯小火烘烤,使其粘结紧密。

附:公路、城市道路、厂矿道路混凝土板质量验收允许误差

六、资料整理

技术资料必须随着工程进度进行整理,提前做好各分项工程的技术交底、施工措施和安全技术交底。安全资料要完备,做好每天的安全检查。

七、材料试验

所有进场材料,要有出厂合格证等证明材料,并要先进行复检,试验合格后方可使用。根据工程需要,对水泥、砂、石子等进行分批次试验,确定不同的配合比。做到证明材料不全不用,试验不合格不用。

第六篇主要材料、机械需用量计划

一、主要材料需用量计划

1、材料能及时供应是施工进度的必要条件,本工程的材料供应在项目经理的直接管理下进行。

2、依据计划进度要求,现场管理人员预先准备提供材料计划,包括施工周转用材料计划和工程材料计划,制订出各种材料的具体进场日期和进场数量,由专职材料员或采购员联系进场。

3、所有进场材料由专人负责进场验收,禁止劣质材料进场,需要检查的材料进场后由专人和监理单位专人到检查部门进行检验,合格后方准

使用。

二、施工机械状况说明一览表

第七篇雨季施工措施

1、整体安排上路基土方施工层尽可能避开雨季。

2、路基土方雨季施工,每层表面横坡不小于3%,以便横向排水,控制

运土,随挖,随运,随平,随压实;若突遇雨季,先快整粗平,粗压一遍,防雨水灌透,大晴时再翻凉,平整压实,经常测定含水量,保证压实度,雨天禁止在路基上行车,已成型路基及时搞好纵、横向排水和截水沟,保证不进水、浸泡。

3、管道基槽开挖应随挖,随安装,及时回填压实,弃土的堆放应离沟槽边2米以上,以免下雨造成塌方。

4、混凝土混凝土路面施工前应在天气晴朗的日子施工,如果混凝土路面施工过程中,突遇雨水应采取有效的防雨措施。

5、水泥等材料应搭设材料棚并准备覆盖材料,防止雨淋、受潮造成材料变质。

第八篇工期保证措施

由于该道路工程受雨水的影响较大,提前完成是一个非常艰巨的任务,为了优质、有效地完成施工任务,特提出以下措施:

1、认真研究、分析各单位工程的量,影响及制约因素,做出周密的施工进度计划,施工中严格按照计划施工,如出现不符的情况,及时分析原因,提出补救措施。

2、在整个施工过程中,多投入机械,采取分段开挖的方式。在处理平面流水交叉作业的安排上,采取先施工排水沟,分断开挖,及时回填,为路面施工提供施工面,并及时插入施工,争取缩短工期。

3、路面基层的施工,充分利用机械化的作用,以机械施工为主,人工为辅的原则,大面积展开,一次性完成,既缩短了工期,又节约了成本。

4、混凝土路面采用混凝土搅拌站集中搅拌,机械运输施工,可大大加快路面的速度,根据实际情况,组织多班施工工人轮班作业,也能大大提高混凝土路面的施工进度。

第九篇文明施工措施

一、现场容貌环境管理

(1)施工地段采用围挡。

(2)施工现场及周围无污染,市容整齐清洁。

(3)施工现场无建筑垃圾。

二、现场材料堆放和道路排水管理

(1)大宗材料堆放成堆,克服砂石料混堆或界线不清等现象。

(2)设备按指定地点停放整齐,料具库分类码放。

(3)道路畅通,排水顺畅,现场无积水。

三、分工标志管理

(1)危险施工区域设值班人员并佩戴值班人员工作卡。

(2)危险施工区域挂警示牌和警示灯示警。

四、现场防火管理

(1)现场设置明显的防火标志,健全完善的防火管理制度。

(2)配备足够有效的消防器材。

(3)施工动火要有严格的审批手续。

五、文明运输及外部公共关系管理

(1)土方运输要按有关要求办理准运证。

(2)运输材料、土方、垃圾要有切实可行的防护措施。

(3)泥砂不能随车带出场外。

(4)处理好与施工现场周围有关单位和群众的关系,培养良好的职业道德。

第十篇质量目标及质量保证体系

一、质量目标

科学管理、精心施工,合理制定工程进度计划,严格按照国家及上级有关安全操作规程施工,坚决杜绝事故发生。

二、质量保证体系

1、公司按ISO9001国际标准建立健全质量体系,配备充足的资源,按标准要求进行管理和监督。ISO9001全部要素是我们的行动准则,一次合格是我们的工作标准,精心组织、科学管理、优质高效是我们的手段,让用户满意是我们的最高目标。施工中,认真贯彻公司的质量方针,落实《质量手册》、《程序文件》和《技术交底》,实施全过程、全方位的管理,以确

保该工程质量目标的实现。

2、建立健全该工程的质量责任制:经理负责协调公司机关各职能部门及项目经理部的质量活动;管理代表(主管生产的付经理)主持该工程质量活动,主持纠正和预防措施的规定,并对实施和有效性组织跟踪和验证;总工程师组织贯彻执行国家现行有关工程质量,组织推广新技术、新工艺并组织编制质量保证措施。

3、项目经理是本工程的第一负责人。工地设置专职质量检查员二人作为项目经理管理助手,在项目经理和项目技术负责人的直接领导下,在公司质安科的指导下,具体担负质量管理方面的业务工作,实行质量一票否决权,对工程质量实施严格严密的监控管理。

4、组织好工序交接检查验收。各施工班组设兼职质量检查员,对本班组完成的项目按照标准进行认真质检,并填写自检记录,对于不符合项目自行整改关闭,最后提交专职质量检查员验收,同下一道工序办理交接手续,上道工序存在的质量问题,没有进行整改,下道工序拒绝接收,以保证上道工序的不合格项不转入下道工序。

质量保证体系框图详见附图。

三、管理措施

1、各级管理人员、工程技术人员和质检人员,必须对工程质量严格要求,一丝不拘的执行施工规范、操作规程和质量验收标准。

2、领导和技术人员对工程的关键部位要跟班作业,严格把关,发现问题,及时解决。

3、对技术复杂、施工要求高的施工部位,除必须认真进行技术交底外,还要现场指导,先做样板,再全面展开施工作业。

4、实行全面质量管理,对存在的质量问题,制定整改措施,并抓好落实。

5、明确各级质量责任制,做到责任落实到人。

6、实行优质有奖,劣质受罚,质量和经济利益挂钩,保证质量目标的实现。

7、在施工过程中不断的组织定期和不定期的质量检查评比,不断发现和处理施工操作中存在的质量问题,不断提高施工质量水平。

8、建立施工现场的例会制度,通过工程例会,经常掌握生产动态,解决施工中存在的质量问题,确保施工生产的顺利进行。项目经理每周召开一次工程质量分析会议及质量意识教育会议。总结上周施工过程中的质量情况,对类似质量问题出现的原因进行分析并提出整改措施,并对下周施工过程中可能出现的质量问题先进行交底,防止质量问题的产生。

9、技术负责人专职负责质量检查,工程技术人员应每日定时检查各作业层的质量情况,能以真实的数据反映当天的质量情况,并作详细的记录。

四、工程质量的具体要求

1、认真熟悉图纸,搞好图纸会审,施工前处理好设计和技术上的有关问题,在此基础上,项目技术负责人向施工班组做好技术交底工作。交底采用书面交底和口头交底相结合的方式进行,以书面交底为主。

2、做好测量放线工作,所有测量仪器按期校核,保管完好,保证作业状态优良。设置专门的测量放线小组,指定测量负责人。每次测量放线完毕后,技术负责人必须组织复核。维护好现场所有的测量标桩或标志,如有损伤立即校验复补。

3、工程所用材料把好三关,即材质关、检验关和计量关,特别是钢材和水泥等主要材料,除必须要有出厂合格证外,还必须按批量取样送检,合格后方可使用,对已通过检验和未通过检验的材料严格分开堆放,作出标识,防止误用,材料堆放应保证必须的条件,防止由于堆放不当而使材料受损严重。

4、混凝土的摊铺应连续作业时,要建立交接班检查制度,交班带班人员要认真向接班带班的人员交代当班的摊铺情况和要主意的事项,接班人员未到位或未办好交接手续,交班人员不能下岗。

5、混凝土路面摊铺过程中,如发生下雨时,则利用现场已备的有效遮雨棚进行遮雨,如因特殊情况需留施工缝,应尽量把施工缝留置在横缝处。

6、混凝土路面混凝土浇筑成型12小时,即派人进行封闭交通。

7、地基土必须认真压实,做好密实度实验。如发现“弹簧土”现象,应立即进行处理。

8、沟槽开挖过程中,应尽量避免扰动原土。

9、在基层及混凝土路面施工之前,应认真复核各种地下管线的位置,做到不错放、漏放管线,避免造成结构层的返工凿槽现象。

10、进行经常性的质量意识教育,在全体员工中树立坚定的质量第一和信誉第一的观念。树立必须是严格操作作出质量而不仅仅是靠质量检查的思想。

11、经常组织技术人员,各班组成员参观邻近先进单位的施工现场,吸收先进的质量管理体系及施工方法,不断提高工程的质量。

12、密切与甲方和设计部门的联系,自觉接受管理,不断改进服务质量。

第十一篇安全目标和安全保证措施

一、安全目标

1、无轻伤事故。

2、无倒塌事故。

3、无大型设备损坏事故。

4、无火灾事故。

5、无触电事故。

6、无交通安全事故。

二、安全保证体系

1、根据施工企业第一把手是安全生产第一责任人的原则,公司组成以经理为首的安全生产委员会,负责安全工作的领导和检查督促。主管生产的付经理作为公司安全生产直接责任人,承担安全生产的领导责任,安全科为专职业务科室并为公司安全生产委员会的办公室,负责处理有关的业务工作。

2、成立以项目经理为组长的安全领导小组,项目设专职安全员,班组设兼职安全员,专、兼职安全员有职有责,严格管理。

3、各级安全组织必须履行职责,从措施制度、安全教育、技术交底、执行检查等环节层层把关,纠正违章作业,消灭事故隐患。

4、各级施工管理人员,工程技术人员必须熟悉与工程施工有关的安全规程条例,标准和规范等,各工种工人必须熟悉本工种的安全技术操作规程,否则不许上岗。

5、安全保证体系同时也是防火保证体系,现场由项目经理兼任防火组长。

三、安全生产措施

1、认真贯彻执行安全生产的方针和建设部“一标准三规范”,切实加强管理,保证职工生产活动中的安全和健康。

2、加强安全生产的领导,尊重科学,严格管理,努力改善劳动条件,注意劳逸结合,制定以防止工伤事故,中毒和职业病为内容的安全技术措施,并认真组织实施。

3、坚持管生产必须管安全的原则,健全管理机制,建立领导与群众,专职与兼职的相结合的齐抓共管的安全生产保证体系,做到安全生产“层层有人负责,事事有人管理”,认真落实安全生产责任制。

4、加强施工现场的安全防护,推行先进的安全技术和设备,按规定对职工进行安全教育,奖励安全工作的好人好事,并对违章指挥、违章作业予以处罚。

5、分项工程施工方案必须编制安全技术措施,内容要全面,要有针对性,根据施工特点和施工季节等具体情况,提出具体内容,经审批后方可组织实施,各级管理人员必须按审批后的安全技术措施组织施工、检查和落实。

6、各级领导、工程技术人员、生产工人等必须熟悉安全生产技术知识、条例及规程,认真做好安全技术工作。

7、各级领导必须从思想上高度重视安全技术措施的实施,认真组织人力、财力、保证安全技术措施经费的落实。

8、在布置施工生产任务时,要做好安全技术文字交底,交接双方履行

公路施工组织设计范本[1] 2

桂林市防洪及漓江补水川江水利枢纽淹没公路复建工程N0.3合同段 施 工 组 织 设 计 监理单位:广西通佳公路工程监理有限责任公司 设计单位:桂林市交通勘察设计院 业主单位:桂林市大禹水利基础设施建设投资有限公司 施工单位:桂林建筑安装工程有限公司

第一章工程概况及特点 一、工程概述 桂林市防洪及漓江补水斧子口水利枢纽淹没县道公路复建工程第一合同段位于广西桂林市兴安县境内,起终桩号为:K0+000-K4+215,路线全长4.215公里,按三级公路标准建设,本项目计划2011年4月1日开工,2012年11月1日完工,工期为17个月,施工的范围包括路基、路面、桥梁、涵洞及绿化及环境保护。 本工程路面结构全线采用级配碎石基层,沥青石屑封层,热拌沥青碎石面层,培土路肩。 二、工程特点 1、本工程技术标准:技术等级为三级,均采用热拌沥青碎石路面。 2、路基填挖工程量大,要求机械设备投入量大。 3、涵洞构造工程量大,要求人员、设备数量较多。 4、环保、水保、文明施工综合管理要求高。本合同段经过农田、林地、河道、山谷,施工期 间对环保、水保、交通防护、文明施工要求高。 三、主要工程数量 1、路基土石方:挖方218080m3,填方157314m3; 2、涵洞168m; 3、防护工程:挡土墙669m3,边沟、排水沟410.16m,种草、铺草皮308m2等。 四、水文及气候特点 沿线地表水较为丰富,主要河流有川江,川江发源于桂林兴安县,经兴安、灵川、流过桂林市汇入漓江,基本上靠降雨补给,年径流量变化较大,径流分配不均,其中10月下旬至次年3月径流较小,4-9月径流量较大。水量较丰富,可满足施工用水的需要。 本工程项目处于广西东北部,属中亚热带季风气候,年平均降雨量为2000.1mm,年最大降雨量2750.6mm日最大降雨量达1126.1mm,降雨多集中在3-8月份,占全年总降水量的75%-79%。年平均温度27.9℃-20.5℃,平均无霜期为313天。全年四季分明,具有良好的施工条件。在雨季时期,对路基、路面及人工构造物等施工均有一定影响,应合理安排施工工序,抓紧旱季进行施工。 根据《中国地震动参数区划图》(GB18306-2001),本工程项目沿线所在区域地震动峰值加速度≦0.05g 根据国家有关规定,人工构造物可采用简易设防。 五、地形、地貌、地质

公路工程总体工程施工组织设计方案

公路工程总体施工组织 设计方案 一、工程概况 1.1概述 1.1.1 工程概况 G105、G206、S319段大中修工程03标是合安路的重要组成部分,起讫桩号为K1095+389~K1132+889,全长37.5km。主要工程量为凿除原水泥混凝土路面15332.74m3,凿除水泥稳定碎石基层6850 m3,浇筑C15砼基层1501.9 m3,C35砼面板15332.74 m3,级配碎石基层1280 m2,水泥稳定碎石基层25406.25 m3,合同总产值为13742305元。 1.1.2自然地理概况 本项目东部位于江淮丘陵西段,路线西部为大别山余脉,整个地势为岗地,冲畈交错,起伏不断,但高差不大。路线经过地区属亚热带湿润季风气候区,四季分明,气候温和,雨量适中,春温多变,秋高气爽,梅雨显著,夏雨集中。公路自然区划为Ⅳ2区。沿线水系发达,地表水和浅地下水系对公路路基有一定的影响。根据《中国地震动峰值加速度区划图》该区动峰值加速度0.05g,对应地震基本烈度Ⅵ度。 1.1.3设计标准 公路等级为一级公路,设计车速为80km/h,路面断面形式采用水泥混凝土路面,路基宽26米,路面宽15米,维修后设计载荷为公路-Ⅰ级。 1.2交通 本工程所在位置沿线交通便利,工程材料运输有国省道和县乡道路利用。 1.3供电 沿线村镇密集,电力线、网分布齐全,工程、生活用电方便,施工时与有关部门协商后可就地利用。 1.4筑路材料

本项目各结构层所用工程材料料源稳定,料质良好,运输道路交通便利。 1.5施工组织设计编制依据和原则 1.5.1编制依据 a.本项目招标文件 b.现场考察情况 c.我公司历年从事类似项目的管理方法和经验 d.我公司现有可投入本工程的施工技术力量和机械设备 e.现行的部颁标准和技术规 1.5.2编制原则 施工组织设计按照业主提出的要求,以及招标文件的规定,将G105、G206、S319段大中修工程03标修建成优良工程的原则进行编制。具体表现在以下几方面: a.采用我单位近年来在公路建设中使用的先进施工方法、工艺设备,提高机械化、标准化施工作业水平。 b.调集我单位精锐的管理人员和最雄厚的技术力量,组成一个强有力的项目经理部。 c.树立视优良工程为合格工程的标准,一定要在G105、G206、S319段大中修工程03标施工中确保优良工程。 d.分别考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。 e.针对本合同段的施工重点、难点,着重考虑相应的施工方案和措施。 二、施工组织设计总体目标和施工部署 2.1 施工组织设计总目标 精心组织,确保工期;规施工,强化过程;以人为本,力创精品;预防为主,杜绝事故;健全机构,绿色环保;快速、有序、优质、高效地完成本标段全部工程和实施缺陷修复。 2.1.1质量目标 确保标段全部工程达到招标文件规定的工程质量验收标准,争创优良工程。具体目

小区室外道路改造工程施工组织设计

株洲市荷塘区棚户区改造工程 ---煤田小区 道路改造施工方案 编制人:审核人:审批人: 株洲市基础设施建设有限公司年日期: 201608日月31

... 煤田小区道路路基工程施工方案 一、工程概况 煤田小区内主要车行道路砼改沥青,排水井盖和井篦等改造提升,道路宽度为2.0-10米不等,路面破损位置破除后C25砼浇筑, 本次路面改造面积约2万平方,主干道约6000平方。 二、编制依据 1、《设计文件》 2、《施工组织设计》 3、《城市道路工程施工技术规范》 三、施工准备及主要施工方法 3.1施工测量前准备 3.1.1校对测量仪器,本工程使用全站仪、自动安平水准仪、钢尺等测量仪器及工具经国家计量单位检验校准,保证测量仪器的精度。 3.1.2对施工现场内影响施测的障碍进行处理。 3.1.3对施测用辅助材料:如标高控制桩油漆、麻线等提前准备到位。 3.1.4定位 依据总平面定出本工程的横竖轴控制线,并依此分别定出其余轴线,并将总控制轴线作出永久性标识,做好保护,便于以后使用。

轴线控制网布设,根据当地地形的实际情况,依据《工程测量规程》进行控制网布设,布设原则以施工测量方便、容易核验为原则。... 控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后报监理验线。 3.1.5施工轴线测量 控制网轴线的精度等级及测量方法依据《工程测量规程》执行。本工程轴线控制网的测角中误差不超过12”,边长相对中误并不大于1/15000。 3.1.6施工高程测量 水准点引测:根据业主提供的设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,误差符合规范要求后,敷设现场施工用水准点。现场水准点布置数量不少于个(根据现场总平面图合理确定水准点个数),以便于相互校核和满足分段施工的需要。 3.1.7现场水准点精度及测量方法 根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。 3.2拆除道路工程 3.2.1挖除砼路面 (1)首先将要挖除的旧路面范围,用人工撒灰线标示,然后进行旧路面挖除的施工。小面积的混凝土块采用风镐等小型机械破碎的方法予以破除,确保保留部分不受损伤;大面积混凝土板采炮机破除。 (2)施工中应特别注意对相邻保留板的影响,使用炮机破除的路段应保留板块50cm范围,该50cm范围采用人工凿除;在进行挖除作业前,首先确定位置和范围,是否有管线等,注意对这些管线进行保

公路施工组织设计方案范本

施工组织设计 目录 第一章主要工程项目施工方案、施工方法 1.1、路基土石方工程 1.2 、桥涵工程 1.3、排水、防护工程 第二章各分项工程的施工顺序 2.1、各分项工程施工总顺序 2.2、各分项工程的施工顺序 第三章确保工程质量和工期的措施 3.1、确保工程质量的措施 3.2、原材料质量控制 3.3确保工程工期的措施 第四章保证体系、管理措施 4.1、质量保证体系、管理措施 4.2、安全保证体系、管理措施 4.3、环境保护、水土保持保证体系、管理措施 4.4、文明施工、文物保护保证体系、管理措施第五章项目风险预测与防范,事故应急预案 5.1 项目风险预测与防范 5.2 事故应急预案 第六章其它应说明的事项 6.1 、文明施工措施 6.2、施工道路及施工后期的场地恢复第七章附表 第一章主要工程项目施工方案、施工方法 本标段的路基工程为本标段的关键工程,要集中优势资源优先进行路基工程的施工,合理

安排,科学组织,确保工程按期完成。 1.1 路基土石方施工施工机械进场后根据工程实际地形先修筑贯通全线的施工通道,以便桥涵施工的材料及机械设备的进入。 根据工程需要投入配套土石方设备,填方所需土源,要尽量先用合理利用挖方段的土方,由自缷车运输至填筑现场。其它多余土石方及非适用材料由自缷车集中运输至弃土场处理。 1.1. 1 土方挖方路基的施工方法: (1)开挖前,进行测量放线,依据设计挖深及边坡坡率推算出开挖边界。由高到低,从上而下,由外向里逐层开挖,最后刷坡至边坡线,严禁掏底开挖。清除开挖区地表植被、腐植土及其它不宜作填料的土层。 (2)短而深的地段采用分层横向开挖法。若以挖作填,运距较近时( 20?50米), 用推土机进行;运距较远时用推土机堆积,采用挖掘机配合自卸汽车运土;边开挖边修边坡、边填土边摊铺碾压。 (3)长而深的路堑采用纵挖法,先沿路堑纵向挖掘通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡后,再开挖下层通道,如此纵向开挖至路基标高。 (4)路基土石方开挖采用机械化施工方法:运距在100M左右,选用推土机推运; 运距在1KM以上及大体积的土方远运,采用挖掘机械配合自卸汽车施工。 ( 5)路基开工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内。 设置排水沟将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工 顺利进行 (6)对设计中拟定的纵横向排水系统,要随着路基的开挖,适时组织施工,保证雨季路基不积水,并及时安排边沟、边坡的修整和防护,确保边坡稳定。 (7)路槽达到设计标高后,用平地机整平,修出路拱,并预留压实量,最后用压路机压实达

道路工程施工组织设计方案

目录 一、施工组织设计 (1) (一) ..................................... 编制说明及编制原则2 (二) ..................................... 工程概况3 (三) ..................................... 施工准备4 (四) ..................................... 主要施工工艺及方法6 (五) ........................... 质量目标及保证措施10 (六) ....................... 安全生产目标及保证措施13 (七) ............................. 进度计划保证措施14 (八) ................... 雨季施工安排及施工技术措施15(九) ........................... 文明施工及环境保护16十)工程进度形象表18

(一)编制说明及编制原则 一、编制说明: 1、依据山东力克碳素股份有限公司150kt 焙烧项目(二期)路面施 工工程招标文件。 2、现场考察的实际情况。 3、《市政工程施工规范》。 4、《市政工程质量检验评定标准》。 5、《市政工程施工及验收规范》。 6、本工程的特点、工期要求及本单位的技术水平和设备配套等情况。 二、编制原则 根据招标文件要求及工程特点,确定编制原则为:精心组织、科 学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。 2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均

组组通公路施工组织方案

组组通公路施工组织设计 一、制依据及原则 (一)编制依据 1、“组组通”路面硬化工程施工图设计文件。 2、公路工程相关规程及验收规范以及我公司对施工现场情况并 结合我公司技术力量和技术装备而编制。我们在此基础上遵循合同要求,进一步按照设计文件、技术规范和标准编制出详细的实施性施工组织设计,并严格按照经过批准的施工组织设计进行施工,确保工程实施。 (二)编制原则 1、遵循招标文件各项条款要求,严格按照设计标准,现行施 工规范和质量检验评定标准,正确组织施工,确保工程质量合格。 2、根据工期要求,抓住关键线路,合理安排施工进度,搞好 工序衔接,达到均衡生产,在保证工程质量、安全的前提下,在工期内完成任务。 3、坚持实事求是的原则,在制定施工方案中,充分发挥我队 专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。 4、科学合理配置资源,做到机械化作业、流水作业和标准化 作业,合理配备劳动力资源,加强内部管理,降低工程成本,

提高经济效益。 5、在满足业主各种要求的前提下,确保实现进度、质量、安 全的预期目标。 二、工程概况 (一)工程简介: 本项目为“组组通”水泥砼路面工程,工程地点位于赤水市长沙镇。工程范围:长沙镇6个村全长约52KM,路基宽5.5M,路面宽4.5M,水泥砼路面。 (二)、道路结构 道路结构:15cm C30水泥混凝土面层,在靠边沟一侧路面按20×30cm施工。 (三)、工程承包范围及主要工程数量 本项目承包范围为公路道路工程,包括平整场地、临时用电线路、路基挖方、路基填方、挡土墙、水泥砼面板、汇车道等工程,主要工程数量为: (四)工程承包范围 本项目承包范围为公路道路工程,包括平整场地、挡土墙、C30水泥砼面板、安全设施及预埋管线等工程, 三、施工管理力量及劳动力安排 (一)项目管理机构 根据合同任务和工期要求,立即组织成立施工现场管理机构,全面组织,实施本合同段工程的管理。施工组织机构框图见

道路维修改造施工组织设计组织设计方案

市政道路施工组织设计目录 第一部分:施工组织设计 第一篇编制说明和依据 9 第二篇工程概况 9 第三篇施工进度计划 10 第四篇施工平面图布置 10 第五篇施工部署 12 一、施工准备 12 二、项目管理机构 13 三、施工力量组织 15 四、施工作业班次 15 五、建立现场协调会制度 15 第六篇主要施工方法及技术措施 16 一、道路施工测量 20

二、道路工程 21 (一)、设计概况 21 1. 主要技术标准 22 2. 道路横断面设计 22 3. 路面结构设计 22 (1) 机动车道: 22 (2) 非机动车道及人行道 23 (二)、施工要求 23 (三)、施工方法 24 1. 路基土方工程 24 (1) 施工准备 24 (2) 土方路堑开挖 25 (3) 填方路基施工 26 2. 水泥稳定石粉渣底基层、基层 28 (1) 准备工作 28

(2) 施工要点 29 (3) 操作方法 30 3. 混凝土路面 31 4. 人行道 40 5. 沿线设施施工 41 三、给水管道工程 42 (一)、设计概况 42 (二)、施工方法 42 1. 管沟开挖: 43 2. 给水管道基础: 43 3. 管道安装方法; 43 4. 管道试验 47 5. 管道回填 48 四、排水管道工程 48 (一)、设计概况 48

(二)、施工要求 49 (三)、施工方法 50 (四)、排水管道的闭水试验 52 (五)、工艺和安全要求 53 五、电缆沟工程 56 (一)、设计概况 56 (二)、施工要求 56 (三)、施工方法 57 1. 施工条件 57 2. 测量放线: 57 3. 沟槽开挖: 57 4. 基底处理: 58 5. 墙体砌筑: 58 (1) 施工准备: 58 (2) 拌制砂浆 59

道路绿化施工组织设计模板

道路绿化施工组织 设计 初步施工组织计划 一、施工组织机构、施工总平面图、施工总体进度计划表 一)、在满足施工需要的前提下, 尽量减少施工用地。 1、合理布置各项施工设施, 科学规划施工道路, 尽量降低运输费用。 2、科学确定施工区域和场地面积, 尽量减少专业工种之间交叉作业。 3、各项施工设施布置都要满足: 有利施工、方便生活、安全防火和环境保护要求。

4、依据建设标段用地范围、项目施工方案、进度、计量计划以及水电、安全施工和防火标准。 二)、项目施工管理机构 ( 1) 拟派1 名经验丰富、高级职称、5 年以上类似施工经验、责任心强、技术水平高、善于协调各方面关系的同志为项目经理。同时单位选派一批优秀技术骨干, 中级以上职称, 5 年以上类似施工经验的组成现场施工项目经理部, 协助项目经理做好各方面工作。 ( 2) 建立管理体系: 1、项目经理部: 主要由工程技术部和工程质检部组成,包括高级 工程师3名, 中级职称的3名, 初级以上职称的5人。本工程设项目经理 1 名, 具有高级职称, 5 年以上类似工程施工经验。负责整个工程的 指挥, 对本工程负全责。 2、工程技术部: 负责人1名, 具有高级职称, 5年以上类似工程施工经验, 主抓工程建设, 全程负责工程质量、安全生产、日程进度。下设主要职能部门介绍: 供应处负责苗木、原材料的供应; 技术处由 3 名绿化工程师, 3 名建筑工程师组成, 中级以上职称, 5 年以上类似施工经验, 主要负责质量、进度; 安全员负责工程的文明施工和安全施工; 机械队和施工队必须听从技术处管理, 各施工队长6人, 初级以上 职称, 有3年以上类似施工经验。 3、工程质检部: 属内部质量监督机构, 全程监控材料、苗木、 施工程序及进度。设负责人1名, 具有高级以上职称; 质检工程师 1

道路工程施工组织设计方案

A4 施工组织设计(方案)报审表 工程名称:安康今东物流园区室外工程 陕西省建设监理协会印刷

安康今东物流区室外道路工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 安康市康泰建筑工程有限公司

2017年2月12日 (一)编制说明及编制原则 一、编制说明: 1、陕西安康今东物流园项目道路工程施工合同; 2、陕西安康今东物流园项目道路工程施工图纸; 3、《城市道路路基工程施工及验收规范》(CJJ44-91) 4、《公路路面基层施工技术规范》(JTJ034-2000) 5、《公路路基施工技术规范》(JTJ033-95) 6、《公路工程质量检验评定标准》(JTGF80/1-2004) 7、《全国通用给水排水标准图集》(04S516) 8、《市政排水管道工程及附属设施》(06MS201) 9、《混凝土结构工程施工质量验收规范》(GB50204-2002) 10、《市政排水管渠工程质量检验评定标准》(CJJ3-90) 二、编制原则 根据工程特点,确定编制原则为:精心组织、科学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。

2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均衡生产,以确保工程施工总工期。 3、优化方案,减少投入 充分考虑本标段工程施工环境和工程特点,充分比选、优化,从工期、投入和施工干扰方面综合考虑,做到方案合理,切实提高工作效率,降低工程造价。 4、注重环保和文明施工,创文明、绿色工地 严格执行相关法律、法规,保护环境、保护文物,争创文明工地;合理规划施工用地,力求施工全过程对环境破坏最小,制定较周密的环境保护措施。 5、充分考虑各种施工界面的协调,处理好各种关系 注意搞好与设计、监理工程师及相关各承包商间的协调关系;为工程的顺利实施创造好的条件;注意搞好与工程所处政府及居民之间的协调关系,避免扰民和民扰事件的发生。 (二)工程概况 1、工程概况: 设计道路位于陕西安康今东物流园内,道路全长为368.251米,

道路施工组织设计方案()

改造工程施工组织设计方案 一、工程概况 本工程为八圩港(横港—环城南路)改造工程,该路段计划施工工期为90日历天。 1.1、施工内容: 1.1.1、东岸新建挡墙桩号E0+168.4~E0+507,新建挡墙长338.6m,其中挡墙结构断面(一)长度为129.11m,挡墙结构断面(二)长度为209.49m。根据业主要求:本工程河道东岸桩号E0+168.4~E0+240.76区段列为二期工程建设,挡墙结构断面详见施工图; 1.1.2、西岸新建挡墙桩号W0+168.4~W0+504.07,新建挡墙长335.67m,其中挡墙结构断面(一)长度为43.2m,挡墙结构断面(二)长度为28.96m,挡墙结构断面(三)长度为158.99m,挡墙结构断面(四)长度为104.52m,挡墙结构断面详见施工图。 1.1.3、三江路桥为1跨16m、宽15m钢筋砼板式桥,河道蓝线宽度为14m,与道路中心线呈3度斜桥;桥台采用轻型桥台,下部基础均采用桩基础,上部结构为C50预应力空心板梁。 二、施工总体部署 2.1、施工准备 与甲方协议签订之后,本公司根据现场工程实际情况,调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员做好上场准备。 由项目经理带领施工技术部、安全质量部、物资设备部、计划部、等在本地的人员10人进驻现场,进行前期准备,其余人员在10天内调集完毕,在最短时间内进驻现场。并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点或其他书面资料,按国家测绘标准和本工程精度要求,对本工程测设施工加密控制网,并及时提交监理单位,直至获得认可,在此同时,施工单位将陆续组织工程所需的各种施工机械、各项设备进场,联系各种材料厂家准备供料计划,并做好开工前的其他工作。

道路工程施工组织设计范本

×××道路工程 施工组织设计项目经理: 审核人: 编制人: 编制单位: 编制日期:

目录 第一章编制说明 一、编制依据 二、编制原则 第二章工程概况 一、工程简介 二、工期要求 三、参建单位 第三章施工总平面布置 一、施工总体布置原则 二、施工场地内临时设施 第四章施工总体部署及管理体系 第一节项目部的组建 第二节项目部主要管理人员职责 第三节施工顺序及目标原则 第四节施工准备 第五节主要材料采购、运输、进场计划第五章质量及安全目标 一、质量目标

二、安全目标 第六章各分部分项工程的施工方法及技术措施 一、施工技术准备 二、主要施工方法及施工工艺 三、施工准备阶段的质量控制 四、施工阶段的质量控制 五、进度控制的方法 六、强化进度计划管理 七、施工进度的控制 八、保证工期的技术措施 九、针对质量通病、施工难点的技术措施 第七章安全措施 一、保证安全生产的管理措施 二、保证文明施工的技术组织措施 三、施工现场安全教育检查考核与奖罚管理 第八章环境保护措施 一、环境保护的定期检查制度 二、防大气污染措施 三、防水污染措施 四、污染物处理措施

五、雨季施工措施 第九章减少噪音、降低环境污染的措施 一、减少噪音污染的技术措施 二、降低污染的防护措施 附图: 附图1 组织机构框图 附图2 安全保证体系框图 附图3 工程质量保证体系框图 附图4 施工进度图 附图5 施工总平面布置图 附图6 临时用地表 附表一拟投入主要施工机械设备表 附表二工程所需测量和试验仪器设备表附表三劳动力计划表

第一章编制说明 一、编制依据 1、招标文件及相关资料 (1)×××工程施工招标文件。 (2)×××工程设计图纸。 (3)×××工程现场勘察资料。 2、本单位的施工技术水平、管理水平和施工机械装备能力。 3、国家颁发的有关施工技术、环保、安全质量验收规范、标准、法规文件。 二、编制原则 根据招标文件要求,本单位以×××工程设计图纸和现场踏勘为基础,针对工程特点、难点、重点,结合我单位的施工特长、经验、技术、设备能力,本着“安全为先,质量为本”的安全质量原则,以“确保安全,提高质量,均衡生产,文明施工,降低

市政道路施工组织设计方案

市政道路施工组织设计方案 一、工程概况 本工程为太原市I期市政东峰路道路工程,该路段北起于南内环东延南至龙城大街,全长约7.88公里。本次中标(山西安宇建设监理有限公司)路段为道路工程(K0+000—K3+392.687)段。计划施工工期为575日历天。 该道路红线宽度40m,两边再各预留5m绿化带,设双向六车道、两侧非机动车道和人行道。按城市II级主干道设计,计算行车速度40Km/h。 二、施工总体部署 2.1、施工准备 与甲方协议签订之后,本公司根据现场工程实际情况,,调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员(中铁十七局)做好上场准备。 由项目经理带领施工技术部、安全质量部、物资设备部、计划部、中心试验室、综合办公室等在本地的人员10人进驻现场,进行前期准备,其余人员在10天内调集完毕,在最短时间内进驻现场。并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点或其他书面资料,按国家测绘标准和本工程精度要求,对本工程测设施工加密控制网,并及时提交监理单位,直至获得认可,在此同时,施工单位将陆续组织工程所需的各种施工机械、各项设备进场,联系各种材料厂家准备供料计划,并做好开工前的其他工作,

按要求向监理单位(山西省安宇建设监理有限公司)提交开工申请报告。 2.2、各种临时工程及临时设施、施工措施 2.2.1、施工营地布置 项目经理部租用当地房屋,施工队住房、料库、值班室、保安室及其他施工用房均利用现有的房屋,材料进场及车辆出入均可以利用现有便道,周围场地较平整。 2.2.2、施工用水 施工用水采用老虎口水库里的水或打井取用地下水。 2.2.3、施工用电 工程施工用电,附近电力为工业用电,可就近利用,不考虑单独设置变压器。 2.2.4、工地排水 设置集水坑将水集中、沉淀、过滤后,利用水泵、临时排水通道排入沟渠,局部水位较高处采用井点降水,重点地段雨季施工采取临时覆盖。 2.2.5、环保及三废处理 本工程拟集中建立垃圾站,并于环保部门联系统一处理,施工中生活废水、施工污水经与有关部门联系征得同意后,排向指定地点,处理效果达到国家规定的三废处理标准后排放,并征得三废主管部门的同意。 三、现场恢复

青石板道路施工组织设计

第一章工程概况和编制说明 本工程为:商丘市中山南北大街传统商业街保护设施建设项目,地址位于河南省东部的商丘市睢阳区,是国务院第二批公布的36座历史文化名城之一。本工程中山南北街区是商丘古城的南北轴线,全长1200米,附属街区共约4770m,本工程所属标段为三标段,标段施工线长422.943m。 一、编制依据: 1、商丘市中山南北大街传统商业街保护设施建设项目招标文件。 2、国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准。 二、编制原则: 1、安全第一的原则 施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。在安全措施落实到位,确保万无一失的前提下组织施工。 2、优质高效的原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,贯彻执行GB/T19001-2000---ISO9001:2000 质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。施工中强化标准化管理,控制成本,降低工程造价。 3、方案优化的原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对路基不良地质地段的处理等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。

4、确保工期的原则 根据招标文件对本合同段的工期要求,编制科学的、合理的、周密的施工方案,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。 5、科学配置的原则 根据本合同段的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派有路基施工经验的管理人员,上场专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。选用优质材料,确保人、财、物、设备的科学合理配置。 6、环境保护至上的原则 从节省临时占地、减少植被破坏、搞好环保、防止水土流失、认真实施文明施工等多角度出发,合理安排生产及生活场地、房屋布局,做好环境保护和营区绿化。合理安排施工工序,尽可能早地恢复植被,防止水土流失。采取一切合理措施使施工期的生活污水、垃圾、施工废水、废物等对环境的污染降至最低。

道路工程施工组织设计方案

道路工程施工组织设计方 案 Final revision by standardization team on December 10, 2020.

A4 施工组织设计(方案)报审表工程名称:安康今东物流园区室外工程

陕西省建设监理协会印刷 安康今东物流区室外道路工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 安康市康泰建筑工程有限公司 2017年2月12日 (一)编制说明及编制原则 一、编制说明: 1、陕西安康今东物流园项目道路工程施工合同;

2、陕西安康今东物流园项目道路工程施工图纸; 3、《城市道路路基工程施工及验收规范》(CJJ44-91) 4、《公路路面基层施工技术规范》(JTJ034-2000) 5、《公路路基施工技术规范》(JTJ033-95) 6、《公路工程质量检验评定标准》(JTGF80/1-2004) 7、《全国通用给水排水标准图集》(04S516) 8、《市政排水管道工程及附属设施》(06MS201) 9、《混凝土结构工程施工质量验收规范》(GB50204-2002) 10、《市政排水管渠工程质量检验评定标准》(CJJ3-90) 二、编制原则 根据工程特点,确定编制原则为:精心组织、科学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。 2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均衡生产,以确保工程施工总

市政道路工程施工组织设计1

陇西县菜子镇道路及排水工程施工组织设计 编制: 审核: 审批: 陇西县市政工程公司 二0一二年四月一日

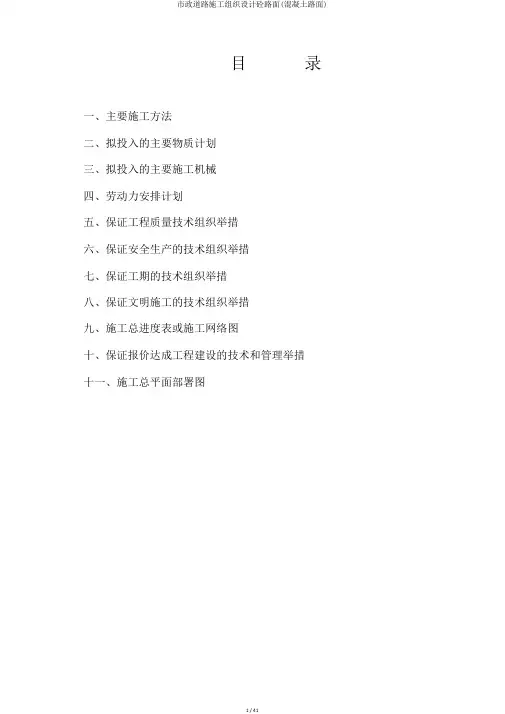

目录 第一章工程概况 ----------------------------------- 3 第二章施工总体部署 ------------------------------- 4 第三章主要工程项目施工方法 ----------------------- 6 第四章施工顺序 ---------------------------------- 34 第五章设备人员动员周期计划 ---------------------- 37 235KW ------------------------------- 错误!未定义书签。第六章确保工程质量、工期的措施 ------------------ 42 第七章雨季施工的工作安排 ------------------------ 45 第八章安全生产、环境保护及文明施工措施 ---------- 47 第九章附图1:主要分项工程施工工艺框图----------- 54 第十章附图2:质量保证体系图表------------------- 63

市政道路工程施工组织设计 第一章工程概况 第一节工程概述 陇西县菜子镇道路及排水工程为城市三级次干道,全长800米,道路红线宽36米,敷设供水管道1968米,敷设雨水管道1072米,污水管道896米,安装路灯44盏;位于菜子镇中心位置,西接209省道与药兴路,东接209省道延长线。 1.路面结构设计:车行道采用沥青砼面层,人行道设计设置盲道计缘石道路等无障碍设施,用预制混凝土彩色带路铺设。路面结构组合如下: 车行道:面层 AC-13 细粒式沥青砼 4cm AC-20粗粒式沥青砼 6cm 透水层 1.0gj/m2 基层 5%水泥稳定砂砾 20cm 底基层天然砂砾 30cm 土基原(填)土夯实 人行道:面层 AC-13 细粒式沥青砼 4cm AC-20中粒式沥青砼 5cm 基层 5%水泥稳定砂砾 20cm 底基层天然砂砾 20cm 2.给排水工程 道路给排水工程设计内容包括给水管道一根,雨水管道一根,污水管道一根。给水管道采用聚乙烯给水干管采用球墨铸铁管,分支管选用UPVC

道路施工组织设计方案模板

道路施工组织设计 方案模板

第一章、工程概述 一、工程概况 本工程同德大街(邢德路—广交路)给水拖拉管工程,以邢德路为起点,光交路为终点,主线管道全长4340米,邢德路-工业路段采用DE450给水用聚乙烯 (PE)管。工业路—光交路段采用DE315给水用聚乙烯(PE)管,路面对过分支管线DE160给水用聚乙烯(PE)管。管道中心位置;道路中心东13米。管道施工采用拖拉工艺。 二、各参建单位 建设单位:故城桑德水务有限公司 设计单位:河北大澳城市规划设计有限公司 监理单位:河北建信工程监理有限公司 施工单位:北京桑德环境工程有限公司 三、工程设计特点: 主要工作数量

第二章、施工依据 一、施工技术规范: <给水排水管道工程施工及验收规范>(GB50268- ) <埋地硬聚乙烯排水管道工程技术规范>(CEJ22: ) <埋地聚乙烯排水管管道工程技术规程>(CECS164: ) <给排水管道用橡胶圈密封圈胶料>(GB9876-88) <埋地塑料排水管道施工>(06MS201-2) <埋地用聚乙烯(PE)结构壁管道系统第1部分:聚乙烯双壁波纹 壁管材>(GB/T 19472.1— ) <给水用聚乙烯(PE)管材国家标准>(GB/T 13663- )二、施工合同文件 (一)、本工程的施工设计图纸、施工变更图 (二)、施工合同 (三)、投标文件、中标文件 第三章、施工组织

一、施工工期、质量、安全与文明施工、环境保护目标规划(一)施工工期 计划开工日期为 5月15日,竣工日期为 8月15日,工期90个日历天。实际开工日期按建设方、总监批准的开工日期为准。确保在90天内完成所有工程项目。 (二)、质量目标 本工程质量等级目标:合格争创市优质工程。分项工程检验一次合格率达100%。优良率达到90%以上。 (三)、安全文明与环境保护目标 文明施工目标:创立市文明工地,力争市文明工地。 杜绝因工死亡、重伤事故。 文明施工严格执行市有关文明施工标准要求,实行围栏作业。配置各类工程指示、宣传牌图。施工管理人员挂牌上岗、行为文明。争创文明施工工地。 执行国家、地方政府有关文明施工及环境保护的法令、法规、条例,确保创立全线的文明施工工地。 二、施工组织总体主导思想 整体组织方案如下: 本工程遵循先深后浅的原则,把好每道工序的质量关。

一般市政道路施工组织设计word文档良心出品

雨佳路(团旗山路~巷子路)道路建设工程 施工组织设计 十七冶雨佳路(团旗山路~巷子路)道路建设工程项目经理部

2016年8月1日

施工组织总设计审批表

第一章工程概况 第二章编制依据及编制说明 第三章项目组织机构 第四章施工部署 第五章施工总平面布置 第六章施工网络进度计划 第七章资源配置计划 第八章主要施工方法 第九章质量管理计划 第十章安全管理计划 第十一章环境、文明施工管理计划第十二章季节性施工措施目录 12 13 16 34 40 44 47

第一章 工程概况 1. 工程概述 1.1 承建项目名称:雨佳路(团旗山路 ~巷子路)道路建设工程 1.2 工程简介 本项目是连接团旗山路与慈湖片区北部的重要次干路。因此雨佳路的建设, 对该区域内骨架路网的完善起到重要的作用, 加快该区域内经济发展, 有着十分 重要的意义。雨佳路(团旗山路?巷子路)长约 0.974km ,呈东西走向,东起团 旗山路,西至巷子路,为城市次干路,规划道路红线宽30m ,设计车速40 km/h 。 总工期 150日历天,计划开工日期: 2016年7月25日,(实际开工日期以监理 工程师签发的开工令为准) ,计划竣工日期: 2016 年12月 30日。 1.3 1.10 创优目标:黄山杯 项目地点:霍里杨坝村村部 业主单位名称:马鞍山市慈湖高 新区管委会 项目总承包单位名称:中国十七冶集团有限公司 设计单位名称:马鞍山市城乡规划设计院有限责任公司 监理单位: 业主要求工期: 2016年12月 30日完成 业主要求质量目标:合格工程 1.4 1.5 1.6 1.7 1.8 1.9

市政道路施工组织设计方案样本

施工组织设计方案 工程名称:株洲市董家塅高科园航空大道望云路段新建工程 编制单位:湖南省株洲森宝建筑工程有限公司 编制时间:二O一六年五月

目录 第一某些:施工组织设计6 第一篇编制阐明和根据6 第二篇工程概况6 第三篇施工进度筹划7 第四篇施工平面图布置7 第五篇施工布置8 一、施工准备8 二、项目管理机构9 三、施工力量组织10 四、施工作业班次10 五、建立现场协调会制度 11 第六篇重要施工办法及技术办法 11 一、施工准备11 二、道路施工测量 13 三、道路工程 14 (一)、设计概况14 1. 重要技术原则15 2. 道路横断面设计15 3. 路面构造设计 15 (1) 机动车道某些16 (2)人行道某些16

1. 路基土方工程 19 (1) 施工准备 19 (2) 土方路堑开挖 19 (3) 填方路基施工 20 2. 水泥稳定石粉渣底基层、基层21 (1) 准备工作 21 (2) 施工要点 22 (3) 操作办法 22 3. 混凝土路面 23 4. 人行道 29 5. 沿线设施施工 30 三、给水管道工程 31 (一)、设计概况31 (二)、施工办法 31 1. 管沟开挖:31 2. 给水管道基本:31 3. 管道安装办法;32 4. 管道实验 34 5. 管道回填 35 四、排水管道工程 35 (一)、设计概况 35

(四)、排水管道闭水实验 37 (五)、工艺和安全规定 38 五、电缆沟工程 40 (一)、设计概况40 (二)、施工规定 40 (三)、施工办法 41 六、通信管理工程45 (一)、设计概况 45 (二)、施工规定 46 (三)、施工办法46 七、道路照明工程 48 (一)、设计概况 48 (二)、施工规定 48 (三)、施工办法48 第七篇重要材料、机械、劳动力需用量筹划 48 一、重要材料需用量筹划48 二、施工机械状况阐明一览表 49 三、重要劳动力需用量筹划 50 第八篇季节施工办法 50 (一)、雨季施工办法50 (二)、炎热天气施工办法51

道路工程施工组织设计全面

第一部分组织篇 第一章编制说明 1、编制依据 1.1招标文件及业主提供的施工图纸 XXXXXX新建工程施工二标段施工招标文件 XXXXXX新建工程施工二标段工程工施工图 1.2工程应用的主要法规 《中华人民共和国建筑法》 《中华人民共和国环境保护法》 《中华人民共和国安全生产法》 《河北省建设工程质量管理条例》 《河北省建设工程安全生产管理条例》 1.3工程应用的相关规范、规程和质量评定标准 《公路路基施工技术规范》JTG F10—2006 《公路路面基层施工技术细则》JTJ /T F20—2015 《公路沥青路面施工技术规范》JTG F40—2004 《市政基础设施工程施工质量验收统一标准》DB13(J)53—2005 《市政基础设施工程施工质量验收通用规程》DB13(J)54—2005 《市政道路工程施工质量验收规程》DB13(J)55—2005 《城镇道路工程施工及质量验收规范》CJJ1-2008 《给水排水管道工程施工及验收规范》(GB50268-2008) 《给水排水构筑物工程施工及验收规范》(GB50141-2008) 《混凝土和钢筋混凝土排水管》(GB/T11836-2009) 2、编制原则 2.1创精品工程,实现质量目标 依据招标文件要求和创精品工程的原则,以高起点、高标准进行施工准备和施工部署,选用我公司具有丰富施工经验的优秀经理、组建我公司最有战斗力的项目经理部,加强施工组织,优化设备、人员的配置,严格工程质量控制,

创建精品工程,确保质量目标的实现。 本着“百年大计,质量第一”的原则。严格按照ISO9002国际质量体系对工程进行质量管理,科学组织施工,把好各施工工序的施工质量关,以高标准的工序质量来确保全部工程的施工质量,创精品工程。 2.2确保实现安全目标 响应招标文件要求,以设计文件及有关规范为依据,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工方案,配备性能优良、配套的施工设备,确保实现安全目标,确保施工安全。 2.3确保工期目标 响应招标文件要求,依据我公司现有的技术水平、施工管理经验和设备配套能力,科学统筹安排施工进度,安排体现合理、高效,施工区段划分做到协调统一,均衡生产,以确保本工程施工总工期。 2.4确保实现环保目标 严格执行河北省相关法律、法规,保护环境、文物,争创文明工地。施工中采取周密的有效的环境保护措施,使之对环境破坏最小,占用场地合理,并注意搞好及当地居民之间的协调关系,避免扰民和民扰事件的发生,使本工程成为文明施工的典范。 2.5施工工艺及施工规范,设计要求相符,并达到完善。 2.6加强施工管理,降低工程造价。 第二章工程概况 1、工程概述 1.1设计状况 为配合XXXX的开发建设,提供市政基础配套设施,提高全区的交通通行能力,修建本路非常必要。 1.2现况状况: XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX XXXXXXXXXXX 1.3道路新建主要工作内容: 本工程道路设计包括道路的平面、纵断面、标准横断面、路面结构、横断

公路道路施工组织设计方案范本(完整版)

目录1.编制依据 1.1 编制说明 1.2 编制依据 2.工程概况 2.1 工程概况 2.2 主要工程项目工程量 3.施工总体部署及安排 3.1 施工组织管理及目标 3.2 施工总平面布置 3.3 临时设施 3.4 施工进度计划安排 4.施工主要工序及技术措施 4.1 施工前期准备 4.2 施工工艺流程 4.3 施工安排 4.4工程具体施工步骤 4.5排水工程施工 4.6相涵施工 4.7道路施工 5.本工程计划投入的设备表 6.工程质量保证措施

7.工程工期保证措施 8.工程安全生产保证措施9.工程文明施工保证措施10.工程成本保证措施11.工程季节性施工保证措施12.工程环保措施 13.附图及附表

1.编制依据 1.1 编制说明 本施工组织设计是我单位在对南湖新城市政配套工程六标段进行了认真的现场勘察以及在综合各个方面的因素之后进行的全盘部署。在做到安全和质量有所保障的前提下,积极保证施进度,并在施工中严格按照程序执行,努力做好各个方面的协调工作。至始至终贯彻本公司“重质量,保安全,建设一流工程”的宗旨,为业主和广大市民提供满意优质的市政工程项目。 1.2 编制依据 《南湖新城市政配套工程施工图设计》 《南湖新城市政配套工程招标文件》 《南湖新城市政配套工程招标答疑文件》 以及招标文件所示有关本工程的技术标准和规范以及我单位从事类似工程的实际施工经验。 2.工程概况 2.1 工程概况 南湖新城紧临南湖,场地范围北至机场三路,南抵南湖新城路,西起丁字桥路,东临珞狮南路,总面积114公顷。依据城市总体规划,未来的南湖新城将是一个环境宜人、交通便利的居住新区。城市快速路珞狮南路、主干道丁字桥路沿场地东西两侧通过,与南北向次干道石牌岭路、出版城路、东西向次干道机场三路、武梁路以及支路机场四路、南湖新城路共同组成新城内棋盘式路网。路网内道口间距为350~650米,路网密度为

相关主题
文本预览
相关文档 最新文档
