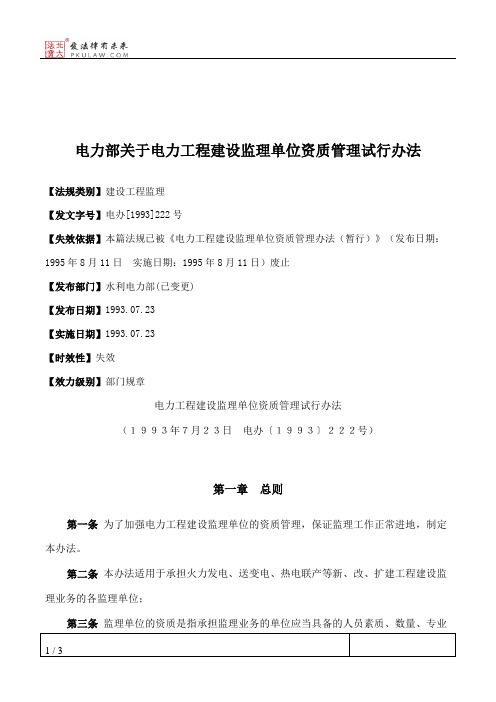

第一章总则

第一条为了加强电力设备监造单位的资质管理,提高设备质量,保证监造工作正常进行,特制定本办法。

第二条本办法适用于火电、水电、输变电工程、主机及主要辅机设备监造工作,其它设备可参照执行。

第三条监造单位的资质是指承担监造业务的单位应当具备的人员素质、数量、专业技能,技术装备、管理水平、监造业绩、社会信誉和自有资金等。

第四条电力设备监造单位的资质管理工作由电力部设备监造领导小组负责。

第二章监造单位的设立

第五条监造单位必须向电力部设备监造工作的主管部门提出申请,由主管部门在审查其资质,核定其监造业务范围,颁发监造资质等级证书后,再向工商行管理部门注册登记,领取工商营业执照。

第六条监造单位资质申请书,应包括下列内容:

(一)单位名称和地址;

(二)法定代表人及总监造师姓名、年龄、性别、学历、专业、职称、工作简历及监造业绩复印件;

(三)人员总数和专业监造工程师人员一览表,包括姓名、年龄、专业、职称、技术工作年限及资格证书复印件;

(四)所有制性质和章程;

(五)自有资金数额;

(六)单位或主要成员从事电力设备监造的业绩;

(七)技术装备情况;

(八)拟申请的监造单位业务范围和等级。

第七条监造单位的资质审批:

甲、乙级监造单位资质,由所在地区的主管部门审核签署意见后再报电力部监造资质领导小组审批。

第八条电力设备监造单位资质按火电、水电、输变电工程三类,各分为甲、乙两级。各等级的资质标准如下:

火电工程类

(一)甲级

1.已获得总监造师资格人员不少于2人,并且已承担1~2个300MW以上火电建设项目的设备监造任务;

2.工程专业技术人员和管理人员总数不少于20人,并且专业配套齐全。其中专职设备监造工作5年以上的工程师并已获专业监造工程师资格的人员不少于15人,具有高级技术职称的不少于4人;

3.自有资金不少于100万;

4.监造业绩好。

(二)乙级

1.已获得总监造师资格人员不少于2人,并且已独立承担1~2个300MW或100MW 以上火电建设项目设备监造任务;

2.工程专业技术人员和管理人员总数不少于15人,并且专业配套齐全。其中专职设备监造工作3年以上的工程师并已获专业监造工程师资格的人员不少于10人,具有高级技术职称的不少于3人;

3.自有资金不少于50万;

4.监造业绩好。

水电工程类

(一)甲级

1.已获得总监造师资格人员不少于2人,并且已独立承担过100MW或转轮直径5.5m 以上水轮发电机组的监造任务;

2.工程专业技术人员和管理人员总数不少于20人,并且专业配套齐全。其中专职设备监造工作5年以上的工程师并已获专业监造工程师资格的人员不少于15人,具有高级技术职称的不少于4人;

3.自有资金不少于100万;

4.监造业绩好。

(二)乙级

1.已获得总监造师资格人员不少于2人,并且已独立承担过50MW或转轮直径3m以上水轮发电机组的监造任务;

2.工程专业技术人员和管理人员总数不少于15人,并且专业配套齐全。其中专职设备监造工作3年以上的工程师并已获专业监造工程师资格的人员不少于10人,具有高级技术职称的不少于3人;

3.自有资金不少于50万;

4.监造业绩好。

输变电工程类

(一)甲级

1.已获得总监造师资格人员不少于2人,并且已独立承担过330kV及以上输变电设备的监造任务;

2.工程专业技术人员和管理人员总数不少于20人,并且专业配套齐全。其中专职设备监造工作5年以上的工程师并已获专业监造工程师资格的人员不少于15人,具有高级技术职称的不少于4人;

3.自有资金不少于100万;

4.监造业绩好。

(二)乙级

1.已获得总监造师资格人员不少于2人,并且已独立承担过220kV及以下电压等级的电气设备的监造任务;

2.工程专业技术人员和管理人员总数不少于15人,并且专业配套齐全。其中专职设备监造工作3年以上的工程师并已获专业监造工程师资格的人员不少于10人,具有高级技术职称的不少于3人;

3.自有资金不少于50万;

4.监造业绩好。

第九条各监造单位的业务范围如下:

(一)火电工程甲级监造单位可监造各类国产大型电力主机设备及其重要辅机合同产品。主要包括:火电为单机300MW及以上的汽轮机、发电机、锅炉以及冷凝器、高低压加热器、除氧器及水箱、水水热交换器、化水设备、锅炉给水泵、凝结水泵、循环水泵、磨煤机、风机、电除尘器、变压器、断路器、互感器等主要辅机及其它大型压力容器及各相应的控制保护设备等。水电工程甲级监造单位可监造国产水电单机为100MW或转轮直径5.5m以上的水轮机、水轮发电机、变压器、开关、互感器及各相应的主辅设备的控制保护设备。输变电工程甲级监造单位可监造330kV及以上电压等级的变压器、电抗器、断路器、互感器等主要电气设备。

(二)火电工程乙级监造单位可监造国产200MW及以下大、中型电力主机设备及其重要辅机合同产品。主要包括:火电为单机200MW及以下汽轮机、发电机、锅炉以及冷凝器、高低压加热器、除氧器及水箱、水水热交换器、化水设备、锅炉给水泵、凝结水泵、循环水泵、磨煤机、风机、电除尘器、变压器、断路器、互感器等主要辅机及其它大型压力容器及各相应的主辅设备的控制、保护设备。水电工程(项目)乙级监造单位可监造国产水电单机为20MW或转轮直径3m以上的水轮机、水轮发电机、变压器、开关、互感器及各相应的主辅设备的控制保护设备。输变电工程乙级监造单位可监造220kV及以下变压器、断路器、互感器等主要电气设备。

第三章监造单位的资质管理

第十条监造单位的资质等级由电力部设备监造资质领导小组每两年核定一次。对于达不到原定资质等级标准的单位,由资质管理部门给予降级。

第十一条人员素质、管理水平和业绩等已达到高一级标准的单位,可在核定资质等级时申请升级。申请升级时需提交下列资料:

(一)资质升级申请书;

(二)原资质等级证书和营业执照副本;

(三)法定代表人及总监造师的有关证明文件;

(四)监造业务手册;

(五)其它有关证明文件。

第十二条监造单位发生下列情况之一时,需向原资质审批部门办理有关手续:

(一)监造单位分离或合并,应交回原监造资质等级证书,经重新审查资质后换发相应的证书。

(二)歇业、宣告破产或其它原因终止业务,需报资质审批部门备案,并交回监造资质等级证书。

(三)法定代表、总监造师变更,要向原资质审批部门办理变更手续。

第十三条监造单位分立、合并或终止时,必须保护其财产,依法清理其债权、债务。

第十四条监造单位如违反《电力设备监造单位资质管理办法》,或有玩忽职守、弄虚作假、违法乱纪行为的,由电力部视其情节给予通报批评、警告、降低资质等级、责令停业直至收缴资质证书的处罚。

第四章附则

第二十五条本办法由电力工业部负责解释。

第二十六条本办法自颁布之日起施行。

电力工程设备监造单位资质管理办法

电力工业部关于印发《电力工程设备监造单位资质管理办法》的通知 为进一步提高电力设备质量监造水平,加强电力设备监造单位的资质管理,规范电力设备监造市场,特制定《电力工程设备监造单位资质管理办法》,请各单位依照执行。 电力设备监造工作十分重要,在选择设备供应的同时,必须通过招投标确定设备监造单位。在签订设备供应合同的同时,必须一起签订设备监造合同。这是保证电力设备制造质量的一项重大措施,各单位要认真组织实施,不断总结、提高监造能力和水平。 【名称】电力工程设备监造单位资质管理办法 【章名】第一章总则 第一条为了加强电力设备监造单位的资质管理,进一步规范电力设备监造工作,保证设备质量,特制定本办法。 第二条本办法适用于火电、输变电工程的国产主机及主要辅机设备以及主要装置性材料的监造资质,其它设备监造资质可参照执行。 第三条电力工程设备监造单位必须是独立法人、有专门从事设备监造业务的机构。 第四条监造单位的资质是指承担监造业务的单位应当具备的人员素质、人员数量、专业技能、技术装备、管理水平、监造业绩、社会信誉和注册资金等。 第五条电力设备监造单位的资质管理工作由电力工业部电力工程设备监造资质审查领导小组负责,领导小组下设办公室,负责日常资质管理工作,办公室设在电力部成套设备局。 【章名】第二章监造单位资质等级标准 第六条电力设备监造单位资质等级分为全项设备监造甲级资质、全项设备监造乙级资质、专项设备监造甲级资质、专项设备监造乙级资质四种,标准如下: (一)全项设备监造甲级资质 1.具有3年以上设备监造经历,已独立承担过并完成3个单机容量300MW及以上火电建设项目的三大主机及主要辅机设备监造任务;已独立承担过并完成3个330kV及以上电压等级的输变电项目主要设备和装置性材料的监造任务。 2.监造人员资格及人数:专门从事电力设备质量监造并具有相应专业职称、具有设备监造工作经验5年以上的工程师和高级工程师,人数不少于30人,其中从事监造工作5年以上的高级工程师不少于8人。 3.设备监造人员人数配置要求: 汽轮机监造人员不少于4人;锅炉监造人员不少于5人;发电机监造人员不少于3人;大型机械配套设备及电气设备监造人员不少于10人。所需专业配备必须齐全。 4.注册资金不少于200万元。 5.监造组织和质保体系健全。 6.技术装备、检测设备能满足300MW及以上火电机组;330kV及以上电压等级的输变电项目主要设备和装置性材料监造工作的需要。 (二)全项设备监造乙级资质 1.已独立承担过并完成3个单机容量100MW及以上300MW以下(不含300MW)火电建设项目三大主机及主要辅机的设备监造任务;已独立承担过并完成3个220kV输变电项目主要设备和装置性材料的监造任务。 2.监造人员资格:专门从事电力设备质量监造并具有相应专业职称、具有设备监造工作经验5年以上的工程师和高级工程师,人员不少于20人,其中从事监造工作5年以上的高级工程师不少于3人。 3.设备监造人员人数配置要求:汽轮机监造人员不少于3人,锅炉监造人员不少于4人,发电机监造人员不少于2人,大型机械配套设备及电气设备监造人员不少于8人,所需专业配备必须齐全。 4.注册资金不少于100万元。 5.监造组织和质保体系健全。 6.技术装备、检测设备能满足100MW及以上火电机组;220kV输变电设备和装置性材料监造工作的需要。 (三)专项设备监造甲级资质和专项设备监造乙级资质 专项设备监造甲级资质标准按照全项设备监造甲级资质中相应分项设备监造的要求标准执行,人员不少于10人,注册资金不少于100万元。 专项设备监造乙级资质标准按照全项设备监造乙级资质中相应分项设备监造的要求标准执行,人员不少于6人,

(完整word版)设备监造和性能验收试验

附件5 设备监造和性能验收试验 1.总则 1.1 本内容用于协议执行期间对投标方所提供的设备(包括对分包外购设备)进行检验、监造和性能验收试验,确保本公司所提供的设备符合附件一规定的要求。 1.2 本公司在技术规范书生效后1个月内,向招标方提供与技术规范设备有关的监造、检验、性能验收试验标准。有关标准应符合技术规范的规定。 2.工厂检验 2.1 工厂检验是质量控制的一个重要组成部分。本公司严格进行厂内各生产环节的检验和试验。本公司提供的设备签发质量证明、检验记录和测试报告,并且作为交货时质量证明文件的组成部分。 2.2 检验的范围包括原材料和元器件的进厂,部件的加工、组装、试验至出厂试验。 2.3 本公司检验的结果满足附件一的要求,如有不符之处或达不到标准要求,本公司采取措施处理直到满足要求,同时向招标方提交不一致报告。本公司发生重大质量问题时将情况及时通知招标方,处理方案经招标方认可。 2.4 工厂检验的所有费用包括在总价之中。 3.设备监造 3.1 监造依据 根据本规范书的原则要求并按DL/T 586--2008 《电力设备用户监造技术导则》和国家质检总局、原国家计委、原国家经贸委《设备监理管理暂行办法》(国质检质联[2001]174号)等国家有关规定及中国华电集团公司监造管理办法。 3.2 监造方式 文件见证、现场见证和停工待检,即R点、W点、H点。每次监造内容完成后,投标方和监造代表均须在见证表上履行签字手续。投标方复印3份,交监造代表1份。 R点:本公司只需提供检查或试验记录或报告的项目,即文件见证。 W点:招标方监造代表参加的检验或试验的项目,即现场见证。 H点:本公司在进行至该点时必须停工等待招标方监造代表参加的检验或试

机房配套设备安装监理细则

编编制制人人:: 审审核核人人:: 太原理工齐诺信息工程技术有限公司

目录 一、工程概况 二、监理程序 三、质量控制细则 (一)质量控制依据 (二)质量的事前控制 (三)质量的事中控制 (四)质量的事后控制 四、进度控制细则 (一)进度控制依据 (二)进度的事前控制 (三)进度的事中控制 (四)进度的事后控制 五、投资控制细则 (一)投资的事前控制 (二)投资的事中控制 (三)投资的事后控制 六、安全管理细则 七、合同管理细则 八、信息管理细则 九、协调细则

机房配套设备安装专业监理细则 一、工程概况 机房配套设备包括机柜、机架、走线桥架、开关电源、防雷保护系统、蓄电池、动力环境监控及各类缆线及配套等。对此类工程,我公司项目部特制订本细则。 二、监理工作程序及方法 1、监理工作程序:图纸会审→审核施工组织设计→审核开工报告→分项工程验收(旁站、巡视、审核资料)→竣工初验→报建设单位竣工终验 2、监理工作方法 2.1坚持上道工序不经检查验收不准进行下道工序的原则,上道工序完成先由施工单位进行自检,认为合格后通知监理工程师,工程师在24小时内到现场验收,验收合格后签署验收报验单方可进行下道工序。 2.2隐蔽工程检查验收 隐蔽工程完成后,先由施工单位自检,自检合格后,填报隐蔽工程质量验收通知单,报现场监理工程师,工程师签认隐蔽验收单后方可隐蔽。 2.3监理的工作方法 监理工程师一般采取现场巡视,发现问题及时解决;对工程的关键点如基础砼浇筑等旁站监理;对工程材料实施见证取样试验。 基站工程监理可确定见证点和停止点,见证点为在规定的关键工序施工前,承包商按程序报验后监理有员届时未到场,则施工人员有权继续进行该工序的操作;停止点为承包商按程序报验后监理届时没到场,但施工人员不得进行下道工序,必须等待监理人员到场验收合格后才能施工,如钢筋预埋件隐蔽工程、避雷接地工程等。 2.4工程变更、设计变更或技术核定的处理 工程中所有变更均由总监理工程师审核签字后才能实施,参建各方均不得自行进行变更。 2.5行使质量监督权,下达停工指令 为了保证工程质量,出现下述情况之一者,监理工程师有权指令施工单位

设备监造管理制度

设备监造管理制度-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

设备监造管制度 第一章总则 第一条为保证************项目设备的制造质量、落实制造进度、监控制造过程,加强设备监造管理工作,规范监造活动,根据公司有关质量管理规定,制定本办法。 第二条设备监造(含进度监造及催交)是指相关职能部门按照合同,选派人员对设备在生产过程中的工艺流程、制造质量及进度、包装储运等进行监督的活动。 第三条在合同约定的范围内,按照法律法规、规章和标准,对设备制造过程的质量实施监督管理。监造活动应当遵循独立、公正、诚信、科学、客观的原则,实现监造工作制度化、标准化、规范化。 第四条设备的制造质量由签订设备供应合同的中标厂家全面负责。监造并不减轻制造单位(供应商)的质量责任,不代替本公司相关部门对设备的最终质量验收。 第二章监造的依据 第五条设备监造工作由公司实行统一管理,各主管部门组织实施,协调监造过程中存在的问题。 第六条设备监造依据国家法律法规、相关行业规范标准和规定、设备供货合同、监造合同或协议、会议纪要等。一般包含:(一)国家质检联[2001]174号《设备监理管理暂行办法》。 (二) GB/T19000 -IS09000《质量管理和质量保证》系列标准。 (三)招标文件所规定的并与该设备相关的国家、行业、公司标准; (四)设备合同及相关技术附件、以及其引用的标准、规范,有关经买卖双方代表签署的会议纪要、补充协议等。 (五)监造大纲、监造实施细则以及制造单位企业标准和制造方经审核的该设备的设计文件、工艺文件、检验试验规程、企业标准和质量体系文件。 (六)上述未涉及的地方,以国家相应的法律法规、标准、规范等为准。(七)产品标准按供货合同、技术协议等规定执行,合同中无规定或不明确、不完整的,按下列原则处理:

SZ11-50MVA-110KV变压器监造实施细则(武汉西门子)

仕港变迁建工程 SZ11-50MVA/110kV电力变压器设备监造实施细则 浙江浙电设备监理有限公司 二○一四年十二月二十二日

审批:(监理公司总监) 编审:(监造组总监) 编写:(监造人员) 浙江浙电设备监理有限公司 2014年12月22日

目录 1. 基本信息 (1) 2. 监造信息 (1) 3. 专有(特殊)事项 (1) 4. 监造依据 (3) 5. 见证过程及结果 (5) 6 见证过程中协调处理的有关事项 (10) 7. 监造设备/材料整体评价 (10) 8. 其他..................................................................................... - 9 - 9. 附件................................................................................... - 10 - (1)关键工序见证表 .. (10) (2)发现问题专题报告 (15) (3)主要原材料/组部件文件资料 (16)

1. 基本信息 2. 监造信息 3. 专有(特殊)事项

注: 经采购合同双方商定,与合同、技术规范及本作业规范有差异的部分填入本表。 4. 监造依据 4.1仕港变迁建工程110kV油浸有载变压器采购合同、技术协议。 4.2宁波市电力设计院有限公司《设备监造委托书》。或监造服务合同4.3 相关国家及企业标准 (1)国家、行业、公司标准 GB1094.1-1996 电力变压器第1部分总则 GB1094.2-1996 电力变压器第2部分温升

施工现场各类设备机械安全监理实施细则标准版本

文件编号:RHD-QB-K8875 (管理制度范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 施工现场各类设备机械安全监理实施细则标准 版本

施工现场各类设备机械安全监理实 施细则标准版本 操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 1. 工程概况 (略:由各监理项目部根据施工单位专项方案编写) 2. 编制本安全监理实施细则说明 1) 施工现场有各类设备与机械,若不能正视设备与机械的安全管理往往造成人伤机损事故,为确保安全,进一步完善安全监理工作,现根据施工现场常用设备机械况进行分析与评估,真正做到事前策划,事中控制手段,特编制本专项安全监理实施细则。

2) 本施工现场各类设备机械安全监理实施细则适用于安全监理人员对施工现场各类设备、机械安全监理工作。 3. 施工现场各类设备机械安全监理实施细则编制依据 1) 《建设工程安全生产管理条例》(国务院第393号) 2) 《建筑机械安全使用规程》(JGJ33-2001) 3) 《建筑工程安全检查标准》(JGJ59-99) 4) 《施工现场安全生产保证体系》(DGJ08-903-2003) 5) 《履带起重机安全规程》(JG5055-94) 4. 施工现场各类设备、机械安全监理实施细则

1) 审核要点 ? 操作规程是否齐全。 ? 年检原件、签章手续齐全。 ? 各项验收合格挂牌是否齐全。 ? 日常维修保养记录是否齐全。 ? 操作人员(驾驶员指挥证件是否齐全)。 2) 监理要点 ? 汽车吊: A. 标志 a) 超重性能标牌应有。 b) 吊钩整体无裂纹、破口。 c) 危险断面及钢筋处无变形。 d) 防脱钩保险装置应有,不得施焊。 e) 心轴应完整,固定可靠。 B. 钢丝绳

设备、材料监造管理办法

设备、材料监造管理办法 1.目的 为了保证丽泽金融商务区F02及F03地块工程项目重要设备、材料的制造质量,对重要设备进行监造,是保证建设项目设备采购质量和进度的有效手段。 2.依据 2.1 本项目设备供货合同 2.2国家有关法规、规章、技术标准 2.3设备设计图纸、规格书、技术协议 2.4《设备监造管理暂行办法》国质检质联(2002)174号 2.5设备制造相关的质量规范和工艺文件 3.职责 3.1 质量管理部: 3.1.1 监督抽查监造单位对设备、材料监造质量控制的实施,对设备监造单位提供制造过程中的质量检查和质量控制的信息进行审查。 3.1.2 参与审查监造单位的监造人员资质;抽查驻厂监造工程师是否履行监造职责。 3.2 设计管理部: 负责提供监造设备、材料技术清单和与制造单位签订的技术协议;参加监造设备材料出厂前的检验签收工作。 3.3 物资供应部: 3.3.1 组织关键/重大设备材料的监造工作,推荐监造单位的名单,要求监造单位按合同要求、进度计划完成设备、及材料的监造。

3.3.2 在签订监造设备、材料的采购合同时必须明确实施监造的内容、要求制造厂予以配合监造的具体条款。 3.3.3 向监造单位提供监造所需的技术文件、设计文件、采购合同等有关资料。 3.3.4 委托监造合同签订后,负责报业主备案,并应于每月28日前提交实施重要设备材料监造统计表。 3.3.6 负责组织协调监造设备、材料的进度及出厂检验。 3.3.7 监造任务完成后,在15日内向业主方提交《监造商考核评价表》 3.3.8 在实施监造过程中如发现(生)重大质量问题,必须立即向业主报告。3.3.9 负责收集材料、设备的监造资料,向项目经理部提供监造信息。 3.4 计划控制部: 负责组织监造单位进行招投标、签定合同及办理结算事项。 3.5 监造单位: 3.5.1 监造单位在监造实施前,应将驻制造单位的监造人员履历报送物资供应部。驻制造单位的总监造工程师、监造工程师如有变化,监造单位应书面通知物资供应部。 3.5.2 驻厂监造机构应设项目经理、项目总监、驻厂监造工程师等岗位。驻厂监造工程师的配置人数根据监造设备数量和监造人员的专业等情况而定,驻厂监造组的总人数原则上不能少于5人。 3.5.3 项目经理、项目总监是驻厂监造组的负责人,全面负责驻厂监造组的工作;项目经理、项目总监应具有国家注册设备监理师证书或具有石化工程专业高级工程师职称且有八年及以上石化设备的设计、制造、检验、安装等工作经历。3.5.4 驻厂监造工程师负责设备的监造工作;驻厂监造工程师应具有工程技术类中级以上职称; 3.5.5 监造单位应编制监造设备、材料的监造大纲、监造检验实施细则;

设备监造管理办法

目录 一.总则 (1) 二.设备监造、设备质量验检体系 (1) 三.监造依据 (2) 四.监造合同 (3) 五.监造人员 (4) 六.监造方式 (4) 七.监造工作程序 (5) 八.监造文件 (8) 九.产品质量保证体系审核。 (8) 十.制造厂责任 (9) 十一.附表:质量监造项目表 (10) 表1:电站锅炉质量监造主要内容 (11) 表2:(1)汽轮机主机质量监造主要内容 (16) 表2:(2)汽轮机主要部套及辅属设备 (20) 表3:发电机监造、检验和性能验收试验主要项目 (21) 表4:配套辅机质量监造主要内容 (27) 见证情况汇总表 (32)

设备监造实施细则 一.总则 本着质量第一的原则,依据设备合同规定的标准及要求,客观公正地实施监造,及时准确地提供监造文件资料,全心全意地为华能沁北电厂一期工程服务。 监造目的是督促制造厂严格把好质量关,消除重大质量缺陷,防止一般常见性、多发性的质量问题,使产品制造质量达到合同规定的要求。 按监造合同规定的项目和内容实施文件见证R(监造人员对制造厂提供的有关产品在投料前的原材料、元器件及进入下道工序前的检验检查、试验结果、资料进行核查并签署书面意见)、现场见证W(监造人员与制造人员共同在制造、试验、总装等过程进行现场监督检查,并对其检验或试验结果等文件签署书面意见)和停工待检H(制造厂在进行下一道工序前必须停工等待监造人员参加的检验或试验项目完成并签署书面意见),并对见证负责。采用监造方与用户联合监造组织形式。但质量监造并不代替制造厂的质量检验,制造厂对其产品的质量全面负责。 二.设备监造、设备质量验检体系 为实现沁北电厂一期工程创精品工程,造一流电厂,争创“鲁班奖”,最终实现二高、一低的建设方针,把好制造的质量控制是极其重要的基础工作,实施设备制造全过程质量监造和检验。 2.1组织优秀的专业技术骨干人员,对汽轮机、发电机、锅炉、主变、主要辅机、压力容器等重要设备制定监造大纲、确定监造细则。

设备安装工程监理实施细则(1)

滑县德远数码科技广场工程 【设备安装工程】 监理实施细则 编写: 审核: 滑县鸿泰建设监理有限公司 德远数码科技广场项目监理部 2011年7月20日 一、监理指导思想 为实现本工程设备安装施工质量达到设计要求,符合国家标准、规范要求,满足该楼的使用功能和预定的工期目标,特制订本细则。使有关方面对建筑安装工程施工质量监理的具体要求和签证手续清楚明确。监理工程师将坚持“严格控制、积极参与、热情服务”的宗旨。通过“超前监理、预防为主、跟踪监理、动态管理、加强验收、严格把关”的方法,处理协调好质量、进度、投资三个互相制约目标的要求。 二、监理工作依据 1、国家和上级有关工程建设监理方针、政策、法律、法规等。 2、建设单位委托监理合同。 3、建设单位与承包单位签订的施工合同中规定的有关条款。 4、政府批准的建设规划和设计图纸文件。 5、国家和有关部委颁发的各项技术规范、规定,各项工程质量检验评定标准。 6、当地城建部门制定或批准的有关工程建设文件。 三、施工质量监理的主要规范、标准以及有关依据 1、《建筑工程施工质量验收统一标准》 (GB50300-2001)

2、《建筑电气工程施工质量验收规范》 (GB50303-2002) 3、《智能建筑工程质量验收规范》 (GB50339-2003) 4、《建筑给水排水及采暖工程施工质量验收规范》 (GB50242-2002) 5、《通风与空调工程施工质量验收规范》 (GB50243-2002) 6、《建筑电梯工程施工质量验收规范》 (GB50310-2002) 四、建筑安装工程监理原则 建筑安装工程监理工程师在项目总监理工程师领导下,对建筑安装工程施工质量、工期进行监督管理,并协助现场监理工程师做好建筑安装工程与土建及其他分部工程施工的配合、协调工作。 五、施工质量控制 (一)施工准备阶段 1、全面熟悉和掌握设计图纸内容、有关质量控制的技术依据,参与图纸 会审和技 术交底。 2、承包单位应提供有关施工资质证书和管理人员、技术人员资格证书,特殊工种人员要持有操作证上岗,严禁无证上岗施工安装。 3、认真审查施工单位提交的施工组织设计、施工技术方案和施工进度计划,督促帮助施工单位完善质量保证体系和安全保护措施,以确保施工质量和人身安全。 4、用于本工程的材料、器材、构配件和设备应出具原生产厂的质保书或合格证及有关技术资料。施工单位采购的材料、构配件和设备应报审经业主和监理工程师验收。业主提供的材料设备必须符合质量要求,并经监理工程师和施工单位验收,同时做好验收纪录。所有进场材料必要时应按技术要求进行抽样试验,试验合格方可使用,否则不准安装使用。 (二)施工阶段 1、施工单位应严格执行承包合同、设计图纸要求和施工技术规范、规程,随时接受业主和监理单位对施工工艺流程、施工方法和步骤检查。

设备监造管理规章制度

设备监造管制度 第一章总则 第一条为保证************项目设备的制造质量、落实制造进度、监控制造过程,加强设备监造管理工作,规范监造活动,根据公司有关质量管理规定,制定本办法。 第二条设备监造(含进度监造及催交)是指相关职能部门按照合同,选派人员对设备在生产过程中的工艺流程、制造质量及进度、包装储运等进行监督的活动。 第三条在合同约定的范围内,按照法律法规、规章和标准,对设备制造过程的质量实施监督管理。监造活动应当遵循独立、公正、诚信、科学、客观的原则,实现监造工作制度化、标准化、规范化。 第四条设备的制造质量由签订设备供应合同的中标厂家全面负责。监造并不减轻制造单位(供应商)的质量责任,不代替本公司相关部门对设备的最终质量验收。 第二章监造的依据 第五条设备监造工作由公司实行统一管理,各主管部门组织实施,协调监造过程中存在的问题。第六条设备监造依据国家法律法规、相关行业规范标准和规定、设备供货合同、监造合同或协议、会议纪要等。一般包含:(一)国家质检联[2001]174号《设备监理管理暂行办法》。 (二)GB/T19000 -IS09000《质量管理和质量保证》系列标准。 (三)招标文件所规定的并与该设备相关的国家、行业、公司标准; (四)设备合同及相关技术附件、以及其引用的标准、规范,有关经买卖双方代表签署的会议纪要、补充协议等。 (五)监造大纲、监造实施细则以及制造单位企业标准和制造方经审核的该设备的设计文件、工艺文件、检验试验规程、企业标准和质量体系文件。 (六)上述未涉及的地方,以国家相应的法律法规、标准、规范等为准。 (七)产品标准按供货合同、技术协议等规定执行,合同中无规定或不明确、不完整的,按下列原则处理: a 按国家标准; b 国家标准无规定的,按行业标准; c 国家和行业标准均无规定按企业标准; d 引进国外技术生产的产品,按引进技术标准; e 必要时,由买方、设计单位和制造厂家多方共同协商确定技术标准。 第三章监造人员素质要求 第七条一项工程,如果没有一支素质良好的监造人员组成的队伍,设备的质量监督就失去了组织的保证,各项监督工作就不能顺利的展开,监督职能也就不能充分的发挥作用。因此,对监造人员素质有着较高的要求,具体表现为以下几个方面: (一)监造人员应具备本专业的丰富技术经验,并熟悉GB/T19000-ISO9000系列标准和各专业标准;

光伏组件监造及验收要求

附件一设备监造(工厂检验/试验)验收检验 1.概述 1.1 本附件用于合同执行期间对卖方所提供的设备(包括对分包、外购材料)进行工厂检验/试验、监造,确保卖方所提供的设备符合规范书规定的要求。 2. 工厂检验 工厂检验是质量控制的一个重要组成部分。卖方必须严格进行厂内各生产环节的检验和试验。卖方提供的合同设备须签发质量证明、检验记录和测试报告,并且作为交货时质量证明文件的组成部分。 卖方检验的范围包括原材料和元器件的进厂,零部件的加工、组装全过程的检验和试验,直至出厂。 卖方检验的结果要满足技术规范书的要求,如有不符之处或达不到标准要求,卖方采取措施处理直至满足要求。如果在原组件规格型号上有设计变更,卖方须将变更方案实施前书面提供买方,并书面说明变更的原因可能达到的效果及投入商业运行后可能造成的后果。卖方发生重大质量问题时将情况及时通知买方。 3. 设备监造 3.1 一般要求 买方将委托监造方对卖方的合同设备进行监造。买方的监造并不免除卖方对设备制造质量任何所应负的责任。 卖方应在设备计划生产前5天将设备生产和发货计划提交给监造方。监造方在获知组件生产计划后向卖方派驻监造代表,并完成对于

卖方生产先决条件和原材料备料情况的核查确认。 买方委托的监造代表有权查阅与监造设备有关的技术资料,卖方积极配合并提供相关资料的复印件。 合同设备的重要部件和专用部件未经买方允许,卖方不得擅自调换。 买方监造代表有权随时到车间检查设备质量生产情况。 卖方给买方监造代表提供专用办公室及通讯、生活方便。 3.2 监造依据 3.2.1 委托方与制造厂签订的设备供货合同、技术协议和相应的附件。原始招标和投标(中标厂家)的有关文件。 3.2.2 DL/T586-2008《电力设备监造技术导则》。 3.2.3 原国家电力公司颁发的“国电电源〔2002〕267号”关于《国家电力公司电力设备监理实施办法》的通知。 3.2.4 监理方与委托方签订的监理服务合同及其附件。 3.2.5 制造厂同类型产品的技术规范和要求。 3.3 监造方式 监造工作采用驻厂监造方式,从设备制造用原材料备料至全部设备包装发货,监造工程师对整个过程均实施监督,同时在整个监造过程中设置特定的监造控制见证点,对于特点环节和工序实施特点的监督和控制。 针对本合同采购设备主要设置了文件见证点(R点),现场见证点(W点),抽查检验点(I点)。文件见证点(R点)主要指由监

金属结构设备制造监理实施细则

2 金属结构设备制造监理实施细则 一、总则 (1)本细则依据业主单位与金属结构设备制造工厂签订的金属结构设备制造合同文件(以下简称“合同文件”)、DL/T5039—95《水利水电工程钢闸门设计规范》和DL/T5018—94《水利水电工程钢闸门制造、安装及验收规范》以及其他有关技术标准编制。 (2)本细则适用于水利水电工程钢闸门(包括各类弧形闸门和平面闸门中的工作闸门、事故闸门、检修闸门等)及其埋件制造项目监理。 (3)金属结构设备制造监理机构按驻工地的金属结构设备制造监理处、驻厂设备制造监理站两级设置。设备制造厂应按合同文件规定接受监理机构的监理。 二、开工许可证的申请程序 (1)项目机构。合同签订后,监理机构应督促设备制造工厂针对所承担工程项目成立专门的金属结构设备制造项目机构,明确项目机构的组织、岗位、人员及其质量责任。 (2)质量保证体系。合同签订后,监理机构应督促设备制造工厂按合同文件规定建立质量保证体系,明确有关质量责任人员及其质量职责。 合同签订后30d,监理机构应督促设备制造工厂按合同规定的技术要求,完成质量计划编制,并报监理机构批准。质量计划应包括以下内容: 1)质量目标和质量方针。 2)质量保证体系及运行网络。 3)人员及培训计划。 4)设备(包括大型工装、胎模具)计划。 5)材料准备情况。 6)主要工艺路线和流程。 7)车间、场地安排计划。 8)其他应报送材料。 (3)设备制造工艺文件。分项设备制造开工14d前,监理机构应督促制造工厂根据合同技术条款、设计图样及合同规定应执行的技术标准,完成设备制造工艺文件编制并报监理机构批准。设备制造工艺文件应包括以下内容: 1)工程概况。 2)工艺路线,包括工艺路线中质量控制点和质量控制停止点的设置情况。 3)工艺过程卡,包括下料、坡口加工、拼装、焊接、校正及机加工等工序、工步的质量控制要求,检测方法及记录表格。 4)检验和试验,包括检验和试验程序、检验项目、合格标记及记录表格。 5)人员安排和计划(可用专项报告报送)。 6)材料采购及管理(可用专项报告报送)。 7)机械设备配置与大型工艺装备。 8)安全措施。 (4)专项工艺文件。设备制造工艺过程中,对产品质量起决定作用的关键工序,例如属于一、二类焊缝的焊接,以及不易或不能通过最终检验和试验充分得到验证的特殊工序,例如铸造、锻造及热处理过程中的部分工序等,监理机构应督促设备制造厂事先制订专项工艺文件报监理机构批准。 (5)设备制造进度计划。监理机构应督促设备制造工厂按每台制造设备合同交货期,逐月编制落实到每个生产车间、每道加工制造工序、每个工作日的设备制造月进度计划报监理机构批准。

设备监造管理暂行办法

国开新能源科技有限公司 设备监造管理暂行办法 第一章 总则 第一条 为规范国开新能源科技有限公司(以下简称“公司”)建设项目的设备监造工作,加强对设备质量和进度的监督管理,确保建设项目的顺利进行,根据公司《项目建设工程管理制度》及有关规定,特制定本办法。 第二条 本办法适用于公司全资、控股的新能源建设项目(含新建、扩建及改建工程项目)设备的监造管理。 第三条 设备监造是指公司按照设备采购合同的约定,对设备制造单位的质量管理体系,以及设备制造过程中的材料选用、标准执行、加工工艺、检验结果、生产进度等进行监督的行为。设备监造的范围主要包括电池组件、逆变器及主要电气设备等。 第四条设备监造需依据设备有关技术标准及设备采购技术规范书的有关规定进行。设备监造不能代替设备检验、验收等工作。 第五条在条件许可的情况下,公司直接进行设备监造工作。在公司自身不具备设备监造的情况下,为提高设备监造的专业性和工作效率,公司可委托专业的设备监造单位执行设备监造工作。 第二章职责分工 第六条 公司工程管理部为设备监造工作的归口管理单位,主

要职责为: (一)起草设备监造有关规章制度; (二)编制年度监造工作计划; (三)制定有关设备的技术规范文件; (四)提出设备监造单位的采购需求,制定设备监造的技术规范文件; (五)考核设备监造工作; (六)负责设备监造工作的信息管理、发布工作,组织开展设备监造经验交流等。 第七条 公司采购部按照公司采购有关规定办理设备监造单位的委托管理,安排与设备供应商、监造单位签署设备采购合同(含技术规范文件)及监造合同(含技术规范文件),协助工程管理部协调项目公司(项目部)、设备制造单位及设备监造单位的工作。 第八条项目公司(项目部)是设备监造的直接责任主体,负责明确设备监造单位执行设备监造的工作流程和技术规范,指导、监督设备监造单位的工作,并按周将设备监造情况反馈至工程管理部。 项目公司(项目部)根据需要派出代表对监造过程进行监督检查,对质量和进度的不符合项、缺陷等应及时上报工程管理部。 第九条 监造单位接受公司委托实施设备监造工作,其主要职责包括: (一)成立由总监造工程师、专业监造工程师及驻厂监造代表

电力设备用户监造技术导则

电力设备用户监造技术导则

电力设备用户监造技术导则

第四章监造工作程序与内容 第十八条监造工作程序: (一)熟悉设备困纸、技术标准、制造工艺以及设备供货合同中的有关规定。 (二)编制《设备监造大纲》和《设备监造实施计划》,经总监造工程师审核 批准后报送委托人备案。 (三)核查制造单位提供的生产计划和有关质量体系,并提出核查意见。 (四)核实制造单位主要分包方的资质,情况、实际生产能力和质量管理体系 是否符合设备供货合同的要求。 (五)熟悉制造单位的检验计划和检验、试验要求,确认各制造阶段检验、试验的时间、内容、方法、标准以及检测手段。 (六)对设备制造过程中拟采用的重大新技术、新材料、新工艺的鉴定和试验报告进行审核,签署意见,并通知委托人予以确认。 (七)查验主要零件的生产工艺设备、操作规程和有关人员的上岗资格,并对 设备制造和装配场所的环境进行查验。 (八)对制造设备的主要原材料、外购配套件、毛坯铸锻件的证明文件及检验报告和外加工件、委托加工材料的质量证明以及制造单位提交的检验资料进行 查验。 (九)对设备制造过程进行监督和抽查,深入生产场地对所监造设备进行巡回检查,对主要及关键零部件的制造质量和制造工序进行检查与确认。 (十)监造人员应按制造单位检验计划和相应标准、规范的要求,监督设备制造过程的检验工作,并对检验结果进行确认。如发现检验结果不符合规定,应及时通知制造单位进行整改、返工或返修;对当场无法处理的质量问题,监造人员应书面通知制造单位,要求暂停该部件转入下道工序或出厂,并要求制造单位处理;当发现重大质量问题时,必须立即向制造单位出具书面停工通知, 并及时报告委托人。 (十一)监督制造单位的设备装配和整体试验等过程。 (十二)按设备制造合同的规定核实制造单位提交的制造进度付款单,提出核实意见,报总监造工程师批准后开据有关证明,提交委托人作为委托人向制造 单位支付设备款的依据。

静设备监造工作标准化

文件编号CSEI/QM-3-B36 共页23 作业指导文件标题静设备监造规则修订号0 静设备监造规则 编制:审核:批准:日期:日期:日期:

作业指导文件标题静设备监造规则修订号0 静设备监造规则 1 目的 1.1 1.2 1.3 为适应社会经济的发展需要,使特检中心静设备监造工作标准化、规范化,保证特检中心静设备监造工作的质量,参照有关国家标准,结合特检中心的监造工作经验和质量体系要求,特制定本规则。 本监造规则是特检中心进行静设备监造工作的通用要求,所有静设备的监造工作都应遵循本规则的规定。 本规则仅适用于代表甲方在条件下对采购产品在制造厂内的质量监造(含外协件和外购产品),不代替国家或行业主管部门的监督检验和设备到工地后的质量验收。 2 3 适用范围 本规则适用于特检中心承担的静设备监造工作,如承压或非承压的容器、塔设备、反应器、换热器、钢结构及其附件的驻厂或验收检验(监造)工作。 职责 3.1 3.2 3.3 3.4 3.5 对于特检中心承揽的项目,由特检中心主任或副主任指定一名具有相应资格和 经验的人员作为项目负责人,同时指派参加监造人员组成监造组。 对于部门承揽的项目,由部门负责人指定一名具有相应资格和经验的人员作为 项目负责人,同时指派参加监造人员组成监造组。 特检中心领导或部门负责人应该保证派出的监造人员具有法规标准和特检中心 规定的资格,对于项目负责人,除具有相应的资格外,还应具有与项目难度相 适应的经验。 主任工程师负责监造方案、记录、监造报告、产品监造总结的审核。 项目负责人负责组织项目策划、合同编制、方案制定、监造项目的实施、现场 监造质量抽查、定期巡视、发现问题的处理、监造周报的审阅、安全监督、监

机械设备安全监理细则示范文本

机械设备安全监理细则示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

机械设备安全监理细则示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、工程特点: 本工程位于淮安中心地块,东面为徐家湖路,南面为 清安河,西面为淮海南路,北面为延安东路。二期工程设 计有:一层地下室、人防、两栋28层、两栋26层住宅楼 建筑高度分别为85.8m、83.8m、80.0M、一栋3层商业 楼建筑高度15.0m、总建筑面积79225.6㎡;其中地下室 建筑面积5591㎡,使用功能为人防、汽车车库、自行车车 库、消防水池、配电房等;住宅建筑面积65787.9㎡,商 业、办公、文娱建筑面积7138.73㎡,物管用房277.91㎡,社区活动中心264.84㎡;±0.000为黄海相对标高10.990m。自然地面标高10.450m,地下室底板面标高-5.4m,筏板厚500mm。

设备监造管理心得

电力设备的监造管理心得 摘要: 摘要:电力工业体现出设备密集、技术密集、资金密集的特点,在电力设备制造过程中,通过合理的科学合理的监造管理,可以进一步提高设备的可靠性及经济性。文章在阐述电力设备监造业务内容的基础上,分析电力设备制造过程存在的主要问题,最后基于监造管理的角度提出几点建议措施。论文旨在对电力设备制造监造工作实践提供经验交流与借鉴。 关键词: 关键词:电力设备;监造;管理体会 在电力系统运行过程中,电力设备运行的安全性与稳定性会对整个电网运营的可靠性产生决定性影响。现阶段我国电力建设产业迅速发展,而要保证建设项目顺利投产、保证电力设备在投产后运行的安全性与稳定性,需要电力建设人员要付出很多精力,并做很多细致工作,其中设备监造是保证设备质量的重要环节。一、正确认识电力设备监造业务的主要内容设备监造人员要深入设备制造厂家,对设备制造过程进行全程监控,从根源上保证设备质量,防止不合格设备出厂。具体而言,电力设备监造主要内容包括以下几个方面:首先,对设备相关设计图纸、技术标准及制造工艺文件进行全面检查,了解合同条款,审核制造单位分包方的资质情况及生产能力;其次,对主要零部件的生产工艺、操作规程、制造场所的环境条件进行查验,分析原料、外购配套件、毛坯铸锻件的质量检验报告及相关质量证明文件;再次,分析重要部件的生产质量保证体系及落实情况,了解主要附件的组装过程;对制造单位的检验计划、试验要求、检测手段等进行核查;参加部套试验、联动试验、总装及出厂试验等过程;最后,根据制造单位的检验计划、质量标准等对设备的质量管理工作进行全程监控,对最终的质量检验结果予以确认。二、电力设备制造存在的主要问题分析电力设备制造过程中存在诸多工艺问题、管理问题、质量问题,不过这些不是本文讨论的范畴,基于设备监造的角度分析电力设备制造存在的问题,主要体现在以下几个方面:首先,设备制造商存在过度分包、转包的行为,导致设备质量存在隐患。电力工程建设发展迅速,而设备生产供应商的生产能力却与市场发展不匹配,在利润的驱使下,很多供应商承接了超常规模的设备订单与制造任务,一理无法完成制造任务,就会在不经业主同意的情况下私自分包、转包,但是却无法保证分包商的生产资质;更有甚者,有些供应商仅负责所承接工程设备项目的技术设计,加工制造工艺几乎全部转给其它企业,最常见的设备包括电除尘器、水处理、脱硫、除氧器等,导致设备质量得不到有效保证。其次,设备供需矛盾突出,某种程度上导致设备业主与监造单位处于被动地位。由于电力市场发展迅速,市场需求导致电力设备存在供需矛盾,一些具有相关资质的制造单位任务超负荷,影响到设备的生产周期与生产质量;而另外一些小制造商由于缺乏相应的技术力量,不具备承接订单的能力,有些甚至未配备基本的质量检验机构及专业检验人员,这种作坊式加工企业无法保证产品的技术工艺,导致设备存在质量隐患,最突出的问题即为外观质量问题。最后,市场竞争无序化,导致一些设备制造商刻意简化制造工艺或降低材等级,随意变更设计参数,无法保证设备的正常使用性能,降低了设备运行的安全性与稳定性。三、做好电力设备监造管理工作的几点建议越来越多的电力安全事故为电力系统的运营管理敲响警钟,电力设备监造管理不仅对监造人员的综合素质、专业能力提出了较高要求,还要从以下几个方面加强监造效果: 1. 加强集中监造管理,扩大监造范围针对设备制造商逐步推进集中监造作业规范化管理。首先,要加强合同签订管理,保证合同条款所涉及到的技术参数与招投标文件保持一致,从源头上提高设备生产质量,从而保证电力系统运行的稳定性。其次,监造单位要加强现场派驻检查,对制造商的生产过程进行全程监控,及时发现问题,将设备质量隐患控制在最小范围内;对供应商、监造单位、质量管理单位等进行定期检查,对设备制造过程中存在的各类问题做出及时处理。最后,要在招投标文件及合同范本中明确质量监督的具体方法及要求,提高质量管理方法的可操作性。 2. 建立产品质量监督信息管理系统设备业主方要建立完善的质量监督信息管理系统,将监造管理信息集在中信息平台上,通过计算机信息技术对各个设备制造商的履约信息进行集中监控。监督信息管理系统

水泵设备监理细则

港口抽黄灌区西泉泵站更新改造工程 水泵制造监理实施细则 1监理依据 1.1设备制造监理服务合同。 1.2 港口抽黄灌区一级站、西傲泵站更新改造工程,采购招标文件、承包商投标文件、设备采购合同及技术协议。 1.3 国家及行业现行标准、规范及强制性条文。 2监理程序 2.1 制造商质量保证能力的审核 2.1.1 质量保证体系 2.1.2 机器设备、工艺装备、检测工具器具、试验装置 2.1.3工艺规程、检验规程(计划) 2.1.4 操作人员、检验试验人员资质 2.2 原材料、外购外协零部件质量证明文件(检测报告),制造商复检报告 包括:泵盖、泵体、叶轮、密封环、泵轴、轴承、轴承体、轴套、填料套、水封环、联轴器、测温元件等。 2.3 制造工序质量监理 2.3.1 监理方式:文件见证(R)、现场见证(W)、停止点见证(H)、巡检(P)。 2.3.2 按照水泵(S600-12/6A)的制造工艺流程,对关键工序采取现场见证(W)或停止点见证(H)的方式进行监理。对非关键工序采取文件

见证(R)或巡检(P)的方式进行监理。 2.4 水泵试验及合同验收 水泵试验由业主、监理单位、承包商、制造商四方共同现场见证,按设备采购合同进行验收。 2.5 设备出厂 水泵验收合格后,由驻厂设备监理工程师签发水泵出厂签证单或在发货清单上加盖“设备监理工程师专用章”(一式三份,承包商/ 制造商、业主和监理单位各执一份),承包商/制造商即可按合同规定将水泵运往指定地点。 3监理内容及监理方式 水泵制造过程的监理内容和监理方式,将结合制造商质量检验计划及下表所列要求实施。 主要检测项目应提供检测记录、试验项目应提供试验报告,复印件需加盖质量部门印章。

内蒙电网公司进行设备监造管理的体会与探讨

内蒙电网公司进行设备监造管理的体会与探讨摘要:电力设备监造工作是促进设备监造活动规范有序进行的有效手段,是电力工程项目全面质量管理的一项重要环节,在确保工程整体投资效益和电网安全稳定运行中起着重要作用,体现了明显的经济效益和社会效益。为实现对电力设备质量的有效管理,本文从电力设备监造的必要性角度分析,并对设备监造管理的要点进行探讨,对规范、科学地组织和开展监造工作提出了宝贵的可操作性意见。 关键词:电力设备;设备监造; abstract: in order to realize power equipment effective quality management, this article from the supervision of electrical equipment necessary angle analysis, and the supervision management of the key points discussed, to normative, scientific to organize and carry out the work of supervision and put forward valuable maneuverability opinion. key words: power equipment; equipment supervision 中图分类号:f626.112文献标识码: a 文章编号:2095-2104(2012)07-0020-02 一、开展电力设备监造的必要性 电力工业是设备投资大、技术性强、国家控制的企业。为适应电力生产、建设的迅速发展,提高设备的可靠性、经济性、维修性,
