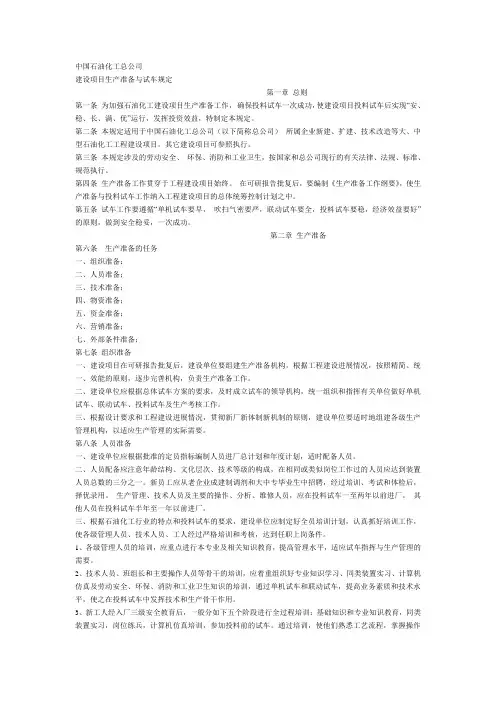

中国石油化工股份有限公司建设项目生产预备与试车规定

(2008年7月9日)

第一章总则

第一条为加强石油化工建设项目生产预备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产预备工作贯穿于工程建设项目始终。在可行性研究报告批复后,要编制《生产预备工作纲要》,将生产预备与投料试车工作纳入工程建设项目总体统筹操纵打算中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产预备

第六条生产预备的任务:

(一)组织预备;

(二)人员预备;

(三)技术预备;

(四)物资预备;

(五)资金预备;

(六)营销预备;

(七)外部条件预备。

第七条组织预备

(一)建设项目在可行性研究报告批复后,建设单位要组建生产预备机构,编制《生产预备工作纲要》,依照工程建设进展情况,按照精简、统一、效能的原则,负责生产预备工作。

(二)建设单位应依照总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)依照设计要求和工程建设进展情况,按照现代化治理体制的要求,建设单位要适时组建各级生产治理机构,以适应生产治理的实际需要。

(四)对合资企业或引进装置从组织预备开始就要力争掌握工作主动权。

第八条人员预备

(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体打算和分年度打算,适时配备人员。

(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用一般高等院校、高职学校等毕业生补充。

人员配备应注意年龄结构、文化层次、技术和技能等级的构成,在相同或类似岗位工作过的人员应达到项目定员的三分之一以上。

要紧治理人员、专业技术人员应在投料试车1-2年往常到位。操作、分析、维修等技能操作人员以及其他人员应在投料试车半年至1年往常到位。

负责生产预备工作的骨干人员,要有丰富的生产实践和工程建设经验,在建设项目可行性研究报告批复后,由建设单位商请股份公司工程部及其它有关部门酌定。

(三)建设单位应依照石油化工行业特点和投料试车的要求,按照建设和治理国际先进、国内一流石化企业的目标,紧密结合新建(改扩建)项目实际,制定好全员培训打算,以能力建设为重点,坚持思想作风教育与业务培训相结合、理论培训与生产实践相结合、课堂培训与现场练兵和仿真培训相结合,分层分类开展培训。同时,普遍加强HSE治理体系相关知识和事故预案演练培训,强化安全、环保、职业卫生意识,提高防范与处理事故的能力。各级治理人员、专业技术人员、技能操作人员要通过严格培训和考核,满足装置顺利开车和长周期安全运行的需要。

1.对各级治理人员,重点围绕国际先进治理理念与治理方法先进治理工具与软件、中国石化经营治理有关规定及内控治理制度、本单位治理体制与规章制度、项目可行性研究报告、总体设计等内容,要紧采取集中授课、交流研讨、对口实习、自学辅导等方式开展培训,使经营治理人员既精通治理又明白技术,具备较强的组织治理、团队建设和沟通协调能力,以适应试车指挥和生产治理的需要。

2.对各类专业技术人员,针对新建项目集中操纵程度高、工艺流程复杂、治理模式新等特点,重点学习掌握各生产装置新工艺、新设备、新操纵技术,要紧采取集中授课、交流研讨、对口实习、仿真培训等方式,着重提高专业技术人员解决实际问题的能力、技术治理和创新能力,特不是消化汲取再创新能力。专业技术人员应与技能操作人员一起参加仿真培训,通过装置开停车、参数调整及事故处理的模拟训练,提高指导开停车和解决生产过程中技术疑难问题的能力。

3.对技能操作人员,以国家职业标准为依据,依照新装置工艺技术特点,开展系统操作和一专多能培训。一般分五个时期进行全过程培训:基础知识和专业知识教育,同类装置实习,岗位练兵,计算机仿真培训,参加投料前的试车。通过培训,使他们熟悉工艺流程,掌握操作要领,做到“三明白六会”(三明白:明白原理、明白结构、明白方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我爱护抢救能力,自我约束能力)。

对班组长等技能操作骨干,还要采取多种方式加强现场治理、生产操作调整及故障推断和应对等能力的培养。各时期培训结束时,都要进

08.07.07(石化股份建〔2008〕268号)《中石化建设项目生产准备与试车规定》

中国石油化工股份有限公司文件石化股份建〔2008〕268号 中国石油化工股份有限公司 建设项目生产准备与试车规定

关于印发《中国石油化工股份有限公司 建设项目生产准备与试车规定》的通知 各分(子)公司: 现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们,请认真执行。 二OO八年七月七日

中国石油化工股份有限公司建设项目 生产准备与试车规定 第一章总则 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。 第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。 第四条生产准备工作贯穿于工程建设项目始终。在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。 第二章生产准备 第六条生产准备的任务: (一)组织准备; (二)人员准备; (三)技术准备;

(四)物资准备; (五)资金准备; (六)营销准备; (七)外部条件准备。 第七条组织准备 (一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。 (二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 (三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。 (四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。 第八条人员准备 (一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。 (二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通

气化投料试车方案解析

气化工段投料试车方案 目录 一、气化装置概况及试车目的 (2) 二、试车组织与指挥系统 (3) 三、气化投料试车应具备的条件 (4) 四、试车负荷与物料平衡 (7) 六、开停车正常操作要点及事故处理 (12) 七、试车技术难点分析和对策 (30) 八、环境保护 (31) 九、安全技术与工业卫生 (31) 十、试车保运体系 (34)

一、气化装置概况及试车目的 1、装置概况 气化装置以煤浆和氧气为生产原料,生产处粗合成气、有效成分为一氧化碳和氢气,含量在80%左右。煤浆保证在40m3/h、氧气在20000Nm3/h左右,生产出有效气体在100000Nm3/h左右。气化装置包括:1112(煤浆制备工序)、1113(气化工序)、1114(渣水处理工序)、1115(沉渣池)、1116(临时渣场)、1338(火炬系统)六个工序。 1112是将煤贮运送来的煤制成浓度、粘度合格的煤浆送1113使用。 1113是将煤浆制备岗位生产的合格煤浆与空分岗位送过来的合格氧气在气化炉中进行反应,生产出以H2、CO为主要成分的粗合成气,经增湿、降温、除尘后送入变换岗位。 1114是将1113激冷室和洗涤塔排放的黑水,经过闪蒸和沉降处理,将其中的固体和溶解的气体从黑水中分离出来。经脱氧水槽除氧后,灰水返回气化工序循环使用,以最大限度的降低装置的污水排放量和生产耗水量,并将高压闪蒸汽的热量加以回收利用。 1115、1116是将前面几个工序事故状态下无法处理的渣水进行临时处理,短时间满足前工序正常运行. 1117是对化工厂事故排放气体以及气化工段开停车排放气体进行高空燃烧排放。 2、投料试车的指导思想和应达到的标准 要确保装置试车的安全、正常、成功,对操作法和试车方案等进行修改、补充和完善,并利用现有的条件对主装置各工序进行联动试车和

项目前期安全管理策划

目录 第一章、编制说明 一、编制范围 (3) 二、编制依据 (3) 第二章、工程概况 一、工程特点 (3) 二、项目管理特点和总体要求 (3) 第三章、施工部署 一、项目管理实施目标 (4) 二、项目管理总体安排 (4) 三、安全施工设计 (4) 四、环境保护内容及方法 (4) 第四章、组织机构及人员 一、项目管理部组织机构图 (5) 二、项目主要管理人员配置表 (6) 第五章、计划实施措施 一、技术措施 (7)

二、组织措施 (7) 三、经济措施 (7) 四、合同措施 (7) 五、环境保护目标的措施 (7) 第六章、项目风险分析与管理 1、安全风险分析 (8) 2、风险应对 (8) 第七章、过程管理 一、人员管理 (8) 二、标准管理 (9) 三、防护管理 (9) 四、重大危险源管理 (9) 五、工艺管理 (9) 六、作业指导管理 (9) 七、记录管理 (9) 八、安保计划 (10)

项目前期安全生产策划 第一章编制说明 为有效的对施工现场进行安全控制,保障施工现场的安全,根据上海市安全生产保证体系DBJ08—903—2003标准及《JGJ59-2011建筑施工安全检查标准》为依据,结合本工程的特点特编写了此安全生产策划。 一、编制范围: 本项目实施规划适用于我公司兴建的漕河泾开发区兴园技术中心工程。 二、编制依据: 本项目管理实施规划依据下列文件编制: 1、施工图纸 2、施工承包合同 3、工程成本测算结果 4、《国内工程事业部工程管理办法》国内部发【2006】48号 5、建设工程项目管理规范GB/T50326-2001 6、我公司质量、职业安全健康、环境一体化管理体系标准 7、有关本工程现行国家或地方规范规程、法律法规。 第二章、工程概况 一、工程特点

工厂管理实施方案模板

工厂5S管理实施方案 我车间以往进行5S管理推行, 但深入度不够, 车间取得的效果不明显, 本次公司从实际情况出发, 本着”安全第一, 保护环境”的原则, 将深入推广5S管理, 从而解决铸造分厂工作环境差, 成本过高、效率欠佳、质量不良、努力不足等问题。 按照全厂工作计划, 为保证5S活动的顺利有效实施, 结合实际, 特制定本方案。 一、5S推行的方针目标: ( 一) 叫响三句话: 1、把最简单做的事情做好就不简单, 把最容易做的事情做好就不容易; 2、每天的事情每天做, 自己的事情自己做; 3、做正确的事, 正确地做事。 ( 二) 实现一个目标: 强化基础管理, 提升全员品质。 二、5S推行的准备阶段 ( 一) 召开动员大会, 表示推行5S活动的决心, 统一员工思想。( 二) 成立5S管理活动推行领导小组, 负责5S管理活动的组织、策划、实施、检查、考评等。 ( 三) 宣传造势, 教育训练 1、经过张贴标语、宣传5S的基本知识, 营造起动5S的良好氛围;

2、组织全公司员工系统学习5S的VCD教材, 进一步领会推行5S 活动的目的、意义和作用, 营造全员参与的浓厚氛围; 3、开展征文、知识竞赛、”5S日”等形式多样活动, 进一步提升5S活动的影响力。 三、5S的实施评价阶段 ( 一) 整理阶段( 3月1日至3月31日为实施阶段, 以后为保持和循环改进阶段) 1、整理的推行要领 ( 1) 对工作场所( 范围) 进行全面检查, 包括看得到和看不到的地方; ( 2) 制定”要”和”不要”的判别基准; ( 3) 按照基准清除不要的物品; ( 4) 制定非必须品的处理方法, 并按此方法清理非必须品; ( 5) 每日自我检查, 循环整理。 2、整理的范围: ( 1) 工具箱、仓库、货架、储物间等的整理 项次查检项目检查状况评分标准得分 1通道有很多东西, 或脏乱0 虽能通行, 但要避开, 不能正常通行1 摆放的物品超出通道2 超出通道, 但有警示牌3 畅通, 整洁4

石油化工公司建设项目策划生产准备与试车规定

中国石油化工股份有限公司建设项目生产预备与试车规定 (2008年7月9日) 第一章总则 第一条为加强石油化工建设项目生产预备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。 第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。 第四条生产预备工作贯穿于工程建设项目始终。在可行性研究报告批复后,要编制《生产预备工作纲要》,将生产预备与投料试车工作纳入工程建设项目总体统筹操纵打算中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产预备 第六条生产预备的任务: (一)组织预备; (二)人员预备; (三)技术预备; (四)物资预备; (五)资金预备; (六)营销预备; (七)外部条件预备。 第七条组织预备 (一)建设项目在可行性研究报告批复后,建设单位要组建生产预备机构,编制《生产预备工作纲要》,依照工程建设进展情况,按照精简、统一、效能的原则,负责生产预备工作。 (二)建设单位应依照总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)依照设计要求和工程建设进展情况,按照现代化治理体制的要求,建设单位要适时组建各级生产治理机构,以适应生产治理的实际需要。 (四)对合资企业或引进装置从组织预备开始就要力争掌握工作主动权。 第八条人员预备 (一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体打算和分年度打算,适时配备人员。 (二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用一般高等院校、高职学校等毕业生补充。 人员配备应注意年龄结构、文化层次、技术和技能等级的构成,在相同或类似岗位工作过的人员应达到项目定员的三分之一以上。 要紧治理人员、专业技术人员应在投料试车1-2年往常到位。操作、分析、维修等技能操作人员以及其他人员应在投料试车半年至1年往常到位。

中国石油天然气股份有限公司炼油化工建设项目投料试车条件

中国石油天然气股份有限公司 炼油与销售分公司、化工与销售分公司文件 油化字〔2006 〕185 号 关于印发《中国石油天然气股份有限公司炼油化工建设项目投料试车条件》的通知 各有关单位: 为进一步促进新建和改扩建炼油化工装置投料试车的科学化、制度化、规范化管理,现将《中国石油天然气股份有限公司炼油化工建设项目投料试车条件》印发给你们,要求各单位结合本单位实际,按照生产受控管理要求,严格按照投料试车应具备的22 项100条的条要求进行检查确认,做到试车工作的本质安全,保证试车预定日标实现。 中国石油天然气股份有限公司炼油化工建设项目投料试车条件 一、工程中间交接完成 1 .工程质量合格; 2 . “三查四定”的问题整改消缺完毕,遗留尾项已处理完; 3 .影响投料的设计变更项目已施工完; 4 . 工程已办理中间交接手续; 5 .现场施工用临时设施已全部拆除; 6 .设备位号和管道介质名称、流向标志齐全; 7 . 现场清洁、无杂物、无障碍。 二、联动试车已完成 8 .吹扫、清洗、气密、干燥、置换、三剂装填、仪表联校等已完成,并经确认; 9 .设备处于完好备用状态; 10 在线分析仪表、仪器经调试具备使用条件,工业空调已投用; 11 .仪表、计算机的检测、控制、联锁、报警系统调校完毕、准确可靠; 12 .岗位工器具已配齐。 三、人员培训已完成 13 国内外同类装置实习、培训结束; 14 .已进行岗位练兵、模拟练兵、事故预案演练,达到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、今操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,应急能力,自我保护救护能力,自我约束能力); 15 .操作规程、投料试车方案已按岗位培训,并考核合格,各级管理人员、技术人员、操作人员达到任职上岗条件; 16 .已汇编国内外同类装置事故案例,并组织学习,对本装置试车以来事故和事故苗头本着“四不放过”的原则(事故原因分卞不清不放过,事故责任者和群众没有受到教育不放过,没有防范措施不放过,事故相关责任人未处理不放过),已进行分析总结,吸取教训;

安全管理策划书【精品推荐】

第一章、工程概况 中铁七局集团有限公司承建的梅大高速公路梅州东环支线项目 第一标段,起讫里程K0+000~K6+200,线路长度6.2km,还包括丙村枢纽立交工程。路线起点位于梅县区丙村镇人和村附近,与梅大高速公路相交,路线沿丘陵坡脚向西延伸,上跨省道S223、梅江河及漳龙铁路,继续沿坡脚延伸,途径山脚下,终于本标段终点。 主要结构物:梅江特大桥、山脚下大桥、K20+398.005高架桥、丙村高架桥、丙村枢纽立交LJ匝道桥、E匝道桥、J匝道桥、D匝道桥、M匝道桥等。 公路等级:新建双向四车道高速公路; 计算速度:100km/h; 设计荷载:公路-I级; 路基宽度:整体式26m、分离式13m; 地震:地震动峰值加速度为0.1g,地震基本列度为Ⅶ度。 第二章、总体要求 2.1、基本概念及目的 2.11、基本概念:项目安全生产策划是把项目施工生产要求转化成目标明确、系统清晰且具有操作措施的活动,是针对施工工程项目,根据现实情况与信息,分析施工过程中可能存在的风险,对所采取的

方法、途径、程序进行系统构思设计,提出施工现场合理可行的安全生产管理要求及控制措施活动过程,以策划的结果形成策划书,使施工现场安全生产管理和控制内容得以充分展示。 2.12、其目的:通过对安全生产风险的科学分析,逐步实现对项目的目标、有计划、有步骤地全面全过程控制。规划生产安全目标,确定过程控制要求,制定安全技术措施,配备必要资源,确保安全目标的实现是策划的主要目的。 2.2、项目安全生产适应的法律、法规、标准 《中华人民共和国安全生产法》 《中华人民共和国建筑法》 《生产安全事故报告和调查处理条例》国务院493号令 《安全生产许可条列》国务院397号令 《建设工程安全生产管理条例》国务院393号令 《中央企业安全生产监督管理暂行办法》国资委21号令 《建筑起重机械安全监督管理规定》建设部166号令 《危险性较大的部分分项工程安全管理办法》建质【2009】87号《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》建质【2008】91号

工厂生产管理计划书

竭诚为您提供优质文档/双击可除工厂生产管理计划书 篇一:生产车间管理方案 生产车间管理制度 目的:为了维持良好的生产秩序,提高生产率,保证生产工作的顺利进行特制 订以下管理制度。 范围:适应于生产车间全体工作人员。 职责:生产部现场严格贯彻执行本制度;生产部车间每月进行不定期的生产现 场管理的监督检查和定期考核一、早会制度 1.员工每天上班必须提前10分钟到达车间开早会,不得迟到、早退。 2.员工在开早会时须站立端正,认真听主管或线长的讲话,不得做一些与早会无关的事项。 3.各条线的副线长/线长每天上班必须提前15分钟到达车间组织员工准时开早会. 4.各条线的线长/副线长在开早会时必须及时向员工传

达前一天的工作情况以及当天的生产计划。 二、请假制度 1.如特殊事情必须亲自处理,应在2小时前用书面的形式请假,经主管与相关领导签字后,才属请假生效,不可代请 假或事后请假(如生病无法亲自请假,事后必须交医生证明 方可),否则按旷工处理。 2.杜绝非上班时间私下请假或批假。 3.员工每月请假不得超过两次,每天请假不得超过两人。 4.员工请假核准权限:(同厂规一致) 三、6s制度 1.员工要保持岗位的清洁干净,物品要按规定位置放置整齐,不得到处乱放,要保持作业区的整齐干净。 2.每天下班后打扫卫生,周末须进行大扫除(车间内的门、窗户、生产线、设备保养、风扇、等都须清洁)。 3.卫生工具用完后须清洗干净放在指定的区域,工具由专组专人保管,不得乱丢,倒置、甚至损坏。 4.不得随便在作业区内乱丢垃圾(垃圾必须分类处理)、胡乱涂划。 四、车间生产秩序管理制度 1.车间员工应遵守公司制定的各项规章制度,服从领导,听从指挥。

建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目 生产准备与试车规定 第一章总则 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。 第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。 第四条生产准备工作贯穿于工程建设项目始终。在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。 第二章生产准备 第六条生产准备的任务:

(一)组织准备; (二)人员准备; (三)技术准备; (四)物资准备; (五)资金准备; (六)营销准备; (七)外部条件准备。 第七条组织准备 (一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。 (二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 (三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。 (四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。 第八条人员准备

项目安全管理策划书

安庆市体育中心弱电(智能化)系统 工程施工安全管理策划书 审批人: 审核人: 编制人: 二零一三年六月三日目录 目录 第一章:编制说明 第二章工程概况 2.1工程概况 2.2编制依据 第三章安全施工管理策划 3.1项目重大危害因素清单 3.2安全生产目标 3.3安全管理组织机构 3.4安全生产职责划分 3.5安全管理制度 3.6安全专项方案目录 3.7安全资料管理 第四章安全防护措施 4.1三宝防护: 4.1.1、安全帽: 4.1.2、安全带: 4.2加强安全技术交底、现场监督措施: 4.3施工用电安全管理 4.3.1总配电箱 4.3.3分配电箱

4.3.4移动箱 4.3.5开关箱 4.3.6楼层配电 4.3.7钢筋切断设施与电源距离设置 第四章应急措施 附表:项目重大危害因素清单 第一章:编制说明 1、为保证全面履行省中医院基地大楼智能化工程承包合同,满足国家和地方有关法律法规的要求,实现投标阶段确立的各项目标,特编制本项目策划书。 2、本项目策划书是项目实施阶段策划,是项目实施的纲领性文件,也是项目进行资源调配和提供服务、支持的依据。 3、本项目策划书根据投标目设计文件、工程承包合同和有关法律法规要求编制。 4、本项目策划书由项目部进行编制,由安徽分公司项目管理部及合约部等会同有关部门审核,经分公司经理审批后实施。 5、项目在实施过程中,应根据本策划书编制项目实施计划,组织实施。 第二章工程概况

1、中医院工程现场平面布置图; 2、《建筑施工高处作业安全技术规范》JGJ80-91; 3、《建筑施工安全检查标准》JGJ59-2011; 4、现行的国家规范、技术标准、施工及验收规范、操作规程; 5、《安全帽GB2811—89》 6、《安全带GB6095—85》 7、《安全网GB5725—1997》 8、《建筑施工安全检查标准实施指南》 2.3工程安全管理重点 2.3.1、基础施工阶段: 临时用电、安全防护、机械安全及消防安全技术方案的落实及检查。

工厂管理思路

工厂管理思路 企业发展最终要走向管理,管理是无止境的,而企业管理的目的是追求利润的最大化,实现企业的战略目标和规划,管理的本质是协调,中心是人,前 提是企业内部的分工与协作。 工厂管理包含生产管理、生管管理(包括计划和物流管理)、工务管理(包括设备和小型工程管理)、厂务管理(包括行政和人力资源管理)、品保管理(QA、QC和计量管理)、财务管理、EHS管理和工厂内部采购管理。公司实行虚、实线管理和总部中央式管理,其中品保和财务管理实行虚线管理。生产 管理的核心是计划和控制。生产计划是龙头,没有周全计划和没有有效控制的 生产管理只会造成现场的救火。生产管理过程中尤其要注意安全、质量、生产 计划和成本控制。现将我个人对工厂管理的思路阐述如下。 1、组织结构设置与职能发挥: 1.1组织结构设置:工厂严格按公司总部规定设置6大部门(生产处/科、生管处/ 科、厂务处/科、工务处/科、品保处/科、财务处/科)和EHS组及采购组,未来还增设生产经管和工厂IE各一名。 1.2定岗定编:严格按照生产工艺、工序和产能、产量的需求以及管理要求进行 岗位设置和定编,并经生产管理本部和人资本部核准后执行,杜绝“呆人” 现象。完善组织结构中的部门职责,进行岗位评价和分析、完善职级和工作 岗位确认,完善岗位说明书的编制,必要时请IE协助。 1.3职能发挥和绩效管理:要求各职能部门严格履行本部门职责,围绕本部门的 核心工作开展工作;完善工作目标和标准,对KPI和KCI进行逐级分解、培训和落实,KPI指标和考核结果在工厂进行明示,要让每个员工、班、组长和主管知道自己抗的是哪些KPI和KCI指标,自己是如何实现的,每周和每月按部门进行检讨,对完成好的部门进行适时表扬或激励,对未能达成的指标 找出原因、制定改进计划、规划和落实改善。并结合绩效管理创新本部推进 的绩效管理计划,推动PBC和KPI管理作业,与每天工作的“日清”作业结合推进;协调各部门,实现逐级管理,发挥团队作用,做到事事有人管,事 事有人负责。工作一定是靠不断地检查来实现计划、目标和绩效管理,做到

中国石油化工总公司建设项目生产准备与试车规定1199499

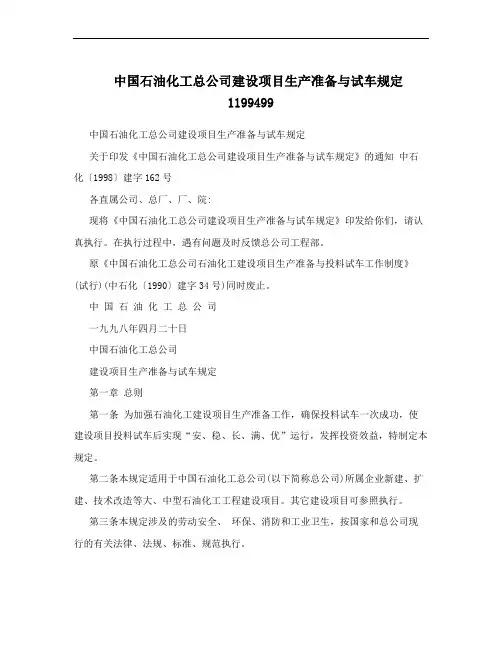

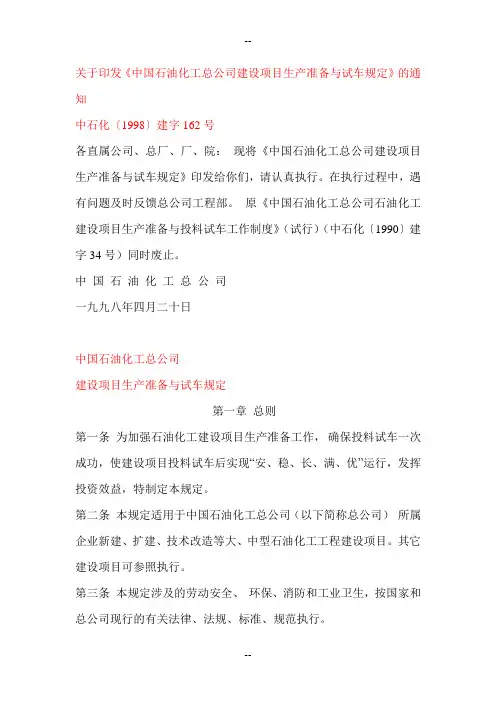

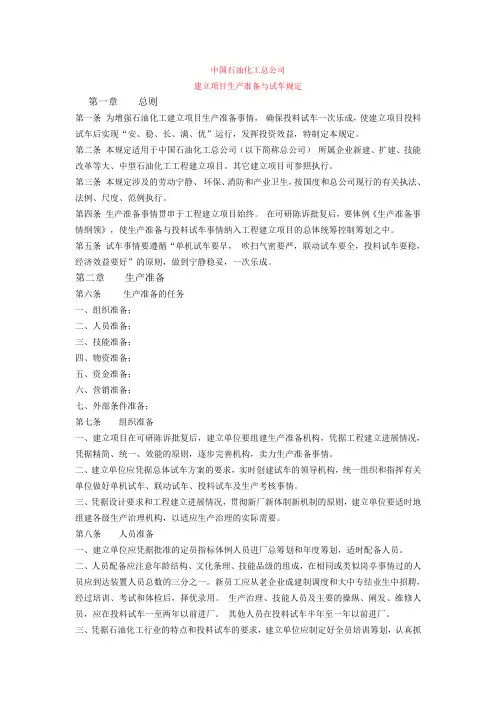

中国石油化工总公司建设项目生产准备与试车规定 1199499 中国石油化工总公司建设项目生产准备与试车规定 关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号 各直属公司、总厂、厂、院: 现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。在执行过程中,遇有问题及时反馈总公司工程部。 原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。 中国石油化工总公司 一九九八年四月二十日 中国石油化工总公司 建设项目生产准备与试车规定 第一章总则 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。 第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。 第二章生产准备 第六条生产准备的任务 一、组织准备; 二、人员准备; 三、技术准备; 四、物资准备; 五、资金准备; 六、营销准备; 七、外部条件准备; 第七条组织准备 一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。 二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。 第八条人员准备 一、建设单位应根据批准的定员指标编制人员进厂总计划和年度计划,适时配备人员。二、人员配备应注意年龄结构、文化层次、技术等级的构成,在相同或

化工投料试车

气化装置化工投料试车方案 为了确保气化装置安全、顺利地一次投料成功,产出合格的煤气供下游装置投料试车,特制定本方案。 一、编制依据 (1)《壳牌煤气化化工工艺培训手册》 (2)《化学工业大、中型装置试车工作规范》(HGJ231-91) (3)《气化装置操作手册》 二、试车目的 (1)全面检查气化装置在投料运行期间设备、管道、阀门的完好性, 自控仪表的投用情况、自动分析的投用情况、顺控程序和联锁、 控制回路等的可靠性。 (2)全面检查公用工程的供应情况,包括:水、电、气、汽、柴油、 液化气、化学品等。 (3)检查气化装置在投料试车的情况下存在的问题和缺陷,并消除 存在的问题和缺陷,为今后装置的长周期稳定地运行打下良好 的基础。 三、试车的组织机构 (1)、气化试车领导小组: 组长: 副组长: 成员:

(2)、试车操作人员 一班:气化操作一班 二班:气化操作二班 三班:气化操作三班 四班:气化操作四班 机电仪人员全程参与投料试车 (3)、试车过程保运 单位:十一化建 职责:全面负责气化装置投料试车期间保运工作,负责组织气化 装置化工投料试车期间的故障和设备抢修,设备的维护。 (4)、物资筹备组 单位:综合部、设备部 职责:综合部全面负责装置投料试车期间办公物资供应;设备部 全面负责装置投料试车期间设备备件的供应,负责与各供应商联 络工作等。 四、投料试车应具备的条件 (1)各级试车指挥组织已经成立;操作人员已经配齐,各种规章制度已经建立。 (2)气化装置工程交接已经完成,单体试车和联动试车已经合格,并消除在试车过程中存在的各种问题和缺陷。 (3)气化装置的设备、管道等经吹扫、冲洗、酸洗、试漏、气密试验合格,特别是合成气大气密合格;各设备和管道按设计保

安全管理策划书耒阳公路沈明海

安全专项施工方案申报表

G107耒阳市绕城公路、耒阳市竹市至哲桥公路工程 项目安全管理策划方案 编制: 审核: 批准: 安徽水利开发股份有限公司 G107耒阳市绕城公路工程、耒阳市竹市至哲桥公路工程项目经理部 二○一七年七月

目录 一、编制目的 (1) 二、编制依据 (1) 三、工程概况 (1) 四、指导思想 (4) 五、安全管理目标 (5) 六、项目安全管理总体思想 (5) 项目部建设 (5) 预制场建设 (9) 临时用电管理 (11) 临边安全防护及标志标牌的设置 (13) 项目施工总平面布置图 (15) 七安全生产组织机构图及保证体系 (15) 八施工过程中的安全管理 (16) 管理人员和劳务班组的安全管理 (16) 进场设备安全管理 (17) 安全检查 (18)

安全教育 (19) 安全技术交底 (19) 安全费用 (20) 安全方案的编制与确认 (24) 安全奖罚 (28) 建立和完善相关内业管理资料并建立台账 (29) 本项目存在的主要危险源及预防措施 (29) 九安全活动开展及计划 (32) 开展“创建平安工地”宣传学习活动 (32) 开展“重大危险源辨识与评价”活动 (33) 开展安全生产应急预案演练活动 (33) 开展项目部廉政文化建设活动......................... 错误!未定义书签。开展“党员安全责任区”活动......................... 错误!未定义书签。扎实开展“安全生产月”活动.. (34) 开展安全生产视频教育活动 (34) 扎实开展施工现场隐患排查治理,打好“四大战役”活动 (35) 开展“优秀作业队”奖评活动 (35)

中国石油化工股份有限公司建设项目生产准备与试车规定2.doc

中国石油化工股份有限公司建设项目生产准备与试车规定 (2008 年7 月9 日) 第一章总 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益, 特制定本规定。 第二条本规定适用于中国石油化工股份有限公司(以下简称股份公 司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。 第四条生产准备工作贯穿于工程建设项目始终。在可行性研究报告 批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥, 一次成功。 第二章生产准备 第六条生产准备的任务: (一)组织准备; (二)人员准备;

技术准备; 物资准备; (五)资金准备; (六)营销准备; 外部条件准备。 第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构, 编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。 (二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为 主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构, 统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 (三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求, 建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。 (四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。 第八条人员准备 (一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体 定员方案、人员配置总体计划和分年度计划,适时配备人员。 (二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的, 经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。 人员配备应注意年龄结构、文化层次、技术和技能等级的构成,在相同或类似岗位工作过的人员应达到项目定员的三分之一以上。 主要管理人员、专业技术人员应在投料试车1-2年以前到位。操作、

投料试车方案(模板)

888888888888888888888888888 *****公司300万吨/年****项目投料试车方案 **石化公司 二○○九年七月 目录

*****公司300万吨/年重油催化裂化装置烟气脱硫项目投料试车方案 第一章装置概述及试车目标 (1) 1.1装置概述 (1) 1.2试车指导思想 (4) 1.3试车目标 (5) 第二章试车组织机构及管理职责 (6) 2.1公司试车领导小组 (6) 2.2分厂试车领导小组 (8) 2.3车间试车领导小组 (8) 2.4技术顾问组: (8) 2.5试车保运体系 (9) 第三章试车应具备的条件 (10) 3.1工程中间交接完成 (10) 3.2联动试车已完成 (10) 3.3人员培训已完成 (10) 3.4各项生产管理制度已落实 (11) 3.5投料试车方案已向交底 (11) 3.6保运工作已落实 (11) 3.7供排水系统已正常运行 (11) 3.8供电系统已平稳运行 (11) 3.9蒸汽系统已平稳供给 (11) 3.10供风系统已运行正常 (11) 3.11化工原料、辅助材料、润滑油准备齐全 (11) 3.12备品配件齐全 (12) 3.13通讯联络系统运行可靠 (12) 3.14物料贮存系统已处于良好待用状态 (12) 3.15化验分析准备工作已就绪 (12) 3.16安全、消防、急救系统已完善 (12) 3.17生产调度系统已正常运行 (13) 3.18环保工作达到“三同时”要求 (13) 3.19装置工艺准备及试车条件确认工作已完成 (13) 3.20现场保卫已落实 (13) 3.21生活与后勤服务已落实 (13) 3.22试车指导人员和国外专家已到现场 (14) 第四章试车程序及试车进度 (15) 4.1装置试车程序图 (15) 4.2装置的试车进度说明 (15) 4.2装置的试车统筹图 (16) 第五章试车负荷及原燃料平衡 (18) 5.1正常工况物料平衡 (18) 5.2装置物料试车的负荷 (18) 5.3原料及产品性质 (18) 第六章试车公用工程及试剂消耗 (20) 6.1公用工程消耗 (20)

安全管理目标及策划方案

安全管理目标及策划方案 为保障彰吴镇璞峰酒店建设项目临时道路工程(一标段)安全文明施工,顺利交付。项目部特编制项目安全管理目标及策划方案。 一、建立安全保证体系 坚持“安全第一、预防为主,综合治理”的方针,建立安全施工保证体系。 1、安全领导小组 建立安全领导小组,从组织上保证安全管理工作有效的落实。 组长: 副组长: 组员: 2、安全专职机构:由项目部安全员和各劳务队安全员组成。 施工现场成立安全小组,加强巡视,及时传递信息,保证将事故隐患消灭在萌芽中,使安全管理工作更有力度。 职能: (1)监督施工全过程的安全生产,纠正违章,配合有关部门排除安全障碍; (2)负责落实安全设施的设置,符合安全生产要求; (3)组织安全宣传教育和全员安全活动,监督劳保用品质量和正确使用;

(4)指导和督促班组搞好安全生产; (5)发现隐患应立即发出隐患整改通知单,责令被查者停工整改。 3、资金及物资保证 资金及物资为安全生产的前提条件,项目经理部必须对安全工作给以绝对的重视。 (1)施工生产用的一切机具和附件等,必须有出厂合格证明,保证发放时符合安全技术要求,回收后必须检修; (2)按国家有关规定和实际需要,提取安全技术措施费,并专款专用; (3)采购相应足够的劳保用品且必须符合规格标准; (4)现场所需安全设施材料要纳入材料计划,及时供应。 二、建立项目安全生产责任制度, 本着“管生产必须管安全”、“安全生产人人有责”的原则,建立安全生产责任制度,“责、权、利”相统一,明确项目部各职能部门、各类人员在安全生产中应负的责任。 施工项目管理人员安全生产责任 (1)项目经理 1、项目经理是工程项目安全生产第一责任者,对本工程的安全生产负全面领导责任。在工程开工前要与总公司安全生产管理部签订工程项目“安全生产责任书”;与劳务分包及专业分包单位签订“安全管理协议书”等。 2、认真贯彻落实安全生产法律、法规、规范、规程、规定、标准等和总公司相关的安全生产规章制度等及环境与

工厂管理策划书

针对目前我厂生产部门出现的一系列问题,现作出如下决定:为了保障劳资双方的合理利益,加强我厂的日常管理工作,维护和保障正常生产,提高生产效益。结合我厂的实际情况,现对我厂生产部门具体事务作一次大的改革调整.其内容包括:人员管理结构调整,薪资待遇调整,生产流程调整、产品考核制度调整,规章管理制度调整等等. 第一章我厂现状 1、工人没有企业文化理念的支持,对工厂没有精神归属感、没有意识到“厂盛我富、厂衰我贫”的现实道理。 2、生产部门没有一套合理的生产管理班子,没有严格的 生产管理制度,以及各个环节尚未有一支配备完整的生产队伍,导致执行力不到位。 3、工人的工作没有得到合理的安排,生产环节经常脱节,工人边干边玩、懒懒散散、无组织无纪律性、工作时的工人形象(玩手机;车间内聊天;严重串岗;夏天穿拖鞋上班;上班时间带小孩进入车间等等)。 4、设备无日常维修,检修。必须等到它彻底死掉了,才去理会它。设备坏了,能自己修的就自己修,修不了的就扔一边了,得过且过。 5、产品合格率低,造成了工厂生产成本的增加。合格率不与工人的切身利益挂钩,达不到纪律约束的效果,工厂各类

物品(成品,半成品,维修工具,模具等等)到处可见,杂乱无章。 6、对工人没有生产考核,没有责任到人,干活计划不到位、生产记录不全等。 第二章部门设置与人员配备 注:A级:生产部长:孙永国副部长:高娟(兼任办公室主任) B级:人事科日常工作由生产部长主持,特别工作由生产部常务委员会成员共同主持 C级:模具车间主任兼任工程师 D级:车间组长技术员 E级:操作工 具体职责: 生产部长:(孙永国)负责领导生产部门的全面工作,对公司

化工投料试车方案

精心整理 苯酚丙酮装置 化工投料试车方案 (试行) 日 日 日一、化工投料必须具备的条件 化工装置投料是指一套化工装置经过土建安装,单体试运,中间交接,联动试运之后,对装置投入主要原料以进行试生产的过程,为进行装置单机试运,联动试运,倒开车等而投入的部分物料不能称为化工投料,习惯上将第一次投入原始的日期称为化工投料日。将第一次生产出合格产品的日期称为投产日。自投料日到投产日的过程称为化工投料过程。 化工投料是一个化工装置从设计,安装到投入生产漫长过程中最关键的一个步骤,同时也是风险最大的一步,化工投料是对一个化工装置的工艺技术,设计,设备制造,安装质量,公用工程(含三

废处理)条件,物资供应和销售水平、人员培训质量、生产管理制度、安全、消防、救护、生活后勤以及外事财务工作等方面的综合经验。也是资金的一次集中使用和增值过程,顺利投产,项目的筹划得到生产时间的初步肯定。工厂将为社会发展做出贡献,企业也将获得预期的经济效益。投产不顺利,甚至发生重大事故,企业将承受巨大的损失,因此,为了确保化工装置投料的顺利进行,必须努力做好各方面的工作,按照中石化总公司投料试车的要求,在实现以下22项条件的基础上,才能进行化工投料。 1.1工程中间交接完成 1.1.1 1.1.2 1.1.3 1.1.4 1.1.5 1.2 1.2.1 1.2.2 1.2.3 1.2.4 1.2.5 1.2.6 1.3 1.3.1 1.3.2 作、作业能力,协调组织能力,反事故能力,自我保护、救护能力,自我约束能力)。 1.3.3各种人员经考试合格,已取得上岗证。 1.3.4已汇编国内外同类装置事故案例,并组织学习,对本装置试车以来的事故和事故苗头本着“三 不放过”的原则进行分析总结、吸取教训。 1.4各项生产管理制度已经落实 1.4.1岗位分工明确,班组生产作业制度已建立。 1.4.2公司(总厂),分厂,车间三级试车(或厂、车间-装置二级)试车指挥系统已落实,干部已

公路建设项目施工现场安全管理策划书

呈贡至澄江高速公路工程建设项目安全管理策划书 编制人: 审核人: 审批人: 二零一三年十一月

安全生产策划书审批表

目录 第一章工程概况 (5) 1.1工程位置及路线走向 (5) 1.2工程基本情况 (5) 1.2.1高速公路 (5) 1.2.2一级公路 (6) 1.2.3隧道工程 (7) 1.2.4桥梁工程 (8) 第二章总体要求 (8) 2.1基本概念及目的 (8) 2.1.1基本概念 (8) 2.1.2目的 (8) 2.1.3方针 (8) 2.1.4原则 (8) 2.2项目安全生产适用的法律、法规、标准 (9) 2.3危险源辩识及风险评价 (10) 2.3.1危险源评价方法及评价标准 (10) 2.3.2生产中安全风险较大分部分项工程如下: (11) 2.4项目安全管理目标 (11) 2.4.1安全管理目标 (11) 2.4.2安全文明工地目标 (12) 2.4.3职业健康安全目标 (12) 2.4.4环境管理目标 (12) 2.5施工过程主要控制方法 (13) 2.6劳务分包管理 (14) 2.7专业分包管理 (16) 2.8事故报告 (17) 2.9安全措施费突入计划及其使用范围 (18) 第三章、安全生产管理措施 (21) 3.1加强安全教育与培训 (21) 3.2加强班前安全教育活动 (22) 3.3加强安全技术管理 (23) 3.4加强安全检查 (24) 3.5建立安全隐患整改制度 (24) 3.6建立安全生产例会制度 (25) 3.7建立安全生产奖惩制度 (25) 3.8建立工伤事故报告制度 (26) 3.9建立消防管理制度 (27) 3.10建立保卫值班制度 (27) 第四章、施工过程控制措施 (28) 4.1组织机构、职责及安管人员配备 (28) 4.2项目各级安全生产管理职责 (30)

工厂管理策划书

前言 针对目前我厂生产部门出现的一系列问题,现作出如下决定:为了保障劳资双方的合理利益,加强我厂的日常管理工作,维护和保障正常生产,提高生产效益。结合我厂的实际情况,现对我厂生产部门具体事务作一次大的改革调整.其内容包括:人员管理结构调整,薪资待遇调整,生产流程调整、产品考核制度调整,规章管理制度调整等等. 第一章我厂现状 1、工人没有企业文化理念的支持,对工厂没有精神归属感、没有意识到“厂盛我富、厂衰我贫”的现实道理。 2、生产部门没有一套合理的生产管理班子,没有严格的生产管理制度,以及各个环节尚未有一支配备完整的生产队伍,导致执行力不到位。 3、工人的工作没有得到合理的安排,生产环节经常脱节,工人边干边玩、懒懒散散、无组织无纪律性、工作时的工人形象(玩手机;车间内聊天;严重串岗;夏天穿拖鞋上班;上班时间带小孩进入车间等等)。 4、设备无日常维修,检修。必须等到它彻底死掉了,才去理会它。设备坏了,能自己修的就自己修,修不了的就扔一边了,得过且过。 5、产品合格率低,造成了工厂生产成本的增加。合格率不与工人的切身利益挂钩,达不到纪律约束的效果,工厂各类物

品(成品,半成品,维修工具,模具等等)到处可见,杂乱无章。 6、对工人没有生产考核,没有责任到人,干活计划不到位、生产记录不全等。 第二章部门设置与人员配备 注:A级:生产部长:孙永国副部长:高娟(兼任办公室主任)B级:人事科日常工作由生产部长主持,特别工作由生产部常务委员会成员共同主持 C级:模具车间主任兼任工程师 D级:车间组长技术员 E级:操作工 具体职责: 生产部长:(孙永国)负责领导生产部门的全面工作,对公司总经理负责。

中国石油化工股份有限公司建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定中国石油化工股份有限公司文件 石化股份建〔2008〕268号 关于印发《中国石油化工股份有限公司建设项目 生产准备与试车规定》的通知各分,子,公司: 现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们~请认真执行。 二,,八年七月七日 第一章总则 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。 第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。其它建设项目可参照执行。 第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。 第四条生产准备工作贯穿于工程建设项目始终。在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。 第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。 第二章生产准备

第六条生产准备的任务: (一)组织准备; (二)人员准备; (三)技术准备; (四)物资准备; 1 (五)资金准备; (六)营销准备; (七)外部条件准备。 第七条组织准备 (一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。 (二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 (三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。 (四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。 第八条人员准备 (一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。

相关主题
文本预览
相关文档 最新文档
