为做好变电站创一流工作,根据《电力工程电缆设计规范》和《电缆防火措施设计和施工验收标准》及“防止电力生产重大事故的二十五项重点要求”、参照福建省电力勘测设计院在电厂、变电站电缆防火设计,结合我局变电站现场实际情况,对电缆防火采用“封”、“堵”、“涂”、“隔”等技术手段,形成以下施工方案。

一、封堵范围

1、户外电缆沟

2、户外端子箱

3、主控室控制屏、保护屏底部

4、开关室电缆管沟进出口处。

5、电缆竖井孔洞

6、地下隧道电缆中间接头

二、具体措施

1、户外电缆沟在分支、三通、四通处设立阻火墙。电缆沟≤1000mm 的阻火墙墙体总厚度为500mm,电缆沟>1000mm的阻火墙墙体总厚度为600mm,两侧用单砖砌至距盖板10mm处(粉刷),电缆周围用可塑性有机防火堵料严密封堵,根据电缆的直径用PVC管预留5个孔洞(供改造工作时备用,两端用防火泥封堵),然后在阻火墙内用膨胀型阻火包堆砌密封形成防火隔断,阻火墙的底部用阻燃PVC管预留

1-2个直径为40mm排水孔,阻火墙两侧电缆1.5m涂刷过氯乙烯防火涂料5-7次,干燥厚度≥0.8mm。施工完毕后阻火墙上方盖板上用红底白字标识。

2、户外屏柜底部用8mm厚电缆耐火隔板作承托,缝隙和电缆周围层用可塑性有机防火堵料封堵严密,再用速固性无机防火堵料浇铸,厚度不小于150mm,根据现场情况可采用在电缆沟电缆进入屏柜

处设立阻火墙进行防火封堵。电缆穿管端口用可塑性有机防火堵料进行封堵。

3、主控室屏柜底部孔洞防火封堵:厚度与楼板相同,底部以8mm 厚耐火隔板进行承托根据电缆的直径用PVC管预留3个孔洞(作备用,两端封堵)根据其大小用铝板(或镀锌白铁皮)封盖四角对称用螺丝锁紧(打空加木塞),缝隙及电缆周围层用可塑性有机防火堵料严密封堵,屏柜底部再用速固性无机防火堵料浇涛,面部加铝板(或镀锌白铁皮),封面。

4、开关站内进入高低压开关柜的电缆沟处设立阻火墙。电缆≤1000mm的阻火墙墙体总厚度为500mm,电缆>1000mm的阻火墙墙体总厚度为600mm,两侧用单砖砌至距盖板10mm处(粉刷),电缆周围用可塑性有机防火堵料严密封堵,根据电缆的直径用PVC管预留

1-2个孔洞,然后在阻火墙内用膨胀型阻火包堆砌密封形成防火隔断,阻火墙的底部用PVC管预留1-2个直径为40mm排水孔,阻火墙两侧电缆1.5m涂刷过氯乙烯防火涂料5-7次,干燥厚度≥0.8mm。施工完毕后阻火墙上方盖板上用红底白字标识。

5、根据地下遂道电缆的规格大小,在接头处加设防火爆槽盒,再用可塑性有机防火堵料密封两端缝隙,两侧电缆1.5m涂刷过氯乙烯防火涂料,5-7次,干燥厚度≥0.8mm。

下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!

员工年终工作总结【范文一】

201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:

一、虚心学习,努力工作

(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。

(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!

(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用

二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。

(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。

(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。

(三)做好固定资产管理工作要求负责宿舍固定资产管理,

对固定资产的监督、管理、维修和使用维护。

(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。

三、主要经验和收获

在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:

(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。

(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。

(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。

(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。

(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。

四、加强检查,及时整改,在工作中正确认识自己。

(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。

(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要

(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。

五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!

六、存在的不足

总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:

1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。

2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。

3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。

七、下步的打算

针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:

(一)积极搞好与员工的协调,进一步理顺关系;

(二)加强管理知识的学习提高,创新工作方法,提高工作效益;

(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。

在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!

员工年终工作总结【范文二】

一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。

XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。

学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。

存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达

出来。

下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。

最后,中心的祝愿公司的明天会更加的灿烂辉煌。

员工年终工作总结【范文三】

时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。

在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。

今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,

在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。

对此我向领导做如下工作报告:

一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高

一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。

二、强化理论和业务学习,不断提高自身综合素质

我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。

(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。

(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。

(3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国土地管理法》、《广西壮族自治区土地山林水利权属纠纷调解处理条例》、通过学习,进一步增强法制意识和法制观念。

三、努力工作,按时完成工作任务

一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。

四、在廉的方面:

(1)严格执行和维护党的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律。自觉做到与公司保持高度一致,不阳奉阴违、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。

(2)在干部选拔任用工作中,认真执行《行员管理暂行办法》的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。

(3)严格执行各项规章制度,坚决纠正行业不正之风。本人以身作则,严格要求,坚持以制度用人,以制度管人,并引导、教育员工自觉执行协盛各项规章制度,树立爱公司如家、爱岗敬业的良好风尚。

(4)密切联系客户,努力实现、维护、发展公司和客户的根本利益。本人牢固树立正确的权力观、地位观、利益观,树立为人民服务的思想,把客户满意不满意、拥护不拥护、赞

成不赞成作为工作的出发点和落脚点,努力为公司办

实事、办好事。为客户创造利润就是为

公司创造价值。

(5)按规定执行个人重大事项报告制度。

总的来说,一年来,本人分管、协管的部门较多,工作范围广、任务重、责任大,由于

本人正确理解上级的工作部署,坚定执行公司和领导的经营方针政策,严格执行公司的规章

制度,较好地履行了作为行政职务和作为专业技术职务的职责,发挥了领导管理和组织协调

能力,充分调动广大员工的工作积极性,较好地完成了分管和协管股室全年的工作任务。

新的一年里我为自己制定了新的目标,那就是要加紧学习,更好的充实自己,以饱满的

精神状态来迎接新时期的挑战。明年会有更多的机会和竞争在等着我,我心里在暗暗的为自

己鼓劲。要在竞争中站稳脚步。踏踏实实,目光不能只限于自身周围的小圈子,要着眼于大

局,着眼于今后的发展。我也会向其它同事学习,取长补短,相互交流好的工作经验,共同

进步。征取更好的工作成绩。

【最新资料Word版可自由编辑!!】

电缆防火施工方案

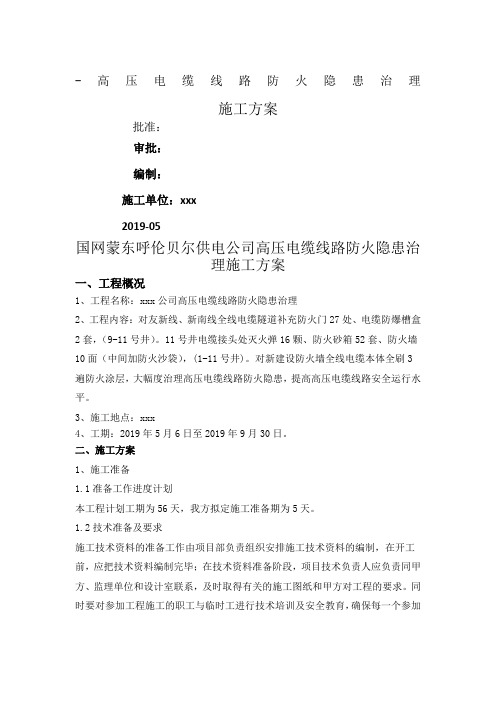

-高压电缆线路防火隐患治理 施工方案 批准: 审批: 编制: 施工单位:xxx 2019-05

国网蒙东呼伦贝尔供电公司高压电缆线路防火隐患 治理施工方案 一、工程概况 1、工程名称:xxx公司高压电缆线路防火隐患治理 2、工程内容:对友新线、新南线全线电缆隧道补充防火门27处、电缆防爆槽盒 2套,(9-11号井)。11号井电缆接头处灭火弹16颗、防火砂箱52套、防火墙10面(中间加防火沙袋),(1-11号井)。对新建设防火墙全线电缆本体全刷3遍防火涂层,大幅度治理高压电缆线路防火隐患,提高高压电缆线路安全运行水平。 3、施工地点:xxx 4、工期:2019年 5月6日至 2019年9月30日。 二、施工方案 1、施工准备 1.1准备工作进度计划 本工程计划工期为 56 天,我方拟定施工准备期为5天。 1.2技术准备及要求 1.2.1施工技术资料准备 施工技术资料的准备工作由项目部负责组织安排施工技术资料的编制,在开工前,应把技术资料编制完毕;在技术资料准备阶段,项目技术负责人应负责同甲方、监理单位和设计室联系,及时取得有关的施工图纸和甲方对工程的要求。同时要对参加工程施工的职工与临时工进行技术培训及安全教育,确保每一个参加工程施工的人员都了解工程的质量目标、施工方法和安全措施,从技术上为工程的顺利开工做好充分准备。 1.2.2材料准备 材料方面的准备工作在项目经理的组织下进行。项目部在施工前3天应派人选好中心材料站,并会同生产管理部门做好涂料的选择。 1.2.3通讯准备 通讯设备的准备工作由项目经理部和公司本部办公室负责进行。项目经理部应配置电话机、传真机、计算机,以实现与甲方、设计单位、公司本部的通讯联系。

电缆沟防火方案施工方案

目录 一、工程概况: (2) 二、编制依据: (3) 三、施工组织机构设置: (4) 四、施工准备: (10) 五、施工方案 (14) 电缆沟防火施工方案: (14) 1、防火涂料施工: (23) 七、质量保证措施及体系: (27)

八、安全文明施工保证措施: (32) 施工组织设计 一、工程概况:

1、工程名称: 2、建设地点: 3、质量标准:《火电施工质量检验及评定标准》(2006年版)合格 4、招标范围: 5、总工期要求:具体开工日期以甲方工程部具体书面有效通知为准。 6、安全目标:杜绝人身死亡事故;杜绝重大施工机械及设备损坏事故;杜绝重大火灾事故;杜绝重大垮塌(坍)事故;杜绝本单位负主要责任的重大及以上交通事故;杜绝重大劳动卫生伤害事故;杜绝发生因工程建设原因而造成的电网停电(解列)事故;杜绝恶性未遂和恶性误操作事故;杜绝职业病发生、杜绝传染病流行;不发生流行病、中毒、辐射伤害事件;不发生群体性食物中毒事件人身轻伤统计率控制在0.3%以内;一般事故率控制在0.3%以内。严格控制各种习惯性违章。 7、工艺要求:满足防火封堵相关的施工图纸及国家标准、规范要求。 二、编制依据: 1、《电力建设施工及验收技术规范》 2、《火电机组达标投产考核标准及相关规定》 3、《火力发电厂与变电所设计防火规范》GB50229-96 4、《电力工程电缆电缆防火措施设计及施工验收标准》 5、《建筑防火封堵应用技术规程》

6、《电气装置安装工程电缆线路施工及验收规范》 7、《电缆防火措施设计和施工验收标准》DLGJ154—2000 8、《电缆防火涂料通用技术条件》GB181—1998 9、《钢制电缆桥架工程设计规范》CECS31:91 10、《电力工程电缆设计规范》GB50217-94 11、《饰面型防火涂料防火性能分级及试验方法大板燃烧法》GB/T15442-1995 12、《电线电缆燃烧试验方法》GB/T12666.1~12666.6—1990 13、《防火封堵材料的性能要求和试验方法》GA161—1997 14、《防火涂料通用技术条件GA》181-1998 15、《电力设备典型消防规程》DL5027-93 16、《电厂与变电所消防设计使用手册》 17、《电气设备质量检测中心关于电缆防火涂料的一般技术条件》 18、《电缆防火封堵产品用量施工说明》 三、施工组织机构设置: 为了加强该工程的组织管理,达到质量目标,使工程按期优质完成,为业主提供满意的服务,我公司拟成立现场项目经理部。 因该工程工期短,施工要求质量高,施工条件又较为苛刻。由项目经理部负责全权处理本工程的施工、组织设计、安检、质检等系列工作。

室外电缆沟施工方案(中英文)_secret

电缆沟开挖施工方案 Work Method of Cable Trench Excavation 编制:Compiled by: 审核:Reviewed by: 2009年10月21日 October 21, 2009

目录 Content 一. 概况OVERVIEW (3) 1.1 工程概况PROJECT OVERVIEW (3) 1.2 施工范围SCOPE OF WORK (3) 二.编制依据COMPILATION BASIS (4) 三.施工工艺流程CONSTRUCTION PROCESS: (4) 四. 前期准备PREPARATIONS (4) 4.1 技术准备TECHNICAL PREPARATION (4) 4.2 材料准备MATERIAL PREPARATION (5) 4.3 主要机具准备MAIN EQUIPMENTS PREPARATION (5) 4.4 作业环境准备OPERATING ENVIRONMENT PREPARATIONS (5) 五. 电缆沟施工 (5) 5.1 电缆沟测量、定位CABLE TRENCH MEASUREMENT AND POSITIONING (5) 5.2 电缆沟开挖CABLE TRENCH EXCA V ATION (6) 六. 质量控制QUALITY CONTROL (7) 6.1 电缆沟外形尺寸允许偏差表ALLOWABLE DEVIATED EXTERNAL DIMENSIONS OF CABLE TRENCH TABLE (7) 6.2 应注意的质量问题QUALITY ISSUES (8) 七. 成品保护FINISHED PROTECTION (8) 八. 施工记录CONSTRUCTION OF RECORD (8) 九. 安全生产、文明施工要求和措施SAFETY AND CIVILIZED CONSTRUCTION REQUESTS AND MEASURES (8) 附厂区电缆沟图:ATTACHED: CABLE TRENCH DRAWING (8)

电缆防火封堵施工设计工艺设计

电缆防火封堵施工方案 1适用围 电缆防火封堵施工(电缆桥架、电缆井道) 2施工流程 电缆防火墙 端子箱内封堵 3工艺流程说明及主要质量控制要点3.1施工准备 (1) 材料准备:统计安装位置、安装方式,确定所需的有机堵料、无 机堵料、耐火隔板、防火包及具有相应耐火等级的安装附件的数量, 进行材料的准备工作;材料到货后进行外观检查,有机堵料不氧化、 软硬度适度;无机堵料不结块、无杂质;防火隔板平整光洁、厚度均 匀。 (2) 技术准备:核对施工图,确认各类的封堵方式符合设计及规要求;防火封堵材料中心提供的合格检测报告,并通过省级以上消防主管部门鉴定,并

取得消防产品登记备案证书。 (3) 人员组织:技术人员,安全、质量负责人、施工人员。 (4) 机具准备:加热设备;小型手持式切割机;支架、防火材料等安装所需的工器具等。 3. 2防火墙 (1) 户外电缆沟的隔断采用防火墙。对于阻燃电缆,在电缆沟每隔80~100m处设置一个隔断;对于非阻燃电缆,宜每隔60m设置一个隔断,一般设置在临近电缆沟交叉处。电缆通过电缆沟进入保护 室、开关室等建筑物时,米用防火墙进行隔断。 (2) 防火墙安装方式:两侧米用标准厚度的防火隔板封隔、中间米用无机堵料、防火包或耐火砖堆砌,其厚度根据产品的性能而定(一般不小于250mm)。 (3) 防火墙的电缆周围必须采用不得小于20mm的有机堵料进行包 裹。 (4) 防火墙顶部用有机堵料填平整,并加盖防火隔板:底部必须留有两个排水孔洞,排水孔洞处可利用砖块砌筑。 (5) 防火墙必须采用热镀锌角钢做支架进行固定。 (6) 防火墙两侧的电缆周围利用有机堵料进行密实的分隔包裹,其两侧厚度大于防火墙表层的20mm,电缆周围的有机堵料宽度不得小于30mm,呈几何图形,面层平整。 (7) 沟底、防火隔板的中间缝隙应采用有机堵料做线脚封堵,厚度大于防火墙表层的10mm,宽度不得小于20mm,呈几何图形,面层平整。 (8) 防火墙上部的电缆盖上应涂刷红色的明显标记。 3. 3竖井 (1) 电缆竖井处的防火封堵一般采用角钢或槽钢托架进行加固,确保

电缆防火大修施工方案

电缆防火大修施工方案 为做好变电站创一流工作,根据《电力工程电缆设计规范》和《电缆防火措施设计和施工验收标准》及“防止电力生产重大事故的二十五项重点要求”、参照福建省电力勘测设计院在电厂、变电站电缆防火设计,结合我局变电站现场实际情况,对电缆防火采用“封”、“堵”、“涂”、“隔”等技术手段,形成以下施工方案。 一、封堵范围 1、户外电缆沟 2、户外端子箱 3、主控室控制屏、保护屏底部 4、开关室电缆管沟进出口处。 5、电缆竖井孔洞 6、地下隧道电缆中间接头 二、具体措施 1、户外电缆沟在分支、三通、四通处设立阻火墙。电缆沟≤1000mm 的阻火墙墙体总厚度为500mm,电缆沟>1000mm的阻火墙墙体总厚度为600mm,两侧用单砖砌至距盖板10mm处(粉刷),电缆周围用可塑性有机防火堵料严密封堵,根据电缆的直径用PVC管预留5个孔洞(供改造工作时备用,两端用防火泥封堵),然后在阻火墙内用膨胀型阻火包堆砌密封形成防火隔断,阻火墙的底部用阻燃PVC管预留 1-2个直径为40mm排水孔,阻火墙两侧电缆1.5m涂刷过氯乙烯防火涂料5-7次,干燥厚度≥0.8mm。施工完毕后阻火墙上方盖板上用红底白字标识。 2、户外屏柜底部用8mm厚电缆耐火隔板作承托,缝隙和电缆周围层用可塑性有机防火堵料封堵严密,再用速固性无机防火堵料浇铸,厚度不小于150mm,根据现场情况可采用在电缆沟电缆进入屏柜

处设立阻火墙进行防火封堵。电缆穿管端口用可塑性有机防火堵料进行封堵。 3、主控室屏柜底部孔洞防火封堵:厚度与楼板相同,底部以8mm 厚耐火隔板进行承托根据电缆的直径用PVC管预留3个孔洞(作备用,两端封堵)根据其大小用铝板(或镀锌白铁皮)封盖四角对称用螺丝锁紧(打空加木塞),缝隙及电缆周围层用可塑性有机防火堵料严密封堵,屏柜底部再用速固性无机防火堵料浇涛,面部加铝板(或镀锌白铁皮),封面。 4、开关站内进入高低压开关柜的电缆沟处设立阻火墙。电缆≤1000mm的阻火墙墙体总厚度为500mm,电缆>1000mm的阻火墙墙体总厚度为600mm,两侧用单砖砌至距盖板10mm处(粉刷),电缆周围用可塑性有机防火堵料严密封堵,根据电缆的直径用PVC管预留 1-2个孔洞,然后在阻火墙内用膨胀型阻火包堆砌密封形成防火隔断,阻火墙的底部用PVC管预留1-2个直径为40mm排水孔,阻火墙两侧电缆1.5m涂刷过氯乙烯防火涂料5-7次,干燥厚度≥0.8mm。施工完毕后阻火墙上方盖板上用红底白字标识。 5、根据地下遂道电缆的规格大小,在接头处加设防火爆槽盒,再用可塑性有机防火堵料密封两端缝隙,两侧电缆1.5m涂刷过氯乙烯防火涂料,5-7次,干燥厚度≥0.8mm。 下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快! 员工年终工作总结【范文一】

电缆沟防火施工方案

编号:AQ-BH-08730 ( 管理资料) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 电缆沟防火施工方案 Fire prevention construction scheme of cable trench

电缆沟防火施工方案 说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要 制订复杂的方案。 一、工程概况 本工程为保定110KV变电站电缆防火工程。由于电缆使用多年,常年积水比较严重,存在严重的安全隐患。电缆沟内电缆排放搅乱、电缆交叉、电缆层层叠压,散热不良,人行道不畅。防火装置功能不健全。针对这些问题采取相应整治措施。 二、编制依据 1、《电力工程电缆设计规范》CB50217-94 2、《电气装置安装工程电缆线路施工及验收规范》GB50168-92 3、《火电厂与变电所设计防火规范》CB50229-96 4、《电力设备典型消防规程》DL5027-93 5、《发电厂、变电站电缆选择与敷设设计规程》SDJ26-89 6、《电缆防火涂料通用技术条件》GA181-1998 7、《电缆防火堵料通用技术条件》GA161-1997

8、《电力安全手册》 9、《电气装置安装施工及验收规范》 10、《电力建设工程施工及验收规范》 11、《中国消防工程手册(设计、施工、管理)》 三、施工准备 1、准备好施工所需工程材料,并提供经销厂家有关产品的质量检验指标,择优 选用。采购时严格检查原材料规格是否符合施工要求。 2、准备好调料容器及劳动保护用品。 3、对职工进行施工前的安全施工技术教育。 四、施工工艺 1、电缆刷防火涂料 采用W60-B膨胀型电缆防火涂料,该涂料的特点是遇火生成均匀致密的海绵状泡沫层,有显著的防火隔燃效果,并且具有较好的防水抗潮,防油耐候性能。该涂料对火灾和减缓火灾有重要作用。施工工艺如下:

电缆沟施工方案

电缆沟施工方案 Prepared on 22 November 2020

目录

一、编制依据 (1)武汉经济技术开发区官莲湖路建设项目电缆沟工程施工图设计 (第一册) (2)官莲湖路总体施工组织设计 (3)《工程测量规范》(GB50026-2007) (4)《电缆敷设》(图集00DX001) (5)《地沟及盖板》(图集02J331) (6)《混凝土结构工程施工质量验收规范》(GB50204-2002) (7)《砌体工程施工质量验收规范》(GB50204-2002) 二、工程概况 工程基本概述 官莲湖路电缆沟(K0+~K4+800)工程,起点位于常军路与官莲湖大道交叉口处,止点于黄陵污水处理厂,工程全长为4929m,设计内容为电缆沟,电缆沟布置在道路中线北侧人行道下。具体位置见标准横断面图及平面图。 电缆沟施工内容有电缆沟、电缆井、电力管群等。电力管群采用钢筋砼结构;电力井,电缆沟采用混合结构(即砖混结构)。 标准横断面图如下: 主要工程数量表 主要工程数量表

三、施工部署 区段划分 根据业主要求,为了保证黄陵污水厂运营,K2++800段电缆沟需在2012年4月30日完成,工期较紧。关于该段路基施工及排水支管施工组织安排详见官莲湖路施工组织设计。 故将该电缆沟工程分2部分实施,分为2个作业区段,K0+~K2+为一工区,电缆沟结构净尺寸为1.0m×1.0m; K2+~K4+800为二工区,电缆沟结构净尺寸为0.8m×0.8m。 电缆沟配合各标段道路施工同步进行,在该段道路路基完成后,方可进行电缆沟施工。 施工准备 (1)劳动力计划 拟投入的劳动力计划 劳动力计划表

防火封堵方案()

电缆桥架防火封堵施工方案 —、工程概况 本施工方案主要以电缆沟、电缆桥架穿墙洞口、电缆竖井楼板洞口、配电柜、电缆穿管等的防火封堵施工中所使用材料、施工规范、施工工艺、验收标准及现场施工管理为主题编制。 二、施工依据 GBJ50016—2006《建筑设计防火规范》 GB50045—95《高层民用建筑设计防火规范》 DLGJ154—2000《电缆防火措施设计和施工验收标准》 CECS154—2003《建筑防火封堵应用技术规程》 三、施工准备 1.材料准备 本工程的防火封堵材料,根据不同部位、使用方式采用WXY—I 阻火包, WXY—III有机防火泥,WBJ无机防火隔板。 2.电缆防火封堵材料进场施工前,提供防火封堵材料的基本数据和文件----消防产品型式认可证书,检验报告,工程材料说明书,产品合格证书,产品出厂检验报告,材料报验表等,需当地消防部门的认可要进行认可。 3.主要施工工具 手提切割机、电锤、扳手、扫把 四、施工方法 电缆桥架竖井防火封堵的施工方法:

1、根据桥架大小把无机防火隔板切割成需要的尺寸,用膨胀螺栓固定在楼板底部。该尺寸为:比桥架洞口每边大10cm~20 cm,即(桥架宽度+20cm)×(桥架厚度+10cm). 2、把阻火包整理平整,似砌砖似地交叉堆砌在无机防火隔板上。 3、再用无机防火泥覆盖封堵在阻火包(粒状岩棉蛭石)上,要求高出楼板表面并做成规则状。 如图所示: 电缆桥架穿墙孔洞防火封堵的施工方法: 1.将桥架穿墙洞口四周修整方正,保证桥架四周有50mm缝隙,并将洞口垃圾清理干净。 2.把阻火包(粒状岩棉蛭石)整理平整,然后似砌砖似地交叉堆砌在孔洞内。要求封堵密实,以对侧不见光为准。 3.阻火包(粒状岩棉蛭石)封堵完后,两侧用无机防火隔板进行夹封,用膨胀螺栓固定在墙体上,电缆桥架穿墙处和无机防火隔板

电缆防火设计与施工方案

电缆防火设计与施工方 案 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

电缆防火设计与施工方案第一部分:电缆防火设计 1、一般规定 1.1、在电缆敷设设计时,防止因电缆短路或由外界火源造成电缆引燃,沿电缆延燃而使火灾事故的扩大,应对电缆、电缆构筑物采取有效的防火封堵分隔措施。 1.2、对电缆宜着火的接头部位,电缆通过高温、电爆、易燃、危险品仓库、油箱、油管道、热管道以及其它等易引发电缆火灾的区域,应重点采取各种电缆防火措施,以保证电缆安全运行。 1.3、发电厂与变电所控制中心、重要车间、电缆通道进出口,应进行有效分隔,把火灾事故限制在最小范围内。 1.4、点兰防火措施,应按工程的重要性,火灾机率的范围和经济上的合理性,区别不同情况采取相应的电缆防火措施。

2、电缆选型及适用范围 2.1难燃电缆及耐火电缆的特性,应符合现行国家标准《电线电缆燃烧试验方法》“成束电线电缆燃烧试验方法”的规定。 2.2在同一通道中,不得将非难燃电缆与难燃电缆混合敷设。耐火电缆的敷设可不受上述限制。 2.3电缆在采取防火措施时,各类不同措施应考虑对电缆载流量的影响,载流量的修正系数可根据防火材料制造厂提供的测试报告为依据。 2.4在采用难燃及耐火电缆的工程中,仍应考虑电缆防火措施。 3、电缆构筑物及通道的选择

3.1电缆构筑物的设施,应符合GB50217《电力工程电缆设计规范》及电力行业有关电缆敷设的规定。 3.2同一回路工作电源与备用电源电缆,宜布置在不同层次。 3.3电缆在架空桥架内敷设时,架空桥架的通道应避免通过高温、易燃、易爆有害气体的地段。当无法避免上述地段时,应采取难燃或耐火措施。 3.4对主厂房内易积水、油、灰的部位不宜采用电缆沟;当采用架空桥架敷设时,对易积灰易受油喷的桥架应采取防止灰、油喷入的措施。 3.5在电缆隧道、电缆沟、电缆竖井、架空桥架中敷设电缆,应采取相应的防火措施。 3.6电缆大型排管、地下埋管或直埋式电缆,应在电缆排管两端封堵,或在引出部分以金属管件密封等防火措施。 4、防止电缆自燃、引燃的措施及部位

电缆沟防火方案施工方案(精编文档).doc

【最新整理,下载后即可编辑】 目录 一、工程概况: (1) 二、编制依据: (1) 三、施工组织机构设置: (2) 四、施工准备: (4) 五、技术规范及要求: (7) 六、各分部分项工程的施工方法: (9) (一)渗水部位施工方案: (9) (二)电缆沟防火施工方案: (12) 七、质量保证措施及体系: (23) 八、安全文明施工保证措施: (25)

施工组织设计 一、工程概况: 1、工程名称: 2、建设地点: 3、质量标准:《火电施工质量检验及评定标准》(2006年版)合格 4、招标范围: 5、总工期要求:具体开工日期以甲方工程部具体书面有效通知为准。 6、安全目标:杜绝人身死亡事故;杜绝重大施工机械及设备损坏事故;杜绝重大火灾事故;杜绝重大垮塌(坍)事故;杜绝本单位负主要责任的重大及以上交通事故;杜绝重大劳动卫生伤害事故;杜绝发生因工程建设原因而造成的电网停电(解

列)事故;杜绝恶性未遂和恶性误操作事故;杜绝职业病发生、杜绝传染病流行;不发生流行病、中毒、辐射伤害事件;不发生群体性食物中毒事件人身轻伤统计率控制在0.3%以内;一般事故率控制在0.3%以内。严格控制各种习惯性违章。 7、工艺要求:满足防火封堵相关的施工图纸及国家标准、规范要求。 二、编制依据: 1、《电力建设施工及验收技术规范》 2、《火电机组达标投产考核标准及相关规定》 3、《火力发电厂与变电所设计防火规范》GB50229-96 4、《电力工程电缆电缆防火措施设计及施工验收标准》 5、《建筑防火封堵应用技术规程》 6、《电气装置安装工程电缆线路施工及验收规范》 7、《电缆防火措施设计和施工验收标准》DLGJ154—2000 8、《电缆防火涂料通用技术条件》GB181—1998 9、《钢制电缆桥架工程设计规范》CECS31:91 10、《电力工程电缆设计规范》GB50217-94 11、《饰面型防火涂料防火性能分级及试验方法大板燃烧法》GB/T15442-1995 12、《电线电缆燃烧试验方法》GB/T12666.1~12666.6—1990 13、《防火封堵材料的性能要求和试验方法》GA161—1997

电缆沟施工方案

电缆沟施工方案-CAL-FENGHAI.-(YICAI)-Company One1

110kV东山变电站迁改移建工程 电 缆 沟 施 工 方 案 云南德泰宏森源电力工程有限公司 二零一六年九月

一、工程概况 110kV东山变电站迁改移建工程电缆沟具体概况如下:SW-400×400电缆沟长为米,SW-400×600电缆沟长为米,SW-600×600 电缆沟长为米,SW-800×800电缆沟长为米,SW-1000×1200电缆沟长为米;GGL-800×800电缆沟长为米,GGL-1000×1200电缆沟长为米,GGL-1200×1500电缆沟长为米。电缆沟包边采用∠50×5×4镀锌角钢,四周与钢筋焊接,现场浇作。 SW-400×400电缆沟、SW-400×600电缆沟及SW-600×600电缆沟为砖砌体,其余为钢筋砼现浇电缆沟。 二、编制依据 1、《混凝土结构工程施工及验收规范》GB 50204—2011 2、《砌体工程施工质量验收规范》GB50203-2011 3、《110kV~1000kV变电(换流)站土建工程施工质量验收及评定 规程》Q/GDW183-2008 三、电缆沟施工 施工准备 (1)材料的准备

本工程电缆沟分为钢筋混凝土浇筑和砖砌电缆沟,其钢筋混凝土电缆沟采用商品混凝土浇筑,模板应采用表面平整、加工精密、有一定刚度的多层胶合板;钢筋应进行外观及资料检查,并经取样送检复试合格。砖砌电缆沟砌体采用Mu10砖,水泥砂浆砌筑(2)技术准备 1)图纸会审:会审由专业到综合的顺序逐步进行。会审前参加人员熟悉图纸,准备意见,并进行必要的核对。会审后,由现场施工技术负责人向现场各专业工种进行施工图纸交底。 2)技术交底:由于本工程部分电缆沟在变电站带电区域,施工前应与本变电站运行维护人员协商,并请设计人员一同到现场踏勘,做好相应安全技术措施。每个措施必须进行施工技术交底,技术交底内容充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签字,并形成书面交底记录。 3)定位放线:根据变电站总平面布置图,采用经纬仪、拉线、尺量、定出电缆沟的基准线。 电缆沟基槽开挖 根据设计要求,基槽土方开挖至电缆沟底基础设计标高,电缆沟壁应根据土质要求及电缆沟深度放坡,电缆沟基槽两侧设排水沟及集水井,以防止沟壁坍塌。开挖完成后,组织相关人员(设计勘察单位、施工单位、监理单位、业主)进行验槽,并做好记录。浇筑混凝土底板垫层

防火封堵施工工艺方案

防火封堵施工工艺方案 1、施工工艺 1.1 PZ防火包施工工序 1.1.1施工工序框图 1.1.2施工工艺及注意事项 根据现场施工设施规格,合理选用防火包尺寸,做到密封严紧,搭接平整,横平竖直,外观整洁。无短缺和凸出现象。防火措施符合设计要求,施工质量合格。 1.2防火堵料施工工艺 1.1.1施工工序框图

1.1.2施工工艺及注意事项 防火堵料施工,必须保证底面干燥,无油腊灰尘,并少有一定的粗糙度,才能使防火胶泥与表面结合牢固,性能更佳。外观要求,堵料线条一致,密实牢固,转弯统一,高度一致,保证无流淌、无毛边,色泽一致,达到外观亮丽、规范。防火措施符合设计要求,施工质量合格。 1.3防火板施工工艺:主要是防火门的修复使用。 1.2.1施工工序框图 1.2.2施工工艺及注意事项:

防火板设置,要根据施工现场洞口大小,认真放样、下料,由两块拼制而成,边角用30×30×3角钢加固,用Φ5个膨胀螺栓固定,形成一个整体防火设施,而且拆装方便,两块拼缝用防火胶泥封堵,或沿缝搭接要求,每300-500之间打一个膨胀螺栓,面积超过1m2中间逆搭接缝加30×30×3支撑角钢一根,标准是检修时可撑受80-100kg而不变型。外观要求平整、缝直、边齐、无包边、漏缝空洞现象,整齐大方、规范亮丽,防火措施符合施工要求,施工质量合格。 1.4防火包施工 1.3.1防火包性能 防火包形状枕头状,内部填充无机物纤维,水的扩胀成分,以及特殊耐热漆加剂,外部由玻璃纤维纺织物包装而成,主要应用在电缆桥架上或管线穿越墙体或楼板贯穿孔洞封堵,阻止电缆着火后向邻空蔓延,用防火包构成的封堵层,耐火极限可达3个不时以上。 防火包的阻火机理是:当防火包遇热膨胀时,先封住防火包间的小空隙,再封住墙体与电缆间的缝隙,膨胀作用的结果会使封墙密度倍增强,从而阻止火焰穿透封墙。 防火包耐潮湿,在任何天气,气温、环境条件下,都能保持其特性不变,经久耐用,防火包安装和拆除都很容易,使用方便,并可重复使用。 1.3.2防火包的安装 使用防火包封堵电缆穿墙的孔洞,设置电缆隧道及电缆沟的阻火墙,首先将防火包放平,使袋内填充材料分布均匀,然后像砌砖一样将防火包交错地嵌入到桥架与桥架,桥架与孔壁间的空隙中去,并应做到填充密实,施工表面要平整、洁净、美观,电缆不得有裸露部位,封堵大孔洞时应选用大型防火包,以提高工效,封堵狭窄孔洞时应选用小型防火包,同时也可根据后封堵部位的情况,将防火包卷起来使

电缆沟防火封堵施工方案word版本

电缆沟防火封堵施工方案 一.项目名称: 二.封堵区域:各变电所内电气柜.电缆夹层.电缆隧道以及管线进出口 封堵。 三.参照标准: (1)GB50229-96《火力发电厂与变电所设计防火规范》 (2)GB50217-94《电力工程电缆设计规范》 (3)DLGJ154-2000《电缆防火措施设计和施工验收标准》 (4)CECS154:2003《建筑防火封堵应用技术规程》 (5)GA161-1997 《防火封堵材料性能要求和试验方法》 四.标准实施方案: (1)电缆竖井防火封堵施工方法: 封堵处用上下2张防火板FB-1封堵,并在其上开好电缆孔,板与竖井之间采用弹性防火密封胶FS-E封边,板与电缆之前采用膨胀型防火密封胶FS-I封堵。在孔洞处两侧电缆上涂刷电缆防火涂料FP-C,长度300mm,以防沿电缆引起延燃,干涂层厚度1mm。当竖高度小于3米时,在竖井中部封堵;当竖井高度小于6米大于3米时,在竖井的上下两端进行封堵;当高度大于6米时,应每隔5米进行一次封堵。竖井穿楼板时应先在穿楼板处进行封堵。竖井的封堵最关键,最严格,必须密实无空隙。 (2)电缆穿管敷设防火封堵施工方法:

对穿管敷设的电缆,应在管头处用膨胀型防火密封胶FS-I进行封堵,形成大于20mm厚的封堵层。 (3)电缆桥架穿墙孔洞封堵施工方法: 3.1 根据需封堵孔洞的大小估算出防火灰泥FC-1的使用量,然后根据厂家提供的产品说明按比例将水加入灰泥粉中搅匀后立即使用。此时应注意产品在混合后应在允许施工时间内封堵完毕,超过此时间使可能固化,固化后可能不能再用。 3.2 搅拌后的糊状防火灰泥的施工方法与水泥沙浆的施工情况相同。封堵时为施工方便,可先将其制成大小合适的块再使用。 3.3 在孔洞处用矿棉封堵密实的矿棉两侧以膨胀型防火密封胶FS-I 封闭抹平,厚度20mm。施工完成后矿棉和密封胶总厚度与灰泥厚度相同。 (4)电缆隧道或电缆沟阻火墙施工要求: 4.1 封堵前应该清洁孔洞,应无灰尘及油腻,并且可以以水湿润表面。 4.2 混合搅拌防火灰泥FC-1,灰泥与水的体积比为3:1。 4.3 在电缆托盘高度范围内预留孔洞,以便填充矿板及膨胀防火密封FS-I。 4.4 支模,砌填防火灰泥。 4.5 在防火灰泥固化后,孔洞中间密实填充矿棉至所需厚度,两侧再填充膨胀型防火密封胶FS-I各20mm,抹平表面。 (5)电缆防火涂料FP-C的施工; 5.1 紧靠阻火墙两侧不少于0.8m区段内的所有电缆,以及有中间接

电力工程电缆沟道施工方案

(一)、施工方案 根据本工程的工程情况和特点,施工总体安排为:施工分三个施工段、四个步骤进行施工,三个施工段分别为第一施工段:灞河-港务西路段,全长2127米。第二施工段:港务西路-港务大道段,全长2320米。第三施工段:港务大道-纺渭路段,全长1605米。四个步骤即先进行电力管沟土方工程的施工,再进行电力管沟的施工,然后进行电缆井的施工,最后进行电缆支架的安装,施工中各个施工段之间采用平行作业,工序之间采用流水作业。 (二)、钢筋混凝土电力管沟工程施工方法 1、开挖基础 开挖沟槽时,派专人指挥土方机械及施工车辆,挖土时严禁超挖,保证基底10-20厘米预留土,人工清底,基础压实度符合施工规范的要求,开挖宽度、深度及放坡符合规范规定的施工要求。 2、C15混凝土垫层 待基底素土夯实完成后,进行测量放线,浇打C15混凝土垫层振捣密实,表面应抹平压光。 浇筑混凝土垫层时,严格控制基础面高程,允许偏差宜比设计基础面低,但不应大于10mm。 采用商品混凝土,严格控制混凝土坍落用。 混凝土用平板振捣器振至密实,密实标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦,泛浆。 3、电缆沟及检查井底板、墙、顶板钢筋制作

(1)、钢筋进场检验: (2)、钢筋放样: (3)、钢筋加工 4、电缆隧道及检查井底板、墙、顶板钢筋绑扎 (1)、底板钢筋绑扎时,按画好的间距,先摆放受力主筋,后放分布筋,预埋件、预留孔等及时配合安装。板内纵向受力筋,采用绑扎连接与电弧单面焊相结合,基础底板钢筋保护层厚30㎜。 (2)、交叉部位钢筋采用十字兜扣绑扎,底板钢筋短向不设接头,长向钢筋接头相互错开。 (3)、墙体钢筋绑扎先绑外侧,再绑内侧,双排钢筋之间绑扎拉筋@400mm (4)、顶板钢筋绑扎:清理模板上面杂物,放出下层主筋间距线,按间距先放主筋,再放分布筋,预埋件及时配合安装。绑扎完毕后放上马凳再绑上层钢筋。 (5)、钢筋保护层厚度采用废石材料作垫块,呈梅花状布置,间距600mm。厚度以设计要求为准。 5、模板工程 模板安装 垫层模板采用木模,多层板加木方加固,下地锚,两侧对顶斜撑间距不大于800mm加固。 基础底板与墙模板采用木模,要保证几何尺寸准确。模板接缝严密、平整、不漏浆、表面干净,并涂非油类隔离剂。模板加固采用木方及钢管结合用∮12止水螺栓加固。

各种防火封堵材料的施工工艺

一、阻火包的施工工艺 1、施工前将封堵工作面清理干净,做到无油、无粉尘及其它异物,按电缆顺序梳理整齐。 2.将阻火密封包整齐排列叠放至贯穿孔洞的电缆周围,压实后依次码放。对电缆贯穿孔洞的封堵要求为封严、封全、不留缝隙,用眼睛观不透光为止。 3.穿越楼层或设备的贯穿孔洞,应先将钢架或钢网固定在孔洞下端,刷阻火涂料,密封包码放厚度不得少于24厘米,上部可根据现场要求加盖板或其它防火装饰物(不得采用木板或其它易燃物作为支架 或盖板)。 4.机房配电柜、控制柜的封堵应将设备下部地板空间全部封严,封堵周边应大于设备底座周边24厘米。电缆在地板下转弯处或分线处,封堵体积应不小于24厘米×24厘米×24厘米。 施工注意事项: 1.阻火密封包的使用码放厚度(h)标准:h≥240mm耐火达到一级(≥180min);240mm≤h≤200mm耐火达到二级(≥120min);h≥120mm 耐火达到三级(≥60min) 2.阻火密封包与电缆之间间隙,不得大于0.5厘米。 3.如阻火密封包着雨水后,应在干燥处阴干,不得在高温下烘烤。4.阻火密封包应在阴凉、干燥处保存,贮存环境温度小于100℃。·电缆穿墙孔洞 1.施工前将封堵工作而清理干净,做到无油、无粉尘及其它异物; 按电缆顺序梳理整齐。 2.阻火密封包码放完后,应在两侧扣5-8mm防火板,防火板内侧 应与电缆1cm以上距离, 3.封堵厚度不得小于24cm。 ①电缆②阻火密封包③防火板④固定螺栓 电缆穿楼层孔洞 1.电缆贯穿楼层孔洞时,将电缆与钢挂架固定,防止电缆烧断下沉。

2.孔洞封堵的底部用5-8mm防火板固定,上部用非硬化堵料将表面1cm封面抹平。 3.楼板较薄时,应适当加高防水台高度以确保耐火等组。 ①电缆④固定螺栓 ②钢板⑤非硬化堵料 ③阻火密封包⑥防水台 ·配电柜进出电缆封堵 1.施工前将配电柜内外工作面清理干净,按电缆进出顺序将电缆排列,在配电柜与电缆沟或地板下 部空间应封堵严密,使其之间不留空隙。 2.封堵剖面外沿应大于配电柜进出线孔洞24cm或与周边隔墙紧密结合。电缆在配电柜两侧进出线, 应在进出线处安装阻火盘,以防止火焰由上部进入盘内如图⑤。 ①电缆③阻火密封包⑤阻火盘 ②楼板④配电柜 ·电缆桥架贯穿楼层孔洞 1.桥架贯穿楼层时,应注意电缆与桥架之间要用防火堵料隔开,确保电缆与桥架之间形成1cm距离。2.电缆桥架应与墙体保持不小于5cm的间距,小于5cm的应扩大至5cm以上,内部、外部同时封堵形成一体,桥架外部封堵厚度可与楼板一致,桥架内部应保证不小于24cm。 3.封堵完成后,桥架下端用5-8mm防火板封口。 ①防火板③阻火密封包⑤电缆桥架 ②固定螺丝④电缆 ·电缆桥架穿墙孔洞 1.电缆桥架穿墙的封堵方法与1-1-1相同,如果电缆直径大于2cm时,在封堵前应在封堵部位向双方向涂刷各1.5延长米的电缆涂料,然后再进行封堵。 2.防火板内沿达应与桥架保持1cm距离。 ①防火板④电缆 ②电缆桥架⑤固定螺丝 ③阻火密封包 ·配电室进出电缆封堵

电缆沟防火施工方案

110 变电站电缆防火施工方案 一、工程概况 本工程为保定110KV 变电站电缆防火工程。由于电缆使用多年,常年积水比较严重,存在严重的安全隐患。电缆沟内电缆排放搅乱、电缆交叉、电缆层层叠压,散热不良,人行道不畅。防火装置功能不健全。针对这些问题采取相应整治措施。 二、编制依据 1、《电力工程电缆设计规范》CB50217-94 2、《电气装置安装工程电缆线路施工及验收规范》GB50168-92 3、《火电厂与变电所设计防火规范》CB50229-96 4、《电力设备典型消防规程》DL5027-93 5、《发电厂、变电站电缆选择与敷设设计规程》SDJ26-89 6、《电缆防火涂料通用技术条件》GA181-1998 7、《电缆防火堵料通用技术条件》GA161-1997 8、《电力安全手册》 9、《电气装置安装施工及验收规范》 10、《电力建设工程施工及验收规范》 11、《中国消防工程手册(设计、施工、管理)》 三、施工准备 1、准备好施工所需工程材料,并提供经销厂家有关产品的质量检验指标,择优选用。采购时严格检查原材料规格是否符合施工要求。

2、准备好调料容器及劳动保护用品。 3、对职工进行施工前的安全施工技术教育。 四、施工工艺 1、电缆刷防火涂料 采用W60-B 膨胀型电缆防火涂料,该涂料的特点是遇火生成均匀致密的海绵状泡沫层,有显著的防火隔燃效果,并且具有较好的防水抗潮,防油耐候性能。该涂料对火灾和减缓火灾有重要作用。施工工艺如下:1)、电缆清理,清除电缆表面灰尘污垢,并整理电缆。 2)、涂料搅拌,使用前应充分搅拌,将桶内涂料及沉淀物搅拌均匀 3)、涂料稀释,根据需要,用规定量的稀释剂来调整涂料粘度,以便施工。 4)、刷涂涂料,水平敷设的电缆宜沿着电缆的走向均匀涂刷,垂直敷设的电缆宜自上而下进行均匀涂刷,涂刷两层,涂刷间隔不得少于规定 时间。 2、电缆支架刷防火涂料 采用W60-A 超薄型钢结构防火涂料,这种涂料能起到防火、隔热、 耐酸碱、涂层薄、用料少、装饰效果好,减轻钢结构的重量等优点。施工工艺如下: 1)、除锈,采用手工除锈方法进行除锈,达到相应标准。 2)、涂料搅拌,使用前应充分搅拌,将桶内涂料及沉淀物搅拌均匀。 3)、涂料稀释,根据需要,用规定量的稀释剂来调整涂料粘度,以便施工。

电缆沟施工方案.

一、编制依据: 1、厂区电缆沟(F3761S-Z0107-07) 2、地下沟道详图图集(TD-GL2004-0101-03) 3、《电力建设施工质量验收及评定规程(土建工程篇)》(DL/T5210.1-2005) 4、《钢筋混凝土结构施工规范》(GB50204-2002) 5、《混凝土结构工程施工质量验收规范》(GB 50204-2002) 二、工程概况 厂区电缆沟截面主要有900×1200、1100×1200两种规格。除过道路外,均为素混凝土,底板及侧壁厚均为200mm,沟盖板盖到沟壁外沿(除过道路处)3cm。沟道盖板顶高出场地碎石顶100mm。过道路处按照河南省电力勘测设计院地下沟道详图图集TD-GL2004-0101-03电缆隧道配筋图施工。 施工时分区、分段进行,并将相邻管沟一次施工,以减少重复开挖。沟道施工时,参照相关专业图纸核对坐标、标高及接口位置,如发现问题应立即向主管领导反映,及时解决。 三、施工准备 3.1、技术准备 图纸会审后,施工人员应认真熟悉图纸、标准图集及施工方案和技术核定单,并严格按照施工方案和技术核定单的要求对作业班组进行详尽的技术交底及安全、文明施工交底。 测量人员应认真检测测量仪器及工具,确保其测量精度符合设计及规范要求,然后在技术部门的配合下准备对基槽进行准确定位,对沟道底标高、过道路沟道顶标高等做到理解准确,定位和标高正确。 3.2、现场准备 现场三通一平工作已经完成,各种施工准备工作已经完成,现场已基本具备开工条件。

3.3、物资准备 物资及设备供应部门应提前联系好反铲挖掘机(1台),自卸汽车(2辆)等机具设备,并根据工程的实际进展情况,确定各种机械设备的准确进场日期;所有进场机械设备、车辆均需经过检修、试运转合格后,方可进行施工。 主要工程材料已采购,周转工具已准备。 3.4、劳动力准备 施工队伍已进场。 四、施工方法 4.1、定位放线及基坑开挖 4.1.1、根据厂区座标及高程控制点对电缆沟两侧轴线进行准确定位及高程引测,并定出轴线控制桩及高程控制桩,撒出基坑开挖边线,经公司自检合格并报请监理验线合格后,即可进行基坑开挖。 4.1.2、基坑开挖放坡取1:0.33,每边工作面为600mm宽,按设计图纸进行抄出沟底的坡度。采用反铲挖掘机开挖,人工清理底面。 4.2、沟道施工 4.2.1、沟道垫层 垫层支模前,首先由专业测量人员定位出垫层中心线,再用白灰撒出垫层模板边线,并保证其位置正确,用 18钢筋头(长300mm)锚固定方木模板。安装完毕后,测量人员要复测模板基底标高。垫层内超高部位要由人工开挖至设计标高。 4.2.2、沟底、沟壁及沟盖板 1)垫层浇筑时,要留设沟壁插筋,插筋为Φ12@1000,外露300,插入垫层内300,垫层内插筋需弯折。垫层施工完毕后,沟底、沟壁分两次施工。沟道内壁采用覆膜胶合板的清水砼模板体系。侧壁浇筑完后,拆除内支撑及模板后,浇筑沟道底板。 2)沟道侧壁埋件的安装:埋件要钻φ5孔,用M5螺栓固定在侧模上。 沟壁顶设企口,沟盖板盖过企口,两侧均大出企口外侧30mm。混凝土沟每隔20米,设一个宽20mm的伸缩缝,并在沟道跨道路与非跨道路连接处和室内

电缆防火施工方案

电缆防火封堵 施 工 方 案

防火封堵施工方案 一、工程概况 该工程修复工作主要内容包括:钢结构、舾装墙板及门、电气设备及 电缆、桥架、支吊架、暖通设备及管路、给排水设备及管路的拆除、 更换及修复、升压站电气系统调试等。 二、编制依据 1.《电缆防火措施设计和施工验收标准》DLGJ154-2000。 2. 《电力工程电缆设计规范》GB50217-2007。 3.《火力电厂与变电所设计防火规范》GB50229-2006。 4.《供配电系统设计规范》GB50166-2009。 5.《水利水电工程设计规范》SDJ278-90。 6.《爆炸和火灾危险环境电力装置设计规范》GB50166-2014。 7.《建筑设计防火规范》GBJ16-2014。 8.《电缆防火涂料》GB28374-2012 三、电线电缆发生火灾的特点 1.起火迅速,火势凶猛,极易蔓延扩大。电线电缆无论是塑料绝缘、橡皮绝缘,还是油浸线绝缘,其绝缘层或护套层大都是高分子有机材料,本身就是一种可烧物,尤其是发电厂、化工厂、钢铁厂、通讯枢纽、高层建筑及地下铁道等使用数量多,在电缆夹层、电缆隧道、电缆竖井和电缆排架等处都是集束敷设,有的还处在高温、粉尘、腐蚀、潮湿的环境中,再加上电缆竖井形成的自然抽风,即烟囱效应,一旦发生火灾,就会迅速燃烧,很快蔓延扩大,而且火势凶猛,不易控制。

2.烟火有毒,扑救困难,且伴有二次危害产生。绝缘电线电缆线路着火燃烧时产生大量烟气,其中一氧化碳、二氧化碳含量很高,特别是普通塑料电缆不仅容易起火,而且产生氯化氢气体,当它们达到一定浓度后,就会危及人的生命安全。另外氯化氢气体通过缝隙、孔洞会附着在电气装置、自动控制设备和监测仪表上,溶于水后成为稀盐酸,形成一层导电膜,严重降低了电气设备、电子仪器和电气线路的绝缘,使之无法正常运行,造成二次危害。 3.损失严重,恢复时间长。电线电缆火灾事故,造成严重损失的同时,还有它的特殊危险性,就是控制回路失灵,使事故进一步扩大,甚至损坏主设备并造成人员重大伤亡,且修复十分困难。据对全国电线电缆发生火灾事故的调查,修复时间最长达2年之久。 四、材料性能特点 1.HQJW-301电缆防火涂料是涂覆于电缆表面的防火涂层,当受到火星或火种作用的时,很难被引燃,当受到高温或明火作用时,涂层则吸收热能,其中部分物质因热分解,高速率地产生不燃气体CO2和水蒸气,使涂层薄膜发泡,慢慢鼓起,形成致密的炭化泡沫。该泡沫具有排除氧气和对电缆基材的隔热作用,从而阻止了热量传递,推迟了电缆着火时间,在一定条件下还可将火阻熄。产品系白色乳状体。 2. 有机防火堵料是以有机合成树脂作粘结剂,配以防火剂,填料等辗压而成的材料,具有可塑性和柔韧性。该堵料可塑性好,长久不固化,可以切割、搓揉,封堵各种形状的孔洞。当火灾发生时,有效地阻止火灾蔓延与烟气的传播。这种堵料主要应用在管道或电线、电缆贯穿孔洞的防火封堵工程中,多数情况下与无机防火堵料、阻火包配合使用。 3.阻火包是用不燃或阻燃性的布料把耐火材料约束成各种规格的包状体,在

相关主题
文本预览
相关文档 最新文档
