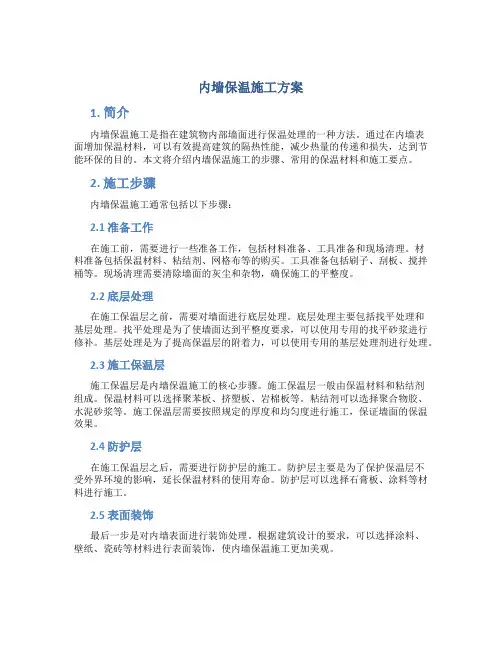

内墙保温施工方案

内墙保温施工方案
内墙保温施工方案

温州社会保障大厦岩棉板内保温

鸿厦建设有限公司

2014-11-22

目录

1工程概况 (4)

1.1工程性质 (4)

1.2工程概况 (4)

2 编制依据 (5)

3施工准备 (5)

3.1材料准备 (5)

3.2机具准备 (9)

3.3基层准备 (9)

3.4技术准备 (10)

4施工工艺流程 (11)

5施工工艺说明 (12)

5.1施工准备 (12)

5.2岩棉板施工作业前提 (12)

5.3岩棉板及其配套材料进入现场复检要求: (12)

5.4基层墙面处理,墙体基面的尺寸偏差应符合下表: (12)

5.5吊垂直、套方、弹控制线,做灰饼 (13)

5.6粘贴岩棉板 (13)

6质量验收 (16)

6.1保温工程验收资料准备 (16)

6.2保温工程检验批 (17)

6.3质量验收 (17)

7质量保证措施 (17)

7.1质量承诺服务措施 (17)

7.2质量检查 (18)

7.3严把六关 (18)

7.4技术资料 (18)

7.5质量控制要点 (18)

7.6质量控制管理体系 (19)

8工期保证措施 (19)

9安全施工保证措施 (20)

9.1总包方的安全管理措施 (20)

9.2安全施工措施 (20)

9.3临电管理制度 (22)

9.4安全生产技术组织措施 (22)

9.5防火组织措施 (23)

9.6电气设备防火措施 (23)

9.7确保安全技术措施 (23)

10文明施工措施 (24)

10.1文明施工 (24)

10.2环境保护管理 (25)

10.3环境卫生管理 (26)

11材料管理及节约措施 (26)

12环保管理及消防防火措施 (26)

13成品保护措施 (27)

14施工技术资料管理 (27)

15技术节约措施 (27)

1工程概况

1.1工程性质

1.1.1工程名称:温州社会保障大厦

1.1.2建设单位:温州市人力资源和社会保障局

1.1.3施工单位:鸿厦建设有限公司

1.1.4监理单位:温州市宏业建设监理有限公司

1.2工程概况

本工程外保温采用点框法粘贴岩棉板做法,根据不同造型可调整岩棉板规格,本工程岩棉板规格为600mm×1200(900)mm×55 mm、,岩棉板容重≥120kg/m3,有效粘贴面积率≥40%;

2 编制依据

1、DB33/1015 -2009 浙江省《居住建筑节能设计标准》

2、JGJ144 -2008 《外墙外保温工程技术规程》

3、GB50411-2013 《建筑节能工程施工质量验收规范》

4、JGJ134-2010 《夏热冬冷地区居住建筑节能设计标准》

5、GB50176-93 《民用建筑热工设计规范》

6、JGJ26-95 《民用建筑节能设计标准》(采暖居住建筑部分)

7、GB50210-2001 《建筑装饰装修工程质量验收规范》

8、GB50300-2001 《建筑工程施工质量验收统一标准》

9、GB50203-2002 《砌体工程施工质量验收规范》

10、GB50204-2002 《混凝土结构工程施工质量验收规范》

11、02J121-1 《外墙外保温建筑构造(一)》

12、2006浙J54 《外墙外保温构造详图(一)》

13、GB/T11835-2007 《绝热用岩棉、矿渣棉及其制品》

14、GB/T19686-2005《建筑用岩棉、矿渣棉绝热制品》

15、《浙江省建筑节能工程施工质量验收规范实施细则》

16、JG149-2003 EPS板薄抹灰外墙外保温系统

17、公通字{2010}46号文件、公消字{2011}65号文件

3施工准备

3.1材料准备

3.1.1 岩棉干挂饰面做法常用材料的主要性能应满足下列各表指标要求,并在材料进场后施工展开前将由国家法定检测部门出具的检测报告报总包方备案. 应报验材料的品种和性能指标及材料包装规格贮运注意事项如下:

3.1.1.1岩棉板主要性能如下表:

岩棉板的尺寸及允许偏差单位:mm

3.1.1.2塑料膨胀锚栓由螺钉和带圆盘的塑料膨胀套管两部分组成,其中螺钉采用经过表面防锈蚀处理的金属制成,塑料膨胀套管应采用聚酰胺、聚乙烯或聚丙烯等制作。塑料膨胀锚栓

贮存:无腐蚀介质、空气流动、相对湿度不大于85%的仓库中。运输:避免冲击、挤压、雨淋、受潮及化学品的腐蚀。可按非危险品办理。

3.1.2 根据工程量,开工时间,工期要求安排适当的储存场地,搅拌场地.组织好材料进场时间,控制好材料进场数量做好进场记录,数量报总包方确认.做好材料发放记录.收集好每批材料的出厂合格证报总包方验证.配合总包方做好进场材料复验工作确认材料的合格证、检测报告是否齐全,是否及所送材料配套完整。抽检材料单位的重量和体积是否在合理误差范围内。检查包装有无破损。检查材料是否在有效期内。

3.2机具准备

主要施工工具

1)电动搅拌机

型号规格:选择转速400~600rpm,功率大于600W。

用途:用于搅拌混合砂浆。

特点:搅拌均匀,省工省力,节省用料。

2)电钻

型号规格:功率600~100W,配套钻头:8cm、10cm。

用途:钻孔,安装机械锚固件。

3)其他机械及工具

两米靠尺:测量水平、垂直度、压平岩棉板;

吊线:吊线预制基准物;

美工刀或楔形锯:手工裁剪或切割岩棉板,裁剪网格布;

直尺:测量用;

美工笔:记录或作记号用;

橡皮锤:敲击机械锚固件;

电动吊篮;手推车;铁抹子;阳角抹子;阴角抹子;壁纸刀;塞尺;方尺等。

3.3基层准备

3.3.1保温施工前应会同相关部门做好外墙验收的确认,外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求.进行隐蔽施工前应做如下的检查工作.总包方将各大角的控制钢垂线安装完毕,高层建筑钢垂线用经纬仪检验合格。

为保证保温工程的质量,减少材料的浪费,本系统要求:

基层面干燥、平整,平整度:两米靠尺测定小于4mm误差

当基层面不符合要求时,必须采取有效措施进行处理:

基层面平整度不合格:用1︰3水泥砂浆粉刷找平,养护2-3天。

3.3.2 混凝土梁/墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于10mm时应剔。

3.3.3主体结构的变形缝应提前做好处理。

3.3.4墙面应清理干净,清洗油渍、清扫浮灰等,旧墙面松动、风化部分应剔除干净。

3.4技术准备

3.4.1保温施工前施工负责人应熟悉图纸,明确施工部位和工程量按工期要求制定施工方案。

3.4.2组织施工队进行技术交底和观摩学习.进行好安全教育。

3.4.3作业时环境温度不应低于5℃,风力应不大于5级,风速不宜大于10m/s。严禁雨天施工。

外墙面上的雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出外保温。

3.4.4 材料配制

保温施工前应指定专人负责材料配制.配制方法如下:

3.4.4.1 粘结砂浆的配制

粘结砂浆:水=(0.23~0.25)∶1(重量比)。

将干拌粘结砂浆倒入盛有按比例称好清水的容器中,用手提搅拌器或砂浆搅拌机搅拌3~5分钟后至均匀无结块后,静置5分钟,如有反稠现象,再适当加水至适宜的施工稠度,即可使用。

切记:搅拌充分,粘度确保刚粘贴上的岩棉板不下垂,不可加水过多;注意胶粘剂只需加洁净水,不可加入其他添加料如:水泥、砂及其他异物;注意调好的胶粘剂宜在2小时内用完;工作完毕,务必及时清洗干净工具。

质量自检:经验观察搅拌好粘结剂均匀、状态良好、稠度适宜。

4施工工艺流程

岩棉板外墙外保温工艺流程图

5施工工艺说明

5.施工工艺说明

5.1施工准备

材料应分类挂牌存放,岩棉板应成捆立放防雨防潮。

5.2岩棉板施工作业前提

外墙面层的垂直度和平整度应符合现行国家施工及验收规范要求;

外窗框已安装完毕,并经验收合格。

施工用脚手架必须搭设牢固方可施工。

主体结构的各种接缝应提前做好处理;

作业时环境温度不应低于5℃。

施工时遗留在墙上的施工孔洞、废钢筋的应提前处理完毕。

墙面的暗埋管线、线盒、预埋件应提前安装完毕,并应考虑到保温层的厚度影响。

5.3岩棉板及其配套材料进入现场复检要求:

材料进入现场应检测的内容:

见证复试

材料的合格证、检测报告是否齐全,是否及所送材料配套。

抽检材料单位的重量、规格及合格证标明是否在合理误差范围内。

检查包装有无破损,检查材料是否在有效期内。

5.4基层墙面处理,墙体基面的尺寸偏差应符合下表:

5.5粘贴岩棉板(点粘法+胀栓锚固)

5.5.1 岩棉板的粘贴采用点框法,在岩棉板面四周涂抹一圈粘结剂宽50㎜;侧面留50㎜宽排气口,间距200-250㎜,直径100㎜。涂好后立即将岩棉板贴在墙面上,粘贴时应轻柔、均匀挤压,并随时用托线板检验垂直平整,每贴完一块板,应及时清除挤出的粘结砂浆。

施工步骤

1、岩棉板粘贴在墙上后,严禁拍打岩棉板表面。

2、岩棉板应水平粘贴,保证连续结合,且上下两排岩棉板应竖向错缝板长1/2。

3、一般先从墙拐角(阳角)处粘贴,应先排好尺寸,切割岩棉板,使其粘贴时垂直

交错连接,确保拐角处顺垂且交错垂直。

4、在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直

的依据。岩棉板的拼缝不得正好留在门窗口的四角处。

5、根据施工图在锚栓安装部位钻孔,如下图所示

锚栓的固定方法为,锚固锚栓,横向间隔60 cm,竖向间隔30cm,中间部位横向间隔30cm,呈梅花型分布,每平方锚栓数量为6个,锚栓打入部位: 应把三缝交接处全部打满; 锚栓深度: 应能打入墙体2.5㎝以下,锚栓应及岩棉板齐平。

控制要点

?施工时应注意检验砂浆粘接面积不小于40%

?粘结砂浆及基层应粘接牢固,不能出现脱落现象。

?胀栓要求每平米6个。

具体图示

边角拼缝示意图

200

200

门窗洞口

门窗洞口拼缝示意图

质量检查:检查岩棉板整体上布局得当、规范,平整度符合要求,细部处理良好,符合要求。

6 质量验收

6.1 一般规定

6.1.1质量验收应符合《建筑工程施工质量验收统一标准》GB 50300、《建筑装饰装修工程质量验收规范》GB 50210、《建筑节能工程施工质量验收规范》GB 50411、《浙江省建筑节能工程施工质量验收规程》等相关标准的要求。并应符合第四章所列的各材料的性能指标。6.1.2 材料和配套辅件(材)必须符合设计文件要求和国家及浙江省现行工程建设标准、产品标准的要求。材料或产品进入施工现场时,应具有中文标识的出厂质量合格证、产品出厂检验报告、有效期内的系统型式检验报告等。

6.1.3岩棉防火隔离带的验收应合并到外墙外保温系统分项工程的验收中。

6.1.4涉及安全和使用功能的应进行复检,复检项目见本规程6.4。

6.1.5质量验收应包括施工过程中的质量检查、隐蔽工程验收和检验批验收,施工完成后应进行墙体节能保温分项工程验收。

6.1.6 检验批划分应符合下列规定:

1采用相同材料、工艺和施工做法的墙面,每500~1000 m2面积划分为一个检验批,不足500m2也为一个检验批。

2 检验批的划分也可根据及施工流程相一致且方便施工及验收的原则,由施工单位及监理(建设)单位共同商定,但一个检验批的面积不得大于3000 m2。

6.1.7检验批质量验收合格,应符合下列规定:

1检验批应按主控项目和一般项目验收;

2主控项目应全部合格;

3一般项目应合格;当采用计数检验时,至少应有80%以上的检查点合格,且其余检查点不得有严重缺陷;

4 应具有完整的施工操作依据和质量检查记录。

6.1.8 应对下列部位或内容进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:

1 保温层附着的基层墙体(包括水泥砂浆找平层)及其处理。

2岩棉板在基层墙面上的施工面积。

3 保温层的厚度。

4 锚固件设置。

5 各加强部位及门窗洞口和穿墙管线部位的处理。

6.1.9竣工验收应提供下列资料,并纳入竣工技术档案:

1设计文件、图纸会审记录、设计变更和节能专项审查文件;

2设计及施工执行标准、文件以及通过审批的专项施工方案;

3材料、部品及配件产品质量合格证、出厂检验报告、系统有效期内的型式检验报告及进场验收记录等(若以岩棉作为防火隔离带的外墙保温系统必须提供以主要保温材料和岩棉带共同组成的外墙保温系统耐候性报告);

4材料、部品及配件进场抽检复验报告;

5 各项隐蔽工程验收记录;

6 检验批、分项工程验收记录;

内墙保温砂浆施工方案41654

内墙保温砂浆施工方案 一、工程概况: 鸿图新世纪广场A区分为A1、A2两栋,都是33层的高层民用住宅房,建筑总面积为:。结构形式为框架剪力墙结构,填充墙-1F采用烧结标准砖砌筑,其余部分均采用100、200厚的加气砼砌块和多孔砖砌筑。本工程设计外墙保温,现经业主和设计院更改为内墙外保温。采用材料为甲定厦门凯泥牌保温砂浆涂抹20mm,面层用网格布加5mm抗裂砂浆罩面。 二、施工准备: 1、搅拌机:必须是专用搅拌机,在搅拌保温砂浆过程中不能用于搅拌其它的材料; 2、砂浆原材料:①厦门凯泥牌专业保温砂浆原材料、②网格布、③凯泥牌专业抗裂砂浆; 3、施工墙面清洁; 4、抹灰相关用具; 5、胶粉聚苯颗粒外墙外保温界面剂。 三、施工工艺流程: 基层处理—→不同界面钉钢丝网—→打巴—→刷界面剂—→抹底层灰—→抹保温砂浆保温层—→贴网格布—→抹抗裂砂浆面层。 1、基层处理:首先将墙面不平之处凿平,墙上预埋管件安装完毕,预留孔洞位置正确,砌体灰缝的砂灰清理干净; 2、墙面处理后在不同材料交接面(即砼和砌块相结合面)钉300mm宽Ф厚10

×10钢板网(每边为150mm宽); 3、打巴:用垂球和2.5m长靠尺,用1:2的水泥砂浆做35×35的巴子。 四、施工要点: 1、施工部位:凡是外墙的内则面部份均抹砂浆保温层; 2、保温层厚度为20mm,抗裂砂浆面层厚度为5mm; 3、保温砂浆在搅拌过程中,不能加入任何外加材料,直接加水搅拌成稠状后涂抹在相应部位; 4、保温砂浆的搅拌水灰比为:1:1~,且每次搅拌成料后必须在1小时内将成料涂抹到相应部位; 5、因保温砂浆有纤维丝,在涂抹保温砂浆前必须用1:3的水泥砂浆打底,不能直接用于钢板网上; 6、保温砂浆要随拌随用,且在规定的时间内用完,不得将过期或超过规定时间内没用完的材料抹到墙上; 7、保温砂浆的搅拌过程中不能多次加水,必须是一次成料; 8、抗裂砂浆一定要在保温砂浆达到强度后方可进行施工。 五、施工质量要求: 1、保温砂浆必须严格按配合比配料,全部采用机械集中拌制,以保证拌制质量均匀达到设计强度; 2、严格控制保温层施工过程的用料,最厚处不能超过20mm;抗裂砂浆层最厚处不能超过5mm; 3、保温层施工过程中必须严格检查,以保证表面光滑、洁净、交接平整、灰线清晰、阴阳角方正、顺直的效果;

内墙保温施工方案

温州社会保障大厦岩棉板内保温 施 工 方 案 鸿厦建设有限公司 2014-11-22

目录 1工程概况 (4) 1.1工程性质 (4) 1.2工程概况 (4) 2 编制依据 (5) 3施工准备 (5) 3.1材料准备 (5) 3.2机具准备 (9) 3.3基层准备 (9) 3.4技术准备 (10) 4施工工艺流程 (11) 5施工工艺说明 (12) 5.1施工准备 (12) 5.2岩棉板施工作业前提 (12) 5.3岩棉板及其配套材料进入现场复检要求: (12) 5.4基层墙面处理,墙体基面的尺寸偏差应符合下表: (12) 5.5吊垂直、套方、弹控制线,做灰饼 (13) 5.6粘贴岩棉板 (13) 6质量验收 (16) 6.1保温工程验收资料准备 (16) 6.2保温工程检验批 (17) 6.3质量验收 (17) 7质量保证措施 (17) 7.1质量承诺服务措施 (17) 7.2质量检查 (18) 7.3严把六关 (18) 7.4技术资料 (18) 7.5质量控制要点 (18)

7.6质量控制管理体系 (19) 8工期保证措施 (19) 9安全施工保证措施 (20) 9.1总包方的安全管理措施 (20) 9.2安全施工措施 (20) 9.3临电管理制度 (22) 9.4安全生产技术组织措施 (22) 9.5防火组织措施 (23) 9.6电气设备防火措施 (23) 9.7确保安全技术措施 (23) 10文明施工措施 (24) 10.1文明施工 (24) 10.2环境保护管理 (25) 10.3环境卫生管理 (26) 11材料管理及节约措施 (26) 12环保管理及消防防火措施 (26) 13成品保护措施 (27) 14施工技术资料管理 (27) 15技术节约措施 (27)

吸收塔施工方案讲诉讲解

国电长源荆州热电有限公司#1、#2机组 脱硫除尘改造工程 #2吸收塔基础施工方案 批准: 审核: 编制: 北京国电龙源环保工程有限公司 编制日期:2016年08月08日

目录 1、工程概况 (2) 2、编写依据 (2) 3、作业条件…………………………………………………………………………2 4、劳动力及机械准备 (3) 5、施工进度计划 (4) 6、施工方案 (4) 7、质量标准及检验方法 (8) 8、安全文明施工及职业健康 (9) 9、工序交接及成品保护措施 (10)

1.工程概况 1.1、吸收塔基础是国电长源荆州热电有限#1、#2机组脱硫除尘改造工程的一个设备基础,基础外形为圆柱体,半径为7.1米,埋深为-1.200米,±0.000相当于绝对标高30.000m,混凝土垫层强度等级为C15,基础混凝土强度为C30,混凝土顶标高为+0.500m。 1.2、主要工程量 2、编制依据 2.1、根据设计提供的吸收塔基础图,总进度计划的要求,施工现场实际情况进行编制。 2.2、技术规范标准: 2.2.1、《吸收塔基础图》 2.2.2、《火电厂烟气脱硫工程施工质量验收及评定规程》 DL/T 5417-2009 2.2.3、《电力建设施工质量验收及评价规程》(第1部分:土建工程)DL/T5210.1-2009 2.2.4、《钢筋机械连接技术规程》JGJ107-2010 2.2.5、《钢筋焊接及验收规程》JGJ18-2012 2.2.6、《电力建设安全工作规范》DL5009.1-2014 2.2.7、《建筑施工手册》第四版 2.2.8、《工程建设标准强制性条文》2006年版(电力工程部分) 2.2.9《工程建设标准强制性条文(房屋建筑部分)》(2013版) 2.2.10、相关图纸会审 2.3、编制原则 2.3.1 以优质、高效、安全、低耗为目标。 2.3.2 坚持经济、有效、可行的原则。 2.3.3 积极提高施工技术水平和机械化施工技术,以提高施工进度与施工安全。 3、作业条件 3.1、施工用总动力配电柜300A/380V一只,另根据现场需要另配配电箱多只。 3.2、施工现场已做好三通一平。

外墙保温施工方案(新)

一、施工方案编制依据及参照规范 (一)、方案编制依据 1、业主提供的招标文件及其他附件资料。 2、国家和行业颁布的有关现行规范、标准及图集,省、市建委颁发的有关规定及其他技术指标。 3、施工现场踏勘的情况及本公司的综合实力。 (二)、方案参照规范 1、《绝热用挤塑聚苯乙烯泡沫塑料GB/》; 2、《四川省居住建筑节能保温隔热工程质量验收规程DB51-2005》; 3、《挤塑聚苯板保温构造图集西南05J103》; 4、《外墙内保温建筑构造03J122》; 5、《墙体节能建筑构造06J123》。 二、工程概况 外墙墙体保温采用XPS挤塑聚苯板薄抹灰保温系统,板厚度为20mm,燃烧性能为B1级,粘结层采用粘结砂浆粘结,挤塑板进行界面处理,并用锚固件进行锚固,面层为3—5㎜厚抗裂砂浆加单层玻纤网格布。 三、工程目标 (一)质量目标 本工程质量目标为确保合格并力争优良,按国家行业颁布的现行相关工程质量验收标准验收。(二)安全文明目标 本工程要立足于保质量、保安全、抢工期的同时文明施工。安全生产实现无重大伤亡、火灾及重大设备事故,一般事故频率控制在5‰以内,争创安全文明标准化工地。 (三)工期目标 经现场踏勘,各栋建筑物外墙施工进度不一致。工期确保为单栋建筑外墙工作面书面交接后,自交接日起65天(日历天)。 四、施工组织 建立以公司工程部、现场项目管理、施工作业部门三级分层管理的组织,对各级人员规定其职责、权限和相互关系,建立责任制并组织落实。 项目管理部在项目经理的领导下,由责任工长、工程施工、质量监督、安全管理等职能人员组成,对质量、工期、安全进行全面协调控制。项目部组织体系图如下:

内墙保温墙面施工方案

内墙保温墙面施工方案 一、编制依据: 1、神华二期17#住宅楼建筑施工图纸; 2、设计变更及相关合同文件; 3、《建筑工程施工质量验收统一标准》GB50300-2013 4、《建筑装饰 装修工程施工质量验收规范》GB50210-2013 二、工程概况 神木新村神华小区二期工程N6标17#住宅楼项目工程,位于神木县新村,地上26 层为住宅,地下3 层为储藏间,结构形式为框架剪力墙结构,建筑高度79.35m,建筑面积为21114.01川。 设计采暖与非采暖房间内墙采用30mm厚玻璃棉复合板,做保温处理。内墙保温层面积2046.32川。 三、施工准备 1 、材料准备和机具 (1)1200*600*30 厚玻璃棉复合板,应厚度一致。 (2) 80mn膨胀锚栓。 ( 3)抗裂砂浆,抹面砂浆采用同一产品,同一厂家,具备出厂材料证明文件成品砂浆。 (4)网格布(丝径0.90 士0.04mm 网孔大小12.7 x 12.7mm)。 2、作业条件: ( 1 )结构工程全部完成,并经有关部门验收,达到合格标准。 ( 2)加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。 3)施工时使用的架子应提前准备好,横竖杆要离开墙面及墙

角200?250mm以利操作,严禁在墙面上预留临时孔洞。 (4)保温浆料抹灰前应检查基体表面的平整,以决定其抹灰厚度。 3、人员配置:项目部要求防水单位选派的主要管理人员及施工人员均为实践比较丰富的,在施工前,针对本项目特点,将重点对其技术人员和施工班组进行三级安全教育和详细的技术交底。 4、砂浆配置 抗裂砂浆及抹面砂浆都是采用成品砂浆: 将成品砂浆倒入桶内,加水搅拌3 分钟,抗裂砂浆搅拌时不得加水,并应在配制后2 小时内用完。 四、工艺流程 基层墙体处理、验收-吊直线、水平线、套方、弹控制线-配制专用界面粘结剂-粘贴玻璃棉复合板板-安装锚栓(打孔、上套管、稍露)—抹低层抗裂砂浆—挂贴网格布—安装锚栓(钉圆盘)—抹面层抗裂砂浆 五、施工工艺及做法 1、建筑工程主体按国家现行的工程验收合格后方可进行内墙保温施工。 2、基层墙体处理:墙面应清理干净无浮灰,油污等妨碍粘结的 附着物,在基层墙体合格后,挂垂线及水平线,抹水泥砂浆找平层, 找平层抹灰应分层进行。一次抹灰厚度不应超过10mm用2m检测尺检查,最大偏差小于4mn,超差部分应剔凿修补平整,对突出墙面的装饰檐线、窗套、阳台等部位要做防水。

吸收塔专项施工方案

大体积混凝土施工方案 一、吸收塔基础工程概述 脱硫区域设置二级吸收塔基础,结构形式为圆型钢筋混凝土结构;基础混凝土标号C30.基础垫层混凝土标号C15;二次混凝土灌浆料采用C35无收缩微膨胀细石混凝土.混凝土基础直径19.60m.基础埋深-2.4m; 吸收塔基础混凝土体积634斥。 每个吸收塔基础设置预埋32个M36的螺栓。 由于该工程属于大体积混凝土工程,针对大体积混凝土易产生裂缝的质量通病,采取了有效的施工防治、养护、降温等方法。 二、施工准备 施工准备工作: 大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥 水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。 材料选择 1、本工程采用商品混凝土浇筑。对主要材料要求如下: (1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,便混凝土内部产生压应力,表面产生拉应力。当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的矿渣硅酸盐水泥,标号为525#,通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗能力。

(2)粗骨料:采用碎石,粒径5-25mm含泥量不大于1%选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。 (3)细骨料:采用中砂,平均粒径大于0.5mm含泥量不大于5%选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量 1 0%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。 (4)粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰。按照规范要求,采用矿渣硅酸盐水泥拌制大体积粉煤灰混凝土时,其粉煤灰取代水泥的最大限量为25%粉煤灰对水化热、改善混凝土和易性有利,但掺加粉煤灰的混凝土早期极限抗拉值均有所降低,对混凝土抗渗抗裂不利,因此粉煤灰的掺量控制在10以内,采用外掺法,即不减少配合比中的水泥用量。按配合比要求计算出每立方米混凝土所 掺加粉煤灰量。 (5)外加剂:设计无具体要求,通过分析比较及过去在其它工程上的使用经验,每立方米混凝土2kg,减水剂可降低水化热峰值,对混凝土收缩有补偿功能,可提高混凝土的抗裂性。具体外加剂的用量及使用性能,商品混凝土站在浇筑前应报告送达施工单位。 2、混凝土配合比 (1)混凝土采用搅拌站供应的商品混凝土,因此要求混凝土搅拌站根据现场提出的技术要求,提前做好混凝土试配

内墙保温墙面施工方案

内墙保温墙面施工方案 一、依据标准: 1、《建筑工程施工质量验收统一标准》GB50300-2001 2、《建筑装饰装修工程施工质量验收规范》GB50210-2001 二、施工准备 1、材料准备和机具 (1)水泥:复合32.5号水泥,颜色一致,宜采用同一批号的产品。 (2)界面剂:应采用同一产品,同一厂家,具备出厂材料证明文件。 (3)砂:平均粒径0.35~0.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应筛好备用。 (4)主要机具:砂浆搅拌机、7mm及5mm孔径的筛子、一般常用的抹灰工具。 2、作业条件: (1)结构工程全部完成,并经有关部门验收,达到合格标准。 (2)加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。 (3)施工时使用的架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作,严禁在墙面上预留临时孔洞。 (4)保温浆料抹灰前应检查基体表面的平整,以决定其抹灰厚度。 3、材料配制: (1)、基层界面砂浆的配制: 界面剂:中细砂:水泥=1:1:1(重量比单位:Kg),先加入1份界面剂再加入1份中细砂和1份水泥,搅拌均匀成浆状。 (2)、胶粉聚苯颗粒的配制:现将35~40 Kg水倒入砂浆搅拌机内(加入的以满足施工和易性为准),倒入一袋胶粉料搅拌3~5分钟,然后在倒入一袋聚苯颗粒轻骨料继续搅拌3分钟,直到搅拌均匀,胶粉聚苯颗粒应随搅随用,且在4小时内用完。

(3)、抗裂砂浆的配制: 抗裂剂:中细砂:水泥=1:3:1(重量比单位:Kg),用砂浆搅机拌均匀或提式搅拌器搅拌,先加入抗裂剂、中细砂搅拌均匀后,再加入水泥继续搅拌3分钟,抗裂砂浆搅拌时不得加水,所用中砂为干砂,并应在配制后2小时内用完。 三、施工工艺及做法: 施工工艺流程:基层墙体处理→界面砂浆→30厚胶粉聚苯颗粒保温层→3~5厚抗裂砂浆复合两层耐碱网布 2、施工做法: (1)、基层处理 ○1、彻底清除基层墙体表面浮灰、油污、脱模剂、空鼓及风化物等影响墙面施工的物质,墙体表面凸起物大于或等于10时应剔除。 ○2、各种材料基层墙体均应满涂基层界面剂砂浆。 (2)、保温层施工准备 按设计要求的保温层厚度,用胶粉聚苯颗粒做标准厚度贴饼冲筋以控制保温层的厚度。 (3)保温层施工 ○1、胶粉聚苯颗粒保温层施工至少应分两遍,每遍所抹胶粉聚苯颗粒厚度不宜超过20,间隔24小时。 ○2、胶粉聚苯颗粒保温层施工应自上而下。 ○3、最后一遍胶粉聚苯颗粒施工时应达到贴饼、冲筋的厚度、并用大杠搓平,使墙面平整度达到标准要求。

吸收塔安装施工方案

一、工程概述: 1、山东华能莱芜热电有限公司现有4,5号2×330MW机组,配套四角切圆燃煤锅炉,设计燃用本地高挥发份烟煤,同期配套烟气脱硫装置,由山东鲁电环保有限公司承包建设,采用石灰石—石膏湿法烟气脱硫、一炉一塔脱硫装置,共两套脱硫系统,部分系统为两炉公用,系统设增压风机,无GGH。现有的脱硫装置处理能力不能满足即将执行的新环保要求,本次超低排放改造,两台机组分别新建一台二级吸收塔,并在二级吸收塔上增设一套湿式吸收塔。烟气经引风机后进入一级吸收塔(改造)脱硫,然后进入二级吸收塔(新建)。 2 、本吸收塔为直径12600mm、总高度,本体采用Q235-B钢板拼装焊接而成,底板采用δ6mm 钢板对接而成;基础环板采取δ=36mm、材质为Q345B钢板拼接而成。塔壁分为14层采用钢板拼装焊接板对接而成, 1~2层为δ22mm钢板, 3~5层为δ20mm钢板, 6~8层为δ18mm 钢板,9~12层为δ16mm钢板,13~14层为δ18mm钢板。 3、主要工程量: 4、本作业指导书适用于华能莱芜电厂2×330MW机组#4、#5机组吸收塔安装工程。 二、编写依据:

1、同方环境股份有限公司设计的施工图纸。 2、厂家有关设备资料。 3、《电力建设工程施工技术管理导则》(2002年版)。 4、电力建设施工技术规范 (第2部分:锅炉机组DL 。 5、电力建设施工质量验收及评价规程(第2部分:锅炉机组DLT )。 6、电力建设施工质量验收及评定规程 (第7部分:焊接DLT 。 7、火力发电厂焊接技术规程(DLT 869-2012)。 8、《电力建设安全工作规程》(火力发电厂部分)(2014年版)。 9、《电力建设安全健康与环境管理工作规定》(2002年版)。 10、《工程建设标准强制性条文电力工程部分(2011年版)》。 三、人力资源配置 1、人员配置: 2、施工进度节点: 6 10、吸收塔清理、检查、验收、封闭四、施工准备 1、施工技术准备 、对施工前的技术准备工作,必须细致、认真的进行,否则可能会造成人力、物力的巨大浪费,施工技术准备的范围可以根据不同的施工阶段划分。 、组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。发现问题,提前与建设单位、设计单位协商。

内外墙粉刷及外墙保温施工方案复习过程

内外墙粉刷及外墙保温施工方案

绿地苑项目11、12、13、15#楼 二 次 结 构 后 期 工 程 施 工 方 案 编制单位:河南省兴华建安工程有限公司 编制人: 审核人: 编制日期: 2017年2月17日

一、工程概况 1.工程名称:绿地苑11、12、13、15#楼 2.建筑面积:11#楼420 3.32m2、12#楼4236.89m2、13#楼4508.45m2、15#楼3597.02m2 3.主要单项工程概括:一层砌体及砼构件、内外粉刷、屋面工程、公共部分地砖及顶棚、卫生间及阳台、栏杆扶手、外墙保温、外墙漆、门窗及外装饰、水电安装等工程。 其中:11#楼一层砌体188m3,砼20m3。12#楼一层砌体125m3,砼16m3。13#楼一层砌体200m3,砼25m3。15#楼一层砌体100m3,砼13m 3。 11#楼内墙抹灰面积9173m2,外墙抹灰面积2698m2,外墙保温面积2020m2。12#楼内墙抹灰面积8814m2,外墙抹灰面积2651m2,外墙保温面积1902m2。13#楼内墙抹灰面积9971m2,外墙抹灰面积2966m2,外墙保温面积2009m2。11#楼内墙抹灰面积7890m2,外墙抹灰面积2477m2,外墙保温面积2089m2。 二、施工安排与进度计划 1 、根据2017年2月14日会议要求二次结构于5月1号土建完成,2017年7月31号交工做出如下安排。 2、安装好现场临时施工用电、用水线路,让塔吊、施工吊篮能够安全运行,做好安全文明施工。 3、熟悉施工图纸,对劳务队进行施工技术交底和安全技术交底,多转,多看把图纸内容交代清楚,把一切危险源消灭在萌芽状态。 4、11、12、13、15#楼工人如下:

玻化微珠内墙保温施工方案

XXXXXX信息大厦 玻化微珠内墙保温施工方案 编制: 审核: 批准: 2014年3月17日

目录 一、编制依据 (2) 二、材料特征 (2) 三、施工准备 (2) 四、砂浆配制 (3) 五、施工工艺 (3) 六、质量检验 (5) 七、成品保护 (5) 五、安全及文明施工措施 (6) 玻化微珠内墙保温施工方案

一、编制依据 1、《建筑工程施工质量验收统一标准》(GB50300-2001) 2、《建筑节能工程施工质量验收规范》GB50411-2007 3、《建筑保温砂浆标准》GB/T20473-2006 4、《膨胀玻化微珠轻质砂浆》JC/T283-2010 5、栾川金融信息大厦工程设计图纸及相关变更文件 二、材料特征 玻化微珠保温砂浆是由玻化微珠、水泥及外加剂组成的干混型高性能无机保温材料。该保温系统中保温隔热层采用玻化微珠做轻骨料,代替传统的普通膨胀珍珠岩、聚苯颗粒轻骨料,形成无机保温砂浆,现场加水搅拌即可使用,可直接抹于围护结构上。无机玻化微珠复合保温砂浆具有导热系数低、抗裂性能强、无毒、无污染、防火、施工简便等特点,具体特性如下: 1、导热系数低,具有优异的保温隔热性能,各组成部分具有物理—化学稳定性,保温效果稳定。 2、干粉材料外观均匀,干燥无结块颗粒,质量稳定可靠,容重轻,能有效降低建筑物负荷,长期承重而不产生裂缝,性价比高,综合性能优良。 3、具有优异的防火、吸音、透气、耐水、耐冻融等性能,主要原材料均采用无机材料,环保无害,搅拌时不需添加水泥,现场无扬尘,能有效保证现场文明施工。 4、操作方便,施工性能好,材质轻,找平性能好,大大降低了工人劳动强度,提高施工效率,且早强快干,大大缩短施工周期,且后期维修简便。 三、施工准备 1、保温施工前应做好结构验收,墙面基层的垂直度和平整度应符合现行国家施工验收规范的要求。 2、墙面的预埋管线、线盒、空调洞等应提前安装完毕并验收合格。 3、混凝土墙柱、梁等部位的钢筋头和凸起物应清除干净。 4、基层墙面在施工前应进行清理,清洗油渍、清扫浮灰等,施工前一天浇水

内墙保温砂浆施工方案

内墙保温砂浆施工方案 一、工程概况: 本工程为1栋高层公寓,其他裙楼维5层商业市场,建筑总面积约为:22万 M2。结构形式为框架剪力墙结构,裙楼为框架结构,钢筋混凝土框架剪力墙结构,填充墙采用200厚的蒸压加气砼砌块砌筑,外墙、卫生间、弱电间采用100厚、200厚多孔砖砌筑。外墙采用材料为无机轻集料I型保温砂浆(50.0mm)、 聚合物抗裂砂浆(敷设耐碱玻纤网格布一层)(5.0mm)。 二、施工部位说明: 按建筑节能设计做法要求,外墙采用内墙内保温,其它部位采用普通抹灰,按此设计要求,保温部位墙体抹灰厚度为55mm,而与其交接的其它蒸压加气砼砌块墙体砌筑部位普通抹灰厚度为20mm,厚度不一致(有个高低差止口),且此种设计做法不适于实际施工,为保证进度及质量,采用需做保温部位处与其交接的蒸压加气砼砌块墙体统一整体予以施工保温层。(具体视现场而定)。 三、施工工艺流程: 基层处理—→刷界面剂(4mm)—→不同界面钉钢丝网—→打巴—→抹第一遍保温砂浆保温层—→抹第二遍保温砂浆保温层—→贴网格布—→抹聚合物抗裂砂浆。 1、基层处理:首先将墙面不平之处凿平,墙上预埋管件安装完毕,预留孔洞位置正确,砌体灰缝的砂灰清理干净; 2、墙面处理后在不同材料交接面(即砼和砌块相结合面)钉300mm宽Ф0.8厚10×10钢丝网(每边为150mm宽); 3、打巴:用垂球和2.5m长靠尺,用1:2的水泥砂浆做35×35的巴子。

四、施工要点: 1、保温砂浆在搅拌过程中,不能加入任何外加材料,直接加水搅拌成稠状后涂抹在相应部位; 2、保温砂浆的搅拌水灰比为:1:1~1.2,且每次搅拌成料后必须在1小时内将成料涂抹到相应部位; 3、因保温砂浆有纤维丝,在涂抹保温砂浆前必须用1:3的水泥砂浆打底,不能直接用于钢板网上; 4、保温砂浆要随拌随用,且在规定的时间内用完,不得将过期或超过规定时间内没用完的材料抹到墙上; 5、保温砂浆的搅拌过程中不能多次加水,必须是一次成料; 6、抗裂砂浆一定要在保温砂浆达到强度后方可进行施工。 五、施工质量要求: 1、保温砂浆必须严格按配合比配料,全部采用机械集中拌制,以保证拌制质量均匀达到设计强度; 2、保温层施工过程中必须严格检查,以保证表面光滑、洁净、交接平整、灰线清晰、阴阳角方正、顺直的效果; 3、保温层取试样方面,按照每天取一组进行取样,每组六块试块; 4、按规范要求进行养护。 中国(中部)国际商贸城五标项目部

吸收塔施工方案资料

华电青岛发电厂脱硫增容改造工程 吸收塔制作安装 施 工 方 案 编制: 审核: 批准: 编制日期:年月日

目录 1.工程概述 (3) 2.编制依据 (3) 3.吸收塔施工工艺程序 (4) 4.施工准备及施工措施 (4) 5.施工进度计划 (17) 6.降低成本措施 (18) 7.施工质量保证措施 (18) 8.安全与环境保护施工技术措施 (19) 9.劳动力需用计划及技能要求 (22) 10.施工机具、计量器具及施工手段用料计划 (23) 11.强制性条文 (25) 12. 季节性施工措施 (25)

1、工程概述 1.1 工程概况: 1.1.1 工程名称:华电青岛2×300MW机组脱硫改造吸收塔安装施工工程 1.1.2 工程地点:青岛市四方区 1.1.3 建设单位:华电青岛发电有限公司 1.1.4 设计单位:青岛华拓电力设计有限公司 1.1.5 监理单位:山东中达联工程建设监理有限公司 1.1.6 施工单位:青岛华拓科技股份有限公司 1.1.7本工程为两台吸收塔的制作安装,直径Φ12000 mm,塔体高度约37 米;吸收塔主要 包括:吸收塔本体(含出入口烟道、平台扶梯的安装)、内部件(喷淋层、除雾器及冲洗系统、塔内管道及支吊架)等。 1.2 本项目工程特点: 塔体直径大,内件多,施工工序复杂,交叉作业多。 2、编制依据 2.1华电青岛2×300MW吸收塔安装施工图 2.2执行的施工规范、规程、标准

3、吸收塔施工工艺程序 4、施工准备及施工技术措施 4.1施工现场应做到“三通一平”。现场施工用机具、卡具等到位,吊装卡具在使用前,对其材质、结构和尺寸的适用性和安全性应检查并确认。 4.2施工前组织有关人员熟悉图纸及本作业指导书,作好技术交底。 4.3材料采购、验收及保管 4.3.1材料采购 材料采购应附有质量证明书,应包括材料制造标准代号,材料牌号及规格、炉号,材料生产单位名称及检验印鉴标志,材料质量证明书的内容必须齐全、清晰,并加盖材料生产单位质量检验章。严格按业主及监理公司要求执行。

内外墙粉刷及外墙保温施工方案

绿地苑项目11、12、13、15#楼 二 次 结 构 后 期 工 程 施 工 方 案 编制单位:河南省兴华建安工程有限公司 编制人: 审核人: 编制日期: 2017年2月17日

一、工程概况 1.工程名称:绿地苑11、12、13、15#楼 2.建筑面积:11#楼420 3.32m2、12#楼4236.89m2、13#楼4508.45m2、15#楼3597.02m2 3.主要单项工程概括:一层砌体及砼构件、内外粉刷、屋面工程、公共部分地砖及顶棚、卫生间及阳台、栏杆扶手、外墙保温、外墙漆、门窗及外装饰、水电安装等工程。 其中:11#楼一层砌体188m3,砼20m3。12#楼一层砌体125m3,砼16m3。13#楼一层砌体200m3,砼25m3。15#楼一层砌体100m3,砼13m3。 11#楼内墙抹灰面积9173m2,外墙抹灰面积2698m2,外墙保温面积2020m2。12#楼内墙抹灰面积8814m2,外墙抹灰面积2651m2,外墙保温面积1902m2。13#楼内墙抹灰面积9971m2,外墙抹灰面积2966m2,外墙保温面积2009m2。11#楼内墙抹灰面积7890m2,外墙抹灰面积2477m2,外墙保温面积2089m2。 二、施工安排与进度计划 1 、根据2017年2月14日会议要求二次结构于5月1号土建完成,2017年7月31号交工做出如下安排。 2、安装好现场临时施工用电、用水线路,让塔吊、施工吊篮能够安全运行,做好安全文明施工。 3、熟悉施工图纸,对劳务队进行施工技术交底和安全技术交底,多转,多看把图纸内容交代清楚,把一切危险源消灭在萌芽状态。 4、11、12、13、15#楼工人如下: 工种砌筑工钢筋工木工粉刷工零工砼工

吸收塔防腐施工安全专项方案

编号:AQ-BH-07279 ( 管理资料) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 吸收塔防腐施工安全专项方案Special safety scheme for anticorrosion construction of absorption tower

吸收塔防腐施工安全专项方案 说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要 制订复杂的方案。 一、编制原则和依据 1.1编制原则 1.1.1根据合同文件规定本工程的分保范围:吸收塔内部烟道、箱罐等防腐工作,以确保实现合同规定的质量、工期、安全等要求。 1.1.2根据山西阳泉市兆丰铝业有限责任公司自备电厂烟气脱硫项目的施工场地特点,作业范围合理安排施工。 1.2编制依据 1.2.1《玻璃鳞片衬里施工技术条件》HG/T2640-2004 1.2.2《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91 1.2.3《涂装前表面处理规范》SYJ4007-86 1.2.4《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88 1.2.5《衬里钢壳设计规定》HGJ33-99 1.2.6《化工建筑防腐蚀设计规定》HJ/T20587

1.2.7《建筑防腐蚀工程施工及验收规范》GB50212-2002 1.2.8《工业防腐蚀设计规定》GB/T50046 1.2.9GB18241.4第四部分烟气脱硫衬里 1.2.10《工程建设安全工作规程》(GC/5009.1-2002) 1.2.11《工程建设标准强制性条文》2011版 1.2.12《HG/T4366-2012玻璃鳞片防腐涂料》2012 二、安全施工保障措施 总则 为了保障本次施工顺利、安全、高质量地进展下去,本章结合了有关法律法规和总承包单位的相关要求,详细地制定施工过程中应该注意的安全保障措施,主要内容有:安全生产和劳动保障措施、非正常气候的对策和防护措施、赶工期措施等。施工过程中在完成工程进度的同时,应高度重视安全工作。 2.1安全施工、劳动保护措施 2.1.1、所有现场施工人员必须佩戴安全帽和保护手套、脚套,高空作业人员必须佩戴安全带。

自保温墙体施工方案

保温墙体施工方案 二0一五年七月

一、工程概况 1、工程名称:常州市武进区路劲城3A工程 2、建设单位:常州路劲房地产开发有限公司 3、设计单位:江苏筑原建筑设计有限公司 4、结构形式:框架剪力墙结构 5、施工单位:江苏武进欣达建设工程有限公司 6、监理单位:常州中房建设监理咨询有限公司 7、工程地点:常州武进区广电东路北侧、夏城北路西侧 8、结构形式:地下室框架剪力墙结构,地下一层;住宅框架结构,48#~49#无地下室,地上六层;50#~56#房地下一层,地上六层;57#~59#房地下一层,地上五层;S-2#商业、S-3#商业框架结构,底层商铺,地上二层。 9、建筑面积:70979.00㎡。 二、编制依据 砌体结构设计规范(GB50003-2011) 建筑地基与基础工程施工质量验收规范(GB50202-2002) 砌体工程施工质量验收规范(GB50203-2011) 砌体工程现场检测技术标准(GB/T50315-2000) 建筑施工安全检查标准(JGJ59-2011) 《蒸压加气混凝土砌块自保温系统应用技术规程》 (DGJ32/TJ 107—2010) 《蒸压轻质砂加气混凝土(AAC)砌块和板材结构构造》(06CG01) 三、施工注意事项: 1、路劲城3A地块设计采用江山建材蒸压砂加气混凝土砌块、薄块作外墙保温住宅,

设计采用密度级别为B06、A5.0,B04、A2.0。 江山AAC产品的设计用导热系数计算值 2、江山蒸压砂加气混凝土砌块作节能住宅的外墙自保温时,其墙体厚度符合设计要求:240mm 。 3、应用江山蒸压加气混凝土砌块或薄块作外墙自保温,在混凝土框架结构或低层混合结构中,墙体的平均传热系数(Km )和主体部位热惰性指标(Dp )宜按江苏省标准《居住建筑热环境和节能设计标准》(DGJ32/J71-2008)附录采用。 4、在节能建筑中,江山产品用于短肢剪力墙(或异形柱结构)结构中时,应对梁柱部分进行保温。外保温平面示意如图所示。 砌块或薄块密度级别 性 能 指 标 B04 B06 干密度(kg/m 3 ) ≤425 ≤600 设计用导热系数λd (W/m ·K ) 0.09 0.15

脱硫塔专项施工方案

河北XX环境工程有限公司3×135MW机组烟气脱硫改造工程 吸 收 塔 专 项 施 工 方 案 XXXX脱硫脱硝科技有限公司 自备电厂脱硫改造项目部 2015年3月12日

目录 目录 (2) 一.工程概况 (3) 二.编制依据 (3) 三. 作业前的条件和准备 (4) 3.1技术准备 (4) 3.2作业人员配置、资格 (4) 3.3作业工机具 (5) 3.4施工准备及应具备的条件 (5) 四. 作业的程序和方法 (6) 4.1烟道施工方法及要求: (6) 4.2吸收塔制作安装流程 (7) 4.3吸收塔吊装 (10) 五.作业的安全措施: (12) 5.1安全教育 (12) 5.2分项工程安全管理措施 (12) 5.3文明施工及环境保护措施 (13) 5.4设施使用实施验收、检查制度 (13) 5.5危险及紧急情况发生时的预防应对措施 (13) 5.6安全施工技术交底 (14) 5.7紧急应急预案及措施 (14) 六.重要危险源、点分析和控制清单 (15)

一.工程概况 山西XX铝业公司自备电厂脱硫项目工程,采用湿法烟气脱硫工艺。 吸收塔直径为φ8200mm,为全钢制圆筒薄壁容器。上段筒体为除雾喷淋区,下部筒体为浆液循环搅拌回收系统。 脱硫塔安装施工范围为:地脚螺栓、底板隔栅、底板、下部筒体、上部筒体、内部浆液循环回收搅拌系统、平台楼梯栏杆、设备、内部烟气除雾和喷淋系统及设备的制作与安装等。 主要工程量、特征参数: 3级除雾器设备及其系统:一套(一台量); 3层喷淋装置及其系统:一套(一台量); 氧化设备及其系统:一套(一台量); 内部浆液循环回收搅拌设备及系统: 一套(一台量)。 施工重点、难点 该脱硫塔安装工程施工重点难点在于地脚螺栓、基础环板的安装和底板安装的平整度控制;焊接变形的控制。 二.编制依据

内墙抹灰施工方案(内保温)讲解

广西工业职业技术学院危旧房改住 房改造工程 内墙抹灰施工方案 广西建工集团第二建筑工程有限责任公司 二零一六年四月

内墙抹灰施工(方案)报审表

内墙抹灰施工(方案)会签表工程名称:广西工业职业技术学院危旧房改住房改造工程编号:

目录 一、编制依据 (1) 二、工程概况 (1) 三、施工准备 (2) 四、施工组织 (3) 五、操作工艺 (3) 六、质量标准 (6) 七、施工通病处理措项 (8) 八、产品保护 (9) 九、安全和环保措施 (9) 十、质量记录…………………………………………………………… .. 10

一、编制依据 1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册。 2、本工程招标书文件、设计施工图、施工承包合同、施工组织设计。 3、广西建工集团第二建筑工程有限责任公司《程序文件》及《质量手册》。 4、坚持质量第一,用户至上的宗旨,全面执行我公司“精心施工,建名优工程;真诚服务,让业主满意”的质量方针,确保工程质量和职业健康安全。 5、严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保甲方投资尽快产生效益。 6、充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。 7、相关规范、规程、标准: 建筑装饰装修工程质量验收规范:(GB50210-2001) 建筑地面工程质量验收规范:(GB50209-2002) 建筑工程质量验收统一标准:(GB50300-2001) 民用建筑工程室内环境污染控制规范:(GB-50325-2001) 建筑工程施工现场供用电安全规范:(GB50194-93) 二、工程概况 工程名称:广西工业职业技术学院危旧房改住房改造工程 建设单位:广西工业职业技术学院 设计单位:南宁市建筑设计院 监理单位:广西昊建工程咨询管理有限公司 广西工业职业技术学院危旧房改住房改造工程位于南宁市秀灵路广西工业职业技术学院内,工程总建筑面积为75365.76 m2,其中:地下室建筑面积13190.14 m2,1#楼建筑面积34965.42 m2,2#楼建筑面积25914.30 m2,地下二层,地上33层,建筑高度99.60m;钢筋砼框架剪力墙结构,抗震设防烈度为6度,设计使用年限为50年。

烟道及吸收塔拆除施工方案

目录 一.编制说明 (1) 二.编制依据 (1) 三.工程概况 (1) 四.施工准备 (1) 五.施工方法 (1) 六.安全风险控制措施 (2) 七、文明施工现场措施 (4) 八.资源需求计划 (9)

一.编制说明 本方案适用于徐州华鑫#1、#2炉超低排放改造工程中原有装置部分拆除工程。该工程是由武汉凯迪电力环保有限公司设计并承建。由于该工程时间紧、安装要求质量高,为了高质量的完成施工任务,确保该工程按期完工,达到零安全质量事故的安全目标,特编制此方案,以指导施工。 二.编制依据 1、武汉凯迪电力环保有限公司所提供的技术文件 2、《电力建设安全工作规程》DL5009.1-2002 三.工程概况 该拆除工程内容包括:1、#1吸收塔+9.5m以上塔体部分及内件拆除。2、GGH拆除。3、#1脱硫装置从引风机出口至烟囱入口段的烟道部分除利旧部分外全部拆除。4、事故浆液罐筒体部分拆除。5、拆除#1B石膏排出泵1台。6、拆除#1原浆液循环泵2台。7、拆除氧化风机2台。8、拆除石灰石浆液泵2台。9、拆除真空皮带脱水机1台。10、拆除真空泵1台。11、拆除脱水间排水坑泵1台。12、拆除滤液水泵1台。工程计划于2015年9月16日开工,2015年10月15日完工。 四.施工准备 1、施工现场准备 目前施工现场已做到三通一平,交通运输比较方便,具备施工条件,工程开工前相关的票、证、已办理齐全。目前施工暂设、施工机具已具备,施工材料已进场人力资源已到位。 2、施工技术准备 编写详尽的施工技术方案,施工前认真的阅读设计文件,发现图纸中的问题及时与设计单位及业主取得联系。按规范及技术文件内容,对相关施工人员进行详细的施工技术交底,并提取详尽的材料计划。 五.施工方法 1、施工程序:

(最完整)外墙保温施工方案

碧水园林三期1#-5#楼 外墙保温施工方案 二零一八年三月 目录 第一章、编制概述 (3) 第二章、工程概况 (3) 第三章、施工方案 (4) 第四章、环境保护措施 (17) 第五章、文明施工及成品保护 (17) 第六章、安全措施 (18) 第七章、吊篮施工方案 (19) 第一章、编制概述 第一节、编制依据 1. 延边景鸿建筑策划设计有限公司设计的本工程施工图纸及设计变更。 2.我省和国家现行标准图集。 3.我省及国家现行的施工规范和操作规程及有关法律、法规等文件。 4.建筑工程施工合同。 第二节、采用国家、地方规范及有关资料: 1、《工程测量规范》GB50026-93; 2、《建筑装饰工程施工及验收规范》DB23/712-2003; 3、《建筑装饰装修工程施工技术操作规程》DB23/T711-2003; 4、《砌体工程施工技术操作规程》DB23/T706-2002; 5、《施工现场临时用电安全技术规程》JGJ46-2002 6、《建筑施工安全检查标准》JGJ59-99 7、《建筑施工高处作业安全技术规程》JGJ80-91 8、《建筑工程质量检验评定标准》GB300-2001

9、《建筑电气安装工程施工质量验收规范》GB50203-2002 10、《统一标准》DB23/711-2003; 11、《苯板技术指标》GB10801-89 12、《吉林省建筑节能工程施工质量验收标准》DB23/1206-2008 13、《建筑节能工程施工质量验收规范》GB50411-2007 第二章、工程概况 第一节、工程建筑概况 1、本工程为碧水园林三期1#-5#楼高层住宅工程,建设地点位于延吉市梨花路北侧,新民北街西侧,建设性质为住宅,防火设计建筑分类为二类,其耐火等级为二级。 2、建筑面积:总建筑面积28995平方米,建筑高度为32.1米。 4、层高:地上标准层层高2.9米。 5、使用功能为住宅。地下一层为车库。地上为住宅。 6、本工程外墙采用外墙外保温方式,保温隔热材料B1级选用密度为 20kg/m3 的EPS 板。 第二节、相关单位 建设单位:延边嘉和房地产开发有限公司 设计单位:延边景鸿建筑策划设计有限公司 监理单位:延边州工程建设监理有限公司 施工单位: 第三章:施工方案 第一节:防火措施 本工程防火设计建筑分类为一类,其耐火等级为一级。根据《民用建筑外保温系统及外墙装饰防火暂行规定》,高度大于等于60m小于100m的建筑,其保温材料的燃烧性能不应低于B1级,当采用B1级保温材料时,每层设置水平防火隔离带。 本工程外墙保温材料选用密度为 20kg/m3 的EPS板,燃烧性能B1级。防火隔离带采用新型无毒保温防火板。燃烧性能A1级,根据外墙防火暂行规定,本工程层层设置300mm高防火隔离带,并且在水平方向交圈设置,遇阳台栏板时做纵向搭接,保证防火隔离带高度及连续性。 第二节:保温施工方案 一、施工机具:抹子、槽抹子、搓抹子、角抹子、专用锯齿抹子、靠尺、700~1000r/min

内墙保温施工方案教学文案

内墙保温施工方案

温州社会保障大厦岩棉板内保温 施 工 方 案 鸿厦建设有限公司

2014-11-22 目录 1工程概况 (4) 1.1工程性质 (4) 1.2工程概况 (4) 2 编制依据 (4) 3施工准备 (5) 3.1材料准备 (5) 3.2机具准备 (7) 3.3基层准备 (8) 3.4技术准备 (8) 4施工工艺流程 (9) 5施工工艺说明 (9) 5.1施工准备 (10) 5.2岩棉板施工作业前提 (10) 5.3岩棉板及其配套材料进入现场复检要求: (10) 5.4基层墙面处理,墙体基面的尺寸偏差应符合下表: (10) 7质量保证措施 (17) 7.1质量承诺服务措施 (17) 7.2质量检查 (18) 7.3严把六关 (18) 7.4技术资料 (18) 7.5质量控制要点 (19) 7.6质量控制管理体系 (19) 8工期保证措施 (20) 9安全施工保证措施 (21) 9.1总包方的安全管理措施 (21) 9.2安全施工措施 (21) 9.3临电管理制度 (23) 9.4安全生产技术组织措施 (24) 9.5防火组织措施 (24) 9.6电气设备防火措施 (25) 9.7确保安全技术措施 (25) 10文明施工措施 (26) 10.1文明施工 (26) 10.2环境保护管理 (28) 10.3环境卫生管理 (29) 11材料管理及节约措施 (29) 12环保管理及消防防火措施 (29) 13成品保护措施 (30)

14施工技术资料管理 (30) 15技术节约措施 (30) 1工程概况 1.1工程性质 1.1.1工程名称:温州社会保障大厦 1.1.2建设单位:温州市人力资源和社会保障局 1.1.3施工单位:鸿厦建设有限公司 1.1.4监理单位:温州市宏业建设监理有限公司 1.2工程概况 本工程外保温采用点框法粘贴岩棉板做法,根据不同造型可调整岩棉板规格,本工程岩棉板规格为600mm×1200(900)mm×55 mm、,岩棉板容重≥120kg/m3,有效粘贴面积率≥40%; 2 编制依据 1、DB33/1015 -2009 浙江省《居住建筑节能设计标准》 2、JGJ144 -2008 《外墙外保温工程技术规程》 3、GB50411-2013 《建筑节能工程施工质量验收规范》 4、JGJ134-2010 《夏热冬冷地区居住建筑节能设计标准》 5、GB50176-93 《民用建筑热工设计规范》
