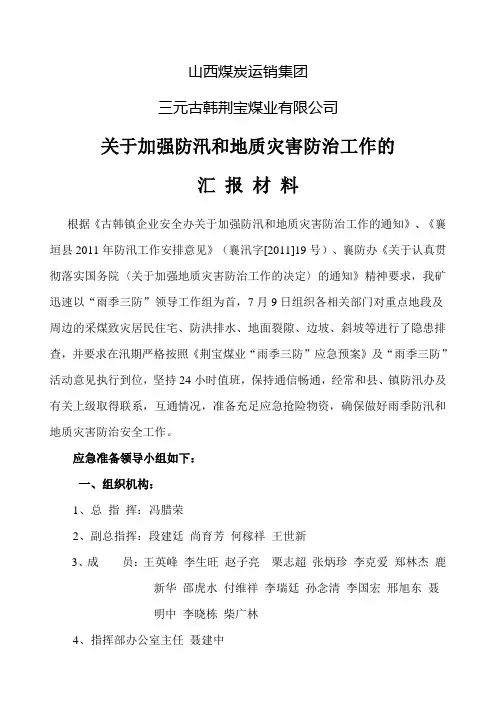

山西煤炭运销集团

三元古韩荆宝煤业有限公司

关于加强防汛和地质灾害防治工作的

汇报材料

根据《古韩镇企业安全办关于加强防汛和地质灾害防治工作的通知》、《襄垣县2011年防汛工作安排意见》(襄汛字[2011]19号)、襄防办《关于认真贯彻落实国务院〈关于加强地质灾害防治工作的决定〉的通知》精神要求,我矿迅速以“雨季三防”领导工作组为首,7月9日组织各相关部门对重点地段及周边的采煤致灾居民住宅、防洪排水、地面裂隙、边坡、斜坡等进行了隐患排查,并要求在汛期严格按照《荆宝煤业“雨季三防”应急预案》及“雨季三防”活动意见执行到位,坚持24小时值班,保持通信畅通,经常和县、镇防汛办及有关上级取得联系,互通情况,准备充足应急抢险物资,确保做好雨季防汛和地质灾害防治安全工作。

应急准备领导小组如下:

一、组织机构:

1、总指挥:冯腊荣

2、副总指挥:段建廷尚育芳何稼祥王世新

3、成员:王英峰李生旺赵子亮栗志超张炳珍李克爱郑林杰鹿新华邵虎水

付维祥李瑞廷孙念清李国宏邢旭东聂明中李晓栋柴广林

4、指挥部办公室主任聂建中

根据工作需要成立抢险突击队:

队长:李生旺

成员:牛建军杨庆军赵志宏柴广林冯高波冯瑞李伏宏王树芳郭建东聂明中连炎峰聂国峰李永杰及各成员小组组员50名。

组建突击小分队,并任命正副小队长各一名。要求抢险队员身体素质良好,来者能战,精干有力,随叫随到,要有一定数量的共产党员。

二、应急措施:

一)防洪防汛:

1)组织机构的职责:

l、领导、指挥、协调、调度全矿井上下的防汛全面工作。

2、密切关注汛期天气动态,随时做出防范措施,确保安全渡汛。

3、与地方政府、兄弟单位保持密切联系,群策群力,防患于未然。

4、分管领导要经常检查指导防汛措施、资金及物资储备的落实情况。

5、要随时做好抢大险、抢难险、抢决口性险情的准备。抢险时,要根据险情发展情况及时调整抢险方案。遇到大汛,各有关责任人必须亲临现场指挥。

2)防汛值班制度:

1、汛期实行24小时值班制,白天由单位主要领导负责,晚上由值班领导负责。防汛领导成员及基层单位防汛负责人的电话必须24小时保持待机状态,保证随叫随到。

2、汛期交通工具、抢险物资等由防汛办公室统一调度使用。

3)防汛物资储备:

1、必须为防汛队员配备足够的雨衣、雨靴、手电筒、铁锹等工具,并

存放在指定地点保管,专人负责保管。

2、在正常所需防汛物资储备外,要不定期储备一定数量的备用防汛物资,要求按指定地点存放整齐,由防汛办公室统一调拨使用。

3、对存放防汛物资的仓库要用醒目的大字标明“防汛物资”。

4、防汛物资仓库钥匙由专人负责保管,24小时保持联系。

5、潜水泵、排水管、电缆、操作开关必须连接完好齐全,随时备用。

6、具体防汛物资储备明细:

防洪沙袋:600个(水泥沙袋)雨衣:60套

水鞋:60双备用矿灯:60把

铁锹:60把4平方电缆:2000米

30A三相刀闸:5个3寸排水泵:2台

3寸排水管:1000米铁丝:15公斤

镐头:5把救生衣:10件

4)汛期车辆管理:

在防汛期间,为了保证防汛物资和人员快速到位,车辆将由防汛办公室统一调拨使用。在接到汛情通报后,应将车辆统一停放在矿生产区,并将司机值班地点、联系电话报矿调度室。驾驶员应随时保持车况良好,备足油料,并配备必要的应急工具。

5)重点部位防汛工作:

对重点部位防汛工作实行分级负责制,主管领导亲自抓,分管领导日常抓,要做到责任到人、任务到人,层层落实。针对重点工程、重点部位和薄弱环节做到全面布置,突出重点。防汛的重点部位有:

(1)办公区及工业厂区重点场所的防雷电设施。

(2)主副井口及各变电所的防洪、防汛准备工作。

(3)生活区的防洪、防汛、防雷电设施。

(4)各排洪泻水渠及桥涵的疏通准备工作。

(5)厂区内所有消防水道及消防水管的完好。

以上没有列入重点项目的部位,再进行自查并做好防范措施。

6)防洪防汛重点预防措施:

防汛领导小组要组织一次全面大检查,对检查出的问题要落实专人整改。具体如下:

1、要对工业主副井工业广场和办公区的给、排水系统进行全面检查,对堵塞或不畅通部位要及时处理。

2、井口和重要机房、硐室附近配备足够数量的沙袋。

3、场区电缆沟和热网沟要进行一次全面检查,对封堵不严的部位,落实专人负责处理。

4、对场区所有建筑物及住宅区房顶进行一次全面检查,对有漏雨的部位由生活部负责处理。

5、对生产区和住宅区所有井盖检查一遍,如有短缺要及时上齐。

6、主副井井口井和回风立井周围要用沙袋做一封堵墙,防止洪水灌入井内。

7、要防止雨水涌入工业广场,近期要做好河道清淤工程的监督检查,加强清淤质量的验收工作。要坚决制止高于三个井口的最高洪水位,及时协调清理,保证地表水的排泄畅通无阻。

7)汛期抢险组织:

1、当生产区遇到一般性洪灾时,首先要确保生产、生活正常运转。如

遇到特大洪灾时,立即向公司防汛指挥部报告,由公司防汛指挥部统一指挥。并留专人负责,利用矿安全监控室、电话或小灵通发布防汛号令。其他区域遇到洪灾时,所有突击队员接到防汛命令后,20分钟必须赶到集合,听从领导的指挥调度。

2、接到汛情后,所有抗洪抢险突击队员、抢险值班员、驾驶员都必须坚守岗位,留在生产区待命,听到号令后迅速到办公楼门厅集合。

8)其他要求:

1、防汛办公室负责与襄垣县气象局密切联系汛期天气情况,并及时通报。

2、各部门主要负责人要切实履行汛期安全生产第一责任人的职责,要始终坚持“安全第一,全力抢险,预防为主,常备不懈”的工作方针,全面安排部署,精心组织落实,做到防洪防汛工作的万无一失。

3、在防汛期间,因玩忽职守、推倭、懈怠的干部职工要进行严肃处理;对造成后果的要给予行政处分;构成犯罪的要依法追究法律责任。

二)防雷电:

1)重点部位及预防措施:

1、雷电可能对接地不好的建筑物造成危害,机电组要安排专人定期进行接地检查。尤其是要将在建、接近完工的基建项目作为检查的重点,同时要将地面变电所、水泵房、高大建筑物等做为防雷电重点区域进行定期检查。

2、由机电组负责对各场区变电所(包括3个工业场区)的避雷装置进

行一次全面打压试验,对不合格的装置立即更换,对未设避雷装置的建筑物等设施要重新装设。

3、通讯线路必须在入口处装设熔断器和避雷装置,其接地极电阻不得大于1欧姆。

4、在多雷区的开阔地区的井口,可设置在雷雨时关闭、行人行车时自动打开的金属网屏蔽门,屏蔽门的门框和网门都要有良好的接地,以消耗辐射入井的电磁波能量。

5、雷雨天巡视室外高压设备时,应穿绝缘靴、并不得靠近避雷针和避雷器。

2)汇报程序:

各区、队、科、室分为井下部分和地面部分。

井下部分每月测量一次接地电阻(工作面、移变处、高压连接器、变电所、三台以上设备),每次测量三次,变电所阻值小于3Ω正常、其它处小于5Ω正常。如此值大于该值必须重新处理。

地面部分办公区楼房以及高层建筑物的避雷针的接地抽样测2——3个点,每次测量三次,烟筒、煤仓单独测,阻值小于20Ω为正常。

当发生事故后,由现场负责人向本单位或部门值班人员及矿安全监控室汇报事故发生的时间、地点、伤害的严重程度等。调度室值班人员接到事故汇报后立即向当事人单位负责人、值班矿领导、机电矿长、安全监控室主任进行汇报。

3)应采取的应急措施:

1、发现有人雷击后,立即转移该地点。由救生员对呼吸和心跳停止者立即进行口对口的人工呼吸和心脏胸外挤压,直至呼吸和心跳恢复为止。如呼吸不恢复,人工呼吸至少应坚持4小时或出现尸僵和尸斑时方可放弃抢救。有条件时直接给予氧气吸入更佳。

2、现场负责人在指挥就地抢救的同时,尽快向有关医疗单位求援。根

据具体情况,急送矿区医院救治。

3、现场负责人待天气正常时重新处理接地极直至正常。

三、救灾人员要求:

领导小组成员接到通知后在15分钟内到达安全指挥中心,抢险突击队成员接到通知后15分钟内到达安全指挥中心办公楼门前,进行抢险救灾。

四、抢险物资配置:

防洪沙袋:1000个(水泥沙袋)雨衣:50套

水鞋:50双手电筒:50把

铁锹:50把4平方电缆:2000米

30A三相刀闸:5个四寸排水泵:2台

四寸排水管:1000米铁丝:15公斤

镐头:5把救生衣:10件

根据古韩镇企业安全办《通知》要求,由“雨季三防”领导组组织相关人员于7月9日对矿区及周边进行了隐患排查。

参加人员有:冯腊荣、段建廷、王世新、栗志超、赵子亮、张炳珍、鹿新华、聂国锋、李瑞廷、孙念清、冯瑞、柴广林、冯高波

存在问题及落实整改情况如下:

序号隐患地点隐患内容整改措施整改时间责任人检查人落实情况

1 副井工广锅

炉房南土坡护坡工程没有

加固完毕

继续加固7月10日

孙念清王世新未完成,正

在加固

2 井底中央主

水仓主排水泵及排

水管能力不足

更换7月20日

赵子亮段建廷设备到货,

正在更换按

3 采区水仓於

泥多於泥多,容积

变小

清理水仓7月15日

聂国锋王世新正在清挖

4 副立井口西

工业广场场地不平,雨

后会有积水

平整场地7月30日

孙念清尚育芳计划生产楼

竣工后处理

5 井下2#轨

道下山水沟被破坏维修水沟7月15日

王树芳李生旺正在维修水

山西三元古韩荆宝煤业有限公司

2011年7月9日

防台防汛工作情况汇报

物业小区防台工作的情况汇报 为做好防御今年第X号台风“XX”工作,我局认真部署,并派相关工作人员到各个物业小区现场督促检查。现具体汇报如下: 一、防台抗台工作部署 X月X日晚、X月X日上午,及时向各物业公司发出《关于 做好防台风工作通知》,要求各物业公司做好以下几点工作:加强值班值守,保持通讯畅通,备好抽水泵,备足沙袋、挡水板等防台防涝设备; 重点对小区内落水管、下水管道、地下室防洪排涝设备、小区围墙和构筑物等全面检查,发现安全隐患要及时进行整改; 通知业主将阳台、窗台、天台等易动物品撤离,以免高空坠物造成不必要的伤害。 适时做好巡检和人员、财物转移,确保能及时应对随时可能发生的险情。出现突发事件第一时间处理、上报。 二、现场督促检查内容 在各个物业公司进行防台风工作自查后,我局于X月X日分X组对全市物业小区进行现场检查。督促工作内容包括以下几点: 1、各物业公司是否向业主发出防台风通知。 2、各物业公司是否在出入口显眼位置设立防台风警示牌。 3、各物业公司是否在地下室出入口设置充足的沙袋。 三、防台抗台检查情况

截至201X年X月X日上午,我局对全市XX个物业小区项目进行全覆盖巡查,现场大部分物业小区有准备沙袋、沙包,个别物业小区还准备了挡水板等防台设施。其中XXXX等部分旧小区沙袋破损数量较多,XXXX沙袋严重不足,截止X日,以上物业小区均已将整改情况反馈我局XXX。XXXXXXX等小区对防台防汛工作比较重视,对绿化进行加固、填充新沙袋、疏通排水管道等工作有序进行。目前尚未发现受灾情况。 XXXXXXXXXXXXXXXXXXXXXXX 201X年X月XX日

2019年乡镇防汛工作汇报材料

20XX年乡镇防汛工作汇报材料 乡镇18年防汛工作汇报材料 区防汛工作检查组: 首先,我代表XX镇委、镇政府对各位领导亲临我镇检查指导防汛工作表示热烈欢迎!下面我把今年我镇防汛工作向检查组的各位领导作以汇报: 我镇地处安康城区西南5公里,全镇辖21个行政村,142个村民小组,4843户,16969人,总面积79.69平方公里,属典型的城乡结合部。今年全镇防汛工作重点是“一集镇二病库三河流”,即:一条集镇(XX坝集镇)、二处病库(白家沟水库和张坡水库)、三条河流(福滩河、XX、水田河),全力搞好集镇农村防汛,重点做好白家沟、福滩河两座水库的安全渡汛,以及全镇16个村、134户,599人22处重点滑山走坡地段的监控和沿河道经营的农家乐的安全责任落实。对居住在白家沟水库下游6个村50户231人、张坡水库下游2个村9户42人、汉江沿岸2个村18户89人的群众扎实做好了责任分解到户,工作明确到人,提前做好安全防范,确保汛期提前转移撤离有序、有力。 为切实加强防汛工作,有效地防治和处理随时可能出现的暴雨洪水侵袭,我镇于18年3月28日召开镇村干部大会,及早动手,强化措施,全面安排部署全镇防汛抢险工作,制定了《XX镇集镇防汛工作

预案》、《白家沟水库和福滩河张坡水库防汛预案》、《危房民宅防汛责任落实责任表》、《XX镇三到户安排意见》及《XX镇防汛工作安排意见》,同时抽调镇村干部120余名对全镇21个行政村,142个村民小组进行了汛前大检查,全面排除不安全隐患。坚持"安全第一、常备不懈、以防为主、防抢结合"的指导思想,全方位开展汛前大检查,按照防汛工作“情况掌握到户、信息预警到户、责任落实到户”的三到户,进一步夯实防汛工作,落实工作责任,有效提高防汛组织指挥、灾害防控、应急反应和服务保障能力,认真做好防汛抗洪前的各项准备工作,确保安全度汛,确保汛期辖区群众生命财产安全,万无一失。镇上成立了防汛指挥部,由书记、镇长任总指挥,副科级以上领导干部任副指挥,各站所办及镇属部门负责人任成员的指挥机构。镇防汛指挥部全面负责辖区防汛安全,在防汛期间,负责防、抢、撤方案的落实,科学、及时、果断、正确地实施防汛指挥决策,指挥部和组成人员的抢险救灾工作由镇防汛指挥部统一命令、统一指挥,防汛指挥部下设雨情会商组、治安保卫组、医疗救护组、后勤保障组、应急抢险组、灾民安置组、疏散撤离组。 根据今年的雨情、汛情预报,我镇始终把防汛工作放在首位,时刻教育提醒广大干部进一步增强责任意识,坚持把人民群众生命财产安全放在第一位,加大工作力度,夯实包干责任,落实防、抢、撤措施,确保汛期安全,重点做好了以下10个方面的工作: 1、认真做好汛前大检查,全面排除不安全隐患,补缺堵漏,消除死角。在进入汛期之前,组织农业综合服务站、经济管理办公室、社会

乡镇防汛抗旱准备工作情况汇报

乡镇防汛抗旱准备工作情况汇报 xx镇地处潜水中上游,是纯山区乡镇,境内集水面积大,出口处达732平方公里,全镇总面积140平方公里,辖12个行政村,258个村民组,农业人口万人。有小水电站10座,小水库12座,这些小水库均建于上世纪六七十年代,工程老化,年久失修,大都存在不同程度的安全隐患,因此,我镇防汛工作任务重、压力大。为确保每座水库安全度汛和人民群众生命财产安全,我镇认真贯彻落实县防汛抗旱指挥部各项指示,全力做好防汛抗旱工作。 一、成立组织,明确责任 3月份调整了镇防汛抗旱指挥部,落实了成员分工,做到统一指挥,各司其职,早安排、早检查、早落实,及时主动地向县防汛抗旱指挥部报告汛情,切实做好今年防汛抗旱工作。各村成立了防汛领导小组,各水库组建了应急抢险小分队,随时整装待命。落实了12座水库、10座水电站和其他重点工程防汛责任人,每处明确一名副科级以上干部作为行政负责人,同时落实了技术负责人、工程负责人和具体调度人员。要求工程负责人在主汛期必须做到24小时在岗,通讯畅通,每天巡查,熟悉情况,做好记录,如有异常情况,及时向镇防汛抗旱指挥部报告,严格执行镇防汛抗旱指挥部各项指令。水库的防洪调度服从县防汛抗旱指挥部的统一指

挥。汛期严格按照县防指下达的汛限水位运行。坚持安全第一,严禁超水位蓄水。 二、严格执行防汛值班制度 汛期,镇政府严格执行防汛值班和领导带班制度。自5月1日起,镇防指实行24小时防汛值班和领导带班,严禁脱岗、离岗现象发生,确保信息及时准确上传下达。 三、认真做好汛前检查,修订和完善防汛预案,落实各项防洪抢险措施 2月份,镇政府组织了一次重点工程安全大检查,由分管领导带队,相关单位参加,对水库、小水电站、集镇堤防、当家塘等工程和山洪泥石流灾害易发区进行了认真检查,填写了水库责任卡,针对检查中发现的问题,制定了度汛措施、提出了整改意见。认真修改和完善了水库度汛预案及防台风、山洪、泥石流灾害预案,加强了预案的针对性和可操作性,并将预案下发到各村和工程负责人,将安全转移登记表送到各家各户,不断提高群众防汛抗旱意识,做到防患于未然。月底,我镇将结合安全生产大检查工作,对12座小水库进行再检查。进一步落实水库度汛措施和抢险方案。同时储备了一定的抢险物资,政府拿出八万元作为抢险资金。 在县防汛抗旱指挥部的领导下,我们将百倍警惕,严阵以待,振奋精神,扎实工作,努力夺取今年防汛抗旱工作的全面胜利。

防洪防汛工作汇报

竭诚为您提供优质文档/双击可除 防洪防汛工作汇报 篇一:防汛工作情况汇报 防汛工作情况汇报 一、近段时间来所做的工作 1、修订了各类预案。我们组织水利专业技术人员深入各水库、水电站、各山洪地质灾害防御重点村摸清情况,分类指导,及时修订了全县两座大型水库、86座小型水库、31座小水电站防汛预案和50个山洪地质灾害防御重点村紧急转移预案,增强了预案的针对性和可操作性。 2、加强水库排查。3月22日至28日,水利局正副局长和局党委委员分别带队,率技术人员分五个组,对全县中小型水库、15个乡镇防汛准备工作进行一次全检查,重点检查了水库枢纽安全状况、防汛责任制落实情况、水库防汛预案、山洪灾害易发区人员紧急避险预案等各种预案的修订及落 实情况;防汛抢险队伍的组建情况;山洪地质灾害防御村级报警设施运行、维护和管理情况。发现水库基本正常的有59座;涵洞或卧管漏水严重的水库有9座;坝基、坝身散漏或

管涌的水库有10座;存在其他问题的水库有8座。 3、应急处理水库两座。今年入汛以来,我们对粟米冲、罗山洞两座水库新暴露出来的涵洞漏水险情采取工程措施加以处理,罗山洞水库现正在处理之中。 4、开展防汛知识培训。4月26日,县防汛抗旱指挥部组织乡镇水利站长和水利局技术人员进行防汛业务知识培训,切实提高他们的查险处险能力和抢险水平。 二、当前防汛形势分析 1、雨情。今年前段降雨量偏少,截止今天,全县平均降雨609.7毫米,较历年同期平均降雨量637毫米少27毫米,全县年平均降雨 量1392毫米,后阶段降雨量可能比较大,防汛压力比较大。 2、水情。水库、山塘蓄水偏少,较历年同期少30%。下源、尧虞塘、枫树坑、颜岭四座中型水库蓄水分别为1081万立方米、444万立方米、660万立方米、380万立方米。小型水库正常总库容4916万立方米,目前蓄水仅1944万立方米,蓄水量占正常库容40%。 三、存在的主要问题 1、部分水库存在安全陷患。 1、气候形势。一方面气象专家预测今年将发生“超厄尔尼诺现象”,灾害性天气出现的机率较大,极端气候现象

关于加强防汛和地质灾害防治工作汇报材料

山西煤炭运销集团 三元古韩荆宝煤业有限公司 关于加强防汛和地质灾害防治工作的 汇报材料 根据《古韩镇企业安全办关于加强防汛和地质灾害防治工作的通知》、《襄垣县2011年防汛工作安排意见》(襄汛字[2011]19号)、襄防办《关于认真贯彻落实国务院〈关于加强地质灾害防治工作的决定〉的通知》精神要求,我矿迅速以“雨季三防”领导工作组为首,7月9日组织各相关部门对重点地段及周边的采煤致灾居民住宅、防洪排水、地面裂隙、边坡、斜坡等进行了隐患排查,并要求在汛期严格按照《荆宝煤业“雨季三防”应急预案》及“雨季三防”活动意见执行到位,坚持24小时值班,保持通信畅通,经常和县、镇防汛办及有关上级取得联系,互通情况,准备充足应急抢险物资,确保做好雨季防汛和地质灾害防治安全工作。 应急准备领导小组如下: 一、组织机构: 1、总指挥:冯腊荣 2、副总指挥:段建廷尚育芳何稼祥王世新 3、成员:王英峰李生旺赵子亮栗志超张炳珍李克爱郑林杰鹿新华邵虎水 付维祥李瑞廷孙念清李国宏邢旭东聂明中李晓栋柴广林 4、指挥部办公室主任聂建中

根据工作需要成立抢险突击队: 队长:李生旺 成员:牛建军杨庆军赵志宏柴广林冯高波冯瑞李伏宏王树芳郭建东聂明中连炎峰聂国峰李永杰及各成员小组组员50名。 组建突击小分队,并任命正副小队长各一名。要求抢险队员身体素质良好,来者能战,精干有力,随叫随到,要有一定数量的共产党员。 二、应急措施: 一)防洪防汛: 1)组织机构的职责: l、领导、指挥、协调、调度全矿井上下的防汛全面工作。 2、密切关注汛期天气动态,随时做出防范措施,确保安全渡汛。 3、与地方政府、兄弟单位保持密切联系,群策群力,防患于未然。 4、分管领导要经常检查指导防汛措施、资金及物资储备的落实情况。 5、要随时做好抢大险、抢难险、抢决口性险情的准备。抢险时,要根据险情发展情况及时调整抢险方案。遇到大汛,各有关责任人必须亲临现场指挥。 2)防汛值班制度: 1、汛期实行24小时值班制,白天由单位主要领导负责,晚上由值班领导负责。防汛领导成员及基层单位防汛负责人的电话必须24小时保持待机状态,保证随叫随到。 2、汛期交通工具、抢险物资等由防汛办公室统一调度使用。 3)防汛物资储备: 1、必须为防汛队员配备足够的雨衣、雨靴、手电筒、铁锹等工具,并

2019年防汛工作汇报3篇

防汛工作汇报3篇 对20XX年的防汛工作继续坚持“一个中心”、“三个重点”、“五个确保”的要求。以人为本,科学防控,以保障人民群众生命财产安全为中心,重点保障水库安全度汛、山洪灾害防御和中小河流的防洪安全。下面是整理的关于20XX防汛工作汇报,欢迎借鉴! 20XX防汛工作汇报范文一 当前,x市正值“七下八上”防汛关键时期。7月25日下午,全市防汛工作会议召开,进一步深入贯彻总书记防汛抗洪抢险救灾重要指示精神和省委要求,汲取外地经验教训,查找薄弱环节,落实应急措施,对全市防汛工作进行再安排、再部署。市委副书记、市长徐衣显强调,要始终保持临战状态,继续做好防大汛、抢大险、抗大灾的准备,全面加强应急值守,严防死守重点部位,压紧压实防汛责任,确保全市安全度汛。副市长王建修、魏超杰出席会议。 听取了各县(市)区防汛工作汇报后,徐衣显指出,入汛以来,x 市连续三次强降雨,一些河流出现洪水过程,一些地方出现险情灾情,暴露出x市防汛工作中的一些问题和不足。各级各部门要进一步增强忧患意识和责任意识,充分认识做好防汛工作的重要性、紧迫性和严峻性,以高度的警觉、临战的状态,把防汛工作抓紧抓好,为全市经济社会发展提供安全保障。 就下一步防汛工作,徐衣显强调,一是预测预报要科学准确。水利、河务、气象等部门要密切关注天气,加强雨情监测,掌握上游来水、水位涨落、水库蓄泄情况,把握水情、工情、险情变化趋势,

强化部门、区域汛情信息共享,及时会商研判,科学预测预报。时间就是生命,特别对突发性暴雨洪水,要尽早发布预警信息,切实抓好预测、预判和预警工作,努力争取主动。二是值班值守要全面加强。严格执行汛期全天24小时值班带班制度,确保各级人员在岗在位、通信畅通,紧急时刻全员到岗到位。加强应急值守力量建设,强化业务技能培训,确保一旦汛情发生,准确上情下达、快速反应、果断处置。三是队伍物资要组织到位。加强防汛专业队伍和群防队伍建设,抓紧组织防汛应急演练,积累实战经验,确保紧要关头拉得出、抢得上、守得住。对现有防汛物资再清查、再盘点,保证足额储备到位,关键时期都能调得出、用得上。四是重点部位要严防死守。对黄沁河、中小水库、景区景点等重点区域,南水北调、西气东输等重点工程,工矿企业、电力通信、公路交通等重点行业,要盯紧盯死,加强应急值守、隐患排查、险情处置、群众转移等工作,确保防洪安全。对近期强降雨造成的险工险段、水毁工程,要加快工程修复,完善度汛预案,抓好措施落实。五是防汛责任要压紧压实。严格落实行政首长负责制,加强组织领导,细化工作措施,落实责任分工,确保领导到位、工作到位、责任到位。各级领导主汛期要靠前指挥,担负重任;各级责任人员要坚守岗位、履职尽责。对擅离职守、失职渎职,造成严重后果和损失的,要依法依规追责问责,以严格的责任落实确保全市安全度汛,为x市早日跻身全省“第一方阵”,在中原崛起中更加出彩提供坚强安全保障。 20XX防汛工作汇报范文二

防汛防台风工作总结

防汛防台风工作总结 防台防汛(灿鸿)工作小结 根据《关于防御9号超强台风“灿鸿”工作的紧急通知》,上海 共泰建筑工程有限公司开展了防汛抗台工作。我公司从7月6日开始,就针对此次“灿鸿”台风开展了多项防台防汛工作,早研究,早部署。认真组织今年的防台防汛工作,通过检查,摸清情况,发现问题,落实措施,监督整改,为做好今年防台防汛工作打下了基础,现将前阶段的防台防汛工作总结如下: 一、防台防汛工作开展情况 项目部为今年防台防汛工作做好了充足的准备。公司总经理亲自 牵头组织、落实召开防台防汛安全专题会议和相关措施,并开始今年防台防汛安全总体部署工作,有针对性的编制了防汛防台的专项措施,项目部建立了以公司总经理挂帅的防台防汛领导小组以及防台防汛 抢险应急小分队,并明确各相关部门和人员的职责,对项目部施工工人进行防台防汛安全专项教育,布置了台风汛期期间工作协调,指挥和值班制度,对施工现场的临时设施、脚手架、塔吊等关键部位进行加固,检查并疏导排水系统,检查加固了临时用电管线线路及临时设施房屋,具体情况如下:

1.台风、暴雨期间随时跟进天气动向,施工人员避免外出活动。必须外出时应自身安全工作,工程值班巡查人员禁止单人外出,外出巡查事先应了解施工现场及路途状况,不能单独行动,保证人身安全。并建立防汛防台临时人员安置点供临时撤离人员休息。项目经理带头吃、住在施工现场一线,同大家同进退,共努力。 2.项目经理组织带头对项目部生活区临时设施进行检查加固,对已松动的压顶钢管进行加固或进行更换。 3.编制好防台防汛应急救援和响应预案,并及时根据实际情况做出相应改变和完善。 4.项目部为做好防台防汛工作,准备了较充分的物资准备,应急灯,蛇皮袋,潜水泵,雨衣,雨鞋,绳子,对讲机,应急车辆等。 xx年7月10日上午我项目部对施工现场进行了全面的检查和部署,检查结果如下: 1、项目经理带头组织对对施工现场的材料和设备进行检查,易受台风影响的材料和设备已进行了入库和加强防护处理,现场准备了应急救援所需的材料和医疗用品。排水设施保证畅通。

防汛工作情况汇报

防汛工作情况汇报(一) 一、基本情况 全县共有水库47座,其中大型水库1座(那板水库,自治区直管),中型水库1座(凤凰水库),小型水库45座(小(一)型6座、小(二)型39座),总库容8.79亿立方米,有效库容3.65亿立方米,集雨面积675 km2;塘坝328座;主要河流是明江,属珠江流域西江水系左江的支流,在xx境内的集水面积为1891km2.目前全县46座中小型水库已完成除险加固42座,其余4座正在除险加固中。 二、防汛工作开展情况 (一)深化认识,严格落实各项防汛责任制 贯彻和落实201X年国家防总防汛抗旱工作会议精神和全区防汛抗旱准备工作视频会议精神,坚持"安全第一,常备不懈,以防为主,全力抢险"的方针,积极动员部署,严格落实各项防汛责任制。建立以行政首长负责制为核心的防汛抗旱责任制,层层签订防汛安全责任状;及时调整县防汛抗旱指挥部领导及成员单位,建立领导干部防汛防灾分片和水库包干责任制,调整落实全县46座水库的行政责任人、技术负责人和水库管理人员;该县两次召开了全县防汛工作会议,县防汛抗旱指挥部常务副指挥长、副县长卢海清和副指挥长、水利局局长林宇作了关于做好201X年防汛工作的安排部署。 (二)及时修订完善防洪抢险、抗旱救灾、防台风等各类防灾预案体系 加快修改和完善水库、水电站、洪涝、干旱、台风、山洪灾害等各类防汛抗旱抢险应急预案,落实应急处置措施和相关责任人,提前做好相应防御工作,增强预案的针对性和可操作性。县本级有关预案的修订工作于4月5日已完成,当前正在继续修订完善各乡镇和各成

员单位相关预案。 (三)突出抓好薄弱环节,积极开展防汛安全大检查 当前正值主汛期,防汛形势严峻,立足于防大汛、抗大灾的方针,突出抓好薄弱环节,积极开展防汛安全大检查,切实抓好各项安全措施到位。积极开展防汛安全大检查,联合国土、林业、水利、安监等部门加强水库大坝、山洪和地质灾害隐患点、切坡建房点、林区低洼作业点、尾矿坝、低洼易涝区、农村危旧房及其附属建筑物等防汛薄弱环节排查、巡查、监测和值守工作,全面落实群测群防,充分发挥山洪灾害监测预警系统的作用,确保防汛工作落到实处。 (四)积极做好防汛物资储备,加强抢险队伍建设 该县现储备有救灾编织袋3万只、铁铲锄头200把、救生衣100件、冲锋舟2艘、橡皮艇1艘等一批防汛抗旱物资。县粮食局、林业局等有关单位也按照下达的物资储备计划落实了各种防汛储备物资数量和存放地点,以便在汛期能随时调用。在抢险队伍建设方面,全县组建有武装部民兵、公安、应急救援、林业、住建、乡镇、水利等7个专业防汛抢险救灾应急队,总人员约为500人,为全县防汛应急抢险提供了保障。6月2日,该县人民政府联合那板水库管理处开展201X 年那板水库防洪应急演练,模拟开展大坝抢险演练和思阳镇居民安全疏散、救援演练,有效提高了防汛抢险应急能力。 (五)落实防汛抗旱值班工作 根据自治区防指下发的《关于进一步加强防汛抗旱值班工作的通知》要求,认真做好防汛值班准备工作,落实值班人员,安排值班人员经费,值班人员待遇落实到位。县防汛办及各乡镇、各成员单位实行汛期24小时值班值守,领导带班制。严格抓好落实水库防汛值班工作,落实每座水库不少于2人实行24小时值守。全县46座水库均按"

防汛工作开展情况汇报

舟曲县2011年防汛工作开展情况汇报 防汛指挥部办公室 今年以来,我县把防汛工作作为一项重要政治任务来抓,立足于“防大汛、抗大灾、抢大险”, 按照“安全第一、常备不懈、以防为主、全力抢险”的工作方针,认真贯彻落实上级对防汛工作的要求,层层落实防汛责任制,积极开展防汛准备及防御工作,超前部署,落实措施,坚持统一调度、统一指挥,举全县之力做好各项防汛工作。现将今年防汛工作汇报如下: 一、防汛工作现状 近几年,我县水利工程建设在国家和省、州相关部门的大力支持下有了很大改善,防洪标准和防洪能力有了很大提高,特别是白龙江堤防工程抵御自然灾害的能力得到根本性转变。在防洪体系建设上,从防洪工程建设转变为注重完整的防洪体系建设。乡镇及有防御山洪灾害的村镇、各水库、电站都完善了防洪应急预案,为有效防汛提供了科学依据;建立和完善了以行政首长负责制为核心的防汛工作责任制。同时建立了防汛指挥机构,使各乡镇防汛工作有了组织保障。虽然我县防洪体系建设取得了一定成效,但总体上看还远不能满足防大汛、抗大灾的要求,还存在一些薄弱环节。主要有四个方面:一是部分干部群众主观存在盲目乐观情绪和麻痹侥幸心理,对防汛防灾缺乏清醒的认识,形成了思想上的隐患。二是白龙江和沟道堤防防洪标准普遍不高,防大灾能力不足。三是防汛抢险力量相对薄弱,抢险队人数不多,抢险力量远远不够。四是部分乡镇对《防洪法》及《实施

办法》等有关防洪法律法规贯彻落实不够,江河管理工作仍较薄弱,河道内非法围堰设障的现象还时有发生,河道管理范围内还有许多违章建筑没有清除,严重危及行洪安全。五是存在诸多不确定因素。我县属于山区,部分乡镇的居民傍山而居,每年夏季,局部暴雨引发的洪涝、泥石流及山体坍塌等地质灾害还很难预测,在一定程度上可以说防不胜防,造成了潜在的威胁。此外,气候的多变性和长期预报的准确性难以精确把握,从而加大了防灾的难度。这些问题需要我们在今后的工作中不断加以解决。 二、防汛工作开展情况 为确保全县安全度汛,今年一方面强化各项工程措施,加大力度,稳步推进大中小型病险水库除险加固与河道综合治理工程,提高工程防洪能力;另一方面落实好非工程措施,层层落实防汛各项责任制,落实水库、河道管理制度及安全防范措施,加强调度,做到工作早部署,责任早落实,措施早到位,确保了各项防汛工作落到实处,为保证防汛安全奠定了基础。 (一)落实防汛安全责任制。县抗旱防汛指挥部通过召开了全县防汛抗旱工作会议,全面部署防汛工作任务,与各有关单位和乡镇签定了防汛责任书。制定下发了《关于做好2011年防汛工作的意见》、《关于落实防汛抗旱工作责任制的意见》等文件,落实了对防汛会商、洪水调度、河道、水库、在建工程、防汛物资等都明确责任分工,加强督促落实防汛措施, 层层落实了以行政首长负责制为核心的防汛安全责任制。

2018年防汛工作先进个人汇报材料

2018年防汛工作先进个人汇报材料 为了切实做好2018的防汛工作,按照“安全第一、常备不懈、以防为主、全力抢险”的工作方针,立足于“防大汛、抗大灾、抢大险”,认真贯彻落实上级对防汛工作的要求,层层落实防汛责任制,积极开展防汛准备及防御工作,提前部署,落实措施,坚持统一调度、统一指挥,做到思想准备充分,物资准备充足,预案准备充实,责任准备到位,举全县之力做好防汛工作。 (一)全面动员,凝聚一个共识 贯彻落实全省防汛工作会议和全州防汛工作会议的部署下,我赓即召开动员部署会,对全县防汛工作进行了全面详尽的安排部署。要求各乡镇和各部门积极组织广大干部投入到防汛的各项准备工作中来,调动广大群众的积极性;并通过电视、微信、微博等主流媒体,宣传防汛相关法律法规和有关经验做法,提高干部和群众对防汛工作的认识。5月4日,我县在地质灾害隐患比较突出的金川县沙耳乡丹扎木村、沙尔尼村、山埂子村同时举行2018年县级防灾救灾综合实战演练,组织县级32个部门,设置9个工作组和12个演练科目,参演人数达到1000余人。进一步深化了干部群众“以人为本,科学防控”防灾意识。 (二)明确责任,完善体系

防汛是一项长期性工作,我们坚决做到:事前敢负责、多用心,事前肯流汗、真操心,警钟长鸣、未雨绸缪、超前部署、超前应对。牢固树立“防大汛、抗大灾”的思想准备,杜绝心存侥幸、麻痹大意。 1.完善组织领导体系 我县及时调整了县防汛抗旱指挥部,由县委副书记、县政府县长朱锐同志挂帅担任第一指挥长,分管副县长卢永波通知担任指挥长,人武部长肖洪同志、农畜水局局长康健友同志、政府办主任覃旭同志担任副指挥长,24个县级相关单位为成员。进一步明确相关职能职责,形成了以行政首长负责制为核心的责任体系。乡镇也相应成立行政首长制的领导体系和机构。 2.完善机构建设体系 县级相关部门根据单位职责划定了相关的责任和义务,并要求在汛期安排专人保持通讯,随时可进入防汛抢险的工作状态;县级成立防汛指挥部,防汛办公室设立在县农业畜牧和水务局;各乡镇安排分管领导管理防汛工作,落实防汛人员具体实施防汛工作。同时,加强督促检查,目前,各乡镇已全面调整各自防汛抗旱指挥部,进一步完善管理责任机制,切实将责任落实到乡镇、到村、到人。

精选2020年防汛工作汇报范文

( 工作汇报) 姓名:____________________ 单位:____________________ 日期:____________________ 编号:YB-BH-043785 精选2020年防汛工作汇报范文Selected flood control report model in 2020

精选2020年防汛工作汇报范文 堤防渗漏险情抢护原则,是临河截、背河排;护岸抢护主要是固根防冲;穿堤建筑物两侧渗漏,也是前堵、后排,对其滑动险情,主要是加重阻滑(见堤防抢险)。 精选20xx年防汛工作汇报范文一: 尊敬的各位领导: 正当我乡积极组织抗旱防汛工作之际,有幸迎来各位领导一行带着对黄花人民的关心和厚爱,莅临我乡检查指导工作。在此,我代表乡党委、政府以及广大干部群众对各位领导的到来,表示最热烈的欢迎和衷心的感谢! 下面,我就**基本情况和今年以来的抗旱防汛工作情况作如下汇报,不妥之处,敬请批评指正。 一、基本情况 **位于崇信县南部塬区,全乡辖8村52社,1767户7763人。东西长10公里,南北宽8公里,总面积107.27平方公里,拥有耕地4.2万亩。北依锦屏镇,东靠木林乡,西接新窑镇,南邻灵台县梁塬乡,距县城15公里,崇大路穿越全境。区域内山、川、塬地形皆有,地势自北向南倾斜,平均海拔1300米。

境内残塬沟壑纵横、梁峁起伏,土地侵蚀切割严重。塬面南北狭长而窄小,东西部崾岘沟壑多。年平均降水量546.4毫米,且时空分布不均,多集中在7、8、9三个月,干旱少雨是全乡农业发展的主要限制因素。为了与旱灾做斗争,至今全乡共建成塘坝3口,水窖4480眼,人饮水管道124千米,入户率达到6村1334户79,年可供水量3.6万立方米,人畜饮水安全得到基本保障。 二、抗旱防汛工作情况 由于我乡受特殊的地理和气候条件的影响,导致乡域内日照多,降雨少等明显特点。滑坡、泥石流等时有发生,防不胜防。旱灾年年发生,春旱比较突出,伏旱次之。频繁的旱灾严重影响和制约着黄花社会经济的发展。 (一)当前旱情汛情形势 1、旱情方面 今年入春以来,我乡降雨普遍偏少,气温异常偏高。从2月下旬到5月中旬近100天时间里,持续高温少雨,土壤墒情急剧下降,冬小麦及大秋作物生长受到严重影响,旱情十分严重,且有持续发展趋势。据统计,全乡冬小麦作物受灾面积达1.35万亩;大秋作物及其它作物受灾面积2.94万亩;草地受灾面积2.5万亩;有1568人、4000余头大家畜出现间歇性缺水现象。 2、汛情方面 “久旱必有大汛”,根据过去几年和近几年经验教训,后季降水必会偏多,防汛形势不容乐观。我们从现在开始,对全乡防汛险段和易发生泥石流、滑坡地段逐个排查登记,设置明显标志牌,制定应急预案,为下一步防汛工作做好准备。 (二)已采取的措施及取得的成效 面对严峻的抗旱防汛形势,市、县相继召开专题会议后,乡上及时召开全乡

关于镇防汛工作开展情况汇报

关于镇防汛工作开展情况汇报 关于镇防汛工作开展情况汇报一是搞好工程检查,抓紧进行工程整修。 各村以工程的抗洪标准隐患险情度汛措施为重点,进一步组织力量对水库河道灌区提灌站等工程设施再次进行认真检查,逐个排除度汛障碍,抓紧抢修抢补。 二是制定和落实防御超标准洪水预案。 预案除落实工程措施外,各村根据不同洪水可能出现的险工位置,做出具体安排,制定防御超标准洪水预案,落实切实可行的抢护措施。 要从实战出发,在水位调度工程抢险群众救护卫生防疫防汛指挥通讯联络报警布点报警方式社会各方面应急措施等方面做深入细致的工作,一旦遇到紧急情况,保证群众安全转移。 有小水库的村,要把每一座小水库作为一个单元,落实-名联络

员,明确到人,加强对水库工程的管理和汛情水情工情的联络传递。 各村要将防御超标准洪水预案和制定的各项非工程措施报镇防汛指挥部办室。 三是做好防汛物质储备。 按照国家集体储备和群众储备相结合及自力更生就地取材的原则,充分做好防汛物资储备工作。 按规定的物资类别,进行定额定点储备,缺啥补啥,不留缺口。 在确保抢险急需情况下,防汛料物可采取多种储备形式,实行动态管理。 群众储备要采取“号料登记,备而不集”的办法,以备急用。 要加强对防汛物资的管理,明确专人负责。 任何单位和个人都不得以任何理由擅自挪用防汛物资,以保证防汛抢险工作需要。

四是落实防汛抢险队伍。 各村按照定领导定任务定人员定工具“四定”要求,组织落实以青年民兵为骨干的防汛抢险队伍,并进行必要的抢险演练,提高实战能力,保证抢险时拉得出抢得上守得住,做到工程防守和人工防守双保险。 **五座小型水库和河道,由所在村组织落实抢险队伍,保证每座小水库有名抢险队员。 五是切实搞好防汛值班工作。 各村防汛办室坚持小时值班,不允许脱岗空岗。 水库等重点防汛部位的汛情雨情工情及灾情,应逐级核准情况统一报县防汛办,一小时降雨量超过毫米的,各村民委员会要向镇防汛办和有关镇领导加报。 河道水库处于高水位时,要实行小时人工观测防

乡镇防汛工作汇报材料

乡镇防汛工作汇报材料 一、高度重视,周密部署。镇党委、政府高度重视今年的防汛工作,认真分析今年防汛工作面临的新形势,充分估计气候异常带来的新情况、新问题,切实做到高度戒备、周密部署、科学调度。进一步加强领导,成立了以镇长为组长,分管副镇长为副组长,各相关部门负责人为成员的防汛抗旱领导小组。领导小组具体负责防汛工作的一切事宜。 二、加大宣传,提高认识。充分利用会议,标语、过街横幅等宣传形势,提高广大干部群众对防汛工作的认识,进一步增强防汛意识,消除麻痹心里。 三、认真开展汛前检查。3月初,镇防汛抗旱领导小组专门组织了对辖区内的一座小(一)型水库和14座小(二)型水库及重要的当家塘坝进行汛前安全检查,全面了解重点水利工程运行状况,逐个了解存在的安全隐患,并对每个安全隐患都提出了整改意见,限定了整改时间,现在已全部整改到位,安全迎接汛期到来。 四、强化责任落实,严格责任追究。对全镇每个小水库和重要的当家塘坝都落实了镇、村责任人并严格责任追究,防汛期内,谁承包的度汛工程出了问题就追究谁的责任。 五、建立有效的防汛队伍。加强了对重点水库的人力防守,根据防汛任务,各村都成立了各30人的防汛留守队和

防汛支援队并登记造册,做到“召之即来,来之能战,战之能胜”,以适应抗大洪、抢大险的需要。镇政府也成立了一直120人的防汛抢险队伍,以备及时只需。 六、配足防汛物资。提前做好防汛物资的储备,截止目前,镇政府已储备化纤袋5万条,存放于隆兴塑编厂,由专人看管,随取随用,各村也相应筹集了一定的防汛物资存放于专门地点并有专人看管。 七、进一步修订完善各类防汛预案。进一步修订完善了各个小型水库的防汛预案。通过各类预案的编修,进一步提高了预防和处置特大洪水灾害的能力。 下一步,我镇将按照上级部门的要求,进一步增强责任意识和紧迫意识,加大工作力度,加强工作领导,强化工作措施,以更高的要求、更严的标准、更硬的措施,全面加强今年的防汛各项工作。 乡镇防汛工作汇报材料 [篇2] 欢迎大家来XXX视察防汛工作,我乡辖9个行政村(XXX\XXX\XXX\XXX\¨¨¨)。全乡土地面积35平方公里,其中耕地万亩,人口2万,是一个传统的农业乡镇和清徐县的粮食主产区之一,汾河自北向南紧靠XXX西面,由XXX村入境,途径XXX村,XXX村出XXX范围,汾河东坝全长约7公里。 现在是8月份,是乡来防汛最严峻时候,按照县三防办

防汛工作汇报

2012年矿区街道防汛暨地质灾害防治 工作落实情况汇报 今年以来,我街道把防汛工作作为一项重点工作来抓,立足于“防大汛、抗大灾、抢大险”,按照“安全第一、常备不懈、以防为主、全力抢险”的工作方针,认真贯彻落实上级对防汛工作的要求,层层落实防汛责任制,积极开展防汛准备及防御工作,提前部署,落实措施,坚持统一调度、统一指挥,举全街道之力做好防汛工作。现将今年防汛工作落实情况汇报如下: 一、加强领导,安排部署,落实责任 年初,街道召开了防汛工作会议,制定并下发了《2012年防汛暨地质灾害防治工作安排》、《2012年防汛暨地质灾害防治方案》,进一步完善了《2012年度汛应急预案》。街道及各村将防汛工作作为重中之重,认真研究部署,狠抓落实,进一步健全岗位责任制度。严格落实“三包七落实”:实行街道干部包村,村干部包片,党员包户的办法;落实避险信号、转移路线、避险地点、避险设施、抢险队伍、提前转移人员、报警人员,做到分工明确,责任到人,确保不出现死角。 二、加大群测群防宣传力度,及时发放防灾避险“明白卡” 充分利用会议、广播、横幅、标语、板报等形式进行广泛宣传,让广大群众充分了解防汛及地质灾害防治的重要性,提高群

众自我防灾、减灾意识,增强应急自救能力,降低灾害损失。认真做好防灾避险“明白卡”发放登记工作,与隐患点住户保持24小时通讯畅通,对新发现的地质灾害隐患点及时上报,掌握其实际情况和第一手影像资料。 三、加大巡查力度,及时排除安全隐患 汛前认真做好隐患排查工作,特别对泥石流、塌陷、大通河沿岸的住户居民区、排洪沟进行全面排查,对排查的结果登记造册。对于存在隐患的排洪沟,及时进行了清障疏通,为排涝做好各项准备。认真对照区防汛指挥部的汛前检查通报以及在自我检查中发现的问题,认真进行总结,梳理与分析存在的问题,提出整改目标,落实整改措施,确保消除安全隐患。 汛期对危旧房屋、山体斜坡下方住户、排洪沟、大通河沿线等各隐患点进行动态监测、巡查,动员受灾害威胁较严重区域的住户在遇到强降雨及河水上涨时及时撤离,确保其人身安全。对排查发现的隐患及时上报,并及时进行整改,组织人员对隐患进行排除。认真开展防汛工程的检查,多次安排四村对各自区域内的排洪沟进行清理疏通,确保排洪渠道的畅通。做到汛期不过,排查不止。 四、切实落实抗灾抢险队伍 街道成立了以机关全体干部、党员、民兵、综治员为主的应急抢险队。各村组建了不少于40人的抢险队,由一名主要领

防汛工作汇报

***县防汛工作汇报 今年以来,我们结合***实际,立足防大汛、抗大险、救大灾,防汛抗旱两手抓,以保障人民生命安全为根本,以落实各项责任制为核心,以山洪灾害防御为主线,以群防群测为基础,以危险区为防御重点,以抢险队伍组建和物资储备为保障,认真落实“一个早安排”,狠抓“两项措施”,强化“三项责任”、突出“四项重点”。 一、落实“一个早安排” 一是*月**日县防汛指挥部下发通知,对防汛隐患的排查和整改做出了详细安排,要求各乡镇进行自查,在自查的基础上,*月**日至*月*日,成立5个检查组和一个高速公路建设防汛检查专项组,对全县防汛准备进行了检查。 二是及时调整了防汛指挥部成员,以县政府文件下发了《****年防汛工作意见》。 三是*月**日,县防汛指挥部又分别下发文件,进一步强调防汛工作首长责任制、明确指挥部成员单位的职责、对危险区和山洪灾害防御相关人员调整,对水库、水电站和尾矿库防汛,防汛演练,防汛指挥部成员单位包乡镇和成员值班、机动车辆值班做了安排。 二、狠抓“二项措施” (一)领导重视。县委、人大、政府主要领导多次安排部署

防汛工作。一是*月*日、*日、*日、**日等县政府会议上,县长***、副县长***多次听取水利部门防汛工作汇报,对今年的防汛工作作出部署和具体的安排。二是*月**日,进入汛期的当天,召开全县防汛工作会议,各乡(镇)长、主管副职领导、乡(镇)防汛办主任及县直各单位负责人参加了会议。会上总结回顾2010年防汛工作,安排部署2011年防汛工作,对2010年防汛工作中成绩突出的先进单位和个人进行了表彰。三是5月20至25日县长***,副县长***分别带领政府办、水利、旅游、国土、高铁办等部门负责人连续多次深入防汛重点部位解决防汛工作中的具体问题。四是县财政在十分困难的情况下,拿出**万元用于急需的防汛工作经费,拿出**万元用于购臵县级防汛抢险物资。五是县人大于4月19日组成检查组对我县水利体系建设进行了专题视察,听取了***山洪监测预警体系建设情况以及取得的成效,充分肯定了近年来在防汛工作上卓有成效的成绩和做法,在法律监督和执行层面有力支持了水利及防汛工作。 (二)严格督查。4月29日至5月5日,县成立5个防汛检查组和一个高速公路建设检查专项组,对各乡镇及高速公路建设沿线的隐患自查整改、责任制落实、防汛标识、队伍建立、物资储备等情况进行了检查。并将仍存在的防汛隐患以防汛隐患整改通知书的形式下发至各乡镇和有关单位。县政府督查科、县防汛办对各乡(镇)、县政府各部门的防汛工作组织领导、防汛隐患排查、值班制度落实、各项责任制落实、预案制订、物资储备和抢

防汛工作汇报

防汛工作汇报 长期以来,由于受全球恶劣气候环境的影响,我乡人民饱受水患的侵扰,灾害频发,基础设施叠遭重创。因此,切实做好防汛抗洪工作是保证我乡全面完成今年国民经济和社会发展计划、保护建设成果的一项重心工作,现将我乡的具体的防河汛抗洪工作的落实情况汇报如下: 一、强化领导、明确责任,依法落实各项防汛抗旱责任制。 由于我乡受特殊的地理位置的影响,导致乡域内山洪、滑坡、泥石流等时有发生,防不胜防。面对严峻的抗旱防汛形势,我乡及时调整充实了乡防汛指挥机构,实行乡领导班子包村,驻村负责人包组,村级干部包村,同时各村也成立相应的防汛指挥组织,明确分工,严明职责。确保汛令畅通,防汛工作实现全乡一盘棋。同时,针对双休日、节假日、夜间等薄弱时段,实行领导班子带班制,要求乡机关工作人员通讯工具24小时畅通,随时为防汛抗旱工作待命。 二、广泛宣传、舆论引导,提高群众的灾害防范意识。 充分利用广播和宣传栏等手段,加强对群众的防汛避险知识和灾害形势分析的宣传,提高群众对洪涝灾害的认识,帮助群众克服麻痹思想和侥幸意识,最大限度的减少人民群众的生命财产损失。 三、突出重点、强化措施,全面做好迎战洪涝灾害的工作准备。 1、防汛抢险有计划 我们坚持安全第一、常备不懈、以防为主、全力抢险的原则,按照防大汛、抗大旱、抢大险,救大灾的方针,结合我乡实际情况并在吸取近年来防汛经验的基础上,修订发布了《防汛预案》、《集乡防汛撤离迁移安置方案》、《防台风和山洪泥石流预案》、《救灾预案》四份指导性文件,在理论上确保我乡的防汛工作顺利开展。 2、防汛物资有准备 我们按照宁可备而不用,不可用而不备,在资金十分紧张的情况下,储备编织袋 xx条、发电机一台、木料500根、黄土100方、块石碎石各50方以及其他照明、防雨物资等,形成了防汛物资有保障的工作格局。 &nb sp;3、抢险人员有保障 汛期到来之前,我乡要求全乡机关干部、全体共产党员率先垂范,积极投身到防汛抗洪工作中来,按照招之即来、来之能战、战之能胜的原则,建立了200人的常 备抢险分队,50人的抢险突击队,600人的抢险预备队,做到抢险人员有保障。 4、后勤应急有措施

2020年防洪工作情况汇报

2020年防洪工作情况汇报 按照您的指示,自治区主席助理、水利厅王世江厅长的具体安排,7月17-15日,自治区防总办组成防汛检查督导组一行3人对XX市春季防汛工作进行了督导检查。工作组实地查看了乌拉泊水库、石人沟水库、幸福路排洪渠、XX区王家沟泄洪渠、XX区羊毛工镇的老龙河淤积段及沙区仓房沟东路排洪渠和排水涵洞清淤疏通工作,并细致检查了各项防洪准备工作及防洪抢险措施落实情况。从检查的情况来看,XX市高度重视今年的春洪防御工作,做了比较充分的准备,但同时防汛安全隐患较多,需要进一步加大防汛安全隐患清除力度。现将情况汇报如下: 一、防汛工作开展情况 今春以来,XX市及各区(县)在做好各项防汛准备工作的同时,重点狠抓了以下几项工作的落实。 (一)加强领导、明确责任。当地各级党政主要领导高度重视今年防汛工作,多次召开专题会议分析形势,研究对策,突出重点,提前安排部署各项准备工作,并狠抓落实,做到各项工作责任到人、各项措施落实到位。 (二)强化各项预案的编制、修订和完善工作。按照自治区防总的要求,加大对重点河道、险工险段、重点工程的防洪应急预案的修订完善工作。同时,积极开展重点城市防洪应急预案、山洪灾害防治预案的编制工作。 (三)加强防洪安全隐患排查力度。今春以来,XX市防洪办已多次对各区(县)进行了防洪减灾工作专项检查,对全市排洪渠道、险工险段、水库大坝及重点工矿企业进行细致认真的摸排,并对查出的险情和安全隐患一一记录在案,提出限期整改方案,确保防洪安全和行洪通道畅通。目前,沙区仓房沟原穿越铁路的排水涵洞清淤除障工作仍在继续。 (四)加强防洪物资的储备工作。今年以来,XX市及各区(县)想方设法积极筹措,不断加强防洪资金、防洪物资的储备,充实防汛抢险队伍。截至目前,XX市共储备编织袋35万条、铅丝75吨、油料110万元,共落实抢险机械15台(辆)、应急抢险人员330人。

乡镇XX年防汛抗旱准备工作情况汇报

乡镇20xx年防汛抗旱准备工作情况汇报乡镇20xx年防汛抗旱准备工作情况汇报 XX镇地处潜水中上游,是纯山区乡镇,境内集水面积大,出口处达732平方公里,全镇总面积140平方公里,辖12个行政村,258个村民组,农业人口2.4万人。有小水电站10座,小水库12座,这些小水库均建于上世纪六七十年代,工程老化,年久失修,大都存在不同程度的安全隐患,因此,我镇防汛工作任务重、压力大。为确保每座水库安全度汛和人民群众生命财产安全,我镇认真贯彻落实县防汛抗旱指挥部各项指示,全力做好防汛抗旱工作。 一、成立组织,明确责任 3月份调整了镇防汛抗旱指挥部,落实了成员分工,做到统一指挥,各司其职,早安排、早检查、早落实,及时主动地向县防汛抗旱指挥部报告汛情,切实做好今年防汛抗旱工作。各村成立了防汛领导小组,各水库组建了应急抢险小分队,随时整装待命。落实了12座水库、10座水电站和其他重点工程防汛责任人,每处明确一名副科级以上干部作为行政负责人,同时落实了技术负责人、工程负责人和具体调度人员。要求工程负责人在主汛期必须做到24小时在岗,通讯畅通,每天巡查,熟悉情况,做好记录,如有异常情况,及时向镇防汛抗旱指挥部报告,严格执行镇防汛抗旱指挥部各项指令。水库的防洪调度服从县防汛抗旱指挥部的统一指

挥。汛期严格按照县防指下达的汛限水位运行。坚持安全第一,严禁超水位蓄水。 二、严格执行防汛值班制度 汛期,镇政府严格执行防汛值班和领导带班制度。自5月1日起,镇防指实行24小时防汛值班和领导带班,严禁脱岗、离岗现象发生,确保信息及时准确上传下达。 三、认真做好汛前检查,修订和完善防汛预案,落实各项防洪抢险措施 2月份,镇政府组织了一次重点工程安全大检查,由分管领导带队,相关单位参加,对水库、小水电站、集镇堤防、当家塘等工程和山洪泥石流灾害易发区进行了认真检查,填写了水库责任卡,针对检查中发现的问题,制定了度汛措施、提出了整改意见。认真修改和完善了水库度汛预案及防台风、山洪、泥石流灾害预案,加强了预案的针对性和可操作性,并将预案下发到各村和工程负责人,将安全转移登记表送到各家各户,不断提高群众防汛抗旱意识,做到防患于未然。月底,我镇将结合安全生产大检查工作,对12座小水库进行再检查。进一步落实水库度汛措施和抢险方案。同时储备了一定的抢险物资,政府拿出八万元作为抢险资金。 在县防汛抗旱指挥部的领导下,我们将百倍警惕,严阵以待,振奋精神,扎实工作,努力夺取今年防汛抗旱工作的全面胜利。
