景观喷泉

2018年10月16日

一、工程慨况:

施工主体位于**区,地处XX商贸中心地段,工程范围包括甲方指定的表演台及所在的水池、桥、照明、喷泉及周围的植物。

二、工程主要材料及数量:

1、照明部分:共有6 个回路的照明线路;灯具主要是投射灯(150W、250W)、壁灯(25W)及水下照明灯(60V ~100W)

2、喷泉部分:有不锈钢喷头423 个;潜水电泵33 台;水下放电灯211 套;主管网采用PP-R 管;电器控制采用最先进的终端触摸彩屏,PLC 可编程序器(OMRON 牌);另还有14 台变频器(康沃牌),喷泉的泉式有9 种,变化上百种。

3、冷雾喷泉设备壹套,180 个喷头,及水处理器全套设备。

三、施工方案:

1、喷泉所用水池的预埋,包括进水、排水、线管,按照施工图示与土建施工方积极配合,共同准确完成预埋项目。

2、照明灯具安装所用的PE 应重复接地,接地电阻应〈4 欧姆。

3、喷泉安装分以下几点:

A、主管网采用PP-R 管热熔焊接,按设计图的尺寸加工,并固定到位。接着立管、切止阀、不锈钢喷头都相应安装完备。

B、潜水电泵也按照设计图纸布置的相应位置,连接到位;所用电缆线也一并放到电控室所指定的地方。

C、水下放电灯也按照设计布置的位置一套一套安装好,灯线也放入电控室内。

D、整套电控制柜所有电器配件应在出厂前全部调试完备,并完全符合设计要求准确无误后,才能运到现场。最后按照设计好的电路接口,逐个逐号地对应连接上。

E、待整套喷泉全部安装完毕后,要经过现场通电、通水调试,并调试好各种水姿水形,以达到设计的喷泉效果。

四、质量、安全:

1、所到材料一律报监理认定。

2、所用照明的灯具都具有国家颁发的认证书或合格证。

3、喷泉所用的主要材料都有国家颁发的质量认证书、合格证。

4、在具体施工中坚决贯彻“百年大计,质量第一”“安全生产,重于泰山”。

五、计划进度:

1、在未进入现场安装前,喷泉所用机器、设备及其它设施都应相应分布到一定的位置,为制作、安装前作准备。

2、在1 月10 前,所有喷泉的主管网,应制作完备;喷泉的电器材料也应采购到位。

3、在1 月20 日前,应把喷泉的潜水电泵安装完备,控制线应放入电控制室;水下灯也应安装完备;所用电控柜也安装到位。

4、在1 月25 日前,喷泉所有主要材料,应全部安装到位,等

园林景观水系施工方案

园林景观水系施工方案 1.1混凝土结构主体防水 1、水系工程均采用防水混凝土,防水混凝土其抗渗等级不得小于P6;防水混凝土结构底板的混凝土垫层,强度等级不应小于C15,厚度不应小于100mm,在软弱土层中不应小于150mm。 2、用于防水混凝土的水泥应符合下列规定: 水泥品种宜采用硅酸盐水泥、普通硅酸盐水泥,采用其他品种水泥时应经试验确定。 3、施工缝 水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水凝基渗透结晶型防水涂料等材料,再铺30-50mm厚的1:1水泥砂浆,并应及时浇筑混凝土。 垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处处理剂或水泥基渗透结晶型防水涂料,并应及时浇筑混凝土。 4、防水层 1)、水泥砂浆防水层 水泥砂浆防水层可用于水系工程主体结构的迎水面或背水面,防水层应在基础垫层、初期支护、围护结构及内衬结

构验收合格后施工。. )、卷材防水2 卷材防水层应铺设在混凝土结构的迎水面。防水卷材的品种规格和层数,应根据地下工程防水等级、地下水位高低及水压力作用状况、结构构造形式和施工工艺等因素确定。5、饰面层水系饰面层应满足设计图纸要求及现行国家施工规范规定。防渗膜1.2复PEHDPE土工(防渗)膜、1、常见新型防渗材料分别是膨润土防水毯,三种材料各有特点与优GCL合(防渗)膜、势,选择主要根据具体工程地质情况、防渗要求和实际使用情况,选用不同的产品与不同的施工工艺,以满足需要保证工程质量结合具体预算来综合考虑。2、无论何种防渗膜均需注意以下施工要点:1)、气候要求: ○℃为宜,考虑到土工膜的热胀冷缩性,根据—40 1 气温5经验,天冷时,土工膜的铺设应紧一些,天热时应松弛,但要注意,在夏天应避免中午时的高温。 ○级或雨天应停止施工;风速小4 2风力及雨天:风力超过时,宜用砂袋压住土工膜,依次向前推移,以利施工。.2)、质量符合设计要求: 基面应干燥、压实、平整、无开裂、无明显尖突、凹凸不平。其平整度应在容许的范围内平缓变化,坡度均匀,坡厚一致。3)、其他要求:

景观水池施工方案

景观水池施工方案 景观水池施工方案 一、景观水池概况 景观水池在园林中的用途很广泛,可用作广场中心、道路尽端以及和亭、廊、花架等各种建筑小品组合形成富于变化的各种景观效果。常见的喷水池、观鱼池、海兽池及水生植物种植池等都属于这种水体类型。水池平面形状和规模主要取决于园林总体规划以及详细规划汇中的观赏于功能要求,水景中水池的形态种类众多,申请和材料各不相同。 二、景观水池施工技术 目前园林上人工水池从结构上可以分为:刚性结构水池、柔性结构水池,临时简易水池三种,具体可根据功能的需要适当选用。 1、刚性水池施工技术 刚性结构水池施工也称钢筋混凝土水池,池底和池壁均配钢筋,因此寿命长、防渗性好,适用于大部分水池。 钢筋混凝土水池的施工过程可分为:材料准备→池面开挖→池底施工→浇筑混凝土池壁→混凝土抹灰→试水等。 (1)景观水池施工准备 混凝土配料基础与池底:水泥1份,细沙2份,粒料4份,所配的混凝土型号为C20.池底与池壁:水泥1份,细沙2份,0.6~2.5cm粒料3份,所配的混凝土型号为C30.防水层:防水剂3份,或其他防水卷材。

添加剂混凝土汇总有时需要加入适量添加剂,常见的有:U型混凝土膨胀剂、加气剂、氯化钙促凝剂、缓凝剂、着色剂等。 池底池壁必须采用425以上普通硅酸盐水泥,水灰比≤0.55;粒料直径不得大于40mm,吸水率不大于1.5%,混凝土抹灰和砌砖抹灰用325号水泥或425号水泥。 场地放线 根据设计图纸定点放线。放线时,水池的玩轮廓应包括池壁厚度。为使施工方便,池外沿各边加宽50cm,用石灰或黄沙放出起挖线,每隔5~10m(视水池大小)打一小木桩,并标记清楚。方形(含长方形)水池,直角处要校正,并最少大三个桩,圆形水池,应先定出水池的中心点,再用线绳(足够长)以该点为圆心,水池宽的一半为半径(注意池壁厚度)划圆,石灰表明,即可放出圆形轮廓。 (2)池基开挖 根据现场施工条件确定挖方方法为人工结合机械挖方,可以开挖时一定要考虑池底和池壁的厚度。如为下沉式水池,应做好池壁的保护,挖至设计标高后,池壁应整平并夯实,再铺上一层天然级配石作为底座。如果池壁设置有沉泥池,应结合池底开挖同时施工。 池基挖方会遇到排水问题,采用基坑排水,沿池基边挖成临时性排水沟,并每隔一定距离在池基外侧设置集水井,再通过人工或机械抽水排走,以确保施工顺利进行。 (3)池底施工

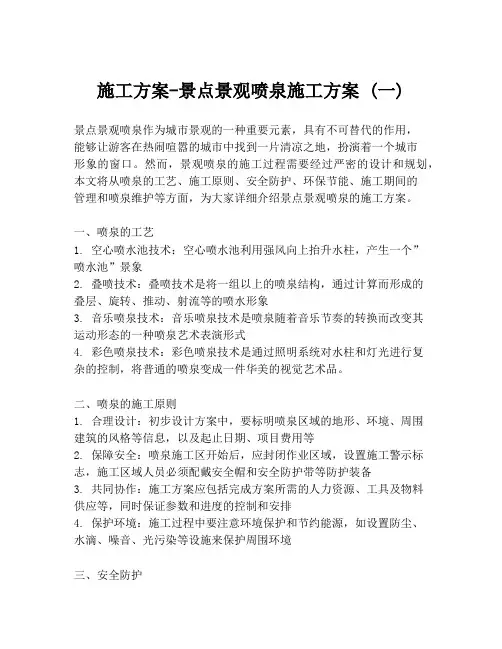

景点景观喷泉施工方案

景观喷泉 施 工 方 案 2018年10月16日

一、工程慨况: 施工主体位于**区,地处XX商贸中心地段,工程范围包括甲方指定的表演台及所在的水池、桥、照明、喷泉及周围的植物。 二、工程主要材料及数量: 1、照明部分:共有6 个回路的照明线路;灯具主要是投射灯(150W、250W)、壁灯(25W)及水下照明灯(60V ~100W) 2、喷泉部分:有不锈钢喷头423 个;潜水电泵33 台;水下放电灯211 套;主管网采用PP-R 管;电器控制采用最先进的终端触摸彩屏,PLC 可编程序器(OMRON 牌);另还有14 台变频器(康沃牌),喷泉的泉式有9 种,变化上百种。 3、冷雾喷泉设备壹套,180 个喷头,及水处理器全套设备。 三、施工方案: 1、喷泉所用水池的预埋,包括进水、排水、线管,按照施工图示与土建施工方积极配合,共同准确完成预埋项目。 2、照明灯具安装所用的PE 应重复接地,接地电阻应〈4 欧姆。 3、喷泉安装分以下几点: A、主管网采用PP-R 管热熔焊接,按设计图的尺寸加工,并固定到位。接着立管、切止阀、不锈钢喷头都相应安装完备。 B、潜水电泵也按照设计图纸布置的相应位置,连接到位;所用电缆线也一并放到电控室所指定的地方。

C、水下放电灯也按照设计布置的位置一套一套安装好,灯线也放入电控室内。 D、整套电控制柜所有电器配件应在出厂前全部调试完备,并完全符合设计要求准确无误后,才能运到现场。最后按照设计好的电路接口,逐个逐号地对应连接上。 E、待整套喷泉全部安装完毕后,要经过现场通电、通水调试,并调试好各种水姿水形,以达到设计的喷泉效果。 四、质量、安全: 1、所到材料一律报监理认定。 2、所用照明的灯具都具有国家颁发的认证书或合格证。 3、喷泉所用的主要材料都有国家颁发的质量认证书、合格证。 4、在具体施工中坚决贯彻“百年大计,质量第一”“安全生产,重于泰山”。 五、计划进度: 1、在未进入现场安装前,喷泉所用机器、设备及其它设施都应相应分布到一定的位置,为制作、安装前作准备。 2、在1 月10 前,所有喷泉的主管网,应制作完备;喷泉的电器材料也应采购到位。 3、在1 月20 日前,应把喷泉的潜水电泵安装完备,控制线应放入电控制室;水下灯也应安装完备;所用电控柜也安装到位。 4、在1 月25 日前,喷泉所有主要材料,应全部安装到位,等

水池施工工艺

1.水池施工工艺流程图: 土方开挖(验槽)→3:7灰土→C10混凝土垫层→池底钢筋绑扎、池壁竖筋预留→池壁支模→池底、池壁浇砼→养护→池顶绑扎钢筋→池顶支模板→池顶浇砼→养护、拆模→水泥砂浆找平层→1.5厚聚氨酯防水层→池内侧壁、池底装修施工 2.池坑土方开挖 开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。 3. 3:7灰土垫层施工 3.1首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。如果是块灰闷制的熟石灰,要用6~10mm的筛子过筛,是生石灰粉可直接使用;土料要用16~20mm筛子过筛,均应确保粒径的要求。 3.2灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为3∶7。基础垫层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。 3.3灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。 3.4基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。 3.5分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,各层铺摊后均应用木耙找平,与坑(槽)边壁上的木撅或地坪上的标准木桩对应检查。 3.6夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。 3.7灰土分段施工时,不得在墙角、柱基接槎,上下两层灰土的接槎距离不得小于500mm。

园林水景工程施工工艺及技术方案

园林水景工程施工工艺及技术方案 1.1、工艺流程: 管沟开挖→管线敷设→结构施工→面层施工→设备安装→通水调试。 1.2、施工方法: ①管沟开挖: 水景部分的UPVC管道应在施工进场后立即采购进入,以免影响结构和面层的施工。沟槽开挖的施工方法与给排水管道的相同。 ②管道敷设: 管道的连接方式及敷设与给排水管道安装相同,施工做法见图集。管道敷设前要确定泵坑、喷泉及补水坑位置,管道在补水坑内要贴坑底安装。 ③结构施工: 回填时注意事项同给水管道。水压试验同给水部分。 ④面层施工: ⑤设备安装和系统调试: 包括水泵安装、阀门、喷泉喷头安装。设备安装前应对其产品质量进行严格检查,必须是正规厂家产品,检验合格后方可进行安装。安装前检查基础底座的高度,位置是否正确。安装必须牢固、稳定,电缆接入口处保证严密,防止渗水浸入。

1.3各类水景特点及施工要求: 根据本工程特点,水景喷泉对该景观效果是非常重要的,对每台水泵、控制阀、喷头都必须严格控制产品质量,按照设计要求,使喷泉充分发挥其景观效果,达到最佳状态。 ①水景和喷泉:在进行施工过程中其管线预埋、结构施工和设备安装同前水景相同。喷泉管网主要由输水管、配水管、补给水管、溢水管等组成。按设计图纸的要求进行埋设。喷水池是喷泉的重要组成部分,其本身不仅能独立成景,起点缀、装饰、渲染环境的作用,而且能维持正常的水位以保持喷水,因此,可以说喷水池是集审美功能与实用功能于一体的动静相兼的人工水景。喷水池由基础、防水层、池底、池壁、压顶等部分组成。基础施工时先将基础底部素土夯实(密实度不得小于85%);再铺灰土层和100层的C15素砼垫层。防水工程质量的好坏对不池安全使用及其寿命有直接影响,因此在选择和使用防水材料时要严把质量关。池底施工时,每隔20M选择最小断面处设变形缝(伸缩缝、防震缝),变形缝用止水带或沥青麻丝填充,每次施工必须由变形缝开始,不得在中间留施工缝,以防漏水。可在水池内设置集水坑,以节省空间。 ②声控喷泉是用声音来控制喷泉喷水形式变化的一种自控泉,它主要由以下几部分组成:声电转换、放大装置、电子线路/数字电路、计算机;执行机构、电磁阀;动力、

景观水池的施工方法和要点

景观水池的施工要点 在当今的园林工程中,喷泉、瀑布、跌水、景观水池已经是不可缺少的部分。但景观水池的施工是园林的一大难点,处理不好,会导致水池渗水、开裂等质量问题,直接影响到整个工程的效果及后期的维修成本。现在我谈谈关于景观水池多年的施工经验和体会。 一、水池的分类:一般水池分为刚性水池、柔性结构水池、多功能水池、临时简易水池等,目前园林结构中大部分以刚性水池为主,现以刚性水池为例介绍水池的施工方法和要点。 二、刚性水池的施工技术 刚性结构水池也称钢筋砼水池,池底和池壁均为钢筋砼,因此寿命长、抗渗性好,适用于大部分水池。钢筋砼水池施工过程可分为:材料准备——基础开挖——池底施工——池壁砼浇筑——找平层——防水层——试水实验——面层安装 1、施工准备 1.1砼配料:水泥、黄沙、石子、抗渗砼、防水剂、预埋件及管道 1.2添加剂:混凝土浇筑时,有时需要加入适量的添加剂,如:膨胀剂、加气剂、氯化钙、缓凝剂等。 1.3定位放线:根据设计图纸进行放线,放线时水池的外边线应包括池壁的厚度。为了施工方便,池外沿各边加宽50cm用石灰粉标记,并每5-10m设置一个控制桩。圆形水池应设置水池的圆心点,在以圆心为中心放水池的外边线。 2、水池基坑的开挖 2.1土方开挖采用人工+机械相结合的方法,可以根据现场施工条件确定开挖方法,开挖时一定要考虑到池底与池壁的厚度。如下沉浅水池应做好池壁的保护,挖至设计标高后,基底应整平并夯实,然后按照设计图纸进行施工。 2.2池底如有积水现象,要采取排水措施,可以采用沿池底的基边缘挖一条临时排水沟并设置集水井,再通过人工或机械抽水排走,从而确保施工的顺利进行。 3、池底施工 砼池底在50m内可不做伸缩缝,如果形状变化较大,则在长度约20m处,在其断面狭窄处设置伸缩缝一道。总得来说,池底施工应注意以下事宜: 3.1根据情况的不同采取灵活的处理方案。如果基土松软,就必须采取基础加固的方案,基础加固方案一般常见以下方法:(1)三七灰土分层夯实(2)渣石分层夯实(3)桩基础等。可根据实际情况选择合理的加固方案并报监理工程师审批确认。 3.2砼垫层浇筑完相隔1-2天(视施工温度而定),在垫层上确定水池底板中线,然后根据设计尺寸进行放线,定出池壁的边线,弹出钢筋的墨线,并按设计图纸进行定位。 3.3绑扎钢筋时,应详细检查钢筋的直径、间距、位置、搭接长度、上下层钢筋间距、保护层及预埋件的位置和数量是否符合设计要求。上下层钢筋均应用铁马凳加以固定,使之在浇筑砼过程中不发生钢筋移动。另外,发生锈蚀的钢筋要采取防锈措施。 3.4底板应一次性连续浇筑、不留施工缝,施工间歇时间不超过砼初凝时间。如砼在运输过程中产生离析现象,应在现场进行二次搅拌。 3.5池壁为现浇砼时,底板与池壁接汇处的施工缝可留在基础上20cm处,施工缝留成一个台阶凹槽或设置金属止水带及遇水膨胀止水带。 4、池壁施工技术要点 水池池壁一般采用垂直形式,其优点是垃圾灰尘由水冲刷后不至于在池壁遗留下来,而使池壁保持清洁。 4.1应先做好模板以固定之,池壁厚度一般为15cm-25cm。钢筋的内外侧可以采用木模一次性固定完成,也可以采用池壁外侧用砖胎模砌筑,内为木模。

景观路路灯工程施工方案

目录 目录................................................................. 错误!未定义书签。 一、工程概况........................................................... 错误!未定义书签。 二、路灯施工方案总体选择............................................... 错误!未定义书签。 三、施工计划........................................................... 错误!未定义书签。 四、路灯施工方案....................................................... 错误!未定义书签。路灯施工工艺........................................................... 错误!未定义书签。、施工工艺和方法....................................................... 错误!未定义书签。、电缆沟槽开挖......................................................... 错误!未定义书签。、测量定位............................................................. 错误!未定义书签。、基础土方开挖......................................................... 错误!未定义书签。、基坑报检............................................................. 错误!未定义书签。、手空井和灯杆基础施工................................................. 错误!未定义书签。手孔井施工............................................................. 错误!未定义书签。灯杆基座............................................................... 错误!未定义书签。、模板安装............................................................. 错误!未定义书签。、混凝土浇筑........................................................... 错误!未定义书签。、基础回填............................................................. 错误!未定义书签。、清理基础预埋件丝扣胶带、安装灯杆..................................... 错误!未定义书签。、施工的质量控制要求和安全注意事项..................................... 错误!未定义书签。 六、施工主要设备和人员组织............................................. 错误!未定义书签。施工主要机械设备和材料见表1。......................................... 错误!未定义书签。施工人员组织见表2..................................................... 错误!未定义书签。 七、路灯施工工期安排................................................... 错误!未定义书签。 八、路灯施工质量保证措施............................................... 错误!未定义书签。 九、工期保证措施....................................................... 错误!未定义书签。 十、安全保证措施....................................................... 错误!未定义书签。安全施工管理措施...................................................... 错误!未定义书签。施工用电安全措施....................................................... 错误!未定义书签。十一、环境保护措施..................................................... 错误!未定义书签。 附表一:施工组织机构图............................................. 错误!未定义书签。 附表二:质量保证体系............................................... 错误!未定义书签。 附表三:安全管理机构............................................... 错误!未定义书签。

景观水池的现场施工办法和要点

景观水池的现场施工办法 和要点 Revised by Hanlin on 10 January 2021

景观水池的施工要点 在当今的园林工程中,喷泉、瀑布、跌水、景观水池已经是不可缺少的部分。但景观水池的施工是园林的一大难点,处理不好,会导致水池渗水、开裂等质量问题,直接影响到整个工程的效果及后期的维修成本。现在我谈谈关于景观水池多年的施工经验和体会。 一、水池的分类:一般水池分为刚性水池、柔性结构水池、多功能水池、临时简易水池等,目前园林结构中大部分以刚性水池为主,现以刚性水池为例介绍水池的施工方法和要点。 二、刚性水池的施工技术 刚性结构水池也称钢筋砼水池,池底和池壁均为钢筋砼,因此寿命长、抗渗性好,适用于大部分水池。钢筋砼水池施工过程可分为:材料准备——基础开挖——池底施工——池壁砼浇筑——找平层——防水层——试水实验——面层安装 1、施工准备 1.1砼配料:水泥、黄沙、石子、抗渗砼、防水剂、预埋件及管道 1.2添加剂:混凝土浇筑时,有时需要加入适量的添加剂,如:膨胀剂、加气剂、氯化钙、缓凝剂等。 1.3定位放线:根据设计图纸进行放线,放线时水池的外边线应包括池壁的厚度。为了施工方便,池外沿各边加宽50cm用石灰粉标记,并每5-10m设置一个控制桩。圆形水池应设置水池的圆心点,在以圆心为中心放水池的外边线。 2、水池基坑的开挖 2.1土方开挖采用人工+机械相结合的方法,可以根据现场施工条件确定开挖方法,开挖时一定要考虑到池底与池壁的厚度。如下沉浅水池应做好池壁的保护,挖至设计标高后,基底应整平并夯实,然后按照设计图纸进行施工。

2.2池底如有积水现象,要采取排水措施,可以采用沿池底的基边缘挖一条临时排水沟并设置集水井,再通过人工或机械抽水排走,从而确保施工的顺利进行。 3、池底施工 砼池底在50m内可不做伸缩缝,如果形状变化较大,则在长度约20m处,在其断面狭窄处设置伸缩缝一道。总得来说,池底施工应注意以下事宜: 3.1根据情况的不同采取灵活的处理方案。如果基土松软,就必须采取基础加固的方案,基础加固方案一般常见以下方法:(1)三七灰土分层夯实(2)渣石分层夯实(3)桩基础等。可根据实际情况选择合理的加固方案并报监理工程师审批确认。 3.2砼垫层浇筑完相隔1-2天(视施工温度而定),在垫层上确定水池底板中线,然后根据设计尺寸进行放线,定出池壁的边线,弹出钢筋的墨线,并按设计图纸进行定位。 3.3绑扎钢筋时,应详细检查钢筋的直径、间距、位置、搭接长度、上下层钢筋间距、保护层及预埋件的位置和数量是否符合设计要求。上下层钢筋均应用铁马凳加以固定,使之在浇筑砼过程中不发生钢筋移动。另外,发生锈蚀的钢筋要采取防锈措施。 3.4底板应一次性连续浇筑、不留施工缝,施工间歇时间不超过砼初凝时间。如砼在运输过程中产生离析现象,应在现场进行二次搅拌。 3.5池壁为现浇砼时,底板与池壁接汇处的施工缝可留在基础上20cm处,施工缝留成一个台阶凹槽或设置金属止水带及遇水膨胀止水带。 4、池壁施工技术要点 水池池壁一般采用垂直形式,其优点是垃圾灰尘由水冲刷后不至于在池壁遗留下来,而使池壁保持清洁。 4.1应先做好模板以固定之,池壁厚度一般为15cm-25cm。钢筋的内外侧可以采用木模一次性固定完成,也可以采用池壁外侧用砖胎模砌筑,内为木模。 4.2固定模板采用铁丝和螺栓,不宜直接穿过池壁。当螺栓或套管必须穿过池壁时,应采用止水措施。如(1)螺栓上加止水环(止水环上应满焊)(2)套管上加焊接金属止

景观水池施工方案

水池工程 一、水池概况 水池在园林中的用途很广泛,可用作广场中心、道路尽端以及和亭、廊、花架等各种建筑小品组合形成富于变化的各种景观效果。常见的喷水池、观鱼池、海兽池及水生植物种植池等都属于这种水体类型。水池平面形状和规模主要取决于园林总体规划以及详细规划汇中的观赏于功能要求,水景中水池的形态种类众多,申请和材料各不相同。 二、水池的施工技术 目前园林上人工水池从结构上可以分为:刚性结构水池、柔性结构水池,临时简易水池三种,具体可根据功能的需要适当选用。 1、刚性水池施工技术 刚性结构水池施工也称钢筋混凝土水池,池底和池壁均配钢筋,因此寿命长、防渗性好,适用于大部分水池(如图)。钢筋混凝土水池的施工过程可分为: 材料准备→池面开挖→池底施工→浇筑混凝土池壁→混凝土抹灰→试水等。(1)施工准备 混凝土配料基础与池底:水泥1份,细沙2份,粒料4份,所配的混凝土型号为C20.池底与池壁:水泥1份,细沙2份,0.6~2.5cm粒料3份,所配的混凝土型号为C15.防水层:防水剂3份,或其他防水卷材。 添加剂混凝土汇总有时需要加入适量添加剂,常见的有:U型混凝土膨胀剂、加气剂、氯化钙促凝剂、缓凝剂、着色剂等。 池底池壁必须采用425以上普通硅酸盐水泥,水灰比≤0.55;粒料直径不得大于40mm,吸水率不大于1.5%,混凝土抹灰和砌砖抹灰用325号水泥或425号水泥。场地放线根据设计图纸定点放线。放线时,水池的玩轮廓应包括池壁厚度。为使施工方便,池外沿各边加宽50cm,用石灰或黄沙放出起挖线,每隔5~10m(视水池大小)打一小木桩,并标记清楚。方形(含长方形)水池,直角处要校正,并最少大三个桩,圆形水池,应先定出水池的中心点,再用线绳(足够长)以该点为圆心,水池宽的一半为半径(注意池壁厚度)划圆,石灰表明,即可放出圆形轮廓。 (2)池基开挖。目前挖土方有人工挖土方和人工结合机械挖方,可以根据现场施工条件确定挖方方法。开挖时一定要考虑池底和池壁的厚度。如为下沉式水池,应做好池壁的保护,挖至设计标高后,池壁应整平并夯实,再铺上一层碎石、碎砖作为底座。如果池壁设置有沉泥池,应结合池底开挖同时施工。 池基挖方会遇到排水问题,采用基坑排水,沿池基边挖成临时性排水沟,并每隔

喷泉水景景观工程施工组织设计

目录 1、总体概述 (1) 1.1工程概述 (1) 1.2编制依据 (1) 1.3工程特点 (3) 1.4主要技术指标 (4) 1.5施工程序总体设想 (4) 1.6施工段划分 (6) 2、施工进度计划和各阶段进度和保证措施 (7) 2.1施工进度计划及计划横道图 (7) 2.3工期保证措施 (9) 2.3.1 喷泉基础及浮体安装施工进度保证措施 (9) 2.3.2 管网施工进度保证措施 (10) 2.3.3 电控及照明设备施工进度保证措施 (11) 3、劳动力计划及保证措施 (13) 3.1劳动力计划 (13) 3.2劳动力计划表 (13) 3.3劳动力计划保证措施 (14) 4、材料投入计划及保证措施 (15) 4.1主要材料进场计划 (15) 4.2材料投入的保证措施 (16) 5、机械设备投入计划及保证措施 (17)

5.1主要仪器、设备机械表 (17) 5.2机械设备投入保证措施 (18) 6、施工平面布置及临时设施布置 (20) 6.1施工总平面布置 (20) 6.2场地使用规划及施工临时用地表 (21) 6.3施工临水、临电布置 (21) 6.4现场临时施工用水、用电要求 (22) 7、关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案 (22) 7.1工程项目实施的重点、难点分析 (22) 7.1.1 喷泉基础及升降平台装置施工 (22) 7.1.2 机械设备及电控、照明设备安装 (23) 7.2针对施工重点、难点采取的解决方案 (23) 7.3具体施工方案及技术措施 (25) 7.3.1 设备材料及其采购、定货 (25) 7.3.2 喷泉设备制作及加工工艺流程 (26) 7.3.3 现场设备安装 (26) 7.3.4 设备调试 (27) 7.3.5 设备试运转 (27) 7.3.6 竣工验收 (27) 7.4主要设备施工工艺方法及验收标准 (28) 7.4.1 施工工序简介 (28) 7.4.2 施工安装方法及验收标准 (29) 7.4.3 防腐工程 (33) 7.4.4 水景喷泉控制系统 (35)

景观水系工程施工技术方案

景观水系工程施工技术方案 本工程水系工程主要包括:石槽喷泉、涌泉水井、喷泉水池、小拱桥、循环泵坑、喷泉小泵坑等。 1、测量控制 ⑴开工前,在监理工程师的协助下,由勘测设计单位将测设的平面控制点、高程控制点、主要建筑物轴线方向桩和起点、工程地形图等有关测量数据向项目部交底,现场交接各类控制点,并对图纸设计控制点进行复查和校测,并补充不足或丢失部分。 ⑵根据勘测阶段的控制点,项目部技术人员建立满足施工需要的施工控制网,对三等以上精度的控制网点以及各构筑物轴线标志点处设固定桩,平面和高程控制点的位置应符合下列要求: ①在构筑物轮廓线以外,不妨碍施工,引测方便。 ②不发生塌落、变形的土层。 ⑶在开挖和填筑过程中,定期进行纵横断面坡度测量,并将施测成果绘制成图表,计算出有效方量,方量计算误差不得大于5%。 ⑷施工期间所有施工放线、坡度、工程量、竣工等测量原始记录、计算成果和绘制的图表,均及时整理、校核、分类、整编成册,妥为保存。工程全部完工后,项目部负责将上述资料及地面控制网点全部移交监理工程师。

2、填挖、整形及运输 ⑴开挖前布置好临时道路,并结合施工开挖区的开挖方法和开挖运输机械,规划好开挖区域的施工道路。 ⑵根据各控制点,采用自上而下分层开挖的施工方法。开挖必须符合施工图规定的断面尺寸和高程,并由测量人员进行放线,不得欠挖和超挖。 ⑶本工程开挖面积不大,挖深量不大,采用中型挖掘机较合适,故选用1台挖掘机进行挖土,同时配备1台推土机1台装载机和2辆自卸汽车进行土方的装运。 ⑷开挖过程中要校核测量开挖平面位置、水平标高、控制桩、水准点和边坡坡度等是否符合施工图纸的要求。 ⑸设计边坡开挖前,必须做好开挖线外的清理、加固工作。 ⑹开挖时遇有地下水时,应采取有效的疏导和保护措施。对于开挖中如出现裂缝和滑动现象,采取暂停施工和应急抢救措施,并做好处理方案,做好记录。 ⑺垫层主要采用碎石材料较多,厚度15cm。 ⑻修帮和清底,为不破坏基础土壤结构,在距池底设计标高15cm 处预留保护层,采用人工修整到设计标高并满足设计要求的坡度和平整度。

喷泉施工组织设计

永城市日月湖山叠水景观工程 施 工 组 织 设 计 编制 审核 批准 曲阳县汉苑园林雕塑有限公司 永城市日月湖山叠水景观工程项目部 目录 一、编制依据及工程概况··················P1 二、施工进度保障措施···················P2 三、工程质量目标和质量保证措施··············P3 四、安全防护施工措施···················P6

五、文明施工措施·····················P8 六、主要分项工程施工方案·················P9 七、现场组织机构设置及管理体系··············P10 八、分项工程技术措施···················P13 九、雨季施工措施·····················P28 十、减少扰民噪音、降低环境污染技术措施············P28 十一、地下管线及其他地上地下设施的保护加固措施······P29十二、临时仓储措施···················· P29 十三、文物保护措施···················· P30 ﹙一﹚编制依据及工程概况: 1.编制说明 本施工组织设计方案依照编制原则,及施工验收规范,以以下文件为编制依据 1.1设计施工图 1.2建筑给水排水设计规范 GBJ15-88

1.3给排水工程结构设计规范 1.4给排水管道施工及验收规范 GBJ69-84 GB50268-97 1.5《古建筑修建工程质量检验评定标准》 CJJ70-96 1.6《电气装置安装工程低压电器施工及验收规范》 1.7《水景喷泉工程技术规程》CECS218 1.8《城市绿化工程施工及验收规范》CJJ/T82-99 1.9《江苏省建筑配件标准图集》苏J9501 1.10《建筑安装工程施工及验收规范》 2.工程概况 工程名称:西转盘环岛雕塑喷泉项目基础工程 工程地点:泗洪县泗州大街西转盘 建设单位:泗洪县住房及城乡建设局 施工内容:原雕塑及附属设施拆除——土方开挖及外运——雕塑基础——土方回填——管线敷设——过路管施工——防水施工——喷泉水池——人行道及附属工程——配电房施工 ﹙二﹚、施工进度保障措施: 本工程任务重,工期紧,我方将投入充足的人力物力保证进度,并从以下几个方面具体实施: 1、材料组织保证:按照图纸要求,选购优质材料,确保进场材料质量及标准符合规范及设计要求。

景观水池防水施工方案

景观工程丙纶防水 施 工 方 案 编制人: 审核人:

防水工程施工方案 1、工艺流程 抽水→基层检查、清扫、修补→刷冷底油→细部附加层处理→大面积防水卷材铺贴→收头处理→第一层清理、检查、整改、验收→第二层防水层施工验收→水泥砂浆保护层→防水砂浆 2、基层处理 1)卷材防水层的基层必须无空鼓、起砂、裂缝、松动、凹凸不平等缺陷,表面平整光滑、干净。 2)铺贴卷材前,在基面上涂刷基层处理剂(冷底子油),基层处理剂配制与施工应符合下列规定: ①基层处理剂应与卷材及胶粘剂的材性相容; 基层处理剂采取涂刷法施工,涂刷应均匀一致、不露底,基层处理剂涂刷完毕,必须经过8h以上达到干燥程度方可用热熔法施工,以避免失火。 3、细部附加层加强处理 1)对于阴阳角,管道根部以及变形缝等部位应做增强处理。并在转角、阴阳角等特殊部位,增贴一层相同的附加层,附加层宽度为500mm。先按细部形状将卷材剪好,视长度、开头合适后,再将卷材的底面用手持汽油喷灯烘烤,待底面呈熔融状态,即可立即粘贴,在涂刷一道底油的基层上,压实铺牢。立面与平面的转角处,卷材的接缝应留在平面距立面不小于600mm。 2)池壁施工缝部位:附加宽度600加强层,加强层与基层,非加强层采取满粘法连接。

3)卷材顶端做法:池壁顶部预留25x40凹槽,防水卷材封头置于凹槽内,使用密封胶封闭,1:2.5水泥砂浆堵严。 4)预留孔、洞部位:卷材铺至孔、洞边20mm,收头聚氨酯密封。(临时用卷材封堵,后期进行密封)。 4、防水层施工 底板、侧壁防水施工工序采用外防外贴法,防水施工前,应先进行清理,修补找平,做好阴阳角及管根圆弧处理,并做好阴阳角及管根部附加层处理。按规定错槎搭接向上铺贴,并做好收头处理。 开始粘贴立面卷材时,先将下面接头部位各层防水卷材清理干净,墙面用1:2砂浆修平,清理、修补好,干燥后涂刷底油,再进行大面积铺贴。在墙面上卷材应垂直方向自下而上铺贴,压紧卷材推油向上,压实刮平,封严接口,一层铺贴完再铺上一层,交接处采用交叉搭接。相邻卷材搭接宽度大于100mm。上下层接缝相互错开1/3宽度以上,向上接长应错槎形接缝连接,上层卷材盖过下层卷材大于150mm。 5、防水保护层 卷材防水层完工并经验收合格后及时做保护层。底板防水保护层采用20mm 厚C20细石混凝土。砖模墙立面保护层采用抹20mm厚1:2.5水泥砂浆做保护层。 6、防水砂浆 施工前,基层面要用水充分润湿,无积水时可施工。聚合物水泥防水砂浆搅拌必须用砂浆搅拌机或手提电钻配以搅拌齿进行现场搅拌,不能采用人工拌和。搅拌时间比普通砂浆要延长2~3分钟,最好先预搅拌2分钟,静停2分钟,再二次搅拌2分钟以便充分搅拌均匀。一次不要搅拌太多,根据抹灰

旱喷泉施工方案

施工组织设计 一、工程总目标 在本工程施工中我公司将自始自终以一个思想、二个服从、七个目标为宗旨,优质、高速、安全、文明地完成本工程的施工任务。 一个思想是:工程质量、安全、服务第一的思想放在首位,并贯穿于整个工程施工的全过程。 二个服从是:工程成本服从工程质量,企业效益服从社会效益。 七个目标是:工程质量目标、工期目标、安全生产目标、文明施工目标、新技术应用目标、服务目标、协调目标。其目标如下: 1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,创建精品工程;以《2002年版国家现行建筑工程质量检验评规范》,提高要求进行验评,达到国家施工验收规范优良标准,创***优质工程。 2、工期目标:本工程计划开工日期为*年*月*日,计划竣工日期*年*月*日。我们本着紧前不紧后的原则,充分利用现代化的网络计划技术及长期积累的一些成功经验进行进度控制,现确定施工工期为133天。 3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。 4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。 5、新技术应用目标;根据建设部提出的建筑业进一步推广应用10项新技术的要求,在本工程中我们将采用新技术,创省级建筑业新技术应用示范工程。 6、服务目标:自始自终把业主作为我们的上帝,重合同、守信誉,服从业主的管理,接受政府职能部门、工程监理的监督,为其开展工作提供便利,把为业主排忧解难当成我们的职责。 7、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。 二、编制依据

水系施工方案

彰明镇福田村、南 江村农业产业园项目水系工程 施 工 组 织 设 计 绵阳市建力达建设有限公司

一、工程概况 水系形状为自然线形水池,水系深度约为0.6m,水系外墙壁用240mm厚页岩砖M10防水砂浆砌筑,基础垫层用100厚C15商品混凝土浇筑,防水层采用土工膜铺设,面层为散铺鹅卵石。 二、编制依据 1、本工程施工图纸及有关资料; 2、现场踏勘、调查所了解的信息; 3、现行《城市园林绿化工程施工及验收规范》; 4、现行《建筑工程施工质量验收统一标准》; 5、现行《施工现场临时用电安全技术规程》; 6、其他现行有关施工技术标准、规范和验收标准。 三、施工部署 3.1、施工机具:挖掘机、推土机、装载机、自卸汽车、翻斗车、铁锹、手推车、平碾、打夯机、钢尺、全站仪、水准仪等。 3.2、作业条件:土方开挖前,将施工区域内的地下、地上障碍物清除和处理完毕。包括其他施工单位的材料堆场、库房等临时设施。水系的位置或场地的定位控制线(桩)、标准水平桩,必须经过检验合格。夜间施工时,有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。 3.3、施工进度:

水系计划工期为30天,用流水线穿插施工方法施工,分别为(挖基坑=5天,基础垫层=7天,池壁240mm砖砌=12天,底壁顶浇砼+养护=10天,试水=2天,抹灰=2天,岸边景观石堆砌=5天)。 四、施工方法及顺序 (一)、施工测量: 本工程采用机械开挖。按施工平面图上坐标及高程,用全站仪和水准仪进行测算、图示位置和标高,用木方定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置便于观测、牢固,并采取保护措施。(二)、土方开挖 1、土方开挖的工艺流程:确定开挖的顺序和坡度→分段下挖→修边和清底。 2、坡度的确定:本工程土方开挖为原状老黄土,当挖土深度不超过1.2m 时,可不放坡,不加支撑。当超过1.2米时,根据现场情况和图纸设计要求放坡。 3、土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)的支撑准备,以防坍陷。开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:挖土机用反铲挖土时,为30cm左右为宜。在机械施工挖不到的土方,应配合人工随时进行挖掘。开挖基坑(槽)不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。开挖尺寸不足,边坡过陡:基坑(槽)

喷泉改造施工方案

喷泉改造施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

喷泉景观雕塑简介 喷泉水池长十米,宽六米、为椭圆形,水池及喷泉雕塑采用黄锈石花岗岩雕塑而成,整体色调温馨、高贵、华丽。主喷为盆式雕塑喷泉,净高米,最大直径米,由主喷雕塑最高处以涌泉形式喷出,流向小盆,再到大盆,形成层次帘水,寓意文化传播,洒遍九州。围绕主喷的是六个雕塑小品喷水鱼,用晚霞红大理石雕塑而成,喷水鱼高喷到主喷雕塑水盆中,寓意众星捧月,人心所向。整体效果是静止与动态的协调,是一种自然景观的体现,可以湿润净化周围空气,减少尘埃,给人以精神的享受,是人们经常合影留念首上之选。

喷泉基础施工方案 本池防水维修施工,因考虑到水池较大,水池子下面有运行电气设备,所以采用国家二级防水材料标准进行施工。 一、编制依据 建筑安装分项工程施工工艺规程(J10313-2003) 地下防水工程技术规范(GB50108-2001) 地下防水工程质量验收规范(GB50208-2002) 二、工程概况 1、基层要求:基层要求干燥即可施工并将基层面上的灰尘、杂物、残留的灰浆硬块清理干净,有突出的部位凿平清净,表面不起砂、不脱皮、不开裂。 2、施工顺序为:清理基层→结点及复杂部位处理→配制聚合物水泥防水粘结料→基层涂刷聚合物水泥防水粘结料→赶铺厚CS-120E高分子复合防水卷材→卷材搭缝粘贴→收口密封→清理、检查修整→涂层固化后,进行蓄水试验,有渗漏的地方返工,直至无渗漏→施工保护层→养护。 3、蓄水试验方法:蓄水深度应高出防水层10cm,经过24小时蓄水未发现渗漏现象,排水后未积水,排水坡度正确,试验合格。 三、防水工程施工的质量标准 1、所有防水材料的品种、牌号、配合比,必须符合设计要求和施工规范规定; 2、防水层施工后进行蓄水试验。

景观水池施工方案

枞阳县规划展示馆室外景观市政工程 景 观 水 池 施 工 方 案 施工单位:安徽******工程有限公司 编制人:李繘 编制日期:二〇一五年四月九日

A2:施工组织设计(方案)报审表

专项施工方案审批表

一、编制依据 二、工程概况 三、施工部署和任务安排 四、施工准备 五、主要项目施工方法 六、钢筋、模板、砼材料检验 七、质量要求 八、安全技术措施及文明施工 九、其他

枞阳县规划展示馆室外景观市政工程 景观水池施工方案 一、编制依据 1)、本工程施工设计文件和图纸 2)、《混凝土结构工程施工质量验收规范》GB50204-2002 3)、地下防水工程质量验收规范(GB50209-2002) 4)、地下工程防水技术规范(GB50108-2001) 5)、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 6)《钢筋焊接及验收规程》及《钢筋砼用热扎带肋钢筋技术规程》7)、《建筑施工安全检查标准》JGJ59-2011 8)、我公司施工工艺标准 二、工程概况 枞阳县规划展示馆位于枞阳县城东南部,是枞阳县一项重点工程。室外景观市政工程作为展示馆配套设施也受到了多方领导重视,根据现

场实际情况及2015年4月7日现场建设工程会议要求,编制景观水池施工方案。 景观水池约1500m2,分布展示馆在南北侧。基础下部素土夯实:密实度93%,200厚级配砂石垫层,100厚C20素混凝土垫层,2cm厚水泥基渗透结晶型防水涂料防水层,200厚C30自防水钢筋砼池底:抗渗等级P6,20厚1:2水泥砂浆找平层,Φ50-80mm河卵石散置一层。钢筋类别HPB235级、HRB335级,钢筋接头形式采用绑扎搭接。 由于展示馆室内地坪回填土松散,现地坪沉降严重,导致外墙脚坍塌,且丢弃大量渣土、砼块等杂物。目前,现场不具备水池开工条件,待有关单位处理完室内地坪沉降问题及地坪在外墙边的防护,对我方施工无影响时,我方才可进行水池施工。 三、施工部署和任务安排 1、由于原场地回填土为松填,沉降较大,不均匀。原设计为大面积整体水池,为了保证工程质量,根据现场实际情况我方建议将水池做法作以下调整: (1)池底结构100厚C20素砼垫层改为200厚C20素砼垫层,底板主筋Φ14改为Φ16; (2)将大面积整体水池划分为若干个小水池,池与池之间预埋管,保证池水串流(具体划分详见下图)。
