工程概况工程业主:***

设计单位:**

工程地点:**矿区

工程概况:本工程位于**。杨家山、梅山水泥石灰岩矿山是**水泥生产线自备配套矿山,杨家山矿区位于高铁岭镇约6KM,距水泥生产线3KM,属高铁岭杨家山村管辖;梅山矿区位于高铁岭镇9KM,跑水泥生产线6KM,属官桥镇管辖。

矿床开采技术条件:整个矿区覆盖甚少,大部分矿体裸露地表,矿量集中,适于露天开采。

矿山规模:根据水泥生产线要求,本矿山建设规模为年产石灰石200万t/d,矿岩体重为m3,装运损失2%,矿山生产能力为204(万t/a)合计77万m3。全矿平均剥采比m3,初期表土剥离量略大,计算年剥采量比取m3,计算年剥离量为万m3。年采剥总量为万m3。

采矿方法:采矿总体顺序为自上而下按14M高一个台阶逐层开采,开采工作线近东西向布置,由北向南推进。

1、本工程设计单位为苏州中材非金属矿工业设计研究院有限公司,现已完成施工图设计。

2、道路交通:施工用水、用电、通讯、临时道路必须自行考虑,临时道路必须保证运输的畅通、连续。

3、材料来源:本工程砂、石等材料自购,炸药等爆破物品,应当办理相应的手续,然后由专人专库保管,尽量做到有计划合理购置使用,减少库存。油料供应,由我单位油罐车直接运至工地,在现场设油料储存罐(搭棚设库),配备有相应的消防设施,悬挂安全警示标志。

4、施工图纸及地勘资料:没有详细的地勘资料,若施工中发现与图纸不符的情况,联系各方协商讨论解决。

、技术规范要求

1、技术要求

(1)、严格按国家现行的施工验收规范及技术标准以及施工图纸施工。

(2)、施工时以图纸为准。须密切配合设计人员,发现问题及时通报并加以解决。

(3)、所有建安材料必须要有出厂合格证及试验报告,并达到国家和行业有关标准。工程所需材料需发包人认可的必需经过发包人认可。

2、适用的有关标准规范主要如下:

《工程测量规范》 GB50026-93

《爆破安全规程》 GB6722-2003

《土工实验方法标准》

《建筑施工安全检查标准》GB/T50123-99

《建筑机械使用安全技术规程》 JGJ33-2001

《建筑施工现场环境与卫生标准》 JGJ146-2004

《施工现场临时用电安全技术规范》 JGJ46-2004

《建筑工程文件归档整理规范》 GB/T50328-2001

《建筑工程项目管理规范》 GB/T50326-2001

《建设工程监理规范》 GB50319-2000

、施工部署及现场组织机构

1、总则:“四全三优先”全公司参加、全力以赴、全面保证、全部施工任务按期完成,人力、财力、物力优先。

2、工具、设备、周转材料劳动力足额投入,确保各个节点按时完成。

3、项目法施工管理,项目经理是施工中第一责任人,由项目部解决施工中的重大问题。

强化全员质量、进度、安全、文明意识,确保各道工序严格按图纸及工程标准规范施工,精心组织,精心管理,精心施工,确保工程形象进度,实现工程按期交工,杜绝重大安全事故,推行标准化管理,搞好现场文明施工,积极采用新技术,新工艺确保工程进度及质量。

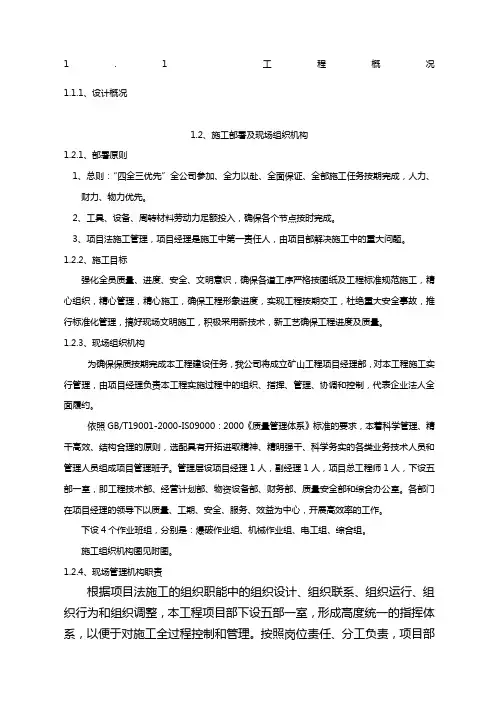

、现场组织机构

为确保保质按期完成本工程建设任务,我公司将成立矿山工程项目经理部,对本工程施工实行管理,由项目经理负责本工程实施过程中的组织、指挥、管理、协调和控制,代表企业法人全面履约。

依照GB/TIS09000:2000《质量管理体系》标准的要求,本着科学管理、精干高效、结构合理的原则,选配具有开拓进取精神、精明强干、科学务实的各类业务技术人员和管理人员组成项目管理班

子。管理层设项目经理1人,副经理1人,项目总工程师1人,下设五部一室,即工程技术部、经营计划部、物资设备部、财务部、质量安全部和综合办公室。各部门在项目经理的领导下以质量、工期、

安全、服务、效益为中心,开展高效率的工作。

下设4个作业班组,分别是:爆破作业组、土石方作业组、道路铺设组、综合组。

施工组织机构图见附图。

、现场管理机构职责

根据项目法施工的组织职能中的组织设计、组织联系、组织运行、组织行为和组织调整,本工程项目部下设五部一室,形成高度统一的指挥体系,以便于对施工全过程控制和管理。按照岗位责任、分工负责,项目部主要管理机构及分工如下:

项目经理:

代表公司全面履行合同,为本工程施工的第一责任者,对工期、进度、安全、质量承担第一责任。

项目副经理:

在项目经理领导下,承担施工技术管理和施工管理的领导工作。

工程技术部:

主要职责为负责整个项目部的技术管理工作,工程技术部在项目经理领导下,以“质量为本,构

筑精品,保护环境,关爱生命,全员参与,预防为主,服务社会,追求卓越”的方针为指导思想,开展质量活动,负责编制施工组织设计,季节性施工措施、推广新技术、新工艺、新材料的实施。检查和

指导本体系对各种管理制度的执行情况,参与工程过程检验与试验,以及最终检验与试验。并指导和

监控配合检查和指导有关工程技术资料的编制、管理。对施工中出现的重大的技术问题提出相应的决

策意见。负责现场工程技术准备和管理,编制项目管理实施计划和施工方案,以及试验和测量等。

质量安全部:

主要职责为负责整个项目部的质量、安全管理工作,贯彻执行国家和地方有关质量方面的法律法规及有关规定。组织和参与工程质量的检查和监控,全面推广工程质量管理体系,组织QC成果发布。制定创优计划,组织创优活动。对工程质量进行监督检查,发现工程出现不合格品时应及

时责成有关责任部门进行处置,并追溯处置情况。负责对不合格品的控制,对本系统及有关部门进行监控,根据发现的工程质量问题及获得的质量问题信息,有权发出纠正和预防措施的要求以及质量隐患整改通知等。负责管理工程质量、施工安全、工程质量检查和监督及质量评定等。管理特殊工种的持证上岗以及施工现场的文明施工等。

经营计划部:

负责合同评审与鉴定及合同履行,负责施工预算和材料计划的编制,负责工程计划和统计报表等经营管理工作。负责工程预算、结算和决算工作。

财务部:

保证工程所需资金的供应及对工程成本进行核算及分析,负责资金控制及合理利用,成本核算及

财务管理工作。

物资设备部:

主要负责项目部的物质、设备工作。编制本部门物资设备管理的岗位责任制度。制定工程所需材料的采购计划以及原材料的检验计划。负责原材料的送样检验以及原材料的出厂合格证、复验合格证的收集和整理保存。负责对材料合格分承包方的评审和考核工作。负责对工程所需材料、周转料具的进场,以及机械设备的进场、维护、保养。保管和防护工程材料等。

综合办公室:

负责行政、后勤、保卫等工作及施工现场文明、环境保护、职业健康等工作。施工管理、接待、联系、收发文件保管、行政福利、文物保护等。爆破作业组:

负责石方爆破作业,保证安全操作,以及爆破设施的日常管理。

机械组:

负责采场的采、装、运以及现场机械的维护、保养、维修等日常管理工作。

电工组:

负责现场生产、生活用电的接线、维护、检查、整改等用电管理工作。

综合组:

负责现场清理、协调工作。

1、技术准备

(1)、熟悉设计文件,理解设计意图,核实工程量。根据设计文件和现场实际情况对施工进行具体和详细的策划,编制施工作业指导书,对进场的人员进行技术培训。

(2)、施工前应根据当地原有水系,开挖临时排水沟,形成施工临时排水系统。避免施工场所大面积积水影响施工生产,同时也避免造成水土流失、污染农田、农业用水系被破坏。

(3)、图纸会审

由项目总工牵头,工程部有关技术人员和经理各部门负责人对施工图进行学习和审核,汇总问题,提请业主组织的图纸会审。将图纸会审的内容分别标到各施工图相应的部分并备案。

(4)、依据审定后的施工图及说明书、施工组织设计及有关的文件和资料,进行施工图预算编制。

(5)、现场测量控制网的测设及内业工作。

(6)、采集样本,进行建材等试验,报监理工程师及发包方批准后采用。

2、材料供应和设备进场计划

物资设备部按工程、计划部门提供的施工用料和工程用料计划,按IS09002标准的要求进行市场调查,了解附近建筑材料、成品、半成品的采购渠道,以确定采购点,并按工程进度计划合理安排材料分期分批进场;有计划合理地组织和调配各种机械设备进入现场各施工段。

3、施工现场准备

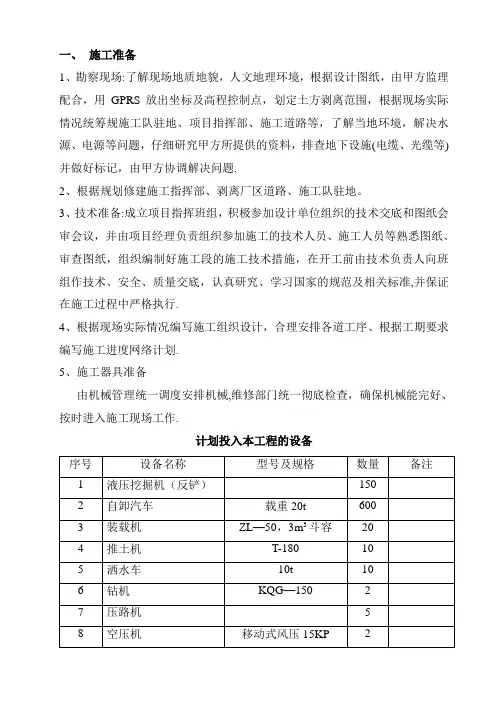

⑴、根据给定永久性坐标和高程,进行施工场地控制网复测,设置场地临时性控制测量标桩,并做好保护。

⑵、选定临时设施的搭设位置,积极与地方政府及其他行政部门取得联系,建立良好的协作关系。按照施工平面图及临时设施需用量计划建造,达到配套完整。

⑶、做好季节性施工准备,按照施工组织设计的要求,认真落实季节性施工的临时设施和技术组织措施。

⑷、做好施工前期调查,查明施工区域内的各种地下、地上管线、可能存在的不良地基等分布情况。

4、劳动组织准备

⑴、建立工地领导机构

⑵、组建精干的施工队伍

⑶、集结施工力量,组织劳动力进场

⑷、做好职工入场教育培训工作

5、施工场外协调

⑴、外部协调

及时与业主、总承包代表、监理工程师、当地政府及其他部门取得联系,协商外围事宜,做好施工前准备工作。

⑵、内部协调

各部门严格按进度计划安排工作。所需机械、材料,按进度计划组织进场。

施工准备→测量放线→清除表层附着物→道路工程→爆破、剥离→竣工验收。

、测量控制方案

工程测量是根据业主提供的基准点进行的,仪器采用“GTS-332N/OP”全站仪和“S3”水准仪。测量放样依据为设计蓝图和《测量规范》、《施工规范》,施工采用北京坐标系,黄海高程系。工程测量分为平面控制测量、施工测量和施工变形观测。

根据设计要求和施工部署,制定切实可行的测量放线方案,校核红线桩的桩位和水准点的标高,是保证定位和标高正确的基础,根据先整体后局部,高精度控制低精度的工作程序,准确地测定与保护好平面控制点的桩位,是保证整个施工测量精度和顺利进行的基础。

测量放线方案的主要内容:平面与立面的特点及施工方案要点等;对测量放线的基本要求,包括征地与规划红线的关系,定位条件及工程对测量精度的要求;场地测量准备工作,根据设计总平面图与施工现场布置总图,确定采场工程的定位放线;起始依据的校测;场地控制网的测设,根据场地情况,设计与施工的要求,按照便于控制全面又能长期保留的原则,测设场地平面控制网与标高控制网;场地按设计要求进行各区域工程测量放线,同时对各部位进行断面复测;竣工测量与变形观测竣工资料,收集验收单据,做到不漏测;编制测量放线工作进度计划,并对测量人员的配备进行安排。

1、由具备资格的测量工程师担任测量队长,另配备三人负责本工程的测量工作。

2、接收控制点。由测量队长负责与监理工程师等相关人员联系,现场交接测量控制点的桩位,书面交接测量控制点的数值。

3、工程复测:开工前,根据甲方提供的设计图纸和现场加密控制导线基准线、面,做认真细致的复测。放出坡脚线、坡顶线、用地红线等的具体位置,标明其轮廓,交甲方工程师审核。

4、石方裸露后要及时用全站仪分区测出石方地形图,计算出石方开挖工程量,并书面报甲方现场工程师批准好后方可爆破石方。

5、每天下午4:00现场测量并计算当天完成工程量和累计完成工程量,晚20:00前报总工,以确保施工进度。

6、在施工前,应对原地面高程进行复测,作为复核土石方工程量和施工的依据,施工测量采用坐标法进行测量放样。

7、主要部位施工测量、放样前,要认真审图,复核各坐标点,做好放样数据计算,施测时严格遵守操作规程,采用多余观测复核放样结果,做好原始记录,各主要点位施测结果及时报请监理工程师复测验收。

根据现场地形复杂,起伏较大等特点,在二级导线的基础上,建立施工导线网,导线网的精度要求为:测距求对中误差≤1/30000,测角中误差≤5"n(n为测站数)。

在施工测量前,对业主提供的施工控制点的坐标及高程进行复测,检验相对精度,当其满足规范精度时,方可依据控制点进行施工测量。

高程控制测量依据业主提供的水准控制点,再根据现场施工需要,测设一条永久性的水准闭合路线。合水准路线的闭关系超过12 L(L为km),并且要定期复测,以保证水准点的高程准确无误。

本工程的施工变形观测,用施工控制网和高程控制网进行观测,两个作为变形观测的重点。

在各工程完工后,及时进行竣工测量,对不符合设计与规范要求的部位,要求对其进行返工或修整,达到设计与规范标准记录测量结果,并报监理部复验。

、主要项目施工方法及技术措施

1、开工前应做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检查与补测,增设水准点等。

2、导线复测应采用精度符合要求的全站仪,以满足测量精度。

3、原有导线点不能满足施工要求时,应进行加密。

4、测量精度应满足设计要求。

5、对有碍施工的导线点,施工前应加以固定,可采用交点法,设护桩应牢固可靠,设在施工范围以外视野开阔处。

6、使用设计单位设置的水准点之前应仔细校核,并与国家水准点闭合。

7、在工程量集中及地形复杂地段宜增设临时水准点。

8、增设的水准点应设在便于观测的坚硬基岩上。

9、施工过程中,应保护好所有标志,特别是一些原始控制点。

根据采场的地质情况,剥离分为土方剥离和石方剥离。土方剥离直接用挖机开挖,石方剥离采用爆破后再开挖,剥离的顺序是先土方剥离后石方剥离。石方剥离、土方剥离都为边坡和平整地段分别进行剥离。

1、边坡

(1)、在表层土质部位,采场剥离采用挖掘机进行开挖,随着工程的进展应分段、分层进行剥离。平台区域采用推土机配合挖掘机剥离,用装载机、挖掘机配合汽车外运至弃土场。开挖深度及位置要严格按照图纸施工,分层开挖一般为4米左右为一层,每层之间要设置台阶,台阶坡面要整齐,其上不得有松石、危石,否则应予排除,不留根底、伞檐,平盘平整、干净、无残留物。运输采用自卸汽车运到排土场,利用推土机进行平整压实。

(2)、上下两个盘向同时作业时,上盘要保证安全作业的最小盘宽度,上盘的坡顶应修筑安全墙。

(3)、采挖时台阶出现伞檐时,应先清除伞檐,然后再进行采挖作业。

(4)、采场边界和固定帮台阶的坡顶位置与设计位置误差不大于米。

(5)、台阶高度与设计值得允许误差为±1米,台阶面20米范围内的平整度误差为±米。

(6)、工作平盘的宽度不小于设计值,工作平盘应平整,20米范围内的平整度误差为±米。

2、表层土及植被:

(1)、对于平坦地区上的表土清除,采用推土机配合挖掘机清理,但其上的灌木层及杂木采用人工伐除、挖根,集中堆运,人工无法施工区域用机械铲除。机械清除后的土方用自卸车运至弃土场堆放,为了并保持其稳定,作为复耕土及种植土储备。

(2)、对于软石及强风化石,采用大功率推土机带松土器进行剥离。对于软质岩石边坡采用人工和机械清刷的方法,并按设计要求进行防护。对于坚硬的孤石还应辅以小裸露药包法。

3、每月对采场进行一次验收测量,绘制采剥平面图,对照检查各位置的剥离情况,对于误差部位及时处理。

石方开挖应充分重视挖方边坡稳定,宜采用露天浅孔小台阶爆破,而浅孔小台阶主要采用中小炮爆破,在局部开挖风化较严重,节理发育或岩层产状对边坡稳定不利的石方,宜用小型排炮微差爆破,小型排炮药室距设计边坡线的水平距离,不应小于炮孔间距的l/2,开挖层靠边坡的两列炮孔,特别是靠顺层边坡的一列炮孔,宜采用减弱松动爆破。 1、露天浅孔小台阶爆破(主要应用边坡部位)

(1)、露天浅孔小台阶

爆破,爆破工作是在露天的

台阶(也称为

梯段)上进行的,每个台阶

至少有水平的

和倾斜的两个自由面。在水

平面上进行钻眼、装药、堵塞及起爆作业;爆破时岩石朝着倾斜自由面的方向崩落,然后形成新的倾斜自由面,如图1所示。图中符号意义见图注说明,其中W 底表示炮孔中心至台阶底部表面的距离,是爆破阻力最大的地方。h 为炮眼超深(也叫超钻)长度,超深的目的是为了降低装药高度,以利于克服底部的阻力,使爆后能形成平整的台阶面。

(2)、炮眼排列方式

布眼形式可分为单排眼和多排眼两种。一次爆破量较少时用单排眼,一次爆破量较大时,则要布置多排眼。多排眼的排列可以是平行的,也可以是交错的。如图2所示炮眼布置的最简形式。

(3)、爆破参数

爆破参数应根据施工现场的具体条件和爆破经验选取,并通过实践检验修正,以取得最佳参数值。

图1 露天小台阶炮眼爆破炮眼

H -台阶高度 L -眼深 h -超深

L2-装药长度 L1-堵塞长度 W 底-底盘抵抗线

①、单位炸药消耗量q 在大孔径深孔台阶爆破中,q值在~千克/米3范围内变化,浅眼小台阶爆破可参照此数值或稍高一些选取。IV类以下围岩取~ Kg/m3,V类以上围岩取1~m3。

②、炮眼直径d和炮眼深度L的关系及抵抗线W见下表。若台阶底部辅以倾斜炮眼,台阶高度尚可增加,如图3所示。

③、炮眼超深h

h=(~)H (台阶高) (1)

④、炮眼间距a 通常a不大于L、不小于W底,并有以下关系:

a=~ W底(2)

或a=(~)L (3)

在台阶爆破中采用2W底

⑤、单排单孔药量:Q=底.H (4)

浅孔爆破有关技术数据

注:f为岩石坚固系性数;K′为统计资料,在采用2号岩石炸药时数据e= 。

在装药过程中,当炮眼内放入起爆药包后,要接着放入一、两个普通药包,在用炮棍轻轻压紧,不可用猛力去捣实起爆药包,防止早爆事故或将雷管脚线拉断造成拒爆。采用散装药时,应在装入药量的80~85%以后在放入起爆药包,有利于防止静电等因素引起的早爆事故。

2、露天深孔爆破

通常将孔径在75毫米以上及深度在5米以上的钻孔称为深孔。深孔爆破一般是在台阶上或事先平整的场地上进行钻孔作业,并在深孔中装入延长药包进行爆破。

深孔爆破必须满足不同开挖工程的技术要求,既要全面改善爆破质量,又要改善爆破经济技术指标,降低工程总成本。所谓全面改善爆破质量是指一要破碎质量好,破碎块度符合工程要求,基本上无不合格的大块,无根底,爆堆集中和具有一定松散度,能满足铲装设备高效率装载的要求;二要降低爆破的有害效应,减少后冲、后裂和侧裂、降低爆破地震、噪声、冲击波和飞石的危害。改善爆破技术经济指标是指高延米爆破量,降低炸药单耗,并在改善破碎质量的前提下,使钻孔、装载、运输和机械破碎等后续工序发挥高效率,使其工程的综合成本达到最低。

为了达到良好的深孔爆破效果必须合理的确定布孔方式、孔网参数、装药结构、装药长度、起爆方法、起爆顺序和单位炸药消耗量等参数。

(1)、台阶要素、钻孔形式与布孔方式

①台阶要素

深孔爆破的台阶要素如图4所示。

H为台阶高度;W1为前排钻孔的底盘抵抗线;L为钻孔深度;L1为装药长度;L2为堵塞长度;h为超深;α为台阶坡面角;b为排距;B为台阶上眉线至前排孔口的距离;W为炮孔的最小抵抗线。

为达到良好的爆破效果,必须正确确定上述各项台阶要素。

②钻孔形式

深孔爆破钻孔形式一般分为垂直钻孔和倾斜钻孔二种,如图4-1-5所示,也有个别情况采用水平钻孔。

垂直深孔和倾斜深孔比较

从表中可以看出,斜孔比垂直孔具有更多优点,路基边坡普遍采用光面爆破,但由于钻凿斜孔的技术操作比较复杂,孔的长度相应比垂直孔长,而且装药过程中易发生堵孔,所以采用垂直孔仍然是最佳选择。

③布孔方式

布孔方式采用多排布孔两种,多排布孔分方型、矩形及三角形(或称梅花形)三种,见图4-1-6。从能量均匀分布的观点看,以等边三角形布孔最为理想,所以多采用三角形布孔,为了增加一次爆破量采用大区多排微差爆破技术,这样不仅可以改善爆破质量而且可以增大爆破规模以满足大规模开挖的需要。

深孔爆破有关技术数据

注:采用多排孔爆破时,第二排孔以后各排炮孔装药量应较前一排增加。采用齐发起爆时可按增

加20~50%计;采用毫秒起爆时,可按增加10~30%计算。

部分深孔爆破设计参数

注:孔径 d=150毫米,单位炸药消耗量为q=千克/米3

3、中小型爆破:

⑴、裸露药包法进行爆破,限用于破碎孤石或大块岩石的二次爆破。

⑵、炮眼法:

A、炮眼深度,根据岩石的坚硬程度而决定炮眼深度按下式计算L=CH C是系数,坚石1~、次坚石、软石为~,H为岩石的厚度,阶梯高度m;

B、炮眼间距:用排炮爆破时,a=,w为最小抵抗线(m),b采用火雷管起爆为~,电雷管为~;

C、装药量:炮眼的装药高度一般为炮孔深度的1/3~1/2,不得超过2/3,对于松动爆破或减弱松动爆破,装药高度可降到1/2~1/4;

D、提高爆破效果的措施,可选用空心炮(炮眼底部设一段不装药的空心炮孔),石子炮(底部或中部装一部分石子)或木棍炮(用直径为炮孔直径1/3,长6-10cm的木棍装在炮眼底部或中部)。

⑶、猫洞炮:对大孤石、独岩包等爆破效果更佳。

瞎炮处理:爆破在距有瞎炮的最近距离不小于处,另行打眼爆破,当炮眼不深时,也可用裸露药包爆破。

开挖石方的清运与二次爆破:开挖石方如横向调运或小于100m的纵向调运作填方时可采用推土机推运,但调运的石块必须符合填料粒径要求;对大块石料可集中于挖方区进行二次爆破。

石方开挖区可分幅或分段进行爆破,石方清除和打炮眼可轮流作业。石质边坡清刷应符合要求,石质挖方边坡应顺直、圆滑、大面平整,边坡上不得有松石、危石。

2、爆破施工顺序

施爆区管线调查→炮位设计与设计审批→配备专业施爆人员→用机械或人工清除施爆区覆盖层和强风化岩石→钻孔→爆破器材检查与试验→炮孔检查与废碴清除→装药并安装引爆器材→设置安全岗和施爆区安全员→炮孔堵塞→撤离施爆区和飞石、强地震波影响内的人、畜→起爆→清除瞎炮→解除警戒→测定爆破效果。

1、炮孔布置应选择有较大、较多的临空面,使炮孔方向尽量与临空面平行或成30°~45°角,当有2个以上临空面时,炮孔位距各临空面距离相等。炮位设计应充分考虑岩石的产状、类别,节理发育

程度、溶蚀情况等,炮孔药室宜避开溶洞和大的裂隙以及面层变化的分界线上。避免在两种岩石硬度相差很大的交界面处设置炮孔药室。

2、地势平缓地段,炮孔采用三角形交错布置。

3、非群炮的单炮或数炮施爆,炮孔宜选在抵抗线最小,临空面较多,且与各临空面大致距离相等的位置,同时应为下次布设炮孔创造更多的临空面。

4、群炮炮眼间距宜根据地形,岩石类别,炮型等确定,并根据炮眼间距、岩石类别、地形、炮眼深度计算确定每个炮眼的装药量和炸药种类,对于群炮宜分排或分段采用微差爆破。

5、非群炮的单炮或数炮施爆,炮眼方向宜与岩石临空面大致平行,一般按岩石外形、节理、裂隙等情况,分别选择正炮眼,斜炮眼、平炮眼或吊眼等。

1、最小抵抗线W==1米(H-炮孔垂直深度≤2米)

2、药孔间距a max=dw=×w=米(d取)

3、药孔排距b max=(a2-(a/2)2=米

4、爆破作用指数(<n<= n取

5、岩石坚固系数f≥12查表K值取/m3。

6、单孔装药量的计算:Q=nkw3=××13=1kg

7、炮孔深度与炮孔直径按下表确定

8、炮孔间距和布置形式

炮孔间距:a=米

炮孔排距:b=米

炮孔

炮孔布置和起爆顺序图

a:孔距;b:排距;①②③④表示起爆顺序

9、炸药用量计算

其中:q:炸药单位消耗量(kg/m3) a:孔距(m)

b:排距(m) e:钻孔深度(m)

炸药单位消耗量q值按下表取定

1、钻孔检查

装药前必须检查孔位、深度、倾角是否符合设计要求,孔内有无堵塞、孔壁是否有掉块以及孔内有无积水和积水深度如何。如发现孔位和深度不符合设计要求时,应及时处理,进行补孔或透孔。

孔口周围的碎石、杂物应清除干净,对于孔口岩石破碎不稳固段,应进行维护,应避免孔口形成

喇叭状。

2、装药

①装药方法装药采用人工装药法。装药必须严格控制每孔的装药量,并在装药过程中检查装药高度。

在装药过程中如发现堵塞时,应停止装药并及时处理。在未装入雷管或起爆药柱等敏感的爆破器材以前,可用木制长杆处理,严禁用钻具处理装药堵塞的钻孔。

②装药结构如果没有特殊的要求,装药采用单一连续的装药结构,对需要克服底盘夹制作用加大的炮孔,则宜采用组合装药结构。不匀质的层状岩层有时则宜采用间隔装药结构,将药包装在较坚硬的部位,而软弱部位则应进行堵塞。有时为了提高装药高度以改善台阶上部的破碎质量,应分成两段装药结构。上部的装药量仅为炮孔总装药量的1/3~1/4,中间用堵塞料将炸药分开。此时上部药包顶至孔口的垂直距离应当不小于其至台阶坡面的垂直距离。

3、堵塞

堵塞材料先用与炮孔壁磨擦力大,充填易密实,不过湿和有较好

塑性,不漏气的土料,如干细砂土和粘土混合料,严禁使用石块和易燃材料,在有水炮孔堵塞时,还应防止堵塞料悬空。堵塞要轻捣密实,不得用力挤实,保证其堵塞质量、长度和电雷管的脚线,水平

或斜炮孔用粘土做成比炮孔稍小,长100~150mm的圆柱土条,进行填塞炮孔,堵塞长度要符合设计要求。除深孔扩壶爆破外,严禁不堵塞而进行爆破。

4、爆破网路敷设与起爆

在堵塞完毕后,对爆破线路进行最后一次检查,并按爆破安全作业的有关规定发出信号,撤离人员,设置警戒,才能由放炮负责人指挥放炮,同时与临近有关部门协商,确保安全措施,统一放炮时间。对没有爆炸的瞎炮,由原装炮人员在当班处理。没有处理的瞎炮,设醒目标志,并将装炮位置、方向、药量等具体情况给下班人员详细介绍。雷雨季节宜采用非电起爆法。

1、起爆前以150米为半径做好安全警戒线,所有路口设置警戒牌,专人看守,所有人员撤离警戒线以外。施工现场气温较高时,火工品应放在阴凉处,严禁放在岩石上,以免高温起爆。阴雨雷电台风天气禁止爆破施工。

2、爆破影响区内既有建筑物、管线的调查

一旦确定采用爆破法开挖岩石后,应查明爆破区内有无电力、电讯、供排水管道等地面、地下管线,既有建筑物的类型、权属、年限等。若有,还应明确其具体的平面位置、埋置深度、迁移可行性。此外,对开挖边线范围外的既有建筑物、各类管线、距离、权属也应充份调查,以便制定爆破方案,确保线外建筑物、管线的安全。

3、请当地公安等部门审批爆破方案

对大、中型爆破,确定方案后,应分别报送当地公安局、建筑物及管线的直接单位及主管部门、监理工程师审批。

4、持证上岗

持证上岗是杜绝爆破伤亡事故的根本保证。凡从事爆破作业的施工人员均必须经过专业培训,取得爆破证书后才能上岗。必须一人一证,严禁一证多人使用。

5、清渣工作

清渣应自上而下,将松动的、破碎的岩石撬落。不准掏“神仙渣”(即在下面往里掏成悬岩状,石渣在自重的作用下坍落),以免坍塌伤人。目前多用大功率推土机集石、装载机装车;或直接用斗容量~的正铲挖掘机装车。对特大的孤石可采用钢钎炮二次爆破解小。

6、安全

爆破施工安全包括:爆破器材安全管理、施工操作安全及警戒线之内的其他人员、物资安全。爆破施工是一项危险作业,要求杜绝各种事故的发生,做到安全生产,对爆破作业的每一道工序,都必须认真执行各有关爆破安全规程,有组织、有计划、有步骤地进行施工。

用各类炮型一览表

爆破(抛掷爆破除外)时,个别飞散物对人员的的距离

注:①、沿山坡爆破时,下坡方向的飞石安全距离应增大50%。

②、同时起爆或毫秒延期起爆的裸露爆破装药量(包括同时使用的导爆索装药量)。不应超过20kg。

地面爆破器材库或药堆至住宅区或村庄边缘的最小外部距离

注:表中距离适用于平坦地形,当遇到下列几种特定地形时,其数值可适当增减;

①、当危险建筑物紧靠20~30m高的山脚下布置,山的坡度为10~25度时,危险建筑物与山背后建筑物之间距离与平坦地形相比,可适当减小10-30%;

②、当危险建筑物紧靠30~80m高的山脚下布置,山的坡度为25-35度时,危险建筑物与山背后建筑物之间的距离与平坦地形相比,可适当减小30-50%;

③、在一个山沟中,一侧山高为30~60m,坡度10-25度,另侧山高30~80m,坡度25~30度,沟宽10m左右,沟内两山坡脚下布置的两建筑物之间的距离,与平坦地形相比,应增加10-50%;

④、在一个山沟中,一侧山高为30~60m,坡度10-25度,另侧山高30~80m,坡度25-35度,沟宽40~100m,沟的纵坡4-10%,沿沟纵深和沟的出口方向建筑物之间的距离,与平坦地形相比,应适当增加10-40%。

1、爆破震动防护

爆破震动安全距离可由下式计算:

R=Q1/3(K/V)1/a=1001/3(150/1/=66m

式中:R—爆破振动安全允许距离,单位m。

Q—最大一段装药量,单位kg。

K—系数,与爆破场地条件有关,根据规范及现场情况本工程选取150;

a—衷减系数,与地质条件有关,根据《爆破安全规程》及现场情况本工程选取;

V—安全允许速度,根据《爆破安全规程》及现场情况本工程取ws.

实际施工中可根据不同爆破部位需保护目标的距离来确定最大一段起爆药量。

为了确保爆区周围人和物的安全,必须将爆破的危害严格控制在允许的范围内。根据影响爆破地震的因素,目前控制爆破震动速度的方法主要有以下几个方面:

煤矿斜井水仓施工方案

天府矿业公司盐井二矿 风井k0+530m处水仓扩建工程 安 全 技 术 措 施 编制:盐井二矿掘进队 编制时间:二0一四年七月二十九日

风井K0+530m处水仓扩建工程安全技术措施 由于风井K0+530m处水仓的体积过小,无法满足现有排水系统排水能力。为解决这一问题,根据矿领导研究决定,要求在K0+530m处加高扩大水仓体积。 一、水仓施工方案 1、先由机电区撤出废旧的管子后,在施工地点风井K0+530m处安装好信号铃后,从地面运输施工的材料至施工地点风井K0+530m处。 2、在风井K0+530m处用扣绳稳固机斗车后,由工人把材料下在风井K0+530m 处做好施工准备。 3、由施工人员对现有水仓进行加高扩大,用红砖修建水仓墙,墙长6m、高2m、宽380mm。 4、施工完水仓墙后,对水仓墙做满浆处理,然后再进行收面。 5、最后把施工地点的杂物清理干净,然后退场。 二、安全技术措施 1、参加施工的所有人员必须持证上岗。 2、各施工人员必须认真学习本措施,确保施工安全,并由现场跟班负责人在场检查和监督负责并施工;负责施工现场的安全。施工过程中必须现场跟班负责人与班长必须佩带便携式瓦检仪。 3、严禁违章指挥、违章作业及违反劳动纪律。 4、严禁喝酒,凡喝酒人员严禁作业,严禁穿化纤衣服入井,严禁携带烟火入井。 5、入井前,必须配合井口检身工检身,不得以任何理由拒绝其检身。 6、绞车司机必须经过培训,考试合格,持有效证件上岗,且一人开车,一人监护。 7、信号把钩工必须经过培训,考试合格,持有效证件上岗,运输材料前,必须检查安全设施、信号装置完好情况。

8、提升信号为“一停、二提升、三下放、四行人”,不得随意变换。 9、掘进队负责车辆装载合格,捆绑牢固,有可靠的防止材料下滑措施。信号把钩工负责检查确认,符合要求时方可发出信号。 10、运输前绞车司机必须再次检查绞车制动装置,保证完好可靠。钢丝绳在滚筒上缠绕整齐,不得有上垛、松鼻现象,否则不准开车。 11、信号把钩工确认材料装好后,利用信号铃与斜坡K0+530m处信号把钩工、联系,说明车辆装载的物料已经装好,准备下放等。 12、斜坡运输时,坚持“行人不行车,行车不行人”的规定,确保运输安全进行。如遇特殊情况,由矿调度室协调,跟班队干落实作业人员撤至躲身洞内后,方可提升。 13、绞车司机要保证车辆在斜坡匀速运行。运行过程中非紧急情况,严禁急刹车,以免造成断绳跑车造成事故。 14、处理斜巷掉道车辆时,在车辆的下方设置可靠、有效的临时挡车装置(设施),绞车司机不准离开绞车,作业人员要站在车辆的两边用手摇挎拱或手动葫芦使车辆复轨,严禁站在斜坡的下方,并且与车辆保持一定距离,防止车辆滑动伤人。 15、在下放水仓扩建材料时,在斜坡K0+530处的人员必须进入躲身硐室里面。 16、在斜坡施工期间,在绞车房应悬挂严禁使用绞车的警示牌。 17、斜坡装运材料至指定位置后,及时下料;下料后。所有斜坡人员进入躲身硐后,方可发送提升信号。斜坡中严禁停放矿车。 18、其他未尽事宜按照《煤矿安全规程》、《轨道运输管理制度》执行。雨滴穿石, 不是靠蛮力,而是靠持之以恒。——拉蒂默

土地整理施工方案

土地整理施工方案 一、施工方案 1.1工程概况 1.1.1建设概况 XX县XX镇土地整理项目农田水利、田间道路及其附属工程第一标段,该项目总投资为108万元,建设资金来源于土地整理专项资金,已完成施工图设计。施工范围面积广而大,交通较为便利,水、电线路已接至施工现场,具备了开工条件。该施工组织设计主要针对第一标段范围的工程项目进行施工组织的阐述和说明。 1.1.2设计概况 本此招标的工程项目主要包括:沟渠、涵管、机耕桥、生产桥、渡槽、闸、道路等工程。主要工程量如下: 序号工程内容单位数量备注 1 土方开挖m31997.42 2 清淤m38752.78 3 回填方m31668.67 4 浆砌方m3155.39 5 现浇砼m32715.10 6 预制砼方m3545.91 7 钢材T 6.90 8 三合土m34310.44 1.2施工条件分析 1、该标段位于XX县XX镇,交通较为便利,运输材料的车辆可由原有公路经施工便道运至施工现场(指部分)。 2、施工临时用电 由业主单位负责将三相四线电源沿施工便道送至各标段。我公司项目部从该点引至

施工现场用电总配电箱,再由配电箱引至各施工作业点的分配电箱。 3、施工临时用水 施工用水主要为浆砌砂浆和混凝土拌合及保养用水。因整个施工现场都在XX镇范围内,选用口径为ф100的潜水泵4台和长150mф50的软管直接抽水,2台供应拌合用水,2台供应保养用水。随砼搅拌机、砂浆搅拌机各配备一个铁制汽油桶装水,以便调节用水量。 4、现场自然条件 ①温度 绝对最高温度41℃ 绝对最低温度-11.4℃ 最热月平均气温34.1℃ 最冷月平均气温5℃ 年平均气温17℃ ②湿度 年平均相对湿度78% ③降水量 历年年平均降水量1411.9m 日最大降水量185.9mm ④风向 常年主导风向NNE,频率17%,年平均风速.5ms。 5、地形与地质 工程沿线施工场地主要是水田、旱地和荒滩,地势形状起伏较大,该标段根据地质勘探资料显示,主要存在地下水,地下水类型主要为第四层孔隙水,多储存于Ⅰ级附地下部砂卵砾石层中,水量中等,大气降水补给,向河床排泄,地下水位受河水位控制,

矿山剥离施工方案

工程概况工程业主:*** 设计单位:** 工程地点:**矿区 工程概况:本工程位于**。杨家山、梅山水泥石灰岩矿山是**水泥生产线自备配套矿山,杨家山矿区位于高铁岭镇约6KM,距水泥生产线3KM,属高铁岭杨家山村管辖;梅山矿区位于高铁岭镇9KM,跑水泥生产线6KM,属官桥镇管辖。 矿床开采技术条件:整个矿区覆盖甚少,大部分矿体裸露地表,矿量集中,适于露天开采。 矿山规模:根据水泥生产线要求,本矿山建设规模为年产石灰石200万t/d,矿岩体重为m3,装运损失2%,矿山生产能力为204(万t/a)合计77万m3。全矿平均剥采比m3,初期表土剥离量略大,计算年剥采量比取m3,计算年剥离量为万m3。年采剥总量为万m3。 采矿方法:采矿总体顺序为自上而下按14M高一个台阶逐层开采,开采工作线近东西向布置,由北向南推进。 1、本工程设计单位为苏州中材非金属矿工业设计研究院有限公司,现已完成施工图设计。 2、道路交通:施工用水、用电、通讯、临时道路必须自行考虑,临时道路必须保证运输的畅通、连续。 3、材料来源:本工程砂、石等材料自购,炸药等爆破物品,应当办理相应的手续,然后由专人专库保管,尽量做到有计划合理购置使用,减少库存。油料供应,由我单位油罐车直接运至工地,在现场设油料储存罐(搭棚设库),配备有相应的消防设施,悬挂安全警示标志。 4、施工图纸及地勘资料:没有详细的地勘资料,若施工中发现与图纸不符的情况,联系各方协商讨论解决。 、技术规范要求 1、技术要求 (1)、严格按国家现行的施工验收规范及技术标准以及施工图纸施工。 (2)、施工时以图纸为准。须密切配合设计人员,发现问题及时通报并加以解决。

xx煤矿施工方案

关于开发xxxx煤业公司 xx煤矿井巷工程开拓施工方案的报告 一、矿井概况 xxxx煤业有限公司由原xx公司、xx和煤业有限公司、xx有限公司、xx有限公司和xxxx有限公司等五个体煤矿组成。 井田位于xxx东南部,距xxx12km,汾柳高速及307国道从井田北部通过,南距孝柳铁路石庄发煤站约10km。井田面积8.572km2,东西长5.266km,南北宽4.871km,矿井工业资源储量81.481Mt,矿井设计资源储量64.727Mt,矿井可采储量43.249Mt。整合后矿井设计生产能力为0.9Mt/a,服务年限34.3a,隶属山西焦煤集团。 井田内地质构造为中等类型,总体呈向南倾斜的单斜构造,发育有宽缓褶曲,地层倾角2-9°。井田内发育2个向斜,1个背斜,12条正断层,其中落差大于10m的断层5条,陷落柱25个。 井田水文地质类型为中等类型,矿井生产能力达0.9Mt/a时,开采9+10+11号煤层,矿井正常涌水量为200m3/h,最大矿井涌水量400m3/h。 井田批准开采煤层2、3、4、9+10+11号煤层,共四层煤,其中2、3、4号煤层大部分已采空,主采煤层为石炭系上统太原组9+10+11号煤层,煤层厚度6.17-8.28m,平均7.24m,煤层倾角2-9°,煤层变化不大,结构简单,一般含0-2层夹矸,偶含4层,该层煤在井田范围内均为稳定可采煤层。煤层顶板为石灰岩,局部有泥岩伪顶,底板为泥岩,局部有炭质泥岩。(见可采煤层特征表) 9+10+11号煤层煤质类型为贫煤,按动力用煤标准分级,为特低灰~中灰、中硫~中高硫、特低磷~低磷、低热值~特高热值煤。9+10+11号煤为动力用煤或民用煤。 矿井瓦斯等级为低瓦斯矿井,矿井瓦斯相对涌出量2.393-7.35m3/t,CO 相对涌出 2 量2.50-9.94m3/t。煤尘具有爆炸性,煤层自燃倾向为容易自燃煤层。 矿井采用中央分列式抽出式通风,总进风量82m3/s,容易时通风负压1263.6Pa,等积孔2.74m2,困难时通风负压为1557.1Pa,等积孔为2.47m2。

土地整理及排水沟施工方案

施工方案 一、项目说明 一、项目简介 略 二、工程范围: 略 三、技术规范: 1田间道路整修*km 道路面宽度为4m(原有道路宽度大于4m的,按原路基整修),路面扎实后路中心线高出路肩30cm以上,路面平坦、顺直、路弓明显,转弯半径满足农机运行。在道路交叉的“丁”字路口设臵转弯半径,转弯半径不低于2m,路肩要求平坦、顺直、扎实。其他标准应达到有关行业标准要求。 2排水沟*km 项目区道路的两侧各设臵一条排水沟,排水沟要求上口宽不低于100cm,下口宽不低于80cm,深度不低于60cm;排水沟开挖要顺直,宽窄一致,要求一律要挂线施工。其他标准应达到有关行业标准要求。 具体标准严格按照省办(2012)35号文件《*省农业综合开发土地治理项目实施标准细则》执行,达到工程建设标准一流,工程建设质量一流。 二、主要施工工序以及施工方案 2.1 施工测量 2.1.1施工测量控制 (1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。 (2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺。用业主提供的控制点点进行控制,设臵直线控制桩,控制桩位臵应在稳定可靠、便于施工期间保护及使用方便。 (3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水

准线长度公里数)。 2.1.2 测放临时水准点 工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设臵临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设臵后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。根据需要和设臵的牢固程度应定期进行复测。 临时水准点的设臵要求是: (1)应设臵在坚硬的固定建筑物、构筑物上,或者设臵在不受影响和外界干扰的稳定土层内; (2)在野外每400m设臵一个水准点; (3)两水准点之间能保持通视。 2.1.3 平面放线 根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果向监理工程师汇报。 平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。中心线测量时,应每隔20~30m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料。然后根据工程规定需要的宽度用白灰撒出开挖边线。 2.1.4纵断面水准测量 纵断面水准测量之前,应先沿工程的施工线路每隔 20m的距离设臵临时水准点,临时水准点的精度要求闭合差在平坦地区不得超过1mm。以此水准点测出中心各桩位地面的高程,以检验设计图示地面高程和实际地面高程是否相同,并以此来确定沟槽开挖的深度或管道架空的高度。 本工程的沟渠、道路的计量均采用断面法。为此,本工程对于沟渠、道路的测量要由专人负责进行,并及时予以签证。放线时要控制好导线桩,以及起点桩和终点桩的监测和保护。 2.1.5 复测、定位

矿山法隧道工程施工方案

矿山法隧道工程施工方案 工程概况 第一节编制依据 (1)某工程矿山法隧道设计图纸和其他相关设计文件; (2)该段隧道工程的地质条件及所处环境、施工现状,结合我单位类似工程的施工经验;(3)合同条款; (4)施工规范和验收标准; (5)业主批复的相关施工方案及会议精神。 第一节工程范围及工程数量 (1)左线ZDK0+645.801~ZDK0+726.815,计81.014m 的矿山法隧道施工,右线YDK0+645.8~YDK0+728.118 ,计82.318m 矿山法隧道施工。 (2)该段里程地表加固:施喷桩、袖阀管、摆喷桩等施工管理。 (3)工程数量见工程数量表(略)。 (4)本施工组织设计的重点是实施B 断面,里程为YDK0+729.418~694.365。 第一节工程地质条件 天河客运站至华师站区间北段矿山法隧道穿过花岗石残积土层,隧道顶部为淤泥质土和砂层。砂层为主要含水层,透水性强。根据地质钻孔资料及始发井开挖揭露的地层情况知,该段隧道的地质情况比较复杂。 1.3.1 隧道左线洞口段地质情况从上往下依次为: ①人工填土层<1>,为杂填土,厚2~3m。 ②河湖沉积层<4-2>,为淤泥质土,厚2~3m。 ③冲积-洪积砂层<3-2>,为中砂层,厚3~5m。 ④花岗石残积土<5H-2> ,为砂质黏性土,厚7~10m 。 ⑤下部为花岗石全风化层<6H>见图1-1。 1.3.2 隧道右线洞口段地质情况从上到下依次为: ①人工填土层<1>,为杂填土,厚4~5m。 ②冲积-洪积土层<4-1>,主要为粉质黏土,厚3~4m 。 ③冲积-洪积砂层<3-2>,为细砂层,厚1~2m。 ④花岗石残积土<5H-2> ,为砂质黏性土。 ⑤下部为花岗石全风化层<6H>,该段地下水丰富,更为不利的是隧道拱顶约1m进入冲积-洪积砂层,稳定水层埋深1.45~3.30m,冲洪积砂层更为饱含水层。岩土<5H-1>、<5H-2>、<6H>等地质残积土遇水极易软化崩解,甚至发生流砂现象。由于上层地质砂层为饱含水层,下伏的残积土会受到地下水的浸泡而软化,施工时易发生崩解和流砂,甚至塌方,造成地表

矿井施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 第一章概述 第一节矿井施工组织设计编制依据与原则 一、编制原则 1.执行国家及煤炭建设的方针和经济政策; 2.统筹安排内部与外部;生产与生产服务、生活服务之间的协调建设,通过综合平衡,确定合理建设工期。 3.以矿建为主,全面安排井下与地面、生产与生活的建设顺序,做到“五通一平”先行,环保绿化同步。 4.充分利用时间和空间,在确保安全、质量和经济效益的前提下,合理组织矿井建设全过程的各个环节、各项工作及各个工程项目之间的平行交叉作业和协调建设。 5.以经济效益为中心,突出市场经济和竞争意识,增加时间观念、利息观念和资金周转观念,尽快形成综合生产能力,缩短建设工期。 6.结合矿井建设实际,扬长避短,大胆探索。 7、依靠科技进步,积极采用新技术、新装备、新材料、新工艺。 8、因地制宜、就地取材、降低工程成本。 9、合理利用永久设施建井,减少大临工程‘ 10、积极进行施工准备,缩短施工准备工期。

11、在工作安排上,做到“四个优先安排”即被利用永久工程优先安排,工期长的工程优先安排,安装任务重的工程优先安排,大型工程优先安排;“四个不停”即矿井主要矛盾线上的工程不停,井筒装备时提升不停,井巷交叉施工时运输不停,单位工程开工后不停;“三个缓干”即需要长期维护的煤巷缓干,用作平衡劳动力的工程缓干,建设期间不使用的井下电器设备缓购,力争做到劳动力、施工设备的基本平衡。 二、编制依据 1.批准的地质报告、矿井初步设计及概算。 2.建设单位与有关单位签订的协议。 3.矿井建设的客观条件及现场条件。 4.国家及煤炭工业有关经济技术方面的政策、法令、规程、规范、标准等。 第二节矿井设计概论 根据山西省煤矿企业兼并重组整合工作领导组办公室文件(晋煤重组办发[2009]110号文),批准以山西煤销集团为主体对古交市屯川矿、马兰镇营立矿、古交后沟煤矿、白道煤矿有限公司进行兼并重组整合,整合后企业名称为山西煤销集团古交铂龙煤业有限公司,井田面积5.995km2。开采煤层为02、2、4、8、9号煤层。 矿井保有储量51.61mt,可采储量29.14 mt。矿井设计生产能力为120万吨,矿井服务年限为17.3a。 一、矿井设计方案

土地整理施工方案与技术措施

土地整理施工方案与技术措施 施工准备: 1.前期准备 工程施工单位进场后,马上进行施工准备,并积极与业主、监理配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动。 1)组建项目经理部,主要人员全部到位,落实分工协作关系,明确职责范围。 2)组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体方案及具体实施措施。 3)组建专业测量队,对沟、渠、路、塘及单体建筑物位置进行施工测量,并将测量成果提供给业主及设计单位。 4)根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养。 2.测量放样 1)平面轴线的控制 根据业主单位提供的控制基准点,对沟、渠、路等线性工程用经纬仪放出施工控制轴线,并确保其满足施测精度。在施工时应保护好全部控制基准点和增设的控制点,对主要轴线控制点打设保护桩,以防原点破坏时能很快恢复,确保施工质量。 2)高程的控制 利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从业主单位提供的水准点引测高程到临时水准点,对所设临时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制。 3)高程控制点设置原则 高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩。

4)、测量放样人员组成 工程测量放样的好坏直接影响工程施工质量能否达到预定 效果的重要环节,成立了专门测量放样小组,测量组由测量工程师负责,并配备2~3名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测校正。 5)测量仪器配备 根据工程施工实际,施工单位须配备经纬仪、水准仪、钢尺、水准塔尺、放样花杆等测量仪器和工具。 2 .主要项目施工方案与技术措施 项目主要工程内容包括土地平整工程、农田水利工程、田间道路工程。 ①、土地平整 施工流程: 施工准备→按设计图纸→分格田设计高程测量放样→田间施工便道布置→机械进场→ 机械剥离表土耕作→在耕作田内集体堆放耕土层→平整条田→表土耕作层回填→复核平 整后的条田高程→筑条田埂→交工验收。 施工方法 1)测量放样: 根据业主单位提供的坐标控制点及水准测量点,分片定出开挖区域和填筑区域,根据测量结果和设计图纸进行土方平衡测算,制定合理的土方调度方案。如存在较大差错时,应邀请业主单位及设计单位进行协调,研究解决方案,如有较大变更设计,应按国土资源厅规定的变更程序进行变更。高程复核完后,应对该田块底层基础进行检查,保证施工机械及人员的安全和耕作层防渗能力。 2)条田土方平整施工: 考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的树桩、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除,然后先把20cm厚的表层用推土机推土剥离,表土剥离后,再用推土机进行平整工作,运距在70米以上由铲运机铲运土方挖填,尽量做到挖填同时进行,格田平整后高程符合设计要求。平整时应采取就近原则,挖取高于设计田面标高的土方回填至附

露天矿山排土场公路施工组织方案

镇康县振兴矿业开发有限责任公司 小河边铁矿露天100万t/a采矿工程 :场场内公路施工组织方案 准: 核: Em 定: 制: 施工单位: 三冶建设集团镇康分公司 编制时间:2013年4月18日 小河边铁矿排土场公路施工组织设计方案 本次设计主要内容为小河边铁矿排土场场内公路施工方案,全路段由标高+1536m将至+1405m经过现有尾矿坝后连接中十冶已成路线至拦渣坝位置,全程高差131m总长1300米左右。本设计以2012甲方排土场原设计为依据,根据实际地质地形变化做出相应调整,最终形成排土场场内公路线路图(见附图)。场内公路遵循排废填方为主, 避免大面积挖方为总原则,由于实际地形与原测图纸出入较大,最终估算公路开挖填方量与原设计变化较大(具体见附页场内工程量估算表)。

第一章工程概况 小河边铁矿排土场公路属三级公路工程项目,是小河边铁矿运输系统的重要组成部分。本项目原设计路段从位于排土场南侧的泵房为起点(KO+000),线路向西北沿孤山山坡布线止于排矸场地,路线全长1300米左右。 (1)主要技术指标 全段按山岭重丘区三级公路技术标准,设计汽车荷载等级:公路 —II级;设计行车速度15km/h;设计洪水频率:1/50。路基宽度10.5m, 路面宽度9.0m,两侧路肩宽各0.75m。路面横坡为%路肩横坡为% 路面坡度要求不大于12%填方路基边坡高度大于8m时,8m以上边坡米用1:, 8m以下米用1:1;挖方边坡米用1:,大于10m做碎落台, 宽度为2m路基压实度:路堤0?80cm深度内》94% 80?150cm深度内》93% 150cm以下》90%零填及路堑段0?80cm深度内》94%路面设计标准轴载为BZZ-100,设计使用年限为6年。 (2)平面及纵断面组合设计 在进行平面及纵断面线形组合设计时,尽量使路线同地形、地物、景观和视觉相协调,以保证舒适、安全的使用功能。在保证平纵线形 平顺、流畅的前提下,设计中尽可能使二者的技术指标保持均衡和协调,同时在空间位置的布置上,遵照规范要求精心设计,避免出现不良的线形搭配与组合,以保证良好的视觉效果,提高行车舒适性,确保行车安全。 (3)排水系统 为保证路基的稳定性,该路全线排水沟及边沟采用O.5m x 0.5m 矩形沟,将公路两侧的边沟、排水沟通过涵洞沟通联系,形成连续的排水系统,排水压力较大处布置掩埋涵管,具体需求数量根据实际施工另作计算,并通过排水沟、边沟、涵洞把水排入河流、天然沟或被交路的排水系统,确保路基的稳定。 根据设计文件要求以及对施工现场详细全面的考察,在充分了解了本工程特点的基础上,结合我司多年从事交通土建工程施工中所积累的丰富经验、技术优势和施工能力,编写本施工组织设计。对关键工序作出科学合理的组织,解决

矿山施工方案

1、编制施工组织设计及施工方案,制定施工过程的各种安全、质量、成本措施。 2、编制项目的各种进度计划并监督、实施、考核,分析进度偏差原因。 3、进行施工过程技术资料的收集、整理,工程竣工后的资料归档、装订、交工。4.在施工过程中监督指导施工方案及各种措施的实施。发现问题及时解决处理。 5、负责施工过程的测量定位、放线、标高测定等。 6.负责施工过程的检验如钢筋的焊接检验、回填土干容重、压实系数等。 7.进行现场签证单签证,并将签证单交预算员。 8.提供施工现场配合比,包括砼、砂浆等,需要试验室出具资料的取样送试验室。 9.进行现场试块的制作、养护、送检、取试验报告。 10.对施工方案各种安全、质量、成本措施向施工人员交底。 11.协助预算、财务进行成本核算。 12.接待上级部门的进度、质量检查,协调各部门关系。 13.审核各劳务层每月工程的进度预算工程量,并签字。 14.根据现场实际情况和材料总计划编制材料月、周计划。 1 5、负责季节性施工措施的编制。 测量队长工作职责

1.全面负责工程项目的测量工作并服从项目部领导安排,为工程项目的测量工作提供强有力的保障。 2.负责策划测量队工作计划,收集引用资料、分析和利用已有合格资料;制定经济合理的技术方案,编写技术设计书;编制《工程项目的测量作业指导书》,保证测量分队工作有条不紊的进行。 3.做好施工前期原地面的测量复测工作及施工控制网的建立。 4.组织好外业测量放线工作,要求及时准确的提供施工测量数据。并监督检查施工是否按照设计要求进行施工。 5.配合内业人员完成测量内业工作,工程完工后及时准确的提供测量资料及竣工图纸,做好竣工验收的资料整理工作。 6.配合业主测量部门完成测量的复测工作及其他任务。做好月收方工作及工程量决算工作。 7.积极完成测量队和项目部领导交给的其它任务并配合项目部其他部室及施工队搞好工作。 8.严格按照贯标要求检查并带头实施测量队的日常工作。保证贯标工作在测量队能够持续有效的运行。 二○○五年六月 2.4 工程管理部 2.4.1负责与上级、业主工程管理部门的沟通,及时完成交办的各项工作,上报各种相关工程报告、报表。

朝阳煤矿工程施工设计方案

一、施工方案 1、工程概况及工程条件 1.1、工程概况 本工程为双峰县地方税务局办公大楼建安工程。建设地点:双峰县经济开发区。本工程框架结构,6层,建筑面积5500m2,工程造价约1000万元。 工期:220日历天。 质量标准:合格。 保修要求:按建设部80号令。 招标围:双峰县地方税务局办公楼建安工程,详见工程量清单和设计图纸及招标答疑中所确定的全部容。 1.1.1、建筑设计概况 双峰县地税局项目由双峰县城北新区建设开发开发建设。建设地点在县城新开发区的中心地带,南临八本街,东临国税局用地,西临思云路,北靠地税局住宅用地。 建筑层数:地上6层,半地下室1层。 建筑总高度23.94m。建筑耐久年限50年,结构类型:框架结构。建筑类别:多层办公建筑。抗震设防烈度6度。建筑耐火等级地上二级,半地下室一级。 1.1.1.1、建筑功能及层高见下表

建筑设有楼梯2座、电梯2座。 1.1.2、结构设计概况 1.1. 2.1、概述 本工程采用框架结构体系,建筑结构安全等级二级,地基基础设计等级乙级,结构设计使用年限50年,建筑抗震设防烈度为6度,框架抗震等级四级。 1.1. 2.2、地基基础 本工程基础采用桩基础,桩端支承于硬塑红粘土,桩端端阻力特征值为1200Kpa,桩端进入持力层不小于3m。 1.1. 2.3、钢筋混凝土结构 1.1. 2. 3.1、主要结构材料 钢筋及焊条:本工程采用的钢筋有HPB235级、HRB335级、HRB400级钢筋。 现浇结构各部位混凝土强度等级如下表:

1.1. 2.4、后浇带 本工程为超长结构,结构尺寸64.2m×27.7m,为防止结构开裂,在9轴与10轴间设置了1条后浇带,后浇带宽1.0m。 1.1.3、安装部分: 本工程所包含的安装施工围为:给排水工程及电气工程。 1.1.3.1、给排水系统 1.1.3.1.1、生活给水系统:本工程最高日生活用水量为78.50m3/d,设计小时流量为3 2.57m3/h。市政给水管网供水压力为0.32MPa,提供两路市政水源,管径DN150mm。给水方式:本工程采用市政供水方式,办公楼接自室外给水管网,从市政接入两路DN150给水管,在室外成环状布置。 1.1.3.1.2、污、废水系统:本工程采用污废分流体制,废水收集集中后排入市政污水管道。生活污水经室外化粪池处理后与废水汇合排入市政水管道。地下室每个集水坑设2台潜水泵,互为备用,轮换工作,水泵启停由集水坑水位控制。当水位达到启泵水位时,1台泵启动,当降至最低水位时停泵。水泵房集水坑的水位继续上升至最高水位时,两台泵同时投入工作。当水位达到报警水位时,由音响及灯光向值班室报警。 1.1.3.1.3、雨水系统:屋面雨水采用排水,经雨水斗收集后排到室外雨水干管。 1.1.3.1.4、消防系统:包括室消火栓系统和自动喷水灭火湿式系统。 1.1.3.2、强电部分 1.1.3. 2.1、10/0.4KV变配电系统 负荷等级为,二级负荷:消防用水泵、疏散指示、应急照明、消防控制室等;三级负荷:其他电力负荷及一般照明。 供电电源:一回10KV电源电缆从地区开闭所引入高压配电室。由变配电所给办公楼供电,由EPS应急电源作为备用电源。 高、低压供电系统结线型式及运行方式:高压由地区开闭所引来一路10KV 电源;低压为单母线分段运行;进出线方式:高压为上进上出,低压为上进上出式,敷设于电缆桥架。 1.1.3. 2.2、配电与照明系统 低压配电系统采用220/380V,放射式与树干式相结合的方式,对于单台容量较大的负荷或重要负荷采用放射式供电,对于照明及一般负荷采用树干式与放射式相结合的方式供电。配电干线,变通回路采用ZR-YJV型,消防回路采用NH-YJV型。由配电箱引出的配电线路及电力、照明分支线采用NH(ZR)-BV、NH(ZR)-YJV型导线穿钢管在楼板、墙暗敷或吊顶金属线槽或桥架明敷。 1.1.3.3、防雷与接地 办公楼为三类防雷建筑物,配电系统的接地为TN-S制。沿建筑物屋面四周或女儿墙敷设明装避雷带(采用直径不小于12mm的镀锌圆钢,并在屋面设置不大于20×20或24×16的避雷网(采用直径不小于10mm的镀锌圆钢),用作接闪器,所有突出屋面的金属物均应与屋面防雷装置相连;利用柱子与剪力墙钢筋(二根通长焊接相连)作防雷引下线,引下线平均间距不大于24米。建筑物防水板

土地整理施工方案

第一章项目经理部的组成 我公司为了维护“质量第一、用户至上“的经营方针,将该工程作为土地整理重点施工项目之一,精心组织、严格管理、科学施工。把该工程作为国土资源部门的土地开发整理项目样板工程施工。为此根据招标要求,我公司多次组织工程技术人员研究讨论,决定充分发挥企业优势,严格按照项目管理法的质量要求,组织施工。成立过硬的项目经理部,全面履行施工合同及对开发单位的承诺。选调公司专业施工队伍承担该工程施工,据实配足施工机械设备、劳动力及物资供应,采用科学管理手段,在确保工程质量前提下,提高施工速度,加速项目建成周期。为了确保整理出高质量农田,公司现拟做以下施工部署。成立土地开发整理工程项目经理部,实行项目经理负责制,全权负责协调工程所需机械设备、建筑材料、劳动力及工程重大技术问题,各部室及各工作人员要各负其责,各尽其职。

项目经理部组织机构框图 项目经理部主要岗位职责 1. 项目经理 1)负责工程进度、成本、质量、安全、文明施工。 负责建立该项目的质量保证体系,并对质量目标层层分解,落实质量责任制。

2)负责工程进度计划,做好施工任务划分和现场组织工作,并层层分解到各工种。 3) 负责制定项目的岗位责任制和各项管理制度、实施奖惩办法兑现。 4)负责材料采构、物资供应和劳动力调配。 5)负责搞好外协工作、协调好村民、各施工单位和各工种经济关系及合同结算事宜。 2. 项目副经理 1) 在项目经理领导下,认真贯彻公司的各项方针,确保项目部全体员工理解并执行各项工作制度。 2) 编制分阶段进度计划和作好各种施工记录,对施工过程中的技术资料进行汇总。 3) 按照项目工程质量计划,发挥组织机构和资源的作用,落实挂号责任制。 4) 认真履行项目工程的质量管理职责,对质量不合格项目工程的发生负全面责任。 5) 对项目职工进行“质量第一“思想教育。在组织施工生产中坚持把质量提到第一位。 6) 实施公司质量体系文件,组织制订项目质量管理具体实施细则, 落实质量组织。 7) 根据公司下达的质量指标组织分解,制定相应的保证措

矿山道路施工方案

目录 一、工程概况 (1) 1、工程概况、地理位置及环境 (1) 2、工程结构特征 (1) 3、工程特点 (1) 二、施工组织及施工部署 (1) 1、施工技术准备 (1) 2.施工段划分 (2) 3、施工运输道路 (2) 4、施工用电 (3) 5、施工用水 (3) 三、施工进度计划 (3) 四、劳动力计划 (3) 五、施工机械设备计划 (3) 六、施工质量计划 (4) 七、主要分部分项工程施工方案 (4) 1、施工测量 (4) 2、土方开挖、回填及路基夯实 (5) 3、三七灰土施工 (5) 4、水泥碎石施工 (6) 5、模板工程 (7) 6、混凝土工程的施工 (7) 7、纵缝、胀缝、缩缝施工 (9) 8、路缘石的施工 (9) 八、质量保证措施 (10) 九、安全管理主要措施 (12)

金川矿区东路贫矿开采工程——卧式砂仓场地 及十一号道路施工方案 一、工程概况 1、工程概况、地理位置及环境 本工程为金川矿区东路贫矿开采新建卧式砂仓场地及为砂仓场地新修运输道路,砂仓场地位于44行原矿转动矿仓旁,砂仓场地与原矿转运矿仓之间有一条修建多年的铁路,在铁路北边修建十一号道路,与砂仓场地的北侧相接,形成运输通道。铁路修在山脚下,所以新修道路在山上,依山相伴,需开山修路。道路总长357.656m,设计路面宽度8m,设有路肩,填石边坡的外侧用毛石填筑。路边靠山体一侧设排水沟。 2、工程结构特征 道路总长357.656m,设计路面宽度8m,道路至下而上为原土夯实(压实度>93%)、250厚块石基层、5%水泥稳定砂砾基层150厚、C30水泥砼面层240厚。道路两侧铺C25砼预制平道牙。靠山一侧在道牙外侧用片石修砌600×600mm的排水沟。道牙及排水沟外侧修路肩,路肩宽度根据地形坡度确定:横坡大于25度时,挖方路肩为1m,填方路肩为1.75m。路堤高度大于等于2m时,路肩宽度为1.5m,小于2m且外部地形平坦为1m。 3、工程特点 本工程所在位置全部在山上,需开山修路,原始路基为山体,属六类岩石土,开挖路基需先用砼破碎机将山体破碎,再用铲运机和装载机将土石运出现场。另外所修道路位于已修铁路边,净距离不足4m,为保证安全,施工时需沿线铺设封闭安全网,将铁路与施工区隔开,保证安全施工及铁路正常运行。 二、施工组织及施工部署 1、建立工程管理组织机构 本项目被列为公司重点工程,采用项目法组织施工,成立二级项目部,由有经验的同志担任项目经理,负责组织施工,履约土建施工任务。项目经理部本着精干、高效、结构合理的原则组建,选派具有开拓精神、经验丰富、勤奋实干、科学务实且有同类工程施工经验的工程技术和管理人员组成项目管理班子。

煤矿施工方案

xx煤矿扩建工程项目 施 工 方

案 编制时间:二〇〇九年三月四日 第一章编制依据及工程概况 第一节编制依据 一、编制依据 1、已审批的《广元市xx煤矿整合工程初步设计》方案。 2、已审批的《广元市xx煤矿整合工程安全专篇》。 3、四川省经济委员会关于《广元市xx煤矿初步开采设计方案》批复(川经煤炭函[2009]113号)。 4、四川煤矿安全监察局关于《广元市xx煤矿扩建(整合)工程初步设计安全专篇》批复(川煤监审批[2009]20号)。 5、广元市利州区煤管局关于广元市xx煤矿资源整合扩建工程开工报告(广利函[2009]24号)。 二、编制说明 针对本矿的地形、地貌、交通状况及煤层赋存情况等特点,以尽量减少煤柱损失、回收煤炭资源为前提,对井下做到布局合理、系统完善、环节畅通、安全可靠、工程量少、工期短;对地面充分利用地形条件,优化矿井工业场地布置,

体现有利生产、方便生活、紧凑合理、节约用地,并充分利用原有的设备、工程设施,以达到安全好、投入少、产出多、获取最佳效益之目的。 三、施工所选用的规范、规程 1、《煤矿安全规程》及执行说明。 2、《井巷工程质量检验评定标准》。 3、广元市xx煤矿各工程操作规程及岗位责任制。 4、xx煤矿安全管理生产的规定和制度 第二节工程概况 一、现场交通条件 xx煤矿矿权设置方案于2008年由四川省国土资源厅以川采矿区审字(2008)124号文批复,新矿区中心位于广元方向、直距约6.3km的杨家岩办事处杨柳村六、八组。从主井口至108国道有5km简易公路相通,离其最近的车站为广元汽车站,经公路、铁路可通往广元、成都等地,交通运输方便(见图1)。矿山中心地理座标:东经:105°46′27.6″,北纬:32°28′55.9″。(见交通位置图)。 二、工程概况 1、开拓方式 根据矿井开采范围、地形地质条件和煤层赋存情况,设计该矿采用平硐开拓,设计利用原有+626.4m平硐和原有+699.839m 平硐。+626.4m平硐做主平硐担负矿井煤炭、矸石、材料、设备运输及进风任务;+699.839m 平硐做回

土地整理施工方案

安徽省蒙城县柳林镇土地整理项目施工工程施工 (A标段) 投标文件 项目名称:安徽省蒙城县柳林镇土地整理项目施工工程施工A标段投标文件内容:技术标 投标人:(盖公章) 法定代表人

或其委托代理人:(签字或盖章) 日期: 2008 年 2 月 24 日 第一节综述 1.1 编制依据 1.1.1 招标文件、设计图纸、技术要求及招标单位有效法律文件。 1.1.2 国家、行业及相关的工程建设规范、规程、标准。 1.1.3 我公司按ISO9001:2000系列标准(质量管理、环境管理及职业健康安全管理体系)编制的《质量保证手册》、《质量体系程序文件》。 1.1.4 现场踏勘资料及标前答疑。 1.1.5 我公司以往的施工经验和现有施工能力。 1.2 编制指导思想 1.2.1 以满足业主对施工工期、工程质量及安全生产、文明施工的要求,以及国家环境保护与水土保持的法规为前提。 1.2.2 以深化细化施工程序、施工方法、施工进度、设备配备,保证措施的先进性、合理性、可靠性为关键,把保证工期、创优质工程及文明施工建立在科学可行的技术基础之上。 1.2.3 以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细刻”、配合上“精诚合作”,管理上“严格要求”、“严格监督”、“严格奖惩”。 1.3 编制内容 我公司认真研究了招标文件、设计图纸及技术要求,并对施工现场进行了详细的踏勘,明确了指导思想,据此编制施工组织设计:分别对工程施工条件、施工总平面布置、施工进度计划、主要工程施工方案、质量保证措施、施工组织体系,主要设备及劳动力计划、文明施工及环境保护等进行了详细的阐述。 1.4 项目成果目标 如我公司中标,将响应招标文件的全部条款。我公司将把该工程作为在蒙城县土地治理的重点形象工程,施工中科学实施“干一项工程、树一座丰碑”的项目经营战略,按照“建精品工程、创文明工地”的总要求,采取切实可行的措施,确保实现以下管理成果目标:

矿山环境治理工程施工组织设计方案

目录 1、工程概况及说明---------------------------------------2页 2、项目管理组织机构-------------------------------------4页 3、施工平面布置方案-------------------------------------5页 4、确保工期目标和工程进度计划的具体措施-----------------6页 5、确保工程质量目标的具体措施---------------------------9页 6、各项工程施工方法与工艺------------------------------16页 7、主要施工机具的配备----------------------------------29页 8、施工技术档案的管理方案和措施------------------------30页 9、安全体系的建立以及安全、文明施工的具体措施----------32页 10、对技术简单的分项工程交由农民施工的安排-------------42页 11、与地方关系协调的具体措施和计划安排-----------------43页 12、项目主要管理人员、工程技术人员、劳动力配备是否满足施工要 求--------------------------------------------------44页附表一拟投入本合同包的主要施工设备表 附表二拟配备本合同包的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网路图 附表五施工总平面图

北票市2010年度矿山环境治理四标段施工组织设计 一、工程概况及说明 1、工程概况 1.1、工程地址及规模 北票市矿山地质环境2010年度治理围为冠山矿沉陷区、三宝(包括东升煤矿)矿沉陷区,主要分布在城关镇、五间房、三宝管理区、大三家乡庙下、兴隆沟等。两个沉陷区总面积为2170.0h㎡,其中冠山沉陷区面积为1236.0 h㎡,三宝沉陷区面积为934.0 h㎡。本工程的主要工作容为:冠山立井建井矸石山、冠山二井矸石山、东升煤矿矸石山、三宝三井矸石山和三宝一井矸石山搬运清理、平整、客土、植被恢复等工程措施;三宝排矸场和三宝二井矸石山放坡、平整、坡脚支护、排水、客土、植被恢复等工程措施;填埋冲沟客土、排水、植被恢复等工程措施;海丰村北塌陷坑填埋、客土、植被恢复等工程措施;塌陷区的地面变形监测工程。 东升煤矿矸石山位于扎兰村北山。占地面积为2.1660 h㎡,长294.00m,宽92.00m。矸石山搬迁工程量为20.6698万m3,土地平整工程量为2.1660 h㎡,工程道路长为954.26m,宽为4m,排水沟长度为229.32m,宽度为1.0m 本设计东升煤矿为防护绿化地。绿化选择抗旱、抗旱、耐贫瘠,根系发达、萌芽能力强、能有效固结土壤、防止水土流失,栽植容易、成活率高等特点的林木。 1.3 项目所在地区的地理位置 北票市位于省西部,市东北部,大凌河中游。东与蒙古自治县毗邻,南与市义县、凌海市相邻,西、西南与市区、县接壤,北与自治区敖汉旗、奈曼旗交界。地处东经120°15′~120°18′,北纬41°23′~42°17′之间。 北票煤田位于北票市境,东起扎兰营子,西至兴隆沟,南始煤层露头,北至五间房深部区,长28.6km,平均宽2.2km,面积63km2。煤田整体为东北-西南走向。北票煤田由西部的台吉煤矿、中部的冠

矿山隧道工程施工组织设计方案

目录 第一章工程概况 (3) 第1节编制依据 (3) 第2节工程范围及工程数量 (3) 第3节工程地质条件 (3) 第4节隧道设计 (4) 第5节隧道施工环境 (5) 第二章现场的施工现状 (5) 第三章施工总体安排及施工方案 (6) 第1节止水帷幕施工 (6) 第2节 B断面端头加固袖阀管施工 (7) 第3节地表管线加固施工 (8) 第4节对元岗大桥桥基临时加固的预备措施 (8) 第5节管棚施工 (8) 第6节加强地面监测,实行信息化施工 (8) 第7节 A、B断面隧道施工 (9) 第8节施工总平面布置图和洞内开挖示意图 (18) 第四章主要的施工工艺 (18) 第1节喷射混凝土 (18) 第2节钢筋网安设 (19) 第3节格栅拱架加工与架立 (19) 第4节超前小导管、注浆小导管和锁脚锚管施工 (20) 第5节防水层施工 (23) 第6节仰拱施工 (24) 第7节二次衬砌施工 (25) 第8节衬砌背后注浆 (26) 第9节进洞3m前的井点降水 (26) 第五章工程测量与监控量测 (27) 第1节施工测量 (27) 第2节监控量测 (28)

第六章工期、进度及劳动力、机械的安排 (29) 第1节 A、B断面施工总体安排 (29) 第2节工期计算 (29) 第3节时标网络图及施工总体进度横道图 (30) 第4节施工组织机构及劳动力的组织 (30) 第5节材料计划表具体见材料数量汇总表 (31) 第6节机械、设备进场表(表6-3) (31) 第7节测量、监测设备表(表6-4) (32) 第七章应急准备及处理 (33) 第1节洞内塌方 (33) 第2节洞内穿水 (34) 第3节出现流砂 (34) 第4节基坑上鼓 (34) 第5节路面塌洞 (34) 第6节现场应急准备常备物资如下 (34) 第八章施工注意事项 (35) 第九章保证措施 (36) 第1节质量保证措施 (36) 第2节安全保证措施 (38) 第3节进度保证措施 (39) 第4节文明施工保证措施 (39)
