08规范的执行要点

1、08规范认真总结了工程量清单计价改革成果,充分吸收了近年来工程建设管理法律、法规的相关内容,是对工程量清单计价全过程进行规范的国家标准。0 8规范的出台对进一步推进工程量清单计价改革有着重要意义。

2、全部使用国有资金投资或国有资金投资为主的建筑、装饰、市政、安装、园林工程建设项目,必须采用工程量清单计价。实行招标发包的非国有资金投资的工程建设项目,应采用工程量清单计价。对于没有采用工程量清单计价方式的在建工程建设项目,除不执行工程量清单等专门性规定外,08规范规定的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等的其他条文仍应执行。

3、建设工程投资估算、设计概算、施工图预算、投标报价、竣工结算工程造价文件的编制与核对,应当由造价工程师签名并加盖执业专用章,无造价工程师的单位可以由造价员签名并加盖造价员专用章;招标控制价、工程量清单、工程结算审查和工程造价鉴定文件必须由造价工程师签名并加盖执业专用章。

4、建设工程工程量清单计价活动应遵循客观、公正、公平的原则,遵照国家有关法律、法规和政策,维护发包人、承包人的合法权益。

5、工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的重要依据,其准确性和完整性由招标人负责。如招标人委托工程造价咨询人编制,责任仍应由招标人承担,至于工程造价咨询人应承担的具体责任则应由招标人与工程造价咨询人通过合同约定处理或协商解决。

二、对08规范中有关内容的明确和调整

(一)工程量清单编制

1、措施项目清单

①对08规范中未列的措施项目,招标人可根据工程实际情况进行补充。对招标人所列的措施项目,投标人可根据工程实际与施工组织设计进行增补,但不应更改招标人已列措施项目的序号。

②“通用措施项目一览表”中增加“10.建设工程质量检验试验费”、“11. 副食品调节基金”和“12.赶工措施费”。

③安装工程专业措施项目中增加“3.15脚手架”项目。

④市政工程专业措施项目中增加“4.11模板”项目。

⑤园林绿化工程专业措施项目中增加“5.1脚手架”、“5.2模板”、“5.3支撑与绕杆”项目。

2、其他项目清单

①暂列金额中增列“优良工程增加费”,招标人要求工程质量达到地市级及以上优良标准的,应根据有关规定计算“优良工程增加费”。

②材料暂估价单价由招标人提供,投标人根据该单价计算相应分部分项工程和措施项目的综合单价,并在材料暂估价格表中列出暂估材料的数量、单价、合价和汇总价格,该汇总价格不计入其他项目工程费合计中。

(二)工程量清单计价

1、采用工程量清单计价的工程,应在招标文件及合同中明确风险内容及其范围(幅度),不得采用无限风险、所有风险或类似语句规定风险内容及其范围(幅度)。工程施工阶段的风险内容及其范围(幅度)采用如下分摊原则:

①招标人在编制招标控制价时对于分部分项工程和技术措施综合单价应为计取风险费用,属以直接费(直接工程费)为计费基数的工程按2%的费率执行,属以人工费与机械费之和为计费基数的工程按6%的费率执行。投标人应结合市场情况自主确定风险费用。

②对于主要由市场价格波动导致的价格风险,承包人可承担10%以内(含10%)的材料基期价格风险,发包人承担10%幅度以外的材料基期价格风险。若造价管理部门发布的材料指导价上涨超过开标时材料指导价的10%,10%以内部分由承包人承担,10%以外部分由发包人承担;若造价管理部门发布的材料指导价下跌超过开标时材料指导价的5%,5%以内部分由承包人受益,5%以外部分由发包人受益。

承包人应在采购材料前将采购数量和新的材料单价报发包人核对,确认用于本合同工程时,发包人应确认采购材料的数量和单价。发包人在收到承包人报送的确认资料后3个工作日不予答复的视为已经认可,作为调整工程价款的依据。如果承包人未报经发包人核对即自行采购材料,再报发包人确认调整工程价款的,如发包人不同意,则不作调整。调整部分仅计差额及相应的税金。

③对于法律、法规、规章或有关政策出台导致工程安全文明施工费、人工费、规费、税金及政策性调整,承包人不应承担此类风险,应按照有关调整规定执行。

④对于承包人根据自身技术水平、管理、经营状况能够自主控制的风险,如承包人的管理费、利润的风险,承包人应结合市场情况,根据企业自身实际合理确定、自主报价,该部分风险由承包人全部承担。

2、清单项目特征的描述,应根据计价规范附录中有关项目特征的要求,结合技术规范、标准图集、施工图纸,按照工程结构、使用材质及规格或安装位臵等,予以详细而准确的表述和说明,以能满足确定综合单价的需要为前提。

对采用标准图集或施工图纸能够全部或部分满足项目特征描述要求的,项目特征描述可直接采用详见XX图集或XX图号的方式。但对不能满足项目特征描述要求的部分,仍应用文字描述进行补充。

3、措施项目费在执行国家08规范和省有关规定的基础上,补充计价规定如下:

①建设工程质量检测试验费属框架结构的按0.8%、属砖混结构的按0.6%的、属市政工程的按0.8%的费率,以分部分项工程费和技术措施费合计为基数计取。该项费用也可由建设单位直接支付,但检测试验不合格导致重复检测试验所发生的费用由施工单位承担。

②副食品调节基金属市区和已经开征的县市的工程项目按0.2%的费率,以分部分项工程费和技术措施费合计为基数计取。

③当招标文件要求工程工期比照定额工期缩短15%以上(不含15%)的,应以分部分项工程费和技术措施费合计为基数计取1%赶工措施费。

4、其他项目费应按下列规定计价:

①暂列金额可根据工程的复杂程度、设计深度、工程环境条件进行估算,一般可按分部分项工程费的 5%~10%计取。工程变更、签证等费用从此项扣支,余额归发包人。

②招标人要求工程质量达到地市级及以上优良标准的,应按有关规定计算优良工程增加费,地市级按分部分项工程费和措施项目费合计数乘以3%的费率计算,省、国家级按分部分项工程费和措施项目费合计数乘以4%的费率计算,如工程质量未达到招标人提出优良标准的可按合同金额的3%进行罚款处理。

③暂估价中的材料单价应根据工程造价信息或参照市场价格估算;暂估价中的专业工程暂估价应分不同专业按项列支,如塑钢门窗、玻璃幕墙、防水等,价格中包含除规费、税金外的所有费用。

④总承包服务费应按照建设主管部门的规定计算,招标人仅要求对分包的专业工程进行总承包管理和协调时,按分包的专业工程估算造价的1.5%计算;招标人要求对分包的专业工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件列出的配合服务内容和提出的要求,按分包的专业工程估算造价的3%~5%计算;招标人自行供应材料的,按招标人供应材料价值的1%计算。

5、投标人应按招标人提供的工程量清单填报价格。填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。

工程量清单中的每一个项目均需填报单价和合价,对于没有填入单价和合价的项目,其费用应视为已包括在工程量清单的其他项目的单价或合价中。承包人必须按照发包人现场代表或发包人授权的监理工程师指令完成工程量清单中未填入单价或合价的工程项目,但不能得到另外的结算和支付。

6、投标人在进行工程量清单招标的投标报价时,不能进行投标总价优惠(或降价、让利),投标人对投标报价的任何优惠(或降价、让利)均应反映在相应清单项目的综合单价中。不得出现任意一项单价重大让利,低于成本报价。投标人不得以自有机械闲臵、自有材料等不计成本为由进行投标报价。

7、采用工程量清单方式计价,竣工结算的工程量按发承包双方在合同中约定应予计量且实际完成的工程量确定,完成发包人要求的合同以外的零星工作或发生非承包人责任事件的工程量按现场签证确定。

8、因分部分项工程量清单漏项或非承包人原因的工程变更,造成增加新的工程量清单项目,其对应的综合单价按下列方法确定:

①合同中已有适用的综合单价,按合同中已有的综合单价确定。直接采用已有的综合单价的前提是其采用的材料、施工工艺和方法相同。

②合同中有类似的综合单价,参照类似的综合单价确定。

参照类似的综合单价的前提是其采用的材料、施工工艺和方法基本相似,参考类似的项目单价由发、承包双方协商新的项目单价。

③合同中无法找到适用和类似的项目单价时,应采用招投标时的基础资料,按成本加利润的原则,在消耗量定额及工、料(签证期信息价)、机价格的基础上考虑中标价与控制价下浮率重新组价。

9、因非承包人原因引起的工程量增减,该项工程量变化在合同约定幅度以内的,应执行原有的综合单价;该项工程量变化在合同约定幅度以外的,其综合单价及措施费应予以调整。

合同有约定的按约定,合同未作约定,按以下规定办理:

①当工程量清单项目工程量的变化幅度在10%以内(含10%)时,其综合单价不作调整,执行原有综合单价。

②当工程量清单项目工程量的变化幅度在10%以外,且其影响分部分项工程费超过0.1%时,其综合单价以及对应的措施费(如有)均应作调整。

③工程量变化造成规费、税金等变化的应作相应调整。

④工程量变化给承包人造成损失的,承包人可提出索赔。

⑤调整原则:增加部分工程量的综合单价应较原综合单价低,减少后剩余部分工程量的综合单价应较原综合单价高。

⑥调整的方法:由承包人对增加的工程量或减少后剩余的工程量提出新的综合单价和措施项目费,经发包人确认后调整。

⑦调整公式:

(1)当Q

1>1.1Q

时,承包人在编制竣工结算文件时向发包人提出P1;经发包

人、承包人核实确认后,按下述公式计算。

C=1.1Q

0×P

十(Q

1

-1.1Q

)×P

1

(2)当 Q

1<0.9Q

时,由发包人在核实递交的竣工结算文件时向承包人提出 P

1

经发、承包人确认后按下述公式计算。

C=Q

1×P

1

式中:C是调整后的分部分项工程清单项目结算价。

Q

1

是最终完成的工程量。

(3)当S

1<0.9S

时,由发包人按本规定核实竣工结算文件时按下述公式向承包

人提出,经发包人承包人确认后执行。

M 1=M

×(S

1

/S

+0.1)

式中:S

1

是最终完成的分部分项工程项目费。

S

是承包人报价文件的分部分项工程项目费。

M

1

是调整后的结算措施项目费。

M

是承包人在工程量清单中填报的措施项目费。

10、措施费用调整。施工期内,措施费用按承包人在投标报价书中的措施费用进行控制,有下列情况之一者,措施费用应予调整:

①发包人招标文件中未编列的措施项目,投标人中标的施工组织设计或施工方案中有编列的且实际施工中被采用的措施项目,其措施费用不另行计算;

②发包人更改承包人的施工组织设计(修正错误除外)造成措施费用增加的应予调整;

③实际完成的工作量超过发包人所提工程量清单的工作量造成措施费用增加的应予调整;

④因发包人原因并经发包人同意顺延工期,造成措施费用增加的应予调整。

11、承包人按发包人或监理工程师指令实施计日工项目的费用应按下列规定计量与支付:

①人工用量应为工人到达工作现场开始,直至离开现场为止的定额工作时间,应扣除用餐和休息时间,与工班一起工作的领班也应计入,但不得计入管理人员的工时消耗。

②材料消耗量应按实际数量计算。材料费按计日工项目表中适用的综合单价乘以业主或监理工程师认可的实际材料用量计算支付。材料由现场仓库或现场堆放地运至施工现场的运输费用将按照计日工项目表中的机械台班综合单价支付。

③机械台班消耗量应按已进场并用于计日工项目的机械设备的机械设备实际台班消耗量计算,包括机械从停放地转移到工作现场的合理往返时间及非承包人原因造成的停滞时间。机械费按计日工项目表中适用的综合单价乘以业主或监理工程师认可的实际台班消耗量计算支付。

(三)工程量清单计价表格调整部分(具体见附件)

1、“材料暂估单价表”改为“材料暂估价格表”,增加“材料编码”、“数量”与“合价”列,“材料名称”与“规格、型号”分列,其中所列暂估价格材料均为承包人供应。

2、招标控制价、投标报价、竣工结算的编制使用表格增加“工料机价格表”(表-15-1)且对于单个材料合价小于200元的进行合并显示,属发包人提供工程材料的还应增加“发包人供应材料一览表”(表-15-2)。

3、为便于工程计价增加“分部分项工程量清单综合单价分析表”和“技术措施清单综合单价分析表”,当招标文件要求使用08规范中的“工程量清单综合单价分析表”时,该表中的材料费明细栏目可按材料合价的大小排序显示前五项,其佘材料并入其他材料费内。

附件:工程量清单计价表格调整部分(共5张表格)

二○○九年二月二十日

附表1

材料暂估价格表

工程名称:标段:第页共页

序号材料编码材料名称

规格、型号

等特殊要求

单位数量单价(元)合价(元)备注合计

注:1、此表前五栏与第七栏由招标人填写,投标人应填写“数量”、“合价”与“合计”栏,并在工程量清单综合单价报价中按上述材料暂估单价计入。

2、材料包括原材料、燃料、构配件以及按规定应计入建筑安装工程造价的设备。

附表2

工料机价格表

工程名称:标段:第页共页

序号材料编码材料名称

规格、型号

等特殊要求

单位数量单价(元)合价(元)备注合计

注:1、此表前五栏与第七栏由招标人填写,投标人应填写“数量”、“合价”与“合计”栏,并在工程量清单和单价报价中按上述材料单价计入

2、材料包括原材料、燃料、构配件以及按规定应计入建筑安装工程造价的设备。附表3

发包人供应材料一览表工程名称:标段:第页共页

序号材料编码材料名称

规格、型号

等特殊要求

单位数量单价(元)合价(元)备注合计

注:此表由投标人填写。

2008清单计价规范

附件2 建设工程工程量清单计价规范(GB50500-2008) 计价表式 一、计价表格的组成 我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下: 1 封面 1.1 工程量清单:封-1 1.2 招标控制价:封-2 1.3 投标总价:封-3 1.4 竣工结算总价:封-4 2 总说明 3 汇总表 3.1 工程项目招标控制价汇总表表-01 3.2 单位工程招标控制价汇总表:表-02 3.3 工程项目投标报价汇总表:表-03 3.4 单位工程投标报价汇总表:表-04 3.4 工程项目竣工结算汇总表:表-05 3.5 单位工程竣工结算汇总表:表-06 4 分部分项工程量清单表 4.1 分部分项工程量清单及计价表:表-07 4.1.1 工程量清单综合单价计算表:表-07-1 4.1.2 工程量清单综合单价工料机分析表表-07-2 5 措施项目清单表 5.1 措施项目清单与计价表(一):表-08 5.2 措施项目清单与计价表(二):表-09 5.2.1 措施项目清单综合单价计算表:表-09-1 5.2.2 措施项目清单综合单价工料机分析表表-09-2 6 其他项目清单表

6.1 其他项目清单与计价汇总表:表-10 6.1.1 暂列金额明细表:表-10-1 6.1.2 材料暂估单价表:表-10-2 6.1.3 专业工程暂估价表:表-10-3 6.1.4 计日工表:表-10-4 6.1.5 总承包服务费计价表:表-10-5 6.2 索赔与现场签证计价汇总表:表-11 6.2.1 费用索赔申请(核准)表:表-11—1 6.2.2 现场签证表:表-11—2 7 人工、材料、机械价格表 7.1 主要工日价格表:表-12 7.2 主要材料价格表:表-13 7.3 主要机械台班价格表:表-14 8 安全防护、文明施工措施项目费分析表:表-15 9 工程款支付申请(核准)表:表-16

08清单计价规范

08规范的执行要点 1、08规范认真总结了工程量清单计价改革成果,充分吸收了近年来工程建设管理法律、法规的相关内容,是对工程量清单计价全过程进行规范的国家标准。0 8规范的出台对进一步推进工程量清单计价改革有着重要意义。 2、全部使用国有资金投资或国有资金投资为主的建筑、装饰、市政、安装、园林工程建设项目,必须采用工程量清单计价。实行招标发包的非国有资金投资的工程建设项目,应采用工程量清单计价。对于没有采用工程量清单计价方式的在建工程建设项目,除不执行工程量清单等专门性规定外,08规范规定的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等的其他条文仍应执行。 3、建设工程投资估算、设计概算、施工图预算、投标报价、竣工结算工程造价文件的编制与核对,应当由造价工程师签名并加盖执业专用章,无造价工程师的单位可以由造价员签名并加盖造价员专用章;招标控制价、工程量清单、工程结算审查和工程造价鉴定文件必须由造价工程师签名并加盖执业专用章。 4、建设工程工程量清单计价活动应遵循客观、公正、公平的原则,遵照国家有关法律、法规和政策,维护发包人、承包人的合法权益。 5、工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的重要依据,其准确性和完整性由招标人负责。如招标人委托工程造价咨询人编制,责任仍应由招标人承担,至于工程造价咨询人应承担的具体责任则应由招标人与工程造价咨询人通过合同约定处理或协商解决。 二、对08规范中有关内容的明确和调整 (一)工程量清单编制 1、措施项目清单 ①对08规范中未列的措施项目,招标人可根据工程实际情况进行补充。对招标人所列的措施项目,投标人可根据工程实际与施工组织设计进行增补,但不应更改招标人已列措施项目的序号。 ②“通用措施项目一览表”中增加“10.建设工程质量检验试验费”、“11. 副食品调节基金”和“12.赶工措施费”。 ③安装工程专业措施项目中增加“3.15脚手架”项目。 ④市政工程专业措施项目中增加“4.11模板”项目。 ⑤园林绿化工程专业措施项目中增加“5.1脚手架”、“5.2模板”、“5.3支撑与绕杆”项目。 2、其他项目清单

《建设工程工程量清单计价规范》(GB50500-2008)

附件1 《建设工程工程量清单计价规范》(GB50500-2008) 浙江省补充条款 一、采用工程量清单计价方式的工程建设项目,除应执行《建设工程工程量清单计价规范》GB50500-2008,还应执行本省的补充规定。 二、工程造价文件的编制与核对,如由造价员承担时,应具备相应专业的造价员资格证书。建设项目各方应拒绝未按规定签字盖章的工程造价文件。 三、招标人委托工程造价咨询人或招标代理机构编制工程量清单,其编制工作时间应根据工程建设项目的实际情况,在保证编制质量的前提下由双方在咨询合同中协商约定。 四、工程造价咨询人或招标代理机构及其工程造价专业人员应对其编制的工程量清单(或招标控制价)质量负责,并在委托合同中约定相关责任条款。 五、编制工程量清单出现附录中未包括的项目,编制人应作补充,并在所属的分部列项。 六、措施项目清单编制应体现工程特点和招标要求,需补充的措施项目,清单编制人可参照省建设行政主管部门颁发的计价依据补充或自行补充。 文明施工与环境保护、临时设施、安全施工是必须保证的措施项目,投标报价时应根据招标文件要求提供分析表。具体编制可参照安全防护、文明施工措施项目分析表,并结合招标工程的特点列项。 建设工程检验试验费、建筑工程超高施工增加费作为措施项目,分别列入组织或技术措施项目清单。 七、可以计算工程量的措施项目清单,在确定项目名称、特征描述、计量单位和工程量计算规则等时,应满足投标人按本省计价依据进行报价的需要。 八、专业工程暂估价一般以“项”为单位编制。暂估价材料如遇本省计价依据中无相类似的材料时,投标人应该在投标文件中明确该暂估价材料的损耗率。 九、规费项目由规费1、规费2、规费3组成,具体内容如下: 1、规费1,包括: (1)工程排污费; (2)社会保障费:包括养老保险费、失业保险费、医疗保险费;

2008清单计价规范解释

2008清单计价规范解释 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑专题 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅"宣贯辅导教材"4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报

价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。

最新建设工程工程量清单计价规范GB50500-2013

最新建设工程工程量清单计价规范GB50500-2013 1 总则 1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制 原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和 国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。 1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。 1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、 措施项目费、其他项目费、规费和税金组成。 1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价 款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编 制与核对,应由具有专专业资格的工程造价人员承担。 1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。 1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公 平的原则。 1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外, 尚应符合国家现行有关标准的规定。 2 术语 2.0.1 工程量清单 载明建设工程分部分项工程项目、措施项目、其他项目的名称和相 应数量以及规费、税金项目等内容的明细清单。 2.0.2招标工程量清单 招标人依据国家标准、招标文件、设计文件以及施工现场实际情况 编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。 2.0.3 已标价工程量清单

构成合同文件组成部分的投标文件中已标明价格,经算术性错误修 正(如有)且承包人已确认的工程量清单,包括其说明和表格。 2.0.4 分部分项工程 分部工程是单项或单位工程的组成部分,是按结构部位、路段长度 及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分 项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路 段长度等将分部工程划分为若干个分项或项目的工程。 2.0.5 措施项目 为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。 2.0.6 项目编码 分部分项工程和措施项目清单名称的阿拉伯数字标识。 2.0.7 项目特征 构成分部分项工程项目、措施项目自身价值的本质特征。 2.0.8 综合单价 完成一个规定清单项目所需的人工费、材料和工程设备费、施工机 具使用费和企业管理费、利润以及一定范围内的风险费用。 2.0.9 风险费用 隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程 合同中约定内容和范围内的市场价格波动风险的费用。 2.0.10 工程成本 承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、工程设备、施工机械台班及其管理等 方面发生的费用和按规定缴纳的规费和税金。 2.0.1l 单价合同

工程量清单计价规范区别(2003与2008).

《2008工程量清单计价规范》与《2003工程量清单计价规范》的重要变化 1、强调全过程管理:《03规范》侧重于规范工程招投标中的计价行为。《08规范》的内容涵盖了工程施工阶段从招投标开始、施工合同订立、计量与支付管理、工程竣工结算办理的全过程,并增加了条文说明。条文数从45条增加到137条,强制性条文由6条增加到15条,体现了《08规范》想使工程实施过程中每个计价阶段都有“规”可依、有“章”可循,体现了计价各阶段的要求。 2、强调合同重要性和计量与支付操作:《08规范》在修订过程中,特别针对工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题,增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等各阶段计价的具体做法。 3、强调项目特征描述:《03规范》对项目特征描述的要求不明。《08规范》首次把“分部分项工程量清单的项目特征描述”作为强制性条款,必须“结合拟建工程项目的实际予以描述”。编制工程量清单时要进行准确详细和全面的说明其特征,项目特征是区分清单项目的依据,是确定综合单价的前提,是履行合同义务的基础。 4、扩大了清单计价的使用范围:规定全部使用国有资金投资或国有资金投资为主的工程建设项目,必须采用工程量清单计价。与《03规范》相

比不仅取消了对工程“大中型”的限制,也将“应执行”表述为“必须采用”。在新提出来的1.0.4条文中首次提出在非国有资金的工程建设项目也可采用清单计价,当确定采用清单计价时,则应执行本规范。 5、强调专业性:规定工程造价文件的编制与核对应由具有资格的工程造价专业人员(造价工程师和造价员)承担。在《08规范》中把措施项目清单中通用措施项目与专业工程的措施项目分开,专业工程的措施项目放入各专业附录中。措施项目中可以计算工程量的项目清单宜采用分部分项工程量清单的方式编制,列出项目编码、项目名称、项目特征、计量单位和工程量计算规则。 6、清单计价表格有重大变化:《08规范》强调了计价表格的设置与规范正文的一致性,包括工程量清单、招标控制价、招标报价、计量与支付、竣工结算等各个阶段使用的全过程。增加了规范的实用价值,特别是“项目特征描述”和“竣工结算阶段”,《08规范》把工程量清单与工程量清单计价表格格式统一为同一套报表,增加计量与支付,竣工结算阶段报表。 7、引进更多新的术语名称 招标控制价、投标价、合同价、竣工结算价、暂估价、暂列金额、计日工等等,反映了工程造价的计价具有动态性和阶段性(多次性)的特点。

08清单计价问答

08清单计价问答D

目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。 8、计价表格之“措施项目分析表”,每一措施项

目填表计量单位为“项”,数量为“1”,问:招标人可否在招标文件中自行设计一个“附表”,要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)? 答:招标人可以要求投标人对有关的措施项目按“措施项目分析表”进行分析,一般按《计价规范》所列表格执行即可。需要补充表格的,可参阅“宣贯辅导教材”4.0.3条,由各省级工程造价管理机构统一制定。 9、有招标代理资质的咨询单位,能否编制工程量清单? 答:中华人民共和国建设部令(107号)《建筑工程施工发包与承包计价管理办法》的第九条“招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制”。《计价规范》第3.1.1条所指“中介机构”与部令一致。 10、甲方供料是否计算计价?是否放入投标报价中,还是放入其他费中的招标人部份? 答:甲方供料应计入投标报价中,并在综合单价中体现。 11、材料和设备的划分,在工程量清单计价工程

清单计价规范全解释

清单计价规范全解释 建设部标准定额研究所关于《建设工程工程量清单计价规范》(2008版)有关问题解释答疑专题 建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅"宣贯辅导教材"第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅"宣贯辅导教材"4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2"为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量",这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报价,这里的"单价"是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。

请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。 6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。 8、计价表格之"措施项目分析表",每一措施项目填表计量单位为"项",数量为"1",问:招标人可否在招标文件中自行设计一个"附表",要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)? 答:招标人可以要求投标人对有关的措施项目按"措施项目分析表"进行分析,一般按《计价规范》所列表格执行即可。需要补充表格的,可参阅"宣贯辅导教材"4.0.3条,由各省级工程造价管理机构统一制定。

《建设工程工程量清单计价规范》GB50500-2008

《建设工程工程量清单计价规范》(GB50500-2008)第一节GB50500-2008建设工程工程量清单计价规范解读 一、概述 (一)《建设工程工程量清单计价规范》GB50500-2008的基本内容 《建设工程工程量清单计价规范》GB50500-2008正文条文共130条,附录六个。“08规范”主要修订了原规范正文中不尽合理、不够完善、可操作性不强的条款及表格形式,补充完善了工程量清单计价模式下编制工程量清单和指标控制价、投标报价、合同价款的约定,以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并新增加附录F矿山工程工程量清单项目及计算规则。主要内容如下: 1.总则 2.术语 3.工程量清单编制 3.1一般规定 3.2分部分项工程量清单

3.3措施项目清单 3.4其他项目清单 3.5规费清单 3.6税金项目清单 4.工程量清单计价 4.1一般规定 4.2 招标控制价 4.3 投标价 4.4工程合同价款的约定4.5工程计量与价款支付4.6索赔与现场签证 4.7工程价款调整 4.8竣工结算 4.9工程计价争议处理 5.工程量清单计价表格5.1 计价表格组成 5.2 计价表格使用规定

(二)《建设工程工程量清单计价规范》GB50500-2008的主要特点 1.“08规范”充分总结了工程量清单计价的经验和取得的成果,内容更加全面。“03规范”主要侧重于规范工程招标中的计价行为,而对工程实施阶段全过程中如何规范工程量清单计价行为的指导性不强。“08规范”的内容则涵盖了工程施工阶段从招投标开始到施工竣工结算办理的全过程,并增加了条文说明。包括工程量清单的编制,投标控制价和投标报价的编制,工程合同签订时对合同价款的约定,施工过程中工程量的计量与价款支付,索赔与现场签证,工程价款的调整,工程竣工后结算的办理以及工程计价争议的处理等内容。 “08规范”条文数量由“03规范”的45条增加到137条,增加了92条,其中强制性条文由6条增加到15条,增加了9条,基本上涵盖了工程施工阶段的全过程。 “08规范”使工程施工过程中每个计价阶段都有“规”可依、有“章”可循,对全面规范过程造价行为具有重要的意义。 2.“08规范”体现了工程造价计价各阶段的要求,使工程造价计价行为形成有机整体。工程建设的特点使得工程造价计价具有阶段性。工程建设的每个阶段计价都有其固有的特性,但各个阶段之间有时相互关联的。“08规范”首先对工程造价计价的共性问题进行了规范,同时针对不同阶段的工程造

《建设工程工程量清单计价规范》GB50500-2008讲解

《建设工程工程量清单计价规范》GB50500-2008讲解 背景提示: 2008年7月9日,建设部发布了《建设工程工程量清单计价规范》GB50500-2008(以下简称08规范),并将在2008年12月1日施行。08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。 上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。 一、工程量清单的组成 08规范: 3.1.4 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。 03规范: 3.1.3 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。 主要区别: 编制工程量清单时,需要提供规费项目清单、税金项目清单。 二、工程量清单的要求

08规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。 03规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。 主要区别: 1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人; 2、上升为强制性条款。 三、分部分项工程量清单内容 08规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 03规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。 主要区别: 1、在原有四统一的基础上增加项目特征,变为现在的五个要件; 2、上升为强制性条款。 四、分部分项工程量清单项目编码 08规范:3.2.3 分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。一至九位应按附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。

2008清单计算规则

2008清单计算规则

2008清单计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取

08《建设工程工程量清单计价规范》重点解析

新《建设工程工程量清单计价规范》重点解析当今的中国建筑业孕育着大改革和大发展,呈现出前所未有的繁荣和生机,而我国工程造价行业经历了工程量清单计价制度的重大变革后,随着工程造价行业的形势发展,又出现了新情况、新问题,2008版《清单规范》的颁布,促使我们造价工作者必须未雨绸缪,只有先行一步,强抓机遇,第一时间准确掌握和尽快熟悉新《规范》精髓和操作要领,对于我们个人和企业来说,才能在当今后激烈的建筑市场竞争中,运筹帷幄,游刃有余,立于不败之地。今天的讲座就想第一时间与大家就08《规范》进行交底。 第一部分新《规范》出台的形势与背景 一、原旧《规范》存在的问题 (一)从宏观角度,《计价规范》实行所需配套条件方面存在的问题(8个方面) 1.缺乏与工程量清单计价相配套的招投标制度 (1)现行评标定标办法与之不相适应。现行的《招投标法》规定的经评审的低价中标法由于缺乏对合理低价及低于成本价的科学的评判依据,在一些地区实际操作中,常被演绎为“绝对最低价中标”。这样一方面使施工企业在“僧多粥少”的甲方市场形势下,被动地去接受低于成本价的不公平合同条款。另一方面不能有效杜绝串标、围标或抬高中标价的违法行为。同时低价中标法可能会使个别企业以低于成本价恶意竞标再在施工过程中想尽一切办法增加设计变更获得补偿,更有甚者通过偷工减料、层层转包等不法行为来赚取利润。这在很大程度上制约了《计价规范》的实施。 (2)评标专家素质没有明显提高,串通投标和围标等现象依然突出。实施清单计价招标后,投标报价难度的增加及评标方法的不适宜使施工企业产生投机动机,客观加大了评标专家寻租的可能。 2.缺乏与工程量清单计价相配套的合同文本。要实行工程量清单计价,必须制定与之相适合的合同条款,来约定业主、承包商、监理工程师等各方权力义务,规范工程建设中各方的行为。特别是对工程变更,合同外新增工程的确认、处理原则、处理程序、计价原则、支付等都要有明确的规定。对合同清单的工程项目在什么情况下允许调整单价都要有明确规定;对施工中发生的索赔事件如何处理、风险分配约定等也要有规定,使合同在履行、管理时有据可依,减少纠纷发生。可是(1)我国多年来一直采用总价合同,没有现成的适合于清单计价的合同范本。(2)按照《规范》中计算的工程量是否构成合同的一部分未说明。由于根据《规范》计算的工程量的合同地位仍未确定,将为中标后开了“重新核算工程量”的缺口,难以保障发包人的利益。 3.工程担保制度、监理制度的不配套。工程量清单计价的顺利实行,还要有完善的市场约束机制。国外建筑市场除了依靠法律和道德约束外,还有许多约束承包商行为的机制,如工程担保制度、监理制度等。而在我国,建筑市场体制还不太完善,市场约束机制尚不健全。 4.新《计价规范》与承发包模式改革的不配套。(1)不利于推行更具创新的EPC (工程-采购-建造)等集成承发包模式。以EPC为例,它是以全过程管理为目标的,由于《规范》是针对C (建造)而非兼及E (工程)和P (采购),现有的《规范》是以牺牲全过程操作的便利而迁就跨行业需要为代价的。另外实行工程量清单计价应采用单价合同,而若采用集成承发包模式,易采用总价合同。(2)不适宜于建筑行业分包体制的运作。原《计价规范》总包/指定分包,以及议标/采购/竞标未能获得良好的结合,不利于分包体制在合同约定下的运作。 5.缺乏与工程量清单报价相配套的企业定额。由于清单规范中的报价是以投标企业自身企业定额为基础的,而目前的实际情况却是很少有施工单位拥有自己的企业定额,清单组价缺少依据。这给各企业报价造成很大的不便。投标企业为了被迫执行清单规范只能将地区预算定额作为自己企业定额,从而形成了外表象清单计价法,而实质仍然是定额法的怪现状。 6.工程造价咨询机构方面存在的问题。由于我国工程造价咨询业刚刚起步,工程造价咨询机构技术力量和管理水平良莠不齐,编制的工程清单文件欠规范,甚至存在一些不具备工程量清单编制能力、机械套用固定格式文件、一人支撑一个公司的中介机构,对于清单计价规范的使用造成了一定的影响。 7.适宜与清单计价规范的工程造价信息管理方式落后。推行工程量清单计价模式使得工程造价信息

建设工程工程量清单计价规范2008版

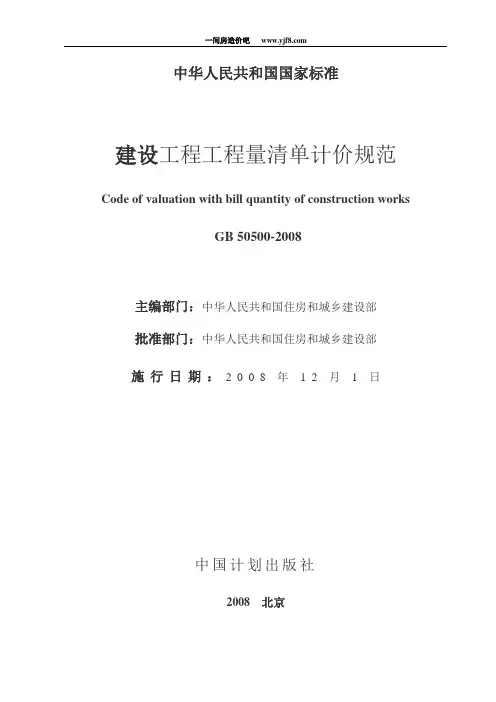

中华人民共和国国家标准 建设工程工程量清单计价规范 Code of valuation with bill quantity of construction works GB 50500-2008 主编部门:中华人民共和国住房和城乡建设部 批准部门:中华人民共和国住房和城乡建设部 施行日期:2008年12月1日 中国计划出版社 2008 北京

中华人民共和国住房和城乡建设部公告 第63号 关于发布国家标准《建设工程 工程量清单计价规范》的公告 现批准《建设工程工程量清单计价规范》为国家标准,编号为GB50500—2008,自2008年12月1日起实施。其中,第1.0.3、3.1.2、 3.2.1、3.2.2、3.2.3、3.2.4、3.2.5、3.2.6、3.2.7、 4.1.2、 4.1.3、4.1.5、4.1.8、4.3.2、4.8.1条为强制性条文,必须严格执行。原《建设工程工程量清单计价规范》G B50500—2003同时废止。 本规范由我部标准定额研究所组织中国计划出版社出版发行。 中华人民共和国住房和城乡建设部 二○○八年七月九日

前言 本规范是根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律以及最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》(法释[2004]14号),按照我国工程造价管理改革的总体目标,本着国家宏观调控、市场竞争形成价格的原则制定的。 本规范总结了《建设工程工程量清单计价规范》GB50500—2003实施以来的经验,针对执行中存在的问题,特别是清理拖欠工程款工作中普遍反映的,在工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题,主要修编了原规范正文中不尽合理、可操作性不强的条款及表格格式,特别增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并增加了条文说明。原规范的附录A~E除个别调整外,基本没有修改。原由局部修订增加的附录F,此次修订一并纳入规范中。 本规范中以黑体字标志的条文为强制性条文,必须严格执行。本规范由住房和城乡建设部负责管理和强制性条文的解释。部标准定额研究所负责具体技术内容的解释。为了提高规范质量,请各单位在执行中注意积累资料,总结经验,如发现需要修改和补充之处,请将意见和有关资料寄住房和城乡建设部标准定额司(北京三里河路九号,邮政编码100835),供以后修订时参考。 修订本规范的主编单位、参编单位和编制组成员: 主编单位:住房和城乡建设部标准定额研究所 四川省建设工程造价管理总站 参编单位:广东省建设工程造价管理总站 河北省建设工程造价管理总站 编制组成员:王海宏谢洪学吴松胡晓丽吴佐民文代安赖铭华金春平 周明科李艳海 住房和城乡建设部标准定额司 二○○八年七月

2008清单计算规则.

2008清单计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土

清单计算规则解释

清单工程量计算规则&定额课件及习题(特别适用08清单基础学习) 第一部分清单工程量计算规则及要求 土方量计算 (一)清单项目设置及说明 1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。 2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。 3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等 4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。 5、因地质情况变化或设计变更而引起的工程量的变更。由业主和承包商双方现场认证,依据合同调整。 6、干湿土的划分《计价规则》P34 (8) 7、土石方体积折算系数表《计价规则》P38 8、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。 (二)主要清单项目工程量计算 1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。其工

程量按设计图示尺寸以建筑物首层面积以m2计算。 *“首层面积”如何定义?阳台如何计算面积? *“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积 *“首层面积”应按建筑物外墙外边线计算。落地阳台计算全面积;悬挑阳台不计算面积。设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。 2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。 *挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。 *计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。 1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的)V =B×H×L B—垫层宽度, H—挖土深度(垫层底面标高-室内外高差) L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数) 2)挖地坑:指坑底面积≤20m2(即小面积的)

清单计价规范解释

建设部标准定额研究所关于《建设工程工程量清单 计价规范》 有关问题解释答疑 (第一批) 1、总承包服务费具体包括什么费用? 答:按《计价规范》2.0.6条及参阅“宣贯辅导教材”第3.4.1条。 2、对于预留金,若发生的工程量变更超过预留金额,是否调整? 答:预留金属于招标人预留工程变更的费用,与投标人无关。参阅“宣贯辅导教材”4.0.6条。 3、计价规范中,将模板费用列入措施项目费中。宣贯资料第三部分案例一中第361页把模板费用列入分部分项的综合单价中。 答:以《计价规范》的正文为准。 4、在工程量清单中,3.4.2“为了准确的计价,零星工作项目表中应详细列出人工、材料、机械名称和相应数量”,这怎么实现? 答:招标人视工程情况在零星工作项目计价表中列出有关内容,并标明暂定数量,这是招标人对未来可能发生的工程量清单项目以外的零星工作项目的预测。投标人根据表中内容响应报价,这里的“单价”是综合单价的概念,应考虑管理费、利润、风险等;招标人没有列出,而实际工作中出现了工程量清单项目以外的零星工作项目,可按合同规定或按规范4.0.9条工程量变更进行调整。 5、在工程量清单报价中,措施费以项做为计量单位,以元计价。请问:当实际工程量发生变化后,结算时措施费用是否可跟着进行调整?还是有个幅度的限制?例:如砼工程量发生变化,则模板、脚手架及至规范、税金都随变动。如可调,则原先措施报价失去意义,变成了暂定价。(因为工程量清单是固定单价,而这种变化是每个工程都不可避免的。)如不可调则与实际情况不符。 答:按合同约定。

6、投标人未填报单价的项目,工程量变更减少或实际工程量与发布量不同时,如何调整?填表须知第3条与本问题的关系? 答:投标人未填报单价的项目,视为其费用已包含在其他项目中,与填表须知第3条相同。若工程量变更增减或实际量与招标清单量不同时,按《计价规范》4.0.9条规定或按合同约定处理。 7、什么是规费?规费一般有哪些? 答:规费是指国家及地方政府规定必须交纳的费用,包括工程排污费、工程定额测定费等。 8、计价表格之“措施项目分析表”,每一措施项目填表计量单位 为“项”,数量为“1”,问:招标人可否在招标文件中自行设计一 个“附表”,要求投标人作详细分析(如外架子、内架子、满堂架子等工程量及综合单价各是多少)? 答:招标人可以要求投标人对有关的措施项目按“措施项目分析表”进行分析,一般按《计价规范》所列表格执行即可。需要补充表格的,可参阅“宣贯辅导教材”4.0.3条,由各省级工程造价管理机构统一制定。 9、有招标代理资质的咨询单位,能否编制工程量清单? 答:中华人民共和国建设部令(107号)《建筑工程施工发包与承包计价管理办法》的第九条 “招标标底和工程量清单由具有编制招标文件能力的招标人或受其委托的具有相应资质的工程造价咨询机构、招标代理机构编制”。《计价规范》第3.1.1条所指 “中介机构”与部令一致。 10、甲方供料是否计算计价?是否放入投标报价中,还是放入其他费中的招标人部份? 答:甲方供料应计入投标报价中,并在综合单价中体现。 11、材料和设备的划分,在工程量清单计价工程中如何处理?由投标人采购的设备(如变压器)是否应纳入综合单价? 答:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单

新版建设工程工程量清单计价规范

新版建设工程工程量清 单计价规范 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

新版《建设工程工程量清单计价规范GB50500-2013》 变化分析 摘要:随着建筑行业的高速发展,新材料,新技术的不断问世,新领域的不断扩展,原来的08版规范已经不能满足行业需求。为了满足和规范市场,国家住房和城乡建筑部门在03版规范和08版规范[1]的基础上,针对08版规范和03版规范实施过程中存在的一些实际问题,编制了2013版《建设工程工程量清单计价规范》(简称2013版规范) [2]。2013版规范对03版、08版中的专业划分,责任界定,可执行性等问题给予了较明确的解答。这些新规定的实施将有助于解决工程项目中的实际问题,满足工程价款精细化、管理科学化的要求。 关键字:2013版规范专业划分可执行性责任界定条纹细化 一、引言 2013版规范是在03版规范和08版规范的基础上发展而来,?03版规范条文数量为45条,?08版规范增加到136条,而2013版规范又增加到328条,对于清单的整体内容基本一样,分别是正文规范、工程计量规范、条文说明。? 2013版规范的出台将解决工程项目中实际存在的问题,如:对项目特征描述不符、清单缺项、承包人报价浮动率、提前竣工(赶工补偿)、误期补偿等工程项目实际问题提供了依据,使新清单更加全面,可操作性更强。? 2013版规范在08版清单计价规范的基础上对工程项目全过程的价款管理进行了约定(包括工程量清单、招标控制价、投标价、签约合同价、工程计量、价款的调整与支付、争议解决、资料与档案管理、工程造价鉴定等内容),并涉及到重大的现实问题(如对承包人报价浮动率、项目特征描述不符、工程量清单缺项等影响合同价款调整的重大事件的约定),并且强化了清单的操作性(如对承包商报价浮动率、工程变更项目综合单价以及工程量偏差部分分部分项工程费的计算给出了明确的规定),这些
