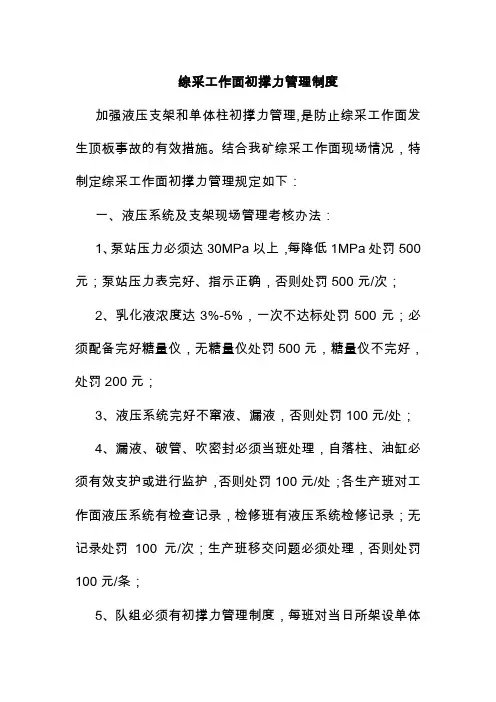

采煤工作面十条规定
一、支架梁端至煤壁顶板冒落高度不大于500mm。
非因地质构造发生的冒高大于0.5m小于1m,每架对跟班队长罚款50元。
二、回采高度必须符合作业规程的规定,支架严禁超高使用或出现死架。
否则,每架对跟班队长、班长、验收员各罚款50元。
初采期间超高使用的,按照《安全管理红线》规定执行。
三、矿压监测仪器必须自觉爱护,未经矿技术部门同意,不得随意挪动或损坏,严禁人为破坏仪器设备及其管线。
否则,罚责任区队队长、书记各1000元,跟班队长800元,班长500元。
坚持做好矿压观测工作,每天要对液压支架压力表(红针)进行一次读数,并做好记录,不得弄虚作假,然后逆时针旋转红针与黑针平齐。
矿压观测记录本必须妥善保存,并有观测责任人签字。
区队主管技术员应及时整理分析,了解掌握矿压变化情况,科学预测工作面来压事宜。
否则,无矿压观测记录本的,对区队队长、书记各罚款100元;记录数据弄虚作假的,对主管技术员和技术员各罚款100元;应填未填的,每处对主管技术员和技术员各罚款50元。
四、铺网必须按照规程规定搭接网片并联网,否则,每架对跟班队长、班长、验收员各罚款100元。
五、工作面支架按作业规程规定安装测压仪表,不得缺少和失效,发现缺少、失效必须及时补装,安装的测压仪表
必须正面朝向行人通道,便于观测。
否则,每块对机电队长、值班队长、跟班队长各罚款50元。
支架初撑力不得低于规定值的80%(测压仪表显示数据必须≥24MPa)。
否则,每架对跟班队长、班长、验收员各罚款50元。
六、顶板破碎时,后立柱必须升紧(测压仪表显示数据必须≥24MPa),顶梁升平(最大仰俯角<7°)。
否则,每架对跟班队长、班长、验收员各罚款50元。
相邻支架间不能有明显错差,其高低差不超过侧护板高的2/3。
否则,每处对跟班队长、班长、验收员各罚款100元。
七、乳化液泵站必须配备2个完好的乳化液浓度配比仪。
乳化液泵站工作压力≥30MPa,乳化液配比浓度保证在[3%-5%]。
否则分别按照重大隐患和较大隐患进行追究。
八、拉架到位,支架要排成直线,其偏差不得超过±50mm,中心距偏差不超过±100mm。
否则,每架对跟班队长、班长、验收员各罚款50元。
九、工作面刮板运输机与转载机搭接合理。
长度:刮板运输机机头外沿至转载机非采煤侧内沿距离550mm,允许偏差±100mm;高度:以刮板运输机机头外沿底边至转载机上沿300mm,允许偏差±100mm。
否则,每次对跟班队长、班长、验收员各罚款50元。
十、上下顺槽超前自回采煤壁起支护长度不小于20m。
否则,按照较大隐患进行追究。
端头支护单体液压支柱以及切顶柱初撑力≥90kN(11.5MPa)。
否则,每根对跟班队长、班长、
验收员各罚款100元。
上下顺槽超前支护段内,单体液压支柱初撑力≥50kN(6.4MPa)。
否则,同一巷道内,不合格根数为三根以下,每根对跟班队长、班长、验收员各罚款100元,三根及以上不合格,按照较大隐患考核。
掘进工作面十条规定
一、未经工程技术科允许私自改变设计方案、支护形式和支护材料的区队,罚队长、书记、主管技术员各1000元,因此而增加的工程量及材料费用自付。
无措施施工,队长、书记、技术负责人各罚2000元,不按措施施工,队长、书记、跟班队长各罚1000元,现场责任人罚2000元,并对现场责任人按严重“三违”论处。
二、施工过程中有偷工减料现象,如截短锚杆、锚索、少打锚杆、漏铺网片,砼厚度不够、配比不符合设计要求、不振捣等,按《赵固一矿隐蔽工程管理规定》处罚。
三、巷道施工必须要有开工报告。
开口前允许吊挂临时施工图板,长度100m以上的煤巷和长度50m以上的岩巷必须在开口一周内吊挂正规施工图板,否则罚主管技术员、技术员各200元,并限期整改。
四、掘进巷道中线滞后迎头不得超过40m,统一用白灰划直,误差不超过50mm,否则对验收员罚款10元/米。
巷道掘偏的,对队长、书记和主管技术员各罚200元/米,对技术员、验收员各罚100元/米,按不合格工程验收。
影响安全生产使用的,除按无效进尺结算外,并按焦煤赵一办字…2012‟156号文《关于修订<赵固一矿安全生产事故责任追究制度>的通知》中相关规定进行责任追究。
五、巷道净宽中至帮(帮部外露锚杆头至中线水平距离)允许误差范围为0~+150mm,全宽(两帮外露锚杆头之间水平
距离)允许误差范围为0~+250mm,净高(顶板金属网至底板之间水平距离)允许误差范围为0~+150mm;否则每处罚跟班队长、班长各100元。
六、锚杆露出螺母长度为 10~40mm 之间,锚索露出锁具长度 150~250mm,锚杆应与井巷轮廓线或与层理面、节理面裂隙面垂直,最小不应小于 75°,抗拔力、预应力不应小于设计值的90%。
否则每根罚跟班队长、班长各100元,罚验收员50元。
七、煤巷综掘每循环割煤前上部帮锚杆滞后顶锚杆不超过2排,如果煤质松软、节理发育易片帮时,则上部帮锚杆须紧跟迎头;煤巷炮掘每次爆破前上部帮锚杆滞后顶锚杆不超过1排,如果煤质松软、节理发育易片帮时,则上部帮锚杆必须紧跟迎头。
发现一次未按以上规定执行的,罚跟班队长、班长各500元,罚队长、书记和技术负责人各200元。
八、架棚施工时,必须挂中腰线,断面不够时,进行扩刷,保证每帮留100mm的变形余量。
发现一次未挂中腰线罚跟班队长、班长各100元,罚主管技术员、验收员各200元。
变形余量不足的罚跟班队长、班长各100元/米。
棚后必须及时充填,充填要实,否则一处不合格罚款责任人100元,罚单位1000元。
九、喷砼前,要用清水冲洗巷壁。
喷砼时要遵循先墙后拱,自下而上的原则,喷手应根据喷头出料大小及时调整给
水量,保证水灰比,使砼喷射面平整,拱部圆滑,轮廓规整,喷浆时必须有专人照看,必须有专人均匀拌撒速凝剂,掺入量不得超过水泥量的3~5%,否则罚责任人100元。
十、施工浇筑混凝土时,必须坚持用振动棒振捣,振捣时间和厚度必须符合措施规定要求,否则对责任人罚款100元,对队长、跟班队长各罚500元,对单位罚款1000元。
