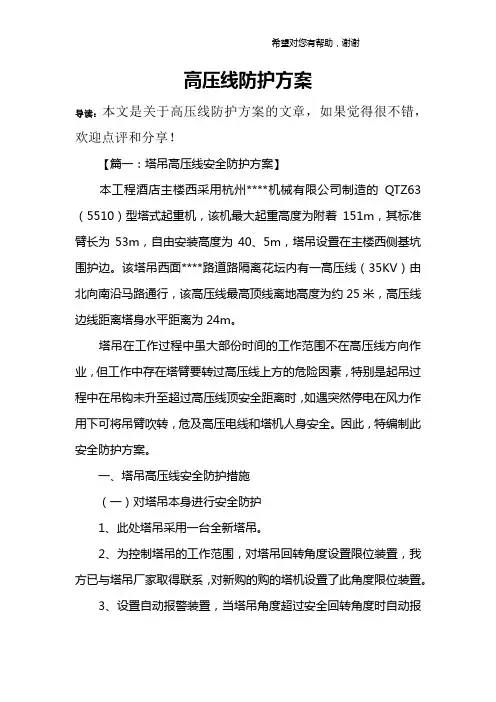

高压线防护防护方案

  • 格式:doc
  • 大小:21.70 KB
  • 文档页数:6

目 录 1.工程概况 .............................................................. 错误!未定义书签。 2.编制依据 .............................................................. 错误!未定义书签。 3.施工部署 .............................................................. 错误!未定义书签。 3.1工期安排 ....................................................... 错误!未定义书签。 3.2搭设原则 ....................................................... 错误!未定义书签。 3.3搭设形式 ....................................................... 错误!未定义书签。 4.施工准备 .............................................................. 错误!未定义书签。 4.1材料准备 ....................................................... 错误!未定义书签。 4.2技术准备 ....................................................... 错误!未定义书签。 4.3人员准备 ....................................................... 错误!未定义书签。 5.施工方法 .............................................................. 错误!未定义书签。 5.1作业程序........................................................ 错误!未定义书签。 5.2一般构造 ....................................................... 错误!未定义书签。 5.3搭设要求 ....................................................... 错误!未定义书签。 5.4拆除要求 ....................................................... 错误!未定义书签。 6.注意事项 .............................................................. 错误!未定义书签。 附图: ...................................................................... 错误!未定义书签。 1 1.工程概况 天津生态城起步区2号地块居住区一期项目位于天津生态城2号地块内,项目西北侧为中新大道,西南侧为中津大道,东南侧为和韵路,东北侧为和风路。规划总用地面积59600.9m2 ,其中住宅用地面积43727.3m2 ,公共服务设施用地面积3458m2 。1号楼(地上14层),2、3、5、8、10号楼(地上16层),4、6、9、11号楼(地上18层),七号楼(地上15层)。 本工程临建和风路一侧为约200m长高压线并有一台400KVA的变压器,该高压线在D1地库范围内安装的1#塔吊(QTZ5616)及3#塔吊(QTZ6018)的回转半径范围之内,为防止塔吊钢丝绳碰撞线缆,确保现场施工安全,杜绝塔吊在施工期间碰撞到高压线而引发安全事故的情况发生,现场采用杉木杆脚手架对变压器及高压电线进行临时防护。

2.编制依据 (1)《建筑施工脚手架实用手册》 (2)《施工现场临时用电安全技术规范》 JGJ46-2005 (3)《建筑施工高处作业安全技术规范》JGJ80-91

3.施工部署

3.1 工期安排 为确保施工人员和塔吊吊卸时的安全,变压器的高压线防护架子应及时搭设。具体搭设和拆除日期如下: (1)搭设日期:2011年11月25日 (2)防护日期:2011年12月~塔吊拆除 (3)拆除时间:塔吊拆除后选择适当时间。 1

3.2 搭设原则 搭设时确保变压器处于断路状态,结合现场的实际情况,该变压器的高压线的防护采取用杉木脚手杆搭制成木脚手架,顶端用竹篱笆铺设紧密,四周用安全网围护严密的原则。

3.3 搭设形式 防护架立杆、大横杆、小横杆、剪刀撑均采用杉木杆搭设,防护架顶端高过高压线1.5m,架体距高压线最近处距离为1.0m。 (1)高压线高度约为15.5m左右,故杉木杆须搭设至17m(高出高压线1.5m),该高压线宽度约为1.5m,架体两侧立杆离高压线距离为1.0m,故架体搭设宽度约为3.5m,以确保防护要求,各木杆间用8#软铁丝进行绑扎连接。 (2)杉木杆防护架立杆间距为1800mm,大横杆步距为1800mm,大横杆绑在立杆里侧,小横杆间距为1800mm;距地面300mm设置横、纵向扫地杆;立杆下端埋入地下800mm,立杆下端挖400×400×800mm深坑,待植入立杆后用C20素混凝土浇筑密实。 (3)防护架体搭设在变压器及高压线周围采用单排架体的形式,架体与变压器之间保持1.0m的安全防护距离。在变压器及高压线四周1.0m范围内,不允许搭设水平杆。对架体四周用小眼安全网进行围护,顶部采用竹篱笆覆盖,排架四周全立面搭设剪刀撑。其防护架子详见附图。

4.施工准备

4.1 材料准备 (1)杉木杆小头直径不小于80mm,大头直径为120mm。腐朽、折裂、枯节的木杆,一律禁止使用。 (2)材料计划表 搭设高压线防护架主要材料,见下列材料计划: 2

数量单位 规格 名1720(直径80m120m杉木67804杉木(直径80m120m900优竹篱m2 4600优小眼安全m2 1200镀锌铁Kg 20霓虹3200.8m*1.2m彩300 m 0.4彩布

以上材料数量根据现场实际情况确定,本表仅作参考。 4.2 技术准备 )了解项目施工的具体情况及施工步骤。(1 )熟悉防护架搭设的安全技术规程。(2 )要向操作人员进行详细的技术交底和安全交底。(3 人员准备4.3 )防护架施工设专业架子工长负责,对其安装、拆除、检查和围护设安1( 全监督检查人员,确保防护架的搭设和使用符合设计要求。)配备体检合格并经《特种作业人员安全技术管理规则》考核和安全教(2 育培训合格的架子工持证上岗进行施工。 )劳动力准备:(3 搭设高压线防护架劳动力计划详见下表: 劳动力计划表 电工架子工工种 人数人30 4人3

5.施工方法 5.1作业程序 场地清理→定位放线→将扫地杆与立杆连接紧固→安装第一步大横杆(与各立杆拧紧)→安第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑杆(上立杆与第二道大横杆拧紧)→第三、四、五步大横杆和小横杆→架体与电线杆用横杆拉结紧固→接立杆→加设外立面剪刀撑→电线杆顶部加两道水平剪刀撑→支设顶层横杆→架顶铺设竹篱笆→挂安全网→挂彩色布条→挂彩旗→接霓虹灯→验收

5.2 一般构造 (1)在脚手架立杆底端之上300mm 处设纵向和横向扫地杆,并与立杆连接牢固。 (2)杉木杆搭接接头长度为1.5m,铁丝绑扎不少于3 道,间距不大于0.6m,交叉节点处铁丝要绑十字扣。 (3)脚手架左右相邻立杆和上下相邻横杆的接头应相互错开一跨,并置于不同的构架框格内。

oo,水平投影宽度应不小于2 跨或4m 和(4)斜撑与水平面的交角为4560~不大于6 跨或8m。斜撑与脚手架基本构架连接紧固后与电线杆连接紧固。

5.3 搭设要求 (1)要求立杆下端1.0范围内做防腐处理。 (2)杉木杆应先选择分类,宜把较粗的杉木做立杆,直径均匀,杆身顺直者做横杆,稍有弯曲者做斜杆。然后按构造要求的规定架设杆件,并力求做到横平竖直错开接头位置。杉篙连接采用8#软铁丝,绑扎长度不少于3道。 (3)根据图纸的设计在高压线周围放线定位,确定出每个立杆的具体位置。 (4)立杆中心间距1.8m,立杆距高压线最小距离为1.0m,最上端大头向上,最下端大头向下,上下垂直,保持重心平衡。相邻立杆竖向接头中心间距错开不4

小于1.5m。 (5)大横杆一般应绑在立杆里侧,同一排大横杆的水平偏差不大于该片脚手架总长度的0.4%,且不大于50mm。两杆接头应置于立杆处,并使小头压在大头上。 (6)小横杆贴近立杆布置,搭于大横杆之上并用铁丝绑接,上下相邻的小横杆应分别绑在立杆的不同侧面,小横杆端头应伸出大横杆的长度不小于300mm。小横杆的间距为1.8m。 (7)立面满设剪刀撑,剪刀撑绑在立杆里面,与地面成45°。 (8)架体内部有电线杆的位置,将东西两侧的架体用横杆与电线杆拉结紧固。在电线杆顶部,相隔1.0m距离设置两道水平剪刀撑。 (9)沿防护架四周挂小眼安全网,顶部铺设竹篱笆,并与杉木杆连接牢固。 (10)沿架体西侧顶部两边安装红色霓虹灯并挂彩旗,霓虹灯夜间点亮,以便提示塔吊司及信号工“此处有高压线”。 (11)杉木杆防护架搭设完毕,应由技术负责人、安全员、工长、架子工等有关人员对防护架各部分,进行全面的检查验收。

5.4 拆除要求 (1)防护架拆除应由上而下按层逐步拆除,先拆竹篱笆,再拆横向水平杆,再依次拆除剪刀撑和立杆。 (2)拆除时必须由2—3人协同操作,拆纵向水平杆时,应由中间人向下传递,严禁向下抛掷。 (3)拆除作业区,必须派专人看管,严禁非作业区人员进入危险区域。 (4)拆除的全部过程,现场安全员应进行旁站。 (5)已拆下的料应及时清理,运至指定地点码放。
