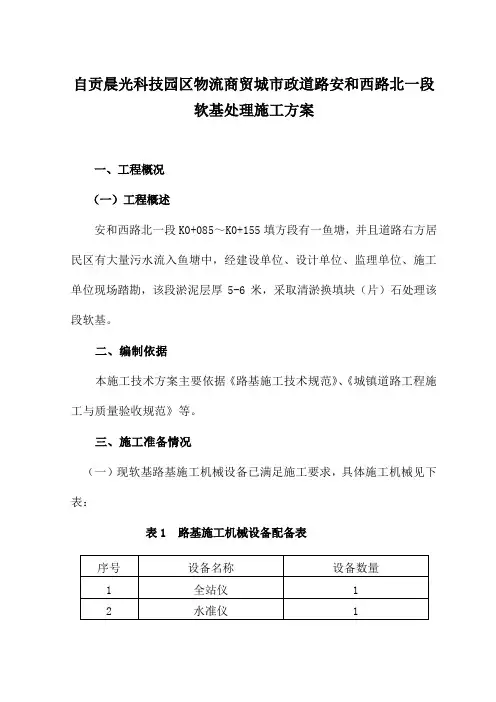

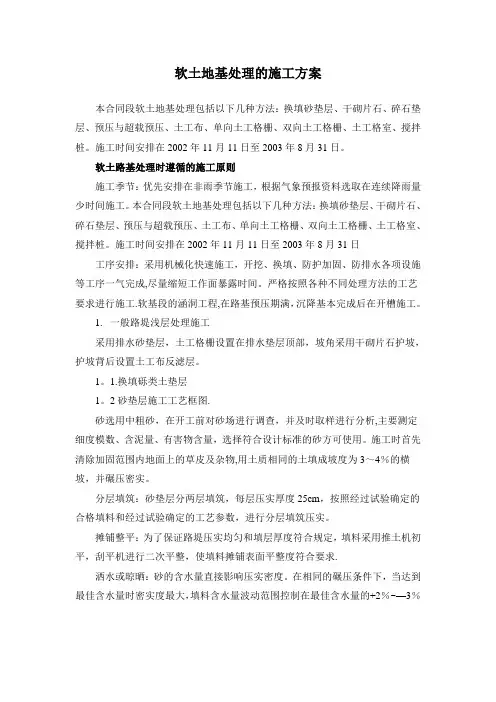

1)软土地区路基施工前,应做好施工设计,并报送有关部门批准后开工。

2)

4)软土路基应根据软土、淤泥的物理力学性质、埋层深度、路堤高度、材料条件、公路等级等因素分别采取置换土、抛石挤淤、超载预压、反压护道、渗水及灰土垫层、土工织物、塑料排水板、碎石桩、轻质路堤、深层加固等措施。为加强效果,各项措施可配合使用。5)软土地区下层路堤,应采用渗水材料填筑;路堤沉陷到软土泥沼中部分,不得采用不渗水材料填筑,其中用于砂砾垫层的最大粒径不应大于5cm,含泥量不大于5%。

6)填筑路堤用土宜设置集中取土场,必须在两侧取土时,取土坑内缘距坡脚距离,填高2 m以内的路堤,不得小于20m;填高5m以上的路堤,宜大于40m。

7)路桥衔接部位:路堤与锥坡填土应同步填筑;碾压不易到位边角处,宜用小型夯压机械按要求夯压密实;填料宜采用渗水性土;分层碾压厚度控制为15cm。

8)软基填筑路堤,分层及接茬宜做成错台形状,台宽不宜小于2m。

9)软土地段路基应安排提前施工。路堤完工后应留有沉降期,如设计未规定,则不应少于6个月,沉降期内不应在路堤上进行任何后续工程。

10)修筑路面结构之前,路基沉降应基本趋于稳定,地基固结度应达到设计规定值。12)软土段填筑路堤要做好必要的沉降和稳定监测,并严格控制施工填料和加载速度。监测沉降板应安装在路中心线,纵向间距宜为200m,对于桥头引道路堤,应安装在路中心线和两侧路肩边缘线上,第一块沉降板距桥台背10m处开始,其余宜以50m间隔设置。

路堤填筑过程中每填一层应进行一次监测,路基加载速度应控制水平位移量每昼夜不宜超过0.5cm,沉降量不大于1.5cm,超过时即应暂停填筑,等沉降及位移量小于规定值后再继续施工。

13)各种软土处理方法的运用范围与施工规定及各种处治方法的质量检验方法与要求应遵照《公路软土地基路堤设计与施工技术规范》执行。

14)软土路基先按设计处理方法进行软基处理,然后填筑路堤。排水固结法处理的路基,填筑时要密切注意路堤的沉降量,但当天的沉降量大于10mm或边桩位移大于5mm时应暂停填土。

15)稻田地段路基填筑首先应在路基红线范围内开挖60cm×120cm左右的纵向排水沟和一定数量的横向排水沟,将软基处理地段的积水排出,换填透水性材料时,应分层填筑,逐层压实使之达到规定的压实度。

16) 稻田路段地基应安排提前施工,施工中做好沉降和稳定监测,路堤完工后,预留一定时间的沉降期。

17)路基清完淤后,要进行动力探触试验,合格后才能进行填前压实和回填。

18)软土地区路基施工,应注意解决可能出现的路基盆形沉降、失稳和路桥沉降差等问题。

软土地区路基施工前,应做好施工设计,并报送监理处批准后开工。

路堤填筑前,应排除地表水,保持基底干燥,淹水部位填土应由路中心向两侧填筑,高出水面后,按要求分层填筑并压实。具体步骤如下:

(1)砂垫层或砂砾垫层

①按图纸或监理工程师的要求,在清理的基底上分层铺筑符合要求的砂或砂砾垫层,分层铺筑松厚不得超过200mm,并逐层压实至规定的压实度。压实的方法应根据地基情况而选择振动法(平振、插振、夯实等),水撼法,碾压法等,若采用碾压法施工,应控制最佳含水量,砂砾垫层应突出路基边脚0.5~

1.0m,且无明显的粗细料离析现象,两侧端以片石护砌,以免砂料流失。

②施工中应避免砂或砂砾受到污染。砂砾的最大粒径不得大于53mm,含泥量不得大于5%。

(2)土工格栅

①土工格栅的质量应符合图纸及本规范要求。在采用土工格栅的路堤填筑正式开工前,应结合工程先修筑试验路段,以指导施工。

②铺设土工格栅应按图纸施工,在平整的下承层上全断面铺设。铺设时,土工织物应拉直平顺,紧贴下承层。可采用插钉等措施固定土工格栅于填土下承层表面。

③土工格栅在铺设时,应将强度高在的方向置于垂直于路堤轴线方向。

④应保证土工格栅的整体性,当采用搭接法连接时,搭接长度宜为300~900mm;采用缝接法时,缝接宽度应不小于50mm;采用粘结法时,粘结宽度不应小于50mm,粘合强度应不低于土工格栅的抗拉强度。

⑤铺设土工格栅的土层表面应平整,表面严禁有碎、块石等坚硬凸出物;在距土工格栅层80mm以内的路堤填料,其最大粒径不得大于60mm。

⑥土工格栅摊铺以后及时填筑填料,以避免其受到阳光过长时间的直接暴晒。一般情况下,间隔时间不应超过48h。填料应分层摊铺、分层碾压,所选填料及其压实度应符合规范的要求。

⑦土工格栅上的第一层填土摊铺宜采用轻型推土机或前置式装载机。一切车辆、施工机械只容许沿路堤的轴线方向行驶。

⑧对于软土地基,应采用后卸式卡车沿加筋材料两侧边缘卸填料,以形成

运土的交通便道,并将土工格栅张紧。填料不允许直接卸在土工格栅上面,必须卸在已摊铺完毕的土面上;卸土高度以不大于1m为宜,以免造成局部承载能力不足。卸土后应立即摊铺,以免出现局部下陷。

⑨双层土工格栅上、下层接缝应交替错开,错开长度不应小于500mm。

(3)回填碎石土

①按图纸或监理工程师的要求,将原路基一定深度和范围内的淤泥挖除,换填符合规定的石料或开山碴。换填时,应分层铺筑,逐层压实,使之达到规定的压实度。

②当软土地层平坦时,从路堤中心成等腰三角形向前抛填,渐次向两侧对称地抛填至全宽,使泥沼或软土向两侧挤出。当软土地层横坡度陡于1:10时,自高侧向低侧抛设,并在低侧边部多抛填,使低侧边部约有2m平台顶面,待片石抛出软土面后,用较小石块填塞垫平,用YZ20振动压路机压实。

路堤基底及路堤每一层施工完成后,将该施工层宽度、填筑厚度、压实厚度、逐桩标高和压实度等检测资料,报监理工程师审查批准后,再进行上一层的施工。
