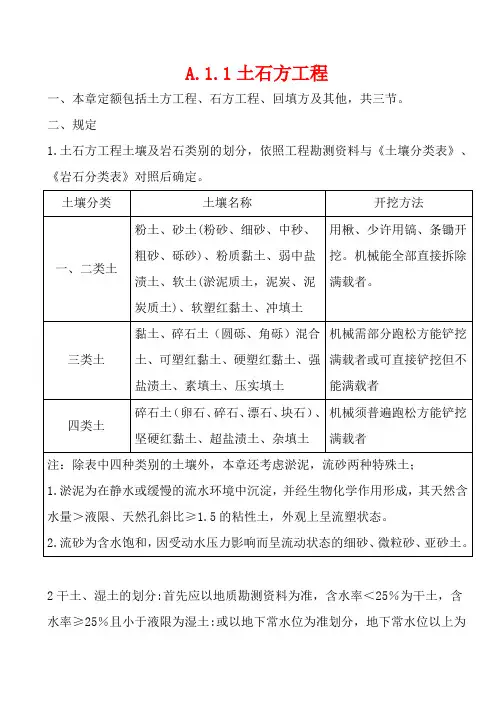

A.1.1土石方工程一、本章定额包括土方工程、石方工程、回填方及其他,共三节。
二、规定1.土石方工程土壤及岩石类别的划分,依照工程勘测资料与《土壤分类表》、《岩石分类表》对照后确定。
2干土、湿土的划分:首先应以地质勘测资料为准,含水率<25%为干土,含水率≥25%且小于液限为湿土:或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
3.平整场地、沟槽、基坑、一般土石方划分规定:场地厚度≤士30cm的就地挖、填运、找平为平整场地:底宽≤7m且底长>3倍底宽为沟槽,底长≤3倍底宽且底面积≤150m为基坑:超出上述范围则为一般土石方。
4.本章末包括现场障碍物清除、地下水位以下施工的排(降)水、地表水排除及边坡支护,发生时应另行计算5.本章土石方运输子目适用于运距在30km以内的运输,运距超过30km(但不超过50km)部分按每增加1km相应定额子目乘以系数0.65计算,运超过50km 的按相关管理部门的规定计算。
6.本章土石方运输子目是按每天8小时的运輸作业时间综合考虑的,如各市对土石方场外运输有时间限制,作业时间不足8小时的可计算工效损失费,每减少1小时按土石方机械运输子目中的机具费乘以4.2%让算。
7.推土机土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%,其运距按坡度区段斜长乘以下表系数计算三、土方1.土方定额子目是按干土编制的。
人工挖湿土时,相应定额子目人工费乘以系数1.18,机械挖湿土时,相应定额子目人工费、机具费乘以系数1.10。
2.桩间土不扣除桩芯直径60cm以内或类似尺尺寸桩体所占体积。
人工挖桩间土方,相应定额子目人工费乘以系数1.30:机械挖桩间土方,相应定额子目人工费、机具费乘以系数1.103.在挡土板支撑下人工挖沟槽、基坑土方时,相应定额子目人工费乘以系数1.204.挖掘机在垫板上进行作业,相应定额子目的人工费、机具费乘以系数1.25,搭拆垫板的费用另行计算。
附件1:《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)福建省实施细则目次总说明 (1)附录A 土石方工程 (2)A.1土方工程 (2)A.2石方工程 (4)A.3回填方及土石方运输 (6)附录B地基处理与基坑支护工程 (7)B.1地基处理 (7)B.2基坑与边坡支护 (9)附录C桩基工程 (11)C.1打桩 (11)C.2灌注桩 (12)附录D砌筑工程 (14)D.1砖砌体 (14)D.2砌块砌体 (15)D.3石砌体 (17)D.4垫层 (19)D.5砌筑超高增加费 (19)附录E 混凝土及钢筋混凝土工程 (20)E.1现浇混凝土基础 (20)E.2现浇混凝土柱 (21)E.3现浇混凝土梁 (22)E.4现浇混凝土墙 (22)E.5现浇混凝土板 (23)E.6现浇混凝土楼梯 (24)E.7现浇混凝土其他构件 (25)E.8后浇带 (27)E.12 现场预制混凝土构件 (27)E.15钢筋工程 (28)E.16螺栓、铁件 (30)E.17相关问题及说明 (30)E.18装配式预制混凝土柱 (31)E.19装配式预制混凝土梁 (31)E.20装配式预制混凝土墙板 (32)E.21装配式预制混凝土板 (32)E.22装配式预制混凝土楼梯 (33)E.23装配式预制混凝土其他构件 (33)E.24嵌缝打胶 (34)E.25非承重隔墙 (34)E.26成品风帽 (34)E.27烟道、通风道 (35)E.28相关问题及说明 (35)附录F金属结构工程 (36)F.1钢网架 (36)F.2钢屋架、钢托架、钢桁架、钢架桥 (36)F.3钢柱 (37)F.4钢梁 (37)F.6钢构件 (39)F.7金属制品 (40)F.8相关问题及说明 (41)附录G木结构工程 (42)G.4 装配式木构件 (42)附录H门窗工程 (44)H.1木门 (44)H.2金属门 (45)H.3金属卷帘(闸)门 (45)H.4厂库房大门、特种门 (46)H.5其他门 (47)H.7金属窗 (48)H.8门窗套 (49)H.9窗台板 (50)H.10窗帘、窗帘盒、轨 (50)H.11门窗五金 (50)附录J屋面及防水工程 (51)J.1瓦、型材及其他屋面 (51)J.2屋面防水及其他 (52)J.3墙面防水、防潮 (54)J.4楼(地)面防水、防潮 (55)J.5基础防水 (55)附录K保温、隔热、防腐工程 (56)K.1保温、隔热 (56)K.2防腐面层 (58)K.3其他防腐 (59)附录L楼地面装饰工程 (60)L.1整体面层及找平层 (60)L.2块料面层 (62)L.3橡塑面层 (63)L.4其他材料面层 (63)L.5踢脚线 (64)L.6楼梯面层 (65)L.7台阶装饰 (66)L.8零星装饰项目 (67)附录M 墙、柱面装饰与隔断、幕墙工程 (68)M.1墙面抹灰 (68)M.2柱(梁)面抹灰 (69)M.3零星抹灰 (70)M.5柱(梁)面镶贴块料 (71)M.6镶贴零星块料 (72)M.7墙饰面 (72)M.8柱(梁)饰面 (73)M.9幕墙工程 (74)M.10隔断 (74)附录N天棚工程 (76)N.1天棚抹灰 (76)N.2天棚吊顶 (76)N.4天棚其他装饰 (77)附录P油漆、涂料、袜糊工程 (79)P.1门油漆 (79)P.2窗油漆 (79)P.3木扶手及其他板条、线条油漆 (80)P.4木材面油漆 (80)P.5金属面油漆 (81)P.6抹灰面油漆涂料 (81)P.7喷刷涂料 (82)P.8裱糊 (83)附录Q其他装饰工程 (84)Q.1柜类、货架 (84)Q.2压条、装饰线 (84)Q.3扶手、栏杆、栏板装饰 (85)Q.5浴厕配件 (86)Q.6雨篷、旗杆 (88)Q.7招牌、灯箱 (88)Q.8美术字 (89)附录R拆除工程 (90)R.1砖(石)砌体拆除 (90)R.2混凝土及钢筋混凝土构件拆除 (90)R.3木构件拆除 (90)R.4抹灰层拆除 (91)R.5块料面层拆除 (91)R.6龙骨及饰面拆除 (92)R.7屋面拆除 (92)R.8铲除油漆涂料裱糊面 (93)R.9栏杆栏板、轻质隔断隔墙拆除 (93)R.10门窗拆除 (93)R.11金属构件拆除 (94)R.14其他构件拆除 (94)附录S 措施项目 (96)S.1脚手架工程 (96)S.2混凝土模板及支架(撑) (97)S.4超高施工加压水泵费 (100)S.5大型机械设备进出场及安拆 (100)S.6施工排水、降水 (101)S.7总价措施项目 (101)S.8二次搬运 (102)附录T其他项目 (103)T.1其他项目 (103)总说明一、为了适应我省建筑业发展需要,进一步规范和统一我省房屋建筑与装饰工程工程量计算规则与工程量清单编制方法,根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)(以下简称《房屋建筑与装饰计量规范》)和《福建省房屋建筑与装饰工程预算定额》(FJYD-101-2017),制定《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)福建省实施细则(以下简称《房屋建筑与装饰实施细则》)。
一、《安徽省建设工程计价定额(共用册)》以下简称“本共用定额”,是依据国家现行有关工程建设标准、规范及相关定额,并结合近几年我省浮现的新工艺、新技术、新材料的应用情况,及建设工程设计与施工特点编制的。
二、本共用定额包括:土石方工程、桩与地基基础工程、拆除铲除工程、大 (中) 型机械进(退)场及组装拆卸费、混凝土及砂浆配合比等内容。
三、本共用定额合用于我省境内新建、扩建的建设工程。
四、本共用定额的作用:1.是编审设计概算、最高投标限价、施工图预算的依据;2.是调解处理工程造价纠纷的依据;3.是工程成本评审、工程造价鉴定的依据;4.是施工企业编制企业定额、投标报价、拨付工程价款、竣工结算的参考依据。
五、本共用定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映当前社会平均消耗量水平,与建造、装饰装修、安装、市政、园林绿化、仿古建造工程计价定额配套使用。
六、本共用定额中人工工日以?综合工日?表示,不分工种、技术等级。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本共用定额中的材料:1.本共用定额中的材料包括主要材料、辅助材料、周转材料和其他材料。
2.本共用定额中的材料消耗量包括净用量和损耗量。
损耗量包括:从工地仓库、现场集中堆放地点或者现场加工地点至操作或者安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
凡能计量的材料、成品、半成品均逐一列出消耗量,难以计量的材料以“其他材料费”形式表示。
3.混凝土、砂浆均按半成品消耗量体积以“m3”表示,其强度、水泥品种与定额不同时可以换算,但配合比用量不可调整。
八、本共用定额的机械台班消耗量是按正常合理的机械配备、机械施工工效测算确定的,已包括机械幅度差。
九、本共用定额中凡注有“××以内”或者“××以下”者,均包括“××”本身;凡注有“×× 以外”或者“××以上”者,则不包括“××”本身。
第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土深度以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。
二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械台班量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。
6.支撑下挖土定额适用于有横支撑的深基坑开挖。
7.本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算。
