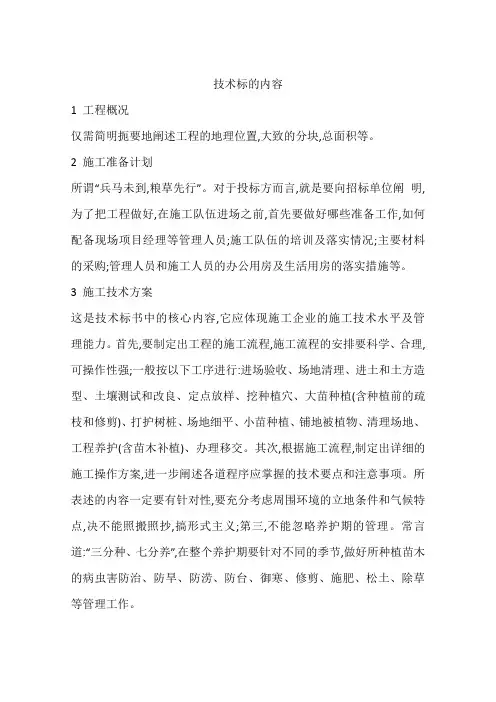

目录 1.全面性
工程概况、施工组织方案; 施工机械设备、劳动力投入计划 质量、工期、投资控制方案; 文明施工措施 施工总进度计划(附图); 施工现场平面布置(附图); 2.可行性 施工措施及计划; 施工现场流水段的划分; 施工现场流水作业; 施工现场交叉作业; 施工现场机具配置和布置; 3.针对性 施工的重点和关键部位处理 质保体系; 安保体系; 创优措施; 安全措施; 文明施工和防止扰民措施。 4.先进性 采用的新工艺、新技术、新设备; 在确保工程质量前提下,有降低成本、缩短工期、减轻劳动强度、提高进度的方案; 在执行国家强制性条文前提下体现施工的先进性措施。 5.强制性 防止质量通病措施; 执行国家强制性条文的保证措施; 6.承诺 保修承诺和违约经济处罚承诺; 工程质量争优承诺及保证质量措施。 1.全面性 1.1工程概况、施工组织方案 1.1.1招标主要要求 表招标主要情况一览表 序号 类别 要求 1 工程名称 阿勒泰地区职业教育园区建设项目施工一标段 2 建设地点 阿勒泰市南郊片区
3 建筑规模 一标段总建筑面积㎡(广播电视大学综合教学楼:㎡,风雨操场:㎡,学生食堂:㎡)
4 招标人 伊犁哈萨克自治州阿勒泰行署教育局 5 施工图设计 哈尔滨方舟建设计有限公司
6 招标范围 招标文件、工程量清单、全套施工图纸及答疑范围内的所有工作内容
7 施工工期 计划工期:459日历天 计划开工日期:2015年06月07日 计划竣工日期:2016年09月07日 8 质量标准 合格 1.1.2建筑设计概况 表广播电视大学综合教学楼建筑概况表 序号 类别 内容 1 建筑面积 建筑面积:㎡ 2 结构形式 钢筋混凝土框架结构
3 层数及层高 办公(A区)部分地上3层,层高:一~二层,三层层高。 教学(B区)部分地上四层,层高:一~三层,四层层高
4 建筑高度 办公(A区)部分建筑高度: 教学(B区)部分建筑高度: (本工程±相当于绝对标高) 表 风雨操场建筑设计概况表 序号 类别 内容 1 建筑面积 ㎡,基底面积:㎡ 2 结构形式 钢筋混凝土框架结构
3 层数及层高 层数:地上2层;层高:一层层高为、二层层高为,卫生站部分一层层高,二层层高
4 建筑高度 (本工程±相当于绝对标高) 表 学生食堂建筑设计概况表 序号 类别 内容 1 建筑面积 ,建筑基底面积: m2 2 结构形式 钢筋混凝土框架结构
3 层数及层高 层数:地上2层;层高:食堂部分一~二层、浴室部分一层层高米、二层层高米,生活水箱间、变电所、柴油发电机房、燃气锅炉房层高均为米
4 建筑高度 (本工程±相当于绝对标高) 1.1.3结构设计概况 表综合教学楼、风雨操场、学生食堂结构设计概况表 序号 类别 内容
1 结构形式及使用年限 钢筋混凝土框架结构;使用年限50年 2 抗震烈度 7度(抗震措施按8度取) 3 抗震等级及耐火等级 均为二级
4 基础形式及持力层 柱下独立基础,强风化片岩层 5 混凝土强度等级 基础~框架顶层均为C30(除特殊说明外二次结构混凝土强度等级为C20)
6 砌体施工质量控制等级 B级 1.1.4施工现场情况 表施工现场情况一览表 序号 项目 基本情况
1 工程周边道路及建(构)筑物
1、周边道路:该院区建筑东临迎宾路。
2、构筑物、管网:根据施工图纸内容本工程无地下构筑物、
管网。
2 施工现场场地情况 1、场地类型为Ⅱ类,场地地形为西高东低,北高南低的区式。
综合教学楼绝对标高、风雨操场绝对标高、学生食堂绝对标高。
2、施工场地内部可布置临时设施和施工材料、设备、设施。 3、施工现场办公、生活设施可设置在施工现场内。
3 周边交通运输 施工建设地点处于阿勒泰市南郊片区迎宾路以西。运输施工材料、机械所通行的施工车辆和大宗材料运输车辆可从迎宾路进场,工程交通运输受到的影响不大。
4 场内运输 施工现场较为开阔,可在场内布置施工道路,建筑占地面积 序号 项目 基本情况 较大、较长、较散,施工期间材料、设备可能会发生二次搬运。
5 施工期间环境 1、施工对周边环境影响不大。 2、根据工程周边建(构)筑物、现场实际、交通情况和工期
要求,本工程将部分工序进行夜间施工,需要办理夜间施工手续和环境保护措施。
3、根据工期要求,施工期间将经历9月雨天气候以及10月
下旬~11月上旬的初冬寒冷环境、3~4月的冬春交替环境。
1.1.5工程施工特点 根据招标文件与现场勘察和结合类似工程施工经验等,综合分析,本工程具有建筑造型新颖、造型结构复杂、施工要求高、体量大、影响大等诸多特点,可概况为新、大、多、高、特,具体情况见表工程施工特点、难点一览表。
这些特点给工程的施工组织、技术管理等方面带来部分难度,我们针对这些特点有针对性地制定应对措施和技术方案,并将其作为施工管理的重点。
表工程特点一览表 序号 特点 项目 内容
1 新 新技术、新材料、新工艺的
本工程大量采用新技术、新材料和新工艺,如泵送混凝
土技术、大直径钢筋直螺纹机械连接技术、新型模板及脚手架应用技术、建筑工程测量技术、建筑防水新技术、 序号 特点 项目 内容 采用 建筑节能材料、智能建筑信息化技术、管理信息化技术、绿色施工技术等。
2 大 建筑体量大、投入大、影响大
本工程总建筑面积㎡(广播电视大学综合教学楼:㎡,风雨操场:㎡,学生食堂:㎡),单层占地面积大且较分散、工期紧、要求高、楼层少,且层高高,模板、钢管、扣件等料具投入量大。
3 多 设计选材广、组合多
本工程设计选材范围广,组合多,包括钢筋混凝土结构、
钢结构网架、加气砼砌块墙体、烧结多空砖墙体、花岗岩墙面、真石漆墙、新型管材等多种不同材料和构件。
总包管理 配合多
本工程涉及土建结构、装修、水电设备安装、强电、弱
电、消防、电气工程等众多专业项目施工,施工过程中存在多个专业的交叉施工,尤其受到场地条件、垂直运输的制约,总承包协调工作量大,涉及专业多。
4 高 结构层高高 风雨操场层数地上2层,一层层高为、二层层高为,卫生站部分一层层高,二层层高 材料强度等级高 钢材等级高:结构中将大量使用HPB300、HRB400钢筋及HRB400E钢筋。 质量标准要求高
本工程要求工程质量标准为合格,但我公司要求争创阿
勒泰地区优质工程奖“金山“杯奖及自治区级优质工程“天山”杯奖。 序号 特点 项目 内容 安全、文明施工要求高 本工程将达到文明工地验收标准要求,争创阿勒泰地区和自治区两级“安全生产、文明施工”现场。
5 特 施工情况特殊 1、本工程在投标阶段暂未提供地质勘察报告,根据结构总说明基槽(基坑)开挖需要免爆。基槽(基坑)开挖边坡需在施工过程中根据实际土质调整边坡坡度及基底标高。
2、二次装修等深化设计暂未确定,按现有施工图纸深度施工与后期深化设计结合需待施工后期确定。
3、结构体系为钢筋混凝土框架结构,风雨操场二层篮球场顶为平板网架。
1.1.6工程重点、难点分析 1、施工重点、难点分析 依据我公司以往类似建筑施工经验,我们对本工程进行认真分析,认为钢筋混凝土构件垂直度及墙体几何尺寸测量控制、几何尺寸、施工监测、平板网架工程施工、水电设备安装、外墙装饰工程等是本工程较为重要的技术工作,具体分析见表。
表施工重点、难点分析
序号 重点 项目 特点、难点描述 保证措施 序号 重点 项目 特点、难点描述 保证措施 1 钢筋混凝土构件垂垂直度及墙体几何尺寸测量控制
本工程设计钢筋混凝土框架结构,框架柱均连续向上施工,混凝土结构采用覆面木胶合大模板施工技术,轴线控制线及墙体垂直度控制线引测困难。 采用激光铅垂仪引测轴线内控点,并用全站仪进行复核,在模板操作平台上放控制线,模板采用覆面防水木模板、方钢管(木方)、对拉螺栓、钢管加固体系,解决墙体几何尺寸的控制。采用全站仪将控制线投测到墙体侧面上,解决垂直度测量控制的基准线设置。
2 施工阶段的结构验算、控制 本工程模板、脚手架在结构自重荷载、风荷载作用下的结构变形和安全问题;在施工荷载(如人员设备自重、混凝土机械振捣等)作用下模板、脚手架结构整体或局部可靠度问题,均必须进行结构验算和分析,用以指导模板、脚手架施工和控制安全。
为了确保模板、脚手架在施工阶段全面受控,必须建立贯穿施工全过程的施工控制系统,以信息化施工为主要控制手段,并根据结构验算和分析结果,对模板、脚手架进行分段量化验收和变形特征点进行施工监测。
3 施工监测 工程体量大、单位工程多、多工种、多专业立体交叉作业多、工期紧,加强施工现场气象监测工作很有必要;施工工在基槽(基坑)施工阶段对基槽(基坑)边坡、四周建(构)筑物、地下管线的沉降、倾斜、位移等项目设置观测点进行周期性连续监测,确保基
