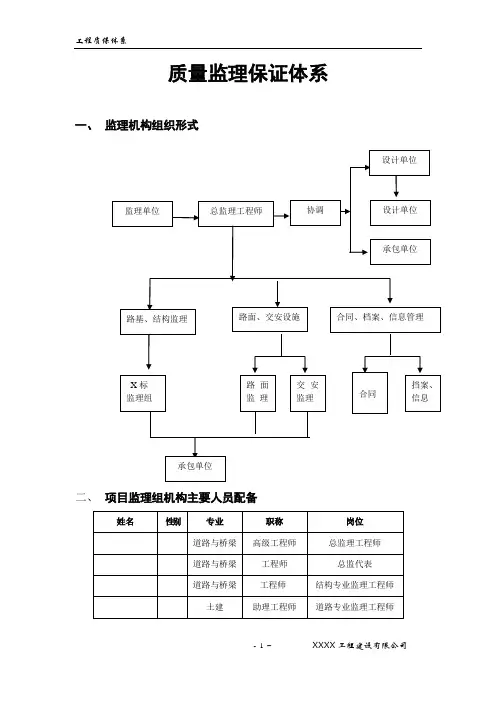

总监办质量监理保证体系样本

  • 格式:doc
  • 大小:258.00 KB
  • 文档页数:40


总监办质量监理保证体系

为了保证我总监办所监理的京新高速集呼段高速公
路二个合同段工程的质量能够达到优良, 加强我总监理办
对工程质量的管理, 保证工程在施工中不出现质量事故,
特成立京新高速集呼段高速公路工程监理总监办质量管理
领导组, 并制定相关监理目标和任务、 职责和权限:
1、 监理目标和任务
1.1工程目标

1.1.1目标: 确保工期、 节省投资、 确保安全达标、 工程
质量交工达到合格, 全面优质地履行监理合同, 业主满意率95%,
工程竣工验收达到优良标准;
1.1.2任务: 在业主的宏观指导下, 对本项目监理范围内的质
量、 进度、 费用进行有效控制, 对合同管理、 安全生产、 环境
保护、 信息管理等进行全面监督协调; 对编制交工、 竣工文件进
行监督; 对缺陷责任期进行监督检查;
1.1.3安全目标: 杜绝发生重大质量事故和一级一般质量事故,

有效防止其它一般的质量事故, 消除质量通病, 争创部优、 国优
工程;
1.1.4工程工期目标: 在合同工期内完成全部工程;
1.1.5工程投资目标: 按照合同要求控制工程费用;
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
1.1.6合同管理目标: 合同管理有依据, 有程序, 避免合同纠
纷的产生;
1.1.7组织协调目标: 客观公正的协调好与业主、 承包人及
自身的关系;
1.1.8廉政建设目标: 控制廉政事件发生率为0;
1.1.9质量方针: 标准、 规范、 科学、 质量第一; 廉洁、 认
真、 严格、 信誉至上。
2、 监理的范围
2.1合同范围内土建、 交通、 安全等工程的监理工作, 在业主

及其派出机构的宏观指导下, 包括质量控制、 进度控制、 投资控
制、 合同管理、 安全生产管理、 文明施工管理、 信息管理和工
协调, 在编制交工、 竣工文件中, 进行全面管理; 负责缺陷责任
期的监理工作; 对驻地粉监理工作进行监督领导, 负责审核各驻
地办监理服务费支付申请。
2.2监理服务的里程桩号范围为: K73+400+000~K217+814.698段。
3、 监理的依据
3.1工程建设方面的法律法规
3.1.1中华人民共和国建筑法;
3.1.2中华人民共和国合同法;
3.1.3中华人民共和国环境保护法;
3.1.4法规: 建设工程质量管理条例。
3.2工程建设方面的标准、 规范
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
3.2.1公路工程质量检验评定标准;
3.2.2交通部有关施工规范;
3.2.3交通部有关材料标准;
3.2.4公路工程施工监理规范;
3.2.5公路工程施工安全技术规程;
3.2.6建设部、 交通部、 内蒙古有关法规、 条例。
3.3工程建设文件
3.3.1经批准的可行性研究报告;
3.3.2工程规划许可证;
3.3.3施工许可证;
3.3.4京新高速公路施工图设计;
3.3.5监理服务合同;
3.3.6业主与承包人签订的施工合同、 协议书及附件;
3.3.7合同工程量清单及说明;
3.3.8合同指定使用的标准图纸、 技术规范、 技术标准、 试
验规程、 规章等;
3.3.9监理大纲、 监理规划及实施细则;
3.3.10监理工程师和承包人及业主在工程实施过程中有关的
会议记录、 函电和其它文字记载。
4、 监理工作的内容
4.1施工准备阶段监理工作的主要内容
4.1.1建立监理组织体系: 监理人员进场, 配备监理设备及检
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
测设备, 组建监理机构; 制订监理实施方案, 明确各级职责和范
围;
4.1.2 熟悉施工合同文件、 技术规范、 质量标准和检测方法;
4.1.3 核查设计文件是否有差错、 遗漏及含糊不清的地方,
是否满足施工可行性;
4.1.4建立监理试验室, 并取得相应的试验资质证书;
4.1.5参加设计单位或业主的交桩及技术交底, 向承包人提供
图纸中的原始基准点、 基准线、 基准高程及定线资料;
4.1.6 编制《监理规划实施细则》, 制订各项监理工作程序,
制订统一的监理用表、 记录等;
4.1.7进行监理人员培训;
4.1.8发布开工令, 召开第一次工地会议;
4.1.9在总监发布开工令后, 对照业主的招标书与承包人的投
标书, 检查承包人施工准备情况, 重点是审核承包人的常驻现场
代表的资质, 以及其它派驻到现场的主要技术、 管理人员的资质;
审核承包人的进场机械设备的性能与数量; 检查及验收承包人的
试验室等; 即承包人的履约检查;
4.1.10审查承包人选择的分包单位的资质; 分包单位的施工
能力, 对工程质量的成败影响很大, 监理方将按照合同条款4.1
条的规定, 严格审查、 控制分包;
4.1.11审批承包人报送编制施工组织设计和总体施工进度计
划, 重点对施工方案、 劳动力、 材料、 机械设备的组织及保证
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
工程质量、 安全、 工期等方面的措施进行审批;
4.1.12监督检查承包人质量保证体系和安全保证体系及安全
技术措施, 完善质量和安全管理程序与制度; 行之有效的承包人
自检体系是控制工程质量的重要环节, 是”企业自检, 社会监理,
政府监督”三级质保体系的首要环节。监理方负责对承包人的自检
体系及安全措施的日常检查;
4.1.13要求承包人进行现场复查: 对照施工合同文件中提供
的图纸和定线数据等进行必要的现场复查核对, 重点是调查施工
环境, 核实现场施工条件, 复查全线地质、 地形情况; 纠正差错,
补充漏缺, 对于发现的重大错误、 漏项或方案性问题, 应逐级上
报, 并要求承包人对工程施工环境进行调查;
4.1.14在项目开工前, 检查承包人的导线点、 水准点控制桩
的测量成果, 重点检查项目起始点及合同分界点之间的测量衔接、
导线点是否交接清楚等问题;
4.1.15验收承包人的施工定线及测定的地面线;
4.1.16审批承包人拟用的原材料来源、 数量和质量, 并进行
检验;
4.1.17审批承包人的标准试验;
4.1.18根据承包人完成施工准备情况签发支付动员预付款申
请书;
4.1.19检查承包人提交的施工图;
4.1.20检查承包人场地占用情况。
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
4.2施工阶段监理工作的主要内容
4.2.1对工程全过程进行检查、 监督和管理, 使承包人提供
的工程项目符合合同图纸、 技术规范、 使用要求和验收标准;
4.2.2监督承包人严格按照施工规范、 设计图纸要求进行施
工, 严格执行施工合同, 加强施工过程中的控制与管理, 加强对
分包及劳务队伍的管理;
4.2.3建立监理质量管理体系, 提出各项工作流程及质量控制
程序并严格执行, 做到开工有报告, 工序完成有自检, 工序交接
有签认, 中间交工有证书, 中间计量有报表, 保证对所有施工环
节进行有效控制;
4.2.4复核、 批准承包人的日常施工放线及施工测量工作; 根
据业主有关要求, 负责对钢筋、 水泥、 外掺剂等主要原材料的最
终进场批准;
4.2.5对承包人的试验、 检测工作进行全面监理; 在监督承
包人做好验证试验、 标准试验、 工艺检验、 抽样试验和验收试
验的同时, 按规定频率( 驻地监理的抽检频率不少于30%, 总监
办抽检频率不少于5%) 进行监理独立、 平行抽检试验, 以及必
要的附加试验。并根据试验资料和数据, 对工程成品进行评估, 决
定确认或者拒受、 指令返工等;
4.2.6对工程主要部位、 主要环节及技术复杂工程加强检查、
巡视; 对路基试验段、 结构物试验工作段等及各工序的施工现场
进行检查、 旁站; 经过旁站、 巡视、 检测、 试验和整体验收等
资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。
手段全面监督、 检查和控制工程质量;
4.2.7按照施工程序, 对每道工序、 每个部位进行质量检查
和现场监督, 对重要工程跟班检查, 纠正不符合工程设计要求、
施工技术标准等的工程和施工活动, 对不符合质量要求的工程,
有权要求承包人返工或采取其它补救措施, 以达到合同规定的技
术要求, 发现质量隐患或质量问题, 及时纠正;
4.2.8对所有的隐蔽工程在进行隐蔽以前进行检查和办理签
证;
4.2.9检查承包人的工程自检数据是否真实、 齐全, 填写是
否正确, 并对承包人的质量控制工作做出综合评价;
4.2.10批准承包人施工中发生的一般质量缺陷和事故的处理
方案, 做好监理记录, 并在质量事故调查处理过程中按国家有关
规定做好监理方工作;
4.2.11每道工序完成后, 进行严格质量检查、 确认、 签发
《中间交工证书》。
4.2.12督促、 检查承包人按业主的有关要求编制竣工文件等
相关资料;
4.2.13编制监理方面的竣工文件和监理工作最终报告;
4.2.14监督承包人认真执行保修期的工作计划, 检查和验收
剩余工程, 对交工工程中出现的缺陷、 病害调查其原因确定相应
责任;
4.2.15签发工程质量保修责任终止证书;
